人力成本流程与规范最容易失控的地方,往往不是工资算错,而是“工时、人员、项目、预算”四套口径没有对齐:项目报表显示投入 120 人天,财务按工资和社保折算却只认 95 人天,剩余 25 人天既无法解释,也无法追溯。PMO 如果只在月底看一张成本汇总表,发现的通常已经是结果;真正有效的风险控制,必须把成本定义、工时采集、预算变更、核算复核和偏差处置串成可检查的流程。本文聚焦一套可落地的人力成本管理框架,并用明确标注的情景模拟数据说明,哪些指标能提前预警,哪些数字容易制造错误安全感。
一、核心结论:人力成本管理不是“算工资”,而是管理成本形成过程
1. PMO首先要控制口径,而不是先催报表
在成本管理中,我会先问三个问题:什么算人力成本,成本归属到哪个项目,按照什么时间点确认。三个问题没有统一答案,仪表盘做得再精美,也只会把口径差异画得更清楚。
例如,一名员工月度薪资 3 万元,承担两个项目和一部分部门支持工作。若项目甲按填报工时分摊,项目乙按负责人估算,部门支持工作不入项目,那么各项目的人力成本可能合计超过或低于该员工的实际成本。问题不在公式,而在于分摊规则没有一致执行。
我的判断是:先建立“成本口径字典”,再建设成本看板。字典至少要说明成本范围、人员范围、分摊对象、计量周期、缺失数据处理方式和审批责任。口径稳定后,才有比较月度趋势、项目差异和预算执行率的基础。
2. PMO负责把经营口径变成可执行的管理流程
财务部门通常关注成本确认、账务归集和预算控制;人力资源部门关注人员、薪酬和组织关系;项目负责人关注计划、交付和资源可用性。PMO的价值不是替代这些职能,而是把各自数据连接起来,形成“计划有预算、投入有记录、变更有审批、结果可复核”的闭环。
因此,PMO不能只追求报表完整,还要明确谁负责发现异常、谁负责解释差异、谁能批准调整、谁负责关闭问题。若异常被所有人看见却无人认领,指标就只是装饰。
3. 关键指标应覆盖领先信号、过程控制和最终结果
月度人力成本总额是滞后指标。它能说明已经发生了多少支出,却不能单独解释超支原因。有效的指标体系应同时看预算使用速度、工时及时率、计划与实际偏差、人员利用率、变更审批及时性、成本预测准确率和异常关闭情况。
- 领先信号:预算消耗速度、未审批投入、关键角色缺口、需求变更频率。
- 过程指标:工时按期提交率、工时复核率、预算变更审批周期、成本归属完整率。
- 结果指标:人力成本偏差率、完工成本预测偏差、单位交付成本、超预算项目比例。
这些指标不是越多越好。对于资源紧张、项目并行度高的组织,我更愿意把十几个原始指标收敛成少量能触发行动的风险信号,再保留明细供追查。

二、背景与真实场景:成本偏差常常是多种管理问题叠加
1. 预算看似充足,项目却可能提前透支
一个项目的预算为 600 万元,计划 12 个月完成,按平均每月 50 万元消耗,直觉上似乎容易管理。但如果前三个月人员集中投入、关键岗位外包费用高、后续需求不断增加,实际成本曲线就不会是均匀直线。
PMO若只看“当前累计成本低于总预算”,可能会误以为风险可控。更重要的问题是:按当前燃烧速度,剩余预算是否足以支撑剩余工作?预算消耗率必须和进度完成率、剩余工作量、人员计划放在一起解释。
2. 工时失真会让成本归属失真
工时数据常见的两种问题,一种是漏报,另一种是补填。漏报会让项目成本显得偏低,补填则会弱化记录与实际工作之间的时间关联。如果员工到月底回忆整月投入,数据往往更接近“印象分配”,而非逐日记录。
工时不是绩效评价的替代品,也不是越细越准确。对知识工作者而言,按五分钟粒度填报通常增加负担,却未必提高成本归属质量。PMO应根据成本决策需要设置合理粒度,比如按半天或按工作包归集,并对长期异常的填报模式进行复核。
3. 资源共享是成本争议的高发区
架构师、测试负责人、设计师、数据专家等岗位可能同时支持多个项目。若没有预先约定分摊方法,项目经理容易按“项目重要性”争取更多成本归属,部门负责人则可能倾向平均分摊。两种做法都可能让成本数字失去业务含义。
共享人员的分摊规则可以采用实际工时、事前约定比例、服务量或混合方法。选择什么方法,取决于数据可得性和决策用途。对于资源占用高度波动的角色,实际工时更能反映投入;对于稳定的基础支持服务,事前比例可能更易维护。
4. 人员成本上升未必意味着效率下降
同一个项目周期内,成本上升可能来自人员级别结构变化、关键能力短缺、外部顾问投入、范围扩张、返工增加或项目延期。只把成本增加解释为“团队效率变差”,容易误伤团队,也可能掩盖真正的资源与范围问题。
我建议将成本差异拆成至少四类:人数或人天变化、人员单价变化、工作范围变化、时间计划变化。若一个项目增加了高单价专家投入,但减少了后续返工,这笔成本未必是坏成本;反之,预算执行率很低也可能意味着关键岗位长期空缺,带来进度和质量风险。

三、常见误区:看起来精细的数字也可能误导决策
1. 误区一:用预算执行率替代成本健康度
预算执行率通常按累计已确认成本除以批准预算计算。它适合回答“预算用了多少”,但不能直接回答“项目是否健康”。低执行率可能表示项目进度落后,或人员没有到位;高执行率可能表示投入充分,也可能表示范围膨胀、人员效率低或成本提前集中发生。
因此,预算执行率必须与进度完成率、完工成本预测和范围变更记录联合分析。若预算执行率达到 70%,而进度完成率只有 45%,通常值得检查;但若项目处在前期采购或关键专家集中投入阶段,这一差异也可能是计划内现象。
2. 误区二:把人员利用率推到越高越好
利用率常被计算为项目投入工时除以可用工时。它能揭示人员空闲或过载风险,却不宜被当作个人绩效排名。持续接近满负荷可能带来排期僵化、知识共享减少、休假难安排和突发需求无缓冲等问题。
我更关注团队或能力池的利用率区间、峰值持续时间和关键岗位的负荷分布,而不是单月个人数字。一个月的高利用率未必危险,连续多个周期没有缓冲且延期风险上升,才是需要管理层干预的信号。
3. 误区三:所有成本都按薪资平均分摊
按员工月薪平均折算人天,便于快速估算,但不一定适合所有决策。工资只是人力成本的一部分;组织有时还需要纳入雇主承担的福利、社保、公积金、奖金、外包服务费、招聘培训费用或管理分摊。不同决策用途也可能采用不同成本口径。
例如,项目组合决策需要较完整的全成本视角;项目经理做短期资源调整时,可能更关心增量成本;财务核算则必须遵循正式会计政策。关键不是强行统一所有公式,而是清楚标注“管理估算”“预算成本”与“财务实际”的边界,不能把不同口径的数字直接拼成趋势。
4. 误区四:工时填得越细,数据就越真实
过度细化会让填报者把精力放在选标签、补任务和解释碎片时间上。若项目编码复杂、移动端操作不便、月底频繁退回,组织可能得到更多记录,却得到更差的行为反馈:员工为了通过校验而填报,管理者为了报表而追数。
工时精细度要服从决策价值。若成本核算只需要确认项目级投入,按工作包或半天汇总可能足够;若有客户合同、资本化或监管要求,则应按适用规则提高留痕粒度。不要为了“看起来专业”增加无法验证的字段。
5. 误区五:发现超支后再追责,胜过提前预警
月底发现项目超支后,管理者通常会要求补充原因说明。但很多原因在发生当周就已经可见:变更未批先做、关键角色长期超负荷、工时连续缺失、预测成本上升而预算未调整。等到月末才处理,往往只能解释,无法纠偏。
应把“异常阈值”和“处置动作”绑定。例如,未审批投入超过项目月度人力预算的一定比例,触发项目负责人补充说明;成本预测连续两个周期高于基线,则要求项目经理提交资源或范围调整方案。阈值不是为了制造红灯,而是为了让组织尽早做选择。
6. 误区六:把工具上线当作流程治理完成
工具可以统一字段、提醒提交、记录审批、生成报表,但无法替组织决定成本口径,也不能自动判断一笔投入是否合理。配置不一致时,工具只会更稳定地输出不一致结果。
在中大型组织的实践设计中,我会把工具视为流程证据的承载层,而不是治理方案本身。以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,可以结合项目、需求、任务和资源协作记录,为成本管理提供业务上下文;但薪酬数据、财务确认口径、权限边界和审批责任仍需由企业制度确定。是否适用,应结合数据治理要求、现有系统接口和内部安全评估判断。
四、专业判断逻辑:把流程设计成可核查、可解释、可行动
1. 先画清成本对象和责任边界
流程设计的起点不是选指标,而是定义成本对象。常见对象包括组织部门、项目、产品线、客户合同、工作包和共享服务。成本归属对象越多,分析能力越强,维护负担也越重。应优先保留真正影响决策的维度。
每个对象还要有明确责任人。项目负责人对范围、计划和投入解释负责;资源负责人对人员供给和能力安排负责;财务负责成本确认规则;PMO负责跨项目口径、基线管理和异常升级。责任重叠不等于协同,责任空白才是最常见的风险入口。
(1)建议建立的口径字段
- 成本类型:内部员工、外部顾问、外包服务、培训或其他适用分类。
- 成本状态:预算、承诺、已发生、已确认、预测。
- 归属对象:项目、工作包、部门或共享服务池。
- 时间规则:工时发生日、成本确认月、账务入账月。
- 分摊规则:实际投入、事前比例、服务量或经批准的混合方法。
- 口径责任人:规则维护、数据提供、复核和批准的对应角色。
2. 用“计划,记录,复核,预测,调整”构成闭环
一套实用流程不需要复杂到每笔工时多层审批,但必须能回答:投入前是否在计划内,投入后是否有记录,记录是否可复核,偏差是否更新预测,调整是否留下批准依据。
- 计划:项目立项或阶段规划时,确认工作范围、人员角色、人天估算、成本单价口径和预算基线。
- 记录:员工按约定频率记录投入,项目经理核对归属对象和工作包,异常说明与记录同步提交。
- 复核:PMO检查缺失、重复、异常集中、超计划投入和未审批工作,财务按既定口径确认成本。
- 预测:项目负责人结合剩余工作量、人员计划、变更和风险,更新完工成本预测。
- 调整:超出基线时,选择减范围、换资源、延周期、追加预算或接受收益变化,并记录批准人和理由。
这套闭环的关键是分离“记录”和“批准”。项目团队可以及时记录实际工作,但不能通过事后补填自动改变预算基线。预算调整应保持版本,不覆盖历史数字,否则组织会失去判断预测质量的依据。
3. 指标要写清公式、口径、频率和触发动作
指标名称本身没有治理价值。每个指标至少要有计算公式、数据来源、统计频率、责任人、阈值解释和触发动作。不同组织可以采用不同阈值,但不能让每个项目自行定义“偏差可接受”的含义。
| 指标 | 建议计算口径 | 主要用途 | 触发后的检查 |
|---|---|---|---|
| 工时按期提交率 | 按截止时间提交的有效工时记录数 ÷ 应提交记录数 | 判断成本数据是否及时可用 | 检查提交流程、权限、人员缺席和提醒机制 |
| 计划投入偏差率 | 实际人天与计划人天之差 ÷ 计划人天 | 识别投入超计划或低于计划的项目 | 区分范围变化、估算偏差、资源缺口和效率问题 |
| 完工成本预测偏差 | 最新完工成本预测与批准基线之差 ÷ 批准基线 | 评估项目最终成本风险 | 要求资源、范围或预算应对方案 |
| 未审批投入占比 | 未经批准的投入成本 ÷ 本期投入成本 | 检查变更控制是否有效 | 确认是否属于紧急授权、流程绕行或归属错误 |
| 成本归属完整率 | 已关联有效成本对象的记录金额 ÷ 纳入范围的总金额 | 衡量项目成本数据可解释程度 | 补齐对象映射,检查共享投入分摊规则 |
公式应优先采用组织实际可获取的数据。若“实际成本”只能按月获得,就不应伪装成实时指标;若工资数据不能下沉到项目层级,可先用经批准的标准人天费率做管理预测,并清楚标注估算属性。
4. 将成本、进度和范围放在同一解释框架中
成本偏差单独看,容易把正常变化误判为失控。项目经理需要同时说明工作范围是否变化、关键里程碑是否变化、人员投入是否变化,以及质量返工是否变化。PMO审核时,应关注“偏差是否有业务原因、原因是否有证据、方案是否能改变后续趋势”。
例如,需求新增使成本预测上升,但变更审批已经完成,客户收益也有对应增加,那么该变化是经过治理的范围调整。若投入增加却没有对应需求、交付物或批准记录,则需要核查任务拆分、填报归属、重复计入或非计划支持。
5. 用风险分层决定审核力度
不是每个项目都需要同样的审批层级。低金额、短周期、稳定范围的项目可以轻量复核;高金额、跨部门、客户承诺严格或关键能力稀缺的项目,则应设置更严格的基线审核和定期预测复核。
- 常规关注:投入稳定、预测偏差在约定范围内、工时记录完整。维持月度复核即可。
- 重点关注:成本预测连续上升、范围变更增多、关键角色利用率长期偏高。增加双周复核和资源审查。
- 升级处理:预计超预算、存在未批准投入、数据无法解释或里程碑连续失守。提交项目治理委员会决策。
阈值要从企业历史数据中校准。试运行初期,可以先用建议阈值触发“核查”而非“处罚”,观察误报率和漏报率,再逐步调整。没有校准的红线会让团队学会绕开指标。

五、案例与数据观察:用一组模拟项目展示指标如何产生行动
1. 案例边界:这是方法演示,不是行业统计
下面的数字是为了演示成本控制逻辑而构造的情景模拟,不代表某企业真实经营数据,也不代表行业平均水平。设某中型数字化项目批准预算 600 万元,计划 12 个月交付,覆盖产品、研发、测试、设计和项目管理等角色。
项目运行到第 4 个月,财务已确认成本 252 万元,预算执行率为 42%;项目负责人估计完成度为 38%。如果只看执行率,项目表面上没有超过预算。但团队同时出现工时迟交、范围变更增加和完工成本预测上调等情况,说明真正的问题不在已花掉多少钱,而在未来成本可能如何变化。
2. 建立统一口径后,先核对三类差异
我会先把计划人天、有效工时和财务确认成本放在一起,不急着评价效率。情景模拟中,项目计划前四个月投入 420 人天,实际有效记录 465 人天,增加 45 人天;其中 20 人天对应已批准的新增需求,15 人天用于返工,10 人天暂时无法归属到明确工作包。
这组拆分产生三种不同动作:批准范围对应更新预测基线;返工投入需要检查缺陷原因和质量门禁;无法归属的投入要补充证据或调整记录。把 45 人天一概归为“超支”,既没有管理价值,也会让真正的异常被平均掉。
3. 工时及时率是数据治理信号,不是工作质量结论
情景模拟显示,第 4 个月工时按期提交率为 78%,较组织设定的 95% 内部目标低 17 个百分点。进一步拆分后发现,主要缺口集中在两个跨项目支持团队和一批月底补录记录。
此时不宜直接用低提交率评价员工投入质量。应先检查共享服务归属规则是否过于复杂、项目编码是否容易选错、提醒是否及时,以及项目经理是否在截止前复核。若只是强制补齐记录,数字可能短期变好,记录可信度却没有改善。
4. 完工成本预测比累计成本更适合识别早期风险

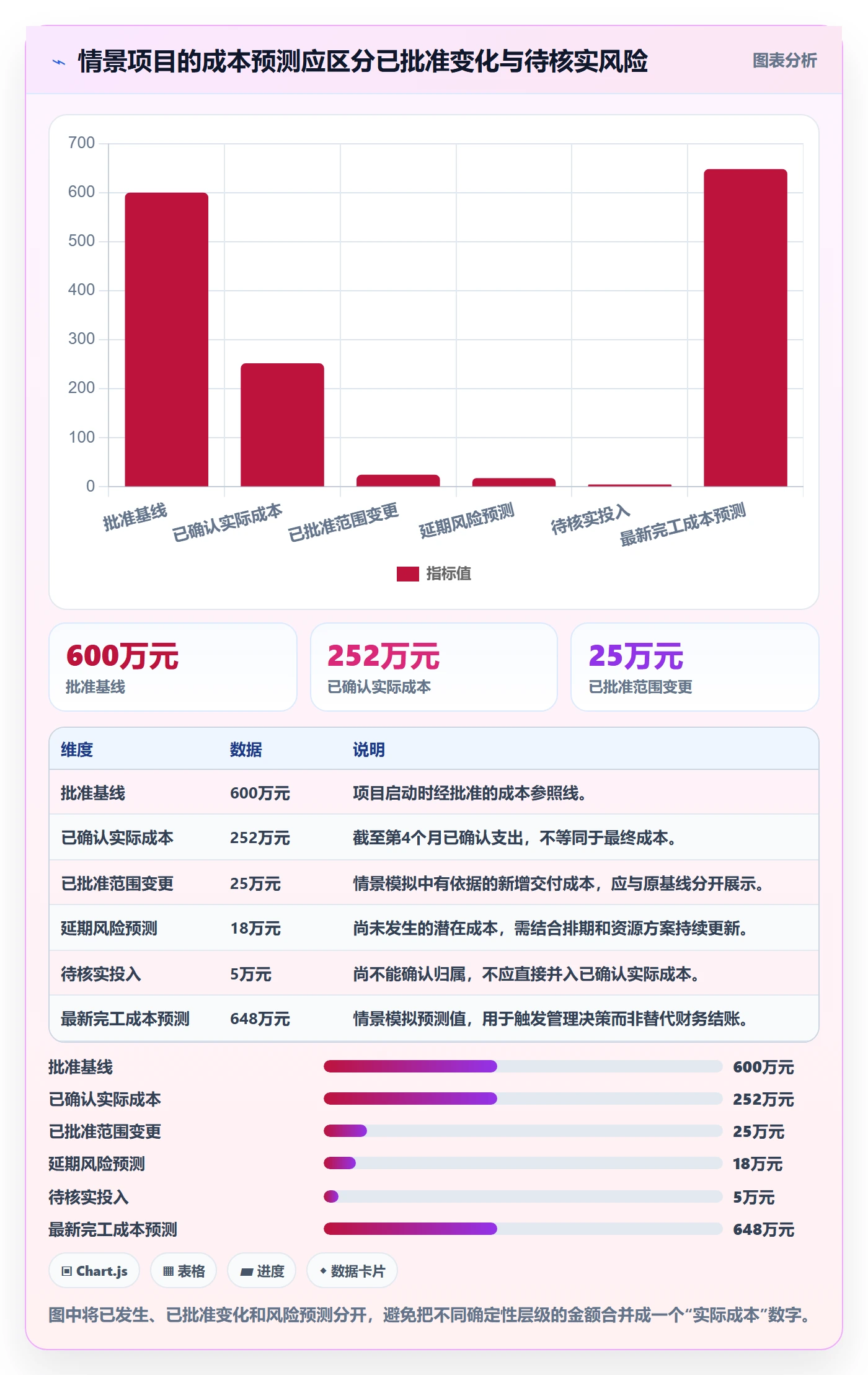

按情景模拟,项目经理原本预测完工成本为 600 万元。结合新增范围、返工和延期风险,重新预测后为 648 万元,预测偏差率为 8%。但其中 25 万元来自已批准的新增范围,18 万元与延期风险有关,另有 5 万元源于待核实投入。
这时项目治理会议要做的不是简单要求“压缩 48 万元”,而是判断新增范围是否值得、延期能否通过资源调整减少、返工是否可以通过质量措施避免、待核实投入能否尽快归属。不同原因对应不同决策,单一削减预算可能造成更大交付风险。
5. 以问题闭环而非报表颜色衡量治理效果
情景模拟中的项目异常清单可以按责任人和截止日期管理。比如工时归属异常 10 人天,由项目经理在 5 个工作日内核实;返工 15 人天由质量负责人分析缺陷来源;延期风险由资源负责人确认关键岗位供给;预测成本上升由项目负责人提交范围与资源方案。
PMO复核时应确认的不是“风险颜色有没有变绿”,而是证据是否完整、措施是否执行、预测是否随事实更新。风险状态可以下降,但如果成本预测没有重新计算,所谓关闭可能只是把问题从看板上移走。

六、风险控制关键指标:少而准,且每个指标都能触发行动
1. 指标一:完工成本预测偏差率
计算方式为“最新完工成本预测减批准基线,再除以批准基线”。它适合回答项目最终可能超出或低于基线多少。PMO应关注趋势和偏差构成,而不是只看某一次预测值。
建议至少记录预测版本、预测日期、假设条件和偏差原因。若项目每次更新都只改数字、不留旧版本,便无法知道预测是逐渐接近事实,还是在不断延后承认风险。

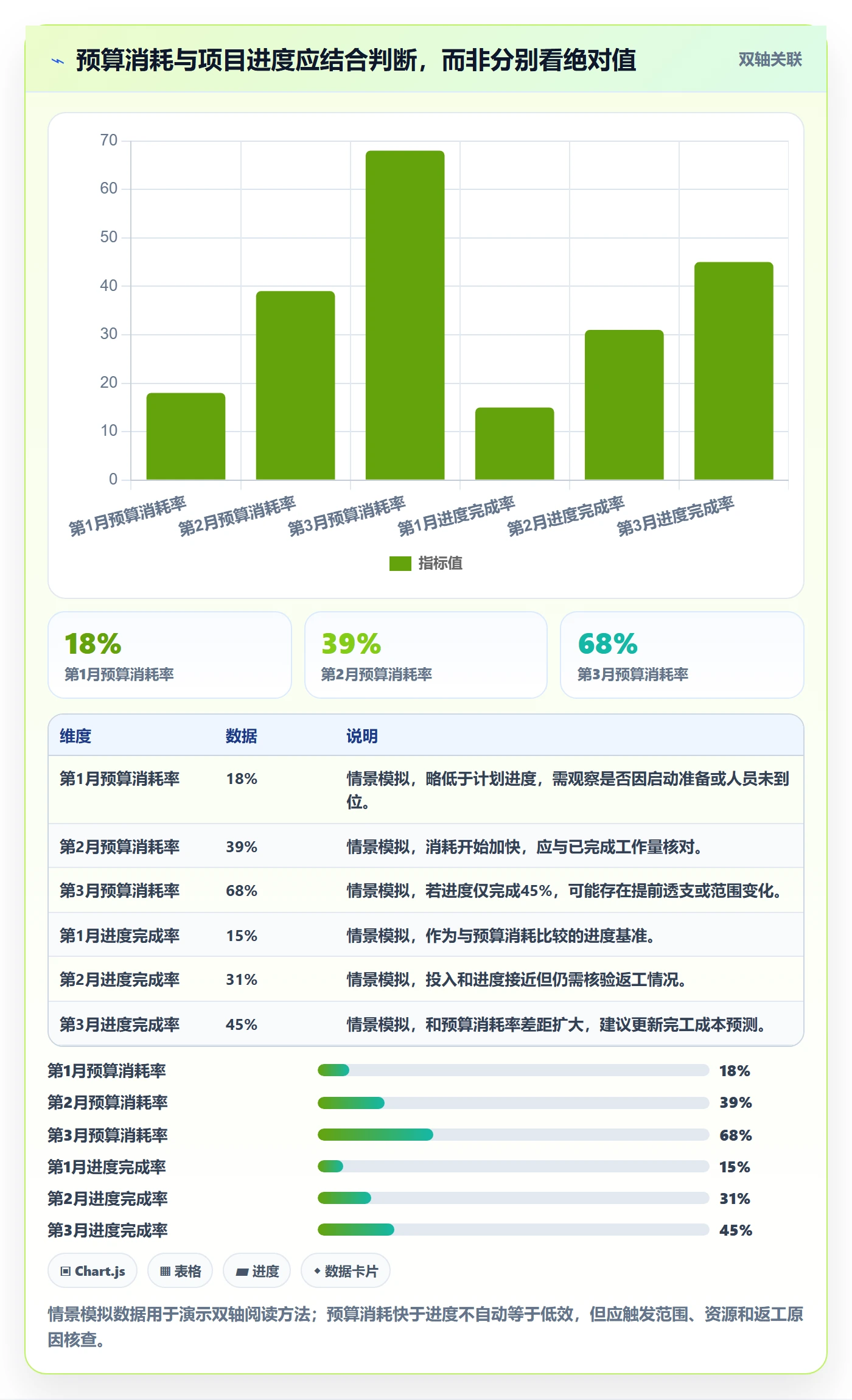

2. 指标二:预算消耗与进度差
可以用预算消耗率减去进度完成率作为初筛信号,但它不是通用绩效公式。任务复杂度、采购节奏、人员结构和里程碑权重都会影响两者关系。项目应提前约定进度衡量方法,并避免仅凭任务数量估算完成百分比。
若差距扩大,PMO应核对成本发生是否提前、交付进度是否被高估、工作范围是否变化,以及返工是否占用投入。差距持续存在而没有合理说明,才是更明确的风险信号。
3. 指标三:未审批投入占比
这个指标关注工作发生与变更审批之间的顺序。其价值在于识别“先做后批”是否成为常态。紧急事项可以设置例外通道,但必须规定授权人、补批期限和记录方式。
若未审批投入占比上升,不应只增加审批层级。还要检查需求入口是否分散、合同范围是否不清、审批周期是否妨碍交付,以及管理者是否默许先做后补。流程绕行往往是制度设计和行为激励共同造成的。
4. 指标四:成本归属完整率与不可解释金额
成本归属完整率反映纳入范围的成本是否映射到有效对象,但仅看百分比仍不足够。金额很小的缺失记录可能不影响决策;少量高金额投入无归属,反而可能构成重大风险。
因此,我建议同时报告完整率、未归属金额、涉及项目数和账龄。例如,98% 的完整率看似良好,但若剩余 2% 集中在关键项目或高单价专家投入,仍应单独升级处理。
5. 指标五:成本预测准确性
可以比较历史预测值与最终实际成本,按项目阶段、规模和类型分组观察。预测偏差反复偏向低估,说明团队可能存在乐观偏差、风险准备不足或变更识别滞后;反复高估则可能意味着估算方法过于保守,资源计划长期被锁定。
不要把预测准确率简单用于个人奖惩,否则项目团队可能通过少报风险、频繁修改基线或推迟确认支出来“改善”指标。更好的用途是校准估算方法、识别系统性偏差和改善管理假设。
6. 指标六:异常关闭周期与复发率
异常关闭周期衡量问题从识别到完成处置的时间;复发率衡量类似问题是否反复出现。只统计关闭数量,会鼓励快速关闭而不解决根因。PMO应抽样检查关闭证据,并区分一次性偏差与流程性问题。
例如,同一团队连续三个月出现月底补工时,即便每月都按时“关闭”,也可能说明日常记录机制无效。解决办法可能是调整录入频率、简化项目分类或明确管理者复核责任,而不是每月重复发送催办邮件。

七、不同情况下的行动建议:按组织阶段和风险强度落地
1. 刚开始建立流程:先统一最小口径
如果组织还没有稳定的项目成本数据,不建议一上来就要求细分到每个人、每个任务、每天的成本。先确定纳入范围、项目编码、标准人天成本或财务实际成本的使用边界,并建立月度预算和预测机制。
第一个周期的重点应是发现数据断点:哪些团队不能按期提供投入,哪些共享角色没有归属规则,哪些项目没有批准基线。此时的指标目标是建立可观察性,不是对项目做精细排名。
2. 已有数据但口径混乱:先做对账,再做自动化
如果项目系统、工时系统和财务系统已有数据,但数字对不上,应抽取一个完整周期做对账。优先核对人员清单、组织变更、项目映射、成本期间、共享投入和外包费用,再决定哪些接口需要自动化。
不要把数据映射差异直接归咎于工具。系统间项目名称不一致、人员离职日期更新延迟、财务期间与工时期间错位,都是常见问题。自动同步之前必须明确主数据来源和冲突处理责任。
3. 项目数量多、资源共享频繁:增加组合视角
单项目看起来都在预算内,不代表项目组合整体可控。多个项目可能同时依赖同一批稀缺角色,形成排队和延期;也可能出现项目各自预留资源,却长期没有实际工作量。
此时应增加组合层面的角色需求峰值、共享资源利用率、项目间调配次数和关键能力缺口等指标。PMO需要与资源负责人共同检查需求时间重叠,而非只统计每个项目的月度人天。
4. 预算持续超支:先拆原因,再决定削减
遇到持续超支,第一步是把差异分成范围变化、单价变化、投入量变化、工期变化、返工和成本归属差异。只有确认原因后,才能判断应调整预算、缩减范围、改善质量、替换资源,还是停止低价值工作。

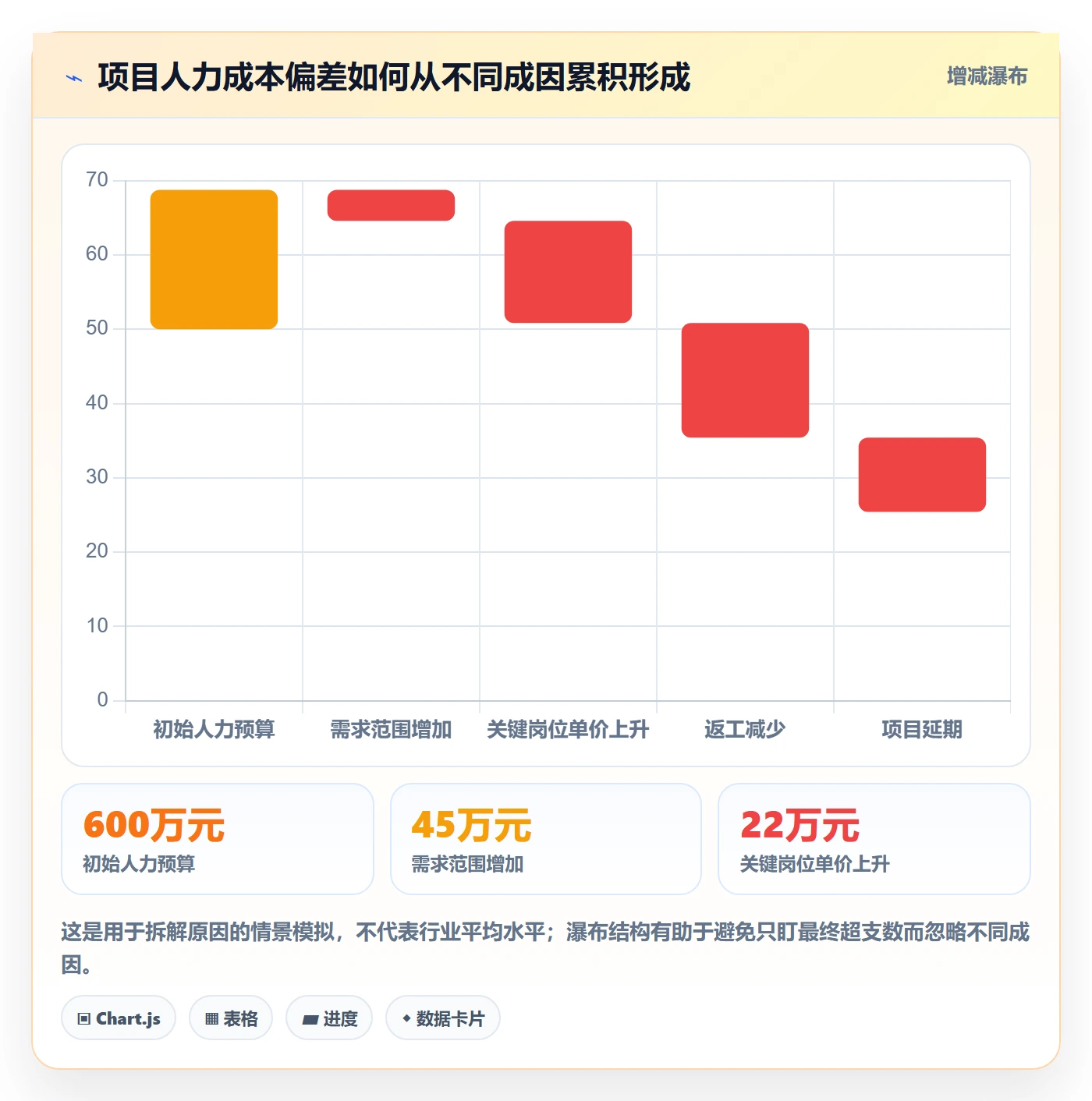

如果超支主要由高优先级范围变更造成,合理动作可能是追加预算并调整收益预期;如果来自反复返工,应优先改进质量机制;如果来自长期等待和排期冲突,则应重做资源计划。简单按比例砍人天,可能让项目更慢、成本反而更高。
5. 数据敏感度高:先控制权限和汇总粒度
人力成本可能涉及个人薪酬、雇佣关系和组织敏感信息。项目管理需要可行动的信息,并不意味着所有项目成员都需要查看个人薪酬。应按最小必要原则设计权限,区分个人成本明细、角色成本区间、项目汇总和组织汇总。
若使用项目管理平台与薪酬或财务数据联动,应由企业信息安全、法务、人力和财务共同评估授权、留存、审计、跨境和接口范围。工具是否支持权限控制是评估项之一,但不能替代企业自身的制度和合规判断。

八、取舍与边界:控制越细,不一定管理得越好
1. 精确度与填报负担之间要做成本效益判断
更细的工时记录能提升某些成本归属能力,也会增加员工填报、经理复核和系统维护成本。只有当更细粒度改变了资源决策、客户核算或合规结果,才值得承担这部分负担。
我通常建议先用一个季度验证:细分数据是否导致明确决策改变,异常是否能更早发现,数据维护时长是否可接受。如果数据更细,却没有改变预算、资源或交付决策,就应考虑简化。
2. 标准成本与实际成本之间没有放之四海而皆准的答案
标准成本便于计划和横向比较,维护成本相对低;实际成本更接近财务结果,但数据权限和归集复杂度更高。管理估算适合早期预测,正式核算则应遵循企业适用的会计政策。
项目组合早期可以采用统一角色费率做估算,进入预算审批或财务核算阶段后,再按企业规则细化。关键是明确每个数字适用场景,不能将标准费率估算描述成财务实际,也不能把财务实际直接当作资源效率评价。
3. 集中审批与项目敏捷性之间需要平衡
所有资源调整都层层审批,可能拖慢项目;完全授权项目负责人,又可能造成跨项目资源争抢和预算失控。较稳妥的做法是按金额、风险和影响范围设置分级授权,并为紧急事项提供明确的事后补充材料路径。
例如,小幅度、项目内、不改变总预算的资源调配可以由项目负责人批准并留痕;跨部门转移、影响关键里程碑或改变成本基线的事项,则应升级审批。具体门槛需结合组织治理结构,不宜照搬其他企业的数字。
4. 统一规则与业务差异之间需要保留受控例外
产品研发、客户交付、运维支持和探索性研究的成本形成方式不同。完全统一一个指标口径可能损害业务解释力;每个部门自由定义口径又会破坏可比性。
可以统一核心定义,同时允许特定业务补充指标。所有例外都应记录适用范围、批准人、复核日期和退出条件。例外是为了解释业务差异,不应成为绕开预算控制的长期通道。
5. 自动化效率与人工判断之间要各守其位
自动化适合处理重复计算、缺失提醒、版本留存、阈值检测和审批流转;人工判断适合解释业务原因、评估机会成本和选择应对方案。若把“预算执行率超过某值”直接变成自动处罚,往往会误伤正常项目阶段变化。
好的系统不是替管理者做所有决定,而是让异常更早出现、证据更容易找到、责任更容易明确。管理者仍需判断是否要追加预算、缩小范围、换资源或接受风险。
九、落地路线:从一个试点闭环推进到组织级规范
1. 第一个月:完成口径和责任梳理
选择一类项目作为试点,明确成本范围、预算基线、工时粒度、人员归属和分摊规则。同步列出项目负责人、资源负责人、财务、HR和PMO的职责,尤其明确谁能批准预算变化。
不要在口径未定时先做复杂仪表盘。可以用一页字段说明和一张流程图开始,要求参与角色确认“数据从哪里来、谁维护、出了问题找谁”。
2. 第二个月:跑通计划到复核的完整链路
试点项目应至少完成一次计划、工时记录、复核、预测和异常处理。PMO要记录每一步的人工耗时、常见错误、驳回原因和数据缺失,不只是观察最终成本报表是否生成。
如果同一个字段多次被误填,应优先检查字段定义和界面提示;如果某个审批反复超时,应确认责任人、授权范围和审批必要性。把流程问题转化为改进任务,比重复培训更有效。
3. 第三个月:校准指标阈值和例外机制
汇总试点期间的数据,确认指标是否能区分正常波动与真实风险。阈值过低会产生过多误报,阈值过高则可能错过预警。对于样本量不足的组织,不宜用少数项目得出看似精确的行业基准。
试点结束时,应复核例外事项是否有依据、是否按期关闭、是否存在重复问题,再决定扩大到更多项目。扩展前先稳定基本流程,避免把未验证的规则复制到全组织。
4. 长期治理:复盘预测质量,而不只是复盘最终成本
每个项目结束后,PMO可以比较批准基线、关键阶段预测和最终成本,检查预测在什么时候发生变化、哪些风险被低估、哪些储备没有使用。复盘对象是估算假设、范围治理和资源计划机制,而不是简单寻找“谁算错了”。
组织层面可以按项目类型和规模汇总预测偏差,识别某类项目是否总是低估测试、集成、客户沟通或交付支持投入。这样的经验积累,才会逐步提高下一批项目的预算质量。

十、结语:真正的成本控制,是让每一笔投入都能解释未来
人力成本流程与规范的核心,不是把每个人的时间切得更碎,也不是把所有偏差都压到零,而是让投入和业务目标之间建立可追溯的关系。项目为什么需要这批资源、投入是否在批准范围内、成本预测是否随事实更新、出现偏差后谁能做出什么选择,这些问题比单独的月度总额更重要。
我建议读者下一步先做一件具体的事:选一个正在进行的项目,核对批准预算、计划人天、有效工时、财务确认成本和最新完工成本预测,并把无法解释的差异逐项归因。若差异主要来自口径,先修口径;若来自变更,补变更治理;若来自返工,查质量机制;若来自预测滞后,建立固定更新节奏。
PMO成本管理的关键能力,不是把成本报得更快,而是让组织更早看见选择的代价。当成本数据能够支持“追加、缩减、调配、延期或停止”的真实决策,人力成本流程才从填报要求变成经营控制能力。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:人力成本流程与规范:PMO成本管理风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/590231
读者评论
我们之前也遇到过工时和财务成本对不上,后来发现共享人员按固定比例分摊,实际投入波动很大。改成按工作包记录后更好解释,但维护成本也上去了,确实需要按管理用途选粒度。
预算执行率单独看很容易误判,尤其项目刚启动或关键岗位还没到位时。把进度、剩余工作量和完工预测放在一起看更有用,想知道文中提到的异常阈值通常怎么结合项目规模设定。
同意工具不能替代口径和责任划分。实际填报中,字段太多、退回频繁会让人倾向于月底补录;与其追求高精度,不如先把项目归属和审批记录做扎实。
