成本最佳实践:PMO成本管理风险控制,常见问题
一个项目组合的月度成本报表看起来完全在预算内,并不意味着成本风险已经受控:已批准的采购变更可能尚未入账,关键岗位的加班可能被算进部门日常费用,延期造成的后续支出也可能还没进入预测。PMO真正要管的,不只是“花了多少钱”,而是承诺了多少、还会花多少、偏差由什么造成,以及管理层现在还能做什么。本文从成本口径、预测、变更、资源和决策机制逐层拆解,提供可落地的控制方法;文中的案例数据均为情景模拟,不代表行业统计或任何企业实绩。
一、先讲核心结论:成本控制不是压支出,而是提前识别不可逆承诺
1.1 PMO成本管理要盯住三本账
我判断一个PMO的成本管理是否有效,通常不先看预算报表做得多漂亮,而是看三个数字能不能在同一张管理视图里对上:基准预算、实际发生额、完工估算。只看实际发生额,容易把“还没开票”误当成“还没花钱”;只看预算执行率,又可能把低执行率当成好消息,忽略项目进度已经落后。
三本账分别回答不同问题。基准预算告诉团队批准了什么;实际发生额说明已经确认的成本;完工估算则回答“按目前情况做完,大概要花多少”。最后一个数字最接近管理行动的入口,因为它把已发生支出、已承诺支出和剩余工作成本放在一起考虑。
我的核心判断是:风险控制要前移到承诺发生时,而不是等付款或报销时。采购订单、供应商续约、人员调配、范围变更和延期计划,只要会占用未来资源,就应该进入成本预测。财务入账是核算节点,管理承诺才是风险节点。
1.2 用预测偏差而非预算执行率判断风险
预算执行率可以作为观察指标,但不能单独作为绩效结论。一个项目执行率只有60%,可能是采购尚未交付,也可能是计划延误;一个项目执行率达到95%,可能是临近验收,也可能是提前透支了后续阶段的资金。要解释它,至少还需要进度、承诺成本、变更和剩余工作量。
建议PMO把“完工估算减去批准预算”的金额和比例作为预警核心,并且标记原因与置信度。估算偏差不是一项孤立数字:同样是超支10%,由已批准的范围增加造成,和由团队效率下降造成,管理动作完全不同。
| 管理视角 | 回答的问题 | 常见误判 | 建议配套信息 |
|---|---|---|---|
| 基准预算 | 最初批准了什么投入 | 把初始预算当成永远不变的比较基准 | 版本、批准人、范围和基准日期 |
| 实际发生额 | 已经确认了多少成本 | 把尚未开票或尚未报销的支出排除在外 | 财务实际、应计成本、结算周期 |
| 承诺成本 | 未来已被订单或合同锁定多少 | 只统计付款,不统计已签约义务 | 采购订单、合同期限、取消条款 |
| 完工估算 | 按当前情况完成项目预计要花多少 | 把剩余预算直接当成剩余工作成本 | 剩余工作量、成本假设、预测置信度 |
1.3 一套够用的成本风险判读顺序
我建议管理层按“范围,进度,承诺,实际,预测,处置”顺序阅读成本,而不是从一张费用明细开始追问。这样能避免会议陷入逐笔解释,却没有回答项目最终会不会超支。
- 先确认范围:当前交付物是否仍与批准的范围一致,有没有尚未登记的需求或验收标准变化。
- 再看进度:关键路径、里程碑和剩余工作量是否发生变化,延期是否会带来额外人力或供应商费用。
- 核对承诺:已签合同、采购订单、续约和已确认的人力投入是否完整纳入预测。
- 拆开实际:区分已入账、已发生待入账、一次性费用和重复性费用。
- 更新完工估算:说明剩余工作按什么假设计算,预测偏差来自数量、单价、效率还是时间。
- 明确处置:由谁在何时决定缩减范围、调整资源、重新谈判或申请预算变更。

二、背景和真实场景:为什么月报“没超支”,项目最后还是超了
2.1 成本风险往往藏在不同系统、不同时间和不同口径之间
在多项目组织里,项目经理掌握人员投入和进度,采购掌握订单与合同,财务掌握入账和付款,人力部门掌握工时或成本费率。每个部门的数据都可能是正确的,但更新频率、归属方式和计算口径不一致,PMO看到的却是一张看似完整、实则滞后的汇总表。
例如,供应商已提交阶段验收材料,但发票要到下月才开;一名专家在系统里属于共享资源,实际却连续三周投入某项目;项目延期已被团队接受,但延期期间的运维和驻场成本尚未更新。任何一项单独看都不一定严重,叠加后就会让完工估算失真。
这也是我不主张仅靠“月底关账后再做成本分析”的原因。关账适合确认历史事实,却不适合作为唯一风险发现机制。PMO至少需要在合同承诺、范围变更、关键岗位调度和里程碑延期等事件发生时,触发一次预测更新。
2.2 成本项目至少要分成已发生、已承诺和待决策三类
很多团队把费用分成“已花”和“没花”两类,管理上不够用。已承诺但尚未支付的成本,常常比已入账支出更能决定项目是否还有调整空间;待决策的成本则包括正在评估的变更、可能续签的合同和有争议的资源需求,不应直接当作确定支出,也不能完全忽略。
我会要求每项大额成本至少带上状态、责任人、预计发生时间和可撤销性。比如“已签署、不可取消”与“询价中、可替代”即使金额相同,风险权重也不同。将承诺和可撤销性明确标出来,管理层才知道哪些成本已经锁死、哪些仍能通过决策改变。
| 成本状态 | 典型例子 | PMO应采取的动作 | 决策空间 |
|---|---|---|---|
| 已发生并确认 | 已入账服务费、已确认差旅报销 | 核对项目归属和成本类别,分析偏差原因 | 通常无法追回,重点转向后续避免重复 |
| 已发生待确认 | 已完成服务但尚未开票或入账 | 登记应计金额、预计入账月份和确认依据 | 金额可能调整,但成本事实已发生 |
| 已承诺未发生 | 已签合同、已下订单、已批准排期 | 核对取消条款、交付节点和剩余义务 | 视合同约束而定,越早识别越有谈判空间 |
| 待决策或待估算 | 待批变更、潜在续约、尚未确认的增援需求 | 列出情景、概率、影响和决策截止日期 | 通常仍可通过范围、时点或方案选择改变 |
2.3 多项目组合中的“资源重叠”会制造看不见的成本
当同一批专家同时支持多个项目时,单个项目表面上可能都只计入部分工时,组合层面却可能超出实际可用产能。结果不是简单的“工时漏记”,还可能是关键路径变长、外包补位、重复沟通和多项目等待成本增加。
这类问题对中大型企业尤其常见:部门预算、项目预算和共享资源池各自有负责人,资源却在组织边界间流动。若组织使用项目管理平台,重点不应是把所有审批都塞进平台,而是建立可对账的项目编码、成本类别、工时口径和变更记录,再与财务或采购流程衔接。以PingCode这类面向中大型企业及百人以上组织的项目管理平台为例,可把项目、需求、任务和资源计划作为协同记录;但合同、发票及会计确认仍应以企业正式财务和采购记录为准。
工具能减少信息断层,不能替代成本责任和会计口径。

三、常见误区:看起来在控成本,实际是在延后发现问题
3.1 把预算执行率低当作好消息
低执行率只有在交付进度正常、承诺成本完整、剩余成本估算可信时,才可能意味着节约。如果项目里程碑已延期,采购还没启动,或者关键资源尚未到位,低执行率可能只是成本尚未发生,而不是成本已经下降。
我通常会把预算执行率与进度完成情况、已承诺比例和完工估算并排看。若预算消耗明显落后于计划,但进度也落后,应该先查延误原因与后续赶工成本;若进度正常且预测低于基线,再确认是否确有可持续的效率改进,而不是付款节奏变化。
3.2 只看已入账成本,遗漏承诺和应计成本
财务实际通常可靠,但未必足够及时。若PMO只等月末入账数据,供应商已经交付、团队已经加班、订单已经锁定的成本可能要过一段时间才出现在报表里。此时管理层看到的是历史快照,不是当前风险。
解决办法不是让项目经理随意修改财务数字,而是建立并行的管理预测层:财务实际仍以正式账务为准;项目预测可以登记待入账、已承诺和待决策金额,注明来源、责任人和置信度。月度复盘时,再对预测和最终入账做差异回测,逐步提高估算质量。
3.3 把所有偏差都压给项目经理
成本偏差可能来自需求范围变更、供应商报价调整、组织级资源短缺、费率口径改变或最初估算质量不足。若所有偏差都被归类为“项目执行不力”,团队会倾向于压低预测、延后报风险,最后反而让组织更晚看到真正的问题。
PMO需要把偏差归因到可行动的类别:范围、数量、单价、效率、时间、资源、外部条件和估算误差。归因的目标不是分责,而是找到下一步能改变什么。比如范围导致的增量,应走变更批准;效率导致的增量,要进一步判断是流程瓶颈还是工作复杂度变化。
3.4 预算切得过细,导致管理成本超过控制收益
把每一笔小额支出都设为多级审批,并不必然提高成本控制质量。审批太细会增加等待和协调成本,也会让管理者把注意力放在容易审批的零碎项目上,忽略合同续约、关键岗位和范围变化等真正可能改变完工成本的事项。
更合适的做法是根据金额、不可逆程度、偏差幅度和风险影响分层。小额、可替代、常规支出可以授权到项目层;大额、长期、不可取消或跨项目影响的承诺,则应在签约前进入组合审查。控制强度应随着风险和不可逆性上升,而不是对所有支出平均施压。
3.5 预留金变成“没人负责的一笔钱”
应急储备和管理储备如果没有明确使用条件,容易变成预算表上的缓冲区。一旦项目出现超支,团队会先问“能不能动储备”,却没有说明风险是否发生、预留金额是否匹配、动用后谁批准以及是否需要重新预测。
每类储备都应说明覆盖的风险、金额依据、触发条件、审批人和使用后的基准处理方式。储备不是不受审查的额度,也不应为了让项目看起来不超支而被隐性消耗。若风险已经发生,预测应如实反映成本变化,再按照治理规则申请动用储备。
3.6 用“压费用”代替价值判断
削减培训、测试、质量检查或关键岗位投入,可能让短期成本下降,却把缺陷修复、返工、客户补偿和运营风险推到后面。反过来,追加资源也不一定能缩短周期:如果瓶颈在审批、依赖或决策等待,多加人可能只会增加协调成本。
值得削减的,是低价值且可避免的支出;值得保护的,是能显著降低返工、延误或运营风险的投入。在采取削减动作前,我会要求团队说明被削减的成本对应什么交付能力、可能产生什么后果、有没有替代方案,以及效果如何验证。

四、专业判断逻辑:建立能解释、能预测、能触发行动的控制机制
4.1 先统一成本口径,再谈预算偏差
PMO在建立成本仪表盘前,应先把口径写清楚。至少要统一成本归属规则、费率计算方式、实际与承诺定义、一次性和持续性支出的分类,以及跨项目资源如何分摊。没有这些约定,数字之间的差异可能只是分类不同,组织却会误以为某个项目突然超支。
建议把口径说明做成一页可维护的规则,而不是埋在系统配置或个人经验里。每个指标都要回答:谁提供数据、更新频率是什么、采用哪个时间点、缺失时怎么处理、谁有权调整。发生口径变化时,应保留旧版本及生效日期,避免历史趋势被新算法悄悄改写。
4.2 用预测逻辑解释剩余成本,而不是从预算倒推
“剩余预算”并不等于“剩余工作成本”。如果原计划的人天估算偏乐观,照搬剩余预算就会把早期估算错误继续带到完工预测中。更可靠的做法是从剩余交付物、剩余资源需求、已签合同、预计周期和当前效率重新估算,再与原预算比较。
对于人力密集型项目,预测至少要按角色和时间分段:剩余工作由哪些岗位完成、每个岗位需要多少人天、采用什么费率、关键人员是否可用。对于采购与订阅成本,则要检查合同金额、交付节点、续约周期和取消条件。不同成本类型应采用适合其驱动因素的估算方法,不能只用一个百分比向前推。
| 预测对象 | 建议估算基础 | 常见失真来源 | 复核问题 |
|---|---|---|---|
| 内部人力 | 剩余工作量、岗位配置、可用产能和费率 | 把名义投入当作有效工时,忽略共享资源冲突 | 人员是否已确认,投入时间是否覆盖关键路径 |
| 外包服务 | 合同金额、交付范围、验收节点和变更条款 | 只计已开票金额,遗漏续约、变更和额外服务 | 哪些金额已不可撤销,取消或延期的成本是多少 |
| 软件与订阅 | 授权数量、计费周期、使用期限和续订安排 | 忽视自动续约、闲置席位和不同部门重复采购 | 使用者是否仍需要,合同何时进入不可撤销期 |
| 差旅及运营费用 | 活动计划、人数、次数和单位费率 | 用历史平均值代替当前计划,或遗漏延期带来的重复活动 | 费用是否与交付必要性相关,有无成本更低的替代方式 |
4.3 把风险信号设计成触发器,而不是颜色装饰
红黄绿状态只有能触发明确行动时才有管理价值。若红色代表超预算、黄色代表“需要关注”,却没有说明谁要在几天内完成什么,状态灯就只是信息装饰。PMO应为每个阈值配置触发条件、责任人、升级对象和处理时限。
阈值不宜照搬别的企业。一个项目预算较小、变更成本高,较小金额偏差也可能需要升级;一个多年期大型项目,单看金额可能会忽视相对比例。更稳妥的设计是同时看金额、比例、趋势和可逆性,并根据项目类型、阶段和风险承受度设定组合条件。
(1)建议的预警层次
- 观察:预测出现不利趋势,但仍在项目经理授权范围内;要求说明原因和下一次复核日期。
- 预警:完工估算接近项目容差,或承诺成本明显增加;PMO组织项目经理、财务和相关职能共同确认预测。
- 升级:预计突破批准预算、影响其他项目资源,或涉及不可逆合同决定;提交组合治理层选择范围、时间和资金方案。
- 恢复跟踪:采取措施后继续观察预测是否改善,避免把“提出行动”误当作“风险已经解决”。
4.4 通过情景分析支持取舍,而不是只给一个精确数字
项目预测并非天然精确。需求不确定、供应商报价有效期有限、关键资源尚未确认时,给管理层一个单点数字会制造虚假的确定感。对高影响事项,最好提供基准、较乐观和较不利三种情景,说明每种情景成立的条件,而不是假装能预测到个位数。
例如,延期一个月可能带来两类不同结果:供应商按月收费且无法减员,成本会上升;如果内部资源可以转投其他项目,现金支出未必同比增加,但组合机会成本会提高。PMO应把直接费用、资源机会成本和交付风险分开呈现,避免用一个“延期成本”混在一起。

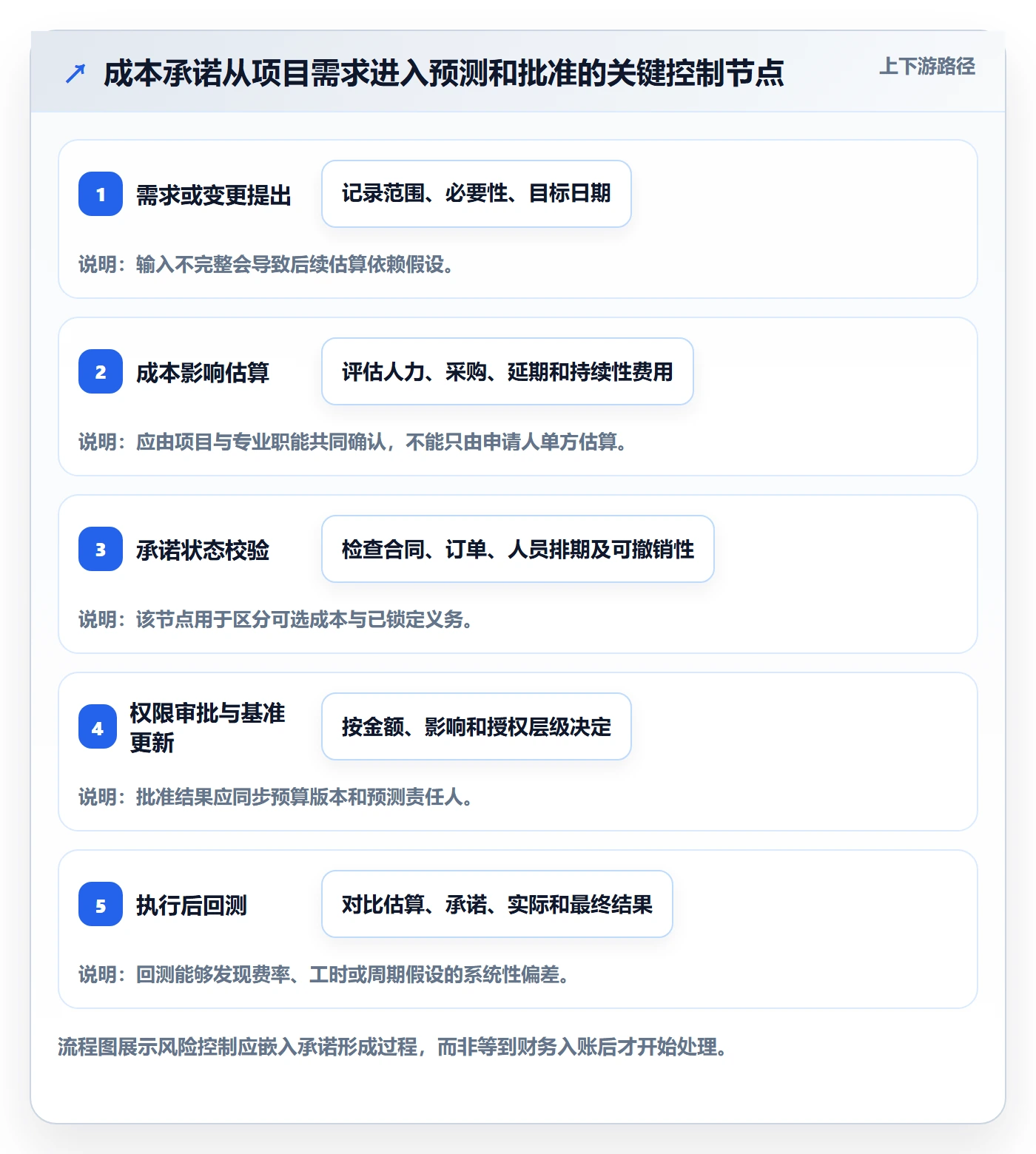

4.5 用变更治理保护基准,也保护合理调整
基准预算不是不能变,而是不能在没有记录的情况下悄悄变。需求范围确实调整、外部条件明显变化或业务优先级改变时,组织可以正式批准基准变更;但要保留原基线、变更原因、影响评估、批准记录和生效时间。
我不建议把所有偏差都通过“重设预算”消掉。频繁调整基准会让管理层失去判断原计划质量和执行表现的能力。判断是否适合改基准,要看变化是否超出项目团队控制范围、是否改变交付范围或业务假设,以及新的预算与收益是否仍匹配。
4.6 让数据链路能追溯,但避免为追溯而重复录入
成本数据经常需要经过项目计划、采购、财务和组合报告多个环节。若每个部门都手工维护一份表,差异迟早会出现。合理的目标不是建一个“万能系统”,而是明确哪个系统是某类事实的权威来源,再用统一编码和受控接口建立对账关系。
例如,合同金额和付款状态以采购、财务记录为准;项目范围、里程碑和变更记录以项目治理流程为准;人力成本则需要明确工时数据、费率表和分摊规则。项目管理平台可以承载项目计划、任务与变更协同,但财务核算应保留其正式控制链。跨系统对账失败时,应暴露差异、负责人和处理期限,而不是简单覆盖其中一方的数据。

五、案例与数据观察:一笔看似小的延期,如何变成组合级成本风险
5.1 情景案例:数字系统改造项目的预测从“尚有余额”变成“预计超支”
以下是一个用于演示方法的情景案例,所有金额、比例与时间均为模拟数据,并非真实企业项目。在一个跨部门系统改造项目中,批准预算为500万元,原计划执行10个月。项目进行到第6个月时,财务已确认实际成本220万元,月报显示预算还有280万元,项目团队因此认为资金仍然充足。
但PMO复核后发现三项没有进入原预测的因素:第一,供应商已完成一部分服务,预计还有35万元待结算;第二,合同与订单已锁定后续55万元;第三,需求负责人提出两项额外交付,初步估算增加20万元。与此同时,关键接口延期,剩余工作估算从原计划的230万元调整为250万元。
在不考虑额外风险储备的情况下,重算结果为:已确认实际220万元,加待结算35万元、已锁定承诺55万元、剩余工作250万元,完工估算为560万元,较批准预算高出60万元。这里最重要的不是最终得出560万元,而是发现原来“还有280万元余额”的说法混合了不同状态,也没有把新增范围和延期成本摆到一起。
5.2 复盘重点不是谁算错了,而是每个信息何时变得可见
按模拟时间线看,供应商交付早在月初就能从验收材料中发现;合同承诺在签署时就已确定;新增需求在评审会上提出时就可以进入待决策预测;接口延期则在里程碑偏差出现时触发影响分析。换言之,大部分成本风险并不是突然发生,而是管理链路没有在相应事件发生时更新预测。
我会把这类复盘拆成两个问题:预测为什么没有更新,和更新后为什么没有行动。前者可能是数据来源断裂、责任人不明确或更新时间过晚;后者可能是审批权限不清、管理层不愿选择范围取舍,或者组织把“出现偏差”误当成个人责任问题。两类原因需要不同的改进措施。
5.3 给出三个可比较的处置方案
在这个模拟案例中,PMO不应只提交“申请增加60万元”。更有决策价值的做法是准备方案比较,说明每个选项对成本、时间、范围和风险的影响。以下表格是示意测算,目的是展示决策结构,而不是推荐某个具体方案。
| 方案 | 预计完工成本 | 预计完工时间 | 范围与风险影响 | 适用前提 |
|---|---|---|---|---|
| 按现有方案继续 | 约560万元 | 约延后1个月 | 范围完整,但超出基线,延期风险继续存在 | 新增交付确有业务必要,组织能承担增量成本 |
| 推迟低优先级交付 | 约525万元 | 约延后1个月 | 减少当期范围,保留关键链路,可能产生后续二期成本 | 被推迟功能不影响当前验收和关键业务控制 |
| 增加资源并压缩周期 | 约575万元 | 争取回收约2周 | 成本更高,若瓶颈在等待或依赖,效果可能有限 | 关键路径工作可并行,且增援人员到位快于交付窗口 |
这里的专业判断不是一味选择成本最低的方案,而是核对“节省的钱是否值得牺牲交付价值”。如果推迟的功能会导致运营团队无法合规工作,那么节省35万元可能并不合理;如果加人无法解除接口依赖,增加预算也买不到更早上线。决策材料必须讲清楚约束和代价。
5.4 做偏差回测,逐步校准估算而非追求一次算准
情景项目结束后,PMO还应比较初始估算、阶段预测和最终结果:偏差主要来自工作量、费率、周期、范围还是费用归属?哪些信号出现得早但没有升级?哪些预测变化虽然及时,却没有进入审批决策?这比单纯统计项目超支率更能指导下一轮改进。
建议每季度检查一组相对稳定的项目样本,按项目类型比较“阶段预测与最终成本的差异”,同时记录项目复杂度和范围变化。若不区分项目类型,把小型内部改进和大型供应商交付混在一起平均,结果可能掩盖真正的估算问题。样本不足时,应明确其局限,不要把少数项目的表现包装成行业规律。

六、不同情况下怎么行动:把管理机制落实到责任和时限
6.1 预算有限但需求不确定:先控制承诺,再细化预测
当需求仍在澄清阶段,不必要求团队把每项工作都估算到看似精确的金额,但要防止在范围不稳时签下难以取消的长期合同。先做分阶段采购、限定初始授权范围,或把后续工作设置为可选择的交付阶段,能保留决策空间。
PMO应要求需求负责人提供“必须完成、可以延期、可以取消”三类清单。然后把每类对应的业务影响、估算区间和决策期限列明。与其在前期用虚假的精确度制造信心,不如明确哪些未知因素会改变成本,以及什么时候必须作出选择。
6.2 预算已接近上限:先识别不可逆成本与真实可削减项
接近预算上限时,先检查已签合同、不可取消服务、验收义务和关键人员排期。把这些成本标出来后,再分析尚未承诺的费用是否可以调整。若预算的大部分已经被锁定,简单要求项目团队“再省一点”并不能解决问题,必须讨论范围、时间或资金授权。
可以采取的动作包括重新谈判分阶段交付、减少低价值范围、调整非关键资源配置、暂停尚未开始的可选工作,或提交正式预算变更。每种动作都要说明对进度、质量、运营和后续成本的影响,不能只报节省金额。
6.3 项目延期但资金尚未用完:分辨计划延后和成本节省
资金没有花出去,不代表延期没有成本。延期可能延长驻场、订阅、管理投入和外包服务周期,也可能占用关键人员,挤压其他项目的产能。对内部资源,应区分现金成本与机会成本:人员工资可能已经存在,但项目长期占用会让其他工作延迟。
PMO应先将延期拆成等待、返工、资源不足、外部依赖和范围变化几类。若主要原因是外部依赖,增加项目人员可能不但无效还会增加成本;若是可拆分工作没有并行推进,调整依赖和资源顺序可能比增加预算更有用。
6.4 成本数据滞后或系统较多:先做小范围对账,不要先买工具
若项目系统、财务系统和采购记录互不相连,先选一个项目和几类高价值成本做试点:确定唯一项目编码,明确实际、应计、承诺和待决策的定义,再对账一个完整周期。试点的目标是找到差异来源和责任边界,不是立即追求全企业自动化。
当差异能被解释、责任能落实后,再判断是否需要集成、自动化或重新选型。若基础口径尚未统一,买入新的项目管理工具只会把旧问题以更快速度传递。若组织已有合适的平台,则优先评估它能否支持责任追踪、审批留痕和结构化预测,不要把“功能更多”当作“成本治理更好”。
6.5 多项目争抢同一资源:用组合价值决定,不按声音大小分配
关键岗位短缺时,单项目经理往往会证明自己的项目“最紧急”。PMO需要把项目价值、合同义务、关键路径、延期影响、资源替代成本和收益时点放在同一套比较逻辑中。优先级调整应由有授权的组合决策机制完成,不能依靠项目团队之间私下借人。
资源决策后要同步更新受影响项目的时间和成本预测。把人员从一个项目移到另一个项目,可能让前者产生延期成本;如果只修改工时表,不修改项目组合预测,资源冲突只会从可见问题变成隐藏风险。
6.6 组织尚未成熟:先保证口径和节奏,再增加治理复杂度
如果组织还没有稳定的项目编码、变更记录和成本责任人,不必一开始就引入过多审批层级。先建立可重复执行的最小机制:预算基线、月度预测、重大承诺登记、偏差原因分类、升级负责人。连续运行几个周期后,再依据实际风险增加阈值和控制要求。
治理成熟度不是表格数量,也不是审批节点数量,而是风险发生时组织能否及时更新判断并作出决定。如果团队每月填很多字段,却没人根据预测调整范围或资源,应该先简化报表、明确决策权,而不是继续增加字段。

七、不同情况下的取舍:成本最佳实践不是追求最低预算
7.1 低成本与低风险之间,先看失误后果是否可逆
在可逆、低影响的支出上,成本效率通常更重要;在安全、合规、核心数据或关键客户交付上,最低报价未必代表最低总成本。若一次失败会产生大额返工、业务中断或长期维护义务,适度增加前期投入可能更经济。
判断时要把采购价、实施成本、运行成本、维护成本和退出成本放在一起。不同方案报价相差不大时,供应商稳定性、交付边界、迁移能力和服务响应的差异可能比单价更重要。PMO不需要替业务做技术判断,但要确保这些长期成本没有被初始报价遮住。
7.2 固定价格与灵活范围之间,要看不确定性谁承担
固定价格合同适合范围较明确、验收标准可测量的交付;若需求持续变化,固定价格不一定真的固定,后续变更可能转化为议价成本、延误和争议。按工时计费更灵活,却要求客户有能力管理范围、人员效率和验收。
我的判断方式是先检查需求成熟度和变更频率,再看供应商是否能承担风险、客户是否有足够的验收与变更管理能力。若范围不确定但业务必须快速启动,可以用小阶段、明确退出条件的方式购买信息和早期交付,再根据结果决定是否扩大投入。
7.3 预留预算与严格控制之间,取决于不确定性是否有依据
预留过少,团队会在每个未预见事项出现时重新走一次紧急申请,决策成本可能很高;预留过多又会降低预算分配透明度。预留金额要和已识别风险、历史偏差、项目复杂度及可接受的风险敞口关联,而不是按惯例随手加一个比例。
如果不确定性来自范围尚未收敛,应优先推动范围澄清;如果来自明确的外部价格风险,应设置对应情景和触发条件;如果只是估算能力不足,增加储备不能替代提高估算质量。储备应当覆盖合理风险,而不是为缺少决策提供遮蔽。
7.4 自动化与人工判断之间,应先明确谁对最终决定负责
自动化适合减少重复取数、发现异常、提醒预测过期和追踪审批状态;它不适合在没有业务语境的情况下自动决定砍掉范围、调走关键人员或拒绝风险投入。高质量成本管理需要数据规则,也需要理解业务后果的人作出判断。
因此我会把自动化的目标限定为“及时、可追溯、可复核”:系统提示某项目完工估算偏离时,应展示造成变化的成本组成、更新时间和假设;负责人再判断是否需要升级。若系统只给红色状态而没有原因和下一步,自动化只是把人工盲区变成了自动盲区。
7.5 短期节约与长期总拥有成本之间,比较决策周期
短期预算有明确截止期,长期维护却可能跨多个部门和年度。是否为未来收益承担当前成本,要看项目周期、使用规模、退出条件及收益能否验证。对无法证明会持续使用的功能或授权,不宜仅凭“以后可能有用”提前大规模采购;对能够降低重复运营成本的投入,则应把收益假设写清楚并安排复核。
这类取舍特别容易在工具采购、平台建设和系统集成中出现。初始费用最低的方案,可能带来更高的实施、迁移、运维和组织协调成本;功能最全的方案,也可能因为采用率低而浪费投入。应比较全生命周期成本与实际使用场景,而不是只比较合同首页的数字。
八、落地检查清单:用一个周期验证机制是否真的有效
8.1 第一个周期:建立可对账的最小成本视图
第一轮不要试图覆盖所有成本细项。选取有代表性的项目,至少呈现批准基线、财务实际、待确认成本、已承诺成本、待决策金额、剩余工作估算和完工估算。每个数字都注明数据来源、更新时间与责任人,无法确认的项目明确标为假设或缺口。
同时确定三类角色:项目经理负责项目预测与原因说明;财务和采购负责各自正式记录与确认规则;PMO负责口径、组合视角、异常追踪和决策材料。若一项数据没有责任人,报表再完整也难以持续。
8.2 第二个周期:挑出预测变化最大的项目做回看
第二轮不必平均复盘所有项目,优先检查完工估算变化较大、延期明显、承诺成本快速增加或范围变化频繁的项目。重点追问预测变化何时出现、依据来自哪里、是否进入审批、采取的行动是否改变成本或风险。
复盘的结果应形成可复用的估算改进,例如:外包服务必须按合同节点登记未结承诺;关键岗位排期确认后才能作为正式资源预测;延期超过某个里程碑时必须补充剩余工作估算。规则要针对发现的原因,不要把个别事件一概转化成新的复杂审批。
8.3 第三个周期:验证预警是否产生了决策,而非只产生会议
每个升级事项都应记录决定、决定人、截止时间、被选择的方案和被放弃的代价。会后要检查决定是否落实,例如范围是否正式调整、合同是否重新谈判、资源是否重新排期、预算是否完成变更。若同一风险多次上会却没有结论,问题可能不是项目报告不充分,而是组织缺少明确的决策权。
衡量机制是否有效,可以看预测更新时间、承诺登记完整度、重大偏差发现滞后、预测与实际的差异、超预算事项的决策时长,以及变更后范围与预算的一致性。不要只用“超预算项目数量”评价,因为它受项目组合、市场条件和业务优先级影响,单独看容易诱导团队隐瞒风险。
8.4 可直接采用的月度复盘问题
- 本月哪些范围、进度或资源事实改变了完工估算?对应证据是什么?
- 哪些成本已发生但尚未入账,预计何时确认,金额依据是什么?
- 哪些合同、采购订单或人员排期已经锁定,取消或调整的代价是什么?
- 剩余工作估算是否基于当前工作量和可用资源,哪些假设最敏感?
- 预算偏差分别由范围、数量、单价、效率、周期还是估算误差造成?
- 是否存在跨项目资源冲突,资源调整会把成本或延误转移到哪里?
- 本月提出的纠偏动作由谁执行,何时复核,什么结果才算有效?
九、结尾:把风险发现提前到承诺形成的那一刻
9.1 最有价值的成本报告,能说明还有哪些选择
PMO成本管理最容易陷入两种极端:一种是月底把支出报得很清楚,却无法预测项目最终会花多少;另一种是设置很多审批,却让团队把精力花在表格和等待上。真正有效的机制,应该让管理层看见成本从何而来、未来被什么锁定、偏差还能否改变,以及不同选择会付出什么代价。
因此,我更愿意用“决策空间”而不是“预算执行率”评价成本控制:组织是否在签约前看见了承诺,在范围改变时更新了预测,在延期出现时评估了全周期成本,在预算不足时作出了明确取舍。如果这些动作都能在关键节点发生,成本管理才不仅是核算,而是治理。
9.2 下一步先做一件事:抽查一个项目的承诺成本
建议PMO从一个正在执行的项目开始,抽查最近一个月的合同、采购订单、待结算服务、资源排期和需求变更,确认哪些已经进入完工估算,哪些仍被排除。把发现的差异按金额、状态、责任人和下次更新时间列出来,再和项目经理、采购及财务共同对账。
如果只能先修一个问题,就先把“已承诺但未入账”的成本纳入预测,并明确更新责任。这通常比先换一套报表或增加审批节点更接近风险源头。待口径稳定后,再逐步增加情景预测、组合资源分析和自动化预警,让每一次成本偏差都能导向一个具体、可追踪的管理决定。
常见问题解答(FAQ)
1. PMO如何判断项目成本偏差已经构成风险,而不是正常波动?
我在做项目复盘时发现,预算超支不一定意味着项目失控,有时只是采购付款提前或成本归集延迟。那我该看哪些信号,才能避免一看到超预算就误报风险?
不要只比较“已花金额”和“预算金额”,还要同时看实际进度、已承诺成本和剩余工作估算。比如预算为100万元、计划完成50%时,实际支出已达60万元,如果项目实际只完成40%,且合同及采购承诺还有30万元未支付,那么风险显然高于单看60%的支出比例所显示的程度。
PMO可以按周或按月统一口径,至少追踪预算、实际成本、承诺成本、完成进度和完工预测;当完工预测连续两个周期超过批准预算,或偏差同时伴随关键里程碑延误时,再升级为成本风险。单期异常先核对成本归属和付款时间,避免把记账时差当成项目失控。
2. 项目成本风险应该由PMO集中承担,还是由项目经理负责?
我所在的团队里,成本报表通常由PMO汇总,项目经理则负责交付,出了超支问题后双方容易互相认为对方应该提前发现。怎样划分责任,才能让预警不只是报表流程?
PMO适合负责规则、数据口径、组合层面的监测和升级机制,不宜替项目经理承担日常成本控制责任。项目经理应对工作范围、资源使用、采购需求和变更影响作出解释并提出纠偏措施;财务负责确认实际发生额和核算规则;发起人或治理委员会负责批准预算调整及重大取舍。
实操中可为每个风险设定责任人、触发阈值、应对期限和决策人,例如“完工预测超预算5%时,项目经理在五个工作日内提交削减、延期或追加预算方案,PMO核验跨项目影响”。如果只有PMO报数、没有明确的决策归属,风险通常会被看见,却不会被处理。
3. 面对需求变更,PMO怎样避免项目成本被一点点推高?
我遇到过需求每次只增加一点,单次评审看起来影响不大,几个月后却发现测试、培训和上线支持都超出了原预算。有没有办法在不拖慢业务决策的情况下,把这些隐性成本算进去?
把变更评估从“新增功能开发费”扩展为全生命周期增量成本,并保留原始基线作为对照。每项变更至少记录开发、测试、数据迁移、基础设施、培训、运维和延期可能带来的成本;对于影响不确定的部分,列出假设和估算区间,而不是给出看似精确的单点数字。
例如一次报表需求可能开发成本为2万至3万元,但若涉及两套系统接口和额外回归测试,总成本估算就应包含接口维护与测试工时。PMO可以按月汇总累计已批准变更的成本和工期影响;当累计影响接近预设缓冲或改变项目收益判断时,要求发起人重新确认范围与商业价值,而不是继续逐项放行。
4. 项目尚未启动或成本数据不完整时,PMO如何控制估算风险?
我经常看到项目立项时只有一个总预算,人员工时、外包费用和后续运维成本都不清楚,但团队又需要尽快给出可行性判断。遇到这种情况,应该先补齐哪些信息,预算预留又该怎么定?
先把估算依据分层披露:已报价或已签约的成本、按历史数据估算的成本,以及目前仍依赖假设的成本。数据不足时不要用一个精确总额掩盖不确定性,可先给出区间并说明关键驱动因素,例如人员单价、交付周期、供应商报价和系统改造范围;随后通过需求澄清、试点或供应商询价逐步缩小区间。
预留金额应对应可识别的不确定性和风险,而不是统一按预算比例机械添加。PMO还应规定估算成熟度和复核节点:范围或报价变化时更新预测,进入采购、详细设计等阶段后用新证据替换早期假设。若成本区间过宽且项目收益无法覆盖高位情形,应先补证据或缩小试点范围,再作全面投入决定。
核心关键词
文章包含AI辅助创作:成本最佳实践:PMO成本管理风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/590194
读者评论
我们以前月报只看实际入账,后来把已签订单也纳入滚动预测,确实能更早发现问题。难点是待决策金额经常没人及时更新,最好给每项预测设责任人和更新时间。
预算执行率低不一定是坏事,但同时看进度和完工估算后,指标一下多了不少。小团队数据基础有限,是否可以先从合同承诺和延期成本两项做起?
文中强调不把偏差简单归到项目经理头上,这点很实际。不过原因分类如果过细,复盘也容易变成填表;我们更需要的是能对应到具体决策和负责人的少数几类。
