项目预算为 800 万元,月报显示累计实际成本 510 万元,项目负责人却说“还有 320 万元没花,预算很安全”。这两组数字可能同时成立,也可能隐藏着严重的成本超支:前者可能只统计已付款发票,后者则把未验收的采购、已投入但尚未结算的人力,以及未来必须发生的费用都漏掉了。成本管理真正要管的不是账面上已经支付了多少钱,而是资源何时承诺、何时消耗、何时确认,以及这些成本将怎样影响最终完工预测。
一、先讲核心结论:实际成本不是“已付款金额”
1. PMO要管的是成本事实链,而不只是成本报表
我判断一个项目的成本管理是否可靠,通常不先看报表做得多漂亮,而是追问四个问题:这笔成本对应什么工作?由谁确认已发生?采用什么口径计入?它会怎样改变完工成本预测?如果这四个问题没有稳定答案,报表再精细也只是数字排版。
PMO的职责不是替财务做账,也不是替项目经理逐笔审批,而是建立一条可追溯的成本事实链:预算有基线、承诺有记录、发生有证据、入账有规则、预测有依据、偏差有责任人。财务确认会计处理,业务负责人确认工作与资源消耗,PMO负责统一口径、关联计划和风险,并推动纠偏。
最重要的区分是:现金支付、成本发生、预算承诺是三种不同事件。付款是资金流,成本发生是资源已经被消耗或服务已经被接受,承诺则是组织已经形成未来付款或资源占用义务。把三者混成一个“实际成本”,项目就会出现报表看似节省、完工时却突然超支的情况。
2. 实际成本管理的闭环可以压缩为八个动作
-
确定成本边界:说明项目包含什么、不包含什么,明确含税口径、资本化与费用化处理,以及内部人力是否纳入。
-
建立预算基线:将获批预算分解到工作包、成本类别、时间段和责任人,保留版本与审批依据。
-
登记承诺成本:把已签合同、采购订单、外包排期和已批准的资源预留纳入观察,而不是等付款后才看见。
-
确认实际发生:基于工时、验收、里程碑、发票或系统记录,按预先约定的规则认定成本。
-
完成核对与归集:把财务、采购、人力和项目台账中的项目编码、期间、金额、范围对齐,识别重复、漏记和错分。
-
计算偏差与完工预测:同时看已发生金额、剩余工作量、未结承诺和风险敞口,不能只用预算减去已付款。
-
决定纠偏动作:明确是控制范围、调整资源、重谈采购、申请变更,还是接受成本增加并更新预测。
-
关闭并复盘:完成最终结算、释放承诺、解释偏差,并把估算误差反馈到下一轮预算。
不同组织可以采用不同的成本核算细则,但这八个动作不宜缺项。尤其是承诺登记和完工预测:前者让未来义务可见,后者让管理层知道按当前判断项目最终会花多少。

3. PMO的目标不是让每个项目都少花钱
成本管理如果只以“低于预算”为成功标准,团队很容易通过推迟采购、少报工时、削减必要测试来制造表面节省。真正要管理的是成本与交付范围、质量、期限和收益之间的关系。该花的钱要及时确认,不该花的钱要尽早拦截;预算变化要经过治理,而不是用模糊口径把它藏进报表。
我更愿意把目标表述为:在约定范围和质量标准下,让组织尽早看见最终成本的可靠估计,并对偏差做出有证据的选择。预测准确比月末数字“好看”更重要,透明的超支也比被延迟暴露的超支更容易治理。
二、背景和真实场景:成本为什么总在项目后半程失控
1. 付款滞后会制造“预算还很充足”的错觉
企业项目的采购与交付往往不同步。设备可能已经到货,外包团队也已经工作数周,但发票还没开;软件订阅可能按年付款,却服务于多个项目;内部专家已经投入大量时间,但工时记录只在月末补填。若项目报表仅抓付款数据,显示的只是现金支付进度,不是完整的资源消耗。

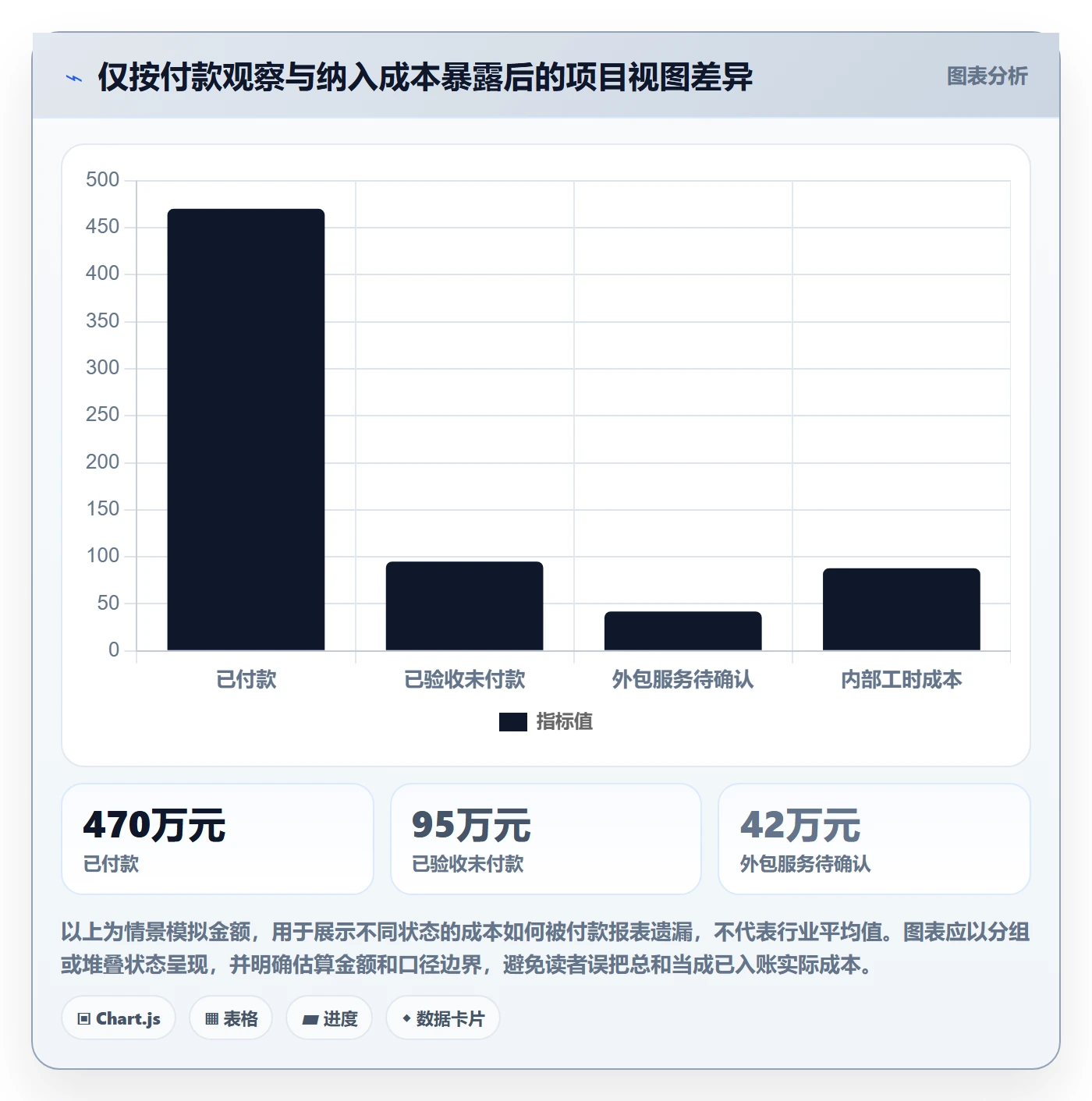

举例来说,某系统实施项目预算为 800 万元,当前已付款 470 万元。项目经理据此认为还剩 330 万元空间,但采购台账另有 95 万元已验收未付款,外包团队当月已投入尚未开票的服务估算为 42 万元,内部团队已确认工时成本为 88 万元。若这些金额都属于同一成本边界,实际发生与已承诺的总暴露就远高于付款报表所暗示的水平。
这里不能把所有数字简单相加后都称为“实际成本”。95 万元可能是已发生但未支付;42 万元是按服务进度估算的待确认金额;88 万元则取决于组织是否将内部工时纳入项目成本。PMO应标明状态、证据和口径,避免把不同性质的数值伪装成同一种精确金额。
2. 变更、返工和资源等待常被藏在原成本类别里
成本超支未必来自单价上涨。一个需求变更可能引发设计重做、接口调整、测试范围扩大和上线延期,最终成本散落在研发工时、供应商服务、测试资源和环境费用里。若管理报表只按部门汇总,管理层看到的是“研发多花了 12 万”,却不知道其中多少来自范围变更,多少来自质量返工,多少来自等待外部决策。
因此,成本编码不能只按财务科目设计。项目还需要能够解释业务原因的维度,例如工作包、成本类别、变更编号、风险事件、供应商、责任部门与发生期间。不是每笔成本都需要加十几个标签,但至少要能回答“为什么这笔钱发生”。
3. 多系统与多口径让月报看上去一致、实则不可比
常见情况是财务系统记录凭证和付款,采购系统记录合同与订单,工时系统记录投入,项目管理平台记录工作项与里程碑。每套系统都可能正确,但项目编码、期间截止日和金额口径不同,合并之后仍可能错误。比如采购按含税金额、项目预算按不含税金额;工时按实际日期、财务凭证按过账月份;一个供应商订单又被采购和项目团队各登记一次。
我不会把“数据都上系统了”当成治理完成的证明。决定可靠性的,是是否存在清晰的数据责任与核对规则:哪一系统是某类数据的权威来源,谁负责纠错,跨系统关联键是什么,月结后如何处理冲回与补记。
4. 成本暴露通常早于财务报表中的超支
项目开始出现风险时,账面支出可能还很低。更早的信号可能是关键岗位持续超负荷、供应商排期反复延期、验收标准尚未确定、需求变更频率上升、采购承诺已接近预算上限。若PMO等到“实际支出超过预算”才介入,通常已经错过了成本最低的干预窗口。
所以,PMO要建立“领先信号”和“滞后结果”两套观察。已发生成本、超支金额属于结果;承诺增长率、变更未定金额、剩余工作量可信度和关键资源缺口则帮助预测结果。两者配合,才能从事后解释转向提前控制。

三、常见误区:看起来在管成本,实际上只是在记数字
1. 把付款金额当成实际成本
付款是现金流管理的重要指标,却不能单独代表成本发生。预付款可能早于服务提供,尾款可能晚于验收;一次性付款也可能覆盖多个期间。若使用付款月份做项目成本归属,可能把成本前置或后置,导致项目阶段之间无法公平比较。
正确做法不是抛弃付款数据,而是让付款与发生、承诺分栏展示。对于已经发生但未付款的成本,记录发生期间与待结算状态;对于预付款,按组织政策在服务接受或期间归属时处理;对合同总额和已支付金额分别跟踪,避免混为一谈。
2. 把预算差异当成原因分析
“本月超预算 15 万”只说明结果,没有解释原因。真正有用的差异分析要进一步拆成工作量变化、价格变化、效率变化、范围变化、进度变化和一次性事件。否则管理层无法判断是估算偏差、执行效率问题,还是获批变更带来的合理增长。
我通常要求异常项至少有一个可验证的解释:对应哪个工作包,原预算是多少,当前估算是多少,差额来自什么,是否已批准,采取什么动作,责任人是谁,何时复核。没有这些信息,所谓差异分析只是数字旁边的一句评论。
3. 只盯“预算剩余”,不算完工成本
剩余预算是预算减去某个口径的累计金额,并不是项目最终成本预测。项目支出低,可能是工作还没开始、发票没来、进度落后或团队没有及时录入。把这些因素误读成节省,会使预测偏低。
项目管理中常见的挣值方法可帮助连接计划、实际和已完成工作。计划价值(PV)、挣值(EV)和实际成本(AC)分别回答计划到某时点应完成多少、实际完成工作对应多少预算价值、已发生的成本是多少。成本偏差 CV = EV − AC;成本绩效指数 CPI = EV ÷ AC。它们是诊断信号,不是成本归集的替代品。
如果项目工作量估算和挣值口径不可靠,CPI的小数点再精确也没有意义。对于剩余工作稳定、工作包可度量的项目,可以用绩效指数辅助预测;对于需求高度不确定或工作成果难以量化的探索型项目,应结合底层任务估算、风险情景和管理判断,而不是机械套公式。
4. 把所有偏差都压给项目经理
偏差可能来自业务范围变更、市场价格、供应链、人员调配、技术不确定性,也可能来自项目执行效率。若不区分可控与不可控因素,只要求项目经理“降本”,团队很可能削减质量保证、减少必要评审或推迟风险处理,形成后续更昂贵的返工。
PMO要识别影响因素与决策权。项目经理可以管理日常资源安排,却未必有权拒绝业务新增范围;采购负责人能谈判价格,却未必能决定供应商技术方案;业务发起人有权调整目标,也应承担相应的预算与收益取舍责任。
5. 预算一经批准就不能变,或可以随时改
预算基线不是永远不能动的数字,也不是可以为了消除偏差而随手重置的表格。正式范围变更、政策变化或经批准的风险响应,可能需要调整基线;执行效率不佳、估算错误或管理延迟,则不能通过重设基线抹掉原始偏差。
我的判断原则是保留原基线、记录批准后的变更基线,并在报表中说明变更原因、生效日期、审批人和受影响范围。这样既承认项目条件发生了变化,也不丢失原计划与最终结果之间的学习价值。

四、专业判断逻辑:建立可解释、可复核、可预测的成本口径
1. 先划边界:哪些成本算进项目
正式建账前,我会先写一份简短的成本口径说明,而不是让各团队自行猜测。说明至少包括项目范围、成本类别、内部人力处理方式、共享成本分摊方法、税费口径、资本性支出处理、期间归属规则、汇率规则和证据要求。
内部人力是否计入项目成本,没有脱离企业政策的唯一答案。如果项目要做投资回报比较或资源组合决策,内部工时成本往往值得纳入管理视图;如果组织只能获得粗略工时,强行精确到个人每小时成本反而可能制造虚假精度。此时可以用标准费率做管理估算,并标注它不是财务实际入账金额。
共享服务成本分摊尤其要谨慎。平均分摊简单,但可能让高使用量项目被低估、低使用量项目被高估。能按使用量计量,就优先使用工作量、使用时长或服务请求等可审计驱动因素;无法直接计量时,应说明采用的分摊基础、计算频率和偏差范围。
2. 再分结构:成本编码要能同时回答两类问题
财务需要知道成本归属哪个科目,项目需要知道成本服务于哪项工作、由什么原因引起。两者不必强行合成一棵树,可以使用多个维度组合:项目编码、工作包、成本类别、期间、供应商、变更编号和责任部门。
编码维度也不宜无限增加。每多一个必须填写的字段,都会增加录入负担和漏填概率。我会先确认这个维度能否支持一个实际决策,例如识别变更成本、比较外包价格、定位返工,或解释成本预测。如果没人会使用该字段,且它不能形成审计要求,就不应为了“数据看起来完整”而增加填报工作。
3. 明确四类金额的定义与证据等级
| 金额类别 | 管理含义 | 常见证据 | PMO处理重点 |
|---|---|---|---|
| 预算基线 | 经批准、用于比较的计划成本 | 审批记录、估算明细、工作分解结构 | 保留版本,明确变更审批与生效时间 |
| 承诺成本 | 已签订或已批准、尚未完全履行的未来义务 | 合同、采购订单、资源预留 | 跟踪总额、已发生部分、剩余未结部分 |
| 实际发生成本 | 按约定规则已消耗或已接受服务的成本 | 工时、验收、发票、里程碑确认 | 匹配项目、期间、工作包与证据状态 |
| 完工预测 | 按当前事实与剩余工作估算的最终成本 | 实际发生、剩余工作估算、风险情景 | 每次更新说明关键假设与变化原因 |
这里的承诺成本不能重复加到实际成本上。已验收并确认发生的部分,通常要从未结承诺余额中扣除;未完成部分仍保留在承诺视图。若系统只显示合同总额,再把累计实际成本叠加上去,可能把同一笔金额算两次。
4. 用“已发生加剩余工作”预测完工成本
最容易沟通的预测框架是:预计完工成本 = 已发生成本 + 完成剩余工作所需成本 + 尚未纳入的风险调整。这不是唯一公式,却能迫使项目团队说明预测如何形成。若团队直接说“预计不超预算”,我会追问剩余工作清单、单价假设、资源计划和风险情景。
对于成熟度较高、工作量可以度量的项目,可以结合挣值数据。若当前成本绩效在剩余阶段大体延续,预测可参考预算完工成本除以 CPI;若已经发生的偏差属于一次性原因,后续效率有充分证据会恢复,则可以采用“已发生成本加剩余工作的独立估算”。选择哪种模型,要说明原因,不能只挑一个最能让预测看起来乐观的公式。
预测应至少保留基准情景与风险情景。基准情景依据当前计划与最可能的资源投入;风险情景纳入已经识别但尚未完全确定的风险。并不是把所有极端风险都加到预算里,而是展示触发条件、可能影响与应对成本,让决策者看见不确定性,而不是被一个假精确的单点数字误导。
5. 让月结成为一个有截止时间的管理流程
实际成本管理不能等财务月报出来才开始。项目团队需要固定截止日、录入责任和确认机制。例如约定每月最后一个工作日冻结工时,次月第三个工作日完成供应商服务确认,第五个工作日与财务核对,第七个工作日由项目负责人提交预测更新。组织可以按自身结账节奏调整日期,但必须形成稳定的月度节拍。
月结不意味着所有估算金额都必须准确到分。关键是区分已核实、待核实和暂估,并在后续期间根据新证据冲回或调整。对于影响预测的重大暂估,需要记录计算方法、负责人、预计确认时间和上下界,不能把“暂估”长期放在账上却无人跟进。
6. 用红黄绿信号触发行动,而不是替代判断
阈值应根据项目规模、风险容忍度和决策周期设定。一个仅占预算 2% 的偏差,对小型项目可能已不可接受;对长期大型项目可能只是正常波动。可以同时设置金额阈值、比例阈值和预测趋势阈值,再规定触发后的责任人和响应时限。
| 信号 | 示例规则 | 需要采取的动作 |
|---|---|---|
| 正常关注 | 完工预测偏离基线不超过 3%,且无重大风险恶化 | 项目负责人记录原因,按月继续监控 |
| 升级评估 | 偏离超过 3%,或未结承诺接近预算剩余空间 | PMO复核口径、剩余工作和承诺,要求责任人提出选项 |
| 管理决策 | 偏离超过组织容忍度,或范围、质量、交付目标面临取舍 | 提交治理层决定追加预算、调整范围、改变资源或接受风险 |
表中的比例是建议示例,不应直接复制成全企业标准。最重要的不是颜色,而是触发逻辑:谁发现、谁核验、谁有权决定、多久必须回应。没有动作链的红黄绿,只是更醒目的报表。

五、情景案例:一次预算仍有余额、预测却已经超支的复盘
1. 项目背景与初始判断
以下是为了说明方法而整理的匿名化情景,不对应某一家企业的审计数据。某中大型组织推进客户服务平台改造,批准预算 800 万元,计划 10 个月完成。预算中包含内部产品与研发人力、实施供应商费用、测试环境和上线支持;采购合同按阶段验收付款。
项目第六个月,财务视图显示累计付款 470 万元,计划付款为 520 万元,表面上比计划少 50 万元。项目负责人据此认为成本执行较好。但PMO把采购、工时、变更和进度放到同一张检查表后,发现已发生成本估计约为 625 万元,未结承诺约为 105 万元,剩余工作估算约为 190 万元。按这个情景口径,预计完工成本接近 920 万元,而不是“还有 330 万预算可用”。
这些数字分别代表不同状态:已发生成本中含有尚未付款的验收服务与内部工时估算;未结承诺代表合同或采购中未完成部分;剩余工作估算则基于未来资源安排。若把未结承诺与已发生部分重复叠加,预测会再次高估,因此PMO必须核对承诺余额是否已扣除已验收金额。
2. 拆开偏差:真正的成本来源不止一个

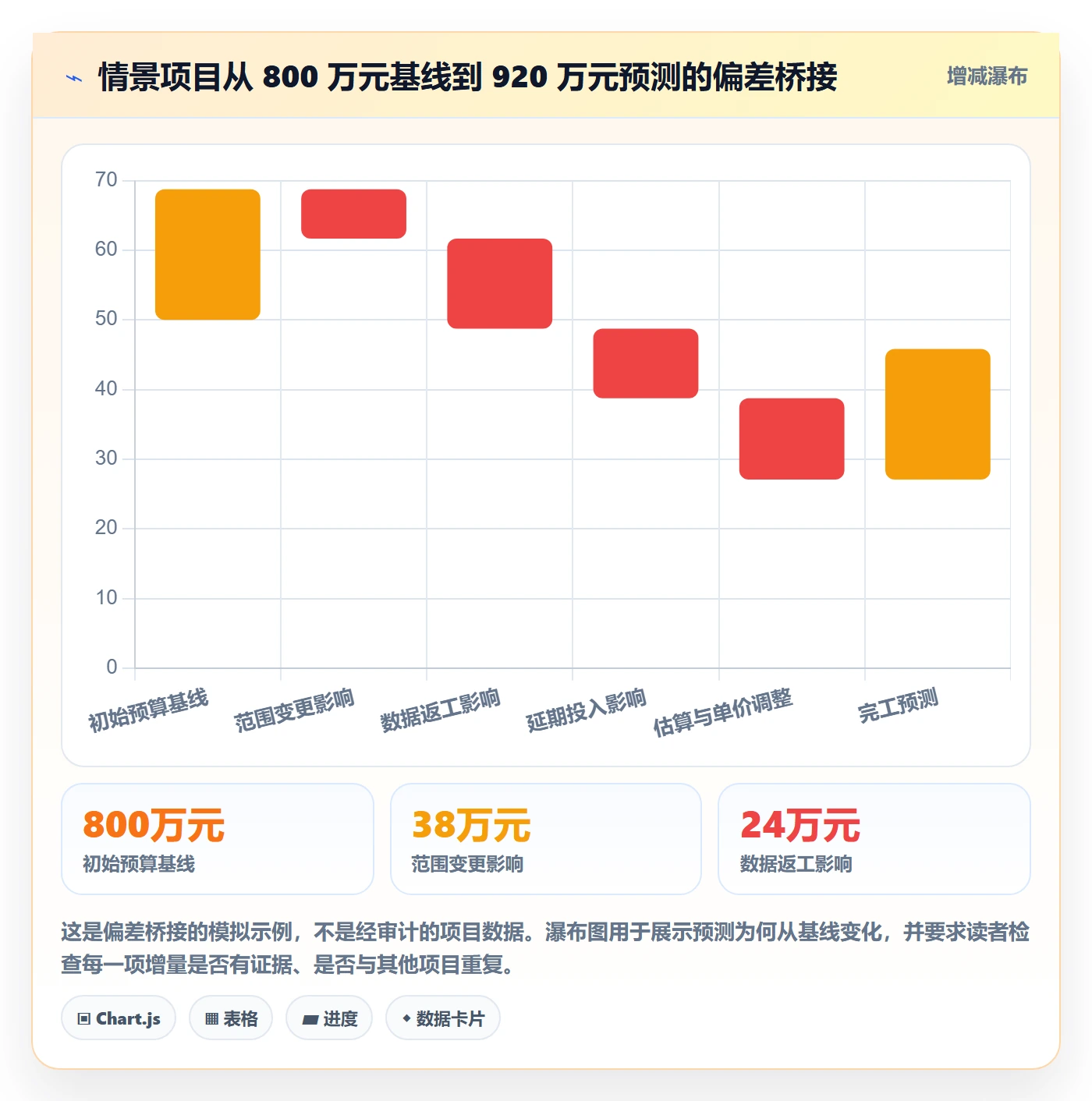

| 偏差来源 | 情景金额 | 判断依据 | 可选管理动作 |
|---|---|---|---|
| 需求范围增加 | 约 38 万元 | 新增两个业务流程与接口,不属于原验收范围 | 走正式变更,决定追加预算或削减其他范围 |
| 数据质量返工 | 约 24 万元 | 源数据问题导致清洗和回归测试增加 | 比较继续修复、调整上线范围与延后发布的成本 |
| 关键岗位延期投入 | 约 31 万元 | 外部依赖延迟,技术与测试人员需延长投入 | 评估加快依赖、分阶段上线或接受延期的总成本 |
| 原估算与单价误差 | 约 27 万元 | 特定环境配置与服务费高于早期估算 | 更新剩余工作单价并核验合同范围与计费方式 |
偏差金额是情景拆解示意,不应把所有金额不加核验地相加为最终超支。不同原因可能交叉影响,例如返工已延长关键岗位投入;若两项都按独立增量计算,可能重复估算。PMO需要为每个偏差标注基准、证据、时间区间和重叠关系。
3. 纠偏不是“统一砍掉 15%”,而是比较决策选项
团队讨论后形成三种方案。方案一维持完整范围,预计追加预算约 120 万元,按原计划上线,但需要治理层批准。方案二把低频报表和一项非关键自动化能力移至后续版本,预计可减少约 55 万元成本,仍需承担一定延期风险。方案三更换关键供应商并重新交接,短期看合同金额可能下降,但团队估计迁移与质量验证会带来约 30 万至 50 万元的过渡成本,且发布可能推迟。
此处的重点不是哪种方案“最省”,而是把成本、范围、时间、质量和业务收益并列。若减少 55 万元意味着核心流程缺失,节省可能毁掉项目价值;若完整范围中的新增功能本来就没有明确收益,保留它也不一定合理。PMO应组织业务、技术、财务和采购共同确认假设,而不是替治理层选择业务目标。
4. 复盘后,项目团队需要改变什么
复盘发现,最早的预警信号不是月度付款,而是第二个月起需求变更数量连续增加,外部依赖负责人没有明确到岗日期,数据质量抽样结果也未纳入风险台账。若这些信号进入每周风险与成本预测,项目可以更早选择分阶段上线,避免把资源继续投入到尚未稳定的范围。
团队还发现,原始估算把“接口开发”当成一个工作包,却没有拆出数据映射、环境联调和回归测试。以后估算时,除了增加明细粒度,还要记录依据:历史类似工作、专家估算、供应商报价或不确定性区间。估算不是要求预测永远正确,而是让偏差可解释、可学习。

六、不同情况下的行动建议:同一套原则,采用不同的管理节奏
1. 小型、短周期、低风险项目
小项目不需要复制大型项目的全部治理层级。若项目周期短、采购少、团队稳定,可以用一张轻量台账记录预算、已发生、已承诺、剩余估算、风险和责任人。每周快速更新一次,重点确认是否出现范围变化、关键资源超负荷或未入账采购即可。
适合的做法是减少分类、保留证据链接、设置一个明确的预测责任人。不要为几万元的项目设计复杂的多级审批流,也不要因为流程过重而放弃承诺记录。简化的是管理动作,不是金额定义。
2. 中大型、多部门、多供应商项目
跨部门项目更需要成本编码、承诺台账和固定月结节奏。项目管理办公室应明确各系统的权威数据源,规定项目编码映射,并建立采购、财务、资源管理和交付团队的核对责任。若数据量较大,可使用项目管理平台作为工作包、风险、变更和责任人的协同视图,再通过受控接口或定期核对关联财务数据。
例如,企业评估 PingCode 等项目管理平台时,我会先验证它是否适合承载项目工作项、责任人、变更记录和进度证据,再确认财务金额是否来自具备相应权限与审计能力的财务系统。不要把协同平台上的任务状态直接当成会计事实,也不要因为平台能展示图表,就假定成本口径已经治理完成。具体集成能力、权限模型和数据留存方式,应按企业实际配置与产品版本核验。
中大型项目还应按风险等级分层:高风险项目周度看承诺变化与预测,常规项目月度复核,低风险项目按关键里程碑检查。这样既避免所有项目被同一套会议节奏拖慢,也不让重大风险被普通月报淹没。
3. 探索型、研发型或需求不确定项目
探索型项目早期很难准确估算全部工作量。此时强迫团队提交一个看似精确的总成本,通常会把不确定性藏进单点数字。更合理的做法是设置阶段预算、阶段目标和继续投资门槛:先投入一笔有边界的探索资金,明确本阶段要验证的假设,再基于证据决定继续、调整方向或停止。
这类项目尤其要区分学习成本与交付成本。实验没有得到预期结果,不一定代表预算管理失败;如果它及时排除了一个高风险方向,仍可能创造决策价值。PMO需要记录投入换来的证据与决策变化,而不是只比较计划功能完成率。
4. 固定总价与按人天计费的供应商项目
固定总价降低了价格波动的一部分,却没有自动消除范围风险。验收标准不清、变更流程模糊、项目方延迟提供数据,都可能引发额外报价或交付争议。PMO应跟踪合同总额、已验收金额、剩余合同余额、变更单和潜在索赔,并让业务负责人及时确认范围。
按人天计费则要同时关注人数、角色、投入天数、费率、产出与变更批准。仅凭发票金额很难判断效率,必须核对服务期间、人员清单、工时记录和交付物。若合同设置了上限,应在接近上限前触发审批,而不是等供应商停止服务后才讨论预算。
5. 预算使用率高,但交付进度也高
预算消耗快不一定代表失控。如果已完成的工作比例同样高,且剩余工作估算稳定,项目可能只是按计划前置投入。此时应关注完工预测、单位工作成本、未结承诺和风险变化,不应仅因预算使用率高就削减资源。
反过来,如果预算使用率远高于有效交付进度,PMO需要查明资源投入是否转化为可验收成果。可能是工作估算偏差、返工、等待、需求反复或团队成本归集错误。不同原因对应的措施不同,不能一刀切地要求所有团队降低投入。
6. 预算使用率低,但进度也明显落后
这往往不是节省,而是工作没有按计划发生。项目可能缺人、采购延迟、关键决策未定,导致成本暂时没有入账;而延迟本身又可能增加未来支出。PMO应重估剩余工作和延期影响,并分别计算原计划完工成本与当前预测,不要用“少花了钱”给延期打分。
若延期由外部依赖造成,成本责任和行动责任要分开记录。管理层需要决定是否投入额外资源赶工、调整上线日期或降低范围。每个选项都应给出成本、风险和业务影响,而不是只给一个项目团队无法兑现的“按期且不加钱”目标。
7. 实际成本数据质量较差
数据质量差时,不要立刻启动大规模系统更换。先抽样检查最影响决策的字段:项目编码、发生期间、金额口径、状态、供应商、工作包和证据链接。把错误分为缺失、重复、错期、错归属和定义不一致,再优先修复对预测影响最大的一类。
如果组织无法及时取得精确成本,可以先用透明的估算区间进行管理。例如供应商服务成本预计 40 万至 48 万元,当前中位估计 44 万元,待月末验收后更新。区间不是管理失败,隐藏估算不确定性才会让决策失真。

七、PMO如何把成本治理做成可运行的机制
1. 责任分工:避免“大家都负责,最后没人确认”
| 角色 | 主要责任 | 不应替代的责任 |
|---|---|---|
| 项目经理 | 维护工作包预测、解释偏差、提出纠偏选项 | 不能单方面改变预算基线或财务口径 |
| 财务 | 确认会计处理、凭证、付款和结账政策 | 不能仅凭总账判断项目交付范围与剩余工作量 |
| 采购与供应商负责人 | 维护合同、订单、变更、验收和未结承诺 | 不能替业务负责人决定需求是否必要 |
| 业务负责人 | 确认范围优先级、验收和收益取舍 | 不能要求项目团队隐去新增范围成本 |
| PMO | 制定口径、核对预测、识别趋势、推动升级与复盘 | 不能替代财务记账或治理层作预算决策 |
| 治理层或发起人 | 决定预算、范围、期限与风险之间的取舍 | 不能要求团队在资源约束不变时承诺互相冲突的目标 |
2. 成本例会要围绕决策,而不是逐行读表
有效的月度成本评审不需要把每个科目念一遍。会议材料应突出四件事:当前完工预测及变化原因、主要承诺与风险、偏差最大的工作包、需要管理层选择的方案。其他明细放在附件供核验,会议时间用于作决策。
我会要求每个重大偏差用一页说明:基线、当前值、前次预测、差异原因、证据质量、风险区间、备选方案、建议动作和决策期限。项目团队若无法解释差异,PMO要先推动数据核验,而不是让团队在会上争论谁的数字“更接近真实”。
3. 建立分层指标,不要把所有东西压成一个健康分
适合长期观察的指标通常包括预测准确度、成本偏差、承诺覆盖率、未核实暂估金额、变更成本占比、成本数据及时率和超期未决问题数量。每个指标都要有定义、分母、时间范围、责任人和数据来源。没有统一口径的跨项目比较,容易惩罚记录更透明的团队。
-
预测准确度:比较历史预测与最终实际结果,按项目阶段区分,不把早期高不确定性和收尾阶段混在一起。
-
承诺覆盖率:核对已识别合同和资源承诺占已知总义务的比例,低覆盖率说明预测可能缺漏。
-
数据及时率:观察工时、验收和变更是否在规定期限内录入,帮助识别管理信息的时滞。
-
偏差解释完整率:检查重大偏差是否有证据、原因、责任人与后续动作,而不只看是否填了备注。
4. 预测准确度要评估方向与幅度
只比较“最终是否超预算”会丢失预测质量信息。一个项目早期预测 1000 万元、最后花 1000 万元,和从 700 万逐月修正到 1000 万元,对管理层的意义完全不同。可以记录每个评审周期的完工预测,并观察绝对误差、误差方向和预测变动的解释。
若历史上预测经常偏低,可能是承诺缺失、乐观偏差、变更发现较晚或数据入账延迟;若经常偏高,也可能是风险准备重复、保守估算过度或资源计划未及时调整。复盘的目的不是给项目经理排名,而是找出能改善下一轮估算的系统性原因。
5. 系统化的优先级:先统一定义,再谈自动化
成本系统建设常见的错误是先买工具,再让各团队争论字段。若项目编号、金额状态、实际发生规则和承诺余额定义不统一,自动化只会更快地复制不一致。建议先用一个范围可控的项目试运行口径,完成一至两个结账周期,再决定哪些步骤适合自动化。
工具选择应看能否满足权限控制、数据导出、字段映射、审计留痕、异常提示和跨系统关联,而不仅是仪表盘是否美观。若使用项目管理平台承载成本治理流程,应明确哪些是协同记录,哪些是财务权威数据,哪些是项目团队的预测判断,并保留可追溯的更新时间与责任人。

八、不同情况下的取舍:成本透明度、管理负担与决策速度
1. 精细到个人,还是按团队汇总
个人级工时有助于识别关键资源瓶颈和成本归属,但填报成本、隐私顾虑和数据误差也更高。若团队稳定、工作切分清楚、工时会支持实际资源决策,个人级记录可能值得投入;如果工时主要用于绩效监控,团队容易补填或报得失真,团队级或工作包级估算反而更可靠。
取舍的标准不是“越细越专业”,而是细化后能否改变决策。精度没有决策价值时,额外采集只会增加组织负担。
2. 统一模板,还是项目分类管理
统一模板有利于跨项目比较和组合管理,但不应让探索型研发、固定总价实施和短期内部改造使用完全相同的估算逻辑。可以统一基本定义、字段和升级规则,同时允许不同类型项目使用不同预测方法、复核频率和证据要求。
例如,固定总价项目重点核对合同范围、验收、变更与潜在索赔;内部研发项目重点核对人员投入、工作包产出与剩余工作估算;探索型项目重点看阶段预算、关键假设和继续投资条件。共同语言不等于同一种算法。
3. 快速月报,还是准确结账
管理层希望尽快看到成本趋势,财务则需要完成核对与结账。可以采用两层视图:先出带状态标签的初步预测,明确哪些金额已经确认、哪些仍是暂估;结账后再发布核验版。这样既不把决策拖到月底以后,也不把估算伪装成最终事实。
如果项目存在重大采购或外包变动,宁可提前给出区间和风险说明,也不应为了准时交一份单点数字而隐藏不确定性。
4. 砍成本,还是保护交付能力
削减成本前,要区分浪费、必要投入与收益不确定的范围。重复审批、等待、返工和闲置资源可能是可改善的浪费;安全测试、数据治理和关键架构工作可能是保障质量的必要投入;新增功能则需要业务判断其边际价值。
若成本增长主要由无效等待造成,改善依赖管理可能比裁员更有效;若范围扩张来自新增需求,控制变更比压低团队费率更直接;若技术路线验证失败,应评估及时停止是否比继续追加投入更合理。成本控制的本质是选择,而非把每个预算科目都同比削减。
5. 预测单点,还是预测区间
单点预测便于预算审批和组合管理,但在高不确定性阶段容易造成虚假确定感。区间预测能展示风险,却需要解释上下界的条件。较好的做法是保留一个当前最可能值,同时报告基准区间和触发风险,并说明哪些新证据会改变预测。
当组织必须做固定预算决策时,可以以单点作为审批依据,但要把风险准备、假设和潜在追加决策路径一并记录。预算审批的形式可以是一个数字,项目预测的表达不必只有一个数字。

九、下一步怎么做:用四周建立最小可行成本闭环
1. 第一周:定义口径与责任人
选一个在执行中的项目,写清成本边界、预算版本、实际发生规则、承诺定义、项目编码和责任人。先覆盖金额最大的成本类别,不要一开始追求全企业所有项目、所有科目、所有标签一次性统一。
2. 第二周:把三类关键金额拉到同一视图
整理预算基线、已发生成本、未结承诺,并给每条记录标明来源、状态、期间和证据。若无法准确匹配,标出未知项和暂估范围,不要用人工猜测补成一个看似完整的总数。
3. 第三周:做完工预测与偏差解释
让项目经理按工作包估算剩余成本,PMO复核承诺是否重复、风险是否遗漏、变更是否批准。对前五项重大偏差逐一说明原因和动作,并区分已经发生、尚未确认和未来风险。
4. 第四周:完成一次管理评审并调整机制
在评审会上只讨论预测变化、关键风险和需要决策的取舍。会后检查哪些数据拿不到、哪些字段没人使用、哪些审批拖慢纠偏,再据此精简模板或明确责任。试运行的目标不是做出最复杂的报表,而是验证成本信息能否改变实际决策。
5. 用三项检查判断闭环是否有效
-
负责人能否解释完工预测变化,而不只是复述付款金额。
-
重大承诺、已发生金额和剩余成本是否有清晰边界,避免漏算或重复计算。
-
偏差出现后,是否有明确的决策人、动作、截止日和复核结果。
如果三项都能做到,组织已经拥有可运行的成本管理闭环。后续再讨论自动化、组合级预测和跨项目基准,才有可靠的数据基础。
十、总结:真正的成本控制,是更早看见选择的代价
实际成本管理并不是把费用分门别类、月底汇总后找出超支项目。它要把预算基线、承诺义务、已经发生的资源消耗和剩余工作预测放在同一条证据链上,同时保留它们之间的状态区别。PMO的价值,正是让这些数字能够被核验、被解释,并及时进入决策。
我对成本治理的判断可以归结为一句话:不要等钱付出去才承认成本发生,也不要把一笔精确到分的数字误当成可靠预测。如果口径不明,先统一定义;如果承诺不清,先补台账;如果偏差无法解释,先查证据;如果预测已经超出容忍度,就把范围、时间、质量和预算的选项摆到决策桌上。
下一步可以从一个正在执行的项目开始:选定成本边界,核对付款之外的承诺和已发生金额,做一次基于剩余工作的完工预测,再把最大的三项差异落实到责任人与行动。先把这条闭环跑通,PMO才有资格谈规模化工具、跨项目比较和组合层面的资源优化。
常见问题解答(FAQ)
1. 项目成本管理中的实际成本应如何定义和归集?
我在做项目复盘时发现,财务系统里的支出总额和项目团队理解的实际成本经常对不上。人工、采购、差旅分别应该按什么口径归集,才能避免同一笔费用被漏算或重复计算?
先统一“实际成本”的口径:它是项目在某个统计时点已经发生、且按约定规则归属于项目的资源消耗,不等于已经付款的金额。人工成本通常按已确认工时乘以统一费率计算;采购成本依据验收、收货或合同约定的确认节点归集;差旅及外包费用则按审批单、发票或服务验收记录核对。
建议为每笔成本保留项目编号、成本类别、发生日期、责任人和凭证编号,并规定财务入账与项目报表的对账周期。举例来说,团队填报了 120 小时、费率为每小时 250 元的工作量,人工成本为 3 万元;若项目报表只记录财务已付款项,这部分成本可能会延迟出现。
关键是明确采用权责发生口径还是现金支出口径,并在报告中标明,不能混用。
2. PMO 如何尽早发现项目实际成本超支风险?
我不想等到项目结项或预算用完才发现成本失控,但每周盯着累计支出又容易把正常的阶段性采购误判成风险。PMO 应该看哪些信号,才能区分短期波动和真正的超支趋势?
不要只看“已花多少钱”,还要同时看预算消耗速度、已承诺但未支付的成本、剩余工作量和进度完成度。可按周比较计划成本与实际成本,并把采购合同、已批准变更和未结算工时纳入预测。一个实用的预警规则是:当预测完工成本超过基准预算 5%,或成本偏差连续两个周期恶化时,要求项目负责人提交原因和纠偏措施;
具体阈值应根据项目风险等级设定,而不是机械套用。比如预算 100 万元的项目已完成 40% 工作,却已发生并承诺 55 万元成本,单看实际支出可能还不显眼,但按剩余工作预测就值得调查。PMO 的重点不是替团队解释每一笔费用,而是让风险在仍有调整空间时进入决策流程。
3. 实际成本与预算、挣值数据不一致时,应该先查哪里?
我遇到过项目报表显示成本超支,财务账却没有异常,项目经理又说只是进度提前导致采购集中发生。面对这几套数字不一致的情况,我应该按什么顺序排查,避免把口径问题误当成管理问题?
先核对数据范围和时间截点,再核对成本确认规则,最后才判断项目绩效。常见差异包括:项目报表按工时发生日统计,财务账按入账日统计;预算包含税费,实际成本未含税;采购已下单但尚未验收,未被计入已发生成本;或者工时系统与财务系统的项目编码不一致。
建议抽取一笔金额较大的差异项,沿着预算条目、采购或工时记录、审批凭证、财务凭证逐项追溯,并记录差异归属。若按挣值管理分析,还要确认计划价值、挣值和实际成本采用相同的工作分解结构与统计周期。只有口径统一后,成本偏差才有解释力;否则,即便计算出成本绩效指数,也可能只是精确地比较了不兼容的数据。
4. 成本变更如何审批,才能既不拖慢项目又控制风险?
我担心成本控制流程太严会让团队等审批,流程太松又会出现先花钱、后补预算的情况。项目执行中出现新增需求、供应商涨价或返工时,怎样设计一套既能快速响应又能留下审计依据的变更机制?
把变更分成不同金额和风险等级,并要求所有变更先说明原因、影响范围、资金来源和对工期的影响。低金额且不改变项目目标的调整,可由项目负责人在授权额度内审批并登记;超过额度、涉及范围变更或消耗风险准备金的,应提交项目发起人或变更委员会决策。
比如可设定单项变更不超过项目预算 1%、且累计变更不超过 3% 时走简化审批,具体比例要结合组织制度和项目规模校准。紧急采购可以设置限时补充审批,但必须保留时间、授权人和事后复核记录。PMO 应定期检查变更是否进入最新预算基线;
若团队只更新实际支出、不更新批准后的预算,后续的偏差分析就会失去可信基准。
核心关键词
文章包含AI辅助创作:成本管理实际成本全流程:PMO风险控制与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/590178
读者评论
我们这边最常见的漏项确实是已验收未付款的供应商费用。把承诺、发生和付款分开列以后,月报数字没那么好看,但至少能提前发现预算空间正在变窄。
内部工时是否纳入项目成本,组织间差异很大。文章强调先统一边界很实用,不过共享人员的分摊规则也得稳定,否则工时数据齐了,项目之间仍然不好比较。
挣值指标对范围和工作量比较稳定的项目有帮助;需求常变时,我更依赖剩余工作估算和风险情景。指标可以提示异常,但不能替团队判断变更是否值得。
