成本流程与规范:PMO成本管理流程优化关键指标

PMO做成本管理,最容易出现的误判不是“预算超了”,而是报表看起来仍在预算内,团队却已经通过延期、加班、外包补位和范围缩水把真实成本转移到了别处。判断流程是否优化,不能只看预算执行率;还要追问成本数据是否及时、估算是否可信、变更是否留痕、偏差是否能触发行动,以及项目结束后预测误差有没有缩小。本文给出一套适用于多项目组织的指标框架、流程设计方法和可复核的情景案例,并说明不同成熟度下该先改哪里。

一、核心结论:成本流程优化不是把预算管得更紧

1. 先区分“成本可见”与“成本可控”

在我看来,PMO成本管理最重要的能力,不是让每个项目都按预算花钱,而是让管理者在偏差变成不可逆损失之前,知道钱花在哪里、为什么偏离、还能采取什么动作。单纯压低费用,可能换来延期、质量下降或关键人员过载;这不是管理优化,只是把成本从一个科目挪到了另一个科目。

因此,我会把优化目标拆成三层:第一层是数据可信,项目、财务与采购说的是同一笔钱;第二层是预测及时,管理者看到的是完工成本的可能区间,而非上个月的静态预算;第三层是决策有效,偏差出现后有人负责分析、有人有权调整,且调整结果能在后续周期得到验证。

2. 指标必须覆盖输入、过程、预测与结果

只盯预算执行率,会把“花得慢”误读成“管得好”。如果需求迟迟没有确认、采购尚未下单、团队人力未到位,项目支出低于预算并不代表未来成本安全。反过来,前期投入较高也未必意味着失控,可能是关键设计和基础设施成本按计划前置。

我建议PMO至少同时观察四类指标:预算与成本基线质量、数据与审批流程时效、成本预测偏差、项目结果与效益兑现。它们共同回答四个问题:基线是否可用、流程是否顺畅、预测是否可信、投入是否产生预期价值。

管理层次 要回答的问题 代表指标 指标不能单独说明什么
基线质量 预算是否有依据、范围是否匹配 预算拆分完整率、估算偏差率 不能证明项目执行一定有效
流程运行 成本数据能否及时进入决策 成本入账滞后天数、变更审批周期 不能代替对投入合理性的判断
预测控制 最终成本是否可能突破授权 完工成本预测偏差、趋势误差 不能把预测值当成已发生事实
价值结果 投入是否换来业务结果 效益兑现率、单位成果成本 不能忽略收益实现的时间差

图表中的数值如无特别说明,均为后文情景案例的示意数据,用于解释指标间关系,不代表行业基准。正式应用时,应以企业财务制度、项目类型和历史数据校准阈值。

成本流程与规范:PMO成本管理流程优化关键指标

3. 用“可触发行动”筛选关键指标

一个指标如果连续几个周期偏离,却没有明确的负责人、判断规则和可选动作,它更像展示数字,而不是管理工具。设计指标时,我会反向追问:指标越线后,谁需要查看?需要补充什么证据?是在项目层、组合层还是财务层决策?如果答案不清楚,这项指标就不宜放在核心看板。

例如,项目成本偏差率超过阈值,下一步不应只是要求项目经理“控制成本”,而是识别偏差来自资源单价、工时消耗、范围增加、采购价格、延期还是返工。不同来源对应不同处置:调配资源、提交变更、重谈合同、削减低优先级范围,或接受新的成本基线。

二、背景与真实工作场景:成本数字为什么总是对不上

1. 多项目组织的成本数据通常分散在不同系统

在中大型组织里,项目成本往往不是单一表格里的一个数字。人力成本可能来自工时或人员成本分摊,采购成本来自订单与发票,云资源来自账单,外包服务来自合同和验收,项目预算则可能维护在计划工具或财务预算模块里。各系统都有自己的对象编码、确认时间和责任人。

PMO常见的困境是:项目经理按本月提交的工时解释成本,财务按凭证入账,采购按订单承诺额汇报,部门负责人按人头计划看资源。每个人都可能“没错”,但口径不同,汇总后就会出现同一个项目有多个成本数值、不同报表无法对齐的情况。

2. 低执行率不必然是好消息

以一个软件交付项目为例,预算为600万元,季度计划应完成约一半工作,但账面只发生180万元。表面看执行率较低,似乎节约了120万元;进一步核查却发现,外包验收尚未入账,关键岗位缺员导致工作延期,部分采购已下单但未形成发票,需求变更也还没有纳入预测。

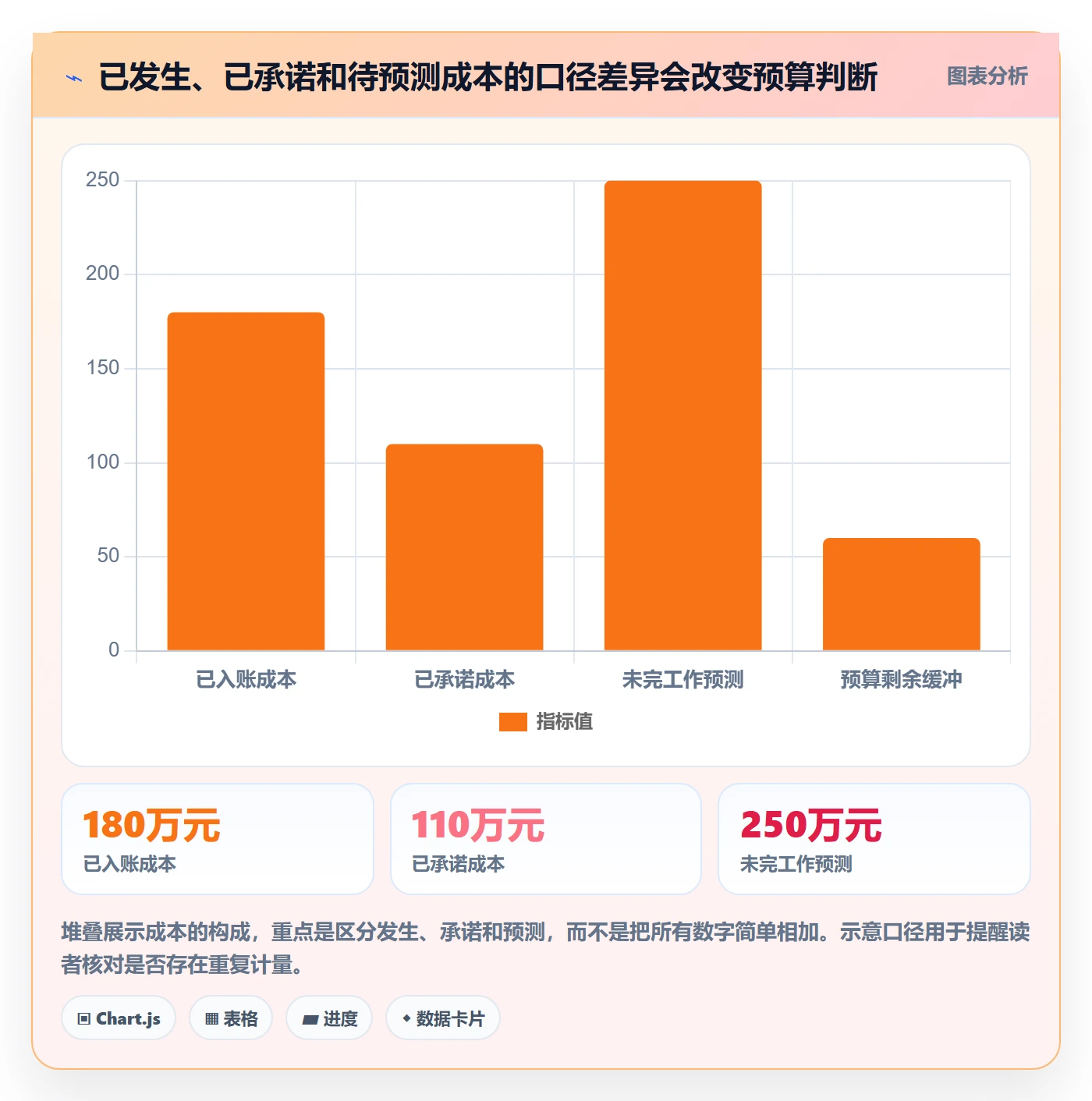

这时真正有用的问题不是“还剩多少预算”,而是未发生金额里有多少是已承诺成本、多少是未来工作所需成本、多少是因为范围变化而新增的成本。如果只看已入账支出,PMO容易把时间差、承诺成本和真实节约混为一谈。

3. 成本治理的难点在于时间与责任边界

成本数据不是在月底自动变成准确事实。项目人员需要及时提交工时,部门需要确认资源分摊,采购需要更新承诺与交付状态,财务需要完成凭证处理,项目经理需要判断未完工作量。任何一个环节迟滞,成本预测就会出现“财务已关账、项目仍未看清”的断层。

因此,流程优化要先明确数据责任,而不是先增加审批层级。财务对入账口径负责,采购对合同和承诺金额负责,项目经理对工作量及完工预测负责,业务负责人对范围与收益取舍负责,PMO对跨项目口径、偏差分析和升级机制负责。若职责不清,仪表盘再精美也只是把争议集中展示出来。

4. 项目阶段不同,合理的成本曲线也不同

探索、设计、建设、上线和运营阶段的支出结构并不一样。早期项目可能花费集中在调研、架构验证和供应商评估;进入开发后,人力与环境成本上升;上线阶段又可能出现迁移、培训、并行运行和保障费用。拿不同阶段的项目直接比较预算执行率,容易把正常阶段差异误判为效率差异。

我更倾向于按项目类型、规模和阶段建立参照组,而不是给所有项目套一个统一的月度消耗曲线。若历史数据不足,可以先用计划的工作包与资源安排做项目内基线,等形成一定样本后再建立同类项目对标。

成本流程与规范:PMO成本管理流程优化关键指标

三、常见误区:看起来管理严格,实际可能更失控

1. 把预算执行率当成项目健康度

预算执行率等于已发生成本除以预算,并不能说明工作完成了多少,也不能判断剩余工作是否可控。若项目进度落后,成本暂时较低可能是资源未到位;若工作完成度高但支出偏高,则可能是估算偏低、质量返工或单位资源价格变化。

正确做法是把成本与进度、范围、质量放在同一解释框架中。PMO可关注成本偏差趋势,但项目健康结论必须结合已完成成果、剩余工作量和关键风险。数字本身只是信号,不是诊断。

2. 只看已发生成本,不看承诺成本和完工预测

仅以凭证入账金额判断项目支出,往往会低估已经形成的采购义务和外包责任。尤其是长周期采购、分阶段验收或按里程碑付款的合同,订单和交付状态可能比发票更早揭示未来现金支出。

但承诺成本也不能不加辨别地全部视为最终成本。合同可能有未履约部分、取消条款或价格调整机制。PMO应记录承诺金额、已履约金额、已付款金额和剩余合同义务的定义,避免把四种口径混为一谈。

3. 每次超支都通过增加预算解决

偏差发生后追加预算,有时是合理的:法规要求新增、业务范围经过正式批准、外部价格发生不可控变化。但如果只是因为估算粗糙、计划持续乐观或资源利用率偏低,就不断提高预算,组织会失去识别管理问题的能力。

我会把每次基线调整分成三类:范围变化引起的正式重估、外部条件变化造成的风险处置、执行效率偏差造成的纠偏。前两类可能需要重新授权,第三类则应先解释根因和行动,不能用新基线抹去旧偏差。历史基线应保留,便于复盘原始计划的准确性。

4. 为了提高预测准确率,把预测变成“理想目标”

预测不是承诺书,也不是考核目标。项目经理如果知道预测值会直接决定绩效,可能倾向于报低成本、推迟暴露风险,或把不确定工作隐藏在“暂不确认”里。结果是预测看起来乐观,后期却连续上调,管理层失去提前干预的窗口。

建议把“目标预算”“最新预测”“已批准基线”分开呈现。目标预算表达组织期望,批准基线记录正式授权,最新预测表达基于当前信息的判断。三者可以讨论、比较,但不应互相覆盖。

5. 把所有偏差都归因于项目经理执行不力

成本异常可能来自项目自身,也可能来自资源定价、财务分摊规则、采购延迟、需求治理薄弱、供应商交付变化或组织级优先级调整。若一出现超支就问责项目经理,组织会得到更多防御性汇报,而不是更真实的预测。

更有效的做法是建立偏差分类和证据要求。每个重要偏差至少说明偏差金额、发生时间、原因类型、影响范围、责任角色、可采取措施和预计结果。这样既能避免笼统归责,也不会让“外部原因”成为没有证据的免责标签。

6. 指标越多,管理就越精细

项目成本看板如果堆满几十个数字,管理者往往看不出哪些变化真正需要行动。指标过多还会增加口径维护成本,诱发团队把精力投入到填表和解释数字,而不是解决偏差。

核心看板应控制在能够支持决策的范围内,按角色分层展示。项目经理需要看到工作包、资源和完工预测;PMO需要看跨项目趋势、预测偏差和风险集中度;高层需要看组合资金占用、重大变更和效益兑现。底层明细可以保留,但不必全放在首页。

四、专业判断逻辑:从指标体系反推管理动作

1. 先建立成本口径字典

成本流程优化的第一步不是选软件,而是统一定义。至少要明确预算、实际成本、已承诺成本、预测成本、储备金、资本性支出与运营性支出的口径;还要说明币种、税务处理、汇率日期、成本归属项目和分摊规则。

一个实用的口径字典不必写成厚重手册,但每个指标应有公式、数据源、刷新频率、责任人、例外处理和使用场景。比如“成本入账滞后天数”是按业务发生日至系统入账日计算,还是按工时周期结束日至财务关账日计算,必须先说清楚。

(1)把项目对象编码统一

如果财务科目、采购项目号、人力成本中心和项目组合编码无法关联,PMO就会靠手工映射维持报表。短期可以通过映射表过渡,但要记录映射负责人、变更日期和未匹配金额;长期应把项目标识纳入采购、工时和预算流程的必要字段。

(2)设置数据质量检查

每个周期检查重复记录、未归属费用、超期未提交工时、合同金额与订单金额差异、项目编码失效和预算版本不一致。数据质量不只是技术问题,它决定管理者是否能把精力放在决策而非对账上。

2. 建立分层指标:少数核心指标加必要诊断指标

我通常会把成本指标分成“预警指标”和“诊断指标”。预警指标用于快速识别要处理的项目,诊断指标用于解释为何异常。这样既能维持看板简洁,也能避免只报红黄绿却不知道怎么处理。

指标 建议计算方式 主要用途 解释限制
预算偏差率 (累计实际成本-累计计划成本)÷累计计划成本 观察实际消耗相对计划的偏离 计划成本为零或过小时,比例会失真
完工成本预测偏差 (最新完工预测-批准预算)÷批准预算 判断最终成本可能突破授权多少 预测需说明假设和不确定范围
成本预测误差 各预测版本与最终实际成本差值的绝对值÷最终实际成本 评估预测能力是否持续改善 应按项目类型和规模分层
变更成本闭环率 已完成成本评估的变更数÷进入审批的变更数 检查变更评估是否完整 数量不能体现变更金额的重要性
成本数据及时率 按规定时限提交并核验的数据项÷应提交数据项 衡量成本输入流程稳定性 及时不等于准确,需搭配质量抽检
效益兑现率 已验证实际效益÷批准商业论证中的同期预期效益 检查投入与收益是否对应 需考虑效益实现滞后和外部因素

3. 指标公式要匹配决策问题

预算偏差率适合解释“相对计划多花或少花多少”,但在小预算项目中,少量金额就可能造成极端百分比。因此组合层面还应同时展示绝对金额和相对比例。项目层面则可采用分阶段阈值,例如在计划阶段以估算完整度为重点,在执行阶段关注完工预测和变更闭环。

预测误差也不宜只算某一个项目。可以同时追踪组合平均绝对误差、预测偏高与偏低的方向、预测版本的稳定性,以及不同项目类型的误差分布。若总体误差改善,但关键项目仍系统性低估,平均数会掩盖风险。

4. 把偏差管理设计成闭环,而不是月报流程

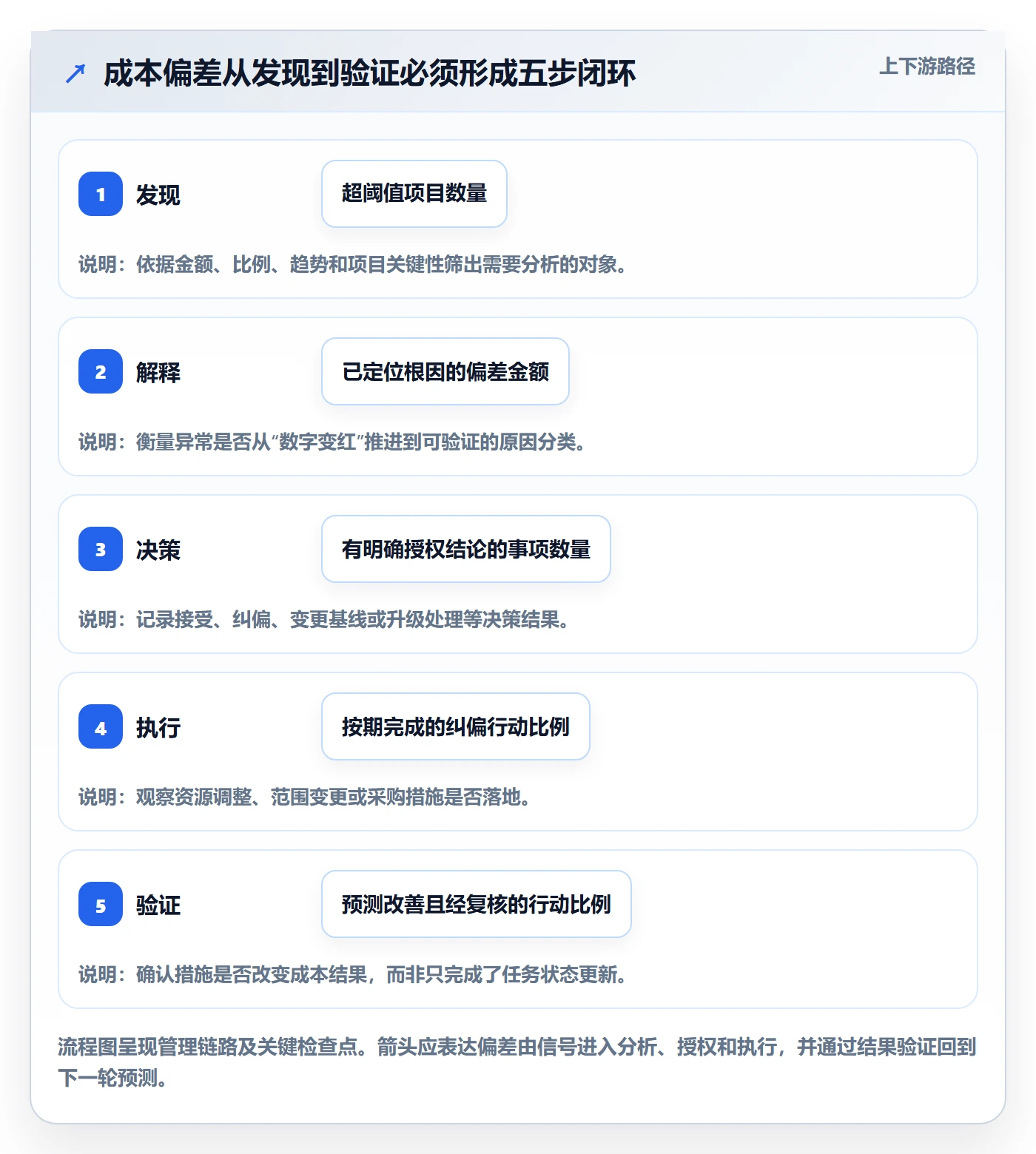

一个可运行的偏差闭环至少包括发现、解释、决策、执行和验证。发现阶段由规则或评审识别异常;解释阶段追踪工作包、采购、人力和范围变化;决策阶段明确是否调整资源、范围、排期、供应商或基线;执行阶段指定责任人和时限;验证阶段检查措施是否实际改变预测。

这条链路的关键不是所有偏差都升级,而是根据金额、影响和可逆性设置不同处理层级。低金额、可在项目内部消化的偏差可以由项目经理处理;影响组合资金或关键收益的偏差才进入组合治理;涉及授权和业务目标变化的,必须由相应决策者审批。

5. 用前瞻性信号补足滞后财务数据

实际成本是重要的历史记录,但许多决策需要领先信号。已签未履约合同、剩余工时趋势、关键岗位空缺时间、需求变更积压、返工缺陷、外部单价波动,都可能先于凭证支出暴露完工成本风险。

领先指标必须与成本因果链有关,不能因为“容易取数”就把所有项目活动数字都纳入成本看板。比如需求变更数量本身未必意味着成本增加;更有解释力的可能是未评估变更金额、变更导致的返工工时,或已批准变更对完工预测的影响。

成本流程与规范:PMO成本管理流程优化关键指标

五、指标与流程如何落地:把月度管理变成稳定节奏

1. 先做流程盘点,再决定自动化范围

流程盘点要沿着一笔成本从发生到管理决策的路径追踪,而不是只采访流程负责人。选取人力、采购、外包和云资源等不同成本类型,检查它们怎样发起、审批、承诺、验收、入账、分摊、预测和复盘。

我会要求每个环节回答三个问题:输入数据由谁提供,下一环节在什么条件下接收,出错后由谁修复。若流程图只画出部门名称和审批箭头,却没有数据对象、时限和例外规则,通常不足以支持优化。

2. 把预算基线拆到可估算、可追踪的工作包

预算不一定要拆得极细,但要足以解释重要成本驱动因素。对复杂项目,可按阶段、工作包、资源类型和采购类别建立预算结构;对小项目,可以按人力、外包、工具、环境与应急储备等大类管理。拆分的目的不是制造更多科目,而是让偏差能定位到可行动的单元。

每个工作包至少记录估算假设、资源数量、单价来源、时间跨度和不确定性。若预算只有一个总额,发生偏差后就难以判断是工作量估错、资源价格变化还是范围扩张。高不确定项目还可用区间估算表达风险,不必用一个看似精确的数字掩盖不确定性。

3. 将变更评估前置到审批入口

成本变更经常不是在正式预算调整时才发生,而是在需求被口头接受、供应商开始工作或团队临时加人时已经形成。PMO应将成本影响评估嵌入变更入口,至少记录一次性费用、持续性费用、资源占用、交付时间影响、预期收益和不批准的后果。

对紧急变更,可以设快速通道,但不能没有事后补录和授权核验。快速处理的含义是缩短决策等待,不是放弃范围、成本和责任记录。若补录经常发生,说明紧急通道可能已成为常规绕行路径,应重新检查业务审批时效。

4. 设计月度与重大事件两套节奏

月度节奏适合核对实际、承诺、预测和风险;重大事件节奏则在重大范围变化、合同调整、关键资源流失或进度基线失效时启动。只靠月度报表处理重大变化,通常太慢;每天追踪所有细节,又会带来过高治理成本。

项目层可每月更新一次完工预测,关键项目在重大变化后即时更新;组合层按月看趋势,按季度复盘预测准确率和资源配置。具体频率应根据项目周期、成本规模、外部承诺与组织关账安排确定,而不是追求越频繁越好。

5. 设定阈值时要考虑金额、比例和风险等级

单一百分比阈值容易在两端失真:小项目的微小金额可能触发高比例,大项目的小比例偏差则可能意味着巨额资金风险。比较稳妥的方法是同时设置金额阈值和比例阈值,并让项目重要性、风险等级及可逆性参与判断。

阈值不是惩罚线,而是触发复核和授权的条件。PMO可以设“观察、分析、升级”三个层级,但应通过历史项目回测误报和漏报情况。若一个阈值每月触发大量没有实质影响的事项,团队很快会忽视告警;若重大风险总在阈值以下,阈值就失去保护作用。

成本流程与规范:PMO成本管理流程优化关键指标

六、具体案例与数据观察:从“月底对账”到“提前看见完工成本”

1. 案例背景:三个项目、四种成本口径

下面用一个情景模拟说明指标如何联动。某组织PMO同时管理三个数字化项目:内部流程改造、数据平台建设和客户服务系统升级,合计批准预算为1800万元。原先项目经理按工时和发票汇总月度支出,采购承诺金额另存在表格,变更影响则通过邮件确认。

试点前,PMO每月花约六个工作日汇总项目数据,但汇总数仍需要财务和项目经理反复核对。一次组合评审中,报表显示整体预算执行率为47%,看起来余额充足;把已签采购、剩余工作量和未评估变更纳入后,两个项目的完工成本预测都接近或超过批准预算。

2. 先统一定义,再处理总额差异

试点团队没有立刻要求项目经理削减预算,而是先建立统一口径:实际成本以财务确认数为准,已承诺成本以有效合同及订单的未履约部分为准,完工预测由已发生成本、剩余合同义务和剩余工作估算组成。预测中存在的重复计量必须单独标记,例如合同金额已部分入账时,要扣除已确认部分。

随后,PMO将费用映射到项目、工作包和成本类型。无法匹配到项目的成本不再被平均分摊,而是进入待确认清单,由成本发生部门和项目经理共同确认。这个动作没有立即节省支出,却减少了“总额一致、归属错误”的问题,后续偏差诊断才有了可靠基础。

3. 建立滚动预测,而非月底才解释差异

每月预测更新时,项目经理需要说明剩余工作量、资源配置和重大假设。采购负责人提供合同履约及预计付款信息,财务提供已入账和待处理费用,PMO对异常项目进行抽查。预测不是要求每个人反复填一套表,而是让不同责任人补齐自己最有把握的信息。

对预测变化较大的项目,评审会要求回答三件事:本期预测为什么变了,哪些信息是新增事实,下一步什么条件可能继续改变预测。相比只问“为什么超预算”,这种问法更容易区分真实业务变化、前期估算误差与执行问题。

4. 情景数据:流程改善不等于立即省钱

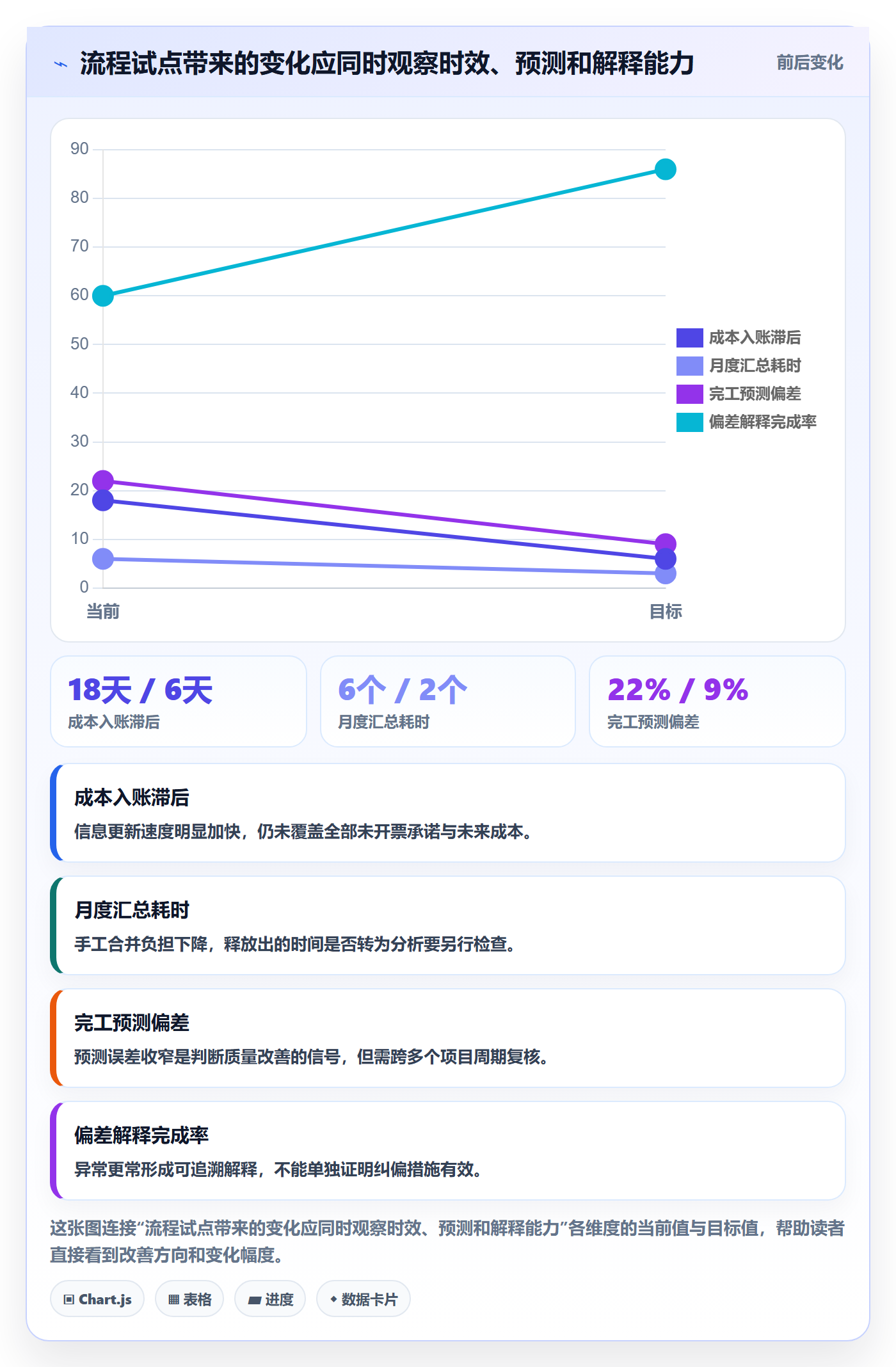

在这组示意数据中,经过一个季度试点,成本数据入账滞后从平均18天降到6天,月度汇总耗时从六个工作日降到两个工作日。项目的成本预测偏差从约22%降到约9%,偏差解释完成率从60%提升到86%。这些变化说明的是管理信息更快、更可复核,不等于项目总成本必然降低。

与此同时,预算执行率并未立刻下降,部分项目短期支出甚至上升。原因是此前漏记的外包验收和已承诺采购被纳入视图,团队还提前发现并确认了范围变更。若把“支出减少”设为唯一成功标准,PMO可能反而压住必要的风险暴露,损害预测质量。

观察项 试点前 试点后 管理解释
成本入账滞后 平均18天 平均6天 更新更快,但仍需关注未开票承诺
月度汇总耗时 6个工作日 2个工作日 减少手工整理,释放分析时间
完工预测偏差 约22% 约9% 预测更接近最终结果,仍需按项目类型验证
偏差解释完成率 60% 86% 更多异常形成了原因、责任人与处置记录
正式变更成本评估周期 平均14天 平均8天 决策周期缩短,不代表变更数量减少

这些数字是为了展示试点可能观察的维度而构造的情景模拟,不能作为普遍效果承诺。实际评估时,应保留试点前基线,按同类项目比较,并确认期间项目规模、团队经验和市场条件是否发生变化。

成本流程与规范:PMO成本管理流程优化关键指标

5. 复盘重点:改善数字背后的机制是否稳定

试点结束后,我不会只看平均数,而会抽查几类边界案例:预测大幅上调但最终未超支的项目,预测长期偏低的项目,成本录入及时但根因解释薄弱的项目,以及流程缩短却增加返工的项目。边界案例通常比平均改善更能揭示制度漏洞。

还要确认改善是否依赖某一位PMO分析师手工催办。如果流程只有在少数人盯着时才有效,说明责任、数据接口或例外处理规则还没有固化。真正的流程优化,应在岗位轮换、项目并行增加和业务压力上升时仍能维持基本质量。

七、不同成熟度与不同场景下的行动建议

1. 数据分散、靠表格汇总:先解决口径与责任

如果组织还处于多张表格并行、月底人工拼接的阶段,第一步是选一两个成本类型和少量项目试点,统一项目编码、成本定义、数据责任与更新时间。此时不宜一开始就购买复杂系统或要求所有项目一次性迁移,否则会把现有口径冲突原封不动地搬进新工具。

试点至少覆盖一类人力成本和一类采购或外包成本,因为这两类成本的发生、承诺和确认方式不同。先把差异解释清楚,再决定自动化哪些字段、哪些核对仍需人工判断。对无法快速打通的数据,可以保留受控映射表,但要设定清理期限和责任人。

2. 已有预算制度,但预测经常失准:重构完工预测

如果预算审批完整、财务数据也能按时取得,但最终成本总是偏离预测,重点应从支出报表转向剩余工作估算。检查项目是否按阶段更新剩余工作量,资源单价是否沿用过期假设,变更是否进入预测,已承诺成本是否被重复或遗漏。

可以建立预测版本记录,保留每月预测与最终实际的差异,并按项目类型、规模和阶段分析偏差方向。持续低估的项目要识别乐观偏差来自何处;持续高估的项目则要检查风险储备是否重复叠加,或估算方法是否过度保守。

3. 变化频繁、需求难冻结:强化变更成本与决策权

在探索型或创新型项目里,范围本来就需要迭代,要求一次性承诺全部细节并不现实。此时应把可控范围、试验预算、阶段性停止条件和追加投资门槛说清楚,让组织可以用较小投入验证关键假设,再决定是否扩大规模。

每次变更都不必走同样重的审批。低影响调整可以在授权范围内处理;会改变商业论证、交付期限或组合资源配置的变更,则需要更高层决策。重要的不是消灭变更,而是让每次重大变更都能比较收益、机会成本和退出代价。

4. 组合项目争抢资源:关注资金占用和机会成本

当多个项目共享稀缺人员、设备或预算时,单项目按预算执行可能仍然“合规”,组合层却在低价值工作上占用关键资源。PMO应把成本与资源瓶颈、战略优先级、预期效益和停止成本放在一起看,识别资金与人力是否投入到当前最有价值的工作。

组合评审可以问:若这个项目继续投入下一阶段预算,什么更高价值的事项因此无法启动?若暂停,已经发生的成本是否不可回收,未来承诺是否可取消?把已发生沉没成本与未来可避免成本分开,能减少“已经投了很多,所以必须继续”的决策偏差。

5. 成本管理需要与项目协作工具连接:先看治理能力

对于百人以上、中大型组织,成本管理通常需要项目、工时、变更、资源和交付信息共同支撑。以PingCode为例,若组织评估其作为项目协作与管理平台的一部分,适合重点验证它是否能帮助团队记录工作项、责任人、计划与变更状态,以及这些数据能否按企业实际口径与财务、采购或人力系统关联。

我不会仅凭功能清单判断某个平台能否做好成本管理。需要在真实流程中验证:项目编码是否能贯通,成本字段是否可控,权限与审计记录是否满足治理要求,历史数据能否迁移,报表能否区分批准基线与最新预测,接口失败时是否有对账机制。若成本计算和财务入账仍由其他系统负责,就应明确协作平台承担的是过程数据与管理可视化,而非替代财务账务。

中大型组织还应评估配置维护成本、跨部门采用阻力、系统集成责任和供应商退出时的数据可迁移性。若现有项目规模小、成本结构简单、变更很少,轻量表格加明确规则可能更划算;若多个业务单元共享资源、项目数量多且审计要求高,才更有必要投入系统化治理。

八、流程优化的取舍:控制、速度与分析成本如何平衡

1. 审批层级越多,不代表风险越低

增加审批可以强化授权,但也会延长决策时间,并诱发团队绕开流程。对金额小、影响可逆的调整,过重审批的管理成本可能高于潜在损失;对跨年度承诺、重大合同和改变业务收益假设的事项,轻审批则可能让组织承担难以撤回的义务。

更好的设计是按影响分层授权:项目经理在授权范围内调整资源,项目负责人批准一定额度的内部转移,组合治理机构处理跨项目资金与收益变化,业务高层决定商业论证重大改变。授权表应写清边界、证据要求和升级条件。

2. 预测更频繁,未必更准确

频繁更新能让重大变化更早暴露,但如果每周都要求所有项目维护全套预测,团队可能重复输入相同信息,最终形成形式化更新。频率应匹配信息变化速度:价格波动大、外部依赖多的项目可在事件发生后更新;稳定的内部项目可以按月滚动。

PMO可对高风险项目增加滚动预测,对低风险项目维持较低频率,并以重大事件触发更新。每次更新都要保留变化原因,避免报表只显示新数字,却无法追踪预测为何改变。

3. 精细到工作包,不等于无限细分

拆分过粗会让偏差无法定位,拆分过细则增加估算、维护和核对成本。若某个成本项无法改变管理决策,或者其维护成本明显高于带来的风险识别收益,就没有必要在核心层继续拆细。

我建议从高金额、高不确定性、强依赖和难撤销的成本项开始细分,再根据偏差复盘补足结构。对稳定、低风险的固定费用,可以保留较粗颗粒度;对大型外包、关键基础设施和跨团队人力等重点成本,则需要更清楚的工作包与责任映射。

4. 历史对标有用,但不能机械套用

历史项目能帮助发现估算偏差和成本驱动因素,但前提是项目可比。技术架构、业务范围、团队经验、供应商价格、合规要求和项目阶段不同,简单用“上一个项目花了多少”推导新项目预算,容易制造虚假精确。

建立参照组时,应先按项目类型和规模划分,再检查关键条件是否相近。样本不足时,可以把历史数据当作区间参考,并明确差异调整项;不要把少量项目的平均值包装成组织标准,更不要把模拟数据写成行业基准。

5. 追求成本下降,可能牺牲交付价值

有些成本是浪费,有些成本是降低未来风险的必要投入。减少测试、培训、运维准备或数据迁移投入,短期可能让项目报表更好看,长期却增加缺陷、支持负担或业务中断风险。成本优化要看全生命周期,而不是只看当前项目预算表。

每项削减建议至少同时评估预期节省、风险暴露、返工概率、收益影响和后续运营成本。若节省金额有限,却明显增加重大故障风险,就不应将其称作优化;若低价值范围可以在不损害核心结果的情况下延期或取消,则可能是合理取舍。

九、PMO成本管理关键指标的实用清单与下一步

1. 把指标按“看信号、找原因、验结果”排列

为了避免指标清单变成报表仓库,可以按决策路径分组。信号指标帮助发现异常,诊断指标帮助确认原因,结果指标检验措施是否有效。每个项目不必全部上墙,但PMO应能在需要时追溯到底层证据。

指标组 建议观察项 适合的复核问题
基线与估算 预算拆分完整率、估算依据覆盖率、风险储备占比 关键成本假设是否有来源,未估算事项是否被显式标记
数据与流程 成本入账滞后、未归属成本比例、变更评估周期、数据核验通过率 数据是否及时可追溯,流程卡点是否影响决策
预测与偏差 完工预测偏差、预测方向性偏差、预测版本波动、已承诺成本覆盖率 最终成本是否可能突破授权,预测变化是否有事实依据
行动与结果 偏差闭环率、纠偏行动按期完成率、效益兑现率、单位成果成本 措施是否改变了成本走势,投入是否对应实际成果

2. 用一组简单公式开始,而不是一开始追求完整体系

对于刚启动成本治理的PMO,我建议先稳定三个公式:预算偏差率用于发现执行差异,完工成本预测偏差用于识别最终超支风险,预测误差用于复盘估算能力。公式本身不复杂,真正需要打磨的是成本口径、基线版本和数据责任。

在组织形成稳定数据之后,再增加变更闭环、效益兑现、成本数据及时率和风险储备消耗等指标。若没有可靠的收益归因数据,暂时不要用一个未经验证的效益兑现率进行项目排名;可以先记录假设、口径和验证时间点。

3. 建议按四周节奏启动试点

第一周盘点现有数据源、项目编码和成本口径,选择愿意参与且成本结构有代表性的项目。第二周绘制从预算到入账、预测和决策的流程,确定关键责任人、时限及异常处理规则。第三周建立最小指标集并回算历史数据,找出缺失、重复和定义冲突。

第四周启动一次真实的月度成本评审,重点观察指标能否触发具体动作,记录数据准备耗时、争议点、误报和漏报。试点结束时不要只交付仪表盘,还要交付口径字典、流程图、职责表、偏差分类和后续改进清单。

4. 每季度复核阈值和管理负担

阈值、报表和审批规则并非一次设计后永久有效。每季度检查告警命中率、平均处理时长、未闭环原因、跨部门等待时间和管理人力投入。若多数告警不需要行动,应调整条件或分类;若重大风险仍频繁漏出,应补充前瞻信号或重设升级规则。

还应问一项常被忽略的问题:为了获得这些指标,项目团队每月花了多少时间?如果成本治理节省了PMO汇总时间,却显著增加项目人员填报负担,整体收益可能并不成立。优化要看管理信息的价值与采集成本之比。

5. 最后把成本管理与业务价值连接起来

成本控制的终点不是把每一笔钱压到最低,而是让组织知道某项投入能否支持预期业务结果,以及继续投入、调整范围或停止项目各自的代价。对于效益周期较长的项目,预算合规只能说明授权过程,不能代替收益验证;对于必须履行的合规项目,价值也可能体现为风险避免,而不只是直接收入。

因此,PMO应推动项目在启动时记录收益假设、责任人、验证时间和计算口径,并在上线后复查实际结果。若收益未兑现,要区分项目交付不足、业务采用不足、外部环境变化和原始假设错误。只有把成本与效益放在同一复盘中,组织才能改善下一轮投资选择。

十、结语:关键不是把偏差藏起来,而是更早做出选择

1. 先让事实可见,再让责任可追溯

PMO成本管理流程优化的核心,不是多一道审批、更多一张报表,也不是追求每个项目都没有偏差。它的价值在于建立共同口径,让已发生、已承诺和未来预测清楚分开;让偏差能找到原因、负责人和处置路径;让预测的好坏可以通过最终结果持续校准。

2. 下一步从一个真实偏差开始

如果组织现在只能做一件事,我建议选一个正在发生偏差的项目,追踪一笔成本从业务发生、承诺、入账、预测到管理决策的全过程。查清数字为何不一致、谁掌握关键事实、哪个环节最晚、哪项决策因此延迟,再据此设计最小可行流程。

真正成熟的成本管理,不是等月底证明钱已经花掉,而是在仍有选择的时候,判断该继续投入、调整范围、改变资源配置,还是及时停止。这也是PMO衡量流程优化是否有效的最终标准:组织能否更早看清代价,并据此作出更好的业务选择。

常见问题解答(FAQ)

1. PMO优化成本管理流程,最应该优先盯哪些指标?

我在梳理项目成本流程时,发现预算、实际支出、工时和进度各有一套口径,月报看起来都合理,合在一起却对不上。我想知道,哪些指标能尽早暴露问题,而不是等到项目结项才发现超支?

优先建立一组能相互校验的指标,而不是只看“预算执行率”。建议至少跟踪:成本偏差率(实际成本减去基准预算,再除以基准预算)、完工成本预测偏差、人工成本占比、采购承诺金额、预算变更审批周期,以及成本数据按时提交率。

判断重点是指标之间是否能解释彼此:例如实际支出暂时低于预算,但已签合同和已排工时都很高,不能据此判断项目成本健康。指标阈值要按项目类型和历史数据设定;在缺少成熟基线时,可先对偏差超过5%的项目做预警试运行,再根据误报和漏报情况调整,而不要把5%当成通用标准。

2. PMO怎么区分项目成本超支是执行问题,还是预算基线不合理?

我遇到过项目刚启动不久,成本偏差就持续扩大,但项目经理认为是预算估算偏低,财务则认为是执行失控。只看月末的实际支出,我很难判断该追责、调预算,还是先修正估算方法。

先把成本变化拆成“基线变化”和“执行偏差”两条线。基线变化应能追溯到范围、交付要求或资源假设的正式变更;执行偏差则包括工时超计划、返工、采购溢价或资源利用率偏低。实操中,可按工作包对比原始预算、已批准变更、实际成本和剩余工作估算,并抽查变更审批时间是否早于新增支出发生时间。

若预算在项目启动后频繁被追溯性上调,通常说明基线治理有漏洞;若基线稳定而工时或采购持续偏离计划,更应检查执行和预测机制。两类原因可以并存,复盘时应分别量化,避免用一次预算调整掩盖持续偏差。

3. 成本流程里哪些环节最容易造成数据失真,PMO该怎么改?

我发现成本报表经常不是算错,而是数据到得太晚:工时月底补填、采购承诺没有及时登记,预算变更还在邮件里流转。我想知道,流程优化应该先加审批,还是先解决数据口径和时间点?

通常应先统一口径和记录时点,再增加审批关口。至少明确工时归属规则、采购金额按下单还是付款记录、费用归属项目的方式,以及变更从提出到批准期间如何标记。可以设置一条最小闭环:每周登记工时和采购承诺,每月关账前由项目负责人确认未结事项,财务核对凭证,PMO检查偏差原因和预测更新。

衡量改进效果时,除了看报表是否按时,更要看关账后补录比例、项目与财务口径差异、变更审批平均耗时。若审批增加了,但补录率和差异率没有下降,说明流程只是变重,并未提升数据质量。

4. 如何判断PMO成本管理流程优化是否真的有效?

我担心流程优化最后变成多填几张表、开更多例会,管理层却还是不能提前判断项目会不会超支。我希望有一套可比较的评估方法,能区分流程变得更规范和项目决策真的变好了。

建议用优化前后的同口径数据做对照,并同时观察过程指标与结果指标。过程指标可包括成本数据按时率、变更审批周期、关账后调整比例;结果指标可包括预测误差、超预算项目占比,以及超支问题从出现到被识别的时间。

举例来说,可选取规模和类型相近的项目,比较连续几个周期的预测误差中位数,而不是只比较平均值,以免少数大型项目掩盖普遍问题。还要核对异常是否更早暴露、是否促成了范围调整或资源重排;如果只是报表更及时,但预测仍频繁大幅修正,流程有效性就有限。

核心关键词

读者评论

任
任云舟

我们之前也有过预算执行率不高、项目却延期的情况,后来才发现外包验收和已下订单的费用没算进去。把已发生、已承诺和预测分开看,确实更容易找到问题。

于
于云舟

成本预测偏差这个指标有参考价值,但不同阶段的项目直接比较可能不公平。实际落地时,分项目类型和阶段设阈值恐怕比统一红线更重要。

顾
顾一凡

指标写得再全,如果工时、采购和财务数据不能按时对齐,项目经理还是得花很多时间对账。文中强调先明确责任和口径,这点比先上看板更实际。

文章包含AI辅助创作:成本流程与规范:PMO成本管理流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/590007

赞 (0)
飞飞飞飞
人力成本管理指南:PMO如何做好成本管理,流程优化全流程
上一篇 1小时前
项目成本落地方案:PMO开展成本管理的流程优化案例解析
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
