成本管理方法大全:PMO成本管理实操方法落地清单
项目预算看起来没有超支,项目结束时却发现外包尾款、延期人力和上线后的返工成本集中出现,这通常不是财务算错了,而是 PMO 管理的成本边界太窄。成本管理不能只盯着“已经花了多少钱”,还要把承诺支出、资源占用、进度偏差、变更影响和预期完工成本放在同一张决策桌上。本文从 PMO 的实际工作链路出发,拆解成本管理方法、判断逻辑、计算口径和落地清单,并用明确标注的情景模拟说明如何把预算控制从月末报表变成日常决策。
一、先讲核心结论:PMO 管成本,重点不是“少花钱”
1. 成本管理的目标是让投入与交付结果匹配
我判断一套成本管理机制是否有效,不先看它省了多少预算,而是先问三个问题:组织能否及时知道钱花在哪里,能否解释偏差为什么发生,能否在损失扩大前改变决策。只报支出、不解释结果的机制,最多是一份费用台账;能把成本、范围、进度和交付质量关联起来,才算项目成本管理。
PMO 的职责不是替项目经理逐笔审批,也不是在项目结束时追责,而是建立一套共同的规则:项目如何估算、成本如何归集、偏差达到什么程度需要升级、变更如何重算、预测如何更新。项目经理负责项目现场的具体判断,财务负责账务与核算规则,业务负责人决定收益和优先级,PMO 则让这些判断可以使用同一套事实进行讨论。
核心判断:成本控制要保护的是项目价值,而不是预算数字本身。如果为了守住预算,团队删掉必要测试、压缩上线观察期,账面成本可能变低,但故障、返工和客户损失会在项目外暴露。反过来,追加预算也不必然代表失控;如果追加投入能清楚解决关键风险,并且收益仍然成立,它可能是更理性的选择。
2. 预算、实际成本、承诺成本和完工预测不能混为一谈
实务里最常见的口径问题,是把已付款金额当成项目成本。项目已经签了采购合同但尚未付款,现金支出可能还没发生,项目却已经承担了合同义务。人员已投入但工时尚未结转,也不代表这些人力没有成本。若只看财务已入账金额,PMO 得到的通常是滞后信息。
| 口径 | 回答的问题 | 常见数据来源 | 适合用于 |
|---|---|---|---|
| 批准预算 | 项目在当前基线下被允许投入多少 | 立项审批、预算基线 | 授权与偏差对照 |
| 实际成本 | 已经发生或归集的成本是多少 | 财务系统、工时系统、采购结算 | 核算已发生投入 |
| 承诺成本 | 已签约、已下单或已批准但尚未完全入账的义务是多少 | 合同、采购订单、审批记录 | 识别未来刚性支出 |
| 完工预测 | 按当前进度与风险,项目最终大约会花多少 | 实际成本、剩余工作估算、风险储备 | 提前决策和组合管理 |
这些口径应当并列展示,而不是互相替代。一个项目实际支出较低,但合同承诺很高、关键工作尚未完成,不能被误判为成本表现良好。PMO 至少需要把“已发生”“已承诺”“预计剩余”和“预计总额”分开呈现。
3. 有效的成本管理是周期性闭环,不是一次性立项估算
预算在立项阶段只是基于当时信息作出的判断。范围、供应商报价、团队配置、技术路线和风险概率都会变化,因此成本管理必须循环更新:先建立基线,再记录实际和承诺,分析偏差,预测完工,提出行动,最后验证行动有没有产生效果。只做第一步的估算,不足以管理项目成本。
我建议 PMO 将成本动作嵌入项目节奏,而不是额外发明一套报表节奏。周会关注承诺变化、资源冲突和近期风险;月度项目评审关注成本趋势、完工预测和纠偏方案;阶段门评审关注项目是否仍值得继续投入。不同节奏解决不同层次的问题,避免每次会议都从头解释同一份数字。

二、背景和真实场景:为什么成本问题总在项目后半程才浮出水面
1. 成本不是只有采购和费用报销
不少组织把项目成本等同于外部采购、差旅和软件订阅费,却没有给内部人力定价。结果是项目看起来“没花多少钱”,实际上占用了架构师、测试负责人、业务骨干和运营团队大量时间。内部人员的工资可能已经在部门预算中,但从项目组合视角看,这些时间仍然是稀缺资源,投入一个项目就意味着不能用于另一个项目。
PMO 不一定要把每一小时都精确折算成现金,但必须选择一种稳定、透明的核算方式。若不计内部人力,应明确标注为“现金成本口径”;若要比较项目的总资源消耗,就要把人力按标准费率或岗位成本折算。两种口径都可以使用,混在同一个数字里却不说明,就会让项目之间的比较失去意义。
成本边界还可能包括环境费用、数据迁移、培训、合规评审、上线支持、保修维护和退役处置。项目团队容易估计建设期成本,却低估运营期成本。尤其是系统建设类项目,采购和实施完成之后,许可续费、云资源、运维支持、接口维护和人员培训仍可能持续发生。
2. 典型场景:项目进度尚可,成本预测却开始失真
下面以一个中大型组织的内部平台改造项目为例。为避免将示意数字误当作公开案例,以下全部金额、工时和偏差均为情景模拟,仅用于演示 PMO 的分析方法。项目批准预算为 120 万元,计划周期 9 个月,内部团队与外部实施共同交付。
项目在第 5 个月的月报中显示:实际支出 58 万元,低于按计划应花的 65 万元,进度完成度约为 60%。表面看来,项目既没有超支,进度也没有明显落后。但 PMO 将采购承诺、人员工时和未完成工作纳入后,发现仍有 31 万元合同义务未入账,接口改造还需要额外验证,团队对剩余工作的估算已经从 42 万元上调到 55 万元。
这个项目的问题不是“账面花得太慢”,而是当前预测没有捕捉到后半程成本。若仍用“已花 58 万元、预算 120 万元”的简单口径,管理层容易误以为项目有 62 万元可用空间;但扣除已承诺和预计剩余后,真正可以自由调整的金额可能很少。
| 第 5 个月的观察项 | 月报表面口径 | PMO 扩展口径 | 管理含义 |
|---|---|---|---|
| 已发生成本 | 58万元 | 58万元 | 已入账成本本身并不能说明最终是否超支 |
| 已签约未入账 | 未列入 | 31万元 | 未来支出已有约束,应计入预测 |
| 剩余工作估算 | 42万元 | 55万元 | 剩余工作量上升,可能反映范围、效率或质量问题 |
| 风险与变更储备 | 未更新 | 需重新评估 | 预测要反映最新风险,而非沿用立项阶段假设 |
3. PMO 面对的难点是口径、行为和时点同时错位
成本数据通常分散在财务、采购、工时、项目计划和部门排期系统中。财务按自然月结账,采购按合同和付款节点管理,项目经理按迭代或里程碑安排工作,业务方则按收益和上线窗口看项目。PMO 若不先明确数据更新时间和归集规则,看到的差异可能只是统计时点不同,并不一定代表真实超支。
第二个难点是行为激励。若项目经理知道“预测超预算就会被扣分”,他可能倾向于延后确认风险,或者把问题描述为一次性变更,而不是承认原估算偏低。这样的制度可以让报表暂时好看,却让预警失效。成本机制需要鼓励及时暴露问题,并把“早发现、能纠偏”与“隐瞒到最后”区分开。
第三个难点是决策时点。等到财务月结后再通知项目负责人,可能已经错过采购谈判、资源调整或范围取舍窗口。PMO 的目标不是追求每个数字都实时精确,而是确保关键决策所需的数据在决策发生之前可用。

三、常见误区:看起来在控成本,实际上在积累成本风险
1. 把预算执行率当成成本绩效
预算执行率通常是已发生金额除以预算金额。它可以回答“预算用了多少”,不能直接回答“项目是否高效”。项目进度只有一半而预算已经用掉八成,可能是成本超前;项目进度完成八成而预算只使用六成,也可能是效率改善,或是支出尚未结转。单独用预算执行率做排名,容易惩罚先行投入、奖励延迟入账。
我建议至少并列查看预算使用比例、已完成工作比例、实际成本、承诺成本和完工预测。若使用挣值管理,还应明确项目范围和工作包的完成证据,不要把“已投入时间”直接等同于“已完成价值”。没有可验收的交付物,投入再多也不能自动计作完成。
2. 只追求削减费用,不区分可变成本和质量成本
费用削减并不总是成本优化。少做测试可能降低当期费用,却增加生产故障和修复成本;减少培训可能节省预算,却导致使用率低、人工支持量增加;压缩供应商工作量可能省下合同金额,却使内部团队承担返工。PMO 应把成本影响延伸到质量、风险和运营,而不是只在采购表里找削减项。
评估削减方案时,我会追问:减少的投入是否会让交付范围或风险发生变化?风险由谁承担,成本会不会转移到其他部门或未来月份?能否用小规模验证判断节省是否真实?如果这些问题没有答案,所谓“节省”可能只是把账从项目预算挪到了运营预算。
3. 预算基线频繁变化,导致偏差失去意义
项目中确实可能发生范围变更,但如果每次出现不利偏差就同步抬高预算基线,项目就永远看起来“没有超支”。反过来,若基线一概不允许调整,合理的需求变化也会被误判成执行失败。关键不在于基线能不能改,而在于变更是否经过授权、原因是否清楚、旧基线和新基线是否都保留。
PMO 应区分基线变更与预测更新。预测更新是对“按当前情况可能花多少”的判断,不会自动改变已批准预算;基线变更则需要有范围、收益、资金来源和审批记录。两者分开后,管理层可以同时看到原始承诺与当前现实,不会因改过预算就丢失追溯能力。
4. 过度依赖工时填报,误把精确数字当成准确数据
工时数据可以帮助理解资源投入,但它不是成本真相本身。团队成员可能漏填、补填或按习惯粗略估算;不同岗位的单位成本也不同。若组织要求每人每天按小时填写大量分类,却不说明数据如何用于决策,填报质量往往会下降,管理成本反而上升。
更稳妥的做法是按决策用途设计精度。需要比较项目组合的资源占用,可先用岗位标准费率和团队月度投入估算;需要结算客户合同或核算资本化成本时,再采用更严格的工时确认和审批。数据精度应由决策风险决定,而不是由表格能填多细决定。
5. 把风险储备当成可以随意动用的“余额”
风险储备应对应已识别的不确定性,使用时要记录触发事件、处理方案、金额和责任人。若储备被当作“还有钱就能加需求”的通用预算,它就失去保护项目的作用。反之,如果所有风险储备都不允许动用,项目可能因不必要的重新审批而错过处理窗口。
组织还应区分项目团队可管理的风险储备和管理层控制的应急储备。前者可以在授权范围内处理已识别风险;后者通常用于影响范围更大、超出项目负责人权限的事件。具体权限要由治理制度规定,不能用一条适用于所有项目的固定比例代替风险分析。

四、专业判断逻辑:从成本数字走到可执行决策
1. 先判断比较对象是否一致
在分析任何偏差之前,我会先检查口径是否可比:预算是否包含内部人力,实际成本是否包含未付款合同,项目范围是否一致,数据统计截止日期是否相同,税费与汇率是否采用同一规则。只要其中一项不同,成本差异就可能是口径差,而不是执行差。
成本模型还要明确边界。举例来说,某平台项目可以选择“项目建设成本”作为管理对象,也可以计算“总拥有成本”,后者还要纳入部署、迁移、培训、维护、续费、升级和退役。两个模型都可能合理,但不能在立项时用建设成本、项目复盘时又用总拥有成本,最后直接比较超支比例。
2. 将成本偏差拆成范围、数量、单价、效率和时点
一个好用的偏差分析,不停留在“超了十万元”,而是解释偏差的来源。至少可以拆成五类:工作范围变化、投入数量变化、单位价格变化、生产效率变化和记账时点变化。拆解以后,才能判断这是合理追加、采购价格上涨、返工、资源配置不当,还是单纯的跨月结转。
以外包费用为例,费用增加可能是增加了功能范围,也可能是原工作估算不足;可能是供应商单价上调,也可能是团队等待依赖导致工期延长。若不区分原因,就可能采取错误的行动:把合理的范围变化当成供应商失控,或把供应商低效率误归因为需求复杂。
| 偏差来源 | 核查问题 | 可用证据 | 常见行动 |
|---|---|---|---|
| 范围变化 | 新增工作是否经过批准,原范围是否仍然有效 | 变更单、验收标准、需求记录 | 重估成本与收益,决定追加、替换或拒绝 |
| 工作量变化 | 完成同类交付物是否需要更多人天 | 工作包估算、迭代记录、工时趋势 | 检查估算、依赖和技能匹配 |
| 单价变化 | 采购费率或资源成本是否改变 | 合同、报价、标准费率 | 谈判、替代采购或调整资源组合 |
| 效率变化 | 返工、等待、阻塞是否增加投入 | 缺陷记录、阻塞时间、交付周期 | 先处理瓶颈,不急于削减关键资源 |
| 记账时点 | 成本是否已发生但尚未结转,或跨期归集 | 应计记录、采购订单、发票周期 | 校正预测,不把时间差误判为节省 |
3. 同时看历史表现和未来剩余工作
历史成本能告诉我们已经发生什么,剩余工作预测能告诉我们未来可能发生什么。两者都重要,但后者对于提前纠偏更关键。假设项目已经花了 80 万元,若交付进度高、剩余工作边界清楚,最终成本可能仍可控;若已花 50 万元但范围不稳定、关键依赖未解决,完工预测反而可能更危险。
在使用挣值方法时,可把计划价值、挣值和实际成本作为基础观察量。成本绩效指数 CPI 等指标可以提示趋势,但必须建立在可信的完成度判断上。若团队把“完成了 70%”当作主观估计,精确到小数点的指数也不会自动变可靠。关键路径上的工作、验收通过的交付物和已关闭的缺陷,比单纯投入比例更有解释力。
4. 把预警阈值与决策权限绑定
预警不是为了让仪表盘变红,而是要触发行动。PMO 可以根据项目规模和风险设置不同阈值,例如:预测完工成本超过预算的某一比例时,项目经理提交偏差分析;超过更高阈值时,由项目指导委员会决定范围、资金或时间取舍。这里不宜照搬一个固定百分比,阈值应结合组织对预测误差的容忍度、审批周期和项目风险等级确定。
我更倾向于采用“趋势预警加金额门槛”的双条件。小项目即便超支比例高,绝对金额可能有限;大型项目小幅偏差也可能意味着重大资金影响。若只用比例,会忽略金额;若只用金额,会忽略小项目持续失控的信号。二者结合,能让 PMO 把注意力放到真正需要决策的项目上。
5. 让成本方案带着业务影响一起进入评审
成本异常出现后,项目团队通常会提出“追加预算”“缩减范围”或“延长周期”等方案。PMO 不应只比较金额,还要比较收益、时间、质量、风险和后续运维。削减一个低价值功能可能是好选择;删掉合规要求或关键安全测试,则可能让项目承担无法接受的风险。
评审材料至少要回答:不行动的后果是什么,方案改变了哪些交付内容,节省或追加金额如何估算,收益是否仍成立,风险由哪个团队承担,何时可以看到效果。这样管理层讨论的就不是“批准还是不批准”,而是不同方案各自的成本和结果。

五、PMO 成本管理方法:从估算到复盘的完整操作链
1. 立项时建立成本边界和估算依据
立项阶段不必追求虚假的精确,而要让估算可以解释、可以更新。估算表应注明范围边界、假设条件、单价来源、工作量算法、风险因素和估算置信程度。比如写明“按 4 个接口、每个接口约 8 人天估算”,比只填“接口开发 32 人天”更容易在范围变化时快速重算。
PMO 可根据项目成熟度选择估算方法。需求尚不清楚时,采用类比估算或区间估算,并标出低位、基准和高位;范围较明确后,使用工作分解结构逐项估算;重复性工作可以使用历史数据和标准单价。方法可以组合,不要为了看起来严谨,把尚不确定的假设包装成精确到个位数的金额。
立项预算最好拆成基准成本、风险储备和管理储备,并说明各自的审批权限。基准成本对应已知工作;风险储备对应已识别风险;管理储备通常对应尚未具体分配的未知情况。各组织术语可能不同,关键是把用途和动用规则写清楚。
2. 将预算映射到工作包、时间和责任人
只有总额而没有结构的预算,很难帮助项目经理做行动。PMO 应把成本映射到工作包、阶段或交付物,并与时间计划关联。例如,设计、开发、测试、迁移和上线支持分别有成本估算和责任人,管理者才能识别成本是在哪个阶段偏离,而不是等项目结束才发现总额不对。
预算分解不需要细到每张发票,但要足以支撑决策。如果一个工作包跨越多个阶段、涉及多个供应商,建议进一步拆分;如果一项小额费用不会改变任何管理决策,没必要为它建立复杂的成本编码。成本分解层级应与项目规模、风险和管理价值相匹配。
3. 设计统一的成本编码与归集规则
跨项目比较的前提是分类一致。PMO 可以建立一套简明成本分类,例如内部人力、外部服务、软件与云资源、设备与环境、差旅培训、运营准备和风险储备。财务科目与项目管理分类不必完全相同,但需要维护映射关系,确保项目口径能够追溯到账务口径。
同时要规定跨项目工作如何分摊。共享架构、公共平台或组织级培训可能服务多个项目,若全部记到某一个项目上,会扭曲项目绩效。可以按使用量、受益范围、工时或约定比例分摊,并在周期内保持一致。分摊方法可以不完美,但必须透明,不能在看到结果后临时换算法。
4. 按风险和决策频率更新实际与承诺
实际成本一般按月完成核对,但高风险项目不必等月末才看承诺和预测。采购订单、合同变更、关键岗位投入和供应商延期等信息,只要足以影响决策,就应及时更新。PMO 可以定义轻量事件触发规则:发生重大范围变化、关键人员退出、供应商延期或成本预测跨过阈值时,立即重估相关工作包。
对于大型组织,成本数据可能来自项目管理平台、工时工具、财务系统和采购平台。系统不必一开始就全面打通,可以先统一项目编号、成本类别、统计周期和责任字段,再逐步自动化。以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,可以把项目、工作项、里程碑、负责人和变更记录纳入同一管理链路;但预算金额、合同、发票和实际支付是否能完整集成,仍需结合组织的财务系统和接口能力确认,不能把项目协作记录直接当成财务账。
实际落地时,我会要求各系统明确“谁是权威数据源”。项目管理系统负责范围、进度和变更,财务系统负责已入账金额,采购系统负责合同与订单,工时系统负责人员投入。数据汇总可以集中,但权威来源不要模糊,否则出现差异时无法判断谁来修正。
5. 建立偏差分析、完工预测和行动记录
月度成本评审不应只是把上月数字复制进模板。项目经理需要说明:偏差是多少、主要原因是什么、趋势是否持续、完工预测是多少、预测依赖哪些假设、需要什么决策、行动负责人和复核日期是什么。PMO 则检查解释是否与事实一致,行动是否针对原因,预测是否包含承诺支出和剩余工作。
完工预测可使用自下而上的剩余工作估算,也可以在数据成熟时结合历史绩效趋势。自下而上方法需要工作包负责人重新估算剩余工作,适合范围变化明显或项目处于关键节点;趋势外推适合工作模式相对稳定、历史数据可信的项目。两种方式可以交叉验证,差异很大时应该查清原因,而不是机械地选一个数字。
预测值应有版本。每次更新要保留时间、依据和变化原因。这样复盘时才能区分“实际执行偏离预测”和“预测本身不断改变”。组织的预测准确率也可以作为改进指标,但不宜简单惩罚单次误差;更有意义的是看预测是否随着风险信息及时修正。
6. 在阶段门评审中做继续、调整或停止决策
项目已经花出去的钱属于沉没成本,不能单独成为继续投入的理由。阶段门评审应把未来投入与未来收益比较,评估项目是否仍有必要、是否有替代方案、是否能够缩小范围,以及停止项目会产生哪些退出成本。一个已经花了很多钱但未来收益不足的项目,继续投入未必比及时停止更理性。
PMO 可以准备三种以上可比方案:按原计划完成、缩减低价值范围、分阶段交付或暂停终止。每种方案说明未来成本、预计收益、交付时间、主要风险和退出影响。管理层做决定时应看增量成本和增量收益,而不是被已经投入的金额绑架。

六、可直接使用的 PMO 成本管理落地清单
1. 立项前后:确认项目为什么值得投入
立项阶段的清单目的不是把预算表填满,而是让投资假设可以被验证。PMO 可以按以下顺序检查,必要时要求项目团队补充依据。
- 明确项目目标、交付范围、验收标准和不包含事项,避免预算范围模糊。
- 标明成本口径:是否包含内部人力、税费、培训、上线支持和后续运营费用。
- 把估算拆到主要工作包,记录工作量、单价、数据来源和估算负责人。
- 列出关键假设,例如供应商交付周期、数据质量、接口数量、资源到位时间。
- 为尚不确定的工作设置估算区间,不用单点金额伪装确定性。
- 识别已知风险并估算可能的成本影响,说明风险储备的动用条件。
- 说明预期收益、实现时间、收益负责人和收益核验方式。
- 明确预算审批人、变更权限、升级条件和阶段门日期。
如果项目收益难以货币化,也不意味着可以不分析价值。可以用风险规避、合规要求、客户体验、处理时长、容量提升或战略匹配度等指标辅助判断,但要避免把非财务收益随意换算成精确金额。PMO 的工作是让假设显性化,不是替业务制造看似确定的收益数。
2. 执行期间:确保偏差有人发现、有人解释、有人处理
项目执行期的清单应围绕管理动作组织,不宜变成几十个没人维护的字段。建议最少包含预算基线、实际成本、承诺成本、剩余工作估算、完工预测、偏差原因、风险变化和行动状态。
- 预算基线:当前获批金额及版本,列明批准日期和变更依据。
- 实际成本:按组织约定周期归集,注明是否包含内部人力和跨期调整。
- 承诺成本:列出已签合同、采购订单和已批准支出,避免只看付款。
- 剩余工作:按工作包估算完成未交付内容所需的资源和费用。
- 完工预测:说明计算方法、假设和与上一周期相比的变化。
- 偏差原因:使用可追踪的原因分类,不以“情况复杂”“资源不足”作为唯一解释。
- 纠偏行动:指定负责人、完成时间、预期效果和复核方法。
- 变更记录:保留原始范围、变更内容、成本影响、收益影响和审批记录。
项目负责人可以每月提交完整预测,但对于持续交付、供应商费用高或依赖较多的项目,应缩短关键数据更新周期。PMO 不需要让所有团队每天汇报成本,而要通过风险分级确定关注频率:变化越快、损失越大、纠偏窗口越短,监控越及时。
3. 采购和供应商管理:把合同金额与交付风险放在一起看
供应商合同金额只是采购成本的一部分。PMO 应关注付款节点、交付验收条件、变更费率、延期责任、人员替换条款、知识转移要求和后续支持价格。若合同按人月计费,延长周期就可能增加费用;若按固定总价交付,则需求变更和验收争议可能成为后续成本来源。
采购前比较报价时,不应只比较总价。低价供应商若需要更多内部管理、返工、培训或维护,整体成本可能更高。对于关键供应商,建议把接口依赖、响应时限、缺陷修复、文档质量和退出安排纳入评审,评估采购成本与交付风险的组合,而不只是买价。
合同执行中,PMO 要对照工作包和验收节点检查付款。已付款不等于价值已实现,未付款也不等于没有成本义务。涉及里程碑付款时,最好让项目验收证据、采购审批和财务付款流程相互关联,减少“付款走了、交付状态没人确认”的断点。
4. 资源管理:把稀缺人力从隐性成本变成可见决策
多项目环境中,人力成本不只是工资。关键专家被多个项目同时占用,会造成排队、切换和等待;项目计划可能看似没有额外现金支出,却不断延期。PMO 可以对关键岗位建立资源负荷视图,记录已承诺投入、可用产能和优先级冲突,帮助管理层决定是否调整范围、增加资源或重新排序项目。
共享人员的投入可以使用标准费率估算,也可以用岗位月成本折算。重要的是组织内保持一致,并说明该费率是否包含管理费用、福利和间接成本。对于仅做项目组合排序,粗略但一致的费率通常比多个部门各自定义的“精确费率”更有用。
5. 项目收尾:对比估算、预测和实际,留下可复用数据
项目结束时,复盘不应只问“是否在预算内”。还要对比立项估算、执行过程中的预测和最终实际成本,找出偏差从何时开始、是否被及时发现、采取的行动有没有改变结果。若完工预测曾准确预警但管理层选择继续范围,不能把结果简单归咎于预测团队;若风险长期未更新,则应改进预测流程。
复盘数据需要经过清理,标注范围和成本口径,才能进入历史估算库。一个项目的成本数据只有在范围相似、组织背景相近、费用口径一致时,才适合做类比。未经调整就把历史项目的人天直接套用到新项目,往往会产生虚假的“经验估算”。
项目收尾还要核查运营期成本是否已经交接。包括许可续费、云资源、运维人员、供应商支持、培训更新和数据保留要求。建设项目结项不代表成本消失;若运营团队未接收预算和责任,费用可能在下一财年以“突然增加”的方式出现。

七、具体案例推演:一次预测上调如何变成可管理的选择
1. 项目背景和初始判断
假设某组织正在实施内部业务平台升级,批准预算为 120 万元,周期 9 个月,目标是替换旧流程、减少重复录入并提升跨部门数据一致性。立项估算包含内部项目团队、外部实施、测试和上线支持,但没有完整计入运营期许可续费。以下金额均为情景模拟,用于示范分析方式,不代表真实组织的公开数据。

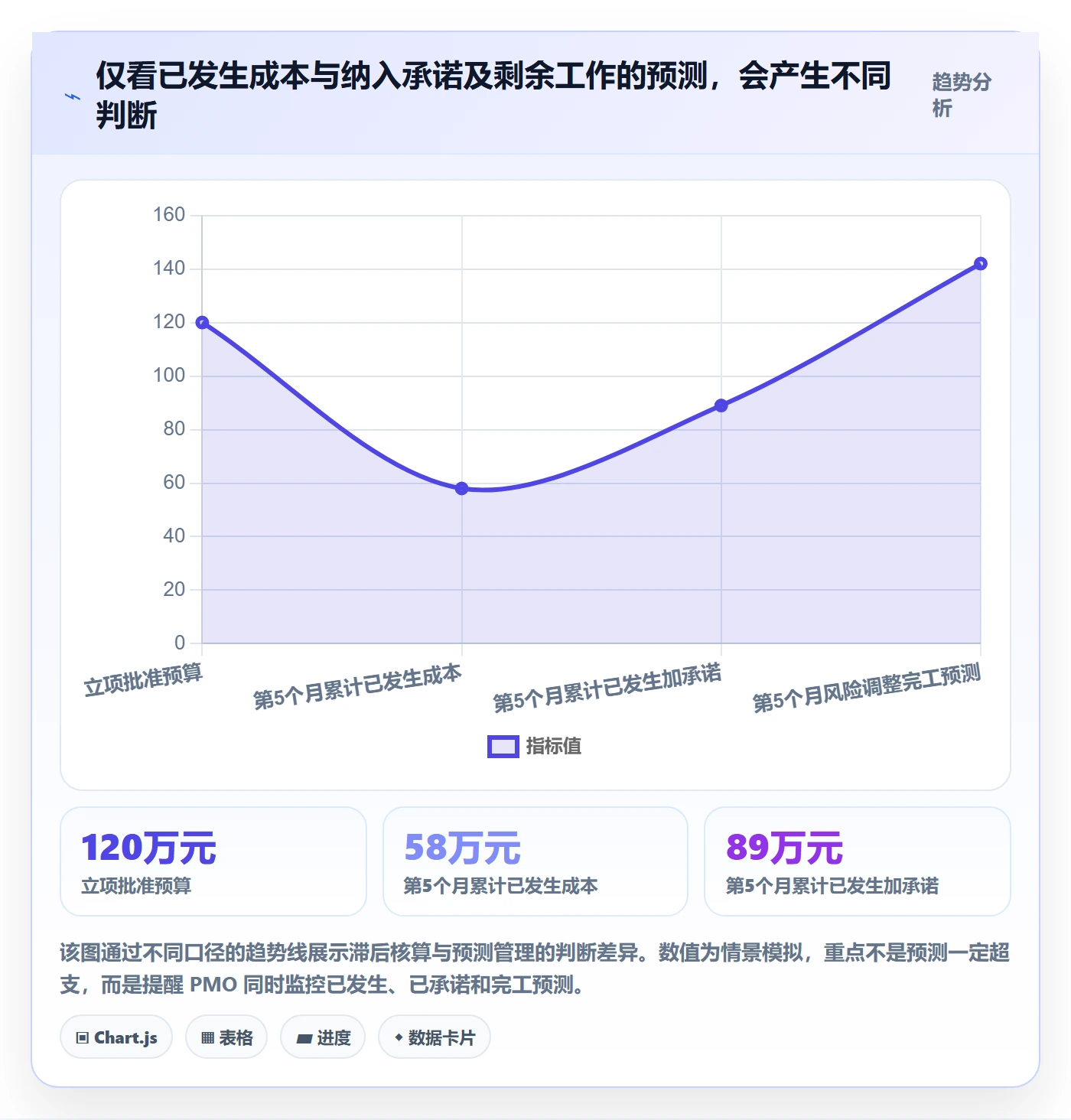

项目执行到第 5 个月,团队报告已完成约 60% 的计划工作。财务系统显示已发生 58 万元,采购系统显示另有 31 万元已签约未入账。与此同时,需求方提出增加两类报表,测试阶段发现旧数据字段映射存在问题,剩余工作估算从最初的 42 万元上调至 55 万元。
若只看已入账金额,项目似乎还有充足预算;若按全项目成本预测,风险已经明显。PMO 要做的不是立刻宣布项目超支,而是先分清新增报表属于新增范围还是原始需求遗漏,数据映射问题属于已知风险还是质量返工,以及外部团队的延期是否会带来新的合同费用。
2. 把“超支风险”拆成不同原因
PMO 与项目经理、业务负责人和采购共同核查后,形成以下情景判断:新增报表属于经业务方提出的范围变化;旧数据映射问题属于立项阶段已知但估算不足的风险;部分外部服务延长与验收依赖有关;测试返工则与早期数据样本不足有关。不同原因对应不同责任和处理方式,不能统称为“项目复杂度增加”。
接下来把增量成本区分为必须支出和可选投入。数据修复和必要测试属于按当前目标完成交付所需的工作;新增报表则可以评估即时交付、后续版本或取消;额外外部支持需要结合合同条款谈判,不能默认所有延期都由项目承担。
| 情景方案 | 预计未来增量成本 | 交付影响 | 主要风险 | 适用条件 |
|---|---|---|---|---|
| 方案甲:按原范围完成并处理必要质量问题 | 约55万元 | 保持核心上线目标,延期风险较低 | 暂不满足新增报表需求 | 核心业务目标优先,新增需求可后续排期 |
| 方案乙:同步增加报表并延长支持 | 约72万元 | 范围更完整,但上线可能推迟 | 预算增加、测试周期扩大 | 报表对上线验收和业务采用至关重要 |
| 方案丙:分两阶段上线 | 首阶段约58万元,后续另行估算 | 核心功能先上线,新增报表进入第二阶段 | 阶段间重复测试和运营协调 | 核心功能可独立运行,且业务能够接受分批交付 |
这里的关键不是哪一个方案最省钱,而是增量投入是否换来足够的业务价值。方案甲金额较低,但如果报表是业务采用的前提,省下的费用可能以低使用率为代价;方案乙范围完整,却可能错过业务窗口;方案丙把成本和收益分阶段,适合核心功能可独立上线、业务能接受分批交付的情况。
3. 做出决定后,更新基线、预测和行动计划
如果管理层批准方案丙,PMO 要把预算基线调整和完工预测更新分别处理。预算基线是否增加,取决于组织的正式授权;完工预测则应立即反映当前预计投入。变更记录需说明新增报表是否纳入本次批准范围、第二阶段的估算条件和资金责任人。
行动计划要能够验证效果。例如,项目经理在两周内确认数据映射规则,测试负责人补充代表性数据样本,采购负责人核对延期支持条款,业务负责人确认新增报表的第二阶段验收标准。到了下次评审,PMO 检查这些动作是否减少了剩余工作不确定性,而不是只看有没有按时更新表格。
若两周后数据问题仍未收敛,剩余工作预测继续上升,项目应重新评估分阶段上线是否可行;若供应商支持成本可以通过合同澄清控制,则预测应相应下降。预测不是为了锁定一个数字,而是为了让风险变化能进入决策。
4. 复盘的重点是改善估算系统,而非寻找一个背锅人
项目结束后,PMO 可以检查几个具体问题:立项时是否把数据迁移工作拆分到可估算的工作包;是否在早期使用真实样本验证映射;新增报表是否有清晰的需求变更入口;采购合同是否明确延期和验收责任;项目预测是否提前反映未入账承诺。答案会指向流程改进,而不是只停留在“项目经理估算不准”。
如果同类项目持续低估测试和数据迁移工作,应该调整估算模型、风险清单或标准工作包;如果偏差主要来自审批延迟,应优化决策链路;如果外部供应商延期反复发生,应改变合同验收和依赖管理方式。复盘的价值不在于解释过去,而在于让下一个项目少重复同一种成本错误。

八、不同情况下的行动建议与取舍
1. 预算很紧,但项目目标不能降低
预算受限时,先区分“必须满足的结果”和“原计划交付的全部内容”。把工作按合规、安全、核心业务能力、使用体验和可延后优化分类,确认哪些是上线门槛,哪些可以分阶段。与其对所有工作平均削减,不如明确保留关键质量和风险控制,把低价值或依赖尚未成熟的内容延后。
可考虑先交付最小可运行范围,前提是分阶段上线不会造成重复建设、数据断裂或更高运营成本。PMO 要把第二阶段的预计成本、责任人和决策日期一并写入方案,避免“先上线再说”演变成没有预算和所有者的尾项。
2. 项目已超预算,但业务收益仍然成立
当完工预测高于预算时,不要只问“能不能再压一点”,而应计算继续投入的增量收益。确认超支来源后,评估是否有更便宜的替代路径、是否能通过范围重排降低投入、是否需要追加资金,以及收益实现时间是否因此改变。
若追加投入有清晰业务依据,尽早走正式变更流程通常比在现有预算里隐性挪用更好。追加预算必须伴随新的预期收益、成本上限、风险措施和阶段性验收条件;否则,组织可能只是把超支延后到下一次评审。
3. 项目成本较低,但进度严重落后
成本低并不意味着项目管理良好。若关键交付物延期,原因可能是资源不足、关键决策迟迟未定、供应商排期冲突或技术风险尚未解决。此时要估算“等待成本”:延期期间内部团队是否持续占用,错过业务窗口会损失什么,赶工是否会增加缺陷和运维负担。
加人不一定能缩短工期。若瓶颈是决策等待或接口依赖,增加开发人员反而会增加协调成本。PMO 应先识别关键路径和阻塞原因,再评估加资源、调整顺序、缩小范围或重新排期。每个方案都要同时呈现时间变化和成本变化。
4. 多项目争抢同一批专家资源
此时单个项目的预算表解释不了组织整体成本。PMO 要看组合层面的资源投入和机会成本,识别关键岗位是否被多个项目重复承诺,比较项目优先级和收益紧迫性。可以采取项目排序、阶段错峰、共享服务、外部补充或取消低优先级项目等方式。
不建议仅凭“哪个项目已经投入最多”来决定资源分配,这会把沉没成本变成继续投资的理由。应以未来收益、战略优先级、风险与剩余投入为基础,判断哪项工作更值得占用稀缺能力。
5. 项目收益不确定或商业环境快速变化
当收益假设不稳定时,分阶段投资往往比一次性批准全部预算更稳健。先投入有限资源验证关键假设,例如用户是否愿意采用、核心技术能否达到性能要求、数据是否可获得。验证阶段要提前设置继续、调整和停止条件,避免试点结束后因惯性直接进入全面建设。
分阶段投资也有边界。若拆分会导致重复采购、架构返工、合规风险或无法独立验收,就不应为了“看起来谨慎”而强行拆分。PMO 应比较阶段化带来的信息价值与额外交付成本,确认试点结果能够真正改变后续决策。
6. 财务和项目数据难以整合
数据尚未打通时,不必把自动化作为启动条件。先用统一项目编号和简单的数据字典建立人工核对机制,规定每个字段由哪个系统提供、哪个角色负责、每月哪一天冻结。优先解决口径一致和责任明确,再逐步自动化高频、易错且有管理价值的环节。
如果组织已经使用项目管理平台、财务系统和采购系统,可以先对接关键字段:项目编号、工作包、成本类别、合同编号、统计周期和责任人。自动汇总并不等于自动正确,仍需建立异常校验,例如项目编号缺失、重复订单、成本跨期和实际金额超合同额等检查规则。
7. 哪些成本不适合精细化到每一笔
精细化有成本。若一项小额支出金额低、发生频率低、不会影响任何资源或范围决策,追踪到个人、小时和具体子任务可能得不偿失。相反,外包人天、云资源消耗、关键岗位投入和高风险采购,通常值得更细的追踪,因为它们对预算或完工时间有显著影响。
取舍标准可以归纳为三个问题:金额是否重大,变化是否频繁,管理者是否能据此采取行动。三个问题都是否定的,就降低统计粒度;任一问题明显为肯定,就考虑提高监控频率或拆分口径。这样既保留必要控制,也不让填报成本吞噬团队时间。
九、成本管理数字化:先统一管理对象,再谈系统能力
1. 系统解决的是信息流,不会自动替代判断
数字化工具能够帮助 PMO 汇总工作项、里程碑、负责人、投入、变更和风险,但数据模型必须与成本治理规则一致。若项目没有统一编号,工作项没有归属,人员投入没有口径,系统只会更快地产生彼此矛盾的数字。
评估项目管理平台时,我会先看它是否支持项目与工作分解、跨项目视图、权限管理、变更追踪、数据导出和接口扩展,再看是否能与财务、采购、工时工具协同。不要因为产品展示了成本仪表盘,就默认它能替代财务核算、合同管理或组织的预算审批流程。
对于 100 人以上、项目并行度较高的组织,跨团队协同和组合视图通常比单个项目的任务清单更重要。以 PingCode 为例,可以从项目管理与研发协作的角度承载计划、工作项和变更信息;PMO 仍需验证其与组织预算口径、合同审批、财务入账和人力费率模型的适配程度。具体能力应以实际产品配置和组织集成方案为准,不应仅凭工具名称推断。
2. 先做一个可运行的最小数据闭环
首次落地时,不建议一开始就建设复杂数据仓库。PMO 可以选一类项目做试点,先打通“预算基线,工作包,实际成本,承诺成本,完工预测,行动记录”这条最小闭环。试点成功的标准不是页面上线,而是项目经理能更早发现偏差,管理层能更快作出取舍。
- 选择成本结构典型、负责人稳定、决策层愿意参与的试点项目。
- 统一项目编号、工作包层级、成本分类和统计截止日期。
- 确定财务、采购、工时和项目数据各自的权威来源。
- 建立月度预测模板,要求记录假设、变化原因和行动负责人。
- 运行两个至三个评审周期,观察数据缺口和实际决策价值。
- 根据问题调整字段、频率和审批阈值,再决定是否推广。
试点阶段要收集“数据准备耗时”“预测更新耗时”“偏差发现提前量”“未入账承诺识别率”和“行动按期关闭率”等过程指标。若报表更漂亮了,但更新要花更多时间、项目经理不愿使用,说明治理流程或系统设计仍需调整。
3. 自动化优先级应由重复劳动与决策风险决定
优先自动化重复、规则明确、出错影响大的工作,例如从采购订单同步承诺金额、提醒预测逾期、检测预算与订单差异、汇总多项目关键资源负荷。对需求范围是否值得追加、风险概率有多高、是否继续项目等判断,不宜交给自动规则替人拍板。
自动化也要考虑异常处理路径。若接口失败、数据缺失或分类不匹配,系统应标记待核实,而不是静默填入零或默认值。对于成本预测,自动化计算可以帮助提高一致性,但项目负责人仍需解释剩余工作和风险变化。
十、用指标衡量管理能力,而不是制造报表负担
1. 指标要服务于具体管理问题
PMO 常见的指标包括成本偏差率、完工预测误差、承诺成本覆盖率、预算变更频次、成本数据及时率和纠偏行动关闭率。每个指标必须有清晰定义。例如,完工预测误差可以用预测完工成本与最终实际成本的差异衡量,但需要说明是否包含范围变化、运营期费用以及内部人力。
不要把指标数量当作管理成熟度。指标越多,维护成本越高,责任也越模糊。一个小型 PMO 可以先从三个问题开始:成本预测是否及时,重大偏差是否被解释,纠偏动作是否按期验证。只有这些问题能稳定回答,再扩展指标体系。
2. 关注领先信号,而不仅是结果指标
最终超支率是结果指标,通常出现得较晚。领先信号包括未批准变更数量、合同承诺增长速度、关键岗位超负荷、返工工时上升、验收周期延长和预测频繁上调。它们不能单独证明项目必然超支,但可以提示 PMO 进一步核查。
领先信号要结合项目阶段解释。开发中缺陷数量上升,可能是测试逐渐加强后的正常现象;如果缺陷关闭周期也持续变长、关键测试用例反复失败,风险就更值得关注。PMO 不应把单个指标当结论,而应检查多条证据是否指向同一问题。
3. 设置指标口径和反向检查,减少“为指标而优化”
如果团队只按预算执行率考核,可能推迟记账;只考核预测准确率,可能不愿及时调整预测;只考核按期上线,可能牺牲必要测试。每个指标都应配套反向检查,例如预算执行率同时看交付完成度,预测误差同时看预测更新时间,按期交付同时看缺陷和运营表现。
指标的用途也要公开。数据用于改善估算和资源决策,还是用于项目评价和绩效?如果用途完全不透明,团队容易把精力放在保护数字上。PMO 应解释数据如何使用,哪些偏差是合理风险,哪些情况需要升级,避免把正常的不确定性误解为个人失职。

十一、PMO 推进成本管理时的组织协作与治理边界
1. 财务、采购、项目团队和业务负责人各有职责
成本管理容易演变成互相推责:项目团队认为财务不及时,财务认为项目数据不准确,采购认为项目需求反复,业务负责人则认为管理流程拖慢上线。PMO 应把职责边界写清楚,而不是要求某一个角色承担所有责任。
- 项目经理:维护工作范围、剩余工作估算、风险和项目行动计划。
- 财务:提供实际入账口径、预算控制规则和核算周期。
- 采购:提供合同、订单、付款安排、变更条款和供应商风险信息。
- 业务负责人:确认价值假设、需求优先级和范围取舍。
- PMO:统一方法与模板,检查预测逻辑,推动跨项目升级和决策闭环。
- 治理委员会:审批超授权事项,决定重大追加、范围调整、暂停或终止。
职责分工不意味着信息隔离。项目经理必须知道采购承诺,业务负责人必须理解成本变化对收益的影响,财务也需要看到项目范围变化。PMO 的价值正是在这些职能之间建立可追踪的接口。
2. 成本评审会议要围绕选择题,而不是逐行念报表
一场有效的月度成本评审,可以按四个问题组织:当前预测是什么,与上次相比变化在哪里;变化由什么事实驱动;如果不采取行动会发生什么;需要谁在何时决定什么。项目状态稳定时可以快速通过,不需要每月重复审阅全部历史;出现重大偏差时,再进入专项分析。
会议材料建议控制为一页摘要加必要的明细附件。摘要显示预算、实际、承诺、完工预测、偏差趋势、主要风险和待决策事项;明细用于追溯合同、工作包和计算假设。这样既能让管理层快速判断,也保留足够证据供财务和项目团队核查。
3. 允许坏消息提前出现,才能真正发挥预警作用
如果团队认为“预测变差就是管理失败”,坏消息就会被延迟。PMO 可以把评估重点放在预测更新是否及时、原因是否可追溯、行动是否合理、风险是否被升级,而不是单纯看项目有没有出现不利偏差。项目成本本来就受不确定性影响,及时修正预测是管理能力,不是承认失败。
当然,宽容及时暴露风险,不等于放任低质量管理。重复出现相同估算错误、长期不维护承诺数据、变更未经审批或行动项一再逾期,都需要治理改进。应区分不可控变化、判断失误和流程失效,采取不同的纠正措施。
十二、最后总结:成本管理的成熟标志,是更早做对取舍
1. 一张成本报表不是成本管理的终点
PMO 成本管理真正的产出,不是填得更完整的预算表,而是更早看见未来成本、更准确解释偏差、更清楚比较方案,并让责任人按时采取行动。预算、实际、承诺、剩余工作和完工预测必须放在一条逻辑链上,才能避免“账面没超、项目已经失控”的错觉。
成本管理也不是把所有项目压到最低投入。削减关键测试、培训和风险处理,可能只是把成本推迟或转移;盲目追加预算,也可能把错误范围继续放大。PMO 应始终追问:这笔投入对应什么结果,风险由谁承担,未来还会产生什么成本,是否存在更好的替代方案。
2. 下一步从一项试点开始,而不是先建一个大系统
如果组织还没有成熟的成本管理机制,我建议下一步先选一个并行度适中、成本结构有代表性的项目,试运行 8 至 12 周。统一项目编号和成本口径,补上承诺成本与剩余工作预测,要求每次预测变化说明原因,并在评审会上明确一项可验证的行动。
试点结束后,复核四件事:项目是否更早暴露风险,预测是否更接近真实情况,管理层是否能更快完成取舍,团队用于填报和维护数据的时间是否合理。若这四项有改善,再扩展到更多项目和系统集成;若没有改善,先调整口径、责任和会议机制,不要急着增加仪表盘或强制填更多字段。
我对 PMO 成本管理的最终判断是:预算控制不是把项目锁在一个数字里,而是让组织在每个关键节点都看清下一笔投入会换来什么。先从“已花多少钱”转向“还要花多少钱、为什么、值得不值得”,成本管理才真正开始为项目结果服务。
常见问题解答(FAQ)
1. PMO如何建立项目成本基线,避免预算一开始就失真?
我接手项目时,预算表通常只有人力总额和采购费用,项目进行到一半才发现测试、部署和跨部门支持都没算进去。我想知道成本基线应该细到什么程度,才能既可追踪又不把管理变成填表。
先把成本基线拆成可归责的工作包,而不是只按部门汇总。至少区分内部人力、外部采购、基础设施、差旅及预留风险金,并为每项注明估算依据、责任人、时间范围和计价单位。比如人力成本应记录岗位、投入人日和内部费率;采购成本应关联报价或合同。建立基线前,让项目负责人和财务共同核对范围、假设及不包含项。
对尚未确定的需求,不宜硬塞进确定预算,可单列风险预留并规定启用审批条件。这样做的判断依据是:预算偏差只有能追溯到具体工作和假设,才有纠偏价值;一张精确到小数点、却无法解释来源的预算表并不可靠。
2. PMO怎样用挣值分析判断项目是真的超支,还是只是付款节奏不同?
我看项目报表时,实际支出有时突然升高,但其中可能包含预付款或集中采购,不代表工作已经完成。我不确定该看哪些指标,才能区分现金流波动和成本绩效恶化。
不要只用已付款金额判断成本表现,应把计划价值、挣值和实际成本放在同一统计口径下。计划价值反映截至当前计划完成工作的预算,挣值反映已验收工作的预算价值,实际成本则记录完成这些工作的实际消耗;成本偏差等于挣值减实际成本,成本绩效指数等于挣值除以实际成本。
举例来说,某阶段计划价值为50万元,已验收工作对应挣值40万元,实际成本为45万元,则成本偏差为负5万元,成本绩效指数约为0.89,说明每投入1元只形成约0.89元预算价值。预付款应按组织认可的成本确认规则处理,并与付款现金流分开呈现。
若工作完成度难以客观验收,先改善交付物和里程碑定义,否则指标看似精确,实则建立在主观进度上。
3. 项目成本超支达到多少时,PMO应该升级预警?
我遇到过成本偏差只有几个百分点,却因为剩余工作很多而最终严重超支;也见过短期偏差很大,但只是采购入账时间错位。我想要一个可执行的预警规则,而不是所有项目都套用同一个百分比。
预警阈值应结合偏差比例、偏差金额、剩余预算和项目风险设置,不宜只设一个百分比。可采用分级规则作为起点:成本绩效指数低于0.95或预测完工成本超基线5%时,由项目经理提交原因与恢复计划;低于0.90、预测超支达到10%,或预计会突破批准资金上限时,升级到发起人和治理委员会。
阈值需要按项目规模校准:小项目可设置最低金额门槛,避免几千元波动触发繁重审批;大型或合规敏感项目则应降低容忍度。更重要的是看趋势和完工预测。若连续两个报告周期恶化,即使当前偏差尚未越线,也应提前复核范围、资源效率和未完成工作的估算。
4. PMO如何让成本管理落地,而不是变成每月催项目经理填表?
我所在团队每月都更新成本表,但数据经常滞后,项目经理也觉得这是额外行政工作。想知道怎样把成本管理嵌入项目流程,并判断哪些数据值得持续收集。
把成本数据采集放到已有决策节点中,而不是额外增加一套孤立报表。立项时确认基线和估算假设,采购审批时登记承诺成本,迭代或阶段验收时更新挣值,变更评审时同步更新预测;月度会议重点讨论偏差原因、完工预测和待决策事项。
数据字段先控制在能支持决策的范围,例如预算、实际成本、承诺成本、已完成工作价值、预测完工成本、偏差原因和责任人。可以先选两三个项目试运行四至六周,检查数据按时率、口径争议次数及预警后采取行动的比例,再调整流程。若一项数据既不影响预测,也不触发任何管理动作,就应考虑删减;
成本管理的价值不在表格数量,而在于更早发现资金缺口并及时做出范围、资源或进度决策。
核心关键词
文章包含AI辅助创作:成本管理方法大全:PMO成本管理实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/589955
读者评论
我们之前也只看财务已入账金额,月底才发现采购承诺和内部人力没有算进去。把已发生、已承诺和剩余工作分开展示后,预测确实更有参考价值,不过跨部门数据更新时间不一致,落地时还得先定口径。
比较认同“预测更新不等于改预算基线”。实际做项目时,需求变化常被直接纳入新预算,过一阵就很难看出最初估算偏差和新增范围各占多少。保留原基线和变更记录,复盘会清楚很多。
工时折算对项目组合决策有帮助,但标准费率往往只能反映大致资源占用,未必代表真实成本。小团队若要求细到每天逐项填报,维护负担也不低;按决策需要选精度,比一味追求细账更实际。
