采购额下降,不等于采购成本下降:我见过一类项目,年度议价把供应商单价压低了 6%,但加急运输、返工、库存积压和变更费用合计增加,最后项目实际成本反而高于预算。PMO要做的不是替采购部门砍价,而是把“买什么、何时买、为什么买、买后是否产生价值”放进同一套项目成本控制链路里。
本文给出一套可落地的采购成本管理方法:先定义成本边界,再建立采购需求与项目交付的对应关系,随后用总拥有成本比较方案、用阶段门控制承诺、用变更与验收数据纠偏。文中的数字案例均为情景模拟,用来说明计算方法,不代表行业平均水平。核心判断是:真正有效的采购降本,不是把报价压到最低,而是在交付、质量、风险和时间约束下,减少不必要的采购承诺与全生命周期成本。
一、先讲核心结论:PMO管的不是“低价”,而是采购成本形成过程
1. 采购成本要从总拥有成本看
采购成本常被简化成合同金额或订单金额,但项目实际承担的成本更宽。除采购价外,还可能包括运输、安装、调试、培训、接口开发、检验、维护、停机损失、库存占用、返工、延期以及合同变更等支出。
如果只比较供应商报价,低价方案可能因为交付周期长而触发加急费,也可能因为兼容性差而增加集成工作量。PMO的第一项工作,是要求项目团队按同一口径比较方案,避免“报价单看起来省了钱,项目账上却多了成本”。
我建议先把采购成本写成一个可核验的定义:在约定项目范围、质量、交付时间和风险容忍度下,为取得并持续使用某项采购成果所发生的全部可归属成本。这个定义把讨论从“谁谈价更厉害”转向“项目为获得结果实际付出了什么”。
2. PMO负责建立控制机制,不替代采购专业职能
采购部门负责供应市场、供应商寻源、商务谈判、合同条款与采购合规;业务或技术团队负责需求、规格、技术评估和验收;财务负责预算、付款、入账与预测;PMO的职责是让这些信息在项目决策过程中对齐。
如果PMO越过采购部门直接决定供应商,容易造成职责冲突;如果PMO只在月末汇总实际支出,又无法在合同承诺前影响成本。更合适的定位是:PMO管理项目级采购计划、预算基线、审批门槛、变更影响和预测偏差,采购团队管理具体采购执行。
3. 成本控制的关键时点是“承诺之前”
很多项目只盯着付款和发票,却忽略了成本在合同签署、采购订单下达、排产确认或变更批准时已经形成承诺。等到财务付款,项目往往失去了取消或重新议价的空间。
因此,PMO至少要同时看三个数:预算额度、已发生实际成本、已承诺未付款成本。若只看已支付金额,项目可能在表面上未超支,实则已把未来预算锁定。
| 成本视图 | 含义 | PMO的管理用途 |
|---|---|---|
| 预算基线 | 经批准用于项目范围的成本额度 | 判断项目计划是否有资源空间 |
| 实际成本 | 已经发生并可归集的成本 | 核验付款、发票、领用和入账 |
| 已承诺成本 | 合同、订单或已批准变更形成的未来义务 | 识别尚未付款但无法轻易撤销的预算占用 |
| 完工预测 | 按当前承诺、进度和风险估算的最终成本 | 在超支真正发生前触发纠偏 |

二、背景和真实场景:采购成本为什么容易在项目中失控
1. 需求不断变化,采购承诺却来得很早
项目早期通常只有粗略范围,技术选型、数量、交付批次和验收标准仍在变化。但为了赶工期,团队可能提前订设备、订服务或锁定产能。后续需求调整时,原合同已无法无成本撤回,项目只能追加采购、承担取消费用,或者接受并不再适用的库存。
这不是单纯的采购失误,而是需求成熟度与采购承诺时点错配。PMO应把采购策略和需求成熟度挂钩:越难逆转、金额越大、专用性越强的采购,越需要在下单前完成范围确认和决策记录。
2. 项目预算按科目编制,采购按合同执行,二者口径可能不一致
项目预算可能按设备、实施服务、软件许可、差旅等科目拆分,而合同按里程碑、打包价或年度订阅计费。一份合同里既有一次性费用,也有续费、运维和可选服务;如果没有成本映射,PMO难以判断合同金额到底占用了哪个项目预算,后续也容易重复计入或漏记。
处理方法不是要求所有合同改成同一种格式,而是建立“合同条款,采购订单,预算科目,项目工作包”的映射关系。合同可以保持商业上的灵活性,项目账必须能够追溯到成本归属。
3. 低价不一定低总成本,尤其是定制、集成和交付服务
标准化商品较容易比较规格和报价,但项目型采购往往包含大量隐性工作。某供应商报价低,可能不包括数据迁移、现场支持、接口开发、培训或后续维护;另一家报价高一些,却把这些工作包在合同里。若没有统一范围,报价比较就不是同一场比赛。
我会要求评审表把“价格差异”和“范围差异”分开。不能直接将未包含的服务按零成本处理,而应由技术、实施或项目负责人估算补齐成本,并对估算的不确定性单独标注。
4. 采购风险经常转化成项目成本,而不是留在采购部门
供应商交付晚,项目可能加班赶工;关键部件质量不稳定,项目可能增加检验和返工;供应商人员更换频繁,项目可能反复培训;合同边界不清,项目可能承担额外变更费用。这些成本最后出现在项目的工时、延期、质量和运营支出中。
因此,PMO不应把风险登记册与采购成本表分开管理。至少要将高风险采购对应到成本影响、发生概率、责任人、触发信号和应急方案,让风险评估能进入完工预测。
5. 多项目共用采购资源时,单个项目的“节省”可能只是成本转移
集中采购可能拿到更好的价格,但也可能导致交付排队、库存提前到货或某个项目为其他项目承担最低采购量。若只看集团采购单价,难以看出项目实际承受的等待成本、仓储成本和资金占用。
PMO要追踪项目层面的收益归属:集中议价节省了多少,费用如何分摊,交付优先级如何确定,未使用物料由谁承担。只有总成本真正下降,才算有效降本;把成本从一个项目挪到另一个项目,不算创造价值。

三、常见误区:这些做法看似降本,实际可能扩大项目风险
1. 把“预算没花完”当成降本成果
预算余额可能来自项目延期、需求未交付、发票未到或成本没有正确归集。若关键成果尚未实现,余额并不代表节省;若合同已签、订单已下,余额也未必能取消。
我会把成本节省分成三类:经过批准并减少范围或价格形成的真实节省;由延期或未交付造成的暂时性未支出;由成本转移、漏记或延后结算造成的账面偏差。只有第一类可以作为确定性降本成果,后两类需要继续跟踪。
2. 只以最低报价确定供应商
单价最低不等于项目成本最低。若供应商不具备相应交付能力,价格优势可能被延误损失、缺陷修复、额外管理工时和替代采购成本抵消。
更可行的办法是先设“合格门槛”,再在满足质量、交期、合规和服务条件的候选方案之间比较总拥有成本。对不满足硬性要求的供应商,低价不应成为补偿项。
3. 把集中采购折扣直接当成项目收益
集中采购的折扣如果伴随最低订购量、提前付款、库存增加或规格不匹配,项目可能并未省钱。尤其是需求不确定的设备、物料和订阅服务,规模折扣可能鼓励团队提前购买本来不需要的数量。
评估集中采购时,至少要一起看单价变化、总采购量、库存周转、资金占用、到货节奏和未使用率。若折扣收益小于库存与闲置成本,就不应只以折扣率评价采购策略。
4. 用采购金额替代成本绩效
采购金额下降可能来自采购量减少、项目范围缩减、供应商延迟开票,也可能来自真正的效率提升。若没有结合交付成果、质量和进度,单一金额指标会诱导团队少买、晚买,甚至推迟必要的维护和检测。
我建议至少成组观察金额、数量、单位成本、交付质量和时间。对于服务采购,还应增加内部管理工时、问题关闭时间和返工比例。指标必须能解释“为什么变了”,否则只能描述结果,无法指导行动。
5. 把采购流程节点当作成本控制本身
流程齐全不等于成本合理。申请、比价、审批、合同评审都完成了,如果需求本身不必要、规格过度、采购批次不合理,流程只是规范地批准了不经济的支出。
PMO的审查重点应从“资料是否齐全”进一步走到“需求是否对应交付成果、数量是否有依据、方案是否可替代、承诺是否可逆、验收是否可测量”。合规是底线,价值判断才是成本管理的实质。
6. 把采购节省全部归功于某个团队
成本结果通常由需求设计、技术标准、采购谈判、供应商市场、交付方式和项目时间共同决定。若只奖励压价,采购人员可能被迫接受不合理风险;若只奖励项目团队按期完工,团队也可能倾向于接受高价加急。
应将绩效指标设计成共同结果,同时保留清晰责任边界。例如,采购负责可比报价和商务条款,需求负责人对规格与数量负责,项目经理对计划和变更负责,PMO对基线、预测和跨团队机制负责。
四、专业判断逻辑:从需求到验收,建立六道成本控制关口
1. 先判定采购必要性,而不是直接询价
每项采购申请都应说明它要解决什么问题、对应哪项交付成果、如果不买会发生什么。对续费、增购和新增服务,尤其要确认当前资产或合同是否已经覆盖需求,避免同一能力重复购买。
PMO可以用三问做快速筛查:是否属于批准范围;是否有内部替代或复用方案;不采购会对质量、进度、安全或合规造成什么影响。回答不清楚的申请应先补证据,而不是立即进入询价环节。
2. 再判断需求成熟度与采购可逆性
采购需求成熟度至少应覆盖规格、数量、交付地点、交期、验收标准、接口依赖、运维责任和变更边界。成熟度越低,越应避免把全部需求一次性转化为不可撤销承诺。
采购可逆性指项目能否在需求变化时取消、延期、减量、转售或转用于其他项目。标准化、可复用的物料通常可逆性较高;高度定制、专用模具、独家服务和长周期排产则较低。不可逆采购需要更强的前置评审和更清晰的退出条款。
3. 统一总拥有成本口径
方案比较时要先明确时间范围、折现口径、使用量假设和边界。一次性购置与按年订阅不能只比较首年付款;不同质保年限、服务响应、备件覆盖和运维责任也不能混在一个报价数字里。
一个实用的比较框架可以包括:采购价、交付与安装、集成和迁移、培训、运营维护、升级续费、库存与资金占用、质量与延期风险、退出或替换成本。对于难以量化的风险,至少记录假设与责任人,避免把“不确定”误当作“零”。
4. 设置阶段门,控制成本承诺的节奏
大型、长周期或高专用性的采购,不宜一次性批准全量承诺。可以按需求验证、方案定型、试点验收、批量采购等阶段设置决策门。每个阶段明确投入上限、交付证据、进入下一阶段的条件和退出方式。
分阶段并不意味着所有采购都要切成碎片。若分批会导致显著的价格上升、产能丢失或重复实施成本,项目应比较“分批的灵活性价值”和“整体采购的规模收益”,再决定节奏。
5. 将变更控制与采购成本预测联动
任何影响数量、规格、交期、验收方式或服务范围的变更,都可能影响采购成本。变更申请不能只写新增金额,还应解释对已签合同、未交付订单、库存、计划、质量和后续运维的连带影响。
PMO可设置统一的成本影响评估字段:变更原因、必要性、一次性费用、持续费用、避免成本、工期影响、风险变化、预算来源和批准人。低金额但高频率的变更也要汇总观察,因为碎片化追加常常掩盖实际范围扩张。
6. 验收后做差异复盘,更新下一轮估算
采购交付结束后,比较预算、合同、订单、实际成本和完工预测,解释差异来自价格、数量、范围、进度、质量还是风险。复盘不是追责会,而是把估算误差和供应商表现转化为下一项目的决策输入。
如果预算偏差来自数量估算不准,就更新需求预测方法;如果来自接口工作量低估,就修正技术方案评审;如果来自加急费,就重新审视项目计划与采购提前期。只记录“超支百分比”,不记录成因,下一次仍会重复犯错。

五、具体案例与数据观察:一项采购如何从“最低价”改成“成本最优”
1. 案例背景:交付周期压缩,三家方案表面差价明显

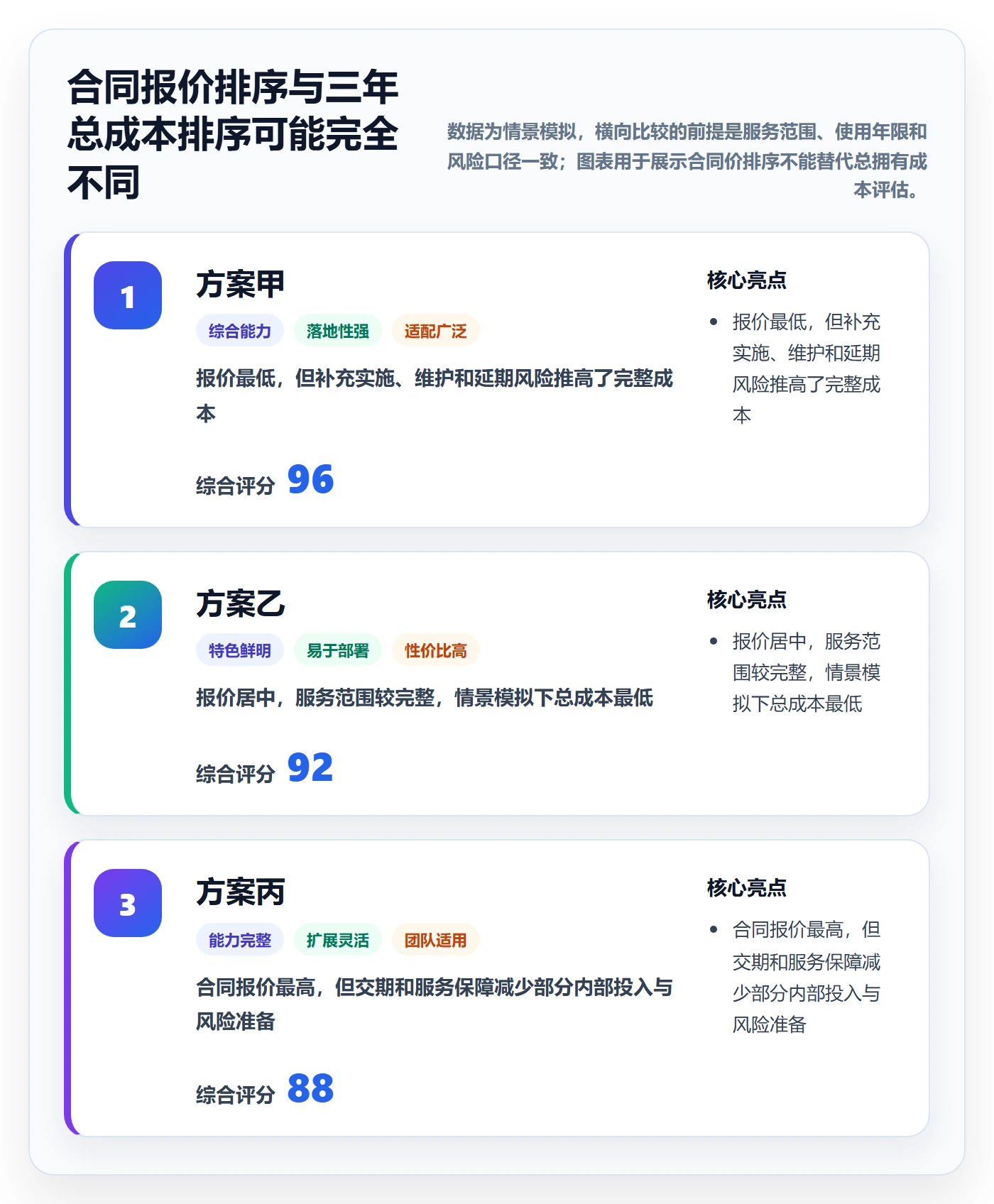

下面用一个情景模拟说明方法。某项目需要采购一批现场检测设备及配套实施服务,预算上限为 120 万元,预计使用三年。项目计划要求六周内具备首批上线条件。三家候选方案的报价分别为 92 万元、101 万元和 108 万元。
如果只按合同报价排序,第一家显然最便宜。但评审发现,第一家不含数据迁移和现场调试,交付周期也更长;第二家包含迁移、调试和两年维护;第三家提供较短交期和更完整的备件服务。单看报价无法判断哪家更经济。
2. 统一口径:把三年期间可能发生的成本列全
| 成本项目 | 方案甲 | 方案乙 | 方案丙 | 计算说明 |
|---|---|---|---|---|
| 合同报价 | 92 万元 | 101 万元 | 108 万元 | 按候选供应商报价记录 |
| 迁移与调试补充费用 | 12 万元 | 0 万元 | 0 万元 | 方案甲的服务未包含在合同内,按项目团队估算 |
| 内部实施与协调成本 | 8 万元 | 5 万元 | 4 万元 | 按参与人天乘以项目内部成本单价估算 |
| 三年维护及备件 | 14 万元 | 7 万元 | 5 万元 | 按供应商维护报价及预计备件需求估算 |
| 延期与加急风险准备 | 10 万元 | 4 万元 | 3 万元 | 情景模拟风险准备,不视为确定会发生的支出 |
| 三年预估总成本 | 136 万元 | 117 万元 | 120 万元 | 合同报价加补充服务、内部成本、维护和风险准备 |
从这个情景看,报价最低的方案甲三年预估总成本最高,方案乙在总成本和风险之间较均衡,方案丙虽然报价最高,但由于服务和维护较完整,预估成本与方案乙接近。项目不能只依赖表格得出结论,还要验证风险准备是否合理、内部成本是否重复计入,以及合同范围能否兑现。
这里的专业判断不是“选总成本最低者”,而是先排除无法满足交期和质量的方案,再比较合格方案的总成本与风险。如果项目上线窗口极其刚性,方案丙可能值得多花成本;如果交付窗口可调整,方案乙可能是更合理的选择。成本最优取决于项目约束,不存在脱离约束的绝对最低价。

3. 把风险准备与确定成本分开,避免“估算数字”冒充事实
上表中的延期与加急风险准备不是已发生支出,也不是供应商保证会发生的费用。它代表项目团队依据交付周期、替代方案和计划窗口做出的情景估算,应该与确定性的合同价、报价外服务费用分栏展示。
若把风险准备直接加进供应商成本,容易让评审误以为某方案确定更贵;若完全不计,又会让交付风险显得没有代价。更好的做法是保留基准估算与风险情景:基准成本用于预算控制,风险情景用于方案决策和应急准备。
4. 采购谈判前,先检查哪些成本是可改变的
在情景案例中,谈判不应只围绕报价折扣。项目可以分别确认:调试服务能否纳入固定价;维护费用是否可按使用量计费;设备能否分批交付;延期责任是否有明确约定;未使用备件是否可以退换;验收不合格时供应商需要承担哪些整改成本。
这些问题往往比单纯要求折扣更直接影响项目的最终支出。若供应商已经接近价格底线,改进交付批次、付款节点、服务范围或风险分担,仍可能降低项目的资金占用和意外成本。
5. 复盘时比较预测误差,而非只比较最终账单
假设方案乙最终结算为 119 万元,较 117 万元的预测高出 2 万元。PMO不能只写“超支 2 万元”,还要追问差额是否来自多买了备件、现场增加了培训,还是验收标准变化。若成本增长由批准的新增范围产生,属于基线变更;若来自估算漏项,则是预测质量问题。
这两种情况的管理动作不同:前者需要更新范围、预算和收益判断;后者需要改进估算模板和技术评审。将两者混在一起,既不利于责任判断,也无法提高后续预测准确性。
六、PMO操作步骤:从采购申请到成本复盘的工作流
1. 建立采购台账,并统一关键字段
台账的目标不是多做一张表,而是让成本、计划、合同和交付能追溯。建议每项采购使用唯一编号,贯通项目编码、工作包、预算科目、申请单、询价记录、合同、订单、验收和发票。
| 字段 | 建议记录内容 | 管理目的 |
|---|---|---|
| 需求与成果 | 采购原因、对应交付物、需求负责人 | 核验采购是否服务于项目范围 |
| 预算与成本 | 预算基线、申请金额、合同金额、已发生金额、已承诺金额 | 识别超预算和承诺占用 |
| 计划与交付 | 预计下单日、交期、里程碑、验收日期 | 检查采购周期与项目关键路径是否匹配 |
| 范围与风险 | 规格、服务边界、变更条件、风险等级、替代方案 | 解释成本构成与不可逆承诺 |
| 合同与付款 | 合同编号、付款节点、取消条款、质保责任 | 跟踪现金流、退出成本与履约责任 |
| 交付与复盘 | 验收结论、质量问题、实际成本、差异原因 | 将供应商表现和估算偏差反馈到后续项目 |
对项目数量较多的组织,可以通过项目管理平台或内部系统维护关联记录,但工具本身不会自动解决成本口径问题。以 PingCode 这类面向中大型企业和 100 人以上组织的项目管理工具为例,可将工作项、负责人、计划、风险与变更记录串联起来;采购金额、合同条款及财务实际数仍需与采购或财务系统明确数据边界,再通过编号和接口建立追溯关系。
2. 将采购需求分级,避免所有事项走同一套审批强度
低金额、标准化、可替代的采购,审批重点可以放在预算归属、规格和价格合理性;高金额、长周期、高专用性或影响关键路径的采购,则应增加方案评审、风险评估、合同退出条款和项目负责人确认。
具体金额门槛应由企业结合授权制度确定,不能把别的组织的数字直接照搬。PMO可以按金额、不可逆程度、交付关键性、供应商集中度和技术锁定程度综合分级,而不是只用合同金额一刀切。
3. 采购申请前完成预算和需求校验
需求负责人提交申请时,PMO先核对预算余额是否真实可用,不能只看预算表中的未花金额。还要扣除已签合同、已下订单、已批准变更以及必须保留的风险准备,才能得到可控额度。
同时确认数量来源、技术规格、交付时间和验收方法。若采购数量来自粗估或规格尚未冻结,应将其标记为暂估,并设置重新确认的时间点,避免暂估数据被误认为最终需求。
4. 方案评审时统一比较条件
在进入商务比较前,先确认各方案是否满足同一范围。必要时建立“包含、未包含、需另行报价”的三栏清单,将服务、运输、安装、培训、维护、数据处理、备件和响应时间逐项列明。
如果候选供应商采用不同技术路线,不要强行把所有成本压缩成一个分数。先做技术可行性和交付能力筛选,再对合格方案进行总成本与风险比较,保留关键假设和评审意见。
5. 合同与下单前核对承诺边界
合同签署前,PMO需要确认预算、项目范围和采购计划一致,合同金额、可选项、续费条款、付款节点和变更机制能够被识别。对分阶段交付的采购,还要检查各阶段验收条件是否足以支持阶段付款。
订单下达后,应及时更新已承诺成本。若合同存在未执行的可选服务或后续续费,应区分已确定承诺和潜在承诺,避免一方面低估未来义务,另一方面又把所有可能费用都算作已发生成本。
6. 执行期间同步跟踪交付、变更和预测
PMO可以在固定节奏内检查采购里程碑、交付偏差、质量问题、变更申请、合同使用量和成本预测。对关键采购,不要等到月度财务关账才发现交付延误或服务超量。
当预计完工成本超过预算或风险明显上升时,先定位驱动因素,再决定动作。可能的措施包括调整批次、替换方案、减少非关键范围、重新谈判服务边界、动用预留,或提交正式预算变更。不能用延迟记账来“解决”超支。
7. 验收、结算和项目复盘闭环
验收时要对照合同范围和项目成果,而不是只确认货物到场或服务人员完成工时。若验收存在遗留问题,应明确整改责任、关闭期限和款项处理方式,避免付款完成后项目才发现成本还未真正闭环。
项目结束后输出简明复盘:预算与实际差异、最大成本驱动因素、供应商履约表现、变更费用、估算偏差和可复用经验。PMO将复盘结果用于后续项目的预算模板、风险清单和供应商策略,而不是只归档一份报告。

七、不同情况下的行动建议与取舍
1. 需求稳定、产品标准化:优先做规格标准化与规模议价
如果多个项目采购相同规格的标准设备或服务,且需求预测可靠,可以通过统一规格、合并采购批次和建立框架协议提升议价能力。此时要确认总量承诺与项目实际需求匹配,不要为了阶梯折扣采购超出合理库存的数量。
取舍重点是价格折扣和库存灵活性。若需求稳定、交期可计划,批量采购的优势可能更大;若项目组合变化频繁或产品迭代快,保留分批下单和替代型号的空间可能更有价值。
2. 需求不稳定、技术方案仍在验证:优先降低不可逆承诺
对尚未完成技术验证的采购,可以先买样机、试点服务或有限数量,达到预设验收条件后再扩大采购。合同中应尽量明确试点转批量的价格机制、数据归属、退出条款和验收失败的处理方式。
取舍重点是灵活性与规模收益。试点可能导致单价较高,也可能增加一次性验证成本;但若一开始就大批量采购,技术路线不成立时的沉没成本更大。应比较两种路径的总风险,而不是把试点额外费用视为浪费。
3. 工期极紧、采购影响关键路径:为确定性交付付费,但要买到可验证的保障
关键路径采购可以接受合理的加急费用,但加价必须换来明确的交付承诺、资源安排、阶段检查和违约责任。只支付加急溢价却没有产能证明、交付里程碑或替代方案,项目实际上是在为不确定性买单。
取舍重点是工期成本与采购成本。若延期会造成更高的人员闲置、停线、合同罚款或市场窗口损失,较高采购价可能是经济选择;若项目计划仍可调整,先优化任务顺序和交付批次,可能比加急采购更省。
4. 高度定制、供应商锁定明显:把生命周期与退出成本纳入谈判
专用开发、定制设备和深度集成服务,通常存在替换困难。除了初始价格,还要评估后续维护费、知识转移、源文件或数据可迁移性、接口开放程度、备件可得性和人员依赖风险。
取舍重点是当前价格和未来议价空间。低价合同若把关键资料、数据或维护能力锁在供应商手里,后续成本可能更高。采购与技术团队应共同审查可移交成果,不能把供应商替换能力只留给合同部门处理。
5. 多项目共享采购:先明确需求优先级和成本分摊规则
共享采购适合规格一致、使用时间接近且能够统一验收的场景。PMO应在采购前确认项目间的需求优先级、交付批次、数量变更机制、闲置物料归属和分摊方式,避免一个项目承担另一个项目的等待和库存成本。
取舍重点是集团议价收益与局部交付效率。集中采购可能提高总议价能力,但若某项目因此错过关键窗口,产生的延期成本可能超过折扣。应同时比较组织级节省与项目级交付影响。
6. 成本已经超支:先做成本归因,再决定削减什么
超支时不要先要求所有部门统一削减一定比例。先区分价格上涨、数量增加、范围扩张、延期、返工和估算漏项,再判断哪些成本可避免、哪些成本已承诺、哪些削减会损害验收质量或增加后续运营成本。
取舍重点是短期预算与项目成果。可以暂停未承诺的低优先级需求,但不能为了维持表面预算而取消必要的测试、安全措施或维护。对无法避免的超支,应及时提交影响分析和正式决策,不要通过拆单、延期确认或成本转移掩盖问题。

八、指标体系与数据治理:让采购成本管理可复核、可行动
1. 先用少量指标建立稳定的管理视图
指标不是越多越好。PMO初期可从预算预测准确性、已承诺成本占比、采购变更率、交付准时率、验收一次通过率和总拥有成本偏差入手。每个指标要明确公式、统计边界、数据来源、更新频率和责任人。
| 指标 | 建议定义 | 适合回答的问题 | 注意事项 |
|---|---|---|---|
| 完工成本预测偏差 | 当前完工预测减去批准预算,再除以批准预算 | 项目最终成本是否可能超过基线 | 预测应包括已承诺成本和剩余工作估算 |
| 采购变更率 | 采购变更费用或变更次数占原采购基线的比例 | 需求和合同范围是否稳定 | 金额比例与次数需结合观察,避免小额高频变更被忽略 |
| 交付准时率 | 按约定日期完成交付的采购里程碑占比 | 供应商交付是否支持项目计划 | 应区分供应商原因、内部准备不足和需求变更 |
| 验收一次通过率 | 首次验收满足约定标准的交付项占比 | 采购质量和需求清晰度是否足够 | 验收标准变更需保留记录,避免口径漂移 |
| 单位交付成本 | 可归属的采购总成本除以验收通过的成果数量 | 相同成果的成本是否改善 | 比较时要统一规格、质量和服务范围 |
| 采购周期偏差 | 实际从申请到可用交付的时间减去计划周期 | 采购提前期是否被低估 | 分别记录内部审批时间和供应商履约时间 |
2. 数据口径不一致时,先修数据链路,不要急着排名
一个系统把合同签署日视为采购开始,另一个系统把申请日视为开始;财务按发票入账,项目按订单承诺;不同项目还可能把运费、实施工时和维护费归入不同科目。此时直接比较项目采购绩效,得到的往往是口径差异,而不是管理水平差异。
PMO应先确定关键字段的主数据来源。例如,合同金额以合同系统为准,实际入账以财务系统为准,项目范围和交付状态以项目管理系统为准。再通过采购编号或合同编号关联数据,保留更正记录和更新时间。
3. 区分事实、估算和风险情景
成本报告中最好清楚标记已发生事实、尚未发生但已承诺的金额、剩余工作估算和风险准备。它们的置信程度不同,不应在没有标识的情况下加总成一个看似精确的数字。
对估算数据,记录假设和依据。例如内部实施成本按预计人天计算,风险准备基于交付周期和替代方案估算,维护成本按合同报价或历史使用量推算。数据越透明,决策者越能判断结果是否需要更新。

九、组织实施与系统协同:机制先行,工具承接
1. 先定责任边界,再决定是否配置系统
采购成本跨越项目、采购、财务、技术和供应商管理。若没有明确责任人,再好的系统也只会把分散信息搬到一个界面。建议组织先规定谁维护需求、谁确认预算、谁审批承诺、谁记录合同变更、谁认定验收、谁更新完工预测。
PMO可以负责流程和数据规则的维护,但不应代替业务负责人确认采购必要性,也不应代替财务认定入账数据。责任边界清晰后,再评估需要通过现有系统、项目管理平台、采购系统或数据仓库实现哪些协同。
2. 系统协同重点是对象关联和状态同步
最有价值的系统能力通常不是自动生成一张漂亮看板,而是让需求、项目工作包、预算、合同、订单、交付和验收拥有可追溯关系。若这些对象使用不同编号,PMO最终仍要靠人工对表,数据更新越频繁,差错越多。
对于管理复杂项目组合的组织,可以把项目管理平台用于维护工作项、里程碑、风险、变更和责任人,再与采购、财务系统关联合同及实际金额。实施时应明确同步频率、字段责任、权限、异常处理和历史数据规则,避免把系统集成当作一次性技术任务。
3. 选择工具时,用实际管理场景验证而不是只看功能清单
工具评估可以拿一个正在执行的项目做小范围验证,重点检查:是否能按项目编号追踪采购需求;是否能看见预算、承诺和实际成本的区别;变更能否关联到原采购项;风险是否能触发预测更新;审批记录是否可审计;管理层能否按项目、供应商和成本类别切换视图。
如果组织采用 PingCode 等项目管理工具,建议验证它在项目任务、风险、变更和进度协同上的实际适配程度,并确认采购合同和财务数据应由哪个权威系统维护。选型不能只看能否录入金额,更要看数据链路是否支持决策、审计和持续复盘。
4. 规模小的团队与大型组织,落地路径不同
项目数量少、采购标准化程度高的团队,可以先用统一台账、月度承诺检查和简化评审流程跑通管理闭环。此时最重要的是字段一致、责任明确、更新及时,而不是先建设复杂的成本管理系统。
项目组合多、跨部门协作频繁、采购类别复杂的组织,则需要建立分级控制、成本数据映射、系统关联和组合级风险视图。此类组织还应设置例外处理机制,避免所有采购都进入同一审批队列,导致关键项目因流程拥堵而错过交付窗口。
十、结语:把降本从结果指标变成前置决策能力
采购成本管理的难点,不在于月底算出花了多少钱,而在于项目尚有选择空间时,识别哪些需求值得采购、何时形成承诺、哪些成本容易被报价掩盖,以及变化发生后由谁承担影响。
我的判断是,PMO最有价值的降本贡献,往往不是谈下某个单价,而是避免一次错误承诺、一次重复购买、一次不必要的加急,或一次因验收边界不清造成的返工。它们不一定能在采购折扣表里显眼呈现,却会真实影响项目最终成本和交付质量。
下一步可以从一个正在执行的项目开始:选出金额最大或不可逆程度最高的三项采购,补齐预算、已承诺、实际成本和完工预测;核对每项采购对应的交付成果、总拥有成本、变更规则和验收标准;再由项目、采购、财务和技术负责人共同确认一项最可能发生的成本偏差及其提前应对动作。
当团队能够在下单前说清楚“为什么买、买多少、买到什么、未来还要付什么、发生变化如何退出”,采购成本管理才真正从报表控制进入项目决策。降本不是压低每一笔支出,而是让每一笔承诺都能解释、能追踪、能验收,并且与项目要交付的价值相匹配。
常见问题解答(FAQ)
1. PMO如何建立采购成本基线,避免只盯着合同金额?
我在梳理项目采购时发现,同一项服务合同金额看起来没变,实施费、接口改造和后续运维却可能分散在不同预算里。我想知道,PMO怎样把这些费用放进同一把尺子里比较,才不会在签约时觉得省钱、项目结束时却超支?
先建立“全周期成本基线”,而不是只记录采购订单金额。至少把采购价、运输与税费、实施和集成、培训、运维、扩容、停机风险及退出迁移成本分项登记,并注明金额口径、发生时间、责任部门和估算依据。
比如某方案首年报价为30万元,实施与接口改造需8万元,三年运维合计12万元,迁移预留4万元,则三年可比成本是54万元,而不是30万元。PMO应在立项、招采、合同签署三个节点滚动更新基线;供应商报价、历史合同或工程量清单都要留档。
判断是否超支时,比较实际承诺成本与同口径基线,并单独标注范围变化,避免把新增需求误判成采购失控。
2. 采购比价时,怎样识别低价中标后产生的隐性成本?
我遇到过报价表里某家供应商最低,但后续才发现基础报价不含关键接口、现场支持和额外账号。我担心简单按总价排序会选错,想了解PMO怎样把不同供应商的报价调整到可公平比较的口径?
PMO可以先制作统一的成本拆分表,再用“可比总成本”而非投标总价排名。要求供应商分别列出必选功能、实施人天、接口数量、差旅、培训、服务响应、超额使用单价、续费调整机制和退出费用;未报价的必需项不能按零成本处理,应由采购方依据历史数据估算并标为待核实。
举例来说,甲报价28万元但不含6万元接口和每年3万元支持,乙报价35万元且包含接口与首年支持,比较三年成本时,甲可能并不便宜。遇到明显低于其他报价的项目,应书面询问范围、资源投入和例外条款,而不是直接认定其有问题。保留澄清记录,能降低执行阶段反复追加费用的风险。
3. PMO如何把采购需求变更纳入成本控制,而不是一味压价?
我参与过项目中途增加交付范围的情况,业务认为只是补几个小功能,供应商却提交了变更报价,双方都觉得对方不合理。我想知道,PMO应怎样判断这笔钱是合理变更,还是原采购范围没定义清楚?
关键是建立可追溯的需求基线和变更审批,而不是把所有追加费用都当成供应商加价。采购前将交付物、验收标准、数量、性能边界和不包含事项写进需求及合同附件;变更发生时,要求申请方说明业务原因、紧急程度和不变更的影响,供应商提供新增工作量、单价依据、工期影响及对原验收的影响。
PMO再核对变更是否已包含在原范围、是否由需求遗漏造成,并比较合同单价、历史同类工作量或其他报价。比如新增两个接口,不能只看总报价,应核对接口复杂度、测试工作和部署范围。金额较小但频繁发生的变更也要按累计值审视,因为零散审批容易掩盖预算偏差。
4. 采购成本节省如何验证,怎样避免把预算压低误报成节省?
我看到项目复盘里常把“实际采购低于预算”写成节省,但预算本身可能留有较大余量,或者采购范围后来缩水了。我想了解PMO用什么口径确认真实节省,才能让管理层知道省下的钱没有牺牲交付质量?
应先定义节省基准,再核验范围与结果。较稳妥的口径是:经批准的同范围预算或可比市场基准,减去最终承诺的全周期成本;同时披露范围变化、质量指标和风险转移,不能只用预算减合同金额。
比如预算为50万元,最终合同42万元,但少交付一个必要接口、后续还需投入6万元补做,则名义节省8万元,实际可确认节省最多约2万元,且还需核对运维成本是否增加。PMO应保存预算审批版、报价比较表、合同与变更单,并在验收后复核实际支出、缺陷返工和服务达标情况。
若成本下降来自删减经批准范围,应列为范围调整,不应直接记作采购绩效节省。
核心关键词
文章包含AI辅助创作:成本管理如何做好采购成本?PMO实操方法与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/589916
读者评论
把已承诺未付款单独列出来很有必要,我们之前只看实际支出,直到供应商排产后才发现预算几乎没有回旋空间。想请教的是,跨项目共用的采购成本,实际操作中怎样分摊更容易避免争议?
总拥有成本的思路认同,但维护、延期风险这类费用很难准确估算。若不同方案的风险估值差异很大,文章提到的方案比较该如何统一假设?
分阶段采购能减少需求变化带来的损失,不过小批量有时确实会抬高单价。实践中除了价格和退出成本,是否还会把供应商产能、后续交付连续性纳入阶段门评审?
