不少 PMO 第一次做项目人力成本核算,都会遇到同一种反常识:项目看起来按期交付、团队也没有明显加班,财务复盘时却发现人工成本比立项预算高出近两成。问题往往不在工资算错了,而在于项目没有统一的人力投入口径:有人按工时填报,有人按月度比例估算,有人把跨项目支持当作“顺手帮忙”。这份《人力成本落地方案:PMO开展成本管理的入门指南案例解析》将从项目决策出发,说明怎样把人员、时间、费率、范围和财务口径连成一套可执行的管理闭环。
一、先讲核心结论:PMO管理的不是工资,而是资源决策
1. 成本管理要回答三个决策问题
我做项目成本设计时,不会先问“每个人工资是多少”,而会先问三个问题:项目预计消耗多少人力,关键角色在什么时间被占用,投入增加时由谁判断是否值得。只算出一个总金额,却不能回答这些问题,通常只能做事后报表,无法支持立项、排期和范围调整。
因此,PMO的人力成本管理至少要形成三种能力:立项时能估算,执行时能预警,复盘时能解释偏差。它不是把员工薪酬透明化,也不是要求每个人把一天切成几十段填报,而是把项目资源消耗转化为可比较、可追踪、可采取行动的信息。
我的核心判断是:先统一“投入如何计量”,再讨论“投入值不值得”。如果项目、部门、财务对人天、费率、间接投入和成本归属的定义不同,工具再完善也只会更快地产生互相矛盾的数据。
2. 入门方案应先做到“够用”,再追求精细
刚开始做成本管理的组织,容易把目标定成“精确计算每个人每个项目的真实工资成本”。这通常既难落地,也不是 PMO 最需要的第一步。薪酬数据涉及权限、奖金和雇佣关系;项目管理真正需要的,通常是经过授权的标准费率、投入时数或人天、工作包和预算偏差。
我建议用四层成熟度来判断从哪里起步:第一层是看得见投入,第二层是算得出成本,第三层是能发现偏差,第四层是能用成本数据改变决策。大多数刚开始建设的 PMO,应先稳定前三层,避免一上来就做复杂的全成本分摊。
| 管理层级 | 需要的数据 | PMO能回答的问题 | 入门阶段的判断 |
|---|---|---|---|
| 投入可见 | 项目、角色、工时或人天、周期 | 人力主要花在哪些项目和阶段? | 优先建立 |
| 成本可算 | 标准费率、投入数量、成本归属 | 预算消耗到哪里? | 在口径稳定后建立 |
| 偏差可控 | 基线、实际投入、预测完工成本 | 是否需要调整范围、资源或时间? | 项目组合管理的基础 |
| 决策可优化 | 收益、风险、产能、机会成本 | 这个项目还值得继续投入吗? | 逐步发展,不宜一步到位 |
这四层不是软件功能清单,而是管理能力的递进关系。投入数据不可信时,不应急着拿预测完工成本考核项目经理;预算基线频繁变更时,也不宜把偏差直接解释成执行效率问题。

3. 先建立一条可复核的计算链
一个便于复核的入门公式是:项目直接人力成本=各角色实际投入量×对应标准费率,再按项目归集。若投入量以小时计,费率也应按小时统一;若按人天计,就应明确一个人天对应多少有效工作小时。不要将月费率、小时投入和人天预算混在同一张表里,最后再靠人工换算。
标准费率不一定等于员工的工资。它可以是财务批准的内部核算费率,也可以是按岗位族设定的规划费率。两者用途不同:前者用于内部成本归集时应遵循财务口径,后者用于立项估算时可以更简化,但必须标注为估算值,不能伪装成真实薪酬。
二、背景和真实场景:为什么成本问题通常在项目中后期才显现
1. 一个典型的跨部门项目场景
下面用一个匿名化的情景案例说明。它是为展示计算方法构造的管理样例,不是任何一家企业的真实经营数据,也不应被当作行业平均值。假设一家拥有多个研发与交付团队的企业,要在两个季度内上线客户服务平台,项目预算包含产品、研发、测试、实施和运营支持。
立项时,项目组按计划配置 1 名产品经理、4 名研发人员、2 名测试人员和 2 名实施人员。纸面上的人力预算为 120 人天。进入执行后,需求变更增加了产品讨论和研发返工;测试团队还同时支援两个紧急项目;实施顾问在正式进入项目计划之前,已经投入了若干轮方案评审。
项目经理每月报告“整体进度基本正常”,却没有统一记录支援工时。到阶段复盘时,PMO才发现人力消耗已达到 147 人天,其中部分工作没有明确归属,另有一部分工作被记在部门日常支持里。真正需要处理的不是“谁填错了表”,而是项目预算、工时记录、变更流程和跨项目支援没有形成共同口径。
在这个案例里,120 人天是计划基线,147 人天是情景模拟中的实际消耗,差额为 27 人天。若试算综合标准费率为每人天 1,600 元,则计划直接人工成本为 19.2 万元,情景实际成本为 23.52 万元,差额为 4.32 万元。这个金额只说明一种计算方式,不代表任何真实公司的工资或核算标准。
2. 延迟暴露的根源是投入数据滞后
人力成本往往不是突然超支,而是项目记录无法及时显示“成本正在往哪里走”。需求澄清、跨部门评审、缺陷返工和上线支持都消耗人力,但它们可能没有出现在原始估算的工作包里。若只看里程碑是否延期,就容易忽略资源已经被持续占用的事实。
我会把“未进入项目计划的投入”作为早期诊断信号。它常常意味着至少一种管理缺口:范围边界不清、支持工作没有服务目录、项目间优先级冲突没有决策人,或者时间记录方式让团队觉得填报没有意义。PMO应先查投入为何发生,再判断是不是执行效率低。
情景案例中的差额可以拆成三类原因:需求变更带来的新增工作、跨项目支援造成的资源转移,以及计划外评审和返工。把差额拆开后,管理动作才会不同:新增范围要走变更审批,资源冲突要由组合管理协调,返工则要回到需求质量、验收标准和交付流程中调查。

3. 多项目组织需要看组合资源,而不只是单项目账单
在 100 人以上的组织里,一个人同时支持多个项目并不少见。若 PMO只追踪单个项目,就可能看到每个项目都“只超一点”;把项目放到组合层面,才发现关键岗位被过度承诺。真正稀缺的通常不是所有岗位,而是少数关键角色,例如架构师、测试负责人、业务专家或实施顾问。
所以项目人力成本管理要同时有两个视角:项目视角回答“这个项目花了多少”,资源视角回答“同一批人被多少项目争用”。前者用于预算和复盘,后者用于排期与优先级决策。只看一个视角,都会产生盲区。
三、常见误区:看似精细的管理,可能让数据更不可信
1. 把标准费率当成员工真实工资
项目费率是管理口径,不应被误读成某个人的薪资。不同企业可能把雇佣成本、福利、管理费用或设备分摊纳入费率,也可能只使用岗位族的规划单价。PMO没有必要获取超出职责范围的个人薪酬信息,应与财务和人力资源部门约定最小必要数据,并按权限管理。
如果企业用岗位平均费率,项目报表只能解释“按约定费率估算的项目人力成本”,不能据此判断某个员工是否昂贵、效率是否低。若管理者需要精细财务成本,应由财务提供正式核算口径,并明确数据用途、可见范围和保留期限。
2. 把工时填得越细,误差就越小
要求员工每天按十分钟粒度记录所有活动,往往会制造虚假的精确感。填报成本上升后,团队容易集中在周五补录;多人为了完成流程而复制相似数字;管理者看到小数点后一位,却不知道数据是否真实。投入粒度应与决策频率匹配,而不是与工具能够支持的最小单位匹配。
对多数项目,按半天或按小时记录主要工作包,已经足以识别显著的资源偏差。只有在按服务收费、受合同约束或需要进行高频容量调度时,才考虑更细粒度。先做两到四周的小范围试填,比较记录负担、数据完整率和复盘价值,再决定粒度。
3. 只记录开发工时,忽略项目必需的支持工作
产品调研、方案评审、测试准备、发布支持、运维交接和跨团队协调都可能是项目成本的一部分。若只记录编码和测试执行,管理者会误以为非开发投入“没有成本”,随后再通过加班或部门预算默默承担。
不过,并不是所有企业活动都要摊到每个项目。公司级培训、组织管理、日常运维等是否纳入项目成本,取决于财务政策和项目决策目的。PMO需要建立清晰分类,而不是为了看起来全面,把无法稳定分摊的成本强行塞进项目。
4. 用项目预算余额判断项目健康度
预算余额高,不代表项目健康;预算接近耗尽,也不必然代表项目失败。若团队尚未完成关键阶段,投入低可能是排期延迟或资源未到位;如果需求范围增加,预算消耗快可能是已批准的合理变化。应把投入与进度、范围、质量和风险一起看。
初学者常用“实际成本除以计划成本”做红黄绿灯,但这个比例缺少进度背景。更有用的判断是:按当前范围和交付节奏,预计完工成本是多少;差异是来自已批准变更还是未控制的返工;如果不调整资源或范围,下一阶段会发生什么。
5. 把成本数据直接变成员工绩效排名
个人工时高不等于产出高,工时低也不等于效率高。工作复杂度、角色责任、依赖等待、质量返工和团队协作都会改变投入。把成本数据直接用于个人排名,会诱导员工选择容易计量的任务、少报协作时间,甚至回避困难项目。
我建议把成本报表的主要责任主体设在项目、工作包和资源组合层面。个人级数据用于资源安排和必要的核实,不宜脱离任务难度、交付结果和质量表现单独作为绩效依据。管理制度越透明,数据越容易被团队接受。
6. 先买工具,再讨论数据口径
工具可以减少重复录入、关联需求与任务、汇总工时和生成报表,但不能自动决定“谁有权批准基线”“跨项目支援记在哪边”“公共平台成本如何分摊”。如果这些规则尚未达成一致,系统会将不同部门的习惯固化下来,后续清洗成本反而更高。
以 PingCode 为例,面向中大型企业及 100 人以上组织的研发项目管理场景,可评估它在工作项、项目协作、资源投入和报表联动方面是否适合现有流程。选择时不要只看演示页面,应拿一个真实业务流程验证:计划如何形成、工时如何关联、变更如何留痕、谁能看到成本汇总。产品适配度应以试点验证为准,不应替代流程设计。
四、专业判断逻辑:从成本口径到决策闭环
1. 先划清项目成本边界
成本边界回答“什么投入算在这个项目里”。一个可执行的入门边界,通常包括明确归属项目的直接人力,以及根据财务规则分摊的必要共享服务。对无法稳定归属的组织性活动,可以暂时作为部门成本保留,不必强行分摊。
边界设计要同时考虑项目类型。产品研发项目的需求澄清和技术验证可能是核心投入;客户交付项目的现场实施和差旅支持可能需要单独记录;内部改进项目则可能没有明确外部收入,但仍需比较投入与预期运营收益。
我的判断标准是:一项投入如果会影响立项、优先级、范围或交付方案,就应有可追踪的分类;如果分摊方法难以解释,且不会改变项目决策,应先记录在组织层面,不急着制造看似精确的分配结果。
2. 统一投入单位和换算规则
建议为组织选定一种主要投入单位,例如小时或人天,并明确换算规则。若采用人天,应说明工作日长度、节假日处理、兼职投入如何计量,以及不足半天的工作怎样记录。不同业务单位存在差异时,可以保留原始小时数,但报表层要用统一规则汇总。
还要区分三种时间:计划投入、已发生投入和剩余工作估算。计划投入是基线,已发生投入是历史事实,剩余工作估算是团队对未来的判断。三者不能互相覆盖,否则无法解释项目成本如何变化。
3. 用“基线,实际,预测”替代单一预算数字

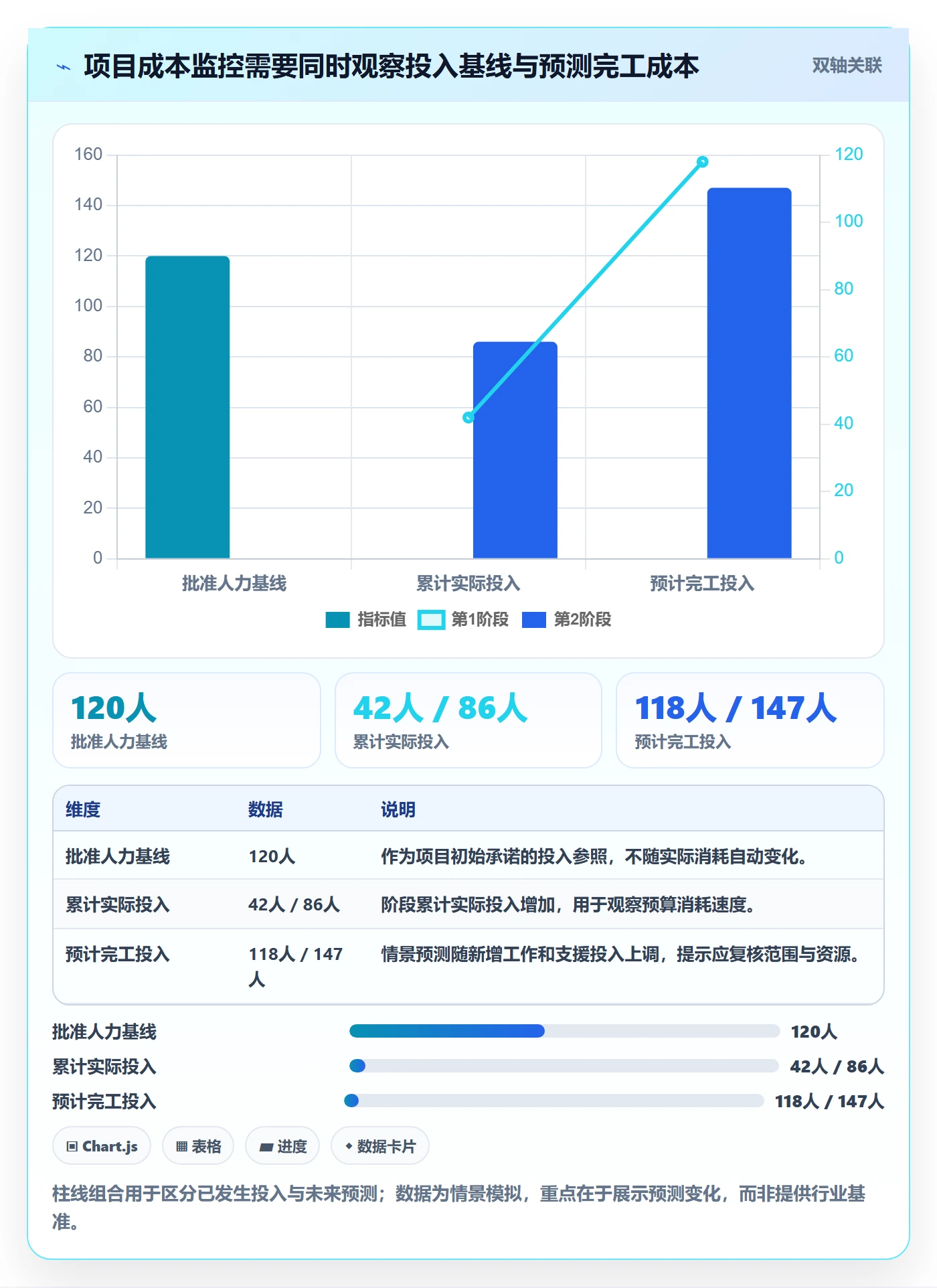

成本管理的核心不是只有一条预算线,而是能同时看到批准基线、累计实际和预计完工成本。批准基线应保持可追溯;获批变更可以形成新的版本或调整记录,但不应悄悄改写原始计划。这样才能区分初始估算能力与后续范围变化。
预计完工成本可以用简化方法起步:累计实际成本加上剩余工作预计成本。如果剩余投入估算明显低于历史平均消耗,PMO应要求项目经理说明原因,而不是自动接受乐观预测。反过来,早期探索阶段的投入波动较大,也不应机械按过去速度线性外推。
这里的预测是管理判断,不是财务最终结算。它应说明假设,例如剩余需求是否稳定、关键岗位是否确认到位、缺陷风险是否关闭。对假设的透明度,往往比多保留几位小数更有价值。

4. 把偏差拆为范围、效率、资源和口径四类
当实际投入超过基线时,我不会立即把问题归结为“团队效率低”。先按四类查因:范围偏差是工作增加;效率偏差是同一工作包消耗超过合理估算;资源偏差是人员能力、到位时间或并行负荷变化;口径偏差则是记录规则变动、重复归集或漏记得到修正。
四类原因的处理方式不同。范围变化需要变更评估;效率偏差需要检查需求质量、技术风险、缺陷和协作等待;资源偏差需要重新排期、调整角色配置或降低并行项目数;口径偏差则应修订数据规则并保留历史解释。
一个成熟的 PMO 不只公布偏差比例,还要报告偏差原因、影响范围和建议动作。项目经理负责解释交付层面的事实,职能负责人确认资源安排,财务核对核算口径,发起人或组合治理机制决定是否追加投资、缩减范围或暂停项目。
5. 设置阈值时要看项目阶段和风险
简单地规定“超预算 10% 就亮红灯”容易误报。项目早期估算不确定性较高,探索型项目的计划本来就需要逐步收敛;到了执行后期,需求和验收标准已稳定,类似幅度的偏差则可能更值得关注。
因此,阈值最好分层设置:提醒阈值用于补充解释,升级阈值用于管理层决策。阈值还应结合项目金额、关键岗位稀缺程度、合同责任和剩余周期。低金额但占用唯一架构师的项目,可能比金额较高但资源充裕的项目更需要升级处理。
五、具体案例拆解:用一组可复算的情景数据跑通流程
1. 案例设定与数据口径
以下继续使用情景模拟项目,所有金额均为示例,不代表市场报价或真实企业数据。项目计划为两个季度,工作范围包含需求确认、研发、测试、上线准备和交付支持。为了便于演示,假设财务批准的内部规划费率为每人天 1,600 元,所有角色暂用同一综合费率;真实组织应按岗位族或财务规定设定。

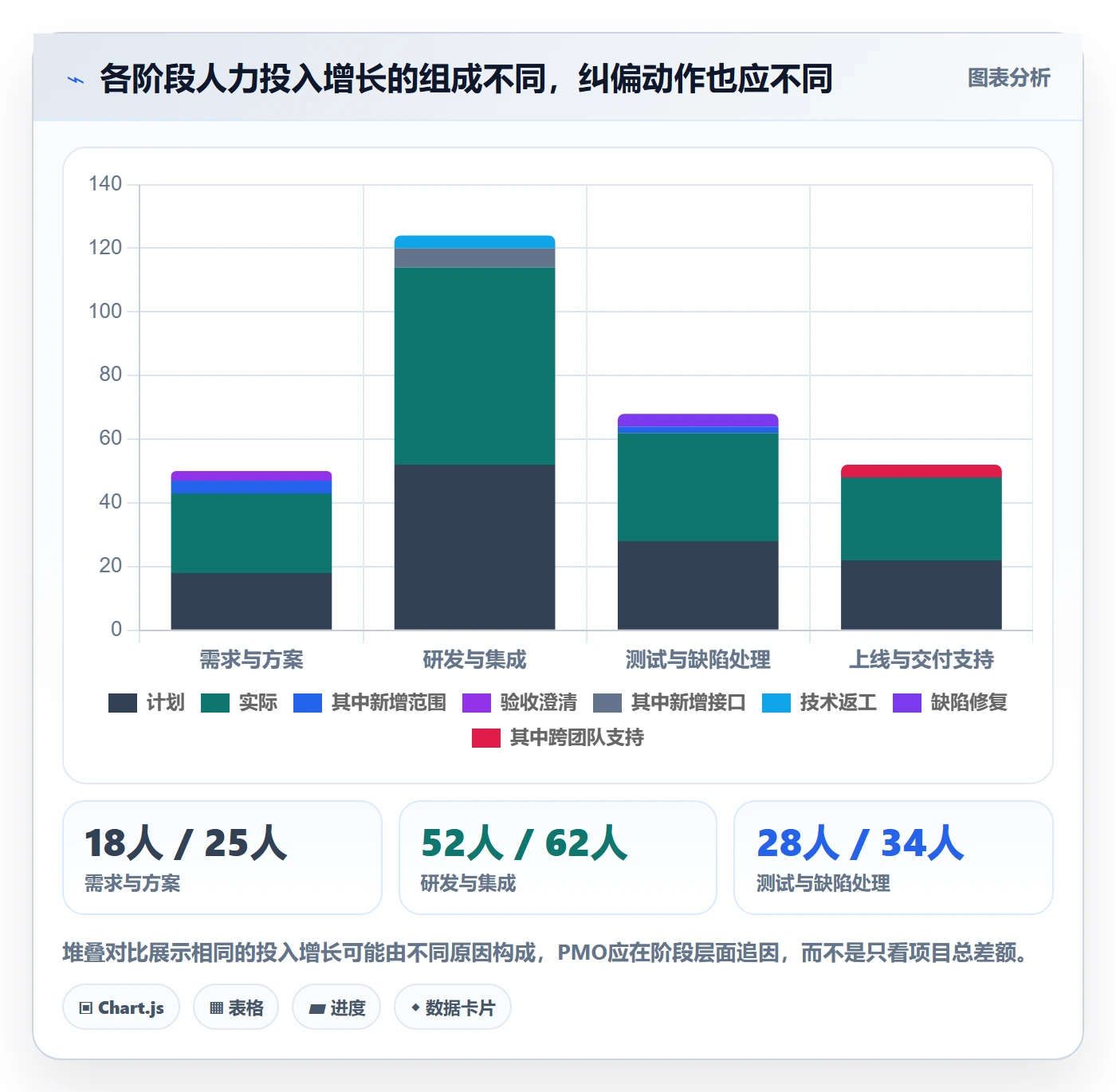

| 工作阶段 | 计划人天 | 情景实际人天 | 差异 | 解释重点 |
|---|---|---|---|---|
| 需求与方案 | 18 | 25 | 增加7人天 | 确认新增需求讨论是否经批准 |
| 研发与集成 | 52 | 62 | 增加10人天 | 区分新范围、技术复杂度与返工 |
| 测试与缺陷处理 | 28 | 34 | 增加6人天 | 核实缺陷来源及测试范围变化 |
| 上线与交付支持 | 22 | 26 | 增加4人天 | 确认支援是否纳入项目和交付承诺 |
| 合计 | 120 | 147 | 增加27人天 | 按批准口径进行解释和决策 |
按示例费率计算,计划人力成本为 120×1,600=192,000 元,情景实际人力成本为 147×1,600=235,200 元,差额为 43,200 元。由于每个阶段使用同一示例费率,成本差异与人天差异成比例。真实项目中若岗位费率不同,应按角色分别计算,不能把统一费率结果误称为实际财务成本。
2. 先确认差异,再决定纠偏动作
假设项目复盘后发现:需求与方案增加的 7 人天中,4 人天来自批准后的新增报表范围,3 人天来自前期验收条件不清;研发增加的 10 人天中,6 人天用于新增接口,4 人天用于技术返工;测试增加的 6 人天中,2 人天来自新增范围,4 人天来自修复缺陷;上线支持增加的 4 人天主要来自跨团队协助。

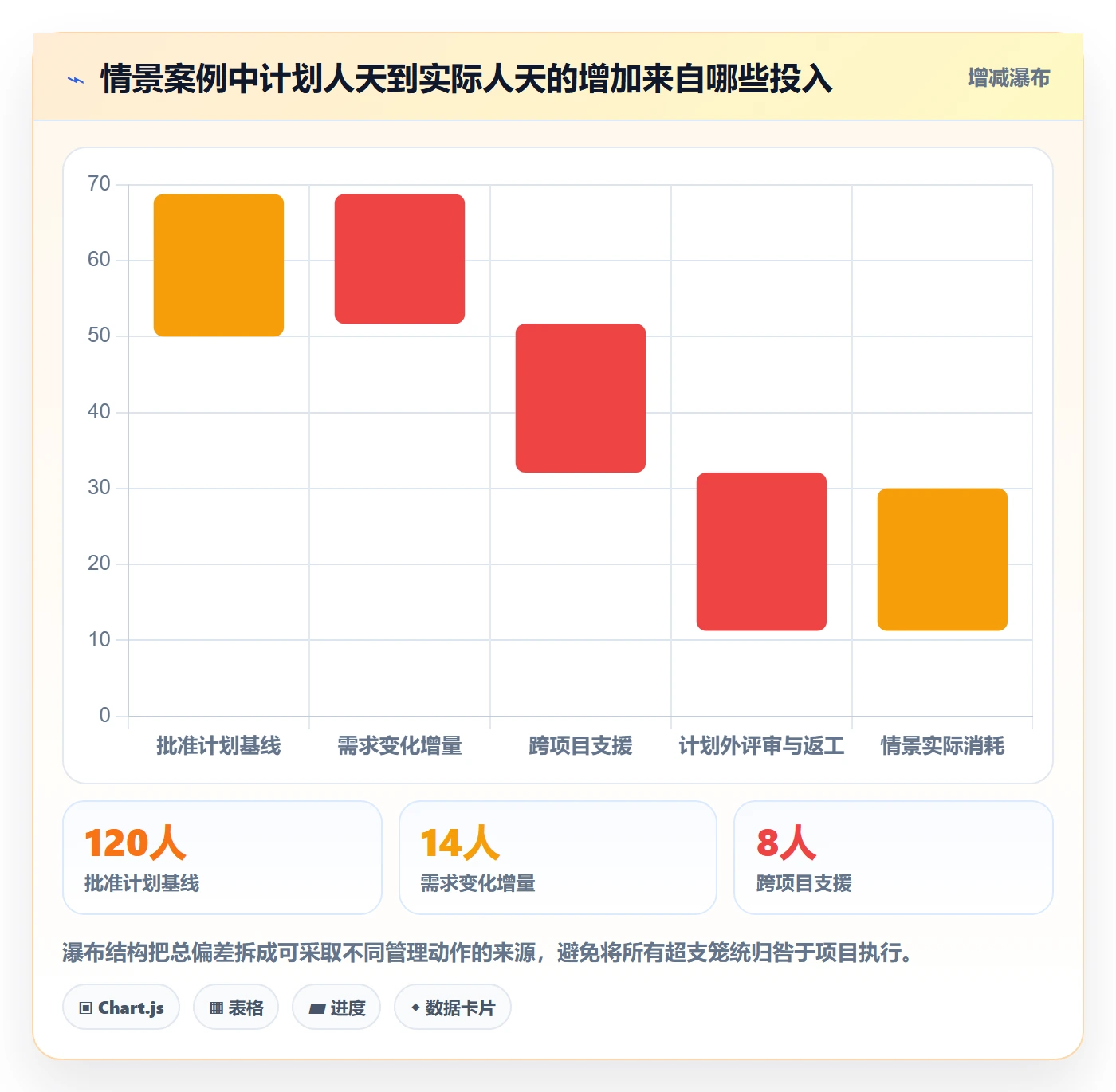

此时,27 人天不是一个同质的“超支数字”。可明确归入新增范围的有 12 人天;与验收条件和返工相关的有 11 人天;跨团队支持有 4 人天。这个拆分是示例推演,实际归因需要工时记录、变更单、缺陷单和团队访谈相互验证。
更重要的是,归因不等于责任判定。新增范围如果经发起人批准,就应更新预测或基线;验收条件不清可能是需求治理问题;返工可能涉及技术风险,也可能是需求变更;跨团队支持可能是合理的上线保障。PMO的任务是让事实可见,再把决定交给有权做决定的人。

3. 成本报告要让管理者看到可选方案
发现差异后,PMO可以准备三种决策方案。第一种是维持范围和日期,增加经过批准的资源预算;第二种是维持预算,缩减或分期交付非关键范围;第三种是保留范围和预算,调整上线日期并重新安排关键岗位。每种方案都要写清对成本、价值、风险和时间的影响。
如果项目商业价值高度依赖固定上线窗口,延期成本可能远高于新增人力预算;如果新增功能尚未验证用户需求,先交付核心范围可能更稳妥;如果关键岗位已被其他优先级更高的项目占用,继续用临时支援填坑,可能只会制造更多协调成本。
| 方案 | 人力投入影响 | 时间影响 | 主要适用条件 | 需要承担的风险 |
|---|---|---|---|---|
| 追加资源完成全范围 | 预算上升 | 可能维持原日期 | 上线窗口价值高且资源可用 | 新增资源磨合与交接成本 |
| 分期交付核心范围 | 短期投入较可控 | 核心能力先上线 | 非关键需求可延后 | 后续版本仍需持续投入 |
| 保持预算并延期 | 不一定增加总投入 | 交付时间延后 | 关键资源不可获得或质量风险高 | 机会成本、合同或业务窗口影响 |
4. 成本复盘应产出规则,而不只是结论
项目结束时,PMO不应只写“实际成本高于预算 22.5%”。还应记录哪类工作反复漏估、哪些岗位是瓶颈、变更审批是否及时、工时数据缺失在哪里,以及下一次估算应如何调整。真正可复用的经验,是把复盘结论变成估算假设、工作包模板或治理规则。
例如,情景案例如果反复出现上线支持未纳入计划,可以把发布准备与交付支持列为立项必估工作包;如果接口新增频繁,就要在范围确认阶段安排技术评估;如果跨项目支援总由少数专家承担,则应建立专家容量池并为临时支援设置确认机制。

六、落地路径:不同阶段怎样把方案做成日常机制
1. 第一步:用两周完成口径工作坊
启动成本管理前,建议由 PMO牵头,邀请财务、项目经理、职能负责人和人力资源相关代表,用短周期工作坊敲定最小口径。会议不必讨论所有复杂分摊,先形成一页规则:项目成本边界、投入单位、费率来源、变更处理、跨项目支援归属和数据权限。
工作坊要围绕具体例子,而不是抽象定义。例如,架构师参加两个小时的方案评审记在哪个项目;员工本周 30% 支持项目甲、50% 支持项目乙、20% 做日常运维如何记录;项目批准新增需求后基线怎样留痕。案例能暴露部门间理解差异。
会后应由规则所有者确认版本和生效日期,并设置问题升级渠道。若某项口径仍有分歧,可以先标注暂行方案和复核期限,不要让争议长期停留在口头沟通中。
2. 第二步:选择一个代表性项目试点
试点不应只挑最简单、最听话的项目。较好的试点项目应有明确的项目负责人、一定数量的跨职能协作、可找到历史或计划数据,并且管理层愿意用结果讨论资源决策。选择一个既有挑战又可控的项目,才能检验口径是否真实可用。
试点周期可以覆盖一个完整的计划与复盘循环,通常先选四到八周观察记录习惯和报表价值。周期只是建议,不是硬性标准;如果项目阶段较长,可先验证一个明确工作包。重点是验证规则,不是追求短期展示效果。
- 记录范围:项目、工作包、角色、投入量、日期和成本归属。
- 验证对象:填报完整性、关联正确性、审批耗时、管理会议是否使用数据。
- 收集反馈:员工填报负担、项目经理解释难度、财务核对问题、管理层决策价值。
- 复盘产出:保留哪些字段、删去哪些字段、哪些定义需要补充、哪些例外需要审批。
在试点中不要先用填报率考核员工。数据缺失可能是流程设计不合理、任务分类不清、系统操作不便,也可能是管理者没有说明用途。先定位障碍,再提高要求,通常比一开始强制追责更有效。
3. 第三步:建立月度轻量成本审查
月度审查不应变成另一场逐行核对工时的会议。PMO可以先筛选偏差最大的项目、投入增速异常的工作包、未分配到项目的支援记录,以及预测完工成本大幅变化的项目,再要求责任人解释原因和行动方案。
对于稳定项目,报表应简化;对于高风险项目,增加阶段检查或滚动预测。这样既能把注意力放在可能改变决策的异常上,也能避免所有团队都耗费同样的管理成本。
建议会议输出一张行动清单:项目、偏差事实、原因类别、影响评估、责任人、决策截止日期。每条行动都要有明确对象,不能只留下“加强管理”“提升效率”这类无法验证的结论。
4. 第四步:将工具配置放在规则之后
工具实施时,先检查数据模型是否支持项目、阶段、工作包、角色和投入周期的关系;再核对权限是否能满足员工、项目经理、PMO、财务和管理层的不同视图。系统配置要服务于既定管理规则,而不是反过来为了适应默认字段改变口径。
若评估 PingCode 或其他某项目管理平台,应以业务场景做演示验收,而非仅比较功能列表。可准备一个脱敏项目样例,要求供应方或内部团队演示:从计划分配、任务关联、投入记录、变更追溯,到项目汇总和权限控制的完整链路。
工具选型还应观察数据导出能力、历史版本追踪、单点登录与权限治理、接口能力、审计记录以及总拥有成本。对于已有财务系统和人事系统的企业,要厘清哪些数据只做引用、哪些数据由主系统维护,避免多个系统各自保存一份可编辑的“真相”。
5. 用简单指标判断试点是否成功
试点效果不宜只看“工时填报率”。可以同时观察数据质量、管理耗时和决策使用情况。比如,项目工作包关联完整率反映记录能否被解释;月度汇总耗时反映流程成本;有证据支持的偏差闭环比例反映数据是否产生行动。
指标必须先定义分母和统计周期。完整率可以定义为已关联项目与工作包的有效记录数除以全部有效记录数;汇总耗时可以按 PMO整理和核对的实际工时统计;闭环率可以统计已完成原因确认与责任行动的偏差项占比。不要仅凭一个漂亮百分比就宣布成功。

七、不同情况下的行动建议:按组织现状选择起步方式
1. 尚无工时数据,但立项预算经常失准
不要急着要求全员细粒度填报。先用角色、人天和阶段建立估算模板,要求项目经理在立项时说明关键假设、风险缓冲和共享资源需求。选择少量项目记录实际投入,用来校准估算模型。
这一阶段要关注估算误差来自哪里:漏掉了某类工作、角色配置不现实、需求变化频繁,还是项目周期被错误压缩。历史数据数量少时,区间估算比单点数字更诚实,例如给出基准估算和高风险情景,而不是假装能精确预测到个位数人天。
2. 已有工时填报,但员工认为“填了也没人看”
先改变使用方式,不要先增加字段。选取近期真实的资源冲突或项目偏差,展示填报数据怎样帮助管理者作出排期、范围或补充资源决策。再删除没有对应决策用途的分类,缩短填报路径,并让项目经理承担解释数据的责任。
如果工时填报只用于追责,团队会优先保护自己;如果记录能帮助减少无计划支援、发现工作量过载和争取必要资源,参与意愿通常更有基础。信任不是靠宣传获得,而是靠数据用途透明、纠错机制明确和管理者言行一致。
3. 项目数量多,关键岗位频繁被抢占
把重点从逐项目核算转到组合容量管理。先按角色族汇总未来四到八周的需求和可用容量,找出超载岗位;再与业务负责人讨论项目优先级、交付批次和临时支援规则。不要把每个人排到 100% 以上,再把冲突留给一线自行解决。
容量规划中的可用时间要扣除休假、例行职责、培训、支持工作和必要的协作时间。若把名义工作日全部视为项目产能,计划表会从一开始就过度承诺。不同团队可以通过历史数据估算有效项目容量,但要定期检查偏差,不应套用统一比例。
4. 项目类型差异很大,无法共用一种费率
可以按岗位族或业务类型设定有限数量的标准费率类别,而不是为每个人建立独立费率。类别越细,测算越贴近财务现实,但维护和权限成本也越高。入门阶段应先确认区分费率是否会改变项目排序或预算决策。
如果差异很小,统一费率有助于减少系统复杂度;如果某些专家角色成本和稀缺性显著不同,独立费率或单独容量标识可能有价值。费率调整应有版本号、生效日期和审批记录,避免同一项目在不同周期使用不同价格却无法追溯。
5. 数据敏感度高,组织担心隐私与绩效滥用
应采用分级展示。员工和项目负责人看到完成工作所需的数据,PMO查看项目和组合汇总,财务在授权范围内查看核算数据,管理层看到决策所需的汇总结果。个人薪酬不应因为项目成本管理而默认对所有项目成员开放。
在制度中明确数据用途、访问权限、保留期限和纠错流程。若公司所在地区或行业有特定的个人信息与数据保护要求,应由法务、信息安全和人力资源部门审核。项目成本系统不应成为绕过既有隐私治理的捷径。
6. 外包与内部人员混合交付
内部人力、供应商服务费、按阶段报价和按人天计费的外包不能机械地混成一种“人力成本”。内部人力可按标准费率核算,供应商成本应按合同、验收和付款条款归集;同一个工作包可以同时展示人力投入和外部采购成本,但要保留成本类型。
管理者需要比较的是交付所需总成本、速度、质量、风险和知识沉淀,而不是只比较一个人的日费率。供应商报价低但返工多、交接弱,可能不比内部投入便宜;内部团队占用稀缺专家,也有机会成本。
八、不同情况下的取舍:精确度、负担与决策价值之间如何平衡
1. 统一费率还是按角色费率
统一费率容易理解、维护成本低,适合早期做项目组合比较;缺点是可能掩盖稀缺专家投入和不同岗位成本差异。按角色费率更接近真实成本结构,但要求组织有可靠的岗位分类和财务规则。
我的建议是从少数具有明确决策差异的角色开始细分。若某个角色费率差异不会影响立项、外包或资源取舍,就不必为追求精细而不断增加类别。可以每半年或每年复核一次费率类别是否仍有管理价值。
2. 记录小时还是记录人天
小时适合短周期任务、服务计费和精细资源调度,也更容易对应工时系统;人天更适合立项估算和项目组合层面的容量讨论。无论选哪种,都要提供统一换算,并保留原始记录以支持复核。
对入门组织,我通常倾向选择团队已经熟悉、额外负担更小的单位。如果小时数据已经存在,就不要在另一套表里重复要求员工换算成人天;可以由报表层统一汇总,避免两个口径同时维护。
3. 及时填报还是周期补录
每日填报有利于减少遗忘,但可能打断长时间的专注工作;每周填报较轻便,但容易遗漏细节;月底补录管理成本最低,却更容易产生记忆误差。最佳频率取决于决策需求、工作节奏和团队记录习惯。
可以通过小范围试验比较不同频率:观察数据修改率、漏填比例、单人每周花费时间和项目经理追问次数。若记录频率提高,但数据质量没有改善,说明问题可能在分类设计或用途,而非填报频率。
4. 追求全成本还是先算直接人力成本
全成本可能包括工资福利、办公场地、设备、管理费用和共享平台分摊,但分摊方法多、解释成本高。若 PMO的首要目标是比较项目人力需求和资源冲突,先算直接人力成本往往足够。
只有当管理决策需要比较完整的交付成本、定价、投资回报或部门间成本转移时,才逐步纳入间接成本。每增加一种分摊项,都应说明数据来源、分配基础、适用范围和误差风险。无法解释的精细分摊,不一定比透明的近似值更有用。
5. 用个人成本还是岗位成本参与决策
岗位成本更适合做早期估算、团队配置和项目组合分析;个人级成本适合经授权的财务核算或特定合同管理,但敏感度更高。项目管理通常不需要向所有人展示具体个人费率。
在招聘、外包或人才配置决策中,成本必须和能力、交付风险、知识积累及替代成本一起看。若只看个人成本,组织可能把核心知识外包出去;若只看内部投入,也可能忽略稀缺人才被项目长期占用所带来的机会成本。
6. 项目自行承担支援还是部门集中承担
项目承担支援成本,能更清晰反映项目消耗;部门集中承担,则能避免小额、零散支援造成大量归集工作。若支援投入持续、可识别且会改变项目决策,建议关联项目;若是偶发且难以稳定计量,可先留在部门支持成本中,并定期评估规模。
关键不是哪种方式绝对正确,而是规则要一致。若某些项目把支援纳入成本、另一些项目却不纳入,项目之间就失去可比性。即使暂时无法精确分摊,也应至少记录支援发生的项目、角色、原因和大致规模。
九、PMO可直接采用的检查清单与管理节奏
1. 立项前检查清单
- 项目目标、范围边界和验收条件是否明确,哪些内容明确排除在本期范围之外。
- 是否按阶段和工作包估算产品、研发、测试、实施、上线与支持投入。
- 关键岗位是否已确认可用,是否与其他高优先级项目冲突。
- 估算采用何种费率、投入单位和换算规则,数据来源是否已注明。
- 风险缓冲是否对应具体不确定性,是否避免把任意比例伪装成精确预算。
- 成本基线由谁批准,变更后如何记录旧版本和新版本。
- 项目成员、项目经理、PMO、财务和管理层分别能查看哪些信息。
立项时的估算越透明,执行阶段越容易解释偏差。与其给出一个看似精确的总数,不如说明主要工作包、关键假设和不确定区间。批准人应知道预算背后的条件,而不是只在最后一页看到金额。
2. 执行中检查清单
- 计划投入、实际投入和剩余工作估算是否分开维护。
- 投入是否关联到项目、阶段或工作包,例外归属是否有记录。
- 新增范围是否有发起人批准,并评估对成本、时间和资源的影响。
- 跨项目支援是否记录了来源项目、目标项目和协调责任人。
- 偏差报告是否区分范围、效率、资源和口径问题。
- 预计完工成本是否说明假设,是否与当前范围和资源安排一致。
- 异常项是否形成责任人、行动期限和复核日期。
每项检查都不意味着每个项目都要增加审批层级。低风险、小规模项目可以使用轻量流程;高金额、关键窗口或关键资源密集的项目,应提高复核频率。流程强度应随风险变化,而不是所有项目一律同样复杂。
3. 复盘后检查清单
- 实际投入与基线差异是否分解到阶段、角色或工作包。
- 偏差原因是否由证据支持,而不是只凭项目成员印象。
- 新增工作、返工、等待和计划外支持是否分别分析。
- 哪些估算假设被验证,哪些需要更新。
- 是否存在重复填报、错误归属、费率版本变化或数据缺失。
- 复盘结论是否转化为模板、规则、容量安排或产品流程改进。
- 数据权限、保留期限和访问记录是否符合组织要求。
4. 建议的轻量管理节奏
立项时建立预算与资源基线;每周由项目经理处理必要的投入记录和重大变更;每月由 PMO筛查组合层面的异常;关键里程碑进行阶段预测;项目结束后进行偏差复盘。这个节奏可以按项目风险调整,不必让每个小项目承担完整的重型治理流程。
| 时间点 | 主要责任角色 | 管理动作 | 输出结果 |
|---|---|---|---|
| 立项 | 项目经理、发起人、PMO | 估算投入、确认范围、审批基线 | 预算与资源假设 |
| 每周 | 项目经理、团队成员 | 记录投入、标注支援、提交重大变化 | 可追踪的执行数据 |
| 每月 | PMO、职能负责人、财务代表 | 筛查偏差和组合资源冲突 | 纠偏行动与升级事项 |
| 里程碑 | 项目负责人、发起人 | 复核剩余工作与完工预测 | 继续、调整或分期决策 |
| 结项 | PMO、项目团队、财务 | 核对投入、解释差异、沉淀估算经验 | 规则与模板改进 |
十、结语:从记录成本走向更好的资源选择
PMO开展人力成本管理,最容易走偏的地方,是把“算得更细”误认为“管得更好”。真正有价值的成本信息,应能解释投入为什么发生、差异是否合理、接下来有哪些选择,以及每个选择要承担什么代价。只有当数据改变了范围、排期、资源或投资决策,它才从报表变成管理能力。
我更愿意把成本管理视为资源承诺的治理机制:立项前,组织说清楚愿意投入什么;执行中,组织及时发现投入为何变化;复盘时,组织把经验转成下一次更可靠的决策。它既不是对员工的微观监控,也不是财务部门的独立记账任务,而是项目、职能、财务和管理层共同维护的一条证据链。
下一步可以从一个试点项目开始:用一页规则明确边界、单位、费率和变更方式;用四到八周验证记录负担与决策价值;选出最常见的三类偏差,分别安排责任人和行动期限。先让数据可信、规则可解释、行动可闭环,再逐步提高估算精度和系统化程度,这比一开始追求全公司、全角色、全成本的“完美模型”更稳妥。
常见问题解答(FAQ)
1. PMO开展人力成本管理,第一步应该先算什么?
我所在的团队准备把项目人力投入纳入月度复盘,但成员工时记录很不完整。我不确定是先统计工资、先要求填工时,还是先建立成本口径;如果一开始就追求精确,会不会反而让团队抵触?
先算“项目投入了多少人力、这些投入对应什么交付”,不要一上来就追求个人薪酬级别的精确成本。可以用一个4周试点:选3个项目、约20名成员,按角色记录每周投入小时数,并统一采用“月度人力成本 ÷ 月度标准工时”估算小时成本。比如月成本按2.4万元、标准工时按160小时计算,小时成本为150元;
某成员当月投入项目A 48小时,估算成本就是7200元。这个数适合做项目间比较,不宜直接当作财务核算结果。试点重点检查工时记录完整率、项目归属是否清楚,以及成本数据能否解释交付差异;口径稳定后再逐步提高精度。
2. 项目人力成本应该按实际工资算,还是按岗位标准成本算?
我在做项目成本表时发现,直接填每个人的实际工资涉及隐私,拿不到完整数据;如果改用岗位均价,又担心数字失真。我想知道在PMO的管理场景里,哪种算法更有用,误差该怎么控制?
PMO通常更适合先用岗位标准成本,而不是收集个人工资。实际薪酬适用于财务核算或有授权的内部分析,但对项目组合管理来说,岗位成本率更容易维护,也能降低隐私和数据权限风险。可按职级或岗位设置月度成本区间,例如初级开发1.8万至2.2万元、中级开发2.5万至3.2万元,再用统一规则折算小时成本。
某项目若投入中级开发120小时,按2.8万元月成本和160小时标准工时估算,成本为2.1万元。每季度用财务允许共享的汇总数据校准岗位均值;若估算与汇总实际值连续两个季度偏差超过10%,再调整岗位分类或费率。
3. 多人跨项目工作时,PMO怎样分摊人力成本才不容易引发争议?
我们有不少技术和设计同事同时支持多个项目,部门负责人希望按项目平均分摊,项目经理则认为各项目实际占用差异很大。我担心分摊规则看起来公平,实际却会让项目成本失真,应该怎么定?
不要默认平均分摊,优先采用可核验的投入记录;只有无法可靠追踪的公共支持工作,才使用事先约定的分摊因子。比如某设计师当月可计入项目的工时为120小时,其中项目甲54小时、项目乙42小时、内部支持24小时,那么甲乙的成本权重分别是45%和35%,剩余20%单列为内部支持,而不是强行塞进某个项目。
建议在月初确认角色、项目和记录粒度,月末由成员确认、项目经理复核、PMO抽查;若单人某项目投入超过其可用工时,或记录长期集中在月末补填,应先核对数据,不要直接据此考核项目经理。
4. 算出人力成本超支后,PMO应该如何判断是项目失控还是估算不准?
我做过几次项目复盘,看到预算超支后大家很快就把原因归为需求变更或人员效率低,但这些结论通常没有证据。我想知道怎样把成本偏差拆开,才能提出真正可执行的改进措施,而不是只要求团队少花工时?
先把偏差拆成范围变化、投入效率和计划假设三类,再决定由谁采取行动。举例来说,项目原计划投入400小时、标准成本150元/小时,预算为6万元;实际投入480小时,成本为7.2万元,超支1.2万元。若其中50小时来自经审批的新增需求,按同一费率计为7500元,应单独归为范围变化;
其余30小时的偏差再核查返工、等待、人员配置或估算误差。PMO可在复盘表中记录“偏差金额、证据来源、责任动作、复查日期”,例如把重复返工列为流程问题,下个迭代检查缺陷返修工时是否下降。若没有工时、变更记录或交付证据支撑,就把原因标为待验证,不要把估算值包装成确定结论。
核心关键词
文章包含AI辅助创作:人力成本落地方案:PMO开展成本管理的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/589875
读者评论
我们试过按小时填报,最初几周数据看着很完整,后来不少人集中补录。先统一工作包和归属规则,再谈记录精度,确实更实际。
跨项目支援经常被记在部门日常里,单看项目报表很难发现资源冲突。想了解案例里如何处理同一笔支援投入,避免支援方和受援项目重复计成本。
标准费率适合做预算测算,但若项目类型差异较大,岗位平均费率可能掩盖真实资源消耗。实践中是否按岗位族、项目类型分别设费率,值得结合财务口径验证。
