项目人力成本超支,往往不是因为团队“人太多”,而是因为预算只按岗位人数估算,却没有把工作量、人员费率、等待时间和返工风险放进同一套账里。项目经理真正要控制的,不是某个月的工资总额,而是每一笔人力投入是否对应已确认的范围、可验证的产出和及时的风险决策。下面这份成本管理人力成本教程,重点讲如何把预算、执行和风险控制连起来,避免看似按时交付、实际成本失控。
一、核心结论:人力成本控制的对象是“投入与产出的偏差”
1. 先把人力成本定义清楚
我在看项目成本表时,第一步通常不是看“人工费合计”,而是确认它究竟包含什么。项目的人力成本至少可能包括员工工资及雇主承担的费用、外包和顾问费用、加班与差旅、招聘或培训成本,以及因等待、返工和资源冲突产生的隐性损耗。不同企业的会计口径并不相同,管理口径也不必完全照搬财务科目,但必须明确边界。
建议项目经理把成本分成两层:第一层是可直接归集的显性成本,例如按项目记录的人天、外包合同金额、加班费;第二层是需要通过管理数据估算的间接成本,例如跨项目协调、关键人员排队、需求反复造成的重做。第一层用于核算和报表,第二层用于识别风险,不能混为一个看似精确的数字。
2. 预算不能只看人头,要看工作量、费率和时间分布
一个项目安排 10 个人,并不意味着成本一定低于安排 6 个人。团队规模、人员级别、工作持续时间、并行关系、利用率和加班情况都会改变最终支出。更实用的估算方式是把工作包拆成可评估的工作量,再按角色或资源类别匹配费率,最后加入有依据的风险准备金。
计划人力成本 = 各角色计划工作量 × 对应成本费率 + 已明确的加班、外包及专项费用。这里的费率可以按小时、人天、月度或合同周期计算,但所有项目成员必须使用一致的换算口径。若人天定义为 8 小时,计划、工时记录和财务核算就不应分别按 7.5 小时、8 小时和自然月折算。

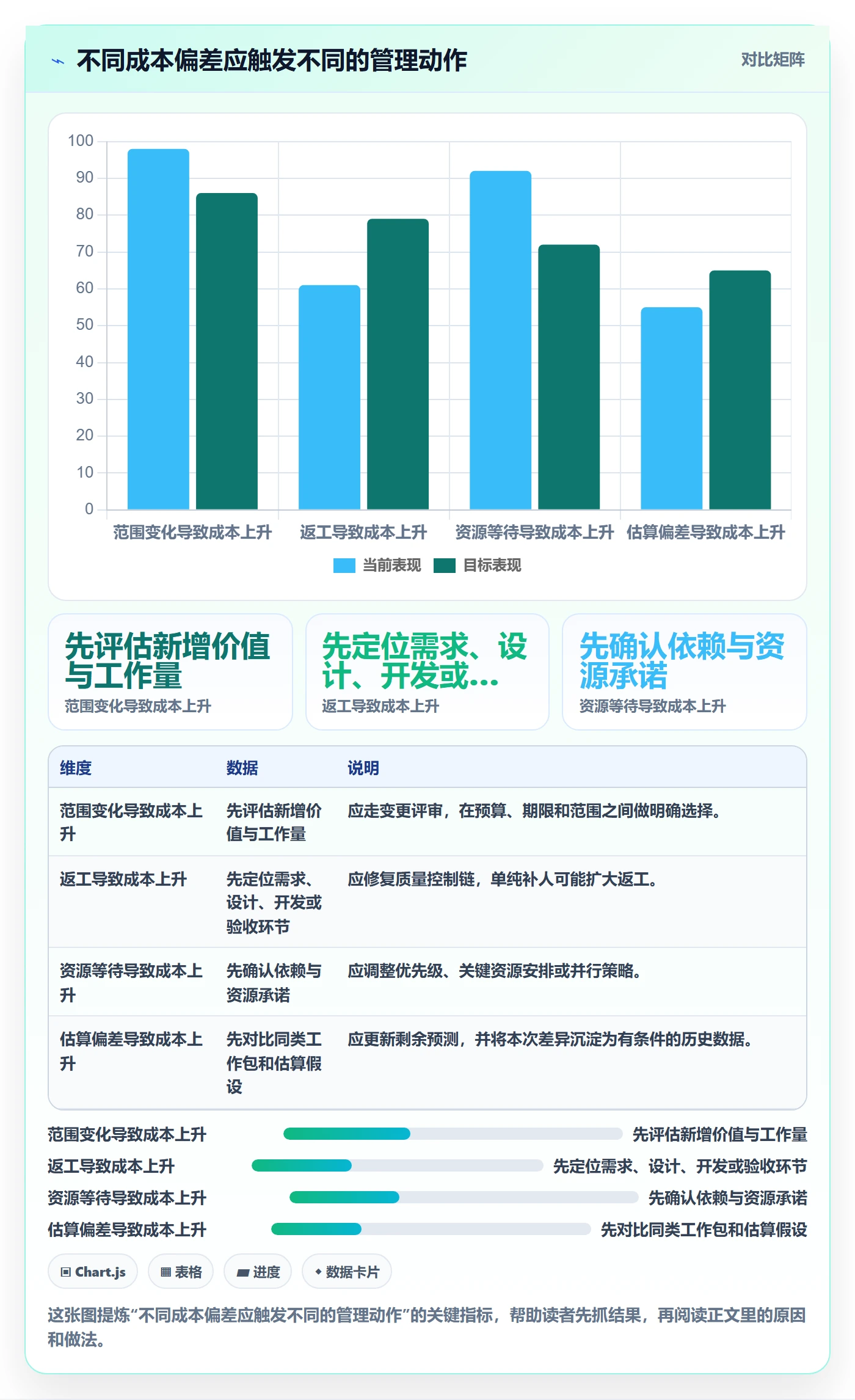

3. 项目经理需要控制的是偏差,不是追求表面上的低支出
支出低于预算,不一定代表管理良好。若关键任务延期、测试覆盖不足、缺陷积压或员工持续加班,账面节省可能只是成本被推迟到后续阶段。反过来,某阶段成本略高,如果换来了关键路径提前、返工减少或高风险问题提前关闭,也可能是合理投入。
我建议每周至少同时看四项:实际人工成本、已完成工作量、剩余工作量预测、质量或风险状态。只看前三项会漏掉“做得快但质量差”;只看成本和质量又可能漏掉交付范围缩水。项目经理的核心判断应当是:这笔投入对应什么工作,工作完成到什么程度,若继续按当前速度,最终成本与交付会走向哪里。
| 观察项 | 回答的问题 | 常见误判 |
|---|---|---|
| 计划人天 | 原计划为完成范围投入多少工作量? | 把预算额度直接当作工作量计划。 |
| 实际人天 | 截至当前实际投入了多少资源? | 只记提交工时,不记会议、等待和返工。 |
| 已完成工作量 | 实际投入形成了多少可验收成果? | 用“忙了多久”替代“完成了多少”。 |
| 完工成本预测 | 按当前趋势完成项目预计花费多少? | 只比较当前累计支出与总预算。 |

二、背景与真实场景:人力成本为什么总在项目后半程暴露
1. 预算编制时掌握的是计划,执行时面对的是变化
项目启动时,需求通常还没有完全稳定,人员也未必已经全部到位。项目经理会依据历史经验、初步范围和资源报价做估算,但执行期间可能出现需求增加、关键人员被其他项目借调、技术方案调整、审批等待或供应商交付延迟。成本问题不是这些变化本身,而是变化没有及时转化为工作量和预算更新。

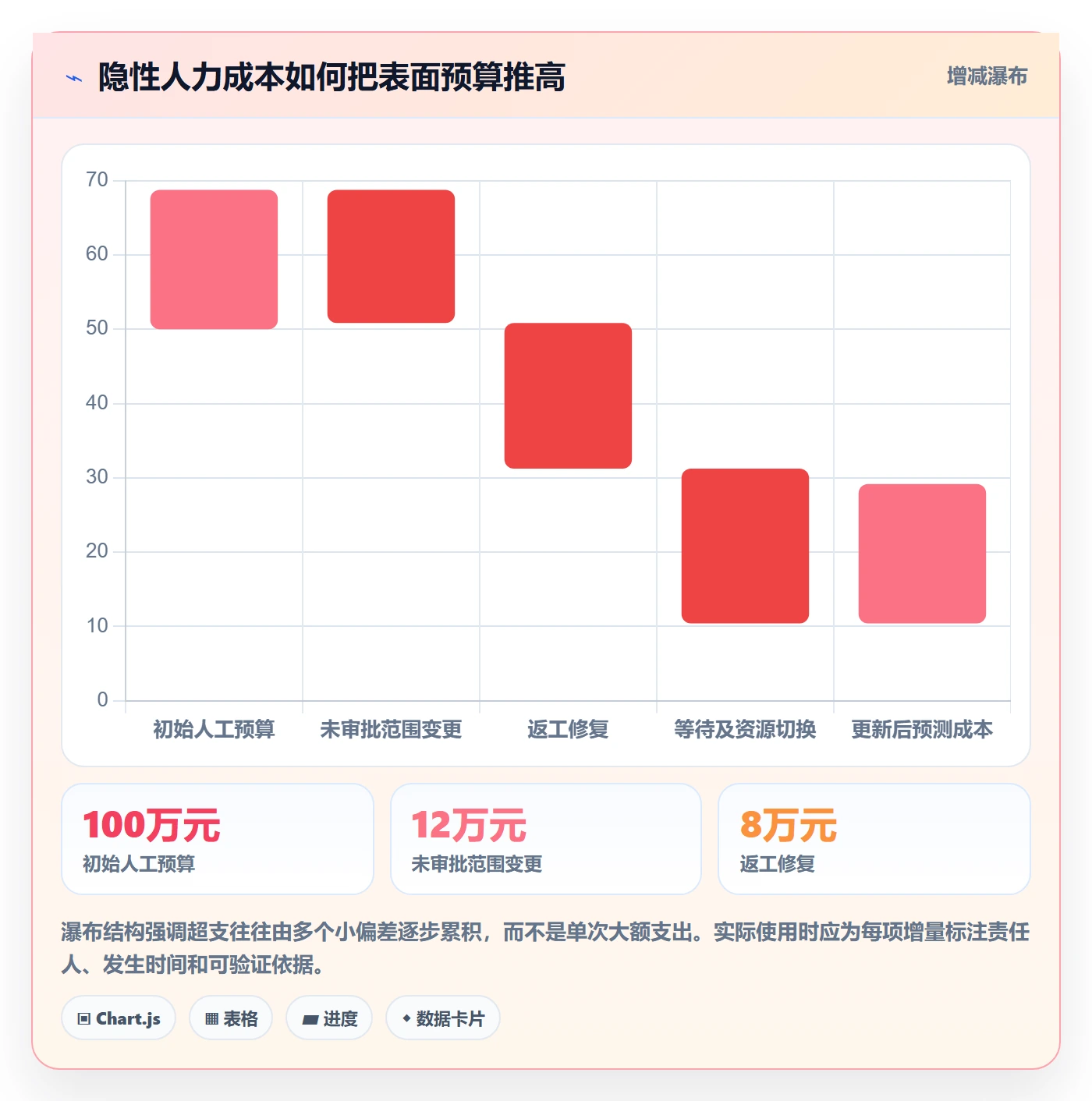

比如一个功能原本由产品、开发、测试三类角色完成,后来增加了合规评审、数据迁移和多端适配。若工作分解结构仍沿用旧版本,团队会在原预算框架内不断“顺手补一点”。每一次增加看起来都很小,合计后却可能成为一个未审批的新增项目。
2. 账面工时无法自动等于有效产出

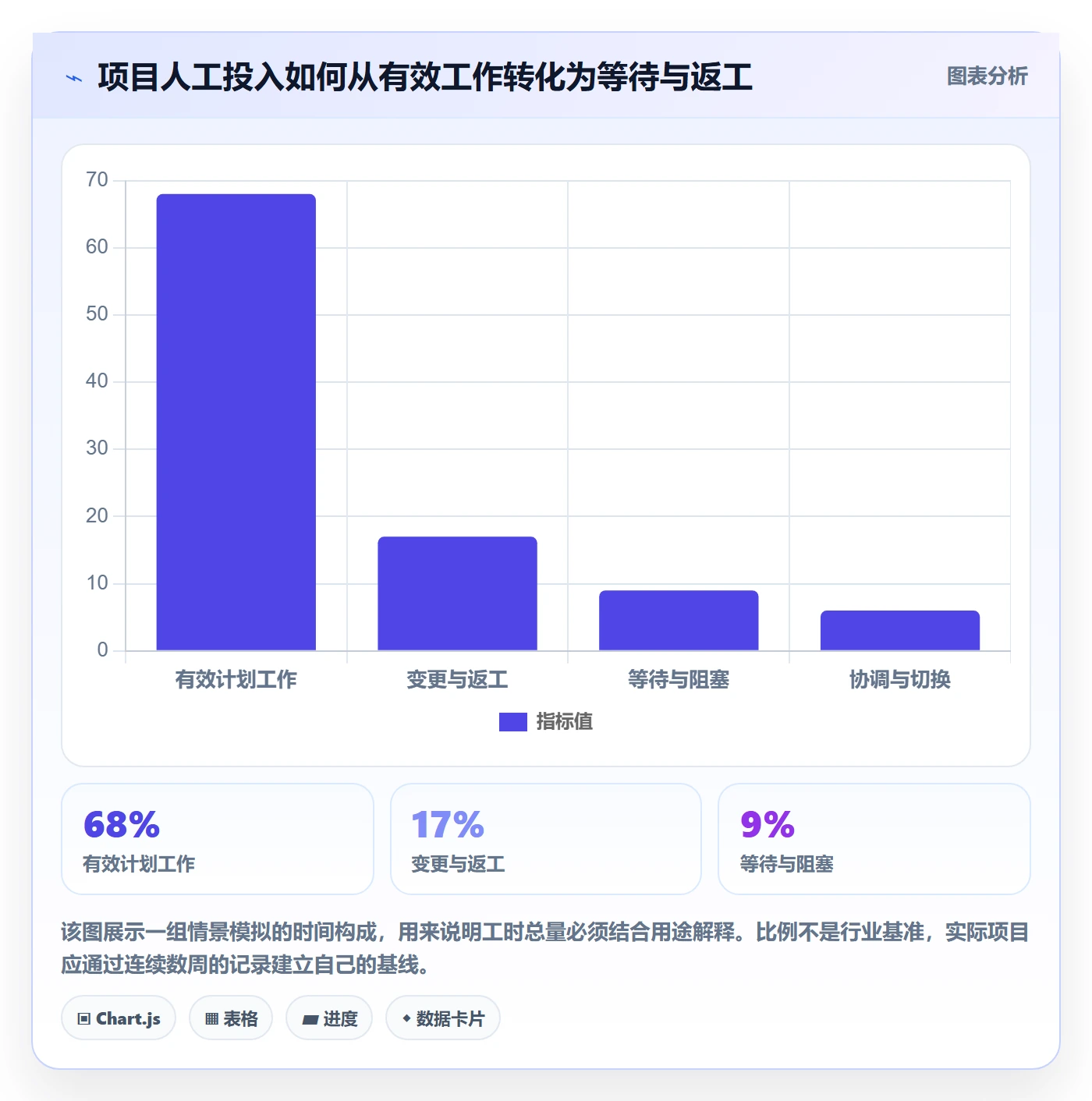

工时记录回答的是“人把时间花在哪里”,不能单独回答“这些时间是否创造了交付价值”。开发者花 8 小时,其中可能包含 5 小时编码、1 小时排查环境、1 小时等待接口确认、1 小时返工。若四类时间都记在同一个任务上,报表只能显示任务消耗高,却不能指出成本偏差的来源。
因此,我更愿意把工时分类控制在少数几个有决策价值的类别:计划工作、变更工作、缺陷返工、等待与阻塞、管理协调。类别太细会让填写变成负担,类别太粗则无法定位原因。具体分类应由管理问题决定,而不是为了追求看起来完整的时间记录。
3. 多项目组织的稀缺资源会形成隐形成本
在 100 人以上的组织里,一个人可能同时支持多个项目。项目表上写着“投入 50%”,但如果多个项目都把同一位专家按 50% 排满,实际可用时间就会超过 100%。结果可能不是人员直接超时,而是任务在队列里等待、决策延迟、会议增多,项目经理再用加班去弥补。
这也是为什么中大型团队需要把计划、任务状态、资源分配和成本口径关联起来。以 PingCode 为例,适合将其作为项目与研发协作过程中的数据载体之一,用来观察任务负责人、状态变化、迭代计划和阻塞情况;但平台记录不会自动变成准确成本。仍要先定义角色费率、工时规则、工作包边界和审批责任,并验证数据能否与企业现有财务及人力口径衔接。
4. 反常识之处:高利用率不必然意味着高效率
当所有成员日程都被排满,团队可能看起来很“充分利用”,实际却没有缓冲处理紧急问题。任务稍有变化,就发生上下游排队,切换成本随之增加。关键岗位的利用率接近满载时,一项短暂阻塞就可能拖延多个工作包,导致团队在后续阶段集中加班。
资源规划不能只追求人人有事做,还应考虑工作性质、依赖关系和变更概率。对于关键路径上的专家,保留适度的响应空间,可能比让其同时承担更多任务更省钱。判断标准不是“有多少空闲时间”,而是“有多少可用能力能在风险发生时及时转向”。

三、常见误区:看似在控成本,实际是在延后发现问题

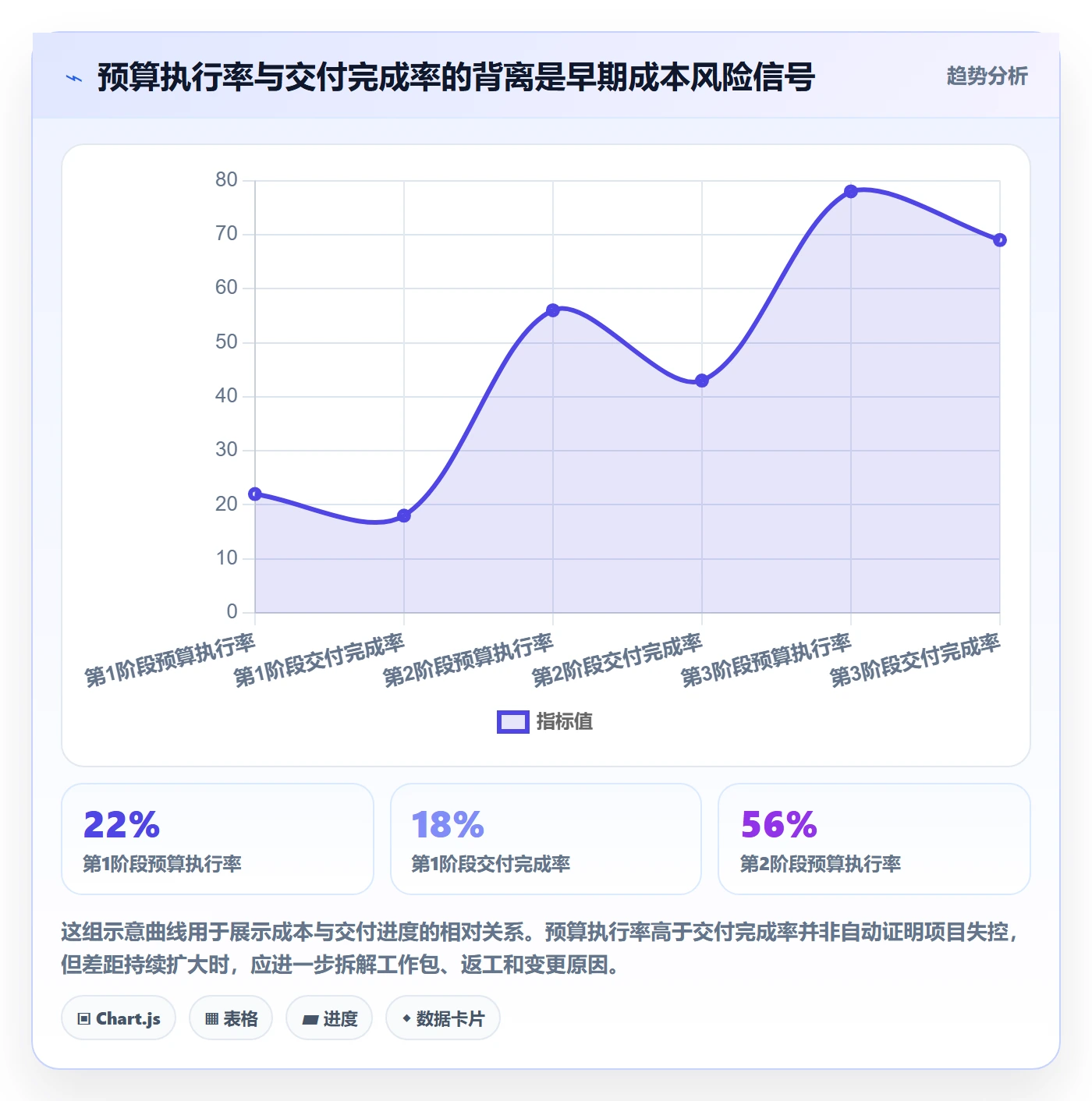

1. 只看预算执行率,不看完成率
预算执行率是累计实际成本除以批准预算,能说明花了多少预算,却不能说明完成了多少价值。若项目已花费 70% 预算,完成范围只有 40%,风险明显;若已经完成 80% 且质量通过验收,当前执行率 70% 反而可能是良好状态。
判断时应把成本进度与交付进度放在一起。对可分解、可验收的项目,可以用挣值管理的基本概念辅助判断:计划价值(PV)代表计划到当前应完成的工作价值,挣值(EV)代表实际完成工作的预算价值,实际成本(AC)代表已发生的成本。成本偏差 CV = EV − AC,成本绩效指数 CPI = EV ÷ AC。CPI 低于 1 表示每单位成本取得的预算价值少于计划,但其解释依赖可靠的工作量和预算价值定义,不能只拿公式替代业务判断。
2. 把人员加班当成最灵活、最便宜的资源
临近里程碑时加班很容易被当作“短期补位”。但如果加班来自上游需求不清、审批迟缓或关键人员过载,加班解决的只是症状,并会增加疲劳、缺陷和离职风险。连续数周加班后,产出速度还可能下降,成本却已经确定发生。
在决策前,我会先问三个问题:加班解决的是短期峰值还是长期容量缺口?增加投入能否缩短关键路径,还是只是让非关键工作更早完成?质量检查与休息恢复是否有安排?如果没有这三项答案,加班审批就不应该只看“能否赶上日期”。
3. 将外包报价直接当作外包总成本
外部人力的合同单价通常清晰,但项目实际成本还可能包含需求澄清、代码或成果验收、知识转移、环境权限、返工责任边界和内部管理投入。如果采购的工作边界含糊,供应商报价低也可能伴随大量变更单和沟通成本。
因此,外包比较应使用总拥有成本,而非只比人天单价。建议至少计算合同费、内部对接人力、交付验收成本、返工风险准备和后续维护成本。对关键业务知识、数据安全或长期维护能力要求高的工作,还要把依赖风险纳入评审。
4. 为了“准确”把工时切得过细
有人会把每 15 分钟拆到具体子任务,期望得到精准成本数据。实践中,记录负担上升后,员工可能集中补填、随意归类,管理者得到的是精细格式而不是高质量信息。工时追踪的成本也属于管理成本,应当证明其带来的决策价值大于采集与维护成本。
我通常先用两到四周做试点,比较工时填写耗时、缺失率、异常率,以及管理者是否因此改变了资源安排。若记录没有带来具体动作,就应合并分类或降低频率,而不是继续增加字段。
5. 把固定人员成本和可变成本混在一起
员工工资在短期内可能是固定支出,但项目在管理上仍需要记录投入比例,以判断项目消耗了多少组织产能。外包、临时顾问和加班则可能随范围或时间变化。若用一个平均费率覆盖所有人员,计算简单,却可能掩盖高级专家被低估、初级人员被高估的情况。
可以根据管理目的选择费率精度:项目组合决策可用统一标准费率快速比较;精确项目核算可按岗位级别或成本中心细分;涉及外部报价与内部团队取舍时,则应拆出直接成本和管理成本。关键不是费率越细越好,而是费率变化是否会改变决策。

四、专业判断逻辑:从估算到预警,建立可追溯的成本控制链
1. 先建立工作包,再估算角色工作量
估算之前,先把项目拆成足够清楚的工作包。每个工作包至少要有负责人、交付物、完成定义、依赖关系和计划时间。若一个任务无法说明交付物或验收标准,直接给出精确人天通常是假精确,应该先补齐范围信息,或者给出区间估算并标明假设。
我会要求估算记录回答四件事:工作量由谁评估、基于什么历史案例、包含哪些活动、哪些条件变化会使估算失效。这样出现偏差时,团队能够区分“估算能力不足”和“范围或条件发生变化”,避免把所有偏差都归咎于执行人员。
2. 用区间和置信度表达不确定性
需求尚未稳定时,不建议把 30 人天写成唯一答案。可以记录乐观、最可能和悲观估算,例如 24、32、48 人天,再说明悲观值对应的条件,如接口资料不完整、额外合规审查或关键资源不可用。具体采用何种估算方法,应依据组织经验和项目复杂度,而不是把三点估算公式当作精确预测器。
对于高风险工作包,可以把估算区间、影响程度和触发条件一起记录。项目经理每周不必重估所有任务,只需要更新发生了重大变化的部分,并把新增工作与原基线区分。基线用于判断偏差,预测用于决定现在怎么做,两者不能混成一个不断改写的数字。
3. 用滚动预测代替“预算还剩多少”的单点判断
项目中期以后,我会重点看完工预测,而不是只看已支出金额。简化方法是:实际成本加剩余工作量的最新估算;若团队已有可靠的绩效数据,也可参考当前成本效率预测剩余成本。两种方法得出的结果可能不同,前者更适合工作范围或条件已变化的项目,后者更适合工作定义稳定、历史绩效有代表性的项目。
每次预测更新都应保留版本和原因,例如“新增两个验收场景”“关键工程师借调两周”“集成测试发现接口不兼容”。没有原因说明的预测变化,无法用于治理,也难以在项目复盘中学习。
4. 设置能触发行动的预警线
预警线应当能引发具体决策。比如成本绩效指数连续两个报告周期低于 0.9,或完工预测超过批准预算 8%,触发范围复核和管理层评审。这里的 0.9 和 8%只是组织可讨论的示例阈值,不是普适标准。低风险项目可以更宽,高风险或固定价格项目则应更早触发。
每条预警必须关联动作:谁在什么时间内分析、需要什么证据、由谁决定调整范围、资源或预算。若预警只出现在仪表盘上,却没有责任人和时限,项目经理只是更早看到了问题,并没有更早控制问题。
5. 将人员变化放进变更控制,而不是只更新排期
任何新增需求、质量补救、资源替换或交付时间调整,都可能改变成本基线。变更评审不应只问“能不能做”,还应说明新增工作量、费率变化、关键路径影响、对其他项目的资源挤占,以及不做变更的后果。
对小型、低风险变化,可以用简化审批,但仍应留下变更记录;对影响预算、合同或核心里程碑的变化,应经过正式批准后更新基线。否则,预算表看起来没有超支,实际范围却已经不是最初批准的范围。
| 指标 | 计算或定义 | 适合用来回答的问题 | 使用边界 |
|---|---|---|---|
| 成本偏差(CV) | 挣值减实际成本 | 已完成工作的预算价值是否高于实际花费? | 需要可靠的工作完成度和价值口径。 |
| 成本绩效指数(CPI) | 挣值除以实际成本 | 每投入一单位成本,取得多少预算价值? | 不宜脱离范围、质量和阶段单独作结论。 |
| 完工预测(EAC) | 按组织选定方法预测的最终成本 | 若按当前假设继续,项目最终会花费多少? | 必须说明采用的预测方法和关键假设。 |
| 剩余工作量 | 完成剩余验收范围所需的人力估算 | 还需要什么技能、多少工作量和多长时间? | 范围变化后应及时重估,不能沿用旧计划。 |

五、案例与数据观察:一个 12 周交付项目怎样识别成本偏差
1. 案例假设与估算基线

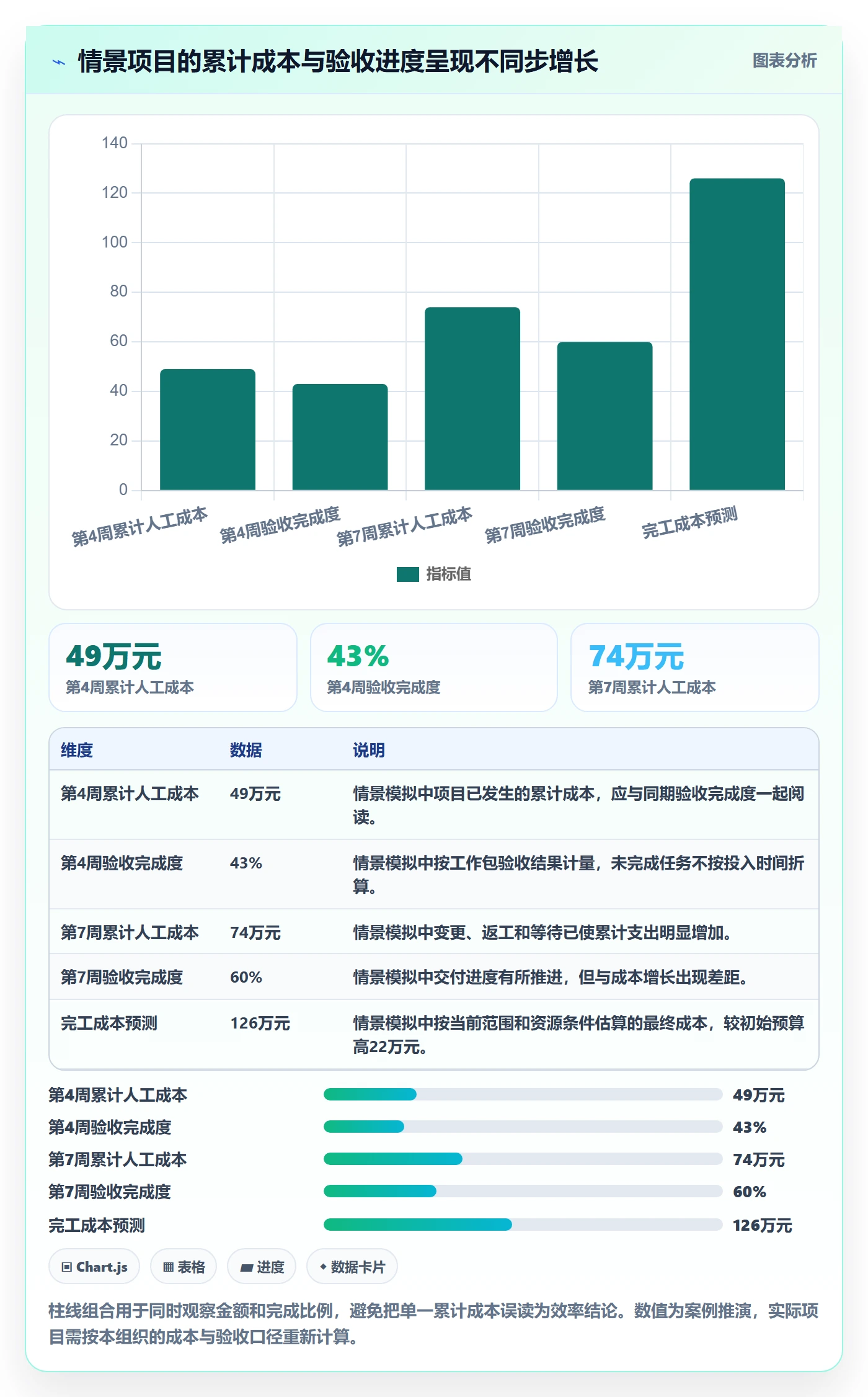

下面用一个情景模拟说明方法,不代表某家企业的真实项目数据。假设某团队要在 12 周内交付内部运营系统,计划投入产品 20 人天、设计 18 人天、开发 110 人天、测试 42 人天、项目管理 18 人天,共 208 人天。按内部标准成本费率折算,预算人工成本为 104 万元,另有已批准的外部评审费用。
项目启动时,团队把功能拆成 14 个可验收工作包,并为每项记录负责人和依赖。第 4 周检查时,累计实际投入 49 万元,完成可验收范围约 43%。单看预算,项目已经使用了不到一半;结合交付进度看,成本和进度大致接近,但还不足以宣布“成本健康”,因为测试与集成工作通常集中在后段。
2. 第 7 周的偏差不是一个数字,而是三类原因
到第 7 周,累计成本达到 74 万元,验收完成度为 60%。团队复核后发现三类因素:新增报表和权限规则消耗约 6 万元;接口定义变更导致返工约 4 万元;一名关键工程师跨项目投入,造成集成任务等待,估算影响约 3 万元。此时不能简单把 13 万元全部贴上“执行效率低”的标签。
新增报表和权限规则属于范围变化,应进入变更审批;接口返工则要查清是需求未确认、技术方案缺陷还是测试反馈太晚;等待问题要检查资源承诺是否真实。三类问题需要不同的控制措施:范围变更补充预算或删减其他范围,返工改善评审和验收,资源等待则重新排优先级或调整关键人员安排。
3. 重新预测后,项目经理有三个选择
假设最新预测显示,若保持所有新增范围且不调整资源,完工成本约为 126 万元,比初始预算高 22 万元。项目经理不能只给出“预计超支”,还要呈现可执行选项:保留新增范围并申请预算;删减低优先级功能以回到预算附近;或增加短期测试与集成资源,换取交付风险下降,同时明确新增费用和收益。
若管理层批准增加资源,项目经理还要确认资源到位时间、工作能否并行、交接成本以及验收责任。盲目增加人手未必缩短交付周期:如果剩余任务依赖少数专家,新增人员反而会增加沟通和培训成本。资源增补应基于可并行工作和瓶颈分析。
4. 复盘数据要能改变下一次估算
项目结束时,不应只记录最终成本 126 万元。还应记录工作包估算与实际差异、变更发生时间、返工原因、资源等待时长、加班变化和验收结果。下一次类似项目,团队可以据此调整接口集成的估算区间、明确需求冻结节点,或为跨项目专家设置资源预留规则。
经验数据的价值不在于积累一张“平均人天表”,而在于知道哪些条件会让平均值失效。例如,报表功能的历史估算可能适用于字段稳定、数据源明确的情况,却不适用于多系统口径尚未统一的项目。没有条件标签的历史数据,很容易被误用成新的假精确。

六、不同情况下的行动建议:先判断偏差来源,再决定怎么补救
1. 范围稳定,但实际工作量持续高于估算
先检查估算颗粒度和工作完成定义。若大量任务都超出估算,可能是工作包过大、历史数据不适用,或估算遗漏了评审、集成、部署和验收活动。若只有少数任务偏差突出,应针对具体技能、依赖或质量问题复核,不要用全员加班去处理局部瓶颈。
下一步可以把超差任务分成“估算遗漏”“技术复杂度超预期”“执行受阻”“质量返工”四类,分别指定负责人和改进动作。项目还在早期时,及时重估剩余工作比坚持原始计划更有价值;但更新后的预测必须保留原始基线,避免通过不断改计划把偏差抹掉。
2. 范围不断增加,但预算和期限没有调整
立即建立变更清单,给每项新增内容标注提出人、业务价值、估算工作量、风险影响和批准状态。没有批准的内容,不应默认为项目团队必须无偿吸收。管理层可以选择增加预算、延长期限、减少其他范围或接受风险,但必须明确谁作出取舍。
若变更频繁且每次规模较小,可以设置合并评审周期,避免审批成本过高;若涉及合规、数据安全、合同范围或核心里程碑,则应单独评审。最重要的是让“做什么”与“花多少”保持同一版本,不能范围按新版本执行、预算仍按旧版本考核。
3. 关键人员被多个项目同时占用
先从资源负责人处确认真实可用时间,而不是直接接受项目计划表上的百分比。把关键任务依赖、人员占用和等待时间放到同一张计划里,识别冲突是临时峰值还是长期结构性缺口。临时峰值可以调整顺序或安排短期替补;长期缺口则需要重新排项目优先级、招聘或降低并行数量。
在 100 人以上的中大型组织中,项目与团队数据分散在多个系统里很常见。使用项目管理平台统一记录任务、负责人、状态和阻塞,有助于发现资源冲突;但资源负荷报告仍需结合真实工时、休假、会议和组织授权进行校验。工具能提高可见性,不会替项目经理作出优先级决策。
4. 预算接近上限,但关键范围尚未验收
把剩余工作按价值、风险和依赖分级:哪些是合同或合规必须项,哪些是核心业务能力,哪些可以延后。对高价值且无法删减的部分,优先确认其剩余工作量和瓶颈;对低价值或使用频率较低的部分,讨论延期、简化或分阶段交付。
不要仅为满足预算数字而削弱测试、培训、数据迁移或上线保障。这些环节短期看不像业务功能,却常常决定交付能否稳定运行。若确实需要缩减,应同步说明被移除的能力、后续补做成本及其风险,不要把未完成范围包装成“已节省成本”。
5. 工时数据不完整或填写质量较差
先确定记录数据要支持什么决策。如果目的只是项目核算,可能按周汇总到工作包已足够;若要分析返工和等待,就需要更清晰的类别。用小范围试点验证填写成本,并通过抽样访谈、任务状态记录和财务数据交叉检查,识别补填、漏填和分类不一致问题。
不要把工时记录直接用于个人绩效排名。若成员认为数据会被脱离任务难度和协作背景地比较,记录质量往往会下降。管理者应说明数据用于项目预测和流程改善,并公开口径、权限和留存范围。
6. 组织缺少历史项目数据
没有历史数据时,先采用专家估算加区间,不要伪装成精确预测。找相似工作包作为参考,标注相似程度、规模差异和关键假设;项目执行两到四周后,用实际数据校准剩余工作量。项目结束后再逐步建立按工作类型、复杂度和条件分层的参考数据。
对高不确定项目,建议把预算分成确定工作预算和风险准备金,并明确准备金的使用审批人。准备金不是额外额度,更不是默认可花余额;只有已识别风险发生或经授权的范围变化,才应使用并记录原因。

七、不同情况下的取舍:没有一种成本控制方式适合所有项目
1. 固定价格项目与内部研发项目的管理重点不同
固定价格项目的收入或合同金额相对固定,人工成本上涨会直接压缩利润空间。因此,项目经理应强化范围边界、变更签证、供应商责任和阶段验收,重点关注未批准工作与返工责任。内部研发项目则未必能为每个功能准确分摊收入,更需要比较业务价值、机会成本、资源占用和上线风险。
两类项目都需要成本预测,但指标解释不同。固定价格项目更关注毛利与合同范围,内部项目更关注投入是否支持优先级最高的业务结果。把一种项目的指标原样复制到另一种项目,容易制造错误激励。
2. 探索型项目与重复交付项目的估算方式不同
重复交付、流程稳定的项目,可以更多使用历史工作包数据、标准费率和阶段基准,预测精度相对较高。探索型项目或技术不确定性高的项目,前期应优先购买信息:通过原型、技术验证或小规模试点降低不确定性,而不是在证据不足时承诺一个看似精确的总人天。
探索项目的成本控制重点不是让每个实验都按原计划完成,而是尽早识别不可行方案,设置阶段性停止条件。若某条技术路线在明确的预算或周期内仍未达到验证门槛,应重新评估继续投入的理由。

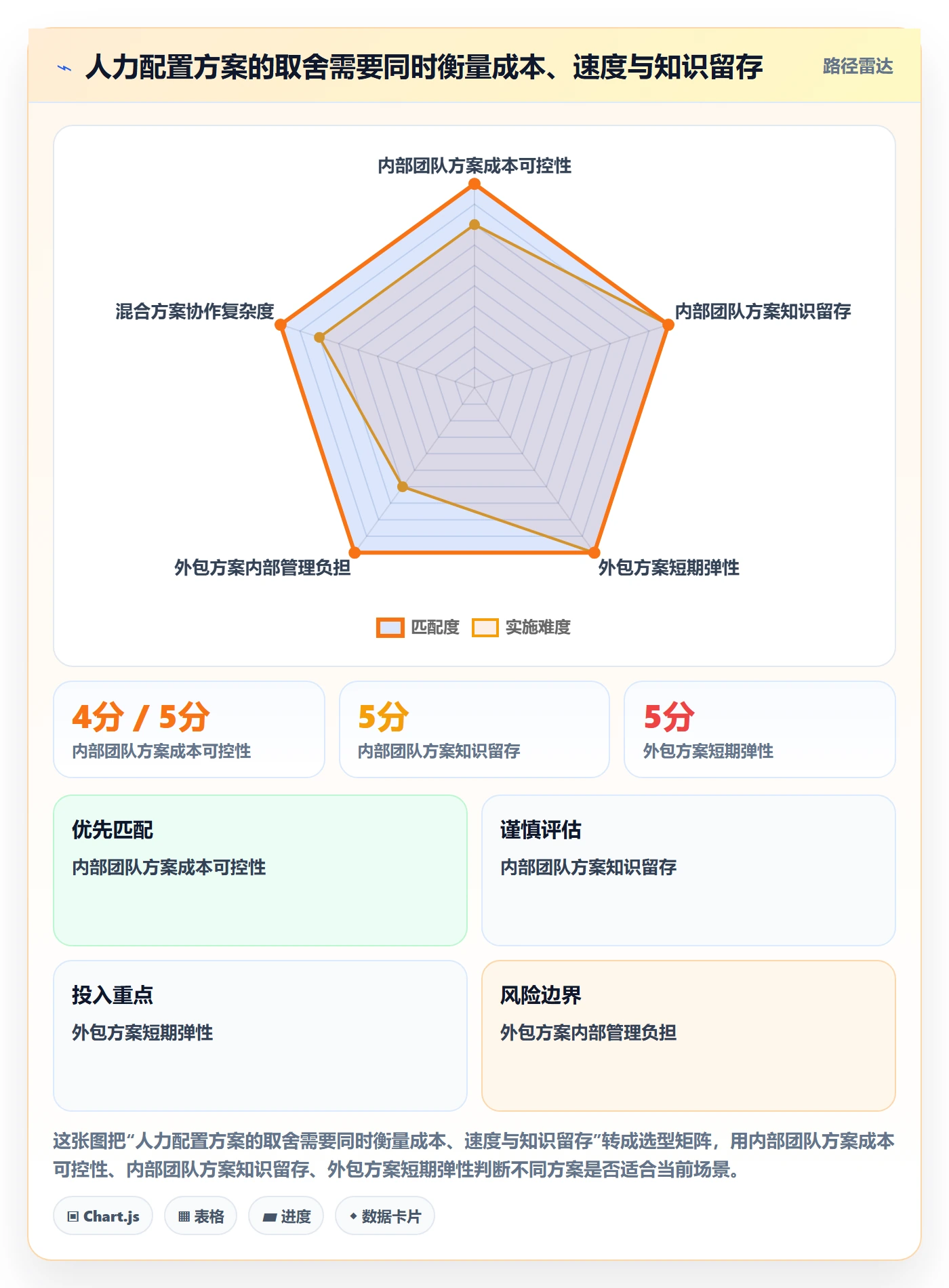

3. 自建、外包与混合团队之间的取舍
自建团队有利于保留业务知识和长期维护能力,但固定人员成本及招聘周期较高;外包可以补足短期能力或处理边界明确的工作,但需要承担合同、验收、沟通和知识转移成本;混合模式则需要额外管理接口与责任划分。取舍时应比较总成本、可用时间、知识沉淀、安全要求和退出成本。
如果工作需求短期且边界稳定,外部资源可能更灵活;如果涉及核心产品逻辑、持续迭代或敏感数据,内部能力可能更有长期价值。不能仅凭单价选择模式,也不能假设自建就一定便宜、外包就一定省心。
| 判断条件 | 倾向方案 | 需要承担的代价 |
|---|---|---|
| 工作边界明确、周期短、能力需求暂时性 | 考虑外部资源或短期顾问 | 验收、交接、权限控制和后续维护成本。 |
| 业务知识关键、长期迭代频繁 | 优先建设内部能力 | 招聘周期、固定成本和人才培养投入。 |
| 短期峰值明显、核心能力需留在内部 | 采用混合团队 | 接口管理、责任边界和协作成本上升。 |
| 资源高度稀缺且多个项目争用 | 优先调整项目组合与顺序 | 部分项目延期或范围缩减,需要业务方接受取舍。 |
4. 统一成本费率与精细岗位费率各有边界
统一费率的优点是易于比较,适合项目组合筛选和早期粗估;缺点是可能掩盖岗位结构变化。精细费率能提高成本归集的解释力,但维护成本高,数据权限和口径治理也更复杂。
如果统一费率与精细费率得出的项目排序基本相同,组织没有必要为所有项目做复杂核算;如果某些项目因高级专家投入明显而改变决策,就应对这些项目细分费率。管理精度应服务于资源分配,而不是服务于表格本身。
5. 预算控制与交付质量之间必须保留明确底线
削减预算、压缩范围和延长周期都可能是合理选择,但降低必要的安全、质量和合规投入通常不是健康的节省。项目经理要提前与业务负责人约定不可牺牲项,避免预算逼近上限时才临时争论什么可以省。
更成熟的成本决策不是“尽量不超预算”,而是把可选方案的成本、交付结果和风险暴露同时说清楚。管理层在掌握后果后作出的取舍,才是可追溯的商业决策。

八、落地清单:把人力成本管理嵌入项目节奏
1. 项目启动时完成四项基线工作
- 范围基线:明确交付物、验收标准、依赖条件和暂不纳入的内容。
- 工作量基线:按角色和工作包记录估算、区间、依据及关键假设。
- 成本基线:定义费率口径、外部费用、准备金和批准额度。
- 资源基线:确认关键成员的实际可用时间、并行项目和替补安排。
这四项基线要能彼此对应。工作包增加时,范围与工作量需要同步变化;人员替换时,费率和交接成本需要评估;预算调整时,要记录审批人和生效版本。若四张表各自维护、版本不同,项目经理很难判断真实偏差。
2. 每周检查一张“偏差与预测”表
每周例会不需要逐人追问每小时做了什么,而应聚焦异常工作包。建议表中包括:计划人天、累计实际人天、当前完成度、剩余人天预测、变更状态、阻塞原因、完工成本预测和责任人。数字旁边写清解释,比堆叠大量颜色和图表更有用。
会议结束时,每个显著偏差都要形成下一步动作。例如“接口任务超出估算 30%”不是充分结论;“接口规格晚确认一周,导致开发等待 4 人天,产品负责人周三前确认剩余字段”才可以追踪。
3. 设置月度或阶段性治理,不要把所有问题留到结项
阶段性评审应检查预算偏差、完工预测、变更累计、关键资源冲突、加班趋势和质量状态。若项目进入下一阶段前还存在未关闭的重大问题,管理层需要决定是否继续投入、调整范围或暂停工作。越晚做这个判断,沉没成本越容易影响决策。
对于持续时间短的项目,可以把阶段评审压缩为里程碑检查;对于多团队、跨系统或高风险项目,应增加定期预测和风险复核。频率由变化速度决定,不是越多会议越能控制成本。
4. 结项时区分“成本结果”与“管理过程”
结项复盘至少要回答:预算与实际差多少、差异由什么造成、哪些变更获得批准、返工与等待占用多少、预测何时首次显示偏差、团队采取了什么措施、措施是否有效。结论应落到下一项目可执行的估算规则或流程变化上,而不是只写“加强沟通、提高效率”。
若涉及员工个人时间记录,应遵守组织的数据治理和隐私规则,限定访问权限、用途和保存周期。成本管理需要可验证数据,但不意味着所有管理者都应看到所有个人明细;多数项目决策使用团队或工作包层级数据已经足够。

九、总结:成本管理不是压低人力,而是让每次投入都能被解释
1. 项目经理最该盯住的三个信号
第一,预算执行率和验收完成率是否持续背离;第二,新增范围、返工和等待是否分别记录并找到责任环节;第三,完工成本预测是否随真实变化更新,而不是等到预算用完才报超支。这三个信号比单独查看人头数或工时总量更能解释项目的成本风险。
2. 下一步从小范围试点开始
如果目前还没有统一的人力成本方法,不必先搭建复杂制度。选择一个周期适中、范围相对清楚的项目,先统一人天口径、工作包定义和变更记录,再连续跟踪四到六周。比较预测与实际偏差,确认哪些记录真正帮助了资源决策,再决定是否扩大到项目组合层面。
如果组织规模较大、项目并行多,可以借助项目管理平台提高任务、资源和阻塞信息的可见性;以 PingCode 为例,团队可评估其在任务协作与进度跟踪上的适用性,但应先验证是否匹配组织的权限、数据治理、成本核算和财务流程。任何平台都不能替代工作量估算、变更审批和管理层取舍。
3. 独特观点:比预算超支更危险的是“没有解释的预算正常”
一个项目即使没有突破预算,如果团队靠长期加班维持进度、把返工藏进常规任务、延后必要测试,成本风险仍然存在。相反,及时识别范围变化并申请调整预算,未必意味着项目管理失败。真正值得警惕的是数字看起来正常,却没人说得清投入转化成了什么。
下一步,请先把最近一个项目的工作包、实际投入、验收进度和变更记录放在同一张表中。找出成本与交付最不匹配的三个工作包,分别判断是估算、范围、质量还是资源问题。先让偏差可解释,再谈如何压低成本;这比要求团队“再努力一点”更接近真正的风险控制。
常见问题解答(FAQ)
1. 项目人力成本应该按预算工时还是实际工时核算?
我做项目时发现,预算里的人力成本看起来一直没超,但临近交付才发现团队加班很多、外包费用也增加了。我不确定应该看计划工时、实际工时,还是财务已经支付的金额,才能尽早发现风险?
三者都要看,但用途不同:预算工时用于设定基线,实际投入工时用于识别消耗,已发生或预计发生的费用用于判断现金和成本影响。只看财务支出容易漏掉尚未结算的加班、外包和待确认工时;只看工时又可能忽略不同岗位的费率差异。可以按“岗位费率 × 实际工时”估算人工成本,并与预算基线比较。
例如,预算为两名开发各投入 80 小时,实际分别投入 100 和 90 小时,即使工资尚未支付,超出的 30 小时也应进入预测。判断是否超支时,重点看完工预测成本,而不是只看当前已付款金额。
2. 项目经理怎样尽早发现人力成本超支?
我通常要等到月底汇总工时,才看到某个阶段投入超了,但那时任务已经做完,调整空间很小。我想知道有没有比月底核账更早的预警办法,以及哪些信号比“预算快用完了”更值得关注?
把检查频率与项目变化速度匹配:稳定项目可每周复核,需求频繁变更或临近上线的项目宜每两三天检查一次。除了预算消耗比例,还要同时观察剩余工作量、关键岗位负荷、缺陷返工和未批准需求。一个实用预警是:阶段完成度明显低于人力预算消耗比例,或连续两次预测完工成本上升,就要求负责人解释差异并给出纠偏方案。
例如,预算已消耗 70%,但验收任务只完成约一半,风险通常不是简单的“效率低”,也可能是范围膨胀或估算漏项。预警应触发决策,而不是只发一条超限通知。
3. 需求变更导致人力成本增加时,项目经理应该怎么处理?
我遇到过业务方临时加需求,团队觉得只是顺手做一下,就直接排进迭代;后来类似的小改动累积起来,原计划被挤压,成本也说不清是谁造成的。我想知道怎样既不把沟通变成繁琐审批,又能把成本影响记录清楚?
采用轻量变更评估:先记录新增内容、提出方、期望时间和验收标准,再由相关岗位估算新增工时、对原任务的挤占及潜在返工影响。然后让有权决策的人选择接受、替换原范围、延后交付或追加资源,并留下决定记录。小变更也不能默认免费,因为多个“半天以内”的请求可能合计成数周工作。
可按周汇总变更带来的新增工时与延期天数;如果变更没有追加预算,就明确标记为从原范围中置换,而不是让团队靠加班吸收。这样能把成本归因到决策,而非事后归咎于执行团队。
4. 项目人力成本预算应该预留多少风险缓冲?
我不希望预算留得太宽松,影响审批;也担心按理想情况估算,遇到人员请假、返工或关键岗位排期冲突就立刻超支。我想知道有没有适合项目经理使用的缓冲估算方法,而不是所有项目都统一加一个百分比?
不要机械地给所有项目加同一比例。先列出具体风险及其可能增加的工时,例如关键人员不可用、需求不确定、外部接口延迟和高风险模块返工,再按发生概率与影响估算缓冲。举例:某风险有 30% 概率增加 40 小时,期望影响约为 12 小时;多个风险可分别估算后,再结合项目复杂度决定是否留出额外管理储备。
这个数字是规划方法的示例,不是通用行业基准。缓冲应单独列示、说明用途和动用条件,并定期用实际偏差校准。若需求本身尚未澄清,应优先降低不确定性,而不是用更大的缓冲掩盖估算缺口。
核心关键词
文章包含AI辅助创作:成本管理人力成本教程:项目经理风险控制,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/589525
读者评论
我们之前也只盯预算执行率,后来把验收进度和返工工时一起看,才发现有些任务看着完成了,实际还没达到可交付标准。工时分类不宜太复杂,团队能持续记录更重要。
多项目共用专家时,排期表上的投入比例常常不等于实际可用时间。想问文中提到的预留响应空间,通常怎么和业务方沟通,避免被理解成资源闲置?
外包成本这部分很实用,内部对接和验收确实经常漏算。不过按岗位细分费率需要维护不少数据,小团队是否用统一标准费率做趋势判断就够了?
