项目人力成本超支,往往不是因为某个人“效率低”,而是因为预算按人数估算,实际却按工时消耗;项目经理看到的是任务进度,财务看到的是工资费用,直到月底才发现两套账对不上。《人力成本管理指南:项目经理如何做好成本管理,风险控制全流程》的核心不是把团队盯得更紧,而是把预算、人员投入、交付范围和风险预警放进同一套可追溯的管理机制里。本文会用一个明确标注为情景模拟的项目案例,拆解从立项估算到结项复盘的操作方法。
一、先讲结论:人力成本不是人数乘工资
1. 项目经理真正要管理的是“成本驱动因素”
我判断一个项目的人力成本管理是否有效,不先看预算表做得多精细,而先看项目经理能不能回答四个问题:哪些岗位在消耗成本、这些投入对应什么交付、投入变化由谁批准、偏差何时会触发行动。
如果只能回答“团队有 12 个人,预算 200 万”,却说不清这 12 个人分别在哪些工作包投入了多少时间,预算就只是一个总数,不是管理工具。成本管理的最小单元应当是“工作包,角色,工时,成本率,交付物”,而不是部门名单或员工姓名。
我的判断是:人力成本管理的目标,不是让每个人少报工时,而是尽早识别投入与交付之间的偏离。如果投入增加是因为范围经批准扩大,成本增加可能合理;如果投入增加而交付没有增加、质量也没有改善,才是需要立即查因的异常。
2. 先建立四本账,再谈成本优化
在实际管理中,我会把项目成本拆成四本相互校验的账:预算基准账、人员投入账、交付与范围账、风险与变更账。四本账可以放在同一套系统里,也可以由不同工具维护,但口径必须一致。
- 预算基准账:记录批准的岗位、工时、成本率、预算时段和预留金额。
- 人员投入账:记录实际投入、剩余工作量、人员变动和跨项目分摊。
- 交付与范围账:记录已完成、待验收、返工、范围新增和交付质量。
- 风险与变更账:记录成本风险、触发条件、责任人、应对措施及审批结果。
只盯预算账会漏掉质量返工,只盯工时账会把合理的范围变化误判为低效,只盯进度表则容易把“看起来完成”当成“可以验收”。成本、进度、范围和质量需要交叉核对,才能分辨偏差究竟来自估算错误、执行问题还是外部变化。
3. 预算不是承诺数字,而是有边界的预测
预算基准适合回答“批准投入上限是什么”,滚动预测则回答“按当前情况最终可能花多少”。两者不能混为一谈。实际成本低于预算,不必然说明项目高效;也可能是关键岗位没有到位、必要测试被推迟,或工作尚未完成。
我通常要求项目经理同时汇报三项数值:已发生成本、已承诺但尚未发生的成本、完工预测成本。只报实际花费,容易低估已经签约的外包工作、已批准的加班或未来必需的测试投入。

二、背景与场景:为什么人力成本总在后半程失控
1. 预算按岗位编,执行按任务变
不少项目立项时会按“产品经理 1 人、开发 5 人、测试 2 人”估算,但执行过程中,任务粒度、人员技能和依赖关系不断变化。某个模块延迟,开发可能临时转去救火;测试环境未就绪,测试人员虽在岗,却无法按计划完成验证。预算表里的人员数量没有变,真实成本结构已经变了。
这类偏差容易被误读为“人没少,为什么进度没上来”。更值得追问的是:受阻人员的成本由哪个工作包承担?他们是否转入了其他有效任务?原计划的工作量是否仍然成立?若没有工作量和阻塞记录,项目经理很难证明成本变化来自依赖问题,而不是团队执行问题。
2. 成本发生有延迟,管理动作不能等月报
工资、外包账单和项目工时通常不是同一天确认。一个人在本月投入了项目,财务可能在下月完成成本归集;外包验收也可能晚于实际工作发生时间。于是项目经理容易在当月看到“预算还够”,到月末或下月才看到费用集中入账。
因此,我不会把财务入账时间当作成本风险出现的时间。人员投入在发生时就应留下记录,成本率按约定口径估算,财务结算再做校准。这样既能做及时预测,也能在月末解释预测与入账之间的差异。
3. 多项目共享人员,成本归属最容易含糊
中大型组织里,架构师、数据工程师、测试负责人等稀缺岗位常常横跨多个项目。团队成员可能上午处理一个项目的线上故障,下午参加另一个项目的设计评审。如果工时只记在部门或成本中心,项目层面就会低估实际投入;如果全部按计划分摊,又会把并未发生的投入算到项目头上。
共享人员并不一定需要每天逐分钟填报。管理精度应与决策价值相匹配:当某岗位费用高、投入不稳定、项目间竞争明显时,应提高记录频率;如果是固定比例、低波动的支持角色,可以采用约定分摊规则,定期核对异常,而不是制造繁琐的填报负担。
4. 返工是成本,等待也可能是成本
成本讨论常集中在“谁用了多少小时”,但返工和等待的成本驱动因素不同。返工通常与需求不清、设计缺陷、验收标准变化或质量门槛不足有关;等待则可能源于环境、审批、外部接口或人员依赖。把两者都归为“效率问题”,不仅诊断不准,也可能把管理缺陷转嫁给执行人员。
项目经理应把“有效产出工时”和“受阻工时”分开观察。受阻不意味着工时一定可取消,但它说明现有投入没有按预期转化为进展。若阻塞反复出现,管理重点应从催进度转向消除依赖或重新安排资源。

三、常见误区:看似在控成本,实际是在制造盲区
1. 把低预算执行率当作节省
项目预算执行率低,可能是成本效率高,也可能是项目延期、人员未到位、工作未启动或成本尚未入账。要判断是否真的节省,必须同时看已完成工作、验收状态、剩余工作量和完工预测。
例如,项目计划完成度为 60%,实际只完成 35%,而费用仅发生预算的 40%。表面上看,花费少于进度;但如果剩余工作包含高不确定性的集成和合规测试,后续成本可能迅速上升。此时“省下来的预算”只是尚未发生的支出。
2. 用加班填补计划缺口
临近里程碑时增加加班,短期可能提高某些任务的吞吐,但不能自动抵消需求变更、关键依赖迟滞或估算偏差。连续加班还会增加返工风险,造成成本在一段时间后反弹。
我会把加班分成一次性、可控的峰值投入和持续性、结构性的计划失衡。前者可以作为风险应对,但要设置截止日期和效果检查;后者通常说明范围、排期或资源配置出了问题,靠延长工时维持只会掩盖真实偏差。
3. 只削减高成本岗位,不看岗位的杠杆作用
资深架构师或测试负责人单位成本高,并不意味着他们是最适合削减的岗位。高成本专家如果能在早期发现架构风险、统一技术方案或缩短关键决策时间,可能减少大量返工和等待。反过来,低成本人员配置过多,也可能增加沟通和评审负担。
判断岗位投入是否合理,要问其工作是否处在关键路径、是否减少后续风险、是否能由其他技能等级替代,以及替代后新增的协调成本是多少。单看工资水平做裁撤决策,容易把可见成本降下来,却把隐性成本推到后续阶段。
4. 把工时填报变成考勤监控
工时数据的价值在于估算、归集和预测,不是给团队制造“每小时必须有产出”的压力。若填报细到分钟却无人用来调整计划,团队很快会把它视作行政负担;若填报数据被用于简单排名,成员可能转而优化记录方式,而不是改善交付。
我更建议按工作包和角色记录实际投入,并明确数据用途、查看权限和纠错机制。对知识工作而言,工时是成本估计输入,不是个人绩效的完整替代指标。提交的数据还应允许成员修正误记、补记合理的会议和支持工作。
5. 预算预留和风险准备金混为一谈
预算预留用于覆盖已识别的工作变化,风险准备金则用于应对具有不确定性的风险事件,两者应有清楚的使用条件和审批人。若所有余量都被视为“项目经理可以随时花的钱”,预留很容易在普通需求增加时被消耗,真正的风险到来时就没有缓冲。
项目团队也不能把风险准备金当作不受约束的隐形预算。每次动用都应记录触发事项、应对选项、预期成本、责任人和后续复核时间。准备金是否充足,需要结合风险暴露而定,不能简单照搬固定比例。
四、专业判断逻辑:把偏差变成可解释、可行动的信号
1. 用“基准,实际,预测”建立统一口径
成本分析至少需要三条线:基准预算是批准的计划;实际成本是已经发生或按统一口径确认的投入;完工预测是按当前剩余工作量推算的最终成本。三者必须使用相同的成本范围和核算单位,否则差异分析没有意义。
建议项目启动时就写清楚:是否计入管理人员时间、共享资源如何分摊、外包费用何时确认、加班成本如何处理、汇率或薪酬成本率是否采用固定值。口径不统一时,团队之间的“节省”与“超支”可能只是计算方法不同。
2. 先判断偏差属于哪一类,再选措施
我会把偏差归为五类:范围偏差、工作量偏差、效率偏差、人员配置偏差、外部依赖偏差。这个分类不是为了给责任人贴标签,而是为了避免用同一种手段处理不同问题。
- 范围偏差:经批准的新需求使工作量增加,应更新范围和预算预测。
- 工作量偏差:原估算低于真实复杂度,应重新估算剩余任务并查明估算假设。
- 效率偏差:投入增加但产出未改善,应检查返工、协作和技术障碍。
- 人员配置偏差:技能或到岗时间与计划不符,应调整角色结构或关键任务顺序。
- 外部依赖偏差:接口、审批、供应商或环境迟延,应评估等待成本及替代路径。
这一分类有助于把“超支了”拆成能行动的问题。如果新增需求未获正式批准,重点是控制范围;如果工作量估算严重偏低,重点是修正预测;如果返工增加,重点是改善质量和需求澄清。行动要针对原因,而不是针对表象。
3. 结合挣值思路,但不要迷信单一指数
对于工作包明确、交付物可核验的项目,可以参考挣值管理的基本概念:计划价值 PV 表示按基准计划应完成工作的预算价值;挣值 EV 表示已经完成且可确认的工作预算价值;实际成本 AC 表示完成这些工作已发生的成本。
成本偏差 CV 可按 EV 减 AC 计算;成本绩效指数 CPI 可按 EV 除以 AC 计算。CPI 低于 1 表示已完成工作的成本效率低于基准,高于 1 则表示相对基准成本效率较好。但这并不自动说明项目最终会超支或节省,因为数据质量、范围变化和工作包成熟度都会影响解释。
如果团队把“百分比完成”当作主观估计,EV 可能被高估;如果 AC 没有计入共享资源,CPI 也会虚高。因此我会把指数作为预警信号,而不是绩效结论,并要求项目经理能说明数据从哪里来、由谁验证、哪些工作尚未进入计算。

4. 设置分层阈值,避免提醒过多或过晚
预警阈值不应只有一个“超预算 10%”的红线。项目在早期投入较少,绝对偏差不大也可能意味着关键假设已经失效;项目后期则可能出现较大金额但可由已批准的变更解释。因此阈值要同时看偏差比例、偏差金额、趋势持续时间和影响范围。
以下为可用于讨论的情景基准,不是通用行业标准。组织应结合项目规模、数据滞后、交付周期和风险承受能力校准。小型固定范围项目可以采用较短响应周期;高不确定性探索项目则应更关注假设验证和决策节点,而不是对每周成本波动过度反应。
| 信号级别 | 情景触发条件 | 项目经理动作 | 需要谁参与 |
|---|---|---|---|
| 观察 | 单周成本偏差低于 5%,无连续恶化趋势 | 核对工时、范围和计划假设,记录原因 | 工作包负责人 |
| 预警 | 连续两期偏差超过 5%,或完工预测接近预算上限 | 重估剩余工作,给出至少两个纠偏方案 | 项目负责人、职能经理 |
| 升级 | 预计突破授权预算,或关键岗位长期超负荷 | 提交变更、缩减范围、调整日期或追加资源的决策包 | 项目发起人、财务、治理机构 |
5. 评估决策时,把沉没成本与未来成本分开
项目已经花了很多钱,不是继续投入的充分理由。追加资源的判断应比较未来可避免成本与未来预期收益,而不是试图“把之前花的钱赚回来”。已发生的成本无法通过继续投入改变,只能作为复盘信息。
同样,立刻削减成本也不总是理性选择。如果削减测试导致缺陷进入生产,或减少关键设计投入导致大范围返工,短期预算下降可能换来更高的后续成本。决策需要比较不同方案对成本、时间、范围、质量和风险的综合影响。
五、情景案例:用一个 200 万元项目看全过程
1. 案例边界与估算假设
以下为情景模拟,用于演示管理方法,不是某家企业的真实项目记录,也不是行业平均数据。假设某企业实施一项内部业务平台升级,计划周期 6 个月,批准人力预算 200 万元,工作范围包含需求梳理、核心功能开发、数据迁移、系统测试和上线支持。
项目团队按岗位核算,成本率为情景估算值:项目管理与产品岗位每人月 3.2 万元,开发岗位每人月 4.2 万元,测试岗位每人月 3.6 万元,数据与架构支持岗位每人月 5 万元。这里的成本率仅用于案例演算,实际企业应采用财务认可的完全成本或内部核算口径。
| 角色类别 | 计划投入 | 情景成本率 | 计划成本 | 关键工作 |
|---|---|---|---|---|
| 项目管理与产品 | 9 人月 | 3.2 万元/人月 | 28.8 万元 | 范围管理、需求澄清、验收协调 |
| 开发 | 30 人月 | 4.2 万元/人月 | 126 万元 | 功能实现、接口开发、缺陷修复 |
| 测试 | 8 人月 | 3.6 万元/人月 | 28.8 万元 | 测试设计、执行、回归验证 |
| 数据与架构支持 | 3.3 人月 | 5 万元/人月 | 16.5 万元 | 迁移策略、架构评审、关键技术支持 |
| 风险准备金 | 按审批条件使用 | 不直接按人月核算 | 情景预算内预留 | 覆盖已识别的不确定事项 |
这个计划表的重点不是成本率精确到个位数,而是能追溯每笔计划投入对应的工作。预算里如果有无法对应到交付物的“机动人力”,应说明其使用条件和授权人;否则项目团队容易把机动投入当成默认可用资源,计划就失去边界。
2. 第三个月出现偏差:先查工作流,再查个人
假设第三个月结束时,项目实际成本累计 96 万元,基准计划累计 88 万元,超出 8 万元;计划完成度为 48%,可核验完成度为 41%。同时,测试环境延迟 2 周,需求评审新增 3 项数据规则,开发返工投入比计划高 20%。这些是案例假设,不代表真实统计。
如果项目经理此时只要求开发团队减少加班,可能会把注意力放错位置。更合理的诊断顺序是:先确认新增数据规则是否正式进入范围;再确认环境延迟造成多少有效等待;然后检查返工来自需求理解还是技术缺陷;最后重估剩余工作量和关键路径。

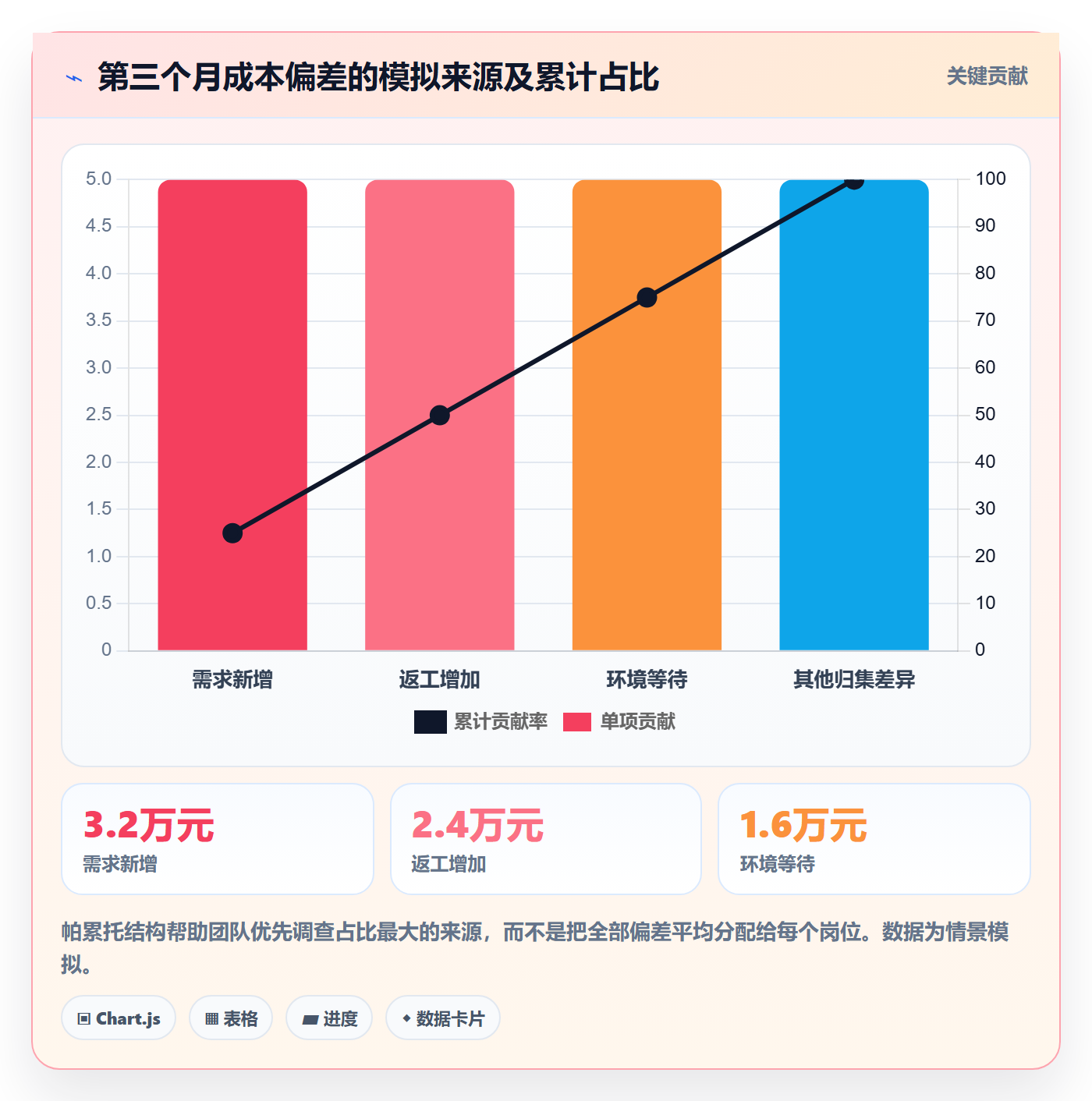

在这个情景中,8 万元偏差不能直接全部判定为执行低效。新增规则若经过批准,应更新基准或单独记录变更;环境延迟导致的受阻成本要确认是否可转投其他工作;返工增加则要追查质量原因。不同原因对应不同的成本责任和治理决策。

3. 形成三套行动方案,而不是只报一个“超支”
我会要求项目经理至少准备三套方案。第一套是维持范围和日期,通过消除阻塞、重新排序任务和修复高频返工来控制成本;第二套是维持日期和预算,减少低优先级范围或分阶段上线;第三套是维持范围和质量,申请追加预算或调整日期。每套方案都要说明成本、进度、质量和风险影响。
以案例的剩余工作为例,若风险评估认为还需要 82 万元,完工预测为 178 万元,项目仍有预算余量;若在计入新需求、返工和测试补强后预测变为 206 万元,就不能仅靠口头承诺“后面会赶回来”。应明确提出追加 6 万元、缩减相应范围,或延后上线的方案,交由有授权的人决策。
关键在于把“偏差”转成选择题。只报超支金额,管理层无法决策;说明每个方案放弃什么、保留什么、风险转移到哪里,才有可讨论的取舍。
4. 结项复盘要验证估算假设,不只评价团队表现
项目结束时,除了核对最终成本,还应复盘估算假设是否成立:需求稳定性是否被高估,关键岗位是否按期到岗,测试环境准备是否计入计划,数据迁移复杂度是否被低估,跨项目资源是否出现竞争。
复盘的输出不应只是“以后加强沟通”。更有价值的是把可复用的信息沉淀成估算依据,例如同类工作包的实际人月区间、返工率观察口径、环境准备所需周期、共享岗位的平均等待情况。数据要保留项目类型和口径,否则跨项目对比可能误导下一次估算。
六、全流程操作:从立项到结项的成本控制闭环
1. 立项阶段:定义范围、口径和成本边界
立项阶段最常见的问题不是算错一个数字,而是边界不清。项目经理需要确认目标交付物、明确不包含的内容、定义验收标准,并识别哪些工作由项目团队承担,哪些由运营、供应商或其他项目承担。
在估算前,我会先要求业务方回答:如果预算不足,哪些功能可以分期?上线日期是否固定?哪些质量或合规要求不可妥协?这些问题决定项目经理能否在风险出现时调整范围,而不是在后期被迫用加班补所有承诺。
- 把交付范围拆成可估算的工作包,避免按笼统功能模块估整包人月。
- 为每个工作包标注角色、工作量区间、依赖关系和验收方式。
- 明确使用完全成本、工资成本还是内部约定成本率,避免财务口径冲突。
- 识别共享资源、外包、差旅、培训等是否纳入项目成本范围。
- 记录估算依据与不确定性,不把单点估算伪装成精确承诺。
如果需求尚未稳定,我会优先采用区间估算和阶段性预算,而不是给出过度精确的总额。例如,需求探索阶段先批准验证预算,等关键假设通过后再释放开发和测试预算。这样做的代价是需要更频繁地决策,但能避免在高不确定性阶段一次性锁定错误计划。
2. 规划阶段:建立成本基准和资源计划
成本基准应与项目日历、人员可用性和工作包排期绑定。某岗位如果 6 月份已经被其他项目占用,不能因为预算里写了 1 人月,就默认这个人一定能到位。资源计划至少要区分“已确认”“待确认”和“存在冲突”的人力。
在共享资源环境下,建议以岗位能力为先、人员姓名为后。先确认需要何种技能、投入窗口和决策权限,再由职能负责人确认具体人员。否则项目计划看似完整,实际可能依赖一个始终无法排入日程的专家。

3. 执行阶段:用轻量节奏维护数据质量
执行期间不必每天开成本会议,但应建立固定节奏。工作包负责人按周更新完成情况、剩余工作量、阻塞和风险;项目经理按月与财务核对成本归集;一旦出现范围变更或关键资源冲突,则不等待月报,立即更新预测。
我建议把状态信息限制在能推动决策的字段里。过多字段会让团队花时间填表,却无法解释偏差。至少要能回答:这项工作预计何时完成、还需多少投入、是否有依赖阻塞、完成后如何验收、成本是否已经归集。
| 记录内容 | 更新频率 | 主要责任人 | 管理用途 |
|---|---|---|---|
| 任务完成与剩余工作量 | 每周 | 工作包负责人 | 滚动预测进度和投入 |
| 人员实际投入 | 每周或按组织结算周期 | 团队成员、负责人复核 | 归集成本并发现资源偏移 |
| 范围变更与审批 | 发生时即时记录 | 项目经理、变更责任人 | 区分基准变化与执行偏差 |
| 成本预测与风险应对 | 每月;重大风险即时更新 | 项目经理 | 形成预算决策和升级依据 |
某些中大型企业会用项目管理平台统一维护需求、任务、人员投入、变更与风险信息。以 PingCode 为例,若组织已经通过该平台管理项目工作和交付,可以评估是否把工作项、工时记录、责任人、里程碑和变更流程连接起来。工具的作用是减少信息断层,不是自动替项目经理判断成本是否合理;成本率、财务确认规则和授权边界仍需组织自行定义。
4. 变更阶段:每次新增范围都要说明成本影响
新增需求不能只写“预计两天完成”。项目经理要明确新增工作对应的角色、人天、依赖、测试工作、上线影响和维护影响。一个看似小的业务规则,可能同时增加设计、开发、数据迁移、测试和文档工作。
变更评估至少回答五个问题:新增交付是什么?不做会产生什么影响?需要哪些角色投入?现有范围或日期是否要调整?由谁批准预算变化?若这些问题没有答案,需求可以进入待评估池,但不应悄悄混进已承诺计划。
5. 预警阶段:在超支成为事实前启动纠偏
预警不是发一封邮件告诉大家“成本有风险”,而是形成可执行的决策包。决策包应包括:当前基准、实际成本、完工预测、偏差来源、可选方案、每个方案的代价、需要批准的事项和最晚决策时间。
若项目存在不可逆的上线日期,项目经理要更早暴露风险,因为延期可能产生合同、运营或机会成本。若日期可调整,则应评估推迟是否能减少加班和返工。不同约束会改变方案排序,不能机械地把“按期”放在所有目标之前。
6. 结项阶段:核对总账并沉淀可复用基线
结项时要将预算、实际、承诺和预测逐项对账,确认未关闭的人员投入、待结算外包、遗漏的支持工作和上线后必要修复。未结清的成本不能因为项目状态改为“已完成”就消失。
复盘建议按工作包而不是按部门汇总。部门汇总能看出总支出,却很难告诉下一任项目经理数据迁移到底花了多少人月、测试返工主要发生在哪一类功能、架构评审投入是否减少后续缺陷。
七、风险控制:把成本风险变成可以提前管理的事件
1. 识别风险时写清触发条件
风险登记表如果只写“人员不足”“需求可能变更”,无法指导行动。应补充触发条件、影响范围、责任人、监测方式和应对期限。例如:“关键测试环境若在第 8 周结束前未完成,测试计划将压缩至少 1 周;责任人为环境负责人;第 6 周进行一次就绪检查。”
触发条件使团队能够提前行动,而不是等风险变成问题后再讨论。对成本管理而言,最好同时估算风险发生时的成本范围和最可能影响的里程碑,不必伪装出精确到小数点的概率。
2. 优先管控高影响、高不确定性的风险
项目经理可以用简单的风险评估矩阵,但要避免把分数当成客观真相。概率和影响分级的价值在于排序,而不是制造精度。对影响范围很大但概率较低的风险,也可能需要准备替代方案;对高频、低影响的风险,则要看累计成本是否显著。
| 风险事件 | 可能影响 | 早期信号 | 优先应对 |
|---|---|---|---|
| 关键岗位无法按期投入 | 等待、返工、关键路径延迟 | 排期反复变化、决策积压 | 提前锁定窗口,准备替代人员或外部支持 |
| 需求范围持续扩张 | 新增开发、测试和上线支持成本 | 待确认需求进入迭代计划 | 设立变更评估和批准机制 |
| 测试环境或数据准备延迟 | 测试资源闲置、后期集中加班 | 环境就绪检查项未关闭 | 分阶段验证环境,准备替代测试路径 |
| 高风险功能返工 | 开发与测试成本增加,发布风险上升 | 缺陷重复出现、验收条件不清 | 前置评审,缩短反馈周期并明确验收标准 |
3. 选择风险应对方式时,比较成本和剩余风险
典型应对方式包括规避、减轻、转移和接受。规避可能意味着改变范围或技术路线;减轻可能增加前期评审和测试投入;转移可能通过合同约定或供应商责任分担,但不代表项目方完全没有管理成本;接受则要明确风险承受人和准备金额。
判断应对是否划算,可以比较应对成本与风险损失的预期减少额。这个计算未必需要精密概率模型,但必须说明假设。例如,投入 2 万元做前置数据校验,可能避免后续 10 万元级别的数据返工;如果判断依据只是“感觉更稳”,就应把它标为管理判断,并在后续复盘验证。
4. 防止单点风险被当成普通资源波动
某个关键专家只投入 10% 时间,看起来不是大额人力成本,却可能掌握唯一的技术决策权。若他连续两周无法响应,多个工作包可能同时阻塞。成本表体现的是他的投入金额,风险表则要体现知识集中和替代能力。
减少单点风险不一定要再招一个同级专家。可选措施包括形成决策记录、安排知识交接、让第二人参与评审、降低对单一接口的依赖,或提前预订关键支持窗口。成本管理要关注“花费多少”,风险控制还要关注“关键能力是否可用”。
5. 变更控制要避免两种极端
一种极端是任何变化都不让进入,导致项目输出与真实业务需求脱节;另一种极端是先做再说,最后发现范围增加却没有预算和时间调整。合理做法是把变化分为必须变更、可分期变更和暂缓变更,并按价值、风险、成本和时效进行判断。
变更委员会不应成为所有小事的审批瓶颈。项目经理可以在授权额度内批准低风险调整,但超过预算、影响里程碑或改变验收标准的变更应升级。分级授权能兼顾响应速度和治理纪律。
八、不同情况下的行动建议与取舍
1. 固定预算、固定日期:优先保护核心范围与质量底线
当预算和日期都无法调整时,项目经理需要主动管理范围优先级,而不是假设团队可以靠加班完成所有事情。先确认必须交付的核心能力、法规与安全要求,再把低优先级功能分期或移出当前版本。
这种情况下的取舍是:范围需要灵活,质量底线不能随意下调。若把测试或安全验证直接压缩,项目可能把成本从项目阶段转移到上线后的故障、支持和整改中。决策应由业务负责人确认,而不能由项目经理独自替业务作出隐性牺牲。
2. 范围固定、日期可调整:比较延期成本和赶工成本
若范围不能删、日期可以协商,就应比较延期与赶工的总成本。延期可能增加团队驻场、合同费用、运营等待或机会损失;赶工则可能增加加班、并行开发冲突、缺陷和返工。只比较人力账面费用,会漏掉业务侧影响。
对关键路径任务,适度增加合适技能可能有效;对依赖高度耦合的工作,增加人员未必缩短工期,反而增加协调负担。项目经理应先找出真正限制完成时间的任务,再决定是否加人、改序、拆分交付或延后验收。
3. 预算有空间、需求不稳定:分阶段释放投入
当预算相对充足但需求高度不确定时,问题通常不是“钱够不够”,而是是否太早把资源锁进未经验证的方案。可以先批准探索、原型和技术验证投入,再依据业务假设是否成立释放后续开发预算。
代价是需要更清晰的阶段门和决策责任,项目周期内可能出现多次重新估算。对探索型工作而言,这比一次性承诺全年固定成本更诚实,也更利于及时停止低价值方向。
4. 资源紧张、多人共享:先管理优先级,再讨论分摊精度
如果稀缺人员同时服务多个项目,最优先的问题是组织是否明确项目优先级。没有优先级,只要求每个项目经理“协调一下”,最终往往形成频繁切换、计划失真和等待累积。
跨项目成本分摊可以按实际工时、约定比例或工作包权重执行,但应有例外处理规则。对于每月波动很大的专家支持,按实际投入可能更准确;对于稳定、低波动的基础支持,约定比例可能更经济。选择原则是让管理收益大于记录成本,而不是一味追求最细粒度。
5. 项目处于早期、数据不足:用区间和情景预测
在需求探索阶段,如果历史样本不足,不要强行给出貌似精确的人员成本。可以做低、中、高三种情景,说明各自假设、关键不确定因素和下一次更新节点。随着原型、用户验证和技术评审完成,再收窄估算区间。
区间估算的价值不在于让每个人都能接受一个数字,而在于让决策者看到风险边界。如果三种情景的差距很大,说明当前信息不足,下一步应优先购买信息:做技术验证、拆解复杂工作、确认外部依赖,或澄清业务规则。
6. 项目已明显超支:停止“平均分摊”,重新判断是否值得继续
已经超支时,第一步不是在每个团队均匀削减 10%,而是停止未经批准的范围扩张,核对剩余工作与已完成价值,并评估继续投入是否仍能实现目标。部分功能可能已经完成大半,削减会造成沉没成本浪费;另一些功能则可能尚未启动,及时取消更合理。
项目经理应把继续、缩减、暂停和终止作为真实选项。每个选项都要说明未来成本、剩余收益、法律或运营影响和退出成本。不能仅因为项目曾经投入很多,就自动选择继续;也不能为了显示立刻控费,就忽略终止带来的系统迁移或业务中断代价。
7. 组织需要提高管理成熟度:先统一口径,再上工具
如果工时口径、成本率和审批权限尚未统一,先上线复杂报表通常只会让错误数据更快传播。应先定义项目成本的核算范围、资源分摊规则、基准变更流程和责任人,再评估工具能否连接任务、投入、预算和风险记录。
对于 100 人以上、多个项目并行的组织,手工表格容易遇到版本冲突、重复填报和信息滞后。可以评估项目管理平台、企业资源系统和财务系统之间的衔接,但选型要围绕实际决策场景:项目经理是否能及时看到剩余工作量,职能经理是否能确认资源可用,财务是否能追溯核算口径,管理层是否能看到完工预测及风险来源。
九、落地指标与管理节奏:少看漂亮仪表盘,多看可行动数据
1. 建立一组互相制衡的指标
任何单一指标都可能被误读。成本执行率低可能是进展落后;人均产出高可能是范围被缩减;工时填报完整率高也不代表预测准确。比较稳妥的做法,是让成本、进度、质量和风险指标互相校验。
- 成本侧:预算偏差、完工预测偏差、已承诺未发生成本占比。
- 进度侧:里程碑按期率、关键路径任务完成情况、阻塞持续时间。
- 质量侧:验收通过率、缺陷返工投入、上线后修复投入。
- 资源侧:关键岗位冲突次数、人员切换频率、共享资源等待时间。
- 治理侧:变更审批及时率、预算预测更新及时率、风险应对关闭率。
指标要服务于行动,而不是为了比较不同团队谁的数字更好看。项目类型、复杂度、外部依赖和团队阶段可能完全不同。组织可以做横向分析,但要先分组和解释口径,不能拿简单的“单位人力成本”给复杂项目排名。
2. 采用分层会议节奏,避免管理成本反噬
周例会适合处理工作包、阻塞和剩余工作量;月度评审适合检查成本、完工预测和风险准备金;重大变更则应在发生时单独评审。若每周都要求管理层查看完整财务明细,决策成本会过高;若等季度评审才更新预测,又可能错过调整窗口。
项目经理应将讨论聚焦在异常与决策,不必逐条朗读状态。建议每次成本评审至少确认:预测是否更新、偏差原因是否有证据、有没有新的变更、风险是否触发、方案需要谁批准、下次复核时间是什么。

3. 把预测准确性作为管理能力,而非追责工具
预测误差可以反映估算能力和风险识别能力,但不能简单等同于项目经理表现。若业务方多次改变范围、资源迟迟无法确认,预测误差就不完全由项目团队控制。更公平的做法是区分可控误差与外部变化,并观察团队是否及时更新预测、是否主动暴露风险。
管理层如果惩罚“预测成本增加”,项目经理可能倾向于延迟报告风险;如果只认可“按预算完成”,团队也可能压低质量或隐藏成本。应鼓励及时更新和解释偏差,而不是把预测值当作不可更改的个人承诺。
十、常见工具与数据治理:系统能解决什么,不能解决什么
1. 先设计数据流,再决定工具组合
理想的数据流是:工作范围在项目管理系统中有明确记录,工作包负责人更新任务和剩余工作量,人员投入进入可追溯的工时或资源记录,财务系统按统一成本率或实际成本校准,项目经理形成滚动预测和风险决策。
现实里,系统之间常有权限、编码和时间周期差异。解决办法不是要求所有数据都在一个系统里重复录入,而是定义主数据来源:人员信息由哪个系统维护,财务成本以哪个系统为准,项目范围和任务在哪维护,发生差异时由谁处理。
2. 工具选型关注闭环能力,不只看报表数量
评估工具时,我会用一个具体场景测试:某关键岗位本月实际投入超过计划,任务剩余量上升,相关工作包存在阻塞,项目完工预测接近预算上限。系统能否让项目经理看到投入、任务、变更和风险之间的关系?能否追溯谁在何时修改了计划?能否将高风险事项升级给有权限的人?
如果工具只有汇总图表,却无法回到工作包和责任人,项目经理还是要在多个表格间手工找原因。若系统能记录工作项、负责人、阶段、投入和变更审批,则更可能支持闭环管理。不过,任何平台都无法替代成本率定义、组织授权和管理者做取舍。
3. 数据治理要保护团队信任
工时和成本数据涉及个人与团队,应明确用途、访问范围、保存期限和纠错方式。组织应告诉成员哪些数据用于项目核算,哪些用于资源规划,哪些不用于个人绩效排名。透明的用途边界能减少“填报会被误用”的顾虑。
同时要允许合理修正。成员可能漏填会议、支持工作或临时故障处理;项目负责人也可能把时间归错到工作包。把错误数据当成纪律问题,不利于形成真实记录。更好的方式是保留修改痕迹、说明原因,并让数据质量逐步改善。
十一、项目经理可以直接执行的成本管理清单
1. 项目启动前检查
- 交付范围、非范围内容和验收标准是否明确。
- 成本核算口径、成本率来源和共享人员分摊规则是否确认。
- 工作包是否能对应角色、工时、依赖和交付物。
- 关键岗位是否有实际可用窗口,资源冲突是否有升级路径。
- 高不确定工作是否采用区间估算、阶段预算或验证节点。
2. 每周检查
- 关键工作包是否按计划完成,剩余工作量是否发生变化。
- 人员投入是否偏离计划,偏离是范围变化、等待还是返工。
- 阻塞是否有责任人、解除条件和预计完成日期。
- 是否有未经批准的需求进入执行计划。
- 团队是否因资源切换、加班或依赖问题出现新的风险。
3. 每月检查
- 实际成本、已承诺成本和完工预测是否采用同一口径。
- 预算偏差能否拆解到具体工作包和成本驱动因素。
- 偏差来源是否有记录、数据是否经过责任人核实。
- 风险准备金是否按授权条件使用,剩余缓冲是否仍合理。
- 是否需要调整范围、日期、资源配置或预算授权。
4. 重大风险出现时检查
- 触发条件是否已满足,风险影响是否从假设变成事实。
- 是否存在更低成本的替代路径或分阶段交付方案。
- 新增投入是否真的缩短关键路径,还是只增加并行人数。
- 是否需要业务、财务、职能和治理角色共同决策。
- 决策后的预测、基准和沟通对象是否同步更新。
十二、结语:真正的成本控制,是让每一笔投入都能解释
1. 从“控制花费”转向“控制成本形成机制”
人力成本管理最容易被做成月底核算:发现超支、要求解释、提醒节省。这样的管理只能描述过去。有效的管理应能提前看到范围变化、关键岗位冲突、返工增加、等待积累和完工预测恶化,并在风险变成事实之前改变计划。
我认为项目经理最重要的成本能力,不是准确预测每个人下个月会用多少小时,而是建立一个能持续修正的预测机制:工作包可追溯,人员投入有依据,变更经过授权,偏差能解释,决策有责任人。
2. 下一步从一张可复核的表开始
如果你正在管理一个项目,不必先上复杂系统,也不必先做几十个指标。下一步可以挑选一个关键工作包,写清预算基准、已完成成果、实际投入、剩余工作量、已承诺资源、当前风险和预计完工成本,再让工作负责人、职能经理和财务共同核对口径。
当这张表能够解释“为什么会偏差、还会花多少、有哪些选择、谁来决定”,你就已经从事后算账迈向了全过程成本管理。项目成本的真正可控,不是数字永远不变,而是变化出现时,团队知道它从哪里来、会带来什么、现在该做什么。
常见问题解答(FAQ)
1. 项目人力成本应该按什么口径核算?
我在做项目预算时,发现同一个岗位在不同报表里的成本差异很大:有人只算工资,有人还把社保、奖金和外包费用算进去。我该怎么统一口径,才能让预算、实际支出和项目复盘真正可比?
先明确核算对象、期间和成本范围,再统一到“人日成本”或“人时成本”。常见口径是:员工人力成本=工资、奖金、雇主承担的社保公积金及福利等;外包人员则按合同费用和实际投入核算。是否计入管理分摊、办公设备等间接费用,要根据决策用途单独列示,避免与直接人力成本混在一起。
举例来说,某岗位月度综合成本为 24,000 元,按每月 20 个有效工作日计算,人日成本为 1,200 元;若项目实际投入 15 人日,直接人力成本就是 18,000 元。关键判断是:预算和实际必须使用同一口径,不能预算按工资估算、复盘却把福利和分摊全部计入。
2. 项目经理如何尽早发现人力成本超支风险?
我担心项目到了验收阶段才发现投入远超预算,但日常看进度时又很难判断成本是否已经失控。除了统计已经发生的工时,我还能用哪些信号提前识别风险?
不要只看累计工时,要同时看已完成工作、剩余工作量和人员成本率。可以每周对比计划人日与实际人日,并检查关键岗位是否持续加班、需求变更是否增加、任务是否反复返工。
举例:项目预算为 200 人日,完成度约 40% 时已投入 110 人日,按当前消耗速度推算总投入可能达到 275 人日,超支风险已很明显,即使账面还没有超预算。此时应先拆分剩余工作并重新估算,而不是简单要求团队“提高效率”;如果超支来自范围扩大,应走变更评估并同步调整预算、交付范围或时间。
3. 如何区分项目人力成本超支是估算失误、需求变更还是执行低效?
我遇到过项目工时超出预期,却很难判断究竟是最初估算太乐观,还是中途需求不断增加,也可能是团队执行出了问题。如果原因没有分清,复盘时很容易把责任推给某个岗位,我该怎么分析?
把工时偏差按原因和任务拆开,而不是只看总数。至少区分原范围内工作、经批准的变更、返工缺陷、等待与协调、估算误差,并为每类记录影响人日及证据,例如变更单、缺陷记录或任务日志。
假设某项目比预算多用 30 人日,其中 18 人日来自新增需求、7 人日来自验收缺陷返工、5 人日来自原任务估算偏差,那么管理动作应分别是补充变更预算、分析缺陷根因、校准估算方法,而不是笼统认定团队效率低。若工时记录粒度太粗,先改进记录规则;不完整的数据不适合直接用于绩效归因。
4. 项目出现人力成本风险后,项目经理应该按什么顺序处理?
我发现项目预算可能不够,但客户交付时间已经承诺,团队也不可能无限加人。我想知道应该先压缩范围、调整排期还是申请资源,怎样避免一个决定解决成本问题却引发更大的交付风险?
先确认偏差是否真实:核对成本口径、已投入工时和剩余工作量;再定位超支来源及其对关键路径的影响。随后准备至少两个可比较方案,例如保持范围并延长工期、削减低优先级需求、增加资源并承担新增成本,列清各自的成本、交付日期、质量和风险影响,再由有权限的干系人确认。
不要把“加人”当成自动提速方案:新成员需要熟悉业务和协作流程,短期可能增加沟通成本。决策后应更新预算基线、范围或计划,并设置每周复核点;若实际消耗连续偏离新基线,就及时升级,而不是等到预算耗尽才报告。
核心关键词
文章包含AI辅助创作:人力成本管理指南:项目经理如何做好成本管理,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/589485
读者评论
共享人员的成本归属确实很容易被忽略。我们团队以前按计划比例分摊,月底才发现实际投入差别很大;后来改成定期核对,预测更准了,但记录频率也得控制,不然填报负担会上来。
我比较认同把已发生、已承诺和剩余预测分开看。只看财务入账会有滞后,不过预测值本身也依赖工作量估算,最好同时注明关键假设和不确定项,免得一个数字显得过于精确。
文章把等待和返工分开分析很实用。实际项目里,等待未必能直接转成可削减成本,但反复出现时确实该追依赖和审批流程。想请教的是,团队如何给受阻工时定口径,避免不同项目统计出来无法比较?
