项目实际成本超预算,很多时候不是因为项目经理不会算,而是因为“成本发生”与“成本被看见”之间隔了一个月:工时月底才补填,采购费用在报销后才入账,外包变更已经执行却没有同步预算。等财务报表出来,钱已经花完,团队只能解释差异,来不及调整。我的判断是,实际成本管理的关键不在于多做一张表,而在于建立一套能及时捕捉成本、明确归属、触发行动并留下审计依据的制度。本文提供一套从口径、流程、责任到模板的实操方法,并用明确标注的情景模拟说明如何落地。

一、先讲核心结论:实际成本管理不是月底核账,而是过程控制

1. 实际成本要回答四个问题

项目经理在管理实际成本时,至少要能回答四个问题:钱已经花了多少、这些钱对应什么工作、与批准的预算相比偏差在哪里、接下来应当采取什么措施。若只能回答第一个问题,得到的只是总账数字,不能据此判断项目是否健康。

我通常把实际成本管理拆成四个动作:定义口径、及时采集、按工作归集、触发决策。任何一个动作缺失,都会让报表看起来完整,却无法指导项目执行。

  • 定义口径:明确人工、采购、外包、差旅、设备及间接费用如何计入项目。
  • 及时采集:规定数据产生、提交、审核、入账的时限和责任人。
  • 按工作归集:将费用关联到工作包、交付物或变更事项,而不只挂在项目名称下。
  • 触发决策:设定偏差阈值、升级路径和纠偏措施,避免报表只用于解释过去。

2. 先把“实际成本”与“已支付金额”分开

实际成本不等于已经付款的现金。外包团队本月已经完成并验收的工作,即使发票下月才到,也可能已经形成应计成本;已支付的设备预付款,如果设备还未交付、按企业会计政策尚未转入项目成本,也不能简单视作本月工作消耗。

因此,项目制度应当区分至少三类金额:已发生或应计成本、已开票金额、已支付金额。三者用途不同:实际成本分析关注资源消耗和成本归属,现金流预测关注付款节奏,财务核算则遵循企业会计政策。项目经理不能用“付款了多少”替代“工作实际消耗了多少”。

3. 先设小而有效的控制,再增加精细度

对多数项目而言,第一阶段不需要追求每一笔费用都实时入系统。更现实的起点是:人工工时每周更新,采购及外包按承诺、验收、入账分阶段更新,项目经理每周看一次趋势,月末与财务对账。先让关键成本有责任人、有来源、有时间,再逐步提高颗粒度。

下面的图表是一个情景模拟,用于说明数据延迟如何压缩管理窗口,并非行业统计。项目团队可以用自己的周报和财务入账日期,计算本组织的成本可见性延迟。

实际成本实操方法:项目经理提升成本管理效率的制度设计方法与模板

二、背景和真实场景:为什么报表完整,项目经理仍然管不住成本

1. 同一笔项目成本,往往分散在不同系统和流程里

在我见过的项目治理场景中,成本信息通常分散在工时表、采购系统、财务系统、合同台账和项目周报中。采购系统知道订单金额,财务系统知道发票和付款,项目团队知道工作完成到什么程度;但这些信息的更新频率、项目编码和归属方式可能并不一致。

于是出现一种典型情况:项目经理的预算表显示“尚有余量”,采购台账里已经有待交付订单,外包负责人手中还有已完成但未验收的工作,财务系统则要等发票到达后才显示成本。每张表都可能是正确的,拼在一起却不一定能回答当前项目到底承诺了多少、消耗了多少、还要花多少。

2. “发生时间”与“入账时间”不一致,会扭曲成本趋势

工时通常按工作发生日期记录,采购成本可能按到货、验收或发票日期入账,外包费用可能按里程碑验收确认。若项目经理只看财务入账月份,就可能把前一个月的资源消耗误认为本月突然超支,也可能把已经完成的外包工作误认为尚未发生成本。

制度上应保留两个时间字段:成本归属期间和财务入账期间。前者用于项目过程分析,后者用于财务对账。两者有差异时,报表不应把差异隐藏,而应显示“已发生未入账”或“跨期调整”等状态。

3. 项目经理最需要的是“未来会发生什么”

单看累计实际成本,无法判断项目最终会花多少钱。一个项目目前支出较少,可能是进度落后导致工作尚未开展;另一个项目支出偏高,也可能是设备采购提前发生,但总成本仍在批准范围内。成本必须结合进度、剩余工作、承诺金额和风险判断。

我建议项目例会至少同时看四个数:批准预算、累计实际成本、已承诺未入账成本、完工预测。这样才能区分“暂时没花出去”和“预计最终花不完”,也能区分“账面超支”和“因采购时点提前形成的短期偏差”。

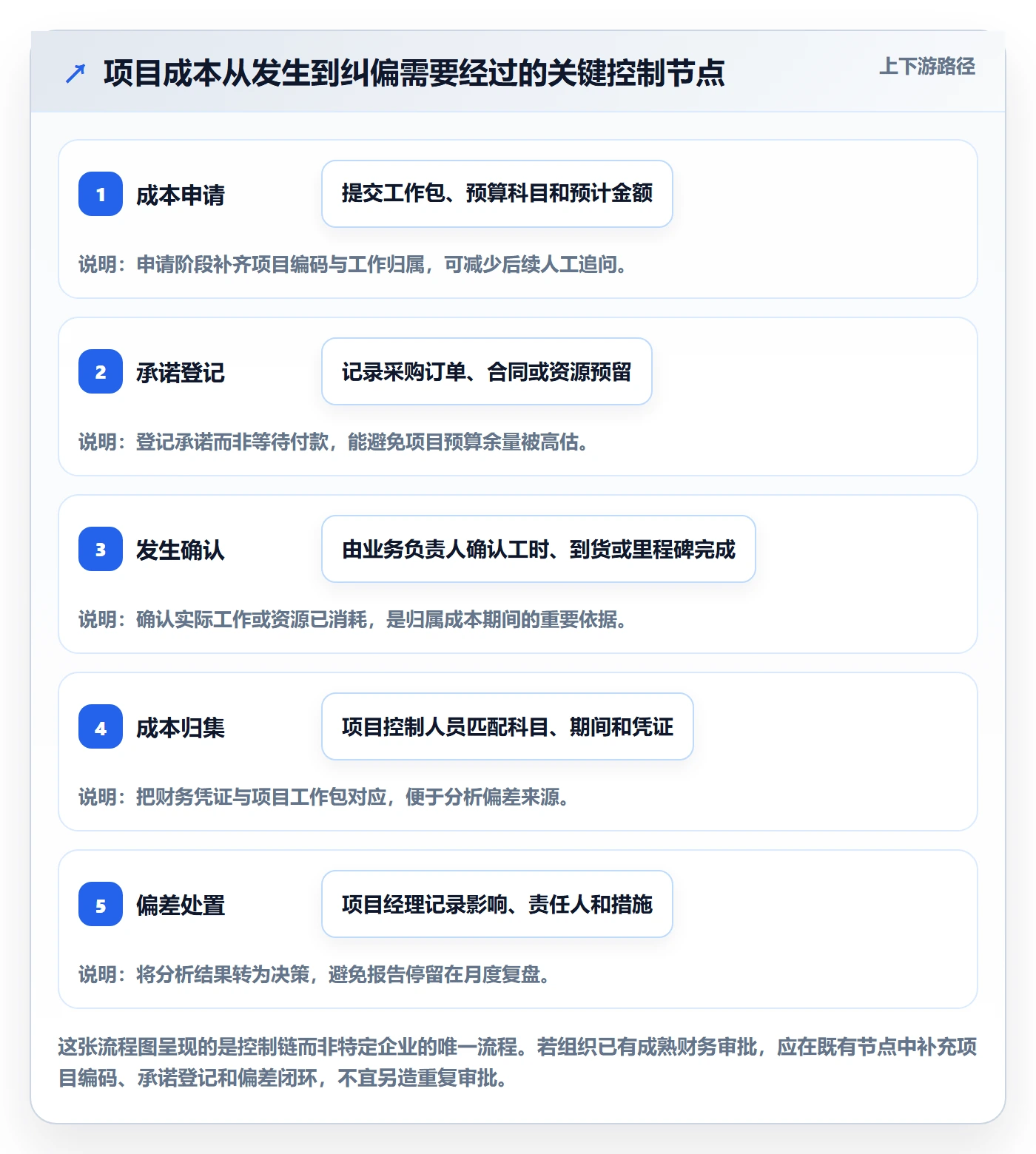

4. 先画出成本信息的流转路径

制度设计前,我会先沿着一笔典型成本从发生到入账走一遍:谁发起、谁审批、谁提供依据、谁确认归属、谁更新项目台账、谁复核、谁处理差异。这个步骤比直接购买系统或扩充报表更重要,因为流程里没有责任人的字段,系统只会更快地产生缺失数据。

以下流程图数据是情景模拟,用来示意成本信息可能经过的节点及每个节点的控制重点。实际流程应按企业审批制度和财务政策调整。

实际成本实操方法:项目经理提升成本管理效率的制度设计方法与模板

三、常见误区:看起来精细,实际却削弱管理效果

1. 只看已付款金额,把现金流当成成本

付款节奏会受合同条款、发票周期和审批速度影响,和工作消耗不必同步。若项目经理只看已付款金额,可能在未付款的外包工作已经完成时误判预算充足;也可能因设备预付款集中支付而误判项目当期成本突然失控。

可行做法是分别维护实际成本、已承诺金额和已付款金额,并在项目视图中说明每个口径的定义。三类金额可以汇总展示,但不能混成一个没有解释的“已花费”。

2. 工时填得越细,成本数据就越准确

要求员工每天按十分钟颗粒度填工时,听起来很精确,实际可能增加填报负担、诱发估填,最终让数据看似细密却缺少可信度。对于以人力为主要成本的团队,工时记录的价值在于支持资源分析和工作归属,不在于追求虚假的分钟级准确。

我更倾向于先统一到工作日或半工作日粒度,并规定每周完成提交、负责人抽查异常。只有在合同计费、法规要求或高风险成本分摊确有需要时,才提高记录颗粒度。

3. 将所有费用平均摊到项目,制造“完整”的成本表

间接费用确实需要分摊时,必须说明分摊基础,例如工时、设备使用量或合同约定比例。若把管理费、公共资源和部门费用简单平均到所有项目,项目之间的成本比较会失真,团队也无法判断哪些成本能通过项目决策改变。

建议把成本分成直接可追溯成本、按规则分摊成本和暂未分配成本。对后两类,应在报表中显示分摊依据或未分配原因,不要为了让表格“填满”而制造无依据的精确数。

4. 超预算才处理,未超预算就不看风险

预算不是一条“没越线就安全”的边界。若某关键工作包已经消耗了计划成本的八成,却只完成一半进度,即使项目总预算暂时没有超,也可能预示完工成本会显著增加。反过来,预算消耗较快也可能是计划内的采购前置,不一定需要立即叫停。

因此,偏差判断应同时看金额、趋势、工作完成度和剩余工作。项目经理需要区分一次性偏差与持续性偏差,并识别偏差究竟来自范围变化、效率下降、价格变化还是记录错误。

5. 预测数由项目经理一个人“拍出来”

完工预测若只由项目经理凭经验填写,容易变成对上汇报的乐观数字。预测应由工作包负责人提供剩余工作估计,由采购或财务提供未结承诺和合同信息,再由项目经理综合风险作出判断。预测需要有假设,不能只有一个结果数字。

尤其要把“最可能情景”与“风险情景”分开。前者用于常规计划,后者用于决策预留。不能把风险情景当作必然发生,也不能因担心预算压力而把风险从预测中删掉。

6. 只在月末做对账,平时没有预警

月度核算适合财务控制,却未必足以支持项目执行。若项目周期短、资源消耗快,月底才看数据可能已经错过调整人力或变更采购的窗口。周度监控不意味着每周关账,而是每周更新足以影响决策的领先信息。

较有效的组合是:周度看工时、采购承诺、里程碑和高风险偏差;月度做凭证对账、科目确认和完工预测复核。管理频率应由成本暴露速度决定,而非机械地统一为一个周期。

实际成本实操方法:项目经理提升成本管理效率的制度设计方法与模板

四、专业判断逻辑:用一套可复核的口径判断成本健康度

1. 先建立成本字典,定义“什么算项目成本”

成本字典是制度的基础。它应当说明每类成本的归属规则、数据来源、确认时点、责任人、是否计入项目基线及如何处理跨期事项。没有字典时,不同项目经理可能对同一种费用采用不同口径,横向比较就失去意义。

成本类别 建议归属依据 采集来源 常见控制点
内部人工 实际工时乘以经批准的标准成本率,或按企业既定核算口径 工时系统、人员成本率表 标准成本率版本、工时审核、跨项目归属
外包服务 按合同里程碑、验收结果或企业会计政策确认 合同、验收单、发票及应计记录 已完成未开票工作、范围变更、验收条件
采购与设备 按采购用途、交付状态和适用会计政策处理 采购申请、订单、收货单、发票 预付款、未交付订单、共用设备分摊
差旅及现场费用 按出差任务和受益工作包归属 报销单、出差审批、项目任务记录 跨项目行程、超标准费用、报销延迟
间接费用 按批准的分摊方法或单独列示 财务分摊规则、部门费用台账 分摊基础一致、规则版本可追溯

表中不是会计政策替代品,而是项目管理层的归集规则示例。具体确认时点和财务处理应与企业会计部门协商一致,避免项目台账和总账口径冲突。

2. 把成本分成“实际、承诺、预测”三层

实际成本记录已经发生或按适用规则应计的资源消耗;承诺成本记录已经通过合同、订单或批准申请锁定的未来支出;预测成本则估算尚未承诺的剩余工作。三者共同构成对项目最终成本的判断。

完工预测(EAC)的基本逻辑可以写成:完工预测 = 累计实际成本 + 已承诺未入账成本 + 未承诺剩余工作的预测成本 + 已识别风险调整。注意,若已承诺金额已经计入累计实际成本,就不能再重复相加。

在挣值管理场景中,可使用常见估算关系作为参考,例如当成本偏差被认为会持续时,完工估算可按预算成本基准除以成本绩效指数进行推算。但公式只有在进度、范围和成本归集可靠时才有意义,不能把一个指数当作预测责任的替代。

3. 将偏差拆解为金额、进度、原因和可控性

我会把一次成本偏差拆成四个维度:偏差金额有多大、发生在哪个工作包、对应工作完成了多少、偏差原因是否可控。只有这样,项目经理才能判断应该调整资源、控制范围、重新谈判价格,还是先修正数据。

常见原因可分为五类:估算基线不合理、工作量超出预期、单位价格变化、范围或需求变化、成本记录错误。分类并非为了追责,而是为了让纠偏措施与根因匹配。价格上涨的问题,不能靠要求团队少填工时解决。

4. 用阈值触发行动,不用阈值替代判断

项目可以设置预警阈值,例如工作包成本偏差达到一定金额或百分比时要求说明,项目完工预测超过授权预算时升级审批。阈值应结合项目规模和风险制定,而不是所有项目使用同一个百分比。

下面的阈值是建议基准,不是行业统计。组织应根据历史偏差、项目周期、授权层级和风险承受度校准。小额项目可用金额阈值,大型项目则应同时使用比例和绝对金额,避免过小波动频繁升级,也避免大项目的重大金额被低比例掩盖。

状态 建议触发条件 要求动作 责任层级
正常 偏差在项目设定容忍区间内,且完工预测未突破授权预算 周度更新,月度复核趋势 工作包负责人、项目经理
预警 单一工作包偏差持续扩大,或完工预测逼近预算上限 提交根因、剩余工作估算和两项纠偏选择 项目经理、职能负责人
升级 预测超过批准预算,或出现未经批准的范围和合同承诺 冻结非必要新增承诺,评估变更、范围取舍或追加授权 项目发起人、治理委员会或授权人

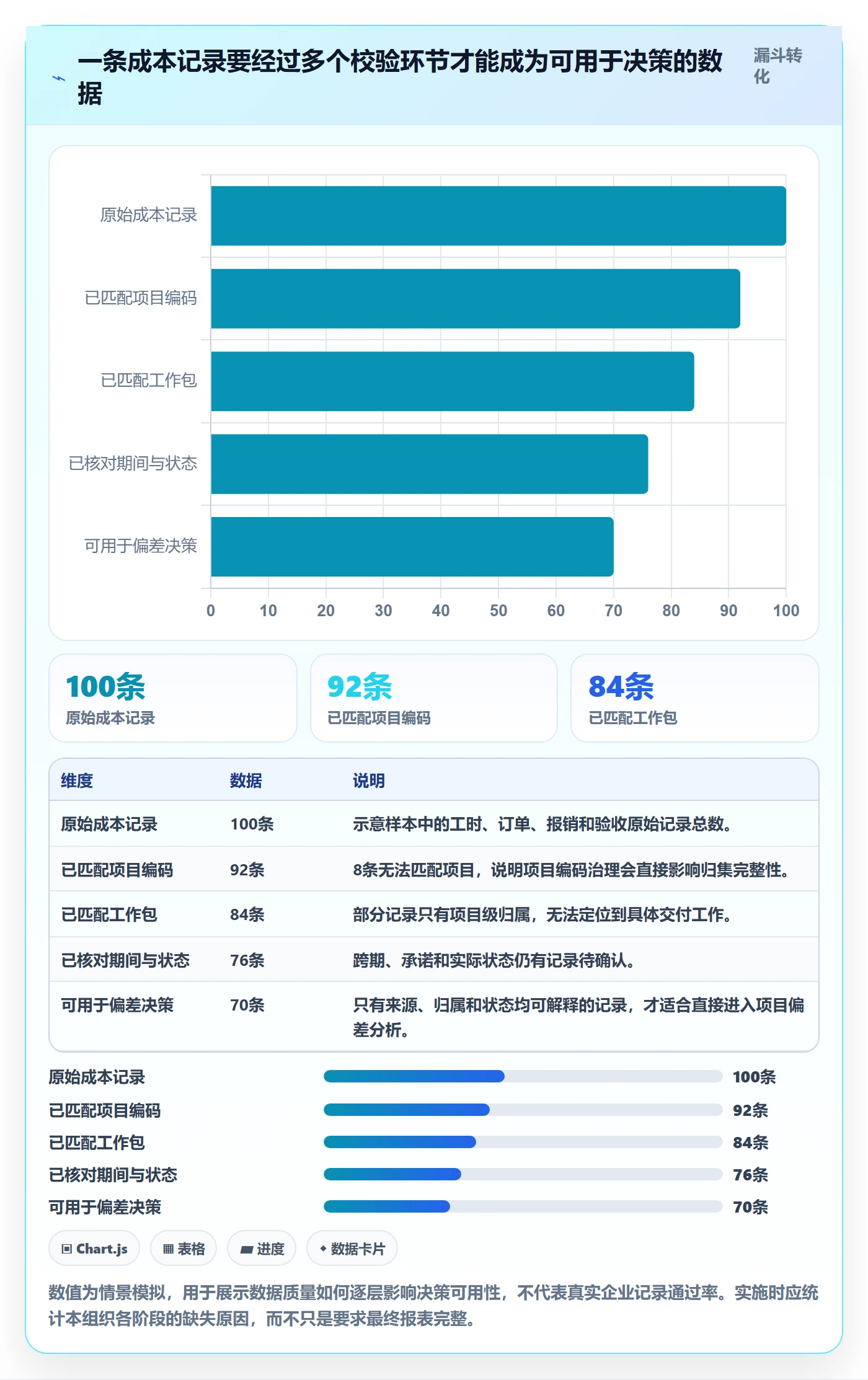

5. 让每个指标都对应一个管理动作

指标不是越多越好。若成本报告里有二十个数字,却没有任何数字对应责任人和处理期限,信息密度高不等于管理有效。我通常优先保留能够推动决策的指标,并为每项指标写清楚“达到什么状态,谁在几天内做什么”。

  • 成本偏差:识别累计实际成本与预算基线的差异,进一步拆到工作包。
  • 承诺成本:识别已经锁定但尚未入账的资金,避免可用预算被高估。
  • 完工预测:判断当前方案是否可能突破授权额度。
  • 成本绩效趋势:观察单位成本和资源效率是否连续恶化,而不是只盯单月波动。
  • 未解释差异:衡量数据质量;超过约定时限仍未归因的差异应升级处理。

实际成本实操方法:项目经理提升成本管理效率的制度设计方法与模板

五、具体案例与数据观察:一项交付项目如何从月底追账转为周度控制

1. 案例边界与数据口径

下面案例是为了说明制度设计方法而构造的情景模拟,并非真实客户数据或行业平均水平。假设一个企业内部数字化交付项目,预算基线为100万元,计划周期20周,团队包含内部研发、实施人员和外包服务。项目初期只在月末汇总财务实际发生额,采购承诺与工时分布没有进入同一视图。

第8周的月末报表显示累计实际成本40万元,项目负责人一度认为进度正常。然而工作包负责人提供的工时数据表明,核心集成工作只完成约三分之一;采购台账另有18万元订单已审批未入账,外包团队完成的阶段工作还有6万元待验收。仅看40万元,项目经理看不到剩余预算已经被占用的风险。

2. 先做成本桥接,而不是先追问谁超支

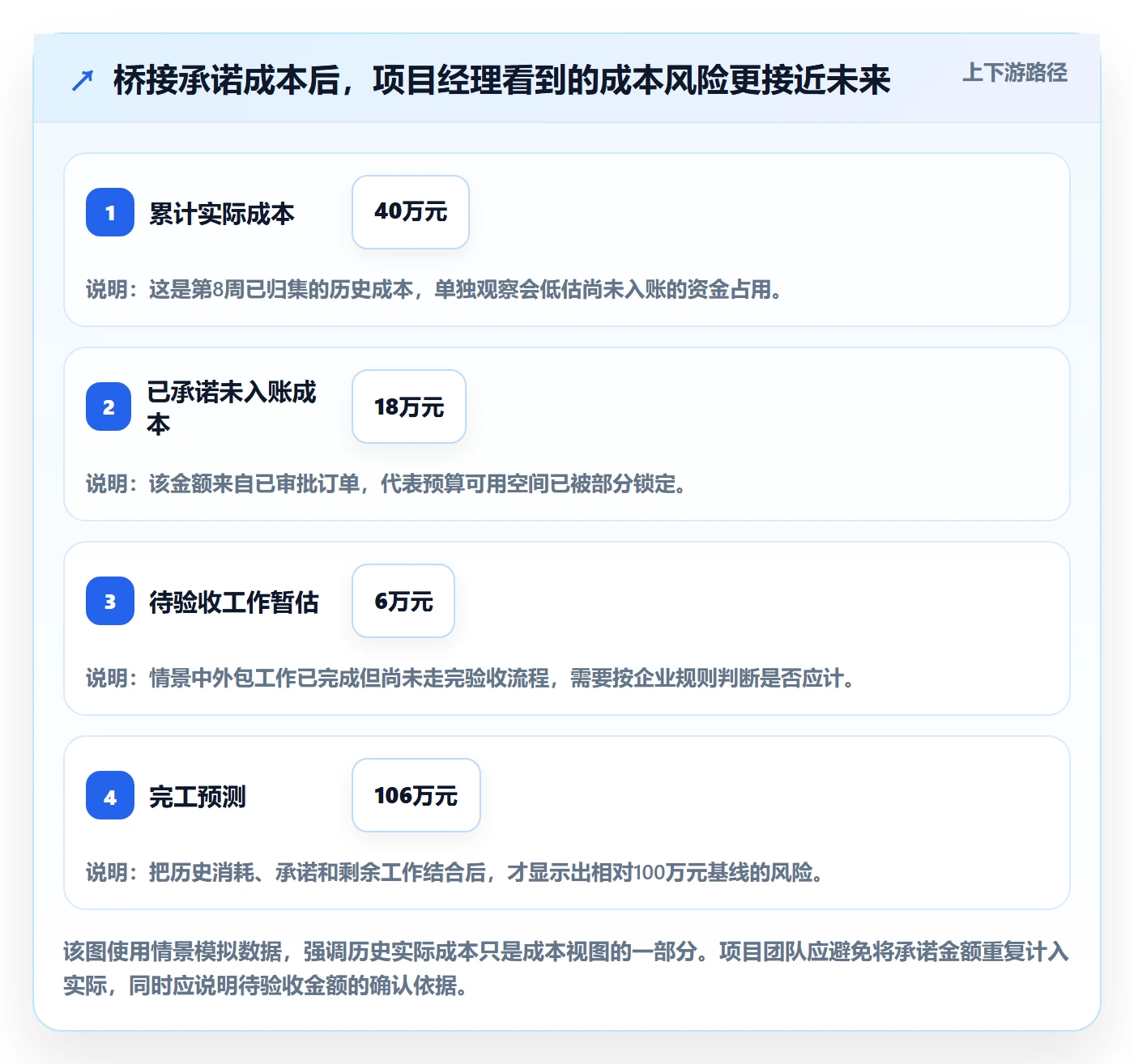

项目组将信息统一到同一个工作分解结构下,并把“已发生、已承诺、待估算”分开。假设已发生实际成本为40万元,承诺未入账金额为18万元,已完成未验收的外包工作按合同和企业规则暂估6万元,剩余未承诺工作估算为42万元,则当前完工预测为106万元。

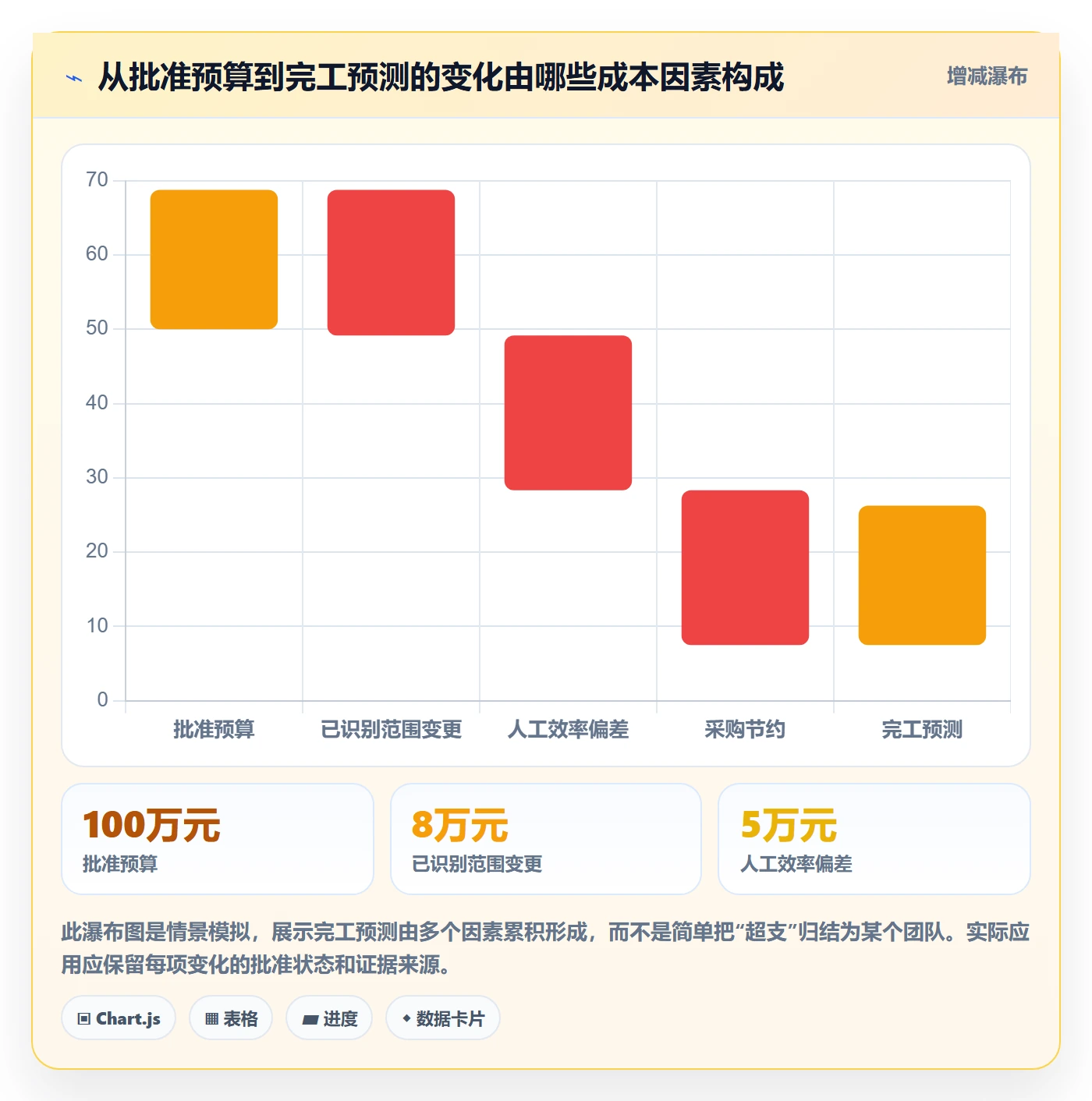

这个预测不等于已经超支6万元的事实结论,而是一次风险提示。团队进一步发现,外包阶段工作中有部分来自已批准的接口变更,人工工时偏高则与一次返工和测试环境延迟相关。两种原因的处理方式不同:变更需要确认预算与范围授权,返工需要分析质量和协作问题。

3. 纠偏方案要写成可比较的决策,而不是口号

项目组没有使用“加强成本控制”作为行动项,而是形成三个可选方案:维持全部范围并申请预算调整;将一个低优先级报表功能移至后续阶段;保留范围但增加一次技术评审,控制返工和外包变更。每个方案都估算成本影响、交付影响和风险,并由有权决策的人批准。

在这一情景中,团队选择延后低优先级功能,预计减少6万元外包与测试支出;同时增加技术评审,预计增加1万元短期投入。项目预测成本由106万元降至约101万元,但关键集成风险仍被单独列为风险项。这里的数字用于展示决策结构,不应被理解为每个项目都能通过减少功能获得相同收益。

4. 用周度台账把“预测”变成可验证的闭环

项目经理每周更新工时、承诺、验收与风险,工作包负责人说明剩余工作量,采购负责人确认订单状态,财务伙伴按月核对入账。每一项偏差都记录来源、影响、措施、责任人和截止日期。这样,即便月度关账数据尚未完成,团队仍能依据领先信息判断是否需要调整。

观察时点 累计实际成本 已承诺未入账 剩余工作估算 完工预测 管理判断
第8周旧口径 40万元 未纳入 未重新估算 仅凭实际额判断 数据不足,不能据此确认预算安全
第8周桥接后 40万元 18万元 48万元,含待验收工作暂估 106万元 需区分范围变化与执行效率偏差
纠偏方案批准后 按实际发生更新 按订单和合同更新 约43万元,含技术评审投入 约101万元 仍需监控关键集成风险和返工趋势

案例的重点不是“预测一定准确”,而是预测有来源、有假设、能被下一周的数据验证。若预测连续三周偏离实际,就应检查剩余工作估算方法,而不是不断调整数字让它贴近预算。

实际成本实操方法:项目经理提升成本管理效率的制度设计方法与模板

六、可直接落地的制度设计:把责任、时限、证据和升级路径写清楚

1. 制度正文至少包含六项规则

制度不用写得很厚,但必须覆盖关键控制点。若制度只写“项目经理负责成本管理”,却没有数据更新时间和审批边界,执行时依然会回到个人习惯。

  1. 适用范围:明确哪些项目必须维护成本台账,是否按金额、周期、合同性质或风险分级。
  2. 成本口径:定义直接成本、间接成本、承诺成本、应计成本和现金支付的区别。
  3. 数据责任:指定工时、采购、外包、差旅及财务数据的提供者和复核者。
  4. 更新频率:写明周度更新、月度对账和重大事项即时更新的时限。
  5. 偏差处理:规定预警、升级、变更审批和预算调整的触发条件。
  6. 留痕要求:保留原始凭证、估算假设、审批记录、版本和变更原因。

2. 划分项目经理、工作包负责人和财务伙伴的职责

成本责任不应集中在一个人身上。项目经理负责整合预测、判断偏差并组织决策;工作包负责人提供已完成工作、剩余工作量和风险;采购或合同负责人提供订单、合同和变更状态;财务伙伴确认核算口径及入账情况。职责分清,才能避免项目经理既要猜工作量又要追发票。

角色 主要责任 不应替代的工作
项目经理 维护预算基线、整合完工预测、组织偏差决策 不代替财务确定会计处理,不凭空估计工作包进度
工作包负责人 确认完成情况、剩余工作和资源需求 不自行变更项目预算或合同授权
采购或合同负责人 维护申请、订单、合同、变更和交付状态 不把订单金额直接当作已发生实际成本
财务伙伴 核对会计口径、凭证、跨期和成本率规则 不替项目团队判断剩余工作量和交付优先级
项目发起人或授权人 审批预算调整、范围取舍和重大风险响应 不以口头同意替代正式变更记录

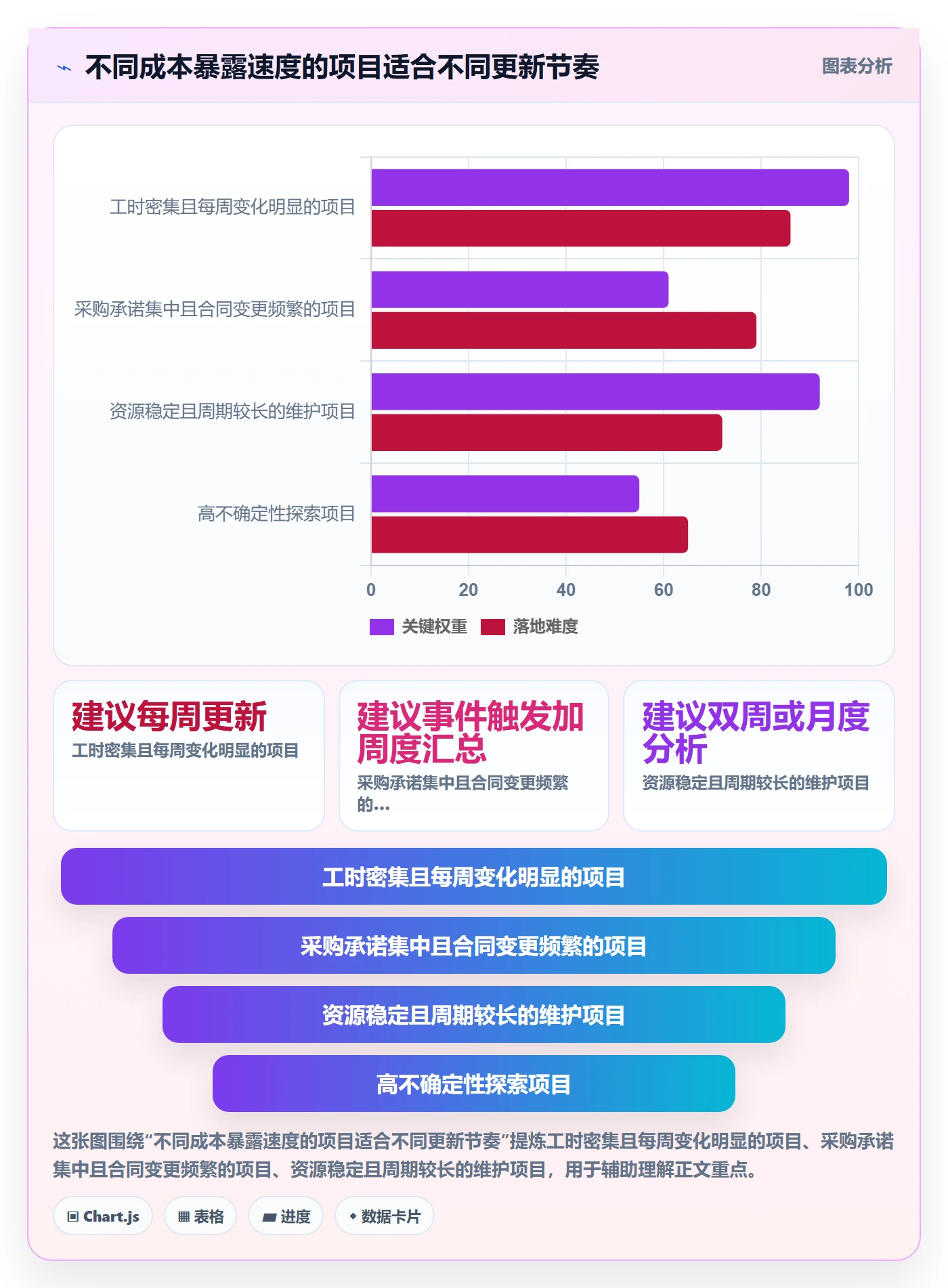

3. 规定更新频率和数据质量服务时限

成本数据的更新节奏应与资源消耗和决策节奏匹配。对人力密集、变化快速的项目,可以每周更新工时和剩余工作估算;对采购周期长的项目,应在订单、变更和验收节点及时更新承诺;财务入账仍按企业关账节奏进行。

制度可以设定一个可执行的服务时限,例如工时在每周结束后两个工作日内提交,工作包负责人在一个工作日内复核,采购承诺在审批通过后两个工作日内进入项目台账。时限应经过试运行,不宜直接把无法执行的要求写进制度。

4. 设置例外处理机制,避免所有问题都走同一条审批链

紧急采购、重大安全事件、跨期应计、合同争议等事项可能无法按普通流程处理。制度应规定例外申请所需信息、临时授权人、事后补录期限和审计证据。例外机制不是绕过控制,而是让必要的快速决策仍然可追溯。

建议对例外事项保留申请时间、原因、授权人、金额上限、适用工作包和补录截止日期。若项目频繁使用例外流程,应复盘是流程过慢、项目计划不足,还是团队将例外当成常态。

5. 让变更预算、变更范围和成本预测联动

范围变更通过后,应同步调整预算基线、工作计划、采购承诺和完工预测。仅更新需求文档、不更新成本台账,会让团队继续拿旧预算解释新范围;只加预算不记录变更原因,则会掩盖原始执行偏差。

每次变更至少记录原基线、变更内容、成本影响、进度影响、风险、批准人和生效日期。报表应能区分“批准的基线变化”与“未经计划的执行偏差”,这两者的管理含义完全不同。

七、模板:项目成本台账、周度快照与偏差决策记录

1. 项目成本台账模板

以下字段可直接用于电子表格或管理系统。团队可根据项目规模删减,但不建议删除成本归属期间、来源凭证、状态和责任人等追溯字段。

字段 填写说明 示例
项目编码 与财务、采购或合同系统一致的唯一编码 PRJ-年度-序号
工作包编码 对应工作分解结构中的可管理单元 WP-集成测试
成本类别 内部人工、外包、采购、差旅或间接费用 外包服务
成本归属期间 工作或资源消耗实际归属的期间 第8周
财务入账期间 凭证在财务系统记账的期间 第9周
预算基线 当前批准版本的预算金额 12万元
累计实际成本 按项目口径确认的已发生或应计金额 5万元
已承诺未入账 订单或合同已锁定但尚未计入实际的金额 3万元
剩余工作估算 完成当前批准范围预计还需投入的成本 5万元
完工预测 实际、承诺、剩余估算及风险调整的合计 13万元
差异原因 标注范围、工作量、价格、效率、时点或数据问题 新增接口变更
证据链接 关联合同、订单、工时记录、验收单或审批记录 文档编号或受控链接

2. 周度成本快照模板

周度快照应控制在项目团队能够稳定维护的范围内。它不是财务关账表,而是用来快速判断本周发生了什么、未来风险在哪里、需要谁做什么。

  • 本周成本变化:实际成本、承诺成本、待验收或待入账金额的变化。
  • 预算状态:当前批准预算、累计实际、完工预测及与上周预测的差异。
  • 工作状态:关键工作包计划完成度、实际完成度和剩余工作估算。
  • 主要偏差:偏差金额、原因分类、影响范围和是否可控。
  • 行动项:措施、责任人、截止日期、需要的审批及完成证据。
  • 预测假设:关键价格、资源可用性、范围和风险假设是否变化。

3. 偏差与决策记录模板

当完工预测超出容忍区间,项目经理可以使用以下结构提交决策,而不是只发一封“成本超支说明”。

决策字段 需要回答的问题
偏差描述 发生在哪个工作包,当前金额和趋势是什么?
数据依据 工时、订单、合同、验收或估算来自哪里?
根因判断 属于范围变化、效率、价格、估算、时点还是数据质量问题?
方案比较 维持范围、调整范围、换资源或追加预算各有什么成本与交付影响?
推荐方案 项目经理建议什么,依据是什么,主要风险是什么?
审批与时限 谁有权批准,最迟何时决策,逾期会影响什么?
复核结果 措施实施后,实际成本和完工预测是否按预期变化?

4. 模板落地时先做字段映射,不要同时复制多套台账

如果组织已经有财务、采购或项目管理系统,先确认现有字段能否承载项目编码、工作包、成本期间、承诺状态和预测数据。重复维护多张表会造成版本冲突,也会让项目团队把时间花在对账而非判断上。

工具可以帮助统一流程和视图,但不会自动解决口径不一致。对于中大型企业或百人以上组织,选择项目管理平台时,我会重点验证它能否与工时、采购、财务和审批流程形成清晰的数据边界,能否保留变更记录、权限与审计轨迹,以及是否支持按项目、工作包和成本类别查看趋势。若工具只提供看板,却无法表达成本口径和财务对账关系,仍需配合明确的制度与数据接口。

实际成本实操方法:项目经理提升成本管理效率的制度设计方法与模板

八、不同情况下的行动建议:制度要随项目风险和管理成熟度调整

1. 小型、短周期项目:重视快速可见,不要过度建设

如果项目团队人数少、周期短、成本结构简单,适合采用轻量台账和短周期复盘。至少记录批准预算、实际成本、承诺金额、剩余工作估算和偏差行动。项目经理可以每周更新,财务按月核对。

此类项目不必为每一笔小额费用设计复杂审批链。更重要的是把范围变化、外包承诺和人员投入纳入同一视图,并确保项目结束时能够解释预算差异。

2. 人力成本占比高:先解决工时质量和成本率治理

对咨询、研发、实施等人力密集项目,工时归属质量会显著影响成本判断。应先统一工作包结构、工时提交周期、人员成本率版本和跨项目分摊规则,再讨论更复杂的成本模型。

若团队工时填报负担较重,可以按工作日或半工作日记录,并通过异常审查识别极端工时、长期无归属工时和工作量与进度不匹配的记录。重点是让数据可信、可复核,不是让每个员工每天多填几次表。

3. 采购或外包占比高:把承诺、变更和验收放到前台

采购成本集中的项目,应重点管理订单状态、合同里程碑、变更单、交付验收和待开票工作。项目经理每周确认新承诺和合同变化,不要等发票入账后才发现成本超出基线。

同时要区分合同上限和当前预测。合同总额并不必然等于已发生成本;但合同签署后,项目可支配预算已经受到约束。预测时既要避免把全部合同金额重复计入实际,也不能忽略未履约部分带来的资金占用。

4. 多项目共享资源:把资源冲突与成本归属一起治理

多个项目共享人员、设备或平台服务时,单个项目的成本可能看起来正常,整体资源却已经过载。组织需要统一分摊规则和资源计划,明确共享成本按实际使用、工时比例还是其他批准方法分配。

如果无法可靠分摊,宁可将部分成本标记为未分配或共享成本,也不要以看似精准的比例误导项目经理。管理层可以单独查看共享成本池,再通过更稳定的使用数据逐步优化分摊方式。

5. 高不确定性项目:使用区间预测和阶段性基线

探索性项目、研发项目或需求尚未稳定的项目,早期成本预测天然存在较大不确定性。此时应使用情景区间,例如基准、较乐观和风险情景,并说明每个区间依赖的假设,而不是要求团队给出一个看似精确的数。

可以按阶段设定预算授权,在阶段评审时更新范围、风险和剩余工作估算。阶段性重估不代表随意改写历史基线;原始基线、已批准调整和当前预测应分别保留。

6. 多系统并存:先建数据责任矩阵,再决定是否集成

多个系统各自记录一部分成本信息时,首先明确哪个系统是每类数据的权威来源。例如,财务凭证以财务系统为准,采购订单以采购系统为准,工作包进度由项目团队确认。项目成本视图负责关联,不应无意中成为第二套财务账。

随后再判断是自动接口、定期导入还是人工登记。数据量小、变化频率低时,受控的定期导入可能已经足够;交易量大、更新要求高时,再考虑接口和自动校验。集成的目的应是减少重复录入和缩短延迟,而不是为了技术上的“全自动”增加维护成本。

九、不同情况下的取舍:控制颗粒度、速度和管理成本

1. 精确到单笔与保留汇总粒度的取舍

单笔追踪有利于审计、合同计费和高风险项目,但维护成本高,也可能让团队把精力放在记录而不是交付。汇总管理更轻,但容易掩盖工作包之间的效率差异。取舍原则是:对金额大、可变动、可影响决策的成本提高颗粒度;对低风险、低金额且无法改变的费用保留合理汇总。

2. 周度管理与月度管理的取舍

周度更新能较早发现风险,却需要团队持续维护;月度关账更符合财务节奏,却可能无法支持快速决策。较稳妥的方案不是二选一,而是让周度更新聚焦领先信息和预测,让月度流程负责财务确认和凭证对账。

如果项目工作量变化很小、周期长且采购节奏稳定,月度管理可能足够;如果项目每周都有新承诺、人员快速切换或交付窗口短,就应提高关键数据更新频率。

3. 项目经理控制与职能部门控制的取舍

项目经理最了解范围、交付和工作包状态,职能部门则掌握人员、采购和会计规则。成本制度应让项目经理对预测和决策负责,但不应要求其单独决定成本率、会计确认或合同授权。职责相互校验,通常比把控制权全部集中在一个岗位更可靠。

4. 自动化与人工复核的取舍

自动化适合重复、规则明确、数据来源稳定的字段,例如订单状态同步、工时汇总和凭证编号关联。人工复核适合判断剩余工作、解释异常和评估风险。把不可标准化的预测完全自动生成,容易造成数字精致但假设错误。

自动化上线前,应先清理编码、口径和责任。若源头数据频繁缺失,系统只会把错误传播得更快。可以先用一个项目试运行,比较节省的核对时间、错误率和维护成本,再决定是否扩展。

5. 预警敏感度与管理噪声的取舍

阈值设得过低,团队会被大量小额告警淹没,久而久之不再重视;设得过高,重大偏差可能延迟暴露。可以使用两层机制:低级预警要求工作包负责人说明,中级升级要求项目经理制定行动,高级升级涉及预算或范围授权。

阈值还应根据偏差持续时间调整。单周波动可以先核实,连续数周恶化则应升级,即使单次金额尚未达到较高门槛。持续趋势往往比偶发偏差更值得关注。

实际成本实操方法:项目经理提升成本管理效率的制度设计方法与模板

十、实施路线:用一个周期验证制度,再逐步扩大

1. 第一阶段:选一个有代表性的项目试点

试点应选择成本结构有一定复杂度、项目负责人愿意参与、数据来源可获得的项目,不宜挑最简单或最失控的项目。试点目标不是证明制度完美,而是验证口径能否执行、数据从哪里来、哪些审批会卡住,以及项目经理能否据此作出实际决策。

启动时记录当前做法:报表多久更新一次、成本信息来自哪些系统、月底对账耗时多少、未解释差异有多少。没有基线,就难以判断新制度是否真的提升效率。

2. 第二阶段:先统一口径与编码,再配置工具

确定项目编码、工作包结构、成本类别、成本状态和时间字段。先用少量样本验证一笔工时、一张订单、一笔外包验收和一笔跨期费用能否被正确归集,再决定是否需要系统改造。

这一阶段要与财务、采购和业务负责人共同确认规则。项目管理部门单方面规定口径,容易与财务关账或合同管理发生冲突。

3. 第三阶段:运行两个到三个管理周期,观察数据是否改善

试点至少覆盖多个周度更新和月度对账周期,观察数据延迟、归属完整度、预测误差和例会决策情况。若团队仍然要靠月末追问才能补齐台账,说明责任和流程没有真正落地,而不是简单归因于“员工不配合”。

建议用以下指标复盘,数值目标应以试点前基线为起点设定,不宜凭空承诺统一改善比例。

  • 成本更新及时率:在规定时限内更新的数据记录占比。
  • 工作包归属率:能够定位到工作包的成本记录占比。
  • 承诺覆盖率:已批准订单和合同中进入项目台账的金额比例。
  • 未解释差异金额:到期仍没有根因和责任人的差异总额。
  • 预测偏差:阶段预测与最终实际成本的差异,并按项目类型区分。
  • 纠偏关闭时间:从识别偏差到决定并执行措施所用的时间。

4. 第四阶段:按项目类型推广,而不是一刀切

试点完成后,应将制度分成通用底线和项目类型附加规则。通用底线包括口径、责任、承诺登记、偏差留痕和预算变更;附加规则则针对人力密集、采购密集、多项目共享资源或高不确定性项目设计。

推广时保留例外通道和反馈机制。制度运行一段时间后,应定期检查哪些字段无人使用、哪些审批造成重复劳动、哪些风险仍无法提前发现,再删减或补充规则。

十一、结尾:真正有效的成本制度,是让问题在还有选择时被看见

实际成本管理并不是把所有支出都记录得更细,而是让项目经理在正确的时间看到足以支持决策的信息。只有实际成本而没有承诺成本,会低估预算占用;只有财务入账而没有工作归属,会解释不了偏差;只有预警阈值而没有行动责任,报表仍然只是红黄绿的展示板。

我最看重的不是某个公式,而是一个可验证的管理闭环:成本有统一口径,记录能追到来源,预测写明假设,偏差有人分析,措施有责任人,结果能在后续周期复核。成本管理的效率,来自减少重复追问和过晚决策,而不是增加表格数量。

下一步可以从一个正在执行的项目开始:选取三类成本最高的项目支出,画出它们从发生到入账的路径;补齐项目编码、工作包归属和承诺状态;用本文的台账模板跑完两个周度周期,再与财务做一次月度对账。只要能比现在更早发现一项可采取行动的偏差,制度就已经开始创造价值。

常见问题解答(FAQ)

1. 项目成本管理制度应先管哪些数据,才能避免月底才发现超支?

我现在想给项目组建立成本制度,但担心字段太多,大家填表应付,最后还是对不上账。到底哪些数据是每周都要更新的,哪些可以等到月末再核算?

先抓四项:预算基线、已发生实际成本、已承诺未支付成本、完工尚需成本。只看已付款金额容易低估支出,例如供应商已交付但发票未到,成本已经形成,却还没进入付款记录。建议项目经理每周更新实际成本和承诺成本,财务每月核对凭证,预计完工成本则在范围、排期或资源变化时重估。

制度中要写清数据负责人、更新时间和凭证来源;字段再多,如果没人负责确认,也只是增加填表负担。

2. 如何设计项目成本偏差预警线,避免把小波动和重大风险混为一谈?

我发现团队常用“超预算就报警”,但小额波动也会触发提醒,久而久之大家就不重视了。有没有一种更容易执行的分级方法,让项目经理知道什么时候自己处理、什么时候必须升级?

可以同时设置金额和比例门槛,避免小预算项目被比例规则误伤、大预算项目被绝对金额规则漏掉。比如以“偏差超过预算的5%或超过2万元,两者满足其一”为黄色预警,以“预计完工成本超过预算的10%”为红色预警;这些数值是制度起点,不是通用标准,应按项目规模和风险承受能力校准。

黄色预警要求负责人在两个工作日内提交原因、纠偏动作和复核日期;红色预警则由项目负责人和管理层共同决定缩减范围、调整资源或重新批准预算。预警应看预计完工成本,而非只看当前已花金额。

3. 项目成本管理模板怎样设计,才能让预算、变更和实际支出对得上?

我准备做一份成本管理模板,但担心预算表、采购记录和变更单各自维护,月底还要人工拼数据。模板里应该保留哪些关键字段,才能让复盘时说清楚钱为什么变了?

模板的核心不是表格数量,而是让每笔成本能追溯到工作包、责任人和批准记录。建议至少设置:成本项编号、工作包、预算基线、供应商或资源、承诺金额、实际金额、预测剩余金额、变更单编号、批准人和凭证链接。

举例:原预算为8万元的测试工作,新增需求经批准后增加1.2万元,应记录变更编号,并把调整后的基线更新为9.2万元;不能直接把原预算覆盖,否则复盘时会误以为团队无故超支。模板还应保留基线版本和更新时间,便于区分正常变更与执行偏差。

4. 项目经理如何判断成本超支是估算错误、需求变更还是执行效率问题?

我遇到项目成本上升时,团队往往先说是需求变了,财务则认为是资源用多了,双方各有一套说法。我想建立一个简单的复盘办法,既能定位原因,也能让下一次估算更可靠,应该怎么做?

先把偏差拆成范围变化、单价变化、用量变化和返工损耗四类,再用记录核对,而不是先判断责任。比如开发工时从计划400小时升到470小时,若其中40小时对应已批准的新需求,20小时来自返工,10小时来自低估任务复杂度,就应分别归因,不能统一记为“需求变更”。

复盘时对照需求变更单、工时记录、采购报价和缺陷返工记录;没有证据的部分标记为待核实,不要强行归类。下一轮估算可据此调整复杂任务的工时区间,并对高不确定项设置独立预备金,而不是简单给所有成本统一加比例。

核心关键词

读者评论

沈
沈晓彤

我们以前也把付款金额当实际成本看,后来发现外包验收和开票常常跨月,月报里的波动很难解释。把承诺金额单独列出来后确实清楚些,不过应计成本由谁确认、依据留在哪里,最好也在流程里写明。

何
何一凡

工时按周提交比月底补填可靠,但前提是团队愿意认真记录。我觉得文中提到工作日或半工作日粒度比较务实;如果只增加填报要求,却不减少重复录入,数据质量未必会提高。

江
江承宇

成本偏差同时结合进度和剩余工作来判断,这点很有用。想请教一个实际问题:多个项目共用设备或人员时,分摊规则变更后,历史数据是否也要按新规则重算?否则跨期比较可能不太公平。

文章包含AI辅助创作:实际成本实操方法:项目经理提升成本管理效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/589390
