项目成本管理最容易踩的坑,不是预算算错了,而是项目经理把“已经花出去的钱”当成了“项目还剩多少成本”。我见过一种典型情形:项目账面预算尚有余量,团队却因为关键岗位延期、需求反复和外包返工,在交付前几周突然发现完工成本可能超出预算两成。成本管理项目成本教程的核心,不是教人把费用填进表格,而是建立一套能尽早发现偏差、解释偏差并推动纠偏的机制。
一、先讲核心结论:成本管理不是记账,而是预测和控制
1. 项目成本管理要回答四个问题
我把项目成本管理拆成四个连续的问题:计划花多少钱,钱会花到哪里,实际进度对应多少成本,以及按当前趋势做完还要花多少钱。前三个问题解决“看见”,最后一个问题才真正支持决策。
仅知道已经报销多少,不能说明项目是否健康。一个团队可能只花了预算的 40%,但只完成了 20% 的工作;也可能已经花了预算的 70%,却完成了 85% 的工作。两种情况的财务支出比例接近,项目风险却完全不同。
我的判断是:成本数据必须同时关联工作范围、进度和资源投入。如果费用表不能回答“这笔钱对应哪项交付物、完成到什么程度、后续还需要多少资源”,它最多是财务记录,不是项目控制信息。
2. 先区分预算、实际成本和完工预测
项目团队常把预算、实际支出和预测值混在一起讨论。预算是事前批准的计划,实际成本是已经发生或已承诺的成本,完工预测则是根据当前范围、进度和效率推算的最终成本。三者的时间属性和管理用途不同,不能用一个数字替代。
| 概念 | 回答的问题 | 常见数据来源 | 主要用途 |
|---|---|---|---|
| 成本基准 | 批准后按计划最多允许花多少 | 工作分解、资源估算、采购计划 | 作为项目成本控制的比较基准 |
| 实际成本 | 已经发生或已承诺多少 | 工时、采购、差旅、云资源、外包账单 | 确认支出和资源消耗 |
| 完工估算 | 按照当前情况,最终可能花多少 | 实际成本、剩余工作、绩效趋势、风险评估 | 提前调整范围、资源或交付节奏 |
注意,“预算还有余额”并不等于“项目没有成本风险”。如果供应商已完成工作但尚未开票、团队加班尚未进入工资系统、云服务费用延迟结算,实际成本报表会暂时偏低。项目经理应把已发生未入账和已承诺未支付的成本纳入观察,避免月末数字看起来漂亮,后续却集中补记。
3. 成本管理的闭环是估算、基准、跟踪、预测和纠偏
我建议把成本管理设计成一个循环,而不是一次性编预算。项目启动时估算成本,审批后冻结成本基准;执行中按固定节奏收集实际数据,并把支出与已完成工作比较;出现偏差后更新预测,再由责任人决定采取什么措施。
- 明确项目范围和交付物,先回答“要完成什么”。
- 拆分工作包和责任人,明确“谁在什么时候完成什么”。
- 估算人力、采购、设备、软件、差旅和风险准备金。
- 经审批形成成本基准,并记录假设和不包含项。
- 按周或按月更新实际成本、承诺成本、进度和完工预测。
- 对超出阈值的偏差进行原因分析,形成纠偏决策和责任安排。

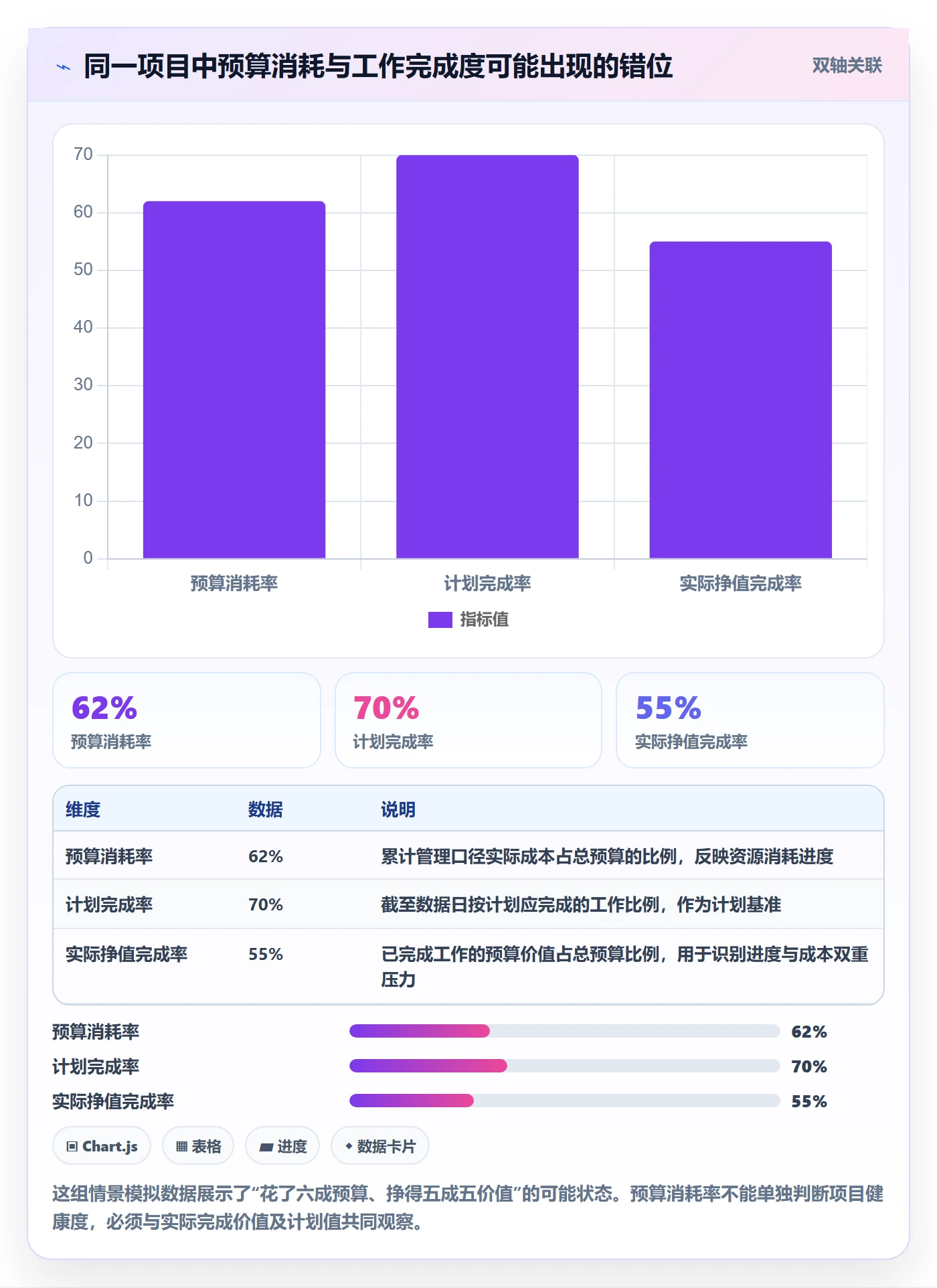

以下数值为项目管理情景模拟,不是行业统计。图中重点不是预算支出比例本身,而是成本消耗与工作完成比例之间的差距;两者差距越大,越值得进一步查明效率、范围或数据口径问题。

二、背景和真实场景:为什么项目预算总在执行中失真
1. 预算失真往往从范围模糊开始
项目初期的估算依赖一组假设:交付范围稳定、关键资源能按计划到位、外部采购按期交付、验收标准明确。只要其中一项没有被写清,预算就可能从一开始便不完整。特别是“做一个新系统”“完成一次平台迁移”这类宽泛描述,听起来像目标,实际不足以支持成本测算。
我会要求项目团队把范围落到可验证的交付物,例如“完成数据迁移脚本、完成三类数据校验、通过指定业务代表验收”。这样做不只是为了排期,也为了确认估算依据。没有交付物,成本就难以分配;没有验收标准,团队也无法判断返工属于原范围还是新增需求。
2. 成本并不只有发票上的金额
对项目经理而言,成本口径至少要区分直接成本、间接成本和机会成本。直接成本包括专职人力、采购、差旅和设备;间接成本包括共享管理、办公和基础设施分摊;机会成本则是关键人员投入项目后,无法同时承担其他工作的代价。
并非所有项目都要把机会成本折算成财务金额,但项目负责人必须看见资源占用。例如,资深架构师每周投入两天,账面上可能没有新增采购支出,却会影响其他项目的交付能力。若团队只对“新付款”负责,就容易低估项目对组织的真实消耗。
3. 成本延迟入账会制造虚假的安全感
成本信息经常存在时间差:员工工时可能月底才确认,供应商里程碑费用可能验收后才开票,云资源费用可能按月汇总,采购合同也可能先承诺、后付款。若项目经理每周只看财务系统已入账金额,短期内可能看不到真实的成本压力。
我会把数据分为三层:已实际发生、已承诺但未支付、预计未来发生。实际发生用于财务核对,承诺成本用于发现已锁定的支出,预计未来发生用于完工预测。三类数值分栏记录,既避免漏项,也避免把尚未发生的预算和已发生费用混为一谈。
4. 变更会同时改变成本、时间和风险
范围变更不是只增加一行工作量。新需求可能带来设计、开发、测试、培训、迁移和支持等连锁成本,也可能推迟原定交付,从而延长团队驻场或云资源使用时间。只估算新增功能的人天,通常低估变更的完整影响。
例如,客户要求增加一个报表字段,表面看是一次小改动;但如果字段涉及历史数据补齐、权限控制、接口同步和旧版本兼容,实际工作可能横跨多个团队。成本评估应覆盖完整影响链,而不是只问“开发要几天”。

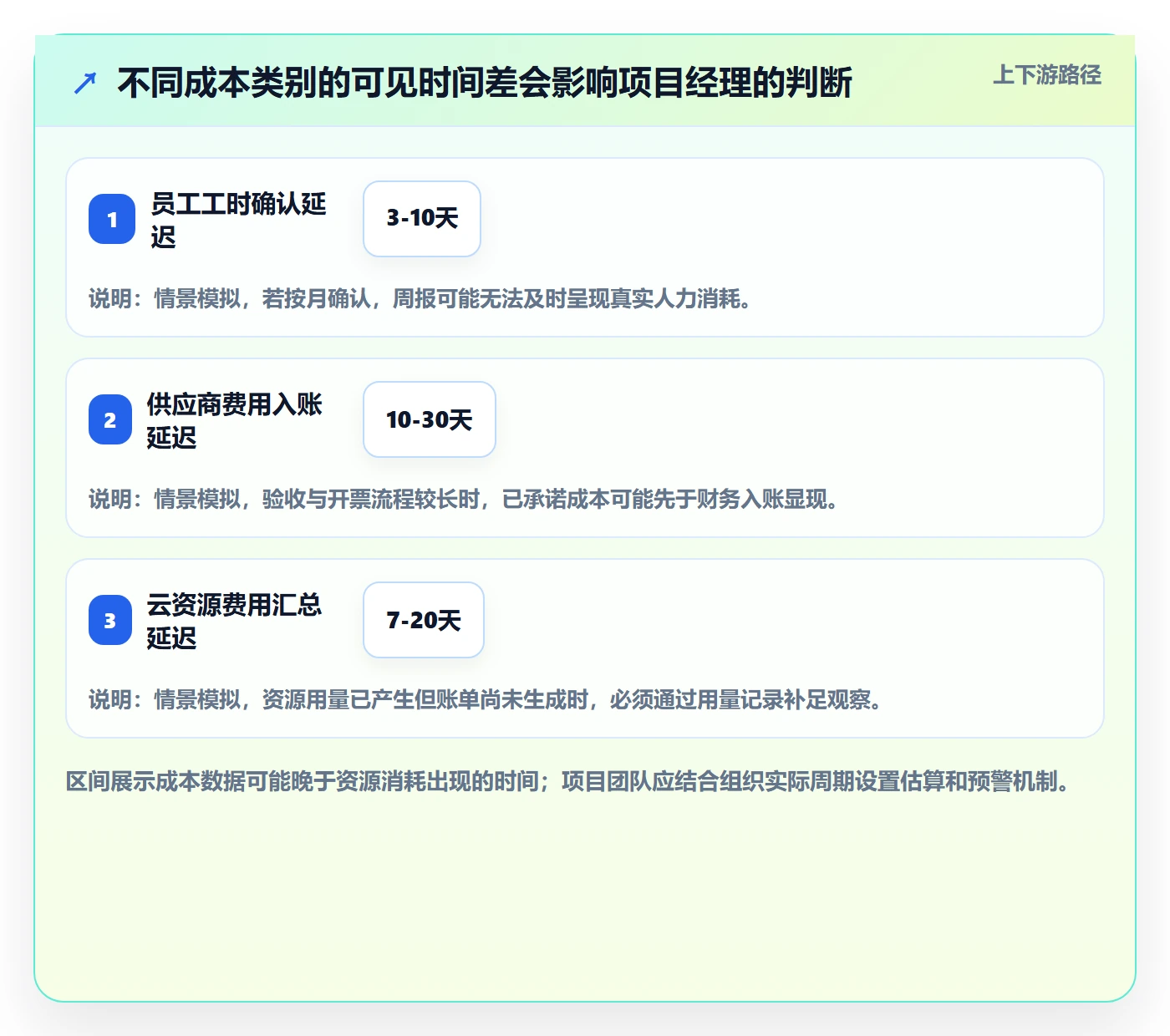

下图为成本信息延迟的示意情景,用于说明不同成本类别在管理报表中的可见时间可能不同。实际周期应以组织的工时、采购和财务结算流程为准。

三、常见误区:看上去在管钱,实际上没有管住成本
1. 误区一:预算表越细,估算就越准确
把预算拆成几百个费用科目,不会自动提升估算质量。如果最初的工作范围不清、工作量假设没有依据、风险准备没有说明,细化只是在给不确定性披上精确外衣。过度细化还会增加维护负担,让团队忙着更新表格,却没有时间分析偏差。
预算颗粒度应服务管理决策。对于早期探索项目,按阶段、工作包或成本类别管理通常更合适;对于固定范围、合同边界清楚的交付项目,则可以进一步细化到里程碑和责任人。精度应与信息成熟度相匹配,而不是与表格行数相匹配。
2. 误区二:实际支出低于预算就是好消息
项目花得少,可能是效率高,也可能是工作没开始、关键岗位未到位、采购延迟或者成本尚未入账。若工作完成率只有四成,实际支出四成未必是好事;若进度已接近完成,实际支出仍只有四成,则需要检查费用记录是否完整。
判断支出是否合理,要把实际成本放在完成工作和已承诺支出的背景下。若没有可信的进度衡量,就应先解决工作完成状态的定义,而不是急着对预算数字下结论。
3. 误区三:成本偏差只要解释清楚就够了
说明“因为需求变化所以超支”,只是归因,不是管理闭环。真正有效的成本分析至少包含四部分:偏差金额或比例、造成偏差的具体工作、对完工成本和交付日期的影响、责任人和下一步措施。
如果原因是需求变更,应补充变更批准记录及其成本影响;如果原因是返工,应检查验收标准、缺陷分布和评审质量;如果原因是资源效率偏低,则应分析人员技能匹配、等待时间和依赖阻塞。不同原因对应不同措施,不能统一用“加强管控”收尾。
4. 误区四:项目预备金可以拿来填所有超支
预备金是处理已识别或可合理预见的不确定性,不是绕过变更审批的资金池。如果每次超支都从预备金中无条件补齐,团队就失去识别需求扩张、估算偏差和执行低效的动力。
我通常建议把预备金的动用条件写进治理规则:哪些风险可以使用,谁有批准权,动用后如何更新完工预测,余额如何展示。若属于范围扩张,应先走变更评估;若属于已识别风险发生,则按风险应对计划处理。
5. 误区五:压缩人力就能直接压低项目成本
减少投入确实可能降低短期支出,但也可能延长周期、增加协调成本和返工概率。特别是关键路径上的岗位,少投入一名人员未必少花钱,反而可能让其他成员等待、让交付延期,最终使项目总成本更高。
因此,讨论“减人”之前要评估资源与工作之间的约束关系:被削减的工作是否能延期或取消,是否会造成关键路径变化,是否会增加交接和质量风险。成本控制的目标不是单项支出最低,而是在约定范围与质量下获得可接受的总成本和交付结果。
6. 误区六:项目管理工具能自动解决成本问题
工具可以帮助汇总任务、工时、预算、采购和风险信息,但不能替团队定义成本口径,也不能替负责人判断偏差原因。若任务没有责任人、工时估算随意填写、变更不留痕,系统再完整也只会更快地生成不可靠报表。
如果组织使用项目管理平台,可以先明确数据责任和更新频率,再配置成本视图。以 PingCode 为例,中大型企业或 100 人以上组织可把它作为项目协作与过程信息承载的一种示例:团队可以围绕任务、计划和协作记录建立工作信息链路;但具体成本核算仍应结合财务系统、采购数据和组织的核算规则,不能把项目协作数据直接等同于财务成本。
四、专业判断逻辑:怎样判断项目成本是否正在失控
1. 先确认比较基准是否有效
偏差分析的前提是有可信的基准。成本基准应与批准范围、进度计划、资源计划和合同边界一致。如果项目范围已经正式变化,但预算仍沿用旧版本,偏差就会混合真实超支和基准过期两种情况。
我会先检查四件事:估算依据是否记录,成本是否按工作包分配,风险准备金是否单独列示,批准变更是否同步更新预算和排期。只要其中一项缺失,就要谨慎解释成本绩效指标,不能只看一张图表做结论。
2. 用挣值思路把成本和完成工作连接起来
在范围和进度可以可靠衡量的项目中,可以使用挣值管理的基本逻辑。计划价值(PV)表示按计划到某时点应完成工作的预算价值;挣值(EV)表示实际完成工作对应的预算价值;实际成本(AC)表示完成这些工作实际消耗的成本。
常用判断包括成本偏差 CV = EV − AC,成本绩效指数 CPI = EV ÷ AC。CV 小于零,表示已完成工作的预算价值低于实际花费;CPI 小于 1,表示每投入一单位成本,获得的预算价值不足一单位。进度偏差 SV = EV − PV,进度绩效指数 SPI = EV ÷ PV,则用于观察完成工作是否落后于计划。
这些指标不是自动生成答案的公式。若 EV 的完成度由主观打分,或 PV 与基准版本不一致,指标精确到小数点后两位也没有意义。对于探索性工作,可以采用里程碑完成、验收件数或明确的阶段结果衡量,避免用“完成了约 70%”这类没有证据的估计。
3. 看趋势比看单点更重要
一次月度偏差可能来自季节性采购、集中验收或费用入账时点;连续几期 CPI 下滑,则更可能反映生产率、返工率或范围控制存在持续问题。我通常会同时观察当期值、滚动趋势和预测变化,不会因一个月的异常就立刻削减资源,也不会因一个月恢复正常就宣布风险解除。
对项目经理来说,趋势图还需要配套事件标记,例如需求变更、人员替换、供应商延期、关键缺陷和验收节点。没有事件背景,曲线只能告诉我们“发生了变化”,不能解释“为什么变化”。
4. 用完工估算把偏差转化为决策
完工估算(EAC)用于回答项目最后可能花多少钱。简单的趋势外推方式之一是 EAC = BAC ÷ CPI,其中 BAC 是完工预算。这个估算适用于当前成本效率预计延续到后续工作的情形;若偏差是一次性事件,且后续效率预计恢复,可以使用不同假设另行估算。
剩余完工估算(ETC)则是从当前时点往后还要投入多少。项目负责人应要求团队说明估算假设:剩余任务量是否重新评估,风险是否纳入,外包费用是否确认,已承诺采购是否重复计入。预测不是把当前趋势机械延长,而是把可验证的事实、剩余工作和风险假设放在一起。
5. 设置分层预警,不要只靠“超预算才处理”
成本预警应有分层阈值。例如,偏差达到一定比例先要求责任人解释;预测超出基准达到更高阈值时,触发项目发起人或治理委员会审查;若影响合同上限、投资回报或交付承诺,则需要正式变更决策。具体阈值应结合项目规模、合同弹性和风险承受度制定,不宜照搬统一百分比。
阈值还应观察绝对金额。小项目超支 15% 可能只影响有限资源,大型项目超支 3% 也可能意味着巨额资金和合同风险。建议同时设置比例阈值与金额阈值,并明确谁负责在多长时间内响应。

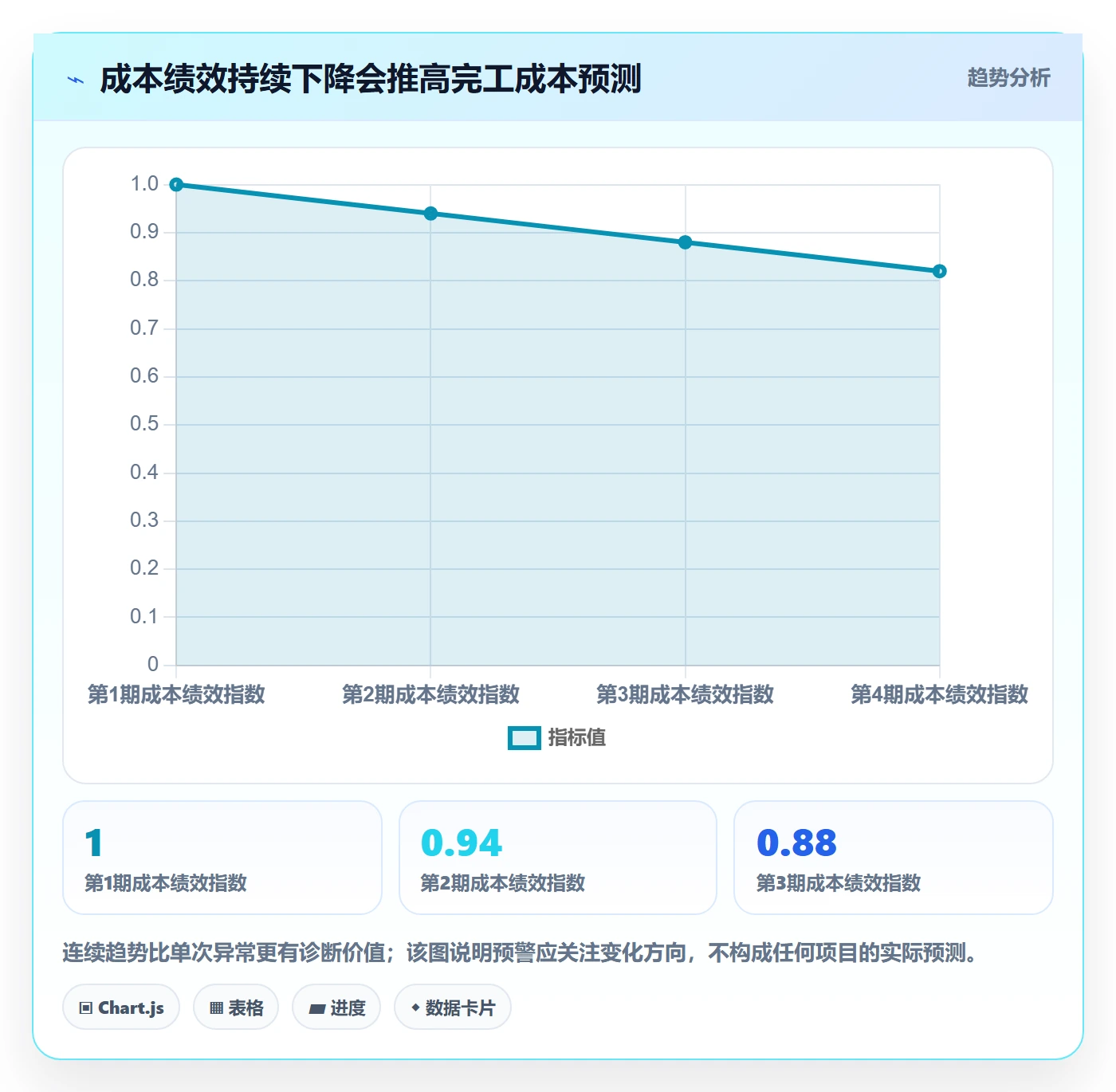

下图为情景模拟,展示随着成本绩效指数持续走低,完工成本预测可能逐步偏离基准的方向。数值仅用于演示趋势逻辑,实际预测须代入项目自己的预算、工作完成度和剩余任务估算。

五、案例和数据观察:一次“预算没超、预测已超”的项目复盘
1. 项目背景:账面余额掩盖了效率问题
下面是一个按常见交付场景构造的复盘案例,数值为示意数据,不代表特定企业的真实项目。某企业实施内部业务系统,批准预算为 120 万元,计划周期 6 个月。项目执行到第 4 个月末,财务报表显示已入账 72 万元,表面上仍有 48 万元预算余额。
项目团队当时报告整体完成约 60%,按直觉判断进度和支出大致匹配。但进一步核对任务验收、工时和供应商承诺后,发现已完成工作按预算价值计算约为 62 万元,实际成本为 72 万元;另有 8 万元已承诺但尚未入账。也就是说,成本效率已经低于预期,且账面支出还没有覆盖全部承诺成本。
2. 诊断过程:从差额追到具体工作包
复盘时我不会直接问“谁超支了”,而是按成本类别和工作包拆解。先确认基准版本与范围是否一致,再检查工时差异、采购合同和已批准变更,最后核对完成工作的验收证据。这样可以避免把范围变更、数据延迟和执行效率问题混成一个“预算超了”的结论。
- 人力成本:核心数据迁移工作比估算多投入约 18 人天,主要原因是历史数据质量低于前期抽样结果。
- 返工成本:测试阶段发现权限边界未在早期需求评审中覆盖,修复与回归测试增加约 12 人天。
- 供应商成本:已完成的一项接口适配工作尚未开票,合同承诺金额约 8 万元,尚未进入财务已入账金额。
- 范围变化:业务部门新增两个报表需求,其中一项已口头启动,但尚未完成成本和工期审批。
关键发现并不是“团队花钱太快”,而是三个不同问题同时发生:数据质量使迁移工作量被低估,需求评审不足导致返工,变更流程让新增工作先开始后核算。若只要求团队削减差旅或暂停采购,成本曲线可能短期变好,却无法解决根因。
3. 重新预测:用假设而不是希望计算剩余成本
团队将已完成工作、已承诺采购和剩余任务重新核实后,估计当前完工成本可能达到 136 万元,比原预算高 16 万元。这个数字是情景推演,不是财务确认值。预测依据包括已发生成本、待入账承诺、剩余迁移工作、权限返工和两个新增报表需求的不同处理方案。
项目发起人随后比较了三种方案:保留全部范围并追加预算,保留法定及关键报表并将低优先级需求移至后续版本,或减少测试和数据核验以维持预算。第三种方案被否决,因为它会把成本压力转移成上线缺陷和运营风险,未必降低全生命周期成本。
4. 纠偏结果:把预算决策和范围决策放在一起
最终选择是:先冻结未经批准的新增需求;对两个新增报表分别评估用户价值和实施成本;由业务代表确认最小可交付范围;增加一次历史数据抽样和校验;同时对权限相关缺陷设置完成标准。项目最终预测成本下降到 129 万元,但交付范围比原计划少一个低优先级报表,并把该报表纳入后续版本评估。
这个案例的重点不是“通过砍需求节省 7 万元”,而是纠偏顺序。先把真实成本、待入账承诺和剩余工作看清,再判断范围与风险,最后才决定预算是否需要追加。若反过来先设定“必须回到 120 万元”,团队很可能只会压缩验证工作,留下更昂贵的后续故障。
| 复盘项目 | 最初状态 | 核实后的状态 | 管理动作 |
|---|---|---|---|
| 财务已入账成本 | 72 万元 | 仍为 72 万元,但不能代表全部消耗 | 与工时和合同承诺交叉核对 |
| 已承诺未入账 | 未纳入项目周报 | 约 8 万元 | 单独列示,纳入成本预测 |
| 范围变更 | 新增报表已口头启动 | 成本与工期尚未批准 | 暂停未批准工作,完成影响评估 |
| 完工成本预测 | 仍按 120 万元预算判断 | 初步约 136 万元,纠偏后约 129 万元 | 将范围、质量与预算一并决策 |

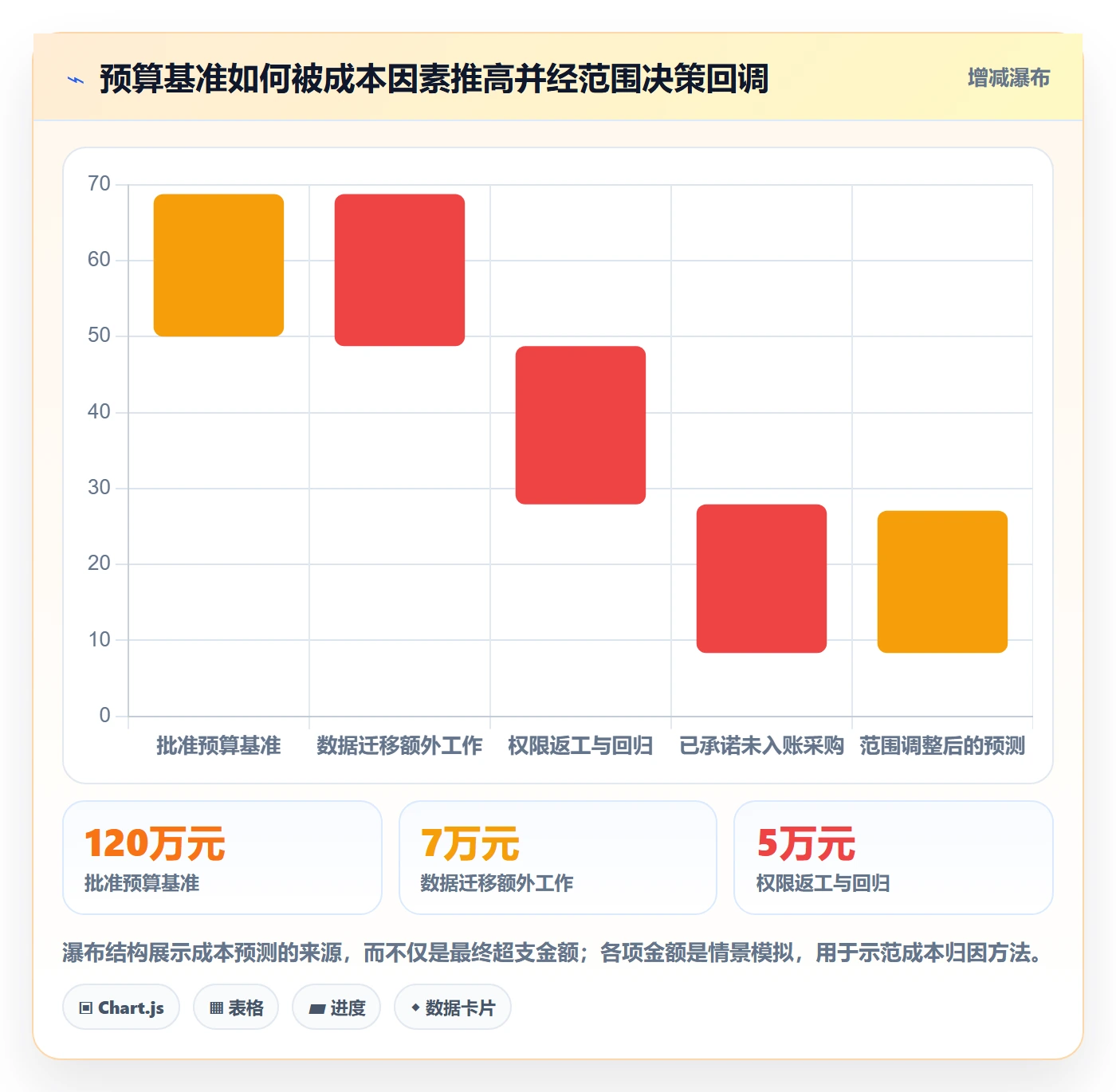

本案例的结构化数据适合用瀑布图表达,因为它关注预测成本从基准出发,如何被迁移工作、返工、承诺费用和范围调整逐步推高或拉回。所有数值均为示意数据。

六、落地方法:项目经理如何搭建可执行的成本控制节奏
1. 项目启动阶段:先写清估算假设和排除项
启动阶段最值得投入的,不是把数字算得极其精确,而是记录数字依赖什么假设。估算表至少要说明范围版本、资源单价、工作量依据、采购报价有效期、数据来源、风险准备金,以及明确不包含的内容。
例如,项目报价是否包含上线后两个月的支持,是否包含历史数据清洗,是否包含第三方接口的年度订阅费,都应该写清楚。排除项不是推责,而是让各方知道哪些工作需要另行评估和批准。
2. 计划阶段:把预算分配到工作包和时间段
总额预算只能说明上限,不能帮助团队判断什么时候会出现资金压力。项目经理应把预算按工作包、成本类型和时间分布,形成分阶段的成本基准。人力成本可依据岗位投入和周期估算;采购与外包费用应依据合同、报价或采购计划;风险准备金单独呈现。
拆分时不必让每个任务都对应精确金额,但应能追溯到关键工作包和责任人。一个有用的标准是:当某项成本偏离时,项目经理能否在短时间内找到关联工作和负责人。如果每次都要重新问所有部门,这种预算颗粒度就不够支持控制。
3. 执行阶段:建立固定的数据更新节奏
更新频率应适合项目风险和成本变化速度。短周期、高投入、外包比例大的项目,可能需要每周追踪;变化较慢的小项目,双周或月度回顾或许足够。无论采用哪种频率,都要规定数据截止日、负责人、异常解释要求和升级路径。
我建议每次成本回顾至少检查:本期实际成本、待入账承诺、已完成工作、剩余工作量、变更状态、主要风险和完工预测。团队不必每次写长报告,但不能只更新余额而不更新预测。
4. 建立成本台账:保持口径清楚、来源可追溯
成本台账是项目经理进行分析的基础。它不一定复杂,但应保留必要字段:日期、成本类型、金额、所属工作包、责任人、实际或承诺状态、来源凭证、是否属于变更、预测影响和备注。敏感薪酬等数据应遵循组织权限与隐私要求,不应为了项目管理方便而扩大访问范围。
如果团队采用项目管理工具或平台,应优先确认它能否与现有财务、采购或工时流程协同,以及数据导出、权限、审计和历史版本是否满足组织要求。工具选择应以成本数据链路是否可靠为准,不要为了功能演示而制造额外录入负担。
5. 设置偏差会议:每次讨论都要形成决策
成本会议不应变成逐行念报表。会前由责任人提交超过阈值的偏差说明;会上优先讨论对完工成本、范围、时间和质量有影响的事项;会后记录决策、负责人、截止日期和需要更新的基准。
- 先确认数据:实际、承诺和预测是否采用一致口径。
- 再定位差异:偏差来自工作量、单价、进度、返工还是范围变化。
- 评估影响:分别说明对完工成本、交付日期和质量的影响。
- 比较选项:追加资源、调整范围、分批交付、延后或接受风险。
- 落实决策:指定负责人、完成日期及下一次复核点。
6. 关闭阶段:把结项成本转化为下一次估算经验
结项时不应只比较“预算多少、实际多少”。更有价值的是按工作包复核估算误差:哪些成本类别偏差最大,偏差是偶发还是结构性,哪些风险被漏掉,哪些估算假设不再成立。经过批准的变更要单独识别,避免把范围扩张误记为原估算能力不足。
如果组织能够持续积累同类项目数据,下一次估算就可以从历史工作量、供应商报价、返工率和周期记录出发。样本不足时应谨慎使用平均值,特别是跨行业、跨规模项目,不能把一个项目的单位成本机械套给另一个项目。
七、不同情况下的行动建议:先识别项目类型,再选择控制强度
1. 固定范围、合同交付型项目
这类项目通常有明确的合同边界、验收节点和付款条件。应把工作说明书、里程碑、供应商交付和变更审批连起来管理,并重点追踪已承诺未付款成本。供应商报价看似固定,也要核对合同中的变更计价、延期责任和验收条件。
当客户提出新增要求时,不要先口头答应、事后再解释成本。应先估算新增工作、对关键路径的影响、验收标准和后续维护责任,再由有权限的人批准。若合同要求必须迅速响应,也至少保留书面记录和初步影响评估。
2. 内部产品或探索型项目
探索型项目的范围和方案可能随着学习不断变化,传统固定总预算未必适合。更合理的做法是设置阶段性资金上限,在每一阶段验证关键假设,再决定是否继续投入。预算管理的重点从“逐项冻结”转向“每阶段购买多少信息和结果”。
例如,第一阶段可以限定用户研究和原型验证的投入,达成明确的学习目标后再进入开发。若实验没有验证关键假设,及时停止可能比继续投入更符合成本纪律。此类项目不能因为探索不确定就取消成本管理,恰恰应让每笔投入对应清晰的验证目标。
3. 预算固定、交付日期不可变的项目
当预算和日期都不能变化,范围通常是主要调整空间,但也不意味着可以忽略质量。项目经理应和业务方共同定义最低可交付范围、必须满足的合规或安全条件,以及可延后事项。把所有功能都标为“必须”,等于没有做优先级决策。
如果关键路径已受影响,先评估并行工作、资源替换和交付切分的可行性。压缩工期可能增加协调、加班和缺陷风险,不应把计划工期缩短直接当作成本节省。必要时应明确说明固定预算和日期下无法同时保留全部范围与原质量承诺。
4. 多部门、跨区域或 100 人以上的大型项目
大型项目的主要困难往往不是单笔金额,而是口径不一致:不同部门的人工单价、分摊方法、币种、采购流程和汇报周期可能不同。项目办公室应先统一数据字典和责任边界,再决定报表结构;否则汇总数字看似完整,实际上不可比较。
可以设置项目经理、财务伙伴、采购负责人和工作流负责人各自的更新责任,并明确哪些数据由系统自动取数、哪些由人员确认。项目管理平台有助于统一任务和协作信息,但财务口径仍需由财务职能确认。对于复杂组织,先做小范围试点,验证字段、权限和报表,再扩展到全项目组合,通常比一次性配置所有流程更稳妥。
5. 预算已经超出或预测将超出的项目
已超预算时,第一步不是立刻冻结所有支出,而是先确认问题属于哪一类:基准是否失效,成本数据是否遗漏,范围是否变化,效率是否下降,或者外部价格是否变化。分类完成后,才有可能选对动作。
- 若是范围增加:暂停未批准的新增工作,完成变更评估,决定追加预算或调整交付范围。
- 若是返工增加:优先修复需求、设计评审和验收机制,不要只压缩测试投入。
- 若是采购涨价:重新评估替代供应商、规格和合同条款,同时核算切换风险。
- 若是进度落后:检查关键路径和资源瓶颈,比较加资源、分批交付或延期的总成本。
- 若是预测口径不完整:先补齐承诺成本与剩余工作估算,再决定是否升级预算。
6. 预算还未超,但趋势已经变差的项目
这类项目最适合提前纠偏,因为选择空间仍然较多。项目经理应在预测超限前,主动评估是否有低价值范围可以延后,是否存在重复工作或等待时间,是否能通过早期验收减少返工,以及外部资源是否需要提前锁定价格。
不要为了让成本指数短期恢复而推迟必要工作确认,也不要把已完成任务的成本转移到后续阶段。短期报表变好不等于项目真实表现变好。预警的目标是让组织有时间做选择,而不是让数字看起来更漂亮。
八、不同情况下的取舍:成本控制没有脱离目标的“最优解”
1. 预算、范围、时间和质量不能都当成固定项
项目管理中的约束相互影响。预算压缩可能减少资源或范围;工期压缩可能需要增加并行投入并提高风险;范围扩张通常会影响成本或时间;质量门槛降低则可能增加上线后的缺陷和运营成本。决策时应把这些影响公开呈现,不要只给管理层一个“会按时、按预算、按范围完成”的不可验证承诺。
| 决策选择 | 可能收益 | 主要代价或风险 | 更适合的条件 |
|---|---|---|---|
| 追加预算 | 保留范围与交付节奏的可能性更高 | 资金占用增加,需证明新增价值和原因 | 新增范围有明确收益,或风险成本高于追加投入 |
| 削减或延后范围 | 降低近期成本压力,集中资源完成核心结果 | 利益相关方可能无法获得全部预期功能 | 存在低优先级交付物,且可分阶段提供价值 |
| 延长周期 | 减少赶工和质量风险,允许资源平滑投入 | 管理费用和资源占用时间增加 | 交付日期有弹性,赶工风险高于延迟代价 |
| 降低质量或测试投入 | 短期可能减少投入或提前交付 | 缺陷、返工、运营中断和合规风险上升 | 通常不应作为首选,必须明确后果和批准责任 |
2. 追加预算与砍范围:比较的是边际价值,不是面子
追加预算是否合理,要看新增投入能否购买到足够的业务价值、风险降低或未来节省。若超支来自范围扩张却没有明确收益,继续追加只是把未决策的问题推迟;若新增投入能避免高概率的重大损失,预算增加可能是更经济的选择。
砍范围也不应按“哪个功能看起来简单”决定,而应综合用户价值、依赖关系、合规要求、交付成本和后续维护负担。一个功能开发成本低但依赖多个外部系统,可能导致项目周期和风险增加;一个开发成本较高的功能,若是核心流程或安全要求,则未必可删。
3. 赶工与延期:比较总成本,而不是只看人力单价
赶工通常涉及增加资源、并行作业、加班或压缩评审。它可能降低延期带来的合同违约、市场窗口损失或业务停摆成本,但也可能造成沟通开销、资源冲突和缺陷增加。延期则可能延长团队和供应商的占用时间,但能减少不必要的返工。
决策时可做三组情景估算:按原计划完成的成本、赶工的增量成本与风险、延期的管理成本与机会损失。若项目属于法规截止或市场窗口明确的场景,赶工可能有合理性;若交付日期只是内部希望值,盲目赶工往往得不偿失。
4. 预备金使用与预算追加:区分风险兑现和决策变化
如果预算偏差来自已识别风险发生,且预备金规则允许,使用预备金可能是正常风险应对;如果偏差来自新增范围、估算遗漏或执行效率下降,就不能简单归入风险支出。不同类型应分别记录,便于组织评估风险准备是否充分和估算模型是否可靠。
预算追加应有明确理由、金额、用途、替代方案和预期收益。批准追加后,更新成本基准和预测版本,但不要覆盖旧数据。保留变更前后的基准,才能判断项目是按原承诺超支,还是在正式调整后的范围内运行。
5. 控制精度与管理成本:不要把每个项目都做成财务审计
控制过松会漏掉风险,控制过细则会消耗大量管理时间。对小型、低风险、周期短的项目,可采用轻量预算、阶段检查和异常升级;对高投资、长周期、强监管或多供应商项目,则需要更严格的成本基准、承诺成本管理和审计轨迹。
一个实用判断是:增加一项成本控制活动,能否降低足够大的决策风险。如果每周要求所有成员填报精确到小时的预测,但最终并不用于调整资源或范围,这种流程只是增加管理成本。控制强度应与潜在损失和决策价值匹配。
九、避坑清单:项目经理在下一次成本评审前可以做什么
1. 先核对数据完整性
在讨论偏差前,先确认报表是否覆盖已发生、已承诺和预计未来成本。检查供应商已完成未开票工作、未确认工时、订阅续费、税费、差旅和资源分摊,避免用不完整的实际成本推导错误结论。
2. 再核对范围和基准版本
确认当前交付范围是否与批准基准一致,所有变更是否有记录、审批人和影响评估。若基准已经被正式调整,应同时保留原始版本与当前批准版本,明确报表使用的是哪一个比较口径。
3. 检查偏差是否有可行动的解释
每项重要偏差都应说明原因、影响、责任人和动作。若团队只能说“工作比预期复杂”,还需要继续追问:复杂在哪里,增加了多少工作量,哪些剩余任务会受影响,采用什么措施可以避免继续扩大。
4. 检查预测是否覆盖剩余工作
不要把预算余额直接当成剩余成本。请任务负责人重新估算未完成工作,结合风险、供应商合同和当前效率,形成完工成本预测。若估算有较大不确定性,可以给出低、中、高三种情景,并说明各自的触发条件。
5. 让每项控制动作都有副作用评估
暂停招聘、减少测试、推迟采购、削减范围、延长周期和追加预算都可能有副作用。决策记录应写明预期节省、实施成本、质量或进度影响、风险承担人和复查时间。没有副作用评估的节省计划,很可能只是把成本转移到了未来。
十、结语:成本管理真正要管住的是决策延迟
项目成本管理最值得警惕的,不一定是某一次预算超支,而是团队明明已经看到趋势,却迟迟不愿把问题摆到决策桌面上。数据延迟、范围口头变化、偏差只解释不行动、预测仍沿用旧假设,都会让可处理的小问题积累成最后阶段的资金和交付危机。
我对成本管理的判断可以浓缩成一句话:别只问已经花了多少,要问这些钱买到了多少可验收的结果,以及照当前条件做完还要花多少。前者让项目经理看见过去,后两者才让团队管理未来。
下一步可以从手上正在执行的项目开始:找出当前批准预算、已入账成本、待入账承诺、已完成工作和剩余工作五项数据;核对范围变更是否有审批;再做一次有依据的完工成本预测。若这五项数据无法在一个工作周期内被解释清楚,优先补齐数据口径和责任链,而不是先换工具或重做一张更复杂的预算表。
常见问题解答(FAQ)
1. 项目成本管理应该从哪一步开始?
我刚接手一个小型软件项目,团队让我先做预算,但需求还在变,工期也只是粗估。我担心现在报出的数字后面会变成硬指标,想知道项目经理应该先整理什么,再开始算成本?
先不要急着给出一个看似精确的总价。把交付范围拆成可估算的工作包,至少列出任务、负责人、预计工时、外部采购和估算依据;再标注哪些需求尚未确认。
比如一个功能预计由两名开发人员各投入 3 天,测试投入 2 天,若团队日成本分别为 1,200 元和 900 元,这部分人力成本就是 2×3×1,200+2×900=9,000 元,尚未包含管理、环境和风险成本。建议同时记录估算区间与假设,例如“需求冻结后,预计 8,000,11,000 元”。
这样做的重点不是装作能预测未来,而是让预算的范围和不确定性都可追溯。
2. 项目预算里应该包含哪些成本,最容易漏掉什么?
我以前做预算时只算了团队工时,项目上线后才发现还有云资源、外部服务和临时加班。我想确认哪些费用应该进项目成本,哪些可以放在部门日常开支里,避免预算少算或重复计算。
判断是否纳入项目成本,可以看这笔支出是否因项目发生、是否能合理归属项目,以及不发生项目时是否仍会产生。直接人工、外包、设备或云资源、差旅、培训、测试服务通常应逐项核对;共享办公场地等固定费用则要按组织的财务口径处理,不要随意把全部金额摊给单个项目。
最常漏的是上线后的迁移与培训、第三方接口调用、测试环境、加急采购,以及供应商报价中的税费和续费。可以用一张核对表逐项标明“已报价、估算、未确认”,并注明责任人和确认日期。预算中另设风险准备金时,要说明它对应的风险和使用审批规则,不能把它当成可以随意花掉的余额。
3. 项目已经超支时,怎么判断是估算错误还是执行失控?
我的项目实际支出比计划快,但有些功能也比原计划提前完成,所以只看已花金额,我不知道该不该立刻叫停。我想找到一种简单的判断方式,区分进度落后、范围增加和估算偏差。
不要只比较“实际花了多少”和“原预算多少”,还要比较实际完成的工作量与计划完成的工作量。一个简化方法是采用挣值思路:计划价值(PV)是截至当前按计划应完成工作的预算,挣值(EV)是实际完成工作对应的预算,实际成本(AC)是已发生的成本。
若 PV 为 50,000 元、EV 为 40,000 元、AC 为 48,000 元,则成本绩效指数 CPI=EV÷AC≈0.83,说明每花 1 元只形成约 0.83 元预算价值;同时 EV 低于 PV,项目也落后于计划。接着把差异按范围变更、工时偏差、返工、采购涨价和估算假设失效分类。
若是批准的范围增加,应更新基线;若是同样范围持续返工或效率下降,则要制定纠偏措施,而不是简单提高预算掩盖问题。
4. 项目成本应该多久检查一次,什么情况下需要调整预算?
我不想把成本管理变成每天追着同事填表,但如果等到月底才看账,可能已经来不及处理。我想知道适合小团队的检查频率,以及遇到哪些信号时应该重新做预测或申请变更。
检查频率应跟成本变化速度和风险匹配,而不是所有项目一律按月。人力投入稳定、采购很少的小项目,可以每周更新工时与已发生费用、每月复核预测;有大额采购、外包里程碑或高波动云资源的项目,应在采购前、付款节点和关键交付节点复核。
出现以下情况就应更新完工成本预测:范围获批变更、关键任务工时连续偏离估算、供应商报价或汇率变化、返工显著增加,或实际成本消耗速度明显快于已完成工作。调整时保留原始预算基线,另记变更原因、金额、审批人和新预测;不要覆盖旧数字,否则团队无法判断偏差何时、因何发生。
核心关键词
文章包含AI辅助创作:成本管理项目成本教程:项目经理入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/589214
读者评论
我们之前也遇到过供应商已开工、发票还没到的情况,月度报表看着有余额,实际可用预算已经不多。把承诺成本单独列出来确实更有参考价值,不过得有人及时更新。
挣值指标适合范围和验收标准相对明确的项目。做前期探索时,工作完成比例很难客观量化,我更倾向用阶段成果或评审通过情况跟踪,不然指标容易显得精确、实际却不可靠。
预算表拆得太细后,维护成本也会上来。我们现在按工作包看偏差,只有超出阈值才往下查具体费用,项目经理能把更多时间放在原因和措施上。
