项目负责人提升工时表效率,最容易走错的一步,是把“审批更快”理解成“审批人少看几眼”。我在梳理项目工时流程时反复看到,真正拖慢审批的通常不是表单字段太多,而是工时填报与任务、交付物、人员安排脱节:负责人只能在月底面对一批缺少上下文的数字,逐条追问“这几小时做了什么”。要提高效率,先让工时在发生时就可解释,再把审批变成有规则的核验,而不是月底补材料。
一、先讲核心结论:审批快慢取决于输入质量,不取决于按钮数量
1. 把审批目标从“尽快点通过”改成“用最少的核验识别风险”
工时审批不是考勤打卡,也不是把每个人填的数字机械地盖章确认。项目负责人要判断的是:工时是否对应真实任务,任务是否属于当前项目,投入是否在合理范围内,异常是否有说明,以及这些数据能不能支持后续的成本核算与计划调整。
如果审批人每条记录都要重新询问背景,流程自然很慢。如果团队已经约定任务归属、填报频率、异常阈值和补充说明规则,审批人就能把精力集中在少数需要判断的记录上。高效审批不是少审,而是让正常记录低摩擦通过、让异常记录有据可查。
2. 先压缩返工,再讨论审批时长
很多团队只统计“提交到通过用了几小时”,却没有记录被退回多少次、审批人追问多少次、月底补录多少条。只看审批时长,可能把大量工作转移给填报人或财务,表面变快,实际总耗时反而上升。
我建议把效率至少拆成四个观察维度:填报耗时、退回率、审批等待时间、月末集中补录比例。对负责人而言,最值得先处理的常常不是最后一环的点击速度,而是前端信息不足造成的往返沟通。
| 观察指标 | 它回答的问题 | 改善方向 | 容易出现的误读 |
|---|---|---|---|
| 单人每周填报耗时 | 填写动作是否过于繁琐 | 减少重复录入、缩短填报周期 | 字段少不等于信息充分 |
| 工时退回率 | 提交内容是否符合规则 | 明确任务、日期、说明的口径 | 退回率低也可能是审批放水 |
| 审批等待时间 | 流程是否存在积压或责任不清 | 设置处理时限和代理人 | 不能用强制秒批替代核验 |
| 月末补录比例 | 记录是否及时形成 | 周内提醒、异常早处理 | 补录多不一定都是员工态度问题 |
若团队当前还没有基线,不必一开始就做复杂仪表盘。先连续观察两个完整填报周期,统一统计口径,再决定哪些指标值得长期追踪。否则,团队可能花时间优化一个定义不一致的数字。

3. 先确定“什么算一条合格工时”
不同组织对工时的用途并不相同。研发团队可能用它分析项目投入与交付偏差;咨询团队可能用它核算客户合同成本;内部职能部门可能只需按项目归集资源投入。审批规则要服务于用途,不能直接照搬其他公司的模板。
最低限度,一条可审批记录应能回答:谁在什么日期,为哪个项目的哪项任务投入了多少时间,工作结果或进展是什么,是否存在超出计划或跨项目分配的情况。若任务本身还未拆分到可识别的工作单元,单靠审批表无法补救项目计划的缺陷。
二、背景和真实场景:月底才发现问题,通常已经太晚
1. 项目负责人最常面对的不是“没人填”,而是“填了也无法判断”
常见场景是:员工在周五或月底集中补工时,任务名称写成“开发”“沟通”“处理问题”,时长则以整数小时堆在同一天。负责人看到记录后,不知道这是正常推进、临时救火、重复计入,还是对多个项目的时间分摊。
这种情况下,审批人只能通过聊天、会议记录或个人记忆重建过程。工时表看起来是一张表,实际变成了信息追索入口。负责人越忙,越容易采取两种极端做法:全部退回,或全部通过。前者增加往返成本,后者削弱数据可信度。
2. 工时数据的质量,受项目管理方式影响
如果任务没有负责人、没有明确状态,也没有可交付结果,员工很难准确判断时间应该归到哪里。项目负责人常误以为这是“填表习惯不好”,但根因可能是任务管理颗粒度不够,或项目优先级变化没有同步到填报规则。
因此我会先检查任务是否具备可识别的名称和归属,再看员工是否按期填报。要求员工把一整周的工作拆成更多行,不一定能提升质量;真正有用的是让每条记录都能指向一个负责人和可核验的工作单元。
3. 不同组织的审批链条并不相同
小团队可能由项目负责人直接审批,流程短但容易受负责人休假、出差影响。中大型组织常有项目负责人、部门经理、财务或人力资源等多个角色,控制更完整,但重复审批和职责边界模糊也更常见。
对 100 人以上的组织,若项目横跨多个部门,工时规则往往同时牵涉项目核算、资源计划和管理报表。此时需要把“谁确认工作内容”和“谁确认成本归属”拆开讨论,避免让一个审批人替所有角色背责。像 PingCode 这类面向中大型企业及百人以上组织的项目管理平台,可以作为项目任务与工时协同管理的工具选项;具体是否适用,仍要以现有流程、权限模型和数据治理要求验证,不能把上线平台等同于流程自动变好。
4. 先做一个小范围基线,而不是拿别人的效率数字当目标
我建议选一个项目组、观察两个到四周,并记录填报及时率、一次通过率、补充说明率、审批等待时间和月末补录量。基线的价值不是证明谁做得不好,而是让团队知道时间花在了哪里。
例如,若审批平均只需一天,但退回率很高,重点应放在填报说明和任务映射;若一次通过率较高、等待时间却很长,应检查审批责任人是否有积压;若月末补录突出,则应优先改变填报节奏,而不是再加一层审批。

三、常见误区:流程看起来严格,数据未必更可信
1. 误区一:审批人越多,控制越充分
增加审批层级确实可能强化职责分离,但如果不同审批人都在重复确认同一件事,结果只会增加等待时间。项目负责人确认任务是否真实,部门经理确认资源安排,财务确认归集规则,这些职责可能合理;三个人都只看“时长是否超过八小时”,则是重复控制。
判断是否需要新增审批人,可以先问三个问题:新增角色能否获得前一角色没有的信息?他是否承担明确的业务责任?如果发现异常,是否有不同于前一角色的处理动作?三个问题都答不上来,通常不应增设一层。
2. 误区二:每条记录都要求写长篇工作说明
要求员工为每个小时段写详细日报,容易产生形式主义:描述越来越长,真正有用的信息却没有增加。特别是重复性工作,过度描述会抬高填报成本,使员工倾向于集中补录或复制旧说明。
说明应服务于判断。常规任务只需记录可核验的任务名称和结果;偏离计划、跨项目、超时或无法归属的记录,再要求补充原因。把解释成本放到异常记录上,比让所有人每天写同等长度的说明更有效。
3. 误区三:统一要求每天填报,就能解决月末补录
每天填报能缩短记忆间隔,却不一定适合所有岗位。顾问在客户现场可能不便即时操作,研发人员在连续工作中频繁切换页面也可能降低专注度。若团队没有便捷入口、移动端支持或任务选择机制,强制每日填报可能只把月底补录变成每日应付。
频率应根据工作节奏和数据用途选择。需要按周核算成本、项目变动频繁的团队,可采用工作日内短周期填报;以月度汇总为主、任务稳定的团队,可允许按周提交,但设置周末或周一的截止点。频率不是越高越好,而是要让记录形成时仍能准确回忆。
4. 误区四:工时超过标准就直接退回
单日时长超出常规范围,可能来自加班、跨时区协作、补录、更正或多个项目并行。把所有异常一律退回,会造成审批人和填报人反复沟通,也可能掩盖真正的资源风险。
更合理的做法是设置分层规则:轻微超限要求说明,明显异常转人工核验,涉及成本归属或合规风险的记录暂停确认并升级处理。阈值不是惩罚线,而是提醒负责人检查上下文的触发器。
5. 误区五:审批通过率越高,流程越优秀
一次通过率高可能表示规则清晰,也可能表示审批人没有认真核验。这个指标必须与抽样复核、异常识别率和事后更正率结合。若审批通过率接近百分之百,但月底大量调整项目归属,说明审批可能只完成了形式动作。
我更愿意把审批质量定义为:正常记录不被无谓打扰,异常记录能被识别,已经通过的数据在后续结算或复盘中不需要大规模返工。单一指标容易被优化,组合指标更接近真实流程表现。
| 表面做法 | 可能带来的副作用 | 更稳妥的替代方式 |
|---|---|---|
| 所有记录必须逐级审批 | 等待增加,责任重复 | 按金额、项目风险或异常类型分层 |
| 每条工时都写详细说明 | 填报负担上升,内容趋于模板化 | 正常记录简化,异常记录补充说明 |
| 超过阈值一律退回 | 合理加班和跨项目投入被误判 | 按超限程度分级提示、核验和升级 |
| 只考核审批速度 | 可能出现不核验直接通过 | 同时看返工率、抽查差错与后续更正 |
四、专业判断逻辑:先分清记录、核验和审批责任

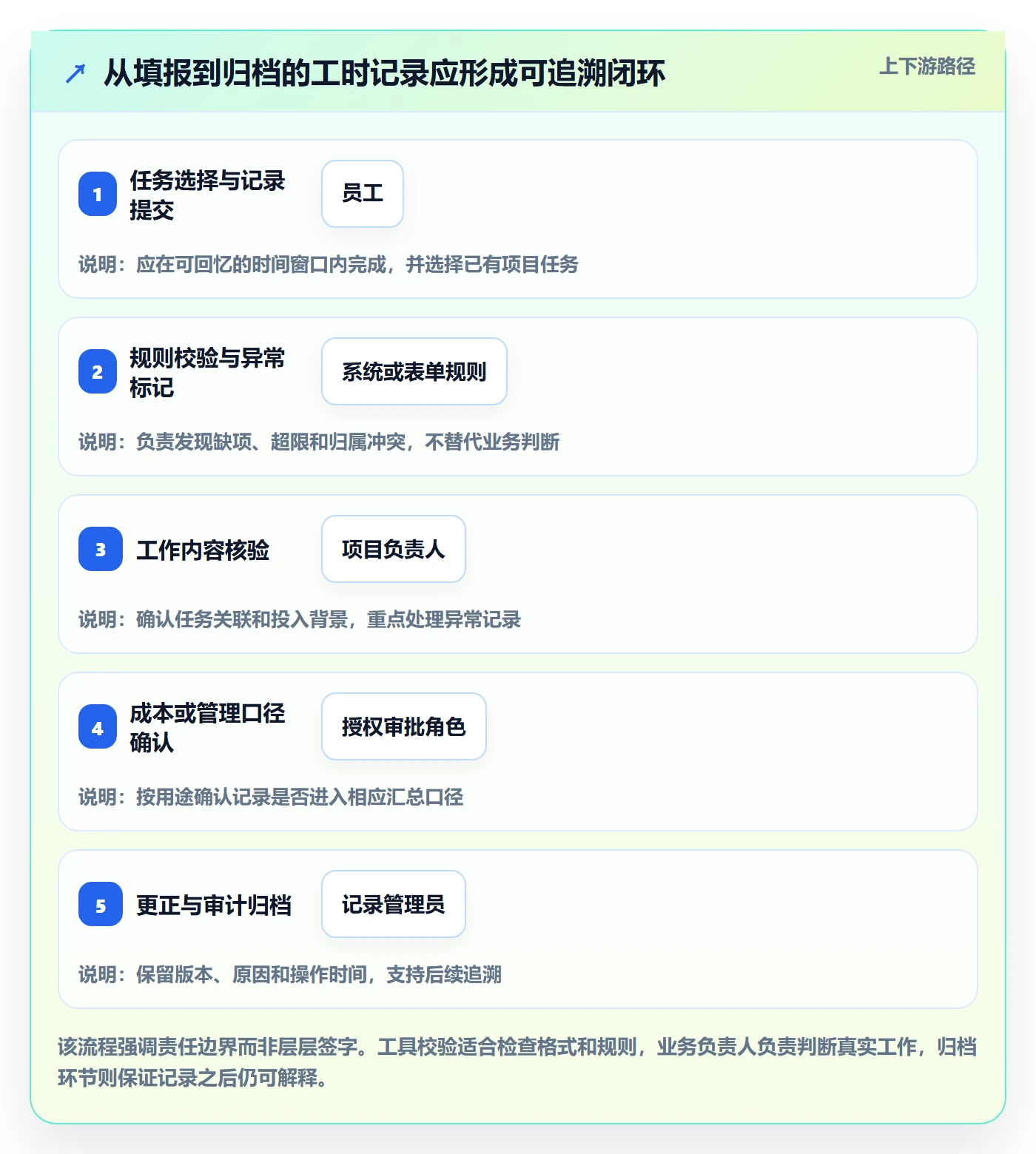

1. 先把流程拆成三个动作
工时流程经常把“员工提交”“负责人确认”“管理者批准”混为一谈。拆开后会清楚很多:提交负责形成记录,核验负责判断记录是否可信,审批负责确认其是否进入业务或成本口径。某些组织可以由同一人完成后两步,但职责和判断标准仍应写清楚。
- 提交:员工选择项目和任务,记录日期、时长及必要说明。
- 核验:直接了解项目工作的负责人确认任务与实际工作相符。
- 审批:有授权的角色确认记录可用于项目报表、成本核算或管理分析。
如果工时只用于团队内部容量复盘,可以减少财务层的逐条审批;如果关联客户结算或合同成本,就需要更清晰的审计留痕和权限控制。流程的严谨程度,应由错误后果决定,而不是由组织习惯决定。
2. 用风险分层代替一刀切
我通常把记录分为常规、需说明和需人工核验三类。常规记录按已定义的任务和时长规则处理;需说明记录包括任务归属模糊、超出计划或较晚补录;需人工核验的情况包括跨项目重复申报、明显异常时长、成本中心冲突或无法匹配任务。
分层的关键不是制造更多状态,而是明确每种状态的处理人、时限和结果。若状态多到审批人无法理解,团队只会转而在备注里自由发挥。建议初期保留三类即可,观察运行后再根据真实例外增加规则。
3. 把审批时限与工作节奏绑定
工时记录的审批时限要结合核算周期。若每周五完成项目成本汇总,审批截止时间就应早于报表截数;如果项目只在月末核算,团队也不一定需要每天追着审批人催办。关键是让所有人知道哪个时间点之后数据会进入冻结或结算流程。
给审批设置服务时限时,不要把“提交后立刻处理”作为默认承诺。可以将正常记录设为一个工作日或两个工作日内完成,将异常记录设为更长时限并告知升级路径。具体时限应通过基线测试,而不是照抄某个所谓行业标准。
4. 设置少而有效的异常规则
可先从团队确实会遇到的异常开始,例如单日累计工时超过组织约定上限、记录提交超过截止日、项目与任务不匹配、跨项目投入未说明、休假日期仍有工时或任务已关闭却持续记时。每条规则都要配一个清楚的处置动作。
规则过多会产生误报,审批人很快学会忽略提醒。上线后应记录误报数量和真实异常数量,定期调整阈值。提示规则的价值不在于抓住最多记录,而在于减少审批人每次都要人工搜索的范围。
5. 将权限、证据和更正记录纳入设计
若工时会影响薪酬、客户结算、项目成本或审计结果,就不能只考虑页面好不好用。要明确谁能查看、谁能修改、审批后如何更正、历史版本是否保留,以及离职或组织调整后记录如何归档。
已审批记录不宜被静默覆盖。更正应保留修改前后内容、修改人、时间和原因,并根据影响范围重新触发核验。这样做看起来增加了少量操作,却能避免月底对账时无法解释数字为何变化。

五、具体案例与数据观察:用模拟项目看清返工从哪里来
1. 案例背景:四个项目组,问题不在审批人“点得慢”
下面用一个明确标注的情景模拟案例说明方法,不代表任何企业的真实经营数据。假设某软件交付组织有四个项目组、48 名成员,项目负责人每周处理工时记录,记录可能用于内部投入复盘和项目成本估算。
基线观察两周后,团队发现:员工周内及时提交的记录约占六成;每周约有四分之一的记录需要补充任务或说明;审批人经常通过聊天确认“这项工作属于哪个项目”;月末还要集中核对跨项目投入。管理者原先认为瓶颈是审批人不够,拆解后发现主要耗时发生在记录提交之后的补问和更正。
关键变化并不是新增审批人,而是将任务名称规范成“工作对象加动作”形式,规定跨项目工作必须拆分记录,并把明显超出日常范围的时长设为提醒而不是自动退回。团队同时把填报从月底集中处理调整为每周两次集中补记窗口,让员工不必在每个工作片段后立刻切换系统。
2. 先按返工类型分类,再制定对应动作

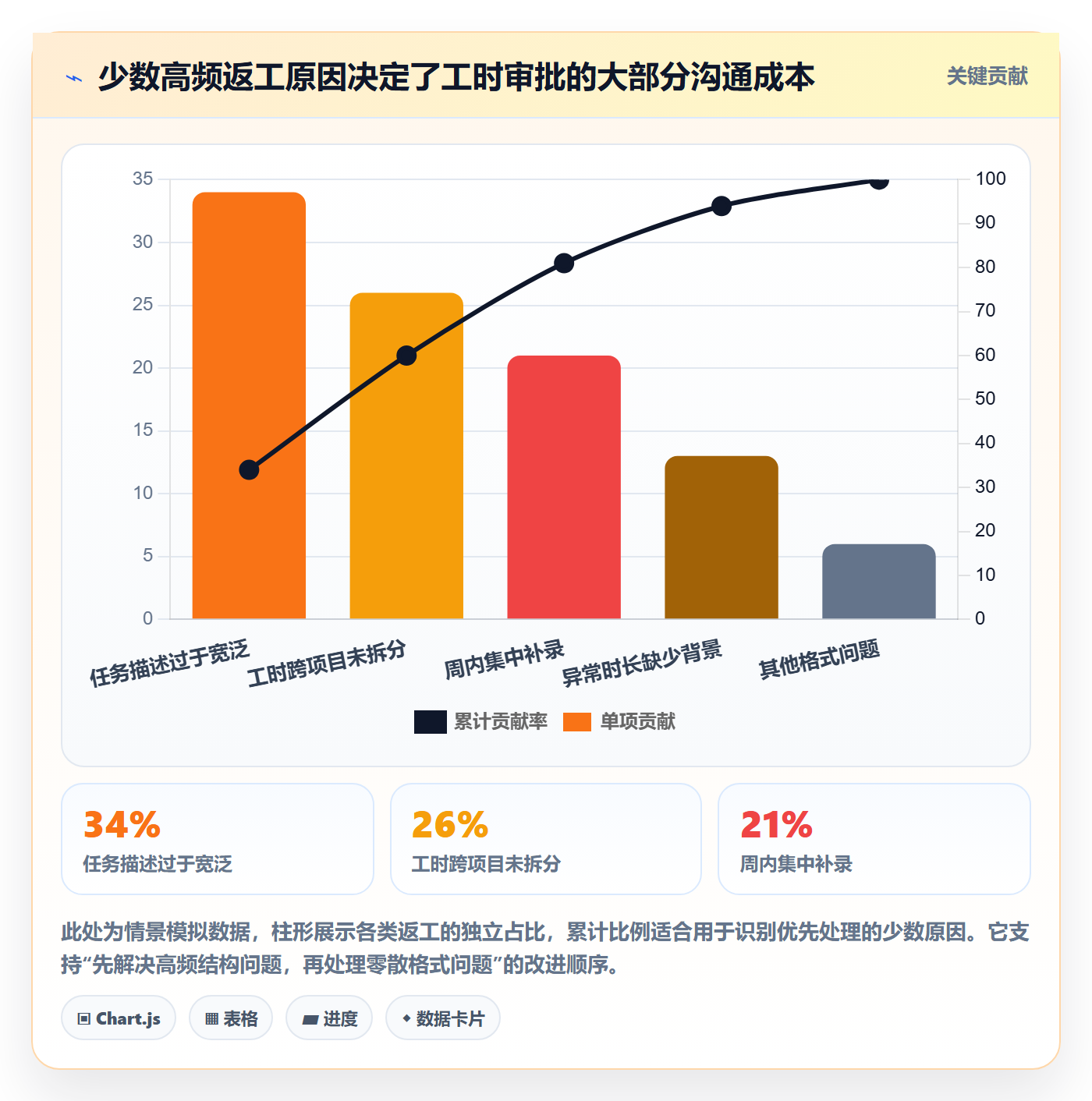

为了避免“所有问题都靠审批人处理”,负责人把两周内的退回原因按类型统计。以下数据为案例推演,目的是演示如何定位改进方向,不应当作行业平均值或实际产品效果。
| 返工原因 | 模拟占比 | 实际暴露的问题 | 优先处理动作 |
|---|---|---|---|
| 任务描述过于宽泛 | 34% | 负责人无法核验工作对象与交付进度 | 给任务命名提供示例,要求关联已有任务 |
| 工时跨项目未拆分 | 26% | 投入总量可能合理,但成本归属不清 | 设置项目选择和拆分说明规则 |
| 周内集中补录 | 21% | 记忆衰减,日期与实际工作容易错位 | 增加周中提醒和固定补录时间 |
| 异常时长缺少背景 | 13% | 加班、应急支持和重复填写难以区分 | 仅对超出阈值的记录要求说明 |
| 其他格式问题 | 6% | 字段含义或填写格式不一致 | 统一选项与表单校验 |
这类分类能避免负责人把所有返工归结为“员工不认真”。模拟数据里,宽泛任务名称与跨项目归属合计占了多数,说明改任务结构和归属规则,可能比继续催填更有收益。

3. 试运行后要看流程变化,不要只看一项通过率

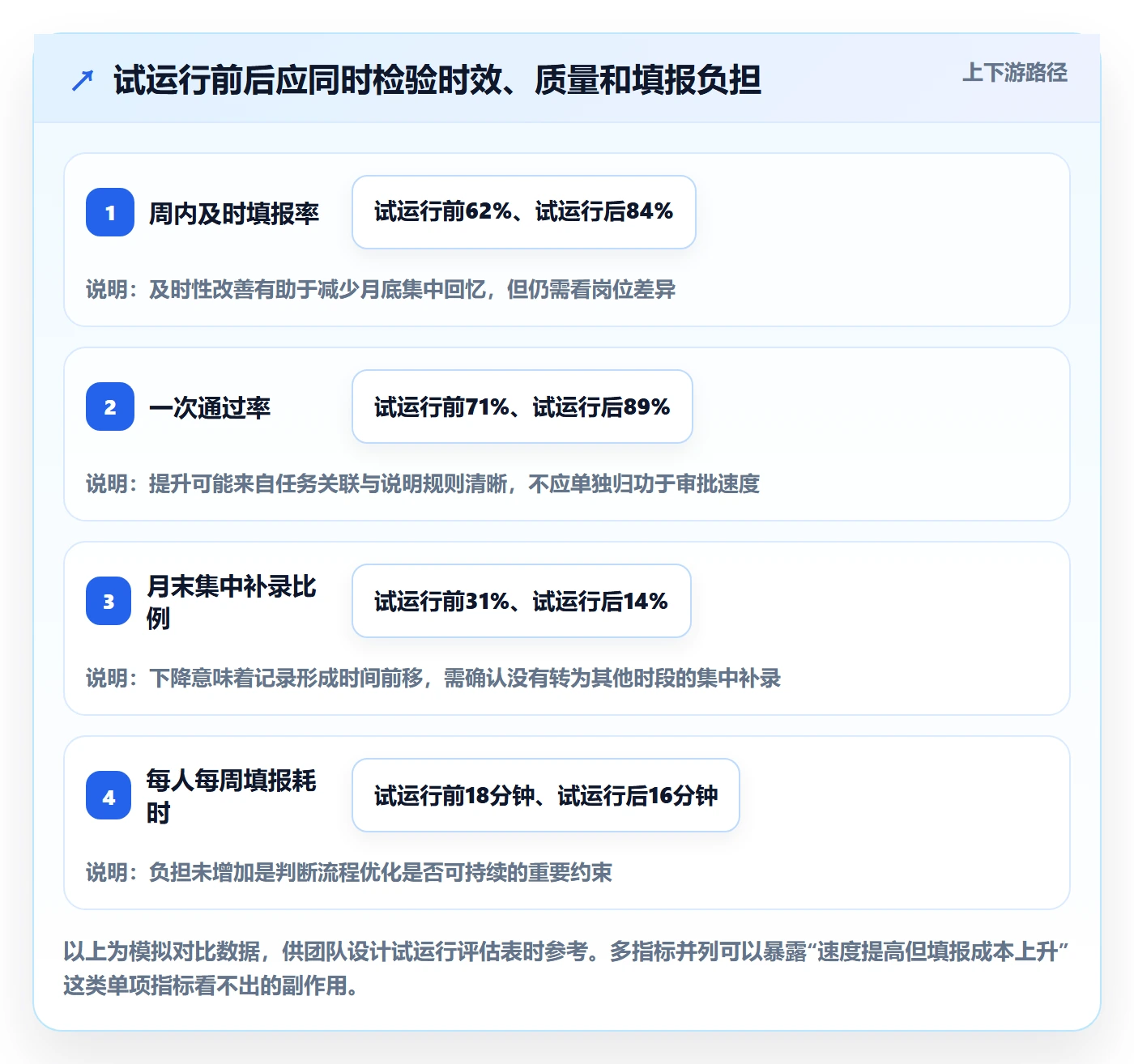

假设试运行四周后,周内及时填报率由六成左右提高到八成以上,一次通过率由约七成提高到九成左右,审批平均等待时间由约两天缩短到约一天。这些仍是情景模拟结果,不能被引用成外部统计或任何工具的效果承诺。
更重要的是同时检查负担有没有转移:员工每周填报时间是否变长?负责人是否要花更多时间维护任务?财务或管理报表的更正量是否下降?如果审批看起来更快,但填报耗时翻倍或更正仍然很多,方案并没有真正变好。
| 观察项目 | 试运行前示意值 | 试运行后示意值 | 如何解读 |
|---|---|---|---|
| 周内及时填报率 | 62% | 84% | 判断记录是否在记忆尚清楚时形成 |
| 一次通过率 | 71% | 89% | 判断输入口径和任务关联是否更清楚 |
| 平均审批等待时间 | 2.1个工作日 | 1.2个工作日 | 需结合负责人负荷和异常记录量看 |
| 月末集中补录比例 | 31% | 14% | 观察问题是否从月底前移到周内解决 |
| 工时填报耗时 | 每人每周18分钟 | 每人每周16分钟 | 确认流程改进没有把负担转给员工 |

4. 如何让自己的数据可复核
实际团队应在启动时固定统计周期、记录定义和数据来源。例如,“及时填报率”可定义为截止日前提交的有效记录数除以应提交记录数;“审批等待时间”可定义为从首次提交到审批完成的工作时长,并单独统计被退回后重新提交的间隔。
同一指标不要在不同月份随意改口径。若系统不能自动提供数据,可以先用抽样表记录,抽取一个项目组或两周的记录进行分析。样本数有限时,应在结论中说明样本范围,不要把局部观察说成全公司的普遍规律。
六、落地方案:从规则、模板到工具配置按顺序推进
1. 第一步:明确工时数据的业务用途
启动前先把用途写成一句可判断的话,例如“用于项目投入复盘,不直接用于薪酬结算”或“用于客户项目成本归集,并作为结算底稿之一”。用途不同,审批力度、数据保留和更正权限都会不同。
如果一种表单同时服务于项目复盘、绩效考核、薪酬核算和客户结算,团队必须说明不同用途如何取数。否则员工会担心填报内容被用作未说明的考核,管理者也可能把不适合的指标混在一起。
2. 第二步:把字段分成必填、条件必填和自动带出
表单不应把所有可能信息都变成必填项。必填字段应该是审批判断不可缺少的信息;条件必填字段只在异常出现时要求填写;项目、任务负责人、成本中心等信息若能从已有任务或组织数据带出,就不应让员工重复输入。
| 字段类型 | 推荐字段 | 适用规则 | 设计提醒 |
|---|---|---|---|
| 必填 | 日期、项目、任务、投入时长 | 每条记录都需要提供 | 尽量从项目任务列表选择,少用自由文本 |
| 条件必填 | 超时原因、跨项目说明、补录原因 | 触发异常规则时才填写 | 说明应回答为什么发生及是否需要后续处理 |
| 自动带出 | 人员、部门、任务负责人、项目阶段 | 可从账号或任务信息获取 | 需明确数据源和权限更新机制 |
| 可选补充 | 工作结果、链接或交付物编号 | 复杂任务、客户交付或争议记录 | 不应要求员工为简单重复任务额外写长说明 |
3. 第三步:定义退回和更正规则
退回原因应使用有限、清晰的选项,并允许补充一句说明。比如“项目或任务归属不匹配”“时长与任务范围不匹配”“需要补充异常原因”“记录日期需确认”。审批人不应只写“请完善”,否则填报人仍然不知道要改什么。
更正规则要区分审批前和审批后。审批前可修改后重新提交;审批后若涉及项目归属或核算金额,应记录更正理由并重新核验。已经进入结算周期的记录,还应规定是走当前周期调整,还是进入下一周期冲正。
4. 第四步:设定提醒、升级和代理机制
提醒要有节奏,而不是每隔几小时重复推送。可设置填报截止前提醒一次、审批临近时限提醒一次、超时后通知负责人或其代理人。项目负责人长期出差或休假时,要有经授权的代理审批安排,避免流程卡在单一账号上。
升级规则要区分“正常记录未处理”和“业务争议未解决”。前者可以提醒代理人,后者需要明确由谁决定任务归属或成本口径。否则系统反复催办,只会让未解决的问题更显眼,并不会自动产生结论。
5. 第五步:先试点,再扩面
试点应选择业务量真实、负责人愿意参与、任务结构相对稳定的团队,而不是只挑最规范的“示范组”。建议至少覆盖一个完整周期,并在过程中记录例外,而不是等到最后再收集意见。
- 选定一至两个项目组,说明工时用途和试点边界。
- 统一字段、任务命名和异常定义,建立试点前基线。
- 运行两到四周,收集退回原因、审批等待和填报负担。
- 每周用短会处理重复问题,优先修正规则而不是要求员工自行猜测。
- 周期结束后比较质量、时效和成本,决定保留、调整或停止试点。
如果组织使用项目管理平台,配置顺序也应如此:先确定数据口径和责任,再配置项目、任务、权限、提醒和报表。否则,自动化只会把含糊规则更快地扩散到更多团队。
6. 第六步:将例外变成可复用的判断案例
试点中出现的典型问题应沉淀成小型规则库,例如“同一天支持两个项目如何拆分”“临时故障处理归到哪个任务”“培训和项目交付如何区分”“审批后发现项目选错如何更正”。规则库不需要一开始写成厚手册,能让审批人和员工处理同一类情况时结论一致,就有实际价值。
每月复盘时,把频繁出现的例外分为规则缺失、任务结构问题、系统操作问题和真实业务变化。若同一问题反复出现,优先修改流程或任务结构,而不是持续靠负责人记忆补洞。
七、可直接使用的工时审批模板
1. 员工工时填报模板
下面模板适用于常见项目投入记录。企业可按用途删减字段,尤其不要为了“看起来完整”而强制每个人填写与审批无关的信息。
| 字段 | 填写示例 | 填写要求 |
|---|---|---|
| 填报人 | 张某 | 优先由账号自动带出 |
| 工作日期 | 2025年4月16日 | 填写实际发生工作日期;补录时遵循补录规则 |
| 项目 | 客户门户升级项目 | 从有效项目列表选择,避免同名自由输入 |
| 任务 | 订单查询接口异常处理 | 描述工作对象和动作,关联已有任务 |
| 投入时长 | 2.5小时 | 按团队统一最小计量单位填写 |
| 工作结果或进展 | 定位缓存失效原因,提交修复并完成回归 | 常规任务简要填写,复杂交付可关联产物 |
| 异常说明 | 晚间处理线上故障,已通知项目负责人 | 仅在超限、跨项目、补录等情形填写 |
2. 项目负责人审批清单
审批人可以按顺序检查,不需要每条记录都重新做全面调查。正常记录快速核对,触发异常时再查看关联任务、交付物或沟通记录。
- 项目与任务是否匹配,任务是否在有效状态或有合理的历史归属。
- 时长是否与任务范围、团队约定和日期相符。
- 跨项目投入是否拆分,是否存在同一时段重复申报的疑点。
- 异常记录是否写清原因,必要时是否关联工作结果或支持事件。
- 审批后是否需要更正成本归属、计划投入或项目状态。
- 若退回,是否选择明确原因并告诉填报人下一步如何修改。
3. 工时审批规则模板
规则文本要让员工知道何时填、负责人知道如何审、管理者知道出了问题由谁处理。下面是可改写的基础版本,不是无需评估即可直接采用的统一制度。
填报周期:员工按团队约定的周内节奏提交记录;因客户现场、休假或系统不可用无法按时提交的,应在恢复后补录并注明原因。
记录要求:每条记录须关联有效项目和任务,填写工作日期与投入时长;跨项目工作应按实际投入拆分。
异常处理:超出团队约定时长、补录超过截止日、任务归属不明或项目间分配存在疑问时,须补充说明;审批人根据风险决定通过、退回或升级核验。
审批责任:项目负责人确认工作内容与任务关联,授权管理角色确认相应管理或成本口径;不同角色不得无理由重复核验同一事项。
更正与留痕:审批后的记录不得静默覆盖;涉及日期、项目归属或时长调整时,须记录修改前后内容、原因、修改人和时间,并按影响重新核验。
数据用途:工时数据用于本制度明确的项目分析或成本管理用途;若扩大用途,应先完成口径说明和权限评估。
4. 退回说明模板
退回信息需要告诉填报人“哪里不清楚、要补什么、什么时间前处理”,而不是只表达审批人的不满。可以使用如下句式:
这条记录目前无法确认,原因是项目任务归属不明确。请核对该工作对应的任务,并补充实际结果或关联工作事项;如为跨项目支持,请拆分投入并说明依据。请于团队约定的截止时间前重新提交。若任务本身不存在,请先联系项目负责人补建或确认归属。
5. 月度复盘模板
月度复盘不必写成大型报告,建议固定记录观察范围、指标、异常原因、采取动作和下月验证项,避免每次会议只讨论个别人的工时。
| 复盘项目 | 本月记录 | 负责人判断 | 后续动作 |
|---|---|---|---|
| 统计周期与覆盖团队 | 例如:四周,三个项目组 | 说明样本边界 | 必要时扩大或延长观察 |
| 及时填报率与一次通过率 | 填写实际数值及口径 | 判断改进来自哪里 | 验证提醒或字段调整效果 |
| 主要退回原因 | 列出前三类及数量 | 区分规则、任务和操作问题 | 确定一个优先解决项 |
| 审批等待与月底补录 | 记录平均值及集中情况 | 判断是否存在积压或记忆风险 | 调整时限、代理或填报节奏 |
| 更正与争议 | 记录次数、影响范围 | 判断数据风险是否可接受 | 修订更正规则或权限 |
八、不同情况下的行动建议:不要给所有团队同一套流程
1. 小团队、项目少、负责人直接了解工作
若团队规模较小、成员任务透明、工时不用于外部结算,可以采用轻量流程:员工按周提交,项目负责人集中核验,异常记录补充说明。不要为了形式完整增加多层签字,也不必把每个常规任务都拆到过细。
这种方式的风险是负责人掌握了大量隐性判断,一旦人员变化,规则难以继承。即使流程轻,也建议保留统一任务命名、退回原因和更正留痕,为团队扩张做准备。
2. 多项目并行、成员频繁跨组支持
这类团队首先要解决项目归属和时间分配,而不是单纯增加提醒。应确保成员能选择当前有效项目和任务,跨项目工作有拆分规则;还要决定短时支持是记录到被支持项目、共享支持任务,还是部门公共工作。
若一个人一天在多个项目间切换,强求按分钟精确拆分会制造虚假精度。团队可统一最小计量单位,并允许对低于该单位的零散支持采用集中记录,但要让成本口径负责人确认该处理方式是否适合。
3. 客户结算或项目成本占比较高
当工时影响合同结算或重大成本决策时,审批标准应更严谨:明确客户、项目阶段和任务分类,限制事后修改,保留审批轨迹,必要时进行抽样复核。还要把内部工作、售前支持、培训和客户交付的归属说清楚。
不能把“审批更严”理解成每条记录都追加说明。真正需要严的是证据链和职责分离:谁确认工作发生,谁确认计费规则,谁核对周期汇总。若有争议,应当按已公布口径处理,不能每次临时改变分类办法。
4. 研发或创意团队,任务边界变化较快
研发、设计和产品团队的工作经常因线上问题、需求变更和协作讨论发生切换。若审批规则只承认计划内任务,员工会把真实投入硬塞进不准确的任务。负责人应设置合理的应急或探索类任务,并定期清理,而不是要求每个突发事项先走完建项手续才能记录。
同时,工时数据不应被误当成产出质量的替代品。相同工时可能对应完全不同的复杂度、技术风险和交付价值。它适合辅助看投入趋势,不适合单独评价个人能力或团队产出。
5. 百人以上、多部门或多区域组织
中大型组织需要先统一数据定义,再允许局部流程适配。总部可以定义项目、任务、计量单位、权限和归档要求;部门可以根据项目周期选择周填报或阶段填报,但不能各自改变“一次通过率”或“补录”的定义。
当团队考虑使用项目管理平台或管理软件时,应评估任务与工时数据能否关联、权限能否按项目隔离、审批历史是否可追溯、报表能否导出或与现有系统对接,以及管理员如何维护组织变化。PingCode 可纳入这类平台的候选评估,但应通过实际试用验证任务管理、工时记录、审批配置和企业权限需求是否匹配;不应仅凭功能清单或销售演示作决策。
6. 远程、跨时区或客户现场团队
远程团队的难点通常不是缺少在线状态,而是工作发生时间与审批时段不重合。应设定明确的提交窗口和审批服务时限,提供代理人或轮值安排,避免把“未在本地上班时间处理”误判为失职。
客户现场人员可能无法稳定访问内部系统,流程应允许安全的延迟提交,但要规定补录截止和必要证据。若员工使用移动端或离线方式记录,还需要评估数据同步、账号安全和敏感客户信息保护。
九、不同情况下的取舍:效率、精度与管理成本无法同时无限优化
1. 日填与周填:及时性和切换成本之间的平衡
日填更接近工作发生时间,适合项目变化快、工时用于短周期计划调整或客户结算的团队。它的代价是员工需要更频繁地切换任务,若记录入口不顺手,填报会变成重复打断。
周填减少操作频次,适合任务相对稳定、数据主要用于周期性复盘的团队,但记忆偏差和周末集中补录风险更高。可以先试运行两种节奏,比较及时率、退回率和员工耗时,而不是预设某一种天然正确。
2. 自由文本与任务关联:灵活表达和可分析性之间的平衡
自由文本能适应临时工作和跨职能协作,但同一工作可能出现多个写法,后续难以汇总。任务关联提高结构化程度,却可能暴露任务拆分不足,或增加任务维护工作。
合适的折中是:常规工作关联任务,临时支持可选择受控的共享任务类别,并要求在必要时补充简短说明。对于高风险项目,应进一步限制自由输入;对于探索性工作,则应保留足够空间,避免强行制造并不存在的精确分类。
3. 自动规则与人工判断:规模化和上下文之间的平衡
自动校验适合发现缺字段、日期冲突、超限和已关闭任务等明确规则。它能减少机械检查,但无法判断加班是否必要、客户故障是否真实、投入是否符合项目优先级。
如果把业务判断完全交给规则,团队容易遇到大量误报;如果所有事情都靠人工,审批成本又会随人员和项目数量增加。应让系统负责稳定、明确、重复的检查,让负责人处理需要上下文的判断。
4. 精细拆分与填报负担:数据精度并非越高越好
记录到十五分钟,可能便于成本核算,但对于大量短时协作的团队,也可能让填报和核对成本明显上升。记录到半天,维护简单,却可能无法解释跨项目投入。计量单位应由决策需要决定:数据精度提升是否能改变管理动作,是值得追问的问题。
如果项目管理者拿到更精细数据后仍然只能做月度总量汇总,过细记录可能只是增加管理负担。反之,若合同计费或资源排程确实依赖更细粒度,就应配套培训、工具入口和抽查机制。
5. 审批严格度与员工信任:控制风险不等于监控个人
如果工时表被用于跟踪个人每一分钟,员工可能把精力转向“填得好看”,而不是如实呈现工作。负责人应清楚说明数据用途、访问范围和评价边界,避免把工时总量直接等同于绩效。
严格控制适用于有明确结算、合规或重大成本风险的场景;内部容量规划则更需要趋势可信,而非逐分钟追责。制度应和用途相称,不能用最高强度的审计规则覆盖所有团队。

十、管理者的执行清单:用一个周期验证改进是否真实
1. 启动前:确定边界与基线
- 写清工时数据的用途,以及哪些用途明确不包含在本次流程中。
- 选定试点团队和观察周期,统一提交、通过、退回、补录的定义。
- 梳理任务结构、项目归属、跨项目支持和审批责任人。
- 记录当前的填报耗时、一次通过率、审批等待和月末补录情况。
2. 运行中:减少反复解释
- 正常记录只核对必要字段,不要求填报人重复陈述已在任务中存在的信息。
- 异常记录使用明确原因代码,并说明补充材料或处理路径。
- 每周汇总重复问题,识别规则缺失、任务管理问题和工具操作障碍。
- 审批超时要有代理和升级机制,不把提醒当作问题解决本身。
3. 结束后:用数据决定扩面或回退
试点结束后不要只问“大家喜不喜欢新流程”,还要核实填报负担有没有变化、异常是否更早被发现、后续报表更正是否减少。若质量提升但操作时间明显增加,应继续简化字段或优化任务选择;若审批快了但抽样差错增加,应提高异常核验或收紧审批边界。
扩面时保留试点中验证有效的规则,对尚未解决的例外写明适用边界。若工具或组织配置发生变化,也要重新核对权限、审批代理、历史记录和报表口径。流程不是一次发布后就永久正确,尤其项目结构和业务用途变化时,更需要定期复核。
十一、结语:把审批从“月底追问”变成“日常可解释”
1. 真正的效率来自更早形成可信记录
工时审批最有价值的改进,不是把审批按钮挪到更显眼的位置,而是让员工在合适的时间把投入关联到真实任务,让负责人只对需要判断的记录投入精力,让组织知道数据最终会用于什么决策。
如果团队目前审批很慢,我会先抽取一批退回记录,逐条标记返工原因;如果审批看似很快,我会抽样检查后续更正和归属争议;如果月底总要补账,我会先改填报节奏和任务映射。先确认问题发生在哪一段,再改对应规则,通常比增加审批层级更有效。
2. 下一步:从一页基线表开始
项目负责人今天就可以开始:选一个项目组,连续观察两个周期,记录五项数据,及时填报率、一次通过率、平均审批等待时间、月末补录比例和每人填报耗时。每周把退回原因归类一次,优先处理出现频率最高、且确实影响决策的那一类问题。
当团队能解释为什么一条记录被通过、退回或更正,审批效率才有可持续的基础。工具可以帮助减少重复录入、设置提醒和保留历史,但规则的质量仍由管理者决定。把正常记录做简单,把异常记录做清楚,把更改过程留住,才是项目负责人提升工时表效率的落地方案。
常见问题解答(FAQ)
1. 项目负责人怎样设置工时填报规则,才能减少反复催报?
我负责的项目每到周五就要挨个提醒填工时,有人忘填,有人周一补填,最后还得我逐条核对。我想把规则定得清楚些,但又担心流程太复杂,大家更不愿意填,应该从哪里开始?
先把填报规则压缩到团队成员能在几分钟内完成:明确填报周期、截止时间、必填字段和异常处理方式。例如,规定每周五下班前提交本周工时,记录任务、日期、实际投入时长和简短说明;遇到请假、待命或跨项目支持,使用统一选项,不要求填写长篇描述。
规则上线前,拿一周真实任务做试填,检查是否存在任务名称难以辨认、工时无法拆分等问题。催报效率不只取决于提醒频次,更取决于成员是否知道填什么、填到哪里;如果填一行都要反复询问,增加提醒只会放大摩擦。
2. 工时表应该按任务填,还是只按项目汇总?
我现在收集的工时有的按项目填,有的细到具体任务,汇总后口径完全不一样。我想知道填得越细是不是越有管理价值,还是会让团队把时间花在记账上?
通常以任务为基本记录单位,再按项目汇总,比只填项目名称更容易定位偏差,但不必细到每个零散动作。可以采用两层口径:成员选择具体任务并填写实际时长,负责人查看项目、阶段或任务类型的汇总。比如一周投入40小时,记录为需求分析12小时、开发20小时、联调8小时,通常已足以判断阶段投入;
若要求把每次沟通都拆成独立条目,记录成本可能超过分析收益。判断粒度是否合适,可以抽查一周数据:如果负责人能据此解释延期或投入变化,粒度基本够用;如果只能看到一堆无法关联交付的数字,就应改进任务分类。
3. 项目负责人如何审核异常工时,而不是逐条手工检查?
我每周都要检查工时表,最耗时间的是找出漏填、重复填和明显不合理的记录。想做一套简单的审核办法,但不确定哪些情况值得追问,哪些只是正常波动。能否先设一组容易执行的检查条件?
先用规则筛出需要复核的记录,再由负责人判断原因,不要把每条记录都当成可疑项。可从四类异常开始:工作日漏报、单日申报时长超过团队约定上限、同一时段重复计入多个任务、任务已关闭但仍持续出现投入。举例来说,团队可先把单日超过10小时设为提醒阈值,而不是自动判错;
发布日或故障处理可能确实出现加班,需结合任务说明确认。阈值应按团队制度和实际工作节奏调整。审核记录时留下处理状态和简短原因,连续两三周观察误报情况,再修订规则,通常比一次设很多硬限制更可靠。
4. 怎样判断工时表模板是否真的提高了项目管理效率?
我准备统一团队的工时模板,但担心模板看上去整齐,实际却只是多了一项填表任务。我希望能用结果判断它是否有用,而不是靠感觉评价。应该比较哪些指标,观察多久比较合适?
不要只看按时提交率,还要看填报耗时、返工次数和数据能否支持项目决策。可以先记录一个基线周,再试运行模板两到四周,比较例如:按时提交率是否从80%升到95%,负责人每周核对时间是否从90分钟降到40分钟,因字段不清导致的退回是否减少。这里的数字只是演示口径,实际判断应使用团队自己的起点数据。
若提交率提高,但核对时间不降、成员仍需反复解释记录,模板可能只是增加了合规动作;若工时数据能更早暴露某阶段投入超预期,并促成任务调整,才说明模板产生了管理价值。
核心关键词
文章包含AI辅助创作:审批实操方法:项目负责人提升工时表效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/589029
读者评论
我们以前也试过把填报改成每天一次,结果不少人只是把周末补录拆成几天填,信息质量没明显改善。任务名称和结果能对应上,按周提交对我们反而更合适。
文章把审批等待和退回率分开看很实用。想请教一下,项目负责人休假时,代理审批人如何保证既能及时处理,又不会因为不了解任务背景而误批?
我比较认同异常记录重点核验,但涉及客户结算时,抽样复核是否足够,可能还要看合同和审计要求。内部复盘与对外结算最好不要共用一套审批口径。
