周报工时最容易失败的地方,不是员工不会填表,而是负责人把“记录时间”误当成了“看见进度”。一张表如果只收集每天做了几小时,却说不清这些时间对应什么工作、为什么偏离计划、接下来要调整什么,它最终只会多出一项周五催填任务。要从0到1落地工时表,先确定管理决策,再设计最少字段,最后用两到四周校准口径。
一、先讲核心结论:工时表不是考勤表,而是项目决策的输入
1. 先明确工时表要回答什么问题
工时记录的价值不在于精确到每一分钟,而在于让项目负责人能够回答几个具体问题:本周团队的时间花在哪里?计划和实际差距有多大?哪些工作消耗超出预期?偏差是需求变化、等待依赖、返工,还是估算错误?下周需要调整范围、排期还是资源?
如果团队无法根据这些问题采取行动,记录再细也只是数据归档。我通常把周报工时的目标限定在三件事:复盘项目投入、提前暴露风险、改善下一轮计划。它不应该被默认用于判断个人是否“努力”,也不能替代交付质量、业务结果和协作表现。
因此,落地顺序应该是“决策问题,工作分类,填报规则,复盘节奏,工具配置”,而不是先挑一张漂亮模板,再要求全员照填。字段和流程必须服从决策,否则表格越完整,团队维护成本越高。
2. 用三条边界避免把工时管理做成监控
- 记录工作,不记录人的每个动作。把工作归到明确任务、项目或约定的非项目分类,不要求每隔半小时写一条流水账。
- 管理偏差,不拿单周数字给个人贴标签。工时受任务难度、等待依赖、临时支持和团队协作影响,不能直接等同于绩效贡献。
- 数据必须能触发行动。发现超时后,要有负责人判断原因并决定如何调整,而不是只要求填报人解释。
这三条边界会影响所有后续设计:粒度不必追求极细,分类要能用于分析,复盘必须聚焦问题和改进。一个可持续的制度,宁可少收几个字段,也要让每个字段有明确用途。
3. 先区分四种时间,防止把总工时误读为项目效率
一周的工作时间至少要区分项目任务、项目协作、团队运营和其他约定工作。项目任务是可交付的开发、设计、测试、实施等工作;项目协作包括评审、需求澄清、跨团队协调;团队运营包括例会、培训、招聘或知识整理;其他工作则需要按组织实际定义。
如果只把可交付任务记进项目,团队会议和支持工作会消失,导致项目看起来投入低于实际;如果把所有时间都塞进某个项目,又会让项目成本虚高。分类的目标不是把时间切成越多越好,而是让重要的时间去向不被隐藏。
| 时间类别 | 建议记录对象 | 适合回答的问题 | 常见误用 |
|---|---|---|---|
| 项目交付 | 关联到具体项目任务 | 交付工作投入了多少 | 把所有项目相关会议也塞进任务工时 |
| 项目协作 | 评审、澄清、联调、协调等 | 协作成本是否异常 | 认为协作时间不是工作时间 |
| 团队运营 | 例会、培训、招聘、知识沉淀 | 固定运营占用是否影响产能 | 拆出大量细碎类别 |
| 非计划工作 | 线上问题、临时支持、紧急需求 | 计划外投入从哪里来 | 把临时工作默认为员工效率低 |
图表中的数字是用于说明分类影响的情景模拟,不代表行业调查结果。它展示了同一周的团队工时在不同统计口径下会如何被解释:口径改变,项目投入的表面结论也会改变。

二、背景和真实场景:为什么周五催表总是越催越难
1. 周报工时的麻烦,通常从工作切换开始
设想一个12人的产品交付团队:周一按计划做需求和开发,周二接到线上问题,周三有客户临时澄清,周四参与跨团队联调,周五还要补齐测试和发布材料。周五下班前,负责人要求每个人回忆一周工时。
员工面对的不是“把数字填进去”这么简单,而是要回忆自己做过哪些事、判断每件事属于哪个项目、估算花了多久,再把无法归类的沟通和临时支持塞进某个栏目。记忆越久远、任务切换越频繁,估算越容易偏离实际。
这也是为什么“大家认真一点”通常解决不了填报质量。问题可能出在记录时机、任务命名、分类规则和临时工作的归属,而不是员工态度。把所有责任压给填报人,制度不会变清晰,只会让数字看起来越来越整齐。
2. 周报工时常见的三个管理场景
场景一:项目负责人想复盘估算偏差。任务原计划投入8人时,最终用了14人时。如果只看到总数,负责人不知道是实现复杂度超出预期,还是中途增加了范围。复盘需要任务目标、实际投入、变化原因三者对应。
场景二:资源负责人需要判断团队负荷。多人同时支持多个项目,单个项目的计划看起来都合理,合起来却挤占了同一批关键人员。此时要看的不是“谁填了多少小时”,而是投入是否分散、切换是否过多、关键角色是否成为瓶颈。
场景三:业务方提出持续插单。临时需求可能每次只占几小时,但累计后会影响原计划。若没有“非计划工作”分类,团队只能用延期来解释,管理层看不到计划被挤占的来源。
三种场景的共同点是,工时表必须能连回项目或工作对象。只记录“开发6小时、沟通2小时”虽然比完全没有数据好,但仍不足以解释是哪项工作、何种变更、哪个环节造成投入变化。
3. 工时数据有误差,关键是误差是否影响决策
我不建议把工时表包装成精密仪器。对于大多数知识工作,事后估算存在误差是正常现象。短任务容易被遗忘,长任务会跨多个工作日,沟通时间可能分散在多个小片段中。与其假设每条记录都精准,不如明确记录口径和误差用途。
如果团队要用工时判断项目级投入趋势,可以接受任务级别的合理估算;如果要核算合同成本或对外结算,就需要更严格的审批、证据和时间记录机制。两种用途的准确性要求不同,不该用同一张轻量周报硬扛。
因此,负责人要先问:这份数据用于趋势分析、产能规划、预算估算,还是结算审计?若答案是多个用途,就要分层设计,而不是让一个字段同时承担所有解释责任。
三、常见误区:表格越复杂,数据未必越可信
1. 误区一:要求精确到15分钟,质量就会更高
精细粒度会增加记录负担,但不自动增加真实性。对于任务切换频繁的团队,员工可能需要回忆并拆分大量短时活动,最后的数字看起来精确到分钟,实际仍是事后估算。过细的要求还会诱发“为了对齐数字而拆分工作”的行为。
我的建议是按决策需求设最小粒度。若只是项目周报,通常以半小时或一小时为记录单位更易执行;若工作本身以短时服务单、支持工单计费,才考虑更细记录。粒度必须与工作形态相匹配,而不是照搬其他组织的模板。
2. 误区二:周总工时等于投入产出
一周填了40小时,不表示每个人产出相同;填了32小时,也不意味着工作不足。任务复杂度、等待审批、代码返工、环境故障、跨团队依赖都会影响时间使用。工时可以描述投入,不足以单独评价成果。
如果管理者把“填满标准工时”当作目标,员工很容易优先满足表格,而不是暴露真实问题。团队可能把学习、评审和故障处理记得更含糊,甚至把实际投入凑到一个看似合理的数字。这样的数据不只是精度下降,还会损伤信任。
3. 误区三:所有工作都必须挂到项目任务
强行关联会让公共事务、团队建设、培训和紧急支持消失在项目账面里,或被随手挂到一个任务上。结果是项目投入失真,管理者也无法知道计划外工作占用了多少团队容量。
更合理的做法是保留有限的非项目类别,并规定适用边界。非项目类别不应无限增长,也不应成为逃避任务关联的默认选项。负责人可以每月检查“未关联工时”和“其他工时”比例,发现持续偏高再调整分类或工作入口。
4. 误区四:发现超时,就追问填报人为什么慢
超时只是现象,不是原因。一个任务实际用了计划的两倍,可能是需求澄清不足、技术方案返工、外部依赖等待,也可能是估算不成熟。直接追问个人“怎么做这么久”,会把复盘变成辩解,团队反而不愿意记录异常。
复盘时应先围绕工作和流程提问:范围是否变化?任务是否被阻塞?交付标准是否明确?中途是否有紧急支持?有没有重复返工?直到找到可操作的原因,再决定要不要更新估算方式、审批机制或资源安排。
5. 误区五:只要工具能导出报表,制度就算落地
工具可以减少重复输入、关联任务、生成汇总,但不能替团队定义什么算项目工时,也不能替负责人判断偏差是否值得处理。没有统一口径时,工具只会更快地汇总彼此不兼容的数据。
选工具之前,我会先用一页纸写清楚填报对象、时间粒度、截止时间、审批责任和复盘指标。若这些内容说不清,先跑纸面或电子表格的最小流程,比直接上线复杂系统更稳妥。
6. 把个人排名当成工时制度的核心输出
个人工时排行看起来直观,却很容易把团队协作问题转化为个人比较。支持别人、参加关键评审、处理紧急故障的人,可能在自己的交付任务上记录得较少;承担高复杂度任务的人,也未必能在同样时间内完成更多事项。
如果管理者确实需要观察个人负荷,应优先看持续趋势、任务分布和角色容量,而不是简单比较总工时。必要时可以使用团队内部的负荷预警,但要明确它用于资源安排,不直接代表绩效结论。
四、专业判断逻辑:先设计规则,再选择字段和工具
1. 第一步:把管理问题改写成可验证的问题
“想提升效率”太抽象,不能直接转换为表格字段。负责人需要把目标改写成可验证的问题,例如:过去四周计划外支持占用了多少投入?估算偏差主要集中在哪类任务?多个项目是否争抢同一角色?某类工作是否长期没有容量预算?
每个问题至少要对应一个可能的管理动作。如果发现计划外支持连续三周高于设定阈值,准备怎样处理?如果没有任何行动,记录这项数据的意义是什么?工时制度的价值不在于“有数”,而在于数字改变了下一步决策。
| 管理问题 | 必须记录的信息 | 可能触发的行动 |
|---|---|---|
| 估算为什么偏差 | 任务计划投入、实际投入、变化原因 | 更新拆分方法或需求澄清流程 |
| 临时工作挤占了什么 | 非计划工作时长、来源、所属项目 | 设置值班容量或临时需求入口 |
| 资源是否过度分散 | 人员、项目、角色和周期分布 | 减少并行任务或重新分配关键角色 |
| 团队运营是否占用过多 | 固定会议、培训及运营投入 | 调整会议机制或明确运营预算 |
2. 第二步:设置够用的字段,不追求字段齐全
0到1阶段,建议从六个字段开始:日期或周期、填报人、项目或工作类别、关联任务、投入时长、偏差说明。前几个字段让数据可以分组和追溯,时长用于汇总,偏差说明帮助负责人解释异常。
偏差说明不需要每条都写长文。可以在实际投入超过计划一定比例、任务被阻塞、需求发生变化或出现计划外支持时触发填写。具体阈值由组织规模、任务波动和管理用途决定,建议先试行后校准。
不要在第一版加入十几种复杂分类、多个审批层级、情绪评分和个人效率评价。每多一个必填项,都会增加填报成本,也增加口径不一致的机会。先确认最少字段是否能回答核心问题,再逐步扩展。
3. 第三步:统一“投入时长”的含义
填报说明必须说清楚,记录的是实际专注投入、工作时间占用,还是可计费时间。以周报管理为例,更实用的口径通常是“该工作实际占用的工作时间”,并允许合理估算;会议、评审和等待应按既定规则处理,不能靠个人猜测。
对于中断和多任务切换,规则要尽量简洁。例如,连续参与一次项目评审,记录实际参会时间;处理短暂即时消息,不要求每条单独记录;若临时支持累计达到预设阈值,则归入计划外支持。阈值可以从团队试运行中获得,不必一开始规定得过于苛刻。
4. 第四步:决定记录时机,减少周五回忆账
理想做法不是让员工等到周五回忆整周,而是把记录嵌入工作流。可采用每日收尾时补记、任务状态变更时填报、周报提交前核对等方式。选择哪种方式,取决于团队任务切换频率和工具能力。
对任务稳定、并行项目少的团队,周五统一补录可能够用;对高频支持、多人多项目的团队,日常轻量记录更可靠。若任务管理工具能直接关联工作项和填报信息,可减少重复输入;如果必须在多个系统来回切换,记录完整率通常会受到影响。
5. 第五步:建立偏差复盘,而非单纯审批
审批的目标是检查口径和明显异常,不是逐条质疑员工。负责人可以先看三个层次:数据是否齐全、任务关联是否合理、偏差是否需要复盘。小幅偏差无需逐项追问,持续异常或影响项目计划的偏差才进入讨论。
复盘记录要留下原因和动作,例如“范围新增,估算未更新;下次需求确认后重新排期”,而不是只有“超时”。没有行动的复盘,下一周仍会重复同一种解释。
6. 用三个层次判断数据是否值得信任
口径一致性:不同员工是否对同一类工作使用相同分类?如果答案是否定的,先统一解释,不要急着比较数据。
关联完整性:工时是否能连到项目、任务或有意义的工作类别?无法追溯的比例越高,数据越难用于项目复盘。
行动闭环:工时偏差是否会带来估算调整、资源变更或流程改进?若长期没有行动,制度可能只剩行政填报。
五、从0到1的具体方案:四周完成试行和校准
1. 第一周:选一个边界清晰的试点团队
试点不宜一上来覆盖全公司。选一个项目类型较典型、负责人愿意复盘、成员规模适中的团队,先验证字段与流程。试点的目的不是证明制度“成功”,而是尽早发现哪些规则难以理解、哪些数据无法支持决策。
启动前,负责人要向团队说明三件事:为什么要记录、哪些用途明确禁止、数据将如何用于调整项目计划。若员工只听到“从下周起必须填”,却不知道数据如何使用,填报会迅速退化成形式动作。
2. 第二周:用最小字段跑完一个完整周期
模板中保留周期、填报人、项目或类别、任务、时长、异常原因即可。允许团队在试点过程中提出字段问题,但不要每天临时改变定义。每次修改要记录版本和原因,避免同一周期的数据口径被频繁改写。
这一周重点观察填报耗时、未关联任务比例、常见分类争议和异常说明是否可用。负责人不必追求漂亮报表,先确认团队能否在合理成本下持续填写。
3. 第三周:围绕一个真实管理问题复盘
不要一次分析所有维度。挑一个问题,例如计划外支持对项目承诺的影响,检查数据是否足以说明来源、时长和受影响任务。若数据不足,先调整记录规则,再讨论管理结论。
复盘会应避免逐人过账。更有效的顺序是先看团队级趋势,再看异常任务,最后确定行动项和负责人。只有当某条记录影响了项目决策,才需要进一步核实细节。
4. 第四周:删字段、调规则,再决定是否扩大
试点结束后,至少问四个问题:哪些字段没有进入任何分析?哪些工作反复无法归类?填报和复核耗时是否可接受?发现的数据是否改变过排期或资源决策?根据答案删减或调整字段,而不是自然地越加越多。
当团队能够连续完成填报、口径争议明显减少、负责人能够用数据采取行动,再扩大到相似项目。不同业务线若工作模式差异很大,可以共享核心字段,但保留少量业务特有分类,不必为了形式统一牺牲可解释性。
5. 试点阶段可以跟踪的指标

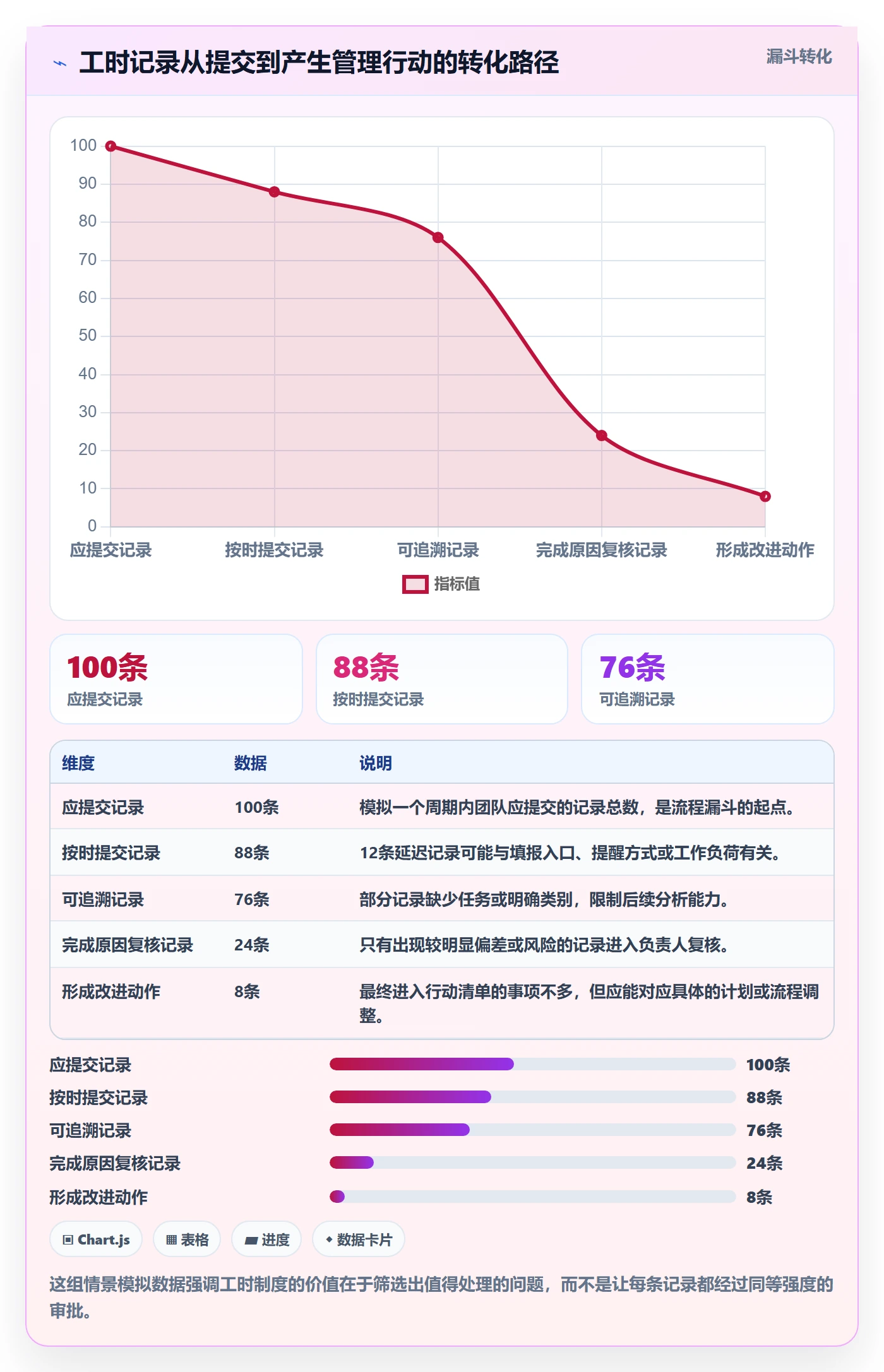

建议跟踪制度自身的运行指标,而不只是员工填写了多少小时。填报及时率反映流程负担,任务关联率反映可追溯性,异常原因完整率反映复盘能力,管理动作闭环率则反映数据是否真正改变工作。
下表给出一组试点建议基准,属于管理设计示例,不是行业统计。团队可以结合项目类型调整,例如支持工作较多的团队,应重点观察计划外工时来源,而不是单纯追求任务关联率接近百分之百。
| 试点指标 | 建议观察方式 | 需要避免的解释 |
|---|---|---|
| 周内填报及时率 | 在约定时间前完成记录的人数占比 | 及时率高不等于记录准确 |
| 任务关联率 | 可关联到任务或明确类别的工时占比 | 关联率低可能是分类设计不足 |
| 异常原因完整率 | 触发偏差规则的记录中,存在原因说明的占比 | 说明简短不代表原因不真实 |
| 复盘行动闭环率 | 已确认的改进动作中按期完成的比例 | 行动完成不等于项目必然成功 |

6. 试点复盘会议可以按这个顺序进行
- 先看总览:本周计划工时、实际工时、计划外工作和未归类投入分别是多少。
- 找出最值得解释的偏差:选择影响范围、交付日期或资源安排的少数事项,不逐条点名检查。
- 拆分原因:区分需求变化、估算不足、依赖等待、返工、突发支持和记录口径错误。
- 确定动作:明确调整排期、变更范围、补充资源或优化流程,并指定负责人和完成时间。
- 检查规则:若多个成员对同一问题反复产生相同误解,修订制度,而不是重复提醒个人。
六、具体案例:12人交付团队如何把“超时”变成可行动结论
1. 案例设定:不是为了证明工具,而是为了说明分析链路
下面是一个用于演示流程的情景模拟:某交付团队有12人,同时推进两个客户项目。团队原先只在周报里写项目名称和本周工时,负责人发现项目A连续两周延期,却不知道是估算偏差、客户变更,还是支持工作挤占。
试点后,团队把记录分为项目任务、项目协作、团队运营、计划外支持四类,并要求计划投入明显偏离实际时选择一个主要原因。这里的数字是场景模拟,不是某家企业的真实经营数据,也不应被当作行业基准。
2. 记录结构:从“做了多久”补到“为什么会这样”

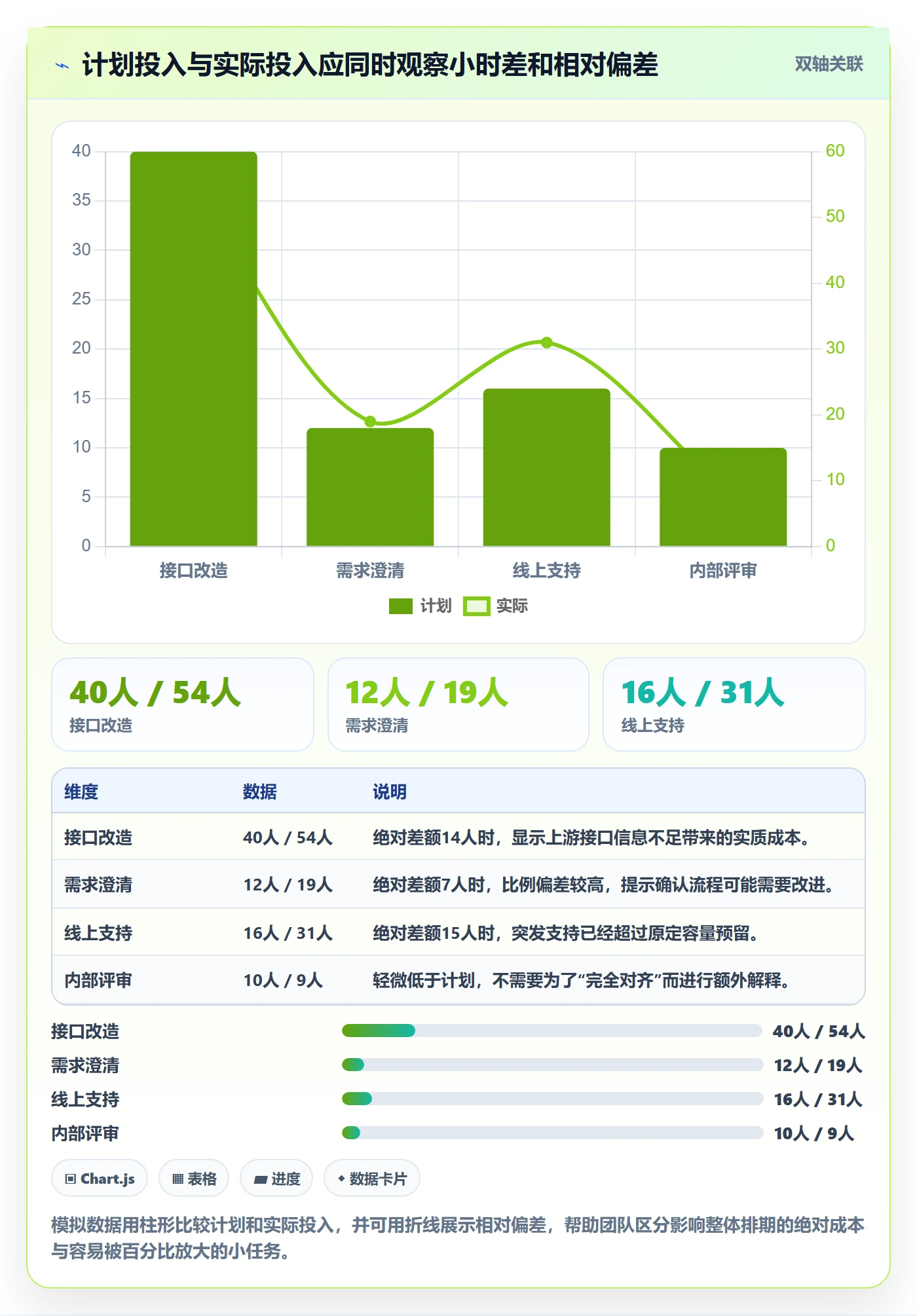

| 工作项 | 计划投入 | 实际投入 | 差额 | 主要原因 | 可采取的动作 |
|---|---|---|---|---|---|
| 客户A接口改造 | 40人时 | 54人时 | 增加14人时 | 外部接口文档不完整,联调返工 | 联调前增加接口确认清单 |
| 客户A需求澄清 | 12人时 | 19人时 | 增加7人时 | 验收条件分散在多轮沟通中 | 将验收条件纳入需求确认记录 |
| 线上支持 | 预留16人时 | 31人时 | 增加15人时 | 两个项目共用同一名关键工程师 | 设定值班容量并减少并行占用 |
| 内部评审 | 10人时 | 9人时 | 减少1人时 | 未见明显偏差 | 保持现有安排 |
如果周报只有项目A共投入多少小时,负责人很可能得出“团队做得慢”的笼统结论。补上计划、实际、原因和动作后,至少可以区分两类问题:接口输入不完整造成的返工,以及支持资源被两个项目同时占用。
3. 复盘重点:不要把差额直接转化为责任归属
案例中,接口改造多出14人时,并不自动说明工程师估算错误。若接口文档缺少关键约束,这部分时间可能是上游输入质量造成的。需求澄清多出的7人时,也需要检查确认过程是否缺少单一验收记录。
线上支持投入超过预留,则提示团队需要明确支持容量。若同一名关键工程师在两个项目中都被认为“可以随时响应”,两边的计划实际上都建立在同一段时间可以重复使用的假设上。问题是资源模型,而不是某个人的工时填得不够快。
4. 用计划与实际差异指导下一轮估算
对估算偏差,建议按任务类别积累数据,而不是用一次偏差乘一个系数。若接口联调连续多轮出现类似返工,可以把接口确认工作单独拆出;若小需求经常被多轮沟通拉长,可以在估算中显式加入需求澄清阶段。
差异分析需要同时看绝对差额和相对偏差。计划4小时、实际6小时,虽然比例上多了50%,对整体排期的影响可能很小;计划80小时、实际100小时,多出的20小时则可能直接影响里程碑。只看百分比会放大小任务,只看小时数又可能忽视高比例异常。

5. 计算团队容量时,不要把所有可用工时都排满
计划容量不是合同工时简单相加。会议、协作、运营和临时支持都会占用可用时间。若把每个人一周的全部工作时间都预先分配给项目,任何临时事件都会表现为延期或超时,团队没有缓冲空间,计划也不具备现实性。
可以用一个简化的容量估算框架:先估算团队在周期内可用于工作的总容量,再减去已知的固定会议、轮值支持、培训等占用,最后只把剩余部分用于承诺型交付计划。具体扣减比例不宜照抄其他团队,应基于自身连续几个周期的记录校准。
对新团队、需求波动大或依赖较多的项目,预留更多缓冲可能更合理;对工作内容稳定、流程成熟的团队,可以逐步提高计划利用率。容量预留不是“放松管理”,而是承认不确定性存在,并避免把风险隐藏在排期里。
七、不同工具与团队规模:先看流程复杂度,再谈系统功能
1. 小团队:电子表格适合验证口径,不适合长期靠人肉汇总
小团队初期可以用电子表格或简单表单试跑。它的优点是改动快、学习成本低,负责人可以迅速验证分类是否合理、周报是否真的能支持复盘。若一个项目只有少量成员,且任务关系简单,暂时没有必要为了工时管理引入复杂平台。
但当同一数据要在表格、任务系统、周报和预算文件之间反复复制,或者负责人需要手动合并多人数据时,维护成本会迅速上升。此时应评估是否让工时记录与任务管理流程打通,而不是继续给表格增加宏、公式和更多工作簿。
2. 多项目团队:重点是关联能力和权限边界
当一个人并行参与多个项目,或者多个项目共享关键角色时,记录对象和周期必须足够清晰。项目负责人需要看到本项目投入,但不一定有权查看所有员工的个人明细;团队负责人可能要观察整体负荷,却不应随意扩散敏感数据。
因此,工具评估除了看填报和报表,还要核对权限、项目关联、历史变更、导出范围和数据保留规则。若员工不清楚谁能看到明细,制度很容易被理解成个人监控,信任成本会反过来影响数据质量。
3. 百人以上组织:统一核心口径,允许业务细节有边界地不同
对于100人以上、项目数量多、跨团队协作频繁的组织,单靠个人维护表格通常难以保证数据结构一致。项目管理工具或项目管理平台可以帮助把任务、负责人、计划周期和实际投入关联起来,也便于按项目、团队、角色和周期进行汇总。
以PingCode为例,作为面向中大型企业及100人以上组织的项目管理平台,适合在项目管理与协作流程较复杂时评估其任务管理、工作流和数据汇总能力。它是否适合具体团队,仍需通过试点验证:任务关联是否顺畅、工时口径能否配置、权限是否符合组织要求、报表是否支持既定决策。
我不建议只根据功能清单做采购判断。先挑一个真实项目,验证“员工记录一次后,负责人能否快速看到任务投入和异常原因”;再检查数据导出、权限配置、系统对接、培训成本和持续维护责任。平台能减少重复操作,但不能替代管理规则。
4. 评估工具时的优先级
| 评估维度 | 需要验证的问题 | 常见取舍 |
|---|---|---|
| 任务关联 | 记录能否自然关联到项目和任务 | 关联越强,配置和培训成本可能越高 |
| 填报体验 | 员工是否需要重复输入已有信息 | 操作越少越易推广,但自定义空间可能有限 |
| 报表解释力 | 能否区分计划、实际、类别和异常原因 | 维度越多,越需要统一口径与数据治理 |
| 权限控制 | 谁能看个人明细、团队汇总和成本数据 | 权限越细,配置与审计要求越高 |
| 维护成本 | 谁负责字段、流程、权限和报表维护 | 功能丰富不等于日常维护负担低 |

5. 工具上线前必须准备的管理责任
平台上线后,仍然需要指定制度负责人、数据口径负责人和团队复盘负责人。制度负责人维护分类和规则,数据口径负责人检查报表是否被正确解释,团队负责人则对异常采取行动。若三者都默认由工具供应方或员工承担,系统很快会变成“能填但没人用”。
每次新增字段或报表,都应回答两个问题:谁会使用这项数据做什么决定?谁负责解释数据异常?无法回答时,不要为了追求看起来全面而添加功能。
八、数据观察与图表:怎么读出原因,而不是被漂亮图形带偏
1. 先识别趋势,再解释单周异常

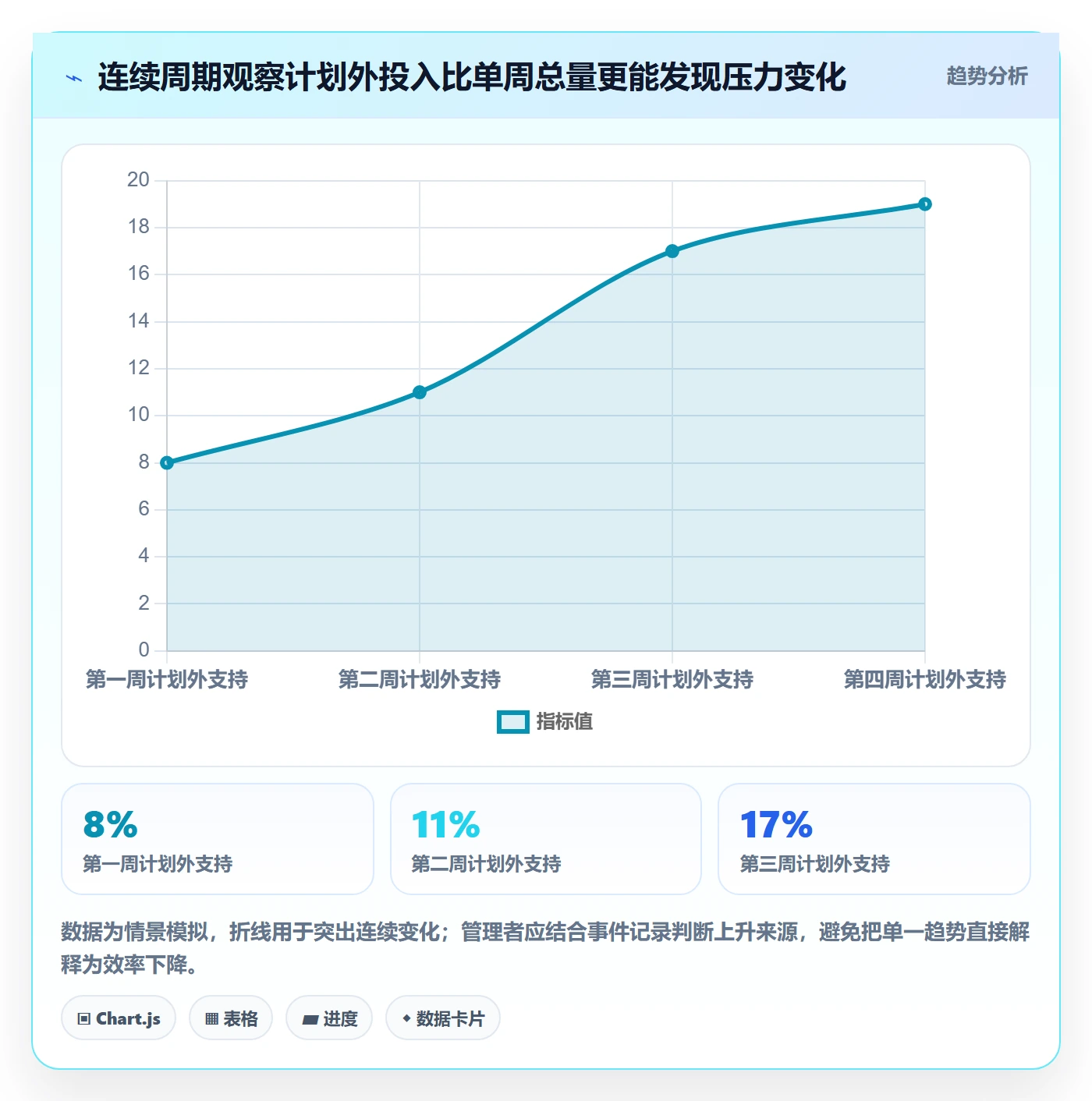

单周数据常受交付节点、节假日、故障和临时需求影响,不适合直接推导长期结论。负责人可以观察连续数周的项目投入结构、计划外工作占比和估算偏差,但要保留工作量变化与团队配置的背景信息。
如果计划外投入在多个周期持续上升,才值得进一步检查需求入口、支持轮值和容量预留;若只在上线周出现一次高点,可能是阶段性特征。折线图适合显示变化方向,但不能单独证明原因,原因仍需要结合任务和事件记录核实。

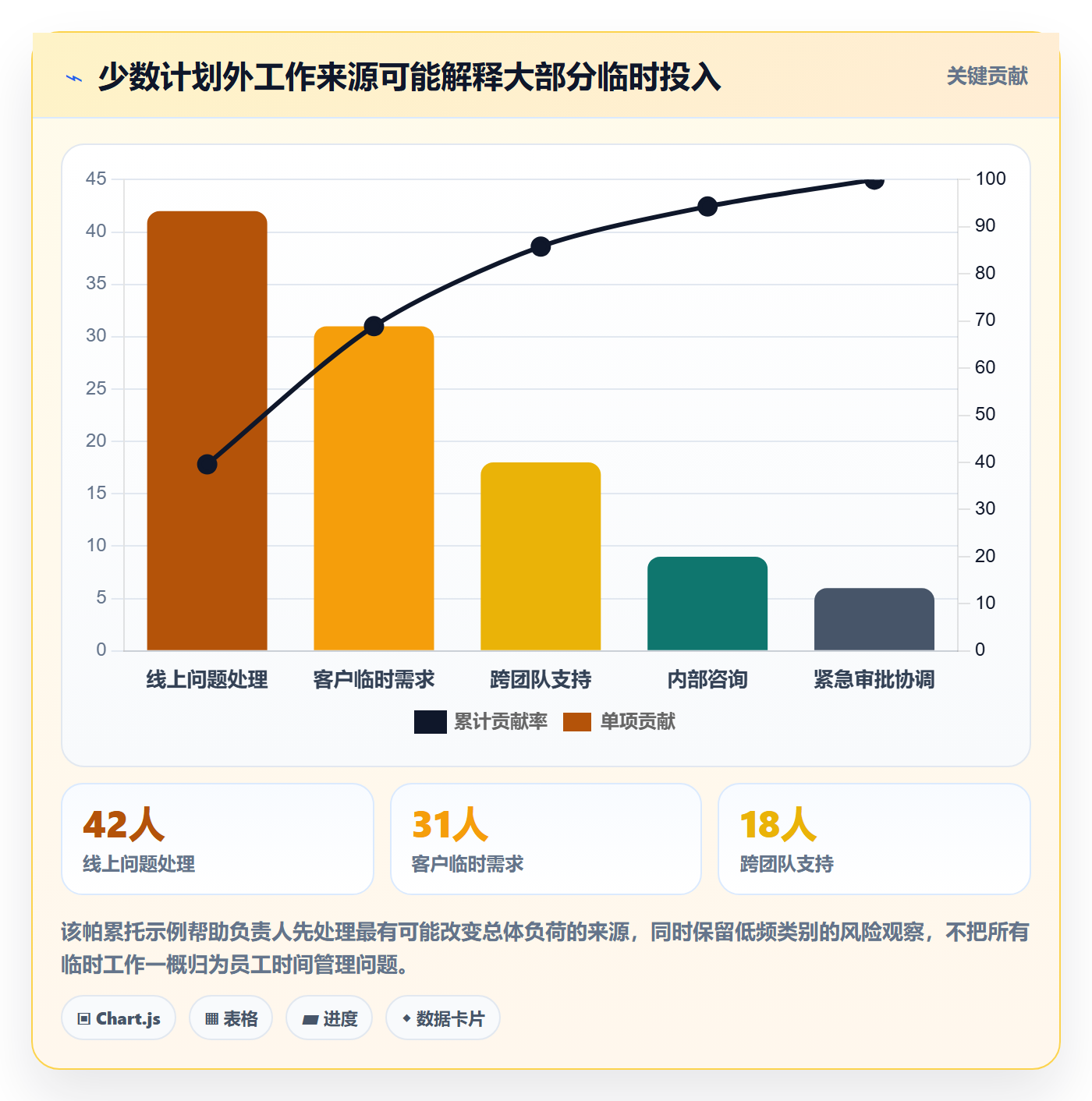

2. 计划外工作的来源比总量更能指导管理动作
计划外工作可能来自线上事故、客户临时需求、内部咨询、跨团队支持或紧急审批。若只看总工时,负责人知道团队被打断,却不知道应改值班安排、需求入口还是协作机制。
在分类稳定后,可以比较不同来源的持续投入和波动。来源分类不要过多,先保留对行动有区分度的几类;如果两个类别最终由同一个团队、同一种流程处理,可以考虑合并,避免图表看起来细致却无法导向不同措施。

3. 结合任务复杂度,避免只按团队平均值下结论
平均每项任务投入只能提供粗略参照。简单修复、小型需求和跨系统改造的复杂度不同,用平均值衡量所有任务,会掩盖任务结构变化。负责人可以按工作类型、复杂度档位或交付阶段比较,但分类必须有稳定定义。
如果数据点不多,分组过细会出现“每个类别只有一两个任务”的假精确。此时先看任务描述和案例复盘,不要急着生成复杂仪表盘。数据量不足时,定性解释比小样本平均数更可靠。
4. 图表不能替代口径说明
每张工时图表至少要写明统计周期、纳入的人员或项目范围、工时口径,以及缺失数据如何处理。否则同一张图可能因为范围变化而产生看似明显的趋势,但实际只是项目成员或分类规则变了。
对于管理层汇报,建议把图表分成“现象、原因、行动”三个层次:先展示投入变化,再说明经复核的原因,最后列出将采取的调整。不要把未经核实的相关性包装成因果结论,也不要只展示数字而不说明团队下一步做什么。
九、不同情况下的行动建议与取舍
1. 团队刚开始做工时管理:先取舍准确度,换执行率
如果团队从未记录工时,先建立少量分类和轻量记录节奏。第一阶段目标是让大家理解规则并能够持续执行,不要立刻追求分钟级精度、完整成本分摊和多层审批。
这意味着初期可能接受一定估算误差,但要明确误差适用于趋势判断,而不是财务结算。等口径稳定、员工知道数据如何使用,再讨论是否增加任务级细节或更严格的核验机制。
2. 项目经常延期:先查范围与依赖,再看个人投入
延期项目应优先核查需求变化、技术依赖、等待时间和返工。工时数据可以帮助找到偏差集中在哪些工作项,但不能单独解释全部延期原因。若任务没有清晰验收条件,工时再精细也无法替代范围管理。
行动上可以先选出偏差最大的少量任务,核对计划版本、需求变更和阻塞记录;如果原因集中在需求澄清,就改善需求确认;如果集中在跨团队等待,就明确依赖负责人和响应时间。
3. 团队每天被临时工作打断:优先改入口和容量预留
若临时工作比例高,要求员工“安排得更合理”通常不是有效方案。负责人应先判断是否缺少支持轮值、是否所有人都被默认即时响应、是否需求没有统一入口,以及临时事项是否有优先级规则。
取舍上,可以让部分团队成员承担轮值,减少全员被打断;也可以预留专门容量,但这会降低当期计划承诺。选择哪种方式,要看故障风险、客户响应要求和团队规模,不能只以项目计划看起来排得更满为目标。
4. 管理层要求核算成本:把管理周报与结算记录分开
若工时用于合同结算、成本分摊或审计,准确性和证据要求显著高于一般项目复盘。需要明确计费规则、审批责任、修改留痕、假期和非计费时间处理方式,并由财务或合规责任人参与设计。
这时不能只依靠员工周五回忆,也不应把普通项目周报直接当作结算凭据。可以共享部分项目与任务数据,但结算规则必须单独定义,避免把轻量管理工具当成审计系统。
5. 组织规模扩大:统一核心定义,允许少量业务差异
跨团队推广时,至少统一周期、人员标识、投入时长定义、项目识别方式和主要分类原则。不同业务可以保留专用类别,但需要明确映射关系,否则组织层面的汇总无法比较。
统一不代表所有团队必须使用完全相同的细分类。客户交付、研发探索和内部运营的工作结构不同,强行共用一套过细分类,容易造成错误归类。比较适合的做法是统一核心层级,在业务层留少量扩展。
6. 员工对制度有抵触:先解释用途,再检查是否存在惩罚性使用
抵触有时来自沟通不足,有时是团队过去经历过数据被误用。负责人需要坦诚说明数据谁能看、保存多久、能否用于个人评价、异常会如何处理,并允许团队对规则提出反馈。
如果组织一边承诺工时只用于项目规划,一边又拿个人总工时排名,信任很快会被破坏。此时应先处理用途冲突,而不是增加提醒、强制签字或要求填写更多说明。
7. 不同方案的取舍表
| 方案 | 适用情况 | 收益 | 代价或风险 | 建议优先级 |
|---|---|---|---|---|
| 周末统一估算 | 任务稳定、切换较少的小团队 | 操作简单,启动成本低 | 记忆误差较大,容易漏掉短时工作 | 可用于初步试点 |
| 每日轻量补记 | 多项目并行、支持工作频繁的团队 | 减少回忆负担,提高工作关联度 | 需要形成稳定习惯,可能增加日常操作 | 适合复杂交付团队 |
| 任务结束时登记 | 任务边界清楚、流程工具成熟的团队 | 任务和投入关联自然 | 长任务跨周期时仍需补充记录规则 | 适合流程稳定的团队 |
| 平台自动汇总 | 多项目、多团队且需要统一视图的组织 | 减少手工合并,便于权限化分析 | 配置、培训、权限和维护成本较高 | 先做试点再扩展 |
| 个人效率排行 | 通常不建议作为主要管理方式 | 表面直观,容易比较 | 误读投入,破坏协作与信任 | 避免使用 |
十、负责人可直接采用的周报工时模板与运行规则
1. 最小可用模板
表格字段可以从下面这组开始。它不是所有组织的标准答案,而是方便试点的起点。若某个字段在复盘中从未使用,可以删除;若一个关键决策始终缺少必要信息,再增加相应字段。
| 字段 | 填写说明 | 示例 |
|---|---|---|
| 周期 | 记录周起止日期或组织约定的周期 | 6月3日至6月9日 |
| 项目或类别 | 选择项目,或选择约定的非项目类别 | 客户A交付、团队运营 |
| 任务或工作项 | 尽量关联现有任务;公共事务填写明确事项 | 接口联调、线上问题支持 |
| 投入时长 | 按团队确定的最小粒度记录实际投入 | 3.5小时 |
| 计划时长 | 仅对需要比较估算偏差的工作项填写 | 计划2小时 |
| 偏差原因 | 发生明显差异、阻塞或计划外工作时填写 | 接口文档缺少错误码定义 |
| 后续动作 | 只有需要管理处理时填写,并明确责任人 | 下次联调前由接口负责人确认文档 |
2. 一页版填报规则
- 工时按实际工作投入记录,不用来证明个人是否达到某个“努力程度”。
- 项目任务尽量关联到现有任务;确实无法关联时,选择明确的非项目类别并说明事项。
- 会议、评审、支持和等待按团队统一口径记录,不允许不同员工对同类工作采用不同规则。
- 明显偏离计划、发生阻塞、需求变化或计划外支持时,补充简短原因。
- 负责人每周只复核影响排期、资源或风险的异常,不逐条质疑所有记录。
- 数据用于何种管理决策、哪些用途不在范围内,应在制度中写明并持续遵守。
3. 建议设置轻量复盘节奏
每周复盘可以控制在20到30分钟,重点讨论少量异常工作项,不必把整张表逐行念一遍。若工时数据没有需要调整的事项,会议可以简短结束;复盘不是为了证明管理者认真,而是为了尽早改变会影响交付的因素。
每月再做一次分类与口径检查,重点看未关联工时、计划外工作来源、重复出现的估算偏差和未完成的行动项。周复盘处理眼前问题,月度回看修正制度,两种节奏不要混成一场冗长的逐人问询。
4. 负责人每周要做的四个判断
判断一:计划是否仍然成立。有无范围变化、外部依赖或资源冲突,导致原排期需要调整?
判断二:偏差是否有共同原因。若多个任务都因需求输入不完整而增加投入,问题可能在流程,而非个体估算。
判断三:团队是否被不可见工作挤占。会议、支持和跨项目协作是否持续消耗容量?是否需要预算或轮值安排?
判断四:本周要改变什么。若没有明确动作,就把观察结果留作趋势,不必为了“利用数据”强行制造结论。
十一、结尾:从0到1的关键,不是把每小时都管起来
周报工时真正解决的,不是“谁一周工作得更多”,而是团队计划为什么偏离现实、有限容量被什么事情占用、哪些工作方式值得改变。把它做成个人时间监控,短期也许能换来更完整的表格,长期却很难得到可信数据。
我的判断是:好的工时制度应该让管理者更快发现计划中的假设不成立,而不是让员工花更多时间证明自己忙碌。从最小字段开始,用真实项目试跑,围绕一个明确问题复盘,再根据数据删改规则。能稳定改变排期、资源或流程的字段才值得保留。
下一步可以直接做三件事:先写下团队要用工时回答的一个管理问题;再选一个项目,用六个左右的核心字段跑四周;最后检查数据有没有触发实际行动。若答案是否定的,先改制度和用途,不要急着扩大范围或增加填报要求。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:周报工时怎么做?项目负责人落地方案:工时表从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/589008
读者评论
我们试过周五集中补工时,确实常把临时支持和会议漏掉。改成每天收尾时简单记录后,回忆误差小了些,但要避免字段太多,不然大家又会拖到周末补。
把计划外支持单独列出来挺有用,之前插单最后都算成项目延期,原因很难说清。不过非项目分类要定期检查,否则“其他”很容易变成什么都往里放。
工时适合看团队投入趋势,不太适合直接比较个人。想确认的是,文章提到的偏差阈值该怎么定?不同团队任务波动差别很大,固定比例未必合适。
