日报工时最常见的失败,不是员工忘了填,而是团队把“填满表格”误当成“掌握项目”。我在梳理项目工时流程时反复看到:日报收得很齐,负责人却仍说不清哪些工作在消耗预算、哪些任务正在偏离计划,以及明天该调整什么。日报工时真正的价值,不在于多一张记录表,而在于让工作、任务、成本和决策在同一条协作链路上对得起来。
一、核心结论:日报工时不是打卡表,而是项目决策的输入
1. 先记住三个原则
我建议项目负责人把日报工时的目标从“所有人每天提交”改成三个可验证的问题:工作能否关联到具体任务,记录能否反映实际投入,数据能否触发后续动作。只要这三个问题没有答案,填报率再高,也可能只是把不准确的数据按时归档。
日报工时的最小有效闭环是:任务有负责人和计划,成员按实际工作记录投入,负责人核对异常并调整计划,项目定期复盘估算偏差。这条链路比单纯催填更重要。它既帮助团队发现任务积压,也让管理者判断工时超支来自需求变化、返工、等待还是估算不足。
负责人不必一开始就要求每个人记录到分钟,也不必把每条工时都变成审批事项。对大多数项目而言,按半小时或一小时粒度记录、当天或次日上午补齐、异常项目重点核对,往往比分钟级追踪更实用。粒度太粗会丢掉判断能力,粒度太细则会显著增加填报成本。
2. 用管理动作衡量流程是否有效
我会用四个结果检查日报工时机制,而不只看提交率:项目负责人每周核对数据用了多久;未关联任务的记录占多少;计划投入与实际投入的偏差是否能解释;工时异常有没有转化成资源调整、需求澄清或风险处理。若只有提交率上升,其他结果没有变化,说明流程可能只是增加了行政动作。
| 观察维度 | 需要回答的问题 | 可采取的动作 |
|---|---|---|
| 记录完整性 | 实际工作是否都有日期、人员、任务和时长? | 补充缺失字段,减少重复填报入口 |
| 任务关联度 | 工时能否落到项目任务、缺陷或支持事项? | 建立统一任务目录,处理无归属记录 |
| 偏差可解释性 | 实际投入超出计划时,原因是否明确? | 区分返工、等待、变更和估算误差 |
| 决策可执行性 | 数据是否导致优先级、资源或计划调整? | 把异常处理纳入周会和负责人跟进 |
表中的“完整”不是指字段越多越好,而是最低限度的信息足以支持复核。项目规模越大、跨团队协作越多,对任务关联和权限口径的要求越高;小团队则应优先控制操作负担。
二、背景和真实场景:为什么“日报收齐了”仍然不够
1. 项目负责人面对的不是填报问题,而是信息断层
一份工时记录可能经过员工、项目负责人、部门经理和财务多个环节。员工知道自己做了什么,项目负责人关心任务进展,部门经理关注资源占用,财务可能需要成本归集。若各方使用不同的项目名称、任务编码和统计周期,同一笔投入会在不同报表里变成不同口径。
我在设计工时流程时,会先检查三个连接点:工时记录是否能回到任务;任务是否有明确的计划或估算;统计口径是否能区分项目交付、内部支持、会议和休假等活动。缺少其中任何一个连接点,数据都可能在汇总时失去上下文。
例如,成员填写“处理接口问题 3 小时”,负责人可能不知道这是计划内开发、联调阻塞还是线上事故。如果记录关联到“订单服务接口联调”任务,并附上阻塞原因,负责人就能进一步判断该任务是否需要增加投入、推动外部依赖,或更新交付时间。
2. 一种常见的多项目团队场景
下面的案例是用于说明方法的情景推演,不代表某家企业的实测数据。设想一个 120 人的产品研发组织,同时维护两个客户项目、一个内部平台和日常运维。成员经常在多个项目之间切换,项目负责人每周需要汇总投入、解释偏差并向管理层报告。
这类团队通常会遇到四种断层:员工按自然语言记事,任务系统按项目结构分类;同一项支持工作被不同人归入不同项目;成员补填时依靠记忆估算时长;管理者拿到月度汇总后,才发现某个项目早已连续数周超出计划。
如果只通过群消息催报,短期内可能提高提交速度,却不会自动修复任务命名、成本归属和异常解释的问题。日报工时的设计应从数据如何被使用开始,再反向规定表单字段和填报动作,而不是先堆出一张复杂表,再要求员工适应。
3. 用流程成本识别真正的瓶颈
负责人可以把当前流程拆成录入、校验、汇总、追问和决策五段,连续观察两周。不要先评价员工态度,而要记录每段的耗时和返工原因。若大部分时间花在追问“这笔工时算哪个项目”,问题多半是分类规则;若集中在逐人催报,可能是提醒机制和截止时间不清;若汇总很快但无人采取行动,瓶颈在管理闭环。
| 环节 | 典型耗时来源 | 负责人要查什么 |
|---|---|---|
| 录入 | 重复选项目、任务名称难找 | 任务目录是否清晰,是否需要默认值 |
| 校验 | 日期、时长或归属不完整 | 是否有明确必填规则和异常提示 |
| 汇总 | 不同文件反复合并 | 是否存在多套表格和重复数据源 |
| 追问 | 超时、漏填和任务描述模糊 | 是否能按异常类型自动筛选 |
| 决策 | 有报表但没有后续动作 | 周会是否讨论预算、风险和资源调整 |
如果团队尚未建立稳定口径,先做流程盘点往往比立即采购或配置工具更有价值。工具能够缩短重复操作,却不能替负责人定义什么算项目工时、什么算支持工作,也不能替组织解决不愿公开记录超时投入的问题。
三、常见误区:看上去规范,实际会降低数据质量
1. 把填报率当作流程成功
填报率只能说明有多少人提交了记录,不能说明内容准确,也不能说明数据能用于项目管理。有人每天准时提交“开发 8 小时”,但没有任务、阶段或实际工作说明;有人把一个完整工作日都归到一个大任务上。报表看起来整齐,负责人却无法解释投入变化。
我更愿意同时看提交及时率、任务关联率、异常说明率和抽样复核准确率。指标不需要一开始就齐全,但至少要避免单一考核提交率。否则员工会优先满足“提交”这个动作,而不是提高记录的可用性。
2. 规定精确到分钟,误以为越细越真实
分钟级记录听起来精确,却常常制造虚假的准确感。成员在任务间频繁切换,会议和临时沟通也会打断连续工作。要求逐分钟还原,一方面增加填报负担,另一方面可能让记录变成事后拼凑。对于以项目成本核算为主要目标的团队,按半小时或一小时粒度通常更容易坚持。
但这不是所有场景的统一答案。若企业需要满足合同计费、外部审计或特定的客户结算要求,记录粒度可能要更细,并配套明确的时间规则、复核职责和证据要求。关键不是选择更细的刻度,而是确认精度是否符合业务需要,以及团队能否可靠地执行。
3. 把每一笔超时都当成员效率问题
单笔工时超出估算,不能直接推出个人效率低。常见原因包括需求新增、依赖方延迟、技术债、环境故障、返工、估算假设错误和临时运维。若管理者只问“为什么做这么久”,成员可能逐渐学会隐藏超时,而不是提前暴露风险。
更有效的追问顺序是:原计划包含什么;实际发生了什么;偏差属于哪一类;偏差是否仍在持续;需要谁做什么决定。先查过程,再讨论责任,可以把记录变成问题解决工具,而非追责材料。
4. 把工时填报做成多重审批
如果每条记录都要逐级审批,负责人很快会变成流程瓶颈。小额、常规、与任务匹配的记录,可以采用抽查或规则校验;跨项目分摊、超出预设阈值、归属不明和需客户结算的记录,再进入人工复核。审批应集中处理异常,而不是机械盖章。
| 误区 | 短期看起来的好处 | 长期风险 | 替代做法 |
|---|---|---|---|
| 只追求高提交率 | 日报按时收齐 | 内容空泛、数据无法分析 | 抽查任务关联和异常说明 |
| 分钟级强制记录 | 表面精细 | 填报成本高、事后补造 | 按业务需要设定合理粒度 |
| 超时即追责 | 表面上强化纪律 | 风险被隐瞒、估算失真 | 先分类原因,再确定责任动作 |
| 逐条层层审批 | 所有数据都经人工查看 | 审批积压,管理者耗时过多 | 规则校验加异常复核 |
四、专业判断逻辑:先明确数据用途,再设计填报规则
1. 先分清工时数据服务什么决策
日报工时常被要求同时服务项目进度、成本核算、部门绩效和客户结算。这些用途有关联,但不应混为一套规则。项目负责人需要看任务投入和偏差;财务需要口径稳定、可追溯的成本归集;客户结算可能要求合同约定的计费粒度;团队改进则需要识别等待和返工。
我会要求发起者先回答:谁使用这份数据,多久看一次,看到异常后要做什么。若没有后续动作,字段就不应为了“也许以后有用”而无限增加。字段每增加一项,都意味着员工录入、负责人解释、系统维护和报表治理的持续成本。
2. 设计一套最小但可用的记录结构
多数项目团队可以从以下字段起步:日期、成员、项目、任务或工作类型、投入时长、简短说明、是否存在阻塞。若工时用于成本核算,还要明确部门或成本中心;若用于客户结算,则需确认合同项目和计费规则。字段名称要让填报者知道如何选择,不要用只有管理层看得懂的内部缩写。
对“工作说明”不宜要求写日报作文。好的说明能帮助负责人理解事件,而不是重复任务名称。例如,“处理登录问题”信息有限;“复现测试环境令牌过期,定位到配置未同步,待平台组确认”更能支持后续协作。说明应短而具体,记录事实,不要求员工写自我评价。
3. 让记录粒度与工作切换频率匹配
按小时记录适合任务边界较清楚、每天切换不频繁的工作。半小时粒度适合需要区分多个短任务、但不适合精确到分钟的团队。按日估算则只适用于低风险、低成本的粗略容量观察,不适合解释单个任务的成本偏差。
切换频率越高,越需要简化录入与提供常用任务入口,而不是要求员工做更复杂的时间切片。若成员一天内在多个支持事项间频繁跳转,可以设定“运维支持”“内部协作”等受控工作类型,再通过工单或事件编号补足上下文。
4. 用异常规则代替全量人工盯梢
负责人不必每天逐行检查所有记录。更可持续的做法是设置少量可解释的异常条件,例如当天记录明显不足、单日总时长异常、任务没有归属、连续数日超出计划投入、任务已关闭却仍有工时、记录出现大段时间但没有说明。阈值应结合团队制度设定,避免把正常波动标成错误。
异常规则不是自动判定员工对错,而是帮助管理者找到需要确认的记录。规则命中后,先核对项目状态、任务变更和成员说明,再决定是否修正计划、归属或估算。只有这样,系统提醒才会让数据更可靠,而不是产生更多无效通知。
5. 处理计划工时与实际工时的差异
计划工时和实际工时回答不同问题。计划工时是基于已知范围做出的估算,实际工时是发生后的记录。不能用实际投入反向美化原计划,也不应因为实际超出估算就把原计划改成实际值。保留原始估算、变更时间和原因,才能复盘团队的估算质量。
对于长期项目,建议同时观察单任务偏差和一组相似任务的偏差。单个任务受偶发事件影响很大;若同类工作连续多个迭代都低估,才更可能反映估算方法或需求分析流程的问题。负责人应区分“偶发偏差”和“系统性偏差”,不要把不同层次的问题混成一个数字。
6. 让隐私与信任成为流程设计条件
工时数据容易被误用为个人绩效排名,因此负责人需要事先说明采集范围、查看权限、保留期限和使用目的。项目工时可以用于理解项目投入,但并不天然等于员工价值、产出质量或工作效率。记录时间长,可能代表任务复杂、需求反复或受到阻塞,并不一定代表表现更好或更差。
如果团队担心记录会被用来惩罚合理的协作、学习和排障,数据会很快失真。成熟做法是将工时用于项目计划、成本和流程改进,同时结合交付质量、任务结果、缺陷、风险和协作情况做判断,不用单一工时指标评价个人。
五、具体案例与数据观察:从日报记录到周计划调整
1. 情景推演:120 人团队的两周试行
下面仍是情景模拟,用来展示如何验证流程,而非真实企业的公开实测结果。假设一个 120 人团队按 6 个小组协作,成员通过任务系统选择项目和任务,每日记录投入,负责人每周查看异常。试行前,团队使用多份表格,任务名称不统一,负责人依靠逐人追问汇总。
试行前先抽取两周记录,测量负责人每周统计耗时、未关联任务占比、次日补填比例,以及每周出现的超计划任务数。再明确任务命名规则、常用工作类型和填报截止时间,试行两周后用同一口径复测。只有前后统计方式一致,变化才有比较意义。
情景推演的目标不是承诺某个固定提升幅度,而是建立基线。若统计耗时下降,但任务关联率也下降,说明流程可能只是把信息简化过头;若提交及时率上升但补填比例没变,可能只是员工提前点击了提交,数据仍靠回忆补齐。指标需要组合解读。

2. 把“超计划”拆成不同原因

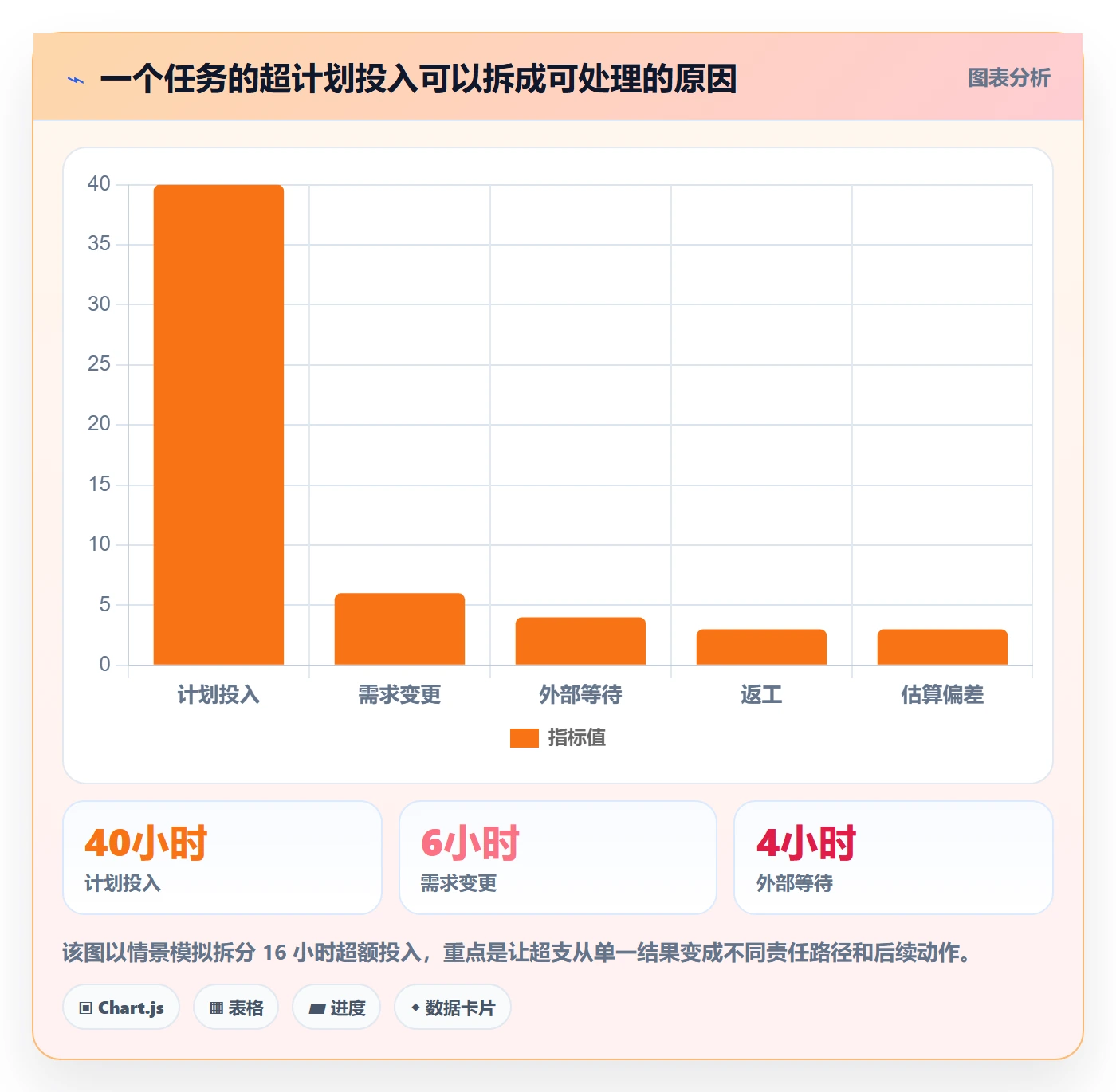

假设某个功能任务计划投入 40 小时,实际记录达到 56 小时。直接写“超支 40%”无法指导行动。负责人应查看任务变更记录、阻塞时间、返工情况和依赖事件,将多出的 16 小时拆分为可解释类别。例如需求调整 6 小时、联调等待 4 小时、返工 3 小时、估算偏差 3 小时。这个拆分是示意数据,目的是演示分析方法。
原因拆分后,动作才会清晰:需求调整需要确认范围和预算;联调等待要推动依赖方或调整并行安排;返工要复查验收条件与测试覆盖;估算偏差则进入后续相似任务的估算复盘。若项目负责人只催成员把超支数字“说明一下”,数据不会自然变成管理改进。

3. 观察团队而非只看单个成员
工时数据更适合帮助负责人识别团队层面的模式。例如多个任务都因同一外部依赖延迟,说明需要处理协作机制;同一类任务连续几个周期都低估,说明估算假设可能不完整;某个阶段投入集中上升,可能意味着测试、迁移或验收工作没有被充分纳入计划。
统计时要注意分母。投入占比高,不一定意味着效率低;如果项目处于开发高峰期,研发工时占比上升是合理的。对比不同团队时,应考虑任务类型、项目阶段、支持负荷和质量要求,避免把不同工作结构放在同一张榜单上排名。
4. 形成负责人每周核对的简化看板
我建议项目周会只带少量能触发动作的数字:本周计划投入与实际投入、超计划任务数、待说明异常数、跨项目支持投入、已确认的范围变更。每个数字都要有负责人和处理状态。若一个指标连续几周被展示却没有任何决策,应该考虑删掉或改变它,而不是继续增加报表页数。
看板的数据最好能下钻到任务和记录,而不是只显示一个汇总值。总投入上涨时,负责人应能快速定位是哪个阶段、哪类工作和哪些变更造成。不能下钻的汇总数字,适合做概览,不适合单独作为调查结论。

六、可直接使用的日报工时模板与协作流程
1. 日报工时记录模板
以下模板适用于一般项目团队,可以按企业的成本核算、客户合同和安全要求增减字段。建议先用最小字段跑通流程,再根据真实的复核需求扩展,避免第一次上线就要求员工填写大量暂时没有用途的信息。
| 字段 | 填写方式 | 示例 | 核对重点 |
|---|---|---|---|
| 日期 | 选择实际工作日期 | 2025-04-16 | 避免把补填日期误作工作日期 |
| 成员 | 从组织成员目录选择 | 研发成员 A | 确认归属与权限设置 |
| 项目 | 选择项目或内部工作类型 | 客户交付项目甲 | 统一项目名称和成本口径 |
| 任务 | 关联任务、缺陷、事件或支持类别 | 支付接口联调 | 避免只记到过大的父级任务 |
| 投入时长 | 按团队约定粒度填写 | 2.5 小时 | 确认时长单位和跨日规则 |
| 工作说明 | 记录事实与关键结果 | 定位签名参数不一致,提交修复 | 简短、可核对,不写绩效评价 |
| 阻塞或变更 | 选择原因并补充必要说明 | 等待客户测试环境开放 | 异常能否转成后续行动 |
2. 一段适合团队发布的填报说明
团队负责人可以把下面的规则改成内部通知。通知内容应回答什么时候填、填到哪里、记录什么、不确定时怎么办,以及数据会如何使用。减少含糊口号,成员才更容易形成稳定习惯。
- 工作发生当天记录;确因现场任务无法提交时,最迟在次日规定时间前补齐,并保留实际工作日期。
- 每条记录关联到具体任务、缺陷、客户支持事项或经确认的内部工作类型,避免长期使用“其他”。
- 时长按团队统一粒度填写;会议和短时沟通按既定规则处理,不要求成员推测到分钟。
- 任务超出计划、出现需求变更或受到阻塞时,选择对应原因并用一句话记录事实。
- 数据用于项目计划、成本归集和流程改进,不单独作为个人绩效结论。
3. 项目负责人每天与每周分别做什么
负责人每天不需要审阅所有人的每条工时。每天查看系统提示的缺失记录和明显异常,对影响当日计划的问题及时处理;每周再检查任务级投入、计划偏差、跨项目占用和待确认的归属。这样能把即时风险和周期性分析分开,避免每天做重复的月度统计。
- 每天收口:确认截止时间、缺失记录和高风险异常,优先处理可能影响交付的阻塞。
- 每周核对:比较计划和实际投入,抽查偏差较大或说明不完整的任务。
- 每周行动:把已确认的问题分配给具体负责人,设置下一次检查时间。
- 每月复盘:分析估算误差、需求变更、返工和支持投入的趋势,调整下阶段计划规则。
4. 可用于周会的异常复核清单
周会上不必逐条朗读工时记录。建议只讨论达到预先约定阈值、重复出现或影响关键路径的事项。复核时先确认事实,再决定是否修改计划。若问题已解决,只保留必要结论和后续预防动作,避免把周会变成逐人问责。
- 哪些任务实际投入超过原估算?超额来自范围变化、返工、等待还是估算偏差?
- 是否有工作记录没有关联任务?这是临时工作类型缺失,还是项目目录维护不及时?
- 是否有人持续承担多个项目的零散支持?是否需要设置稳定的支持容量?
- 是否存在任务关闭后仍持续记录投入的情况?是后续维护,还是状态未更新?
- 哪些偏差已经导致交付日期、预算或质量风险改变?由谁负责跟进?
5. 工具配置的基本要求
如果团队使用某项目管理工具或某项目管理平台,优先检查它能否将工时和任务、成员、项目及迭代关联,能否按角色控制查看权限,能否导出或分析异常,并能否保留修改记录。工具名称本身不能证明流程好坏,关键是信息能否从填报端流向项目决策端,并在必要时回溯。
对中大型企业而言,若已有统一的任务与项目管理流程,可以把工时记录放在现有协作链路中,减少成员在多个系统间重复录入。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,适合在项目协同和任务管理场景中讨论如何承接工时与项目上下文。是否适用仍要看企业的权限、集成、部署、合规和成本要求,不能仅凭团队规模作决定。
配置前应安排一轮小范围试点,至少覆盖不同岗位、不同项目阶段和实际管理者。试点中观察记录耗时、任务匹配率、异常追踪和报表使用情况;如果成员需要反复在任务和工时界面之间切换,或负责人仍要在表格中重新汇总,就应先优化流程与配置,再扩大范围。
七、不同情况下的行动建议:从团队成熟度选择起步方式
1. 小团队、任务简单、项目数量少
十几人的团队如果只有一两个项目,通常不需要一开始建设复杂审批和成本模型。先统一项目、任务、工作类型和填报截止时间,用简表记录实际投入;项目负责人每周花固定时间看超计划任务和未归属记录即可。小团队最大的风险不是缺少高级报表,而是规则太繁琐导致没人愿意持续记录。
如果短期目标只是确认容量是否够用,可以采用日或半日粒度,不必把每段工作都切成细块。等团队需要比较估算准确度、核算客户成本或管理多项目切换时,再提高任务关联的细度。
2. 多项目并行、成员频繁切换
多项目团队应优先解决任务目录、跨项目分配和临时支持的归属问题。为常见支持工作建立稳定类别,并要求重大事项关联具体工单或事件。项目负责人需要按成员观察项目分布,但不应因此把每个短暂沟通都拆成独立记录。
这种团队应定期检查“未归属工时”和“跨项目支援工时”。如果两类数据长期偏高,可能意味着项目边界不清、支持机制没有容量预算,或团队实际承担的工作范围超过计划。应先调整工作分配,再讨论个人填报行为。
3. 面向客户结算或合同成本核算
若工时将用于客户结算,必须以合同约定和企业财务规则为准,明确可计费与不可计费活动、最小计费单位、节假日处理、审批角色和修改留痕。负责人要确认员工记录与客户项目、任务类型和账期一致,并在提交账单前抽样核对原始记录。
这种场景下,记录精度和可追溯性通常比普通内部项目更重要,但不能把“需要精确”理解成“每分钟都能真实还原”。需要员工现场记录还是定期补录、何种证据能支持调整,都应形成一致规则。合同、财务和项目团队应在上线前共同确认口径。
4. 远程协作、跨时区或弱网环境
跨时区团队应采用清楚的工作日期定义,明确以成员所在地日期还是项目统一时区统计。异步沟通和交接工作不应被错误地归入会议时长,也要避免因为工作日边界不同造成重复或漏记。提交期限应给不同地区留出合理缓冲。
弱网或现场工作团队应提供可恢复的记录方式,减少只依赖实时在线填写的流程。负责人还要区分“数据晚到”和“工作未发生”,并设置补录说明,避免把技术条件导致的迟报误判为纪律问题。
5. 工时数据用于团队改进而非客户收费
如果主要目的是改善估算和项目流程,重点应放在任务级投入、偏差原因和重复模式。团队不需要为每个零碎活动建立客户结算级证据链,但要保留足够信息让负责人理解为什么工作花费比预期多。
此时可以允许一定程度的周期性归类,例如将日常协作、知识分享或团队支持按约定类别记录。但要确保这些类别不会成为长期“其他”分类的替代品。若某个类别持续占比很大,就应进一步拆分,看看它是稳定工作负荷还是暂时性事件。
6. 组织尚未建立数据使用信任
若成员普遍担心工时会被用来排名或处罚,先发布数据使用政策,并让团队代表参与规则讨论。试行阶段可匿名观察总体流程问题,但不应在未说明的情况下扩大个人层级的数据使用范围。任何新增用途都应重新沟通权限和边界。
负责人也要用行动证明数据不会被简单误读:有人记录了高投入时,先核对任务复杂度和阻塞;有人投入较少时,先确认是否存在漏记、休假或任务分配差异。信任不是宣传出来的,而是每次解释数据时是否公允地体现出来。
八、不同情况下的取舍:管理精度与执行成本如何平衡
1. 记录精度和填报成本之间
精度越高,越容易支持细致成本分析,但也越容易增加记录时间和补录负担。选择粒度时,应估计每人每日需要花多少时间、负责人需要多少复核工时,以及这个精度是否改变了实际决策。若更细的数据不会影响预算、排期或结算,就不值得让全员承担持续成本。
| 粒度选择 | 适用情况 | 收益 | 代价 |
|---|---|---|---|
| 按日估算 | 粗略容量判断、低风险内部事项 | 录入简单、容易持续 | 难以解释短任务和跨项目投入 |
| 按半小时或一小时 | 常规项目管理和任务偏差分析 | 精度与操作负担较平衡 | 仍需明确短时会议和频繁切换规则 |
| 更细时间片 | 合同计费或特定审计要求 | 利于按约定口径核算 | 填报与复核成本高,需更强治理 |
2. 统一规则和团队自主性之间
完全统一有助于跨项目比较,却可能忽视开发、咨询、运维和设计工作的差异。完全由各团队自行定义,又会造成同名字段代表不同内容。较稳妥的做法是统一必要字段、项目编码、总时长规则和数据权限;允许团队根据工作特点补充少量分类,但所有新增分类都要说明用途。
3. 自动提醒和人工沟通之间
自动提醒适合处理明确的漏填、日期错误和超过约定阈值的记录;人工沟通适合解释需求变更、依赖阻塞和估算差异。若系统通知没有分级,成员会很快忽略所有提醒。建议把提醒分成需要立即处理、需要本周说明和仅供观察三类,并让负责人只跟进前两类。
4. 全量审批和抽样复核之间
全量审批能让每笔记录都经过人工查看,但在人数增加后会带来排队和机械通过。抽样复核效率更高,却需要可信的规则、清晰责任和可追溯的更正过程。对普通内部项目,可采用自动校验加异常抽查;涉及外部结算、审计或高风险成本时,再增加针对性复核,而非对所有记录一概增加层级。
5. 个人视角和团队视角之间
成员级记录能帮助负责人看清任务分配和资源占用,但将个人工时直接排名,容易忽略任务难度、工作质量和协作贡献。团队级汇总更适合发现流程瓶颈,却可能掩盖某个岗位长期过载。两种视角都需要,但应有不同用途:项目计划看团队容量和任务投入,个人沟通结合任务背景与交付结果。
九、常见问题:日报工时执行时容易遇到的细节
1. 每天必须填满规定工时吗
是否需要填满,应由组织的工时制度、合同要求和岗位安排决定。项目工时记录不应自动等同于出勤记录。若员工一天中有培训、休假、内部会议或临时支持,应按明确规则记录,不要为了让日报看起来完整而把所有时间都塞进某个项目。
2. 会议和沟通要不要单独记录
若会议与项目任务直接相关,可以关联对应任务或会议类别;若是跨项目协调,可使用统一的内部协作类型。会议是否拆分,取决于团队需要分析什么。如果管理者需要了解沟通成本,应制定稳定分类;如果没有后续分析用途,不必让每个短暂沟通都单独建任务。
3. 员工忘记当天填写,应该怎么办
允许按实际工作日期补录,并保留补录时间或说明。负责人要区分偶发漏填与长期延迟,先观察是提醒、入口、工作节奏还是规则造成的。若频繁发生,优先优化填写入口和截止规则;单纯加大处罚通常不会提高回忆准确度。
4. 实际工时少于估算,是否要修改计划
不要直接覆盖原估算。记录实际投入并保留估算版本,确认任务范围是否完整、是否有工作遗漏或质量风险。若同类任务长期低于计划,可以在后续估算中调整假设;单个任务少花时间,不能证明所有类似工作都能按相同比例缩短。
5. 员工填了很长的工作说明怎么办
先判断系统是否缺少任务描述、结果状态或阻塞字段,导致员工只能在说明中补充大量上下文。可以将常见信息改成结构化选项,并保留一段简短说明。目标不是把文字压到最少,而是让关键事实可读、可检索、可追踪。
6. 如何判断工时数据足以支持决策
可以抽样挑选几条记录,检查是否能回答“谁在哪一天为哪项工作投入多久,发生了什么,是否影响计划”。再对照任务状态、变更记录或交付结果,判断记录是否一致。若同一笔工时在项目、财务和部门报表里口径不同,应先修复数据定义,不要急着解释趋势。
十、结语:先让数据能解释,再让报表更精细
日报工时的价值,不是把每个人的一天切成更细的格子,而是让项目负责人更早看见投入变化,并且能分辨变化来自需求、等待、返工、估算还是资源分配。只要记录不能关联任务、不能说明偏差,单纯提高填报率和增加图表,都不会自动提升项目控制能力。
下一步可以从一个正在进行的项目开始:先用两周建立填报及时率、任务关联率、补填比例和负责人统计耗时的基线;再统一最少必要字段,选定合理粒度,明确异常由谁处理;试行后复测,并确认数据是否真的改变了周计划、风险处置或资源安排。若没有产生行动,就先修改流程用途,而不是继续加字段。
我对日报工时的判断很简单:一条记录是否有价值,不看它填得多细,而看它能不能帮助团队做出更好的下一步决定。
常见问题解答(FAQ)
1. 日报工时应该按任务填写,还是按项目填写?
我现在每天要同时处理需求评审、线上问题和跨项目沟通,按项目填总时长很快,但月底很难说清时间花在哪。我想知道日报颗粒度到什么程度,才能既方便统计,又不让团队觉得是在写流水账。
建议按可识别的工作任务填写,而不是只写项目名称,也不必细到每个操作动作。实用标准是:负责人能据此判断工作进展,成员能在几分钟内完成填写。比如“项目A:接口联调,2小时;项目B:线上缺陷排查,1小时;团队协作:需求评审,0.5小时”。
同一任务跨天时沿用统一名称,避免今天写“接口开发”、明天写“接口调整”导致统计分散。可以先要求每条记录包含日期、任务或项目、工时、简短进展;连续试行两周后,再根据统计和追问情况调整颗粒度。
2. 怎样设计日报工时表,既能提高填写效率,又能减少月底对账?
我准备给团队统一日报模板,但担心字段太多,大家敷衍填写;字段太少,月底又对不上任务和项目。我应该保留哪些必填项,哪些信息适合从任务系统里关联获取?
先把必填字段控制在日期、成员、关联任务、工时和简短说明这五项;项目、负责人和任务状态如果能从任务记录自动带出,就不要让成员重复填写。时间单位建议统一为0.5小时,避免有人填“半天”、有人填“4小时”造成换算和口径争议。
模板上线前,用一周的真实记录做试填:如果多数人需要反复解释某个字段,就改字段定义或给出示例,而不是继续加说明。月底核对时,重点检查无任务关联、单日工时异常偏高、项目归属不一致这三类记录,通常比逐条人工重看更有效。
3. 负责人如何发现日报工时异常,而不是把工时统计变成打卡监督?
我担心团队成员把日报理解成考勤,最后只求数字填满,工作内容却看不出进展。作为项目负责人,我该看哪些异常信号,才能把沟通重点放在项目风险和资源安排上?
把工时当作发现协作问题的线索,而不是单独评价个人产出的依据。可以每周查看三类信号:任务连续多日有工时却没有状态变化、临时支持类工作占比突然升高、同一任务投入明显超过原估算。例如某任务预计6小时,实际累计到10小时仍未完成,与成员确认是否存在需求变更、依赖阻塞或估算遗漏,比直接判定效率低更合理。
团队启动阶段可先观察两到三周建立基线,再讨论偏差;没有统一任务口径和项目背景时,单看工时高低很容易得出错误结论。
4. 项目负责人用什么协同流程,才能让日报工时及时、准确地进入项目复盘?
我过去遇到过日报当天补填、项目成员重复登记,以及周会前才发现工时和任务进度对不上等情况。想建立一套不依赖负责人逐个催促的流程,应该怎样安排填写、校验和复盘?
可以设置固定的轻量流程:成员在每日下班前按任务记录工时和进展;负责人每周抽查异常记录,而不是每天逐条审批;周会上只讨论偏差、阻塞和资源冲突;月底再核对项目归属与未关联记录。初期选一个项目试运行两周,并记录按时填写率、缺少任务关联的记录数、月底补录次数。
若按时填写率已较高但补录仍多,问题往往在任务关联或字段口径,而不只是提醒不足。团队使用某项目管理平台时,优先检查是否能从任务直接关联工时,并保留修改记录,避免成员在多个表格之间重复搬运数据。
核心关键词
文章包含AI辅助创作:日报工时实操方法:项目负责人提升工时表效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/588949
读者评论
我们团队试过按半小时记录,确实比分钟级容易坚持。比较难的是临时支持工作归到哪个项目,最后还是得先把分类口径定清楚,否则表格再规范也会出现一堆“其他”。
把超时先按需求变更、等待和返工分类,这点比较实用。想知道实际落地时,负责人怎么避免成员觉得这些说明会被直接用于个人绩效考核?
工时记录用于项目成本和个人绩效时,规则确实不太一样。若团队还要做客户结算,最好把计费口径单独说明,不然同一份日报可能让员工不知道该按实际投入还是合同计费粒度填写。
