任务工时表看起来只是记录“做了几小时”,真正决定它有没有用的,却是任务拆分、填报时点、审核规则和数据回流能不能连成一条线。我在梳理项目工时流程时,反复看到同一种反常现象:团队要求成员每天填表,月底仍然说不清项目为什么超支;工时记录看似完整,实际无法判断偏差来自需求变更、估算失准,还是任务长期无人收尾。工时表效率提升的关键,不是让人更快填完,而是让每一条记录都能支撑一个具体决策。
一、核心结论:先把工时变成可用数据
1. 工时表的价值不在“填满”,在于减少管理盲区
如果团队只把工时表当作考勤附件,管理动作通常会停留在催填、补填和月底汇总。这样的表能回答“谁填了”,却回答不了“哪些任务正在偏离计划”“偏差要不要调整资源”“下一次估算该改什么”。
我更愿意把工时流程定义为一条项目控制链:任务建立时确定估算口径,执行中记录实际投入,负责人审核异常,项目层面比较计划与实际,最后把偏差原因反馈到估算和排期。链条中有一段断开,工时数据就很容易变成孤立数字。
对于项目负责人,优先关注的不是团队本月总工时,而是填报及时率、任务关联率、估算偏差率、异常关闭时长和数据处理耗时。这几项指标分别回答数据是否及时、是否可解释、计划是否可信、问题是否解决、流程是否轻量。

2. 效率的定义要覆盖成员和负责人两端
成员端的效率,是用尽量少的操作准确记录投入;负责人端的效率,是不用反复追问就能发现需要处理的事项。只优化其中一端,通常会把成本转移给另一端:表单越短,负责人可能越难判断;审核字段越多,成员越容易敷衍填报。
因此,我建议把“工时表效率”拆成两个维度衡量。第一是记录成本,例如每人每周填报分钟数、补录次数;第二是管理收益,例如异常发现提前量、复盘所需人工时间、估算偏差的可解释程度。前者下降而后者不变,不算真正改善。
3. 先建立最小可用闭环,再增加指标
很多团队一开始就想统计个人利用率、部门产能、项目利润和任务效率,结果却没有稳定的任务颗粒度,也没有统一的估算口径。数据表面丰富,彼此之间却不能比较。
更稳妥的顺序是:先保证工时能对应到任务,再保证计划与实际口径一致,接着识别偏差原因,最后才扩展到资源规划和成本分析。没有稳定输入时,复杂指标只会放大输入噪声。
二、背景和真实场景:为什么日常填报会变成月底返工
1. 项目负责人常见的三种工作现场
在中型以上研发团队中,工时表往往同时服务于交付管理、资源协调和管理报表。负责人上午要排迭代,下午处理需求变更,月底还要解释项目投入。工时数据如果需要人工拼表,通常会挤占真正的项目管理时间。
第一种现场是任务变了,记录没变。原任务拆分后合并,成员仍在旧任务下记录,负责人看到的投入无法和当前计划对应。
第二种现场是填报集中到周末或月底。记忆会把零散工作压缩成几个大概数字,沟通、排查和等待等隐性投入也容易被漏掉。
第三种现场是负责人只审核总数,不审核异常。一个任务估算八小时、实际投入三十小时,和估算八小时、实际投入九小时,管理含义完全不同;如果审核只看“有没有填”,高风险信号就被平均数掩盖。
2. 任务工时不是考勤时长的替代品
考勤记录回答的是人员在某个时间段是否出勤,任务工时回答的是投入如何分布在工作事项上,两者的统计对象和管理目的不同。把每日出勤时长硬性拆分到任务中,容易制造看似精确、实际不可验证的数据。
例如,研发人员一天内可能在两个需求间切换,参加评审,处理线上问题,还要等待环境恢复。若流程要求每分钟都归入某个任务,成员会花更多时间解释记录边界;若一律按整天填入单一任务,数据又会失去分辨率。
我的判断是,工时记录应服务于组织明确的业务问题,而不是追求时间账本的绝对完整。若目标是估算交付投入,记录到小时或半小时通常足以支持趋势分析;若目标是合规计费,则需要另行定义更严谨的计时与审批要求,不能混用同一套口径。
3. 100人以上组织的协作复杂度会改变流程设计
组织人数增长后,工时管理的难点不只是记录量增加,而是项目、团队、角色和汇报关系交叉。一个人可能同时支持多个项目;一个项目可能跨多个部门;相同的“测试”或“会议”在不同团队中也可能代表不同工作内容。
以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,评估时我会重点检查任务、迭代、项目和权限之间是否能建立稳定关联,而不是只看有没有工时字段。平台能力可以帮助减少重复录入和跨表汇总,但工具不能替团队统一估算口径,也不能自动替负责人判断偏差是否合理。
若组织已具备任务管理、工时记录和项目报表的一体化基础,工时数据通常更容易回到任务上下文中使用。若目前任务散落在多个系统,先统一任务编号和项目归属,比立刻迁移所有记录更重要。

三、常见误区:看似严格,反而让数据更差
1. 误区一:每天填报就一定准确
每天填报可以缩短记忆间隔,但不保证记录准确。若任务分类混乱、填报入口不顺手或成员不理解记录用途,日填只会让错误更频繁地发生。
我会先观察填报时间分布,而不是直接规定每天几点提交。如果大多数成员在临近截止时集中填写,说明流程提醒或操作成本可能有问题;如果记录分散但仍有大量“其他”,更可能是分类设计不合理。
可执行的做法是保留日常记录入口,同时允许在合理窗口内修正。窗口长度依业务节奏决定:响应快、任务变化频繁的团队可以按日管理;周期较稳定的团队可按周结算,再对重大偏差及时预警。
2. 误区二:粒度越细,管理越精确
细到十五分钟的记录,并不必然比按小时记录更准确。粒度越细,切换任务、会议和临时支持越难处理,成员可能把估算拆成很多整数,制造出虚假的精度。
我通常用“决策能否改变”判断粒度是否值得增加。如果负责人不会根据十五分钟和一小时的差别调整排期,那么更细的记录没有管理收益。反过来,若外部计费要求明确,粒度规则就必须和合同及审批标准对齐。
另一个常被忽略的成本是分类维护。任务层级越深、工时类别越多,团队越容易在选项中迷路。默认从“项目,任务,投入时长”开始,只有当某类支出确实需要单独核算时,才增加类别。
3. 误区三:工时差异就是个人效率问题
实际投入超过估算,可能来自范围膨胀、环境等待、依赖方延期、任务拆分不足、技术风险未识别,也可能来自估算错误。仅凭差异就下结论,会把项目管理问题错误归因到个人。
有效审核要先确认事实,再解释原因。负责人应查看任务变更记录、阻塞时间、验收条件和依赖情况;若只看个人工时总和,无法区分“工作做得慢”和“工作范围变了”。
工时数据适合识别值得追问的信号,不适合单独充当绩效结论。把工时直接排名或奖励,会诱导成员拆任务、少报协作时间,最终削弱数据真实性。
4. 误区四:总工时下降等于效率提升
总工时降低可能是需求缩减、缺陷延后、工作转移到外包方,或者记录覆盖率下降。没有交付范围、质量和记录覆盖率作参照,单看总量很容易得出错误结论。
我建议将工时与交付结果放在同一视图中,例如已完成工作量、返工比例、缺陷趋势和范围变更次数。它们不必全部变成个人绩效指标,但至少要能够解释“投入少了”之后,交付是否也发生变化。
5. 误区五:负责人审核就是逐条检查
逐条检查所有正常记录,既耗时,也会让审核流于形式。审核资源更应集中在异常:空任务、超长单日投入、投入超过估算阈值、记录跨越任务关闭日期,以及反复补录。
阈值不宜照搬统一模板。研发探索类任务的不确定性高,允许一定幅度偏差;固定流程任务较容易估算,异常阈值可更严格。重点不是设置一个看起来整齐的数字,而是让阈值对应明确的处理动作。

四、专业判断逻辑:把流程设计成可检查的闭环
1. 先定义记录对象和统计口径
启动工时流程前,我会先让项目负责人回答四个问题:记录的是任务投入还是出勤时间?估算和实际使用相同单位吗?多人协作时如何分别记录?变更任务后,历史记录留在原任务还是迁移?这些问题没有统一答案,但必须有统一约定。
建议在规范中写清“计划工时”的定义,例如某个角色完成已确认范围的预期投入;“实际工时”则是成员对该任务的实际投入。对等待时间、会议、支持性工作是否计入,也应有明确选择。最怕的不是规则不够复杂,而是不同人以为自己理解一致。
对于跨团队项目,可先统一最小字段:项目、任务、人员、日期、投入时长、记录说明、任务状态。团队有成本核算需求时再加入成本中心或工作类别;没有明确用途的字段,不建议为了报表好看而增加。
2. 任务创建时就把估算责任前置
工时数据经常在执行阶段才开始治理,但偏差很多是在任务创建时埋下的。任务没有明确完成标准、范围过宽或依赖未确认,后续实际工时就难以和计划比较。
负责人可以要求每个可估算任务至少说明交付物、验收条件、主要依赖和估算责任人。对不确定性较高的探索工作,不必假装能精确估算,可采用区间或阶段性重新估算,并记录估算依据。
任务拆分的合理尺度取决于团队的工作节奏。若任务通常跨越多个迭代、由多人长期协作,就应继续拆分;若拆到很小后每条记录都要频繁切换,反而会增加维护成本。判断标准不是任务时长越短越好,而是负责人能否及时识别状态和偏差。
3. 选择适合的填报节奏和修正窗口
填报频率应结合工作变化速度、结算周期和记忆负担。高频响应团队可以鼓励每日记录;项目节奏稳定的团队可采用周度填报,但应保留重大变更和阻塞的即时记录入口。
修正窗口要兼顾准确性与可追溯性。允许成员在提交后修正,通常比锁死记录更实用;但对已审批或已结算周期,修正应留下修改人、时间和原因。没有审计痕迹的补录,会让负责人无法判断数据何时、因何改变。
4. 把审核资源放到例外处理上
审核不应等于逐项确认。可以先由系统或表格规则筛出异常,再由负责人处理需要判断的事项。基础异常包括未关联任务、重复记录、负值或超出允许范围的时长、已关闭任务仍有新投入,以及超过估算阈值的任务。
不同异常需要不同动作。任务关联缺失,退回补齐;估算偏差明显,要求说明范围变更、技术风险或阻塞;重复记录,核对后合并或撤销;正常的小幅偏差,则不必为了流程完整而反复打扰成员。
团队应为异常设定处理时限,并区分“发现异常”和“完成关闭”。例如将超过阈值的任务在下一次项目例会上确认原因,避免工时表只负责报警,却没有负责人推动处理。
5. 让数据回到排期、资源和估算中
工时数据最有价值的去向,是帮助团队改进下一轮计划。若某类任务连续几轮低估,负责人可以检查拆分方式、需求清晰度和依赖条件;若某个阶段持续出现等待,可能需要调整审批、环境准备或跨团队协作机制。
复盘时要区分随机波动和系统性偏差。单个任务超时未必代表估算模型失效;多个相似任务连续偏差,才更可能说明估算基线需要调整。为避免“看见一个异常就改规则”,建议按任务类型和团队观察多个周期。

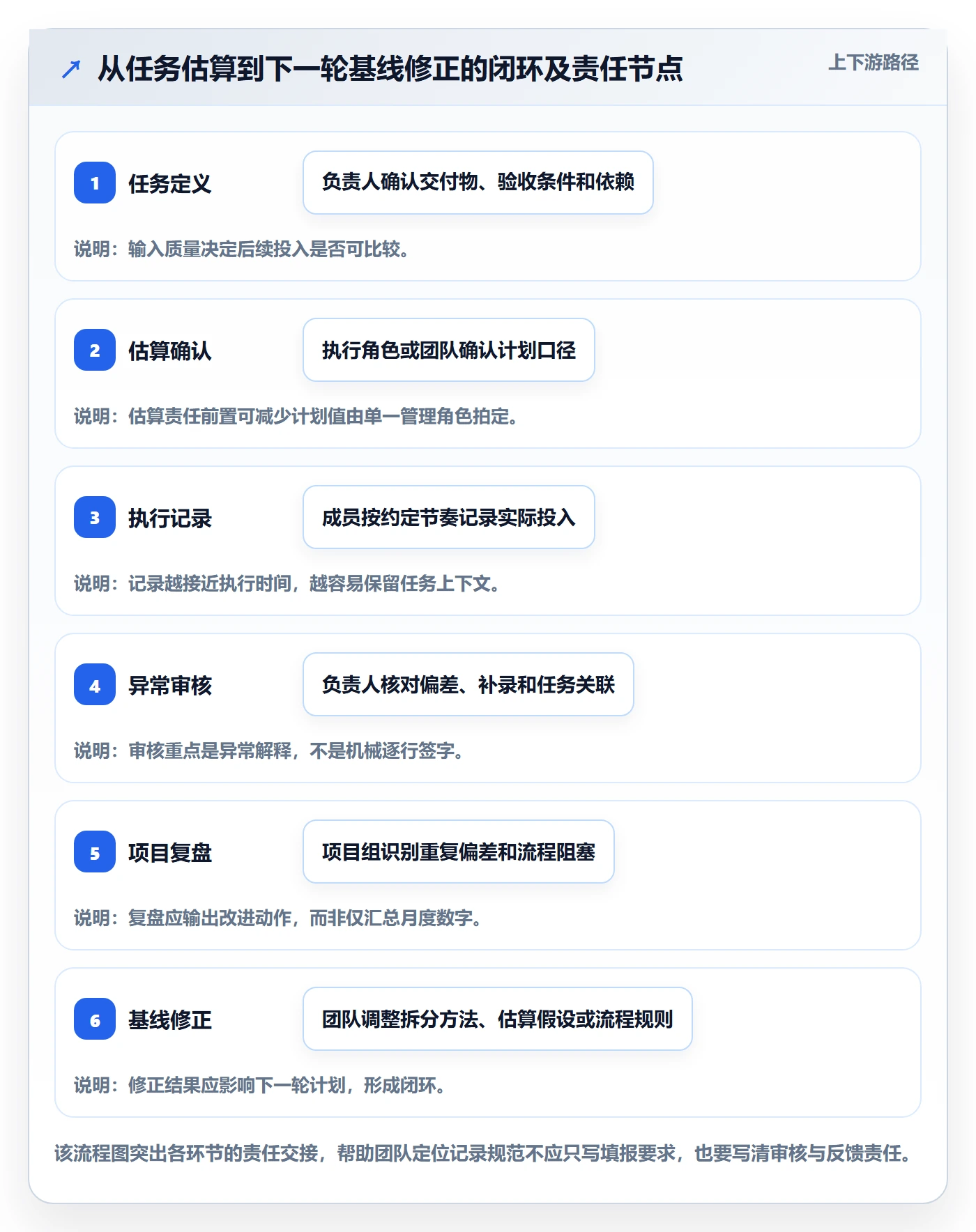

流程闭环可以概括为:任务定义,估算确认,执行记录,异常审核,项目复盘,基线修正。每一步都应有责任人和输出物,否则闭环只是流程图上的箭头。

五、案例与数据观察:先看可解释性,再看总量
1. 一个便于复盘的模拟场景
以下是用于说明流程设计的情景模拟,不代表某家企业的实际经营数据。某软件项目组有6个小组、约120名成员,按月整理工时。原流程要求月底前提交,负责人将多个项目表格合并,再人工检查任务名称和投入时长。
模拟基线设定为:月度记录约1600条,平均每条从提交到负责人核对耗时约2分钟;每月约有18%的记录需要补录或确认归属。按每条两分钟估算,单是逐条初检就接近53小时,尚未计入跨表汇总和来回沟通。
该团队没有先增加更多字段,而是先统一任务编号、填报周期和异常定义,并把“任务已关闭仍有新增投入”“实际投入超过估算一定比例”“无有效任务归属”列为人工复核条件。再安排每周一次异常处理,而不是月底集中追数据。
2. 流程改变后,怎样判断是否有效
在同一情景模拟中,假设流程运行两个周期后,月末补录率从18%降到8%,负责人审核每条正常记录的时间从2分钟降到约0.8分钟,异常关闭平均用时从5个工作日降到2个工作日。这里的变化是示意测算,不是实测承诺,也不能直接外推到其他团队。
判断改善是否真实,不能只看这些数字。还要确认记录覆盖率没有下降,项目范围和统计口径没有变化,审核速度提升不是因为负责人放弃核查。若异常关闭更快,但偏差原因仍未分类,团队只是更快地关掉问题,并没有获得更好的估算能力。
我会将效果分成三层:记录质量是否改善,负责人处理成本是否下降,项目决策是否发生变化。前两层是流程效果,第三层才是管理收益。比如是否更早调整资源、是否减少临近发布才发现投入超支,都比单纯少花几分钟更接近业务价值。

3. 用偏差分布寻找系统问题
月度平均偏差很容易掩盖风险。假设大多数任务只偏差一两个小时,但少数关键任务超出估算一倍以上,平均值可能仍然看起来平稳。负责人更应查看偏差分布、极端任务和重复出现的原因。
可将任务按类型分组,例如需求开发、缺陷修复、测试验证、平台运维或跨团队支持。再看各组实际与估算的差异是否持续同方向。如果缺陷修复长期高估,可能是估算假设过于保守;如果新需求持续低估,可能是验收边界或需求澄清不足。
对小样本应保持克制。一个月里某类任务只有两三项时,比例会被单个项目显著影响。可先累计多个周期,或者把结论标注为待验证,不要把小样本趋势包装成稳定基准。
4. 不要把示意数据伪装成行业基准
工时流程的适用效果受项目类型、组织制度、任务结构和填报频率影响,公开资料中很难找到能直接套用到所有团队的统一效率基准。本文中的模拟数据只用于演示测算方式,团队应以自身流程日志和稳定口径建立基线。
如果要做正式评估,先记录改造前至少一个完整周期的数据,再运行新流程两个到三个周期,期间尽量避免同时改任务模板、绩效制度和考核要求。一次改动太多,就难以判断结果来自哪一项。
六、关键指标:项目负责人该看什么、怎么用
1. 填报及时率和记录覆盖率
填报及时率可以定义为在规定窗口内完成记录的任务数,占应记录任务数的比例。记录覆盖率则要明确分母,例如纳入工时管理的已执行任务,避免把未要求记录的事项也算作漏填。
两项指标不能互相替代。及时率高但覆盖率低,说明成员按时提交了部分记录;覆盖率高但延迟严重,说明数据完整,却可能依赖月底回忆。负责人应先检查统计边界是否清楚,再看指标变化。
2. 任务关联率和有效记录率
任务关联率衡量工时是否能对应到有效任务。若记录只挂在项目总类目上,短期内便于填报,但难以判断投入对应的工作内容。
有效记录率可进一步排除重复、无效任务、超出日期范围或缺少必要说明的记录。要注意规则不能过度严苛,例如并非所有正常记录都需要文字备注;备注应主要用于解释异常或特定支出。
3. 估算偏差率和偏差原因覆盖率
估算偏差率可按任务比较实际投入与计划投入,既可看绝对差异,也可看相对偏差。对于计划值很小的任务,百分比容易失真,因此应设置最小统计门槛或同时报告小时差异。
偏差原因覆盖率衡量超出阈值的任务中,有明确原因分类和负责人结论的比例。它比“超时任务数”更有改进价值,因为超时本身只是现象,原因才可能指向流程动作。
原因分类不要设计得过多。可以从范围变更、估算不足、依赖阻塞、技术风险、返工、环境问题和记录错误开始,再根据复盘数据调整。若成员无法快速选择,分类就会变成形式负担。
4. 异常关闭时长和负责人处理耗时
异常关闭时长反映问题从被识别到有处理结论所用的时间。负责人处理耗时则衡量管理流程本身的负担。两者可能背离:审核速度很快,但全靠负责人加班;或处理时间较长,但异常数量明显减少。
最好同时记录异常数量、关闭时长中位数和负责人实际投入时间。中位数通常比平均数更能避免少数长期未处理事项拖高结果;但未关闭异常仍应单独呈现,不要从统计中消失。
5. 数据处理耗时和复盘行动完成率
数据处理耗时包括人工合表、去重、追问和生成报告所需时间。若平台已经自动汇总,仍需大量人工核对,可能是字段设计或任务数据质量有问题,而不一定是报表功能不足。
复盘行动完成率用于检查工时数据有没有推动变化,例如修正任务拆分模板、完善依赖清单或调整估算假设。行动不必多,但应有负责人、完成日期和验证方式。没有行动的报表,长期来看只会增加管理成本。

七、不同情况下的行动建议
1. 团队还没有统一工时制度时
先不要从复杂报表开始。指定一个试点项目,写清记录对象、时间单位、填报周期、任务关联规则、补录窗口和异常处理责任。用两到四周检查成员是否理解规则,再决定是否推广。
试点时应记录成员填写一个有效工时条目所需的时间,并观察“其他”类别、空任务和重复记录的比例。若这几项偏高,先改字段和任务结构,不要急着提高填报频率。
2. 已经填了很多表,但月底总在补数据时
先按补录原因分类,而不是立刻加强催办。抽样查看一批需要补录的记录,判断主要问题是任务名称找不到、任务已经关闭、成员忘记填、项目归属变化,还是审批口径不一致。
若问题集中在任务状态和归属,修复任务生命周期管理;若问题集中在记忆补录,缩短填报周期并提供快速记录入口;若问题集中在审批规则,明确负责人需要核对什么、什么情形可以直接通过。
3. 项目超支频繁,却找不到原因时
把分析单位从“个人月总工时”改为“任务偏差和原因”。优先选取超出估算阈值的任务,核对范围变更、验收条件、阻塞和返工记录,再统计相似原因是否重复出现。
如果大量任务缺少可比较的计划值,说明估算过程需要先治理;如果估算值可靠但实际差异集中在少数依赖节点,应优先处理协作流程。不要在证据不足时将差异解释为个人效率问题。
4. 组织规模较大、多个项目共用人员时
先明确项目归属和成本口径,再设计跨项目汇总。成员同时支持多个项目时,记录必须能反映实际投入分布;但如果组织没有资源调度用途,要求每个临时协作都精确拆分,可能得不偿失。
这类组织可以评估某项目管理平台是否能把任务、项目、权限、工时和报表关联起来。选型时应使用真实场景验证:一个成员跨项目填报、项目迁移后保留历史、异常审批后追溯修改、管理者按权限查看汇总。演示环境中看起来顺畅,不代表复杂权限和真实数据量下同样适用。
PingCode 可作为这类企业评估项目管理能力时的一个例子,重点应放在任务与项目上下文、流程配置、权限治理和数据汇总是否符合组织实际。选择任何平台前,都要确认团队是否愿意统一任务结构;否则工具投入可能只是在更快地汇总不一致的数据。
5. 工时用于客户结算或成本核算时
结算场景需要比内部复盘更严格的口径,包括计费单位、可计费与不可计费活动、审批链、修改记录和周期锁定。内部管理数据不应未经核验直接用于对外结算,因为两种场景对证据和责任的要求不同。
建议将内部投入分析与客户计费记录分开定义,必要时通过映射关系衔接。这样既避免把内部协作时间错误计费,也能保留项目管理所需的实际投入信息。
八、流程工具与实施取舍:自动化不是越多越好
1. 什么时候先用简单表格
团队人数较少、项目数量有限、任务关系简单时,结构清楚的共享表格可能足够。前提是有明确版本管理、字段校验、责任人和访问权限,且人工汇总成本仍然可接受。
简单方案的优势是上手快、试错成本低;短板是跨项目汇总、权限分层、任务状态同步和修改追踪往往需要手工维护。若每月都要反复复制表格、修正名称,表格节省的工具成本可能已经被人工成本抵消。
2. 什么时候评估项目管理平台
当任务、迭代、项目和工时之间需要持续关联,人员跨项目协作增加,或者负责人每月都要人工合并多份数据时,可以评估项目管理平台。真正的评估标准不是功能清单长短,而是能否降低重复录入并保留上下文。
建议用真实项目做验证,至少覆盖创建任务、拆分任务、多人记录、任务变更、补录审批、异常查询和管理报表。若平台只能展示漂亮图表,却不能解释数据从哪里来、谁修改过、如何修正,管理者仍需要回到表格查证。
3. 什么时候不应立即上工具
如果团队连任务命名、项目归属和估算定义都未统一,先采购工具通常不会自动解决问题。软件可以约束字段和流程,却不能替组织决定哪些工作计入、估算由谁负责、异常由谁处理。
另一个不适合立刻扩张自动化的情况,是团队对工时数据的用途存在明显分歧。若成员认为数据会被直接用于个人排名,负责人却希望用它做项目复盘,流程需要先把用途、权限和评价边界讲清楚。
4. 选型时比较总拥有成本,而不只看订阅价格
工具成本至少包括配置和迁移、管理员维护、成员培训、旧数据清理、流程适配以及长期报表治理。若新平台减少了合表时间,却要求大量手工维护任务关系,净收益可能并不明显。
我建议做一个小型成本模型:统计当前每月成员填报总时间、负责人审核总时间、数据修正时间和报表准备时间;再用试点期实测新流程同一组数据。将节省的时间与实施及维护投入放在同一周期比较,而不是只依据供应商演示或主观印象。
5. 自动化规则的边界
自动化适合处理确定性强的工作,例如提醒逾期、检查任务关联、识别重复记录、汇总偏差和生成待审列表。它不适合替负责人判断需求变化是否合理、技术风险是否可预见,或成员是否应承担某项偏差。
自动化越多,越要保留修正入口和审计记录。规则误判时,如果成员无法解释或申诉,流程会在表面上变得整齐,实际却损害信任。
九、不同情况下的取舍:准确、轻量与可追溯之间
1. 追求高频记录,还是降低打扰
每日记录更接近实际工作上下文,适合任务变动快、问题响应要求高的团队;周度记录打扰更少,适合工作块相对稳定、协作节奏清楚的团队。
取舍时要看漏记成本和填报负担。如果月底回忆导致大量错误,增加频率通常值得;如果成员每天工作高度碎片化,强制逐项填报可能增加操作负担,可通过更合理的任务分类和快速入口改善。
2. 追求细粒度,还是保持可持续
细粒度记录适合需要精确成本归集的场景,但内部项目复盘未必需要细到分钟。每增加一层分类,都要问它是否会改变资源决策、项目报价或流程改进。
如果答案是否定的,就先不增加。低成本、持续稳定的记录,通常比短期精细、随后被团队绕过的制度更有价值。
3. 追求统一标准,还是保留团队差异
统一标准能支持跨项目比较,却可能忽略研发、测试、运维和设计工作形态不同。完全允许各团队自定义,则会让组织层面的汇总失去可比性。
比较稳妥的办法是统一核心口径和最小字段,允许团队在原因分类或补充维度上扩展,但扩展项必须能映射回共同分类。组织只对能被稳定解释的数据做横向比较。
4. 追求透明,还是保护数据用途边界
透明有助于成员理解项目投入,但过度公开个人工时排名,可能制造不必要竞争,促使成员将协作、学习和支持性工作转入不可见角落。查看权限应遵循用途最小化原则。
项目负责人通常需要看项目和任务层面的投入;成员需要看到自己的记录和待处理事项;管理层需要的是合理汇总及异常趋势。只有确有业务需要时,才开放个人层级数据,并清楚说明用途和保存期限。
十、落地清单:从一个周期开始验证
1. 第一周:确认口径和最小字段
选择一个有代表性的项目作为试点,确认记录对象、计划与实际定义、统计单位、补录窗口和任务变更规则。把规则控制在一页以内,让成员能快速判断一条记录应该填到哪里。
同时选定数据责任人、审核人和异常处理时限。若一项规则没有对应负责人,就先不要把它写成强制流程。
2. 第二周:观察记录阻力,不急着追责
抽样观察成员实际填报过程,记录常见错误和完成时间。重点看任务是否容易找到、移动端或桌面端入口是否顺手、分类选项是否难以理解,以及新增任务时是否及时同步。
试点初期发生的错误,应优先作为流程诊断信号。若多数人都把某类工作填错,问题通常在规则或界面,而不是突然出现大规模个人疏忽。
3. 第三至第四周:建立异常队列和复盘动作
只把需要判断的记录放入异常队列,指定负责人逐类处理。每个异常至少得到“确认无误、补充说明、修正记录、调整计划或提交复盘”之一的结论,避免待审项长期堆积。
周期结束后,比较基线和试点数据:填报及时率、任务关联率、补录率、异常关闭时长、负责人处理时间,以及成员反馈的操作负担。指标若有改善但成员负担明显上升,应继续优化,而不是直接宣布成功。
4. 推广前:明确哪些做法可复制,哪些不能照搬
可复制的通常是核心口径、异常处理责任、记录修改留痕和复盘机制;不一定适合复制的是具体阈值、填报频率和工作分类。不同业务节奏需要不同边界,推广时应保留必要的适配空间。
试点若没有改善,也不一定意味着工时管理没有价值。它可能说明目标错了、任务结构不稳定、数据用途不清,或团队更需要先处理项目变更和依赖管理。失败的试点同样可以帮助缩小真正的问题范围。

十一、总结:把工时表当作项目的早期预警器
项目负责人工时表效率提升,最终不应以“填得更快”或“记录更多”作为唯一目标。真正值得追求的是:成员能够低成本记录,负责人能及时识别偏差,项目组能解释投入变化,并把结论带回下一轮估算和资源安排。
我最看重的判断标准是每一条关键工时数据是否可追溯、可解释、可行动。记录可追溯,才知道它对应哪个任务;偏差可解释,才不会把项目问题错归到个人;结论可行动,工时数据才真正进入管理闭环。
下一步可以从一个正在执行的项目开始:选定最小字段,统一估算口径,挑出三类需要审核的异常,连续观察一个完整周期。先测出当前的补录率、处理耗时和偏差原因,再决定是优化任务结构、调整流程,还是评估更适合组织规模的管理平台。先让数据变得可信,再让报表变得复杂。
常见问题解答(FAQ)
1. 项目负责人的工时表应该记录到什么粒度?
我在团队里填工时时,常常拿不准该按项目、任务还是具体动作拆分。拆得太粗,月底看不出时间花在哪里;拆得太细,又觉得每天都在填表,想知道怎样找到平衡点。
建议以“可验收的任务”为最小记录单位,而不是把每封邮件、每次沟通都单独建一条。比如将“版本发布”拆成需求确认、联调、验收和发布准备,单项任务通常控制在半天到两天内;不足半小时的零碎工作,可合并记入当天的“项目沟通与协调”。
判断粒度是否合适,可以看两件事:负责人能否在两分钟内选到对应任务,以及管理者能否据此解释项目偏差。若连续几周出现大量“其他”或“临时事项”,应先调整任务分类,而不是要求成员写更长的备注。
2. 项目负责人怎样设计工时填报流程,才能减少漏填和补填?
我负责的项目经常到周五才发现几个人没有填工时,最后只能靠回忆补录。提醒发多了大家反感,不提醒又影响统计,我想知道流程应该怎样安排,才能让记录更接近实际。
把填报嵌入工作节奏,通常比月底集中催收更有效。可以采用“每日记录、每周确认、负责人抽查”的流程:成员在下班前用约两分钟记录当天任务和耗时;每周最后一个工作日核对缺项与异常;负责人只追问连续缺报、超出计划较多或备注不清的记录。团队可先试行两周,比较逾期填报率和补录条数;
例如逾期率从每周约三成降到一成以内,说明提醒时点和操作路径有所改善。这里的数字应作为团队自己的试行目标,而不是通用行业标准。
3. 项目工时表中哪些指标能真正帮助负责人提升效率?
我看过不少工时表,记录了总工时、加班时长和任务耗时,但开完会还是不知道下一步该改什么。我想分清哪些指标只是看起来丰富,哪些指标确实能帮我定位项目卡点。
优先关注能触发行动的指标,而不是单纯追求统计项数量。建议先看四项:计划与实际工时偏差、按时完成率、阻塞等待时间、工时记录完整率。举例来说,某任务计划16小时、实际24小时,超出50%;若备注显示其中6小时在等待外部确认,负责人应先改善依赖方响应机制,而非直接要求执行者加快速度。
可用“偏差率=(实际工时-计划工时)÷计划工时”统一口径;但工时偏差本身不能等同于个人绩效,必须结合任务变更、返工和等待原因解释。
4. 如何用工时表判断项目超负荷,而不是简单要求团队加班?
我发现项目总工时不断增加,但团队成员都说手头事情排满了,单看每个人的工时总数又看不出冲突在哪里。我想知道怎样从工时记录中识别真实的负荷问题,并决定是调资源、改范围还是调整时间。
先把未来一到两周的已分配工时与成员可投入时间对照,再结合任务优先级和依赖关系判断。比如一名成员每周可投入30小时,已排入的任务需要36小时,负荷达到120%;若这种情况持续两周,通常应重新分配任务或调整交付范围,而不是把加班当作默认解法。
工时表还要区分执行、等待和返工:执行时间高可能是任务本身复杂,等待时间高可能是协作依赖,返工时间高则应检查需求确认与验收标准。负责人每周据此做一次资源调整,比只看月底累计工时更容易及时止损。
核心关键词
文章包含AI辅助创作:任务工时流程与规范:项目负责人工时表效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/588758
读者评论
我们之前也把每日填报当成准确性的保证,后来发现任务变更后记录常留在旧任务里。先把任务归属和修正流程理顺,比催大家按时提交更有用。
按小时记录对我们做月度投入分析基本够用,再细到分钟后,填报时间明显增加,数据也没有更好解释偏差。粒度还是得看具体要解决什么问题。
认同工时差异不能直接等同于个人效率。不过负责人审核异常时,最好也记录范围变更和阻塞原因,否则月底复盘还是要重新找人确认。
