项目负责人最常遇到的工时表难题,不是“大家忘了填”,而是月底数字看起来完整,却回答不了三个关键问题:项目为什么超期、团队的时间花在哪里、下一次估算该如何修正。工时制度如果只追求填报率,往往会催出更多无效记录;真正有效的制度,应该让每一条工时都能对应到明确的工作、合理的粒度和可采取的管理动作。
一、先讲结论:工时表不是考勤表,而是项目决策的输入
1. 制度要服务于决策,不要服务于数字本身
我设计工时制度时,首先会问项目负责人:你希望填报数据帮助你做什么?常见答案包括预测交付日期、发现资源冲突、解释成本偏差、改善估算,或者向客户核对实际投入。不同目的需要不同数据字段、填报频率和审核方式。
如果管理层只要求“每天填满八小时”,团队很容易把工时表理解成变相考勤。于是有人按固定时长填报,有人把会议、等待、返工统统塞进一个大任务,还有人月底回忆式补录。表格看似齐全,真实信息却被压扁了。
我的核心判断是:工时表应当记录“工作事实”,不应直接承担“绩效裁决”。工时可以用于分析任务投入和计划偏差,但单独拿工时长短评价个人,既容易误导,也会诱导填报行为失真。
2. 把制度目标压缩成四个可验证的问题
在上线前,我建议把工时制度的目标写成四个问题,而不是写成“提升管理水平”这类难以验收的口号。
- 项目负责人能否在周内看出关键任务的投入与剩余工作量?
- 团队能否区分计划工作、缺陷返工、支持工作和等待阻塞?
- 管理者能否发现人员过载、任务堆积或跨项目冲突?
- 复盘时能否用记录解释估算偏差,并改进下一轮计划?
如果一项字段不能帮助回答其中任何一个问题,就要认真考虑是否应该采集。多记一项数据不一定更透明,却几乎一定会增加填写、校验和解释成本。
3. 用“可用率”替代单一填报率
很多团队把“按时填报率”当作成功指标,但填得及时不代表记录准确。我更愿意把数据是否可用于决策作为主指标,并同时观察迟报、补录、无法归属和任务粒度过粗等现象。
| 观察指标 | 它回答的问题 | 典型预警信号 |
|---|---|---|
| 按时提交率 | 团队是否形成稳定的记录习惯 | 月末集中补录比例高 |
| 任务关联率 | 工时能否追溯到明确工作 | 大量记录挂在“其他”或项目级任务 |
| 合理粒度率 | 记录是否细到能支持分析 | 单条任务连续数周没有拆分 |
| 纠错率 | 填报规则是否易懂、流程是否顺畅 | 负责人频繁退回或手工改数据 |
| 决策使用率 | 数据是否进入计划、资源和复盘讨论 | 报表长期无人查看或引用 |
这些指标不宜合成一个“工时质量分”来给个人排名。它们更适合作为制度诊断工具:如果任务关联率低,优先修任务结构;如果迟报集中在某个环节,优先检查流程阻力,而不是先加处罚。

二、背景和真实场景:同一张表,三类团队的需求并不相同
1. 项目团队需要看投入变化,不只是最终总数
以一个由产品、研发、测试和设计组成的项目团队为例,项目负责人每周要判断:迭代目标是否仍可实现,某个功能是否持续消耗资源,缺陷修复是否挤占新需求,以及关键人员是否同时承担多个项目。
若团队只在项目结束后汇总“总共投入多少人天”,可以描述结果,却难以提前干预。工时数据的价值通常产生在执行过程中:某任务投入明显高于计划、某类返工突然增加、某个人被多个项目重复占用,这些信号都可能促使负责人调整范围或重新排期。
2. 交付团队更关注客户范围与成本边界
对于按阶段、里程碑或服务范围交付的团队,记录工时有时还涉及合同核算、客户沟通和变更管理。此时,任务不仅要能区分“做了什么”,还需要能说明这项工作属于原定范围、缺陷修复、客户新增需求,还是内部协调。
这里最容易踩的坑,是把所有投入都归到客户项目,月底才发现无法解释超出计划的原因。若新增需求没有单独标记,团队可能既无法判断是否应申请变更,也无法据此改善下一次报价。
3. 中大型组织还要处理跨团队口径
当组织有多个项目组合、共享职能团队或复杂审批链时,难点会从“有没有填”转向“不同部门是否按同一口径记录”。产品团队把评审算入任务,研发团队把评审记为会议,测试团队则可能记在缺陷处理上,最终的数据不能直接横向比较。
在这类场景中,某项目管理平台可以作为任务、计划和工时记录的统一入口。例如,PingCode面向中大型企业及100人以上组织,适合被纳入跨团队项目管理方案评估。但工具能否解决问题,仍取决于组织是否先统一任务分类、字段定义、权限与审批口径;仅仅迁移到一个平台,不能自动修复制度分歧。
4. 一份记录至少要能复原四件事
为了让记录既能分析又不过度繁琐,我会用四个要素检查最小信息集:谁在何时,针对什么工作,实际投入多少时间。若项目还需要解释范围、返工或客户成本,可以增加工作类型、归属阶段或变更标识,而不是一上来堆十几个必填字段。
- 人员:由系统账号关联,减少手工输入和姓名歧义。
- 日期:以实际工作日期为准,不要用提交日期代替。
- 任务:尽量关联到可识别的工作事项,而不是笼统项目名称。
- 投入:采用团队易理解的统一单位,并明确最小记录粒度。
额外字段要有明确用途。例如“工作类型”用于区分研发、会议、支持和返工;如果没人会据此分析或采取行动,它就不应该成为所有人每次填报都必须完成的负担。

三、常见误区:为什么看起来严格的制度反而得到差数据
1. 误区一:把每小时都填满,才能证明制度有效
强制所有人把每日可工作时间全部分配到具体项目,容易让工时变成“时间填空”。培训、临时支持、内部沟通、等待审批、突发故障等工作如果没有合适去处,员工就会随便选择一个最接近的任务,或者创造大量含糊的“杂项”。
更合理的做法是承认工作时间并非都能映射到项目任务,并为确有管理价值的非项目事项设定有限类别。未记录时间不必默认等于偷懒,先分辨是工作口径缺失、记录成本过高,还是团队确实需要关注的可用工时差异。
2. 误区二:用工时长短直接判断效率
两个员工完成同一任务所花时间不同,不能立即推出谁更高效。任务难度、上下文切换、代码质量、经验水平、依赖等待、返工风险都会改变投入。快速交付但留下大量缺陷,未必比投入更长、一次完成质量更好的方案有效。
我通常把工时放进组合指标里看:交付范围、完成质量、计划偏差、阻塞时间和返工量。工时用于解释资源消耗,不负责独自解释个人价值。若组织把它变成排名或惩罚依据,员工会自然优化“看起来好看”的数字,而不是优化项目结果。
3. 误区三:任务越细,数据就越准确
把任务拆到每十五分钟一个条目,表面上精细,实际常带来高频切换和重复维护。拆分过细时,员工需要花更多时间寻找任务、切换计时项、补充说明,负责人也要处理更多碎片记录。结果可能是精度上升,可靠性下降。
任务粒度的目标不是无限细化,而是让管理者能够识别工作差异、发现偏差,并据此采取行动。对于一个持续数周的任务,如果其中既有方案设计又有实现、测试和返工,通常值得拆分;如果十分钟内完成的小工作不会影响任何决策,通常不值得单独建项。
4. 误区四:月末统一补录,省事也不影响分析
补录看似提高了填报完成率,却会损失记忆准确性。员工更容易记得大型交付和明显故障,难以准确回想零散沟通、短暂支持与任务切换。补录还会把真实的工作节奏压成一组事后估计,降低数据的时间价值。
对于允许偶尔延迟的团队,应设定清楚的补录窗口,并区分正常记录与事后估算。两者不是同等质量的数据。负责人若发现某团队长期依赖月末补填,应该先检查工作节奏、工具入口和提醒机制,而不是把“补录完整”当成制度执行到位。
5. 误区五:审批越多,数据越可信
工时审批能发现明显错误,却不能代替员工对实际投入的记录。若每条记录都要经过层层审批,管理者很快会变成机械点选的瓶颈,团队也会把审批看成形式流程。大量审批动作并不等于大量有效核验。
我更倾向于按风险设置检查:异常长时长、无任务关联、连续多日集中补录、跨项目重复占用等记录进入人工复核;常规记录以抽样和规则校验为主。检查应该帮助发现规则问题,而不是让负责人替每个人重新填表。
6. 误区六:只看“人天”,不看时间投向
项目总投入相同,实际构成可能完全不同:计划开发多,或缺陷修复多;客户支持多,或内部协调多;关键路径工作多,或因依赖等待而产生大量低效切换。只看总人天,就像只看项目花了多少钱,却不看钱花在什么环节。
因此,工时分类必须控制在可解释的范围内。类别太少,无法识别偏差;类别过多,填报负担和口径争议会上升。设计时要让每一类都对应一种潜在管理动作,例如调整排期、申请范围变更、改善质量或重配资源。

四、专业判断逻辑:从管理问题倒推制度设计
1. 第一步:明确数据的使用边界
制度落地前,我会要求项目发起人把数据用途写清楚,并明确哪些用途不被允许。常见用途包括项目预测、资源协调、成本分析、范围变更核对和流程复盘。需要特别谨慎的是把工时直接用于个人绩效、薪酬或纪律处分,这类用途会显著改变填报动机。
如果组织确实需要将工时纳入绩效判断,至少要同时定义岗位差异、工作复杂度、质量结果、协作贡献和异常情形,并让员工知道规则。没有这些配套条件,工时数字很容易被误读为个人效率的精确测量。
2. 第二步:把“任务”定义成可追踪的工作单元
任务是工时记录的归属基础。一个好的工时任务应该有清楚的工作范围、负责人、预期产出和状态,不一定要拆得很小,但必须能让记录者确认“我今天做的工作属于这里”。
我会检查任务描述是否能回答三个问题:要完成什么、完成后如何判断结束、与其他任务的边界在哪里。若任务名只有“系统优化”“日常工作”或“项目支持”,那么数据很难用于计划复盘,第一步应该改进工作分解,而不是增加填报要求。
3. 第三步:设定适合团队的时间单位
工时单位需要兼顾可回忆性和分析精度。按分钟记录看似精确,但对多数知识工作并不意味着真实精度更高;按整天记录又可能掩盖同一天多个任务的投入差异。常见做法是以小时或半小时为记录单位,并允许实际场景存在合理的近似。
不要把某个单位当作适用于所有组织的标准。客户服务团队可能需要较细的服务时长,探索性研发可能更适合按阶段或任务记录。重要的是全团队采用可解释的口径,并保持稳定,以便跨周期比较。
4. 第四步:区分计划、实际、剩余量和预测

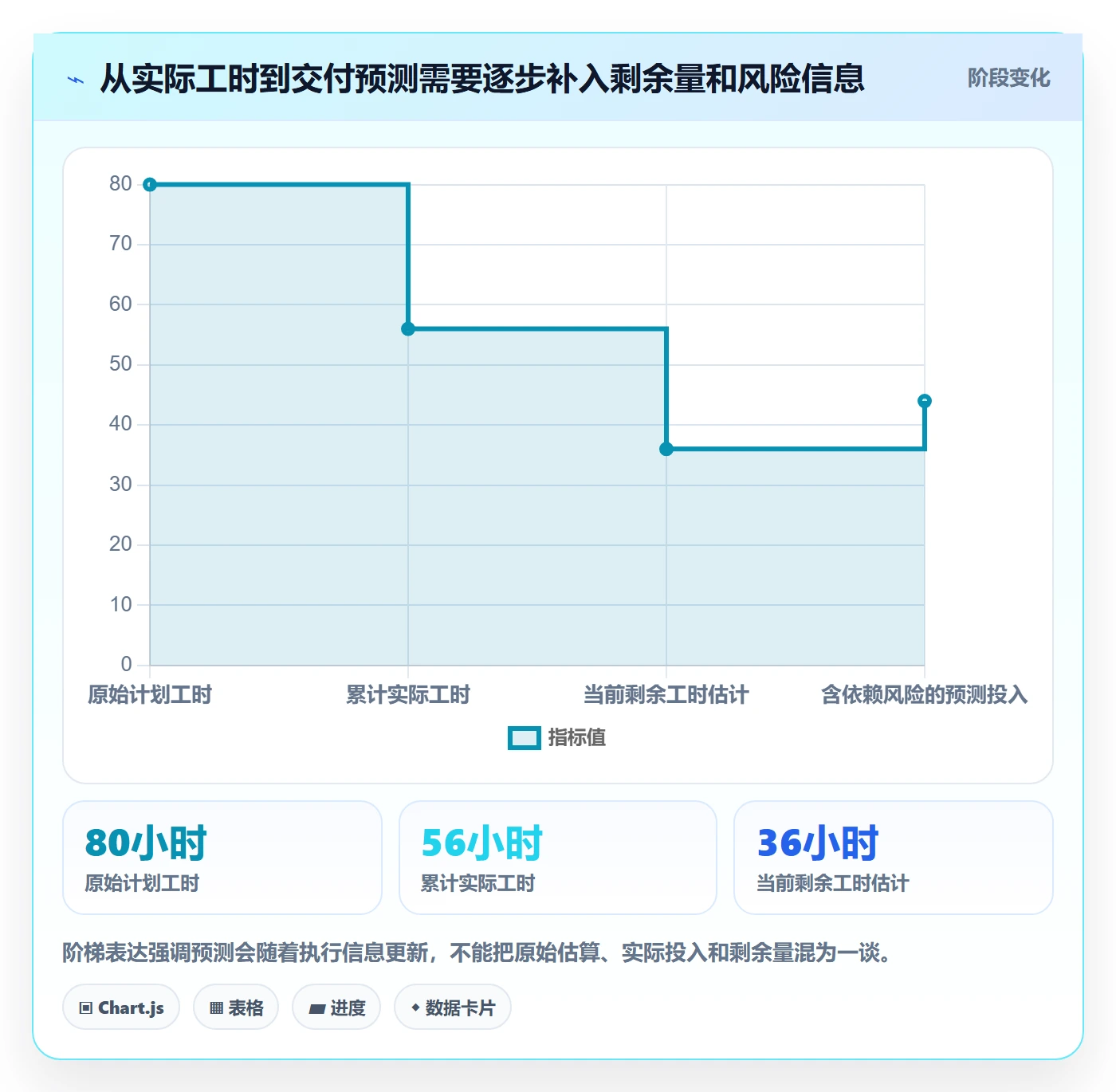

实际工时回答“已经投入多少”;剩余工作量回答“还要投入多少”;计划工时回答“原来预计多少”;预测回答“按当前情况完成还需要多少”。四者含义不同,不能混成一个数字。
项目负责人常犯的错误,是把累计实际工时当成完成进度。投入了计划工时的百分之八十,不代表任务完成了百分之八十。对于不确定性较高的工作,剩余量和交付成果状态通常比单看已投入时间更有预测价值。
| 字段 | 解释 | 适合的管理动作 |
|---|---|---|
| 计划工时 | 在当前范围和假设下的原始估算 | 用于识别估算偏差,不宜随实际变化覆盖 |
| 实际工时 | 已经发生的投入 | 用于复盘资源消耗和工作类型 |
| 剩余工时 | 完成当前范围尚需的估计投入 | 用于调整近期计划和资源安排 |
| 预测总工时 | 实际投入加当前剩余量的综合估计 | 用于提前讨论范围、日期或资源风险 |
5. 第五步:规定记录频率和补录规则
制度的记录频率应跟决策节奏匹配。需要快速调整迭代计划的团队,通常不适合等到月末才整理;项目周期较长、任务变化较少的团队,可能可以采用更低频率,但仍要避免依赖长期记忆。
我通常建议从“工作日结束前记录,至少每周核对一次”开始试行,再根据团队实际调整。补录规则要写明允许时限、如何标注估算记录、谁负责处理异常,以及逾期后如何修正。明确规则比泛泛要求“及时填写”更容易执行。
6. 第六步:把审核变成异常处理,而不是逐条盖章
审核应聚焦容易造成误判的记录,例如任务已关闭但仍持续记工时、同一时段重复归属、单日投入明显超出团队约定、记录长期挂在通用任务上,或者实际投入持续远离计划且无人说明原因。
对于合理的偏差,不应简单退回。任务超出预期可能说明估算不足、范围发生变化、依赖受阻或出现返工。审核者应要求补充解释并推动相应行动,而不是把真实偏差修改成“看起来正常”的数字。
7. 第七步:建立可追溯但不过度暴露的权限
工时数据涉及个人工作记录,权限设计要与管理目的相符。个人应能查看和修正自己的记录,项目负责人通常需要看到项目层面的投入与任务归属,组织管理者则应根据职责获取汇总或跨项目视图。
不应默认所有员工都能随意查看所有人的详细记录,也不应为了“透明”把每一条记录公开到无关角色。数据可追溯与信息最小化并不冲突:制度需要明确谁能看什么、谁能修改什么、变更是否保留记录。

五、案例与数据观察:用一个模拟迭代看制度怎样产生管理价值
1. 场景说明:先把示意数据和真实统计分开
下面用一个为期两周、包含产品、研发和测试角色的迭代做制度演示。以下数字是情景模拟,用于说明分析方法,不代表行业基准,也不构成某个组织的实测结果。真实团队应以自己的项目历史数据校准。

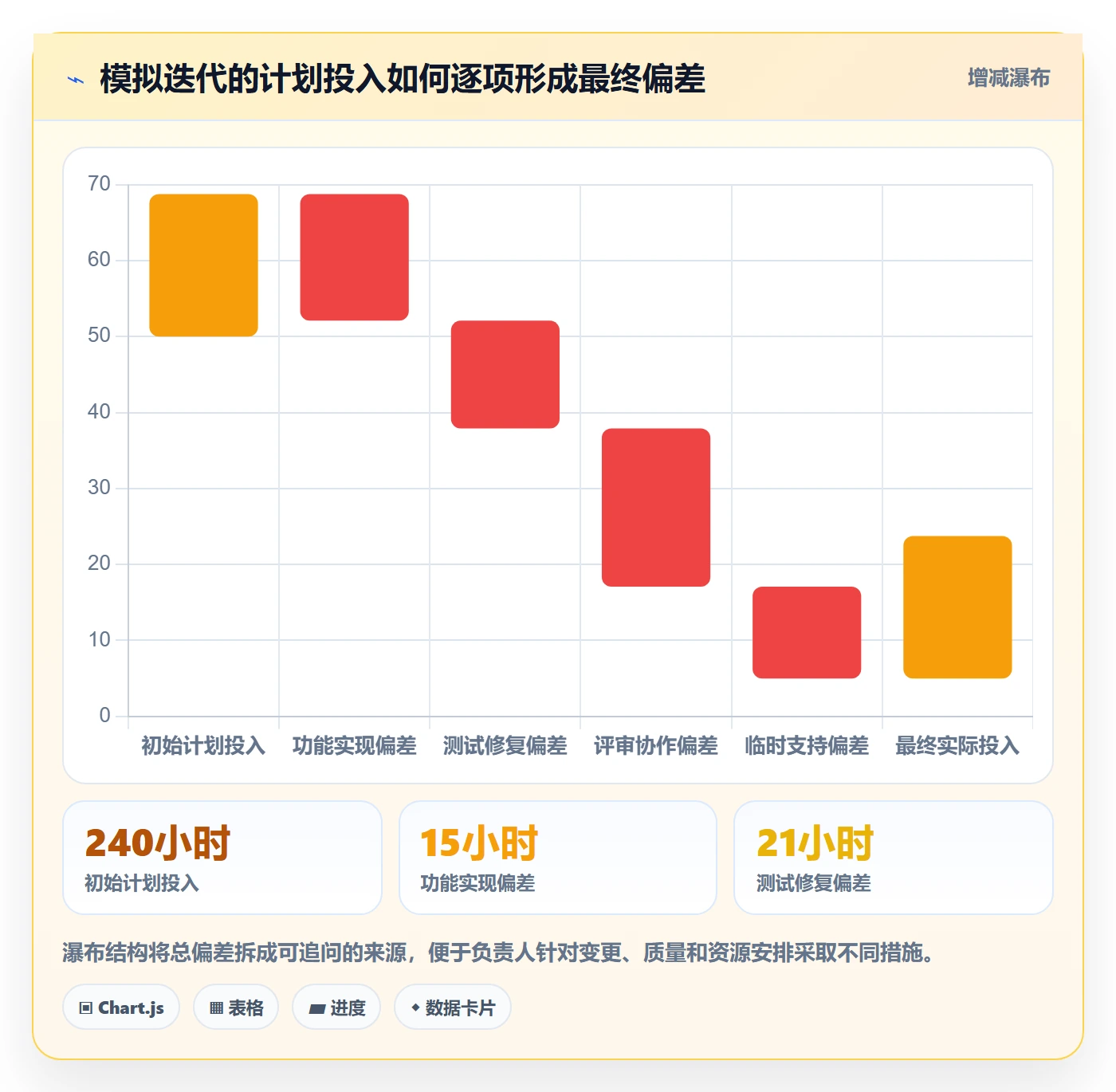

假设迭代计划投入为240小时,包含需求实现、测试、会议和支持工作。结束时,实际投入为276小时,范围中有一项变更,期间还出现了若干缺陷。只看“超出36小时”并不能说明原因,必须把投入拆到任务和类型。
2. 把总偏差拆成可以行动的来源
| 投入类别 | 计划工时 | 实际工时 | 差异 | 可能的解释方向 |
|---|---|---|---|---|
| 原定功能实现 | 150小时 | 165小时 | 增加15小时 | 拆查复杂度、估算假设和依赖等待 |
| 测试与缺陷修复 | 45小时 | 66小时 | 增加21小时 | 区分预期测试、返工和新增缺陷 |
| 评审与协作 | 30小时 | 27小时 | 减少3小时 | 检查是否存在会议遗漏或记录口径不同 |
| 临时支持 | 15小时 | 18小时 | 增加3小时 | 判断是否应建立轮值或分摊规则 |
| 合计 | 240小时 | 276小时 | 增加36小时 | 讨论范围、质量、估算和资源安排 |
拆分后,测试与缺陷修复是最大的偏差来源,但不能直接断言测试效率低。需要进一步看新增缺陷是否来自需求变化、实现质量、测试环境,或任务拆分不足。工时数据给出调查入口,不应替代原因分析。
3. 通过事件顺序还原“超时”是怎样形成的
若工时记录能关联到具体任务和日期,负责人可以按执行顺序复盘:先发生需求变更,随后某功能任务扩大;测试发现问题后,研发投入转向修复;关键人员因此减少了原计划功能的连续工作时间。此时,偏差不是一个孤立的“人多花了36小时”,而是一连串决策和事件的结果。
如果没有变更标识,团队可能把新增范围算作原需求估算不准;如果缺陷没有单独归类,可能把质量返工误当作功能实现;如果没有日期,管理者就看不出偏差何时开始。字段设计的价值,正体现在能否让复盘还原因果链。
4. 计算偏差时,保留原始计划口径
项目负责人可以同时观察绝对偏差与相对偏差。绝对偏差更适合评估投入规模,相对偏差更方便比较不同大小的任务。计算时,要保证计划范围和实际范围一致;如果范围发生变化,应先区分原定工作与新增工作。
在模拟案例中,总体实际投入比计划多36小时,计划偏差率为15%。但若其中有明确批准的范围变更,项目复盘不应把所有额外投入都归为估算误差。建议把“原范围偏差”和“变更引入投入”分开记录。
5. 数据会给出问题线索,但结论必须经过交叉验证
如果某类别工时上升,负责人还要结合任务状态、缺陷数量、变更记录、等待时间和交付结果验证。工时增加可能是需求变复杂,也可能是质量问题;工时减少可能是效率改善,也可能是工作遗漏或记录缺失。
我会把复盘结论写成“观察,解释,验证,行动”四段,而不是写成“工时超标,需加强管理”。例如,观察到测试修复投入上升;解释为新增需求改变了接口边界;通过变更记录和缺陷时间线验证;下一轮提前安排接口评审和回归测试资源。

6. 负责人如何把案例转化成下一轮行动
模拟复盘后,不应简单把下一轮所有估算统一增加15%。更有效的动作是针对证据采取有限调整:若需求变更是主要原因,改善变更确认;若测试返工集中在某类接口,增加早期验证;若临时支持持续打断关键工作,建立轮值或明确服务容量。
同样重要的是记录“行动是否有效”。下一轮可以比较相同类别的计划偏差、缺陷返工时长和变更投入,但必须确认任务范围与口径可比。一次迭代只能提示方向,连续数个周期的变化才更适合形成管理判断。
六、落地制度:从规则、流程到复盘的操作步骤
1. 先确定最小可行规则,不要第一天就设计复杂体系
我建议先用一页制度说明覆盖关键规则:谁需要填、填什么、何时填、如何关联任务、怎样处理非项目工作、允许何种补录、谁检查异常、数据用于哪些决策。说明越短越容易被记住,但边界不能含糊。
试运行期间,先保留必要字段,观察实际填报行为。若员工经常把同类工作放到不同类别,说明定义不够清晰;若大量时间挂在通用任务,可能是任务结构没有跟上工作变化;若填报时间过长,则应审查流程和工具入口。
2. 建议的制度字段与定义
| 字段 | 是否建议必填 | 设计要点 |
|---|---|---|
| 执行人 | 是 | 优先从账号自动关联,避免自由输入 |
| 实际日期 | 是 | 记录实际发生日期,不以提交日替代 |
| 关联任务 | 原则上是 | 若确有无法归属的工作,提供有限的通用类别 |
| 投入时长 | 是 | 规定单位、最小记录粒度和合理填写方式 |
| 工作类型 | 按管理用途决定 | 分类数量要少,且每类都能解释业务差异 |
| 说明或偏差原因 | 异常时要求 | 只在变更、阻塞或显著偏差时补充,避免流水账 |
3. 建立员工、项目负责人和管理者的职责边界
员工负责按实际情况记录,并在发现任务不匹配时提出修正;项目负责人负责维护任务结构、处理异常、判断偏差是否需要行动;管理者负责统一口径、处理跨项目冲突,并确保数据用途符合制度承诺。
如果所有问题都推给员工,任务结构缺陷就会一直存在;如果负责人负责替团队修表,负责人会很快陷入事务性工作;如果组织管理者只要求汇总,不维护口径,跨团队比较就会变得不可靠。
4. 采用低摩擦的周节奏
一个较容易执行的节奏是:员工在工作日或周末前完成记录;负责人每周检查异常和未关联任务;项目例会只讨论影响排期、范围或资源的偏差;月度或阶段复盘再汇总趋势。
- 启动时确认项目范围、任务结构和工时口径。
- 执行中由成员记录实际投入,并及时标记任务变化。
- 每周由负责人查看异常,而非逐条重复审批。
- 出现显著偏差时,记录原因、影响和下一步动作。
- 阶段结束后校准估算、分类和流程,不把个别差异直接变成通用规则。
5. 用异常规则控制检查成本
团队可以先建立少量规则,再根据实际误报情况调整。例如,任务关闭后仍有持续记录、同一日期出现明显重复、记录长期挂在通用类别、单个任务实际投入超过计划较多,或某人持续承担多个项目的关键任务。
阈值不能机械照搬。对短任务,超出计划几小时可能意义重大;对数月的大型工作,同样的绝对偏差可能只是正常波动。建议结合任务规模、历史波动和交付风险设定预警,再由负责人判断是否需要进一步调查。
6. 工具配置要服从制度,而不是反过来
使用管理系统时,应优先确认任务、工时、审批和报表是否能保持同一套口径。字段配置太多、默认值不合理、移动端记录不便、补录没有说明入口,都可能让制度在系统里变成形式。
评估某项目管理平台或内部系统时,我会要求用一个真实项目走通完整路径:从建任务、分配工作、记录实际工时,到查看偏差、处理补录、导出汇总。演示环境里点得通,不等于实际流程低摩擦;要特别看异常修改是否留痕、项目间权限是否合适、报表能否按任务类型和日期切分。
7. 试点后用三个周期判断是否值得扩展
试点目标不应是“全员零迟报”,而应观察制度是否降低了负责人解释项目状态的成本,是否更早暴露了资源或范围问题,是否提高了复盘时归因的质量。至少连续观察几个执行周期,避免因为短期提醒效果误判制度有效。
建议同时收集定量指标和访谈反馈。定量指标能看趋势,员工和负责人的反馈能解释为什么出现趋势。若填报率上升但周计划没有因此更准确,制度可能只提高了合规;若数据可用但维护耗时过高,则需要简化而不是继续加字段。

七、不同情况下的行动建议与取舍
1. 小团队:先要简单,再要全面
人数较少、项目数量不多的团队,优先采用任务关联、日期和实际投入三个核心字段。周度核对通常比复杂审批更合适,只有发生明显偏差时才要求说明原因。
小团队的取舍是牺牲一部分分类精度,换取持续执行。不要为了未来可能出现的分析需求,提前让每个人填写大量当前没人使用的字段。
2. 多项目并行团队:先解决资源冲突和归属一致性
当成员同时参与多个项目,工时表的首要价值是看见资源分散和关键岗位过载。项目归属、实际日期和任务状态必须稳定,才能识别某人是否被多个团队同时安排满。
这类团队要接受一个现实:记录越细,跨项目协调越容易,但维护成本也越高。可以先对关键岗位和关键任务保持较高可见性,而不是要求每项微小支持都建立独立任务。
3. 客户交付团队:把范围与变更纳入记录
若工时用于客户成本管理,应清楚区分合同内工作、批准变更、缺陷修复、内部管理和非计费支持。客户项目记录要能回到合同范围或交付里程碑,但需要提前明确哪些数据对外、哪些仅供内部使用。
主要取舍是审计可追溯性与填写负担。对需要核算的工作采用更严格的任务和审批,对内部协作可以使用较轻的分类。不要让所有员工把每条普通记录写成客户报告,否则成本核算可能更完整,实际交付效率却受损。
4. 探索型研发团队:避免用历史工时制造虚假确定性
探索性工作的不确定性高,前期投入可能用于验证假设而非完成已知任务。此时,工时可以用于看投入分布和探索周期,不能轻易把历史平均时长当成下一次创新工作的精确预测。
可以按研究阶段、实验、原型验证或决策节点记录,并结合阶段产出说明是否继续投入。取舍在于:分类更适合回答“资源投到哪里”,不一定能回答“某个创新任务还要几小时完成”。
5. 远程或跨时区团队:重视异步记录与共同口径
跨时区协作不适合要求所有成员在同一时间窗口完成录入。更重要的是按当地工作日记录、设置合理补录期限,并确保任务说明足以让其他时区的负责人理解工作背景。
这类团队要平衡透明度和时区差异。记录日期应对应实际工作地的日期,汇总报表需要统一时区口径;不要把提交时间误当作工作时间,也不要用同步会议替代清晰的异步任务信息。
6. 工时可能影响薪酬或绩效时:先做风险治理
一旦员工认为工时数据会影响薪酬、绩效或岗位评价,记录行为就会受到强烈激励。制度必须提前说明数据用途、纠错渠道、复核责任和争议处理方式,并避免只用时长评价复杂工作。
这类情境下,管理者要做的不是简单提高审核强度,而是引入更完整的评价证据。工时可以作为工作投入的一部分,不能替代成果质量、责任范围、合作贡献和任务难度。
7. 按组织成熟度决定推进速度
| 当前状态 | 优先行动 | 暂缓事项 |
|---|---|---|
| 任务结构混乱 | 先整理项目、阶段和任务边界 | 复杂绩效分析和跨团队排名 |
| 记录习惯不稳定 | 明确频率、入口和补录规则 | 增加大量分类字段 |
| 数据已稳定但难复盘 | 建立计划与实际、剩余量的对照 | 把所有偏差直接归因给个人 |
| 跨项目数据口径不一 | 统一分类字典和权限口径 | 未经校准的横向效率比较 |
| 已有成熟治理机制 | 增加预测、成本和风险联动分析 | 无业务用途的细粒度追踪 |
八、常见问题:项目负责人最关心的制度边界
1. 工时必须每天填吗?
不一定,但越晚记录,越依赖记忆。若团队工作变化快、需要每周调整计划,建议每日或至少每周记录;若工作节奏稳定,可以适当降低频率,但要保留明确的截止时间和补录机制。关键不是形式上每天打卡,而是数据能否及时支持决策。
2. 开会、沟通和等待要不要记录?
要看它们是否影响项目计划或成本判断。重要评审、客户沟通、关键依赖等待值得在适当分类下记录;每一次短暂交流都单独建任务,通常没有必要。等待时间也要谨慎定义,记录的是实际工作受阻的影响,而不是把所有空档都算成项目投入。
3. 任务没有拆好,员工应该填到哪里?
不要长期依赖“其他”类别掩盖任务结构问题。员工可以先记录到临时归属,并及时提醒负责人补建或调整任务;负责人应在短时间内完成归属修正。若临时类别持续被大量使用,应把它作为任务管理流程的预警。
4. 估算和实际差异很大,谁来负责?
先判断偏差来源,不要先找责任人。需求变化、任务遗漏、技术不确定性、外部依赖、质量返工和估算经验不足,可能分别需要不同的解决方案。只有把原因分清,才能判断是更新估算方法、改善需求治理,还是调整资源安排。
5. 员工忘记填报怎么办?
先观察遗忘发生在哪里:入口太深、提醒不合适、任务选择困难、规则含糊,还是工作节奏导致无法记录。对偶发情况提供补录;对长期问题解决流程阻力;对明确违反已知规则的情况,才按组织制度处理。单纯增加提醒次数不一定能解决根因。
6. 计划工时可以随着项目变化不断改吗?
可以更新当前预测,但应保留最初计划基线和变更记录。否则,管理者每次修改计划后都只看见“计划与实际一致”,无法复盘原始估算和范围变化。建议分开保存初始计划、当前预测、实际投入和批准变更。
7. 能不能用工时排名找出高效员工?
不建议单独这样做。投入少可能代表熟练,也可能是任务更简单、工作漏记或质量问题;投入多可能代表任务复杂,也可能是返工较多。若确需评估效率,应结合任务难度、交付质量、协作、阻塞和结果,不要把时长当成完整评价。
8. 什么时候可以开始做跨项目比较?
至少要确认项目类型、任务分类、记录频率、工时单位和范围变化口径基本一致。否则,差异可能来自记录方式而非真实效率。跨项目比较更适合观察组合层面的资源分布和风险,不适合在口径未校准时直接给个人或团队排位。
九、最后总结:制度的价值在于减少“解释不清”,而不是增加“记录更多”
1. 把工时表从监督工具改造成学习机制
一套成熟的工时制度,不是让每个人留下尽可能多的记录,而是让团队能够更早识别偏差,理解偏差,并在下一轮做出更好的计划。它记录投入,但真正要改善的是范围管理、估算、质量、协作和资源安排。
我最看重的不是某个月填报率达到多少,而是项目负责人能否说清楚:计划为什么变化,团队时间投向了哪里,哪些工作可以预防,哪些投入属于合理的不确定性,以及下一次应该改变什么。
2. 下一步先做三件小事
- 挑选一个正在执行的项目,写出工时数据要支持的三项具体决策。
- 检查任务结构和字段定义,删除没有明确管理用途的必填项。
- 试运行几个周期,用数据质量、负责人分析耗时和决策改善共同评估,而不是只看提交率。
好的工时表制度不是把每一分钟都变成证据,而是让有限的记录足以解释重要的项目事实。如果团队填得很多却仍无法判断偏差来自范围、质量还是协作,就该先改任务结构和分析逻辑;如果记录已经能触发及时行动,再考虑逐步增加精度。下一步,从一个项目、一套最小字段和一次真实复盘开始。
常见问题解答(FAQ)
1. 项目负责人设计工时表时,最少要记录哪些字段?
我在团队里推工时表,担心字段太少后面没法分析,字段太多又会让大家觉得是在填报表。哪些信息是真正有用的,能不能给一个够用但不复杂的字段组合?
先记录能支持决策的字段:人员、日期、项目或任务、实际投入时长、工作类型,以及必要的备注。任务应能对应到具体交付物或工作事项;“处理项目事务”这类描述太宽,复盘时无法判断时间花在哪里。若团队需要估算准确度,可增加计划工时,但不要一开始就要求填写大量细分分类、效率评分或逐小时流水。
实践中可先试行两周:如果某字段既没有用于排期、成本核算或复盘,也没有人依据它采取行动,就应考虑删除。
2. 工时应该每天填写,还是每周集中补填?
我不确定是要求大家每天收工前登记,还是周五统一回忆后补齐。集中填报看起来省事,但我也担心大家记不准,最后工时表只是为了交差。
建议按日记录、每周核对,而不是等到周末集中回忆。越靠近工作发生时间,越容易准确区分会议、开发、测试、沟通和返工;集中补填常把零散事项合并成笼统描述。一个可执行的安排是每天预留两三分钟更新,项目负责人每周查看缺项和异常,不逐条追问正常的小幅波动。
若团队确实无法每日填写,可允许次日上午补录,并标记补录日期;连续数周比较补录比例,若过高,优先调整流程而不是简单加重处罚。
3. 项目负责人如何避免工时表变成监控员工的工具?
我想用工时数据发现计划偏差,但团队担心填得多就会被认为效率低,填得少又怕被怀疑没做事。怎样解释制度目的,才能让数据真实,而不是大家开始迎合指标?
制度要明确工时用于项目估算、资源安排和偏差复盘,不用于单独评价个人忙闲或排名。判断重点应放在任务与结果的关系上:例如某项原估 8 小时、实际 13 小时,应先查需求变更、依赖等待、返工或估算遗漏,而不是直接认定执行者效率低。
项目负责人可以在周会上展示团队层面的计划与实际差异,并说明后续采取了什么调整;个人明细仅限有管理需要的人查看。若填报数据会直接影响绩效或奖惩,员工通常有动力修饰数字,数据可信度反而下降。
4. 工时估算和实际投入差异很大时,项目负责人该怎么处理?
我遇到过任务计划 10 小时,最后记了 18 小时的情况,但只看数字不知道是估算失误、需求变化还是返工造成的。应该怎样复盘,才不会把讨论变成追责,也能让下次排期更准?
先把差异拆成可解释的原因,再决定是否调整估算方法。可将超出的 8 小时标记为需求新增、技术不确定、等待依赖、缺陷返工或原估算遗漏,并核对对应任务记录;如果原因无法区分,说明任务颗粒度或备注要求不足。对连续两三个迭代的数据,可比较同类任务的计划与实际中位数,而不要用单个极端案例设定统一系数。
例如发现某类集成任务实际投入长期高于计划,就为这类任务单独增加风险缓冲或拆分验证步骤。复盘的产出应是下一轮排期规则,而不是要求员工把超出的时间解释成个人问题。
核心关键词
文章包含AI辅助创作:任务工时最佳实践:项目负责人工时表制度设计,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/588658
读者评论
我们团队以前按月补工时,月底数字基本齐全,但很难说清某个功能为什么超预算。改成每周记录后,回忆误差小了不少,不过任务归属不清的问题还在,看来得先把任务拆分和分类口径理顺。
比较认同工时不该直接拿来排个人效率。我们做客户交付时,支持和返工如果混在开发工时里,后续很难解释范围变化;但类别也不能设得太多,否则填表本身就成了负担。
文章提到按风险抽查审批,这点比较实际。我们曾要求每条记录都审批,负责人很快只剩机械通过。想请教一下,团队刚开始试行时,通常观察几周再调整填报粒度比较合适?
