项目工时实操方法:企业管理者提升工时表效率的制度设计方法与模板

项目工时表效率低,通常不是员工“填得不够认真”,而是制度把记账、审批、绩效和成本核算混成了一件事。结果是员工月底补录,主管逐条追问,财务拿到的数据仍无法解释项目为什么超支。我的判断是:先明确工时数据要支持哪类决策,再设计填报粒度、校验规则和反馈节奏;表格或系统只是承载方式,不能替代制度。

一、先讲核心结论:工时表不是考勤表,而是经营数据的入口

1. 先把工时管理目标拆开

企业设计工时制度时,最容易犯的错误是先挑工具、先画表单,却没有回答“收集这些数据要做什么”。工时数据至少可能服务于四类目标:核算项目成本、观察团队产能、识别需求与资源冲突、满足客户或合同的计费要求。目标不同,填报字段和准确性要求也不同。

如果目标是项目成本核算,就需要项目、工作包、人员成本率和可归属时间;如果目标是资源规划,重点是未来可用产能、承诺工作量与实际投入的差值;如果目标是客户计费,还要留存可审计的工作说明、审批记录与合同口径。一张表不能同时满足所有目标,除非先把口径统一。

2. 制度效率要看“有效数据”,不只看提交率

我评估工时流程时,不会只看填报率。员工按时提交了,但项目选错、任务描述为空、月底批量估算,数据依然不能支持决策。更有用的指标包括按期提交率、有效记录率、补录比例、主管退回率和每月核对耗时。

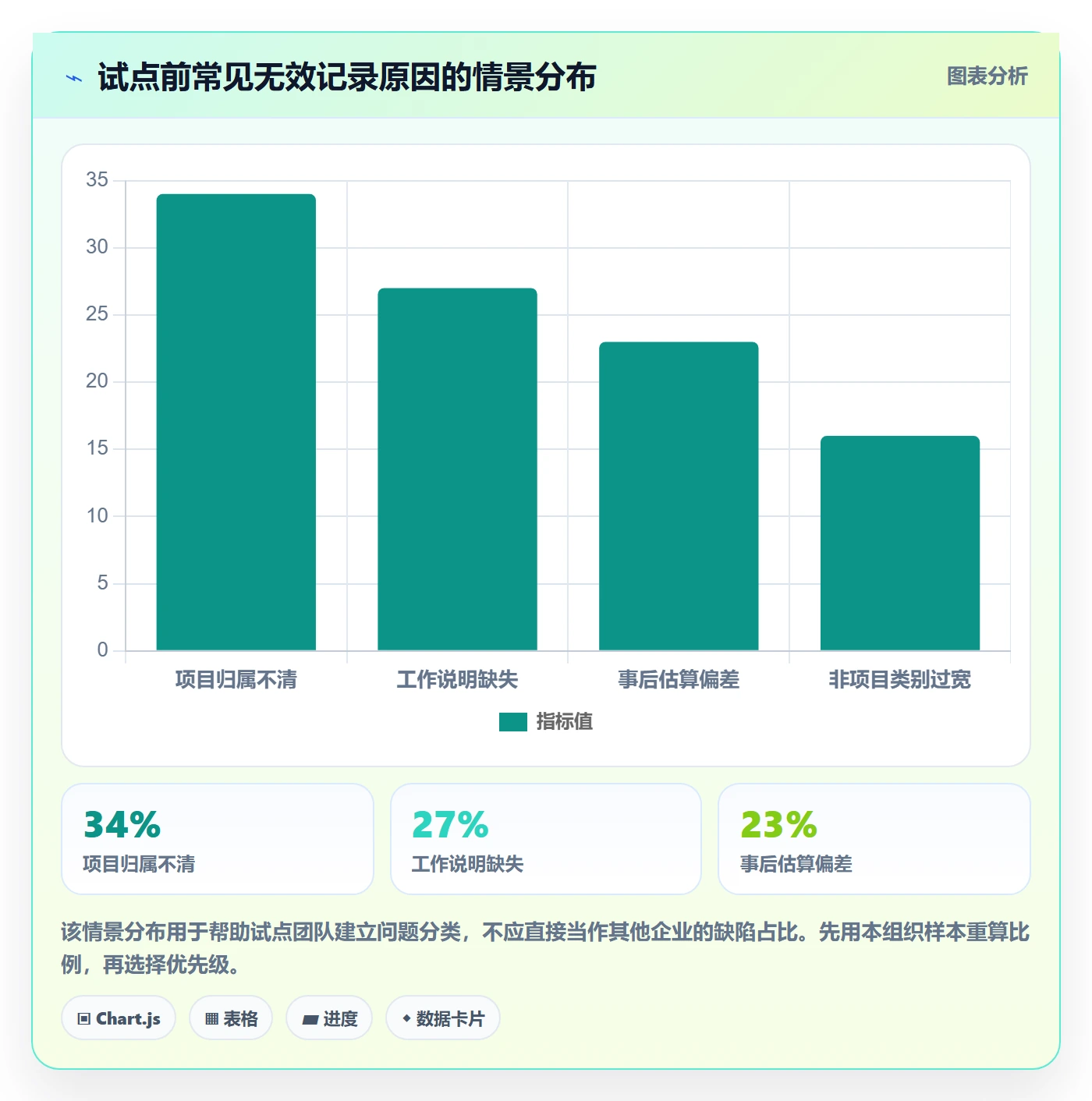

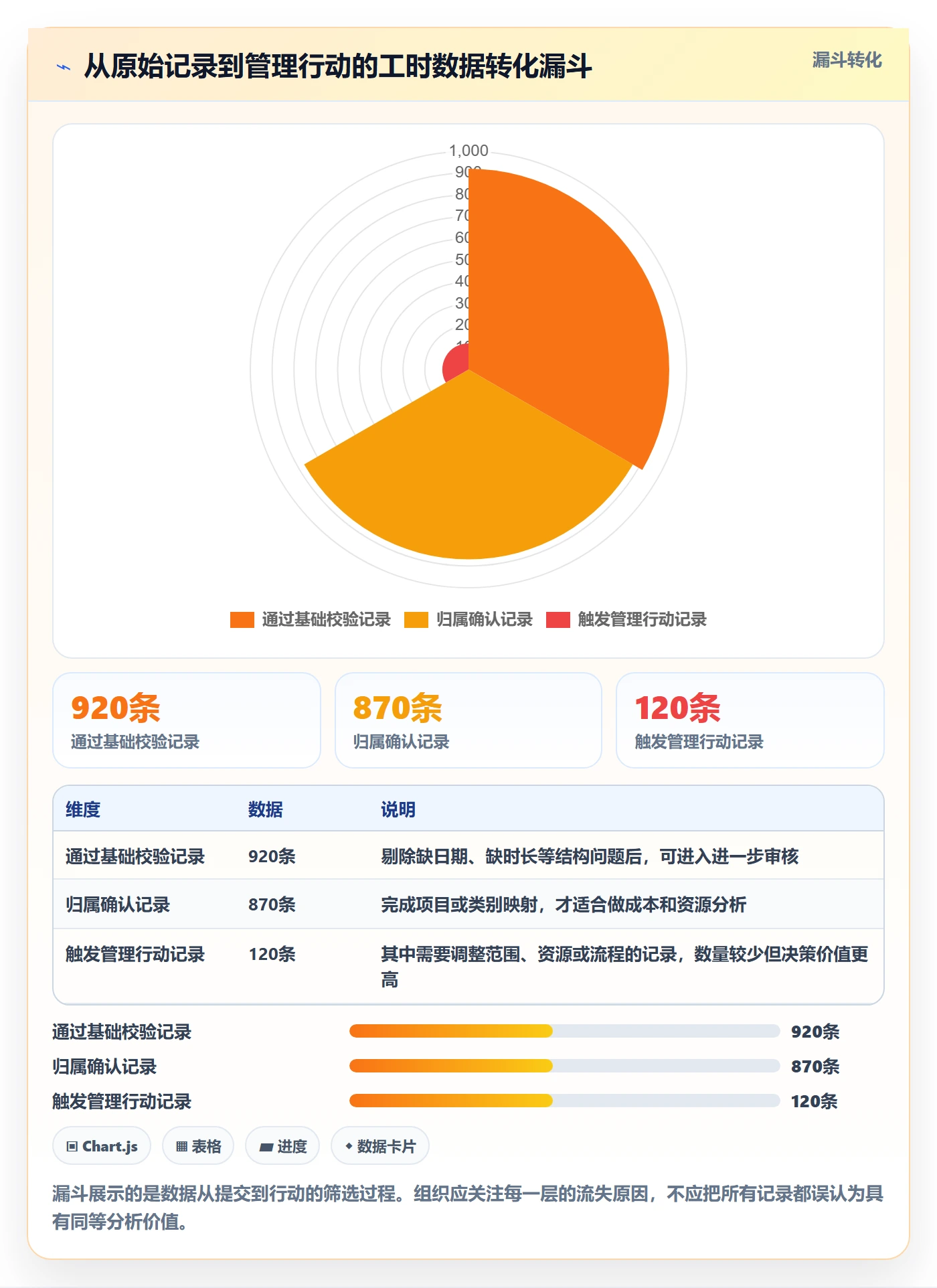

下面的示例数据是制度设计时可采用的建议基准与情景模拟,不是行业统计。企业应先采集本组织的基线,再设定改进目标。例如,先把有效记录率从模拟基线的 72% 提高到 88%,通常比单纯把按期提交率从 90% 推到 98% 更能改善数据可用性。

项目工时实操方法:企业管理者提升工时表效率的制度设计方法与模板

3. 先定口径,再决定工具

制度至少要明确五件事:谁需要填、填到什么粒度、什么时间提交、由谁审核、数据会用于什么决策。若这些问题没有统一答案,即使系统功能齐全,各部门也会自行解释“项目工时”“内部事务”“可计费时间”,最后只能靠人工对账。

对 100 人以上、跨项目协作较多的组织,我会优先考虑把工时与项目、任务、成员、审批和报表放在同一业务链路中。以 PingCode 为例,企业可以围绕项目任务配置工时记录和审批流程,再依据自身权限与数据口径组织项目分析;但具体能力和配置方式应以产品当前版本及企业实际验证为准。选型时要验证制度能否落地,而不是只比较功能清单。

二、背景与真实场景:为什么月底填表总会变成一场追账

1. 三种常见业务场景,三类数据要求

在软件研发团队,工时常用于理解项目投入与需求变更的关系。管理者需要知道某个需求从评审、开发、测试到返工各投入多少,而不只是某位员工一天写了八小时。任务归属和阶段字段因此比冗长的文字描述更关键。

在咨询、实施或交付团队,工时可能与合同计费、客户验收和项目毛利直接相关。记录需要更强的可追溯性:谁在何时为哪个客户做了什么,是否属于合同范围,是否经过审批。这里允许模糊估计的空间要明显小于内部研发团队。

在职能支持团队,工时更多用于容量规划和服务负载分析。若把每一封邮件、每一次沟通都要求单独登记,填报成本会超过分析收益。对这类团队,按服务类别或时间块记录往往更适合,而不是强行套用客户计费项目的颗粒度。

2. 月末集中补录会污染时间记忆

员工不是计时器。若要求月底回忆三周前每项任务花了多少分钟,记录会不可避免地向整数、常见选项和印象估算靠拢。常见现象是大量记录恰好为 4 小时或 8 小时,说明数据更像事后分摊,而不是当天记录。

制度不必追求秒级准确,但要规定合理的回填窗口。对多数知识工作团队,我倾向于鼓励每日或隔日记录、每周确认,而不是等到月底一次补齐。若工作节奏高度碎片化,可允许按半天或工作块归集,同时要求任务切换频繁的岗位补充类别标签。

3. 管理者的追问往往暴露字段设计缺陷

当主管不断问“这 6 小时到底做了什么”,不一定是员工描述能力差。也可能是表单只给了项目名称,没有工作包、阶段或活动类型;也可能是项目结构没有及时维护,员工只能选择一个近似项。若多个部门都出现同一种追问,应先检查数据结构,而不是先追加惩罚规则。

我会把追问分成两类:一类是个别记录异常,适合由主管澄清;另一类是系统性无法归类,应该由项目运营或流程负责人补充类别、调整项目树或重新定义口径。反复发生的人工解释,通常是制度设计欠账。

三、常见误区:填得更多,不代表管得更好

1. 把工时当作员工绩效排名

“谁报的工时多,谁贡献大”是最危险的简化。任务难度、角色职责、工作质量和返工情况都不同,单纯比较工时会奖励低效投入,甚至诱发人为延长记录。工时适合解释资源投入,不适合单独作为个人绩效结论。

如果组织需要评估绩效,应把工时与交付结果、质量、复杂度、协作和目标达成结合。即使是收费交付团队,也要区分合同可计费时间与团队贡献,不能把不可计费时间直接等同于低绩效。

2. 把颗粒度做得越细越专业

要求员工每 15 分钟切换一次任务记录,看起来精确,实际可能带来大量操作摩擦。若一名员工每天有 12 次任务切换,按 15 分钟粒度填写,记录成本会迅速累积;填报成本越高,越容易月底补录或随手选择默认任务。

颗粒度应由决策用途决定。若用于合同计费或审计,可能需要较细的客户、合同工作包与说明;若用于季度资源规划,按半天或项目阶段汇总可能足够。最优颗粒度不是最细,而是足以改变决策、又不会显著降低记录质量的最粗颗粒度。

3. 只设截止日期,不设例外处理

制度常写“每周五前完成填报”,却没有说明请假、出差、紧急故障、跨时区协作和项目归属不明确时怎么办。最后主管在群里临时解释,部门间口径越来越不一致。

更好的做法是把例外写成规则:休假由系统带入非工作日或缺勤信息;临时支持先记入约定的支持类别,之后由负责人确认归属;项目尚未建档时使用受控的待归属类别,并设置清理期限。例外路径越清楚,员工越不需要猜测。

4. 用审批层级替代数据校验

增加两级、三级审批并不能自动提高数据质量。审批人若只点“通过”,流程只是把责任向上转移;若每条记录都要逐项审批,主管又会被大量低价值操作淹没。应先让系统或表单发现明显异常,再让主管处理需要判断的记录。

适合自动提示的异常包括:单日记录总时长超出约定阈值、周末记录没有项目说明、项目已关闭但仍有新工时、同一时段出现重叠记录、必填字段缺失。提示不等于拒绝,涉及业务背景的异常仍应允许主管说明后放行。

5. 把所有非项目时间都塞进“其他”

“其他”是最容易填、也最难分析的类别。若它长期占比高,管理者看不出时间究竟花在会议、内部支持、培训、缺陷修复还是跨部门协调。员工会把不确定的时间都扔进去,统计结果就失去解释力。

可以设置少量稳定的非项目类别,例如内部协作、培训学习、运维支持、休假和待分配,并规定“其他”只能用于短期过渡。若某类“其他”连续两个月超过团队可用工时的 5%,建议拆分;这一比例属于管理建议阈值,应结合岗位性质校准,而不是通用行业标准。

四、专业判断逻辑:用决策链设计制度,而不是照搬表格

1. 从决策问题反推字段

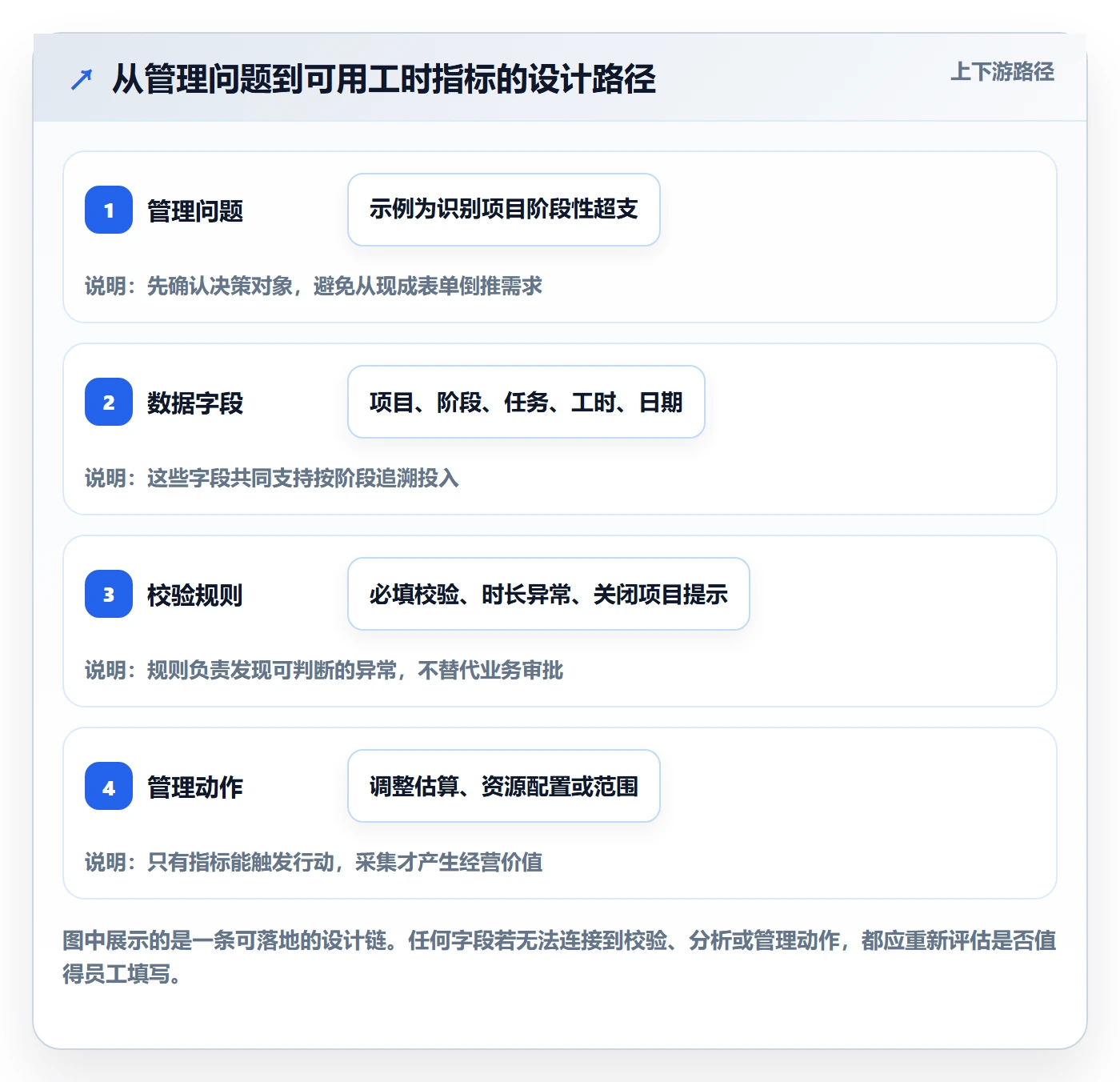

我通常先要求管理者把问题写成一句可以验证的话,例如:“我们要判断某类需求是否频繁超出估算”,或“我们要发现哪个项目阶段占用了最多返工时间”。接着再判断,回答这个问题至少需要哪些字段。

若要解释返工投入,至少要有项目、任务或需求、工作阶段、工时、日期以及返工或缺陷标签。若只是想知道部门每季度投入在各项目上的比例,任务级描述未必必要,项目和月份可能已经足够。没有对应决策的问题,不应轻易成为必填字段。

2. 把字段分成必填、条件必填和可选

必填字段应控制在最小集合,通常包括日期、时长、项目或受控类别、工作说明;条件必填字段按业务场景触发,例如客户交付项目需要合同工作包,研发返工任务需要缺陷关联。可选字段可用于补充风险、阻塞或协作信息,不要因为“以后可能有用”就要求人人填写。

字段类别 建议字段 适用判断 常见风险
最小必填 日期、时长、项目或类别、简短说明 所有需要记录工时的角色 字段太少时无法定位成本归属
条件必填 客户、合同工作包、需求阶段、缺陷关联 计费、审计或专项分析场景 不区分场景会导致普遍填报负担
可选补充 阻塞原因、风险说明、协作对象 需要进一步诊断的团队 强制填写会制造模板化废话

3. 用风险分层,而不是每条记录一视同仁

制度可以把记录分成低、中、高风险。普通内部任务只做必填字段校验;客户计费、跨项目分摊或管理层关注的重大项目,则增加审批和说明要求;异常记录才进入主管复核。这样既能控制重要数据,又不必让所有员工承受同样的流程成本。

例如,一条内部培训记录可由员工提交后自动汇总;一条超过合同预算、且要计入客户账单的工时,则应由项目负责人确认工作范围和归属。审批强度应跟错误后果相匹配,而不是跟组织层级相匹配。

4. 给每个指标设清晰的计算口径

“项目利用率”是最容易引发误解的指标之一。有人用项目工时除以总工时,有人用可计费工时除以出勤工时,还有人把请假、培训和内部事务都纳入分母。口径不同,结果不能直接比较。每个管理报表都应标明分子、分母、排除项和时间范围。

建议至少区分:实际记录工时、计划工时、可计费工时、非项目工时、缺勤时长。若系统支持,可按角色或职能查看趋势,但不要把不同职责岗位的比例直接排成个人名次。

项目工时实操方法:企业管理者提升工时表效率的制度设计方法与模板

5. 把填报节奏设计成日常工作的一部分

填报流程最好嵌入任务完成或工作周复盘,而不是独立成为月底行政工作。员工完成任务时补充投入,团队每周检查未提交和异常项,项目经理在阶段评审时查看投入与计划差异,运营人员按月做口径核对。每个动作都应有明确责任人。

在工具层面,可考虑通过项目任务关联工时记录,减少重复选择和手工录入。以 PingCode 这类项目管理平台为例,企业应重点验证任务与工时的关联、审批权限、项目归属变更后的历史处理,以及报表是否能按组织需要筛选。对于中大型组织,试点时还要检查多项目、跨部门、角色权限和数据导出能力,而不仅是看单一项目的演示效果。

五、案例与数据观察:一支跨职能团队如何把月底追账改成周度校验

1. 案例口径:先说明哪些是观察,哪些是模拟

下面用一个匿名化的制度推演案例说明方法。团队规模约 120 人,包含研发、测试、产品和项目交付岗位,多个项目并行。数据为情景模拟,用于展示制度变化如何影响管理成本,不代表某家企业的实际经营结果,也不是行业平均值。

试点前,团队使用共享表格,要求月底填报。项目经理每月集中催办,员工经常根据日历回忆投入,表格中的“其他工作”占比较高。财务需要再把部门记录映射到项目成本中心,遇到项目名称不一致时,还要与项目负责人逐项核对。

2. 先做两周基线,再决定改哪些字段

我不会在第一天就宣布一整套新制度。推演中的第一步是选两个业务差异较大的项目组,观察两周:一个以研发任务为主,一个以客户交付为主。记录提交耗时、常见缺项、项目归属疑问和主管退回原因。

基线检查发现,问题并不只在员工提交晚。研发组更常见的是缺少阶段标签,交付组则更常见的是客户工作包与内部支持混淆。于是两组采用不同的条件字段:研发组增加阶段与缺陷关联;交付组增加客户和合同工作包。共同字段仍保持最小化。

项目工时实操方法:企业管理者提升工时表效率的制度设计方法与模板

3. 变更不是加字段,而是缩短反馈周期

推演中,试点组把“月底统一提交”改为“每日或隔日记录、周末前确认”。表单只保留少数必填项,并增加项目目录、类别释义和异常提示。主管不再逐条审核所有记录,而是处理缺项、重叠、超长时段和项目关闭后的新增记录。

这项改变的关键不是多一道提醒,而是缩短了员工发现错误的时间。若周五发现本周某项任务归属不清,项目负责人仍可能记得背景;若一个月后才发现,通常要靠会议纪要、聊天记录和个人记忆拼回过程。

4. 用同一口径比较试点结果

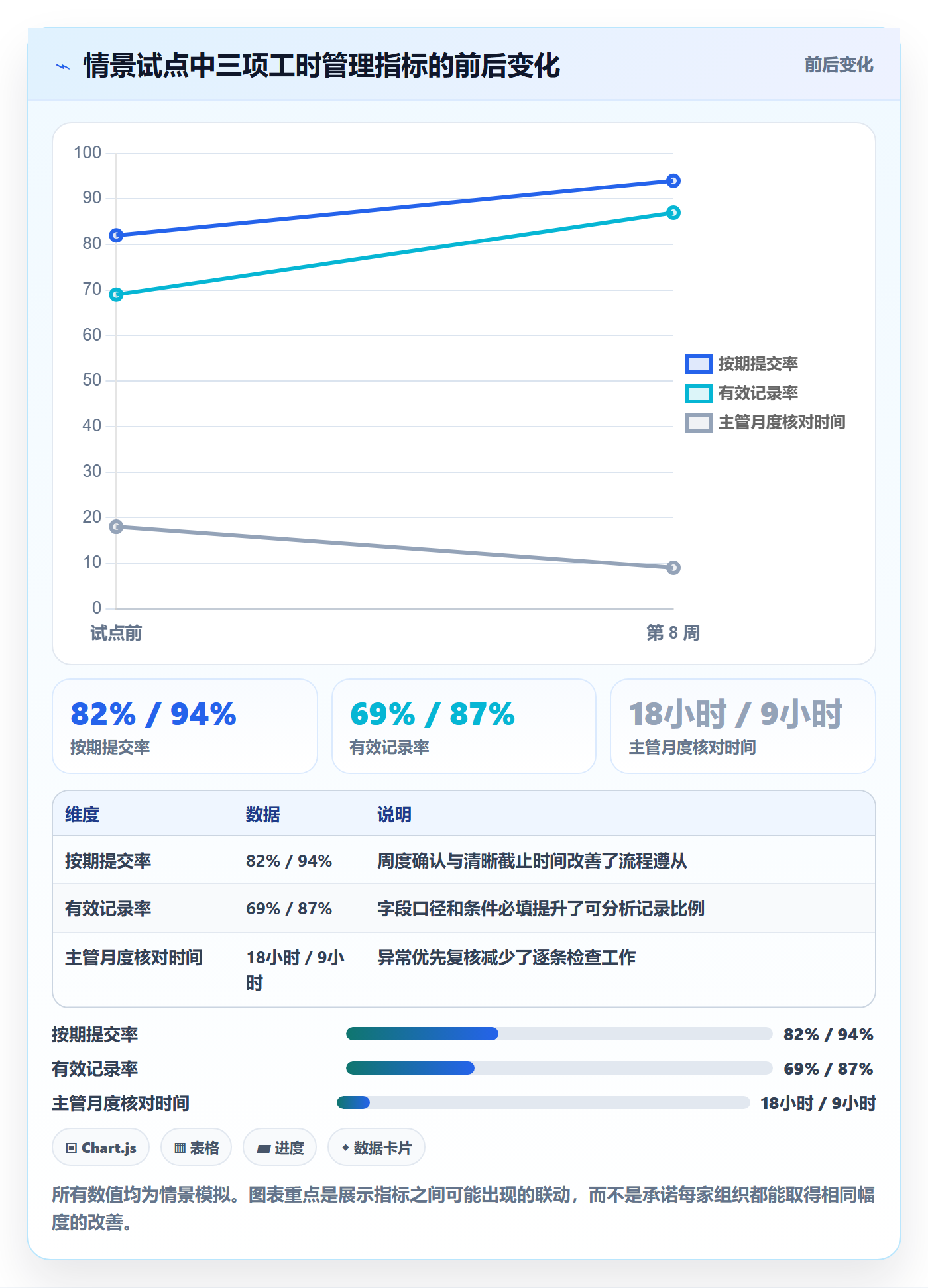

情景模拟中,试点运行 8 周后,按期提交率由 82% 提升到 94%,有效记录率由 69% 提升到 87%,主管月度核对时间由 18 小时降到 9 小时。这里的变化用于演示评估方法;实际项目应同时检查团队规模、项目数量、节假日和工作负荷是否发生变化,避免把所有改善都归功于表单。

如果要把结果归因于制度,至少要保留试点前后的相同口径和样本范围。更稳妥的做法是设一个相似但暂未调整的对照团队,观察两组的变化差异;若无法设置对照组,就记录同期的项目数量、人员变化和组织调整,解释可能的干扰因素。

项目工时实操方法:企业管理者提升工时表效率的制度设计方法与模板

5. 不能只看平均值,还要看分布和异常尾部

平均填报耗时下降,不代表每个岗位都更轻松。若大部分研发人员操作更快,但交付人员仍要重复填写客户、合同和工作包信息,整体均值可能掩盖问题。因此我会按岗位、项目类型和记录方式拆分数据,并检查最长耗时群体。

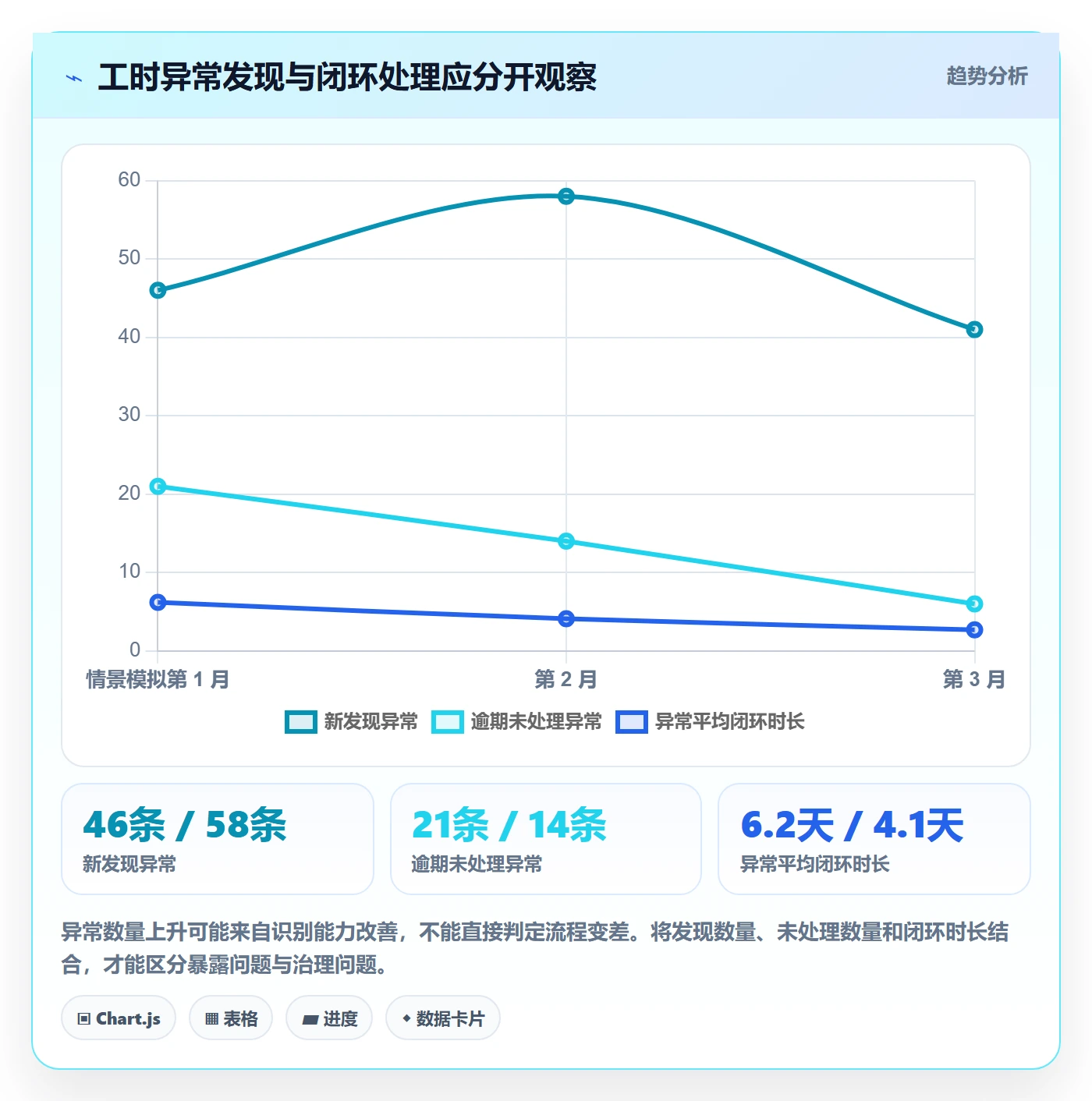

另一个常被忽略的结果是异常比例变化。有些制度上线初期,系统提示增多,异常记录反而短暂上升。这不一定是退步,也可能是过去隐藏的问题被识别出来。应进一步区分“发现更多异常”与“异常未处理”,观察处理时长、重复发生率和最终归属正确率。

项目工时实操方法:企业管理者提升工时表效率的制度设计方法与模板

六、可直接改造使用的制度模板与操作流程

1. 工时制度模板:先写清边界和用途

以下模板适合企业内部讨论后改造。它不是法律意见,也不替代企业的劳动用工、合同和财务制度审查。涉及工时考勤、加班、薪酬或客户计费时,应由相应职能部门确认口径。

制度模块 模板内容 企业需要补充的参数
目的 用于项目成本分析、资源规划及约定的客户交付核算,不单独作为个人绩效评价依据 明确适用的业务决策和禁止用途
适用范围 适用于参与项目、客户交付或内部服务记录的员工与外包协作角色 列明部门、人员类型及例外岗位
记录周期 建议每日或隔日记录,每周完成确认;具体截止日由部门统一规定 确定工作周、跨时区和节假日规则
记录字段 日期、时长、项目或受控类别、工作说明;按场景追加合同工作包或阶段标签 区分必填、条件必填和可选项
审批原则 普通记录以规则校验为主,客户计费及重大异常记录由指定负责人复核 设定审批角色、时限和替代审批人
更正规则 截止前允许员工修改;截止后通过更正申请保留原记录、修改原因和批准人 确定历史记录锁定时间和审计要求
数据使用 用于团队和项目层面的投入分析,不以单一工时指标直接评价个人绩效 明确可查看角色、导出权限和保留期限

2. 填报模板:让员工知道什么算一条记录

每条记录可以采用以下结构:工作日期、项目或类别、关联任务、投入时长、工作阶段、工作说明、是否可计费、提交人、提交时间。并非所有组织都需要全部字段;对非计费团队,可以移除“是否可计费”,对客户交付团队则可把合同工作包设为条件必填。

工作说明建议采用“动作+对象+结果或状态”的短句,而不是写成日报。例如,“完成支付模块接口联调,发现 2 个字段映射问题并提交修复单”比“处理项目工作”更可用。说明应帮助团队理解投入,不应要求员工披露与工作无关的私人信息。

字段 示例 校验建议
工作日期 2025 年 4 月 8 日 不可晚于提交日;历史回填超过窗口需说明
项目或类别 客户交付项目甲 / 内部培训 只允许选择有效项目或受控类别
关联任务 订单接口联调 项目任务可关联时优先引用,减少重复描述
投入时长 2 小时 设置合理最小单位与单日异常提示
工作说明 完成接口联调,确认两项字段映射差异 不接受空白或仅填“日常工作”的说明

3. 异常处理模板:让规则有出口

制度中可以规定:若员工无法确定项目归属,先选择“待归属”类别并在两个工作日内提交说明;项目负责人应在约定时限内确认归属或要求更正。超过时限未处理的记录进入运营清单,而不是无限期留在“其他”里。

对于截止后修改,建议保留原值、修改值、修改原因、申请人、审批人和时间戳。若系统不支持版本留痕,可先用更正申请表单或受控流程补足。客户计费或财务审计场景尤其不能只覆盖原数据而不留下变更轨迹。

4. 月度复盘模板:从报表走向行动

每月复盘不应只问“大家填完了吗”,而应回答三个问题:数据是否可信、投入变化是否有业务原因、下月是否要调整资源或工作方式。建议每月固定输出项目投入与预算偏差、非项目时间构成、异常记录闭环情况和数据质量趋势。

  • 项目负责人:解释计划工时与实际投入差异,标记范围变化、返工或外部依赖。
  • 部门主管:查看团队容量与多项目冲突,不用单人总工时做简单排名。
  • 运营或财务人员:检查项目归属、成本中心映射和客户计费口径。
  • 流程负责人:汇总重复异常,决定是否调整字段、规则或培训材料。

项目工时实操方法:企业管理者提升工时表效率的制度设计方法与模板

七、不同组织阶段的行动建议:先选对改造力度

1. 小团队:先统一项目名称和填报节奏

如果团队人数较少、项目并行不多,优先解决项目名称混乱、填报周期过长和“其他”滥用。用简单表格也能起步,但应有唯一项目目录、字段说明、提交时间和每周核对责任人。

小团队暂时不必追求复杂审批。可以每周抽查少量记录,重点检查描述是否可理解、时长是否重复、项目是否选错。先跑四到六周,看哪些字段真的被使用,再决定是否增加流程。简单制度能稳定执行,胜过复杂制度没人维护。

2. 100 人以上的组织:先治理对象、权限和系统连接

人数扩大后,单靠主管提醒会出现口径分裂。建议明确工时数据的所有者,建立项目、任务、人员角色和成本中心的统一映射,并把权限设计与组织结构同步。跨部门项目还要规定项目关闭、负责人变更和成员转组时,历史记录如何保留。

这类组织评估管理系统时,应做真实场景试点:选一个研发项目、一个客户交付项目和一个内部服务团队,验证记录入口、条件字段、审批、异常处理、报表和导出。PingCode 可作为项目与工时协同管理的评估对象之一,重点应放在它能否适配组织的项目结构、权限规则和分析口径,而不是仅看演示环境中单个流程是否顺畅。

3. 客户计费团队:优先保证可追溯和合同一致

咨询、实施、外包交付等团队需要将工时与合同范围、客户验收和内部成本区分开。除了填写“做了什么”,还要保证记录能追溯到工作包、审批人和修改历史。需要计费的记录与内部管理投入应分开标识,避免把会议、培训或返工默认归入可计费时间。

客户合同对计时单位、说明粒度或审批方式有约定时,应以合同和企业财务政策为准。制度上线前,建议让项目负责人、财务和交付运营共同抽查一批记录,确认系统字段与账单口径一致,再逐步扩大范围。

4. 变化快速的研发团队:先看投入结构,不把估算伪装成精确值

研发团队的任务常因需求变化、线上问题和技术债务而调整。工时可以帮助观察投入结构和变化,但不能准确预测每项工作未来所需的所有时间。产品范围反复变化时,管理者应把计划变更和实际投入一起记录,而不是仅凭实际时长判断团队“估算不准”。

对研发团队,适合关注需求阶段投入、返工比例、缺陷修复时间和计划外工作占比。若这些比例突然变化,再结合发布节奏、需求变更与线上事件调查原因。不要因为一周的工时曲线异常,就立刻调整个人评价或资源配置。

八、制度取舍与风险控制:把精度、成本和信任放在同一张桌上

1. 追求高精度,还是降低填报负担

客户计费、审计或项目赔付风险高的场景,增加字段和复核通常值得;内部资源规划场景则未必需要分钟级记录。制度负责人要估算两种成本:少记录导致决策误差的成本,以及记录本身消耗员工和主管时间的成本。

若一项字段没有改善预算、资源、合同或风险判断,就应考虑删除或改成抽样采集。精细化不是目的,减少错误决策才是目的。

2. 统一口径,还是允许部门差异

全公司完全统一有利于汇总,但岗位差异太大时会产生大量不适用字段。完全放开又会导致跨部门数据无法比较。我的建议是“核心口径统一、业务字段有限扩展”:日期、时长、项目归属、记录状态保持统一,客户工作包、研发阶段等字段按场景启用。

扩展字段应由流程负责人审批并记录定义。不能让每个项目经理自行创建同义类别,否则半年后报表里会同时出现“内部支持”“内部协助”“部门支援”和“其他支持”,无法稳定汇总。

3. 透明使用,还是限制数据可见范围

员工愿不愿意认真填,取决于他们是否知道数据如何使用。如果制度宣称用于项目成本,管理者却拿它做未经说明的个人排名,员工会更倾向于防御性填报。应明确谁能看个人明细、谁只能看团队汇总、数据保留多久、哪些用途不允许。

对管理者开放更细数据时,也要设定解释责任。单条记录不能脱离任务背景、岗位职责和交付结果做评价。若组织无法说明数据将如何使用,就先不要扩大个人明细的可见范围。

4. 自动校验,还是人工复核

自动规则适合发现结构性问题,例如缺字段、时间重叠和已关闭项目继续录入;人工判断适合处理业务背景,例如临时支援为何记入另一个项目。把规则配置得过严,可能把正常例外都堵在流程外;配置过松,则仍要依赖人工逐条检查。

建议用试点数据调整规则:记录每条提示被接受、被忽略或被申诉的比例。若大量提示被主管放行,说明阈值或规则可能不合适;若提示长期无人处理,则要先解决责任分配和时限问题,而不是继续增加提醒。

5. 先买工具,还是先改制度

如果组织尚未统一项目目录、角色权限和字段含义,购买系统不会自动带来标准化;它只会把分歧更快地固化到下拉选项和报表里。反过来,如果制度已经清晰,却仍依靠多人维护的表格、反复复制项目名称和手工汇总,那么系统化能显著减少重复操作和版本错误。

采购或升级前,可以用三类真实记录做验收:正常记录、跨项目支援记录、截止后更正记录。逐项验证录入成本、审批留痕、权限边界、统计口径、历史修改和数据导出。若某个关键场景必须靠线下表格补救,就应把这项缺口列入决策,而不是用“后续再优化”一笔带过。

九、结尾:下一步先做小范围验证,不要从全员填报通知开始

1. 用四周完成一轮最小闭环

工时制度的价值不在于每个人每天留下多少行记录,而在于组织能否更早发现项目归属不清、资源冲突、范围变化和成本偏差。我的独特判断是:工时管理的核心不是把时间管得更细,而是把投入与决策之间的解释链缩短。

下一步可以用四周启动最小闭环:第一周明确用途、定义口径并选试点团队;第二周收集基线、找出高频缺项;第三周调整字段、异常规则和责任人;第四周复盘有效记录率、核对耗时和异常闭环情况,再决定是否扩大范围。

2. 扩大之前,先通过三个问题

  • 数据是否可解释:主管能否看懂记录为何归属某项目,财务能否按同一口径汇总。
  • 流程是否可持续:员工填报与主管核对的成本,是否低于制度带来的分析价值。
  • 结果是否能行动:数据是否促成资源调整、范围澄清、流程改进或成本纠偏。

如果答案是否定的,先改制度,不要急着强推全员执行。真正高效的工时表,不是字段最多、审批最多、记录最精确的那一张,而是能够以可接受的记录成本,持续产出可信数据,并让这些数据进入下一次管理决策。

常见问题解答(FAQ)

1. 项目工时制度应该规定哪些内容?

我准备在团队里推行工时填报,但担心制度写得太复杂,大家只会应付填写。到底哪些规则必须提前说清,哪些可以留给团队自行约定?

制度先写清四件事:记录什么、何时填写、谁来核对、数据如何使用。建议以工作项为记录单位,要求员工在工作日结束前补录,负责人每周检查明显缺项和异常值;同时明确工时用于项目估算、资源安排和复盘,不直接等同于绩效排名。试运行时,可以先选一个项目跑两周,再根据漏填率和填报耗时调整规则。

若填写一条记录需要反复选择多个无关字段,问题通常不在员工态度,而在制度和表单设计过度复杂。

2. 工时表怎么设计,才能减少员工填报负担?

我见过工时表字段很多,员工每天花不少时间补记录,最后数据还是不准。我想保留管理上真正有用的信息,应该删掉哪些字段?

优先保留日期、人员、项目或任务、耗时、工作说明;成本中心、客户阶段等字段只有在确实用于分析或结算时才增加。可将耗时按半小时或一小时为常用粒度,避免要求员工记录到分钟;工作说明则用一句话描述交付内容,例如“完成登录页接口联调”,不要只写“开发”。

一个实用的检验方法是让员工用真实工作记录试填:如果填写一周记录普遍需要十分钟以上,应先检查字段是否重复、任务选项是否难找,而不是先加培训。

3. 项目工时填报后,管理者应该如何审核异常数据?

我担心审核变成逐条挑错,负责人每天都耗在工时表上,也容易让团队觉得是在查岗。有没有更有效的审核方式,能抓住真正影响决策的问题?

采用异常优先,而不是逐条审批。每周集中查看三类情况:工作日总工时明显偏离团队常态、任务长期有投入但没有可验证产出、同一任务多人重复记录。可以先用规则标记,例如单日记录超过10小时、连续多天没有任务说明,作为复核提示而非自动判错;具体阈值应结合加班制度和项目节奏设定。

审核时询问记录与交付物是否对应,并允许员工更正。这样工时数据用于发现估算偏差和阻塞点,而不是单凭填报时长评价个人。

4. 工时数据如何用于项目估算,而不变成绩效排名?

我想用历史工时改进报价和排期,但团队担心管理者会拿工时多少给人排名。我该怎样设计使用边界,才能既获得数据价值,又不损害信任?

把分析对象从个人转向任务类型和项目阶段:比较同类任务的计划工时与实际工时,找出偏差集中在哪些环节,再据此修订估算区间。例如,连续三个迭代中某类接口任务实际耗时都比计划高约三成,优先检查需求变更、联调依赖或测试返工,而不是给执行者贴效率标签。

制度中应写明工时不单独作为绩效结论,并限制个人明细的访问范围。用于估算时,样本至少要区分任务复杂度和返工情况;否则把不同难度的任务直接平均,得到的数字看似精确,实际上会误导排期。

核心关键词

读者评论

严
严清越

我们团队把工时用于项目成本核算后,最难统一的确实不是填报时间,而是“内部支持”该归到哪里。文中建议设置受控类别比较实用,不过类别多久复核一次,可能也需要写进制度。

龙
龙梓萱

按周确认比月底回忆靠谱,但任务切换频繁时,记录本身也会打断工作。我们试过按工作块归集,操作轻一些;代价是很难追到某个具体需求,颗粒度还是得看实际用途。

顾
顾承宇

赞同不要拿工时直接排个人绩效。还想补充一点:如果数据会影响成本或客户账单,员工需要能查看并更正已提交记录,否则错误被发现时往往已经过了审批周期。

文章包含AI辅助创作:项目工时实操方法:企业管理者提升工时表效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/588347

赞 (0)
飞飞飞飞
工时表周报工时全流程:企业管理者制度设计与一文讲清
上一篇 42分钟前
任务工时最佳实践:企业管理者工时表制度设计,常见问题
下一篇 42分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
