工时审核最容易失败的时刻,往往不是员工忘了填表,而是管理者发现:同一项工作,研发填了 6 小时、项目经理估成 3 小时、财务却按 8 小时核算。数字看似都完整,却没有共同口径。工时管理的入门重点不是“把每分钟都记下来”,而是让工时数据能解释工作、支持决策,同时不把团队拖进繁琐的填报和审批。本文以一个明确标注为情景推演的企业案例,拆解从制度设计、审核规则到工具配置和持续复盘的落地路径。
一、先讲核心结论:工时审核应审核口径和异常,而不是审核每个人的每一分钟
1. 工时管理首先要回答三个经营问题
我判断一套工时管理是否值得推行,通常先问三个问题:企业希望用数据做什么决定?这些决定需要什么粒度的数据?谁有能力判断填报是否合理?如果这三个问题答不出来,先上系统、先催填报,只会更快地产生一批口径不一致的数据。
常见的管理目的包括项目成本核算、客户合同结算、团队容量规划、研发投入分析和流程瓶颈识别。这些目的需要的数据并不相同。项目成本核算需要人员、项目、任务、日期和可归属时长;容量规划更关心团队未来可用工时和休假、支持任务等占用;客户结算则可能还需要合同约定的计费规则和审核凭证。
一套制度不应假装所有用途都能由同一个数字直接满足。如果企业把“员工填报工时”同时当作考勤、绩效、项目成本和客户账单的唯一依据,出错时很难判断是制度、数据口径还是业务流程的问题。
2. 先定最小可用粒度,再逐步细化
入门阶段,我更建议从“按天、按项目或工作类别、按任务、按小时或半小时”这类可执行粒度开始,而不是要求所有员工记录到每 5 分钟。对于需要客户计费、法规或合同留痕的工作,粒度可更细;对于探索性研发、跨项目协作或临时支持工作,过细记录通常会增加填报成本,却未必提升决策质量。
可用一个简化关系评估制度是否过细:如果记录一条工时平均需要 1 分钟,一个人每个工作日填 8 条,月均按 21 个工作日计算,每人每月就要花约 168 分钟录入。若组织有 300 人,这相当于每月约 840 小时的填报时间,还未包括主管审核、退回修改和行政汇总。这个示例是情景估算,不是行业统计,价值在于提醒管理者把记录成本算进方案。
3. 审核机制要能分流,不要所有记录都走同一条审批链
较稳妥的做法是将审核分成三层:系统校验明显缺项和冲突,直属负责人审核业务合理性,项目负责人或财务按用途抽查高风险记录。每条记录都要求多个角色逐级签字,容易造成积压;完全不审核,又会让异常数据混入成本和经营报表。
审核重点可以从“看每一行”转向“看值得复核的异常”:超出每日合理工作时长、同一时段重复分配到多个项目、任务已关闭却持续报工、项目预算接近上限但工时仍快速增加、客户可计费时长明显高于合同预期等。异常规则不能替代人的判断,但可以先把有限的审核精力用在最值得看的地方。
| 管理目标 | 必须记录的信息 | 主要审核人 | 优先关注的异常 |
|---|---|---|---|
| 项目成本核算 | 人员、日期、项目、任务、工时、成本归属 | 直属负责人、项目负责人 | 任务归属错误、重复报工、项目超预算 |
| 容量规划 | 团队、工作类别、计划与实际、请假或支持占用 | 团队负责人 | 长期超负荷、计划工时与实际偏差持续扩大 |
| 客户结算 | 合同范围、可计费标记、服务记录、审核凭证 | 交付负责人、财务 | 超合同范围、未获客户确认、计费规则不符 |
| 研发投入分析 | 产品或项目、任务类型、阶段、协作投入 | 研发负责人、项目负责人 | 支持工作漏记、探索性工作被误判为低产出 |

二、背景和真实场景:工时数据失真的根源,通常藏在业务协作和口径设计里
1. 多项目并行时,员工记得工作,却未必记得归属
在项目型组织里,一位工程师的一天可能由项目开发、线上支持、代码评审、内部会议和临时排障组成。员工可能准确记得“做了什么”,但不确定这段时间应该记到哪个项目。项目经理习惯按计划任务估时,职能主管更关注团队负荷,财务只看到最后归集到成本中心的数字。同一条工时因此有三种解释。
这类情况不能简单归因于员工不认真。若项目任务没有明确负责人,项目之间共享工作没有归属规则,或支持工作没有独立类别,员工就只能在“随便选一个项目”和“漏填”之间做选择。审核人此时再严格,也只能把错误的口径审得更一致,不能把错误口径变正确。
2. 月末集中补填,制造出看似完整、实际低可信的数据
如果企业允许月底才统一提交,填报人很容易依靠记忆回填。对于重复性工作,回填可能接近实际;但临时会议、线上故障、短时协作和任务切换最容易被遗漏或粗略估算。此时表格里的总时长可能满足规定,却不一定足以回答“某项目为什么超预算”这种具体问题。
管理者要区别两种“完整”:一种是字段没有空白,另一种是记录能被相关人员追溯和解释。系统校验可以提升前者,日常记录习惯、任务结构和合理的补填窗口才更接近后者。
3. 远程协作增加了可见性需求,也放大了信任风险
分布式团队让管理者更难通过现场观察了解任务投入,工时记录因此显得更有吸引力。但工时是工作投入的一种记录,不等于产出,也不等于工作质量。若管理者用在线时长、填报时长直接判断绩效,员工会倾向于优化“看起来忙”的数字,主动协作、思考和复盘等不易拆分的工作反而更难被记录。
我建议在制度发布时明确写出用途边界:工时用于项目成本、资源计划或合同核对时,具体怎样使用;是否用于个人绩效;哪些情形不能直接据此作绩效判断。用途越模糊,填报数据越容易被员工视为监控工具,数据质量也会随之下降。
4. 以中大型组织为例,工时方案往往需要连接项目流程而非孤立填表
对于 100 人以上的组织,工时问题通常不只是表单设计问题。部门、项目、任务、成本中心和权限之间存在关系,人员可能同时参与多个项目,项目状态也会持续变化。只用共享表格可以启动试点,但一旦需要跨团队汇总、变更留痕、异常提醒和权限控制,人工维护成本会迅速上升。
以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,管理者可以先评估工时能力是否与项目、任务、角色权限和流程状态相连,再判断能否满足组织的工作方式。这里的重点不是平台名称,而是选型时要验证“任务上下文是否存在、数据能否追溯、规则是否能配置、导出和权限是否符合要求”,不能仅凭演示界面是否好看作决定。
不同企业对系统的关注点会不同。研发组织常看项目和任务关联、跨项目投入、迭代或版本维度;咨询与交付团队可能更关心客户、合同、可计费标记和服务记录;内部职能部门则可能只需要工作类别、团队容量和成本中心。如果工具无法贴合业务结构,最后往往会出现系统里一份、财务表里一份、员工私下再维护一份的“三套账”。
三、常见误区:看似严格的制度,为什么反而降低数据可信度
1. 误区一:工时越细,管理越精准
记录粒度越细,理论上能保留更多信息;但“信息更多”不等于“决策更准确”。当工作内容切换频繁、任务边界模糊时,分钟级数据容易形成虚假精确。填报人可能把 47 分钟写成 0.8 小时,把多次短时沟通合并成一条,最后数据细到小数点,却没有足够证据说明它为什么准确。
判断粒度是否合适,应看它能否改变一个具体决策。如果管理者每周需要区分项目投入的主要变化,按半小时或一小时记录可能足够;如果合同按固定工时计费,并且合同或客户审计要求更严格,就需要依据约定保留更细的服务证据。精度应由业务决策和约束决定,而不是由系统能填几位小数决定。
2. 误区二:审批越多,错误越少
多级审批看上去有控制感,实际可能制造长队列。员工提交后,直属主管审核项目归属,项目经理复核任务,财务再次检查可计费属性,月末还要补一次部门负责人签字。若每个角色都只看“有没有填”,流程就重复;若审批积压,工时数据又会错过项目复盘和账单准备的时间窗口。
更可行的办法是明确职责边界。直属主管判断工作安排和团队负荷是否合理;项目负责人判断任务和项目归属;财务或交付部门检查成本、合同和计费规则。对低风险、规则明确的记录可采取抽查;对异常记录、关键客户账单和预算超限项目则提高审核强度。
3. 误区三:把实际工时等同于生产率
一项任务耗时更短,可能来自经验积累,也可能来自范围缩减、质量下降或任务难度不同;耗时更长,可能是技术债、需求反复、等待依赖或新领域探索。单独比较工时,很容易把工作复杂度、协作条件和结果质量排除在外。
如果要讨论效率,应至少结合交付结果、质量、范围变化和等待时间。举例来说,同样是 40 小时投入,按时完成并通过验收,与投入 40 小时但因需求未澄清而反复返工,并不是同一种效率。工时数据更适合解释投入结构和成本变化,不适合独自给个人贴“高效”或“低效”的标签。
4. 误区四:要求所有工作必须归到项目
企业有大量无法自然归入某个交付项目的工作:招聘面试、内部培训、技术支持、流程治理、跨团队评审和知识沉淀。若制度只允许选择项目,员工要么将这些工时塞进最接近的项目,要么漏记。管理报表因此会低估组织运行成本,也会让项目看起来承担了并非由它产生的投入。
建议建立清晰的非项目类别,并控制类别数量。常见类别可包括内部运营、客户支持、培训与学习、技术治理、休假或不可用时间等。类别太多会增加选择困难,太少则让重要成本被合并。每个类别要有定义、示例和归属规则,不能只给一个名称就要求员工自行猜测。
5. 误区五:先买系统,再让业务适应系统
软件可以减少汇总和校验成本,但不能自动解决任务命名混乱、项目边界不清、审批角色冲突等问题。若先配置大量字段、流程和自动化,试点时发现基础规则不成立,返工会集中发生在权限、报表和历史数据迁移上。
在工具评估前,先用一页纸说清楚管理对象、字段、规则、审批人、异常处理和数据用途,再用一两个团队跑通。选择项目管理平台时,应让真实用户演示完整场景:从任务创建、工时填写、异常退回,到项目经理查看投入、财务核对可计费数据。演示如果只展示一张汇总看板,无法证明流程真的可用。
| 做法 | 表面优势 | 隐含风险 | 改进方向 |
|---|---|---|---|
| 记录到分钟级 | 看起来精细 | 填报负担上升,数字精确但依据不足 | 按合同、成本和管理决策确定粒度 |
| 每条记录多级审批 | 控制点更多 | 审批积压,角色重复检查 | 按责任分工并按风险分层审核 |
| 以工时直接评价个人 | 容易排序 | 忽略复杂度、质量和协作贡献 | 将工时作为投入证据,结合结果分析 |
| 只允许归属项目 | 报表结构简单 | 内部工作被错记或漏记 | 设置少而清楚的非项目类别 |

四、专业判断逻辑:把审核规则设计成可解释、可执行、可复盘的控制系统
1. 先划分数据对象:人、项目、任务、工作类别和时间
落地前,我会先确认每条记录的基本结构。最低限度应包括填报人、日期、时长、项目或工作类别、任务或事项、必要的说明,以及记录状态。若用于成本核算,还要明确人员成本归属或成本率由谁维护;若用于客户结算,还要有可计费属性、合同约定和服务确认依据。
字段不是越多越好。每增加一个必填字段,企业都应能回答:谁维护它?填错后如何发现?这个字段支持哪一项决策?如果找不到明确答案,就不应先把它设为必填。尤其是自由文本说明,若没有使用场景,最后常变成“处理工作”“沟通项目”一类无法分析的内容。
2. 再区分计划工时、实际工时和可计费工时
三种工时不应混为一谈。计划工时是任务或项目的投入估算,可用于资源安排;实际工时是工作发生后的投入记录,可用于复盘和成本分析;可计费工时则是按合同条款和交付规则确认的客户结算依据。实际投入不一定都可计费,可计费也不一定等于员工实际工作时长。
企业若用同一个字段承担这三种含义,报表差异就难以解释。比如项目投入 120 小时、合同可计费 95 小时,剩余 25 小时可能来自内部评审、免费支持、合同外沟通或管理成本。只有把口径分开,管理者才能判断差异来自商业政策、交付过程,还是记录错误。
3. 设置异常规则,但让规则先提示、再判断
自动规则适合检查可验证的条件,例如记录超过每日上限、同一时段重叠、任务或项目已关闭、必填字段缺失、提交时间超过补填窗口等。涉及“这项工作是否合理”“是否值得计费”这类业务判断时,系统提示可以辅助审核,但不应完全代替负责人。
异常规则应采用“提醒,复核,纠正,记录原因”的闭环。首次出现的异常可能是规则不适用;反复出现则可能说明任务结构、排班或工作边界有问题。若企业只把异常退回给员工改数字,却不记录原因,后续只能重复处理同一种问题。
4. 设定审核时限,避免数据在月末才变得重要
审核周期应与业务节奏匹配。项目每周都在调整资源,月末才审核就错过了纠偏窗口;客户账单按月生成,若填报和审核都拖到关账前两天,财务容易被迫在时间压力下接受低质量记录。可以考虑员工按周提交、负责人在固定时限内审核、月末做账单或成本抽查。
具体频率不宜照搬其他企业。任务稳定、项目少的团队可能适合每周审核;客户交付频繁、合同计费敏感的团队可能需要更短的提交周期;探索性研发团队则可减少逐条审批,保留阶段性复盘。重要的是把截止时间、逾期处理、补填窗口和更正留痕写清楚。
5. 让审核标准可被不同主管一致理解
同一条记录,甲主管认定“会议算项目工时”,乙主管认为“只有写代码才算”,制度就不可能稳定执行。建议用正例、反例和边界例培训审核人。例如:为客户项目准备交付材料是否归入项目;内部技术评审如何归类;等待外部依赖是否算实际投入;午间非工作时间是否记录;跨项目支持如何分摊。
我会把模糊问题整理成简短的决策树,而不是不断增加长篇政策。员工或审核人遇到边界场景时,先判断工作对象,再判断合同或成本用途,最后选择相应类别;仍无法判断时,指定由谁裁定。裁定结果应回写到口径说明,避免每个月重复争论。
| 审核层级 | 检查内容 | 适合的处理方式 | 不宜承担的责任 |
|---|---|---|---|
| 系统校验 | 缺项、时长越界、重复时间段、关闭任务 | 自动提醒或阻止提交 | 判断工作是否有商业价值 |
| 直属负责人 | 工作安排、团队负荷、填报是否与工作事实相符 | 日常审核,关注重复异常 | 单独决定合同可计费口径 |
| 项目负责人 | 任务归属、项目投入变化、预算风险 | 项目周报或阶段复盘 | 替代员工补写所有记录 |
| 财务或交付审核人 | 成本归集、合同范围、计费凭证和关账要求 | 针对敏感账单和高风险项目核验 | 判断研发任务技术难度 |

五、案例与数据观察:用一个试点说明怎样把“填了多少”变成“能解释什么”
1. 案例边界:以下是情景推演,不是企业实测或行业平均值
为了把方法讲具体,下面构造一家 240 人的软件与交付企业作为情景案例。公司有 8 个交付团队和多个并行产品项目,过去用共享表格月底填报。项目负责人经常遇到成本数字晚到、临时支持归属不清、可计费工时需要反复核对的问题。本文中的人数、比例、工时和变化值均为演示方案的情景推演,用来说明如何设计试点,不代表特定企业的真实成效。
管理团队没有直接要求全公司统一采用分钟级记录,而是先挑选一个 30 人交付团队和一个 24 人研发团队,运行 6 周。试点目标不是“填报率达到 100%”,而是验证三个问题:数据能否在项目周会前可用;异常是否能被发现并追溯;每周填报和审核所花时间是否值得。
2. 第一轮发现:表格的难点不在录入,而在归属和修正
试点前的模拟基线设为:员工平均每周花 18 分钟整理工时,负责人平均每周花 35 分钟核对一个人的记录,月末财务或运营人员另需 12 小时汇总。数据中最常见的三类问题是项目选错、内部支持没有记录、同一时间段被重复分配。这里的数值是情景假设,企业实际试点时应从系统日志、计时抽样和退回原因中测量。
团队先把工作类别压缩成 7 个:客户项目、产品研发、客户支持、内部运营、技术治理、培训学习、不可用时间。与此同时,项目任务需要有负责人和状态;没有明确任务的临时支持,可以先记入对应项目下的支持事项,不允许随意归入“其他”。这一调整的核心不是让分类更漂亮,而是让员工遇到边界情况时有可执行的选择。
3. 第二轮规则:把每天填报变成短周期、低摩擦的记录
试点采用每周提交、半小时为常用记录单位、超过 2 小时的单条工作需要补充说明的建议规则。这里的“2 小时”不是通用标准,只是为了让案例说明规则如何落地:短时任务减少碎片化录入,长时间连续工作则要求补充上下文。客户合同若有更严格的要求,仍以合同和内部结算政策为准。
系统规则提醒重复时间段、超过设定日上限、任务关闭后新增工时和逾期提交。直属主管只对异常与高风险记录重点审核,项目负责人每周看团队投入分布和预算趋势,财务抽查可计费记录。试点中保留修改前后值及退回原因,避免“为了过审批把数字改掉”却没有解释。
4. 第三轮衡量:别只看填报率,还要观察数据质量和使用成本
我建议试点至少同时看六类指标:按期提交率、一次通过率、退回率、每人每周填报耗时、主管审核耗时、异常关闭时间。还可以增加项目归属正确率、补填比例和账单复核差异率。指标口径必须预先确定,例如“按期提交率”以截止日前提交人数除以应提交人数计算,“一次通过率”以首次提交后无需退回的记录数除以全部提交记录数计算。

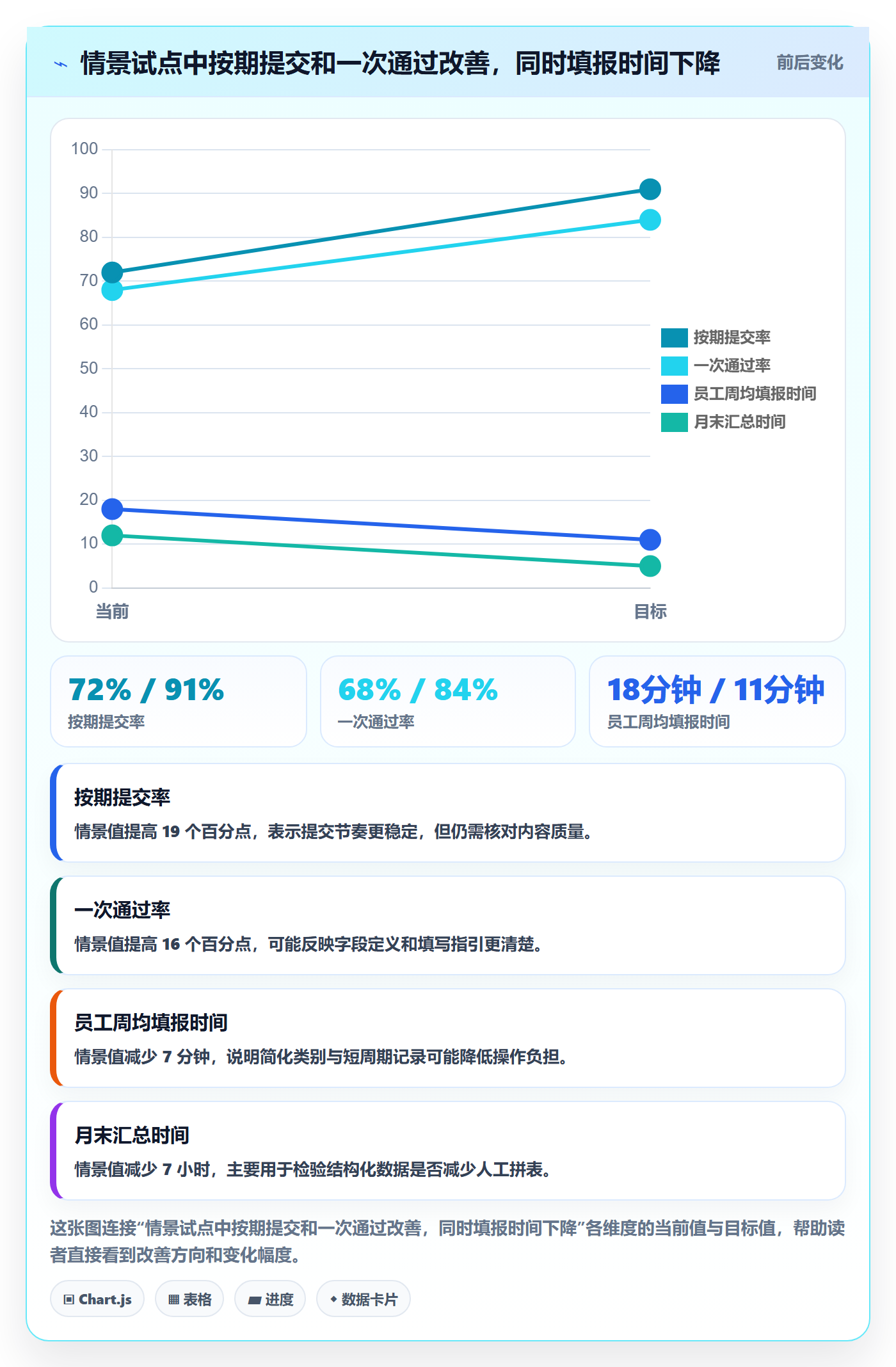

假设试点运行六周后的情景数据为:按期提交率从 72% 提高到 91%,一次通过率从 68% 提高到 84%,员工周均填报时间从 18 分钟降到 11 分钟,月末汇总时间从 12 小时降到 5 小时。由于这些值属于情景推演,不能宣称为某平台上线的真实效果。实际企业需要记录试点前后同一口径的数据,并说明团队规模、业务类型和统计周期。
更重要的观察是:如果填报时间下降,但项目归属错误率上升,方案不能算成功;如果审核速度变快,却让可计费记录的抽查差异扩大,也不应继续扩张。管理者要看组合指标,避免只优化一个容易被表面改善的数字。
| 观察指标 | 试点前情景基线 | 六周后情景值 | 怎样解释 |
|---|---|---|---|
| 按期提交率 | 72% | 91% | 反映提交节奏是否稳定,不能单独证明内容准确。 |
| 一次通过率 | 68% | 84% | 反映口径和填写指引是否清楚,也受审核人标准影响。 |
| 员工周均填报时间 | 18 分钟 | 11 分钟 | 反映操作负担变化,应与记录完整度一起观察。 |
| 月末汇总时间 | 12 小时 | 5 小时 | 反映汇总自动化和数据结构化的价值,不等于整体管理成本。 |
| 可计费记录抽查差异率 | 需建立基线 | 需持续测量 | 没有基线时不能凭主观判断说账单更准确。 |

5. 第四轮复盘:异常数据要变成流程改进线索
试点复盘时,不要只统计退回多少条,还要按原因分类。若多数记录因为“项目不确定”被退回,说明项目和任务目录不够清楚;若大量工时集中在“其他”,说明工作类别设计失败;若临近月底集中补填,说明提交节奏或提醒机制有问题;若某些项目持续超预算,则需要检查范围变更、估算偏差、依赖等待和资源安排。
建议每两周召开一次 30 分钟的工时规则复盘,由业务负责人、财务或运营代表和一线员工共同参加。会议只处理有重复性、影响成本或影响结算的事项,不逐条争论个别员工的记录。每次复盘形成一项规则变更、一个责任人和一个生效日期,并观察下一周期异常是否减少。

六、不同情况下的行动建议:从一张表到跨系统流程,按组织复杂度逐步推进
1. 小团队或单一项目:先用简单表单验证口径
如果团队规模较小、项目数量有限、审批关系简单,不必为了工时管理立刻引入复杂平台。可以先用共享表格或轻量表单建立统一字段、分类说明和提交日期,运行两到四周,观察员工是否理解、主管是否能判断、数据能否用于一次真实的项目复盘。
试点表格应限制必填字段,不要让每位员工自行添加项目名或工作类别。指定一位规则维护人,负责新增项目、关闭旧项目、合并重复分类和处理边界问题。若同一种问题在两轮试点中反复出现,再考虑增加自动校验或调整流程。
2. 多项目并行、超过 100 人:优先做主数据和权限设计
当人员同时参与多个项目、团队跨部门协作,或管理者需要按项目、团队、人员和时间区间反复切换分析时,表格容易出现版本冲突、名单过期和人工汇总错误。此时更重要的是先统一项目、任务、人员、工作类别和成本中心的主数据,明确谁有权创建、变更、关闭和查看。
中大型组织评估项目管理平台时,可以把真实流程拆成验证场景,而不是只看功能列表。要求供应方或内部团队演示:任务如何关联项目;员工如何在任务上下文中记录投入;项目关闭后如何处理补填;主管怎样查看异常;财务如何导出并核对可计费数据;数据权限如何限制;历史记录能否追溯。PingCode 可作为这一类项目管理平台评估的例子,但是否适合企业,仍要依据实际需求和验证结果判断。
3. 按合同计费或服务交付:把工时记录和凭证链条一起设计
客户结算场景中,单独一条“投入 4 小时”往往不足以支撑账单。企业需要明确合同允许的计费单位、可计费工作范围、客户确认方式、内部审核责任、折扣或免费支持的处理规则,以及争议时保留什么记录。若某些服务需客户签字或工单确认,应让工时记录与对应凭证能互相定位。
此类团队可以提高高风险记录的审核级别,例如新客户、合同变更期、超出预算阈值、异常高工时或临近账单截止日的项目。低风险的日常记录则可按规则抽查。这样既保留结算控制,也避免对所有内部工作实施同等强度审批。
4. 研发与探索性工作:保留工作类型,避免把不确定性当成低效率
研发任务常有调研、试验、技术验证、失败重试和代码治理等工作,结果不总能对应一个线性完成时长。若只统计需求开发工时,团队会低估维护、基础设施和质量改进所需投入;若强行把所有研发活动拆成精确任务,也会给探索过程带来不必要的行政负担。
可以按研发阶段或工作类别保留必要信息,并将投入与交付结果、质量指标、缺陷、复用价值和技术风险放在一起讨论。对探索性任务,事先设定阶段性时间边界和评审节点,比事后逐分钟解释每一次尝试更有管理价值。
5. 现阶段数据混乱:先修定义,不要急着做绩效排名
如果不同部门使用不同项目名称,员工经常找不到任务,工时总量与考勤时间长期无法解释,第一步应是清理口径和主数据。此时用工时排名部门或个人,容易把系统混乱误判为执行问题,也会让团队更积极地优化报表而不是改善工作。
建议先做一轮数据质量盘点:统计缺失率、重复率、补填比例、类别集中度、异常退回原因和项目匹配情况。只有数据能够稳定追溯,且业务负责人愿意用它回答实际问题,才考虑扩展到更复杂的效率分析或成本预测。
| 组织情形 | 优先行动 | 适合的审核强度 | 暂缓事项 |
|---|---|---|---|
| 小团队、单一项目 | 用简表试点字段和分类 | 负责人快速周审 | 复杂审批、个人排名 |
| 多项目、跨部门、人员较多 | 统一主数据、权限和项目关联 | 系统校验加风险分层审核 | 未经试点的全公司强制推广 |
| 客户合同计费 | 定义合同口径、凭证链和账单复核 | 敏感记录重点审核,其他记录抽查 | 把实际工时直接等同可计费工时 |
| 研发探索与平台治理 | 记录工作类型和阶段性投入 | 阶段复盘为主,少做逐条审批 | 以短期工时判断技术产出价值 |
| 数据质量较差 | 清理字段、目录和异常原因 | 先抽样核验和纠错 | 用不稳定数据做绩效排名 |

七、不同情况下的取舍:准确性、成本、速度和信任无法同时无限提高
1. 记录精度与员工负担之间的取舍
记录更细能够支持更精确的成本分摊,但会增加任务切换时的记录成本。企业应按数据用途确定“足够精确”的范围,而不是追求理论上的全量精确。若成本分析只需要知道某项目每周投入大约多少,按日或半小时记录可能已经足够;若客户合同要求精确计费,则应优先满足合同和审计要求,并为员工提供更顺畅的记录方式。
2. 审批控制与业务速度之间的取舍
逐条审批能增加人工控制,却会让数据更新变慢;自动放行能提高速度,却需要可靠的异常规则和定期抽查。适合的平衡方式通常不是二选一,而是把审批强度与风险挂钩:普通内部记录低强度审核,关键客户账单和预算超限项目高强度审核,重复异常进入专项复核。
3. 标准化与团队差异之间的取舍
全公司统一字段有助于汇总,但不同部门的工作性质不可能完全一致。建议统一基础字段和核心分类,同时允许有边界的部门扩展项。扩展项必须说明适用团队、维护人和汇总映射,避免每个部门都自创口径,最后跨部门报表无法比较。
4. 透明度与隐私边界之间的取舍
工时数据涉及个人工作安排,权限应遵循岗位需要。员工可查看自己的记录和修订历史,主管查看团队数据,项目负责人查看相关项目投入,财务查看成本或结算所需数据。是否允许管理者查看跨项目个人明细,应由管理目的、劳动制度和隐私要求共同决定,不宜默认全员可见。
制度也应说明保存期限、访问记录、导出范围和纠错方式。若员工发现记录错了,应能在合理窗口内申请修改;若记录已用于结算或关账,更改应保留修改原因和审核痕迹。可追溯并不等于让数据永远不可更正,而是让更正本身也可解释。
5. 短期上线速度与长期数据治理之间的取舍
快速试点有助于检验需求,但如果不设定迁移和主数据规范,短期方便的类别可能变成长期负担。反过来,一开始就设计覆盖所有部门的复杂制度,也可能让项目迟迟无法启动。较合理的路线是先定义不可妥协的核心字段和数据责任,再给试点保留调整空间,并设定正式推广前的复核节点。

八、落地路线与结尾:从小范围验证开始,让工时数据回答一个真实问题
1. 用四周完成第一轮可验证的试点
第一周,明确一个具体业务问题,例如项目预算偏差解释不清,或客户账单需要大量人工核对。选定试点团队和统计口径,列出必填字段、工作类别、角色和隐私边界。不要把“全面提升管理水平”当作试点目标,因为它无法衡量,也无法指导规则选择。
第二周,配置任务目录、提交节奏、异常提醒和审核职责。用 5 到 10 条真实但经过脱敏的场景做桌面演练,包括普通任务、跨项目支持、任务关闭后补录、客户可计费记录和重复时间段。发现审核人理解不一致时,先修说明,再培训员工。
第三周和第四周,正式运行并记录操作成本。除了填报率,还要统计员工实际花费时间、主管审核时间、退回原因、补填比例和数据用于决策的次数。每周处理高频问题,试点结束后再判断是否扩大,而不是一开始就承诺全公司推广日期。
2. 扩大前设立明确的停止条件和调整条件
如果员工填报时间持续增长、一次通过率长期偏低、异常原因无法分类,或负责人无法说明数据怎样影响决策,就应暂停扩张并回到口径设计。若提交及时、记录可追溯、异常能闭环处理,且至少有一项经营决策因数据变得更清楚,再考虑扩大到相邻团队。
试点的目的不是证明管理者最初的设计正确,而是尽早发现错误成本最低的地方。一个好的制度能够接受被证据修正:字段可删减,分类可合并,审批可分层,报表也可以因业务变化重新定义。
3. 下一步行动:先写出一页规则,再选工具
管理者今天就可以做三件事:第一,写下工时数据将支持的一个具体决策;第二,列出为这个决策必需的最少字段和口径;第三,找一个愿意试点的团队,连续运行四周并记录数据质量与管理成本。若流程需要跨项目、权限、成本和结算协同,再依据真实场景评估项目管理平台,并用实际用户演示验证,不要仅按功能清单采购。
工时管理的独特价值,不在于把员工的一天切成更小的时间块,而在于把投入与任务、项目、成本和结果连接起来。审核的目标也不是证明员工够忙,而是识别投入变化背后的原因:工作范围是否变了,协作是否受阻,预算估算是否偏差,内部支持是否被低估。做到这一点,工时数据才从“月底要交的表”变成管理者可以采取行动的证据。
4. 常见问题
(1)员工每天应该记录几次?
没有适用于所有企业的固定次数。若任务稳定,可以按天或按周汇总;多项目切换频繁时,建议在工作内容发生明显变化时记录,减少月底回忆。试点要同时测量记录负担与归属准确性,再决定频率。
(2)加班时长是否应直接通过工时系统审核?
工时记录和加班审批可能相关,但制度目的、审批条件和法律要求并不完全相同。企业应根据适用的劳动制度、考勤规则和当地法规分别设计,不能仅凭项目实际工时自动认定加班,也不能用项目工时取代正式考勤记录。
(3)工时填得多,是否说明项目效率低?
不能直接下结论。要同时检查任务范围、质量、返工、外部依赖、人员经验和项目复杂度。工时适合描述投入,不足以单独描述产出或效率;缺少这些上下文时,比较不同项目或个人尤其容易产生误判。
(4)什么时候应该从表格升级到专业工具?
当表格出现多个版本、跨项目归属反复出错、审批追踪困难、报表需要大量人工拼接,或权限和审计留痕无法满足要求时,就值得评估工具。升级前先确认字段和流程已经经过试点验证,否则只是把原有混乱搬到新系统里。
(5)工时制度应多久复盘一次?
试点阶段建议每两周复盘一次;稳定后可以按季度检查分类、异常规则、审批时效和报表使用情况。若业务模式、合同规则、组织结构或项目管理方式发生变化,应提前复核,不必等到固定周期结束。
常见问题解答(FAQ)
1. 工时审核落地前,企业管理者应先统一哪些规则?
我准备在团队里推行工时填报,但不同部门对“工时”理解不一样:有人只记实际作业时间,有人把会议、沟通也算进去。我担心规则没说清,最后填出来的数据看似完整,却根本不能比较,该从哪里开始统一?
先统一口径,再选工具。建议管理者用一页规则说明明确四件事:记录对象是项目、任务还是客户;填报单位是 15 分钟、30 分钟还是 1 小时;会议、沟通、返工和等待是否计入;补填、修改和审批的时限是什么。比如,研发团队可以把项目任务上的设计、编码、测试和必要协作计入,年假、休息时间不计入;
临时支持则记录到独立类别,避免被误算为项目产出。先用 1 周小范围试填,抽查 10 至 20 条记录,重点看同一类活动是否被不同人采用了不同口径。若差异主要来自规则歧义,应先修订说明,而不是立刻追责或增加审核层级。
2. 工时审核应该由谁负责,审批到什么程度才合适?
我不想让工时管理变成逐级签字的行政流程,但也担心员工随手填完后无人核实。我想知道审核责任应该落在直属主管、项目负责人还是财务,怎样安排才能既能发现问题,又不拖慢结算和排期?
把审核拆成两类,通常比让多人重复审批更有效:项目负责人核对工时是否对应真实任务、是否与项目进度相符;直属主管关注负荷是否异常、跨项目投入是否合理。财务或运营人员可以按月抽查汇总和异常记录,但不必逐条替代业务负责人判断。
一个可试行的流程是员工每周提交、项目负责人在两个工作日内处理、主管只复核超阈值或被退回的记录。阈值应根据团队情况设定,例如单日填报超过 10 小时、同一任务连续多日无进展,或工时占比与计划明显不符时触发复核。阈值是筛查信号,不是违规结论;审核人应先询问任务背景,再决定接受、退回补充说明或调整分类。
3. 如何判断工时数据异常,避免把合理波动误判成低效率?
我看过一些团队把填报工时和任务完成数量直接对比,结果复杂任务的成员看起来反而效率低。我也担心管理者看到某人某周工时偏高,就直接认为他安排不当。除了总工时之外,哪些信号值得复核,复核时又该怎么问?
不要用单一工时数字评价个人效率。更有用的做法是把工时与任务类型、计划变更、缺陷返工和阻塞情况一起看。比如某成员一周记录 46 小时,本身不能说明问题;若其中 12 小时用于线上故障处理,且有对应事件记录,这可能是突发支持而非计划失控。
可设置三类复核信号:填报时间明显超出团队约定、同一任务长期有投入但状态不变、实际投入连续偏离计划。复核时先问“这部分时间主要花在哪里”“是否有临时需求或等待依赖”,再判断是任务估算不准、需求变更、记录分类错误,还是确有资源配置问题。将异常归因后再做管理调整,避免把数据提示误用成个人排名。
4. 工时管理试点怎么设计,才能判断它是否值得推广?
我计划先找一个团队试行工时审核,但不确定试点应该持续多久、记录哪些指标。我担心只看填报率会让大家为了完成任务而机械填表,最后花了时间,却没有改善排期或项目复盘。怎样设计一个更有判断力的试点?
可以先选一个任务类型相对稳定、负责人愿意参与的团队,开展 4 周试点:第 1 周统一口径并试填,第 2 至 4 周按周提交和审核。除填报及时率外,还应记录审核退回率、每周填报耗时、计划与实际投入偏差,以及工时数据是否帮助团队发现需求变更、资源冲突或估算偏差。
试点前先约定判断标准,例如填报及时率达到 90% 以上、个人每周填报时间控制在 10 分钟左右,同时至少形成一项可执行的排期或流程改进。以上数值是可调整的试点起点,不是通用行业标准。若填报率高但审核耗时持续增加、数据无法支持任何决策,就应先简化字段或改进规则,而不是直接扩大推广范围。
核心关键词
文章包含AI辅助创作:工时审核落地方案:企业管理者开展工时管理的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/588246
读者评论
我们团队试过按半小时填报,真正费时间的不是录入,而是判断临时支持该归哪个项目。先把非项目类别和归属规则说清楚,可能比加审批更有用。
工时适合看投入变化,但很难单独说明效率。尤其研发任务经常受需求变更和依赖影响,复盘时如果不结合交付质量、返工情况,数字容易被过度解读。
文中提到先试点再选工具,这点比较实际。想补充的是,试点最好覆盖月末结算或项目超预算这类真实场景,否则日常填报顺畅,也未必代表后续审核和财务核对能跑通。
