工时统计落地方案最容易失败的地方,不是员工不会填,而是管理层把“填了多少小时”误当成“看清了经营”。我在梳理中大型团队工时管理方案时,反复看到同一种现象:上线前,管理层想知道项目为什么延期、成本为什么超支;上线后,报表里多了大量工时,却仍回答不了这些问题。有效的工时管理不是把人盯得更紧,而是让工时数据能够解释资源投向、交付偏差与决策后果。

一、先讲核心结论:工时统计的目标不是“记满”,而是“能决策”

1. 管理层真正需要的不是一张总工时表

一套可落地的工时统计方案,至少要回答四个问题:时间投入在哪些项目和工作类型上;计划与实际差异有多大;差异是需求变化、估算偏差、等待协作,还是返工造成;管理层下一步应该调整预算、优先级、排期,还是资源配置。

如果系统只能回答“某团队本月投入了多少小时”,它提供的主要是记录,不是管理信息。只有当工时与项目、任务、阶段、工作类型和计划基线建立稳定关联,管理者才可能从总量进一步定位原因。

我的判断是:工时数据的价值不取决于填报精度本身,而取决于它能否改变一项管理决策。如果一张报表不能帮助管理者做出资源调整、范围澄清或成本预警,它即使精确到分钟,也未必值得持续采集。

2. 先划清用途边界,再决定统计粒度

工时数据常见用途包括项目成本核算、资源规划、交付预测、过程改进和客户计费。这些用途对数据精度的要求不同。客户计费可能要求按合同口径逐项核对;资源规划更关心团队在未来几周是否过载;过程改进则要区分开发、评审、等待、返工等投入类型。

把所有用途塞进一张表、一个粒度,通常会让填报变复杂,却没有让决策更好。建议先明确首要管理问题,再选择必要字段与更新频率。一个团队如果当前最关心项目超支,就先把项目、工作包、计划工时、实际工时和偏差原因做扎实,不必一开始就要求每个人把一天切成十几段。

3. 落地成效应看“决策闭环”,而不是填报率

填报率可以衡量制度执行,却不能单独代表管理价值。更重要的是:异常投入是否被及时识别;偏差原因是否能被归类;预警之后是否有人决策;决策是否改变了排期、资源或范围;后续是否验证了调整效果。

因此,我会把工时管理设计成“采集,校验,解释,决策,复盘”的闭环。任何环节缺失,都可能让数据停留在统计表里。填报率很高但无人使用,属于成本;填报率略低但能及时发现关键项目的超支风险,则可能已经具备更高的管理价值。

管理问题 需要的工时信息 对应的管理动作
项目为何超支 计划与实际工时、工作类型、偏差原因 调整范围、预算、排期或交付策略
团队是否过载 未来需求、已分配容量、不可用时间 调整优先级、补充资源或降低并行数
交付为何反复延期 等待、返工、评审、依赖阻塞等投入 改善协作链路和质量控制
投入是否产生价值 工时与交付结果、质量、客户价值的关联 优化产品组合与工作方式

工时统计落地方案:管理层开展工时管理的落地方案案例解析

二、背景与真实场景:为什么工时数据常常“很多,却不好用”

1. 中大型组织的难点是口径不一致,而不只是人数多

在超过百人的组织中,项目、产品、职能团队往往并行运作。研发人员按任务记录,设计人员按需求或版本记录,测试人员按测试周期记录,管理者则希望按项目核算。表面上大家都在填“工时”,实际填入的数据对象、工作类型和时间边界可能完全不同。

例如,一个团队把需求讨论记在项目任务下,另一个团队把相同性质的会议记在公共事务;一个项目把缺陷修复算进原需求,另一个项目单独计入质量成本。月底看起来两边都有数据,横向比较却可能是在比较不同口径。

因此,规模扩大后,工时管理首先是数据治理问题。先统一“什么工作需要记、记到哪里、何时提交、谁负责确认”,再谈自动化和分析。没有统一口径,系统只会更快地产生不一致。

2. 常见触发场景:预算偏差直到项目末期才显现

我常用一个情景案例解释工时管理的必要性。某产品团队有三个并行项目,管理层按里程碑评估进度,项目负责人每周汇报“总体正常”。到了交付前两周,团队才发现核心模块的实际投入已经明显超过估算,测试返工和跨团队等待又挤压了剩余时间。

问题并非没人工作,而是管理信息只在项目层汇总,没有落到阶段和工作类型;计划工时也没有作为可追溯基线保存。于是,团队看得到已经投入的总量,却无法及时分辨超支来自需求扩张、估算不足还是质量返工。

若工时信息按周关联到工作项,且偏差超过约定阈值就要求说明,项目经理通常能更早看到异常。不过,阈值本身不是答案。关键在于异常是否触发讨论,并让讨论围绕事实展开,而不是围绕“谁填得不对”展开。

3. 工时管理应服务于工作系统,而不是另造一套孤岛

如果员工需要在任务管理、表格、财务系统和工时平台中重复录入相同信息,制度很难稳定。记录入口应尽量靠近实际工作发生的位置,项目、需求、任务、缺陷和工时之间应有清晰关联;管理汇总则应能按项目、团队、阶段和时间范围查看。

以 PingCode 为例,在中大型企业的项目协作场景中,可以把工时管理放入项目工作流来设计:任务承载工作对象,项目和迭代承载交付上下文,工时记录承载投入,再由管理视图观察计划与实际的差异。具体能力和配置应以企业实际部署版本为准,不能把工具能力等同于管理制度本身。

选择某项目管理平台时,我会优先确认三个问题:工时能否关联到业务对象;不同角色能否按权限看到适当的数据;数据能否导出或与预算、财务等管理流程衔接。若这三点不成立,即使界面上有漂亮的统计图,也不适合作为核心管理依据。

4. 采集精度与员工负担之间存在真实的取舍

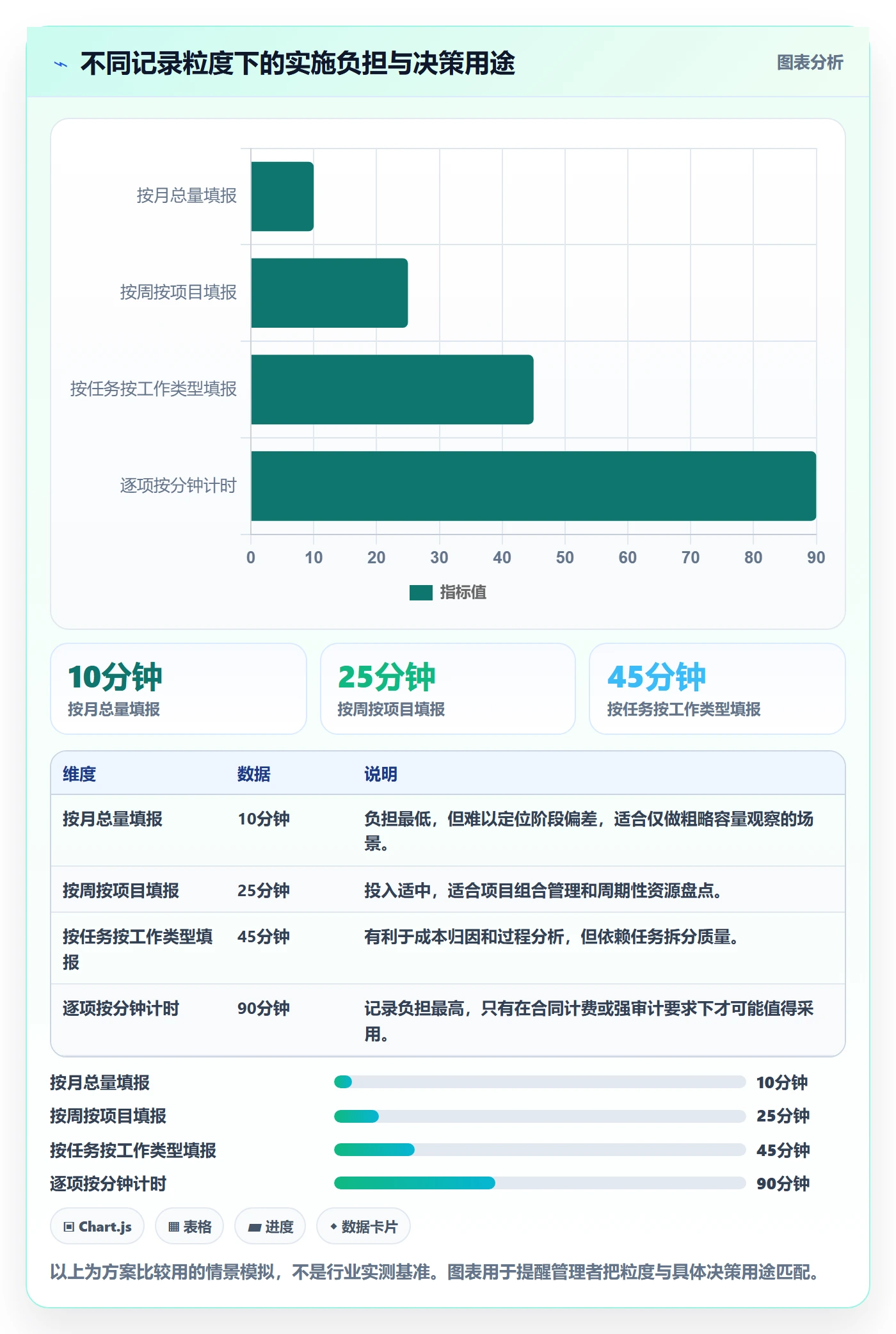

工时记录越细,理论上越有机会还原投入结构;但拆分成本也越高。对大量短任务、频繁切换的岗位,要求每次切换都精确计时,可能迫使员工把时间花在记录而不是工作上。相反,按月凭记忆补录,又容易出现取整、遗漏和事后合理化。

更稳妥的做法通常是选择适中的粒度:对高成本、长周期或合同约束强的项目,按工作包或任务记录;对日常协作和短时公共事务,采用较粗的类别并设定合理的记录边界。管理层要明确,记录精度应匹配决策价值,而不是越细越专业。

工时统计落地方案:管理层开展工时管理的落地方案案例解析

三、拆解常见误区:看起来严格,实际可能损害数据质量

1. 误区一:填报率越高,管理越成熟

填报率是执行指标,不是经营成效。员工可以按时提交,却把所有投入记到同一个项目;也可以认真填报,却没有统一工作类型;还可能因为考核压力而把工时“填满”。这些记录看似完整,分析价值却很低。

我更愿意把填报率与关联率、异常解释率和决策闭环率同时看。填报率说明记录有没有发生;关联率说明数据有没有上下文;异常解释率说明偏差能不能被理解;闭环率说明组织有没有据此采取行动。

管理者不应把低填报率简单归因于员工态度。如果入口难用、任务层级混乱、审批人不明确,问题首先在流程设计。用追责代替修流程,往往提高的是形式上的提交率,而不是数据可信度。

2. 误区二:把工时直接当成个人绩效

工时是投入记录,不是产出质量的替代指标。相同的一小时,可能对应不同复杂度、不同风险和不同结果;投入时间更长,也可能意味着任务难度更高、需求不稳定或存在大量等待。把工时简单排序,容易鼓励无效加班和记录膨胀。

个人绩效评价需要多维证据,例如交付质量、目标达成、协作贡献、问题解决和岗位职责。工时可作为背景信息帮助解释工作负荷,但不适合独立成为“谁更努力”的排名依据。

3. 误区三:管理层要精确到分钟,才算数据化

精确不等于准确。员工在一天结束时回忆每个任务的起止分钟,记录可能显示为 7 小时 42 分钟,但这种精度未必有事实基础。若数据主要来自事后回忆,过度精细只会制造“看起来科学”的错觉。

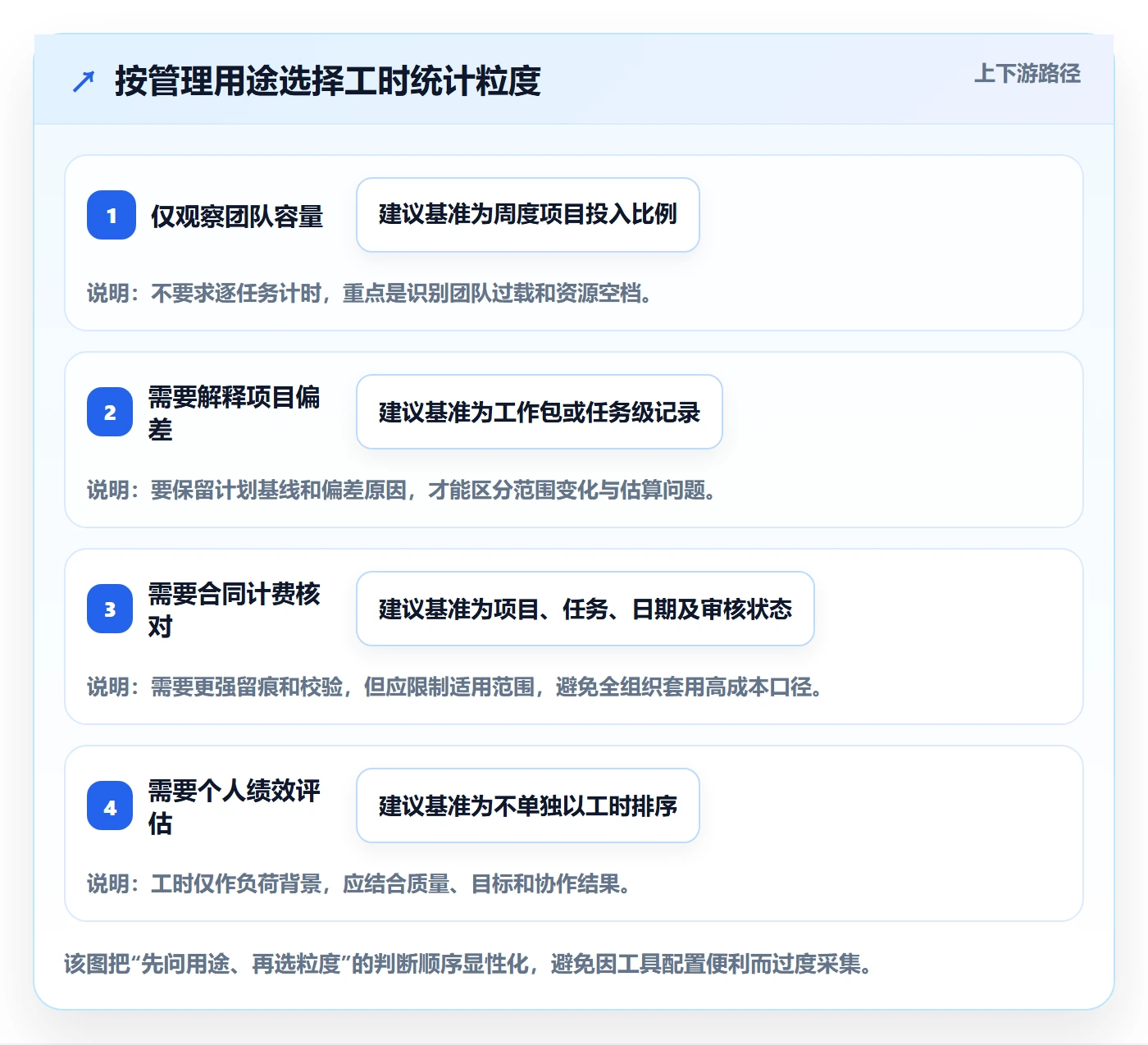

建议按管理问题设定最小有效粒度。项目预算按工作包管理,就不必记录每次沟通的分钟;客户合同按工时计费,则需建立更严格的核对和留痕;团队只做容量规划,则可能用周度投入比例就足够。

4. 误区四:上线工具就等于完成制度建设

软件可以降低记录、汇总和查询成本,却不能自动决定口径、责任和使用边界。没有工时定义、异常规则、审批流程和数据权限,工具很容易变成新的表单入口。

使用 PingCode 或其他某项目管理平台时,我会先确认流程是否已被明确描述,再配置字段、角色和报表。尤其要把“谁填、谁核、谁看、谁处理异常”写清楚,否则系统中有数据,管理链条仍然是空的。

5. 误区五:把没有记录的时间都视为浪费

知识工作中存在不可避免的上下文切换、协作沟通、学习、支持和突发问题。若统计分类只有“项目任务”,员工就可能把这些时间塞进最接近的项目,或者干脆不记。结果不是浪费减少了,而是浪费变得不可见。

应设置少量、定义明确的非项目类别,例如团队协作、客户支持、内部改进、培训和休假等。类别过多会增加填写负担,过少则无法解释结构。起步时可以控制在 6 至 10 个一级类别,再根据实际分析需求调整。

误区 表面收益 隐性风险 修正方向
只追填报率 记录提交更及时 关联质量和原因解释仍缺失 同时看关联率、异常解释率和闭环率
工时等同绩效 容易做个人排序 诱发加班和记录膨胀 将工时作为负荷背景,不单独用于绩效
追求分钟级精度 表面上数字更精细 回忆误差与填报负担上升 依据决策用途设定最小有效粒度
先买工具再定规则 快速获得系统入口 口径不一被自动化放大 先定对象、字段、角色与异常处理
只记录项目工作 项目报表看起来简洁 协作、支持和返工被隐藏 设置有限且稳定的公共工作类别

四、专业判断逻辑:从管理问题反推工时方案

1. 第一步:定义需要改变的决策

我建议在方案启动前,用一句话写出工时管理要改善的决策。例如:“项目投入超过计划时,项目负责人要在一周内判断是范围变化还是估算偏差,并提出调整方案。”这句话比“提升工时管理水平”更可执行,因为它指向了责任人、触发条件和动作。

若目标是“提高资源利用率”,还要继续追问:利用率是用于发现过载、预算人力,还是考核个体?不同答案决定数据粒度与权限。目标含糊时,系统设计很容易走向“大而全”,最后每个人都要填很多,管理层却没有共同的解释框架。

2. 第二步:选择统计对象和归集层级

至少要明确工时归集到项目、阶段、工作包、任务或业务类别中的哪一层。不是每家公司都需要一路细分到任务。项目数少、周期长、预算约束强的团队,可以使用工作包;任务切分稳定且需要频繁预测的团队,才适合更细的任务级关联。

建议采用“主归属明确、分类适度”的结构。每条记录有一个主要归属对象,再用少量工作类型解释投入性质。不要同时要求员工在多个维度重复选择同一信息,否则数据录入会变慢,分类冲突也会增加。

3. 第三步:统一时间口径和例外定义

各团队需要明确记录的是实际投入、可计费投入,还是工作日容量。实际投入不等于客户可计费时间,工作日容量也不等于员工可以用于项目的全部时间。会议、培训、休假、值班和突发支持是否计入,应该按用途决定。

时间口径还应说明记录周期、截止时间、补录规则和修改留痕。例如,要求按周提交,可以规定每周最后一个工作日提交,下一工作日由负责人确认;跨周补录需说明原因。规则不必繁琐,但要让不同团队在同一条件下记录。

4. 第四步:设置轻量异常规则,不让审批淹没工作

工时管理不是逐条审批所有记录。更实际的方式是对明显异常设置提醒:项目累计投入超过计划基线;单个工作项长期没有进展却持续记录;某类公共工作占比突然变化;项目工时分布与排期假设明显冲突。

异常规则宜从少量高价值场景开始。初期可以采用提示和解释,而不是自动驳回;等数据稳定后,再对合同计费或审计要求较强的记录实施更严格审核。过早设置大量审批节点,会把管理者变成数据管理员。

5. 第五步:把数据解释责任落到具体角色

员工负责如实记录,项目负责人负责检查项目归属与偏差,部门负责人负责识别资源组合问题,管理层负责调整优先级、预算或目标。财务或 PMO 可以维护口径和报告,但不应替业务负责人解释全部差异。

这一步常被忽略。报表显示超支后,如果没人负责回答“为什么”和“怎么办”,工时数据只会带来更多会议。建议每个指标都对应一个数据责任人和一个行动责任人,二者可以是同一人,也可以分开,但不能留空。

判断维度 适合采用较粗粒度 适合采用较细粒度
管理用途 团队容量和趋势观察 项目成本、合同计费或过程归因
任务稳定性 工作对象频繁变化、难以稳定拆分 任务边界清晰、工作流稳定
记录负担 人员多、短任务密集、记录成本高 项目价值高、记录负担可被流程吸收
异常处理能力 负责人无力逐条核对 有明确角色和规则处理偏差
数据使用频率 仅按月做总体观察 每周用于预测和资源决策

工时统计落地方案:管理层开展工时管理的落地方案案例解析

五、具体案例与数据观察:一个 120 人团队如何从补录走向周度预警

1. 案例边界:以下为匿名化情景推演,不冒充公开实测

为避免把模拟数字误写成行业结论,以下案例采用匿名化情景推演。团队规模约 120 人,包含产品、研发、测试、设计和项目管理角色,同时运行多个产品迭代与客户项目。管理层的主要诉求是提前发现项目投入偏差,并降低月底集中补录的成本。

上线前,团队使用表格月底补录,项目负责人对总量做汇总。由于没有稳定的工作类型和偏差原因分类,会议中常出现“实际工作比预想复杂”这样的解释,却无法判断复杂在哪里。管理层看到了总投入,仍然很难对下一阶段的人力安排作判断。

这个案例不代表任何组织的普遍水平,也不证明某个工具能自动带来同样结果。它的意义在于展示:先改变记录节奏和解释机制,数据才有可能进入管理决策。

2. 第一个调整:从月底补录改为每周提交

团队没有要求立刻记录每个工作项的分钟数,而是先把工时记录关联到项目或任务,并改为每周提交。每条记录至少包含日期、工作对象、实际投入和工作类型;偏差较大的项目由负责人补充原因。

选择周度而不是每日,是为了在数据及时性与填写负担之间折中。月底才回忆,容易忘记短期协作和中途切换;每天频繁填写,则会让一些角色感到流程打断。周度提交让记忆距离较短,也便于负责人在问题仍可调整时进行复核。

3. 第二个调整:建立有限的工作类型

试点阶段只保留六类工作:需求与方案、开发实现、测试验证、缺陷返工、协作等待、公共支持。分类原则是“能解释管理差异”,而不是把所有工作都命名得很细。

试点复盘时发现,团队最需要看清的不是“开了多少次会”,而是投入被需求变化、缺陷返工和跨团队等待分走多少。因此,分类结构要围绕管理问题迭代。若后续需要进一步区分客户支持与内部支持,再拆分相应类别,而不是一开始就设计二十多个选项。

4. 第三个调整:让偏差超过阈值时触发解释,而不是自动追责

团队采用了一个试点用的建议基准:当项目累计实际工时超过计划基线约 10%,或关键工作包连续两周明显偏离计划时,负责人需要补充说明。这个比例只是该情景的起步规则,不是行业标准。企业应根据项目周期、估算波动和数据成熟度重新校准。

初期解释字段控制在几个选项:需求新增、估算不足、等待依赖、质量返工、人员变化、其他。负责人可以补充简短说明。目的不是给偏差定罪,而是让团队能够区分“计划假设变了”和“执行过程出了问题”。

5. 观察结果:报告耗时下降,异常讨论更早出现

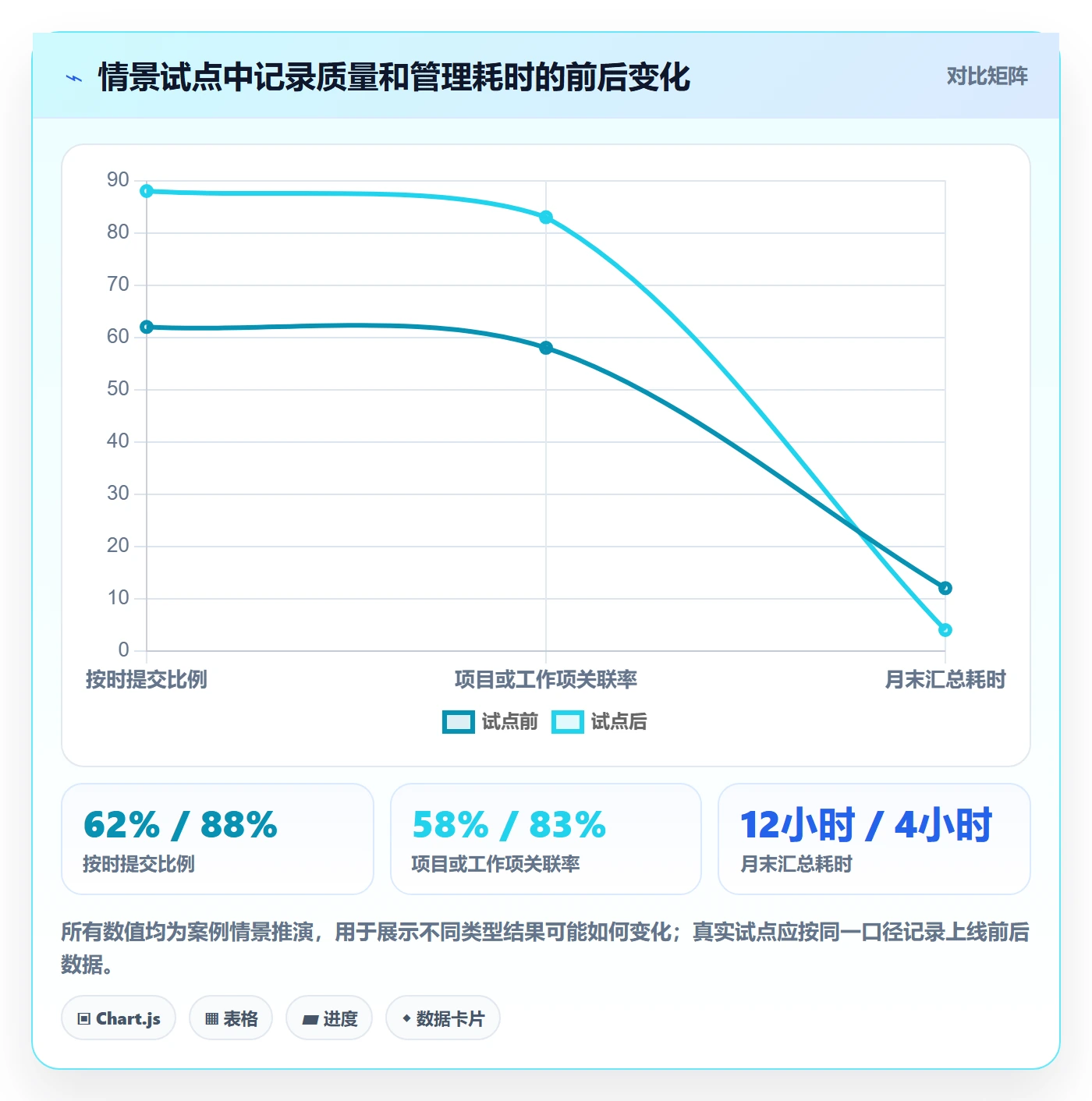

在这组情景推演中,试点四周后,月末汇总耗时从每月约 12 小时降至约 4 小时;按时提交比例从约 62%升至约 88%;能够关联到项目或工作项的记录占比从约 58%升至约 83%。这些数字仅用于解释可能的变化方向,不是第三方审计结果,也不能直接作为其他企业的目标值。

更有价值的变化不在报表本身,而在异常讨论提前到项目执行期间。负责人能看到某工作包持续超出计划,进一步检查后发现主要原因是需求增加和跨团队依赖等待。团队于是重新确认范围、调整依赖责任人,并重新评估剩余工作,而不是等到交付前才讨论资源不足。

这类结果有一个重要边界:如果需求频繁变化、项目计划从未维护,单靠实际工时仍然无法解释偏差。计划基线本身需要有变更记录,否则“实际高于计划”可能只是旧计划没有更新。

工时统计落地方案:管理层开展工时管理的落地方案案例解析

6. 复盘方法:把结果指标和过程指标分开看

试点结束后,我不会只问“工时管理有没有成功”,而会分别检查过程和结果。过程指标包括按时提交率、归属完整率、异常说明完成率;结果指标包括偏差发现提前量、项目预测准确度、管理报表耗时和因工时证据触发的资源调整次数。

过程指标改善而结果指标不动,可能意味着数据质量提高了,但管理动作没有改变;结果指标改善而过程指标波动,也可能是试点项目选择或外部条件带来的偶然变化。两类指标一起看,才能避免把流程执行误当成经营改善。

指标 建议口径 观察目的
按时提交率 截止时间前提交的应填记录数 ÷ 应填记录数 观察周期执行,不用于判断数据准确性
归属完整率 成功关联项目或工作项的记录数 ÷ 有效记录数 观察记录是否能进入业务分析
异常说明完成率 已解释异常数 ÷ 触发解释规则的异常数 观察偏差是否被理解
偏差发现提前量 首次预警日与预计交付日之间的天数 观察管理者是否获得足够调整窗口
预测偏差 实际投入与阶段预测投入的差异比例 观察估算和滚动预测是否逐步改善

六、落地路线:用 90 天完成从试点到稳定运行

1. 第 1 至 2 周:访谈和口径设计

启动前先访谈管理层、项目负责人、员工代表、财务或 PMO。访谈不需要做成大型调研,重点是问清楚:现在最难做的决策是什么;现有数据为什么不够;谁会使用报告;填报增加的成本由谁承担;哪些数据不能用于绩效或薪酬判断。

然后输出一页口径说明,列出适用范围、记录对象、周期、工作类型、角色责任、例外处理和数据权限。字段数量应保持克制。团队若在试点前还无法用通俗语言说明每个字段的用途,就先不要配置该字段。

2. 第 3 至 4 周:选一个有代表性的试点

试点不宜只选最配合的团队,也不应一上来覆盖全公司。优先选择一个有稳定负责人、有可识别项目边界、管理问题明确,并愿意参与复盘的团队。试点规模应足以暴露不同角色的使用问题,但不能大到无法及时调整口径。

建议同时保留一个相似但尚未采用新流程的项目作为参照。如果没有合适对照,也要记录试点期间的需求变更、人员变动和重大外部事件,避免把所有结果变化都归因于工时流程。

3. 第 5 至 8 周:运行周度流程并快速修正

每周完成提交、负责人抽查、异常解释和短复盘。复盘重点不是追问谁花了太多时间,而是检查分类是否有歧义、项目归属是否清楚、提醒是否太频繁、负责人是否真的用数据调整计划。

建议记录每次流程修改的原因。若员工频繁把记录放进“其他”,先检查类别定义是否不清楚;若负责人总是延迟确认,检查审批是否设计过重;若项目超支警报过多,重新检查基线、阈值和项目变更记录。

4. 第 9 至 12 周:评估、定版和扩大范围

试点结束时,比较上线前后的过程指标和管理结果,并单独收集员工体验。除了“是否好用”,还要问:是否发生重复录入;记录任务是否能在正常工作流程中完成;管理者有没有根据数据调整决策;哪些字段没有实际用途。

达到预期后再扩大范围,并保留持续修订机制。扩大时不要把试点规则原封不动复制给不同性质的团队。研发项目、客户交付、运维支持和行政职能的工作模式不同,统计颗粒度可以不同,但核心口径、权限边界和数据用途必须一致。

  1. 明确目标:用具体决策问题定义工时管理的首要价值。
  2. 制定口径:统一对象、时间周期、类别和例外规则。
  3. 选择试点:覆盖真实工作差异,但控制影响范围。
  4. 运行复盘:按周检查记录质量与管理动作。
  5. 依据证据扩围:根据过程与结果指标决定是否推广。

工时统计落地方案:管理层开展工时管理的落地方案案例解析

七、不同情况下的行动建议:不要把同一套规则套给所有团队

1. 如果当前主要问题是项目成本失控

优先把计划基线、项目归属、工作包和偏差原因做清楚。实际投入必须能对照原计划,也要能看到计划变更发生在何时、由谁确认。若只保存最新预算,不保留历史基线,就无法区分真实超支与计划更新。

推荐按周查看项目累计投入、剩余工作预测和变更记录。管理层应把重点放在“剩余工作需要多少资源”而非仅看“已经花了多少时间”。实际投入是历史事实,剩余工作预测才更直接影响未来决策。

2. 如果当前主要问题是团队过载

不必一开始要求任务级精细统计。先建立团队容量视图,扣除休假、支持、固定协作和不可用时间,再对照已承诺工作与未来需求。管理者需要识别并行项目过多、临时插单过频和关键角色被多项目争抢等结构性原因。

此类场景下,工时数据的目标是做容量平衡,不是计算每个人每天是否“满负荷”。对知识工作者而言,长时间保持百分之百排满,往往意味着没有留出处理突发、协作和学习的空间。

3. 如果当前主要问题是客户合同计费

合同计费要求更高的可追溯性。需要定义哪些工作可计费、哪些角色适用、记录是否需要客户或项目负责人确认、如何处理取消和返工。工时系统中的“实际投入”不应自动等同于发票中的“可计费时间”。

建议只对合同相关项目使用更细的记录与审核流程,并明确修改留痕及对账责任。全公司按最高计费要求记录,可能让大量不需要计费的团队承担额外成本。

4. 如果当前主要问题是交付延期和返工

分类应能区分需求变化、等待依赖、评审返工、缺陷修复和实际实现。只把投入按部门分组,难以找出交付链路中的瓶颈。特别要留意“等待”是否因为跨团队依赖、权限审批或环境准备造成,而不是简单把它归责给执行人员。

工时和缺陷、需求变更、交付周期等信息结合后,才更容易识别返工结构。若某类返工占比上升,应继续检查其来源:需求理解、验收口径、测试覆盖、技术债务或发布流程。不能看到返工时间增加,就直接要求团队“提高效率”。

5. 如果组织还没有统一的项目管理习惯

先把项目、工作项和负责人关系整理清楚,不建议立刻上复杂工时统计。若任务没有明确边界,员工就不知道工时应归到哪里;若项目频繁改名或重复建项,报表很难形成稳定趋势。

可以先试行项目级、周度、少量类别的轻量记录,再逐步改善项目和任务结构。工时管理不应成为掩盖基础管理缺陷的“数字化外衣”。

工时统计落地方案:管理层开展工时管理的落地方案案例解析

八、工具、权限与数据治理:让系统有用,也让使用边界清楚

1. 工具选型关注数据链路,而不只看报表样式

选型时应检查从工作对象到工时记录、再到管理报告的完整链路。员工是否能在日常任务中完成记录;负责人是否能核查异常;管理层是否能按项目和时间范围观察;历史数据能否导出、追溯和用于分析;不同组织单元是否可以配置适合的查看权限。

在中大型企业场景中,PingCode 可作为项目工作流与工时管理结合的示例进行评估,但是否适配仍需结合企业现有流程、部署要求、权限体系和数据集成方案判断。任何工具选型都应经过实际角色试用,不宜只依据演示环境中的标准流程做结论。

我通常会准备三类测试任务:一项普通任务记录;一项跨项目协作记录;一项需要修改或解释的异常记录。让员工、负责人和管理层分别操作,再检查数据是否按预期流转。这样比单看功能清单更容易发现流程断点。

2. 数据权限要基于使用目的分层

项目负责人需要看到项目投入和偏差,部门负责人需要看到团队负荷,管理层需要看到组合层面的趋势。员工个人数据的展示方式应谨慎,尤其是用于薪酬、绩效或人事决策时,应明确告知用途、访问范围和保留周期。

如果员工认为工时记录会被用于未经说明的个人监控,数据很可能失去真实性。组织应公开解释哪些数据用于项目估算与资源规划,哪些数据不会被用于简单排名,并建立必要的访问记录和纠错机制。

3. 自动化应该减少重复,而不是放大不合理流程

自动带入项目、日期、任务信息可以减少录入成本;根据角色配置默认类别,也能降低填写门槛。但自动化应允许纠正误判,并保留必要的修改记录。若系统自动把所有时间归到最后打开的项目,虽然操作更快,数据却可能更错。

上线前先把重复输入、默认值、异常提示和导出流程梳理清楚。对接财务、排期或人力系统时,要明确主数据来源与同步责任,避免项目名称、人员状态和成本口径在多个系统之间互相冲突。

4. 建立数据质量检查,而不是依赖月底人工救火

每周可以抽查少量记录,重点关注未关联项目、工作类型长期为“其他”、同一人员异常集中补录、计划基线缺失和异常原因反复使用同一选项等信号。抽查的目的应是发现流程问题,不是用小样本直接给个人定性。

数据质量规则要留有解释空间。比如,某周工时集中在一项紧急支持上,可能是业务真实发生,并不代表填报异常;相反,记录分布看起来均匀,也不一定说明数据可信。自动规则负责提醒,业务负责人负责结合上下文判断。

九、不同情况下的取舍:精度、成本、透明度与管理风险

1. 精细程度与员工负担如何平衡

更细的记录有利于项目成本归因,却需要更多时间维护;更粗的记录成本较低,却难以解释局部偏差。决策方式可以是“分级统计”:高价值或合同项目使用任务级记录,普通内部工作采用项目级或周度比例,公共协作采用有限类别。

这种分级不是标准不一,而是根据决策风险采用不同精度。前提是每种口径都有清晰适用范围,并能在汇总时识别口径差异,避免把不同精度的数据直接横向比较。

2. 透明度与隐私如何平衡

让管理者看见团队负荷,有助于发现资源风险;但开放到个人级别的明细,也可能让员工担心被监控。组织可以按层级开放数据:个人可查看自己的记录和修正历史,项目负责人查看项目投入,管理层优先看团队或项目聚合数据。

个人明细是否开放,应由真实管理需要、法律合规要求和内部制度共同决定。无论采用何种权限,数据使用目的都应透明,不能在员工以为数据用于项目核算时,突然将其用于未经说明的排名或处罚。

3. 标准化与团队自治如何平衡

完全统一有利于汇总,但可能忽视不同岗位的工作结构;完全自治则使跨团队比较失去意义。可以统一核心字段、时间口径、权限和异常治理,同时允许团队在受控范围内增加少量本地分类。

例如,企业统一项目归属和实际投入口径,研发团队可以增加返工类别,客户交付团队可以增加客户支持类别。新增类别必须解释用途,并定期检查是否仍然有管理价值,避免分类不断膨胀。

4. 追求快速上线还是先把基础治理做好

如果基础对象混乱,快速上线会让混乱更快扩散;如果等待所有制度完美再启动,方案又可能迟迟无法验证。较好的折中是先建立最小可行口径,选一个范围有限的试点,在真实使用中修正。

我会把“足以开始试点”与“足以全公司推广”分开判断。试点可以容忍少量例外,但必须能追踪例外;全面推广则需要口径稳定、责任明确、数据权限可控,并且已有证据说明填报成本可以接受。

取舍点 偏向左侧时的收益 主要代价 适合条件
更细统计 更容易追踪成本和工作结构 录入、复核和治理成本上升 高价值项目、合同计费或审计需求
更粗统计 简单易用,推广阻力较低 偏差归因能力有限 团队容量观察和趋势管理
更高透明度 责任边界和异常更清晰 员工可能产生监控感 用途公开、权限分层且可纠错
更强标准化 跨项目汇总和对比更容易 局部业务差异可能被抹平 核心字段统一,同时允许受控扩展

工时统计落地方案:管理层开展工时管理的落地方案案例解析

十、结尾:把工时从“记录工作”变成“改善工作的证据”

1. 最值得坚持的独特观点

工时管理不是让管理层更精确地知道员工每天做了什么,而是让组织更早发现计划假设和现实工作之间的差距。差距出现后,真正重要的是能否找到原因、明确责任边界、调整优先级和验证后果。

如果工时数据只用来证明人很忙,它会诱发防御性填报;如果数据能帮助团队避免重复返工、识别依赖堵点、保护关键工作时间,它才会被视为有用的管理工具。好的工时管理,最终应该减少无效协调和意外超支,而不是增加填表。

2. 下一步可以这样开始

本周先做三件事:确定一个最需要工时证据的管理问题;选一个项目团队梳理现有记录流程;统计一次月底汇总耗时、数据归属完整度和异常处理方式。暂时不要先追求全组织覆盖,也不要先设计复杂的指标大屏。

接下来用四周试行周度记录,保持类别精简,观察员工实际负担和管理者是否采取了行动。试点结束时,依据填报质量、偏差发现时间、报表处理成本和决策变化决定是否扩大范围。若数据没有改变任何管理动作,就先改目标、口径或责任链,而不是继续增加字段。

把工时统计做成管理能力,靠的不是精确到分钟,也不是把所有人都纳入同一张报表,而是建立一条可信、克制、可追溯的证据链。管理层从一个真实问题开始,才有机会把“统计工时”转化为“更好地配置时间”。

常见问题解答(FAQ)

1. 工时统计落地方案应该从哪些环节入手,才能避免变成单纯的考勤打卡?

我所在的公司准备推行工时管理,管理层希望通过统计员工投入时间,判断项目成本、团队效率和人员负荷。但我担心最后只增加了每天填报工时的任务,管理者依然不知道项目为什么延期、预算为什么超支。想请教一下,工时统计落地应该如何设计,才能真正服务于经营决策?

工时统计落地的关键,不是要求员工记录更多时间,而是建立从工作投入到经营决策的完整链路。建议按照“明确管理目标,统一填报口径,建立记录规则,试点验证,分析异常,形成改进闭环”六个步骤推进。

第一步,管理层需要先确定最需要解决的问题,例如项目成本失控、需求变更频繁、人员长期超负荷,还是部门之间资源分配不均。不同目标决定了工时数据的颗粒度和分析方式。

第二步,统一工时口径,将项目、任务、工作类型和投入时长关联起来,区分研发实施、需求沟通、缺陷修复、会议协作等活动,避免所有时间都被归入笼统的项目名称。第三步,明确记录时点和责任人,例如要求员工在当天结束前补录实际投入,项目负责人每周核对异常数据。

第四步,选择一个有代表性的项目开展两到四周试点,观察填报耗时、数据完整率和管理问题的可识别程度,再决定是否扩大范围。第五步,将统计结果与预算、进度和交付质量交叉分析,而不是只比较员工填报的小时数。举例来说,一个项目计划投入400小时,实际投入达到480小时,超出20%。

这只是一个预警信号,管理者还需要进一步判断超出的80小时究竟来自需求变更、返工、估算偏差还是临时支持。最后,为每类重要异常指定责任人、改进措施和复盘日期。只有统计结果能够触发具体行动,工时管理才不至于退化为新的行政流程。

2. 管理层如何通过工时数据判断项目成本是否超支,而不是只看员工投入了多少小时?

我发现公司有些项目看起来进展正常,但到了结项时,实际投入的人力成本却明显高于最初估算。管理层目前主要看员工填报的工时总量,却很难判断超支究竟发生在哪个阶段,也不知道应该提前多久干预。我想建立一套能够识别成本风险的工时分析方法,具体应该关注哪些指标?

判断项目是否超支,不能只看累计工时,而应将实际投入与计划基线、任务进度、交付结果和人员成本结合起来。建议至少跟踪四项指标:累计工时偏差、阶段工时偏差、单位交付投入和剩余工作量预测。累计工时偏差可以按“实际累计工时减去计划累计工时”计算;偏差率则为“工时偏差除以计划累计工时”。

例如,某项目计划在当前阶段累计投入200小时,实际已经投入260小时,工时超出60小时,偏差率为30%。如果项目完成度只有40%,这个信号通常比单纯看到260小时更值得关注,因为管理者需要核实进度落后是否与投入增加同时发生。进一步分析时,应按需求开发、测试、返工、沟通协调等工作类型拆分工时。

如果新增投入主要用于返工,应检查需求质量、验收标准和缺陷集中环节;如果主要用于频繁变更,则需要核对变更审批及其成本影响。对于成本核算,可以将不同岗位的实际工时乘以对应的标准小时成本,再加上其他项目直接成本,得到更接近经营视角的成本估算。

需要注意,计划累计工时必须根据实际进度阶段进行比较,不能拿项目进行到一半的投入直接与整个项目的总预算比较。管理层还应建立分级预警,例如偏差率达到10%时要求负责人说明原因,达到20%时重新评估剩余工作量、交付范围和资源安排。这些阈值只是可供试点的初始规则,并非适用于所有项目的行业标准。

真正有价值的不是发现项目已经超支,而是在偏差仍可纠正时找到原因并调整计划。

3. 工时统计应该如何设计,才能让员工愿意填报,同时保证数据可信?

我所在的团队之前尝试过工时填报,但员工普遍觉得工作已经很忙,还要额外记录每项任务花了多少时间,容易产生抵触情绪。还有人担心,管理层会用填报的小时数评价个人能力,于是倾向于把时间填得好看,而不是如实记录。我想知道,怎样设计制度才能兼顾填报效率、数据真实性和员工接受度?

工时数据的真实性,首先取决于制度是否鼓励如实记录,而不是取决于填报字段有多少。建议采用“低负担记录、明确用途、异常核验、禁止机械排名”的设计。对于日常研发或项目团队,可以将工时关联到已有任务,允许员工直接选择当天处理的任务并填写实际投入,避免重复输入项目名称、任务描述和工作类型。

对于碎片化支持工作,可设置适度归类的公共工作项,但要保留必要的事项说明,防止大量时间被塞进无法分析的类别。填报颗粒度也不宜过细:例如,一项持续数小时的任务通常不需要记录到每几分钟的切换,具体最小单位应根据工作类型和团队试点结果确定。

制度上应明确,工时主要用于项目成本核算、资源规划和流程改进,不应直接以谁填报的小时数最多来评判绩效。管理者可以通过任务记录、交付物、版本提交、缺陷处理记录和项目进展进行交叉核验,但这些记录只能帮助发现需要解释的差异,不能机械地等同于实际劳动时长。

试点期间,建议记录每人每天的填报耗时、按时提交率、必填信息完整率以及抽查差异率,并通过访谈识别员工认为最繁琐的步骤。例如,如果每人每天需要额外花费十分钟填报,团队有30人,按每月22个工作日计算,每月就会产生约110小时的填报成本。因此,工时系统本身也需要核算管理成本。

只有当数据能够帮助团队减少重复劳动、合理分配任务或提前识别风险时,员工才更容易理解填报的价值。

4. 企业应该如何利用工时统计发现人员负荷不均,并制定可执行的资源调整方案?

我负责的团队经常出现这样的情况:部分员工连续加班,另一些员工却有阶段性空闲,但项目负责人仍然习惯把新任务分配给熟悉的骨干。等到项目延期时,大家才发现关键人员已经承担了过多工作。我希望通过工时统计改善资源分配,但又担心只看工时总量会忽略任务难度、工作质量和不同岗位的实际差异。应该怎么分析才合理?

利用工时数据分析人员负荷,不能简单地按照谁的工时最多就给谁减少任务,而应同时考虑可用工时、任务分布、工作类型、交付风险和技能匹配。第一步,建立个人与团队的可用工时基线。

可用工时应扣除休假、法定假期及已知的必要非项目工作,并根据岗位职责确定合理的项目投入容量,而不是默认所有人的全部工作时间都可以用于项目。第二步,比较计划投入、实际投入和未来任务需求。

例如,某员工下周预计可用于项目的时间为30小时,已分配任务的预计投入却达到42小时,超出12小时,说明需要重新评估任务安排。第三步,识别负荷来源:如果超额投入来自多个项目同时争抢同一位专家,应优先协调项目优先级;如果来自反复返工,应先处理质量问题;

如果来自工作分配不合理,则可以将标准化、可拆分的任务转交给具备相应能力的成员。第四步,建立资源调整清单,明确任务、原负责人、接手人员、交接成本和调整后的交付日期,并在下一次计划评审时验证调整效果。

分析过程中,需要特别警惕工时统计的盲区:高工时可能意味着工作量大,也可能意味着任务复杂、支持职责较重或流程存在浪费;低工时也可能源于任务等待、信息不足或填报遗漏。工时数据本身不能证明个人效率高低,更不宜直接作为员工排名依据。

建议管理层每周关注团队负荷分布、关键岗位的任务集中程度、计划与实际偏差以及延期风险,并按月复盘资源调整是否减少了瓶颈和返工。工时管理最终要解决的是组织如何合理使用有限的人力资源,而不是让每个人的时间看起来同样饱满。

核心关键词

读者评论

廖
廖一凡

我们团队试过按任务填工时,最大问题不是员工不配合,而是任务拆分标准不一致。同一类工作有人记在需求下,有人记在缺陷下,月底汇总后仍要人工解释。实际落地时,统一归属规则比增加报表更重要。

康
康宁

工时数据用于预算和资源安排比较有价值,但如果直接拿来评价个人,确实容易引导大家把时间填满。我们后来把等待、返工和支持工作单独分类,才看出延期不完全是开发效率问题,也有协作环节反复确认造成的损耗。

王
王书瑶

文章提到按用途控制记录粒度,这点比较实际。不过对于跨项目频繁支援的岗位,按周填报可能仍然不够,容易遗漏短时工作。建议同时保留少量公共类别,并定期抽查记录是否能解释实际工作,而不是只看提交率。

文章包含AI辅助创作:工时统计落地方案:管理层开展工时管理的落地方案案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/588203

赞 (0)
飞飞飞飞
工时审核流程与规范:管理层工时管理落地方案关键指标
上一篇 4小时前
计划工时怎么做?管理层最佳实践:工时管理从0到1
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
