计划工时经常被当成“项目要花多少人天”的估算数字,真正进入执行后,却变成了填表、催报和月底解释偏差的负担。我更愿意把它看成一套管理约定:团队用什么口径估算、什么时候更新、偏差出现后谁来判断,以及管理层据此做什么决策。计划工时管理的目标不是让预测永远准确,而是在资源投入失控之前,尽早发现计划与现实之间的差距,并采取可验证的行动。
一、先讲核心结论:计划工时不是考勤数字,而是决策信号
1. 计划工时要回答四个管理问题
我设计计划工时机制时,首先会问它要支持哪类决策。常见答案不是“统计每个人忙了多久”,而是判断工作是否能按期完成、现有资源是否足够、变化是否需要重新排期,以及项目成本是否仍在可接受范围内。
因此,一条可用的计划工时记录至少要能回答四件事:任务准备投入多少时间,投入依据是什么,实际执行后发生了什么偏差,偏差是否改变交付范围、日期或资源安排。如果一项记录只能用于月底汇总,却不能推动任何一种决策,它更像行政数据,不是管理信息。
我的核心判断是:计划工时的价值来自偏差解释和资源决策,不来自小数点后的精度。把一个任务从 16 小时估成 15.5 小时,通常不会明显改善管理;但识别出任务依赖未确认、验收标准不清或关键人员被多个项目同时占用,往往能避免更大的延期。
2. 先把估算、计划、记录和预测分开
很多争议来自把四种不同概念混成一个字段。估算是对工作量的判断;计划工时是团队基于范围和能力安排的投入;实际工时是执行过程中发生的时间记录;完工预测则是根据已完成工作、剩余工作和风险,推断未来还需要多少投入。
| 概念 | 回答的问题 | 主要用途 | 不应被误用为 |
|---|---|---|---|
| 估算工时 | 这项工作大致需要多少投入? | 范围讨论、方案比较、初步可行性判断 | 个人绩效承诺 |
| 计划工时 | 团队准备把多少能力分配给这项工作? | 排期、资源协调、项目预算 | 实际发生时间的预言 |
| 实际工时 | 执行中投入了多少时间? | 复盘、成本分析、后续估算校准 | 工作价值或个人产出的直接分数 |
| 完工预测 | 按目前信息还需要多少投入才能完成? | 调整范围、资源和交付日期 | 最初计划的重复抄写 |
这四个概念最好分别管理。否则,团队为了让实际工时“符合计划”,会不断改写原计划;管理层看到的差异消失了,真正的计划失准却没有被学习到。
3. 成熟机制追求可解释,而非绝对准确
计划工时存在不确定性,尤其是需求探索、技术验证和跨团队协作任务。要求所有任务都精确到小时,表面上提高了精度,实际可能只是把不确定性藏进一个看似精确的数字里。
我建议管理层把关注点从“估得准不准”转向“误差是否可解释、可校准、可行动”。比如,某类任务连续几个迭代都低估 30%,说明估算模型、任务拆分或依赖管理有系统性问题;单个任务超出计划 20%,则可能只是正常波动,需要结合影响判断。

二、背景和真实场景:为什么工时表越填越多,管理却没有变轻
1. 项目变多后,局部排期容易掩盖整体超载
在人数不多、工作边界简单的团队里,负责人凭经验就能知道谁在做什么。项目增加后,同一名工程师可能同时承担产品迭代、线上问题、技术改造和临时支持。每个项目单独看都觉得投入合理,合在一起却超过个人可用能力。
这时,工时管理要解决的不是“某人每天是否填满八小时”,而是各项承诺是否互相冲突。可用工时也不等于合同工时:会议、评审、协作、学习、休假和突发支持都占用能力。把名义工时直接全部分配到项目,等于预先假设没有任何日常工作。

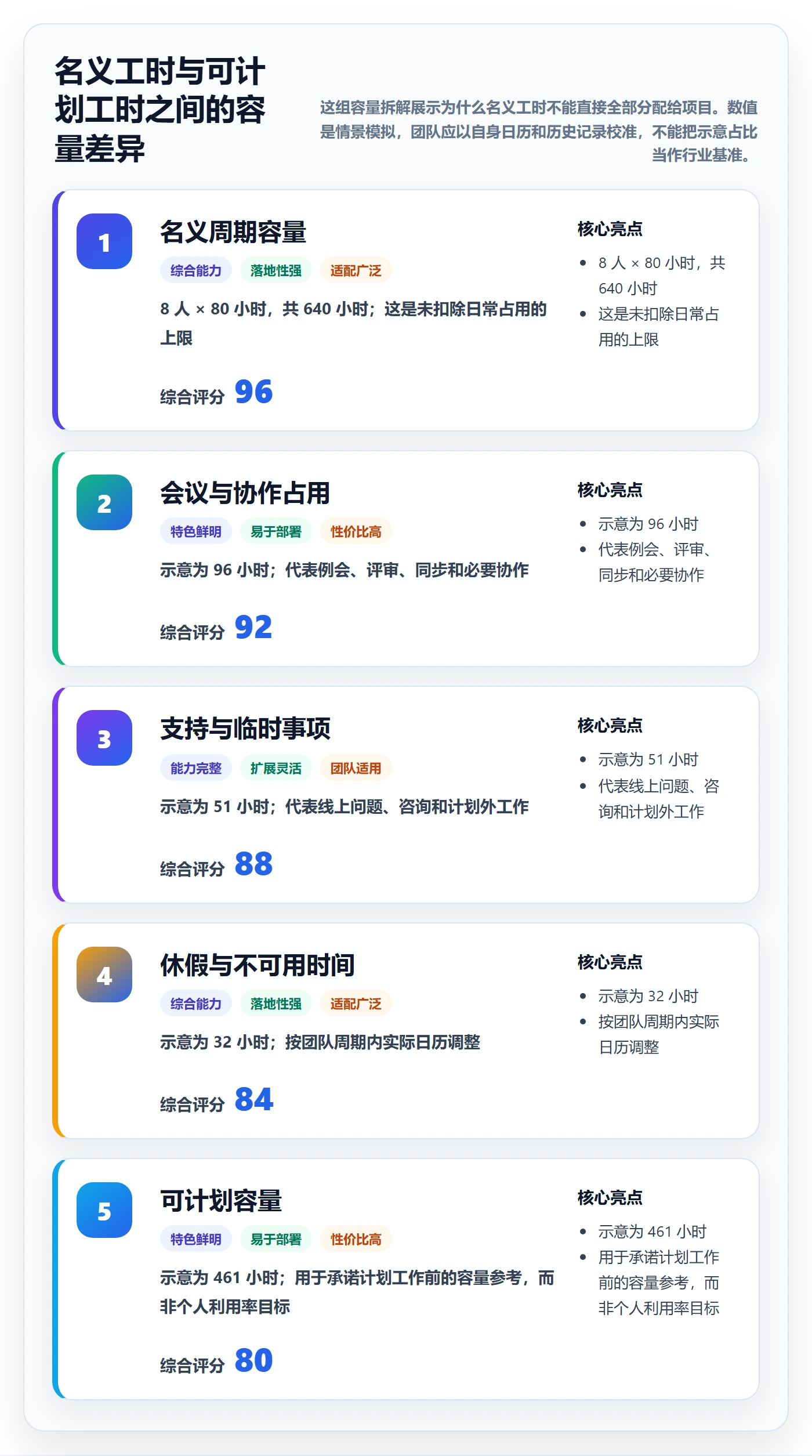

我通常先在团队层面建立容量基线,再把计划工时放进去。若某个两周周期有 8 名成员,每人名义投入 80 小时,总名义容量是 640 小时;考虑会议、支持和休假后,假设仅有 72% 能用于计划工作,则可计划容量约为 461 小时。这里的 72%只是示意参数,实际比例应从本团队历史工作结构中观察,而不是直接照搬。
2. 管理层看到“投入增加”,不一定看到“进度增加”
一种常见的异常是,实际工时不断增长,完成任务数却没有同步增加。原因可能是工作返工、等待外部依赖、需求反复变化、测试环境不可用,也可能是任务拆分方式让进展无法被及时验收。
如果只看累计投入,管理者容易得出“团队还不够努力”的结论;如果只看完成率,又可能漏掉已经消耗的大量成本。两者都不完整。需要把投入、完成状态、剩余工作和阻塞原因放在同一张判断桌面上,区分努力不足、计划失真与流程受阻。
3. 100 人以上组织更需要统一口径,但不宜统一所有细节
在中大型组织中,部门、项目和专业角色的工作方式差异很大。研发任务、实施交付、客户支持和内部治理事项,对工时记录的颗粒度需求并不相同。管理层需要统一核心定义和汇总口径,却不应强迫所有团队用完全相同的任务模板。
以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,评估时应关注它是否能把计划、任务、负责人、迭代或项目进度与工时记录关联起来,是否支持团队按约定口径查看偏差,以及数据权限是否适合组织治理。工具可以降低信息汇总成本,但不能替管理者定义“什么算计划工时”。
选工具时,我会先用一条实际管理链路做验证:一项需求进入计划、拆分任务、分配人员、记录实际投入、出现偏差、更新预测,再由负责人作出调整。若只能展示总工时,无法追溯到任务和变更原因,报表再漂亮也很难支持复杂组织决策。
4. 工时数据天然有边界,不能代替管理判断
工时只能描述投入时间,不能直接描述成果质量、复杂度、价值或协作贡献。一个人处理疑难故障可能用了两小时,却避免了数周的业务损失;另一个人填报了十小时,也不代表产出一定更多。
因此,工时数据应与交付结果、质量指标、需求变更、缺陷返工、阻塞时间等信息一并解释。它可以帮助发现异常,不能单独给个人排名或判断绩效。把记录工时变成个人监控,短期可能得到更多数字,长期往往得到更少真实信息。

三、常见误区:看似规范的做法,为什么会制造更差的数据
1. 误区一:把计划工时等同于个人绩效承诺
如果成员知道估算偏高会被认为效率低,偏低又可能被追责,最理性的行为就不是说真话,而是保护自己。有人会预留大量缓冲,有人会拆分得很粗,有人则在执行后调整计划数字,让报表看起来没有偏差。
管理层应明确工时记录用于容量规划、成本分析和估算校准,不直接等同于个人价值。若确实要讨论个人表现,应同时看工作难度、质量、职责范围、协作贡献和结果,不应从单一工时字段推导结论。
2. 误区二:要求所有任务精确到小时
精度应服从工作性质。成熟、重复、边界明确的任务可以用较细的估算;探索性强、依赖多、需求未定的任务,应先拆出验证步骤,或者用区间表达不确定性。
我常用的落地规则是:如果一项任务预计持续跨越多个工作日,且中间无法验证成果,就先检查是否拆分过粗。拆分的目的不是让工时数字更漂亮,而是让团队能更早发现假设不成立。至于记录粒度,可根据管理用途按小时、半天或工作日管理,不必所有组织都精确到分钟。
3. 误区三:用“计划工时减实际工时”判断效率
简单差值很容易被误读。实际工时少于计划,可能是任务被缩减、工作遗漏或质量下降;实际工时高于计划,可能是需求增加,也可能是返工和阻塞。没有范围和质量信息,差值本身不够说明问题。
我建议至少把偏差拆成四类:范围变化、估算误差、执行阻塞、质量返工。再判断它是团队可控因素、外部依赖还是管理决策导致。偏差分类的目的不是追责,而是让下一次计划采取不同措施。
4. 误区四:月底补填,指望报表还能还原过程
月底集中补录,记忆会发生系统性偏差:容易记住大任务,忘记零散协作;倾向把时间归到最近项目;也很难区分等待、返工和有效产出。数据虽然完整率看起来不错,准确性却未必可靠。
如果业务不要求每日填报,可以采用低频但及时的方式,例如每周固定一次,结合任务状态和工作记录回顾。管理重点是记录与事件的时间距离足够短,能说清楚为什么产生偏差,而不是每天多点一次提交按钮。
5. 误区五:把 100% 利用率当成团队目标
计划容量填满不代表团队效率高。没有缓冲的排期无法吸收线上问题、跨团队等待和紧急变更。短期利用率越高,系统越容易把小波动放大成排队和延期。
管理层应把可计划容量和缓冲容量分开。缓冲不等于闲置,而是为不确定性付出的成本。哪些团队需要较多缓冲,要看任务波动、支持负荷和外部依赖,不应简单制定统一比例。
6. 误区六:只做部门汇总,不回看任务级原因
部门月报显示“实际投入超计划 18%”,但不能说明是哪个项目、哪种工作或哪类依赖造成。过度汇总会隐藏可改进的问题;过度细化又会让管理层陷入追逐每一条记录的细节。
合理做法是建立分层查看:管理层看趋势和决策风险,项目负责人看偏差构成,执行团队看任务和阻塞。不同角色使用同一套定义,但查看不同层级的数据。

四、专业判断逻辑:从范围、容量、风险到偏差行动
1. 先确认计划对象,避免把不同工作混在一起
计划前应明确要估的是需求、项目、迭代、任务还是服务请求。若项目层只有一个总数,执行中就很难知道投入发生在哪里;若每个细碎动作都单独建任务,维护成本又可能超过收益。
我倾向采用两层结构:上层用于管理交付范围和关键里程碑,下层用于团队执行、责任分配和进度更新。任务粒度应让负责人能在合理周期内判断是否完成,同时避免把同一项工作拆成大量无独立验收价值的微任务。
2. 估算时先定条件,再给数字
估算不是脱离语境的数字。至少要写清楚范围、验收条件、已知依赖、假设、风险和不包含项。相同名称的任务,在不同的数据质量、历史代码、审批流程或协作方式下,实际投入可能完全不同。
如果需求尚未澄清,与其假装能给出精确工时,不如记录一个区间并说明降低不确定性的下一步。例如“初步判断为 24 至 40 小时;需先验证接口限制,完成验证后重新估算”。这比把 32 小时写成确定承诺更诚实,也更利于管理层决定是否先投入探索。
3. 用团队历史校准,不照抄外部比例
估算校准应尽量基于本团队可比任务,而不是拿不同组织的平均值做标尺。可按工作类型、复杂度、系统熟悉程度和依赖数量分组,回看计划与实际差异。样本量不足时,应将结论标记为初步观察,不要把小样本比例包装成稳定规律。
为避免只挑成功或失败案例,我会同时关注中位数、偏差区间和异常原因。平均值可能被少数超大型任务拉高;中位数更适合描述典型情况,但仍无法代替场景分析。历史数据最有用的地方,是指出哪类任务需要更大缓冲或更早验证,而不是提供一个万能系数。
4. 把容量和优先级一起安排
计划工时只有和可用容量相比较,才有排期意义。管理者需要知道团队在一个周期里能投入多少、哪些成员具备关键技能、哪些工作必须先完成、哪些事项可以延后。
当计划总量高于可计划容量时,不能靠要求成员“再努力一些”来解决。应在范围、日期、资源、质量风险和并行工作之间做选择。若关键角色过载,增加不具备相同技能的人员未必能缩短周期,反而可能增加沟通和交接成本。
5. 设定偏差阈值,但把阈值当作检查信号

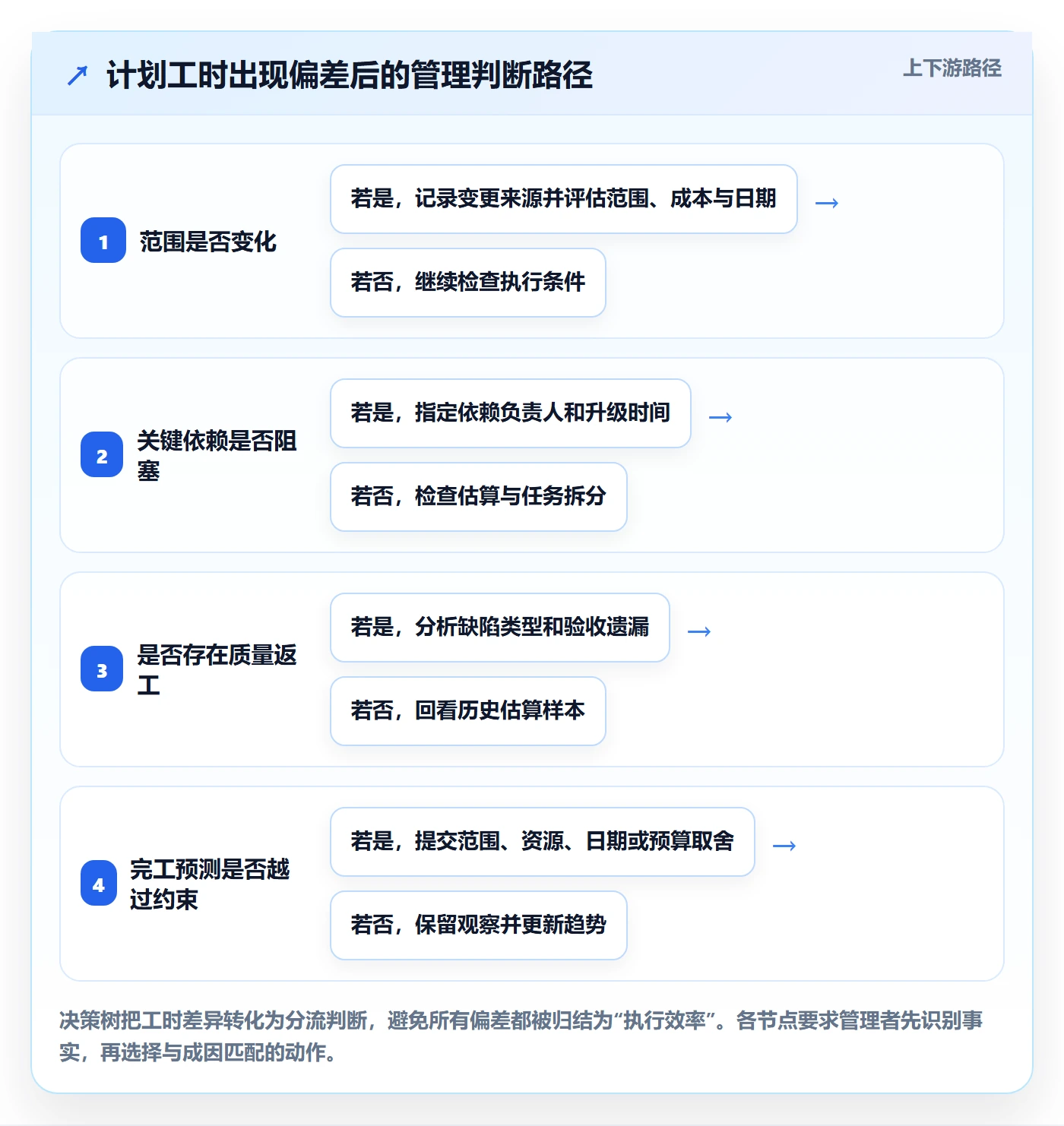

偏差阈值可以帮助负责人快速筛查,但不应自动等同于问题定性。例如,可以设定“任务剩余工作较计划显著增加”或“项目预测成本超过预算区间”时触发复核。具体数值要结合项目规模、风险和历史波动确定。
对小任务使用绝对小时数,对大项目使用比例,通常比全组织只用一个百分比更合适。一个两小时任务多出一小时,与一个两千小时项目多出一小时,管理意义完全不同。阈值的作用是触发解释,而不是证明谁做错了。
6. 用完工预测代替机械追赶原计划
一旦范围、依赖或执行条件变化,原计划可能已不再适合作为未来决策依据。此时应保留原始基线用于复盘,同时更新当前预测,说明变化原因和采取的措施。
管理层需要同时看两条线:原计划基线告诉我们最初承诺是什么,当前完工预测告诉我们在最新信息下可能走向哪里。只看原计划容易陷入“赶回数字”,只看最新预测则会失去对计划质量和变更成本的认识。
7. 设计能促成行动的例会问题
计划工时评审不应逐条询问“为什么花了这么多”。我更倾向固定问四个问题:这项工作范围有没有变化?当前剩余工作如何判断?最大的阻塞是什么?需要谁在何时作出什么决定?这四问会把讨论从解释过去引向改变未来。
如果会议结束后没有责任人、行动日期和预测更新,偏差讨论通常只是信息同步。行动可以很小,例如确认接口负责人、冻结新增范围、安排一次技术验证,关键是能在下次检查时验证是否有效。

五、具体案例与数据观察:一次计划偏差怎样变成可用的管理信息
1. 案例设定:六周交付周期中的计划与实际

下面是一个匿名化的情景案例,用于说明分析方法,不代表某个企业的公开统计。一支跨职能团队计划在六周内交付一批功能,初始计划投入 1,200 小时。执行到第四周,系统记录的实际投入为 890 小时,已验收范围对应的计划投入为 720 小时,团队预计剩余工作还需要 470 小时。
如果只拿实际投入 890 小时和初始计划 1,200 小时相比,管理层可能会认为“还没超”。但把剩余预测加上去,当前完工投入约为 1,360 小时,比初始计划多 160 小时,约高 13.3%。这时才看得出风险,而不是等到项目结束后才确认超支。
2. 先拆原因,不急于给执行团队贴标签

复核任务后发现,偏差并非单一原因:两项需求在中途增加验收范围;一个外部接口的测试环境晚于计划可用;部分任务因为验收条件不完整而返工;还有一类任务估算长期偏低。每个原因都需要不同措施。
若范围新增是主要来源,应让提出变更的一方确认优先级,并在日期、预算或原范围中做选择。若等待依赖是主要来源,应明确交付责任和升级机制。若估算长期偏低,应调整同类工作拆分方式或用历史样本修正模型。若是返工,则要检查需求澄清、设计评审和验收标准。
3. 建立一个能解释差异的偏差台账
实际操作中,台账不宜设计得过重。每条偏差只需记录任务或范围、原计划、当前预测、偏差类别、事实依据、影响、决策和责任人。管理层能够从台账看出偏差是否集中在少数原因,而不是被大量备注淹没。
| 偏差类别 | 建议记录的事实 | 管理动作示例 | 复核信号 |
|---|---|---|---|
| 范围变更 | 新增内容、提出方、批准时间、影响任务 | 重排优先级,决定替换范围或调整日期 | 变更是否经过约定的评审路径 |
| 外部依赖 | 依赖对象、原定日期、实际可用时间、等待影响 | 指定接口负责人,设定升级时点 | 等待时长是否缩短、后续计划是否更新 |
| 估算偏差 | 原估算依据、实际工作内容、相似任务样本 | 调整任务拆分或估算区间 | 同类任务后续误差是否收敛 |
| 质量返工 | 缺陷来源、返工环节、验收遗漏 | 补充评审、自动化检查或验收条件 | 返工工时和相关缺陷是否下降 |
4. 区分领先信号和结果指标
项目完工投入是结果指标,能告诉我们最终发生了什么,却很难提前挽回损失。领先信号包括需求变更频率、阻塞持续时间、未拆分的大任务数量、剩余工作持续上升、关键岗位过载等。它们未必直接等于延期,但可以让管理者更早复核计划。
我建议每个团队选少量领先信号,不要把仪表盘做成指标展览。比如每周观察未关闭阻塞的年龄、计划外工作比例、预测变化幅度和关键角色容量。如果某个指标连续多个周期变差,再结合项目背景判断是否需要调整。

5. 观察数据时避免三种统计陷阱
第一,不要把不同规模项目的偏差小时直接比较。第二,不要只看平均数而忽略样本分布和异常项目。第三,不要在任务定义变化后仍把新旧数据直接放在一起比较。指标口径一旦变化,应保留变更记录,否则趋势可能只是分类方式改变的结果。
对管理层来说,数据可信度来自口径稳定、来源可追溯和解释路径清楚。若某个月实际工时突然下降,先确认是工作减少、填报遗漏还是流程变了,再讨论效率。没有来源说明的数据图表,只能制造确定感,无法提供可靠判断。
六、落地方法:从试点到例行管理的四个阶段
1. 第一阶段:定义最小口径,先解决“怎么算”
启动时先约定计划工时、实际工时、完工预测、计划外工作、范围变更和偏差分类的定义。口径无需一开始覆盖所有边界案例,但必须让相邻团队能对同一条记录作出相近理解。
还要明确时间单位、归属方式和更新时间。例如,一个人同一周同时参与多个项目时,实际投入如何分配;会议时间是否归项目;线上支持如何记入;休假是否进入容量计算。没有这些约定,后续比较很容易变成对口径的争论。
2. 第二阶段:挑选一个有代表性的试点
试点不应只选最成熟、最配合的团队,也不应一上来覆盖全公司。我通常会挑一个有稳定交付、存在跨团队协作、管理者愿意复盘的项目,再配一个工作形态不同的团队验证口径是否过于僵硬。
试点周期要足以观察计划、执行、偏差和复盘的完整闭环。过程中记录填报耗时、缺失率、偏差解释率、预测调整频率和产生的管理动作。数据量不大时,不要急着宣布成效,先确认机制是否真正被使用。
3. 第三阶段:用模板降低启动成本
模板的目标是减少重复解释,不是替团队完成思考。字段数量要控制在能够支撑决策的范围内。下面的模板可以放入项目管理系统、共享表格或项目例会材料中,再按组织情况精简。
| 字段 | 填写说明 | 示例 |
|---|---|---|
| 工作项名称 | 写出可识别的交付对象,不用“其他工作”概括 | 完成订单状态同步接口的异常重试 |
| 范围与验收条件 | 说明完成标准和不包含内容 | 覆盖超时重试;暂不包含历史数据回补 |
| 计划工时 | 记录团队当前承诺的投入,必要时写区间 | 24 至 32 小时,接口验证后复核 |
| 估算依据 | 引用相似任务、拆分结果或已知约束 | 参考同类接口任务,并增加环境验证步骤 |
| 依赖与风险 | 列出外部输入、关键假设和不确定性 | 依赖测试环境在周三前开放 |
| 实际投入 | 按约定频率记录已发生时间 | 当前累计 18 小时 |
| 剩余工作预测 | 根据当前状态更新,不直接照抄原估算 | 预计还需 14 小时 |
| 偏差原因 | 选择范围、依赖、估算、返工等类别并写事实 | 环境晚开放两天,增加重复验证 |
| 管理动作 | 记录决策、责任人和完成日期 | 由接口负责人周五前确认稳定性 |
4. 第四阶段:固定复盘节奏,形成校准闭环
建议把复盘安排在工作仍可调整的时间点,而不只是项目结束后。短周期团队可以在每周或每个迭代中检查主要偏差;较长项目可以在里程碑和预测发生明显变化时复核。
复盘会议至少输出三类结果:已确认的事实、需要采取的动作、需要更新的计划或估算假设。若重复出现同类偏差,应把改进落实到流程和模板中,例如增加技术验证任务、调整容量缓冲或改变验收顺序,而不是每次只在会议纪要里写“下次注意”。
5. 设定试点验收指标,检验机制是否值得扩大
工时管理试点的验收不宜只看填报率。填得齐不代表信息有用。可以同时观察记录及时性、偏差原因可解释比例、预测调整是否有依据、计划会议耗时、管理动作完成率,以及团队对数据用途的理解是否一致。
指标应服务于机制改进,不宜把单一数值设成硬性个人目标。例如,偏差解释比例提高,可能说明分类更清晰;也可能只是大家更会填备注。需要抽样检查记录是否有事实支撑,才能判断质量是否改善。

七、不同情况下的行动建议:不要用同一套工时机制解决所有问题
1. 项目范围稳定、任务重复度高
这类场景适合积累历史样本,用相似任务的实际投入校准下一轮计划。可建立任务类型、复杂度和依赖条件的分类,逐步减少反复从零估算的成本。
但不要把历史平均数机械套用到每个新任务。系统环境、人员熟悉度、验收范围一旦变化,就应重新检查可比性。历史数据是参照,不是自动报价器。
2. 探索性工作多、需求尚未稳定
探索阶段不适合承诺一个看似精确的总工时。可以先设定有限的验证投入,明确要回答的问题、停止条件和验证后的决策点。例如先用一个小周期验证接口可行性,再决定是否投入完整实现。
管理层需要区分“探索投入”与“交付承诺”。前者的价值是降低不确定性,即使结论是不继续,也可能是有效结果。若只按最终交付量评价探索工作,团队会倾向回避必要验证。
3. 计划外支持和线上问题频繁
不要把所有突发工作都塞进原项目任务,以免计划外需求消失在汇总中。可单独记录支持类别、响应时间、解决时间、影响范围和投入,再用一段时间观察它对可计划容量的占用。
如果支持工作长期占用显著能力,管理层应在支持轮值、故障治理、自动化和项目承诺之间作取舍。对外仍按满容量承诺交付,内部再靠加班消化,通常只是把真实成本推迟呈现。
4. 多项目共享关键角色
先从跨项目视角检查关键角色的计划负荷,而不是让每位项目负责人分别争取资源。若某个角色同时承担多个不可中断任务,应明确优先级和切换规则,必要时减少并行工作。
资源冲突无法靠更细的工时表自动解决。管理层需要决定哪些工作先做、哪些工作延后、是否调整范围或补充能力。计划数据的作用是暴露冲突,让决策可见,而不是代替决策。
5. 成本核算或客户交付要求较强
如果工时会进入项目成本、合同结算或审计,记录口径需要更严格:明确可计费与不可计费工作、审批责任、修改留痕和数据保留期限。此时要把合规要求与团队内部估算用途区分开,避免同一字段承担互相冲突的目标。
成本核算更关注可追溯和一致,团队估算更关注未来计划质量。若组织把两者合并,成员可能因结算压力而少报或错报,导致估算学习数据失真。可以建立关联,但应清楚区分用途和权限。
6. 团队规模小、协作路径简单
小团队不必照搬大型组织的审批和报表结构。用轻量任务清单、每周容量检查和偏差复盘,通常足以支撑管理。关键是计划发生变化时,有人更新预测并明确需要谁作出决定。
如果记录维护时间已经接近管理价值,说明机制过重。删掉不能改变排期、资源、范围或成本判断的字段,比继续要求团队填写更专业。
八、不同情况下的取舍:精度、成本、透明度和控制之间如何平衡
1. 记录越细,信息不一定越真
精细记录可以支持成本分析和复杂资源规划,但也会增加填写、核对和治理成本。选择粒度时,应先明确业务决策需要多细的信息,再判断团队能否稳定维护。
如果管理层只需要每周判断项目是否超出预测区间,记录到分钟通常没有意义;如果涉及计费、审计或高风险成本控制,可能需要更严格的明细和审批。粒度不是越细越先进,而是与用途匹配才合理。
2. 统一标准与团队自主之间需要分层处理
组织层面应统一关键概念、报告口径、权限原则和数据解释规则;团队层面可以保留估算方法、任务模板和检查频率的差异。这样既能汇总,又不至于让所有工作都被同一套表单压平。
若某个团队的例外做法影响跨项目对比,就需要明确记录原因并定期评估。自主不是不受约束,统一也不是所有细节完全一致。管理层应把必须可比的内容和允许变化的内容分开写清楚。
3. 透明度要有边界,避免让数据变成监控工具
项目层面需要透明,以便识别资源冲突、延期风险和范围变化;个人层面数据则应遵循必要性原则,只向有管理职责且确实需要的人开放。团队应知道数据用于什么、不用于什么、谁能查看以及如何纠错。
透明度不足会让管理层无法发现系统性超载;透明度失控则会让成员担心每小时都被审查。两者之间的平衡,要靠清晰的用途承诺、访问权限和纠错机制,而不是一句“公司需要数据”。
4. 自动化要优先减少重复劳动,而不是自动制造精确错觉
工具可以把工时记录与任务、项目、负责人和状态关联,减少重复录入;也可以汇总计划与预测,提醒异常。然而,自动填充不代表数据真实,自动告警也不代表风险已经确认。
采用 PingCode 或其他项目管理平台时,我会重点验证:记录是否能追溯到真实工作项,计划和实际是否能分开,变更是否有留痕,权限是否可配置,报表能否按团队和项目解释。不要只看功能列表,应拿真实场景跑一遍并统计人工维护成本。
5. 指标越多,管理注意力越容易被稀释
管理仪表盘应围绕少数决策问题组织,而不是把所有可采集字段都展示出来。若一个指标连续几个周期都没有引发任何判断、行动或学习,它可能不值得持续占据视线。
可以采用“核心指标加诊断指标”的结构:核心指标用于识别计划健康度和容量风险,诊断指标在出现异常时展开。这样既能让高层快速判断,又保留项目负责人追查原因的空间。

九、工具、权限与数据治理:让流程长期运行,而不是上线即结束
1. 先画清数据流,再选择功能
在采购或配置工具前,我会先画出数据如何产生、流转和被使用:谁创建计划,谁确认估算,谁记录实际,谁解释偏差,谁批准变更,谁查看汇总。数据流画清后,才知道需要任务关联、权限控制、报表、提醒还是审批。
如果流程本身没有明确责任,工具只会让不清楚的流程运行得更快。反过来,若责任清晰但反复手工汇总,工具就可能减少维护成本。选型的关键不是功能最多,而是它能否让现有管理闭环更低摩擦地运作。
2. 权限设计遵循最小必要原则
工时信息可能涉及个人工作安排、项目成本和客户交付,不同角色需要看到的内容并不相同。项目负责人可能需要查看任务级投入,部门管理者关注容量与趋势,财务人员需要核对成本口径,普通成员则需要能查看并纠正自己的记录。
权限设计也应覆盖数据导出、历史修改和离职账号等场景。谁能修改已提交记录、是否保留修改前后版本、何时归档,最好在上线前确定。治理规则越晚补,越容易引发信任问题。
3. 数据质量需要有可执行的检查规则
可检查的质量问题包括:计划工时为空、任务已完成但没有实际记录、实际投入超过计划却没有解释、项目归属错误、重复记录、长期未更新的预测。检查结果应指向责任人和下一步,而不是只生成一份红色清单。
对于数据缺失,先区分流程设计问题、工具操作问题和管理激励问题。若成员经常不知道该记录到哪里,培训不能解决字段定义混乱;若记录会被用于不透明的绩效排名,提醒也很难获得真实数据。
4. 组织扩展时保留迁移和退出方案
试点工具或流程时,应提前明确如何导出数据、如何处理历史口径、如何切换模板以及什么情况下停止使用。管理系统一旦承载项目历史,迁移成本会逐渐增加,越早考虑可移植性,越容易避免被某一种报表结构锁定。
推广阶段还要留出反馈窗口。不同团队发现模板不适配时,应说明差异和业务理由,再判断是局部调整还是组织共性问题。把反馈机制设计进去,比要求所有人先适应再说,更有利于长期采用。
十、可直接使用的管理模板与例会清单
1. 计划工时评审模板
下面的模板适用于立项或周期计划评审。为了避免计划数字脱离条件,评审者应同时检查范围、容量和不确定性,而不是只看总小时数。
| 评审项目 | 要回答的问题 | 记录结果 |
|---|---|---|
| 交付范围 | 本次必须完成什么,明确不做什么了吗? | 范围说明及待确认项 |
| 验收标准 | 谁确认完成,依据是什么? | 可验证的验收条件 |
| 估算依据 | 参考了哪些相似工作、拆分或验证结果? | 依据和估算区间 |
| 团队容量 | 扣除会议、支持和休假后还有多少可用能力? | 容量基线和占用说明 |
| 关键依赖 | 哪些输入可能影响进度,责任人是谁? | 依赖清单及日期 |
| 主要风险 | 什么情况会改变投入、范围或交付日期? | 风险和应对动作 |
| 计划基线 | 本次批准的投入、范围和日期分别是什么? | 版本、批准人、时间 |
| 复核节点 | 何时基于新信息重新预测? | 检查日期和负责人 |
2. 周度偏差复盘清单
例会不需要逐条审查全部记录。负责人可以先看变化幅度较大、影响里程碑或涉及关键依赖的工作项,再使用以下问题快速判断是否需要管理动作。
-
当前计划范围是否仍与批准范围一致?若不一致,新增或删减内容由谁确认?
-
已投入时间和剩余工作预测是否都更新了?预测依据是进展、技术验证还是主观判断?
-
偏差属于范围变化、依赖等待、估算误差、执行阻塞还是质量返工?是否存在多个来源?
-
当前是否影响关键日期、成本上限或其他项目?影响程度能否用具体任务或里程碑说明?
-
需要作出的管理决定是什么?责任人和完成时间是什么?若本周不行动,风险会怎样变化?
-
类似偏差是否在其他任务重复出现?是否需要调整估算依据、模板、容量安排或评审流程?
3. 月度管理摘要模板
管理层摘要应控制在能引发决策的内容范围内。建议每个项目用简短段落说明状态,再用少量数据支持判断,避免用长表格代替结论。
-
计划基线:本周期批准的范围、投入和交付日期。
-
当前预测:预计剩余投入、预计完成日期及与基线的差异。
-
差异构成:主要偏差类别、影响范围和事实依据。
-
关键风险:尚未关闭的依赖、容量冲突或范围不确定性。
-
已采取行动:负责人、完成时间和当前效果。
-
需要决策:请管理层在范围、资源、日期、预算或质量之间作出的选择。
4. 设计模板时应删掉的字段
若字段无法支持估算校准、资源安排、成本核验、风险识别或审计要求,就应重新评估是否保留。常见的无效字段包括含义模糊的“工作说明”、无人使用的多层分类,以及每周都填但没有人查看的状态描述。
删字段不代表降低管理质量。更好的模板通常不是字段最多的模板,而是团队能持续、准确填写,管理者也能基于信息采取行动的模板。
十一、结尾:把工时管理从填报制度变成组织学习机制
1. 记住三个优先级
第一,先统一计划、实际和预测的概念,避免拿不同数据互相替代。第二,先管理范围、容量和依赖,再讨论偏差大小。第三,先让偏差触发正确行动,再追求更细的统计和更复杂的报表。
计划工时不是对未来的保证,而是团队在当前信息下做出的资源安排。它会随着范围、依赖和事实变化而更新。保留原始基线、说明预测变化、记录决策过程,管理层才能同时看见原来的承诺和现在的现实。
2. 下一步可以这样开始
如果目前还没有稳定机制,我建议从一个项目做起:选定口径,梳理可计划容量,挑出一个有代表性的工作流,使用轻量模板运行一个完整周期。周期结束后,不先问“大家填得够不够多”,而是检查记录是否及时、偏差能否解释、预测是否更新、管理动作是否完成。
如果这些信息确实改善了范围和资源决策,再逐步扩展到更多团队,并根据工作类型调整细节。若数据只是增加了填表时间,却没有影响任何决定,就应先减字段、改节奏或重新定义用途,而不是扩大推广。
我对计划工时管理的最终判断是:最好的机制不一定预测最准,但一定能更早暴露错误假设;最好的工具不一定展示最多数据,但一定能让管理者知道下一步该做什么。从一次真实计划开始,保留基线、及时更新预测、追踪偏差来源,并在每次复盘后改进估算和协作方式,工时数据才会逐渐变成组织可复用的经验。
常见问题解答(FAQ)
1. 计划工时应该怎么估,才能避免团队把它填成“领导想看的数字”?
我负责的项目以前要求每个人先报一个工时,再汇总成计划,结果数字看起来很完整,执行两周后却发现任务普遍超时。我想知道,计划工时到底该由谁估、按什么口径估,才能既能用于管理,又不变成考核压力?
建议由实际执行者参与估算,负责人负责拆分和校准,管理层不直接拍一个总数。先把需求拆到通常能在一至三天内完成的工作项,再统一“计划工时”的口径:只计实际投入工作的时间,还是把评审、沟通、测试也纳入;口径不一致,汇总数字就无法比较。估算时可参考相似任务的历史实际工时,并注明差异假设。
例如,一个曾耗时12小时的接口任务,这次因复用已有组件,开发估8小时、联调4小时、测试3小时,计划合计15小时,而不是笼统填“1人天”。管理层应关注估算依据和不确定性,不要把计划值直接当作个人绩效承诺。
2. 计划工时和实际工时偏差多大时,管理层才需要介入?
我看到有些任务计划8小时,最后用了10小时;也有些计划20小时,实际只用了12小时。团队如果每次有偏差都要解释,容易把记录变成负担;但完全不管,又不知道项目为什么延期。我该用什么判断标准?
不要用单个任务的偏差直接给个人定性,先看偏差是否重复出现、是否集中在同类工作,以及它对里程碑的影响。可以用偏差率=(实际工时-计划工时)÷计划工时计算;例如计划10小时、实际15小时,偏差率为50%。这不自动代表估算失误:需求变更、等待外部反馈、环境故障都可能是原因。
实操上可设置内部观察线,例如连续两个迭代中,同类任务的中位偏差超过20%,或关键路径任务预计影响交付日期时再复盘。阈值是管理约定,不是通用行业标准。复盘要区分估算偏差、范围变化和阻塞时间,再决定调整拆分方式、资源安排或需求流程。
3. 如何用计划工时发现团队产能问题,而不是把人排到满负荷?
我曾经按每个人一周40小时来排计划,表面上资源利用率很高,实际却总有任务等评审、等测试或被临时需求打断。管理层该怎样把工时计划转成可执行的产能安排?
不要把合同工时等同于可承诺产能。先按团队过去数个迭代的实际交付记录,估算可用于计划工作的容量,并单列会议、支持、休假和突发事项。比如一名成员一周名义工时40小时,常规会议与协作约8小时,支持工作平均占5小时,再预留约4小时处理波动,可计划容量约23小时。这个数应按团队实际记录校准,而不是长期固定。
排期时优先保护关键路径和必要缓冲,避免每个人都排到100%;若连续多个周期计划工时远高于实际可用容量,延期通常不是个人效率问题,而是承诺超出系统容量。
4. 管理层用什么计划工时模板,才能让估算、跟踪和复盘连起来?
我手头的表格只有任务名称、负责人和预计工时,项目结束后很难说清偏差来自哪里,也不知道下一次估算该怎么改。我想要一个字段不太复杂、但能支持管理决策的模板,应该怎么设计?
模板至少应包含:任务名称、负责人、计划工时、估算依据、计划开始与结束时间、实际工时、偏差原因、阻塞或范围变更记录。若团队刚开始规范记录,不必一次增加很多字段;先确保计划与实际采用同一计时口径,并在任务结束时记录偏差原因。示例:任务“订单接口联调”,计划6小时,依据为上次同类接口记录;
实际9小时,原因是测试环境不可用2小时、字段映射返工1小时。管理层复盘时可以把可控问题与外部等待分开,避免把等待时间误判为执行效率低。模板的价值不在字段数量,而在于下个周期能否据此修正估算、排期或流程。
核心关键词
文章包含AI辅助创作:计划工时实操方法:管理层提升工时管理效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/588184
读者评论
我们团队以前也把计划工时直接当成员工承诺,结果大家倾向于保守估算,数据反而失真。文章把估算、计划、实际和预测拆开很有帮助,但真正落地时,偏差分类和复盘责任还需要明确到人。
容量基线的思路比较实用,尤其是把会议、支持和休假从名义工时中扣除。实际执行中最难的是临时事项很难提前量化,建议再补充一套按历史数据动态调整缓冲比例的方法。
我比较认同不能只看工时差值判断效率。我们曾遇到实际投入增加但交付没有推进,后来发现主要是外部依赖等待和需求反复。若工具不能关联阻塞原因、变更记录和剩余工作,单看报表确实意义有限。
