Capacity 管理最常见的失败,不是团队不知道“谁很忙”,而是管理者把忙碌误当成可交付能力:项目计划里排满了人天,会议日历里塞满了时间,到了关键节点却仍然缺少能做决策、能处理依赖、能完成验收的人。我的判断是,Capacity 管理不是把工时填进表格,而是持续回答三个问题:未来一段时间有哪些可用能力、这些能力被哪些承诺占用、当需求变化时该如何重新取舍。本文按从口径、盘点、预测到治理的顺序,给出企业可执行的落地方案与检查清单,并用明确标注的情景模拟说明如何验证效果。

一、先讲核心结论:Capacity 管理不是排满日历,而是管理承诺

1. 把“可用时间”与“可承诺能力”分开

我建议管理者先停止用“每人每周 40 小时”直接推导项目容量。名义工时只是时间上限,不是交付能力。团队还要承担会议、支持、故障处理、招聘面试、培训、休假、跨团队沟通和临时任务;即便这些工作没有写进项目计划,也会真实占用人力。

更实用的口径是把 Capacity 定义为:在给定周期内,特定团队能够稳定投入某类工作的有效能力。它至少要带上四个条件:周期、人员范围、工作类型、能力单位。比如“某产品研发团队未来四周可用于新功能交付的工程师人天”,就比“团队容量 100 人天”更能支持决策。

核心结论是:容量管理的对象不是人,而是有技能、有时间边界、有上下文成本的交付能力。如果只算人头,不区分岗位与技能;只算工时,不扣除运维与协作;只看项目,不看团队共享负担,最终得到的容量数字往往精确到小数点,却不能用于决策。

2. 用“供给、需求、缓冲、决策”构成管理闭环

我通常把 Capacity 管理拆成四个环节。第一,算供给:团队有哪些人、能投入什么类型的工作、可投入多久。第二,算需求:项目、产品计划、运营承诺和必做事项分别需要多少能力。第三,留缓冲:为不确定工作和突发事件预留空间。第四,做决策:供需冲突出现时,明确延后什么、缩小什么范围、增加什么资源,不能让团队用隐形加班替管理者承担取舍。

这四个环节必须按同一周期滚动更新。对于变化快的团队,可以每周看近期、每月看中期、每季度看方向;对于项目节奏较稳定的组织,可以按迭代或阶段评审。关键不是开多少次会,而是每次更新都能改变一个具体决策。

管理环节 核心问题 最低可用产物 常见失真
供给 本周期有哪些有效能力可用 按团队、技能和周期拆分的供给估算 把名义工时当成可交付工时
需求 承诺事项需要哪些能力、何时需要 带优先级与依赖的需求清单 只统计项目,不统计支持与运维
缓冲 变化和突发会消耗多少空间 按历史波动设置的缓冲区间 缓冲被当成“闲置”提前分配
决策 需求超过供给时如何取舍 有责任人、期限和影响说明的决策记录 默认靠加班或临时借人解决

3. 容量管理应当服务于选择,不是服务于填表

容量数据的价值,不在于显示某个团队“利用率达到 97%”,而在于提前看见哪项承诺会挤压关键工作。假设一个团队下月的需求超过供给,管理者需要知道超出的是哪种技能、发生在哪一周、关联哪些里程碑,以及可以采用哪些替代方案。没有这些信息,单一的总量数字只是预警灯,不是解决方案。

因此,我把成熟度判断放在“决策是否改变”上:若容量评审后,优先级、范围、日期、人员配置或风险接受程度都没有变化,那么这场评审很可能只是汇报,而不是管理。

二、背景和真实场景:为什么团队看起来很忙,交付仍不稳定

1. 多项目共享人员,最容易制造虚假的可用性

在中大型组织里,人员通常不会只服务一个项目。架构师参与多个方案评审,测试人员覆盖多个版本,设计师同时支持产品迭代和市场活动,运维工程师还要处理线上告警。项目计划往往分别向这些角色“借”了部分时间,单看任何一个项目都似乎合理,合并后却可能超过真实供给。

这类问题并不一定表现为所有人都超负荷。更常见的情况是少数关键角色持续排队,其他成员却因为依赖未完成而等待。管理者如果只看团队总人天,会误以为资源够;如果进一步拆成技能、时间窗口和依赖,就会发现瓶颈集中在某一岗位或某几周。

2. 计划误差经常来自工作分类缺失

团队常把“项目工作”当成全部工作,但真实工作量里通常还有维护、缺陷处理、客户支持、合规检查、技术债治理、内部协调和临时响应。只把可见的功能需求放入计划,相当于把其他工作假设为零。结果不是这些工作消失,而是它们在计划外挤占承诺,造成延期后再被解释成“估算不准”。

我建议先把工作分成四类:已承诺交付、持续性运行、风险与突发、组织性投入。这样做不是为了把每个小时都归档,而是为了避免把稳定存在的负担伪装成偶发情况。某类工作若连续几个周期出现,就应进入容量基线,而不是继续被称作意外。

3. 不同团队需要不同容量粒度

产品研发团队常需要按角色、技能和迭代周期看能力;客户交付团队可能更关注顾问可排期时间、项目阶段和客户现场要求;运营团队需要把活动节奏、班次覆盖和突发响应放在一起;共享服务团队则要同时看需求队列、服务级别和处理复杂度。统一的管理语言有价值,但强行统一成同一张“人天表”,容易抹掉工作机制差异。

因此,组织层面可以统一字段与决策规则,团队层面则保留适合自身工作的估算方式。统一的是“如何解释容量”,不必统一成每种岗位都用同一种单位。

4. 容量偏差往往先体现在等待,而不是加班

当关键能力供不应求时,团队不一定立刻加班。更早出现的信号可能是需求排队变长、评审等待增加、返工变多、交接频繁、并行任务上升。管理者若只观察加班时长,往往发现得太晚。对于知识工作,等待与切换成本常常先于明显的工时异常出现。

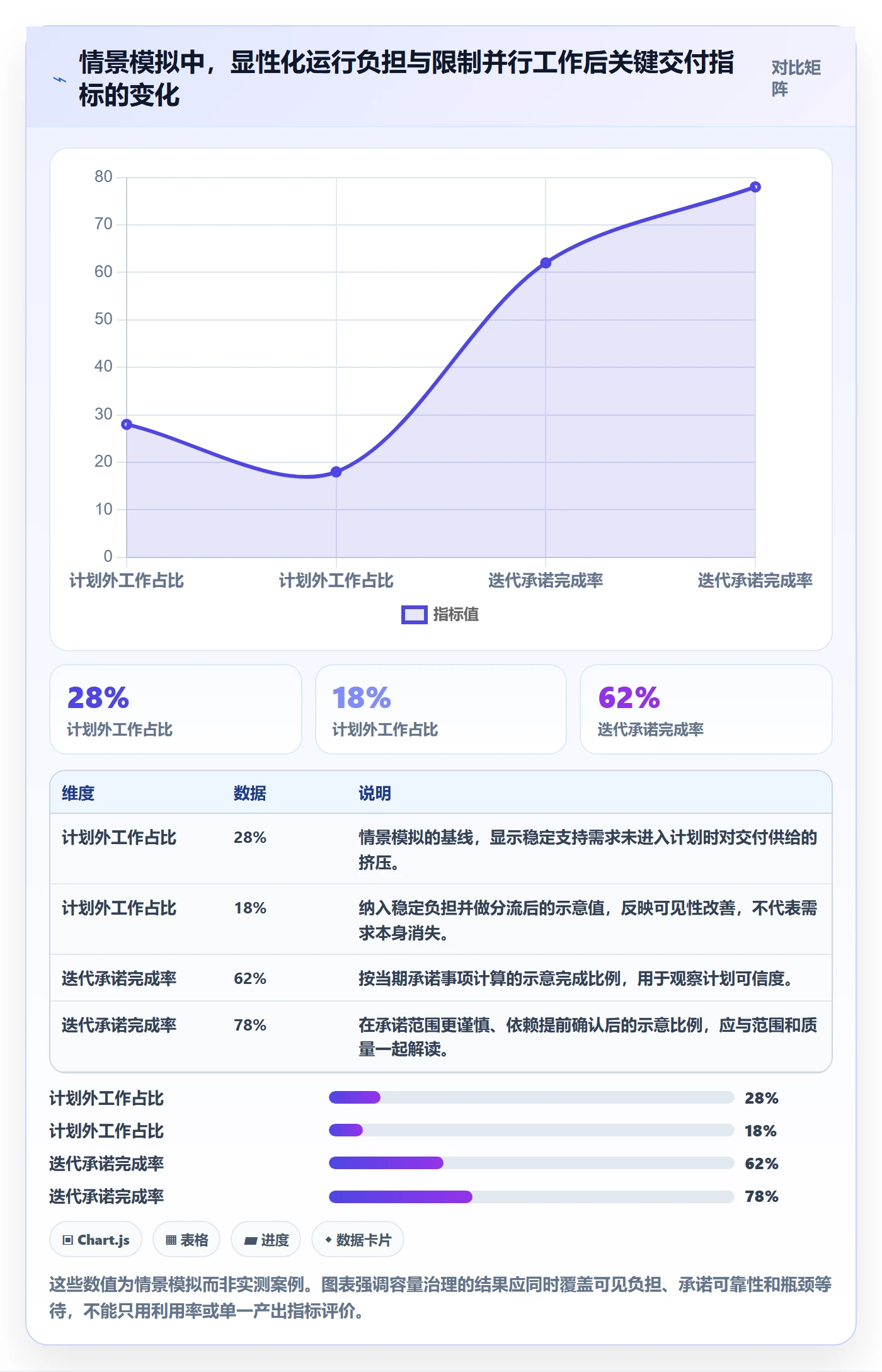

下图为情景模拟,不代表行业基准。它展示一支跨项目团队中,供给总量看似足够,但瓶颈岗位出现排队后,整体等待时间上升的可能路径。实际企业应以自己的队列和周期数据替换。

Capacity管理方法大全:企业管理者资源负载落地方案落地清单

三、常见误区:看起来精细,实际无法指导资源取舍

1. 误区一:把 100% 利用率当作管理目标

在生产线等相对稳定、工作可预测的场景里,利用率指标有明确价值;但在依赖协作、工作不确定、需求频繁变化的知识团队里,持续把每个人排到满载,通常会削弱应对变化的能力。会议延迟、需求补充、线上问题、审核意见都会占用空间,满载计划没有留下吸收波动的余地。

我不建议把“利用率高”直接解释为“管理效率高”。更应该看承诺完成情况、队列长度、延期原因和返工情况,并结合负载区间判断。利用率可以作为观察变量,但不宜单独成为团队或个人绩效目标,否则会促使团队把时间填满,而不是把价值交付好。

2. 误区二:只按人数或职位估算能力

“团队有 12 名工程师”不能说明团队能够同时完成几条工作线。不同工程师的技能覆盖、熟悉度、工作上下文与授权范围都不同。某个关键模块只有一位维护者时,团队名义上有很多人,实际的相关交付能力仍可能很脆弱。

容量盘点不必把个人能力做成精确等级排名,但至少要识别关键技能的覆盖范围、单点依赖和交接成本。团队应讨论的是“某类工作有几人能够独立承担、在多长时间内可以接手”,而不是用主观评分给个人贴标签。

3. 误区三:用年度预算替代滚动预测

年度编制与预算回答的是组织投入边界,不等于团队每个周期的可用容量。人员入职时间、项目变化、休假、关键客户需求和组织调整都可能让实际供给偏离年度计划。只在年初算一次资源,等于假设未来十二个月的需求和能力都不会变化。

年度规划适合设定方向和资源上限;月度或迭代层面的滚动预测则用于把承诺落到时间窗口。两者应当关联,但不能互相替代。尤其对项目并行度高的团队,预测要能看见未来数周的负载峰值,而不是只看季度总量。

4. 误区四:把估算精确当成预测准确

把任务拆成小时级别,并不意味着预测更可靠。若需求本身尚未澄清、依赖尚未解决、历史数据也不足,过度精细只会制造确定性的外观。估算精度应与决策阶段匹配:早期用区间和情景,临近执行再逐步细化。

我更看重估算的可校准性。团队能否记录预测与实际的差异,能否识别差异来自范围变化、等待、返工还是估算偏差,远比计划表里是否保留两位小数重要。没有校准机制,精细估算会变成无法验证的意见。

5. 误区五:把“临时借人”当作低成本解决方案

跨团队借人看起来能快速补足缺口,但新成员需要熟悉背景、流程、代码或客户语境;原团队也要承担交接和辅导成本。若只计算借调人数、不计算上手时间和原团队损失,方案会高估新增供给。

借调适用于任务边界明确、知识转移成本可控、责任人清晰的情况。若任务高度依赖隐性知识,短期加入的人可能先增加沟通负担。管理者应同时比较“借人”“缩范围”“延后其他工作”“外部采购”等选项的总成本与风险。

6. 误区六:把容量评审变成对个人的监控

容量信息一旦被用于追踪个人每小时做了什么,团队往往会调整记录方式,而不是改善交付。管理者需要的是团队能力和需求之间的匹配信息,不是让所有人持续证明自己很忙。过度细粒度的个人工时采集,还可能损害信任并产生大量维护成本。

比较稳妥的做法是按团队、岗位类别、工作类型和时间窗口汇总。只有涉及合同、计费、法定工时或特定合规要求时,才按需要采集更细的个人数据,并明确访问权限、用途和保留期限。

四、专业判断逻辑:从需求不确定性推导管理粒度

1. 先确定决策对象,再选择容量单位

容量单位不是先选一个顺手的表格格式,而是从决策问题倒推。如果管理者要决定某项目能否进入下个迭代,团队人天可能够用;如果要安排技能稀缺的测试资源,就需要按能力类型和可用时间窗拆分;如果要管客户现场交付,工作日、驻场天数和地域限制可能更重要。

我会先问:容量数据最终要支持什么决策?是承诺日期、项目优先级、人员调配、招聘计划,还是服务水平?一个字段若不能影响任何决策,就不应为了“数据完整”而强制采集。

决策问题 建议观察单位 需要补充的约束 不适合的做法
能否承诺一个迭代目标 团队历史吞吐或角色人天 需求成熟度、依赖、缺陷与支持负担 仅按名义工时线性换算
稀缺技能如何排期 技能覆盖与可用时间窗 替补能力、交接成本、关键日期 只按项目总人天汇总
是否需要招聘或外采 中长期供需缺口区间 招募周期、培养周期、需求持续性 用单月峰值直接新增编制
服务队列是否需要扩容 到达量、处理量、积压与服务时间 请求复杂度、优先级、服务目标 只看工单总数或团队人数

2. 计算有效供给时,先扣除稳定负担,再处理不确定性

一个易于启动的估算方式是:有效供给等于可排班工作时间,减去已知的固定投入,再按团队历史波动预留缓冲。这里的“可排班时间”需要先确认统计口径,例如是否包括会议、法定休假、值班和培训;不同组织如果口径不一致,跨团队比较就没有意义。

举例来说,一支 8 人团队在四周周期内名义上有 160 人天。如果计划中已知的会议、值班、休假和固定支持合计 36 人天,剩余时间是 124 人天。但这仍不是可承诺的新需求容量,还要结合历史突发量、工作依赖和技能限制。以下只是计算框架,不应直接当作通用参数:

计算项 情景模拟值 解释
周期名义工时 160 人天 8 人在四周周期的理论时间上限,按每人每周五个工作日估算
已知固定投入 36 人天 会议、值班、休假和稳定支持工作的合计示意值
初步可分配时间 124 人天 名义工时扣除已知投入后的时间余额,尚未扣除波动缓冲
建议保留缓冲 20 至 30 人天 情景模拟区间,用于吸收突发与需求变化,需由团队历史数据校准

3. 需求估算要带范围、置信度和依赖状态

容量评审中,需求不能只写“需要 20 人天”。至少还要注明估算区间、估算依据、依赖是否就绪、关键技能、目标时间窗和变化风险。对尚未澄清的工作,给出区间往往比给出单点更诚实。例如“约 12 至 18 人天,需求范围待客户确认”,能让管理者看见风险,而不是把不确定性藏在一个看似确定的数字里。

需求优先级也不应只用“高、中、低”表示。可将影响、时效、法定或合同约束、延期成本和可逆性放在一起讨论。两个都标为“高”的需求,可能一个延后一周会造成合同风险,另一个只是内部体验改善;它们不该仅凭标签争抢同一组资源。

4. 负载预警看峰值与瓶颈,不只看周期平均值

如果一个团队四周总供给 120 人天、总需求 118 人天,表面上未超载;但如果前两周集中需要 80 人天,后两周只有 38 人天,仍可能错过前半程里程碑。平均值会掩盖时间分布。管理者要至少检查周期总量、每周峰值、技能岗位峰值和依赖前置条件。

容量图最好能够标出“什么时候、哪种能力、超过多少”。若管理工具只能显示项目总工作量,无法拆到周期和角色,就需要用补充表格或明确的评审规则弥补,而不是用总量指标假装问题不存在。

5. 缓冲不是闲置,是有边界的风险承载能力

缓冲的大小应由工作波动、服务承诺和团队历史决定,而非照搬统一百分比。需求稳定、工作可替代的团队可能只需较小缓冲;线上故障多、客户请求波动大、技能集中度高的团队,则需要更大空间。开始阶段可以用过去几个周期的突发工作量估算区间,后续再按实际偏差校正。

缓冲还需要有治理规则:谁能动用、什么情况下动用、动用后哪些承诺需要调整。若缓冲只是一个没有权限边界的空白数字,管理层会把它当作随时可分配的“剩余产能”,缓冲很快就会消失。

6. 用情景预测代替单一确定答案

当需求和供给存在较大不确定性时,我倾向于准备至少三种情景:基准情景、需求上行情景、供给受限情景。基准情景回答“按当前信息大概率会怎样”;上行情景考察新增需求或范围扩张;供给受限情景则考虑关键人员缺席、依赖延迟或突发事件。管理者无需假装知道未来,但可以提前知道不同变化会触发什么动作。

情景预测并不是把所有可能性都做成复杂模型。对于小团队,一张表列出关键假设、影响范围和应对动作就足够。复杂模型若不能改变取舍,只会增加维护成本。

五、案例与数据观察:一支百人以上组织如何从“人很忙”转向可承诺

1. 先说明案例边界:这是实施情景,不是公开统计

下面的案例使用一家假设的 120 人产品研发组织,说明落地时如何找出容量问题。数字是为展示计算逻辑而构造的情景模拟,不是任何企业的真实业绩,也不代表行业平均水平。组织包含产品、研发、测试、设计和运维支持团队,存在多个项目共享人员、日常缺陷处理和跨团队依赖。

这类组织适合将 PingCode 作为项目与研发协作数据的承载示例:它面向中大型企业及 100 人以上组织,可用于串联需求、计划、任务、缺陷和交付过程中的协作信息。容量治理的关键仍然是口径、责任和取舍机制;工具能降低信息分散与重复维护的成本,但不会自动替管理层决定优先级,也不能凭空创造可用能力。

2. 第一步:把项目计划外的工作显性化

假设组织原先只统计产品需求和项目任务,未单独计入缺陷修复、线上支持、技术债和内部协作。团队复盘后发现,过去四个迭代里,计划外工作每个迭代都持续出现。管理者于是把工作分为“承诺交付、运行维护、突发响应、组织投入”四类,并要求每类工作记录团队级别的数量或时间区间。

这个动作的价值不在于要求所有人精确打卡,而是确认哪些负担具有稳定性。若运行维护持续占用团队能力,就应纳入基线供给模型;若突发响应偶尔激增,则应保留缓冲并定义升级规则。把这两类工作混在一个“计划偏差”标签里,管理者就无法区分结构性超载与偶发波动。

3. 第二步:识别总量之外的技能瓶颈

在情景中,组织按团队总人天看似供需接近,但进一步拆分后发现,测试自动化和系统架构评审集中在少数人员身上。相关工作经常在开发完成后才排入队列,导致测试与评审成为后置关口。团队并不是缺少所有类型的人力,而是缺少特定能力在特定时间段的供给。

管理者采取的措施不是立即要求所有人兼任,而是先划定可转移的工作边界:哪些任务可以通过文档和结对降低单点依赖,哪些任务必须由资深人员负责,哪些可以调整顺序提前评审。随后再评估培养、招聘或短期外部支持的成本。

4. 第三步:建立容量评审的输入与输出

情景组织将每月容量评审控制在 60 分钟左右,前提是会前资料已经更新。会前由项目负责人提交未来四至八周的关键需求、估算区间、依赖和优先级;团队负责人确认有效供给与固定负担;运营或交付负责人补充支持队列和已知风险。会上不逐项朗读任务,而是集中讨论供需缺口与取舍。

会后必须留下四类决定:确认承诺、暂缓事项、范围调整、风险接受。每项决定都要有责任人和复核时间。如果会议结束后,所有需求仍保留原优先级、原范围和原日期,那就说明团队没有真正解决冲突,只把风险留给执行者。

5. 情景数据:从计划超载转向显式选择

下表中的前后变化是情景模拟,目的是展示可能采用的观察指标,不是保证收益。组织通过纳入稳定运行负担、限制并行工作、调整优先级和提前处理依赖,减少了计划外挤占。判断效果时,不能只看“排入计划的需求数”,还要同时观察延期、返工、等待与突发工作承担情况。

观察指标 调整前情景值 调整后情景值 解读
计划外工作占团队时间 约 28% 约 18% 主要变化是把稳定支持工作纳入计划,而非让支持需求消失
关键岗位平均等待时间 约 9 个工作日 约 5 个工作日 提前暴露评审与测试队列,并调整工作顺序后,等待有所下降
迭代承诺完成率 约 62% 约 78% 承诺范围更谨慎、依赖更早确认,完成比例上升不等于产出总量必然增加
跨项目并行中的未完事项 约 46 项 约 31 项 限制同时启动的工作,减少了等待中的在制事项,但需要更严格的优先级管理

Capacity管理方法大全:企业管理者资源负载落地方案落地清单

6. 工具选择要看数据能否进入决策链

工具评估时,我会检查需求、工作项、负责人、周期、依赖、估算和状态能否形成可追踪关系;还会检查团队能否按角色、项目和时间窗看到负载,以及管理层能否从异常回到具体事项。若数据需要在多个表格、聊天记录和系统之间重复抄写,容量评审就会被维护成本拖垮。

以 PingCode 作为示例时,可以重点验证项目与研发工作项是否能形成连续的协作记录、团队视图能否满足容量评审、权限和字段配置是否符合组织治理要求。不要只看演示界面,也不要把“支持某功能”当作实际可用。建议拿真实的团队样本做一轮试点:选一个有共享角色的团队,覆盖一个完整计划周期,检查数据维护时间、负载识别速度和决策记录完整度。

如果组织已有稳定的项目管理平台,不必为了容量管理单独引入新系统。先确认现有系统能否表达技能供给、周期负载、非项目工作和供需决策;能用配置解决,就不要重复建设。反之,如果工具只记录任务状态,无法支持跨项目负载与计划窗口分析,再评估补充能力。

六、落地方案:从四周试点到组织级机制

1. 第一步:确定试点边界与管理问题

不要一开始就要求全公司统一容量模型。选择一个具备代表性的团队或交付单元,优先考虑存在共享资源、多个并行承诺或持续支持工作的团队。试点前写清楚要解决的问题,例如“减少关键岗位等待”“提高下个迭代承诺可信度”或“识别未来两个月的技能缺口”。问题越具体,越容易判断试点是否有效。

试点边界还要明确时间周期、参与角色和数据范围。一个周期通常不足以判断趋势,但足以测试字段和评审流程;多个周期则更适合校准预测偏差。不要把试点变成工具验收或工时填报项目,先证明管理机制能否改善决策。

2. 第二步:定义统一口径和数据字典

组织至少应明确以下口径:统计周期、容量单位、有效供给、固定负担、计划外工作、缓冲、需求优先级、承诺完成和延期原因。字段越多不一定越好,重点是不同团队对同一字段有相同解释,并能在决策时复用。

建议用一页数据字典说明字段定义、填写人、更新时间、允许值和使用目的。对估算区间,要说明区间表达的是范围不确定性还是置信程度;对延期原因,要区分需求变化、依赖等待、技术风险、供给缺失与估算偏差。定义不清时,跨团队汇总会产生看似可比、实际不可比的数据。

3. 第三步:建立团队供给基线

团队负责人先梳理未来一至两个周期的名义供给,再扣除已知固定投入。固定投入包括休假、值班、稳定支持、例行会议、培训和组织性任务。没有可靠历史数据时,不必伪造精确值,可以先用区间,并标记哪些数据来自排班、哪些来自团队估算。

接着识别技能覆盖。建议把能力分成团队能独立承担、需资深人员协助、目前存在单点依赖三档,并记录相关工作类型和替补情况。这个清单用于发现脆弱性,不应用于给员工排名或决定个人价值。

4. 第四步:清理需求池,避免把愿望当承诺

需求进入容量评审前,应具备明确的结果、优先级、期望时间窗、负责人、估算区间和主要依赖。信息不完整的需求可以保留在候选池,但不能与已准备好执行的承诺混在一起。管理者若允许每个项目都把未澄清需求排进计划,容量模型会被大量虚假确定性污染。

对于需求变化频繁的团队,可以设置准备就绪门槛。例如范围未确认、关键审批未完成、外部依赖无负责人时,只做粗粒度预测,不进入短期承诺。门槛不应变成官僚流程,而要聚焦那些确实会改变工作量和开始时间的条件。

5. 第五步:做供需对比并提前触发取舍

供需对比不要只汇总总人天。至少按团队、关键技能、时间窗口和优先级查看负载,找出需求峰值和供给薄弱点。出现缺口时,先确认它是总量不足、技能不足、时间错配还是依赖未就绪;不同原因对应的解决方案不同。

建议把行动选项按可逆性和成本排序:先调整顺序、缩小范围或拆分阶段;再讨论跨团队支援、外部支持和人员培养;最后才决定增编或改变长期组织结构。这个顺序不是一刀切,而是提醒管理者,永久增加供给之前要先证明缺口具有持续性。

6. 第六步:建立固定节奏与例外机制

容量治理需要稳定节奏,但无需过多会议。团队层面可以每周更新近端变化,月度或迭代评审处理中期承诺,季度规划讨论能力建设和编制方向。若有重大客户事件、合规要求或线上故障,则通过例外机制快速升级,不必等到下一次常规会议。

例外机制应明确触发条件和决策权限。例如某关键里程碑预计延误超过约定阈值、某稀缺技能连续数周超载、突发支持挤占已承诺工作时,项目负责人需要向谁升级、在多长时间内获得取舍决定。没有决策时限,团队只能自己吸收冲突。

7. 第七步:用预测偏差校准模型

每个周期结束后,不要只问“为什么没完成”,还要对照当初的供给、需求和假设。预测偏差可以分为供给变化、范围变化、依赖等待、突发工作、估算偏差和质量返工。不同原因需要不同纠正动作:供给变化要更新排期,范围变化要治理变更,依赖等待要调整协作机制,估算偏差则需要改善拆分和历史参照。

避免把所有偏差都归因于执行不力。若团队经常在计划后新增工作,问题可能是需求入口没有控制;若某类依赖反复迟到,问题可能在跨团队承诺;若同一岗位长期成为瓶颈,问题可能是技能结构和工作顺序。复盘要把系统因素与个体因素分开。

8. 第八步:建立最小可用的落地清单

  • 明确容量管理要支持的一个核心决策,并写出成功判断标准。
  • 选定试点团队、统计周期、责任人和数据范围。
  • 定义名义供给、固定负担、计划外工作、缓冲和需求优先级。
  • 按团队、技能和时间窗口检查供给,不只看项目总人天。
  • 将支持、运维、缺陷、合规和组织性投入纳入可见工作类型。
  • 对需求记录估算区间、依赖状态、目标时间窗和变化风险。
  • 设定供需冲突的决策人、升级路径与答复时限。
  • 每个周期比较预测与实际,并分类记录偏差原因。
  • 检查容量数据是否被用于不适当的个人监控或绩效排名。
  • 在试点结束时决定继续、调整、扩展或停止,不以工具上线代替效果评估。

七、不同情况下的行动建议:按团队工作机制选择方法

1. 产品研发团队:限制并行,先处理依赖与关键岗位

产品研发的容量问题通常不是简单的人数不足,而是需求变化、研发依赖、测试排队和关键技能集中共同作用。建议把需求按迭代或阶段看,团队历史吞吐可作为预测参照,但必须同时检查范围变化和质量问题。新团队或需求形态变化较大的团队,不要直接套用旧周期数据。

如果工作经常卡在评审、测试或发布环节,应把这些环节纳入容量视图。减少同时启动的工作,往往比要求每个岗位提高利用率更有效。对于单点模块,要用结对、文档和轮值逐步降低风险,不能把培养工作当作“有空再做”。

2. 客户交付团队:把现场约束和技能匹配放在前面

客户交付团队的容量不只是顾问人天,还要考虑客户时间窗、地域、资质、行业经验、项目阶段和现场工作安排。同一位顾问的空闲时间,未必能满足某个项目的能力要求;若忽略差旅和交接,排期会出现纸面可行、实际冲突。

这类团队应以项目阶段和可用日期为核心,提前处理客户依赖与验收条件。短期峰值可以通过调整启动时间、拆分阶段或外部合作解决;若需求峰值具有季节性,需提前规划培训和合作伙伴,而不是每次靠临时调人。

3. 运营和支持团队:用队列、到达量和处理能力管理波动

运营与支持工作往往由请求驱动,任务到达量不稳定。只看已分配工作会低估尚未进入处理的队列,只看工单数量又无法反映复杂度。建议同时观察请求到达量、处理量、积压、首次响应时间、解决时间和复杂度分布,再决定排班与缓冲。

对于需要覆盖服务时段的团队,排班覆盖是硬约束;对需求集中时段,应考虑轮班、交叉培训和升级分流。不要只用月度平均量安排人力,因为平均值可能掩盖高峰时段的服务风险。

4. 共享服务团队:优先建立入口、分级和服务规则

设计、数据、法务、财务或架构等共享团队,常被多个业务单元同时请求。若没有统一入口与优先级,团队会不断被直接消息打断,最终谁催得急谁先做。容量机制应让需求进入同一队列,并按业务影响、风险、时效和工作量分级。

共享团队可以约定服务类别和响应窗口,但不应把服务级别承诺写成无条件保证。需求方要提供足够信息,服务团队则要透明展示排队和风险。当队列持续超出合理范围,应讨论减少低价值请求、扩大自助能力或调整团队供给,而不是让成员无限加班。

5. 高度不确定的新业务:采用区间和阶段性承诺

新业务没有稳定历史数据时,容量预测应以区间、假设和阶段性验证为主。先安排小规模探索,明确关键假设和退出条件,再根据学习结果调整投入。早期计划若精确到每个任务的小时数,容易把探索工作误装成确定性项目。

管理者可把投入分成探索、验证和扩张几个阶段,每个阶段设定可观察的结果与下一步决策点。这样既保留调整空间,也避免因为不确定而完全不做计划。

6. 快速增长的组织:先统一决策语言,再推进系统化

组织快速扩张时,团队之间常出现口径不一、岗位变化快、跨部门需求增加等问题。此时不宜先追求一套庞大的资源管理系统。先统一周期、供需字段、优先级规则和冲突升级路径,再选择合适的系统承载;否则工具会把不一致的流程规模化。

可以先在组织层面建立轻量的能力视图,关注关键岗位、未来缺口和重大承诺;团队内部再用适合工作特征的单位做细化。只有当数据维护成本可控、决策使用频繁后,再扩展字段和自动化。

八、不同情况下的取舍:容量治理没有一个通用最优解

1. 精细预测与快速响应之间的取舍

预测越细,越有利于识别局部冲突,但维护成本也越高,且容易产生虚假精确。需求稳定、交付依赖多、资源稀缺的工作值得细化;变化快、探索性强的工作更适合用区间和短周期复核。管理者应按决策价值分配预测精度,而不是要求所有事项同样精细。

若精细数据无法影响范围、日期、人员或优先级,继续细化通常没有收益。反过来,如果一个小小的技能缺口就能导致重要里程碑延误,则有必要精细到岗位和周次。

2. 高利用率与抗波动能力之间的取舍

提高利用率能减少表面闲置,但会压缩吸收突发与协作的空间。对工作稳定、替代性高的团队,可以采用较紧的排期;对故障响应频繁、依赖复杂或需求变化快的团队,应保留更大的缓冲。缓冲不是低效率,而是为变化付出的保险成本。

判断缓冲是否过大,不应只看空闲时间,还要看其是否减少了延期、加班、返工和客户风险。若缓冲长期未被使用且服务水平稳定,可以逐步校准;若缓冲被持续挤占,则可能说明供给不足或工作分类不完整。

3. 内部培养与外部招聘之间的取舍

内部培养适合长期存在、能通过实践转移的能力缺口,但需要导师时间和学习周期;外部招聘适合需求持续、技能市场可获得且业务影响足够大的缺口,但存在招聘周期、融入成本和编制承诺。短期项目峰值未必足以支持永久增编,长期单点依赖也不能靠临时借人掩盖。

作决定时,应比较缺口持续时间、培养周期、岗位稀缺程度、业务风险和新增人员的上手时间。若能力需求只在短期集中出现,可考虑分阶段投入或外部支持;若缺口反复出现并影响核心交付,才更有理由调整长期人才结构。

4. 统一平台与团队自治之间的取舍

统一平台有利于跨项目查看负载、沉淀决策和减少信息孤岛;团队自治则能保留符合工作实际的流程。过度统一会让团队为了填字段而绕开系统,完全自治又会导致组织层无法识别共享资源冲突。

较稳妥的边界是:组织统一关键定义、权限、安全要求和决策结果;团队可以选择适合自身工作的估算单位、更新节奏和执行视图。某项目管理平台是否合适,最终要看它能否支持这条边界,而不是功能列表是否最长。

5. 个人级数据与团队级数据之间的取舍

个人级数据有时是排班、合规或合同核算所必需,但对多数交付容量决策而言,团队或能力类别的数据已经足够。采集粒度越细,隐私与治理责任越大,也越容易把管理对话从系统瓶颈转向个人解释。

若确需个人级数据,应明确目的、访问范围、保存期限和纠错机制;若数据只为观察团队负荷,就优先做汇总和最小化采集。容量管理的目标是改善供需匹配,不是建立对每个人的全天候观察。

九、指标与复盘:用结果、过程和风险共同判断

1. 建立分层指标,避免单一数字绑架决策

我建议把指标分为三层。结果层观察承诺完成、交付周期、延期和质量;过程层观察在制工作、等待、需求变化和计划外工作;风险层观察关键技能单点、负载峰值、缓冲消耗和依赖逾期。三层指标一起看,才有机会分辨是供给不足、工作流不畅,还是需求治理失效。

指标不要越多越好。每个试点选三到六项能够改变决策的指标即可,并写清口径、数据来源和复核频率。指标若没有明确负责人和行动规则,通常只是仪表盘装饰。

指标类别 可观察指标 适合回答的问题 解释时的限制
结果 承诺完成率、交付周期、延期率、返工率 计划是否可信,交付是否稳定 需同时看范围与质量,不能只追求完成比例
过程 在制工作数、队列等待、需求变更、计划外工作占比 工作堵在哪里,变化从哪里进入 不同工作类型之间不能简单横向比较
风险 关键技能覆盖、负载峰值、缓冲消耗、依赖逾期 未来哪些承诺可能受到影响 风险指标是预警,不等于实际损失
治理 冲突决策时长、决策记录完整度、数据更新时间 组织是否能及时完成取舍 速度不能替代决策质量与公平性

2. 复盘预测偏差时,分辨“供给错”与“需求变”

如果计划工作量持续低于实际工作量,不能马上认定团队估算能力差。先检查需求是否在计划后扩张,支持负担是否被漏算,依赖是否造成重复劳动,质量问题是否引发返工。只有在范围和工作条件相对稳定时,估算差异才更能反映估算本身的问题。

复盘时最好同时记录当时的假设和实际变化。没有假设记录,团队事后容易用新信息批评旧决策;有了假设,才能判断当时预测是否合理,以及模型应该如何调整。

3. 注意指标被目标化后的行为变化

一旦把利用率、完成数量或估算准确率直接绑定个人绩效,团队可能减少登记支持工作、拆分任务以增加计数,或避免接手不确定工作。指标本来用于发现系统问题,却可能成为被优化的目标。管理者应关注指标诱发的行为,而不仅是数字走势。

更安全的做法是把指标用于团队诊断和资源决策,配合定性复盘,不把单一数字作为个人评价依据。若必须用于绩效管理,应经过充分沟通,明确适用范围,并设置防止指标游戏化的反向检查。

十、最终落地判断:什么时候扩展,什么时候先停下来

1. 适合扩展到更多团队的条件

当试点团队已经能够稳定更新供给和需求,冲突可以在明确权限内完成取舍,数据维护成本可接受,预测偏差开始被系统性解释,并且管理层确实使用结果调整承诺时,可以考虑扩展。扩展时先复制定义和治理原则,不要机械复制所有字段与流程。

组织还应确认跨团队依赖如何进入容量模型。若每个团队各自优化,却没有共享依赖和关键资源视图,局部容量改善可能只是把等待转移到别的团队。扩展前可以先挑选一条端到端价值流,验证上下游是否能共同使用供需信息。

2. 应当调整而不是继续加码的信号

如果字段填写率很高,但管理决策没有变化;如果团队花大量时间更新数据,却仍然靠私聊临时调人;如果指标被用于解释个人忙闲而非处理瓶颈;或者不同团队对同一字段理解完全不同,都说明机制需要调整。此时继续增加仪表盘和自动化,可能只会让低质量数据传播得更快。

可以回到最初的问题,删掉不能支持决策的字段,重画需求入口,明确决策权限,并重新培训负责人。若试点的管理问题本身已不存在,也可以结束试点,不必为了维护一个流程而继续投入。

3. 下一步行动:先做一张供需图,再开一次取舍会

如果企业还没有容量管理机制,我建议本周就选一个团队、一个周期和一个具体问题开始,不要先做全组织调研,也不要先采购工具。用一张简明视图列出团队有效供给、固定负担、已承诺需求、关键技能和风险缓冲;把未来四至八周的峰值标出来,再请有决策权的人决定哪些承诺优先。

我对 Capacity 管理的独特判断是:真正成熟的组织,不是把每个人排得更满,而是能更早看见承诺之间的冲突,并把取舍留在管理层,而不是留给一线靠加班消化。下一步先校准口径、显性化计划外工作、识别一个真实瓶颈,再用预测与实际的差异改进模型。容量管理不是一次性算出答案,而是一套让组织在变化中仍能负责任地承诺的机制。

常见问题解答(FAQ)

1. Capacity管理中,团队利用率应该控制在多少才算健康?

我以前一直把团队利用率做到90%以上当成管理成果,直到连续两个迭代出现延期,才发现高利用率并不等于高产出。现在我更想知道,Capacity到底应该怎样计算,才能区分“资源被安排满了”和“团队真正有交付能力”呢?

Capacity管理最容易踩的坑,是把可排班工时直接当成可交付工时。比如一个5人团队,每人每周工作40小时,理论产能是200小时,但扣除会议、沟通、支持、环境等待、请假和突发问题后,真正可用于计划交付的时间通常只有120至150小时。若仍按200小时排任务,计划从一开始就是虚高的。

我在实际落地时,会把容量拆成三层:合同工时、有效工时、承诺工时。合同工时是考勤口径;有效工时是扣除固定会议、行政事务和历史平均中断后的时间;承诺工时则是在有效工时基础上,再预留10%至20%的风险缓冲。

以5人团队为例:200小时合同工时,扣除固定事务35小时、支持类工作25小时,得到140小时有效工时;再预留15%缓冲,最终承诺容量约为119小时。判断是否健康,不建议只看利用率,而要同时看延期率、返工率和突发工作占比。

一个较实用的观察区间是:承诺容量利用率保持在80%至90%,突发工作占比低于15%,迭代延期率低于10%。如果利用率达到95%,但返工率从8%升到18%,这通常不是团队效率高,而是排期已经失去弹性。我的判断标准是:稳定交付优先于满负荷排班。

对于研发、设计、客服等工作波动较大的团队,宁可少承诺10%至15%的容量,也不要把所有空闲时间提前填满。真正健康的Capacity,不是让每个人都没有空档,而是遇到紧急需求时仍然有调整空间。

2. 如何计算包含会议、请假和临时需求的真实团队容量?

我试过用“人数×工作日×8小时”的公式做资源计划,结果每次排期都显得很充裕,但项目执行到第二周就开始积压。请问哪些时间必须从Capacity里扣除,临时需求又应该怎样用数据估算,而不是凭感觉预留?

建议采用“基准容量减损耗,再扣除已知占用,最后保留风险缓冲”的计算方式,而不是直接使用名义工时。公式可以写成:可承诺容量=人数×工作日×日标准工时-固定损耗-已知占用-风险缓冲。固定损耗包括例会、1对1沟通、培训、值班、版本发布和日常管理。

例如一个6人团队,一个月有20个工作日,名义容量为960小时。固定会议和管理占用120小时,客户支持平均占用90小时,已批准请假48小时,历史突发需求平均占用72小时,最后再按10%有效容量预留风险缓冲,实际可承诺容量大约是567小时,而不是960小时。

我建议至少连续记录4至6周的时间分布,再决定损耗比例。可以建立一张简单的分类表: 固定会议:通常每周重复,按日历直接统计;支持与救火:按过去4至6周平均值统计,并观察峰值;请假与培训:按已确认计划扣除;跨团队等待:单独记录,因为它不一定消耗工时,却会影响交付周期;

返工:不要隐藏在原任务中,否则会误判团队产能。在一次排期复盘中,我把临时需求从“感觉大概占20%”改成按历史数据计算,发现前4周突发工作分别占有效工时的9%、14%、22%和11%,平均值是14%,但发布周峰值达到22%。

因此普通周按15%预留,发布周按20%至25%预留,排期准确率明显高于全年统一使用10%的做法。最关键的判断是,不要把所有损耗都用一个固定比例解决。固定会议适合按实际日历扣除,突发需求适合用滚动平均和峰值修正,跨团队等待则应该通过依赖管理解决。

否则你可能看起来预留了容量,实际上只是把流程问题掩盖成了“效率损耗”。

3. 多个项目同时争抢同一批人时,Capacity管理应该如何确定优先级?

我遇到过几个项目都说自己是重点项目,产品、研发和数据团队却只有一套核心资源。以前我们靠负责人开会争论,最后通常是谁声音大谁先拿到人。有没有一种更客观的分配方法,既能保护关键项目,也能避免资源长期被单个项目占满?

多项目资源冲突不能只靠“项目重要性”排序,因为所有项目都会被定义为重要。更有效的做法,是把项目价值、时间约束、延误损失、资源稀缺度和不确定性放进同一套评分框架,再进行容量分配。

我实际使用过一个五项评分法:业务价值占30%,硬截止日期占25%,延误成本占20%,客户或合规影响占15%,资源匹配度占10%,每项按1至5分打分。计算后,再把资源分成三类:核心资源优先保障关键路径,通用资源按项目得分分配,稀缺专家采用“短时段预约”而不是整月锁定。

例如项目甲综合得分4.6,但需要一名只熟悉特定架构的专家;项目乙得分4.1,却可以由三名普通工程师完成。若单纯按项目分数分配,甲可能占用专家全部容量;更合理的方案是给甲分配专家每周16小时,给乙分配通用工程师,并为甲设置技术决策窗口。这样既保护高价值项目,也避免把稀缺资源变成单点瓶颈。

可以用以下方式做资源分配对比: 按负责人争取:决策快,但容易形成资源黑洞,项目间反复抢人;按项目平均分配:表面公平,但会让关键路径项目和低价值项目都变慢;按价值与瓶颈联合分配:先保障高价值项目的关键路径,再限制单项目资源上限,通常更稳定。

我建议为单个项目设置资源占用上限,例如普通项目不得长期占用某类稀缺技能超过该技能总容量的50%,除非有明确的经营或合规理由。同时保留10%至15%的共享缓冲,用于处理跨项目故障和高优先级事项。判断资源分配是否有效,不要只看项目是否拿到了人,而要看关键资源的等待时间、项目切换次数和延期损失。

一次分配后,如果同一专家每周在4个项目之间切换,表面利用率可能达到95%,但实际交付效率往往低于只服务2个项目的80%利用率。资源管理的目标不是让资源看起来很忙,而是减少无效切换,让稀缺能力集中在最值得完成的工作上。

4. 企业应该如何把Capacity管理落到系统和每周管理动作中?

我见过不少企业买了资源管理系统,录入了人员、项目和工时,却仍然无法回答“下个月谁会过载、哪个项目会延期”。我想知道,Capacity管理到底应该建立哪些最小数据字段和固定会议机制,才能真正用于决策,而不是变成一张没人维护的表?

Capacity管理落地不应该从复杂报表开始,而应该从三个能直接影响决策的问题开始:未来4周哪些人会过载,哪些项目容量不足,哪些工作正在占用稀缺技能。围绕这三个问题,系统至少需要维护人员可用时间、技能标签、项目需求、任务工时、时间区间、优先级和实际投入这几类数据。

我建议先做一个4周滚动视图,而不是一开始就做全年精细预测。每周固定更新一次,形成“本周校准、未来两周调整、第四周预警”的节奏。最低管理机制可以分为三步:周一核对人员可用容量和请假变动;周三检查关键资源是否出现过载或等待;周五比较计划工时与实际投入,修正下一周的估算系数。系统字段不宜过多。

一个可执行的最小版本包括:人员、岗位或技能、每周可用小时、已分配小时、项目优先级、任务开始和结束日期、任务状态、实际投入小时、阻塞原因。若工具要求每个人每天填写大量细项,维护成本很快会超过管理收益。对大多数团队来说,任务级别的周工时记录已经足够发现容量趋势,不必强迫所有人记录到每15分钟。

我在评估某项目管理平台时,最关注的不是甘特图是否漂亮,而是它能否回答四个问题:计划容量和实际容量是否能并列比较;请假和非项目工作能否自动扣除;一个人同时参与多个项目时能否看到总负载;资源冲突能否追溯到具体任务和时间段。若只能展示任务数量,不能展示小时数或百分比,通常不适合做Capacity决策。

预警阈值也要分层设置。个人未来一周负载超过100%属于立即处理,连续两周超过90%属于重点关注,低于60%则要确认是否存在任务未录入、等待依赖或技能错配。项目层面如果关键角色负载超过85%,且关键路径没有缓冲,就应提前调整,而不是等到延期后再追责。

最终验收标准不是系统里有多少数据,而是管理动作是否发生。连续4周后,如果团队能根据容量预警提前调人、拆分任务或延后低优先级需求,说明机制已经产生价值;如果每周只是更新报表,却没有任何排期变化,问题通常不在系统功能,而在于组织没有把Capacity数据纳入项目承诺和优先级决策。

核心关键词

读者评论

薛
薛嘉宁

我们之前也把支持和故障处理排除在项目计划外,结果每个迭代都像是估算失准。按工作类型回看几轮实际投入,确实比先定一个通用缓冲比例更有用。

刘
刘静怡

按技能看容量很必要,但团队规模小的时候,人员和技能信息很容易对应到具体个人。文中提到按团队汇总,我觉得还可以补充说明数据谁能看、多久更新一次,避免盘点变成个人监控。

王
王梓萱

借人不一定能马上增加产能,这点很符合实际。想知道文中建议的供需评审里,需求优先级由谁最终拍板?如果没有明确责任人,数据做得再细也可能只是把冲突展示出来。

文章包含AI辅助创作:Capacity管理方法大全:企业管理者资源负载落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/588032

赞 (0)
飞飞飞飞
工作负载实操方法:企业管理者提升资源负载效率的最佳实践方法与模板
上一篇 10小时前
负荷最佳实践:企业管理者资源负载最佳实践,常见问题
下一篇 10小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
