资源负载超负荷,通常不是“大家不够努力”,而是组织把超过可用产能的承诺,压进了同一段时间。一个团队表面上排满了任务,实际可能同时被需求变更、跨部门等待、关键岗位单点依赖和重复汇报拖慢。我的判断是:处理超负荷的第一步不是催进度,也不是马上加人,而是先把需求、产能、优先级和依赖关系放到同一张可核验的图上,再决定砍什么、延什么、补什么。本文从识别信号、核算负载、重排工作,到跟踪结果,拆解一套管理者可以落地的全流程;
文中的案例数据均为情景模拟,用于演示判断方法,不代表任何企业的实际统计。
一、先讲核心结论:超负荷不是加班问题,而是供需失衡问题
1. 先区分“工作很多”和“负载超限”
团队忙碌不等于资源超负荷。一个团队可能任务数量很多,但工作类型稳定、依赖少、节奏可控,仍能按期交付;另一个团队任务看起来不多,却被临时插单、反复审批和关键人员等待切碎,产能反而被大量消耗。管理者要观察的不是任务总数,而是承诺工作量与有效产能之间的差距。
我建议把“负载”定义为:某个角色、团队或关键技能在一个明确时间窗口内,已承诺工作所需的有效人时,除以该窗口内可用于交付的有效人时。公式可以写成:负载率=计划投入人时÷有效可用人时×100%。它不等于个人忙碌程度,也不等于考勤时长,更不能单独用来评价员工绩效。
如果一个测试岗位未来两周有 72 小时需求,而扣除会议、支持和值班后只有 60 小时可用,那么负载率是 120%。这不是“这个人要更专注”就能解决的问题,而是组织至少需要减少 12 小时承诺、调整期限、借用能力或改变交付方式。
2. 超负荷治理的核心是做取舍,而不是做更漂亮的排期
排期表可以把冲突藏起来,也可以把冲突暴露出来。若所有工作都被标成“高优先级”,项目经理再怎么调整日期,也只是把压力从一张表转移到另一张表。真正有效的资源管理,必须让决策者回答四个问题:哪些结果最重要,哪些工作可以延后,哪些依赖必须提前解除,哪些能力短缺无法靠加班弥补。
我通常把处理动作分为四类:删减需求、调整顺序、改变交付范围、增加或重配能力。优先级越高的动作越靠前。新增人力不是默认答案,因为新成员需要熟悉上下文,短期内可能增加协作负担;临时加班也不是免费产能,它通常把成本延迟到缺陷、疲劳、离职风险和后续返工里。
3. 负载指标必须和交付结果一起看
负载率本身不是成功指标。若团队通过减少质量检查把负载降下来,交付风险可能反而上升;若负载长期低于 50%,也未必意味着管理良好,可能是需求输入不足、审批过慢或关键能力未被合理分配。我的建议是至少同时看负载、交付、流动和质量四类信号。
| 观察维度 | 建议指标 | 它回答的问题 | 使用时的边界 |
|---|---|---|---|
| 负载 | 角色负载率、关键技能缺口小时数 | 承诺是否超过可用能力 | 估算精度不足时,以区间而非单点值呈现 |
| 交付 | 承诺完成率、里程碑偏差天数 | 排定的工作是否按预期兑现 | 不要把需求变更导致的延期全部归咎于执行团队 |
| 流动 | 在制工作量、等待时间、阻塞时长 | 工作卡在执行、审批还是依赖环节 | 平均值可能掩盖少数严重阻塞,应同时看高分位数 |
| 质量与人员 | 返工率、缺陷逃逸、加班时长、休假积压 | 当前产出是否以透支质量或人员为代价 | 单一指标不构成绩效结论,需结合工作情境解释 |
负载率超过 100% 是明确的供需冲突信号,但 85% 到 95% 是否危险,要看任务不确定性和响应性工作比例。稳定、可重复的后台处理可以接近满载;面对客户故障、需求频繁变化或外部依赖的团队,则必须保留缓冲。组织追求的不是每个人始终满负荷,而是关键承诺可兑现、突发事件有承接空间。

二、背景和真实场景:为什么资源冲突总在临近交付时才爆出来
1. 企业通常先看到延期,后看到真正的瓶颈
资源冲突并不总是以“人手不够”的形式出现。它可能表现为一个项目的开发已完成,却等测试;测试排上了,却等环境;环境好了,业务负责人又临时要求补一批验收场景。管理者往往在里程碑临近时才看到延期,而此时真正的瓶颈可能已形成数周。
一个常见链条是:销售或业务提出需求,项目负责人承诺日期,职能团队按各自计划接单,关键岗位同时参与多个项目,依赖关系未显式记录。等到某个节点需要设计、架构评审、数据分析或测试时,才发现同一个人已被四个项目占用。表面上每个项目都有计划,组合起来却不可执行。
对中大型企业,尤其是 100 人以上的组织,冲突还会被组织边界放大。团队各自维护表格和状态,负责人对“本团队完成了什么”有记录,却不一定知道上游输入何时到位、下游团队是否有容量、需求优先级是否发生变化。信息分散使资源问题变成发现问题的延迟问题。
2. 资源不只是人头,还包括技能、时间和决策能力
用“总人数”判断团队产能,经常得出错误结论。十名工程师不等于十份可互换的产能:有人熟悉核心系统,有人只能处理特定语言;有人负责技术评审,有人承担线上轮值;有人每周有固定时间用于合规或客户支持。缺少关键技能时,增加普通人手未必能缩短关键路径。
资源至少要拆成四层:人员数量、技能组合、可用时间、决策与审批带宽。项目卡住可能是缺少执行者,也可能是等待一位架构负责人确认方案,或等待财务、法务、信息安全等角色完成评审。后者不是“再给团队两个人”就能消除的。
管理者应把资源单位从“某某有空吗”升级为“某类能力在什么时间窗口可用”。例如,不问“数据团队忙不忙”,而问“未来三周,具备某项数据建模能力的人可投入多少小时,已承诺事项有哪些,能否由其他成员接手”。问题越具体,决策越少依赖印象。
3. 多项目并行会制造看不见的切换成本
任务被分散到多个项目,会让每个项目负责人都觉得自己只占用一点资源,但个人一天中可能需要在需求澄清、故障跟进、评审和交付之间反复切换。切换成本不是简单的会议时长,还包括重新加载上下文、重新确认决策和等待他人响应。
因此,排期不能只把任务工时加总,还要识别并行工作量。对一个关键岗位来说,同时推进六件工作,常常不如先后完成三件工作。若所有任务都处于“进行中”,管理者看到的是忙碌,用户看到的却可能是没有一件真正完成。
我会先检查团队的在制工作量,再追问每项工作为何不能暂停、交接或集中处理。减少并行度不一定减少长期工作量,但常能提高完成速度,让交付更早释放价值,并降低因半成品堆积带来的管理成本。

三、常见误区:看似在提效,实际可能扩大超负荷
1. 把加班当成永久产能
短期加班可以应对明确、有限且有截止日期的峰值,例如一次性迁移窗口或紧急合规任务;它不能成为长期计划的基础。如果连续数周都需要超时才能完成承诺,问题通常在容量、范围或优先级,而不是员工缺少责任心。
加班时数上升,也可能暂时让进度图变好看,但质量成本会滞后出现:审查变浅、文档欠账、交接不完整、故障处理变慢。若只追踪本周交付,不跟踪后续返工和人员恢复时间,管理者会把成本误判为零。
我的判断标准是:加班必须有明确触发原因、结束日期、风险负责人和恢复安排。如果这些信息说不清,就不应将加班计入常态产能,也不应把按期交付归功于“管理效率提升”。
2. 把所有人的可用时间都按 100% 排满

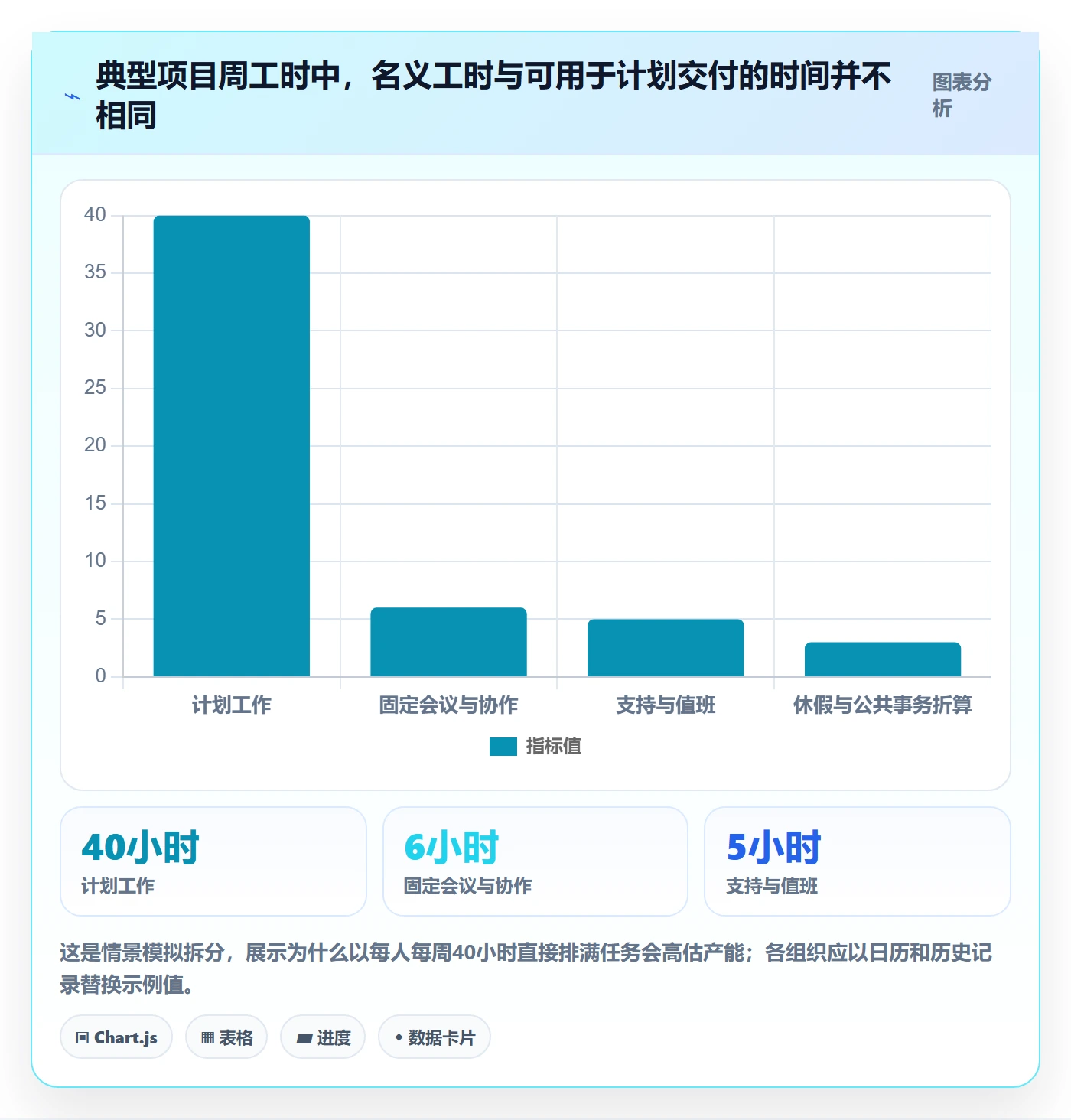

每周 40 小时是工时口径,不是 40 小时纯交付时间。沟通、计划、评审、支持、培训和上下文切换都是组织运行成本。更重要的是,计划本身有误差:任务规模、依赖时点和需求范围在执行前不可能完全确定。
若管理者把每个人每小时都分配给具体任务,日常小故障就会推翻计划;团队为了保住承诺,只能把缓冲藏进加班、任务估算或质量检查里。看起来资源利用率很高,实际上系统没有吸收波动的能力。
缓冲并非“闲置”。它是应对工作不确定性、跨团队等待和突发事件的容量保险。缓冲的具体比例不宜凭口号设定,应根据过去数周的支持工时、需求变更和阻塞记录来校准。
3. 只数人数,不识别关键技能与依赖
“再找两个人支援”听起来直接,但如果瓶颈是核心系统知识、审批权限或某个不可替代的专业技能,新增人员不一定能立即接手。新成员还需要培训和代码、流程、客户背景等上下文,短期可能增加原有人员的辅导负担。
新增资源更适合工作可拆分、任务边界清楚、知识可以转移的场景。若工作高度耦合,优先动作可能是降低范围、解除依赖、安排知识交接或将并行项目错开,而不是扩大团队。
4. 用利用率或忙碌度给个人排名
个人利用率适合做容量规划的输入,不适合单独作为绩效排名。若把“看起来很忙”作为奖励信号,员工可能倾向于多接任务、延迟暴露风险,团队也会出现“谁有空谁被塞活”的不公平分配。
更危险的是,利用率高并不一定意味着价值高。某角色可能花大量时间参与无决策的会议;另一个角色利用率略低,却通过一次设计评审避免了后续数周返工。管理者应结合产出价值、质量、协作贡献和风险控制,而不是把可见工时等同于贡献。
5. 项目状态看起来正常,就认定资源没有问题
项目管理工具里的“绿色”状态常常滞后于真实风险。团队可能还没正式报延期,但关键任务已经持续等待;项目负责人可能把风险留在个人笔记里,直到无法掩盖时才升级。状态颜色只能作为提示,必须由可追溯的工作项、依赖、预测日期和阻塞原因支撑。
如果组织依靠周报才发现瓶颈,说明信号更新频率可能不够。对于短周期、高不确定工作,可以每日观察阻塞和在制工作;对于稳定、长期项目,按周更新可能足够。不是所有团队都需要高频填报,关键是风险出现后,决策者能否在下一次承诺前看到。
四、专业判断逻辑:从需求入口一直追到交付结果
1. 先划定资源核算的边界与时间窗口
核算开始前,先确定对象是个人、角色、团队还是跨团队能力池;再确定窗口是本周、未来两周、季度,还是某个里程碑。窗口过短,容易被日常波动干扰;窗口过长,预测准确度下降。对交付节奏较快的团队,我通常先用未来两至六周做滚动观察,再根据工作周期调整。
边界还包括纳入哪些工作:已承诺项目、维护支持、缺陷处理、内部合规、培训和固定协作都应有清晰口径。只把“项目任务”纳入计划、把支持工作当成额外事项,会系统性低估负载。
需要说明的是,工时估算没有必要追求虚假的精确。早期可以用区间,例如 12 至 16 小时,并标注信心程度。决策时,比起“精确到 13.5 小时但没人相信”,一个透明的范围更有用。
2. 用可用产能而不是名义产能做分母
可用产能可以从名义工时开始,依次扣除休假、固定值班、必要会议、管理职责和稳定的支持工作。若某团队历史上每周平均有 20% 的时间用于线上支持,就不能再把这 20% 当作可随意排给项目的空白。
我建议区分两类工作:可计划工作与不可预测工作。可计划工作进入任务排期;不可预测工作根据历史区间预留容量。若某类临时事项反复出现,它就不再是真正的意外,应该进入基线产能模型。
用实际数据修正计划时,不要简单按“平均工时”回填。平均值会被少数异常周拉高或拉低。可以同时观察中位数、上四分位数和高风险周,了解常态与波动边界;对样本量小的团队,则明确标注估算置信度。
3. 先按关键角色找瓶颈,再看团队平均值
团队总产能充足,不代表关键角色不超负荷。假设研发团队总共有 400 小时可用产能,但需要某项资深评审能力的任务累计 44 小时,而该角色只有 30 小时可投入,局部负载已达到约 147%。平均值会掩盖这类瓶颈。
我会用“能力,需求,时间”三维视图查找冲突:需要什么技能、什么时间发生、由谁具备。它比按姓名列任务更适合中大型组织,也有助于识别知识集中、备份不足和交接风险。
当瓶颈是单一关键角色时,管理者要判断它究竟是临时尖峰还是长期结构问题。临时尖峰可以错峰、减少审查范围或延后低优先级工作;长期结构问题则需要培养备份、调整流程、改变架构,或重新设计岗位责任。
4. 将任务优先级转成明确的资源决策
优先级不能只写在需求标题旁边。它必须能改变资源分配:更高优先级事项获得容量时,低优先级工作要么暂停,要么缩小范围,要么更改日期。若一项新工作被插入,却没有任何旧承诺退出,组织就只是把超负荷往后推。
我建议建立一个轻量决策表,至少记录业务价值、截止约束、延迟代价、依赖风险、工作量区间和决策人。评分不必过度复杂,重要的是让“为什么先做它”可以被解释,而不是依赖职位高低或谁最后一次催得更急。
| 决策条件 | 优先动作 | 适用判断 |
|---|---|---|
| 法规或合同截止明确,延迟代价高 | 保护关键路径容量,明确其他工作退出项 | 不能只给新任务加优先级,必须同步改动原承诺 |
| 价值较高,但截止日期可协商 | 拆分可交付范围,分阶段兑现价值 | 先交付最小可用结果,避免等待全部功能完成 |
| 价值不清楚,依赖和成本都未确认 | 先做短时澄清或验证,不直接承诺完整交付 | 用小规模探索减少错误投入 |
| 重复出现的支持与维护工作 | 纳入稳定容量,或投入根因治理 | 不能持续把重复工作当作临时插单处理 |
5. 结合流动指标判断问题发生在哪个环节
如果负载率很高,但工作交付速度没有同步提升,应检查在制工作量、等待时间和阻塞时长。高负载加高在制,往往意味着并行过多;高负载加长等待,可能是依赖或审批瓶颈;负载并不高但周期很长,则要查任务是否频繁被打断、范围是否反复变化。
在敏捷或持续交付环境中,吞吐量、周期时间和在制工作量可以帮助管理者判断系统流动;在阶段式项目中,则要结合关键路径、里程碑偏差和资源冲突日志。指标可以不同,但判断思路相同:不要只问“谁忙”,要问工作在系统中的哪里停住了。
我不会把单一的产能模型强加给所有团队。产品探索、运维支持、企业项目实施和职能部门的工作结构并不一样。统一的应是数据口径和升级规则,不是每个岗位都采用同一种工时模板。
五、从发现到恢复:资源负载超负荷全流程

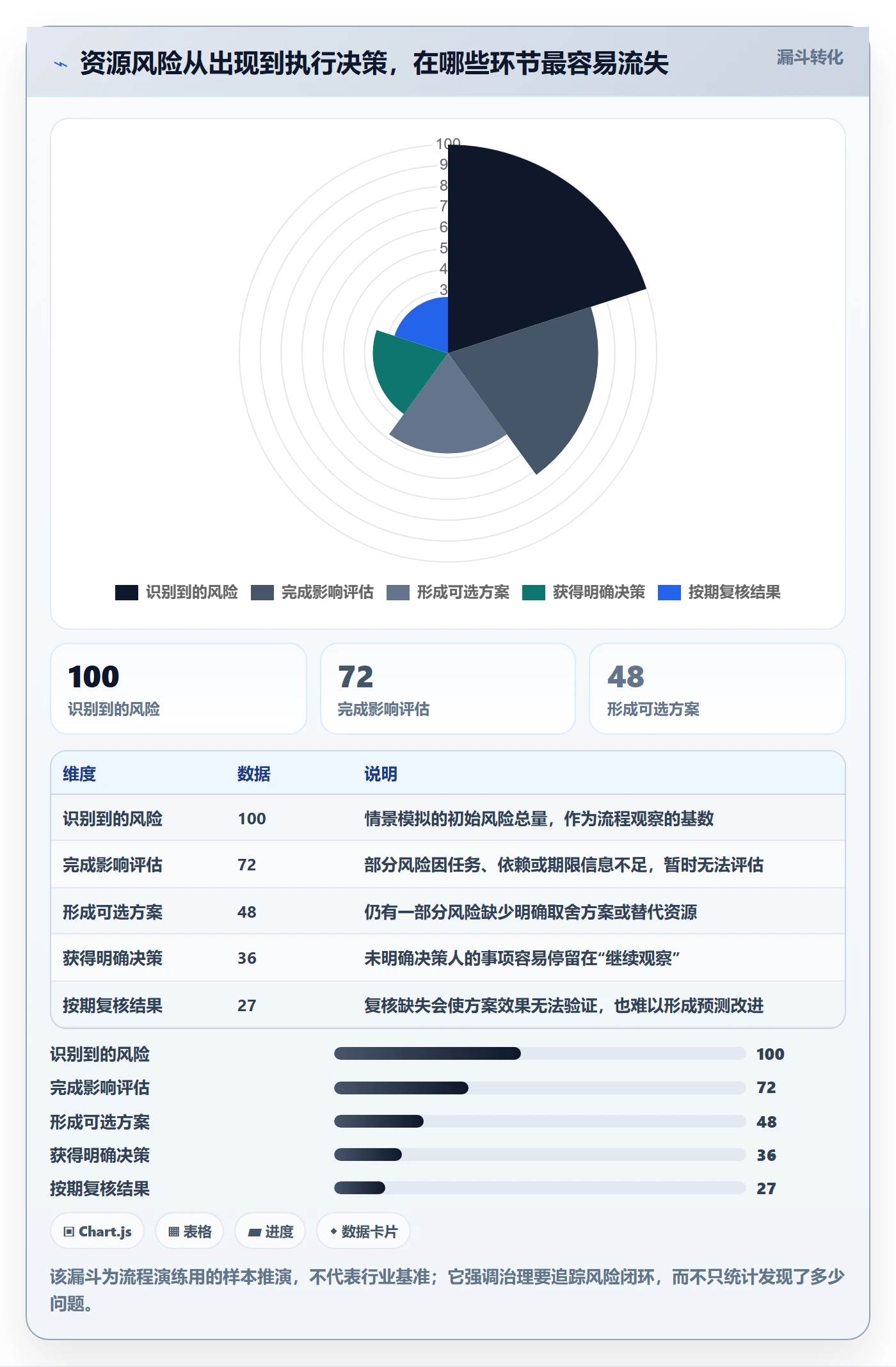

1. 建立信号:把风险从月底提前到排期时发现
第一步不是制作复杂报表,而是定义什么情况需要被看见。可作为预警的信号包括:关键角色负载连续两个周期超过核定阈值;未来里程碑缺少可用人员;在制工作持续增长;阻塞超过约定时长;加班或临时插单连续上升。
阈值应按团队性质设置。例如,高度稳定的后台流程可以承受较高计划负载,而客户响应和探索型研发需要更大缓冲。阈值不是自动判定谁做错了,而是触发一次资源复核:计划假设是否仍成立,是否有新增事项,是否需要调整承诺。
建议记录信号出现时间、识别来源、受影响角色和可能影响的交付。这样可以回看组织是“问题本身严重”,还是“发现得太晚”。在不少团队里,减少两周的发现延迟,比把单个工时估得更准更有价值。
2. 统一输入:需求、任务、负责人和依赖必须能关联
当需求分散在邮件、聊天、表格和不同系统里,管理者很难确认一个人的计划到底包含多少承诺。资源治理不要求所有团队立刻使用同一种流程,但至少要有共同字段:工作对象、业务优先级、负责人或角色、预计工作量区间、计划时间、依赖、状态和变更原因。
如果企业使用某项目管理平台,可将需求、任务、缺陷、里程碑和人员计划建立关联;如果暂时没有平台,先用结构统一的共享表也可以。关键不在工具名称,而在是否存在重复数据、是否有人维护、是否能从任务追到承诺来源。
对于超过 100 人的组织,分散表格通常会逐步暴露版本冲突、口径不一致和跨团队可见性不足。此时可以评估集中化管理能力,但要先明确流程和指标定义。把混乱流程原样搬进软件,只会更快地产生混乱数据。
3. 核算可用容量:按角色和时间窗口做滚动预测
把工作清单与实际日历对齐,按周或按迭代观察每个关键角色的需求和可用时间。预测可先从区间开始:任务大约需要 8 至 12 小时,信心中等;依赖尚未确认,最早开始时间存在风险。这样比只有日期、没有容量依据的计划更诚实。
遇到范围不确定的工作,可以设定探索额度,例如先投入两天澄清技术方案,再决定后续排期。探索阶段要有退出条件,避免“先研究一下”无限扩张成没有边界的长期工作。
容量预测应滚动更新,而不是在季度启动时一次性做完。需求变化、休假、线上事件和人员调动都会改变可用产能。管理者要让计划版本可追溯,区分原始承诺、当前预测和已批准的变更。
4. 找出瓶颈和冲突:按关键路径而非平均分配处理
识别所有超过阈值的角色后,继续判断这些超载是否影响关键路径。两个团队都超过 100%,但一个团队的工作可延后,另一个团队卡住监管交付,管理顺序显然不应相同。瓶颈优先级应结合业务影响、期限刚性、替代能力和依赖传播范围。
对每个冲突,至少写清四项:冲突发生的时间、受影响的交付、可替代人员或方案、最晚决策时间。若“最晚决策时间”已过,资源方案即使纸面上可行,也可能无法赶上目标日期。
跨团队依赖要有明确的输入条件和承诺时间。不要只记录“等待某团队”,应说明等待什么、负责人是谁、延迟会影响哪些任务、何时升级。这样才能区分对方没开始、输入不完整、需求变化,还是容量确实不足。
5. 做资源决策:删、缓、拆、借、招各有边界
删,适用于价值不足、重复建设或当前不再支持业务目标的工作。删除要有明确决策人,不能让任务无声地挂在计划里。
缓,适用于价值仍在但时间约束可协商的事项。缓不是简单改日期,应同步告知受影响方、依赖团队和后续容量变化。
拆,适用于大范围工作可以分阶段提供价值的场景。先交付风险最高或用户价值最高的部分,减少一次性占用关键岗位的时长。
借,适用于任务边界清楚、接手成本有限、支援方拥有相关技能的情况。借人前先核算支援方自身的机会成本,避免把一个团队的超负荷转移到另一个团队。
招或长期培养,适用于持续性能力缺口,且工作量不是短期波峰。招聘解决长期供需缺口通常需要时间;若截止日期很近,应同时考虑范围调整、外部专业支持和业务日期协商。
6. 执行后复核:确认负载下降不是把风险藏起来
资源决策生效后,复核的重点不是“表格变绿了没有”,而是原冲突是否真正消失。任务可能只是改了日期,关键依赖仍没有人处理;工作可能转给了其他团队,却没有减少其原有承诺;范围可能被砍掉,但验收标准未同步更新。
复核时关注计划负载、阻塞时间、在制工作、里程碑预测和质量信号。对短期应急方案,设定检查日期和恢复条件;对长期改造,例如培养备份技能,要追踪覆盖率和独立交付能力,而不是只追踪培训出勤。
全流程应该留下决策记录:谁在什么信息基础上决定删减、延期或补充资源,何时复查,结果如何。记录不是为了追责,而是让下一次预测更接近现实,减少组织反复踩同一种坑。

六、案例与数据观察:一个 120 人产品组织如何拆解关键岗位超载
1. 场景设定:总人手看似够,测试与架构能力却同时拥堵
下面是一个匿名化情景模拟,用来展示分析过程,不对应具体企业真实结果。某产品组织约 120 人,同时推进客户功能升级、内部平台改造和合规改造三个项目。项目启动时,管理层依据总人数判断容量充足,但未来四周的任务分配显示,测试验证、架构评审和数据迁移能力集中在少数人员手中。
团队的计划表显示,总体负载率约为 88%,看起来并未失控;拆到角色后,测试岗位达到 126%,架构评审达到 118%,数据迁移达到 111%。与此同时,研发执行岗位约为 82%。这说明问题不是“整个组织缺人”,而是能力结构和时间安排不匹配。
另一个信号是,平均任务等待时间达到 4.6 个工作日,其中多数任务并非执行困难,而是在等待评审、测试窗口或数据权限。项目负责人起初建议增加开发人员,但瓶颈数据提示:增加开发产能可能进一步增加待测工作,不能直接解决交付速度。
2. 诊断过程:先还原需求,再检查时间和技能匹配
第一轮把三项目未来四周的承诺统一到一份工作清单,补充工作量区间、依赖和计划窗口。清理后发现,有 14 项“高优先级”工作其实没有业务截止依据;另有 9 项重复或可后移的内部优化任务,仍占用稀缺评审能力。
第二轮对照日历和近八周支持记录,重新估算有效产能。架构负责人每周用于线上支持和技术委员会的时间,平均比项目计划假设多约 7 小时;测试组每周还有固定回归任务未被纳入项目容量。此前的预测不是员工不配合,而是分母算错了。
第三轮将任务按关键路径和延迟代价排序。团队决定先完成合规改造的必要范围,客户升级先交付核心流程,低价值的后台优化后移;同时把部分标准化测试交给具备相应技能的支援成员,并将两个项目的评审窗口错开。
3. 方案比较:新增人手不是唯一选项
情景比较时,我会把每个方案的短期效果、准备成本和长期副作用并排看。以下数据是示意推演,目的是展示取舍逻辑,不能作为普遍承诺。估算应由组织自己的历史交付记录替换。
| 方案 | 预计两周内作用 | 主要成本 | 适用边界 |
|---|---|---|---|
| 全部任务继续推进并加班 | 短期完成率可能上升,但关键岗位负载仍高 | 疲劳、返工和后续维护风险增加 | 只适合有明确结束日期的短时应急 |
| 推迟低价值工作并减少并行 | 关键路径等待预计缩短约 2 至 4 天 | 部分内部需求延期,需向相关方解释 | 优先级可以真实排序、延期代价可接受 |
| 安排跨团队支援与标准化交接 | 可释放部分测试与迁移容量 | 交接、培训和支援团队机会成本 | 任务可拆分、支援者已有基础技能 |
| 招聘长期补充关键能力 | 对当前两周交付帮助有限 | 招聘周期、培训与持续成本 | 缺口长期存在且未来工作量有依据 |
这个案例里的核心决定不是“把所有人的利用率都拉高”,而是减少测试和评审前的堆积,降低无效并行,并让低价值工作退出当前窗口。组织接受了部分需求延期,换取关键交付更可信的预测。这种取舍比用“大家再努力一点”维持全部日期更诚实,也更容易管理风险。
4. 结果观察:用多指标确认改善,而非只看排期颜色

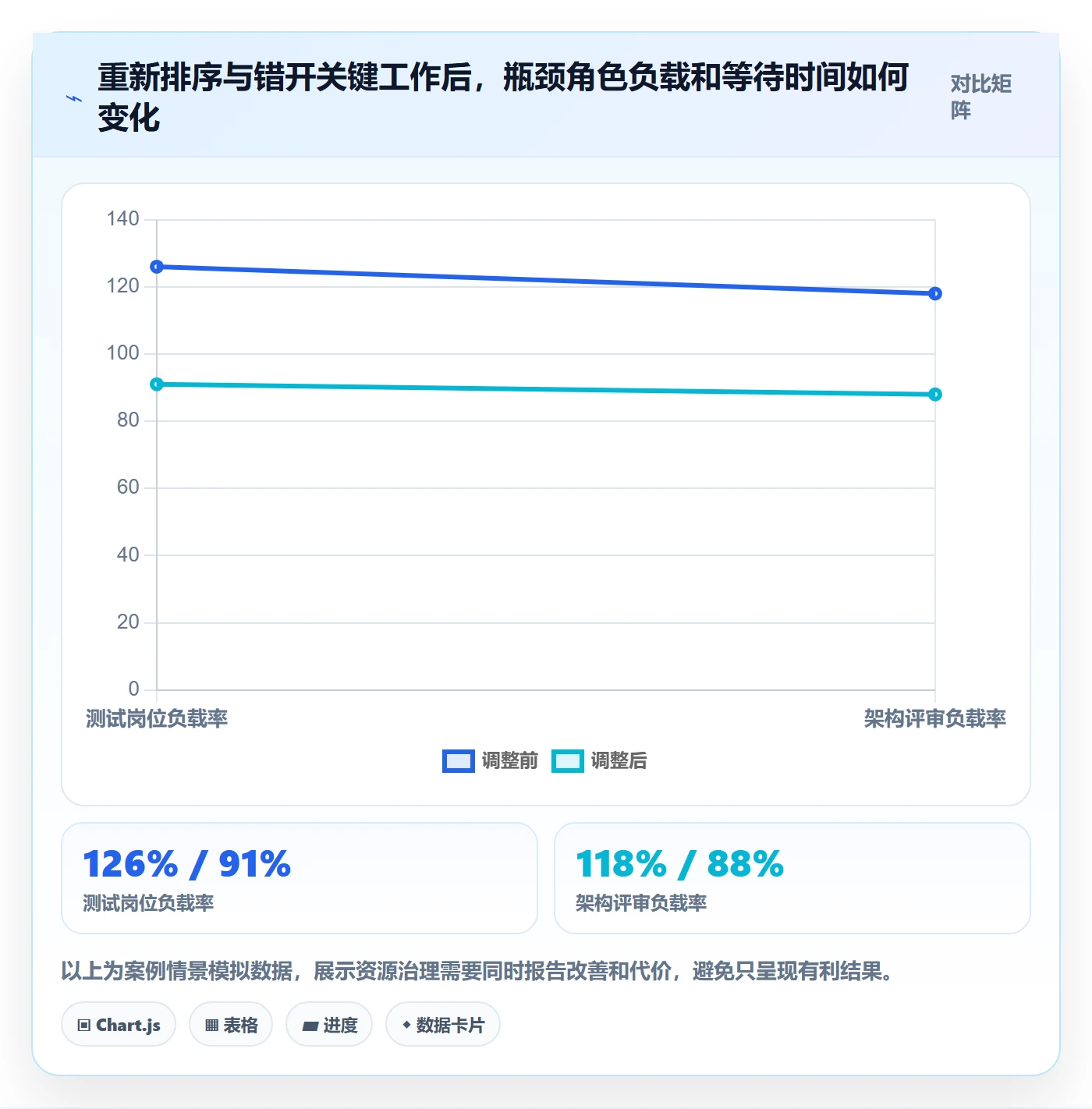

在这组模拟中,经过两轮滚动排期,测试岗位负载率由 126% 调整至 91%,架构评审由 118% 调整至 88%,任务平均等待时间由 4.6 个工作日降至 2.9 个工作日。与此同时,低优先级需求的延期数量增加,说明改善并非没有代价,而是把代价从隐性加班转成可见的范围与日期选择。
管理者还要观察质量和恢复能力。如果等待时间下降,却出现缺陷逃逸上升,可能是测试范围被压缩过头;如果当期交付改善但加班依然持续,说明容量结构问题还没有解决。单次复盘只能说明当前方案有效,不足以证明组织已经建立长期产能。
建议将方案前后至少三个周期的数据放在一起比较,并注明需求变化、人员休假和重大事件。没有这些背景,单纯的前后数字容易把外部条件变化误当成管理措施的效果。

七、不同情况下的行动建议:不要拿一种方案处理所有团队
1. 如果是临时峰值,优先保护关键路径并设定结束条件
临时峰值通常有明确来源和边界,例如季度结算、发布窗口、合规检查或客户迁移。先确认峰值持续多久、哪些工作必须完成、哪些人员具备不可替代技能,再制定短期方案。短期可采用错峰、缩小范围、跨团队支援或有限加班,但要写清复原日期。
峰值期间不要把所有日常指标照常要求。如果关键人员正在处理重大事件,其他可延后工作应明确暂停,避免他们同时承担“应急”和“原计划”。事后安排恢复时间、缺陷清理和知识补录,否则临时措施会变成持续透支。
如果同类峰值每月或每季度重复出现,它就不再是例外。此时应把规律性工作纳入常态容量,或优化流程降低峰值,而不是每次都以紧急通知重新分配人手。
2. 如果是长期结构性缺口,处理能力组合而非只加总人数
长期缺口通常表现为同一技能连续多个周期超载、交付依赖少数人、休假就造成关键任务停摆,或外部需求持续高于当前能力。应评估招聘、培养备份、自动化、流程简化、架构解耦和外部专业支持的组合。
招聘适合未来工作量可持续、岗位职责清楚的缺口;培养适合技能可以逐步迁移、现有人员有成长空间的场景;自动化适合规则稳定、重复频繁且错误成本较高的工作。三者的见效时间不同,不应拿长期招聘方案解决两周后的交付风险。
关键人员问题还要看知识集中度。如果只有一个人掌握系统上下文,应先安排结对、文档和逐步交接,并将备份能力纳入能力规划。知识转移不是附属任务,而是减少组织单点故障的资源投资。
3. 如果是临时插单频繁,先修需求入口和承诺机制
频繁插单常被归因于团队响应慢,但根因可能是需求入口没有门槛、承诺人不需要承担延期成本,或业务优先级没有统一决策机制。每次插单都应记录来源、紧急原因、影响对象和被替换的工作。
建立轻量的变更规则:紧急事项可以进入,但必须由有权决策的人确认其业务影响,并指定退出项或容量来源。这样不是为了拖慢响应,而是让组织看到“新增一件事”会改变哪些既有承诺。
如果插单都来自同一业务流程,应该进一步分析触发原因,可能是上游规划不完整、客户需求澄清不足或生产问题频繁。把临时响应能力固化为固定容量,或投入根因治理,通常比持续打断项目更可控。
4. 如果瓶颈来自审批和决策,增加执行者通常无效
当任务排队等评审、预算、权限或业务确认时,执行团队可能并没有产能不足。需要检查审批角色是否过度集中、提交材料是否反复补齐、决策时限是否明确。可以设定服务时限、授权边界和标准材料模板,减少等待而不是扩充执行人手。
对于高风险决策,不建议为了速度取消必要审查。更好的方式是根据风险等级分层:低风险变更走轻量审核,高风险事项保留严格评估;同时明确谁可以批准、谁负责提供意见,避免“所有人都要看、没人能拍板”。
5. 如果负载偏低但交付仍慢,先查流程与需求质量
低负载并不一定意味着资源充裕。任务可能因需求不清而无法开始,工作可能在审批、采购或客户确认环节等待,也可能存在人员能力与任务类型不匹配。此时增加任务或追求更高利用率,只会制造更多在制品。
建议先检查等待时间、返工率、需求准备度和决策周期。若需求经常在执行后改变,应先完善验收标准和范围澄清;若审批等待长,应改善授权;若任务长期无人接手,应检查技能匹配或责任边界。
管理者应接受一个反直觉事实:让资源留有适度空间,可能比把利用率拉满更有利于缩短整体交付周期。局部忙碌不是系统效率,只有工作持续流动并完成,组织才真正兑现了产能。
八、管理工具与机制:让数据能被用来决策,而不是增加填表负担
1. 先明确数据模型,再决定是否需要系统化
企业可以先用简单表格试运行资源治理,但需要统一任务、角色、时间窗口和工作量口径。若团队规模扩大、跨项目依赖增多、版本冲突频繁,或者管理者无法快速回答“未来一个月哪个角色最紧”,就需要评估更系统的管理方式。
以 PingCode 为例,对于中大型企业及 100 人以上组织,可以把需求、任务、项目计划、团队协作和交付进展放到可关联的工作视图中,帮助管理者识别跨项目占用与关键依赖。实际是否适合,仍要看企业的流程复杂度、权限模型、数据集成、部署要求和团队使用习惯,不能仅凭功能列表做结论。
工具实施前,我会先验证三个问题:能否从需求追到任务和负责人;能否按团队或角色查看未来容量冲突;变更和决策是否留下记录。若这些基础动作无法完成,漂亮的仪表盘也无法支撑可靠决策。
2. 让计划更新嵌入日常工作,避免双重录入
资源数据最常见的失效原因不是系统不够强,而是维护成本过高。若员工需要在任务系统、个人表格和周报里重复填写同一状态,数据迟早会过期。应尽可能让计划从任务信息和实际日历中形成,减少人工重复录入。
更新频率按工作节奏设置即可。快速变化的团队可以在短周期计划时更新,长期项目可按周或关键节点更新。没有变化时也无需重复填表;一旦发生范围、依赖、人员或日期变化,再记录变更和影响。
项目管理工具不能自动知道工作价值,也不能替管理者决定冲突优先级。工具适合汇总、关联、提醒和保留过程;业务决策仍需要明确责任人。把“系统显示红色”当成决策,是把管理责任转嫁给软件。
3. 用最小可行仪表盘服务具体决策
仪表盘不必一开始就覆盖所有部门。建议先展示未来四至六周的角色负载、关键技能缺口、在制工作、阻塞任务、预计里程碑和变更数量。每个视图都要回答一个问题,例如“哪个技能将影响关键交付”,而不是为了展示数字而展示数字。
要避免把个人负载视图开放为未经解释的排行榜。更适合按团队、角色和时间窗口呈现,并对敏感人事信息设置权限。资源数据用于发现系统瓶颈和安排工作,不应被简化为员工的价值判断。
对于企业管理者,最有用的仪表盘通常不是“本月谁最忙”,而是“哪些承诺在未来两周存在容量缺口,缺口的来源是什么,谁有权做取舍”。当仪表盘促成决策,它才算发挥作用。
九、不同方案的取舍:速度、成本、质量与组织韧性
1. 赶日期与保范围,必须明确哪一项可以变化
当期限不能动时,范围、资源、质量保障或风险暴露至少有一项需要重新评估。把所有条件都锁定,再要求团队按期交付,实际上是在要求员工吸收系统的不确定性。管理层需要公开说明取舍,而不是用模糊承诺掩盖冲突。
优先考虑分阶段交付,尤其当功能可以拆分、核心价值能够先行验证时。若范围不可拆、日期不可动、能力也不可增加,就应把风险等级讲清楚,让决策人确认接受的后果,而不是把风险留给一线执行者。
2. 加人和降并行,解决的是不同问题
加人增加未来可用能力,但有招聘、培训和协作成本;降并行减少任务切换和等待,通常更快见效,却可能让部分项目延期。若瓶颈来自工作分配混乱,先降并行往往比加人更有效;若需求稳定且长期超过能力,单靠排序无法消除缺口,才需要能力扩充。
在高度耦合的工作中,团队扩大还可能增加沟通路径。管理者应看任务能否切分、接口是否清晰、知识是否可传递,再判断新增人员是否能进入关键路径,而不是只看预算是否允许。
3. 提高利用率与保留缓冲,取舍的是局部效率和系统韧性
高利用率适合稳定、重复、波动小的工作;面对频繁变化和突发请求,缓冲能降低等待和恢复时间。组织如果只追求每个人始终满载,短期看似节省,长期可能因没有空档处理异常而增加交付周期。
缓冲并不意味着不设目标。应明确缓冲用来处理哪些事项,定期回看实际使用情况;如果缓冲长期被某类重复工作占满,就把这类工作纳入容量模型或优化掉。如果缓冲几乎从未使用,则可以适度调整,但不要因为几周平稳就取消全部空间。
4. 自动化与人工处理,取舍的是初始投入和长期重复成本
自动化适合频率高、规则稳定、人工步骤清晰的任务,例如重复汇总、标准通知或可验证的流程检查。若需求仍频繁变化,过早自动化会把不成熟流程固化,后续改造成本更高。
评估自动化时,要计算开发、测试、维护和异常处理成本,并与人工处理时间、错误率和等待时间比较。自动化不一定减少人头,它更常见的价值是把专业人员从低价值重复工作中释放出来,投入到判断、设计和风险处理。
十、执行检查清单:下一次资源评审可以直接照此开展
1. 会前准备:先让数据足够可信
资源评审不应变成临时追问“大家最近忙不忙”。会前至少准备当前承诺、未来容量、关键依赖、需求变更、实际支持工作和风险列表。数据不完整时要标记不确定性,不要用空白默认没有风险。
- 确认评审范围、时间窗口和参与的决策角色。
- 汇总已承诺工作、计划工作量区间和关键交付日期。
- 扣除休假、值班、固定会议和稳定支持工作,计算有效产能。
- 按角色与技能检查负载,而非只看团队总人数。
- 标出依赖、等待、变更和在制工作,说明数据更新时间。
- 区分已验证事实、估算和待确认假设。
2. 会中决策:每个超载信号都要落到动作
会议的目标不是展示所有项目进度,而是决定如何处理容量冲突。对每个红色风险,讨论业务影响、最晚决策时间、可选方案和代价。不要让“再观察一下”成为默认结论,除非明确观察什么信号、何时回看、谁负责升级。
- 确认超载是否来自需求增加、产能估算错误、依赖阻塞或技能缺口。
- 判断它是否影响关键路径,是否有可替代角色或可拆分工作。
- 提出删减、延期、拆分、支援、招聘或流程改造等方案。
- 明确每个方案的业务代价、执行负责人和生效日期。
- 同步调整受影响的日期、范围、团队和验收标准。
- 设定复核时间,并保留决策依据与未解决风险。
3. 会后复盘:把预测误差变成组织知识
复盘不是问谁估错了,而是区分误差来源:任务本身不确定、历史数据不足、支持工作遗漏、需求中途改变、依赖方未按期交付,还是资源被临时转移。不同原因对应不同改进措施,不能一律用“以后估准一点”解决。
每个周期结束后,比较计划与实际的工作量区间、等待时间、变更次数和返工情况。若实际总是落在估算上界之外,应调整模型;若任务经常提前完成,也要判断是估算过宽还是范围被无记录地删减。预测准确度的改进依赖口径稳定和原因透明。
管理者可以在月度或季度层面回看:最常出现的瓶颈角色是什么,哪些工作反复插队,哪些审批等待最久,哪些关键能力缺少备份。长期趋势比一次会议更能说明组织是否真的提高了资源管理能力。
十一、常见问题:资源负载管理中最容易被误解的几个判断
1. 负载率超过 100%,是不是一定要减任务
不一定,但必须解释超出的容量来自哪里。如果统计口径把名义工时当作有效产能,先修正分母;如果工作量区间很宽,先确认不确定性;如果负载已连续多个周期超过容量,且没有临时峰值边界,就应删减、延期、拆分或补充能力。不能只因为项目负责人认为“应该来得及”而忽略冲突。
2. 负载率低于 70%,是不是资源浪费
不能仅凭单个比例下结论。团队可能在等待外部输入、承担故障响应、进行培训或准备下一阶段交付;也可能确实存在需求不足、角色配置不合理或职责不清。应结合任务流动、交付结果和需求来源判断,并区分可用缓冲与无效闲置。
3. 工时估算不准,是否还有必要做容量规划
有必要,但不必假装精确。容量规划的价值是暴露明显冲突、说明假设、比较方案,并让管理者知道承诺风险。使用区间、置信度和滚动更新,比放弃规划或依赖个人感觉更可靠。
4. 资源负载管理会不会变成员工监控
如果用它追踪个人每小时做了什么、排名谁最忙,就很容易演变为监控。更合理的目标是发现关键技能缺口、跨团队冲突和流程等待,减少不可兑现的承诺。应按最小必要原则采集数据,设置权限,并明确数据用于容量决策而非简单绩效排名。
5. 什么时候应该考虑管理软件
当跨项目依赖增多、多个团队维护不同版本、资源冲突无法及时发现、重复汇报占用大量时间,或管理层无法从需求追到交付时,可以评估系统化工具。评估前先做流程梳理和数据口径试点,再验证关联能力、权限、集成、报表和团队接受度。软件不是治理的替代品,而是让治理过程可见、可追溯的基础设施。
十二、结语:真正的效率提升,是让承诺与产能重新对齐
资源负载超负荷最容易被误读成态度问题,因为加班、催进度和临时拉人都能在短期内制造行动感。但我更看重三个更难伪装的信号:关键工作是否持续流动,管理者是否能在承诺前看见容量冲突,新增任务是否伴随明确的取舍。
组织效率并不是让每个人始终满负荷,而是把有限能力用在价值最高、依赖最清晰、风险最可控的工作上。负载数据只有进入决策,才有管理价值;排期只有允许范围和日期被重新讨论,才不是一张美化过的愿望清单。
下一步可以从一个关键团队开始,用未来四周做小范围试点:统一工作清单,核算有效产能,标出关键技能与依赖,记录每次插单的退出项,再用负载、等待、交付和质量指标复盘两个周期。先让管理者看见真实冲突,再决定是否需要改流程、补能力或引入工具。效率提升的起点不是把资源压得更满,而是让组织停止承诺它没有能力兑现的工作。
常见问题解答(FAQ)
1. 资源负载超负荷时,管理者应该先做什么?
我手上有三个项目同时赶进度,团队成员每天都说忙,但我看任务看板又觉得进展不算慢。我该先加人、延工期,还是重新分配任务?
先暂停新增承诺,核对未来两周每个人的任务、预计工时和截止日期,再区分“真的超负荷”与“进度不可见”。可先用一个简单指标筛查:个人已承诺工时 ÷ 可用工时;连续两周超过 100%,或关键岗位超过 85% 且任务存在不确定性,就应优先调整。
先处理高优先级项目中的关键路径任务,把低价值工作延期、拆分或取消,再讨论增员。盲目加人可能增加交接和沟通成本,短期内反而拖慢交付。
2. 怎样判断资源超负荷是偶发波峰,还是长期配置问题?
我发现团队有时一周很忙,下一周又恢复正常,但类似的忙碌每个月都会出现。我不确定这是项目节点带来的正常波动,还是人员配置长期不足,该看哪些数据?
至少连续观察四至六周,按角色记录可用工时、承诺工时、实际投入、加班时长和延期原因,并按周而不是只看月度平均值。若负载只在发布、验收等明确节点短暂升高,且之后能恢复,通常适合用排期缓冲或临时支援应对;若同一角色连续多周超负荷、加班没有回落,且多个项目反复等待该角色,则更像结构性瓶颈。
判断时还要区分“缺人”和“任务估时偏差”:若实际工时长期高于估算,先校准估算方法,否则单纯扩编会掩盖计划问题。
3. 多个项目争抢同一名关键成员时,怎么分配才不靠拍脑袋?
我负责的几个项目都需要同一位技术负责人,项目负责人各自都认为自己的事情最紧急。我担心按谁催得急就先做谁,会让团队长期陷入救火状态,有没有更公平的排序办法?
先把争抢转成可比较的决策:逐项列出业务影响、最晚决策日期、延期代价、依赖关系和所需工时,再由有权决定优先级的负责人共同确认排序。举例来说,一个需要关键成员投入两天、且不做就会阻塞上线的任务,可能优先于一个影响有限、可延后一周的优化项;但排序依据应是已确认的业务后果,而不是项目声量。
明确优先级后,为关键成员设定单一主任务和切换窗口,避免一天内在多个项目间频繁切换,并把被延期事项及其影响同步给相关方。
4. 用什么机制预防资源负载反复超标,而不是每次临时救火?
我不想等到成员加班、任务延期后才发现排期出了问题。团队规模不大,暂时也没有复杂的排班系统,能不能用一套轻量方法定期发现风险?
可以每周安排一次 20 分钟的资源检查:更新每人未来两周的可用工时、已承诺任务、关键依赖和风险;将超过容量的部分标红,并为每个超载项指定处理动作和负责人。容量不要按名义工时计算,会议、支持请求、休假和日常协作都要预留空间;
若每周名义工时为 40 小时,可先用约 30 至 32 小时作为计划容量,再根据团队实际校准。持续记录超载原因,例如临时需求、估时偏差或关键岗位单点依赖,连续数周出现同一原因时,再调整流程、范围或人员配置。
核心关键词
文章包含AI辅助创作:资源负载超负荷全流程:企业管理者效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/587915
读者评论
我们之前也按每人每周40小时排任务,后来把支持和值班单独核算,才发现计划产能一直偏高。负载率用来暴露冲突挺有用,但估算区间和更新频率也得说清楚,否则数字容易变成另一种形式的填报。
认同不能把加人当作第一反应。实际遇到过关键岗位同时卡住多个项目,临时调人反而增加交接成本;先减少并行、明确哪些需求可以延后,通常更容易看到效果。
文章强调加班要有结束日期和恢复安排,这点很实际。不过有些突发支持很难提前预测,团队可能需要持续记录被打断的时间,再据此留缓冲,而不是只看项目任务表上的工时。
