工作负载管理方法大全:企业管理者资源负载入门指南落地清单

工作负载管理最常见的失灵,不是团队不知道谁在忙,而是管理者把“看起来很忙”误当成“资源被有效使用”。当一个关键岗位同时承担多个项目、临时需求不断插队、计划完成率却持续走低时,继续催进度通常只会把过载隐藏得更深。本文给出一套从需求、容量、分配、监控到复盘的工作负载管理方法,并用可复算的情景数据说明:企业应该怎样识别瓶颈、怎样设定负载边界,以及如何把管理方法落成一份可执行清单。

一、先讲核心结论:工作负载管理不是把每个人排满

1. 管理对象是“可交付能力”,不是日历空格

我判断一套工作负载管理方法是否有效,首先不看排期表是否填满,而看团队能否在约定时间内稳定交付承诺范围内的成果。日历里有空档,可能是为评审、协作和突发任务留出的必要缓冲;日历满格,也可能只是把不确定性和返工风险藏进了计划。

因此,管理者真正要管理的是四件事:团队在某个周期内有多少可用能力,哪些需求值得占用这些能力,任务之间有哪些依赖,以及计划偏离时如何调整。缺少其中任一环节,所谓“负载管理”就容易退化成填工时、催进度或重新分配任务。

核心结论是:先算容量,再设在制上限;先看瓶颈,再谈均衡;先保护交付,再追求利用率。对多数知识工作团队而言,维持一定的空闲空间不是浪费,而是用来吸收需求波动、处理协作、修复质量问题的风险准备金。

2. 先分清三个概念:工作量、负载和容量

工作量是待完成任务的规模,常用人时、人天、故事点或任务数量描述。负载是某一人员或团队在特定时段内已承诺的工作量。容量则是扣除休假、会议、支持职责和必要协作后,在该时段能够实际投入工作的能力。

这三个概念不能互换。一个任务估算为五人天,不代表它可以在五个自然日内完成;一个人本月有二十个工作日,也不代表能把二十天全部用于项目交付。尤其在跨团队协作中,等待决策、测试环境、业务确认和外部依赖都会拉长周期,但不一定增加账面工时。

为避免把看似精确的数字误当成事实,我建议统一标注估算口径,例如“人天是专注工作时间估计,不含审批等待”,并保留估算区间。小团队可以先用粗粒度区间;跨项目、高依赖的组织则应把关键角色单独核算。

3. 先建立能做决策的最小闭环

不要一开始就追求复杂的软件配置或全员填报。最小闭环只需要回答五个问题:谁负责、要交付什么、预计何时完成、还需要哪些角色参与、出现冲突由谁决定优先级。能持续回答这五个问题,团队就有了管理工作负载的基础。

  • 需求入口:新工作进入前,至少记录目标、截止时间、工作量区间和提出方。
  • 容量视图:按团队、角色或关键技能盘点未来一至两个周期的可用能力。
  • 承诺规则:明确谁有权决定插单、延期、减范围或替换现有任务。
  • 状态信号:监控在制任务、阻塞时间、关键角色负载和承诺偏差。
  • 复盘机制:用实际完成情况修正估算和流程,而不是只追责个人。

如果以上信息无法从现有记录中快速找到,第一阶段的目标不是做精细预测,而是减少“口头承诺”和“隐形工作”。先让工作可见,再逐渐提高预测精度。

二、背景和真实场景:为什么负载失衡会被误认为态度问题

1. 多项目并行,让关键角色成为隐形瓶颈

在中大型组织里,团队成员经常同时服务多个项目。产品负责人参与需求确认,架构师负责技术评审,测试负责人支持多个交付小组,安全或数据专家按需介入。这些角色往往不属于任何单一项目,却决定多个项目能否继续推进。

项目表面上可能都“有人负责”,但关键角色的真实工作没有被计入计划。结果是需求已经排入迭代,评审却排不上;开发已经完成,测试资源却要等;项目状态显示进行中,实际进度却卡在少数人的队列里。管理者若只看项目人数或总工时,就容易误判为执行不力。

我的经验判断是,组织负载问题常常先表现为等待,而不是加班。任务从开始到结束的周期变长,人员却不一定持续投入更多时间;真正拖慢交付的,可能是任务排队、跨团队确认和关键决策延迟。

2. 临时需求不断插队,计划的可信度会快速下滑

临时需求本身并非一定不合理。线上故障、合规变化、客户承诺和经营风险都可能需要优先处理。问题在于,如果每个提出方都能直接把任务塞进执行团队,而没有明确的取舍机制,团队就会同时承担原计划和新需求,名义上什么都没取消,实际上每件事都更晚。

这种情况下,管理者看到的往往是任务延期、承诺变更和人员疲惫,却看不到插单带来的机会成本。要使决策透明,插单至少应回答:它为什么现在必须做、影响哪些现有承诺、需要多少关键角色、由谁批准调整。

3. 混合职责与碎片时间,让“可用工时”被高估

一个人可能同时承担项目交付、客户支持、招聘面试、内部评审和团队辅导。若容量计算只采用名义工作日,就会把被会议和支持任务占用的时间重复计入多个项目。团队越依赖少数专家,这种重复计算越容易发生。

工作被切碎还会产生切换成本。一个工程师一天内在五个项目之间频繁切换,账面上每个项目都获得了部分时间,但连续专注和完成任务的概率可能下降。对需要深度思考的任务,简单地把半天拆成数个小时,常常无法等价替代完整的工作时段。

4. 工作负载管理要同时看投入和流动

只看投入工时,回答的是“人用了多少时间”;只看工作项数量,回答的是“队列里有多少工作”;只看按期完成率,又可能掩盖范围缩减和质量下降。更可靠的判断需要把容量、在制工作、周期、阻塞和交付结果放在一起看。

下表中的指标不是为了生成一张更复杂的仪表盘,而是帮助管理者定位问题来自哪里。不同组织可以先选三到五个指标,连续观察几个周期,再决定是否增加维度。

观察维度 建议指标 它能回答什么 常见误读
容量 可用人天、关键技能可用时段 计划是否建立在现实可用资源上 把名义工作日当成全部交付时间
队列 在制任务数、待处理需求数 工作是否过早启动或长期排队 认为启动任务越多,推进越快
流动 周期时间、阻塞时长、等待次数 任务在哪个环节停滞 把所有延期都归因于执行人员
交付 承诺完成率、变更范围、返工率 计划是否可信、成果是否稳定 只统计完成数量,不看价值和质量
人员风险 关键角色负载、连续超负荷周期 团队是否依赖少数人维持交付 把短期冲刺的高负载当作常态

工作负载管理方法大全:企业管理者资源负载入门指南落地清单

三、拆解常见误区:看起来忙,不等于管理得好

1. 误区:把利用率越高当作越有效

高利用率在资源紧张的场景里很有吸引力,但它并不是独立的成功指标。当关键岗位长期没有缓冲,任何新需求、故障或返工都只能挤占已承诺工作。系统越接近满负荷,越容易因小波动产生长队列和延迟。

因此,我不会单独用“人员利用率达到多少”来评价团队。利用率需要与周期时间、按期交付、质量和加班趋势一起判断。若利用率上升而交付周期同步变长,说明系统可能只是更拥堵,不一定产出更多价值。

一个实用做法是把容量分成“已承诺交付”“运营支持”“缓冲”几类,而不是给所有可用时间逐项填满。缓冲比例没有适用于所有团队的固定答案:稳定、低波动的后台工作可以较低;高频插单、外部依赖多或故障风险高的团队则需要更大余量。

2. 误区:用加班解决结构性短缺

加班能在短期内处理明确、有限的峰值,但无法长期修复职责不清、优先级冲突、返工频繁或关键技能单点依赖。若每个周期都需要靠加班兑现承诺,问题通常不是成员不够努力,而是承诺量超过了可持续容量。

判断是否属于短期峰值,可以观察三个信号:加班是否有明确结束日期,任务是否经过范围确认,峰值结束后是否安排恢复和复盘。如果没有退出条件,所谓临时加班很可能已经变成隐形的人力预算。

3. 误区:只按人数平均分配任务

“每人分到差不多的任务数”看似公平,却忽略工作复杂度、技能差异和依赖关系。一个高阶专家可能只处理两项工作,却同时成为多个团队的审批入口;一位新人可能承担更多任务数量,但所需指导时间也更长。

合理分配应考虑任务规模、技能匹配、任务风险和上下游依赖。任务数量只能作为初步信号,不能直接作为人员贡献或负载均衡的结论。

4. 误区:把估算当成承诺,或者把承诺当成估算

估算是对工作规模和不确定性的判断,承诺则是团队结合容量、优先级和风险后做出的交付选择。如果管理者把初步估算直接当作承诺日期,团队为了避免被质疑,往往会压低估算;估算逐渐失去决策价值。

我建议用区间和置信度表达不确定性。早期需求可用范围较宽的估算,需求澄清后逐渐收窄;高风险任务则显式列出假设和依赖。计划不是承诺越早越好,而是证据越充分,承诺越有价值。

5. 误区:只盘点显性项目,不盘点支持性工作

客户答疑、线上故障、内部评审、招聘面试、合规检查和新人辅导,常常不在项目计划中,却持续占用专业人员的时间。若这些工作不进入容量视图,项目计划就会系统性高估可用资源。

对支持性工作不必一开始逐项精确计时,可以先用团队级别的历史比例或每周固定窗口估算,并每月校准。关键是先承认这些工作存在,避免把无法兑现的项目计划归因于“执行偏差”。

6. 误区:引入工具就等于解决协同问题

工作负载管理工具可以帮助汇总任务、角色、时间和状态,但工具无法替管理团队做优先级取舍。若不同部门对“紧急”“完成”“容量”的定义不一致,系统只会更快地显示冲突,不会自动消除冲突。

工具上线前,先确定谁维护数据、谁审批插单、谁有权调整范围,以及哪些字段是决策必需。没有责任机制的填报流程会很快失去可信度;字段过多则会让一线人员把时间花在维护记录,而不是推进工作。

四、专业判断逻辑:从需求到容量,建立可重复的分配规则

1. 第一步:统一需求入口,先做分类再谈排期

需求入口的作用不是设置更多审批,而是把不同性质的工作分开处理。长期项目、运营支持、故障应急、合规事项和探索性工作,时间特征与风险不同,不能都用同一套估算和排期规则。

每条需求至少记录业务目标、期望完成时间、影响范围、初步规模、依赖角色和不做的后果。需求方无法说明价值或风险时,管理者可以先要求补充信息,而不是立即给出日期。

(1)区分承诺类工作与候选工作

候选工作是等待评估的需求,不应自动视为团队承诺。承诺类工作则已经经过容量核验,并且清楚说明如需插入新任务,哪些现有工作会被替换或延期。

(2)区分紧急程度与业务价值

“客户催得急”描述的是时间压力,不等于业务价值最高。优先级判断应同时看影响范围、损失窗口、法规约束、战略价值和延误成本。最好由具有跨团队决策权的人定夺,而不是让多个项目负责人分别争抢同一资源。

2. 第二步:计算净容量,而不是使用名义工时

净容量可以从团队日历开始估算。一个简单的周期模型是:团队名义可用人天,减去已知休假、固定支持职责、会议与必要协作,再扣除经团队确认的缓冲。这个结果仍然只是规划基线,不是对每个人的精确产能承诺。

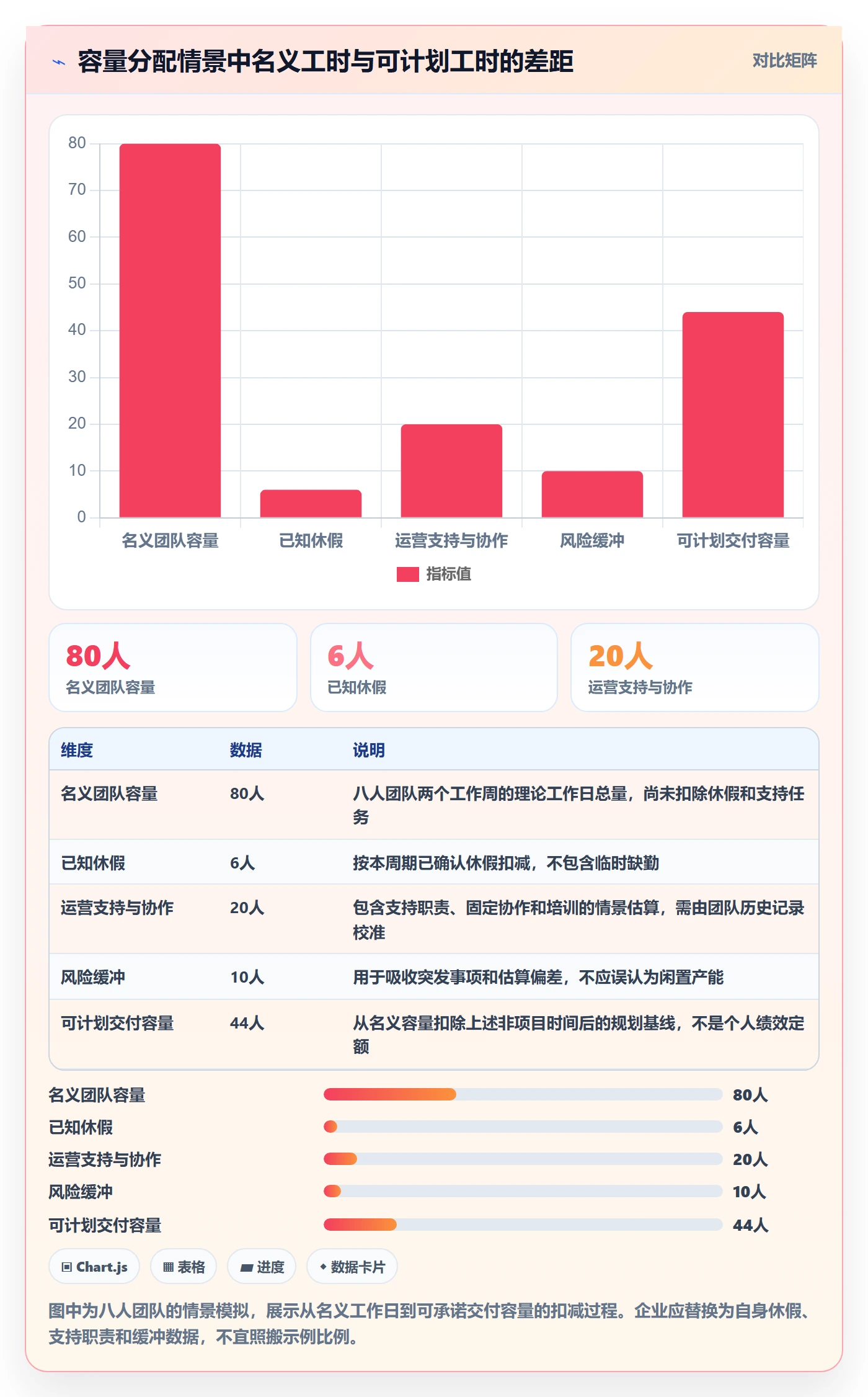

举例来说,某团队有八人,一个两周周期按十个工作日计算,名义容量为八十人天。扣除休假六人天、运营支持十二人天、固定协作和培训八人天,再保留十人天处理波动,计划容量约为四十四人天。这个数字应该用于团队级计划,不宜直接拆成每个人必须达到的个人配额。

需要注意,团队净容量并非人员容量简单相加。若任务必须由一名特定专家完成,即使团队总容量充足,关键技能也可能成为约束。容量表最好同时展示“团队总量”和“关键角色可用量”。

3. 第三步:用优先级和约束决定分配顺序

分配工作时,我通常先识别不可移动的约束,再比较可选择事项。法规截止日、重大故障、已签署的客户承诺可能构成硬约束;内部优化和探索性需求则通常拥有更大调整空间。约束识别越清晰,后续讨论越不容易变成谁声音更大。

可用一个简化的评分卡辅助讨论,但不要把分数伪装成科学结论。评分的作用是让取舍依据透明,而不是让表格替代判断。

判断因素 建议问题 适合的证据
业务影响 完成后影响哪些客户、收入、成本或风险 客户范围、经营数据、风险评估
时间窗口 延迟一周或一个周期,会造成什么变化 合同日期、市场窗口、法规节点
投入规模 需要哪些角色投入多少时间 估算区间、历史相似工作
不确定性 关键假设和依赖是否已验证 技术验证、业务确认、供应方承诺
机会成本 插入后哪项现有工作将被替换 受影响项目、延期风险、范围调整

4. 第四步:限制在制工作,避免“开始很多,完成很少”

在制工作是已经开始、尚未完成的工作。任务同时启动越多,团队需要维持的上下文越多,等待和切换就越明显。对于以协作和专业判断为主的团队,控制在制任务往往比要求所有人加快单项速度更有效。

设置在制上限时,不要先套用外部标准。可以先观察当前团队每个角色或工作阶段的平均在制数量,再逐步降低,观察周期时间和完成率的变化。如果上限过低导致关键资源闲置、上限过高又造成长期排队,就需要结合任务粒度和技能结构调整。

实操原则是:优先完成已经开始且接近交付的工作,再启动新的工作。新需求进入时,应明确它是替换当前队列中的哪项工作,还是进入候选池等待下一次规划。

5. 第五步:管理依赖和阻塞,不要把等待伪装成进度

任务状态显示“进行中”并不能证明它在持续推进。对跨部门工作,建议把阻塞原因、责任方、开始时间和下一步动作单独记录。阻塞时间如果只写在评论里,管理者很难从整体视图发现反复出现的瓶颈。

常见阻塞包括需求未确认、决策人缺席、测试环境不可用、外部供应方延误、数据权限未开通和关键角色排期冲突。每类阻塞都应有升级路径和处理时限;否则团队只能在原任务上反复等待。

6. 第六步:设定复盘频率,按信号调整而非按情绪调整

团队可以在每周或每个迭代周期检查在制任务、风险、关键角色容量和新增需求。月度层面则观察预测偏差、长期加班、返工、支持工作占比和技能缺口。复盘应回答“系统哪里需要调整”,而非只追问某个人为什么没有按期完成。

如果计划连续偏离,先核对估算口径和需求变化,再检查依赖等待、插单和资源冲突,最后才讨论个人执行因素。这个顺序不是免除个人责任,而是先排除系统性原因,避免用错误手段处理正确的问题。

工作负载管理方法大全:企业管理者资源负载入门指南落地清单

五、案例与数据观察:一个团队怎样从“排满计划”转向可兑现承诺

1. 情景设定:把案例数字当作推演,不冒充企业实测

下面用一个虚构的中大型企业产品交付团队作情景推演:团队共十二人,包含产品、开发、测试和交付支持角色,同时服务三个项目。每两周周期内,三个项目负责人都提出新的优先事项,架构评审和测试支持主要依赖少数关键人员。

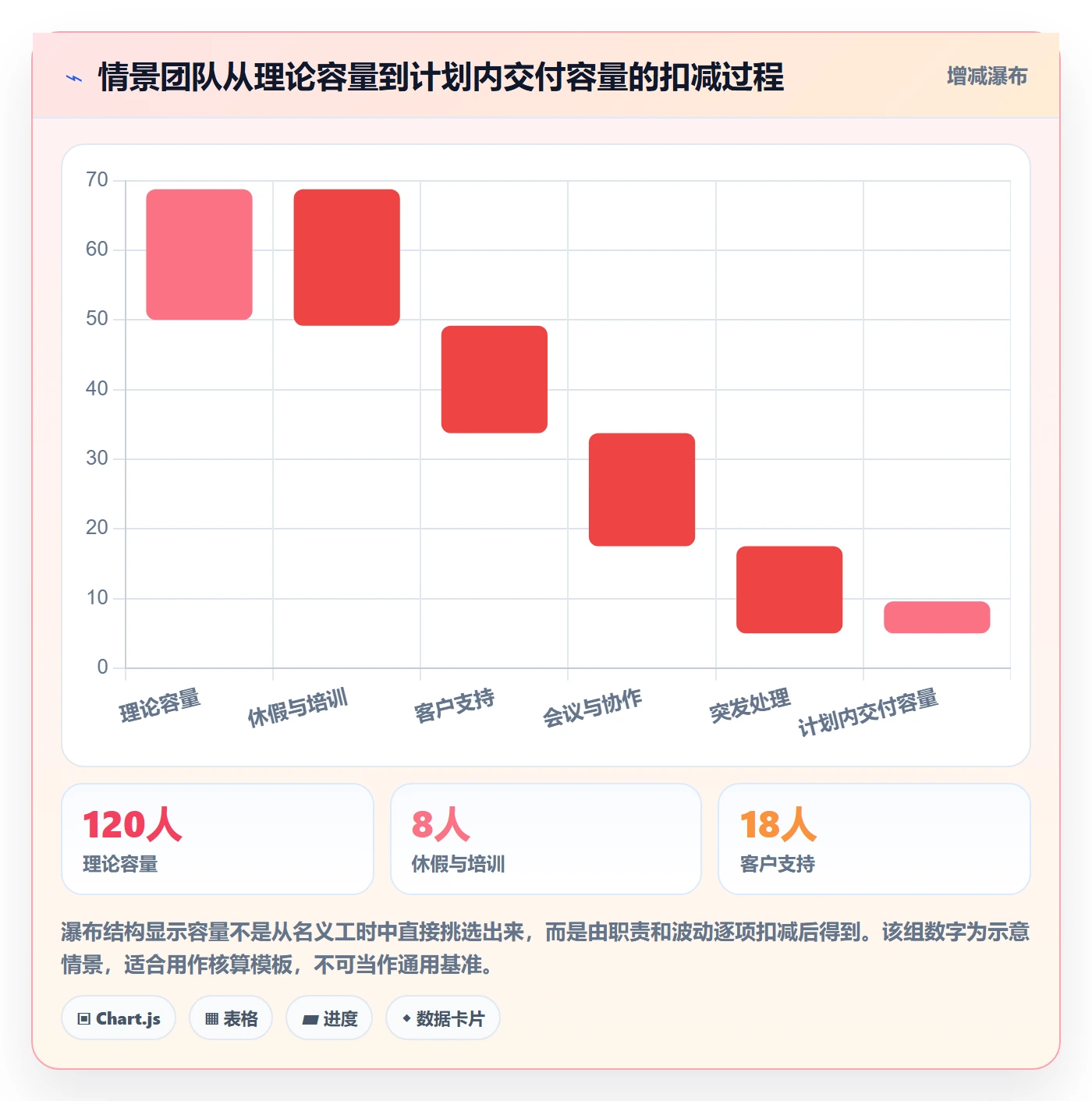

团队原先按十二人乘以十个工作日计算一百二十人天,项目计划也接近这个数字。可实际情况是,休假和培训占去八人天,客户支持占去十八人天,例会与跨团队协作约占十六人天,突发处理平均占去十二人天。按该情景计算,留给计划内交付的容量约为六十六人天。

这些数字仅用于说明核算方法,不代表行业平均值,也不是任何企业的公开运营数据。企业应从工单、日历、任务记录和支持请求中整理自己的基线,至少观察三个连续周期,避免用单周偶然波动制定长期规则。

2. 原有做法:计划量接近理论上限,偏差不断累积

情景团队的原计划承诺九十人天,超过按实际职责核算的六十六人天。到周期中段,新的客户需求又直接插入;项目负责人没有取消已有工作,团队只好同时推进更多任务。结果是开发任务数量看起来增加,测试和评审队列却越来越长。

在这种状态下,单看个人工时很难定位问题。有人加班,有人等待依赖,有人被要求在多个项目之间切换。表面上大家都在忙,但系统没有足够能力同时处理所有承诺,延期只能通过压缩质量、减少测试或推迟其他工作来吸收。

3. 调整动作:把资源争抢转成明确取舍

团队没有先增加填报要求,而是做了四项调整:统一新需求入口;把支持工作单独作为容量类别;要求插单必须说明被替换的现有承诺;按角色限制在制工作,尤其单独管理架构评审和测试队列。

每周的负载评审控制在三十分钟内,只讨论三类事项:本周是否出现容量冲突,哪些任务受到依赖阻塞,新增需求是否值得替换现有工作。团队没有试图把所有需求都排进本周期,而是把低优先级事项留在候选池。

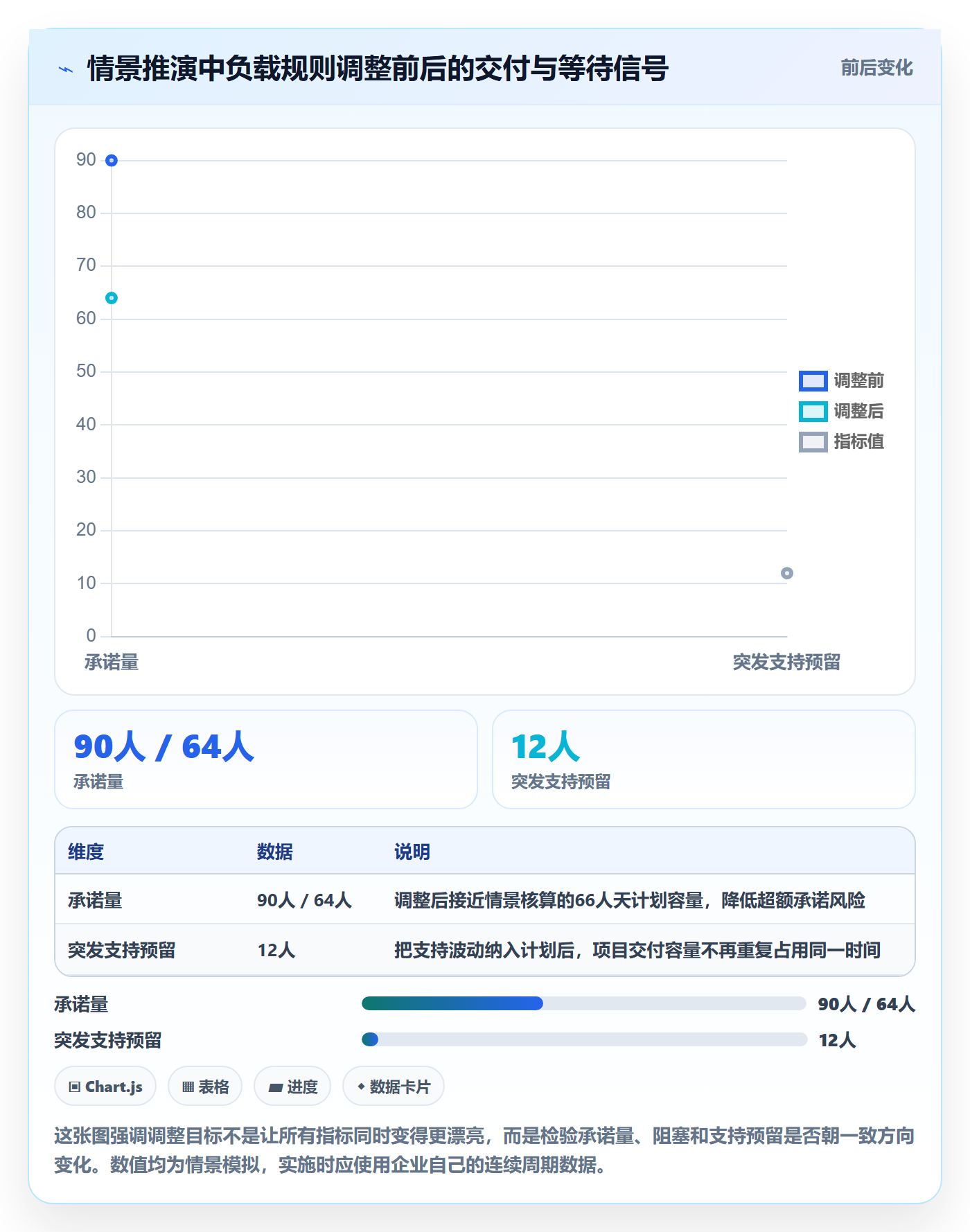

4. 观察结果:先看流动和稳定性,不急着宣称生产率提升

在这个情景推演中,调整后团队承诺量从九十人天降到六十四人天,接近核算后的计划容量;同时为突发支持保留了缓冲。示意观察指标设定为:周期内按期完成工作项的比例从六成左右升至八成左右,平均阻塞时长从约三天降至两天以内。

这些变化是用于展示可能的因果路径,不应理解为实施任何方法都能获得相同改善。若需求质量差、关键技能缺口没有解决,单纯降低承诺量可能只会让积压需求变得更可见;如果团队没有优先级决策权,插单仍会绕过规则。

真正值得关注的不是某个百分比,而是变化是否同时满足三个条件:交付承诺更稳定,质量没有恶化,长期加班没有上升。若按期率提高只是因为不断删减范围,或者把支持工作挤到下班后,就不能视为负载管理成功。

工作负载管理方法大全:企业管理者资源负载入门指南落地清单

工作负载管理方法大全:企业管理者资源负载入门指南落地清单

5. 怎样让案例具有可复核性

企业要复核类似调整,建议保留同一口径的数据快照:周期开始时的承诺项、周期内插单及其批准人、实际完成项、延期原因、支持工作量和质量返工情况。只比较前后两个周期通常不足以排除季节性、项目阶段或团队人员变化的影响。

若没有成熟数据系统,使用结构清晰的表格也可以起步。关键不是工具复杂,而是每个字段都能支持某个决策。对管理者来说,“这项工作为何插入、牺牲了什么”往往比记录每个人每天做了多少分钟更有价值。

六、工具与落地:如何让工作负载信息可见、可用、可维护

1. 先定管理规则,再决定使用什么工具

对于一百人以上的组织,工作负载信息通常分散在项目计划、需求池、日历、工单、表格和个人沟通中。此时,工具的价值在于把工作、负责人、时间范围、依赖和状态串起来,减少跨团队核对的成本;但前提是组织先形成相对一致的工作定义和决策流程。

如果企业需要覆盖项目组合、团队协作、需求流转和资源视图,可以评估 PingCode 这类面向中大型企业和百人以上组织的项目管理平台。评估重点应放在能否支持多项目汇总、角色负载识别、权限管理、流程配置、历史数据追溯与现有系统协同,而不是只比较页面功能数量。

我会建议先选一个跨项目、关键角色冲突明显的业务单元试点,而不是一开始覆盖全公司。试点的目的不是证明工具“上线成功”,而是验证管理规则能否被日常使用:需求是否进入统一入口,容量是否有人维护,插单是否产生明确取舍,复盘能否找到数据依据。

2. 选型时重点验证五类能力

  • 资源视图:能否按团队、角色、时间周期查看负载,而不只按项目看任务列表。
  • 数据关联:需求、任务、负责人、计划时间、依赖和交付状态能否形成可追溯关系。
  • 权限与治理:不同部门能否维护各自数据,同时由授权角色做跨团队优先级决策。
  • 历史分析:能否回看计划变化、插单、阻塞和完成情况,支持周期性复盘。
  • 使用成本:维护字段、培训人员、迁移数据和管理流程需要多少额外投入。

采购评估时,我会要求供应方用企业自己的典型场景演示,而不是看预置演示数据。例如:两个项目同时争抢一名架构师,临时需求进入后如何显示影响;任务延期后能否追溯阻塞来源;管理者能否区分名义容量与扣除支持职责后的可计划容量。

3. 先做小范围试点,再分层推广

试点应覆盖真实冲突,而不是挑选最容易管理的团队。可以选择一个同时服务多个项目、存在关键角色瓶颈的团队,观察六到八周。这个时间长度是建议的试点窗口,不是普遍统计结论;若组织的交付周期更长,评估周期应相应延长。

试点开始前要定义退出条件,例如关键任务可以追溯负责人和依赖、插单能够显示被影响的工作、容量视图有人维护、周复盘能够在限定时间内完成。如果所有数据都靠一名项目经理手工补录,系统虽有信息,运行机制却不可持续。

4. 做好数据最小化,避免监控替代管理

工作负载管理不等于追踪每个人每小时做了什么。精细到分钟的数据可能增加填报成本,也容易让员工把记录行为当成工作本身。对于多数管理决策,团队级容量、任务阶段、阻塞时长和承诺变化已经足以发现不少问题。

数据治理还需要明确用途、访问权限、保留周期和纠错方式。负载数据用于发现系统瓶颈、安排资源和调整承诺,不应被脱离任务难度与依赖情况,直接拿来做个人绩效排名。把工具中的负载值机械等同于个人贡献,会破坏数据真实性。

5. 用自动化减少重复核对,不要自动化错误规则

适合自动化的环节包括:提醒即将到期的任务、识别超出在制上限的队列、汇总关键角色的未来负载、标记依赖未完成的工作。需要谨慎自动化的环节包括:自动给需求排优先级、自动将个人负载转成绩效结论、自动承诺完成日期。

自动化之前,先验证输入是否稳定。若工作量估算口径不同、状态更新不及时,自动生成的资源热图可能只会把数据偏差放大。自动化应减少重复劳动,而不是让管理者失去对假设和例外的判断。

七、不同情况下的行动建议:按团队成熟度和工作类型分层

1. 小团队或首次建立负载管理

团队人数不多、项目数量有限时,不必搭建复杂的资源模型。先用一张团队级表格记录未来两到四周的承诺工作、主要负责人、工作量区间、依赖和风险。每周花二十到三十分钟核对冲突即可,重点是让所有人看到同一份计划。

此阶段最重要的不是精确计算利用率,而是识别重复承诺和隐形工作。团队如果连支持职责都没有记录,先估算支持工作占比,比立即要求每人填写详细工时更有价值。

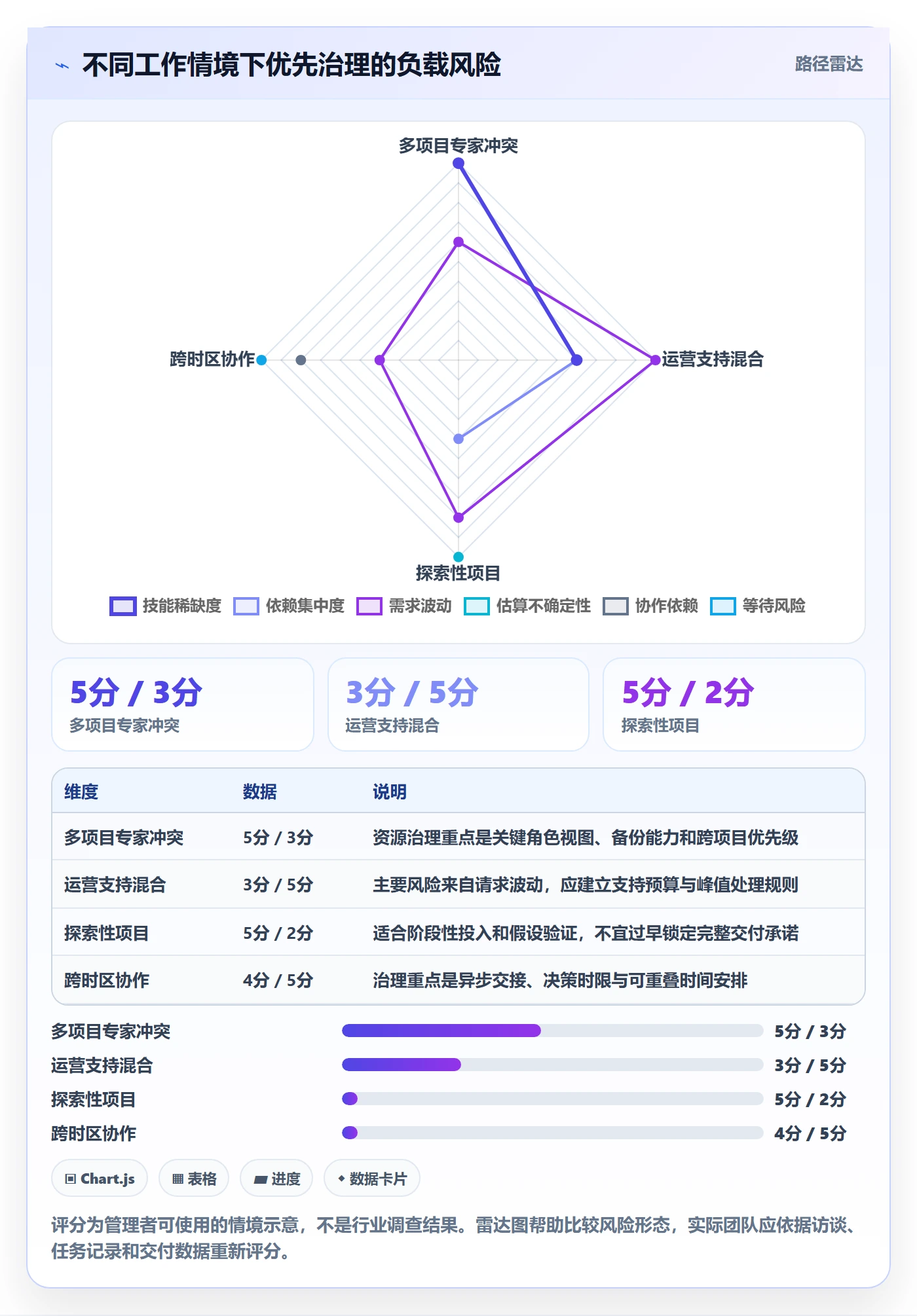

2. 多项目争抢同一批专家

当多个项目都依赖同一位专家时,优先建立角色级资源视图,而不是只按个人查看工作清单。把架构评审、安全审查、测试验证、数据分析等稀缺技能列出来,显示未来周期内的需求和可用时段。

如果专家成为长期瓶颈,管理动作不应永远停留在“优化排期”。还要评估知识转移、培养备份人员、减少重复审批、调整工作边界或引入外部能力。短期排队靠协调,长期风险必须靠组织设计解决。

3. 运营支持和项目交付混在一起

对于既做项目又承担日常支持的团队,建议先将支持工作按工单类型或服务时段单独记录,不必一开始追求每个请求的精确成本。观察几个周期后,按历史分布设立支持容量预算,并为异常峰值制定升级和范围调整规则。

如果支持量波动很大,可以用区间规划:基本支持容量加上高波动预留。把所有支持工作都当作“额外任务”,会导致项目承诺反复失真;反过来预留过多,又可能压缩计划交付空间,因此需要根据实际请求持续校准。

4. 高不确定性探索项目

探索性项目往往难以准确估算完整工作量,适合先按阶段分配有限时间,明确阶段要验证的假设和继续投入的条件。比如先安排技术验证、客户研究或数据试验,阶段结束后再决定是否扩大投入。

不要用传统项目的固定完成日期去包装尚未验证的工作。管理者可以承诺研究投入和决策节点,但不应在证据不足时承诺最终成果范围。这样做不是降低责任,而是把不确定性摆在明面上。

5. 存在合规、故障或客户承诺等硬期限

硬期限项目要尽早识别不可替代角色、审核节点和失败后果,并为必要工作保留容量。若出现临时高优先级事项,必须由授权决策人明确调整其他承诺,不能把“所有事项都重要”交给执行团队自行解决。

对不能延期的工作,可以采用情景计划:正常情况、关键依赖延迟、人员缺勤三种状态分别检查。重点不是为每种情况写一套完美计划,而是提前说清楚触发条件和取舍动作。

6. 远程或跨时区协作团队

跨时区协作的容量问题不只是工时,还包括可重叠协作时间、决策等待和交接质量。任务应有清晰的输入、输出、负责人和下一步,不宜依赖临时会议解决所有问题。

管理者需要识别哪些工作必须同步完成,哪些可以异步推进。若关键角色只有短暂的时区重叠窗口,评审和决策应提前预约;否则团队可能看似人手充足,却长期在等待回复。

工作负载管理方法大全:企业管理者资源负载入门指南落地清单

八、不同情况下的取舍:没有一种负载策略适合所有团队

1. 高利用率与高韧性之间的取舍

提高利用率能减少显性的空闲时间,但通常会压缩系统吸收波动的空间。高稳定、低变化的工作可以采用较紧的容量安排;故障多、需求频繁变化或依赖外部决策的团队,则需要更宽的缓冲。

取舍时不要问“缓冲是不是浪费”,而要问“缓冲成本与超载后产生的延期、返工和加班成本相比如何”。如果缓冲长期没有被使用,可以逐步调整;如果每个周期都被突发工作耗尽,说明容量估计或需求入口需要修正。

2. 集中资源与多项目并行之间的取舍

把资源集中到少数优先项目,通常更容易形成端到端交付,也能减少上下文切换;但其他项目的等待时间会变长。多项目并行可以让更多业务同时启动,却会增加协调成本和关键角色排队。

管理者要结合业务窗口和项目依赖作决定。如果项目之间互相依赖,集中推进可能更合适;如果各项目可以独立交付且损失窗口不同,分层并行可能合理。无论采用哪种方式,都要让未被优先支持的项目明确知道调整结果和预计复核时间。

3. 精细工时记录与低维护成本之间的取舍

精细记录有助于某些成本核算、合同计费或受监管场景,但会带来填报和审计成本。对于主要目标是改善交付流动的团队,任务级估算、周期和阻塞信息可能比每日详细工时更有决策价值。

最合适的颗粒度取决于使用场景。若记录的数据不能改变资源分配、报价、风险控制或流程改进,就应重新评估其维护价值。数据越细并不必然越有用,能促成正确行动才是标准。

4. 集中式资源管理与团队自主之间的取舍

集中式管理能看见全局冲突,适合资源稀缺、项目依赖强或预算高度集中的组织;但若所有微小分配都要经过中央审批,可能造成决策延迟。团队自主能够快速响应局部变化,却可能忽略跨团队机会成本。

实践中可以分层授权:团队在已批准容量内自行调整,跨团队争抢关键角色或改变重大承诺时,由组合层级决策。授权边界越清楚,中央协调越不需要介入日常细节。

5. 短期冲刺与长期可持续之间的取舍

短期冲刺适用于范围明确、期限真实、结束条件清楚的任务。若冲刺结束后没有恢复时间,也没有检查质量和人员状态,团队可能只是把负载风险推迟到下一个周期。

需要经常性冲刺才能完成计划时,管理者应调整容量基线、需求范围或人员结构,而不是把极限投入当作正常产能。可持续交付不是降低目标,而是让组织的目标与长期可用能力相匹配。

九、落地清单:从第一周到一个季度怎样推进

1. 第一周:先把工作与决策责任摆到台面上

  • 列出当前所有正在进行和已承诺的工作,标明负责人、周期、优先级和状态。
  • 把项目交付、运营支持、故障处理、合规事项和探索工作分开归类。
  • 识别关键技能和跨项目共享角色,记录未来两到四周的主要冲突。
  • 明确插单批准人,并规定插单时必须说明被替换或延期的工作。
  • 与团队统一工作量估算口径,说明估算是否包含协作、等待和测试。

第一周不建议立即追求精确预测。更重要的是找出数据空白和定义不一致之处。若团队连“已完成”与“等待验收”都混为一谈,先统一状态定义比增加更多图表有用。

2. 第一个月:建立基线与简单复盘节奏

  • 按周记录计划容量、实际插单、支持工作和缺勤情况。
  • 观察在制任务数、阻塞原因、周期时间和承诺完成情况。
  • 选择三到五个核心指标,确保每个指标都有明确口径和责任人。
  • 每周复盘一次资源冲突,每月复核估算偏差和支持工作占比。
  • 对反复出现的瓶颈制定专项措施,例如备份技能、缩短审批链或改进需求入口。

基线不是用来处罚团队,而是帮助管理者区分偶发波动和持续结构性问题。只有口径稳定,前后对比才有意义;如果数据定义频繁变化,趋势图会产生虚假的改善或恶化。

3. 第二个月:试验在制上限与插单规则

  • 按团队或流程阶段设置初始在制上限,并记录设置依据。
  • 遇到新需求时,要求明确其业务理由、资源影响和替代项。
  • 跟踪关键角色排队时长,确认瓶颈是能力不足还是工作分配不合理。
  • 评估在制上限是否导致任务更快完成,还是只把工作移到队列外。
  • 根据实际情况调整规则,并保留变更记录。

规则试验要一次改变少数变量。如果同时调整容量、任务粒度、审批流程和团队结构,就难以判断哪个变化带来了结果。先用小范围试验,再根据证据扩大范围。

4. 第三个月:决定是否扩展工具和治理范围

  • 检查试点是否减少了重复承诺、隐藏插单和关键角色盲点。
  • 核对工具维护成本,确认一线人员不需要重复录入同一信息。
  • 评估管理者能否从数据中做出真实取舍,而非只生成状态报告。
  • 明确跨团队资源争议的升级机制和决策时限。
  • 只有在管理规则可运行、数据有维护责任时,才逐步推广到更多团队。

一个季度结束时,不要只问“工具上线了吗”,还要问“计划是否更可信、阻塞是否更早暴露、插单是否有代价透明、团队是否减少了无效切换”。这几项比功能使用率更接近管理成效。

5. 用一页检查表完成周期复盘

复盘问题 是/否或证据 下一步动作
本周期承诺量是否基于净容量,而不是名义工时 记录容量扣减项与计划量 修正支持职责、协作和缓冲估算
插入的新工作是否有明确批准人和替代项 检查插单记录与计划变更 补齐优先级决策边界
关键角色是否存在持续排队 查看等待时长与任务集中度 做技能备份、流程简化或容量调整
阻塞是否记录责任方、时间和下一步 抽查延期工作项 建立升级路径或明确依赖交付日期
交付稳定性是否以质量为代价 同时查看返工、缺陷和范围变化 调整计划口径,避免单指标驱动
负载数据是否被用于不恰当的个人排名 检查数据访问和管理用途 修订权限、解释口径和治理规则

十、总结:把空余容量当作系统韧性,而不是管理失败

1. 工作负载管理的独特价值在于让取舍可见

很多组织已经有项目计划、任务看板和资源表,却仍然无法稳定交付,原因往往不是缺少一张表,而是没有把新需求的机会成本说清楚。工作负载管理的核心价值,是让容量、依赖、队列和承诺之间的关系可以被讨论、被追溯、被调整。

真正成熟的管理,不是把每个人填到满负荷,而是知道哪些工作值得启动,哪些能力是瓶颈,哪些风险需要预留缓冲,以及出现冲突时由谁承担取舍责任。数据只能让事实更清楚,不能替组织做选择。

2. 下一步从一件小事开始

如果你现在要开始落地,不妨先做一件事:选一个多项目共享关键角色的团队,盘点未来两周的承诺工作、支持职责和插单来源,然后核算一次净容量。接着问团队一个直接的问题:如果今天新增一项最高优先级工作,哪项现有承诺会被替换?

如果没有人能回答,说明组织还没有真正的优先级机制。先补上这个决策闭环,再考虑更复杂的资源模型和工具。工作负载管理不是把工作安排得更满,而是让组织在有限能力下,持续做出清醒、可解释、能兑现的选择。

常见问题解答(FAQ)

1. 工作负载管理的第一步是什么:先算人力容量,还是先排项目优先级?

我在梳理多个并行项目时,最初习惯先做项目排序,再把人手往高优先级项目上塞,结果经常出现“重要项目反而延期”。后来我发现,问题不在排序,而在没有先确认团队真实可用产能。我想知道,企业到底应该怎样计算一个团队每周能承接多少工作,才不会把计划建立在虚假的满负荷上?

建议先计算有效产能,再做优先级分配。一个人的合同工时不等于可用于项目交付的时间,会议、沟通、答疑、缺陷处理、培训和临时支持都会占用容量。实际测算时,可以使用这个公式:有效产能=工作日总工时×可投入比例×交付折损系数。

例如,一名员工每周工作40小时,固定会议和行政事务占20%,跨团队沟通占10%,历史上临时任务又会造成15%的波动,那么初始可承诺产能不应按40小时计算,而应按40×70%×85%=23.8小时计算。

我在实际排计划时,会把人员容量分成三层:70%用于已承诺项目,20%用于缺陷、客户响应和临时事项,10%作为缓冲。对于研发、实施、售后混合型团队,缓冲比例通常应提高到15%至25%;对于工作高度标准化、需求变化较少的生产团队,缓冲可以降到5%至10%。

如果团队长期排到95%以上,短期看似效率很高,连续两到三周后通常会出现加班、返工和任务切换,最终有效产出反而下降。不要只看“工时是否排满”,还要看承诺产能与实际完成量的偏差。连续四周记录计划工时、实际工时和延期工时,如果计划与实际偏差超过20%,说明容量模型还不可信。

只有当团队的预测偏差稳定在10%至15%以内,管理者才适合把这套容量数据用于季度资源决策。

2. 如何判断是人手不足,还是工作分配和优先级出了问题?

我遇到过一个团队,所有成员都说忙,但项目交付量连续两个月没有提升。进一步查看后发现,几名核心人员被多个项目同时占用,真正的瓶颈岗位每天都在切换任务。我想知道,管理者应该用哪些数据区分“缺人”与“分配失衡”,避免一看到延期就盲目招聘?

判断缺人之前,先看瓶颈岗位的负载,而不是看全团队平均负载。可以建立一张岗位负载表,至少记录岗位、可用工时、已分配工时、关键任务数量、等待时间和返工比例。比如,团队总容量还有15%的空余,但测试岗位负载达到125%,开发岗位只有80%,这不是简单的总人数不足,而是测试环节形成了资源瓶颈。

我通常用三个信号做判断。第一,某个岗位连续三周负载超过110%,且任务等待时间持续增加,才有必要考虑增加资源。第二,如果同一成员同时参与四个以上进行中项目,延期往往来自上下文切换,而不是绝对工时不足。第三,如果任务实际耗时比估算高出30%以上,应该先检查需求质量、交接方式和返工原因,再决定是否招人。

一个实用的对比方法是做两次模拟。模拟一:不增加人员,只把核心人员限制在两个以内的项目,并按优先级重新分配;模拟二:增加一名同岗位人员,但保持原有分配方式不变。如果模拟一能让关键路径缩短20%以上,而模拟二改善不到10%,说明主要问题是资源分散和优先级失控。

只有在重新分配后仍存在持续性超载,招聘、外包或内部调岗才是合理选项。还要特别关注“隐形瓶颈”。审批人、架构评审人、客户接口人和数据分析人员往往不在正式项目团队里,却控制着大量等待时间。管理者可以每周统计任务在等待审批、等待确认和等待测试环境中的小时数;

如果非执行等待时间占总周期的25%以上,优先优化流程通常比增加人手更划算。

3. 企业应该多久更新一次工作负载计划,才能既及时又不让团队频繁改计划?

我曾经把资源计划做成月度表格,结果需求一变,整张表就失效;后来改成每天调整,团队又觉得目标不断变化,执行人员开始只相信眼前任务。我想知道,工作负载管理到底应该采用什么更新节奏,哪些信息需要每天看,哪些信息可以按周或按月调整?

比较稳妥的做法不是选择一个固定频率,而是采用“日监控、周调整、月校准、季度重排”的四层节奏。每天只看异常,例如关键任务是否阻塞、人员是否临时请假、是否出现高优先级插单,不要每天重排所有项目。每周进行一次正式容量调整,处理人员变动、任务延期、优先级变化和未来两周的工作分配。

每月校准估算偏差与实际产能,季度再根据业务目标调整项目组合和岗位结构。我建议把计划分成“锁定区、调整区、预测区”。未来一周属于锁定区,除紧急事项外不随意改动;未来第二至第四周属于调整区,可以根据实际进度重新分配;一个月之后属于预测区,只保留项目方向、岗位需求和大致容量,不要提前承诺具体工时。

实践中,这种分区比一张覆盖半年的精确排期更可靠,因为越远期的信息不确定性越高。判断更新频率是否合适,可以观察两个指标:计划变更率和延期率。如果每周超过30%的任务被重新安排,说明计划粒度过细,或者需求入口没有控制;如果变更率低于5%,但延期率持续超过20%,说明团队可能在回避更新,计划已经失真。

一个成熟团队通常会把每周计划变更率控制在10%至20%,同时保持关键项目延期率低于10%至15%。还应设置明确的插单规则。例如,只有影响收入、合规、安全或重大客户承诺的事项,才允许打破锁定区;所有插单必须同时写明占用多少小时、挤出哪项工作以及由谁批准。

没有“挤出项”的紧急任务,实际上只是把延期成本隐藏到了其他项目里。

4. 选择某项目管理平台做工作负载管理时,最应该验证哪些能力?

我对比过几类项目管理平台,发现很多产品都能显示彩色负载图,但真正开始排资源后,仍然要靠表格二次计算。尤其是跨项目借调、请假、非项目工时和临时插单,经常无法准确反映。我想知道,企业采购或试用时,应该用什么真实场景验收,而不是只看功能清单?

不要先问平台有多少甘特图、报表或视图,而要用真实数据做一次压力测试。至少准备三个项目、两类岗位、十名左右成员、两周历史工时、一个临时请假场景和三项紧急插单。验收时重点看平台能否区分计划工时、实际工时、剩余工时和不可用时间,能否识别同一成员跨项目重复分配,能否在调整资源后保留变更记录。

我会把验收标准分成四组。第一是容量准确性:能否设置不同成员的工作日、请假、节假日和非项目时间;如果所有人都按统一八小时计算,负载结果通常会失真。第二是跨项目可见性:能否从成员视角看到所有项目占用,而不是只能在单个项目内看排期。

第三是变更影响:把一名关键成员从项目甲调到项目乙后,平台是否能显示哪些任务、里程碑和交付日期受到影响。第四是数据闭环:实际工时、任务完成量和延期原因能否回流,用于校准下一轮估算。

可以设置一个简单的量化评分:容量模型准确性占30%,跨项目资源冲突识别占25%,变更影响分析占20%,实际工时与计划工时对比占15%,权限和操作成本占10%。如果平台只能画出负载颜色,却无法解释“为什么超载、超载会影响什么、调整后会发生什么”,即使界面漂亮,也不适合作为管理决策依据。

还要警惕“数据录入成本过高”的陷阱。试用期间让三名项目负责人连续一周录入真实任务,统计每人每天维护资源计划所需时间。如果平均超过15分钟,后续很可能出现漏填和补填,报表会越来越不可信。理想状态是:普通成员只需更新任务状态和剩余工时,项目负责人维护优先级与分配,管理者通过统一视图查看容量和风险。

采购前先验证这条责任链,往往比比较几十项功能更能避免买错工具。

核心关键词

读者评论

顾
顾子涵

我们团队试过按净容量排期,最大的变化不是工时算得更准,而是把支持工作和临时需求摆到台面上。缓冲比例确实很难统一,按几轮实际数据调整,比一开始定死一个比例更实用。

林
林嘉宁

文章提到关键角色排队很贴近实际。我们项目里测试负责人同时支持多个小组,开发任务都显示进行中,最后还是卡在测试窗口。想了解跨团队情况下,关键角色的可用时段怎么维护才不会变成额外填报负担。

卢
卢舒然

认同不能把高利用率直接当成效率。不过留缓冲后,管理层有时会觉得资源闲置。除了看周期和交付质量,是否有比较容易沟通的方式,说明这些空档是在吸收波动,而不是没有安排工作?

文章包含AI辅助创作:工作负载管理方法大全:企业管理者资源负载入门指南落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/587870

赞 (0)
飞飞飞飞
负荷怎么做?企业管理者实操方法:资源负载从0到1
上一篇 45分钟前
负荷实操方法:企业管理者提升资源负载效率的入门指南方法与模板
下一篇 44分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
