Capacity最佳实践:管理层资源负载落地方案,常见问题
管理层问“下个月还有多少人力可以接新项目”,团队却拿出三张互相矛盾的表:一张按部门统计人数,一张按项目填报工时,另一张列着请假和招聘计划。问题通常不在算术,而在于把“在岗人数”误当成“可交付容量”。Capacity管理的核心,是把有限的人力、技能、时间和承诺放进同一套可复核的决策模型,让管理者知道何时能接、接了会挤掉什么,以及谁有权调整优先级。
一、先讲核心结论:Capacity不是填满工时,而是管理承诺
1. 管理层需要看的是可承诺容量,不是名义人数
我建议把Capacity理解为“在一个明确时间窗口内,组织可以用于特定类型工作、并且能够兑现的资源能力”。它不是人员名册,不是把每个人的标准工时相加,也不是项目经理手上的工时表。它必须同时回答四个问题:谁能做、什么时候能做、能投入多少、这段投入是否已经被其他承诺占用。
如果一个团队有20名员工,每人每月按160小时计算,名义容量是3200小时。但其中包含例会、支持轮值、请假、培训、跨团队协作和不可预期故障。把3200小时全部分给项目,会造成计划从第一天就超载。管理层真正应该看到的,是剔除已知损耗和必要运营工作后的可规划容量,以及为不确定性保留的缓冲。
我的判断是:Capacity管理的产出不是一个“利用率百分比”,而是一组可执行的取舍。当新增需求进入时,系统或管理流程必须能指出:现有容量是否足够;不够时需要延后什么、减少什么范围,或增加什么资源。只展示“忙碌程度”,却不触发决策,不算落地。
2. 先统一四个口径,再谈工具和仪表盘
Capacity项目经常在报表阶段才暴露口径分歧。研发负责人把“投入”理解为工时,业务负责人把“投入”理解为人天,财务部门按全职当量核算,项目经理则按任务百分比估算。没有统一口径时,同一份报表越精细,误解越严重。
- 容量单位:统一采用人天、小时或全职当量,明确换算方式与工作日历。
- 时间窗口:明确按周、月还是季度预测,并区分已确认计划与远期预测。
- 资源粒度:先确定按团队、角色、技能还是个人管理,避免一开始就暴露不必要的个人细节。
- 工作分类:至少分出项目交付、运营支持、技术改进、管理协作和休假等类别。
以月度规划为例,一个人每月的计划工时不应自动等于日历工作日乘以标准工时。节假日、地区差异、轮班安排和兼职比例都要进入日历或换算规则。真正有效的模型不是看上去复杂,而是让不同部门用同一种方式回答“可用多少”。
3. 管理闭环比预测精度更重要
管理层容易追求“把未来六个月算得非常准”,但远期预测本来就会随着需求、招聘、客户承诺和故障变化而失真。我更看重闭环:每周更新近期实际占用,每月重估未来容量;发现超载时能触发优先级决策;事后再比较预测与实际,调整估算系数。
因此,Capacity落地应遵循“先可见、再可比、后优化”的顺序。先让已承诺工作和可用资源能被看见,再统一口径进行横向比较,最后才讨论预测算法、自动分配和复杂情景分析。先做仪表盘、后补基础数据,往往只会更快地展示错误。

二、背景和真实场景:为什么资源表看着完整,项目仍然延期
1. 部门满负荷,不代表项目组合最优
常见场景是:每个部门都声称资源已经排满,但关键项目仍缺少某个稀缺角色。研发团队可能还有总工时,却没有能完成架构评审的高级工程师;测试团队看起来有空档,却缺少特定系统的业务知识;产品团队已经在多个项目间切换,新增一项任务就会挤压所有项目的决策速度。
这是总量与结构之间的差异。组织可能在总工时上有余量,在关键技能上却已经过载。只按部门人头或平均利用率汇总,会把这种结构性短缺隐藏掉。管理层需要看到团队容量,也需要看关键角色、技能组和时间窗口的瓶颈。
2. 并行任务的隐性成本,比工时表上更难看见
一个人被安排在五个项目上,表格里可能是每个项目投入20%。算术没有问题,执行却未必成立。每增加一个并行项目,都会增加上下文切换、会议协调、等待依赖和任务恢复成本。尤其是架构师、产品负责人和技术负责人,投入比例看似分散,实际可能被大量碎片化沟通占满。
我不会把“一个人分摊到几个项目”直接等同于“工作量已合理分配”。如果关键岗位同时承担多个高优先级项目,管理者需要检查工作是否能形成连续时间块、决策是否集中、依赖是否可控。对需要深度工作的角色,连续的半天往往比多个零散的小时更有价值。
3. 管理层的容量问题通常是组合问题,而不是个人效率问题
当项目延期时,组织很容易把问题归因于“执行不够快”。但如果延期集中发生在共同依赖的团队,或每次新增需求都没有同步取消旧承诺,根因更可能是项目组合超过了系统容量。此时要求个人提高利用率,只会让计划变得更紧,却不会增加可交付能力。
对中大型企业和100人以上组织而言,资源调度跨越多个部门、项目与管理层级。用PingCode这类面向中大型组织的项目管理平台作为承载示例时,重点不应只是把工作项搬到线上,而是把项目计划、团队资源、角色能力、风险与决策记录关联起来。工具负责呈现和留痕,管理层仍要决定哪些承诺优先。

三、常见误区:看似精确的数字,可能让决策更差
1. 误区一:把100%利用率当成经营目标
100%利用率意味着没有任何空间处理突发故障、临时决策、估算误差和依赖延迟。对稳定、重复、可预测的工作,较高利用率可能合理;对创新型项目、客户交付和复杂研发,持续满载通常会放大延期风险。短期看,排满日历似乎提高产出;长期看,团队失去吸收变化的能力,任何新增事项都必须靠加班或挤压其他工作解决。
我更倾向于把利用率当作诊断信号,而不是绩效指标。某团队利用率偏低,可能是需求不足,也可能是任务尚未准备好、技能不匹配或等待审批;利用率偏高,也可能是估算口径偏松、运营工作未计入,或员工在多个项目重复登记。不能只看数字,不问形成数字的过程。
2. 误区二:按人头均摊容量,忽视技能和熟练度
“研发有30人,所以能支持三个项目”是典型的总量思维。假如三个项目都依赖同一名安全专家,或者只有两个人掌握关键系统,组织的真实容量就受瓶颈岗位限制。用普通人力填补稀缺技能需求,短期可能提高投入数字,实际却增加返工和审核风险。
熟练度也影响产能。新人加入会先消耗带教和评审资源,不能在入职当天按完整产能计入。跨部门调动则需要交接和权限准备。容量预测应把“可用”与“可独立交付”分开,至少在关键技能上区分熟练、可协作和需要培养三个层级。
3. 误区三:只记录项目工时,漏掉运营与不可避免工作
如果团队要求每一小时都归属项目,员工会把支持、评审、故障处理和内部协作塞进最方便的项目代码。报表看似整齐,项目成本却被污染。相反,如果运营工作完全不记录,项目容量就会被高估,计划反复失信。
解决方式不是无限细分工时分类,而是设置少量稳定类别,并明确哪些必须登记、哪些以团队基线估算。对于高频、波动较小的运营事项,可以用团队容量预留;对重大事故和专项支持则单独记录。分类的目标是改善决策,不是把所有人变成填表员。
4. 误区四:把远期计划写成确定承诺
六个月后的资源计划往往依赖尚未确认的需求、招聘、预算和技术方案。把这种计划标成“已承诺”,会让管理层误以为项目组合已经获得真实容量。更好的做法是按确定性分层:已批准并排期、已进入候选组合、仅为预测假设。时间越远,置信度越低,管理层越需要保留调整空间。
| 常见呈现方式 | 容易造成的误判 | 更稳妥的处理 |
|---|---|---|
| 未来半年全部标为已排期 | 把意向需求当作资源承诺 | 区分批准、候选和预测三个状态 |
| 只显示部门总利用率 | 隐藏稀缺技能与关键岗位瓶颈 | 增加角色或技能维度的容量视图 |
| 把计划误差归咎于个人 | 忽略新增工作、依赖和工作切换 | 对照原始基线、变更记录和实际占用 |
| 要求每个人持续填满日历 | 没有应对突发变化的余量 | 明确缓冲来源及其使用审批规则 |
四、专业判断逻辑:从需求进入到容量决策的六步法
1. 第一步:先明确管理决策,再确定指标
在搭建Capacity看板之前,我会先问管理团队:我们希望用它改变什么决策?可能是决定是否启动新项目、何时补充关键岗位、是否调整发布范围,或是否把支持工作从项目团队中分离。如果没有具体决策,指标越多越容易变成报表工程。
不同决策需要不同粒度。季度项目组合评审需要团队和技能容量;短期交付协调需要周级负载和依赖;招聘决策需要持续性缺口与未来需求;个人排期则需要更细的任务和日历。先定义决策,再定义数据,不要为了“看起来全面”把所有人都纳入最细颗粒度管理。
2. 第二步:建立容量的基线公式
一个可操作的月度基线可以写成:
可规划容量 = 日历工作容量 × 可用比例 − 已知运营占用 − 已知缺勤 − 已批准的其他承诺
这不是适用于所有组织的唯一公式,而是帮助团队拆解假设的起点。日历工作容量按实际工作日和工作制度计算;可用比例用于表达合同工时、兼职比例或不直接投入交付的职责比例;运营占用包括轮值、常规维护和支持;缺勤包括已知休假与培训;其他承诺则需要避免重复扣减。
最常见的算重错误,是先用“可用比例”扣掉运营职责,后面又把运营占用从容量里减一次。相反,如果运营工作已经包含在项目工时填报中,再额外预留一遍,也会低估容量。模型中每一项都要写清定义、来源和是否已被其他字段覆盖。
3. 第三步:让需求按角色和阶段拆分
项目需求不能只填“需要10人”。要知道项目在不同阶段需要哪些角色、每种角色大约需要多少投入,以及投入何时发生。产品发现阶段可能需要产品、设计和领域专家;开发阶段主要需要工程师;验证阶段则会增加测试、合规和运营准备工作。
对预测尚不稳定的项目,不必假装精确到个人小时。可以先按角色给出范围,例如需求澄清阶段需要某类角色投入3至5人天,进入开发后每周需要某类角色投入2至4人天。范围比单点更诚实,也更适合管理层做情景决策。
4. 第四步:用团队容量先筛选,再下钻个人安排
组合决策应先判断团队或技能组是否有容量,确认项目值得启动后,再进行个人排期。若管理层一开始就把每个人填入每个候选项目,组织会花大量时间维护尚未批准的计划,也会制造“已经承诺”的错觉。
下钻个人安排时,要避免把团队容量当成个人可随意分配的额度。专业人员需要连续工作时间、必要的协作配对和决策窗口。团队层面显示有余量,不代表个人时间表可以无成本地拼接。
5. 第五步:把缓冲作为显式资源,而不是隐藏在估算里
缓冲不是偷懒,也不是可以随时被挪走的空白。它用于吸收需求变更、故障、依赖等待和预测误差。每个组织的缓冲比例不应照搬固定数值,而应由工作类型、历史波动和服务承诺决定。稳定运营团队和探索性项目团队,需要的缓冲逻辑不同。
更重要的是定义缓冲的使用规则:什么情况可以动用,谁批准,动用后是否需要重排项目,以及怎样记录实际使用。没有规则的缓冲会被看成闲置容量,最终被提前分配;没有复盘的缓冲也无法校准,团队只能凭感觉争论“留得太多”或“留得不够”。
6. 第六步:把超载变成可选决策,而非个人加班任务
当需求超过容量时,管理层至少应在五种动作中作出选择:延后开始时间、降低交付范围、调整优先级、增加具备相应能力的资源,或接受并记录风险。让团队自行“想办法赶上”,通常等同于把组织层面的组合冲突转嫁给个人。
我建议每次超载评审都记录被挤出的事项,而不只记录新项目的优先级。否则优先级表面上是动态排序,实际上旧承诺一直叠加,组织没有真正停止任何工作。容量管理最有价值的瞬间,不是发现资源不足,而是把“谁来放弃什么”摆到有决策权的人面前。

五、具体案例与数据观察:用容量视角拆解一个管理决策
1. 案例边界:以跨部门产品项目群为例
以下案例为情景模拟,用来演示分析方法,不是某家企业的公开业绩,也不代表行业平均水平。假设一家有约180名员工的企业同时推进四项业务计划:客户门户升级、数据平台改造、合规整改和移动端新功能。管理层按季度评审项目,但各项目都需要相同的产品、架构和测试角色。

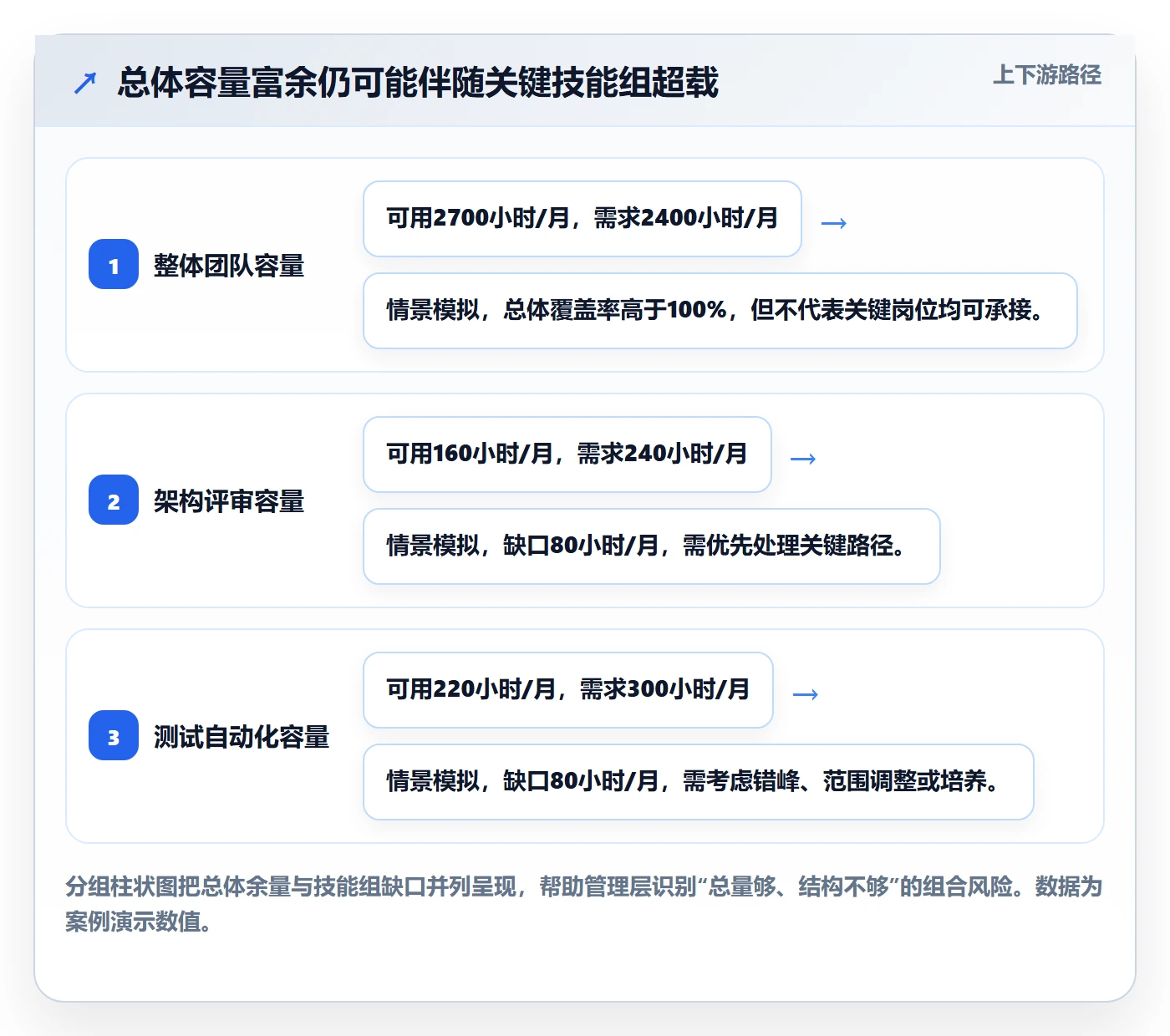

项目负责人提交的总需求为每月约2,400小时,部门汇总的可规划容量为2,700小时。只看总量,似乎有300小时余量,四个项目都能启动。但进一步拆分角色后,架构评审岗位每月需求为240小时,实际可用约160小时;测试自动化岗位需求为300小时,可用约220小时。总量富余掩盖了关键角色短缺。
2. 分析过程:把“有多少人”改成“缺什么能力、缺在哪个窗口”
我会先确认岗位需求是否被重复计算。例如,同一位架构师是否被项目计划和技术运营计划各登记一次;测试岗位需求是否包含环境维护;客户门户是否可以先做低风险模块,等待架构评审资源释放。经核对后,管理层不应仅凭总容量批准所有项目,而应分别判断稀缺角色和依赖时间。
下一步是比较可选方案。若把四项工作都并行启动,关键专家会被切成零碎时间片,等待成本和返工风险上升。若把合规整改和数据平台改造中的关键技术设计前置,再错开高峰期,可以减少同时占用。客户门户的低依赖工作可先行,但必须有明确边界,避免“先做一点”逐步变成未批准范围。
模拟决策结果是:先承诺合规整改的刚性工作和数据平台核心设计;客户门户先做需求澄清与非关键模块;移动端新功能进入下一轮组合评审。随后,为测试自动化安排内部培养和短期外部支持评估,并在一个月后根据实际需求重新校准。这个方案没有凭空增加容量,而是把稀缺技能按风险和时序重新安排。
| 资源类别 | 每月可规划容量 | 项目组合需求 | 判断 | 管理动作 |
|---|---|---|---|---|
| 整体团队容量 | 2,700小时 | 2,400小时 | 总量有余量,但不能据此直接承诺全部工作 | 继续拆分角色和时间窗口 |
| 架构评审 | 160小时 | 240小时 | 缺口80小时,是关键路径瓶颈 | 前置设计、错开评审,评估替代专家 |
| 测试自动化 | 220小时 | 300小时 | 缺口80小时,可能影响多个项目验收 | 安排培养、调整范围或引入短期支持 |
| 项目管理与产品协调 | 示意容量充足 | 多项目并行占用较高 | 工时未必短缺,协调与决策负荷可能超标 | 合并评审、减少重复会议、指定决策人 |
3. 数据观察:四个指标比单一利用率更能解释问题
这类决策至少要同时查看容量覆盖率、负载峰值、预测偏差和承诺变更率。容量覆盖率回答团队是否总体有能力;负载峰值揭示关键岗位在某个窗口是否超载;预测偏差检验计划质量;承诺变更率则反映需求治理是否稳定。
不同指标必须和时间范围绑定。一个季度平均利用率正常,不代表某个发布周不会发生测试资源冲突;月度预测准确,也不代表需求变更没有把项目风险转移到下一月。对管理层来说,平均值适合看趋势,峰值和分布更适合发现瓶颈。

4. 复盘时要对照原计划,而不是只看最终完成情况
若项目最终延期,不能只记录“计划未达成”。要对照承诺基线,检查延期来自需求新增、角色缺口、依赖等待、估算误差、缺勤还是管理层优先级调整。最好在每次重大变化发生时记录原因,而不是季度结束后凭记忆补写。否则组织无法区分预测失准与决策变更。
复盘不应变成追责表。若每次偏差都被视为个人表现问题,团队会倾向于报高容量、压低风险或减少真实记录。更好的做法是把偏差当成模型校准信息:哪个角色的估算长期偏低,哪类项目经常等待审批,哪些运营工作被漏计,哪些决策在计划之后反复改变。

六、落地方案:90天从基础台账走到管理决策
1. 第1至第30天:对齐定义,先做可用的最小模型
第一阶段不应追求全员、全项目、全时间尺度的完美数据。先选择一个项目群或一个关键部门做试点,定义容量单位、工作类别、时间窗口、资源粒度和数据责任人。把日历、已确认休假、持续运营职责和已批准项目纳入基线,至少能回答“未来四到八周,哪些团队或角色已有承诺”。
同时建立数据字典,避免同名指标在不同部门有不同含义。比如“可用容量”是否已经扣除运营工作,“已承诺需求”是否包含候选项目,“利用率”分子采用实际工时还是计划工时,都要写成可查的定义。试点的目标是暴露口径问题,不是证明现有数据已经完美。
2. 第31至第60天:跑一次真实的组合评审
第二阶段把候选需求、项目优先级和团队容量放在同一场评审中。会前由项目负责人提供需求范围、关键角色、预计时间窗口、依赖和置信度;资源负责人确认容量基线;管理层决定批准、延后、缩小范围或补充资源。评审结束时要有明确决策记录和被挤出事项。
如果企业使用项目管理平台,可先从团队层级和角色视图开始,逐步关联项目计划、工单、成员技能和实际占用。对PingCode这类面向中大型企业及100人以上组织的平台,适用重点通常是跨团队计划协同和管理可视化;企业仍需先决定字段、权限与流程,不能期待软件自动替管理层解决优先级冲突。
3. 第61至第90天:用实际偏差校准规则,而不是堆更多功能
第三阶段比较预测和实际,找出误差来源。无需把每个小偏差都归因到个人,可以按团队、角色和工作类型汇总:常规运营占用是否被低估,关键技能需求是否经常集中在同一周,新增工作是否经过正式评审,估算是否因依赖延迟而失效。
根据复盘结果更新缓冲规则、角色估算范围和评审频率。只有在数据责任稳定、决策闭环跑通之后,才值得投资自动化提醒、情景模拟或更细的个人级排程。否则复杂功能会把组织尚未解决的口径分歧固化到系统里。
- 指定业务负责人:对项目组合优先级和取舍结果负责。
- 指定资源负责人:维护团队与技能容量,确认不可重复分配。
- 指定项目负责人:提供需求范围、时间窗口、依赖和变更信息。
- 明确数据维护频率:近期计划按周更新,远期预测按月重估。
- 规定超载处理:设定升级阈值、审批角色与决策记录方式。

七、指标与治理:哪些数据值得管理层持续看
1. 组合层指标:看是否在做正确的承诺
管理层组合视图可以关注已承诺工作占可规划容量的比例、候选需求规模、关键角色缺口、项目启动与停止数量,以及被挤出事项的变化。重点不是追求某个理想利用率,而是判断容量是否被投向战略优先级,以及组织是否持续接受超过承载能力的新工作。
如果一个季度新增项目很多,但几乎没有项目延期、缩减或终止,未必代表组合管理出色,也可能意味着承诺只进不出。建议将“新增承诺”和“停止或降级承诺”放在同一视图中,让管理层看到组合净变化,而不是只看启动数量。
2. 团队层指标:看瓶颈和负载分布
团队层应关注不同角色的负载分布,而不是只看平均值。平均负载为85%,可能由多数岗位负载较低和少数关键岗位长期超载构成。可通过角色分组、时间窗口和风险等级发现尖峰,必要时再检查个人安排。
对组织效率而言,过载持续时间通常比单次峰值更重要。短期发布周的临时高负载可能可接受;连续多个周期超出容量,则需要重新设计项目组合、岗位配置或运营模式。管理层应该把“持续超载周数”作为升级信号,而非只看某一时点的红色预警。
3. 预测质量指标:分清模型误差与管理变更
预测偏差不应只用一个总百分比概括。要将误差分成容量变化、需求变化和计划执行差异。比如员工请假属于容量变化,临时加范围属于需求变化,任务耗时高于估算属于执行或估算差异。不同原因对应不同改进动作,混在一起就会让团队承受错误的整改要求。
可以采用滚动窗口比较同一时间跨度的计划与实际。例如每月对比未来四周的预测容量与实际投入,保留变更记录。对远期计划,允许更宽的误差范围,但要明确随着时间接近,预测应该逐步收敛。不同类型工作不宜共用一个误差门槛。

4. 数据治理:个人级可见性要与管理目的匹配
个人负载数据涉及信任和隐私。管理层需要看资源风险,不等于所有人都应查看每位员工的详细日历。建议实行分层权限:团队成员能看自己的任务和团队协作负载;资源负责人可查看排程所需信息;高层优先看团队、角色和项目组合趋势。只有在确有排程需要时,才开放个人细节。
数据越细,不一定越准确。员工若担心工时数据被用于机械排名,记录行为就可能变形。治理原则应明确数据用途、访问范围、保存周期和纠错方式。容量数据用于计划和改进,不应脱离背景直接用于个人绩效比较。
八、不同情况下的行动建议:先处理真正的约束
1. 如果总量不足:先重新排序,再考虑加人
当项目组合的整体需求明显超过可规划容量,先检查低优先级工作是否可以延后、拆小或停止。若所有事项都被定义为最高优先级,问题就不是资源表,而是决策规则失效。增加人员也不是即时补救:招聘、入职、培训和交接都有时间成本,短期内还可能增加现有成员的带教负担。
只有当缺口持续存在、工作确有稳定需求、技能可以招聘或培养,且预算与管理带宽允许时,才把扩编作为解决方案。短期波峰可评估外部支持或临时调配,但要把知识交接、质量责任和结束时间纳入计划。
2. 如果总量充足但关键技能短缺:建设技能弹性
这种情况下,平均分配工时不会解决问题。先识别关键技能是否集中在少数人身上,再评估培养、结对、流程简化、外部专家支持或架构解耦等办法。对高风险技能,不能把“某人学会了”直接视为可独立承接;需要以实际交付、评审能力和备份覆盖验证。
培养本身也需要容量。不能一边要求资深员工满负荷交付,一边把新人培养当作额外任务。应在短期计划中明确导师投入、练习范围和逐步放权节点,并在技能库中区分“主责”“备份”和“正在培养”。
3. 如果预测总是偏差大:先检查输入和变更机制
持续偏差并不一定说明团队估算能力差。先检查需求是否在计划之后反复改变,运营工作是否被漏记,工作日历是否正确,依赖等待是否被当成可控工时,以及同一资源是否被多个项目重复占用。只有输入口径基本可靠,才适合讨论估算方法和预测算法。
若偏差主要由变更造成,重点是提高变更审批和优先级复核;若由资源日历不完整造成,重点是维护日历;若由技能依赖造成,重点是角色建模;若由估算系统性偏低造成,再按工作类型校准历史数据。先诊断,后改模型。
4. 如果组织变化快:用滚动规划替代静态年度排期
产品探索、客户项目和政策要求变化较快的组织,不适合把全年每个人的时间一次性排满。可采用近端详细、远端区间的滚动规划:未来几周按角色和项目认真排,之后按季度或阶段给容量范围,并设置定期重估节点。
滚动规划不等于随时推翻承诺。每次变化都应说明影响、替代方案和受影响项目,由对应决策人确认。稳定承诺需要边界,灵活调整也需要治理,否则团队会陷入“计划每天变、责任却不变”的状态。
九、不同情况下的取舍:透明度、精度与管理成本如何平衡
1. 个人级排程与团队级容量视图的取舍
个人级排程适用于依赖密集、交付窗口明确、资源冲突必须提前协调的工作。它能更快发现具体冲突,但维护成本高,也可能让员工觉得被监控。团队级视图更适合早期项目组合筛选和远期预测,成本低、容错高,却无法解决所有个人时间冲突。
我的建议是分阶段使用:候选项目先按团队和角色判断;获批后再对关键岗位进行个人级排期;临近交付时才把必要任务细化到个人日历。不要用个人级精度去装饰尚未稳定的远期需求。
2. 精确工时与容量区间的取舍
精确工时适合重复性较强、历史数据稳定、工时记录成本可控的工作,例如持续运营和标准化流程。容量区间更适合探索性开发、需求尚未明确的项目和长周期预测。强迫不确定工作填报精确小时,会制造虚假的准确感。
管理层应根据决策风险决定精度。一个需求是否进入候选组合,通常不需要精确到小时;是否能在某个发布窗口上线,则可能需要关键角色按周确认。精度不是越高越好,而是与决策成本相匹配。
3. 高利用率与弹性余量的取舍
对需求稳定、交付可预测且服务水平明确的团队,可以追求较高的计划利用率,但仍需为异常工作设置单独机制。对创新、研发和多项目协作团队,留出弹性往往比提高表面利用率更重要。余量并非浪费,只有当它长期不被使用且没有应急价值时,才值得重新评估。
判断缓冲是否合理,可以观察它是否降低突发事项对承诺的冲击、是否减少临时加班、是否被过早分配,以及是否能解释其使用去向。余量长期存在却无法说明用途,可能是需求计划不足;余量总被临时吞掉,则可能是容量基线或需求治理存在问题。
4. 工具自动化与人工评审的取舍
工具适合自动汇总日历、识别重复分配、提醒负载峰值和记录决策,但它无法判断某项目是否值得牺牲另一个项目。优先级、风险承受度和战略取舍仍然需要管理者负责。自动化越多,越要保证输入字段稳定、权限边界清楚、异常处理有人负责。
选型时,我会看四项能力:是否支持团队与角色层级的资源视图,能否关联项目计划与工作项,是否保留容量变更和审批记录,能否按组织权限控制可见性。界面漂亮但数据定义无法落地,或者功能齐全却没有责任人维护,都不构成有效的Capacity方案。
十、常见问题FAQ:管理层最容易卡住的实施细节
1. Capacity和资源计划有什么区别?
资源计划描述人力准备如何分配到工作中;Capacity描述在特定时间窗口内可承接工作的能力和约束。资源计划是容量管理的一种执行形式。若只做排班,没有明确总容量、已占用工作和超载处理规则,组织很难判断计划是否可兑现。
2. Capacity要按个人、团队还是部门管理?
取决于决策层级。管理层组合评审优先看团队和技能组;跨团队项目确定后,再查看关键人员;短期交付冲突才需要个人级排程。由粗到细,可以减少维护负担,也降低不必要的个人数据暴露。
3. 没有准确工时数据,还能开始吗?
可以。先用实际工作日、已知缺勤、团队运营职责和已承诺项目建立粗粒度基线,再逐步用实际数据校准。与其等待完美工时系统,不如先明确口径、记录重大变更并定期复盘。没有准确数据时,应明确标注区间和置信度,不要伪装成精确预测。
4. 利用率达到多少才算合理?
不存在适用于所有岗位和工作类型的统一答案。可预测的重复工作、创新型项目和需要应急响应的团队,其合理余量不同。把利用率用作趋势信号,结合预测误差、突发工作、延期和负载持续时间判断,比设定单一红线更可靠。
5. 团队总容量足够,为什么项目还是缺人?
因为容量可能集中在不匹配的角色、技能或时间窗口。项目需要的不是任意人时,而是具备相应能力且能在关键路径上投入的人。应查看角色缺口、依赖关系和并行项目数,而不只看部门合计工时。
6. 远期项目应该排到多细?
远期需求越不确定,越适合用角色范围、阶段和情景描述,而不是具体个人工时。接近启动时间后,再补充详细排期。将候选需求明确标为候选或预测,可以避免团队误把讨论中的工作理解为已承诺任务。
7. 如何处理临时插入的紧急工作?
先定义紧急工作的入口、判断条件和决策人。紧急工作进入后,应同时说明它会占用多少容量、影响哪些现有承诺,以及谁批准这种影响。若所有插单都被视为例外,例外就会变成日常,团队需要重新调整项目组合和运营容量基线。
8. 容量数据能否直接用于个人绩效考核?
不建议脱离任务复杂度、角色责任、依赖等待、临时支持和团队协作情况,单独用容量利用率比较个人表现。容量数据更适合用于规划、发现系统瓶颈和改进预测。若用于绩效讨论,必须有清楚的用途边界、可解释口径和申诉纠错机制。
9. 什么时候值得引入管理软件?
当项目、团队和决策记录已经多到靠表格难以维护,且跨部门重复分配与变更追踪成为真实成本时,可以评估工具。先确定流程和字段,再看平台是否支持这些实际场景。软件可以提升汇总、协作与追溯效率,但不能代替项目优先级和资源取舍的管理责任。
十一、最后的判断:Capacity不是把人装进表格,而是让组织敢于做减法
Capacity管理容易被误解成“把所有人排得更满”。在我看来,恰恰相反,它的价值在于让容量边界变得可见:哪些工作已承诺,哪些岗位正在成为瓶颈,哪些需求还只是预测,新增事项会挤掉什么。边界清楚之后,管理层才有条件把有限资源投向真正重要的工作。
判断方案是否落地,可以观察三件事:需求进入时是否能看到容量影响;出现超载时是否有人作出明确取舍;计划偏差后是否能找到原因并改进下一轮预测。如果这三件事发生了,哪怕一开始仍靠简单表格,也比拥有复杂报表却没人据此决策更成熟。
下一步最实用的做法,是选一个项目群,统一容量单位和工作分类,列出未来四至八周的团队与关键角色负载,再召开一次有决策权的人参加的组合评审。不要先问“利用率能不能做到100%”,先问“如果今天再接一项工作,组织愿意推迟、缩小或停止什么”。这才是Capacity从数据走向管理行动的起点。
常见问题解答(FAQ)
1. 管理层如何把 Capacity 资源负载管理真正落地?
我想在团队里做资源负载管理,但不想最后只得到一张看起来很专业的表。管理层应该从哪里开始,怎样判断这套机制确实影响了项目决策?
先不要从采购系统或制作复杂报表开始,先选一个资源冲突明显的团队,连续记录 4 周。按人员或岗位统计每周可用工时、已承诺工时、临时支持工时和休假等不可用时间;例如,一名员工每周可工作 40 小时,扣除例会、休假和固定支持后,实际可分配工时可能只有 28 小时。
负载率应以这 28 小时为基数,而不是直接除以 40。管理层每周查看未来 6 至 8 周的负载,并对超过可用产能 90% 的人或关键岗位安排评审。落地的判断标准不是报表是否齐全,而是它是否促成了明确动作:调整优先级、延后需求、补充技能或重新分配任务。
2. 资源负载率达到多少,才应该触发管理层介入?
我看到有的团队把 100% 当作满载,有的团队却在 80% 就开始预警。我们该用哪个数字?如果团队有大量临时需求,单看一个利用率指标会不会误判?
不建议为所有团队设一个固定的“满载线”。可以把 80% 设为预警、90% 设为管理层评审的起点,但这只是初始阈值,需要用团队过去 6 至 8 周的数据校准。稳定、可预测的工作可以接近较高负载;频繁处理线上故障、客户支持或突发审批的岗位则应保留缓冲。
例如,某团队每周可分配 200 小时,其中约 30 小时用于临时支持,那么计划工作若已排到 190 小时,表面负载率虽未超过 100%,实际却几乎没有应急空间。评审时同时看负载率、临时工作占比、关键技能是否集中在少数人手上,以及任务延期趋势,避免单一数字掩盖风险。
3. 跨项目争抢同一批人员时,管理层该按什么规则分配资源?
我负责的几个项目都把同一位专家列为关键成员,每个项目负责人都认为自己的需求最紧急。现在大家只能靠会议上争论或私下协调,我想知道有什么更公平、可复用的分配方法。
先把争抢从“谁声音大”转成可比较的决策:对每项需求记录目标日期、延迟影响、必须技能、预计投入和可替代方案,再由有权调整项目优先级的人统一排序。可用一张简单表格管理:项目、关键岗位、需求工时、最晚需要日期、延迟代价、替代人员、决策结果。
举例来说,若一位专家每周可投入 12 小时,两个项目分别申请 10 小时和 8 小时,不要默认两边各自排期后形成 18 小时承诺;应先判断哪项工作必须由该专家完成,哪些任务能通过评审、培训或拆分交给其他人。决策结果要同步给项目负责人,并注明复核日期,否则一次分配很容易变成长期占用。
4. 资源负载数据不准确,怎样避免 Capacity 管理变成填表工程?
我担心团队会把工时填得很随意,最后管理层拿着不可信的数据做决定。我们到底需要记录到什么粒度,才能看出资源风险,又不会让员工花大量时间维护表格?
不要一开始要求逐小时记录所有工作。对多数团队,按人或岗位汇总到周,并区分项目交付、运营支持、会议与不可用时间,已经足以识别未来数周的冲突。每周抽查少量记录,与实际任务状态、缺勤安排和临时支持单核对;如果计划工时长期低于实际投入,先检查是否漏算支持工作,而不是立刻把问题归咎于填报者。
建议把数据用于预测和协调,不直接用单周利用率评价个人绩效,否则员工有动力把时间填满,数据反而失真。试运行一个月后,比较预测负载与实际延期、加班和临时调度情况;若数据不能帮助解释这些结果,就应简化字段或调整统计口径。
核心关键词
文章包含AI辅助创作:Capacity最佳实践:管理层资源负载落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/587847
读者评论
把运营支持、培训和缺勤从名义工时里单独扣除,这个思路比较实用。我们团队以前按人头排项目,后来才发现轮值和临时故障占了不少时间。
文中强调按技能看瓶颈,我认同。不过技能熟练度怎么维护,既不让主管凭印象打分,也不把人员能力信息做得过细?
容量预测如果每月更新,确实比一次性做半年计划可靠;但需求频繁变化时,反复调整计划也有成本。实际执行中可以考虑设定固定评审节奏,紧急变化再单独处理。
