工作负载流程与规范:PMO资源负载最佳实践关键指标

项目组合看起来有 30 个项目、200 多名员工,PMO 每周却仍在问“谁有空、谁超载、哪个项目会延期”,这通常不是缺少一张资源表,而是工作负载流程没有把需求、能力、承诺和变更连起来。我的核心判断是:资源负载管理的目标不是让每个人看起来都很忙,而是在可承受的负载范围内,把有限能力配置到最重要、最可交付的工作上。因此,PMO 不应只盯利用率,还要同时看需求预测误差、瓶颈技能负载、计划变更率、交付兑现率和资源缓冲。

一、核心结论:负载管理要管流动,不只是管占用

1. 把资源负载看成一条端到端流程

我在设计工作负载流程时,会把它拆成六个连续环节:需求进入、容量校准、优先级决策、资源承诺、执行跟踪、偏差纠正。每个环节都要有明确输入、责任人、决策规则和输出物,否则流程表面完整,实际仍会退化成谁催得急就先给谁人。

需求进入解决“要做什么、为什么现在做”;容量校准回答“团队实际能提供多少有效工时”;优先级决策确定“发生冲突时谁先做”;资源承诺把抽象需求变成可执行排期;执行跟踪识别计划与现实的差距;偏差纠正则决定减范围、调顺序、补能力,还是暂停项目。

负载管理的关键不是给每个项目分到一个百分比,而是让每次资源承诺都能追溯到业务优先级和能力依据。如果“投入 50%”没有对应的技能、时间窗口、交付物和退出条件,这个数字并不构成有效计划。

2. 用一组相互制约的指标代替单一利用率

我建议 PMO 至少保留五类核心指标:总容量利用率、关键技能负载率、需求预测误差、计划变更率、承诺交付兑现率。它们的关系比单个数字更重要:利用率过高可能导致延期;预测误差过大说明需求治理薄弱;变更率持续升高则意味着计划稳定性不足;兑现率下滑说明承诺机制或执行能力存在问题。

指标 回答的问题 常见误读 管理用途
容量利用率 可用能力中有多少已被计划工作占用? 越高越有效率 观察整体缓冲与超载风险
关键技能负载率 稀缺技能是否被多个项目同时争用? 团队总容量够就代表资源够 识别架构、测试、数据等瓶颈
需求预测误差 实际投入与计划投入偏离多少? 误差都是员工估算不准 判断需求质量和变更来源
计划变更率 已承诺工作被插入、撤销或重排的频率如何? 变更越少越好 辨别正常调整与治理失控
承诺交付兑现率 约定周期内完成的工作占比是多少? 低兑现率等于员工不努力 检验计划可信度和流程质量

指标不应被孤立用于绩效排名。若一个团队的利用率只有 72%,但每月紧急插单很多、关键技能长期排队,问题可能在技能结构和排期机制,而不是团队“空闲”。反过来,利用率达到 95% 也不一定代表效率优秀,它可能意味着几乎没有空间处理故障、评审、协作和返工。

工作负载流程与规范:PMO资源负载最佳实践关键指标

3. 先建立决策闭环,再追求更细的报表

不少 PMO 花大量时间建设可视化看板,却没有说明红色指标触发什么动作。我的做法是先定义阈值对应的决策:谁来确认数据、谁有权调整优先级、何时必须升级、哪些事项需要业务负责人拍板。没有动作规则的指标,只会增加汇报工作,不会改善资源配置。

  • 观测:识别实际容量、需求和排期的偏差。
  • 解释:区分是需求变化、技能不足、估算偏差,还是执行受阻。
  • 决策:在范围、时间、资源和优先级之间做取舍。
  • 验证:检查调整后瓶颈是否缓解、交付兑现是否改善。

二、背景与真实场景:为什么资源表完整,项目仍然延期

1. 多项目组织面对的是动态需求,不是静态排班

在中大型组织里,资源负载通常横跨产品研发、平台建设、合规、客户交付和运维。项目计划可能按季度制定,但客户承诺、故障修复和高层临时事项会在周内改变优先级。某个工程师在表里被分配给三个项目,并不意味着这三项工作能按计划并行推进。

更常见的情况是:项目经理按人头申请资源,职能负责人按团队容量回答,PMO 按项目汇总后发现总量似乎可行;等到实际执行,才发现三个项目都依赖同一位架构师做评审。总工时没有超标,关键路径却被单点技能卡住。这也是为什么我会把“人”与“技能”分开建模,不能只按部门统计工时。

2. 负载的时间粒度要匹配管理决策

日级排期适合高度耦合的交付、生产运维或短周期任务,但不适合所有知识工作。过细的记录会把管理成本转嫁给团队,甚至制造“填表即控制”的错觉。季度容量规划可以帮助确定投资边界,却无法直接解决下周的冲突。因此,常见的有效做法是分层:季度看容量与组合,月度看项目阶段和技能缺口,周度处理变更与阻塞。

我通常不建议把每位员工的每个工作日都提前填满。对于研发和产品团队,评审、支持、故障处理、沟通、学习和休假都是真实消耗。若这些工作没有出现在容量基线里,计划就会系统性低估需求,之后再把偏差归因于“执行不力”。

3. 以 PingCode 为例:平台能提供协同基础,治理规则仍需组织定义

以 PingCode 这类面向中大型企业、适用于百人以上组织的项目管理平台为例,平台可以帮助团队汇集项目、需求、任务和进度信息,降低分散工具造成的口径差异。但平台并不会自动决定某个项目是否该优先,也不会替管理者判断某位专家是否能同时支持多个关键项目。工具解决的是信息协同和过程可视化,资源决策仍然需要组织明确规则。

导入平台时,我会先问三个问题:数据由谁维护、资源冲突由谁裁决、变化发生后如何同步到基线。如果这三件事没有答案,工具上线后很可能只是把原来的表格搬到了线上,字段更多了,冲突依旧靠会议临时解决。

4. 资源冲突的本质通常是优先级冲突

当同一名专家被多个项目争抢时,表面上看是资源不足,实质上往往是组织没有把项目优先级说清楚。每个项目都被标成“最高优先级”,PMO 就没有可执行的排序依据。此时单纯招人也未必有效,因为新增人员需要熟悉业务、完成环境配置和知识传递,短期内无法立刻替代关键专家。

因此,资源负载评审不应只问“缺几个人”,还要追问“哪些工作可以延后、缩小范围或交给其他技能层级”。这能把讨论从争人转向业务取舍,避免把所有计划都当成不可调整的硬承诺。

三、常见误区:看上去精细,实际上会误导决策

1. 把 100% 利用率当成优秀目标

在生产线式、任务高度标准化的工作中,利用率提升可能带来明显产出收益;但在不确定性较高的知识工作里,满负载会增加等待、切换和返工风险。人不是可随时调用的无摩擦产能。评审、协作、问题定位和上下文恢复都需要时间。

我会把可计划容量与名义工时区分开。名义工时是日历上的工作时间;可计划容量则要扣除休假、固定会议、支持值班、培训和团队协作等约定占用。若团队每周名义工时为 40 小时,却把全部 40 小时都分给项目,计划从一开始就没有留出日常工作的空间。

留缓冲不是鼓励闲置,而是承认需求波动与故障处理真实存在。缓冲大小应结合工作类型、历史波动和服务承诺来设定,而不是用一个统一比例套所有团队。

2. 只看部门总容量,不看技能与依赖关系

“研发团队还有 20% 空闲”不能证明某项研发工作能立即启动。剩余容量可能集中在前端,而当前需求需要数据工程;也可能人手充足,却缺少系统权限、领域知识或决策人。PMO 至少应把关键技能、熟练度、可投入时间和依赖对象放在同一视图中观察。

技能地图也不需要一开始就做成复杂的人才模型。对于首轮治理,先识别影响交付的少数稀缺技能即可,例如架构评审、自动化测试、数据治理、安全审查或特定业务系统维护。把关键岗位的实际排队时间记录下来,往往比收集几十个技能标签更有决策价值。

3. 用工时记录代替负载预测

工时记录告诉我们过去发生了什么,不等于下一阶段需要多少能力。实际工时还会受到任务粒度、填报习惯、临时支持和团队文化影响。若团队只有在月底补填工时,数据误差会进一步放大。工时适合用于校准计划和识别投入结构,不应被误当成精确预测器。

我会同时保留“计划投入、实际投入、变更原因”三类信息。仅有计划与实际差异,管理者看不出偏差来自估算过于乐观,还是工作范围中途扩大。原因分类不用过多,先区分需求变更、技术不确定、外部等待、缺陷返工和容量缺席,通常已经足以指导下一步改进。

4. 让每个项目都按固定比例分配资源

把人员平均分给多个项目,看起来公平,实际容易制造高频切换。一个人同时承担四项工作,每项都只投入 25%,未必比连续完成一项后再转入下一项更快。任务切换会增加上下文恢复成本,依赖链条也更难协调。

如果工作允许串行,就应比较“少开工、快完成”和“多开工、慢推进”的后果。对交付周期敏感的团队,减少并行项目数可能比把每个人的利用率从 80% 提到 90% 更能改善客户体验。

5. 把资源冲突归咎于个人效率

当项目持续延期时,管理者容易要求员工“提高效率”,但如果任务在等待评审、需求不断变化或关键决策人缺席,个人加速无法消除系统瓶颈。还要警惕把加班当成容量:加班可能短期补足某个节点,却会提高疲劳、返工和离职风险,不能长期写入基准产能。

合理的诊断顺序应是先看工作是否清晰,再看依赖是否畅通、优先级是否稳定、技能是否匹配,最后才评估执行方式。只有排除系统约束后,个体能力问题才有讨论依据。

四、专业判断逻辑:从数据口径到资源决策

1. 先定义可计划容量,而不是直接相加人头

容量规划的分母决定了利用率是否可信。假设一个团队有 10 名成员,每人每周名义工作 40 小时,名义工时是 400 小时。但其中有人承担值班、有人固定参与运营、有人处于入职学习期。若不扣除这些约束,400 小时并不是可交付给项目的容量。

我建议用可解释的公式建立基线:可计划容量 = 名义工时 − 已知缺席 − 固定运营占用 − 组织约定的非项目工作。公式本身并不复杂,关键是团队对扣减项保持一致口径,并能说明数据来源。

不同工作性质应使用不同的计划粒度。短周期、低不确定任务可以按天或半天规划;依赖多、需求变化大的探索工作,适合按阶段容量或团队吞吐量管理,不宜假装能够精确到每一天。精度应服务决策,而不是服务报表的视觉整齐。

2. 用负载率和压力区间识别风险

常见的容量利用率计算方式是:计划投入除以可计划容量。这个指标可以用于发现明显超配,但不应机械设定一个跨组织统一的“最佳值”。知识工作团队、客户支持团队和生产运维团队的工作波动完全不同,适用的缓冲空间自然也不同。

负载观察区间 可解释的信号 建议动作
明显低于容量 可能存在需求不足、优先级未明确或能力错配 核查项目池、技能结构与承诺节奏
接近计划容量 执行可能平稳,但抗突发能力有限 检查值班、休假和未登记工作的预留
持续超过容量 排期依赖加班、延期或隐性工作转移 重排优先级、减范围或增加有效能力

这些区间不是考核线,而是诊断信号。若负载短期超过容量,且项目处于明确的关键节点,组织可能有意承担这一风险;若连续多个周期超载,又没有范围调整或能力补充,就不能再把它解释为短暂冲刺。

3. 同时看技能瓶颈、队列和依赖网络

对于稀缺技能,我会看三个维度:技能负载率、待处理工作数量、平均等待时间。负载率高但队列很短,可能是即将结束的峰值;负载率中等但等待时间持续增长,则可能存在优先级排序或入口控制问题。单看某一天的资源热图,容易把暂时波动误判成长期能力缺口。

依赖关系也要纳入判断。某项任务即使只需要专家 10 小时,如果它是多个项目的前置审批,排队一周就可能造成更大的组合级延误。因此,PMO 应优先识别“投入时间少、影响范围大”的瓶颈节点,而不只是工时最多的任务。

4. 用组合优先级决定冲突,而不是现场讨价还价

资源冲突发生时,决策必须有一致的排序原则。可以综合考虑战略关联、监管或客户承诺、预期价值、延误成本、依赖影响和风险暴露。排序不必假装所有因素都能精确量化,但必须让参与者知道哪些因素优先。

我建议把优先级分为少数几个可操作等级,并明确每级的资源保护方式。例如,最高级工作可以获得专属关键资源;常规级工作在不影响高优先级工作的前提下排期;探索性工作则设置时间上限和阶段复审。真正重要的是每个等级都对应实际权利与限制,而不是只改变项目颜色。

5. 区分资源缺口与管理缺口

判断是否需要新增人员前,我会先确认三件事:需求是否稳定、工作是否能拆分、瓶颈是否真的来自能力不足。若需求每周变化,先增人可能只会增加协调负担;若工作集中在一名决策者或专家身上,流程改造、知识传递或降低审批频率可能更有效;若缺口集中且持续,才有理由评估招聘、外部支持或能力建设。

这个判断尤其重要,因为“缺人”是一种结论,不是根因。PMO 的价值不在于替项目争取最大人数,而在于指出缺口的边界、持续时间和代价,并把可行替代方案一并带到决策会上。

五、具体案例与数据观察:从总量可行到关键岗位排队

1. 一个项目组合的情景模拟

以下是用于说明判断方法的情景模拟,不代表某一企业的真实统计。假设一家 180 人规模的产品与技术组织有 12 个并行项目,团队每月可计划容量为 2,400 人时。项目提交的总需求为 2,280 人时,按总量计算负载率为 95%,表面上仍在容量以内。

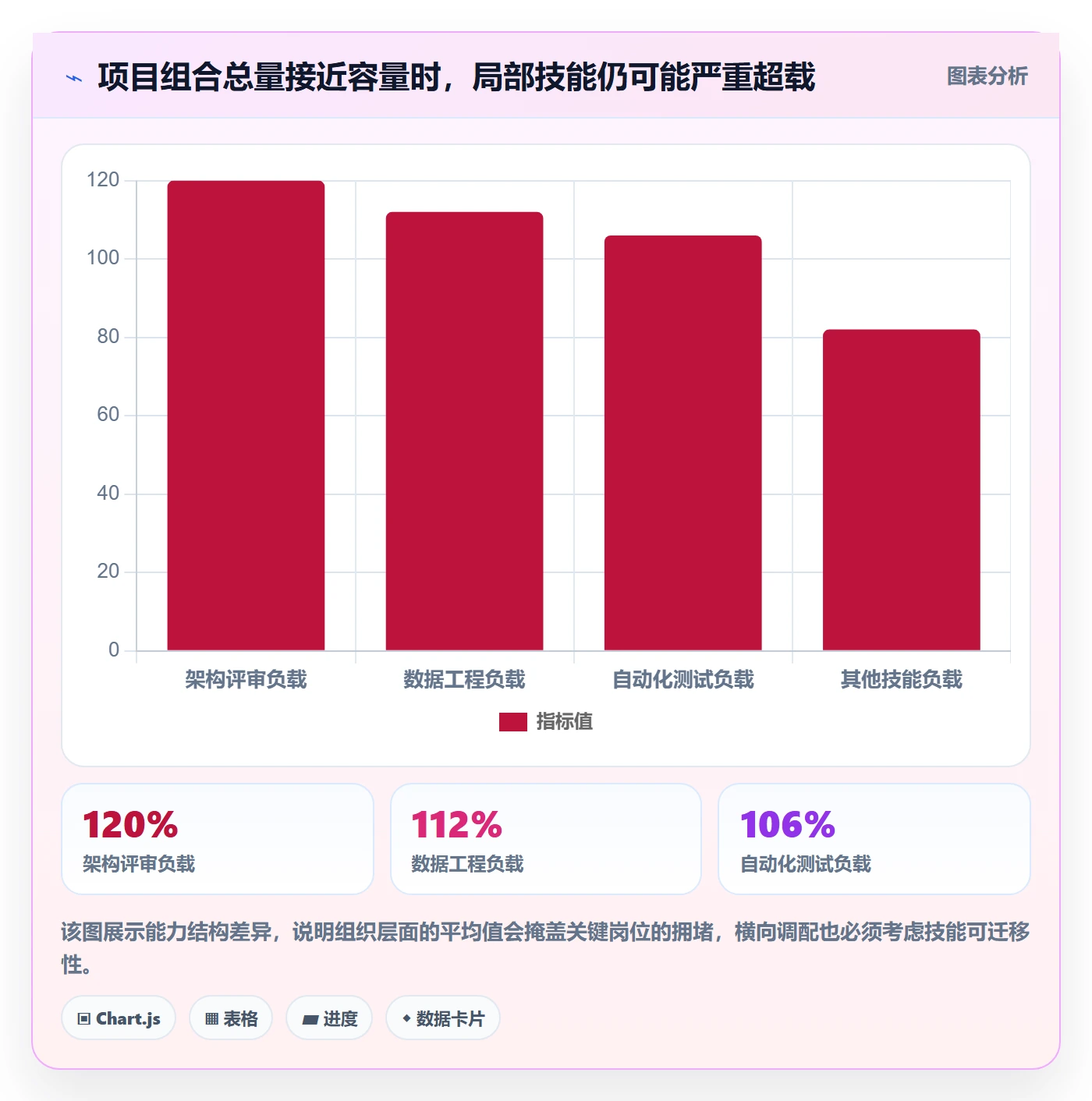

进一步拆分后发现,架构评审、数据工程和自动化测试三类技能的需求分别达到对应容量的 120%、112% 和 106%。与此同时,需求输入中有 18% 尚未明确验收标准,过去两个月有 27% 的已承诺工作发生过范围或顺序变化。总量数字没有揭示的,是部分关键工作已经在排队,而且计划本身并不稳定。

观察项 情景模拟结果 它提示的问题
组合计划负载率 95% 整体缓冲较薄,突发事项可能挤占项目时间
架构评审技能负载率 120% 存在明显容量缺口或评审入口过度集中
验收标准不完整的需求占比 18% 需求成熟度不足,投入估算可靠性受影响
承诺后发生变更的工作占比 27% 计划稳定性不足,需分析变更来源与授权机制

面对这个情景,我不会马上建议招聘架构师。首先会检查评审任务是否能按风险分层、低风险变更能否采用标准检查清单、是否存在多个项目重复提交同类评审。若优化后需求仍持续超过容量,且队列时间对关键交付造成影响,再进入新增能力的评估。

工作负载流程与规范:PMO资源负载最佳实践关键指标

2. 先分析预测误差,再调整基线

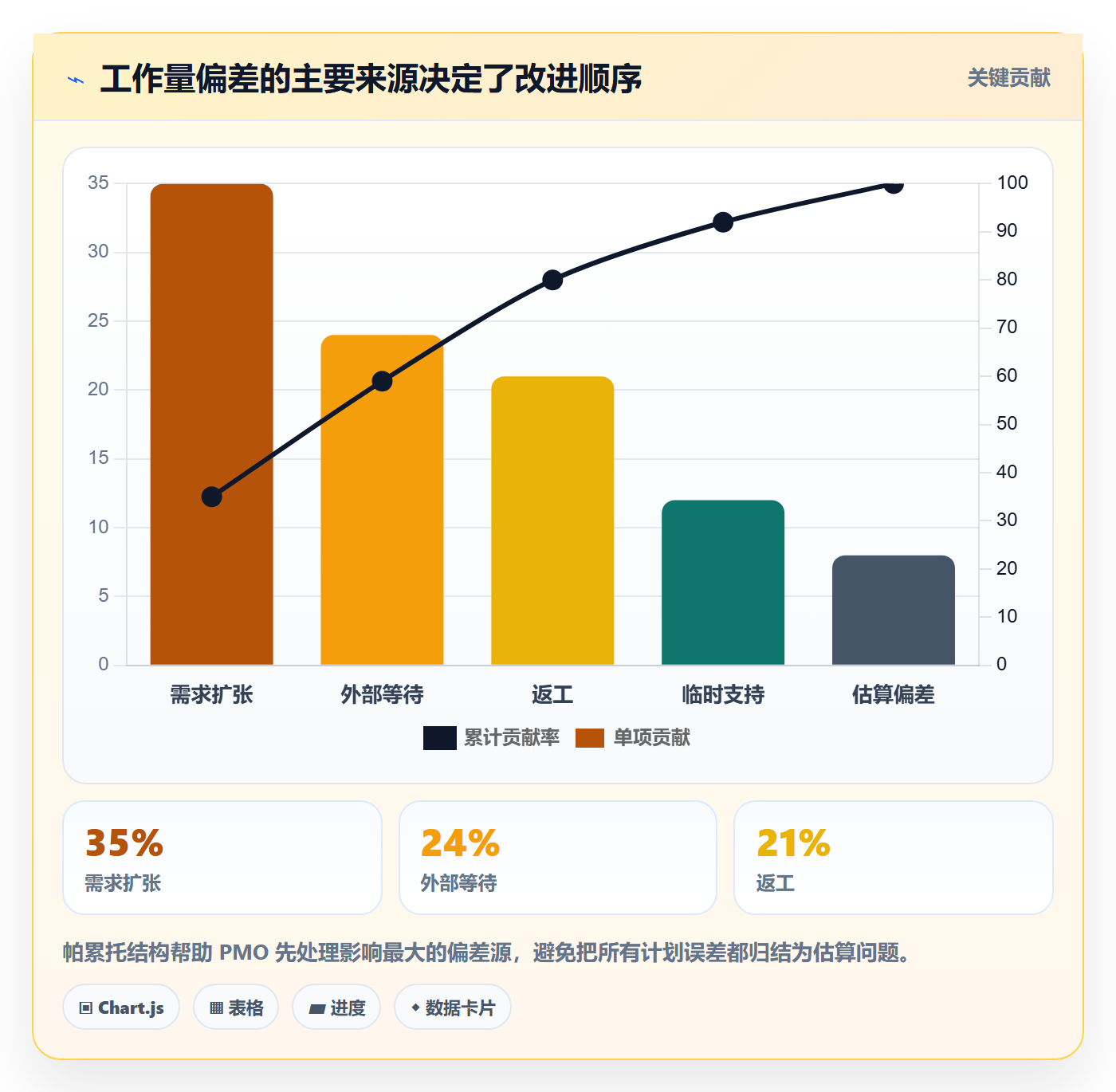

如果连续三个月计划投入与实际投入偏差明显,我会把偏差拆为不同来源,而不是简单提高所有任务的估算系数。以下仍为情景模拟:需求扩张占偏差 35%,外部等待占 24%,返工占 21%,临时支持占 12%,估算偏差占 8%。这组结构意味着,调整估算只处理少部分问题,最大收益可能来自需求冻结、外部依赖管理和质量改进。

这样的拆解也能避免惩罚提供准确数据的人。如果团队如实记录范围扩张,结果却被理解为“团队计划能力差”,成员之后就会倾向于报高缓冲或延迟暴露问题。指标治理需要鼓励事实透明,否则数据会越来越好看,决策质量反而变差。

工作负载流程与规范:PMO资源负载最佳实践关键指标

3. 从等待时间看瓶颈是否影响交付

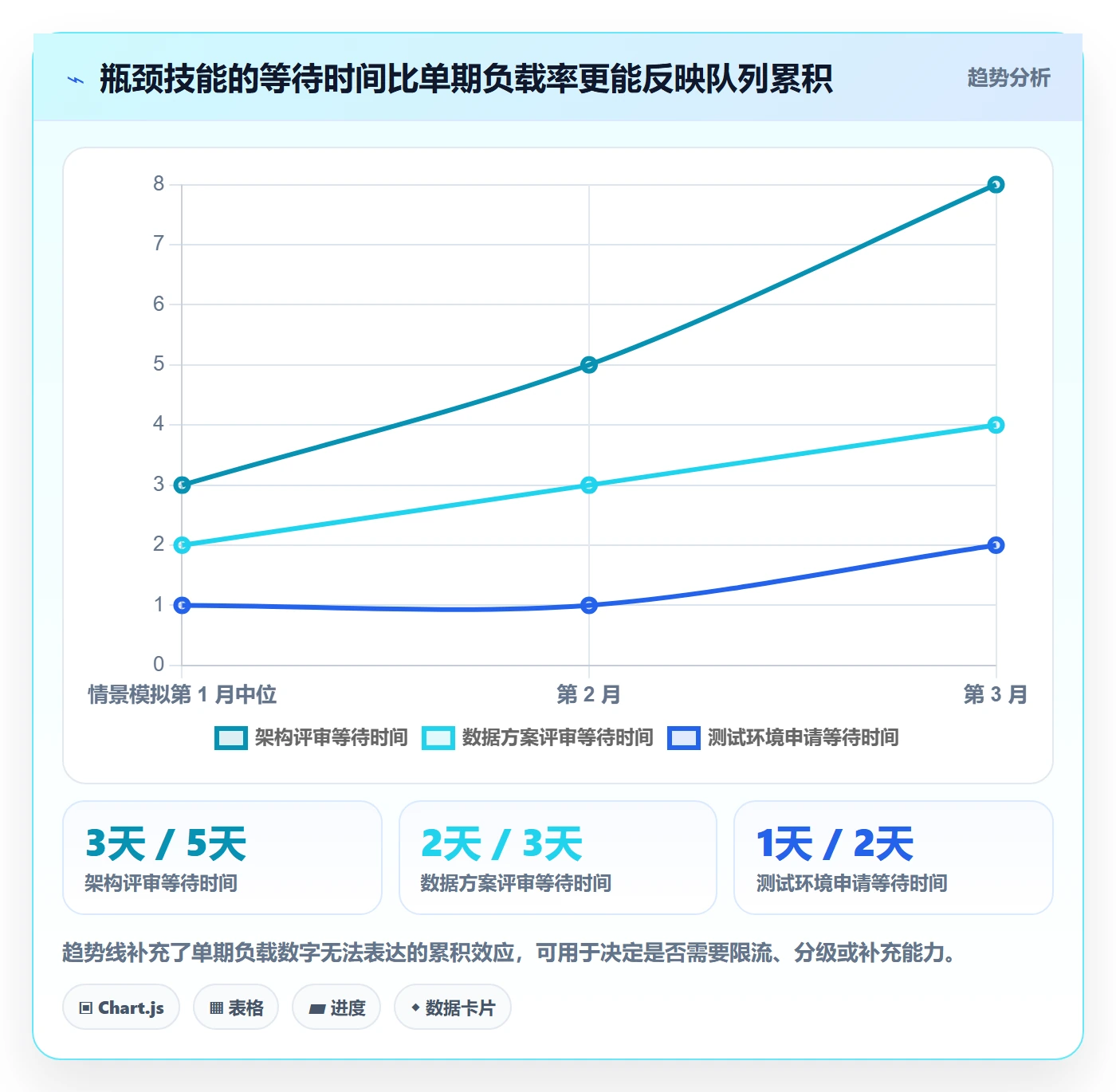

负载率说明容量被占用了多少,等待时间则说明工作流因此付出了什么代价。对于本例中的架构评审,如果从提交到反馈的中位等待时间逐月上升,即使项目团队仍能按计划填报工时,也说明队列开始影响交付。中位数比平均值更不容易被少数极端个案带偏;同时可记录高分位等待时间,用来观察最差情形。

我会把等待时间按工作类型分层,而不是只做全组织平均。安全评审、方案评审和日常咨询的风险、时限与复杂度不同。只有同类工作之间的比较,才能告诉我们入口规则是否有效、快速通道是否挤占了正常队列。

工作负载流程与规范:PMO资源负载最佳实践关键指标

4. 用前后对照验证调整,而不是凭会议感受

假设 PMO 将低风险架构评审改为模板化检查,把跨项目重复需求合并评估,并规定每周固定两次评审窗口。调整前后可以观察评审等待时间、一次通过率、关键专家被临时打断次数和相关项目的计划兑现率。若等待时间缩短却导致缺陷漏检增加,说明流程优化牺牲了质量,不能只凭速度宣布成功。

验证期应预先设定观察范围和指标口径,避免结果出来后再挑有利数据。至少保留基线周期、调整日期、受影响团队和同期重大变化。业务环境变化很大时,简单的前后比较不能证明因果,但仍可以作为有边界的管理证据,再结合访谈和流程记录解释。

六、工作负载流程与规范:让每个环节都有输入、输出和责任人

1. 需求进入:先判断工作是否具备估算条件

资源流程的入口不应是“某项目要人”,而应是经过基本定义的工作需求。最低限度要说明目标、业务价值、期望时间、主要交付物、验收条件、依赖关系和不确定性。缺少这些信息的需求可以进入探索池,但不应直接占用正式承诺容量。

入口分级可以降低大项目和小改动争抢同一套流程的成本。标准化、低风险工作走轻量路径;跨团队、高投入或不可逆决策走完整评审;紧急事件需要有明确升级条件和复盘要求。所谓敏捷并不是跳过治理,而是让治理强度与风险相匹配。

2. 容量校准:建立团队级基线和关键技能清单

每个规划周期开始前,团队负责人更新可计划容量,注明休假、值班、固定运营和已承诺工作。PMO 不需要代替团队逐人填满日历,但要确保不同团队使用一致的统计口径。容量数据应有更新时间,过期数据不能继续当成可靠依据。

关键技能清单应只覆盖对交付有实质影响的能力,并标记熟练层级和可用性。管理者要区分“会做”“能独立负责”和“能指导他人”这几种能力状态。否则资源池显示有四个人具备某技能,实际可能只有一人能处理复杂问题。

3. 优先级评审:冲突必须由有权的人做取舍

PMO 可以整理冲突、量化影响、提出方案,但不应独自替业务承担优先级责任。涉及收入、客户承诺、风险和战略目标的取舍,应由具备授权的业务或组合治理角色决策。会议结论要记录被延后的工作和对应风险,不能只记新增项目的资源需求。

为避免每次争抢都从头开始,可以设置固定评审节奏,并规定重大紧急事项的例外流程。例外事项应说明为何不能等到下次评审、影响哪些既有承诺、由谁批准。若紧急插单长期没有边界,所谓流程就会被例外吞没。

4. 资源承诺:明确投入范围、时间窗和退出条件

资源承诺需要从“某人有 30% 空闲”转变为“在某个时间窗内,由某角色完成某项交付”。投入比例只有与任务、交付物、依赖和时间范围绑定,才可用于排期。对于共享专家,承诺还要说明响应时间、评审频次和优先级,避免三个项目都把同一段时间理解成专属支持。

承诺不等于永久占用。阶段完成、需求撤销或优先级改变后,应有释放机制。资源没有及时释放,会让计划看起来永远超载,也会妨碍新工作准确进入队列。

5. 执行跟踪:区分变更、偏差和阻塞

周度检查不需要让所有人重复汇报已经记录的信息。它应聚焦本周发生的变化:新增需求、范围变化、实际投入偏差、依赖延误、关键技能队列和需要升级的决策。会前由系统或责任人更新数据,会上讨论例外,不把会议时间花在逐条读表。

变更记录至少包含发生时间、发起方、变更原因、受影响工作和批准人。这样才能判断计划波动来自市场变化、管理插单、需求澄清还是团队执行。如果只有“计划调整”这一类笼统备注,复盘时就无法识别可改进的环节。

6. 偏差纠正:按成本和风险选择措施

出现超载时,PMO 和项目负责人应按顺序评估:是否可延后低优先级工作;是否能缩小范围;能否拆分交付、降低依赖或调整顺序;是否可以借调具备相近能力的人;是否需要外部支持或新增岗位。每个措施都有代价,不能只列出“加人”一个答案。

调整完成后要更新计划基线,并保留原始承诺作为对照。若只覆盖旧计划,后续就无法判断偏差如何产生,也无法学习估算与决策是否改善。基线的作用不是追责,而是提供稳定的比较参照。

七、关键指标体系:从看板数字走向可执行信号

1. 容量与负载指标

计划负载率用于观察计划工作占可计划容量的比例;实际负载率用于观察周期结束后的实际投入结构;关键技能负载率则针对特定技能计算。三个数值要标注时间范围和口径,避免有人用项目工时作分子、有人用名义工时作分母。

还可以观察容量缓冲使用率:计划外工作占用了多少预留能力。如果缓冲每个周期都被耗尽,问题可能不是缓冲设置不足,而是常规运营工作没有纳入基线。缓冲应是应对波动的空间,不是隐藏常态工作量的容器。

2. 需求质量与预测指标

需求成熟度可以按验收条件、依赖识别和范围明确程度进行分级;预测误差比较计划投入与实际投入;需求冻结后变更率观察正式承诺后发生的调整。PMO 不必追求复杂评分,先统一“什么算成熟、什么算变更”通常比堆叠多个小数点更重要。

预测误差应结合工作规模和类型分析。大型探索任务与重复性维护工作的估算难度不同,直接混算会导致平均数掩盖差异。可以先按团队、任务类型和阶段分组,样本不足时明确标注“数据不足”,不要用不稳定的结果设硬指标。

3. 流程效率与交付结果指标

承诺交付兑现率反映周期内完成承诺的比例;周期时间反映工作从启动到完成的时间;等待时间揭示工作在评审、审批和依赖环节停留多久;返工率则观察质量问题造成的重复投入。它们分别解释结果、速度、队列和质量,不应互相替代。

如果兑现率下降但周期时间没有变化,可能是承诺范围不断扩张;若周期时间变长且等待时间占比升高,通常要检查流程依赖;若完成速度加快但返工升高,则可能是过度压缩评审或测试。指标组合才能帮助管理者找到需要改变的环节。

4. 指标定义与治理规则

每个指标都应有数据负责人、计算口径、更新频率、适用范围和触发动作。建议建立一页指标词典,明确分子分母、排除条件、数据源和常见误读。指标一旦进入管理会议,就可能影响行为;定义不清会造成团队各自优化数字,而不是共同改善交付。

指标 建议口径 观察频率 触发后的典型动作
计划负载率 计划投入 ÷ 可计划容量 每周或每个规划周期 检查超配、缓冲和范围取舍
关键技能负载率 技能需求投入 ÷ 该技能可用容量 每周 检查排队、替代能力和优先级
预测误差 计划与实际投入差异 ÷ 计划投入 周期结束 按需求变更、等待、返工等原因拆解
等待时间 进入队列至开始处理的时间 按工作类型持续观察 调整入口、分级或处理能力
交付兑现率 周期内完成的承诺工作 ÷ 周期初承诺工作 每周期 检查承诺质量、变更和依赖阻塞

工作负载流程与规范:PMO资源负载最佳实践关键指标

八、不同情况下的行动建议:先处理最影响交付的约束

1. 组织刚开始做负载管理

不要一开始要求全员记录到小时,也不要同时上线十几项指标。先选择一两个项目组合,统一可计划容量口径,识别三到五类关键技能,建立每周冲突清单。第一阶段的目标是让管理者能回答“需求从哪里来、瓶颈在哪里、谁能决定取舍”,不是一次性追求全组织数据完美。

建议先运行一个完整规划周期,再根据数据质量扩展范围。团队发现计划与实际偏差很大时,先记录原因而不是立即处罚。治理初期最有价值的产出,往往是发现组织过去没有看见的隐性工作和重复审批。

2. 项目很多、优先级频繁变化

如果团队同时启动的项目太多,优先考虑限制在制工作数量,而不是提高每个人的资源利用率。为项目组合设置明确的进入条件和退出条件,要求新项目进入时说明将延后什么工作。若新旧工作都被保留,容量冲突只会转化为所有项目一起变慢。

对频繁插单设置授权与影响说明。紧急工作可以进入快速通道,但要公开其对原计划的挤出成本。否则,“紧急”就会成为绕过优先级治理的常规标签。

3. 某些稀缺专家成为长期瓶颈

先把专家的工作拆成决策、评审、执行和知识传递几类,找出只有本人能完成的部分。对重复性审查建立标准模板,对低风险工作培养第二负责人,对高风险判断保留专家把关。目标不是把所有工作交给初级人员,而是把专家时间用于真正需要专家判断的事项。

如果瓶颈来自单点知识而非单纯工时,短期增员的效果可能有限。应结合文档化、结对工作、轮岗、服务目录和授权边界建设替代能力。经过一段时间后,重新评估队列长度和风险,再决定招聘或外部补充。

4. 需求仍在探索,难以准确估算

对不确定性高的探索型工作,不应强行给出看似精确的工时承诺。可以先设定时间盒、阶段目标和继续投资条件,例如在有限周期内验证技术路线、客户问题或数据质量,再决定是否进入交付阶段。资源承诺的对象应是“完成一次验证并形成决策材料”,而不是承诺未知工作全部完成。

这种做法牺牲了远期排期的表面确定性,却降低了组织过早承诺的风险。探索完成后,再根据新的事实调整容量和里程碑,比用未经验证的假设锁定数月资源更稳健。

5. 运维、客户支持与项目工作混在一起

这类团队需要把稳定性工作纳入容量基线。记录值班、故障、客户支持和常规维护的实际消耗,按周期观察波动。若临时支持常常超过预留,应该调整容量假设、服务边界或自动化投入,而不是每次都从项目中临时抽人。

对于高波动服务,适合按队列、响应时间和服务等级管理;对于项目交付,仍需按里程碑、依赖和阶段容量管理。把两类工作混用同一套精细排班表,可能既无法保障服务响应,也无法提高项目计划可信度。

6. 远程、多团队或跨地域协作

分布式团队的瓶颈不一定是工时,还可能是时区重叠、审批窗口和交接质量。负载模型应考虑可协作时间和交付依赖,而不只是成员的名义容量。若关键评审只能在每周一次的重叠时段发生,等待时间会比工时本身更能解释项目进度。

跨团队流程要明确谁负责交接、输入是否完整、失败时如何退回。信息平台可以提供共享视图,但字段与状态必须有统一含义。否则,各团队都能看到数据,却可能对“已就绪”“等待中”有不同理解。

九、不同情况下的取舍:负载优化不是无成本改造

1. 利用率与响应能力之间

提高利用率可以减少显性空闲,但会压缩应对突发需求的空间。对于故障影响高、客户时限严格或需求波动明显的团队,保留缓冲通常更有价值;对于工作稳定、任务可预测且替代能力充足的团队,可以更积极地提高计划密度。关键是把缓冲当成有目的的能力配置,而不是无法解释的闲置。

如果管理层要求每个团队都达到相同利用率,我会建议先比较工作波动、服务承诺和技能稀缺度。统一数字看起来公平,实际可能迫使高不确定团队通过加班和隐性工作维持报表。

2. 集中资源与分散资源之间

将专家集中在共享团队中,容易保持标准、积累专业能力,也能灵活服务多个项目;但共享团队可能形成排队,项目团队对交付节奏的掌控较弱。把专家嵌入项目组能提高上下文理解和响应速度,却可能导致重复建设和能力孤岛。

我的判断依据是需求是否稳定、技能是否稀缺、项目间是否共享标准。高稀缺、需求波动大、需要跨项目统一判断的能力,更适合共享池并配合清晰队列规则;长期稳定、上下文高度专属的工作,更适合固定嵌入。混合模式通常比全集中或全分散更现实。

3. 详细排期与轻量预测之间

详细到个人和日期的排期,适合强依赖、短周期、变化成本高的交付,但维护成本较高;轻量预测按团队容量、阶段和历史吞吐量估算,适合需求不断演进的知识工作,但不适合需要精确资源锁定的场景。越不确定的工作,越应将精度放在近期,把远期计划表达为范围和情景。

不要因为工具支持细粒度排期,就默认所有工作都要填满日历。字段更多不代表预测更准,数据更新成本也要计入流程成本。

4. 新增人员与流程改造之间

新增人员能扩展持续性能力,但存在招聘周期、培训时间、管理成本和协作成本;流程改造启动较快,却未必能解决真实的技能缺口。决策时应估算缺口的持续时间、工作类型、替代方案以及新增能力达到有效产出的时间,而不是只对比薪酬预算和延误金额。

若工作量有长期、稳定、可拆分的增长,增加能力可能合理;若超载来自反复变更、重复审批或单点知识,先改流程通常更合适。也可以采用阶段性方案:短期借调或外部支持缓解风险,同时培养内部替代能力并复核长期岗位需求。

5. 统一标准与团队自主之间

PMO 需要统一最小数据口径和冲突升级机制,但不必统一所有团队的计划方式。平台团队、客户交付团队和探索型产品团队的工作规律不同。较好的治理是统一“必须回答的问题”,允许团队选择适合的管理粒度与执行节奏。

如果标准细到每个角色、每种任务、每个状态都不能调整,团队会为了合规而维护两套流程;如果完全放任,各部门又无法形成组合视图。PMO 应把标准集中在可比较、可决策的层面,把具体执行留给最接近工作的团队。

十、实施路线与最终建议:先证明决策变好,再扩大治理范围

1. 用四个阶段逐步建立工作负载机制

  1. 第一阶段:统一口径。定义名义容量、可计划容量、工作类型、关键技能和正式承诺的含义,选定试点范围。
  2. 第二阶段:显露冲突。汇总项目需求与团队能力,识别超载技能、待决事项、低成熟度需求和未登记运营工作。
  3. 第三阶段:建立决策。设置优先级评审、紧急插单规则、责任人和升级路径,确保资源冲突有权责明确的处理方式。
  4. 第四阶段:验证改进。追踪等待时间、预测误差、计划变更和交付兑现,判断调整是否改善了结果,再决定扩大到其他团队。

每个阶段都要把数据质量和决策质量分开评估。数据完整不代表决策正确;决策执行后结果变差,也不一定说明流程无效,可能是外部条件变化。复盘时要保留当时可获得的信息和决策假设,才能公平判断。

2. PMO 每周应当问的五个问题

  • 过去一周,哪些新增需求改变了既有资源承诺?
  • 哪些关键技能的队列和等待时间正在增加?
  • 偏差主要来自需求变化、依赖等待、返工还是容量缺席?
  • 本周有哪些事项需要业务负责人明确优先级或接受风险?
  • 上次调整后,等待时间、兑现率或质量结果是否出现可解释变化?

这五个问题把会议焦点从“谁还有空”转向“工作为何流动不起来”。如果答案都依赖临时询问个人,说明数据维护和协同流程还未形成;如果能够快速回答并采取相应动作,负载管理才真正进入运行状态。

3. 下一步从一个可验证的瓶颈开始

如果你的组织还没有成熟的工作负载机制,我建议先选一个项目较多、资源冲突明显的团队,连续记录一个规划周期的可计划容量、需求变更、关键技能等待时间和交付兑现情况。不要先追求全员全量,也不要先设统一利用率目标。先找出最影响交付的瓶颈,再验证一个具体改动是否改善了队列、计划稳定性或结果质量。

我的最终判断是:PMO 资源负载最佳实践,不是把每个人的日历排得更满,而是让组织更早看见不可能同时完成的承诺,并有能力做出透明取舍。当资源数据能连接优先级、技能瓶颈、变更原因和交付结果时,负载指标才有管理价值。下一步可以从统一容量口径和识别关键技能开始,用一个真实冲突验证流程,再决定是否扩大平台、指标和治理范围。

常见问题解答(FAQ)

1. PMO如何定义资源负载,才能避免只看工时总数?

我在做项目组合盘点时发现,团队总工时看起来充足,但关键岗位仍然频繁延期。到底应该用哪些指标判断资源是真有余量,还是只是被低价值、不可切换的工作占满了?

资源负载不能只用“已分配工时÷可用工时”一个比例判断,至少要同时看负载率、关键技能覆盖率、时间碎片率和延期风险。我的实际做法是先按周统计每个人的有效产能,再区分交付工作、支持工作、会议和临时任务。例如,一名员工每周名义工时为40小时,扣除法定会议、休假和日常支持后,有效产能可能只有30小时。

如果已经安排27小时交付任务,表面负载率是67.5%,但如果其中10小时分散在五个项目、每天都要切换上下文,实际风险并不低。建议采用四层指标:一是计划负载率,计算公式为已承诺工时÷有效产能,常态控制在70%至85%;二是技能负载率,关注某项稀缺技能是否超过90%;

三是碎片率,计算被拆成低于2小时的小任务工时占比,超过25%通常意味着切换成本已经明显影响产出;四是缓冲消耗率,计算已使用缓冲工时÷预留缓冲工时,连续两周超过70%就应该触发调整。

我曾见过一个12人交付团队,按总工时计算只有78%的负载,但其中两名数据工程师分别达到112%和126%,最终真正拖延的是数据接口而不是人均工时。调整后,我们把团队看板从“人均负载”改成“岗位与技能负载”,并给关键岗位预留15%的缓冲,三周后延期任务从9项降到3项。

PMO判断资源是否健康时,优先看瓶颈技能和可替代性,而不是看平均数。

2. 资源负载流程应该如何设计,才能让PMO及时发现超载?

我以前把资源管理做成每月一次的汇总表,结果等到月末才发现关键成员已经连续两周加班。资源负载到底应该按什么节奏采集、校验和升级,才能真正影响项目计划,而不是变成一次填表工作?

有效的负载流程应当是“周滚动、日校验、月复盘”,而不是只在月初分配一次工时。建议把流程拆成五步:项目负责人提交未来六周的需求,资源负责人校验人员与技能,PMO统一计算负载,超阈值项目提交调配方案,月底再复盘预测偏差。

在执行中,我会设置三种预警:黄色代表负载率超过85%或未来两周存在技能缺口,需要项目负责人自行调整;橙色代表负载率超过100%、关键任务没有备份人或缓冲消耗超过70%,需要资源负责人在48小时内处理;

红色代表负载率超过115%、关键路径任务预计延期或同一人员被三个以上优先级项目同时占用,需要PMO主持组合层面的取舍。采集粒度不宜过细。按小时填报往往带来大量伪精确数据,我更倾向于按半天或1天记录,并要求每项任务绑定交付物。比如“开发8小时”不如记录为“完成接口鉴权改造,预计6小时,需联调2小时”。

这样可以同时检验工时和产出。一次试运行中,团队每周填报时间从平均35分钟降到12分钟,但预测准确率反而由约60%提升到82%,原因是删除了无法用于决策的细碎字段。

3. PMO如何判断资源应该增加、延期项目,还是降低工作范围?

我经常遇到这样的场景:多个项目都说自己优先级最高,管理层也倾向于直接增加人手,但新成员加入后交付速度并没有明显提升。面对资源不足,应该用什么标准选择补人、延期或缩小范围?

我不会先问“还能不能再找一个人”,而会先判断瓶颈属于容量不足、技能不足、优先级冲突,还是流程等待。可以用一个简单的决策矩阵:如果任务可拆分、技能可替代、预计持续超过四周,优先考虑补充资源;如果工作高度依赖单一专家或交接成本超过两周,增加普通人手通常无效;

如果多个项目争用同一关键岗位,应先做优先级排序;如果延期成本低于扩编和切换成本,延期往往是更理性的选择。我在一次项目组合评估中使用过“延迟损失÷新增资源成本”的比较方法。项目甲增加一名测试人员需要每月2万元,可减少预计延期损失8万元;

项目乙增加一名开发人员需要每月3万元,但由于架构评审和数据准备未完成,只能减少1万元延期损失。最终先给项目甲补资源,项目乙则砍掉两个低价值功能并顺延一周,整体交付价值更高。还要考虑团队吞吐量的反作用。软件和知识型项目中,人员增加会带来沟通、评审和交接成本。

我通常要求新增人员必须对应明确的独立工作包,并测算至少两周的上手期;如果工作无法拆成独立包,就不要把“加人”当成默认答案。PMO最终应输出三种方案:补充资源后的成本与收益、延期后的业务影响、缩减范围后的交付差异,并要求业务负责人确认取舍,而不是让项目团队默默承担冲突。

4. 资源负载管理中,哪些关键指标最值得进入PMO月度看板?

我见过不少看板堆满了利用率、工时、任务数等数字,但管理层看完仍不知道是否需要干预。对于工作负载流程,究竟哪些指标能真正支持资源决策,哪些指标只是看起来很专业?

月度看板不宜追求指标数量,我建议保留八项,并按“现状、趋势、风险、结果”四类展示。现状类包括整体负载率和关键技能负载率;趋势类包括未来六周峰值负载和预测偏差;风险类包括单点依赖人数、无备份关键任务数和缓冲消耗率;结果类包括延期率和计划工时兑现率。

可以参考以下判断区间:整体负载率70%至85%通常较健康,连续两周超过90%需要检查;单一技能负载率超过100%代表局部瓶颈,即使团队整体只有75%也不能忽略;预测偏差绝对值超过20%,说明计划方法或数据质量有问题;单点依赖任务占关键任务的比例超过15%,应优先建立备份或调整排期;

计划工时兑现率低于80%,则不应急着追加资源,而要先查明需求变更、等待和返工原因。我尤其重视“峰值负载”和“平均负载”的差异。某团队月度平均负载只有82%,但第二周峰值达到118%,结果该周发生大量加班,第四周又出现空闲。这说明问题不是缺人,而是排期不平滑。

通过把评审、联调和上线窗口错开,我们没有增加人员,峰值降到96%,延期率从23%降到11%。看板上的每个指标都应连接一个动作:超过阈值后由谁处理、多久处理、用什么方案关闭。没有责任人和截止时间的指标,只是统计;能触发调配、降范围或改排期的指标,才是PMO真正需要保留的指标。

核心关键词

读者评论

严
严明远

我们之前也出现过团队总利用率不高、测试岗位却排队的情况。把技能负载和等待时间一起看,比单看部门工时更容易找到问题;难点是技能熟练度怎么维护,更新太频繁会变成额外填报。

蒋
蒋诗涵

按季度、月度、周度分层挺实用,但临时需求很多的团队,周度调整可能还是跟不上。想知道文中提到的变更率,具体按变更次数还是受影响的任务数统计,会更便于落地。

苏
苏浩然

留缓冲确实重要,不过缓冲如果没有明确用途,容易被当成可随时挪用的空闲。我觉得可以把值班、支持和突发事项分别记录,再结合历史数据定容量,避免最后又把计划排满。

文章包含AI辅助创作:工作负载流程与规范:PMO资源负载最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/587584

赞 (0)
飞飞飞飞
资源平衡最佳实践:PMO资源负载协同管理,常见问题
上一篇 41分钟前
超负荷落地方案:PMO开展资源负载的落地方案案例解析
下一篇 41分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
