资源负载管理最容易被误解成“把每个人的工时排满”。但在跨部门团队里,真正的风险往往恰好相反:表格显示利用率很高,关键岗位却没人接手;部门各自按期交付,端到端项目仍然延期;员工每天都很忙,管理者却说不清哪些工作可以暂停。做好人力资源计划,不能只算人数和工时,而要建立一套能把业务优先级、技能供给、容量限制和调整机制连起来的制度。
本文的核心判断是:资源计划不是预测未来每个人会做什么,而是提前暴露组织在哪些时间、哪些技能、哪些决策节点上会出现供需冲突。我会从计划口径、跨部门协作、制度设计、数据使用和复盘机制逐步拆解,并提供一套可落地的流程。文中的数字案例均为明确标注的情景模拟,用来演示算法与决策逻辑,不代表某家企业的真实经营数据或行业基准。
一、先讲核心结论:资源负载管理的目标不是满载
1. 先管约束,再谈利用率
资源负载管理,是把业务需求转换为可执行的人力计划,再持续比较需求、容量和实际进展的管理过程。它要回答四个问题:哪些工作值得做、需要哪些技能、谁能在什么时间投入、需求变化时由谁决定调整。
如果管理者只关注“每个人本月排了多少小时”,就会把计划精细度误当成计划质量。工时记录可以帮助发现偏差,却不能替代业务判断。一个不重要的任务排得再准确,也不会让战略项目更接近交付。
我建议先把管理目标从“资源利用率最大化”改为“在可接受的风险和负荷范围内,最大化优先事项的交付确定性”。利用率是观察指标,不是最终目标。关键岗位要留出缓冲,低优先级工作要允许被延后,跨部门冲突要能升级,而不是靠个人加班消化。
实践中,一套可运行的资源计划至少需要五类信息:已承诺的项目需求、人员可用容量、技能与岗位限制、优先级与依赖关系、变更和决策记录。缺少其中任意一类,计划表都可能看起来完整,实际上却无法指导行动。

2. 计划要同时看总容量与关键技能容量
总人数充足,不代表项目一定有能力推进。一个跨部门项目可能需要产品、研发、测试、数据、安全和法务共同参与;只要其中一个不可替代的关键岗位无法及时投入,其他岗位多出的工时也不能直接补上。
因此,我会把容量拆成两层:一层是团队总体可用人天,另一层是具体技能、岗位或审批权限的可用量。计划评审时先找瓶颈,再讨论是否能通过调整范围、改变顺序、培养替补或外部采购来解决。
资源计划的第一项产出不是一张满满当当的排期表,而是一张供需缺口清单。清单要说明缺什么、何时缺、影响哪项业务承诺、当前有哪些替代方案,以及谁负责做取舍。
3. 制度要让冲突显性化,而不是把冲突推给员工
跨部门冲突通常不是沟通态度问题,而是决策权与优先级规则没有被定义。市场部门认为某次发布不可错过,研发团队同时承担稳定性工作,安全部门要求完成审查。若制度没有规定由谁比较这些工作,员工就会收到互相矛盾的承诺。
有效制度要明确:谁可以提出需求,谁负责核算容量,谁能改变项目优先级,谁批准超负荷安排,何种风险需要升级。只要这些权责不清晰,管理者就会把“协作”变成反复拉会,最后仍由一线人员用加班填坑。
二、背景和真实场景:为什么部门计划看起来合理,整体仍会失控
1. 部门内优化不等于端到端交付优化
跨部门项目通常有多个局部负责人,却只有一个整体结果。例如,产品团队负责需求范围,研发团队负责实现,测试团队负责质量验证,运营团队负责上线准备。每个部门可以分别完成自己的计划,但只要任务之间存在依赖,任何一个节点的等待都会影响后续交付。
我在审视这类计划时,会特别留意“已承诺的工时”和“可以独立推进的工时”是否混在一起。一个人看似投入项目十天,实际可能有四天在等需求确认、两天在处理线上问题,剩余时间还被会议切割。表格上的十天并不等于十天连续产出。
另一个常见场景是多个项目同时抢同一位专家。项目负责人分别报出需求后,每个项目单独看都合理;合并起来却可能要求同一位架构师在同一周完成方案评审、故障排查和技术选型。问题不是此人“不够配合”,而是组织没有在承诺之前做组合检查。
2. 负荷不仅来自正式项目,也来自被遗漏的工作
年度计划或季度项目列表通常记录了明确立项的工作,却容易漏掉客户支持、故障处理、招聘面试、内部治理、审计整改、培训和管理事务。这些工作不一定有独立项目编号,却会真实占用时间。

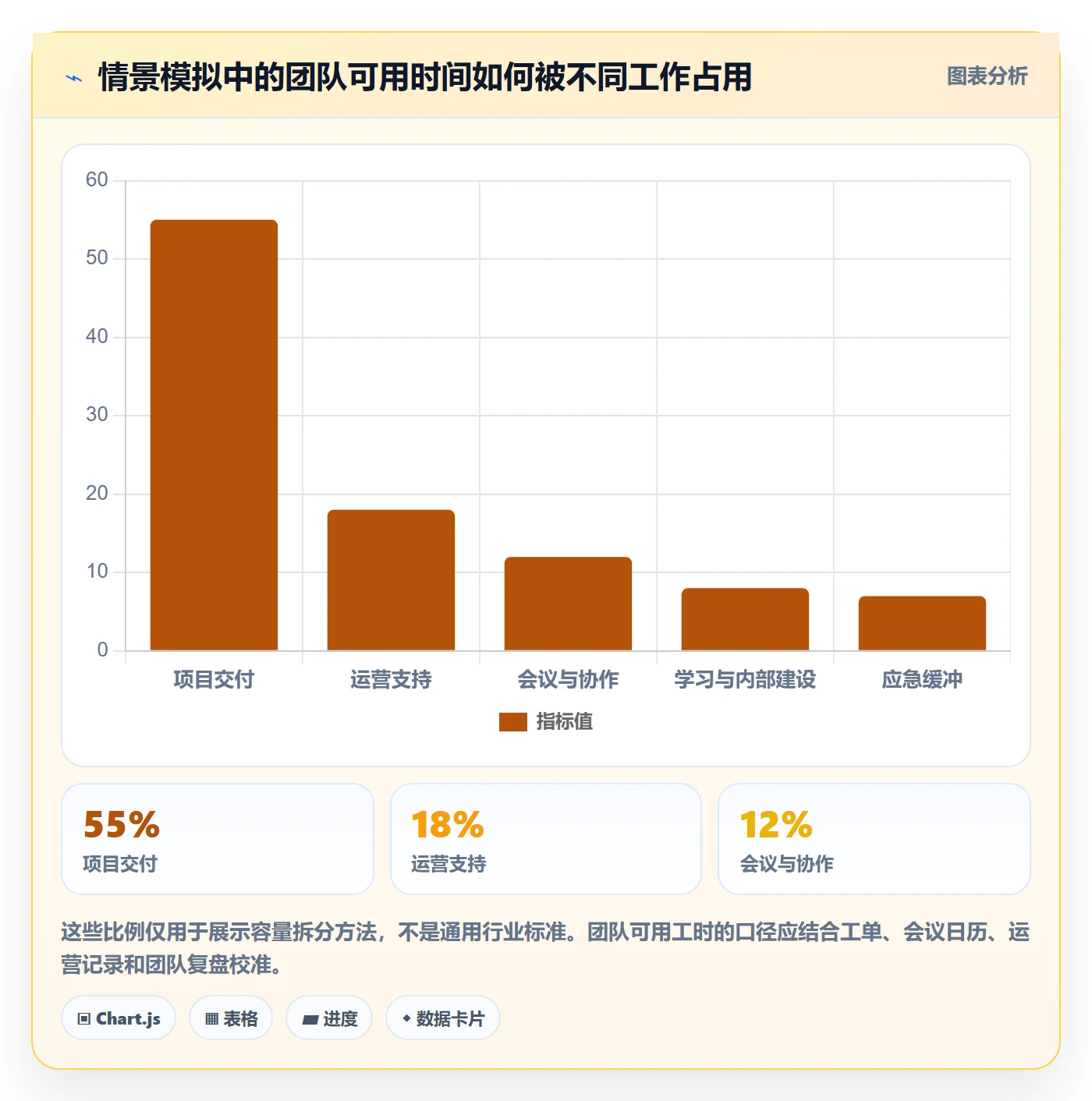

如果计划容量只减去休假与法定节假日,不扣除会议、运营支持和持续性工作,计划就会系统性高估可用时间。偏差随后会表现为“进度总是落后”,管理者却误以为是个人执行力不足。
我更倾向于把这类非项目工作作为显式需求管理,而不是统一塞进“杂项”。至少要分为稳定性工作、支持性工作、组织性工作和不可预期工作。分类的目的不是增加填表负担,而是弄清楚容量究竟被什么消耗。

3. 人员总数相同,能力结构可能完全不同
人数是资源计划中最容易统计、也最容易误导的一项。十名工程师不等于十名可互换资源:技术栈、业务知识、权限、经验水平和上下游关系都会影响其可承担任务的范围。
技能供给还受替补深度影响。某项能力只有一名熟练人员时,即使他当前没有满负荷,也可能成为交付风险的集中点。排期表里把工作摊平,并不能消除知识集中、审批单点或关键关系人缺席的影响。
所以,资源画像不应只是姓名和岗位,还要能回答:哪些能力可独立承担,哪些任务需要复核,哪些工作有合格替补,替补需要多久才能接手。对关键岗位而言,冗余不是浪费,而是降低单点故障风险的一种投入。
三、常见误区:看似精细的计划为什么反而制造压力
1. 把100%排满当作高效率
满载排期忽略了不确定性,也没有给临时问题留下入口。只要任务估算偏小、依赖延迟或出现线上事件,计划就只能通过加班、挤压质量或推迟其他项目来维持表面承诺。
负荷越接近满载,新增工作越容易造成排队。资源负载的重点不只是判断某个人有没有空,还要观察等待时间是否开始增长。一个团队即使总工时足够,只要关键岗位请求集中到同一周,整体交付仍会变慢。
我不建议设置一个对所有岗位通用的“最佳利用率”。稳定的后台职能、需求波动大的客户支持岗位、具有稀缺技能的专家岗位,适合的缓冲空间显然不同。统一比例便于管理,却可能掩盖真实约束。
2. 把估算工时直接当作真实容量
任务估算是对完成工作所需投入的判断,不是人员在日历上的可用时长。某项工作估算为五个人天,不代表可以在五个工作日内连续交付;如果需要等待审批、环境、外部输入或其他团队反馈,周期时间会更长。
计划中至少要区分“投入量”和“历时”。投入量描述人力消耗,历时描述从开始到完成的时间跨度。两者混为一谈,管理者就会把等待时间误判为人员能力不足,也可能低估跨部门依赖的影响。
3. 只看部门平均值,不看分布与集中度
团队平均利用率看起来正常,并不代表每个人都合理。可能有人长期超负荷,也有人缺少必要技能而无法承接关键任务;也可能多数岗位较空闲,少数专家却被多个项目同时占用。
我会同时看团队平均负荷、个人负荷分布、关键岗位集中度和未覆盖需求。平均值适合观察整体趋势,不能用来判断个体的工作体验,也不能识别资源单点风险。
4. 需求一变就改排期,却不重新评估优先级
需求变化是常态,真正的问题是变化只增加、不替换。新任务被标记为“紧急”,旧任务仍然保留原日期和资源承诺,团队于是承担了互相矛盾的计划。
制度需要明确“新增需求带来什么退出项”。如果一个新事项必须立即进入,负责人要同时说明它将延后、缩小或取消哪项已承诺工作。没有退出机制的优先级调整,本质上就是把决策成本转嫁给执行者。
5. 用资源管理系统替代管理决策
工具可以汇总需求、记录容量、提示冲突和追踪调整,但它不能替管理层决定哪个业务目标更重要。系统中的图表再完整,也无法替代对收入、客户风险、合规责任、技术债和组织能力的权衡。
我会把工具视为制度的执行载体,而不是制度本身。先定义口径、角色、审批阈值和数据维护责任,再选择能够支撑工作流的系统。如果反过来,往往会先建立大量字段,最后没人知道数据用于什么决策。

四、专业判断逻辑:先判断需求,再判断人力,最后判断工具
1. 建立统一的容量口径
制度的起点不是选表格,而是定义“可用容量”。建议以团队、岗位或技能为单位,明确统计周期、计量单位、假期处理方式、持续性工作是否纳入、跨团队借用如何记录。
可用容量可以从工作日历出发,再扣除休假、固定职责、例行支持和必要协作。但不要把模型做得过度精确。对于波动较大的团队,采用区间比给出一个看似准确的单点数更诚实,例如按常态、偏紧、应急三种情景评估。
模型可以写成:
可计划容量 = 可工作时间 − 已承诺的固定职责 − 已知持续性工作 − 风险缓冲。
这不是要求每个团队都精确到小时,而是保证需求评审采用同一口径。若产品团队把会议排除在容量之外,研发团队却把会议计入投入量,跨部门计划就无法可靠比较。
2. 将需求分成承诺、预测和候选三类
所有需求都放在同一张表中,会让未批准的想法看起来像已承诺工作。我建议至少区分三种状态:已承诺需求、预测需求和候选需求。
- 已承诺需求:已明确负责人、范围、目标时间和资源来源,纳入当前执行计划。
- 预测需求:较大概率会发生,但范围或时间仍有不确定性,先用于容量预警,不应冒充确定承诺。
- 候选需求:尚未排定优先级,只有在容量释放或业务条件满足时才进入计划。
分层之后,管理者可以看见未来可能发生的压力,而不必为了预测不确定事项提前占满所有人。更重要的是,当预测需求转为正式承诺时,制度会触发重新核算,而不是默认资源自然出现。
3. 用优先级规则解决资源冲突
优先级不应只由提出需求的人自己设定。我建议把判断维度写进制度,并在评审中统一使用。常见维度包括业务影响、时效约束、客户或合规风险、战略关联、依赖影响和资源稀缺程度。
评分并不能代替判断,但能帮助管理者把分歧摆到桌面上。举例来说,两个项目都标记为高优先级时,评审应继续讨论:哪个项目有真实外部期限,哪个事项延期会放大风险,是否能缩小范围先交付部分价值,是否存在必须同步完成的依赖。
我更看重“优先级冲突的处理记录”,而不是对每个项目打一个看似客观的分数。记录应说明最终选择、被推迟的工作、风险接受人和复核时间。只有这样,资源调整才是有责任归属的管理决策。
4. 关注负荷区间与单点风险,而非一个警戒数字
负荷可以分为正常、偏紧、超限三个区间,但具体阈值需要由组织自己的历史数据校准。不要把示意比例直接当作考核线,更不要让员工为了“达标”而把待办工作填满。
在判断风险时,我会问三个问题:负荷高是短期还是持续,工作是否存在可替代人员,任务延后是否有可接受的退出方案。短期高负荷且有明确结束日期,与连续多个周期超限,是两种不同的管理问题。
对稀缺岗位还应单独设计检查项,例如关键人员未来四周的工作集中度、连续负荷周期、并行项目数量、可替补覆盖率。单一利用率数字无法回答这些问题。
5. 把计划周期分层,不要用一种节奏管所有决策
组织可以用年度或季度视角讨论方向与预算,用月度视角检查供需与项目组合,用周度视角处理执行变化。不同周期解决不同问题,不能每周都推翻中长期计划,也不能等到季度末才发现关键岗位持续超载。
长期计划要容纳不确定性,因此适合使用能力区间和情景推演;短期执行计划则需要明确负责人、工作范围和交付节点。时间越近,计划应越具体;时间越远,越应该表达为假设和概率,而不是假装能够准确预测每个人每天的工作。

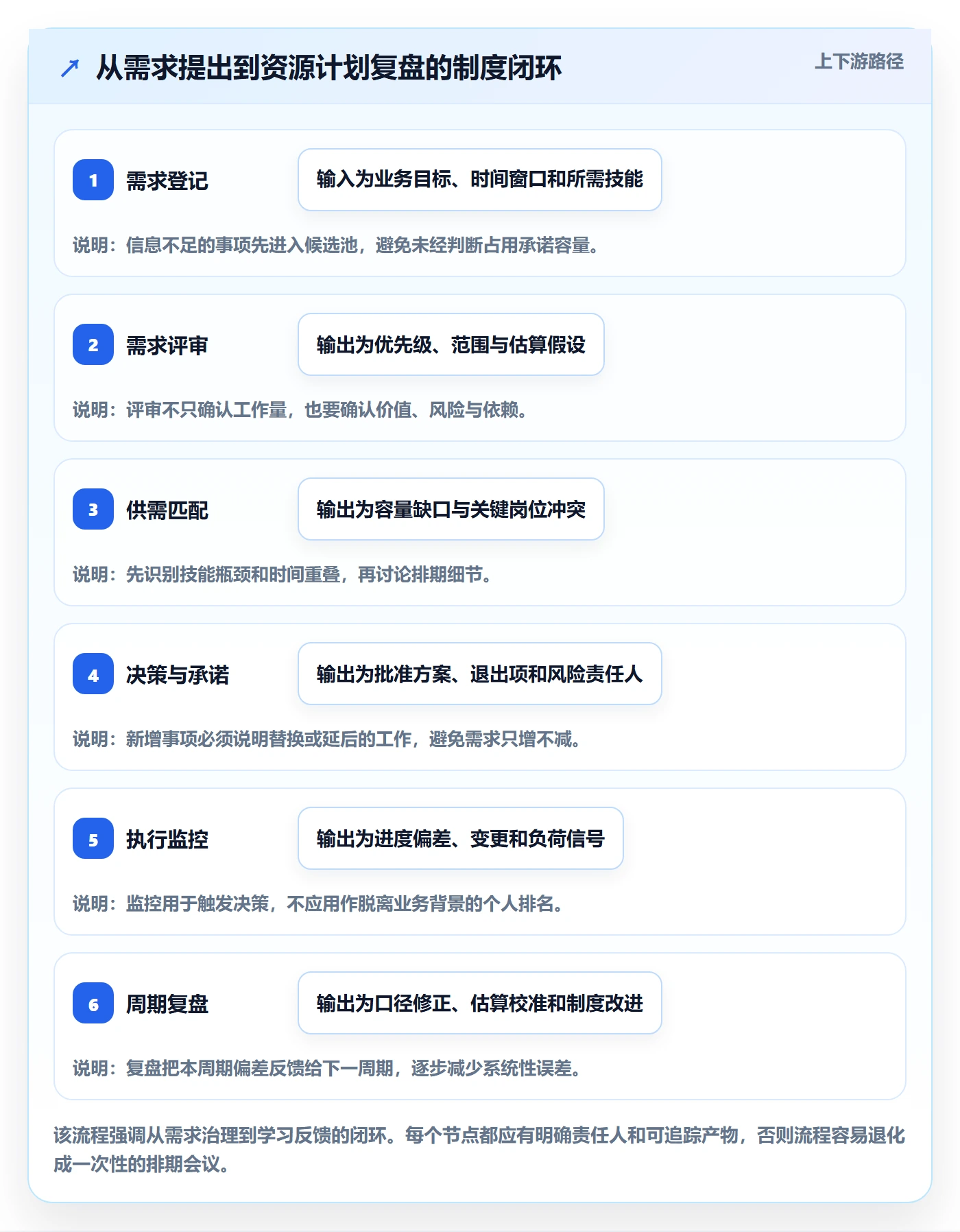

五、制度设计全流程:把管理规则落到日常运行
1. 第一步:定义制度范围和管理对象
先确定制度覆盖哪些工作。可以从跨部门项目、重点产品研发、客户交付、运营支持、合规整改等类型开始,而不是一上来要求全公司所有事务都进入同一流程。
还要明确计划单位:按项目、团队、岗位、技能,还是个人。我的建议是先以团队和技能为主,只有在关键岗位协调、人员调配或合规审计确有需要时,才细化到个人。管理粒度越细,维护成本越高,也越容易被误用为个人绩效监控。
2. 第二步:建立需求入口和最小必填信息
需求入口的任务是让计划者能判断一项工作是否值得占用资源,而不是收集尽可能多的字段。推荐的最小信息包括业务目标、期望结果、优先级理由、所需技能、预估投入、时间窗口、依赖条件、业务负责人和决策期限。
如果提出者无法解释预期结果或必要时间,就不应直接被视为已经承诺的需求。可以先进入候选池,待信息补齐后再参加资源评审。这样既保留了需求,也避免它未经讨论就挤占执行容量。
3. 第三步:从工作量估算转向范围与假设估算
估算不能只报一个数字。团队至少要记录估算范围、关键假设和主要不确定性。例如,某功能的投入估算可能建立在接口稳定、法务意见按时返回、测试环境可用的前提上。前提一旦改变,原估算就需要重新审视。
对于不确定性较大的事项,可以先安排探索工作,再根据结果更新投入区间。先用短周期验证技术或业务假设,比强行要求远期给出精确工时更可靠。把探索投入单独列出来,也能防止前期未知被误认为执行偏差。
4. 第四步:进行供需匹配和瓶颈检查
将已承诺需求按时间窗口与所需技能汇总,和各团队可计划容量对比。评审时优先识别红色缺口和关键依赖,不要先讨论每个人的日历细节。
- 检查需求是否超过团队可用容量。
- 检查同一技能是否被多个项目在同一时间重复占用。
- 检查关键工作是否依赖单一人员或单一审批人。
- 检查任务顺序是否受外部依赖、环境或决策等待影响。
- 检查加急工作进入后,哪些原承诺需要退出或延期。
如果供需不匹配,处理顺序通常可以从调整范围、调整顺序、延后非关键工作、借调或培养替补、外部采购到新增招聘依次讨论。招聘不是即时扩容手段,还要考虑招聘周期、熟悉业务的时间和管理带宽。
5. 第五步:明确决策角色和升级路径
一个可运行的制度至少应明确四类角色:需求负责人说明业务价值,资源负责人维护供给视图,项目负责人组织执行,决策人对优先级冲突和风险接受做最终判断。小团队可以一人兼任多个角色,但责任不能含糊。
升级路径需要设置触发条件,例如关键里程碑将受影响、关键技能连续超负荷、客户或合规风险上升、需求范围发生重大变化。触发之后由谁在多长时间内作出决定,也应写清楚。
6. 第六步:设置变更控制,不把计划锁死
变更控制不是阻止变化,而是要求变化有代价说明。新增任务时,记录原因、影响范围、所需资源、被替换工作和批准人;已取消的任务要释放容量,暂停的任务要注明复盘条件。
计划更新应同时保留历史版本。这样管理者才能区分:原始承诺不合理、外部条件变化,还是执行过程出现偏差。若只覆盖最新计划,组织就会失去复盘依据。
7. 第七步:建立复盘机制,校准估算和容量假设

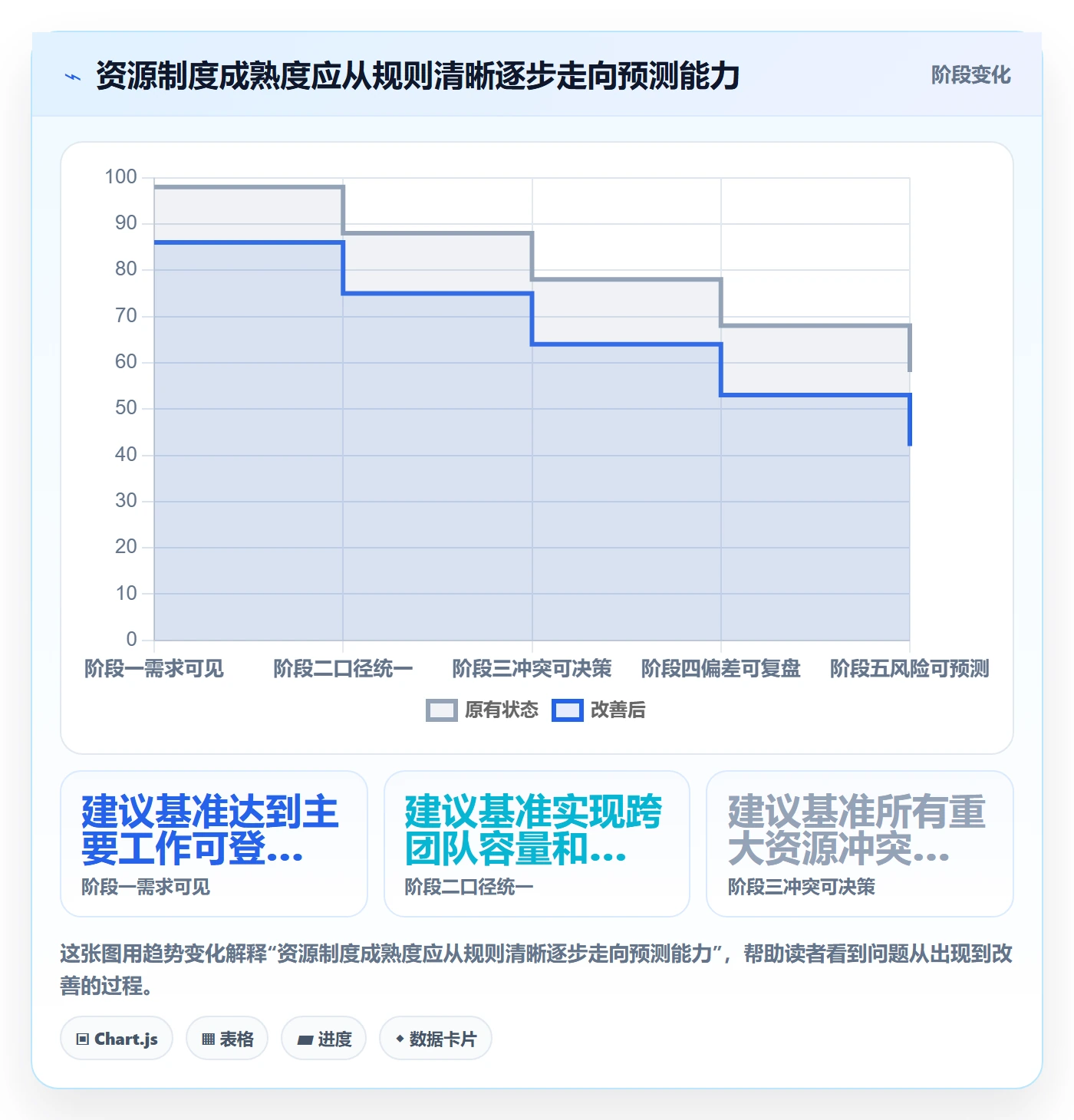

复盘不应只问“为什么延期”,还要检查计划口径是否一致、支持工作是否漏记、依赖等待是否被估算、变更是否有退出项、关键岗位是否存在集中度风险。
每个周期可抽样比较计划投入与实际投入,记录偏差原因。若偏差长期来自同一类工作,就调整分类、容量模型或制度流程,而不是要求所有人把估算报得越来越保守。

六、具体案例与数据观察:用一个模拟项目组合看清资源冲突
1. 案例背景:四个部门共同支持三个项目
下面以一个情景模拟说明评审方式。假设一家中大型企业有产品、研发、测试和安全四个团队,正在规划未来六周的三个项目:客户新功能、平台稳定性改造和合规整改。团队容量、需求工时和排期均为示意数据,不代表任何企业的实际情况。

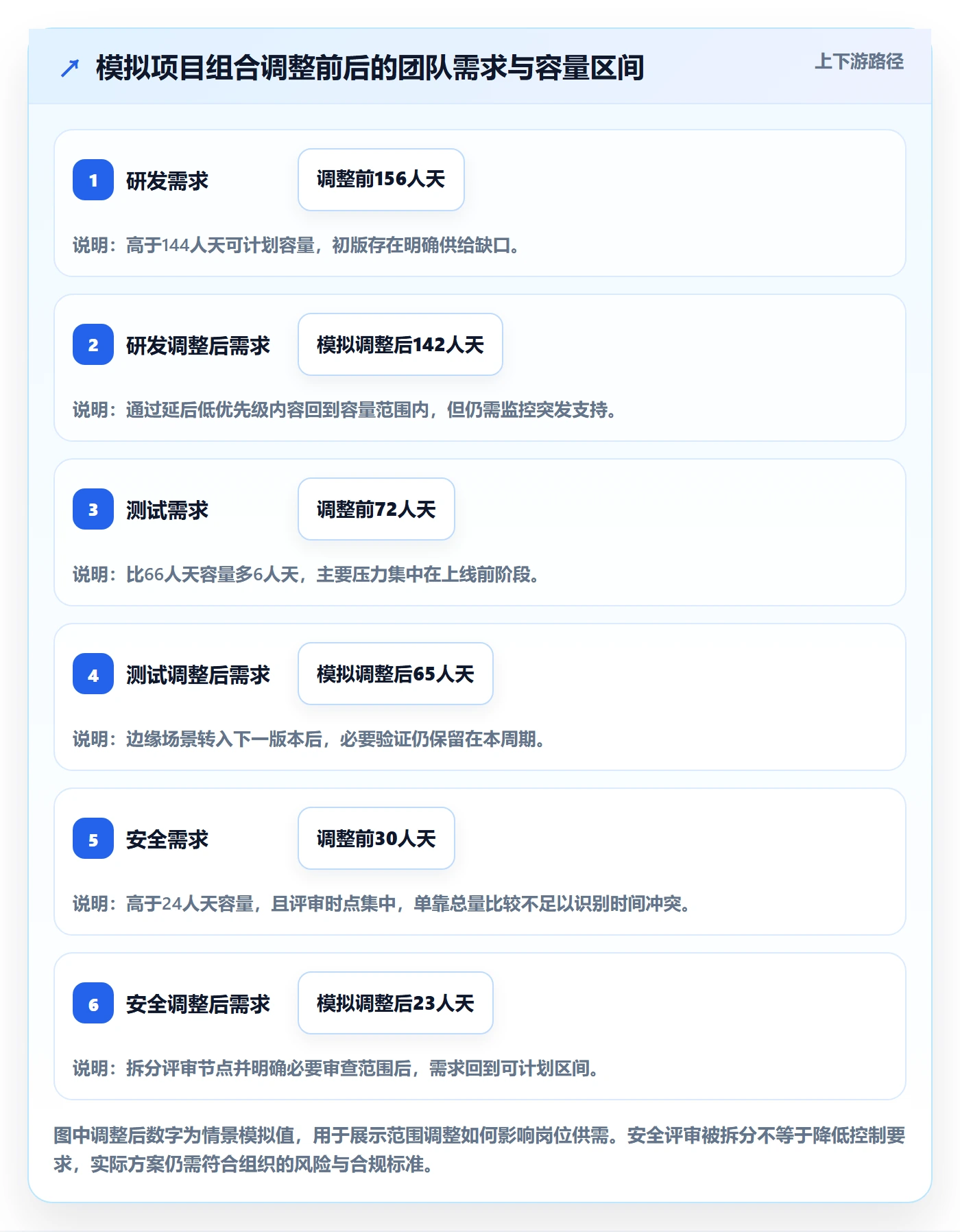

在初版计划中,产品团队需求为48人天,研发团队需求为156人天,测试团队需求为72人天,安全团队需求为30人天。对应的可计划容量分别为54、144、66和24人天。总量看起来没有悬殊,但研发、测试和安全岗位分别存在缺口,项目间还共享同一位安全评审人员。
| 团队 | 六周可计划容量 | 初版需求 | 缺口 | 初步判断 |
|---|---|---|---|---|
| 产品 | 54人天 | 48人天 | 有余量6人天 | 可支持需求梳理,但要确认变更是否增加工作。 |
| 研发 | 144人天 | 156人天 | 短缺12人天 | 需要调整范围、顺序或外部投入。 |
| 测试 | 66人天 | 72人天 | 短缺6人天 | 若压缩验证,需明确接受的质量风险。 |
| 安全 | 24人天 | 30人天 | 短缺6人天 | 单一评审能力是关键约束,应尽早拆分评审节点。 |
2. 第一次评审:不要平均削减,而要定位约束
如果平均给每个项目削减一部分工时,表面上比较公平,却未必解决问题。此时研发缺口可能集中在某个关键模块,测试缺口则可能集中在上线前窗口,安全短缺更可能来自评审人员时间冲突。
因此,我会先把工作拆成必须完成、可分期和可延后的部分,再检查各岗位的时间窗口。假设稳定性改造中的一项非关键优化可以延后,释放8人天研发容量;客户功能中一项边缘场景支持可以放入下一版本,释放6人天测试容量;安全团队则将早期架构评审与上线前复核拆成两个短节点,提前暴露风险。
这里的重点不是“砍掉12人天”,而是减少无法按时完成的工作量,同时保护关键价值和必要质量门槛。若为了填平计划缺口而把测试和安全压缩到不可接受,进度数字变好,交付风险却只是被隐藏。
3. 第二次评审:把局部容量转换成整体交付方案
调整之后,负责人需要确认四件事:项目目标是否仍成立,延期项是否获得业务负责人认可,关键岗位是否有明确的时间窗口,若外部依赖延迟由谁决定是否再次缩小范围。
示意方案可以是:客户新功能维持核心范围,边缘场景进入下一版本;平台稳定性改造先完成高风险部分,低风险优化后移;合规整改保持必要审查时间,不通过压缩审查换取表面按期。团队再将释放出来的容量用于真实风险缓冲,而不是马上填入新的候选需求。
这类决策看起来不像“资源利用率最大化”,却更接近业务目标。计划的价值在于让组织提前看见代价,并由有权的人承担取舍责任,而不是事后追问为什么一线团队没有完成所有承诺。

4. 用偏差复盘校准下一轮计划
周期结束后,不能只比较“计划人天”和“实际人天”。还要问:需求是否在计划批准后变化,未预见的运营支持占了多少,等待外部反馈用了多久,哪些估算假设没有成立,哪些工作被暂停却仍留在系统里。

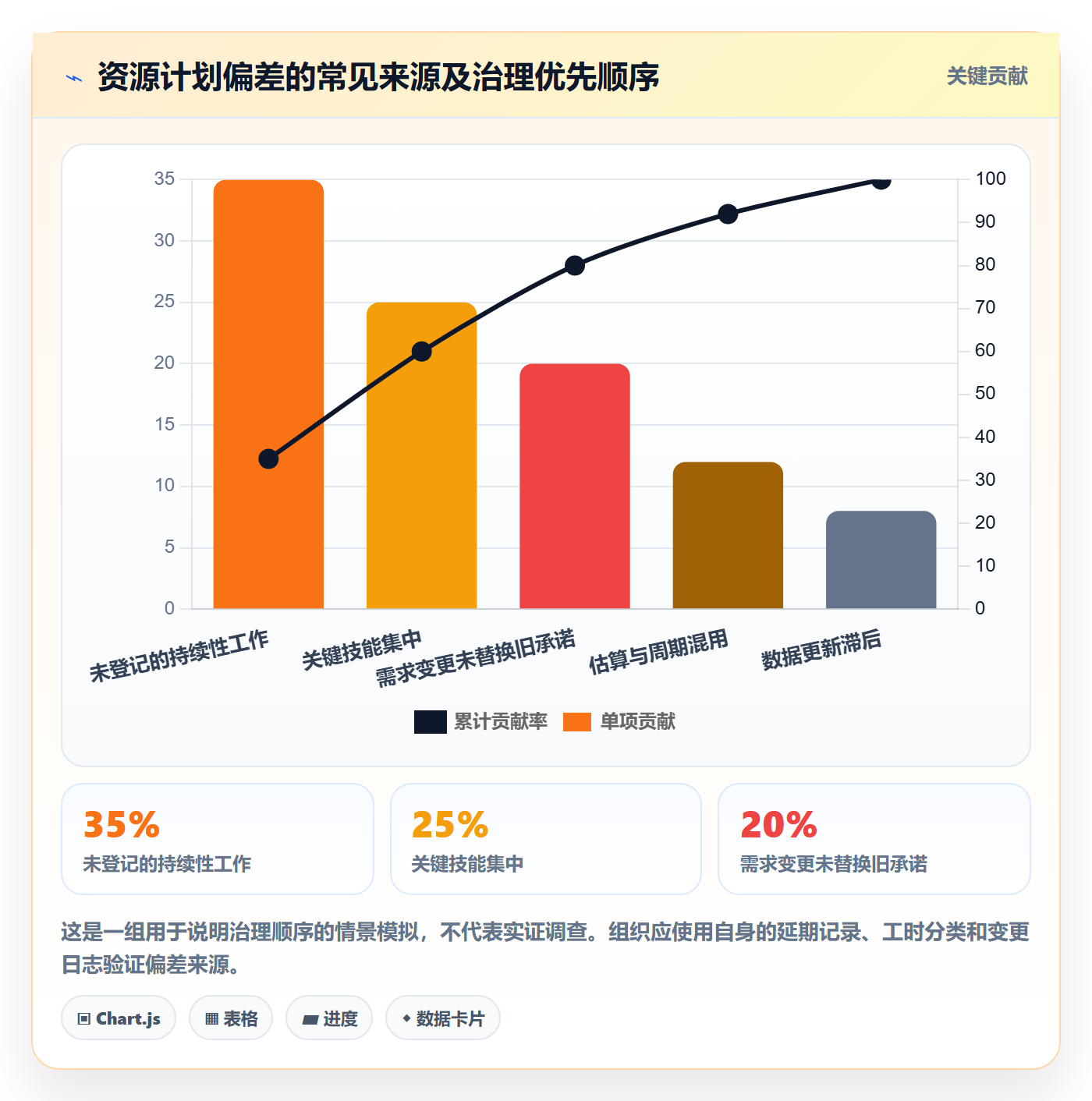

可以建立一张偏差归因表,把差异分成范围变化、估算偏差、依赖等待、突发支持、资源缺席和优先级调整。经过几个周期后,团队会发现偏差不是随机的:例如某类项目反复低估测试工作,某个职能经常被客户支持打断,或者审批节点经常超出计划等待时间。
真正有价值的复盘不是证明谁猜错了,而是让下一轮计划少依赖未经验证的假设。当数据不够稳定时,应先标记观察期和样本口径,不要用少数项目的结果建立过度精确的部门评分。
七、工具与数据:什么时候需要项目管理平台
1. 先看组织复杂度,再决定工具深度
小团队只有少量并行项目、固定协作关系且变更不频繁时,轻量表格和定期评审可能足够。随着项目数量增加、部门依赖变多、技能供给难以替代,人工汇总的成本和遗漏风险会上升,这时才需要更系统的需求、容量和变更管理能力。
中大型企业或100人以上的组织,常见挑战不是缺少排期工具,而是需求入口分散、口径不一致、权限不清和跨团队更新滞后。选择系统时,应重点验证它是否能支持统一工作流、团队级容量视图、权限分层、变更留痕和管理报表,而不是只看界面是否能画甘特图。
以PingCode为例,若组织在评估这类项目管理平台,可以围绕需求到交付的协作链路做试点:选择一个跨部门项目组合,检查需求、任务、负责人、优先级、依赖和变更是否能在同一流程中追踪;再验证管理者能否从团队视角识别容量冲突,而不是只看到孤立任务清单。
试点不宜一开始覆盖所有部门。先选一个有真实协作压力、管理者愿意参与、数据责任人明确的业务场景,设定试点周期和退出条件。工具是否适合,最终看它能否帮助人做更快、更可追溯的决策,而不是看录入字段有多少。
2. 建立最小可用指标集
指标应服务于具体决策。建议先从少量指标开始,并明确计算口径、更新频率和使用者。过多的指标会提高维护成本,也容易让团队把注意力转向数字本身。
- 需求覆盖率:已进入统一入口的工作占抽样发现工作总量的比例,用来判断是否存在大量隐形需求。
- 容量缺口:某周期所需容量减去可计划容量,用于识别供需失衡和技能瓶颈。
- 计划变更率:周期内发生范围、优先级或负责人变化的事项比例,用于观察计划稳定性与外部波动。
- 关键岗位集中度:关键工作中由单一人员承担的比例,用于识别知识或审批单点。
- 预测偏差:计划投入与实际投入的差异,用于校准估算与容量假设,而非直接评价个人。
- 延期工作量:因资源、依赖或决策原因延期的工作量,用于复盘系统性阻塞。
3. 数据治理比报表数量更重要
每个指标都要写清数据来源。例如,容量可能来自团队日历和固定职责清单,实际投入可能来自工时记录或任务状态,需求变更来自审批记录。不同来源的口径不一致时,报表会制造精确感,却无法支撑决策。
还要控制数据用途。资源数据适合用于容量规划、风险识别和项目组合决策,不应在未经说明的情况下直接转为个人绩效排名。若员工担心如实记录突发支持会被认定为低效率,他们就可能少报数据,最终让管理视图更失真。
可以从抽样核验开始,而不是要求每个人立即记录每一分钟。每个周期选取一部分项目,对比任务记录、会议日历、支持工单和复盘结果,查找漏记类别。数据质量的提升应建立在清楚用途和低负担流程之上。
八、不同组织情境下的行动建议与取舍
1. 小团队:优先建立冲突处理规则
小团队不一定需要复杂系统,但需要一张公开的工作清单、一套简单的优先级约定和明确的需求变更规则。每周检查未来数周的重点工作,遇到新增紧急事项时,由有决策权的人说明替换项。
取舍在于管理精度与维护成本。若团队只有少量工作,按人逐日排满日历往往得不偿失。用团队容量区间管理,可能比细到个人小时更稳健。
2. 多项目并行团队:优先管理技能瓶颈
项目数量较多时,应建立团队与技能层面的供需视图,并将关键岗位列为单独评审对象。不要先追求所有成员的全面工时记录,而是先处理会同时影响多个项目的稀缺能力。
取舍在于灵活调配与专业连续性。频繁把专家拆分给多个项目,短期看似照顾了更多需求,却会增加上下文切换和等待。必要时应明确专家的服务窗口,或者通过培养替补降低长期依赖。
3. 需求波动大的业务:保留弹性容量
客户支持、运营响应和探索型业务的需求波动较大,不能照搬稳定研发团队的排期方式。应区分基线工作、波动工作和突发工作,使用历史记录估算范围,并预先说明超出容量时的处理顺序。
取舍在于利用率与响应速度。留出缓冲看起来会降低短期排满程度,但如果业务要求快速响应,完全没有弹性就可能导致承诺失真。缓冲大小应通过自身波动数据逐步校准。
4. 监管或质量要求高的组织:不能用压缩审查解决缺口
安全、合规、质量和风险审查通常有明确责任边界。资源不足时,可以调整范围、拆分交付、提前安排审查或新增能力,但不能把必要控制节点当作普通排期里的可压缩工时。
取舍在于速度与风险接受。若管理者决定接受某项剩余风险,应记录决策人、影响范围、期限和复核条件。没有显式风险接受的“先上线再说”,并不是资源优化,而是责任缺失。
5. 组织规模快速扩大:先统一口径,再统一工具
快速扩张组织容易出现部门各自建立表格、字段和容量算法的情况。统一工具可以减少汇总成本,但如果口径没有先对齐,系统只会更快地汇总不兼容的数据。
建议先统一需求状态、计划周期、角色定义和容量计算原则,再分阶段接入工具。需要保留差异的地方也应明确,例如支持团队与产品研发团队采用不同的缓冲估算方式,但差异必须可解释、可比较。
九、落地时最值得优先完成的八件事
1. 先做一次工作盘点
抽取一个完整计划周期,把已批准项目、持续性支持、内部职责、会议协作和突发工作放到同一视图中。盘点的目的不是建立永久台账,而是发现目前的计划遗漏在哪里。
2. 找出三类最关键约束
先识别高频冲突的岗位、最常延迟的依赖节点和最常被临时打断的工作。不要试图一次解决所有问题,选择影响范围大且能通过制度调整改善的约束先做。
3. 为需求设置清晰状态
将候选、预测和已承诺工作区分开。任何状态转变都要有条件,例如补齐业务价值、确定负责人、完成容量核算或通过优先级评审。
4. 制定“新增必须替换”的规则
紧急事项可以进入,但必须说明它将影响什么。即使决定不延期任何事项,也应明确新增容量从何而来、谁承担超负荷风险,以及这种安排持续多久。
5. 给关键岗位建立替补方案
对单点能力做一张简短的风险清单,记录替补人员、所需培养时间、允许的复核方式和知识转移动作。替补方案不一定意味着立即招聘,也可以通过结对、文档化、轮值或降低审批集中度来改善。
6. 先试运行,再定长期阈值
用数个计划周期观察需求覆盖、容量缺口、偏差原因和变更情况。样本不足时,不要急着把利用率阈值写成硬性制度。制度可先规定流程与责任,数字阈值根据数据逐渐校准。
7. 让管理会议聚焦决策,不做状态朗读
资源评审会前应准备冲突清单、备选方案和需要拍板的问题。会上重点讨论优先级、范围、风险和资源来源,具体任务进度可以通过异步方式更新。
8. 每个周期留下可复用的判断记录
记录为什么选择某项工作、为何延期另一项、接受了什么风险,以及什么时候复核。组织最宝贵的资源管理经验,往往不是某个数字,而是这些可复用的决策逻辑。

十、常见问题与判断边界
1. 资源负载管理是不是等同于工时管理
不是。工时记录回答时间实际花在哪里,资源负载管理回答哪些工作应该由哪些能力在什么周期承担。工时可以为估算和复盘提供证据,但若没有优先级、容量和变更治理,记录更多工时也不会自动解决资源冲突。
2. 是否应该要求所有岗位都填报个人利用率
不一定。若组织当前的主要问题是需求漏记或关键岗位冲突,优先建立团队和技能层面的容量视图可能更有价值。只有当个人层面的协调确实影响承诺、排班或合规时,才需要细化个人数据,并明确访问权限与用途。
3. 如何处理无法准确估算的新项目
将不确定性显式表达出来,安排探索阶段,先验证关键假设,再更新范围和容量计划。不要因为无法精确估算就把项目排除在管理之外,也不要为了满足审批要求而伪造精确数字。
4. 资源不足时应该加班、招聘还是缩小范围
先判断缺口是短期、长期还是技能错配。短期缺口可以调整顺序或范围;持续性缺口可能需要培养、借调或招聘;高不确定项目则适合分阶段探索。加班只能作为有期限、有风险评估的例外安排,不应成为系统性容量来源。
5. 资源数据能否直接用于绩效考核
需要谨慎。任务难度、协作投入、突发支持、等待依赖和质量要求都会影响数字。把利用率或计划偏差直接等同于个人绩效,容易诱发过度承诺、少报支持工作和回避高不确定任务。若用于绩效讨论,必须结合职责、结果质量和具体情境。
6. 多久调整一次资源计划比较合适
没有适用于所有组织的固定周期。通常可以用较长周期看方向和组合,用较短周期处理执行变化。关键是让变更节奏匹配业务波动:变化太频繁会使计划失去稳定性,调整太迟又会让缺口到交付前才暴露。
十一、结语:把负荷变成组织可讨论的事实
资源负载管理真正的价值,不是把每个人的时间切得更细,而是让组织看见工作背后的选择:哪些事项值得投入,哪些技能正在成为瓶颈,哪些风险被接受,哪些承诺必须让位。利用率高不等于效率高,计划精确也不等于结果可靠;能否及时发现冲突并作出透明取舍,才是制度是否成熟的关键。
如果现在要开始,我建议先做三件事:盘点一个周期内真实发生的工作,找出最常见的容量缺口;统一需求状态和可计划容量口径;设立一条新增需求必须说明替换项的规则。随后再试运行供需评审和偏差复盘,逐步确定适合本组织的负荷区间与工具能力。
资源计划不是承诺所有工作都能完成,而是让组织在承诺之前知道代价,并在条件变化时有规则地重新选择。这套制度若能帮助团队更早说清“做什么、谁来做、什么不做”,就已经比一张看起来满载、却无法兑现的排期表更有管理价值。
常见问题解答(FAQ)
1. 跨部门团队做人力资源计划,应该先按部门分配人数还是先拆项目任务?
我们过去做年度计划时,通常先让各部门报人数,汇总后发现人不少,关键项目却仍然缺人。我想知道,资源计划的起点到底应该是部门编制,还是具体任务和交付时间?
建议先拆任务,再核对部门编制。部门人数只能说明“人在哪里”,不能说明“什么时候能做什么”;如果先按部门分配,容易把固定编制误当成可用产能。可先列出未来一至两个季度的项目交付物、负责人、所需角色、预计投入和时间窗口,再把这些需求映射到人员。
比如一个项目需要产品经理每周投入两天、测试工程师在上线前连续投入两周,就应记录具体时段,而不是笼统登记为“需要一名测试”。最后再与部门负责人确认人员是否具备相应技能、是否已有固定工作,以及能否调整优先级。
2. 跨部门资源负载如何量化,才能避免把同一个人重复分配给多个项目?
我发现团队计划表里,几位核心同事同时出现在三个项目中,每个项目看起来都只占一部分时间,但实际执行时总有任务延期。我该用什么口径计算负载,才能尽早发现这种冲突?
用“人在特定时间段内可交付的工作量”来核算,不要只统计项目成员名单。可以按周记录可用工时、项目投入、例行工作和预留支持时间;例如某员工每周名义工时为40小时,会议与日常支持占8小时,团队约定保留4小时处理突发事项,那么可计划工时约为28小时。
若三个项目分别安排其每周12、10、8小时,计划负载已达到30小时,风险在排期时就应该暴露。数据不必一开始精确到分钟,但要统一口径,并让同一人员的需求在一张资源视图中汇总。
3. 资源负载管理制度应该包含哪些内容,才能让计划真正执行?
我担心制度写得太细会增加填表负担,写得太粗又没人按它协调资源。我们跨部门项目经常出现临时插单,想知道制度至少要明确哪些规则,才能既可执行又不僵化?
制度至少要明确四件事:谁提交需求、谁确认可用性、冲突由谁决策、计划多久更新一次。建议要求项目负责人提交任务、所需技能、投入区间和最晚确认日期,由部门负责人确认人员可用性;跨项目冲突则交由有业务优先级决策权的人处理,而不是让员工自行承担协调成本。
例行更新可按周查看未来四至六周的负载,重大需求或范围变化随时触发调整。制度还应规定变更记录和升级路径,但不必要求所有任务都精确到小时;对长期规划用人周或人天,对临近交付的关键任务再细化。
4. 资源计划中发现需求超过产能时,应该加人、延期还是削减范围?
我们经常在项目启动后才发现关键岗位超负荷,随后就在加班、借人和延期之间临时选择。我想知道,有没有一套相对稳妥的判断顺序,能让管理者说明为什么选某种方案?
先确认缺口是短期峰值还是持续性不足,再判断工作是否必须由特定技能的人完成。短期峰值可以评估调整任务顺序、借调具备相近技能的人员或购买外部支持;持续性缺口则要比较招聘、长期外包和降低项目范围的成本。决策时同时看交付期限、质量风险、交接成本和关键人员依赖度,而不只看增加几个人是否能解决问题。
一个实用做法是列出三种方案及其影响:例如延期两周会影响哪些里程碑,削减范围会损失哪些功能,借调会挤压哪个部门的工作。把取舍写进决策记录,后续复盘才能判断计划假设是否合理。
核心关键词
文章包含AI辅助创作:资源负载管理指南:跨部门团队如何做好人力资源计划,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/587484
