人力资源计划里的“资源负载”最容易在项目启动会上看起来合理、在执行第三周开始失真:计划表显示每个人每周只承担 80% 工作量,成员却连续加班;项目经理说缺人,职能经理却认为团队还有空档。问题通常不在于少算了几个人,而在于把“可用工时”误当成“可交付产能”,又把所有工作按平均值摊平。做好资源负载,关键不是追求表格里的 100% 利用率,而是让人员、技能、时间窗口和交付优先级彼此对得上。
一、先讲核心结论:资源负载不是把每个人排满
1. 负载管理的目标是可交付,不是满负荷
我判断一份人力资源计划是否可执行,首先不看团队利用率是不是接近 100%,而看三件事:关键任务有没有合适的人、工作是否落在真实可用的时间窗口内、出现变更时有没有调整空间。利用率只是结果指标,不是目标本身。
如果把成员的全部工作时间都预先排满,任何需求变更、故障处理、评审返工或跨团队等待,都会变成加班或延期。对于需要协作、评审和知识交接的项目,计划内保留适度缓冲不是浪费,而是对不确定性的管理。尤其在中大型组织中,成员往往同时承担项目、职能工作和临时支持,计划表上的“空闲”并不必然等于可投入。
我的核心判断是:资源计划要同时管理“能力、可用性、负载、优先级”四个维度。能力回答谁能做,可用性回答什么时候能做,负载回答能做多少,优先级回答冲突时先做什么。少任何一个维度,负载数字都可能准确地计算出错误结论。
2. 采用分层负载,而不是一个总利用率
我建议把负载拆成三个层次。第一层是团队总量,判断项目总体工作量是否超过团队产能;第二层是角色或技能负载,识别测试、架构、数据分析等稀缺能力是否成为瓶颈;第三层是个人时间窗口,发现同一个成员是否在同一周被多个项目重复预订。
团队总量看起来充足,并不代表关键角色有余量。比如一个项目需要 400 小时工作量,团队可用时间合计 500 小时,表面上有 20% 余量;但如果其中 180 小时必须由唯一一名数据工程师完成,而这名工程师当月只有 120 小时可投入,项目仍然无法按期执行。
3. 先看高峰与瓶颈,再看平均值
平均负载会掩盖峰值。一个成员四周的计划负载分别为 40%、60%、150%、70%,平均值只有 80%,但第三周已经构成明确冲突。对项目交付真正有影响的,常常是关键角色的峰值负载和任务之间的依赖,而不是整个季度的平均利用率。
在做资源评审时,我会同时看周度峰值、连续超载周数、关键岗位集中度和任务依赖关系。若超载只发生在某一周,可能通过调整任务顺序解决;若某个技能连续多周超载,通常需要重新排优先级、拆分交付范围或补充能力,而不是继续要求个人“想办法”。
| 观察维度 | 要回答的问题 | 常见管理动作 |
|---|---|---|
| 团队总量 | 总体工作量是否超过项目可用产能? | 调整范围、工期或团队投入 |
| 角色技能 | 关键技能是否集中在少数成员手里? | 培养替补、外部支持、拆分任务 |
| 个人时间窗口 | 同一周是否被多个项目重复占用? | 确认优先级、重新分配、错峰安排 |
| 任务依赖 | 延期是否会阻塞后续角色或交付节点? | 调整先后顺序、缩短等待、增加并行验证 |

二、背景和真实场景:为什么计划表总在执行中失真
1. 多项目成员的“空闲”经常只是尚未确认的占用
在跨部门项目中,成员可能同时参与产品迭代、客户支持、内部流程建设和专项任务。项目经理看到日历上没有会议,就认为这个人可投入;职能经理却可能已经安排了轮值、培训、绩效工作或紧急支持。结果是计划表中看似可用的时间,到了执行阶段才发现早已被其他工作占用。
这类问题并不是成员不配合,而是组织没有定义什么算“可计划时间”。如果只统计会议,不统计值班、审批、协作、维护和临时事务,计划会系统性高估产能。资源计划的第一步因此不是分派任务,而是确认可用时间的口径。
2. 角色名称相同,不代表可替换
“工程师”“分析师”“项目经理”这类岗位名称过于宽泛。某工程师熟悉核心系统,另一位熟悉数据管道,二者不能因为职位相同就互换;某分析师能做运营报表,未必能承担合规口径审查。人员计划如果只按人数和职称排布,很容易在项目中途才发现技能缺口。
我会把任务需求写到可执行的能力颗粒度,例如“熟悉某业务域的接口联调”“能独立完成权限模型评审”,而不是只写“需要一名研发”。这样做的价值不在于建立复杂的技能档案,而在于尽早暴露任务对特定经验的依赖。
3. 人力资源计划需要跟着项目阶段变化
不同阶段的负载形态并不相同。需求阶段通常需要产品、业务和架构角色密集投入;开发阶段工程角色增加;上线阶段测试、运维、培训和客户支持的工作量上升。若以项目平均人力需求贯穿始终,常见结果是前期人手过多、后期关键岗位不足。
合理的计划应按阶段和交付物拆分工作,而不是仅列一张“项目成员名单”。一名成员每周投入 20% 看起来很轻,但如果项目中的关键评审都集中在同一周,这 20% 仍可能无法满足实际需要。

4. 100 人以上组织更需要统一的资源视图
在小团队里,负责人可能通过每日沟通就知道谁在做什么;组织规模扩大后,成员可能跨部门、跨项目、跨业务线协作,口头协调很难保持一致。尤其当项目组合增加时,资源冲突往往发生在项目之间,而不是单个项目内部。
以 PingCode 这类主要服务中大型企业及 100 人以上组织的项目管理平台为例,使用时应关注的不是“有没有资源甘特图”,而是能否把项目、任务、负责人、工作量、时间区间和状态放在一个可追踪的视图中。平台本身不会自动消除冲突,真正的价值在于让不同团队用同一套数据讨论冲突,并留下调整依据。
三、拆解常见误区:负载数字为何看似精确却不可靠
1. 误区一:每个人每周按固定 40 小时排满
40 小时是合同或制度层面的工作时间,不等于可用于项目任务的净产能。实际工作中还存在会议、跨团队沟通、审批、支持请求、休假、学习和突发问题。若把 40 小时全部分配给项目,计划自然没有留白,执行中只能靠延长工作时间补洞。
更稳妥的做法是基于组织自己的历史工作方式,估算成员在不同周期内可用于项目的净时间。没有历史数据时,可以先用区间而非单点:例如将全职成员的每周项目可计划时间暂定为 28 至 34 小时,再通过一个月的实际记录修正。这个区间是启动规划的示意,不应被当成普遍标准。
2. 误区二:负载达到 100% 就是管理优秀
负载达到 100% 只说明表格中可用时间被分完,不代表所有任务都能无摩擦完成。高复杂度任务需要思考与反馈,高协作任务需要等待对方响应;一旦计划没有应急空间,轻微的需求变化就会演变成连锁延期。
我通常将长期超载视为管理信号,而不是激励目标。短期、可控、明确截止日的冲刺,可能有意提高投入;但连续数周超出合理产能,往往会增加返工、缺陷、交接成本和人员疲劳。特别要警惕“每天都很忙、里程碑却一直后移”的情况。
3. 误区三:把工作量估算当成承诺
估算是基于当前信息对工作量的判断,承诺则包含资源、优先级、依赖和风险条件。一个任务估计 16 小时,不意味着成员能在两天内完成:他可能只能每天投入 2 小时,还需要等其他团队提供数据或完成评审。
计划中最好同时记录工作量与日历时间。前者表示预计要做多少,后者表示计划在哪段时间完成。若只填“16 小时”,管理者容易忽视任务等待;若只填开始和结束日期,又看不出任务实际需要多少人力。
4. 误区四:发现超载就增加人数
增加人手并非总能缩短工期。新成员需要了解业务、环境和约束,老成员要承担培训与评审;如果瓶颈是唯一审批人、共享环境或等待外部接口,增加执行者只会让更多人等待。
遇到超载时,我会先判断瓶颈属于容量不足、技能稀缺、任务串行、决策等待还是范围膨胀。只有确认问题主要来自可并行的执行工作,且新成员能在目标时间内形成有效产出,增加人手才可能奏效。
5. 误区五:只维护项目计划,不核对实际占用
一份计划第一次建立后就不再更新,很快会沦为历史记录。计划是否有用,取决于负责人是否在范围变化、成员变动、优先级调整和任务延期后更新信息,并向受影响团队同步新的假设。
我不建议为了维护数据而要求成员逐小时填报。对多数团队而言,按周记录预计投入与实际投入、记录主要偏差原因,已经足以识别资源计划中的系统性误差。过细的填报会增加管理成本,还可能诱发“填得漂亮但不真实”的行为。

四、专业判断逻辑:从工作量到可执行资源计划
1. 先把任务拆到可估算的交付单元
资源负载计算的输入不是“项目很复杂”这样的描述,而是可以指派、估时和验证的工作单元。一个任务如果跨度数周、涉及多个角色、没有明确完成条件,就很难判断需要多少人、什么时候能完成,也很难在延期时重新分配。
我会把任务拆到负责人能够估算工作量、团队能够检查结果的程度。拆得太粗,负载被藏在任务内部;拆得太细,维护成本高于管理收益。实用的边界通常是:任务有明确产出、有相对稳定的责任人,且能在一到两周内观察进展。高风险或跨部门任务可以更细。
(1)任务拆分时至少写清四项信息
- 交付物:完成后要产生什么结果,而不只是“参与”“支持”。
- 责任角色:需要哪些能力,是否存在只能由特定成员完成的部分。
- 预计工作量:按小时或人天估算,并注明估算依据和不确定性。
- 前置依赖:需要谁提供输入,什么条件满足后才能开始或验收。
2. 先校准可用性,再分配任务
计算可用性时,要先确定统计周期,例如按周或按迭代;再明确哪些时间属于项目工作、职能工作、值班支持、休假和已承诺的其他项目。所有团队必须采用同一口径,否则看板上 70% 和 90% 可能只是统计方式不同。
可以用一个简单公式建立初始口径:个人周期可计划时间=合同工作时间-固定职责时间-计划休假时间-组织预留时间。公式不复杂,真正需要治理的是每一项扣减有没有来源、是否按周期更新、是否将同一时间重复计算。
计划工时要按实际工作模式校准,不要套用一个所谓行业标准。例如客服轮值较重的团队,支持时间扣减会更大;研发团队如果评审和协作频繁,净投入时间也会明显低于名义工时。应从团队过去数周或数月的记录中找出可解释的基线,并定期复核。
3. 按角色与技能建模,不只按人数计算
对每个任务,要区分“必须由某位成员完成”“需要具备某项技能的人完成”和“任何合格成员都可以完成”。这一区分能避免把关键知识过度集中在个人身上,也能看出是否存在可培养的替补。
我会给关键任务标出最低能力要求和替补可行性。例如,一个核心接口评审可能由资深工程师负责,但经过文档和结对工作后,另一名成员可以在下一阶段承担部分实现。资源计划不仅安排现在的人,也可以设计未来能力的形成路径。
4. 把工作量映射到时间,而不是只做合计
假设一个项目需要 120 人时,分布在六周内并不意味着每周需要 20 人时。任务可能依赖某次业务确认,或者必须在测试窗口前集中完成。资源计划必须把工作量放到具体周次,并校验任务先后关系和可用时间。
一个可操作的周度负载率公式是:周度负载率=当周计划投入工时÷当周可计划工时×100%。若成员当周可计划时间为 28 小时,项目任务计划占 21 小时,负载率为 75%。这只是该成员在指定口径下的计划负载,不是工作效率评分,也不代表剩余 25% 随时可以被另一个项目使用。
5. 设定预警规则,但把规则当作讨论入口
组织可以设定自己的预警区间,例如周度负载超过 85% 进入黄色观察,超过 100% 进入红色协调;也可以关注连续两周以上超过阈值的成员。阈值不是外部标准,而是帮助管理者在冲突扩大之前开始讨论的信号。
不同任务类型需要不同判断。对有明确交付范围、低依赖的工作,短期高负载可能可以接受;对探索性研发、合规审查或高不确定性任务,接近满载就可能意味着估算过于乐观。预警之后应先问“为什么高”,再决定是否调整人员。

五、案例推演:一个跨部门项目如何发现“总量够、关键人不够”
1. 项目背景与初始估算
下面是一个用于演示计算过程的情景案例,不代表某家企业的真实经营数据。某中大型企业计划在 12 周内上线内部流程平台,项目组包括产品、研发、测试、数据和业务运营人员。项目负责人最初估算总工作量为 1,040 人时,团队合计可计划时间为 1,200 人时,因此认为资源余量约为 13%。
进一步拆分后发现,工程团队可计划时间充足,但数据迁移、权限核验和上线验收都依赖同一位数据工程师。该成员同时承担日常数据支持,每周真实可投入项目的时间约为 18 小时,而计划表却按每周 30 小时安排。总量表显示项目有余量,个人时间表却显示关键任务连续超载。
2. 负载拆分后的观察
| 角色 | 12 周可计划时间 | 计划工作量 | 表面负载 | 主要风险 |
|---|---|---|---|---|
| 产品与业务分析 | 216 小时 | 190 小时 | 88% | 关键需求确认集中在前四周 |
| 工程开发 | 480 小时 | 405 小时 | 84% | 接口变更会影响后续集成 |
| 测试与质量 | 240 小时 | 205 小时 | 85% | 测试任务集中在最后三周 |

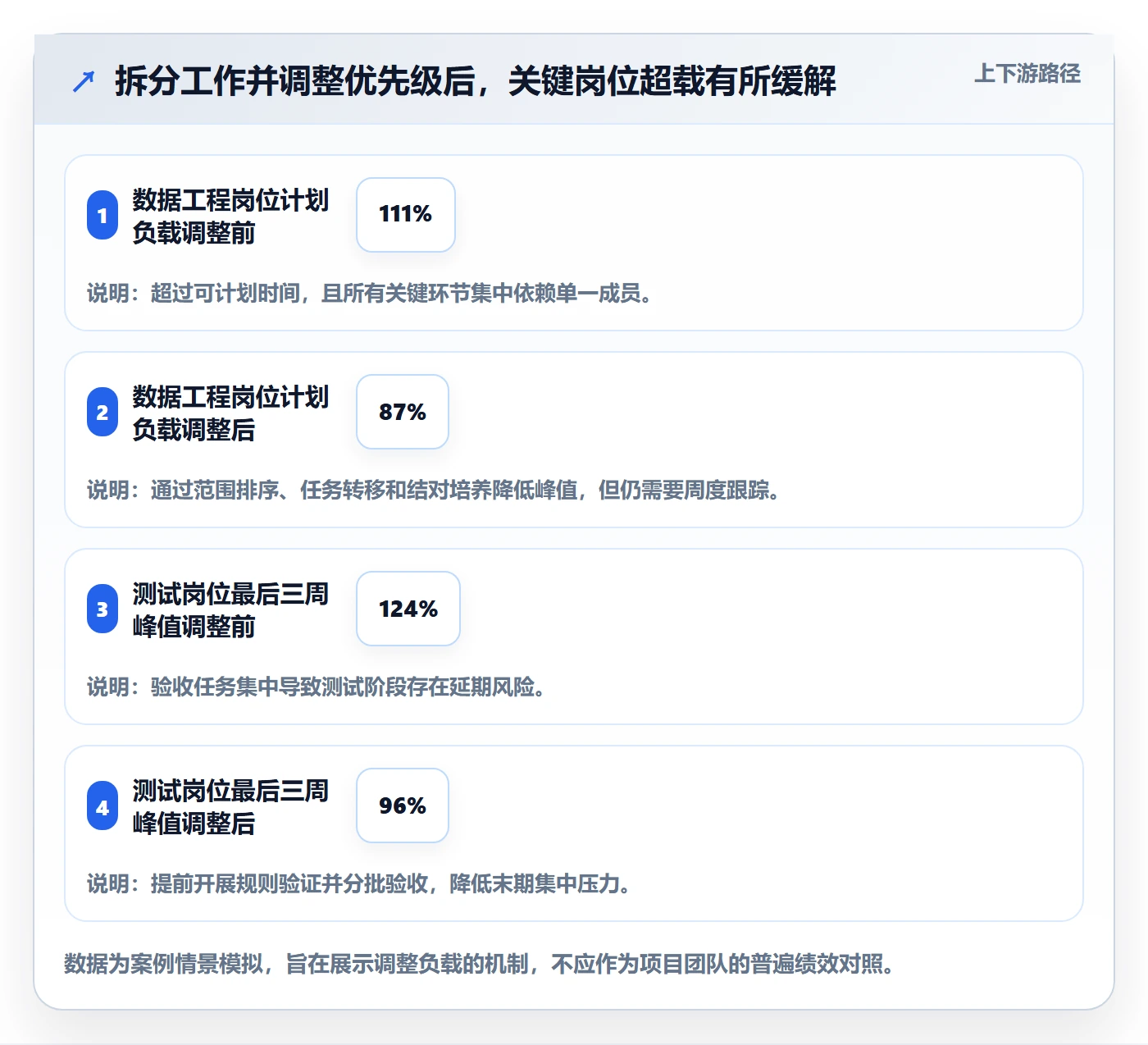

| 数据工程 | 216 小时 | 240 小时 | 111% | 单点技能依赖且承担日常支持 |
这个案例中,数据岗位总量已经超过可用时间,但更大的问题是工作集中在同一阶段。若只给数据工程师增加 24 小时预算,仍要判断这些工时能否落在迁移、核验和验收所需的时间窗口内。容量不足与时间窗口冲突是两类问题,不能用同一项“增加人天”笼统解决。
3. 方案比较:不是只有加人一条路
项目组把工作拆成数据结构梳理、迁移脚本、抽样校验、异常处理和上线复核后,发现部分准备工作可以由业务分析师配合完成,部分规则校验可以自动化;只有迁移策略和关键异常判断必须由数据工程师负责。团队随后采用三项调整:把低优先级报表迁移延后、让第二名工程师结对掌握基础核验、把上线复核安排在真实支持窗口内。
在这个模拟案例中,调整后关键岗位计划负载从 111% 降到约 87%,但项目整体工时没有消失,而是通过范围排序、任务转移和能力培养重新分布。更重要的是,团队把唯一专家的时间留给高风险决策,而不是让其承担所有准备性工作。

4. 用偏差记录校准下一轮估算
项目执行后,团队按周记录计划工时、实际工时和偏差原因。若某类任务连续三次实际投入高于估算,下一轮就检查是否低估了沟通、数据清洗、返工或审批等待;若计划工时经常未被使用,则核对依赖是否延误、任务是否未准备好,还是成员实际可用性被高估。
我更愿意把偏差分析做成学习机制,而非追责表。工时偏差本身并不自动说明个人能力差,也可能说明需求不稳定、任务拆分不合理或外部依赖没有纳入计划。只有把偏差原因分类,数据才会改进下一版估算。
六、具体操作步骤:从空白计划到每周可执行的资源负载表
1. 明确计划边界与统计周期
先确定计划覆盖什么范围:是单个项目、项目群,还是某个部门的全部关键工作;再确定按周、双周或月度管理。短周期适合识别个人冲突,长周期适合判断人员规划,但不能用月度平均替代周度检查。
同时确定哪些工作必须纳入计划。至少应包括项目任务、既定职能职责、轮值支持、已承诺的其他项目和计划休假。边界没有说清时,不同负责人会把同一成员的时间重复分配。
2. 收集成员可用性与关键技能信息
让职能负责人确认成员在计划周期内的真实可用时间,并标记岗位技能、替补人员、值班安排、休假和其他承诺。不要要求每个人填写复杂的技能百科;优先记录会影响关键任务分配的能力,以及当前只有一个人掌握的知识。
(1)建议采集的信息
- 成员姓名或团队标识、所属职能和项目角色。
- 每个周期可计划的净工时,以及计算口径。
- 关键技能、熟练程度和可承担的任务范围。
- 轮值、维护、固定职责、休假和其他项目承诺。
- 替补人员是否已具备独立承担工作的能力。
3. 建立交付物清单并拆分工作
从项目目标出发,列出阶段交付物,再拆成有明确负责人和完成条件的任务。不要先把人名填进表格,再反过来拼工作;那样容易形成“谁有空就给谁任务”,却没有检查任务是否需要特定能力。
如果任务无法估算,先标记不确定性和需要澄清的问题,而不是假装有精确数字。可以用范围估算,例如 8 至 16 小时,并明确造成区间的因素。高风险任务应尽早安排验证活动,降低后续资源计划的误差。
4. 将工作量分配到具体时间窗口
给每项任务安排计划开始和完成时间,并将预计投入分布到具体周期。若任务跨周,就按真实阶段分配工时,而不是把总工作量均匀切开。对于有等待或外部依赖的任务,还要区分执行时间和等待时间。
在多人协作任务里,应分别估算各角色投入。例如一次上线准备可能需要工程师 12 小时、测试人员 10 小时、业务负责人 4 小时;不能只写“共 26 小时”,否则无法识别某一角色的负载峰值。
5. 检查总量、角色与个人三类冲突
完成初排后,先看团队每周总投入是否超过可计划时间,再按技能类别汇总,最后逐人检查同一周期的项目叠加。三层检查不能互相替代。一个团队总量合格,仍可能存在单个关键角色超载;个人负载合格,仍可能因为先后依赖安排错误而无法交付。
还要检查任务间的逻辑关系:前置任务是否按时完成,评审是否留出反馈周期,测试是否在开发完成后才开始,关键人员是否同时被安排在两个不能并行的会议或决策节点。
6. 处理冲突时先排序,再选解决方式
发现冲突后,不要立即把所有任务平均分给团队。先确认冲突对应的业务影响和项目优先级,再评估是否可以调整范围、顺序、时间、角色或投入。多个项目争抢同一个成员时,项目经理无法单独做出有效决定,应由有授权的项目组合或职能负责人明确取舍。
建议在冲突记录中写明:冲突成员、受影响周次、相关任务、后果、可选方案、决策人和决定日期。这样的记录比单纯标红更有用,因为它让资源协调变成可追踪的业务决策。
7. 周度滚动更新,不要只在启动时维护
每周检查三个问题:计划是否变化、实际投入与预计投入差异是否可解释、接下来一到三周是否出现新冲突。若项目采用两周迭代,可以在迭代规划时更新近期负载,并在更长周期上按月校正能力需求。
更新计划时保留原始承诺与最新预测的区别。原计划用于复盘,当前预测用于决策;若直接覆盖历史值,团队就无法判断偏差来自范围变化、估算误差还是资源调度。

七、不同情况下的行动建议:不要用同一套办法解决所有超载
1. 小团队、成员职责清楚:先用轻量周表
如果团队规模不大、成员主要投入一个项目,通常不需要一开始就引入复杂的资源管理流程。用周度任务表记录工作量、负责人、开始与结束时间、前置依赖和风险,定期核对即可。重点是口径一致,而非工具功能丰富。
当协作项目增多、成员开始跨项目共享,或者负责人经常因为“谁有空”争论时,再增加项目组合视图和统一的可用性管理。过早建设复杂系统,容易让团队把时间花在维护字段上,反而降低计划质量。
2. 多项目共享专家:优先治理瓶颈和决策权
当一个专家被多个项目争抢时,首先要识别其不可替代的工作是什么。能否把信息收集、准备性操作和常规检查交给其他成员?能否通过模板、文档、结对和评审机制减少专家重复解释?若确实不可替代,则需要组织层面排优先级,而不是要求专家自行在多个项目之间切换。
此时要特别关注切换成本。一个人一天参加多个项目的短会,表面上每个项目只占一小时,实际还会产生准备、上下文恢复和后续沟通时间。对于深度工作任务,集中安排完整时间块通常比把工时切成碎片更可执行。
3. 需求频繁变化:使用区间估算和短周期重排
探索性项目、产品试点和不确定性较高的工作,不宜把数月计划写成看似精确的个人工时表。可以先规划近期一到两周的详细投入,对后续阶段采用区间估算和情景假设,并标注哪些决策会改变人力需求。
需求变更发生时,先看它是否替代原有工作。若新增事项没有对应的减项,负载自然会上升。任何变更都应明确其对范围、时间、质量和人力的影响,不能只在需求清单里加一行,却不更新资源计划。
4. 关键岗位长期超载:考虑能力建设而非持续透支
若同一岗位连续多个周期超载,说明问题很可能不是一次排期失误。组织要评估是否需要招聘、培养替补、外部支持、自动化、流程简化或减少低价值工作。解决方案取决于瓶颈性质:技能稀缺可通过培养和招聘缓解,重复操作可通过自动化缓解,审批等待则需要改流程。
培养替补的短期投入可能会降低现阶段产出,但能减少未来对单点专家的依赖。是否值得投入,应看关键任务的风险和重复发生频率,而不是只看培训时间本身。
5. 交付临近、临时超载:先保护质量和关键路径
临近里程碑时,临时提高投入有时不可避免,但应限定范围、时间和风险。先区分影响关键路径的任务与可延期任务,避免把所有工作都列为“必须现在完成”。对测试、数据校验、权限审查和安全检查等质量关口,不应把压缩时间当作默认的排期手段。
如果必须调整,明确谁批准、持续多久、补偿或恢复安排是什么,以及哪些验收标准不会被削弱。短期应急和长期常态化超载是两种不同管理状态,不要用一次紧急交付为永久超负荷排班背书。
八、工具与数据治理:让负载视图成为决策依据
1. 工具先解决数据连通,再追求复杂报表
资源管理工具应让团队看清任务、负责人、计划时间、工作量和状态之间的关系。若数据分散在多个表格、聊天记录和个人日历中,汇总负载就需要反复手工复制,容易出现版本不一致。选择工具时,应先检查数据能否从项目计划自然形成,而不是先看报表是否炫目。
对于中大型组织,可评估项目管理平台是否支持跨项目任务视图、角色与成员维度筛选、工作量趋势、权限管理和历史变更记录。以 PingCode 为例,组织可以关注项目计划信息是否能在团队协作中持续更新,并在项目群层面查看成员投入冲突;同时也要确认字段配置和使用流程是否符合现有治理方式。任何平台都需要清晰的维护责任和数据口径,不能期待工具自动判断业务优先级。
2. 先定义指标,再建立仪表盘
建议至少区分四类数据:计划负载率、实际投入偏差、关键岗位集中度、冲突解决周期。计划负载率用于提前发现潜在超载;实际偏差用于校准估算;集中度用于识别单点风险;解决周期则反映组织面对冲突时的决策速度。
不要把所有数据都变成个人绩效排名。若成员担心记录实际投入会被用于简单考核,数据就容易失真。负载数据更适合支持排期、能力规划和项目优先级决策;个人绩效需要结合交付质量、难度、协作和结果综合评估,不能直接把利用率高低当作表现好坏。
| 指标 | 适合回答的问题 | 不应如何使用 |
|---|---|---|
| 周度计划负载率 | 哪些成员或岗位可能出现时间冲突? | 不能直接解释为个人效率或绩效分数 |
| 计划与实际投入偏差 | 估算是否稳定,偏差集中在哪类工作? | 不能脱离范围变化和依赖问题追责 |
| 关键技能集中度 | 哪些任务依赖单一成员或团队? | 不能仅凭人数判断技能已经可替代 |
| 冲突解决时长 | 组织能否及时作出优先级决定? | 不能为了缩短时间而跳过必要评估 |
3. 数据质量依赖规则,而不是字段数量
每个字段都应有定义、责任人、更新时间和用途。比如“预计工时”是剩余工作量还是任务总量,“可用时间”是否扣除了值班,“已分配”是否代表承诺还是暂定,都必须写清楚。字段越多而定义越模糊,数据看起来越完整,实际越难用于决策。
建议每月抽查几项计划与实际记录,判断负载变化是否来自真实工作变化,还是维护习惯不一致。发现问题时先修正规则和流程,再要求团队补数据。否则数据治理就会变成反复催填,而不是提高计划可信度。

九、不同方案的取舍:该加人、延期、减范围还是自动化
1. 增加人员:适合可并行、能快速上手的工作
增加人手适用于工作可以拆分、并行执行,且新成员能够在关键时间窗口内形成有效产出的情况。例如多批次数据核验、独立模块实现或重复性测试。如果任务高度依赖业务背景,培训成本很高,或者瓶颈是审批与决策,临时增加人员可能只会增加沟通负担。
决策前要估算新人上手时间、指导者投入、环境准备时间和交付风险。不要只比较“新增工时”和“剩余工作量”,应比较增加人员后真正增加的净产能。
2. 延长时间:适合窗口明确、代价可控的短期冲刺
延长工期适用于交付节点可以调整、外部约束允许延期,且延长后确实能避开负载峰值的情况。若所有资源都在同一时间段被其他项目占用,只把结束日期向后挪一周可能仍然没有释放有效人员。
延期还要评估机会成本,例如错过业务窗口、客户承诺、合规节点或后续项目启动。如果延期成本高于增加投入或缩减范围,才有理由选择其他方案。
3. 缩小范围:适合区分核心价值与可延后内容的项目
缩小范围适用于交付目标可以分阶段实现、部分功能并非首期必需的情况。删减范围不是平均砍工时,而是确认哪些交付物对业务结果影响最大,哪些可以后置,哪些删掉后会产生额外返工或接口风险。
做范围取舍时,应该同时更新验收口径、依赖关系和资源计划。只在项目会议中口头说“先做核心功能”,但任务表和承诺日期不变,负载压力并没有真正消失。
4. 自动化或流程改造:适合重复发生、规则稳定的工作
自动化适用于重复、频繁、判断规则相对稳定的工作,例如固定格式校验、批量数据检查或常规报告生成。若工作高度依赖非结构化判断,自动化成本高,或者短期只做一次,未必比人工处理更划算。
衡量时应比较建设成本、维护成本、误判风险和未来重复次数。一次性节省几小时,可能不足以支撑数周开发;但若同类工作每月重复、错误代价高,自动化的长期价值会明显增加。
| 方案 | 优先考虑的条件 | 主要代价或风险 |
|---|---|---|
| 增加人员 | 任务可并行,新成员能在窗口内上手 | 培训、沟通、评审与协调成本上升 |
| 延长时间 | 交付日期可调整,延期成本可接受 | 影响后续计划、客户承诺或业务时机 |
| 缩小范围 | 核心价值可保留,次要内容可后置 | 需要重新确认验收、接口和变更影响 |
| 自动化改造 | 工作重复、规则稳定、未来会反复发生 | 前期建设、后续维护与自动化误判风险 |
| 培养替补 | 关键技能长期集中,未来工作会持续发生 | 短期投入培训与结对时间,见效相对较慢 |
十、常见失败信号与复盘办法
1. 计划里总有缓冲,执行中却持续加班
这通常说明可用时间口径过于乐观,或计划没有纳入日常支持、协作和返工。也可能是任务完成条件不清,导致估算只包括“动手做”的时间,没有包括澄清、评审和验收。
复盘时可以抽取若干任务,逐项比较估算与实际投入,并按原因分类。若多数偏差来自同一类活动,应更新相应任务模板或净产能假设,而不是单纯提高所有任务的估算比例。
2. 成员表面空闲,项目却频繁延期
这表明计划使用的“空闲”可能没有转化为可交付时间。成员可能受前置输入、权限、环境、决策或外部团队限制;也可能任务没有准备到可执行状态。资源计划要把阻塞和等待纳入视图,否则空闲只是日历空白,不是有效产能。
3. 每次协调都靠主管临时拍板
当项目优先级、可调整范围和资源分配权没有清晰规则时,冲突只能反复升级。管理者应定义哪些冲突由项目经理解决,哪些需要职能负责人协调,哪些必须由项目组合层面决定。清晰的决策权比更多状态会议更能缩短协调时间。
4. 负载数据逐渐变成“为了好看”
若团队把负载率当作绩效目标,成员可能少报工作、拆分任务或刻意填满时间;若数据只用于追责,负责人也可能不愿意提前报告风险。治理原则应当是数据用于发现系统性约束和改进计划,不把单个周期的负载数字孤立解释为个人价值。
5. 用一次迭代做小规模验证
不要一次性要求全组织切换到复杂的资源模型。可以选一个跨部门项目或一个项目群,试行四到六周:统一净可用时间口径,按周记录计划与实际投入,追踪关键技能冲突和冲突处理方式。试点结束后检查数据是否能支持决策、维护成本是否可接受、哪些规则需要调整。
试点的成功标准不应是“每个成员都填完所有字段”,而应是更早发现冲突、减少重复承诺、让优先级决策有依据,并且没有让团队承担过多的数据维护负担。若工具和流程增加了大量填报,却没有改变项目取舍,试点就需要缩减或重新设计。
十一、总结:把资源计划当作一套持续校正的假设
做好资源负载,不是把所有人的时间填满,而是让正确的技能在正确的时间投入到优先级最高的交付上。总工时只能说明规模,岗位负载才能揭示瓶颈,个人周度负载才能暴露实际冲突,任务依赖则决定这些时间能否转化为结果。
我最建议团队记住一个反常识判断:资源表上没有空白,不等于计划更完整;有时恰恰说明组织没有为变化、等待和决策留下空间。负载数据的价值不在于证明谁忙,而在于促成范围、时间、能力和优先级之间的明确取舍。
下一步可以从一个正在执行的项目开始:核实成员净可用时间,按交付物拆分任务,分周计算团队、角色和个人负载,标出连续超载与单点技能,再由有决策权的人确认调整方案。先用一个周期验证口径和流程,再逐步推广到项目群。这样得到的不是一张看起来精确的排班表,而是一套能随着变化持续修正的人力资源计划。
常见问题解答(FAQ)
1. 人力资源计划中的资源负载应该怎么计算?
我第一次做项目计划时,把每个人的任务工时加起来,发现总工时没有超过工期,就以为资源安排没问题。后来才注意到,有人连续几周每天都排满,还有人只在最后阶段突然被安排大量工作,这种情况应该怎么识别?
先统一计算口径:按人、按周统计计划投入工时,再除以该成员当周可用于项目的有效工时,得到资源负载率。公式是:资源负载率=计划投入工时÷有效可用工时×100%。例如,成员一周有40小时工作时间,但需要留出会议、支持和休假等12小时,可用工时就是28小时;若计划任务为24小时,负载率约为86%。
不要直接把合同工时当成可用工时,也不要只看整个项目的总工时,周粒度更容易暴露峰值和冲突。
2. 资源负载率达到多少,才算需要调整?
我不确定资源负载率是不是越接近100%越有效率,还是应该主动留出缓冲。项目负责人要求大家排满任务,但临时需求和评审经常插进来,我该用什么标准判断排期是否已经过载?
没有适用于所有团队的固定红线,但可以把连续多个周期超过100%作为明确的过载信号,把长期接近满载视为风险提示。比如某成员连续三周负载率达到110%,即使每周都能靠加班完成,也说明计划依赖额外投入,且缺少应对返工和突发事项的空间。
判断时还要结合任务性质:需要协作、评审或频繁切换的工作,通常比可独立完成的重复任务更需要缓冲。建议先按团队历史数据设定预警线,再用实际延期、加班和返工记录校准,而不是把某个百分比当作普遍标准。
3. 新手如何按步骤制定项目成员的资源负载计划?
我刚开始负责项目时,不知道应该先排任务还是先统计成员工时。团队成员还会同时参与多个项目,单看我负责的项目,往往看不出他们已经被其他工作占满了,有没有一套不容易漏项的做法?
可以按五步建立计划:先拆分任务并估算工时;再确认每位成员的技能、工作日、休假和固定事务;接着把成员在其他项目上的承诺纳入同一张资源视图;然后按周分配任务并检查负载峰值;最后每周根据进度和实际投入更新计划。关键判断是,可用工时必须反映真实约束,不能把成员名义上的全职时间全部分配给单一项目。
若暂时无法取得其他项目数据,应把可用时间标为估算值并注明负责人,优先确认高负载成员的实际排期。
4. 发现成员负载过高时,应该怎么调整才不影响项目进度?
我遇到过一个成员同时负责关键任务和多个临时支持事项,表面上每项工作都只超一点,合起来却一直延期。是应该把任务平均分给其他人,还是调整优先级和交付日期?
不要先按人数平均分摊,先确认超载来自工时估算偏低、任务优先级冲突、技能集中,还是临时工作未进入计划。对于依赖该成员专业判断的关键任务,贸然转交可能增加交接和返工成本;可先减少低优先级任务、拆分可并行的工作,或安排具备相应能力的成员承担明确的子任务。
若调整后关键路径仍受影响,应尽早更新里程碑并说明依据。每次调整都记录原计划、变更原因和影响范围,下一轮计划再用实际数据修正估算。
核心关键词
文章包含AI辅助创作:人力资源计划如何做好资源负载?项目成员入门指南与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/587259
读者评论
我们团队以前只看每个人的周均负载,后来才发现测试任务都挤在发布前一周。按角色和时间窗口拆开看,确实比看一个总利用率更容易发现问题。
文中提到每周可计划时间先按区间估算,我觉得适合数据不足时起步,但最好尽快用实际记录校准。不同团队的会议、值班差异挺大,直接套用固定工时容易偏。
实际排资源时,最难的往往不是算工时,而是多个项目冲突时谁有权定优先级。如果这一点没有明确约定,再完整的负载视图也可能只停留在发现问题。
