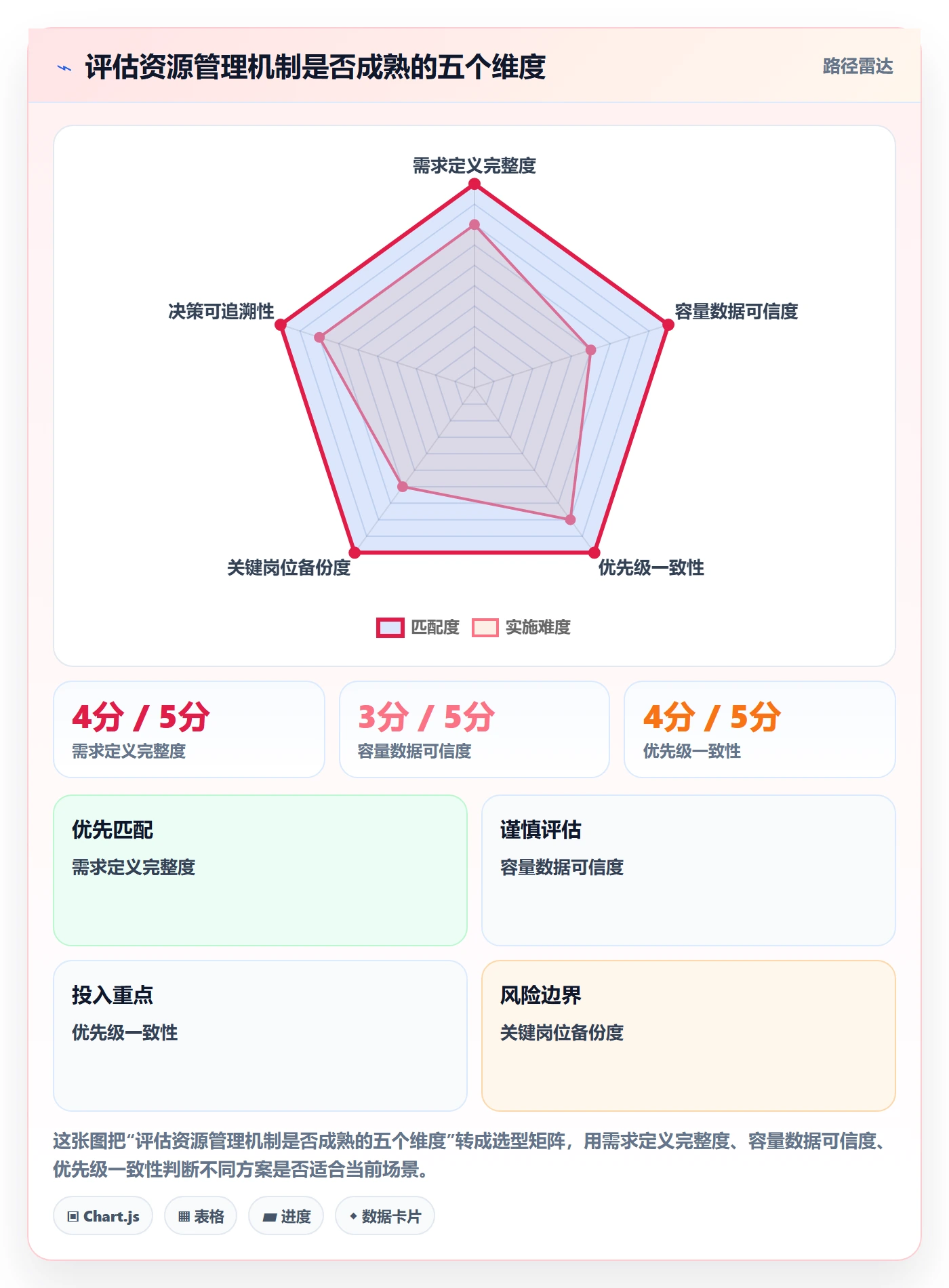

人力资源计划中的资源冲突,往往不是“人手不够”这么简单:同一位架构师同时被三个项目列为关键资源,三个项目经理都拿着已批准的计划,最后却只有一个人能在本周做出决策。管理者如果只在项目计划表里挪日期,冲突会从排期转移到质量、加班和员工流失上。我的判断是,协同管理的关键不是把每个人排满,而是建立一套能说清优先级、容量边界、冲突代价和决策责任的规则。

一、先讲结论:资源冲突不是排班问题,而是决策问题

1. 先辨认冲突发生在哪一层

企业里常说的“资源冲突”,至少包含四种不同问题:人数不足、技能不匹配、时间窗口重叠,以及决策权不清。它们看起来都像“某个人没空”,但处理方法完全不同。增加编制可能解决人数不足,却解决不了高级专家被多个项目同时预订的问题。

我通常先追问四个问题:需求是否真实且已确认?所需能力是否可以替代?冲突是否集中在同一时间段?谁有权决定哪个任务先做?如果这些问题没有答案,管理者讨论的往往只是日历,而不是资源配置。

核心结论是:先确认工作优先级,再确认可用容量,之后才谈排期和补人。优先级没有统一口径,任何排期都可能只是把冲突推迟;容量没有边界,任何承诺都可能建立在加班假设之上。

2. 用“需求、容量、优先级、决策”四张账管理

我建议企业至少维护四张相互关联的账。需求账记录任务需要什么能力、投入多少人天、在哪些时间段发生;容量账记录人员实际可投入时间,而不是合同工时;优先级账记录业务价值、交付时限和延期后果;决策账则记录谁作出取舍、依据是什么、何时复核。

四张账的作用不是增加文档,而是让讨论基于同一组事实。项目经理说“需要一周”,不等于专业人员就有一周空闲;部门负责人说“这个项目最重要”,也不等于其他项目的合同承诺可以自动延期。

管理对象 必须回答的问题 常见缺口 建议记录方式
需求 具体需要何种能力、在哪段时间投入多少? 只写岗位名称,没有技能和时段 能力标签、任务、起止时间、人天
容量 扣除会议、支持和休假后,实际可投入多少? 把每周五个工作日都当作可交付时间 按周更新的净容量与预留容量
优先级 哪个工作更重要,延期代价是什么? 每个项目都被标成最高优先级 统一评分或管理层明确排序
决策 谁能批准延期、换人或降范围? 人人参与讨论,却无人承担后果 决策人、依据、结果、复核日期

如果企业已经使用工作管理平台,可以把任务、负责人、计划投入、状态和依赖关系放在同一处维护。以 PingCode 为例,适合中大型企业及 100 人以上组织在跨团队计划管理中梳理工作项、责任人和进度关系;但工具本身不会替管理层决定项目取舍,也不会自动产生可信的容量数据。工具的价值取决于企业是否先定义了字段、流程和责任人。

3. 冲突管理的目标不是“零冲突”

在需求变化快的组织里,冲突不会彻底消失。市场机会、客户故障、合规要求和产品路线图,都会争用有限的人才。把“没有冲突”当成管理目标,容易诱发两种坏结果:一是隐藏需求,二是通过隐性加班制造表面上的顺利。

更可行的目标是让冲突尽早暴露、影响可估算、决策可追溯。管理者要接受“有些工作必须延后”,并让延期由有权承担业务后果的人批准,而不是让执行员工用夜间时间替组织做决定。

人力资源计划资源冲突教程:企业管理者协同管理,避坑指南

二、背景和真实场景:为什么计划表看起来合理,执行却不断撞车

1. 多项目组织最容易争抢稀缺能力

资源冲突通常不是所有岗位都紧张,而是少数稀缺能力成为瓶颈。例如,普通开发人员可能有余量,但具备某项系统架构经验的人只有两位;项目之间争抢的不是“开发人头”,而是能够在关键节点作出判断的专家时间。

这也是为什么按部门人数平均分配资源,经常产生错误结论。一个部门看起来有十个人,并不意味着它有十份可互换的产能。经验、权限、领域知识和交付阶段都会影响替代性。对关键岗位,容量分析应下沉到能力和时间窗口,而不能停留在部门总人数。

2. 计划中的“100%利用率”通常是脆弱信号

我不会把员工日历全部填满视为高效率。工作中存在评审、沟通、故障处理、信息等待和任务切换。若计划假设每个人每周都能把全部工作时间投入到预先排定的项目,哪怕一个客户紧急问题也可能让整条关键路径滑动。

这不是说每个团队都应采用同一个利用率目标。稳定的运维团队、探索性研发团队和短周期交付团队,工作波动不同。更稳妥的做法是用过去若干周的实际数据估算净容量,再按团队特点设置缓冲,并定期验证,而不是从一个看似整齐的比例倒推计划。

3. 冲突从个人层面扩散到组织层面

当一个关键人员同时承担多个项目,表面上是个人排期问题,实际影响可能沿着依赖关系扩散:评审延迟导致开发无法开始,开发延迟导致测试窗口错过,测试窗口错过又可能影响上线和客户验收。只看个人任务是否按期完成,容易低估整个系统的延期风险。

管理者要识别“单点瓶颈”:一项工作是否依赖少数人掌握的知识、权限或经验?若答案为是,就不能仅通过增加普通人手补救。需要考虑备份培养、标准化交接、工作拆分,或者重新安排决策节点。

4. 计划冲突的根因常常藏在不同时间尺度里

高层做年度预算,部门做季度安排,项目经理做月度计划,执行团队看本周任务。如果这些计划没有滚动更新机制,年度编制看似充足,季度项目也已经立项,到了本周才发现所有关键工作都落在同一个人身上。

因此,资源计划需要分层:长期看能力建设和招聘,中期看项目组合与关键岗位容量,短期看任务依赖和实际可用时间。不同时间尺度的计划可以精度不同,但必须彼此衔接。短期变化不能悄悄改写长期承诺,长期目标也不能无视当周现实。

人力资源计划资源冲突教程:企业管理者协同管理,避坑指南

三、常见误区:看似在协调,实际上把成本转嫁给一线

1. 误区一:谁声音大,谁先拿到人

临时会议上,最急迫、最会表达或与高层沟通更频繁的项目,常常先获得支持。这种做法短期看似解决了问题,长期却会让团队认为排期规则不可信,项目经理也会学会不断升级冲突,而不是提高需求质量。

我建议把“紧急”拆成可验证条件:是否涉及安全、合规、重大客户影响或明确的业务窗口?影响范围多大?若延后两周,损失是什么?没有具体后果描述的“紧急”,不应自动压过已经承诺的工作。

2. 误区二:把所有人按百分比分摊给多个项目

将某人分配为项目甲 40%、项目乙 30%、项目丙 30%,表面上实现了公平,却可能造成频繁切换。对于需要持续专注的工作,碎片化投入会拉长完成周期,也会增加上下文恢复成本。

这种分配并非一概不可用。适合短时咨询、明确边界的评审或可批量处理的支持任务;不适合复杂设计、深度开发、故障排查等需要连续思考的任务。安排资源时不仅要算人天,还要看时间块是否足够完整。

3. 误区三:以加班消除计划冲突

加班可能应对一次有明确终点的突发事件,但不应成为容量模型里的固定供给。把“偶尔能赶上”当成“计划可行”,本质上是在用员工健康和质量风险填补管理缺口。

遇到持续加班,我会先检查是否存在范围过大、估算偏乐观、关键岗位单点依赖、返工率偏高或优先级过多等原因。若只统计交付日期,不统计缺陷、返工和团队负荷,管理者会误以为加班有效,实际可能只是把风险延后暴露。

4. 误区四:把招聘当作即时解法

招聘能改善中长期能力缺口,但通常不能解决下周的排期冲突。新员工需要融入、熟悉业务、获得权限和建立协作关系;对于高度专业化岗位,短期内甚至会增加资深员工的带教负担。

因此我会把决策拆成两部分:眼前冲突采用范围调整、里程碑重排、内部替代或外部支援;长期缺口再评估招聘、培养、自动化和流程改造。只有当需求稳定、能力缺口持续且工作量足够,新增编制才可能成为合理选择。

5. 误区五:以“忙不忙”替代容量核算

员工说“最近很忙”是重要信号,却不是足够的容量数据。忙可能来自项目工作,也可能来自会议、重复录入、等待审批和救火。若不区分工作类型,组织可能在真正需要流程改进时误以为只能增人。

容量分析不需要把每分钟都记录下来。对多数管理决策而言,按周归集任务类别、计划投入与实际投入已能发现明显偏差。过度精细的工时监控反而会增加行政负担,并损害员工对数据用途的信任。

表面症状 可能根因 先验证什么 不建议的第一反应
关键任务反复延期 关键岗位过载或依赖单点 关键人员的并行任务数、阻塞时长 要求团队统一加班
项目经理频繁争人 优先级和承诺机制不一致 项目排序、变更审批记录 每次单独临时协调
人员看似充足,交付仍慢 技能不匹配、切换过多或返工 任务等待、交接和返工比例 直接增加同类岗位人数
资源表准确但实际常变 更新频率低或临时需求未入账 计划更新时间、需求来源 继续添加更多表格字段

四、专业判断逻辑:用一套可复核的流程做资源取舍

1. 第一步:把需求从“要人”翻译成“工作包”

“需要一位高级工程师”不是足够具体的需求。至少要补充:要完成什么结果、需要哪些能力、预计投入多少、投入发生在哪个时间段、是否必须由特定人员完成、任务之间有哪些依赖。

我会要求需求方描述可验收的工作包,而不是先指定姓名。例如,“完成某系统接口方案评审,预计 3 人天,需要具备该系统架构决策权限,并在本月第二周前完成”。这样才能判断是否可由另一位具备相近能力的人承担。

2. 第二步:计算净容量,而不是照搬合同工时

净容量可以用一个简单的管理口径表达:可用于计划工作的时间,减去已确认的固定职责、休假、会议、支持值守和其他不可避免的占用。企业不必追求数学上绝对精确,重点是各团队口径一致,并且能用实际记录校准。

例如,某团队 8 名成员,每人每周名义工作 5 天,名义总量为 40 人天。扣除已排定休假 2 人天、固定支持 6 人天、例会与评审 5 人天后,可供项目排期的上限是 27 人天。若还要为突发事项留缓冲,实际承诺量还应低于这个上限。

这里的数字只用于说明计算方法,不是对所有企业的通用标准。稳定团队可以根据历史实际投入调整缓冲;变化频繁的团队则应先观察实际波动,再确定可承诺区间。

3. 第三步:识别不可替代性和瓶颈位置

同样是一人天,投入在普通可并行任务和关键审批节点上的影响并不相同。资源冲突评估应标记任务是否依赖特定权限、领域知识或前置决策。若某专家只需要参与一次 90 分钟评审,未必需要整周预留;若工作必须连续完成,则拆成碎片可能导致返工。

我通常从三个角度评估替代性:能力是否可迁移,工作是否能拆分,交接是否有足够文档。三项都弱,才是高风险单点;如果任务可拆分且已有标准,团队就可能通过轮换和并行处理降低冲突。

4. 第四步:把优先级从形容词变成比较依据

“战略级”“客户第一”“必须尽快”都不能直接决定资源分配。管理团队需要一套简化而透明的比较依据,例如业务价值、时限刚性、延期代价、风险降低和资源消耗。评分只是帮助排序,不应伪装成客观真理;评分背后的假设必须能够被质疑和修正。

若组织尚无成熟评分机制,可以先使用三档规则:必须立即处理、承诺窗口内完成、可排队优化。每个项目只能由指定决策人确认所属类别,并写清依据。避免同一部门把所有需求都打成“必须立即处理”。

5. 第五步:明确冲突的决策者和升级时限

冲突讨论最怕“大家都同意需要协调”,却没人能批准某个项目延期。企业应明确不同范围的决策权:团队负责人处理团队内可替代资源;项目组合负责人决定跨项目优先级;业务负责人批准范围或交付承诺变更;人力资源部门提供编制、技能和负荷信息。

设定升级时限也很重要。一个影响关键路径、且两个项目无法自行协商的冲突,不应在会议间来回等待数周。可以约定一个工作日内提交冲突单、两个工作日内作出决定;若影响客户或合规节点,则按既有应急机制加速。

6. 第六步:让决定留下可追溯记录

每次决定至少记录冲突对象、可选方案、预计影响、批准人、决策日期和复核节点。这样做不是为了追责,而是为了后续知道组织为什么这样选择,以及当初的假设是否成立。

如果使用 PingCode 或其他工作管理平台,建议先把资源需求和实际工作项关联起来,再用统一字段记录负责人、计划区间、依赖、风险和状态。不要一开始就搭建复杂仪表盘;先保证信息被及时更新、定义一致、有人维护,再逐步增加汇总视图。

人力资源计划资源冲突教程:企业管理者协同管理,避坑指南

五、案例与数据观察:一个关键专家被三个项目同时预订

1. 案例设定:不是缺三个专家,而是缺一个决策窗口

下面是一个情景模拟案例,不代表某家企业的真实经营数据。某中大型企业同时推进产品升级、客户定制交付和内部平台改造。三个项目都需要一位资深架构人员参与,但需求方分别把这位专家的时间安排在同一周。

项目升级需要方案评审 2 人天,客户交付需要接口确认 3 人天,内部平台改造需要技术决策 2 人天。总需求为 7 人天,但该专家当周扣除固定职责后只有 3 人天可用于项目工作。简单把需求写进日历,并不能让实际容量从 3 人天变成 7 人天。

2. 先区分“必须本人做”和“必须有人做”

我会先逐项检查任务能否拆分。产品升级的评审可以由资深专家做关键决策,资料整理由项目团队完成;客户接口确认可能需要专家参加一次关键会议,但后续跟进可由熟悉业务的工程师承担;内部平台改造若只是常规方案核对,可以由另一位具备基础能力的同事预审。

这样处理后,专家当周需要直接投入的工作从 7 人天降至 2.5 人天,其他工作由团队成员完成预备、执行或复核。关键不是“把专家压榨到 100%”,而是把稀缺判断留给稀缺岗位,把可复制工作下放。

3. 再比较延期、范围调整和外部支持

如果拆分后仍然冲突,我会把方案放在同一张决策表里。方案不应只比较人工成本,还应考虑交付窗口、质量风险、知识沉淀和后续依赖。下面的数据是用于演示讨论方式的情景模拟。

方案 近期投入 预计影响 主要风险 适用条件
方案 A:项目升级优先,其他任务顺延 专家投入 3 人天 升级评审按期,另两项延后 1 周 客户窗口可能受到影响 升级发布节点具有明确业务时限
方案 B:拆分任务并由备份人员承担 专家投入 2.5 人天,备份人员投入 3 人天 三项工作大体维持原窗口 备份人员需要审阅和交接 工作可拆分,且有合格备份
方案 C:引入外部顾问短期支援 外部支援约 2 人天,专家复核约 1 人天 可缓解部分技术工作 业务背景不足、交接成本较高 任务边界清楚且资料可安全共享
方案 D:保留全部日期并安排加班 专家计划投入 7 人天 短期看似不延期 质量、疲劳与后续计划风险高 仅可作为一次性应急安排,不适合常态化

4. 组织应观察的不是单一“按期率”

如果方案最终按期完成,但关键专家连续几周超负荷,组织不能简单把它记录为成功。建议同步观察按期交付率、关键岗位负荷、任务等待时间、返工比例和临时插单量。这些指标一起看,才能区分真正的计划改善与风险透支。

在这个情景模拟中,若后续四周反复出现同一岗位超负荷,正确结论并非立刻招聘,而是进一步确认瓶颈是否持续:工作量是否长期稳定?是否能培养备份?是否因审批集中在少数人而产生排队?若问题是决策链路过长,增加执行人员可能没有帮助。

人力资源计划资源冲突教程:企业管理者协同管理,避坑指南

5. 用复盘识别系统性问题

项目结束后,我建议把冲突按根因分类,而不是只记录“某人太忙”。例如,需求确认过晚、优先级反复变化、技能备份不足、会议占用过多、估算偏差、客户支持不可预测。连续几个周期出现的同一根因,才值得进入组织改进议程。

对于人力资源计划而言,复盘还应区分“编制问题”和“能力结构问题”。如果总人数够,但特定经验集中在一两人身上,下一步应考虑知识转移、岗位轮换和能力培养;如果整体需求长期高于净容量,才进一步评估编制、外包或业务范围。

六、不同情况的行动建议:先止损,再建立长期机制

1. 冲突发生在本周:先保护关键路径

短期冲突不要先重做所有计划。先确认哪些任务影响客户、安全、合规或关键依赖,再冻结非必要的新增需求。若管理者需要临时调配人员,应明确被调走工作的延期影响,避免把代价藏在另一个团队里。

  1. 确认冲突发生的时间段、任务和责任人。
  2. 标记不可移动的客户、合规和关键路径节点。
  3. 检查任务是否可拆分、替代或异步评审。
  4. 由有权负责人明确延期、降范围或临时支援方案。
  5. 在冲突解除后复核实际投入与计划差异。

2. 冲突持续一个季度以上:调整项目组合

持续冲突通常不是日历工具不够好,而是承诺总量超过组织能力,或者组织同时启动了过多项目。此时应由项目组合层面停止、延后或缩小部分工作,而不是要求每个项目经理各自优化。

如果所有项目都声称不可延期,管理层就需要面对真正的问题:业务目标之间是否存在取舍?如果不愿意明确排序,资源冲突就会转化为多个项目同时延期。优先级不是给项目贴标签,而是决定有限资源投向何处。

3. 需求波动大:使用区间计划和缓冲

对于客户支持、运营和探索性工作,精确到每个人每天的排期容易制造虚假确定性。更适合按周或按能力池管理,约定可承诺容量区间,定期重新评估临时工作占用。关键是让波动被记录,而不是让它以“临时帮忙”的形式消失。

缓冲也要有边界。缓冲是应对不确定性的资源,不是供任何新增需求随时占用的空白。如果缓冲长期被固定项目吞掉,就说明计划已经过度承诺,或组织需要调整需求审批方式。

4. 关键能力集中在少数人:投资备份和知识转移

对关键岗位建立备份,不应理解为让两个人同时承担同一份工作,而是让至少一名备份人员能够处理一定比例的常见场景,并在复杂场景中有效协作。可以通过结对评审、决策记录、演练和轮岗逐步降低单点风险。

培训的效果要用具体任务验证。参加课程不等于具备替代能力。管理者可以定义“能独立完成哪些任务”“需要何种复核”“出现何种风险必须升级”,并据此调整资源池中的可替代范围。

5. 数据分散或协作链路复杂:先统一口径,再选工具

如果各部门对“已分配”“可用”“预留”“已承诺”的定义不同,导入任何平台都会把口径冲突电子化。实施前先统一数据定义、更新时间、责任人和权限边界,再决定哪些信息需要系统汇总。

PingCode 可以作为协同管理的一个示例,用于在中大型企业或 100 人以上组织中关联项目工作、责任人和进度信息。选型时要验证它是否贴合组织实际流程:跨团队计划是否能看见,变更是否有记录,管理者能否按权限查看,员工是否能够低成本更新。不要把“有资源视图”误当作“资源决策已经解决”。

人力资源计划资源冲突教程:企业管理者协同管理,避坑指南

七、不同情况下的取舍:没有零成本方案,只有代价透明的方案

1. 延期与降范围:保交付质量还是保交付日期

延期通常影响业务窗口和客户预期,降范围则可能减少产品完整性或后续使用价值。若核心结果已经明确,可以优先讨论分阶段交付;若删减会破坏整体价值,延期可能更合理。管理者需要问清楚:哪部分价值必须在日期前兑现,哪部分可以进入下一阶段。

避免只把“延期几天”当作代价。还要评估依赖方等待成本、合同影响、上线窗口和后续资源冲突。反过来,降范围也不能只看开发时间,还要看是否增加后续返工或使用风险。

2. 内部调配与外部支援:速度和知识沉淀的权衡

内部调配的优势是熟悉业务和协作方式,代价是被调团队的原有工作可能延后。外部支援可能更快补齐短期能力,但需要投入沟通、权限管理和质量复核,且知识未必留在组织内部。

当任务边界清晰、交付物可验证、资料可以安全共享时,外部支援较容易发挥作用;当工作高度依赖隐性业务知识、权限或长期产品判断时,内部培养和备份通常更有价值。不要只比较报价单上的人天费用。

3. 招聘与自动化:长期能力建设和短期救急的区别

招聘适用于需求持续存在、岗位能力明确且组织能承担融入周期的情况。自动化适用于重复、规则相对稳定、错误成本可控的工作。若流程仍在频繁变化,过早自动化可能把不合理流程固化;若工作依赖复杂判断,工具只能减少重复操作,不能代替专业责任。

决策前可核对过去数月的稳定工作量、任务类型、重复率、返工成本和技能稀缺程度。结论不必是“招人”或“自动化”二选一,有时更有效的是先简化审批和减少重复协作,再评估剩余容量缺口。

4. 集中资源与平均分配:关键任务速度和团队公平感的权衡

集中资源可以缩短关键路径,但容易让其他项目等待,也可能形成少数人长期过载。平均分配看似公平,却可能让所有项目都缺少关键投入,导致整体交付都变慢。

我的判断原则是:对有明确时限、依赖关系强、价值差异明显的任务,适度集中资源;对长期能力建设、支持性工作和团队培养,保持稳定的基本投入。公平不等于每个项目拿到一样多,而是规则透明、理由可解释、代价由决策者承担。

取舍议题 更适合优先考虑 A 的情况 更适合优先考虑 B 的情况 决策前必须说明
延期或降范围 完整方案价值不可拆分 核心功能可独立交付,窗口刚性强 客户影响、后续成本和价值边界
内部调配或外部支援 业务知识和权限依赖高 工作边界清楚,交付物可验收 原团队机会成本、交接和复核成本
招聘或自动化 长期工作量稳定且能力稀缺 任务重复、规则稳定且数量大 培养周期、维护成本和错误风险
集中或平均分配 关键路径明确且收益差异大 各项工作需要稳定连续投入 等待成本、负荷公平和备份计划

八、落地避坑:把资源计划做成持续运行的管理机制

1. 从小范围试点,而不是一次性重建全公司流程

资源计划体系如果一开始覆盖所有岗位、所有项目和所有会议,很容易变成填表工程。我倾向于先选一个跨部门项目组合,覆盖几个关键能力岗位,运行四到六周,检查数据是否能支持真实决策,再决定扩展范围。

试点期间要记录的不只是表单完成率,还要看冲突是否更早被发现、升级次数是否减少、计划变更是否更可解释、关键岗位是否出现重复过载。若数据采集很完整,却没有改变任何决策,说明体系可能只增加了行政负担。

2. 指标要服务判断,不能变成员工排名

利用率、计划准确度和按期交付率都有用途,也都有误用风险。单独追求高利用率,会抑制必要的缓冲;单独追求按期率,可能促使团队减少需求变更记录;用个人工时比较绩效,会把协作和复杂任务的差异压平。

更适合管理层的组合指标包括:项目组合承诺量与净容量的差距、关键岗位并行任务数、阻塞等待时间、计划变更原因、返工比例和临时工作占比。指标应提示系统问题,而不是简单判定谁工作不够努力。

3. 设定更新节奏和数据责任人

信息不是录入后就永久有效。项目负责人应维护需求和计划,团队负责人校准容量,人力资源部门协助识别岗位和技能供需,项目组合负责人负责跨项目取舍。每项数据都要有更新频率,例如关键需求发生变化时立即更新,常规容量按周或按双周复核。

如果没有责任人,系统里的“空闲”可能只是未更新;如果只有项目经理更新,容量又可能忽略休假和团队支持;如果所有人都能随意改字段,历史决策就难以追溯。权限和责任应与实际管理职责一致。

4. 让员工知道数据如何使用

资源数据涉及个人计划和工作负荷,组织需要明确用途:用于项目组合安排、容量预测和风险识别,而不是通过单一工时指标评判个人价值。若员工担心数据会被用于不公平排名,填报就会变得不准确,最终损害管理判断。

管理者还应提供反馈闭环:员工报告工作被多项目同时占用后,组织是否真的作出调整?任务被重新安排后,决策是否告知相关团队?数据收集只有在能帮助执行者减少无效冲突时,才会形成稳定的使用习惯。

5. 复盘规则本身,而不只复盘项目结果

每次较大的资源冲突都可以复盘两层问题。第一层是项目:交付结果、延期原因、质量和客户影响。第二层是机制:需求是否过晚进入计划、优先级是否被频繁推翻、容量是否算错、决策者是否缺席。

如果多数冲突都在最后一刻升级,改进重点可能是需求入口和滚动规划;如果同一技能反复成为瓶颈,改进重点可能是培养和知识沉淀;如果决策迟迟无法落地,改进重点则是明确授权,而不是再买一套排期工具。

九、结语:让冲突变得可见,比把计划做得漂亮更重要

人力资源计划中的资源冲突,最终考验的是组织是否愿意公开承认容量有限,并为优先级承担后果。排期工具可以呈现资源占用,流程可以规范升级,数据可以帮助预测,但它们都无法替管理层回答“什么可以延后、什么不能延后”。

我更看重的不是一张没有冲突的资源表,而是组织能否在需求进入时说清工作结果,在排期时计算真实容量,在冲突发生时找到有权决策的人,并在结果出来后复盘代价。一个成熟的资源计划,不是让所有人看起来都很忙,而是让有限的人才投入最值得做的工作,并且不靠隐性加班维持承诺。

下一步可以从一个最常被争抢的关键岗位开始:整理未来四周已确认任务,扣除支持、会议和休假,标出必须本人完成的判断节点,再把冲突按业务影响排序。先用一轮真实决策验证规则是否有效,再扩展到更多团队。资源协同不是一次性项目,而是一种持续校准组织承诺与实际能力的管理习惯。

常见问题解答(FAQ)

1. 人力资源计划中,如何判断资源冲突是真缺人,还是排期和优先级出了问题?

我在制定年度和季度人力计划时,经常遇到多个部门同时提出增员需求,但招聘名额和预算并没有同步增加。很多管理者第一反应是“人不够”,我想知道怎样用数据确认问题究竟来自人数不足、技能错配,还是项目排期不合理。

我通常先不批准新增编制,而是把未来8至12周的任务拆成三类数据:人员可用工时、任务所需工时、关键技能要求。可用工时不能按员工月度工资对应的满工时计算,建议按每月160小时的名义工时,扣除会议、培训、请假和日常管理后,按110至125小时作为可分配工时。

比如一个产品团队有8人,理论工时为1280小时,但实际可投入项目的工时只有920小时;同期任务估算为1060小时,表面缺口是140小时,利用率达到115%,这属于真实容量不足。如果任务总量只有850小时,却有3名员工同时被标记为高负荷,通常不是缺人,而是技能集中在少数人、任务拆分过粗或优先级未统一。

判断时还要看冲突是否集中在同一技能上,例如测试、数据分析和合规审核往往比普通执行岗位更容易形成瓶颈。我的做法是建立“人员,技能,时间”三维清单,将每个任务标注负责人、所需技能、预计工时、最晚开始时间和不可延期程度,再分别测算总量缺口与技能缺口。

只有当总可用工时和关键技能工时都连续两周不足,并且通过调整优先级、错峰排期仍无法消化时,才建议新增招聘或外部资源。这样可以避免用招聘解决本应由计划管理解决的问题。

2. 多个项目争抢同一批核心员工时,管理者应该怎样制定资源分配规则?

我经历过销售、产品和交付团队同时争取同一名资深员工的情况,每个部门都能说明自己的任务很紧急。以前我们靠负责人临时协调,结果经常是会议上达成共识,过几天又因为客户催促而反复改排期,我想建立一套可执行、可复盘的分配方法。

资源冲突不能只按提出需求的部门级别处理,否则核心员工会被最会争取资源的人长期占用。我建议采用“业务价值、时间约束、替代难度、延误损失”四项评分,每项按1至5分打分,并提前约定权重。例如业务价值占35%,时间约束占30%,替代难度占20%,延误损失占15%;

一个项目得分为4.3,另一个项目得分为3.6时,优先级较高者获得核心资源,但不能一次性独占全部时间。实际排程时,我更推荐把核心员工按60%主项目、25%次项目、15%缓冲和协同时间分配,而不是100%投入单个项目。

过去测试一名高级数据分析师完全投入单一项目,项目看似推进很快,但其他项目因等待而累计延误;改成70%主项目、20%支持项目、10%缓冲后,三周内跨项目等待时间下降约30%。分配结果必须写清三个内容:资源投入比例、交付边界、重新评估日期。

尤其要设置“退出条件”,例如主项目完成关键里程碑、客户需求取消,或延期损失已经低于其他项目时,资源自动释放。这样管理者讨论的是规则和数据,而不是谁的声音更大。

3. 如何解决跨部门员工被重复安排会议、审批和项目任务的问题?

我发现很多所谓的人力不足,其实是员工每天被不同部门切成许多小块:上午开部门会,下午参加项目评审,晚上再补业务任务。这样的安排看起来每个人都参与了很多工作,但交付速度明显下降,我想知道怎样识别和修复这种隐性冲突。

我会先做一周的时间审计,不要求员工写复杂日报,只记录会议、审批、项目执行、临时支持和等待五类时间。曾经有一个跨部门团队统计出,员工名义上每周工作40小时,真正用于连续产出的时间只有22至26小时,其中会议和等待占到11小时以上。

这里最容易被忽视的是切换成本:如果一个人每天切换4个以上主题,即使每次只损失15至20分钟重新进入状态,一周也可能损失5至7小时。修复时不要简单要求“少开会”,而是建立三条规则。第一,会议必须有决策目标、会前材料和明确的必要参会人,没有决策或输入要求的人改为异步阅读。

第二,为需要深度工作的岗位设置连续半天的保护时段,期间不安排普通会议。第三,将审批责任从“所有相关人都确认”改为“一个最终责任人决策、其他人限时提出异议”。我还会把员工的任务数量设上限,例如同一时间最多承担两个主要项目和一个临时支持事项。

对比调整前后的指标时,重点看任务平均完成周期、会议小时数、等待审批时长和返工率,而不是只看员工是否满负荷。很多团队在会议减少20%后,交付周期下降了10%至18%,原因不是员工突然更努力,而是被打断的次数减少了。

4. 引入某项目管理平台协同人力资源计划时,哪些功能真正有用,哪些只是看起来很完整?

我在评估项目协同系统时,常常看到资源日历、甘特图、工时统计、审批流和自动提醒等功能,但真正上线后,员工未必愿意维护,管理者也未必能据此做决定。我想知道选择和落地时应该优先验证什么,怎样避免买了系统却仍然靠表格和聊天工具协调资源。

我判断某项目管理平台是否适合资源协同,不看功能数量,而看它能否在一次资源冲突发生时完成四个动作:识别谁在什么时间被重复占用,说明冲突影响了哪个交付节点,允许负责人提出替代方案,并保留最终决策记录。

测试时可以设计一个真实场景:让同一名员工同时承担两个项目,在同一周安排一项不可延期任务,再观察系统能否自动提示冲突、显示技能和可用时间,并支持调整后重新计算排期。基础功能的优先级通常是资源日历、任务依赖、角色权限、工时或容量记录、变更留痕和报表导出;

过于复杂的预测模型、无人维护的自动排程和大量装饰性看板,往往不是第一阶段重点。落地时我建议先选择一个有明确瓶颈的团队,用2至4周建立最小数据集,只要求录入任务负责人、预计工时、开始结束时间、优先级和技能要求,不要一开始就要求所有人填写几十个字段。

验收指标可以设为:重复占用识别率达到90%以上,关键任务延期预警提前至少5个工作日,资源排期调整能在10分钟内完成,周报制作时间减少一半。如果系统只能展示“谁很忙”,却不能解释忙碌是否影响关键交付,它就只是可视化工具,不是真正的资源决策工具。

最终选择应以管理闭环为标准:需求提出、冲突识别、方案协商、负责人决策、执行跟踪和结果复盘必须连得起来。

核心关键词

读者评论

吕
吕若溪

我们团队也常把专家按比例分给几个项目,结果每天切换任务,计划工时看着没超,关键产出还是延后。把评审集中到固定时段后有所改善,不过临时故障怎么预留容量还在摸索。

刘
刘宁

净容量扣除会议和支持时间这个思路实用,但按周汇总可能看不出零碎沟通和反复切换的损耗。想问下文中提到的实际数据,通常记录到什么粒度才不会变成额外负担?

严
严知夏

优先级由管理层明确,确实比让员工自己加班补缺口合理。不过如果延期代价都难以量化,评分容易流于形式;我们更需要把决策人和延期后果写清楚,便于事后复盘。

文章包含AI辅助创作:人力资源计划资源冲突教程:企业管理者协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/587174

赞 (0)
飞飞飞飞
资源冲突最佳实践:企业管理者人力资源计划数据分析,常见问题
上一篇 44分钟前
可用工时流程与规范:企业管理者人力资源计划协同管理关键指标
下一篇 44分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
