人力规划最佳实践:企业管理者人力资源计划效率提升,常见问题

人力规划最常见的失误,不是少算了几个人,而是把“今年有多少编制”误当成“未来需要什么能力”。我见过不少管理团队在预算季反复核对人数、工资和招聘计划,数字看起来严谨,到了业务调整时却发现关键岗位缺人、部分团队闲置、招聘需求彼此冲突。人力规划真正要回答的,是业务目标如何转化为能力需求、现有人才如何承接、缺口用什么方式补齐,以及计划变化时怎样及时纠偏。

一、先讲核心结论:人力规划不是编制表,而是业务决策系统

1. 规划对象应从“人数”转向“能力与产能”

管理者通常最先看到的是人数:研发团队增加十人,销售团队减少五人,某地区新增一个交付小组。但人数只是投入单位,并不能说明团队能否完成目标。十名新员工如果需要半年熟悉产品,短期产出可能远低于十名成熟员工;同样,人数不变的团队,如果关键岗位流失或工作结构改变,真实产能也可能显著下降。

因此,我建议把人力规划拆成三个层次:岗位数量、能力结构、可用产能。岗位数量回答“需要多少人”;能力结构回答“需要什么技能和经验”;可用产能回答“这些人何时能够以什么效率投入业务”。只有三层同时成立,计划才有决策价值。

核心判断是:企业要规划的不是年末组织照片,而是业务周期内可兑现的能力供给。这意味着规划必须明确时间窗口、业务假设和产能爬坡速度,而不是只在年度预算表上写一个目标人数。

2. 先核对业务假设,再讨论招聘需求

业务部门提出“新增八名客户成功经理”,并不自动等于招聘八人。管理者应先追问:客户数量预计增加多少?服务模式是否改变?现有客户经理的服务负荷是否已经超过合理范围?续约、扩容和客户满意度目标分别是什么?如果客户增长来自低触达的自助服务产品,新增人力需求可能远低于线性推算。

我通常会把每项人力需求写成一条可追溯链路:业务结果,工作量变化,能力需求,现有供给,缺口处置。链路中的任何一环没有依据,人数就只是一个尚未验证的猜测。

3. 计划必须能随条件变化而更新

年度计划适合确定资源边界,却不适合替代全年管理。产品延期、客户签约提前、区域政策变化、员工离职率上升,都可能让原计划失效。更实用的做法是设置滚动复盘:年度确定方向,季度校准假设,月度处理偏差。

这并不意味着频繁改动所有岗位。相反,复盘要聚焦会影响经营结果的变量,例如关键项目交付能力、核心岗位空缺、招聘周期、员工到岗后的爬坡时间,以及预算使用速度。更新频率应与业务波动速度匹配,而不是为了“敏捷”而不断改表。

二、背景与真实场景:为什么人数看似够用,业务仍然缺人

1. 年度预算和业务节奏经常不同步

不少企业在上一年第四季度完成预算审批,经营目标却在第二季度发生变化。预算里批准的是固定人数,业务实际需要的却是不同地区、不同技能、不同到岗时间的人才。于是出现一种典型错位:岗位额度尚未用完,但关键项目缺少某种经验;招聘团队完成了招聘数量,却没有及时补上业务真正需要的能力。

这类问题不是单纯的招聘执行问题。它往往来自计划粒度过粗:只规划部门总人数,没有将需求拆到岗位族、能力等级、地域和月份;或者只按预算年度管理,没有考虑招聘周期与员工爬坡周期。

2. 规模越大,需求之间的冲突越容易被遮住

在中大型企业里,业务线各自提出需求并不奇怪。难点在于,多个团队可能同时争夺稀缺人才,岗位名称相同,实际职责却不同;部门提交的招聘计划可能重复计算共享岗位;内部调动意向没有进入供给侧数据;总部编制总量看上去平衡,局部却出现长期缺口。

对于一百人以上、跨部门协作较多的组织,规划效率往往受制于数据口径和流程,而不只是表格工具。以 PingCode 这类服务中大型企业及一百人以上组织的项目管理平台为例,如果企业将人力规划相关任务、依赖关系、审批节点和复盘记录纳入统一协作流程,就能更清楚地识别“谁在什么时候需要提供什么输入”。但平台只能帮助流程可见,不能替管理者判断岗位需求是否合理,也不能替代人力数据治理。

3. 人力规划的关键瓶颈常在需求输入端

HR经常被要求“提高规划效率”,但大量耗时其实发生在输入阶段:各部门使用不同模板,岗位名称不一致,需求理由写成“业务需要”,到岗时间没有定义,现有人员能力也没有盘点。HR最后只能反复追问、人工合并、确认口径,再把结果重新做成管理层汇报。

如果需求源头不标准化,后端自动化只会更快地汇总不一致的数据。管理者应先明确每条需求的最小信息集,再考虑流程工具、报表或自动提醒。效率不是少开几次会,而是减少重复解释和无效返工。

三、常见误区:看起来精确的计划,为什么经不起业务变化

1. 把历史人数直接外推到未来

“去年每增加一亿元收入需要十名员工,今年收入目标增长百分之二十,所以人数也增长百分之二十”是容易执行、但风险很高的推算法。它默认业务结构、流程效率、自动化水平、客户复杂度和人员成熟度都没有变化。现实中,这些条件很少同时成立。

历史比例可以作为初始参照,却不能直接变成批准依据。至少要检查收入增长来自新客户、提价、产品组合变化还是存量扩容;不同增长来源对应的销售、实施、支持和运营工作量并不相同。

2. 把编制等同于实际供给

编制是批准的岗位容量,不等于当天可用的人力。一个岗位可能正在招聘,可能有人即将离职,也可能由员工兼职承担;岗位虽有人在岗,员工也可能处于培训、休假或转岗阶段。若计划把批准人数当作可用产能,往往会低估项目风险。

供给侧至少应区分:在岗且具备目标能力的人、在岗但需要培养的人、已批准未到岗的职位、可通过内部调动补充的人,以及短期无法供给的人。不同类别的时间和成本都不一样,不能简单相加。

3. 用“满负荷”假设掩盖真实瓶颈

将每名员工的全部工作时间都视为有效产能,是另一种常见的高估。会议、协作、培训、质量返工、休假和跨项目切换都占用时间。尤其是复杂工作,人员数量增加不一定按比例提升产出;过多并行项目还可能增加沟通成本。

我建议管理者不直接用“每人每月一百六十小时”作为可交付产能,而是根据岗位工作方式估算有效投入,并用历史数据校准。对研发、销售、运营、交付等工作,应采用不同口径,不能用一个统一利用率覆盖所有岗位。

4. 只看招聘缺口,不看内部流动与技能转型

外部招聘是补缺手段之一,不是默认答案。某团队缺少数据分析能力,可能通过培训、内部调岗、共享专家、流程优化或外部招聘解决。若只统计“待招聘人数”,企业容易把所有能力缺口都变成招聘需求,延长周期并增加成本。

反过来,内部调动也不能被当作免费资源。调出团队会产生新的缺口,转岗员工需要交接与学习时间,关键岗位的离任还可能影响团队稳定。内部流动必须同时计算调出影响和到岗爬坡。

5. 把年度预算一次性锁死

年度预算有助于财务控制,但若被理解为不可调整的固定计划,就会造成“预算有余而关键岗位无法补”“预算已用完但业务需求确实改变”的僵局。更合理的方式是设置明确的调整机制:哪些岗位可在部门额度内替换,哪些新增需求需要高层审批,什么情形触发跨部门资源重分配。

调整机制不等于放松控制。它是把审批规则提前说清楚,减少临时争论,让管理者能够基于业务证据做判断,而不是在紧急时刻靠关系和声音大小争资源。

6. 把工具上线误认为规划成熟

统一平台、表单和仪表盘可以减少版本混乱,但不能自动修复岗位定义不一致、数据更新滞后、管理者不愿承担假设责任等问题。把流程数字化之前,应先把需求字段、审批责任、数据来源和复盘规则讲清楚。

工具提升的是流程可重复性,不会自动提升决策质量。如果需求质量低,系统只会让低质量需求更快流转;如果口径清晰、角色明确,工具才会放大标准化的收益。

四、专业判断逻辑:把业务目标转成可检验的人力需求

1. 从业务驱动因素建立工作量模型

人力需求不应从“去年有多少人”开始,而应从业务驱动因素开始。销售团队可以关注有效商机数、销售周期、客户分层和区域覆盖;客服团队可以关注工单量、问题复杂度、服务时段和自动解决率;交付团队可以关注项目数量、实施周期、定制程度和并行上限。

对每类岗位,选择少数真正驱动工作量的指标。指标太多会让模型难以维护,太少则会掩盖工作结构变化。关键是让业务负责人能够解释:驱动变量如何变化、工作量如何随之变化、历史关系是否仍然适用。

一条简化的逻辑可以写成:预计工作量 ÷ 单位人员可承载工作量,再根据能力结构、到岗时间和爬坡速度调整。这个计算不是为了制造看似精确的小数,而是迫使团队显式讨论假设。

2. 供给侧盘点要看能力、时间和可转移性

在岗人数不能直接代替能力供给。对于每个关键岗位族,至少要明确现有人数、能力等级、可投入比例、离职风险和替代难度。一个拥有十名员工的团队,如果其中七名仍在学习新产品、两名承担管理职责,实际可承担复杂项目的人数可能远低于十名。

内部人才供给还要考虑可转移性。某员工技能相近,不代表可以立即转岗;需要评估业务交接、学习周期、管理意愿、岗位认证和原团队损失。规划的目标不是把人当成可以任意搬动的资源,而是识别在合理成本和时间内可以形成的能力供给。

3. 缺口分析必须带上时间维度

“缺三名工程师”没有说明问题何时发生。若项目两个月后启动,招聘周期和新员工熟悉产品的时间都必须纳入判断;如果关键技能只在项目后期需要,内部培养或短期外部支持可能更合适。缺口应按月份或季度表达,而不是仅给一个全年总数。

建议把缺口分成三类:立即影响交付的短缺、未来几个季度可能形成的短缺、目前没有明确业务触发条件的储备需求。第一类需要优先处理,第二类需要设定观察指标,第三类应避免过早占用招聘预算。

4. 用情景规划代替单点预测

业务预测存在不确定性,单点人数容易让管理层误以为计划确定。至少应准备基准、增长和收缩三种情景,分别写清触发条件、岗位调整方向和可逆措施。例如,增长情景下先补充交付关键岗位;若签约延迟,则推迟非关键招聘;若客户复杂度上升,则优先提高专家覆盖,而不是按客户数量平均增加人员。

情景规划的价值不在于准确猜中未来,而在于提前讨论“如果发生变化,我们怎么做”。管理层能够快速决策,通常比在预测数字上多争论几个百分点更有价值。

5. 设定明确的决策门槛

每种补缺方式都应有判断条件。外部招聘适用于需求稳定、能力稀缺且内部培养周期过长的岗位;内部培养适用于能力相邻、需求可预见且有足够学习周期的岗位;外包或合作适用于波动性强、非核心且交付边界清晰的工作;流程优化适用于重复工作量高、自动化或标准化空间大的场景。

这些选择没有脱离上下文的绝对优劣。管理者应比较总成本、形成时间、质量风险、知识留存和可逆性,而不是只看工资或采购报价。对于关键业务能力,短期便宜不一定意味着长期划算。

五、具体案例与数据观察:用一条业务链验证需求,而不是凭感觉加人

1. 案例设定:客户增长,但交付积压持续上升

以下是一个情景模拟案例,数据用于展示规划方法,不代表任何企业的真实经营结果。某中型企业预计下一年度新增企业客户,交付团队提出招聘十二名实施顾问;HR发现,过去两个季度项目积压增加,但不同项目的复杂度差异明显,简单按客户数推算会高估低复杂度项目的需求,也会低估高复杂度项目的专家投入。

团队先将工作拆为标准实施、复杂集成、数据迁移和上线后支持四类,再查看各类项目的平均工时、返工比例、客户等待时间和顾问可投入产能。分析后发现,积压增长主要来自复杂集成与数据迁移,而不是所有项目同时增加。

2. 先识别积压的来源,再形成岗位组合

情景模拟中,过去两个季度新增项目量上升百分之二十五,但标准实施工时仅增加百分之十二;复杂项目占比从百分之十八升至百分之三十一,数据准备不完整导致的返工工时增加百分之二十。若仍按项目总量线性增加顾问,企业会补充大量通用岗位,却未必解决专家环节的瓶颈。

团队进一步检视项目周期,发现部分等待时间来自客户资料缺失和需求确认迟滞,并非顾问人手不足。于是计划同时包含三类措施:增加复杂集成经验人员、设置客户资料准备清单、让标准实施流程由较初级顾问承担。这个组合比单纯扩大招聘规模更贴近实际瓶颈。

人力规划最佳实践:企业管理者人力资源计划效率提升,常见问题

3. 比较不同补缺方案的形成速度与代价

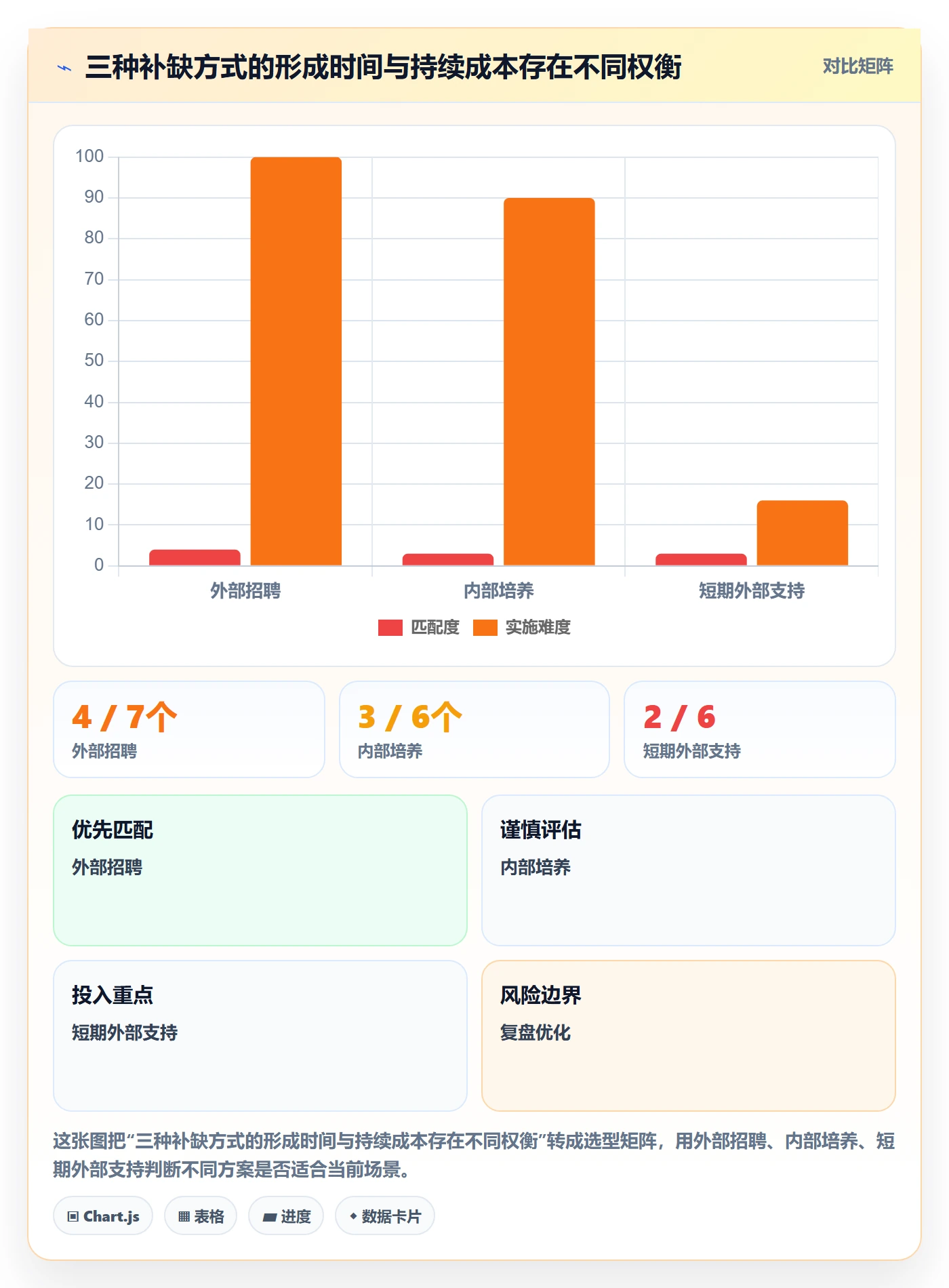

对复杂集成岗位,团队比较了直接招聘、内部培养和短期外部支持。招聘的优点是能力可持续沉淀,短板是招聘周期和到岗后的熟悉成本;内部培养成本较低,但需要资深员工投入辅导时间;外部支持启动快,却需要明确交付边界、知识交接和安全权限。

情景模拟的方案不是简单选择单一路径,而是以两名外部专家覆盖当前峰值,内部培养三名有相邻技能的顾问,同时招聘少量长期岗位。关键点在于把临时峰值和长期能力建设分开处理,避免把短期波动固化成永久编制。

人力规划最佳实践:企业管理者人力资源计划效率提升,常见问题

4. 设定验证指标,避免把计划当成结果

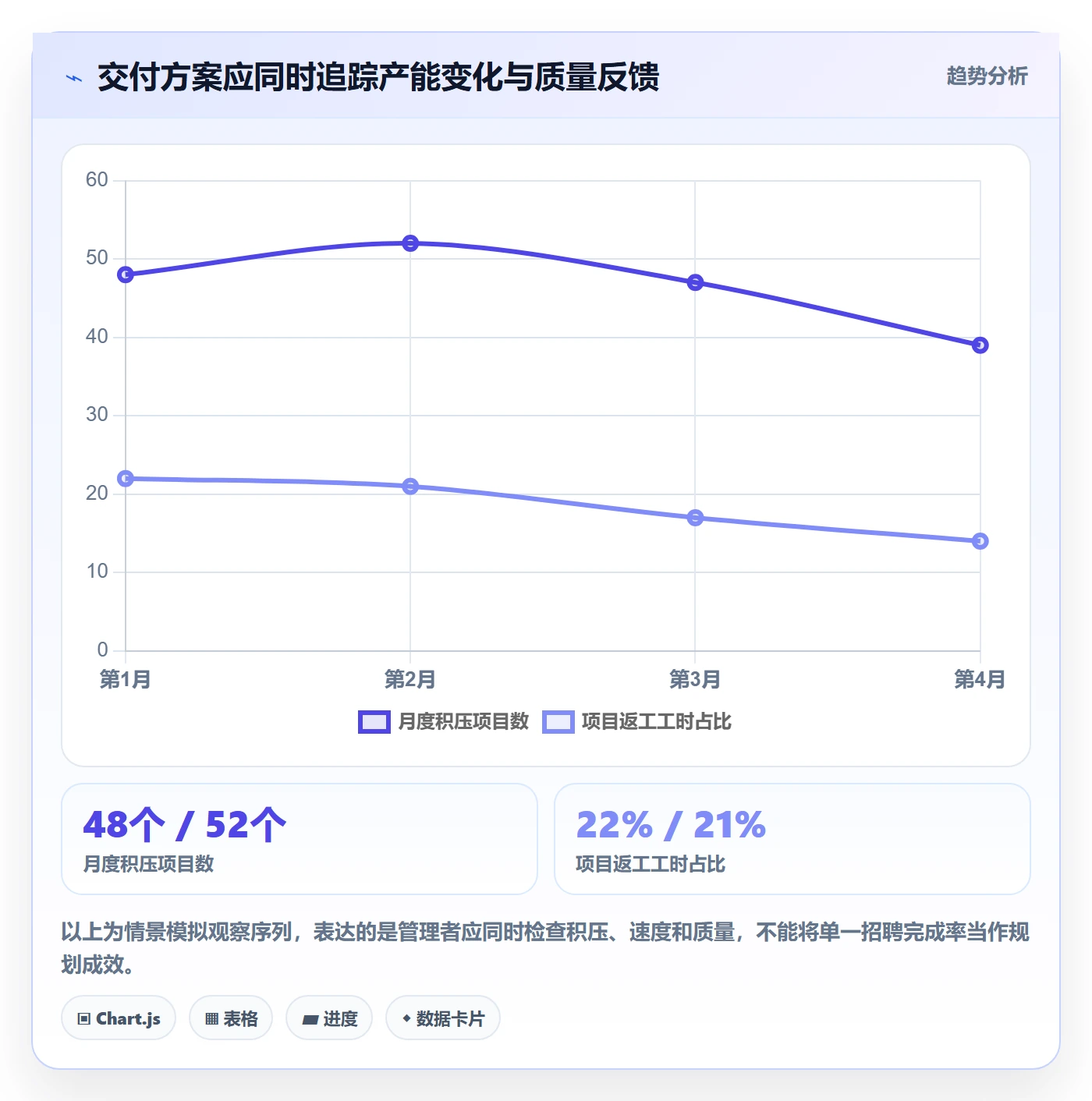

方案启动后,不能只跟踪招聘完成率。案例团队同步观察项目积压、复杂项目周期、返工工时、关键岗位空缺天数、内部培养达标率和顾问有效利用情况。若招聘人数达成,但积压没有下降,就要检查需求判断、流程瓶颈、人员匹配和客户输入质量,而不是继续追加人数。

指标应能帮助定位原因,而不是用来给部门贴标签。比如项目周期变长,可能来自复杂度提升、客户响应变慢或内部审查增加;只看平均周期会把不同问题混在一起。管理者需要按项目类型、地区、经验等级或阶段拆分指标。

人力规划最佳实践:企业管理者人力资源计划效率提升,常见问题

5. 复盘模型误差,改进下一轮输入

季度复盘时,团队将预测工作量与实际工作量对照,不急着判断谁“报高了”或“报低了”,而是找误差来源。预测偏差可能来自客户增长估计错误、项目复杂度分类失准、人员爬坡时间低估、返工没有计入,或新流程确实提高了效率。

这种误差复盘非常重要。若每次偏差都只归结为业务预测不准,组织不会积累更好的模型;若把所有误差都算到招聘团队头上,也会让需求部门不再愿意提供真实假设。复盘应针对模型和流程,而不是寻找替罪者。

六、不同情况下的行动建议:按组织阶段选择规划力度

1. 业务稳定、人员规模较小的企业

对业务相对稳定、组织层级较少的企业,不必一开始就建立复杂的人力预测模型。先把岗位、在岗人数、关键技能、离职风险、招聘周期和预算状态统一起来,再对关键岗位做季度需求检查。

优先解决“谁在做什么、哪里存在单点依赖、哪些需求经过业务验证”这几个基础问题。与其花几个月搭建精密报表,不如先建立一个所有部门都愿意维护的简洁台账。

2. 快速增长、岗位变化频繁的企业

快速增长组织的难点不是精确预测未来一年每个岗位,而是尽早识别能力瓶颈和调整窗口。建议按季度滚动预测,对关键岗位设置招聘周期预警,并将招聘拆为长期能力岗位、项目峰值岗位和待验证岗位。

对于尚不确定的业务需求,可以先通过试点、短期支持或内部借调验证工作量,再决定是否转成长期编制。这样既避免错过增长窗口,也降低需求反转后产生固定成本的风险。

3. 中大型、多事业部或多地区企业

当组织跨部门、地域和业务线时,优先统一定义和治理机制,而不是先追求所有单位用完全相同的预测模型。集团层面可以统一岗位族、能力词典、人数口径、预算规则和关键指标;事业部则根据业务模式使用适合自己的工作量驱动因素。

这类组织可以考虑通过项目管理平台协同规划任务、责任人、审批节点和依赖关系。例如,PingCode可用于承载跨团队任务与进度协作,但企业仍需明确哪些数据进入人力系统、谁负责核实、怎样处理权限与敏感信息。管理平台不是人力数据的天然权威源,必须建立主数据来源和同步规则。

4. 处于降本或业务收缩阶段的企业

收缩阶段的人力规划不能简单等同于统一冻结招聘或按比例裁减。应先分辨哪些能力与未来经营重点相关,哪些岗位工作量可以通过合并、流程优化或技术改造减少,哪些团队正在承担不可替代的关键职责。

冻结所有招聘可能让成本短期下降,却使关键交付、合规或客户服务出现更大损失。对确需减少的岗位,应优先制定自然流动、内部转岗、技能再培训和职责调整方案,清楚评估业务连续性及员工影响。

5. 人力数据质量较差的企业

如果岗位名称重复、组织关系不准确、人员状态更新不及时,不要直接用这些数据做复杂预测。先选择一个业务单元进行口径治理,明确数据责任人、更新频率、必要字段和异常处理规则,再逐步扩展。

数据治理应从决策需要倒推,而不是为了“数据齐全”收集所有信息。若一个字段不会改变需求判断、资源分配或风险管理,就要评估其维护成本是否值得。

七、不同情况下的取舍:成本、速度、质量和可逆性

1. 招聘速度与长期能力沉淀之间的取舍

外部招聘能带来新经验,但招聘周期不受企业完全控制;内部培养更贴近现有业务,却需要时间和导师资源。业务负责人应把“什么时候需要独立承担工作”作为核心条件,而不是只比较简历数量或培训预算。

对短期必须交付的工作,可以用临时支持补位,同时启动长期招聘或培养。对需求尚未验证的岗位,宜先试点和监测,不要因为担心未来缺人而提前大规模招聘。

2. 部门自主权与组织资源统筹之间的取舍

部门最了解自己的工作,却可能倾向于为不确定性申请更多资源;集团统一控制预算,有利于整体平衡,却可能反应过慢。可行的折中方式是设置分层决策:部门在已批准范围内调整低风险岗位,跨部门转移关键人才或增加高成本岗位时进入更高层审议。

审批重点不应是重复检查所有表格,而是确认需求依据、替代方案、时间窗口和影响范围。这样既保留业务灵活性,也避免各部门各自锁定稀缺人才。

3. 预测精度与维护成本之间的取舍

更细的预测能够呈现更多差异,但也增加数据收集和维护成本。如果业务变化频繁,过于精细的年度预测可能在完成时就已经过时。管理者应按决策价值确定颗粒度:关键岗位和高成本岗位细化,影响较小且变化规律稳定的岗位采用区间估算。

有时给出合理区间比报出精确人数更诚实。例如,基于当前假设需要四至六名顾问,并明确哪些业务指标达到什么水平时招聘至上限。区间不是含糊,而是对不确定性的明确表达。

4. 自动化投入与流程简化之间的取舍

如果人力规划仍依赖反复复制表格、邮件催办和人工合并,协作工具可以降低协调成本;但若核心流程本身重复审批、字段过多、责任不清,先上系统只会固化冗余。

建议先梳理实际流程:哪些信息只录入一次,哪些审批真正改变资源决策,哪些节点只是“习惯性抄送”。删除无决策价值的环节后,再自动化剩余流程,收益通常更清晰。

5. 外部灵活用工与内部能力建设之间的取舍

外部合作适合工作量波动明显、交付边界可验收、知识敏感度较低的任务。若外部人员长期承担关键业务判断、核心客户关系或高度定制的知识,企业可能逐渐失去内部能力和议价空间。

决策时不仅看单价,还要考虑质量控制、数据权限、替换成本、知识沉淀和供应风险。短期把成本移出工资科目,不代表总成本下降;如果后续需要重复返工或重新建立能力,实际支出可能更高。

八、落地流程:把规划变成管理者能持续执行的工作机制

1. 明确规划范围与决策责任

启动前先回答三个问题:规划覆盖哪些业务单元和岗位族?谁对业务假设负责?谁有权批准新增需求、内部调动和预算调整?责任不清会让HR成为信息收集者,却无人对需求质量负责。

业务负责人应确认目标和工作量假设,HR负责组织岗位与能力分析、供需核算和方案设计,财务负责预算与成本边界,管理层负责跨部门取舍。职责可以协作,但不能互相替代。

2. 建立一条需求记录的最小字段

每条人力需求至少包含业务目标、岗位族、目标能力、需求数量或区间、期望到岗时间、工作量依据、现有供给、替代方案、成本估算、风险等级和审批责任人。字段过多会降低填报质量,过少则无法判断需求。

需求描述应避免“支持业务发展”“提高团队效率”这类无法验证的理由。更好的写法是说明预计业务变化、对应工作量变化、当前产能和缺口形成时间。

3. 将招聘计划与内部供给方案放在同一张决策桌上

对每个关键缺口,至少比较招聘、培养、调动、外部支持和流程优化。不同方式可能组合使用,不必强行选一个。真正需要管理层决定的是优先顺序、成本边界、启动时点和可接受风险。

如果招聘岗位超过预算或人才市场供给不足,应及时调整业务交付范围、时间或服务方式,而不是默认招聘团队能够无限加速。规划的价值就在于尽早暴露资源约束,让组织有时间选择。

4. 建立滚动复盘节奏

月度复盘适合观察关键岗位空缺、招聘进度、离职风险和即时业务负荷;季度复盘适合更新需求假设、调整情景和跨部门资源;年度复盘则用于总结能力结构、预算偏差和模型质量。

复盘会议应围绕异常和决策展开,而不是逐行朗读报表。会前标出偏差最大的岗位族、最重要的业务假设变化和需要批准的资源动作,会议结束时明确责任人、完成时间和复查指标。

5. 用少量指标形成反馈闭环

人力规划指标不宜越多越好。建议从四个层面选择:需求质量,如需求变更率;供给效率,如关键岗位空缺天数;能力结果,如新员工达到独立工作标准的时间;业务影响,如项目延期、服务负荷或质量返工。

指标必须有明确口径和行动阈值。比如关键岗位空缺超过设定周期,应触发替代方案评估;新员工爬坡时间持续超出假设,应检查岗位画像、培训安排或招聘标准。没有触发动作的指标,只是装饰性报表。

九、如何衡量效率提升:不要只看计划做得快不快

1. 把效率拆成周期、返工和决策质量

人力规划效率至少有三个维度。周期是从需求提出到资源决策所需时间;返工是因为口径、信息或审批不完整而重复修改的次数;决策质量则看资源是否到达真正的业务瓶颈,以及计划偏差能否被及时解释。

单纯缩短审批时间可能不是效率提升。如果管理者更快地批准了未经验证的需求,后续仍会产生闲置、错配或招聘返工。效率要与业务结果共同评价。

2. 用基线和对照避免把改善归因错位

在流程优化前,先记录一个基线周期,例如最近两个规划周期的需求处理时间、退回率、关键岗位空缺时间和预测偏差。优化后使用相同定义进行比较,并记录期间发生的业务变化。

如果同时改变了审批流程、招聘渠道和岗位画像,就不能把全部结果都归功于某一个工具。管理者可以采用分阶段试点,先在一个业务单元应用新流程,再与相似单位比较,减少混杂因素。

3. 效率提升应当减少等待,而非压缩必要讨论

规划中的等待时间常来自信息不完整、重复审批、负责人不明确和跨部门争议迟迟无法裁决。针对这些环节制定责任时限、标准字段和升级路径,通常比单纯要求“快一点”更有效。

但对重大岗位、组织调整和高风险资源转移,必要的讨论不能被当成浪费。好的流程会让低风险事项快速通过,把管理注意力留给影响更大的决策。

十、下一步怎么做:从一张关键岗位清单开始

1. 先挑选一个业务单元做小范围验证

不要一开始要求全公司一次性完成精密预测。选择业务目标清晰、负责人愿意参与、数据相对可用的团队,挑出对交付或增长影响最大的岗位族,按业务驱动因素估算需求,再核对现有人才供给。

试点的目标不是证明模型完美,而是暴露数据缺口、职责冲突和假设分歧。先让管理者看到规划如何改变一项具体决策,比制作一份全公司看起来完整的表格更有价值。

2. 在一个季度内完成最小闭环

  1. 第一个阶段:统一岗位与人数口径,确认业务目标和关键驱动因素。

  2. 第二个阶段:盘点现有能力、可用时间、招聘周期和内部流动可能性。

  3. 第三个阶段:形成基准、增长和收缩情景,比较招聘、培养、调动及流程优化方案。

  4. 第四个阶段:批准行动后跟踪业务结果、关键岗位供给和预测偏差,并记录模型修正原因。

每个阶段都应留下可以复用的产物:需求假设、口径定义、决策记录、风险清单和复盘结论。下一轮规划就不必重新从邮件和口头记忆中拼装信息。

3. 用三个问题检验规划是否真正可用

  • 如果业务增长慢于预期,哪些招聘可以延后,哪些能力仍必须保留?

  • 如果关键岗位无法按时招聘,组织有哪些可执行的替代方案和交付调整?

  • 如果计划中的人员到岗,但业务指标没有改善,团队准备检查哪些流程与假设?

如果这三个问题都有明确答案,规划就不只是数字表;如果答案仍是“到时候再看”,说明组织还没有把不确定性转化为管理动作。

十一、总结:规划得好,不是预测得准,而是调整得及时

人力规划的难点不在于算出一个看似精确的年末人数,而在于让业务目标、能力需求、人才供给、招聘周期和预算边界彼此对得上。数字可以帮助管理者讨论,却不能替代对业务机制的理解。

我更看重一份计划是否能解释三件事:需求为什么出现,缺口何时影响业务,组织准备通过什么路径补齐。如果答案清楚,人数即使是区间,也比一张精确却无法追溯的编制表更可靠。

下一步,先选一个关键业务单元,列出最重要的三类岗位,写清工作量驱动因素、现有能力和到岗时间,再用季度复盘验证假设。人力规划不是一次性预测未来,而是建立一套在变化发生时仍能做出更好决策的机制。

常见问题解答(FAQ)

1. 人力规划怎么避免变成“年底报人数”?

我们每年都让各部门报下一年度编制,最后基本是在现有人数上加几个名额,业务变化却没体现出来。我想知道,人力规划到底应该从哪些信息开始,才能不只是做一张人员预算表?

先从业务目标倒推岗位与能力,而不是先收集各部门想要多少人。可以把年度目标拆成关键业务量,例如客户数、交付项目数或产能,再估算每项业务需要的岗位、技能和投入时间。

比如交付项目预计增长20%,但单个项目实施周期也在缩短,就不能简单按“项目数增长20%”同比增加交付人员,还要检查流程改进、自动化和人员利用率。实操中可要求每项新增编制同时说明业务依据、到岗时间、现有团队缺口及不招聘的影响;无法关联到明确业务结果的需求,先列为待验证,而非直接纳入预算。

2. 人力规划应该按年度做,还是滚动更新?

我们通常年初定编制,到了年中业务方向一调整,原来的招聘计划就不太适用了。我担心频繁改计划会让部门觉得规划不严肃,但不更新又会造成招错人、招晚人,这两者怎么平衡?

年度规划适合确定预算边界和长期能力建设,滚动预测适合应对业务变化,两者不必二选一。可以每年制定一次基准计划,每季度复核未来6至12个月的需求;如果订单、产品路线或组织结构出现重大变化,再触发专项调整。复核时重点看三项:实际业务量与预测偏差、关键岗位招聘周期、现有人员可调配程度。

比如某岗位平均需要三个月招到人,发现需求时点提前了两个月,就应尽早启动招聘或评估内部转岗,而不是等季度例会结束。计划变更要记录假设变化和审批原因,这样灵活调整不会变成随意改数。

3. 怎么判断新增岗位应该招聘、内部调配,还是外包?

几个部门同时提出缺人,但招聘预算有限,我不确定应该先招谁,也不知道哪些工作适合内部转岗或外包。有没有一种不只看部门声音大小、而是能比较不同方案的判断方法?

先区分工作是否长期、是否涉及核心能力,以及缺口出现的时间和紧迫程度。长期、持续且关系核心竞争力的工作,通常优先考虑培养或招聘;短期峰值、边界清晰且成果可验收的工作,可以评估外包;已有员工具备相邻技能且转岗成本可控时,内部调配可能更快。

建议对每项需求比较总成本,而不只比较工资:招聘还要计入招聘周期和上手时间,外包要计入管理、沟通及质量验收成本,内部调配则要计算原岗位产生的缺口。可用“业务影响、紧迫度、稀缺程度、替代方案”四项打分并由业务负责人和人力资源共同校验,避免把最会争取资源的部门误当成最优先需求。

4. 怎样衡量人力规划是否真正提升了效率?

我们已经做了岗位盘点和编制预算,但管理层还是觉得人力规划只是人力资源部门的流程。我该看哪些指标,才能证明它对业务有帮助,而不是只统计招聘人数和人力成本?

不要只用招聘完成率或总人数评价规划效果,因为招聘得快不代表招得对,控制人数也可能造成关键岗位长期空缺。建议同时观察需求预测偏差、关键岗位空缺时长、招聘后达到岗位要求的时间、加班或外包支出,以及业务交付结果。比如预测偏差持续扩大,通常说明业务假设或部门报数机制需要校准;

空缺时间缩短但新员工上手时间变长,则可能是招聘速度提升、岗位匹配度下降。每季度把计划值、实际值和偏差原因放在同一张表中,并选取少量关键岗位追踪到岗后的业务表现。指标的目的不是给人力团队排名,而是找出计划在哪个环节失真并及时修正。

核心关键词

读者评论

廖
廖梦琪

把能力和到岗时间纳入规划确实比只看编制实用。不过供给盘点涉及能力等级、离职风险等信息,企业如何保证数据及时且员工愿意如实反馈,是落地时绕不开的问题。

杨
杨帆

滚动复盘不一定越频繁越好。我们业务变化不算快,月度更新常常只是重复整理数据,按季度复核、关键项目变化时再触发调整,反而更省力。

唐
唐可欣

文中的交付案例提醒我,积压不全是人手不足。实际做规划时还得区分客户等待、返工和人员负荷,否则新增岗位可能只是在补流程问题。

文章包含AI辅助创作:人力规划最佳实践:企业管理者人力资源计划效率提升,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/587053
