资源冲突流程与规范:企业管理者人力资源计划制度设计关键指标

企业资源冲突常被误判为“某个部门缺人”,真正的症结却可能是同一位关键员工被三个项目同时排期、需求优先级无人裁决,或人力计划只按编制而没有按技能和时间窗口拆解。设计资源冲突流程与规范,不能只规定“逐级上报”,而要建立一套能识别冲突、计算影响、作出取舍并追踪结果的管理机制。本文从制度设计、指标口径、审批边界和工具落地展开,帮助管理者把“谁声音大谁先用人”改成可复核的资源决策。

一、核心结论:资源冲突制度要管决策,不只管审批

1. 制度的目标不是消灭冲突

在多项目并行、岗位技能稀缺、业务需求频繁变化的组织中,冲突是有限资源与多重目标相遇后的常态。管理制度若承诺“避免所有冲突”,最终往往会把冲突藏进加班、延期、临时借人和口头承诺里。

我更看重四个结果:冲突能被及时发现,影响能用一致口径衡量,取舍由有权的人作出,决定能回到计划和实际数据中验证。一套成熟规范不是让每个人都满意,而是让组织知道为什么这样分配、牺牲了什么、何时重新评估。

因此,资源冲突管理应同时包含计划、识别、评估、裁决、执行和复盘。只写审批层级,没有定义输入信息和决策时限,制度会变成“材料流转规则”;只做排期表,没有授权边界,则会变成“看得见但没人能解决的问题清单”。

2. 先把“资源”拆到能决策的颗粒度

“人力资源不足”不是一个足够可操作的判断。管理者至少要区分岗位、技能、人员、可投入时间、项目阶段和业务地点。两个团队各缺一名工程师,不代表他们需要的是同一种能力;一个人名义上有半个月空闲,也不意味着他能立即接手另一条产品线的核心工作。

制度设计时,我建议把资源描述拆成四层:组织容量、岗位容量、技能容量、人员可用性。组织容量回答总量是否紧张;岗位容量回答哪个职能缺口突出;技能容量识别稀缺能力;人员可用性则核实具体时间段、休假、交接和既有承诺。

3. 把决策规则写成可复核的顺序

同一名员工同时服务多个任务时,不能单看项目负责人级别,也不应只看项目预算。可采用“硬约束先过滤、价值与风险再比较、冲突成本最后显性化”的顺序:先检查合规、客户承诺和安全底线;再看战略价值、收益、时限与依赖;最后比较延后、替代、外包、降范围或加人的代价。

这套顺序的关键在于,先识别不可妥协项,再比较可权衡项。否则,评分表可能让高收益项目压过安全整改,也可能让“战略优先”成为跳过事实核验的通行证。

4. 核心管理指标应覆盖质量、速度和代价

只盯资源利用率,容易鼓励团队把每个人排满;只盯冲突数量,又可能让团队把问题不报;只看项目按期率,也可能掩盖其他工作被无声挤压。建议用一组平衡指标观察制度效果:冲突发现及时率、裁决周期、关键技能超配率、计划变更频率、受影响里程碑比例、加班负荷和决策后复发率。

这些指标不应被简单合成为一个“资源效率总分”。各项数据的分子、分母和观察窗口不同,强行加权会制造看似精确、实际不可解释的排名。制度建设初期,先让指标定义稳定,再判断是否需要汇总评分。

二、背景与真实场景:冲突常常从计划表之外发生

1. 年度编制不是项目容量

企业编制表通常回答“批准了多少岗位”,却无法回答“下个月某技能能投入多少小时”。一名员工的名义工时,还要扣除会议、支持、培训、休假、故障处理和必要的工作切换时间。把每周四十小时全部放进项目计划,等同于把组织的缓冲空间清零。

例如,一家处于多产品并行阶段的企业,年度计划显示有十二名开发人员,但其中两人承担线上问题响应,三人正在处理历史系统迁移,另有两人掌握特定结算能力。对新项目而言,可直接调用的并非十二个人,而是经过技能、时间和交接条件筛选后的一部分容量。

2. 资源争用往往发生在跨团队接口

最难处理的冲突,通常不是团队内部两项任务争一人,而是多个部门分别拥有局部计划,却没有共享同一张需求和容量视图。产品团队承诺交付,销售团队承诺客户时间,运营团队安排活动,技术团队则在故障修复和基础建设之间分配力量。每个承诺单独看都合理,叠加起来就可能无法兑现。

我在流程诊断中会先找“谁有权承诺、谁承担后果、谁能修改计划”这三个角色是否分离。若业务负责人能对外承诺,却不承担资源缺口的复盘;职能经理负责派人,却不能质疑项目优先级;项目经理背交付责任,却没有调整范围的权限,冲突就会反复升级。

3. 计划冲突与执行冲突不是一回事

计划冲突发生在资源分配阶段:多个需求在同一时间争用容量。执行冲突则可能来自估算错误、需求变化、人员缺勤、返工或紧急事件。两者需要不同的处理方式。前者应由组合优先级和容量规划解决,后者需要变更控制、应急机制和滚动预测。

如果所有问题都走同一个审批链,轻微调整也会拖慢执行;如果所有问题都由项目现场自行解决,跨部门的优先级冲突又会被局部化。制度需要按影响范围分层,而不是按“谁先发邮件”分层。

4. 同一资源在不同时间窗口的价值不同

稀缺技能的价值会随项目阶段变化。安全评审专家在发布前的短窗口可能是关键路径资源,普通阶段则可通过预约共享;客户迁移顾问在集中切换周的不可替代性,可能高于平时的开发投入。制度若只统计月度人头数,会把这种时间敏感性抹平。

因此,资源计划应至少保留周级或迭代级的关键能力视图,并对未来若干周期滚动更新。具体周期要按业务节奏确定:高频交付团队可能按周管理,设备建设或大型实施项目可能按月管理,但都应对临近的关键节点提高更新频率。

三、常见误区:看似公平的做法可能把成本藏起来

1. 误区:谁先申请,谁先获得资源

先到先得适用于规则明确、价值接近且资源可替代的常规需求,不适用于战略项目、客户承诺和风险控制并存的情形。它会奖励更早提交表单的人,而不是更重要或更紧急的工作,也容易让有经验的团队通过提前占位锁定资源。

更稳妥的规则是设置申请窗口和冻结点,在窗口内统一比较;窗口外的紧急需求则必须说明触发条件、影响对象和替代方案。这样既避免无休止排队,也减少“抢资源竞赛”。

2. 误区:所有员工都按百分比拆给多个项目

把一个人分成项目甲百分之四十、项目乙百分之三十、项目丙百分之三十,表面上精细,实际可能低估切换成本。不同工作若需要连续注意力、复杂上下文或严格交接,零碎分配会让每个项目都拿到纸面容量,却没有拿到有效产出。

对于需要深度工作的岗位,我更倾向于按时间块或阶段安排,而非把每周切成许多小份。若确实必须共享,制度应规定最小连续投入窗口、交接责任人和变更通知时限,并在复盘中检查计划投入与实际产出是否偏离。

3. 误区:利用率越高,资源管理越好

高利用率可能意味着需求旺盛,也可能意味着没有缓冲、隐性加班和故障响应空间不足。对需要应对突发事件的职能,长期满负荷甚至会抬高整体交付风险:任何缺勤或返工都可能让计划连锁失效。

判断利用率时要看岗位性质、任务波动和服务承诺。稳定、可预测的后台工作可以追求较高负载;客户支持、平台运维、合规审查等有随机需求的岗位,则需要容量余量。不留缓冲不是效率高,而是把不确定性转嫁给员工和未来计划。

4. 误区:建立一个评分表就能自动做出公平决策

评分模型能提高比较的一致性,却不能替代判断。若“战略价值”没有统一口径,项目负责人会给自己的需求打高分;若“客户影响”只按客户规模计算,关键但规模较小的客户可能被低估;若分数没有证据要求,数字只是主观意见的包装。

评分表应把定量输入和管理裁决分开。对每个分数提供事实依据,并为安全、法律、数据保护等不可妥协项设置否决或优先处理规则,而不是把它们当作可被收益分抵消的普通因子。

5. 误区:新增人手是解决缺口的唯一办法

新增招聘的周期可能长于业务窗口,外部人员也未必拥有必要的系统权限、领域知识和交付上下文。遇到短期冲突,先比较范围调整、交付顺序、任务拆解、临时替代和流程简化,往往比立即增编更有效。

这不意味着招聘不重要。若多个周期持续出现同一技能缺口、关键任务反复延期,且需求预测可信,就应把临时冲突升级为结构性容量问题,进入招聘、培养或组织设计决策。

四、专业判断逻辑:用一条闭环把分配变成治理

1. 第一步:统一冲突定义与触发阈值

不同组织可以有不同阈值,但必须有统一定义。建议把资源冲突定义为:同一时间窗口内,已确认需求对同一人员、岗位、技能或预算容量的需求超过可用容量,或某项分配会使已批准的关键承诺无法按期完成。

触发条件可以包括:关键人员在同一周被分配超过可用时间;某岗位需求超过核定容量;某个关键里程碑在资源调整后出现负向浮动;计划外工作挤占已批准项目;或者紧急需求将影响两个以上团队。阈值不宜照抄行业模板,应通过历史实际负荷校准。

2. 第二步:做容量核算,而不是只看人头

可用容量可按“可工作时间减去固定职责、已承诺任务、休假和必要缓冲”计算。团队层面可以先用小时或人天估算,再按技能和时间窗口拆分。计算精度不必一开始就追求分钟级,重点是让所有团队用同一口径,不把不可用时间重复计入。

下面的表达式是一个管理核算框架,不是劳动工时或财务核算的替代品。组织可根据法规、岗位安排和项目节奏调整参数:

可分配容量 = 计划工作时间 – 固定职责 – 已确认承诺 – 休假与培训 – 风险缓冲
资源缺口 = 同一周期内确认需求 – 可分配容量
冲突程度 = 资源缺口 / 可分配容量

当可分配容量为零或接近零时,不应继续用比例计算制造精确感,而要直接标记为不可分配或高风险。还要把关键技能作为独立维度:团队总人天充足,并不代表某项稀缺能力有余量。

3. 第三步:按证据评估业务影响

冲突评估不应只问“哪个项目更重要”,还要问“延后会发生什么”。我建议至少评估五类影响:战略目标偏差、客户与收入影响、合规或安全风险、关键路径延误、其他团队的连锁等待。每一项都应标明证据和影响时间范围。

可将优先级拆成两层。第一层是硬约束:法律、合同、安全、数据风险和已发生的重大运营事件;第二层才比较战略价值、收益、时效、替代可能性和延后成本。硬约束要有明确责任人确认,避免所有申请都借“客户很重要”升级为紧急事项。

4. 第四步:比较可选方案及其代价

裁决不是简单回答“给谁”。可选方案至少包括:调整顺序、削减范围、拆分交付、变更里程碑、借调、培养替补、购买外部服务、自动化或暂缓低价值工作。每个方案都应说明成本、可逆性、风险和完成时间。

管理者尤其要看到资源转移的机会成本。把专家从项目甲调到项目乙,不只是乙获得了投入,也意味着甲失去进度、上下文和可能的客户信任。决策记录应写明被推迟的工作,而不是只记录获批项目。

5. 第五步:明确裁决权和升级路径

按影响范围设置授权,比所有申请都送到最高层更有效。团队内部、部门之间、公司级组合优先级,可以对应不同裁决人。职能经理适合确认人员可用性和技能替代;项目负责人适合说明范围与里程碑影响;跨部门业务委员会或指定高管适合裁决战略优先级冲突。

职责分配还要避免“多人共同负责,实际无人拍板”。可以明确提出申请的人、核实容量的人、评估影响的人、作出裁决的人和更新计划的人。重大决定由单一责任角色最终确认,其他角色提供专业意见。

6. 第六步:把裁决写回计划并设置复查点

裁决完成后,应同步更新项目计划、人员排期、风险登记和对外承诺。只在会议纪要里写“同意支持”,没有开始日期、结束日期、退出条件和交接安排,等于没有真正分配资源。

每次高影响调整都应附带复查点。复查不是重新争论原决定,而是检查假设是否成立:新增需求是否按预期增长,交付范围是否变化,关键依赖是否解除,借调人员是否能按期返回。若事实变了,应重新评估而不是继续沿用过期判断。

7. 决策模型要能解释,而不是追求数学上的复杂

对于尚未形成稳定数据的组织,使用五项分级评估通常比复杂公式更可靠:战略匹配、客户或收入影响、时效、风险、替代性。分级可以采用低、中、高,并要求证据说明。数据成熟后,再根据历史结果校准权重和阈值。

如果采用加权模型,建议把计算分数作为排序辅助,而非自动批准规则。对分数接近的需求,应由决策人查看依赖关系和延后成本;对高风险项目,应保留人工复核。任何模型都要能回答“为什么这个需求排在前面”,而不是只给出一个分数。

资源冲突流程与规范:企业管理者人力资源计划制度设计关键指标

五、指标体系与数据观察:把“忙不忙”变成可验证的管理信号

1. 先定义指标口径,再设目标值

指标如果没有分子、分母、时间范围和数据责任人,就很难用于管理。举例来说,“冲突解决率”可以指在约定时限内完成裁决的冲突数占全部登记冲突数的比例;若把未登记的问题排除在外,这个指标只能说明流程响应速度,不能说明组织没有冲突。

制度上线初期,我建议先采集一个完整的基线周期,再设改进目标。基线周期应覆盖业务高峰和常规阶段,避免只选一个平静月份。若组织存在明显季节性,最好按季度、产品阶段或项目类型分层观察。

2. 建议关注的关键指标

指标 推荐口径 主要用途 常见误读
冲突发现及时率 在计划冻结点前登记的冲突数 ÷ 全部已确认冲突数 判断计划与预警是否前移 报得越多不一定越差,可能说明透明度提高
裁决周期 从冲突登记到正式决定的时间,可按中位数观察 发现决策链条是否过长 不能单看平均值,少数极端案例会拉高均值
关键技能超配率 需求超过可用容量的关键技能周期数 ÷ 被观察周期数 识别稀缺能力结构性短缺 团队总容量充足也可能存在技能超配
受影响里程碑比例 因资源变更延迟的关键里程碑数 ÷ 观察期内关键里程碑数 衡量分配决策的交付后果 需要区分资源因素与需求变更等其他因素
计划变更频率 单位周期内资源排期重大变更次数 判断计划稳定性及需求波动 变更少也可能只是问题没有被及时记录
加班负荷 按岗位或团队统计的超出正常安排工时 识别计划缺口是否被隐性转嫁 需结合当地法规和企业工时制度解释
决策后复发率 同类资源冲突在约定观察期内再次发生的比例 判断根因是否得到处理 复发可能来自新需求,不应不加区分地归责

3. 利用率要和波动及缓冲一起看

资源利用率适合用来发现容量闲置或长期超载,却不能单独判断效率。管理者还应观察需求波动、计划外工作占比和缓冲消耗。若某团队利用率长期接近满载,同时临时任务持续增加,问题可能不是团队执行不力,而是计划容量被重复承诺。

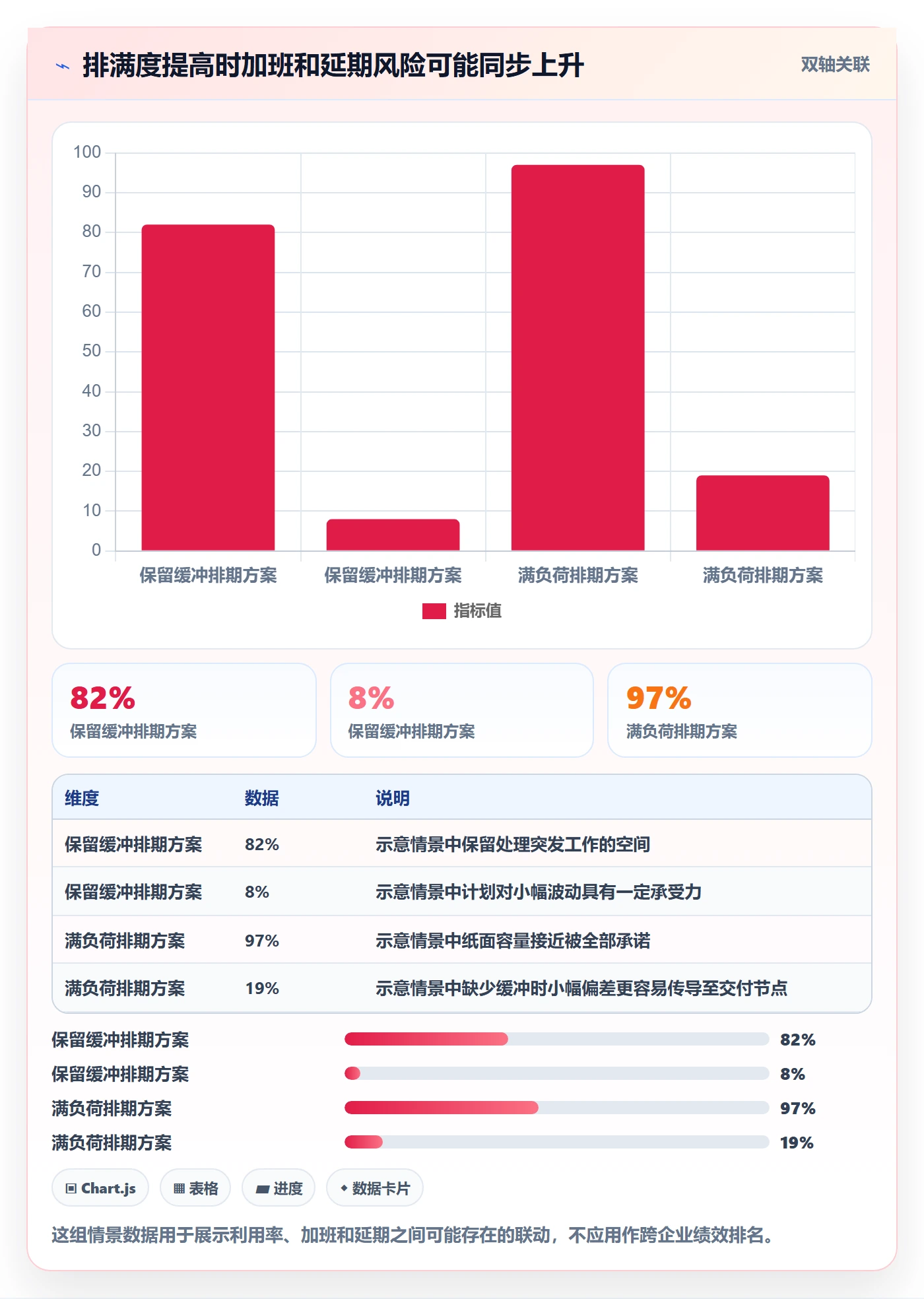

下图采用情景模拟数据,不代表行业调查结果。它用于说明同一组织在追求高排满度时,可能同时出现更高的加班和延期风险。实际目标值应由企业基线、岗位特点和合规要求决定。

资源冲突流程与规范:企业管理者人力资源计划制度设计关键指标

4. 组合观察比单一总量更有诊断价值

若冲突发现及时率上升、裁决周期缩短,但关键技能超配率不降,说明流程速度改善了,结构性容量问题仍未解决;若利用率下降而里程碑延期率上升,则需要检查需求变更、估算误差或协作依赖,而不是简单认定团队人手过多。

我建议每月或每个计划周期由业务、职能和项目管理相关角色共同复核异常点。复核内容不是解释每一个数字,而是挑出变化幅度大、影响范围广、连续发生的信号,追问根因、责任人和下一步动作。

5. 数据来源要注明边界

企业内部数据可以来自项目计划、工时记录、排班、变更单、故障记录、审批日志和人力系统,但这些数据并非天然一致。项目记录可能把支持工作漏掉,工时系统可能只用于合规而非成本分析,排班表也可能没有及时更新。

因此,指标看板应展示数据更新时间、覆盖范围、缺失比例和统计规则。外部公开研究可用于理解宏观趋势,但不能直接替代企业自身基线。若没有可靠公开数据,宁可标注“组织内部观察”或“情景模拟”,不要把推算写成行业普遍事实。

六、案例推演:一个关键岗位争用如何从争论变成决策

1. 场景设定与冲突暴露

以下是用于制度设计的情景模拟,不是某家企业的实际经营数据。某中大型软件企业同时推进客户交付、核心产品改造和安全整改。三项工作都需要一位熟悉身份认证与权限模型的资深工程师,未来四周的可投入时间为八十小时。

客户项目希望投入四十八小时,以满足约定验收;产品改造申请四十小时,理由是下个版本窗口临近;安全整改申请二十四小时,相关风险已进入内部跟踪。三项需求合计一百一十二小时,超过可用容量三十二小时。若只按申请顺序安排,安全整改可能被挤到后面;若只看客户紧急程度,其他两项的成本又会被隐藏。

2. 先校验事实,再讨论优先级

资源协调人首先核对人员可用性和技能替代情况,确认该工程师未来四周并没有预留的内部支持时间;但团队中有一名中级工程师可承担部分测试准备和文档整理。随后核查三项工作的真实依赖:客户验收有明确的外部日期,但一部分工作可通过缩减首期范围完成;产品改造的版本窗口可移动两周;安全整改涉及风险关闭期限,需要安全负责人核实实际暴露程度。

这一步的价值在于把“谁更重要”的抽象争论拆成三个可回答的问题:必须由资深工程师亲自完成的工作是什么?哪些任务可以拆分或换人?延后各自会造成什么影响?

3. 方案比较与裁决过程

经责任人确认后,情景中的方案为:资深工程师投入四十小时处理安全整改,其中关键控制项优先;投入三十二小时支持客户交付,由中级工程师负责准备工作;产品改造延后两周并缩减本轮范围。未使用的八小时作为故障和交接缓冲,不再分配给其他需求。

这个结果不是“安全永远优先”,而是基于本案例的风险证据、替代性和时间窗口作出的选择。若安全风险已经控制、客户合同存在明确违约后果,或产品改造与其他关键依赖绑定,顺序可能不同。制度要记录这些条件,避免把一次裁决误写成普遍规则。

4. 决策记录应写清楚被放弃的收益

裁决记录至少包括:可用容量与需求差额、事实核验结果、备选方案、被推迟的工作、风险接受人、对外沟通责任、复查日期和重新触发条件。这样,管理者在后续发现假设变化时,可以定位需要调整的部分,而不是重新从争论开始。

工作项 原申请 裁决安排 主要理由 复查信号
安全整改 24小时 资深工程师投入40小时 需先核实风险并关闭关键控制项 风险等级变化、控制项验收状态
客户交付 48小时 资深工程师投入32小时,部分准备工作由替补承担 保留外部承诺关键路径,拆分可替代任务 客户验收范围、依赖阻塞、交付日期
产品改造 40小时 延后两周并缩减本轮范围 当前窗口可移动,部分功能可分阶段发布 版本窗口、下游依赖、需求变化
容量缓冲 未单独申请 保留8小时 覆盖交接与临时故障,不预先承诺 实际突发工作与缓冲消耗

5. 用案例校准制度,而不是只评价个人

四周后,复盘不应只问资深工程师是否按时完成工作。还应检查中级工程师是否获得了可复用的技能经验,客户交付拆分是否产生返工,产品改造延期是否导致后续窗口冲突,以及安全整改是否按风险标准关闭。

如果同一项稀缺技能在多个周期反复出现超配,说明需要升级为人才培养或容量规划问题;如果冲突只在一个特殊项目发生,则可能以临时调度解决。案例的价值在于暴露制度假设,而非证明某种分配方案永远正确。

七、不同组织阶段的制度落地与工具选择

1. 小团队:先做到需求透明与责任明确

团队规模较小时,成员之间容易直接沟通,但口头协调也容易造成承诺不留痕。此时不必上来就建设复杂评分模型,可以使用共享计划表,统一记录需求方、资源类型、时间窗口、预计投入、优先级依据和决定状态。

每周安排固定的短会处理跨项目争用,并规定紧急插入必须说明被挤出的原任务。小团队的重点是防止负责人私下反复改口,形成“每个人都以为资源已经答应给自己”的局面。

2. 多部门组织:建立统一组合评审节奏

当部门之间的排期开始相互影响时,需要建立跨部门评审节奏,例如月度容量评审加关键节点前的滚动检查。会议不应逐项浏览所有任务,而要聚焦超配岗位、关键技能、互相冲突的里程碑和需要高层裁决的事项。

建议在会前完成数据核验,会上只讨论取舍。对于能够在部门内解决的局部冲突,应授权职能经理处理;跨部门资源转移或战略目标冲突,再提交更高层级决策。这样可以避免管理会议成为信息逐条朗读会。

3. 规模化组织:用系统支撑可追溯的计划闭环

当组织超过百人、项目和岗位关系明显增加时,电子表格仍可用于原型验证,却容易出现多个版本、重复维护、权限不清和历史记录缺失。此时应考虑把项目需求、人员技能、时间计划、变更记录和审批结果连接起来。

以 PingCode 这类项目管理平台为例,它更适合中大型企业及一百人以上组织,把项目计划、工作项、依赖关系和协作过程放进相对统一的工作视图。管理者可以用它追踪需求变化和交付责任,但工具本身不能替代人力计划的决策规则:若组织没有统一的资源口径、审批权和更新责任,系统只会更快地传播不一致的数据。

工具选型时,我会先检查四件事:是否能表达岗位或技能容量,是否支持计划变更留痕,是否能按角色控制数据可见范围,是否能与现有项目、人事或工时系统协作。若平台无法准确描述本组织的资源逻辑,再多报表也不能弥补制度设计不足。

4. 先试点,再扩展到全组织

建议选择一个项目较密集、跨部门依赖明显、管理者愿意参与的业务单元试点。试点不是为了证明工具好用,而是验证流程能否让冲突更早暴露、决定更快落地、计划更少反复。

试点周期应覆盖一次完整的计划、执行和复盘。开始前确认口径和责任人,中期检查数据质量,结束后比较基线和实际变化。若试点只是把旧的审批表迁移到新平台,却不调整权限、计划节奏和决策记录,不能算流程改进。

八、不同情况下的行动建议:先判断问题属于哪一种

1. 短期突发需求

若冲突来自故障、临时客户问题或突发合规要求,先确认影响范围和响应时限,再调用预留缓冲或应急资源。必须同步标记被挤出的工作、临时安排的结束时间和回归条件,不要让“临时支援”无限延长。

若临时需求反复发生,应统计其频率、来源和占用容量,判断它是否已成为常态工作。常态工作不应继续靠临时插单处理,而应进入正式容量计划和岗位职责设计。

2. 长期技能短缺

若同一技能连续多个周期超配,先分析缺口是数量问题、技能覆盖问题,还是关键知识集中在单人身上的风险。可选措施包括内部培养、岗位轮换、知识文档化、增加招聘、采购外部服务或调整产品设计以降低依赖。

培养替补的成本不能只看培训工时,还要考虑导师投入、质量检查和实际授权时间。短期内把工作交给未经准备的替补,可能把资源问题变成质量和返工问题。

3. 项目需求彼此冲突但战略价值接近

当两个项目的战略重要性接近时,不宜强行编造细小分数差异。可以比较可逆性、交付窗口、依赖数量和推迟成本,优先安排时间敏感且不可替代的工作;对另一个项目采取缩范围、分阶段交付或延后里程碑。

若仍无法区分,应由拥有组合视角的决策人承担最终取舍,并明确记录受影响目标。制度的公正不是让模型替管理者承担责任,而是确保决策者不能隐身在表格后面。

4. 资源冲突来自需求不断变化

若计划频繁变动来自需求方持续调整,优先完善变更控制:新增需求说明价值、影响和替代项,确认后同步更新资源计划。若每次变更都不重新评估容量,原计划就会变成只增不减的愿望清单。

对于探索型工作,可以采用短周期检查和阶段性投入上限。不要为尚未验证的需求长期锁定稀缺资源;到达阶段门后,根据用户反馈、技术验证和风险结果决定继续、调整或停止。

5. 计划看似充足但员工持续加班

这通常说明容量模型漏算了支持工作、会议、返工或管理职责,也可能是实际需求高于批准计划。应将加班、计划外工作和延期一起核查,不能只要求员工提高效率或把工时填得更完整。

如果加班源于长期结构性缺口,要调整优先级、范围或岗位容量;若主要来自特定阶段的短期峰值,则需要设置周期限制、补休安排和风险监测,并按适用法律和企业制度执行。

九、资源冲突中的取舍:每种做法都有适用边界

1. 集中式分配与团队自治

集中式分配有利于跨部门协调和整体优先级管理,适合共享专家较多、依赖关系复杂的组织;缺点是决策链可能变长,中央团队也可能不了解一线细节。团队自治响应更快,但容易局部优化,多个团队可能同时承诺同一项能力。

较可行的做法是分层授权:团队在已批准容量范围内自主调整,跨部门争用由组合层裁决,安全、合规和重大客户风险另设升级通道。授权范围越大,越需要一致的数据和事后复核。

2. 固定团队与动态借调

固定团队能保留上下文、提高协作稳定性,适合长期产品和持续运营;动态借调能快速补足阶段性缺口,适合短期关键任务,但会带来交接、归属和优先级冲突。

若采用借调,应明确借调起止日期、任务边界、原团队的支持责任、绩效反馈和回归安排。没有退出条件的借调,容易演变为事实上的岗位变更,却缺少相应的管理安排。

3. 追求高利用率与保留冗余

提高利用率可以减少明显闲置,却会降低系统应对突发需求的能力;保留冗余增加短期成本,却可能减少加班、延期和故障扩散。两者不存在适用于所有岗位的统一最优比例。

对稳定、标准化、可快速替代的工作,可以较紧密地安排;对稀缺技能、关键系统和高波动服务,缓冲有明确的保险价值。管理者应比较缓冲成本与失效后果,而不是把所有空档都视为浪费。

4. 内部培养与外部采购

内部培养适合长期持续需求和需要掌握组织专有知识的岗位,短期见效较慢;外部采购适合边界明确、交付周期短、能力可外部验证的任务,但可能带来安全、质量、知识沉淀和供应商依赖风险。

取舍时要把交接和后续维护计入总成本。若外部交付结束后内部无人能接手,眼前的容量缺口可能转化成未来的维护负担。

5. 强制排序与协商调整

强制排序能快速结束争论,适用于高层目标明确、时间窗口紧迫的场景;协商调整更容易获得执行承诺,适用于利益相关方多、替代方案丰富的场景。若协商没有截止时间,讨论就可能不断延长;若强制排序没有理由和复查点,则容易损害信任。

我建议先给利益相关方一个明确的协商窗口和事实补充期限,到期后由授权决策人裁决。裁决可以不被所有人认同,但理由、代价和后续检查必须透明。

十、落地模板与治理节奏:让流程真正进入日常管理

1. 冲突申请单应包含哪些字段

申请单应足以支持判断,而不应要求填写大量与决策无关的信息。建议至少包含需求名称、需求方、所需技能或岗位、时间窗口、预计投入、交付目标、不可移动的约束、延后影响、替代方案和需要的决策日期。

容量核验人应补充人员可用性、已有承诺、技能替代情况和数据来源。决策人则记录最终选择、被放弃的事项、风险接受责任和复查条件。这样可以把申请、核验和裁决分开,减少申请人同时定义事实和评价自己的情况。

2. 适合纳入制度的流程节点

  1. 需求方在统一计划窗口提交资源需求,并标明时间窗口和交付结果。
  2. 职能或资源负责人核验可用容量、关键技能和既有承诺。
  3. 项目负责人说明延误、缩范围或替代资源的影响。
  4. 资源协调角色识别跨项目冲突,合并重复申请并补齐证据。
  5. 授权决策人按硬约束、业务影响和机会成本作出裁决。
  6. 计划责任人更新排期、依赖、对外承诺和风险记录。
  7. 在约定复查点检查执行偏差,必要时触发重新评估。

3. 建议的治理节奏

日常层面处理团队内小幅调整,固定周期处理跨团队容量冲突,重大风险则即时升级。具体会议频率应由业务变化速度决定,不要为了看起来规范而增加没有决策权限的例会。

月度复盘可聚焦趋势:哪些岗位持续超配、哪些冲突总在最后时刻出现、哪些决定反复被推翻、缓冲被什么工作消耗。季度层面再判断是否需要招聘、培养、调整项目组合或重设计流程。

4. 制度文件需要明确的责任边界

制度应说明谁能提交需求、谁确认容量、谁评估业务影响、谁批准跨部门转移、谁维护排期、谁承担风险接受责任。对于高风险事项,应明确专业负责人参与,不应只由项目优先级决定。

同时要说明数据访问和保密边界。人员排期涉及个人信息和组织敏感信息,不应把所有细节对所有成员开放。管理视图可以呈现容量和冲突状态,具体个人信息则按职责授权。

5. 运行中的三个检查问题

  • 冲突是否更早暴露:如果问题仍主要在交付前夕才出现,应检查计划输入、更新频率和预警阈值。
  • 裁决是否改变了实际排期:如果会议结论没有进入项目计划,应检查系统责任人和同步机制。
  • 同类冲突是否反复发生:若反复发生,应从容量结构、需求治理和技能依赖寻找根因,而不是持续增加审批层级。

十一、结语:把冲突当作组织设计的信号

资源冲突不是管理失败的直接证明,却是组织目标、能力结构和承诺方式不匹配时最容易被看见的信号。真正需要警惕的不是冲突本身,而是冲突长期靠加班消化、靠关系协调、靠口头承诺隐瞒,直到延期或质量问题暴露才开始追责。

我的核心判断是:资源计划制度的成熟度,不取决于表格有多复杂,而取决于组织能否说清三件事,可用容量如何计算,优先级由谁裁决,被推迟的代价由谁承担。做到这三点,流程才不仅是审批链,而是企业管理者可持续调整组织能力的机制。

下一步可以先选一个冲突频繁的业务单元,连续记录一个完整计划周期:需求、容量、决策、实际投入和交付结果。先建立可信基线,再确定阈值、授权和工具配置。不要急着追求全员满负荷,也不要把软件上线当成制度完成;先让资源决定有依据、有责任人、有复查点,组织效率才有机会持续改善。

常见问题解答(FAQ)

1. 资源冲突流程应该如何分级,才能避免所有问题都升级到管理层?

我在设计跨部门项目流程时发现,资源冲突并不都值得召开协调会。有些只是排期重叠,有些却会直接影响关键交付,但团队往往把两类问题混在一起处理,结果是小问题被过度升级,大问题又没有及时介入。

建议先按“影响范围、延误时长、替代资源可得性”三个维度建立分级规则,而不是依靠项目负责人主观判断。我的实际做法是设置三级冲突:一级为同一人员或设备在3个工作日内出现排期重叠,且不影响关键路径,可由项目负责人在24小时内自行调整;

二级为预计造成3至10个工作日延误,或涉及两个以上部门,需要部门负责人共同决策;三级为影响核心里程碑、合规交付或客户承诺,必须在4小时内升级到资源委员会或经营管理层。可以使用下面的判断表:一级冲突:影响范围为单项目,预计延误小于3天,处理人是项目负责人;

二级冲突:影响两个以上项目,预计延误3至10天,处理人是部门负责人和项目经理;三级冲突:影响关键路径或外部承诺,预计延误超过10天,处理人是资源委员会。我特别建议增加“是否存在可接受替代方案”这一项。

曾经有一次,两个项目争抢同一名测试工程师,表面上属于高级冲突,但通过临时调整测试顺序、让另一名工程师先完成基础用例,最终只产生半天影响。如果只看岗位稀缺程度,管理层很容易做出过度干预。真正需要升级的,不是最稀缺的人被占用,而是没有替代方案且会击穿关键里程碑的冲突。

2. 企业人力资源计划中,如何设置资源容量指标,避免把员工排期排到100%以上?

我曾经参与过一次年度人力规划,最初按照每人每月160小时安排任务,表面上项目都能按期完成,但执行两个月后,延期、返工和加班同时增加。我想知道,资源计划中的可用工时到底应该按理论工时,还是按真实产能计算?

不要把法定工时直接当作项目可用工时。更可靠的做法是先扣除会议、沟通、培训、休假、故障处理和临时事务,再计算可分配容量。以月度160小时为例,扣除休假16小时、固定会议20小时、部门协作12小时、支持性工作16小时后,理论可计划工时只剩96小时。

对于需要频繁切换任务的岗位,我通常还会再保留10%至15%的缓冲,因此建议纳入项目排期的容量约为82至86小时,而不是160小时。

可以按岗位建立容量系数:研发岗位建议按0.60至0.70计算,测试和交付岗位按0.55至0.65计算,产品和项目管理岗位按0.50至0.60计算,高频支持岗位甚至应低于0.50。这个系数不是员工效率评分,而是反映岗位被非项目工作占用的客观比例。

我在复盘排期时,会同时看三个指标:计划利用率、实际有效工时率和返工率。计划利用率超过85%时,通常意味着缓冲不足;超过95%时,延期风险明显上升;如果实际有效工时率低于计划值10个百分点以上,就要检查需求变更、沟通成本和任务拆分,而不是简单要求员工加班。

资源计划的目标不是把每个人填满,而是在可预测范围内保留处理变化的能力。

3. 发生资源冲突后,标准流程应包含哪些节点和时限?

我以前见过不少资源冲突流程,文件写得很完整,但真正发生冲突时,大家不知道谁来受理、多久必须回应、没有结果时找谁。尤其是多个项目同时争抢同一岗位时,口头协调很容易变成反复拉扯。

一个能执行的流程至少要包含“登记、核实、排序、决策、确认、复盘”六个节点,并为每个节点设置明确时限。登记要求提出方填写冲突人员、冲突时间、涉及项目、关键任务、延误后果和备选方案;资源管理角色在4小时内核实数据;项目负责人依据业务优先级和关键路径进行排序;部门负责人或资源委员会作出决策;

相关项目在24小时内更新计划;冲突结束后再复盘原因。我建议将时限写成服务等级,而不是笼统写“及时处理”:普通冲突24小时内响应,重要冲突8小时内给出临时方案,关键路径冲突4小时内完成管理层介入。临时方案必须明确责任人和失效时间,例如“先借用测试工程师两天,周三17点重新评估”,不能只写“协调解决”。

在实际落地中,最容易被忽略的是“确认”节点。很多管理者以为作出决定就算结束,但如果项目计划、人员任务和优先级没有同步更新,冲突会在一周后再次出现。我的经验是,每次决策至少要留下三项记录:谁被分配到哪个项目、原项目减少了什么范围、如果仍然延期由谁承担决策责任。

这样可以避免资源冲突被包装成执行问题,也能让后续复盘有证据可查。

4. 评价资源冲突管理是否有效,应该关注哪些关键指标?

我发现很多企业只统计加班时长和项目延期,却很难判断资源管理制度本身有没有改善。即使某个月没有延期,也可能是团队通过加班和返工勉强撑住了交付,所以我希望建立一套更接近真实管理效果的指标体系。

建议把指标分成结果指标、过程指标和健康指标三层,而不是只看项目是否按期完成。结果指标包括资源冲突导致的延期天数、关键里程碑延期率、冲突关闭率;过程指标包括冲突首次响应时长、临时方案确认时长、重复冲突率;健康指标包括加班时长、任务切换次数、返工率和核心岗位过载月份。

一套可直接使用的月度看板可以设置以下阈值:普通冲突平均响应不超过8小时,关键冲突不超过4小时;冲突重复发生率控制在15%以内;单人月度计划利用率不超过85%;关键岗位连续两个月利用率超过90%时触发扩编或外部采购评估;因资源冲突造成的里程碑延期率控制在5%以内。

如果延期率下降但加班时长连续两个月上升,就不能判定制度有效,因为风险只是从进度转移到了人员健康。我还建议增加“冲突预防率”这一指标,计算公式是:提前在计划阶段识别并解决的冲突数,除以当月全部冲突数。这个指标比单纯统计冲突数量更有价值。

比如一个月发生20次冲突,其中15次在排期评审时就被发现,预防率为75%,说明计划机制在发挥作用;如果只在项目延期后才发现,即使最终关闭率很高,也说明流程仍然是事后救火。管理者真正要追求的不是零冲突,而是更早发现、更低代价解决,并且不让同一种冲突反复发生。

核心关键词

读者评论

金
金安琪

我们以前按月统计人力,关键岗位短期冲突总是到临近节点才暴露。改成周度看技能和承诺后确实提前了一些,不过容量数据维护成本也不低,最好先从少数稀缺岗位试行。

任
任文博

文中把裁决权和更新计划分开写很有必要。实际执行里,会议上同意借人不难,难的是写清归还时间和原项目受影响的节点;没有复查责任人,临时支援容易变成长期占用。

谢
谢舒然

对跨团队需求来说,评分表未必能解决优先级争议,尤其是客户影响和战略价值口径不一致时。我们更需要把每项判断的依据留下来,并明确谁最终拍板,分数只作为讨论起点。

文章包含AI辅助创作:资源冲突流程与规范:企业管理者人力资源计划制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/587043

赞 (0)
飞飞飞飞
人力资源计划投入比例全流程:企业管理者制度设计与一文讲清
上一篇 33分钟前
人力资源计划如何做好资源负载?企业管理者制度设计与操作步骤
下一篇 32分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
