投入比例方案最容易失真的地方,不是比例算错,而是把“计划投入”误当成“可交付产能”。我见过一类典型场景:管理层把团队人数乘以工作日,得出全年可用人天,再按项目比例分配;表格看起来严丝合缝,项目却仍然延期。原因往往是休假、支持工作、跨项目切换、技能短缺和临时需求没有进入计算。真正可执行的人力资源计划,必须把投入比例变成可核验的容量、责任和调整规则。
一、先讲核心结论:投入比例不是分饼,而是经营约束
1. 管理层要管理的是容量缺口,不是百分比本身
“某团队投入产品研发 60%、客户交付 30%、内部改进 10%”看上去是一项清晰的安排,但它没有回答最重要的问题:这 60% 对应多少可用人天,由哪些角色承担,优先支持哪些工作,出现冲突时谁有权调整?
如果没有这些定义,比例只是一种表达意愿的方式。项目负责人会把 60% 理解成“需要时都能找这支团队”,部门负责人则可能把它理解成“年度平均投入”。两种理解都不一定错,但它们无法直接形成同一份计划。
我建议先定义投入比例的分母,再定义分子。分母应是扣除法定休假、已知休假、固定例会、必要支持和合理缓冲后的“可计划容量”,而不是员工总人数乘以工作日。分子则应指向可追踪的工作类别或明确项目,而不是笼统的“业务支持”。
2. 一个可落地方案至少要回答四个问题
- 容量从哪里来:每个团队、岗位或技能组在一个周期内有多少可计划人天。
- 容量给谁使用:投入到哪些项目、产品线、运营工作和必要保障事项。
- 投入如何确认:用什么记录判断计划和实际是否一致,谁负责确认。
- 变化如何处理:新需求、故障、人员缺席或优先级变更发生时,哪些工作让位。
我把这四项看作投入比例方案的“最小闭环”。比例只负责描述分配结果;容量口径、工作分类、实际记录和调整机制,才决定计划能不能落地。
3. 先做容量预算,再讨论目标比例
如果管理层一开始就要求各部门报出比例,部门往往会先给出一个政治上安全的数字,再尝试把工作塞进去。更稳妥的顺序是:先盘点可用容量,再核对承诺工作量,最后判断比例是否需要调整。
例如,一个 12 人团队按月计算,名义上有约 240 个工作日人天;如果扣除休假、固定运营、客户支持、会议和已知培训,真正可计划的容量可能只有 150 至 175 人天。实际值必须依组织日历和工作性质测算,不能把这个区间当作行业标准。
当承诺工作量超过可计划容量时,管理层面对的是明确的经营选择:减少范围、调整期限、补充能力、降低服务承诺,或接受风险。继续把每个项目都标成“优先”,并不会增加团队容量。

二、背景和真实场景:为什么“人都在,项目还缺人”

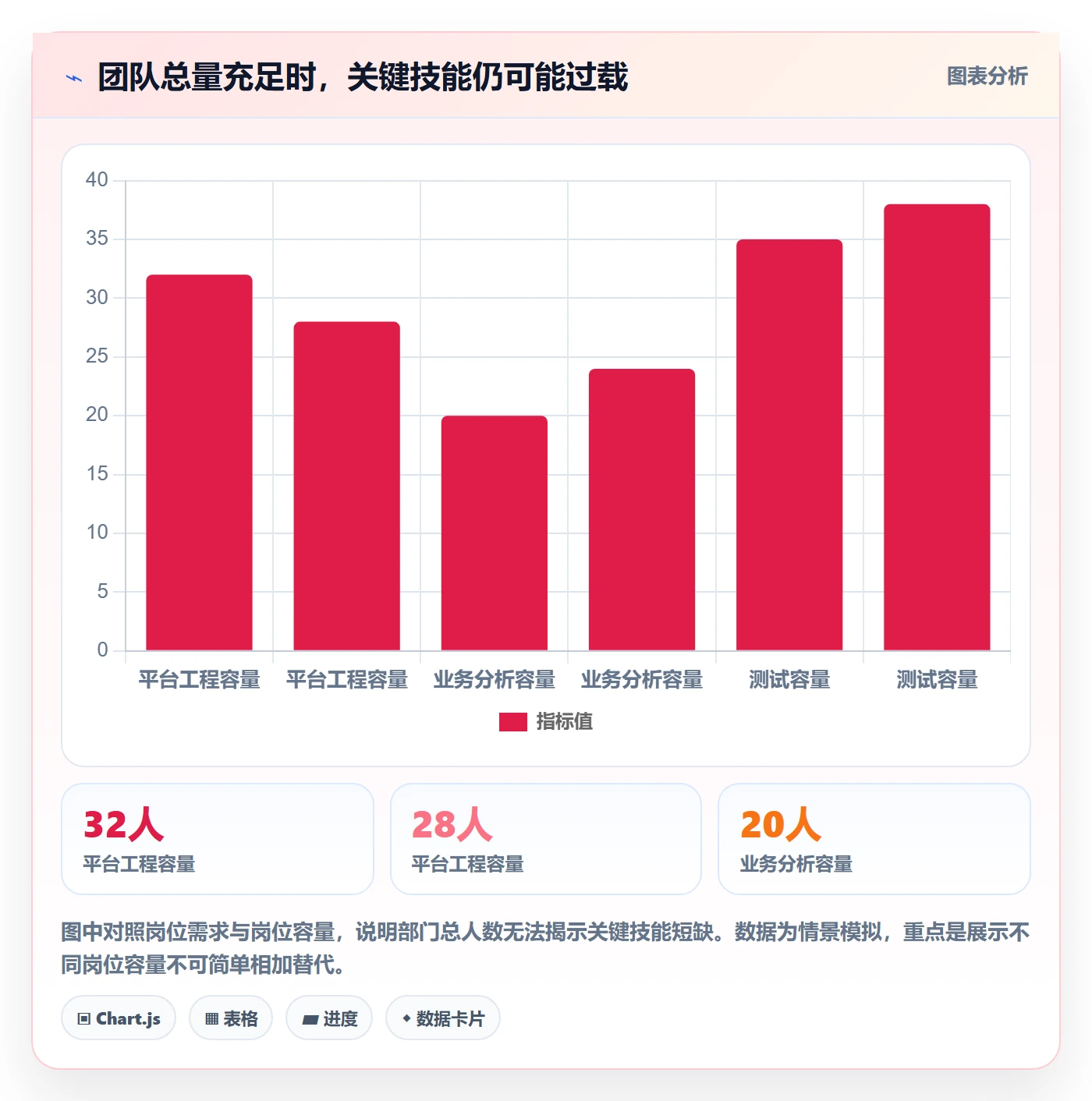

1. 多项目组织的冲突通常藏在岗位和技能里
管理层常从部门人数看容量,却忽略了人数并不等于可互换的能力。一个有 30 名员工的研发部门,可能只有 4 名熟悉核心架构的工程师;如果三个项目同时依赖这 4 人,部门总人数再充足,也无法消除关键技能瓶颈。
同样的问题也出现在销售、实施、数据分析、合规和运营岗位。人力计划如果只按部门比例分配,容易形成“总量平衡、关键岗位超载”的假象。计划汇总表显示团队还有余量,实际工作却集中压在少数人身上。
因此,我通常同时看三种容量:团队容量、岗位容量和关键技能容量。团队容量回答“总量够不够”;岗位容量回答“需要哪类人”;技能容量回答“真正能做这项工作的人是否有空”。
2. 客户工作与内部工作常常争抢同一批人
以中大型企业为例,产品研发团队可能既承担路线图项目,也要处理客户问题、版本维护、数据迁移和安全整改。若管理层只给路线图工作设投入比例,其他任务不会消失,而是以临时插单的方式挤占原有计划。
这类组织通常不缺项目表,缺的是“谁可以打断谁”的规则。客户故障、合规要求和重大商机的优先级并不相同;若所有临时请求都通过私聊或口头催办进入团队,计划比例便会被最有影响力的请求持续改写。
在涉及 100 人以上组织的计划中,我会把需求入口、优先级判断和容量调整纳入管理机制,而不是只要求员工填写工时。像 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台,可以作为需求、项目、任务与进展管理的协同载体;但工具本身不会替管理层做优先级取舍,也不能代替容量口径设计。

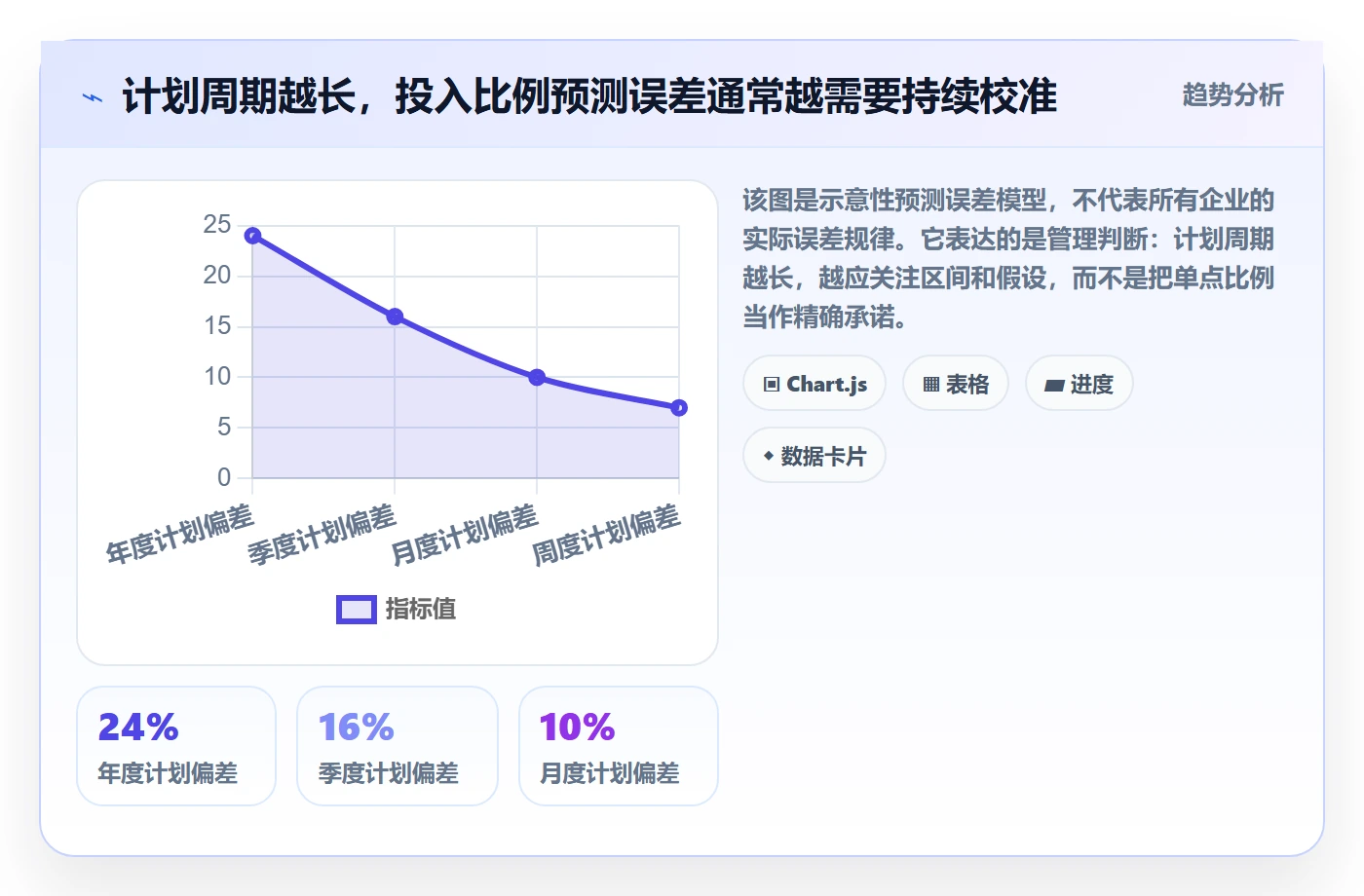

3. 年度计划和月度执行需要不同的精度
年度计划适合讨论方向与容量边界,例如某产品线获得多少团队容量、维护工作保留多少空间、哪些能力需要建设。它不适合把每个人未来十二个月的投入锁定到个位数百分比。
越靠近执行周期,计划越应具体。季度层面可以确认重点项目和岗位需求;月度层面可以调整团队容量;周度层面则主要处理任务顺序和已知风险。把年度计划当成静态排班表,或把周计划直接上升为年度承诺,都容易造成管理噪声。

三、常见误区:比例表为何经常看起来正确、用起来失效
1. 把名义工时当成可交付工时
最常见的算法是“人数 × 工作日 × 投入比例”。这个算法适合做初步上限估算,却不适合直接成为承诺。它没有处理休假、缺勤、会议、支持工作、培训、招聘空缺和跨项目切换。
另一个常见问题是用 100% 表示“全部时间可排满”。从长期来看,满载并不等于高效。任务之间需要沟通、评审和上下文切换;遇到突发事件时,排满的计划只能通过延期或加班吸收误差。
我更愿意把计划容量视作预算上限,而不是要求员工每天填满的目标。管理层要问的是“哪些承诺有依据”,而不是“每个人是否被分配到 100%”。
2. 把人员比例当成产出比例
一个项目投入 20% 的人员容量,不代表它一定能产出团队总产出的 20%。项目可能处于调研、研发、上线或维护阶段,不同阶段所需角色不同;关键工程师投入 10 天,有时比多名非关键岗位投入 30 天更能改变交付结果。
因此,投入比例适合用来管理资源约束,不适合直接用来评价个人绩效或推算项目价值。若把比例和绩效排名简单绑定,员工会倾向于选择容易记录、容易归属的工作,真正重要但难以量化的协作和风险处理反而被低估。
3. 把“项目名称”当作完整工作分类
团队的工作不只有项目。例行运营、生产支持、技术债、质量改进、合规工作和内部赋能,常常没有正式项目编号,却占用实实在在的容量。如果管理层只统计项目工时,这些工作就会被漏算,最终形成计划偏差。
我建议至少设置“项目交付、客户与生产支持、日常运营、改进与技术债、学习与能力建设、管理协同、未分类”几类。分类不必一开始很细,但必须覆盖真实工作,并能区分计划内与计划外。
4. 认为实际偏离计划就说明员工执行不力
计划与实际不一致,可能是估算偏差,也可能是需求变更、缺陷处理、跨团队等待或优先级调整。若组织只追究个人填报差异,员工会把时间填得更符合预期,而不是更接近事实。
偏差的价值在于帮助管理层识别系统性问题。例如,连续三个月支持工作超过计划,说明服务容量没有单独预留;某个关键技能岗位多次超载,说明组织依赖单点能力;项目反复等待审批,说明瓶颈不在人力数量,而在决策链路。
5. 只做自下而上填报,不做管理层校准
让每个团队自行上报投入比例,可以发现一线判断,但不能自动解决资源冲突。多个团队可能同时申报同一位专家;部门也可能为了保护本地目标而低估跨部门支持工作。
有效的人力计划需要双向校准:一线提供工作量、岗位和风险信息;管理层确认目标、优先级和资源边界;再由相关团队检查计划是否可执行。任何一方单独决定,都容易留下盲区。

四、专业判断逻辑:从组织目标推导到可执行投入
1. 先确定计划对象,再选比例口径
投入比例可以按不同对象计算,常见的有部门、团队、岗位、技能、项目和工作类别。每种口径适合回答不同问题,不能把它们混成一个数字。
| 计划对象 | 适合回答的问题 | 主要风险 | 建议使用场景 |
|---|---|---|---|
| 部门 | 部门整体容量如何分布 | 掩盖岗位与技能短缺 | 年度预算、跨部门资源讨论 |
| 团队 | 某个交付单元能承诺多少工作 | 依赖关系可能被忽略 | 季度路线图、月度交付计划 |
| 岗位或技能 | 关键能力是否供需匹配 | 技能标签维护成本较高 | 专家资源、稀缺岗位和能力建设 |
| 项目或工作类别 | 容量具体投向哪里 | 分类过细会增加填报负担 | 项目组合管理、运营与研发平衡 |
如果组织首次建立机制,我会先从团队与工作类别开始,待数据稳定后再对少数关键技能进行细化。不要一上来就要求每名员工维护几十种技能标签和精确到小时的分配,因为管理成本可能超过决策收益。
2. 用净容量而不是名义人数做分母
可计划容量可以用以下逻辑估算:名义工作日人天,减去已知休假与固定职责,再减去不能稳定安排给项目的支持、管理协同和缓冲。组织可以采用人天、工时或容量点数,但同一周期内必须统一口径。
我通常建议对较稳定的知识工作先用人天或半天粒度进行团队级规划,而不是要求精确到分钟。若业务存在轮班、工单响应或现场交付,则应按班次、服务窗口或任务处理能力另行建模。口径的目标是改善决策,不是制造更细的表格。
(1)明确可计划容量公式
一种便于管理层讨论的表达是:可计划容量 = 名义容量 – 已知缺勤 – 固定运营 – 必要支持 – 管理协同 – 风险缓冲。每个扣减项都要有定义,避免部门之间对“运营”“支持”的理解不同。
(2)为不同团队设置不同缓冲
客户响应团队、生产保障团队和探索型研发团队的波动不同,不应强行使用同一缓冲比例。支持量稳定的团队可以依据历史需求估算;不确定性较高的团队应保留更大空间,并在季度复盘时调整。
(3)把缓冲当作容量治理工具
缓冲不是闲置,也不是默认可随意挪用的“备用人力”。它用于吸收波动和估算误差。若缓冲长期被消耗,说明计划负荷过高或需求入口不受控;若连续多个周期大量结余,则说明容量估计过于保守或工作供给不足。
3. 同时使用比例、绝对量和角色配置
比例适合跨团队比较结构,绝对人天适合核对工作量,角色配置适合判断工作能否完成。三者最好同时出现。例如“研发项目占团队可计划容量 55%,约 82 人天,其中平台工程 24 人天、测试 18 人天”,比单独写“研发 55%”更有管理意义。
如果计划中只有比例,负责人无法判断 55% 是 20 人天还是 200 人天;如果只有绝对人天,则难以看出团队容量被哪些类别长期挤占;如果没有角色配置,则无法发现关键能力不足。
4. 设定决策阈值,而不是只看偏差大小
偏差需要结合影响判断。一个低优先级内部工作延迟 3 天,可能没有明显经营影响;一个合规整改缺少关键岗位 1 天,可能导致发布或审查风险。管理层不应只设置统一的“偏差超过 10% 就升级”,还要考虑工作关键性和依赖关系。
我建议至少设置三类触发条件:容量偏差触发复核;关键技能缺口触发资源协调;高优先级需求插入触发明确的让位决策。每次升级都要留下“新增工作、被推迟工作、风险承担人”的记录,这样计划变更才可追溯。

五、案例拆解:一个 120 人组织如何把比例从表格变成决策机制
1. 场景设定:计划冲突并非因为人数少

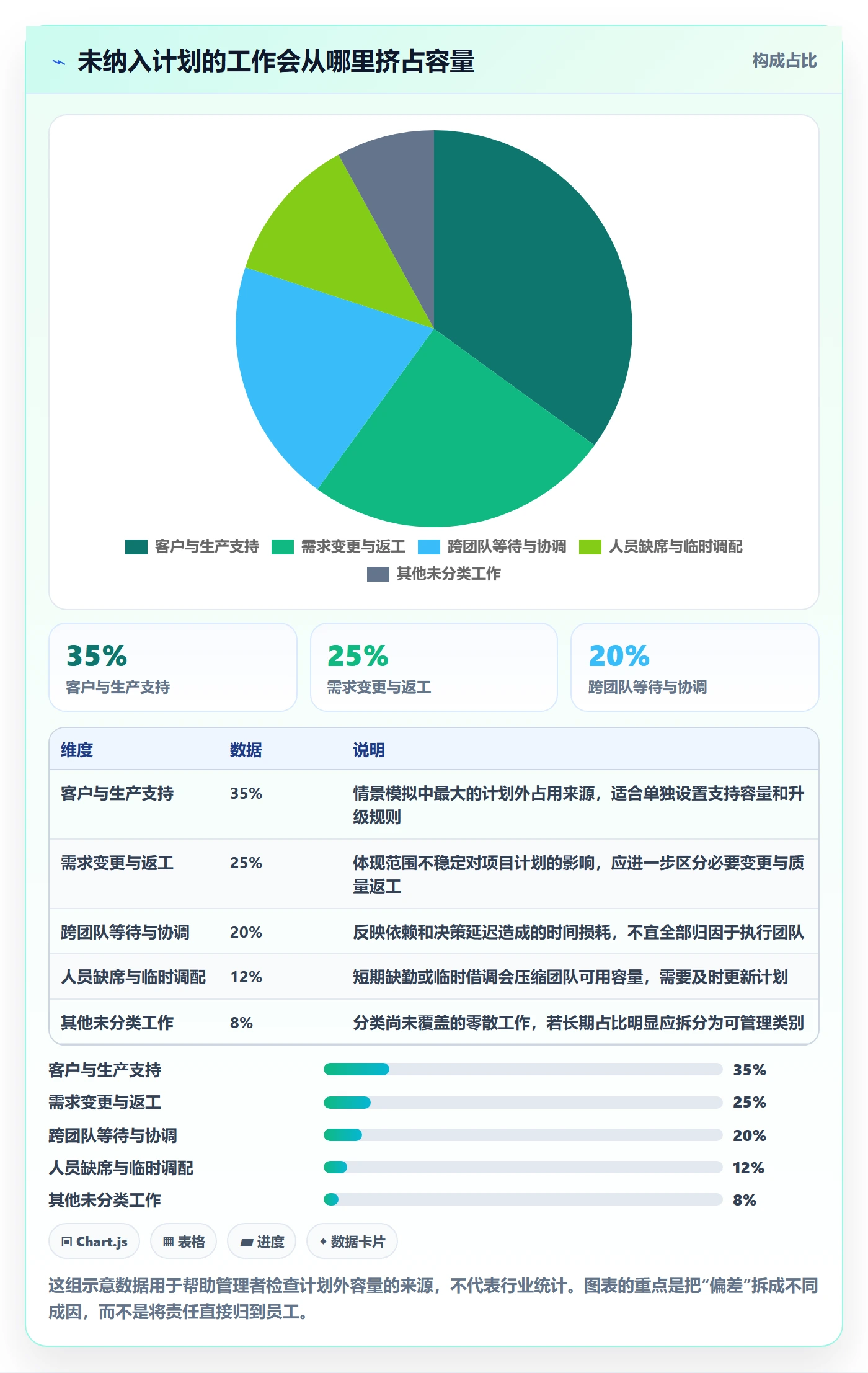

下面用一个情景案例说明方法。某企业有约 120 人的产品与技术组织,承担三条产品线、客户交付、线上保障和内部平台建设。管理层发现,季度路线图多次延期,但部门人数和年度预算没有明显变化。
初步检查发现,项目计划只记录了研发需求,没有独立记录线上支持、客户定制和技术治理。关键平台工程师同时被三个项目列为“部分投入”,但没有人负责核对总量。团队表面上没有超编,实际则有多个岗位长期处于抢占状态。
这里的数字均为用于展示方法的情景模拟,不是某企业的真实经营数据,也不应被当作行业平均值。实际使用时,应以组织的工时观察、项目记录、服务请求和人员日历校准。
2. 第一步:把工作归入能做决策的类别
管理团队将工作归为四个一级类别:产品与项目交付、客户与生产支持、平台与技术治理、能力建设与管理协同。分类刻意保持简洁,因为目标是看清容量流向,不是为每项任务创建复杂编码。
随后,团队为每一类补充负责人和进入条件。产品项目需要有明确的目标和交付范围;支持工作通过统一入口记录;技术治理需要说明风险或维护收益;能力建设要关联能力缺口或下一阶段需求。
3. 第二步:先算净容量,再核对承诺需求

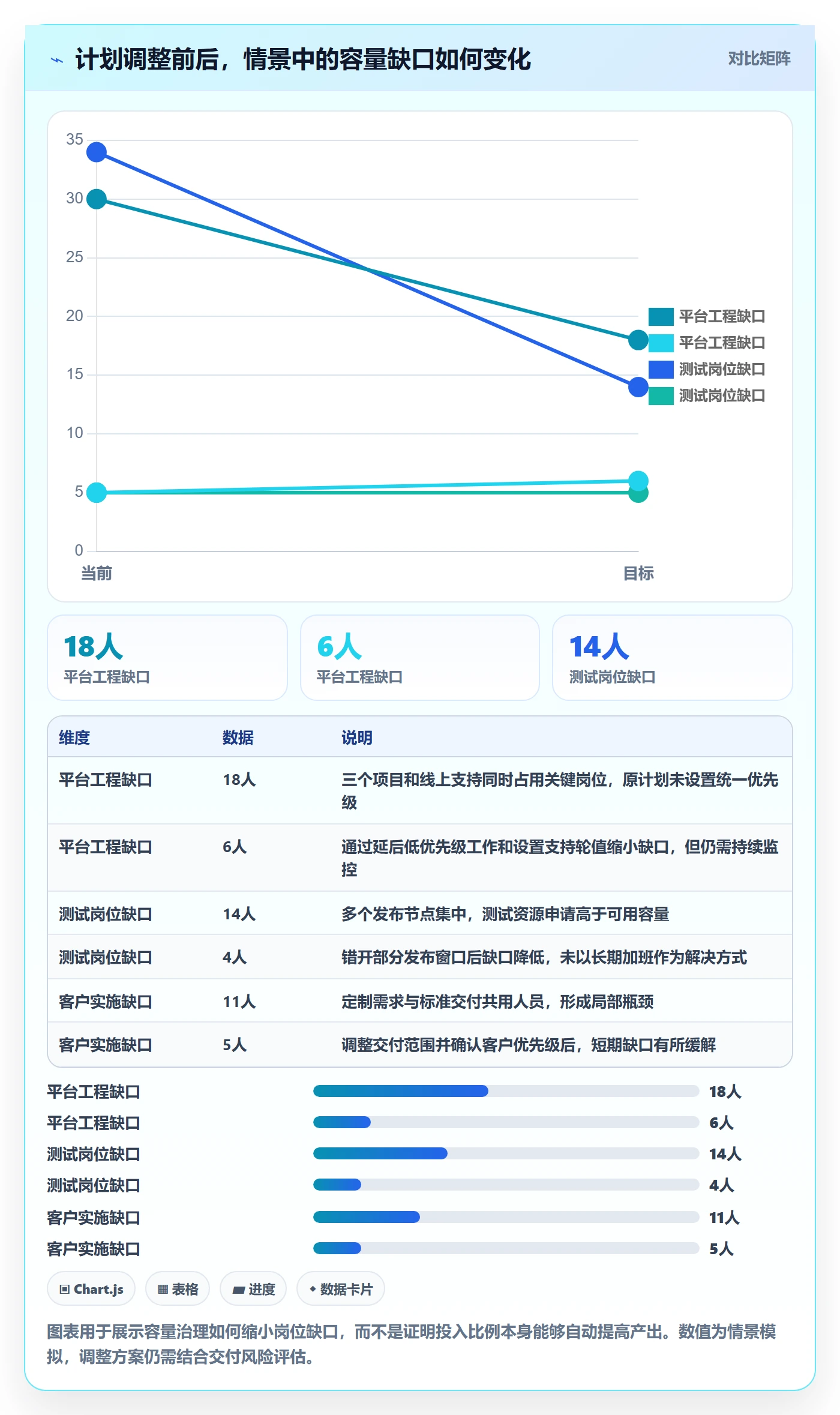

情景中,120 人组织的月度名义容量按每人 20 个工作日估算,为 2,400 人天。扣除已知休假、固定管理与运营职责、常规支持和预留缓冲后,可计划容量约为 1,620 人天。此处扣减比例是案例假设,实施时应从实际数据逐项推导。
项目和日常工作合计申请了约 1,790 人天。表面超出 170 人天,但进一步按岗位拆分后,问题并非平均分布:平台工程、测试和客户实施岗位缺口明显;部分产品分析与内部运营岗位则仍有容量空间。
4. 第三步:做组合取舍,而不是把压力转给员工
管理层没有要求所有团队“想办法加速”,而是将需求按经营价值、时间约束、风险和依赖关系重新排序。一个低优先级功能延期至下季度;一项客户专项需求改为收费交付;平台团队增加轮值支持,避免关键工程师被所有线上问题直接打断。
值得注意的是,比例变化不是简单地从一个部门挪人到另一个部门。跨职能调动前,管理层先确认岗位能力、交接成本、团队依赖和项目影响。如果一个人转去支援新任务,原任务的延期风险也要在计划里显性呈现。
5. 第四步:按周期检查计划与实际,而不是持续追责
团队按月对计划和实际进行复盘,按工作类别观察偏差,并区分正常波动、需求变化、重复返工和资源冲突。若支持工作持续超过预算,管理层讨论的是服务范围、值班机制和需求入口,而不是简单要求员工压缩支持时间。
在类似情景中,管理者可以观察计划准确率、插单占比、关键岗位超载月数、项目延期原因和工作切换频次。指标要帮助解释问题,不能单独用来给团队排名。尤其不应把“工时填报率高”误当成“资源计划准确”。

6. 工具应承担记录与协同,不应替代管理判断
当组织规模扩大,手工表格会遇到版本不一致、责任人不清、需求变更无法追溯等问题。项目管理平台可帮助关联需求、项目、任务、负责人和进展,让计划调整有记录可查。对于 100 人以上、多团队并行的组织,统一数据入口尤其重要。
例如,在 PingCode 中可以围绕项目和任务协同管理,配合组织自己的容量口径查看工作分配与进展。但是否把容量按人天还是团队容量点管理,哪些工作计入项目,何种请求可以插队,以及冲突时谁来裁决,仍需组织先制定规则。
我的判断是,选工具之前先用一个月验证最小流程:能否统一工作分类、识别跨项目冲突、记录计划变更、回看实际偏差。如果这些基础问题都没有答案,先采购更复杂的软件,通常只会把不清楚的流程数字化。
六、落地步骤:从试点到管理例会的最小闭环
1. 先选一个存在真实冲突的试点范围
试点不应选最简单、最不需要协调的部门,而应选能代表组织问题的范围。例如同时承担产品研发与客户支持的团队,或多个项目共享稀缺岗位的产品线。试点规模要足以暴露依赖关系,也要足够小,方便管理层快速修正规则。
正式启动前,明确试点负责人、管理层决策人、数据维护责任人和复盘时间。若没有人对争议事项负责,试点表格很容易变成一次性填报,而不是持续使用的管理机制。
2. 建立最小数据集,不要一次收集所有信息
第一版计划至少需要团队或岗位、工作类别、项目或服务对象、计划容量、关键角色、周期、负责人和风险说明。员工级明细是否必要,要由管理场景决定;不是所有组织都需要把每个人每周的比例公开到全员层面。
我会特别保留“数据置信度”或“假设说明”字段。刚起步时,某些容量估算可能来自经验判断;明确标记估算依据,比伪装成精确数据更有价值。随着实际数据积累,再逐步提高预测精度。
3. 组织一次跨部门容量校准会

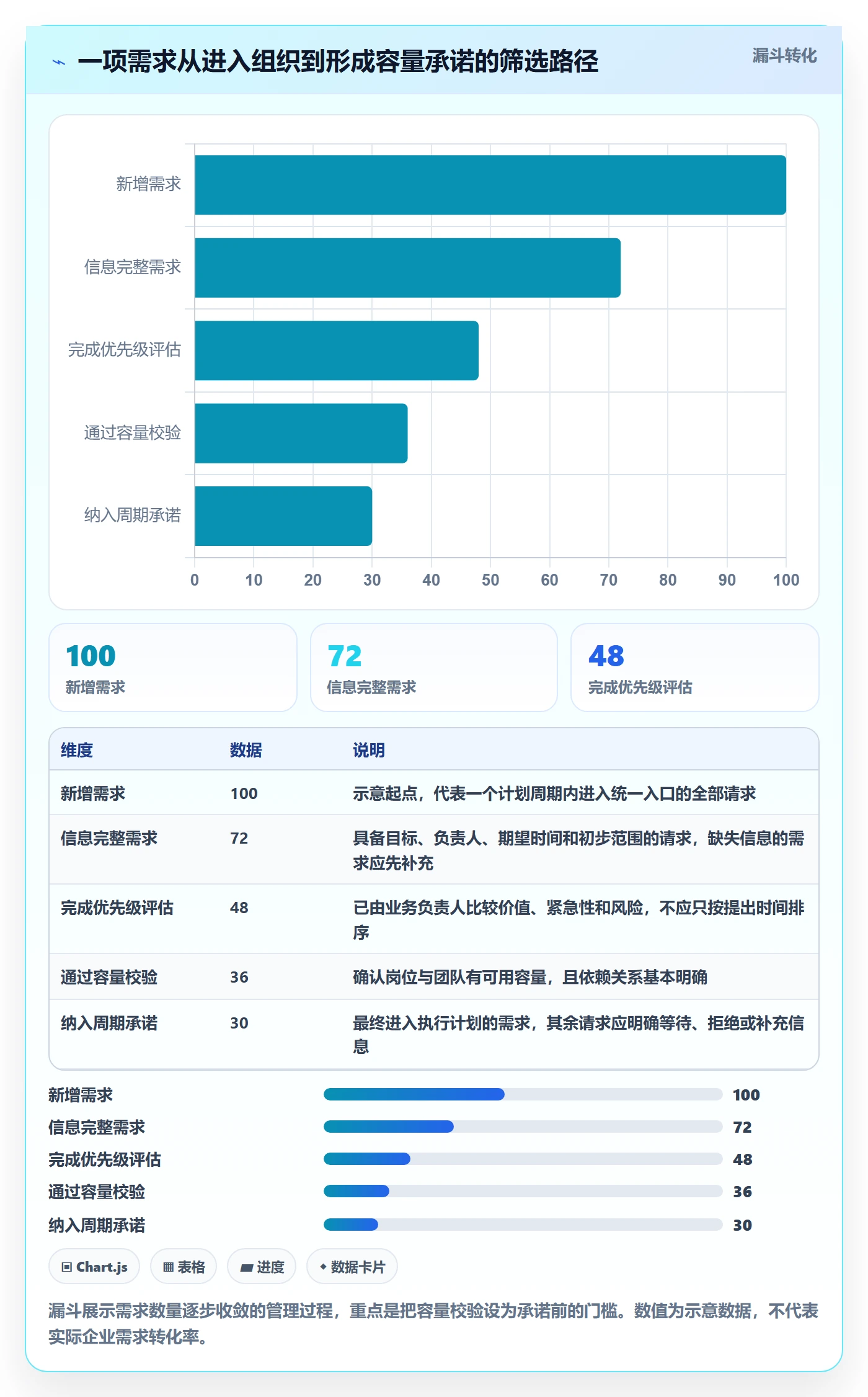

校准会不应只是逐页汇报数字。每个团队需要回答:哪些工作是承诺,哪些是预测;哪些岗位不可替代;哪些需求没有明确优先级;若新增高优先级工作,现有计划中哪项工作会让位。
会议时间有限时,优先讨论三类事项:总容量超载、关键岗位冲突、跨团队依赖未确认。没有风险的普通计划不必反复审议,否则管理层会把时间耗在低价值的逐项审批上。
4. 将临时插单变成有成本的决策
临时需求不一定要拒绝,但不能假装没有成本。每次插单至少记录请求来源、业务理由、受影响工作、批准人和复核时间。这样管理层可以看见新的优先级,并承担被延期工作的风险,而不是把调整压力隐性转嫁给执行团队。
如果插单数量高且反复出现,应进一步区分突发事件和常态需求。常态需求需要进入基础容量预算;真正的突发事件才使用缓冲。若每个月都把缓冲用光,缓冲就不再是缓冲,而是被隐藏的常规工作。
5. 按固定节奏复盘,用指标解释系统而非评价个人
月度复盘可以看计划容量与实际容量偏差、计划外工作占比、关键岗位负荷、项目延期原因和未分类工作比例。季度复盘则看工作结构是否符合经营目标、技能供需是否变化、哪些项目应继续投入或停止投入。
指标的解释要结合背景。例如计划外工作占比上升,可能说明需求治理失效,也可能是业务确实进入高峰期;人员利用率偏低,可能是估算保守,也可能是项目依赖尚未满足。单一数字不足以支持人事决策。

七、不同情况下的行动建议:不要用一套比例解决所有问题
1. 需求稳定、工作类型相近的团队
如果团队的工作相对稳定,且主要承担同类服务,可以按历史需求建立基础容量预算。例如用过去数个周期的实际工单量、处理时长和人员缺勤情况估算服务容量,再为改进工作预留明确空间。
这类团队的重点不是频繁重新分配每个人的比例,而是检查服务需求是否偏离基线、处理队列是否增长、是否出现重复问题。若容量结构长期稳定,团队级比例通常已经足够,过度细化到个人会增加维护成本。
2. 多项目并行、共享专家资源的团队
如果关键人员被多个项目共同依赖,应先建立技能与岗位容量视图,再讨论项目比例。管理层要把专家支持做成显式工作项,规定请求入口、响应等级和优先级裁决方式。
当共享专家的需求高于可用容量,通常有四种选择:降低项目并行数、培训替代人员、调整交付范围、增加外部能力。长期依赖一名专家“挤时间”不是资源计划,而是把单点风险隐含在个人负荷里。
3. 处于快速增长或产品探索阶段的团队
新业务的不确定性较高,过度精确的投入比例容易形成错误的确定感。更适合设定容量区间和短周期复核,例如以团队容量的区间范围管理探索工作,并给决策设置阶段门槛:到某个节点仍无验证证据,就缩小投入或重新定义假设。
这种方式不意味着不做计划,而是把计划重点从“每个人分配多少”转为“投入多少、验证什么、何时停止”。探索项目应对学习结果负责,但不能无限期以“不确定”为理由占用全部稀缺资源。
4. 生产支持或客户交付压力较高的团队
这类团队要把支持工作独立核算,区分可预测服务、严重事件和改进工作。若所有支持都以“临时任务”处理,项目容量会长期被侵蚀,管理层也无法判断是否需要扩充服务能力或改善产品质量。
对于突发问题,可以建立值班轮换、响应等级与升级条件,避免所有专家都同时被拉入。对于重复出现的问题,应把部分支持容量转化为根因治理任务,而不是无限重复处理。
5. 组织尚无可靠历史数据的团队
没有历史数据时,不要伪造精度。先用一到两个周期收集团队级工作类别、计划与实际差异、支持请求和缺勤变化,并记录估算假设。首轮数据的任务是暴露缺项,不是证明管理者一开始就算得准确。
在数据稀疏阶段,可以采用区间,例如预计投入约 20% 至 30%,并明确触发调整的条件。随着数据积累,再逐步缩小区间。对缺乏证据的精确百分比保持怀疑,是一种管理审慎,而不是计划能力不足。
6. 人员规模较小、协作路径短的组织
小团队可能不需要复杂软件或逐人填报。只要团队负责人能掌握成员角色、工作优先级和近期容量,用简洁的共享计划加固定复盘也可能足够。
但小组织仍要记录关键假设和冲突决定。规模小不代表没有容量风险;一位核心员工同时承担产品、交付和支持时,人员缺席就可能成为经营风险。工具可以轻,管理规则不能完全依赖口头记忆。
八、投入比例与其他管理指标的取舍
1. 比例精度与管理成本之间如何平衡
把比例细化到每个人、每周、每个项目,能够增加可见性,但也会提升填报和维护成本。组织需要判断这些精度是否真的改变决策。如果管理层最终只按团队容量做资源取舍,那么强制个人精确填报未必值得。
我建议从最小可决策粒度出发:需要识别团队冲突,就先做到团队级;需要识别岗位瓶颈,再增加岗位视图;只有在资源争议确实发生于个人排期时,才进一步使用个人级计划。精细化应由管理问题驱动,而不是由软件字段驱动。
2. 利用率与可持续交付之间如何平衡
高利用率并不自动等于高产出。知识工作存在等待、依赖和切换成本,容量排得越满,越难吸收故障和临时需求。另一方面,长期保留过多闲置容量也会带来成本压力。
因此,管理层不应追求一个所有团队通用的“最佳利用率”。更有价值的问题是:当前缓冲能否覆盖需求波动?关键工作是否因排队而延误?团队是否持续加班?若这些信号同时恶化,说明计划负荷需要调整,而不是继续提高利用率目标。
3. 计划稳定与响应速度之间如何平衡
计划过于稳定,可能错过重要机会;计划频繁变更,则会让团队长期处于上下文切换。解决办法不是禁止变更,而是设定变更代价和决策机制:谁有权调整、影响哪些工作、何时复核。
对紧急事项,可以允许快速升级;对一般需求,则应进入常规优先级流程。把每件事都定义成紧急,会让整个组织失去区分真正紧急事项的能力。
4. 团队级透明与个人隐私之间如何平衡
容量管理需要透明,但透明不必等于公开每个人的所有时间细节。管理层通常需要看团队和岗位的供需,项目负责人需要知道承诺和风险,个人则需要清楚自己的优先级和工作边界。不同角色看到的信息应服务于各自决策。
如果组织把投入比例用于监控个人忙碌程度,员工容易把记录当成防御动作。更好的做法是明确数据用途、查看权限和保留周期,并说明数据不会单独作为绩效结论。投入信息用于发现系统容量问题,效果通常比用于追踪每个人是否“足够忙”更好。

九、常见问题与执行边界
1. 投入比例应该按月还是按季度制定
年度层面适合定方向与预算边界,季度层面适合安排项目组合和岗位需求,月度层面适合校准团队容量。若需求变化快,月度计划更有操作性;若工作稳定,可以降低调整频率。关键不在于选择唯一周期,而在于各周期之间有清楚的上下游关系。
2. 是否要求每名员工每天填报工时
不一定。若组织需要核算成本、满足合规要求或管理按工时计费的交付,可能需要更细的记录;若目标是团队容量规划,团队级投入估算和任务记录可能已经足够。先定义决策用途,再决定记录粒度,避免把填报量当作管理成熟度。
3. 计划与实际差异多大才需要干预
不建议只设一个适用于所有工作的固定比例阈值。管理者应综合看差异持续时间、受影响项目、关键岗位稀缺程度和业务风险。一个周期的偶发偏差可以记录观察;连续多个周期的同类偏差,则通常需要调整容量预算或工作机制。
4. 是否可以用投入比例评价员工绩效
投入比例更适合帮助管理者理解工作分配和容量使用,不宜单独作为绩效评价依据。比例无法充分体现工作难度、质量、协作贡献和业务结果。若将比例直接用于个人排名,可能诱发记录策略变化,降低数据可信度。
5. 什么情况下该增加人员,什么情况下该减少范围
如果需求具有持续性,关键岗位长期超载,且通过优先级调整、流程改进和能力培养仍无法满足业务需要,可以评估增员或外部支持。若超载主要来自一次性峰值,增加长期编制未必划算,可以考虑短期资源、错峰交付或缩减范围。
当总需求超过容量时,必须明确作出选择。招聘解决的是长期能力供给问题,不能即时补上所有短期缺口;减少范围可能影响业务收益,但通常比隐性延期和持续加班更可控。管理层要比较的是整体成本与风险,不是单看人数。
十、总结:把比例变成可追踪的资源承诺
1. 管理层下一步可以怎么做
如果组织还没有成熟的人力资源计划机制,我建议从一个真实冲突明显的团队开始,先做四件事:统一可计划容量口径;把工作按少数类别归档;按团队和关键岗位核对需求;记录每次优先级变更及其影响。
首个周期不要追求预测绝对准确。先确认漏掉了哪些工作、哪些岗位反复冲突、哪些调整没有留下决策记录。第二个周期再用这些发现修订容量假设和分类方式,通常比一次性设计一套庞大的制度更有效。
2. 最值得坚持的管理判断
投入比例不是一张分配表,而是一组关于容量、优先级和取舍的公开承诺。比例越精确,不代表计划越可靠;真正可靠的计划会说明分母怎么算、工作归到哪里、数据哪里不确定,以及发生变化时谁承担取舍责任。
对管理层来说,下一步不是要求所有团队报出一个更漂亮的百分比,而是选定试点、核实净容量、找出关键技能缺口,并在下次计划会议上明确:“如果这个新增事项进入,哪项现有承诺退出?”当这个问题能够被坦率回答,投入比例才开始成为经营管理工具。
常见问题解答(FAQ)
1. 人力投入比例应该按部门平均分配,还是按项目阶段动态调整?
我在做年度人力计划时,发现各部门都希望拿到更多人手,但项目需求又会随阶段变化。我不确定按部门固定分配是否容易造成忙闲不均,也担心动态调整会让团队缺少稳定性。
建议先按项目阶段动态测算,再给核心职能保留稳定底盘,而不是把全年人力比例一次性锁死。可以用“可投入人力 × 阶段投入比例”估算需求:例如一个 10 人团队,需求调研阶段按 60% 投入,就是 6 个全职当量;进入交付高峰后升至 80%,即 8 个。
这里的比例应按月或按关键里程碑复核,至少区分需求、交付、验收和维护阶段。稳定性来自明确的调整规则,而不是僵化的固定比例;若频繁改动且没有优先级依据,动态分配反而会增加切换成本。
2. 人力投入比例具体怎么计算,才能避免把加班当成产能?
我准备把团队人数和项目工时放进计划表,但担心直接用工作日乘人数会高估可用产能。会议、请假、支持工作都占时间,我应该怎样把这些因素纳入计算?
先算可用于计划的净工时,不要把合同工时直接视为项目产能。一个可复核的口径是:净工时 = 工作日 × 每日标准工时 × 人数 × 可计划比例。假设 8 人团队当月有 20 个工作日,每日 8 小时,可计划比例按 65% 估算,则净项目工时约为 8 × 20 × 8 × 65% = 832 小时;
剩余时间用于会议、协作、支持和日常事务。65%不是通用标准,应从过去 2 至 3 个月的工时或工作记录中校准。加班另列为风险缓冲或短期措施,不能并入常规产能,否则计划看似平衡,实际会依赖持续超负荷。
3. 管理层如何判断投入比例失衡,而不是只看员工利用率?
我看到某团队的利用率很高,但项目还是延期,另一团队利用率不高却经常被临时任务打断。我想知道哪些指标能说明资源配置出了问题,而不只是说明员工忙不忙。
利用率只能说明时间被占用的程度,不能单独证明资源用在了正确的工作上。建议同时观察计划与实际投入偏差、关键里程碑准时率、临时任务占比和跨项目切换次数。例如某团队连续两个月计划投入 70%,实际却达到 90%,而里程碑准时率从 85% 降到 60%,这更像是需求变更或任务过载,而不是产能不足的简单结论。
管理层应先查明偏差来源,再决定调整比例、缩减范围或补充能力;单纯追求高利用率,可能把等待、返工和风险都隐藏起来。
4. 人力资源计划落地后,多久复盘一次投入比例比较合适?
我不想让人力计划变成年度审批后就没人更新的表格,但也担心每周调整会让团队不断改优先级。对需求波动较大的项目,复盘频率和调整幅度应该怎么设?
可以采用“月度复核、里程碑触发调整”的节奏:月度检查需求、实际投入和产出偏差;当范围变更、关键岗位缺口或交付节点变化时,再触发专项调整。为了避免计划反复摇摆,可设置调整门槛,例如某项目连续两周实际投入比计划高出 15%,或关键节点预计延误超过一周,才进入管理层重新排序。
复盘时记录调整原因、受影响项目和负责人,下一轮再比较预测与实际。这个做法既保留响应速度,也能识别系统性误差;具体门槛应根据团队规模和交付周期校准,而不是照搬固定数字。
核心关键词
文章包含AI辅助创作:投入比例落地方案:管理层开展人力资源计划的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/586946
读者评论
我们以前也是按人数和工作日估容量,后来把客户支持、例会和休假单独扣除后,项目承诺才更接近实际。缓冲怎么定比较关键,最好能用几个月的实际数据校准。
按团队统计确实容易漏掉稀缺岗位的冲突。不过技能容量维护起来不轻,哪些岗位值得单独追踪,可能还得看它是否反复成为延期瓶颈。
支持工作单独分类很有用,但工时记录太细会增加一线负担。团队级按半天或人天估算,通常比要求个人精确填报更容易坚持。
