人力规划管理最常见的失灵,不是人数算少了,而是预算表显示“够用”,业务复盘却发现关键岗位空缺、团队负荷失衡,新增编制也没有对应的业务结果。《人力规划管理方法大全:管理层人力资源计划制度设计落地清单》的核心,不是再做一张年度招聘计划表,而是建立一套能把战略假设、工作量、能力缺口、预算约束和季度调整连起来的管理机制。本文将按管理层实际决策顺序,拆解规划制度、测算方法、评审流程、工具落地和不同经营情境下的取舍;
案例中的数字均为便于理解的情景模拟,不代表行业统计结论。
一、先讲结论:人力规划不是“要多少人”,而是“用什么能力完成什么目标”
1. 人数计划必须先回答业务问题
管理层讨论人力规划时,常从“明年能不能多批十个编制”开始。这个问题太靠后。真正值得先问的是:公司要达成哪些经营结果?这些结果依赖哪些工作?现有团队能承担多少?缺口必须通过新增人员解决,还是可以通过流程、自动化、外包、产品调整或优先级取舍解决?
我建议把人力规划的基本单位从“部门人数”改为“业务能力与工作量”。人数是规划结果,不是规划起点。两个部门都增加五个人,可能一个是在补关键交付能力,另一个却是在延续没有复核过的历史配置。
管理层要批准的不是一串招聘名额,而是一组带条件的资源承诺:对应哪个目标、由谁负责、需要什么能力、何时投入、预算是多少、结果如何验收、假设变化时如何撤回或转投。
2. 制度设计要把“年度预算”与“季度校准”连起来
年度规划适合确定方向、总量边界和预算基线,但无法准确预测未来十二个月的订单、产品节奏和组织变化。只做年度计划,容易让年初的假设在年中失效;只做临时审批,又会让招聘、薪酬和交付资源变成被动救火。
较稳妥的做法是:年度定边界,季度重估需求,月度管理关键岗位和高风险缺口。季度复核不等于每三个月推倒重来,而是检查关键假设是否仍成立,只调整发生变化的部分。
| 管理层需要确认的事项 | 规划输出 | 复核节奏 | 主要责任人 |
|---|---|---|---|
| 战略重点与经营目标 | 目标、优先级、关键假设 | 年度制定,季度校准 | 业务负责人、管理层 |
| 工作量与能力需求 | 岗位族、能力要求、需求区间 | 季度复核 | 业务负责人、HR |
| 编制与预算边界 | 岗位计划、成本预测、分批授权 | 月度监控、季度批准 | 财务、HR、授权管理层 |
| 执行与结果 | 到岗、产能、交付、成本及风险 | 月度跟踪 | 用人经理、HR、财务 |
3. 先区分“岗位空缺”与“能力缺口”
岗位空缺描述的是组织架构上的一个位置暂时没有人,能力缺口描述的是企业缺少完成某项工作的能力。两者并不总是一一对应。空缺岗位可能可以取消、合并或由内部调动覆盖;能力缺口也可能需要跨部门协作,而不是在某个部门增设岗位。
我会要求业务申请同时写清“工作结果”和“能力证据”。例如,不写“需要一名高级产品经理”,而写“未来两个季度要完成三个行业方案的需求验证与产品化;当前团队缺少独立组织客户验证、形成可复用需求决策的能力”。这让管理层可以比较招聘、内部培养和项目支援等不同方案。
图表中的工作量变化为情景模拟:它展示业务目标如何转化成工作量压力,而不是把增长目标直接等同于招聘人数。

二、背景与真实场景:为什么年初编制表经常在年中失真
1. 预算、招聘和业务节奏来自不同时间表
经营目标可能按季度调整,财务预算通常按年度锁定,招聘需要数周到数月才能完成,员工到岗后还需要熟悉业务。若管理机制没有把这些时间差纳入规划,管理层就会在项目已经承诺交付时才发现缺人,或者在业务收缩后仍继续按旧计划招聘。
特别是关键岗位,招聘时间不能只按简历筛选和面试周期计算。还要考虑市场供给、薪酬审批、候选人通知期、背调、入职和熟练周期。一个岗位在组织图上空着,并不代表它今天才开始形成风险;如果达到独立产出需要数月,风险可能早已存在。
2. 年度总量看起来合理,不代表结构合理
把所有部门的人员总数加起来,通常看不出岗位结构的问题。企业可能总人数没有超预算,却有关键技术能力不足、管理跨度过大、支持职能重复建设或新业务岗位迟迟招不到人的情况。总量控制是一道护栏,结构分析才是规划的主体。
因此,管理层至少应同时看四类视角:部门、岗位族、能力等级和业务目标。必要时增加地域、项目、产品线或客户群维度。每增加一个维度,数据维护成本都会上升;只保留能改变决策的维度,不要为了报表完整而让业务填表负担失控。
3. 规划失真往往来自假设没有被记录
业务部门提出新增岗位,背后常包含尚未说出口的假设:某客户会签约、某产品会按期上线、现有员工不能跨团队支持、自动化无法解决重复任务、招聘可以在某个日期前完成。如果这些假设不写下来,计划偏离时就很难判断是执行问题还是原始预测不成立。
我建议每项重要需求都保留“需求依据、假设、触发条件、替代方案”。这不是增加文书,而是为后续复盘留下判断依据。假设变了,需求可以重算;假设没变但交付未兑现,才需要检查执行责任和资源配置。
4. 适用于中大型组织的治理方式
组织超过百人、部门和项目并行增加后,口头沟通难以支撑统一口径。HR掌握人员与岗位信息,财务掌握成本口径,业务掌握工作量和交付风险,管理层掌握优先级。规划的难点不是缺少一个部门的数据,而是这些数据无法在同一决策周期内对齐。
此类组织可以将协作平台作为规划过程的记录与追踪载体。例如,使用 PingCode 管理规划相关任务、评审节点、风险和跨团队依赖;但平台不能代替岗位标准、预算规则和管理授权。系统负责让过程可见,管理制度负责规定谁能决定什么。
三、常见误区:把表格做完整,仍然可能做错决策
1. 以去年人数为基数,按比例加人
“业务增长百分之二十,团队也增长百分之二十”看似简单,实际上默认人力投入与产出线性变化。实际工作量可能受自动化、产品复杂度、客户结构、流程成熟度和团队熟练度影响。新增客户数翻倍,不代表客服人数必须翻倍;交付项目减少,也不代表高级工程能力可以同步削减。
改进方式:先找出真正驱动工作量的变量。例如客服看工单量、复杂度和一次解决率;交付看项目数量、周期、实施难度和并行上限;销售看有效商机、客单价、销售周期和覆盖率。用驱动因素估算工作量,再推导能力需求。
2. 把“忙”当成新增编制的充分证据
员工长期加班确实值得重视,但它可能来自需求过载,也可能来自频繁返工、职责边界不清、审批过多、技能不匹配或优先级反复改变。只要没有区分原因,新增人员可能只是把低效流程放大。
改进方式:把超负荷证据拆成持续时间、工作量、等待时间、返工率和关键任务延误。再确认问题属于容量不足、能力不足还是流程阻塞。只有前两类中的一部分需要通过招聘解决。
3. 把冻结编制当成成本管理的完整方案
全面冻结可以快速降低招聘支出,却可能让关键岗位离职后无人补位,让高价值业务目标无人负责,最终以延期、质量下降或外包溢价的形式重新付出成本。冻结不是不能用,而是必须注明例外规则、复审条件和业务影响。
更成熟的方式是把岗位分为关键交付岗位、收入保障岗位、风险控制岗位、一般支持岗位和可暂缓岗位,分别制定审批条件。紧缩时保留风险控制与关键产出能力,不意味着所有部门平均削减。
4. 只看招聘到岗,不看产能形成
新员工入职并不等于组织马上获得完整产能。不同岗位的独立工作周期差异很大。若计划只记录“计划人数”和“实际到岗人数”,就会高估新增人员对当季目标的贡献,也会忽视导师投入、培训成本和团队短期效率下降。
建议把岗位计划拆成批准、启动招聘、录用、到岗、完成培训、独立产出等节点。对需要较长熟练周期的岗位,预测产能时按阶段计入,而不是从入职日开始按满额计算。
5. 只让HR负责,业务和财务只在最后签字
HR可以设计流程、校验数据、提供分析,但不能替代业务负责人判断未来工作,也不能替代财务审核成本。若业务只提交人数、财务只审批金额,HR就会被夹在“需求合理性不清”和“成本无法解释”之间。
规划应当由业务提出结果与工作量,HR校准岗位与能力口径,财务核算全成本与预算承受力,管理层处理优先级冲突。审批不是让每个职能重复检查同一张表,而是让不同角色对自己有能力判断的部分负责。
6. 把招聘计划等同于人力规划
招聘只是补充能力的一种手段。岗位可以通过内部流动、培养、流程优化、技术工具、外部服务、合作伙伴或取消低价值工作来解决。若规划表只有招聘一列,组织很容易将所有问题都解释为“缺人”。
每项需求至少比较一种非招聘方案。比较不必做成大型商业论证,但要写清速度、成本、风险、可逆性和对核心能力的影响。
四、专业判断逻辑:从战略目标推导岗位与投入
1. 第一步:将战略目标翻译成可观察的工作结果
战略目标往往是“提升客户体验”“扩大市场覆盖”“加快产品创新”等方向性表达,不能直接用于编制测算。每项重点应转成可观察的结果,例如客户等待时间、交付周期、产品验证数量、合规事件率或重点客户覆盖率。
结果指标要能影响资源决策。若一个指标即使明显变化也不会改变用人安排,它不一定适合放入人力规划。指标太多会削弱重点;通常先选择少量能够明确对应工作量与能力的经营结果。
2. 第二步:确定需求驱动因素与工作量
把结果拆成工作活动,再识别工作量驱动因素。不同职能的驱动因素不同,不能用同一套“人均产出”计算所有岗位。对业务流程已经稳定的岗位,可用历史工作量作基准;对新业务,应采用区间估算并明确不确定性。
| 岗位或职能 | 可参考的工作量驱动因素 | 需要同时检查的质量变量 |
|---|---|---|
| 客户支持 | 工单量、接触渠道、问题复杂度、服务时段 | 一次解决率、客户满意度、升级率 |
| 实施交付 | 项目数、项目周期、客户复杂度、并行项目数 | 按期交付率、返工、验收质量 |
| 研发 | 需求规模、技术债务、系统复杂度、维护负担 | 缺陷率、交付周期、稳定性 |
| 销售 | 有效商机、销售周期、客户分层、区域覆盖 | 赢单率、预测准确率、回款质量 |
| 人力资源 | 员工规模、组织变化、招聘量、员工关系复杂度 | 服务时效、差错率、员工体验 |
工作量估算应区分“总工作量”和“可由内部团队承担的工作量”。例如,需求增长可以通过减少低优先级任务、提升自助服务比例或改造流程抵消一部分。不要先把所有需求累加,再把差额机械换算成人数。
3. 第三步:盘点可用产能,而非只点名册人数
名册人数只是起点。可用产能还要扣除休假、培训、管理职责、内部会议、项目切换、长期缺勤和已承诺的其他工作。对于关键岗位,还要识别实际可独立承担任务的人数,避免把名义在岗人数误认为完整能力。
不同职能可以使用不同口径,但必须稳定。例如,按月计算有效工作日、按历史工单统计处理能力,或按项目阶段估计可承接量。口径不必追求精确到小数点,重要的是计算假设能被业务负责人解释和复核。
4. 第四步:识别缺口属于数量、技能、时间还是配置问题
同样的交付风险,可能对应四种不同问题。数量问题是工作量持续高于团队容量;技能问题是团队人数足够但缺少关键专业能力;时间问题是能力最终能补齐但到岗或培养太晚;配置问题是人员存在却分散在错误的项目、地区或优先级上。
这一步决定解决方案。数量缺口可能需要招聘或外部服务;技能缺口可能适合培养或引入专家;时间缺口可以考虑短期借调和项目支援;配置问题则应先调整工作分配。若不做分类,招聘就会变成默认选项。
5. 第五步:用区间而不是单点表达不确定性

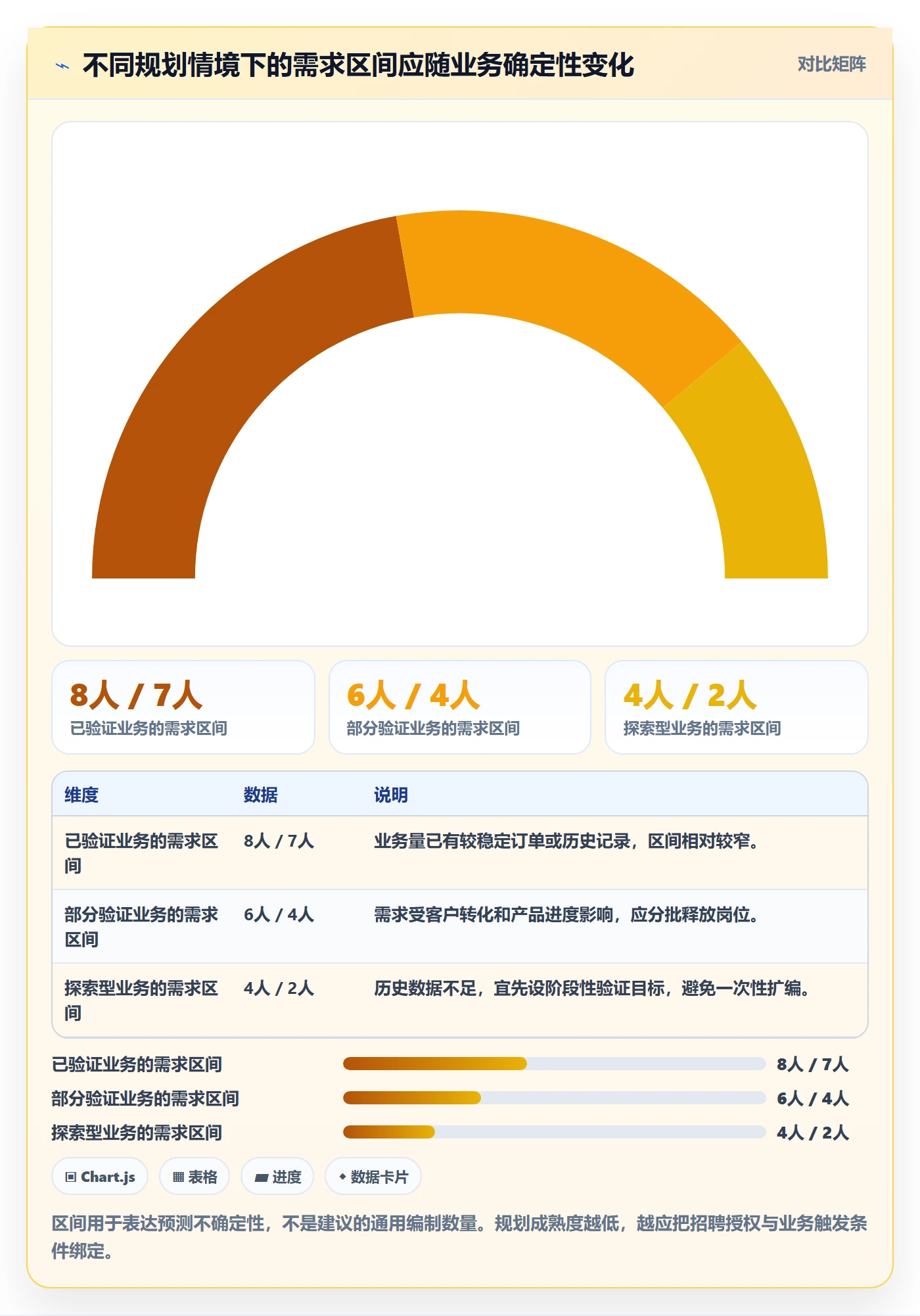

新产品、新地区和重大客户项目通常没有可靠历史基线。强行给出一个精确人数,只会制造虚假的确定感。建议至少设定基准、上行和下行三种情境,并说明情境切换的触发信号。
例如,基准情境按已签约收入和已验证需求配置;上行情境在商机转化或产品上线达到某阈值后释放岗位;下行情境在合同延迟、预算收紧或交付延期时暂停部分非关键招聘。每种情境都要写出对客户承诺和员工负荷的影响,不能只写财务数字。
6. 第六步:核算全成本与机会成本
招聘成本不止是工资。还包括奖金、福利、税费、设备、招聘服务、入职培训、管理跨度变化和团队协作成本。外部服务也不能只比较合同价格,还要计算质量控制、知识沉淀、供应商依赖和退出成本。
管理层还要问:把预算投在这个岗位上,会放弃什么?同一笔钱可能用于关键岗位、自动化建设、内部培养或延长现金跑道。人力规划的价值之一,就是让资源冲突公开,而不是让各部门分别提交看似合理的申请。
7. 第七步:设定明确的决策门槛
一项岗位需求应当通过几个基本检查:是否对应已确认的业务结果;是否有可核实的工作量或能力证据;是否评估过内部调配和流程方案;成本是否在授权范围内;招聘周期是否赶得上目标;结果是否可在约定周期复核。
门槛不是用来把申请挡在门外,而是帮助管理层比较不同申请。对不可替代的合规、信息安全或客户承诺岗位,可以设置快速通道,但仍须记录授权人、依据和事后复核日期。
下面的区间为规划方法示意。实际组织应使用自身工作量与产能数据,不能直接照搬数值作为绩效标准。

五、制度设计落地清单:让规则能执行、能追责、能复盘
1. 明确制度适用范围和基本原则
制度应说明适用于哪些员工类型、法人主体、地区和业务单位,哪些人员纳入编制与成本预测,临时项目人员、实习生、外包人员和顾问如何记录。口径含糊会造成部门之间互相比较,却使用不同统计边界。
建议把以下原则写入制度:以业务结果为依据;总量和结构同时管理;招聘不是唯一解法;关键风险允许例外但必须留痕;计划与实际偏差必须复盘;员工个人信息按最小必要原则使用。
2. 建立统一的人力规划数据口径
至少统一组织单元、岗位族、职级或能力层级、在岗状态、成本口径、需求状态和计划时间。职位名称可以因业务不同而变化,但同类岗位应有可映射的岗位族,便于横向分析。
还要明确“编制”到底代表岗位授权、预算额度、实际雇佣人数还是折算全职人数。临时人员、兼职和外包如何计入,应由制度规定,避免一个部门报人数、另一个部门报成本、财务再按第三种口径重算。
3. 划分决策权限,避免审批层级堆叠
授权表应明确谁提出、谁审核、谁批准、谁记录、谁复盘。不同规模和风险的需求可以采用不同层级。例如,已批准预算内的替补岗位由业务负责人和HR按规则处理;新增关键岗位由业务、财务和管理层联合评审;超预算或改变组织结构的事项进入更高层级。
审批层级越多不必然越稳健。若多个审批人都只是重复确认“是否同意”,决策时间会变长,却没有补充新的判断。每个审批环节都应有清晰的审查责任和处理时限。
4. 设置年度规划与滚动预测日历
规划日历要与经营预算、产品路线图、销售预测和绩效周期衔接。常见流程包括方向确认、需求收集、数据校验、业务评审、财务测算、管理层排序、预算确认、招聘启动和季度复盘。
不同环节的完成标准应明确。例如,业务需求不能只提交岗位名称,还应提交目标、工作量依据、现有能力、可替代方案和希望到岗时间。财务评审则应给出全年成本及分季度现金影响,不能只看基本薪酬。
5. 设计岗位申请模板,但控制填写负担
一份有用的申请表不需要几十个字段。核心字段应包括:申请单位、岗位族、需求类型、对应目标、预计工作量、缺口类型、现有产能、替代方案、成本估算、到岗时点、招聘优先级、业务风险、审批意见和复核时间。
有些字段适合系统自动带出,例如组织信息、预算归属和岗位历史数据;有些字段必须由业务负责人解释,例如需求假设和延后影响。避免把可以自动读取的信息反复要求员工填写,也不要为追求表格完整而收集与决策无关的个人数据。
6. 设定岗位优先级和岗位状态
岗位优先级不能只分“紧急”和“不紧急”。可以按经营影响、时间敏感性、稀缺程度、风险后果和可替代性评估。优先级的用途是帮助资源冲突时排序,不是给每个部门的申请贴上更强烈的标签。
岗位状态应覆盖规划、待审批、已批准、招聘中、已录用、已到岗、暂缓、取消和复核等阶段。取消和暂缓必须保留原因,防止一份已失效的旧计划长期出现在报表里。
7. 设定超编、紧急招聘和跨部门调动规则
超编不能只有“不得超编”一句原则,还要说明如何识别、谁有权批准、对预算和组织结构有何影响、多久完成复核。紧急招聘可以缩短审批路径,但应设置适用范围、授权上限和事后审计,避免紧急通道常态化。
跨部门调动应明确原团队交接、接收团队预算、员工意愿、绩效目标变化和过渡期安排。若调动只在名册上完成,工作责任却没有迁移,企业会出现“人已经调走,原团队仍承担全部工作”的隐性过载。
8. 建立招聘时间与产能爬坡的假设库
不要把所有岗位都假设为同样的招聘周期和熟练周期。可以按岗位族记录过去的招聘周期、录用转化、入职稳定性和独立产出时间,并标注样本规模和观察区间。数据不足时写明“待验证”,而不是用一个未经校验的平均数装作精确预测。
假设库需要定期更新。若某岗位招聘周期连续偏离计划,应检查薪酬竞争力、候选人来源、面试效率、业务决策速度和岗位要求是否过窄,而不是简单把招聘周期归责给招聘团队。
9. 设定计划偏差与复盘机制
复盘不仅看计划人数与实际人数的差异,还要问偏差从哪里来:业务需求改变、预算变化、招聘困难、内部调动、岗位设计不清、候选人拒绝、入职流失,还是计划本身错误。不同原因对应不同改进动作。
可以将复盘重点放在高影响岗位、重大超预算和持续空缺上,不必对所有岗位做同等深度的分析。若每次复盘都只追问“为什么没招到”,组织就会忽略需求假设、决策等待和业务优先级改变等更上游因素。
10. 用工具支撑协作,但先定义数据和责任
中大型组织可以使用协作与项目管理平台记录规划任务、评审意见、风险、依赖关系和时间节点。例如,PingCode可用于串联规划准备、跨部门评审、行动项跟踪与版本留痕,帮助参与者看到谁负责、卡点在哪里、假设何时变化。
但平台不能自行判断哪个岗位最重要,也不能因为有工作流就自动获得组织治理能力。实施前应先确认岗位和组织数据来源、预算口径、访问权限、审批授权和数据保留规则。若现有流程尚未统一,先把制度跑通,再配置自动化,通常比先做复杂系统更有效。
11. 保护员工数据,管理权限和使用边界
人力规划涉及薪酬、绩效、组织调整和个人信息。应按职责分级访问:业务负责人看其管理范围内的需求与配置,财务看成本所需信息,HR维护组织口径,管理层获得决策所需汇总。不是所有参与规划的人都需要看到个人薪酬明细。
系统上线时要设置访问审计、权限回收、数据导出控制和保存周期。管理层报表尽可能使用汇总数据,个人层面的信息只在具体决策有必要时开放。数据可见性增加,不等于任何人都应看到所有数据。
12. 可直接采用的落地检查清单
- 是否已由管理层确认年度经营重点、优先级和关键假设?
- 是否定义了编制、在岗人数、全职折算和外包人员的统计口径?
- 各部门是否按岗位族和能力而非只按职位名称提交需求?
- 每项新增需求是否关联明确的业务结果与工作量依据?
- 是否评估了内部调动、培养、流程优化、技术工具和外部服务?
- 成本测算是否覆盖工资、奖金、福利、招聘、设备和培训等支出?
- 是否考虑招聘周期、到岗时间和独立产出周期?
- 是否为高不确定业务设置情境、触发条件和分阶段授权?
- 是否明确提出、审核、批准、执行和复盘的责任人?
- 是否规定超编、紧急招聘、岗位暂缓和取消的处理方式?
- 是否有月度监控、季度校准和重大偏差复盘机制?
- 是否设置数据访问、隐私保护和审计要求?
制度设计的难点通常不是把清单全部写出来,而是确保每一项都能对应一个责任人和实际决策动作。清单中若某项长期没人负责,就应删减、改造或纳入明确的治理流程。
六、具体案例与数据观察:一项新增需求如何从“要人”变成可评审方案
1. 情景设定:增长目标合理,招聘请求仍需拆解
以下是一个情景模拟:一家有数百名员工的企业,计划在两个季度内扩大重点客户交付能力。业务团队申请新增十名交付人员,理由是项目增加、当前团队加班较多。管理层没有直接按比例批准,而是要求先拆解项目结构、可用产能和交付风险。
业务梳理后发现,未来两个季度预计新增十八个项目,其中六个项目复杂度较高;现有团队有二十四人,但其中四人承担大量内部协调和质量管理工作,另有三人经验尚未达到独立负责复杂项目的水平。团队可用能力低于名册人数显示的水平。
2. 从工作量估算到方案比较

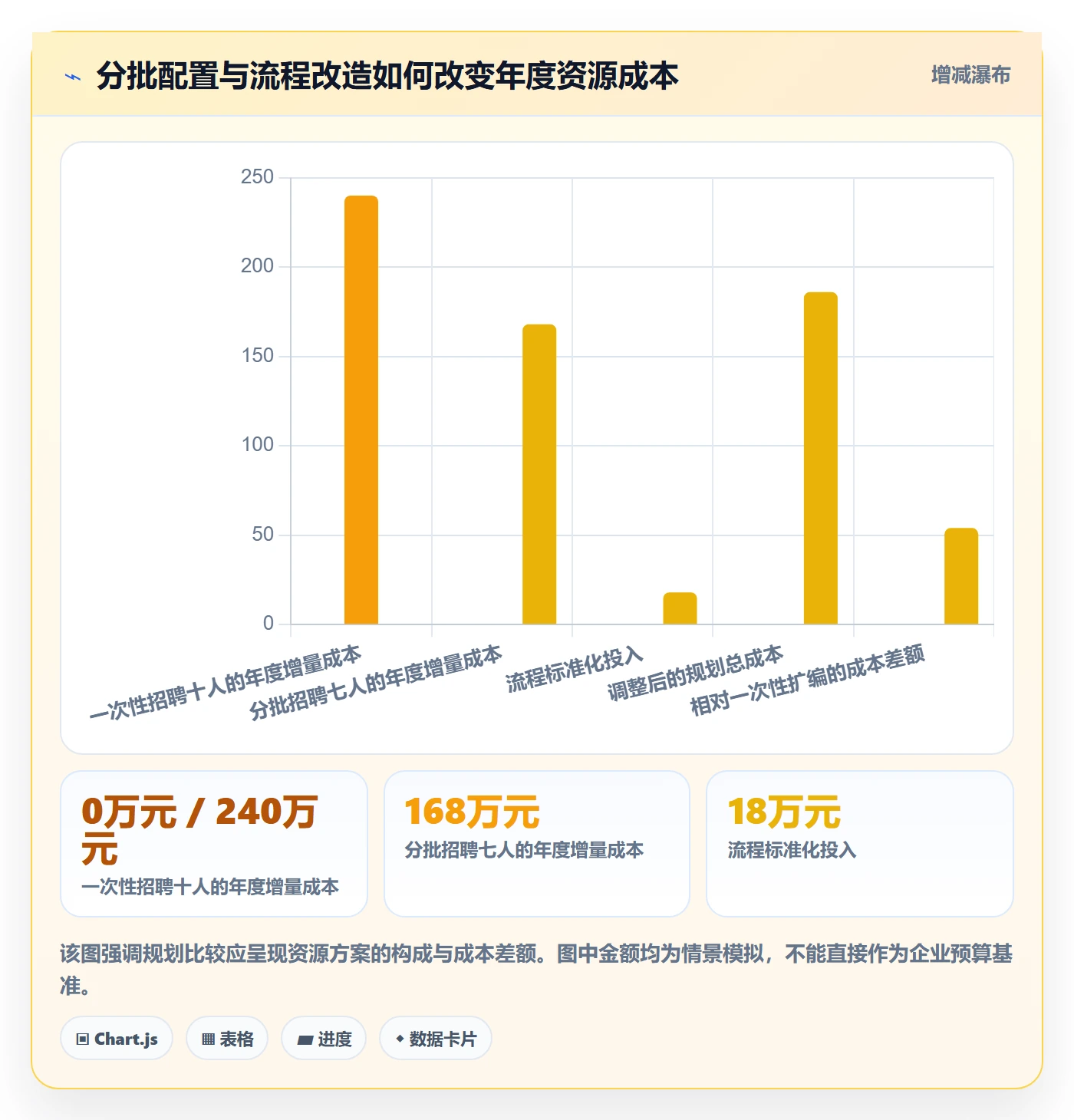

进一步分析发现,部分项目的实施流程高度重复,资料收集和配置校验可以标准化;另有两个重点客户需要资深人员负责方案治理。于是问题不再是“是否批十个人”,而是怎样同时降低交付风险、补齐复杂项目能力,并避免把重复劳动全都转化为长期编制。
| 方案 | 短期安排 | 资源成本示意 | 主要优势 | 主要风险 |
|---|---|---|---|---|
| 一次性招聘十人 | 同时启动全部招聘 | 全年新增成本约 240 万元 | 名义容量增加快,组织配置直观 | 招聘周期与项目高峰可能错位,熟练期内产能不足 |
| 分批招聘并做流程标准化 | 先招四名关键岗位,达到触发条件后再招三名 | 全年新增成本约 168 万元 | 先补高风险能力,保留扩展空间 | 要求业务及时提供项目预测并持续复核 |
| 全部依靠外部支持 | 高峰期采购项目服务 | 全年采购预算约 190 万元 | 短期弹性较高,减少固定人员承诺 | 知识沉淀、质量一致性和供应商依赖需管理 |
这些金额是用来展示比较方法的情景模拟,不是市场报价。真正评审时,应替换成薪酬预算、外部采购报价、招聘周期、入职爬坡成本和实际项目合同条件。表格也不能只比金额:若交付质量风险会影响客户续约,短期成本最低未必是总体成本最低。
3. 管理层如何制定分批授权
管理层最终可以授权先招聘四个岗位,其中两个资深交付岗位直接对应已确认的复杂项目,两个标准化交付岗位用于覆盖现有负荷;同时指定流程负责人,在一个季度内完成模板和配置校验标准化。后续三名岗位不预先自动放行,而与已签约项目数量、团队利用率和交付质量阈值绑定。
如果新增项目达到计划条件,且团队利用率持续处于预设高位,第二批岗位启动;如果商机转化不足,或标准化后单位项目投入明显下降,则重新估算而不是继续执行旧计划。这样做的价值不是让审批更复杂,而是把不确定性变成可管理的条件。
4. 数据观察:看需求、产能、质量和成本四条线
该情景下应至少跟踪项目预测与实际签约的偏差、复杂项目占比、每个项目的投入工时、按期交付率、返工率和新增人员爬坡时间。只有人数数据,没有交付与质量指标,管理层无法判断新增资源是否真正解决问题。
还要避免将“人均项目数”作为单一效率指标。若复杂项目占比上升,人均项目数下降并不一定意味着效率变差;如果团队通过减少返工提高客户验收质量,部分投入增加也可能是合理的。指标必须结合项目复杂度和结果解读。

七、不同经营情况下的行动建议:计划应随约束变化
1. 高增长且需求已有验证
若订单、客户需求或产品使用数据已有较强证据,且关键工作量持续超过现有产能,可以提高招聘优先级。此时不要只扩大人数,还要检查管理跨度、岗位层级、培训能力和交付流程是否支持扩张。招聘速度过快而管理和培训容量不足,可能使名册增长、有效产出却滞后。
行动上可先批准关键岗位及核心团队,再根据订单兑现、交付质量和新员工爬坡情况释放后续名额。业务负责人应承担需求预测责任,HR负责招聘供给与能力口径,财务滚动预测成本。
2. 业务需求波动大、预测不确定
对于项目制业务、早期产品或依赖大客户订单的团队,优先考虑可逆的资源配置:分批招聘、内部借调、短期外部支持、共享专家或先行试点。把不可撤销的长期成本与可调整的弹性资源分开看。
每个情境都应设置启动和暂停条件。例如,达到某一已签约工作量才启动招聘;若关键业务假设在规定时间内没有兑现,则暂缓未启动岗位。不要把“市场不确定”当成无限期保留所有申请的理由。
3. 现金流紧张或需要控制成本
先划分业务连续性、合规安全、已承诺客户交付和战略投入,再讨论哪些工作可以减量、延后、合并或停止。平均削减每个部门一点,容易让核心能力也被削弱,却未必能消除重复投入。
成本控制不仅看招聘冻结,还要检查低价值工作、层层审批、重复报表、过度定制和长期空置岗位。若计划保留某个关键岗位,应写明其对应的风险或结果;若岗位无法说明价值,就应该重新评估,而不是因为“过去一直有”而延续。
4. 组织快速扩张、岗位重复与职责重叠
扩张后出现重复职能,通常不是简单的“人员太多”,还可能是历史组织结构没有随着产品、客户和地区变化而调整。应先盘点职责、决策权、服务对象和交付边界,再决定合并、集中化、岗位重设或人员转岗。
重组与编制削减要区分开。组织设计关注工作由谁负责、如何协同、决策在哪里发生;人数变化是调整后的结果。若先定削减比例再倒推职责,可能出现工作仍然存在、责任却无人承担的情况。
5. 技能缺口突出,但招聘供给有限
若稀缺岗位招聘时间过长,不要无限等待理想候选人。可以把完整岗位拆成可教和不可替代的能力,评估培养现有人才、临时引入专家、合作交付或简化产品范围的可能性。
培养方案需要真实的岗位任务、导师投入、阶段性能力检查和接任安排。把“参加培训”当成能力补齐并不可靠;应以能否独立完成工作、质量是否达标、是否能在预期时间内承担责任作为验证依据。
6. 关键岗位长期空缺
先判断空缺造成的具体后果:关键决策无人承担、交付流程中断、客户风险增加,还是工作可以暂时分配给其他人。若属于高风险岗位,可以采用临时授权、专家支持或内部代理,同时明确权限、期限和复核点。
若同类岗位持续招不到,应检查岗位要求是否把多个职位合并成不现实的“全能型人才”,薪酬区间是否偏离市场,决策流程是否拖延,以及招聘反馈是否及时。不能只要求招聘团队“加快速度”,而不检查需求设计和组织决策。
八、不同方案的取舍:没有万能配置,只有明确代价
1. 招聘与内部培养
招聘适合需要尽快补齐稀缺能力、培养周期过长或已有交付承诺迫近的情况。它的代价包括招聘周期、人才市场竞争、新员工磨合和长期固定成本。
内部培养适合能力可以通过真实任务逐步建立、组织愿意投入导师与时间的情况。它的代价是短期产能可能下降,也需要安排学习期间的工作交接。对核心能力而言,培养不只是省钱手段,也有助于形成组织知识;但不能假装培养能立刻填补所有紧急缺口。
2. 固定岗位与外部服务
固定岗位适合长期、连续、需要深度理解组织情境或涉及核心知识的工作。它有利于形成稳定能力,但会带来持续成本,并可能形成业务收缩时的调整负担。
外部服务适合短期高峰、边界明确、标准成熟或不需要长期保留的任务。采购前应确认质量验收、知识归属、数据安全、替换成本和服务中断预案。若供应商实际掌握核心流程却没有知识转移机制,名义上节省编制,实质上可能增加依赖。
3. 集中共享与业务嵌入
集中共享适合标准化程度高、需求波动可以统筹、规模效应明显的服务。它能减少重复建设,但也可能远离一线业务,增加排队和沟通成本。
业务嵌入适合需要快速判断、紧密协作和深度场景理解的工作。它能提高响应速度,却可能导致岗位重复、标准不一和人员利用率低。很多组织采用混合方式:方法、标准和能力建设集中管理,日常交付与业务团队共同负责。
4. 精确预测与滚动调整
精确年度计划有利于预算管理和长期招聘,但容易对未经验证的假设过度承诺。滚动调整更适应变化,却增加管理频率,也可能让员工感觉方向反复。
取舍的关键在于哪些资源可以灵活调整,哪些需要稳定承诺。可以锁定岗位族和年度成本上限,同时保留项目级释放条件;也可以对关键岗位做较长期规划,对高不确定工作采用季度授权。不是所有岗位都要使用同一种规划期限。
| 选择维度 | 偏固定配置更合适 | 偏灵活配置更合适 | 评估重点 |
|---|---|---|---|
| 需求稳定性 | 工作量持续、长期可预测 | 受项目、季节或订单影响明显 | 需求波动范围及预测准确度 |
| 能力重要性 | 涉及核心知识、长期竞争力或关键责任 | 边界明确、标准成熟、可外部采购 | 知识沉淀与供应商依赖风险 |
| 响应速度 | 需要持续协同和快速决策 | 短期产能高峰且服务可标准化 | 招聘或采购所需时间 |
| 成本承受力 | 长期投入可由稳定业务支撑 | 固定成本约束强、需求不确定 | 全周期成本与退出成本 |
九、衡量规划质量:看决策是否更好,而不是看表格是否更满
1. 结果指标与过程指标要配套
结果指标可以包括关键岗位覆盖、人员成本偏差、岗位到岗后产能形成、交付结果和关键业务风险。过程指标可以包括需求数据完整率、评审周期、预测偏差、招聘周期和审批等待时间。
不要把所有指标都绑定到单一部门绩效。招聘周期受市场供给、薪酬、面试响应和岗位要求共同影响;编制偏差也可能来自业务变化。指标适合用来发现系统问题,不适合不分原因地寻找单一责任人。
2. 规划准确性要按业务类型分层评估
成熟业务和探索型业务的预测准确度不应使用同一标准。成熟业务有历史工作量和客户规律,可以要求更稳定的预测;新业务在验证阶段则应关注情境切换是否及时、资源是否分批投入、失败时是否止损。
因此,复盘不只问“预测有没有猜中”,还要问“当证据变化时,组织是否及时调整”。对于高不确定事项,能够通过阶段门槛避免错误投入,本身就是规划质量。
3. 检查资源投入是否转化为能力
新增人员到岗后,至少追踪三个层次:人员是否完成岗位交接与培训;是否达到独立产出标准;团队或客户结果是否改善。若只追踪到岗率,组织可能误以为招聘完成就等于问题解决。
若人数增加后积压、返工或客户等待没有改善,应回到问题诊断:岗位是否招错、流程是否限制产出、管理者是否没有分配有效工作、需求是否被高估。新增人数是投入,不是成效。
4. 建立季度人力规划复盘模板
- 哪些关键业务假设与上季度相比发生变化?
- 需求工作量、现有产能和积压分别如何变化?
- 已批准岗位中,哪些已启动、到岗或达到独立产出?
- 招聘延误、岗位取消和超预算分别由什么原因造成?
- 哪些能力缺口可以通过流程、调配或培养解决?
- 哪些风险需要管理层重新排序或调整预算?
- 下一季度有哪些岗位需要释放、暂缓、取消或重新定义?
复盘会议应集中讨论变化和冲突,不要把所有计划逐行朗读。对没有变化、风险低且已按授权执行的事项,可由系统或简报呈现;会议时间留给跨部门资源争议、关键岗位风险和业务假设变化。
十、下一步怎么做:从一张表开始,逐步形成管理机制
1. 先选一个业务单元做小范围试行
不要一开始要求全公司使用复杂的岗位模型。选择业务目标清楚、数据相对可得、又存在真实资源取舍的团队,试行一个规划周期。试点的重点不是证明某个模型绝对准确,而是找出哪些字段能改变决策,哪些流程只是增加负担。
2. 建立最小可用数据集
第一轮只需要组织单元、岗位族、当前在岗与可用产能、业务目标、工作量驱动因素、需求类型、成本和岗位状态。先保证这些信息可解释、能更新,再逐步增加技能标签、地区、项目和招聘供给等维度。
3. 先跑通决策闭环,再配置自动化
完整闭环应包括:业务提出问题、HR校准岗位与能力、财务核算成本、管理层决定优先级、责任人执行、结果按期复核。流程跑通后,再通过系统减少重复录入、跟踪审批、记录假设变化和生成汇总视图。
4. 用两次复盘校准规则
第一次复盘检查数据口径和审批时效,第二次复盘检查业务结果与资源投入是否对应。若管理层发现表格里有很多数据,却无法解释为什么批准或暂缓某个岗位,就说明模型还没有真正服务决策。
我对人力规划的最终判断是:成熟的规划制度,不会让预测看起来毫无误差,而会让误差更早暴露、资源更有条件地投入、错误方案更容易撤回。下一步可以先挑选一个关键业务单元,列出未来两个季度的目标、工作量驱动因素、现有能力和三个最大风险,再用本文的检查清单评审新增需求。把这轮讨论记录下来,便是制度从纸面走向管理实践的起点。
常见问题解答(FAQ)
1. 管理层人力规划应该从年度编制表开始,还是从业务目标开始?
我在做年度预算时,常见到各部门先报一份“想要的人数”,最后再由管理层统一砍编制。我不确定这种做法到底哪里出了问题:如果业务目标年中会变,怎样才能让人力计划既能支持增长,又不沦为一张静态审批表?
建议从业务目标和关键工作量开始,而不是先汇总各部门想增加的人数。先把年度目标拆到产品、客户、交付或运营活动,再判断哪些工作需要新增人员、哪些可以通过流程调整或技能补齐解决。比如销售目标增长20%,不能直接推导出销售团队也增长20%;还要看客户数量、销售周期、现有人均产出和新人达到稳定产出的时间。
可以用“业务量 ÷ 单人有效产能”估算基础需求,再加入合理的休假、培训、离职和爬坡因素。举例来说,若预计需要处理1200个标准工单,每人每年可稳定处理300个,理论需求是4个全职当量;若新员工首年平均只有稳定产能的70%,招聘人数就不能简单按4人计算。
这个估算应标明数据来源和假设,季度复核假设是否仍成立。年度编制是预算边界,季度滚动预测才是管理工具。
2. 怎么判断一个部门申请的新增岗位是真需求,而不是单纯想扩编?
我负责预算审核时,经常收到“业务变多了、团队忙不过来”的增员申请,但申请里很少有可以核对的数据。我想知道,管理层如何区分暂时性忙碌、流程低效和确实需要长期增加岗位?
审核时不要只问“为什么要人”,而要让申请人说明工作量、服务水平和替代方案。至少核对四项:工作量趋势、现有人员的有效产能、积压或响应时间变化、岗位不补充会带来的可量化影响。若连续多个周期工单量上升,同时积压持续增加、加班成为常态且流程改进无法消除瓶颈,长期增员的依据会更充分;
若高峰只出现在单个项目节点,则应优先评估临时支援、外包或调整排期。可设置一个简洁的申请门槛,例如提供近3至6个月的工作量、积压量和加班趋势,并列出至少一种非增员方案及其成本。
门槛不是机械地要求所有部门达到同一个利用率,而是要求证据与岗位性质匹配:客服看响应和积压,研发看交付承诺与技能瓶颈,财务看结账周期和差错风险。没有业务后果说明的申请,通常不应直接转成长期编制。
3. 人力计划怎么和预算、招聘周期及员工到岗时间对齐?
我遇到过预算已经批准、招聘也启动了,但岗位几个月都招不到人的情况;也遇到过人到岗后,业务需求已经改变。想请教怎样把计划做得更接近真实到岗,而不是只统计批准了多少个名额?
把“批准编制、招聘启动、候选人接受录用、实际到岗、达到独立胜任”分成不同状态管理。只看批准人数会高估短期供给,因为招聘周期和入职后的爬坡期都要占用时间。每个关键岗位可以记录预计招聘周期、到岗概率、招聘负责人和业务最晚需要日期,并用历史招聘数据修正估算,而不是所有岗位统一假设一个周期。
例如,某岗位预计需要10周招聘、入职后8周才能独立承担工作,那么业务提出“下个月缺人”时,即使现在启动招聘,也无法及时解决当前缺口,应同时讨论内部调配、工作范围调整或短期外部支持。月度看招聘漏斗,季度复核需求和预算;若岗位连续两个周期没有进展,就重新判断岗位要求、薪酬区间和需求优先级。
预算批准代表可以花钱,不代表人才一定能按期到位。
4. 人力规划制度落地后,管理层应该看哪些指标,才不会变成填表考核?
我担心制度上线后,各部门只是在截止日前补齐表格,管理层看完人数和招聘完成率就结束了。我想知道哪些指标能真正暴露计划偏差,又该怎样避免部门为了指标好看而少报需求或延迟招聘?
指标应围绕“需求是否合理、供给是否及时、业务影响是否可控”设置,而不是只考核招聘数量。可以组合查看关键岗位到岗偏差、岗位空缺时长、需求预测误差、人员成本偏差,以及缺员对交付或服务的影响。预测误差可按部门对比计划人数与实际需求,但要同时记录业务变化;市场突变导致的偏差,不应与无依据的反复改数一概而论。
建议采用月度异常复盘、季度滚动调整:月度只追踪关键岗位、超预算申请和严重缺员,季度再讨论岗位结构、技能缺口和总成本。每个偏差都记录原因、影响、责任人和下一步动作,而不是只记一个百分比。为减少少报需求或拖延招聘的动机,不要把预测准确率直接变成单一奖惩指标;同时看服务结果、预算纪律和调整质量。
指标的价值在于让管理层更早发现风险并作出取舍,而不是证明表格按时提交。
核心关键词
文章包含AI辅助创作:人力规划管理方法大全:管理层人力资源计划制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/586826
读者评论
我们之前也把编制和招聘到岗数放在一张表里,后来发现新人入职后要带教一段时间,当季产能并没有明显增加。把独立产出节点纳入计划,确实更接近实际。
季度校准的思路可行,但业务、财务和人力部门如果没有统一的工作量口径,复核时还是容易各说各话。文中提到只保留能影响决策的维度,这点对减少填表负担很重要。
我比较认同先判断缺口类型再决定是否招聘。不过新业务缺少历史数据时,工作量区间由谁来定、偏差达到什么程度才触发调整,实际执行中还需要更明确的规则。
