人员投入流程与规范:管理层人力资源计划流程优化关键指标

人员投入计划最常见的失真,不是“算错了几个人”,而是把项目需求、岗位能力、可用工时和管理优先级混成一张表:项目负责人报出需要 12 人,部门经理看到 12 个名字,管理层却仍不知道这 12 人能否在同一时间交付关键任务。人员投入流程与规范的优化,重点不是把审批做得更快,而是让每一次投入都能追溯到业务目标、能力缺口、时间窗口和结果责任。

我判断一套人力资源计划是否有效,通常先看三个问题:需求是否有明确来源,供给是否扣除了真实占用,变更是否能在影响发生前被发现。本文围绕这三个问题拆解管理层计划流程、指标口径、审批机制和工具实践,并用一组明确标注为情景模拟的数据,说明如何从“填人头”转向“管理产能与交付风险”。

一、先讲结论:人员投入流程要管的是产能、能力与时点

1. 计划表不是人员名单,而是业务承诺的量化表达

我不建议把人员投入计划理解为“谁去哪个项目”的静态名单。名单只能回答人在哪里,无法回答项目为什么需要这些人、需要多久、是否具备所需能力,以及出现延期时谁承担重新排序的责任。

更可执行的计划应当形成一条可审计的链路:业务目标拆成可交付结果,交付结果拆成工作包,工作包对应岗位能力和投入窗口,再由管理层确认优先级、预算和资源冲突。每一项投入都能向前追溯到需求,向后关联到交付结果。

核心判断:管理层需要优化的不是“人员利用率越高越好”,而是“关键工作获得合适能力的概率”。把所有人排满,表面上利用率漂亮,实际上会挤掉突发修复、技术评审、知识传递和必要缓冲,最终让计划在变更面前失去弹性。

2. 优化流程先统一四个口径

不同部门使用“投入”一词时,常常说的不是同一件事。有人按人数统计,有人按工时统计,有人报工作量,有人报预算成本。口径不统一,管理层看到的不是资源全貌,而是几套无法比较的局部账本。

  • 投入单位:建议以人天或人周记录工作量,同时保留人数用于说明团队规模。一个人投入 20% 与五个人各投入 20%,对协作复杂度的影响不同,不能只看总比例。
  • 可用产能:从合同工时或标准工时中扣除休假、法定假期、培训、例会、支持值班等已知占用,不把理论工时当作可交付工时。
  • 能力标签:按岗位、技能等级、业务熟悉度和可承担责任范围描述供给,避免把“有空的人”直接等同于“能做的人”。
  • 时间口径:按周或双周管理短期排程,按月或季度管理中期能力供需;长期计划只表达趋势和边界,不假装能精准预测每个人的日程。

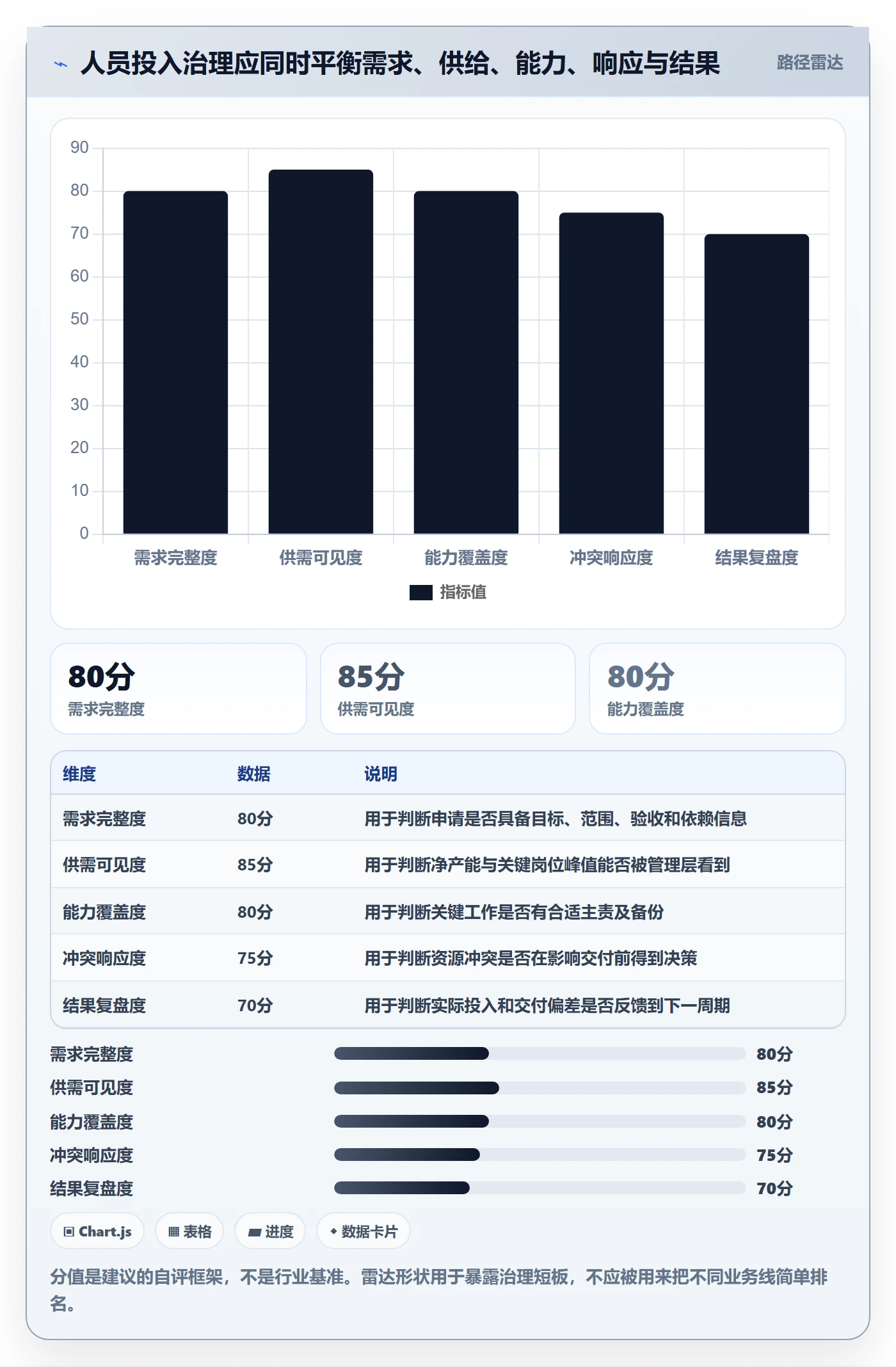

我通常把管理层阅读的核心信息压缩为四类:关键交付是否有负责人、关键能力是否存在缺口、投入峰值是否超过可用产能、变更是否触发了成本或日期风险。其余细节可以保留在团队层级,不必把高层会议变成逐人核对工时的现场。

管理问题 建议观察的指标 不能单独得出的结论
项目是否有足够人手 净可用产能、关键岗位覆盖率、峰值负荷率 人数多不代表能力匹配,也不代表交付风险低
计划是否可信 计划变更率、投入预测偏差、需求确认率 预测偏差低不代表业务目标有价值
资源是否被有效使用 有效交付占比、等待时间、返工占比 高利用率不一定意味着高产出
管理机制是否有效 审批周期、冲突解决时长、变更响应时长 审批快不等于决策正确

下面的流程图指标是用于管理层讨论的建议基准示例,不是行业统计,也不代表所有组织都应达到同一水平。它的用途是提醒团队:一个投入申请需要依次经过业务价值、工作量、能力匹配、供给校验和结果复盘,而不是只经过“项目负责人提报,主管点头”。

人员投入流程与规范:管理层人力资源计划流程优化关键指标

3. 三类结果比“填满率”更值得管理层追踪

第一类是供需平衡:计划需求与扣除既有义务后的净可用产能是否匹配。第二类是能力覆盖:关键任务是否有具备相应经验的人承担,而不只是岗位名称看起来相符。第三类是调整能力:发生优先级变化时,组织能否快速看见代价、重新分配并同步更新承诺。

把这三类问题分开后,管理层更容易知道该采取什么动作。供需不平衡,可能要减范围、延后日期或补充能力;能力缺口,可能要培养、借调或外部采购;调整能力不足,则往往是需求入口、数据更新或决策权限出了问题。

二、背景与真实场景:资源冲突通常不是“人不够”这么简单

1. 需求不断变动,但计划仍按静态名单维护

在产品研发、实施交付、运营改造和内部数字化项目中,业务需求经常在季度中途变化。计划表却可能只在季度初维护一次,之后靠负责人在群里协调。几周后,表格上仍显示某位工程师投入 60%,实际时间却已经被线上问题、临时评审和另一个高优先级任务切走。

这类偏差并不只是数据更新不及时。真正的问题是流程没有定义:什么变化需要重新估算,什么变化必须重新审批,什么变化只需团队内部调整,以及调整后由谁通知受影响的项目负责人。缺少这些边界时,组织会把“计划变更”变成一连串私下协商。

2. 一个负责人拥有多个“部分投入”,总量看似合理,执行却很困难

跨部门项目常把同一位专家安排给四个项目,每个项目占用 20% 到 30%。表格加总后没有超过 100%,但任务切换、会议协调、上下文恢复和紧急咨询的成本没有被计入。结果是每个项目都认为自己拿到了资源,专家本人却没有连续时间完成高复杂度工作。

因此,我会把投入比例和协作碎片度一起看。对于需要连续思考的架构设计、数据治理、复杂测试和客户问题排查,安排大量低比例投入通常会增加等待和交接。对流程明确、可异步处理的支持任务,拆分投入则可能可行。资源规划要考虑工作形态,而非只做加法。

3. 计划暴露问题的时间,决定了调整成本

若资源缺口在启动前两个月被发现,组织还可以缩小范围、调整里程碑或安排培训;若在上线前两周才发现,管理层通常只能加班、压缩测试或接受延期。两种情形的根因可能相同,差别在于流程有没有把信号提前暴露。

可以把人力计划看成一套早期预警机制:每个关键角色的供给缺口、关键人过度集中、依赖未确认、需求变更频繁,都是风险信号。管理层不必等到项目红灯才介入,而应设定触发条件,例如关键岗位无备份、连续数周负荷超过阈值、申请反复变更或外部依赖尚未承诺。

4. 规模越大,口头协调越容易变成隐性成本

对于 100 人以上、跨多个部门或多个交付团队的组织,资源关系往往不是单一项目经理能看全的。不同业务线对优先级的理解可能不同,部门负责人掌握人员能力信息,项目负责人掌握交付压力,财务和管理层则关注预算与战略回报。

以 PingCode 为例,若组织使用它来承载项目、需求、任务和迭代信息,价值不在于把人员投入表格搬进系统,而在于让投入需求与实际工作项、负责人、期限和状态建立关联。工具适合帮助团队统一事实来源;优先级如何取舍、是否承诺交付,仍然需要明确的管理规则与授权机制。

需要特别注意的是,系统记录的任务数量或估算工时不能直接被当作个人绩效结论。它们受任务拆分习惯、工作类型和记录完整度影响。工具首先是协作与计划基础设施,不是用单一数字给员工排名的依据。

人员投入流程与规范:管理层人力资源计划流程优化关键指标

三、常见误区:看似精细的数字,可能把错误放大

1. 把忙碌程度当成产出

利用率高,说明可计量时间被安排得满,不一定说明业务价值高。团队可能在重复沟通、返工、等待审批或修补历史问题。若管理层只奖励“排满”,负责人就有动力把不确定工作提前塞进计划,制造一种资源充分使用的外观。

我倾向于把利用率当作诊断信号,而不是绩效目标。利用率突然下降,可能意味着需求不足、依赖阻塞或估算口径变化;利用率持续接近满载,则要检查加班、缺陷、延期和关键人员离职风险。指标必须与结果和质量一起解释。

2. 把人数相加当成产能相加

一个团队有 10 人,不代表它拥有 10 个等价、可互换的单位。某项任务可能需要一名资深架构师、一名领域专家和测试能力,其他岗位暂时无法替代。能力结构不匹配时,继续增加一般性人力,可能只会增加沟通成本。

因此,资源计划至少要区分岗位类别、熟练度和关键能力。对于稀缺能力,还要标注单点依赖、备份安排和培养路径。若组织只有一个人能完成关键工作,排程上的“已分配”并不能消除风险。

3. 把计划精度误认为预测准确

把投入写到每个人每周的小时数,看起来很精确,但精确到小时并不等于预测可靠。需求范围、技术未知、客户反馈和突发故障都会改变实际工作量。若组织没有历史校准,细到小时的数字只是在表格中制造虚假的确定性。

计划应匹配决策期限。未来一至两周可以细化到任务与责任人;未来一至三个月适合以角色、能力和团队容量为主;更长期则应使用范围区间、关键假设与情景,而不是承诺具体个人的固定日程。

4. 把审批流程做得很长,以为风险就会下降

审批节点增加,可能让责任更清晰,也可能只是延长等待。若每个申请都需要多层签字,却没有明确的决策标准,管理者会把审批变成逐级转发,真正的资源冲突仍留给一线处理。

好的审批机制应按风险和影响分层。低风险的团队内部调整可授权给项目与部门负责人;跨部门冲突、预算增加、关键里程碑变化,才进入组合级评审。审批人需要看到可选方案及其代价,而不是只收到“申请增加两人”的结论。

5. 把系统数据当成天然真实

软件能帮助组织减少重复录入、留下变更记录、汇总投入与工作项,但不能自动保证数据正确。若团队没有共同定义“投入比例”“完成状态”“返工”或“已承诺”,系统会更快地汇总不一致的数据。

我会先检查数据生成过程:谁负责更新、多久更新一次、哪些字段是强制项、哪些变化会触发提醒、历史数据如何处理。只有规则先统一,工具才可能降低管理成本。否则,仪表盘只是把局部误差包装成整齐的图表。

6. 把所有岗位都用同一套估算方法

研发任务可以按工作项、复杂度或历史周期估算;招聘、客户成功、运营活动和管理工作则未必适合套用同一种尺度。管理会议、知识辅导、跨部门协调等工作经常不可见,却实实在在占用产能。

对差异很大的工作类型,组织可以使用不同估算单位,但应在组合层统一为可比较的容量表达,例如人天、岗位周或预算成本。统一的是决策接口,不一定是每个岗位的原始估算方法。

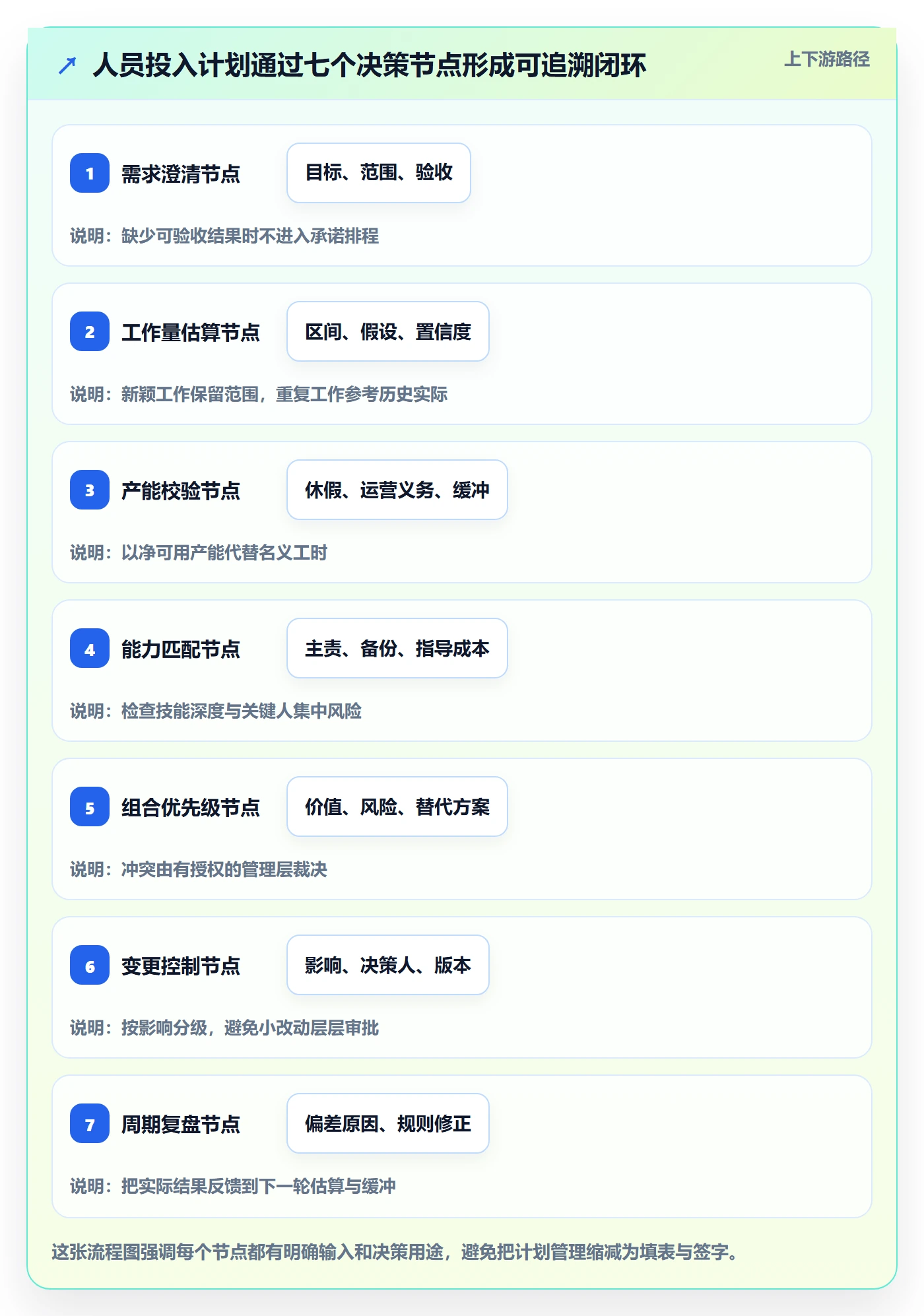

四、专业判断逻辑:从需求申请到资源复盘的闭环

1. 先定义需求,不能先填人

需求申请应说明要解决什么业务问题、形成什么可验收结果、最晚何时需要、如果不投入会发生什么。只写“需要两名开发人员”是不完整的,因为这既没有说明价值,也没有给管理层提供范围、期限和替代方案。

我建议把申请最低信息压缩为:目标与验收标准、范围边界、依赖条件、所需能力、预估工作量、需求窗口、业务负责人、优先级依据。若其中任一关键项缺失,申请可以进入澄清状态,但不应被当成已承诺计划。

(1)把“工作很多”改写成可验证结果

例如,“需要投入数据分析人员支持业务”不够具体。可以改写为“在本季度结束前完成三类客户流失原因分析,提交可复现的数据口径,并由业务负责人确认后用于下一季度留存方案”。后者能够关联技能、工作量和验收责任。

(2)区分必须投入与可选投入

必须投入通常与法规、安全、合同、关键上线或已承诺客户节点相关;可选投入可能是提升体验、扩大范围或提前开展探索。把二者分开,管理层才有机会在资源不足时保护不可妥协的事项,并调整可选范围。

2. 估算工作量,同时标出不确定性

估算不是承诺,除非组织把假设、范围和置信度一起记录。对于新技术、新市场、外部依赖较多的工作,建议用区间表示,例如 18 至 26 人天,并说明主要不确定项。对重复性较高的工作,则可结合历史实际周期进行校准。

工作量应拆分到足以发现能力和依赖问题的程度,但不必把长周期计划拆成大量虚假精确的小任务。拆分的目的不是控制每个人,而是让管理层看见关键路径、工作包之间的顺序和资源峰值。

3. 计算净可用产能,而不是直接套用名义工时

一个实用的基本口径是:净可用产能 = 计划期标准工时 − 已知休假 − 固定运营职责 − 已确认项目承诺 − 必要缓冲。这不是唯一算法,但它能迫使团队把隐藏占用显性化。

必要缓冲不应被视为浪费。客户支持、线上事故、需求澄清、评审和跨团队依赖会消耗真实时间。缓冲比例应根据历史波动、业务类型和工作可预测性调整;稳定的后台维护团队与高变动的客户交付团队,不宜机械使用同一比例。

工作类型 重点考虑的占用 适合的计划粒度 主要风险信号
稳定迭代开发 代码评审、测试、技术债、迭代支持 周或迭代 返工上升、未完成工作持续滚动
客户实施交付 客户等待、环境准备、现场支持、验收 里程碑与关键路径 依赖未确认、单一专家被多项目争用
运营与支持 值班、峰值时段、活动周期、突发请求 班次或周期容量 响应时间恶化、未结事项堆积
探索性工作 验证、试验、研究和阶段性复盘 阶段预算与退出条件 投入持续增加但假设没有更新

4. 匹配能力,识别关键人和单点依赖

能力匹配不能只看技能标签。至少要考虑实际经验、业务上下文、任务复杂度、可投入时段和责任边界。一个刚接触领域的人员可能具备技术技能,却需要资深同事投入辅导时间;如果计划只计算执行者的工时,指导成本就会被遗漏。

我建议对关键能力建立“主责,备份,培养中”的视图。主责负责交付,备份承担在岗覆盖或关键复核,培养中的人员获得明确的学习任务和指导时间。这一视图有助于管理层区分真正的产能缺口与暂时无法替代的能力缺口。

5. 进行组合层优先级评审,冲突必须有决策者

当多个项目争用同一资源时,不能要求部门经理独自承担所有取舍。管理层应有统一排序依据,例如战略相关性、客户承诺、风险紧迫度、预期收益、不可逆成本和替代方案。不同组织可以调整权重,但必须让参与者知道冲突如何裁决。

评审会不应只问“能不能加人”,而应同时比较多个选项:减少范围、错开启动、调整日期、临时借调、外部采购、降低非关键服务水平。每个选项都应说明收益、代价、风险和不可逆性。资源决策的质量,常常体现在有没有比较过替代路径。

6. 建立变更门槛,避免所有调整都走同一条路

不是每次任务细化都要重新审批。流程可以按影响分级:团队内小幅调整由负责人记录;改变关键岗位投入、跨部门占用或里程碑的变更由相关负责人共同确认;预算超限、战略优先级冲突或重要承诺变化则升级到管理层。

变更记录至少应保留原计划、变更原因、影响对象、决策人、调整日期和新的预测。这样既能看见计划为何变化,也能在复盘时判断偏差来自估算、执行、需求变动还是外部因素,而不是事后只追问“为什么没按原计划完成”。

7. 用复盘修正预测,而不是只解释偏差

计划周期结束后,比较计划投入与实际投入、计划日期与实际日期、预期范围与最终交付,并把差异拆成几个来源:需求变更、工作量估算误差、能力不匹配、等待依赖、运营突发、返工和数据漏记。

复盘的重点不是找一个人承担全部偏差,而是更新未来决策所需的知识。若同类任务连续多个周期低估,就调整估算模型;若等待依赖反复出现,就改变承诺机制;若计划工时经常被支持工作侵蚀,就把支持容量显性纳入供给。

人员投入流程与规范:管理层人力资源计划流程优化关键指标

五、具体案例与数据观察:用组合视角发现隐形超配

1. 情景设定:三条业务线共同争用关键能力

以下是一个情景模拟案例,用于解释计算方法,并非某家企业的真实经营数据。某中大型企业有 120 名员工,产品研发、客户实施和运营改造三条业务线同时推进季度计划,共有 24 人涉及跨项目协作,其中 6 名数据与架构类专家被多个项目同时申请。

初始计划表显示每个人的投入总比例都不超过 100%,管理层因此认为资源安排可行。但进一步核对后发现,表格没有扣除固定支持值班和评审义务;部分任务只写了人员比例,没有明确验收结果;同一位专家还被安排在多个项目的关键路径上。

团队将每周名义工时按 40 小时记录,并根据本组织假设扣除已知运营占用、休假与固定会议,再留下应对突发事项的缓冲。这里的比例仅为案例演示:若实际组织有不同工作制度,应使用自己的标准工时和历史数据重新计算。

2. 发现的问题:总量够用,不代表关键节点有供给

岗位能力 名义供给 计划需求 净供给估算 情景判断
数据工程 5 人 约 4.5 人 约 3.7 人 出现阶段性缺口,且高峰与验收周重叠
系统架构 3 人 约 3 人 约 2.2 人 总体人数看似相等,实际是高风险超配
质量保障 8 人 约 6 人 约 6.4 人 容量略有余量,但测试峰值需错开
客户实施 10 人 约 9 人 约 7.8 人 供给风险集中在客户现场与验收节点

这类分析会改变管理层讨论的方向。原问题是“还要不要多招人”,新问题则是“在哪个时间窗口、哪种能力、哪项交付上存在无法替代的缺口”。如果架构能力缺口集中在前期设计,临时扩招未必来得及;如果质量保障峰值发生在不同项目的同一周,调整里程碑可能比增加长期编制更有效。

3. 处理方案:先去掉低价值冲突,再补稀缺产能

管理层没有直接批准全面增员,而是将计划分成三类处理。第一,两个项目将非关键分析范围延后一个迭代,减少数据工程需求峰值。第二,架构评审改为共享的固定时段,并指定备份人员,避免三条业务线各自预留同一位专家的零散时间。第三,客户实施团队将验收支持错峰,先确认客户环境与数据准备条件。

完成调整后,团队再评估是否仍有不可通过范围、顺序和能力培养解决的缺口。只有对战略关键、需求持续且内部供给无法在合理周期内形成的能力,再进入外部招聘或采购讨论。这样的顺序能够降低“先招人、后发现工作并不稳定”的风险。

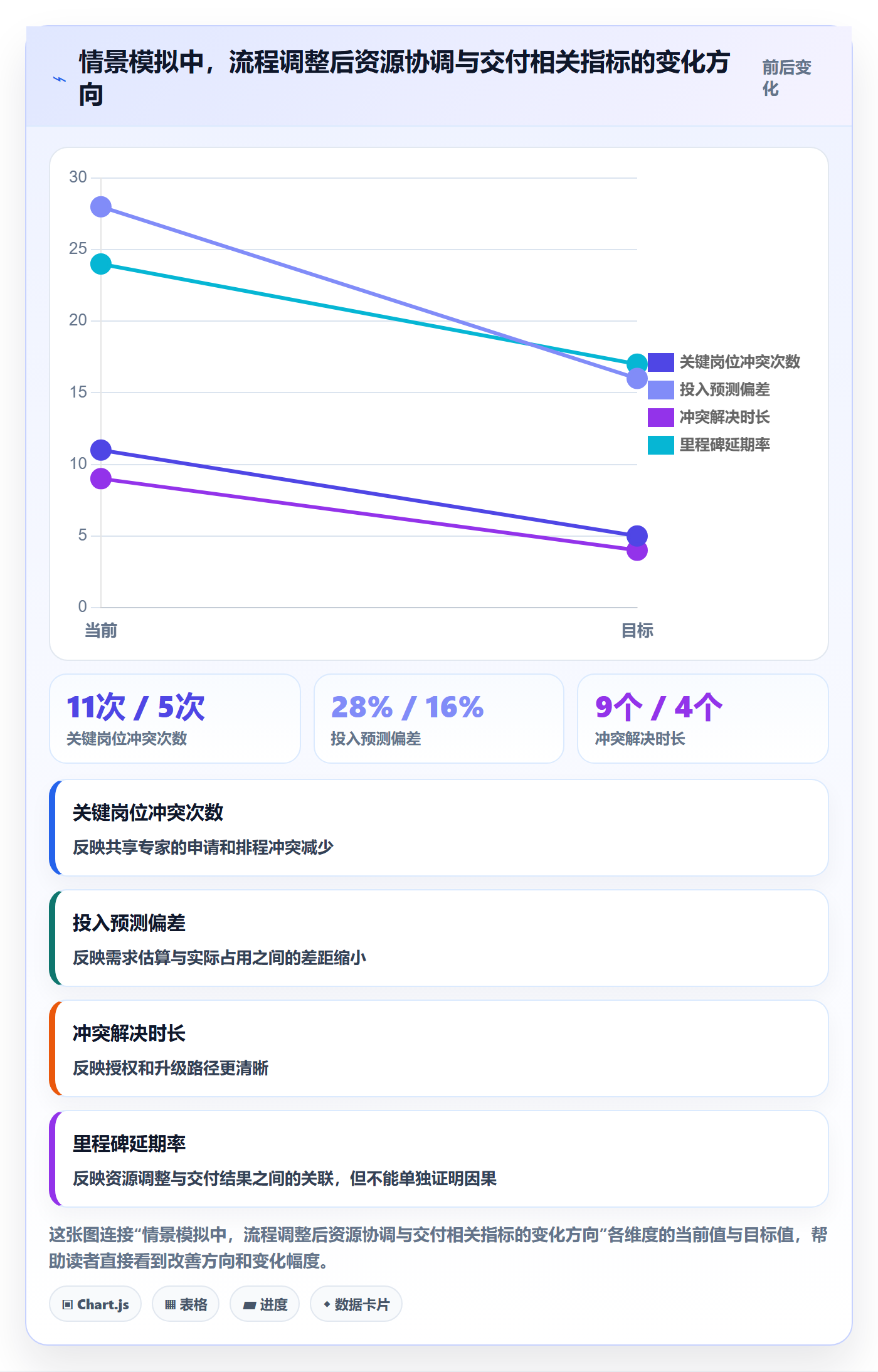

4. 示例指标:看过程指标,也看交付后果

在这个情景模拟中,管理层设定了六个观察周期,用来观察流程调整方向。由于样本规模有限,结果只用于说明指标之间的关系,不应当被理解为效果承诺。正式应用时,应记录组织的基线、统计口径和周期,并注明项目组合发生过的重大变化。

指标 调整前情景值 调整后情景值 解读重点
关键岗位冲突次数 每月 11 次 每月 5 次 检验共享资源是否被更早识别与协调
计划投入预测偏差 约 28% 约 16% 观察估算、缓冲与数据更新是否改善
跨部门冲突解决时长 中位数 9 个工作日 中位数 4 个工作日 观察决策权限是否清晰,而非单纯追求审批更快
关键里程碑延期率 约 24% 约 17% 检查资源调整是否转化为交付稳定性改善

这里最值得注意的不是预测偏差下降,而是预测准确度是否和交付结果共同改善。如果偏差变小,但里程碑延期率没有变化,可能是工作量估算更贴近了,却没有解决依赖、质量或决策延迟问题。指标需要成组解释,不能把单一数字的变化直接归因于流程优化。

人员投入流程与规范:管理层人力资源计划流程优化关键指标

5. 数据分析要防止三种归因错误

第一,把相关当成因果。流程上线后指标变好,可能同时发生了需求减少、项目范围收缩或业务环境改善。应记录同期变化,避免把全部收益归给工具或审批流程。

第二,把平均数掩盖的极端值忽略。平均负荷率 72% 看似健康,但少数关键人员可能长期超过组织设定的风险阈值。建议同时看平均值、分位数、峰值和关键岗位覆盖,不用一个总体数字替代岗位级诊断。

第三,把记录质量差误判为执行差。任务工时漏记、跨部门工作未关联、支持职责未建档,都会让实际投入看起来偏低。数据质量不足时,应先改善记录机制,暂缓用结果给个人或团队下结论。

六、关键指标体系:指标要能触发行动,而不只是汇报

1. 需求质量指标:减少未经确认的资源承诺

需求质量回答“投入申请是否足以进入排程”。可观察目标定义完整率、验收标准完整率、工作量估算覆盖率、申请变更率和依赖确认率。若需求完整率低,解决办法通常不是催团队更快填表,而是让业务负责人承担目标与验收定义责任。

这类指标应按业务线或项目组合观察,避免简单排名团队。处于探索阶段的工作,需求变化可能是正常学习过程;稳定交付项目中的反复变更,则可能反映需求治理或客户承诺边界不清。指标阈值要结合工作类型解释。

2. 供需指标:用净产能识别峰值与能力缺口

供需指标包括岗位需求覆盖率、净产能负荷率、关键能力缺口、峰值资源超配时长和单点依赖数量。核心不是追求所有岗位长期满载,而是识别哪些能力在什么时间段无法满足关键工作。

对于组织规模较小的团队,可以从关键岗位负荷和未来四到八周的冲突开始;对于多部门组合,则可以按岗位族、能力等级、地点或业务线聚合。聚合层级越高,越适合看趋势;个体层级数据应谨慎授权和使用。

3. 过程效率指标:检查决策是否及时、变更是否可控

审批周期、冲突解决时长、申请退回率、变更确认时长和计划更新滞后天数,可以帮助发现流程堵点。但缩短审批周期不能成为唯一目标。如果审批变快却减少了价值评估,组织只是把错误决策更快地执行。

我更关注“从风险出现到责任人作出有记录的决定”需要多久。对于跨部门冲突,决策可以是接受延期、缩小范围、调整优先级或增加供给;关键是不能让冲突长期悬而未决,同时让多个项目继续按原计划对外承诺。

4. 结果指标:连接资源决策与交付、质量和成本

结果指标可包括关键里程碑按期率、交付范围完成率、返工占比、缺陷逃逸、客户验收周期、加班时长和临时采购成本。不同业务的结果指标不同,但应至少包含交付、质量和成本中的两个方面。

若通过压缩测试提高按期率,质量可能在上线后以更高成本反噬;若通过持续加班维持交付,短期里程碑达成也可能伴随长期人员流失风险。管理层应避免用一种结果指标覆盖所有价值与代价。

5. 建议指标卡:定义、公式、责任人和动作缺一不可

指标名称 建议口径 主要责任人 触发后建议动作
净产能负荷率 已承诺投入 ÷ 扣除已知义务后的净可用产能 部门负责人和资源计划负责人 检查峰值、缓冲及跨项目占用,必要时调整范围或顺序
关键岗位覆盖率 已确认具备责任人或备份的关键工作项 ÷ 全部关键工作项 项目负责人和专业负责人 安排备份、辅导或重新评估交付依赖
计划投入预测偏差 实际投入与基线投入的差异 ÷ 基线投入 计划负责人 拆解需求变化、估算误差、运营占用和数据漏记
冲突解决时长 冲突登记日至责任人完成决策日的中位工作日 组合管理负责人 检查授权层级、决策材料和升级路径是否有效
计划变更率 周期内发生实质性投入变更的工作项 ÷ 已排程工作项 业务负责人和项目负责人 区分正常学习、外部变动与入口治理问题
返工占比 用于修正已完成或已验收工作的人天 ÷ 总交付人天 交付负责人 检查需求澄清、评审质量、能力匹配及测试策略

公式看起来简单,但口径必须写清楚。例如“实际投入”是否包含会议和支持,跨项目工作如何分摊,计划基线何时锁定,变更是否覆盖新增范围,都应在指标字典中明确。否则同一指标在不同部门会有不同解释,无法支持管理决策。

人员投入流程与规范:管理层人力资源计划流程优化关键指标

七、不同情况下的行动建议:按组织成熟度选择做法

1. 小团队:先把隐性承诺写出来,不要先上复杂模型

对于人员少、项目数量有限的团队,管理问题通常不是缺少精细系统,而是任务承诺分散在会议、邮件和个人记忆里。建议先建立一份共享的滚动计划,记录目标、负责人、预计投入、时间窗口、依赖、优先级和变更原因。

每周进行一次短评审,重点只看未来几周的关键岗位冲突、已知运营占用和需要管理层决策的事项。避免要求所有人每天填报大量工时。等到团队出现多项目争用、需求变更频繁或计划外工作长期占用,再逐步增加数据粒度。

2. 100 人以上组织:先统一规则,再建立组合视图

规模较大的组织应先确定指标字典、职责分工、申请字段、决策权限和更新频率。部门可以保留适合自身工作的估算方式,但在组合层必须能转换为统一的容量和时间窗口表达。

在工具上,可以将项目、需求、任务、人员责任和计划日期关联起来。PingCode 可作为中大型企业及 100 人以上组织项目协作与管理的一个示例,适合承载工作项、迭代和项目进度信息;组织仍需自行定义人力计划规则、权限边界和指标解释。系统的配置复杂度应与治理成熟度相匹配,不要为了追求“大而全”一次上线所有流程。

实施时可以按业务线试点:先选一个资源冲突真实、管理者愿意参与、数据来源相对清晰的组合,跑完两个计划周期,验证字段是否必要、报告是否可行动,再决定是否推广。不要只以培训完成率或系统登录率作为上线成功标准。

3. 项目组合变化快:采用滚动计划与情景方案

如果优先级经常变化,季度初锁定每个人的完整日程并不现实。可以设置近端承诺区、中期预测区和远期情景区:近期明确责任与日期,中期以团队容量和关键能力为主,远期保留多个假设。

当业务目标改变时,先计算变化影响:哪些工作停止或延后,哪些资源释放,哪些客户承诺需要重新谈判,哪些能力缺口变大。滚动计划不是放弃承诺,而是把承诺的有效期和更新条件说清楚。

4. 外部依赖较多:计划要把等待纳入风险,而非只估内部工时

客户审批、供应商交付、数据授权、环境开通和跨部门审核,都可能让人员处于等待或重复准备状态。只按内部人天估算,会让排程看起来可行,却忽略关键路径上无法自行控制的时间。

建议把依赖的责任人、需要日期、确认状态和失败后的替代方案纳入计划。对无法控制的节点,应设置观察点和缓冲;若依赖未确认,计划可以保留为预测,但不应对外承诺成确定日期。

5. 人员能力稀缺:投资备份和知识转移,不只争夺专家时间

若同一位专家长期成为多个项目的瓶颈,短期将其时间切得更细,可能扩大沟通和等待成本。管理层需要比较几类方案:减少关键路径上的需求、固定集中服务窗口、安排备份培养、外部采购或重构工作以降低稀缺技能依赖。

培养备份需要真实投入,不能把学习时间当作免费产能。若组织只在表格中标记“已培训”,却没有让备份承担实际工作、接受评审并获得授权,单点风险不会真正下降。

6. 资源总量长期不足:公开做取舍,不以持续加班弥补结构缺口

若连续多个周期出现净产能缺口,且冲突已通过范围调整、优先级排序和时序优化处理,管理层就需要面对结构性选择:招聘、外包、自动化、缩小服务范围、调整交付日期或停止低价值工作。

每个选项都有代价。招聘解决能力和持续产能问题,但存在到岗周期与培养成本;外包适合边界清晰的工作,但增加协调和知识沉淀风险;自动化前期投入较高,不一定能赶上近期节点;砍范围可快速释放产能,却可能改变业务收益。决策记录应写明选择理由和被放弃方案。

八、不同情况下的取舍:没有一种指标或流程适用于所有组织

1. 利用率与缓冲:短期效率和长期韧性之间的取舍

稳定、可预测、可替代的工作,可以提高安排紧凑度;高不确定、强依赖或需要快速响应的工作,则需要保留更多弹性。缓冲太少,计划容易被小变更击穿;缓冲太多,又可能让有限资源闲置。

我建议以历史波动来校准,而不是直接套用固定比例。分析过去若干周期的突发工作量、延期原因和峰值分布,观察不同缓冲水平下的交付表现。缓冲应针对波动来源配置,例如值班、客户变更或外部依赖,而非把所有未分配时间都视作同一种空闲。

2. 集中投入与共享专家:连续产出和服务覆盖之间的取舍

关键专家集中投入到一个高优先级任务,通常有利于减少切换、提升连续交付;共享安排则有利于覆盖多个团队和减少技能闲置。决定因素不是哪种方式普遍更优,而是任务对连续时间的依赖、服务响应要求和组织的替代能力。

可以把专家工作分成深度工作、咨询支持和紧急响应三类。深度工作预留连续时段,咨询支持设置固定窗口,紧急响应安排轮值或升级路径。这样比让专家在多个项目之间随时切换,更容易管理实际服务能力。

3. 统一标准与部门自主:可比较性和业务适配之间的取舍

集团层完全统一字段和审批,能够提高可见性,却可能给差异很大的业务增加不必要的负担;部门完全自主,则会让管理层无法比较供需和优先级。较稳妥的做法是统一核心定义、决策接口和结果指标,同时允许岗位层估算方法按工作类型适配。

统一项通常包括投入单位的换算规则、关键岗位定义、申请必要字段、变更等级和指标口径。可配置项则包括团队迭代方式、具体任务拆分、运营排班和局部审批路径。治理设计要先说明哪些是不可变边界,哪些可以由部门调整。

4. 数据透明与隐私保护:看见系统风险,不把管理变成个人监控

管理层需要知道产能、能力缺口和冲突,但并不意味着所有个人工作细节都应向所有人开放。个人级投入数据涉及隐私与劳动管理,组织应采取必要的访问控制、用途限定和保留规则。

多数组合决策可以在团队、岗位族或项目层级完成。只有涉及明确排程或责任协调时,才需要查看个人层级信息,并限制在有相应职责的人员范围内。尤其不应根据单一投入比例、任务数量或工时记录自动形成个人绩效评价。

5. 精细工时与轻量估算:管理成本和决策价值之间的取舍

对高成本服务、客户计费或法规要求严格的场景,细致记录工时可能有直接价值;对探索型研发和快速变化的工作,过度填报会消耗产能,也可能诱发虚假精确。是否细化,要看数据能否改变决策。

可以先做一个简单检查:如果某字段连续两个周期没有被任何决策使用,考虑删除或改为抽样;如果缺少该字段会导致预算、交付或合规风险,就保留并明确责任人。数据收集不是越多越好,而是每一项都要能说明用途和使用边界。

情境 优先选择 需要接受的代价 不适合的做法
稳定、重复、边界清楚的工作 基于历史数据做容量规划与标准化排程 需要持续维护基线和处理例外 每次都从零估算
高不确定的探索工作 阶段预算、假设验证和退出条件 短期预测精度较低 过早锁定个人全年投入
稀缺专家被多项目争用 优先排序、集中工作窗口与备份培养 部分项目需要等待或缩减范围 把专家时间切成许多零散比例
跨部门计划经常冲突 组合级评审与明确升级权限 管理层需要承担真实取舍 把冲突留给一线私下协调
员工对工时记录有明显顾虑 先做团队级容量分析并说明用途 无法获得所有个人级细节 把记录数据直接用于个人排名

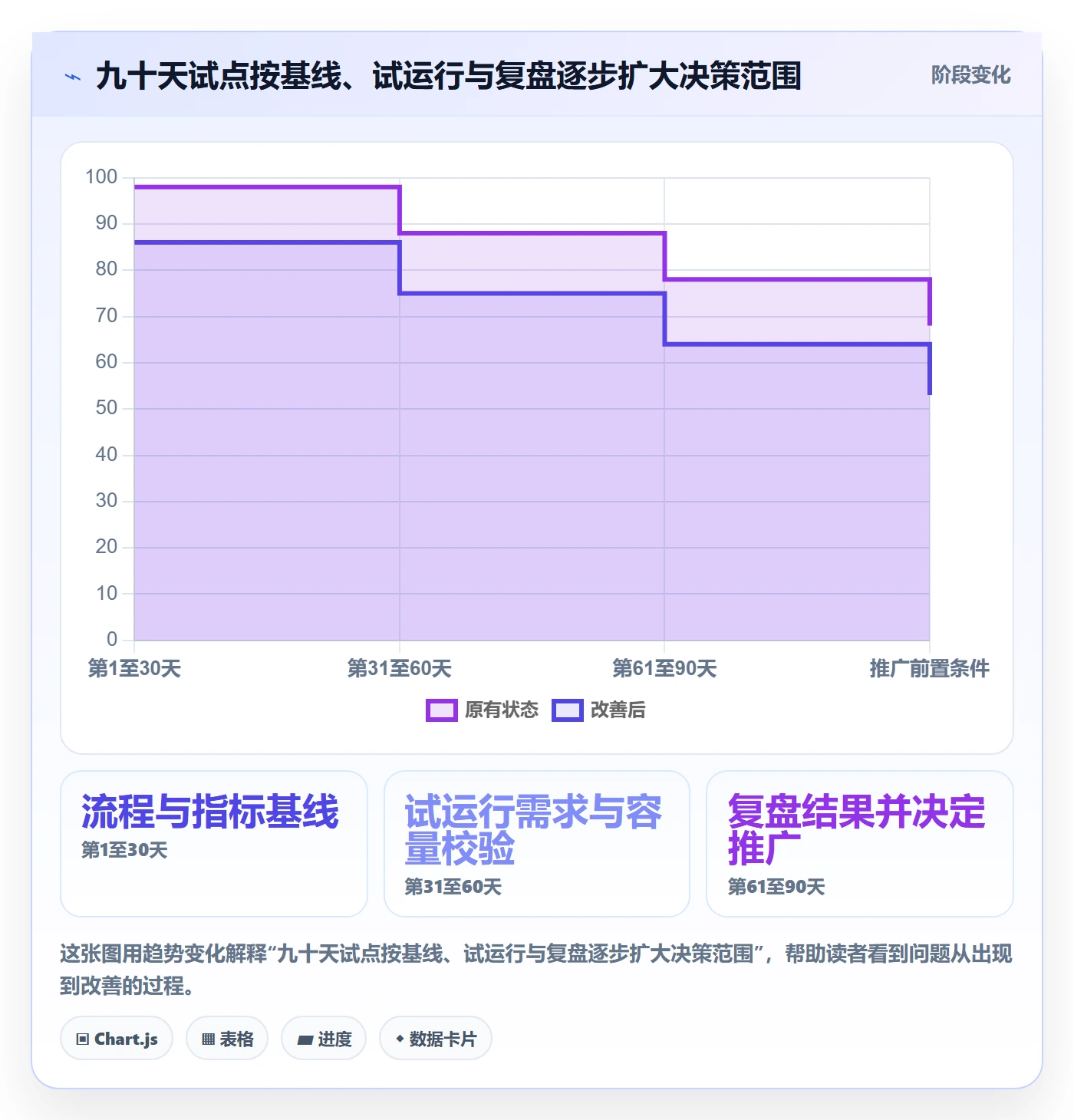

九、落地路径:用九十天验证流程,而不是一次性重建体系

1. 第一个月:统一定义和建立基线

先选一个管理范围明确的项目组合,梳理现有需求入口、排程表、审批规则和资源冲突处理方式。与业务、部门、人力资源和财务相关角色共同定义核心字段与指标口径,确认谁能提出需求、谁能承诺资源、谁能调整优先级。

同时建立基线:当前冲突次数、投入预测偏差、计划变更率、冲突解决时长、关键岗位单点依赖和延期情况。基线不要求完美,但必须注明数据来源与缺失项。否则上线后无法判断变化是流程成效,还是统计方式变了。

2. 第二个月:试运行需求、容量和变更机制

按照统一模板提交需求,先做净产能校验和能力匹配,再进入组合优先级评审。试运行阶段不要追求字段齐全,而应检验每个字段是否帮助管理者识别风险或作出选择。

对变更实行分级:小范围任务调整留在团队层记录,跨部门占用与里程碑变化由相关负责人确认,预算或战略优先级变化升级决策。每次评审都记录决定、理由、影响和被放弃的替代方案。

3. 第三个月:复盘指标与修订规则

到第三个月,比较基线与实际结果,重点问四件事:是否更早发现资源冲突,是否减少了未经确认的承诺,是否缩短了跨部门决策等待,交付和质量是否共同改善。若某指标变化,却没有带来决策改善,可能说明指标定义不合适或报告没有对应行动。

此时再决定是否推广到更多业务线、接入管理平台或增加自动化汇总。工具实施应从已验证的工作流程开始,避免把尚未验证的制度直接固化成复杂配置。若组织使用 PingCode 等项目协作管理工具,可以先关注工作项与项目关系、责任人、迭代安排和变更记录的贯通程度,再评估是否需要扩展资源计划能力。

人员投入流程与规范:管理层人力资源计划流程优化关键指标

4. 试点失败时,先判断是流程问题还是前提不成立

若需求方不愿提供验收标准,说明业务责任与申请入口没有对齐;若部门不愿暴露产能,可能存在数据用途不可信或资源配置权不清;若管理层无法裁决冲突,说明升级路径缺少授权;若团队更新负担过重,可能是字段太多或数据无法复用。

这些问题不能靠增加提醒次数解决。应先定位阻塞点,再选择调整:简化字段、改变权限、增加组合评审、统一数据来源,或暂缓扩围。试点的价值不只是证明方案有效,也在于及时发现哪些管理前提尚未具备。

十、结尾:先让资源冲突变得可见,再谈把资源用到极致

人员投入流程优化的核心,不是追求每个人的时间都被填满,而是让组织知道哪些工作值得投入、哪些能力真的缺、冲突由谁裁决、变化会带来什么代价。有效计划既能保护关键交付,也能让管理层在资源不足时公开取舍,而不是把压力隐性转嫁给一线。

我的建议是从一个具体的项目组合开始:选出未来八至十二周最重要的交付,统一需求、净产能和能力口径,标记关键岗位冲突,设置分级变更规则,再用交付、质量和成本数据复盘。先验证决策链条是否改善,再扩大工具和制度覆盖。

下一步不必先问“还要不要增加人手”。先问:这项工作对应什么业务结果?需要什么能力、在什么时间窗口投入?净产能扣除真实义务后还剩多少?如果无法同时满足,组织愿意调整范围、日期、优先级还是预算?能清楚回答这四个问题,人员计划才从表格变成管理层可以承担的业务承诺。

常见问题解答(FAQ)

1. 人员投入流程优化,管理层应该先看哪些关键指标?

我负责的项目经常出现一边加班、一边关键任务延期的情况,管理层却只看到编制和总工时。我想知道,哪些指标能分辨这是人数不够、技能错配,还是计划本身不可信?

不要先用“人均产出”给团队排名,先把需求、能力、可用工时和交付结果连起来看。

建议每月跟踪四类指标:需求预测误差(实际投入工时与计划工时之差占计划工时的比例)、关键岗位负荷率(已承诺工时占扣除休假和例行事务后的可用工时比例)、关键技能缺口(未来一至两个季度所需且当前无法覆盖的技能数),以及投入计划兑现率(按计划到岗或调配的人数占计划人数的比例)。

例如一个团队计划可用工时为800小时,却安排了920小时任务,负荷率达到115%,这不是靠催进度能解决的问题;应先调整范围、时间或资源。指标需按岗位和周期拆分,并结合缺陷、返工和延期原因判断,避免把加班误当成有效产能。

2. 人员投入计划应按什么流程制定,才能减少临时调人?

我发现团队的人员计划通常是在项目已经延期后才开始补,需求部门报一个人数,管理层再凭经验拍板。我想知道,怎样把计划前移,又不让流程变成层层审批、最后没人负责?

可以采用“需求登记,工作量估算,能力匹配,情景评审,承诺确认,月度滚动复核”的闭环。需求登记时要求说明交付物、期限、技能和优先级;估算时将工作拆到可验证的任务,并标注估算依据;能力匹配时扣除休假、支持工作和会议等非项目时间;评审时至少比较基准、需求上升和资源减少三种情景。

实践中可先按月滚动看未来三个月,每月更新一次,重大需求变化再触发专项评审。关键不是增加审批节点,而是明确谁提供需求、谁核定能力、谁决定优先级,并记录每次计划变更的原因。

3. 如何判断团队是真的缺人,还是人员配置和任务安排不合理?

我所在的团队连续几个月说缺人,但新增人员后,部分任务仍然等待,交付速度没有明显改善。我想知道,管理层用什么证据区分编制不足、技能缺口和协作流程问题?

先看工作流中的等待与处理时间,而不是只看总工时。连续四到六周记录任务从开始到完成的周期、实际处理时间、等待原因、返工工时和岗位技能分布:若关键岗位任务持续排队、实际处理时间占周期大部分且优先级稳定,可能是产能不足;若等待集中在少数专业技能或审批环节,更可能是技能或流程瓶颈;

若返工和需求变更占比高,单纯加人通常只会扩大协调成本。可用一个示例阈值启动调查:关键岗位负荷率连续两个月高于90%,同时积压任务增长且延期主要归因于产能,再评估补员或外部支持。90%不是通用标准,应结合工作波动和岗位性质校准。

4. 管理层如何评估人员计划优化是否有效,而不是只看成本下降?

我参与过一次缩减投入的调整,预算确实下降了,但交付延期、团队加班和离职意向都增加了。我想知道,怎样设置指标才能避免把省下的人力成本误当成优化成果?

用“投入,交付,质量,可持续性”组合评估,并与调整前的基线及相近业务周期比较。建议同时跟踪单位交付成本、计划兑现率、延期率、返工或缺陷率、加班时长和关键岗位流失情况;例如成本下降10%,但延期率上升、返工增加且加班持续走高,就不能判定优化成功。

评估前应固定口径:明确成本包含哪些人员与外包费用,交付按什么成果计数,并记录需求变化等外部因素。至少观察两个完整计划周期;如果只看一个月,季节性需求或项目阶段差异很容易制造假象。优化的目标应是以可持续的投入交付约定成果,而非单纯压低人数或工时。

核心关键词

读者评论

戴
戴天佑

我们团队以前按每个人的投入比例排期,后来发现几位专家同时挂着多个项目,实际被会议和临时咨询切得很碎。把连续工作时间也纳入讨论后,排程比单看总工时更接近现实。

苏
苏晓彤

按周更新计划听起来合理,但如果每次变动都要重新走完整审批,团队可能会绕开流程私下协调。比较想了解文中建议如何区分团队内调整和必须上升到管理层的变更。

谭
谭天佑

利用率确实不适合单独当绩效指标,不过“有效交付占比”也需要统一口径。不同岗位的成果周期差异很大,若直接横向比较,可能还是会把复杂工作低估。

文章包含AI辅助创作:人员投入流程与规范:管理层人力资源计划流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/586805
