可用工时不是把每个人每个月的工作日乘以八小时,再填进项目计划表。实施团队真正容易出错的地方,往往是把“日历上有空”误判成“可以承诺交付”:顾问看起来还有 6 天,实际却要承担客户会议、环境联调、内部评审、差旅和紧急支持;项目经理据此排期,最后才发现计划中的可用能力只存在于表格里。要提升人力资源计划效率,关键不是把工时算得更精细,而是让需求、角色、时间约束和变更在同一套协同规则中被看见。
一、先讲核心结论:可用工时是承诺能力,不是日历余额
1. 把“可用”定义为经过扣减、校验和确认的能力
我在设计实施团队的人力计划时,会先区分三种容易混淆的数字:合同或项目计划中的需求工时、人员日历上的理论工时,以及扣除固定工作与风险缓冲后的可承诺工时。只有最后一种,才适合用于安排项目承诺。

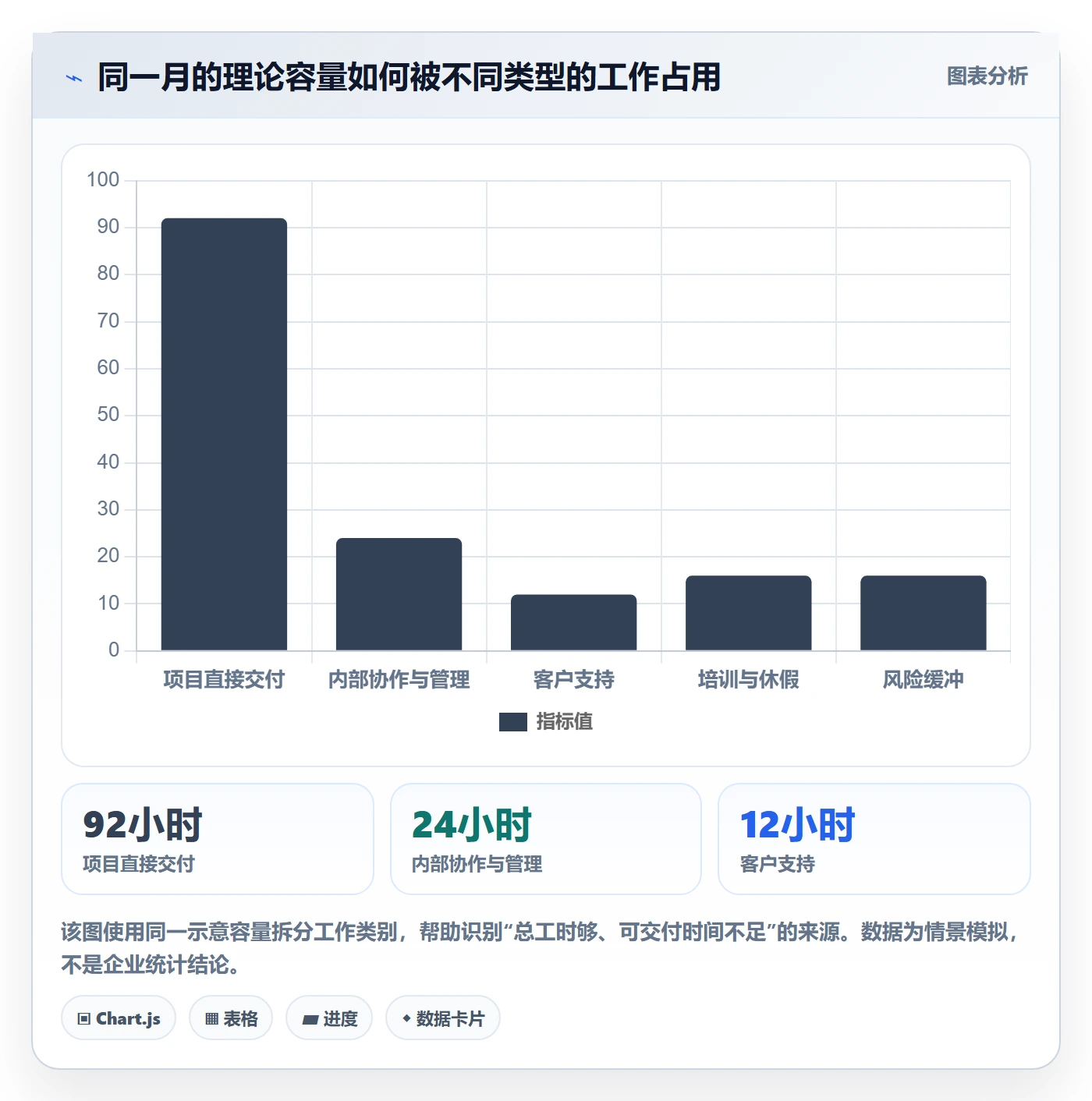

例如,一位实施顾问在某月有 20 个工作日,按每天 8 小时计算,理论容量是 160 小时。但如果每周有 6 小时用于团队会议、文档和内部协作,预留 12 小时支持存量客户,再扣除已确定的培训与休假,真正能进入新项目计划的时间可能不到 110 小时。把 160 小时当成可用工时,排出来的不是计划,而是过度承诺。
我的判断原则是:先算真实可投入,再讨论项目需求;先确认角色和时间窗,再看总人天是否够。总量充足不代表技能匹配,也不代表关键阶段有人在场。可用工时必须同时回答“谁、何时、以什么角色、能够投入多少”。
2. 用三层口径避免计划数字各说各话
团队常见的争议不是算术错误,而是口径不同。业务负责人说“这个项目需要 40 人天”,项目经理理解为 40 个工作日的日历跨度,实施顾问则把它理解成自己需要连续投入 40 天。要避免这种错位,我建议把容量拆成三层:
- 理论容量:工作日乘以标准工时,是排除休假前的上限,不是可以直接承诺的数量。
- 计划容量:扣除固定事务、已知休假、已承诺项目和必要缓冲后的可安排容量。
- 承诺容量:项目负责人、资源负责人和执行人员对具体时间窗与角色达成一致后,正式进入计划的容量。
这三层分别服务于估算、排程和承诺。若在一个表格里只保留“可用工时”一列,团队很容易把初步估算当成最终承诺,或者把尚未确认的空档当作已经锁定的资源。

3. 先建立可复核的公式
我通常用下面的公式作为讨论起点,而不是把它当成自动给出真相的精密模型:
可承诺工时 = 工作日理论工时 − 已确认缺勤 − 固定职责工时 − 已承诺项目工时 − 合理风险缓冲。
进一步检查角色匹配时,还要加上一个条件:可承诺工时必须落在项目需要的时间窗内,并由具备所需技能的人提供。一个月有 80 小时空档,并不意味着某位顾问能在项目启动周提供连续 5 天现场实施;如果工作分散在多个星期、角色不符或地点不匹配,这些小时不能直接相加成可用能力。
二、背景与真实场景:实施团队为什么总在“有人却不够用”
1. 实施工作的负荷不是均匀铺开的
实施项目通常经历调研、方案确认、配置、迁移、联调、培训和上线支持等阶段。每个阶段对人员的要求不同:调研需要业务顾问和客户关键用户共同投入,配置阶段可能更多依赖产品或技术顾问,联调与上线则常常要求短期集中到场。于是团队总工时看似充足,关键角色却可能在同一周被多个项目争抢。
这也是“按月统计人天”经常失真的原因。月度维度可以用于看容量趋势,但无法替代周级甚至日级的关键节点计划。项目真正的风险,往往不在本月总共缺 20 小时,而在上线前一周缺少 1 位熟悉接口的技术顾问。
2. 多项目并行会制造隐形占用
同一位顾问可能同时负责三个客户:在项目甲参加方案评审,在项目乙处理数据问题,在项目丙准备培训材料。每个项目单独看都只占少量时间,可当会议集中在同一周,或者客户临时要求现场支持时,日历就会发生冲突。若资源计划只记录“项目总人天”,这些碎片化占用会被隐藏。
我会要求计划至少能看到“人,角色,周,项目”四个维度。对高度不确定的支持类工作,还应单独设一类容量,而不是把它平均摊进每个项目,造成既无法追踪实际投入,也无法判断是否可以接新需求。
3. 计划效率的核心是减少反复确认
效率低并不总是因为缺少软件。更常见的情况是,项目经理每次排期都要重新问一遍人员安排,资源负责人依赖个人记忆,顾问自己维护一份日历,管理者又有另一张汇总表。数字不同步,团队就会把时间花在对账,而不是提前发现冲突。
对于 100 人以上、多个项目并行的组织,集中维护资源与项目状态会更有价值。以 PingCode 这类面向中大型组织的项目管理平台为例,可以把项目计划、角色责任、任务进展与资源视图关联起来;但工具只能帮助共享事实,不能替代组织对“什么算占用、谁有权确认、冲突如何裁决”的约定。选型时应先确认工作流和数据口径,再讨论功能。

4. 先区分可预测工作与波动工作
并非所有工作都应该用同一种精度计划。上线日期明确、交付物清晰的项目,可以按阶段和周排定;客户支持、故障响应和需求澄清通常波动更大,宜预留容量并按实际消耗滚动更新。如果强行给每一类工作都安排精确到小时的计划,维护成本会迅速上升,精度却未必提高。
实操上,我会把工作分为“已承诺交付”“稳定例行职责”“波动性支持”“尚未确认需求”四类。前两类可按固定容量计划,第三类设置缓冲池,第四类不进入承诺排程,只保留机会预测。这个区分能让管理者看清哪些容量已经被锁定,哪些只是可能被占用。
三、常见误区:看起来精确,实际更容易误导决策
1. 把工作日乘以八小时当作有效产能
标准工时适合用作理论基准,不适合直接当作实施产能。一天中可能有客户会议、内部协调、差旅、环境等待和资料整理。实施人员不可能把每一分钟都转化为可计费、可交付的任务时间。若管理者把利用率越高越好作为唯一目标,团队很可能通过延迟文档、减少复盘或隐瞒支持工作来维持数字。
我会把利用率视为诊断信号,而非绩效目标。持续偏低可能意味着需求不足、技能配置不当或计划不完整;持续接近满负荷则可能意味着没有恢复空间,任何一次范围变化都会把计划推迟。关键在于结合交付质量、返工、延期和人员负荷一起看。
2. 只看项目总人天,不看峰值周
某项目预计需要 30 人天,听起来可以由三个人分摊完成。但如果其中 12 人天集中在上线周,而三个人都已被其他项目锁定,这个项目仍然无法按期上线。月度总量掩盖了短期峰值,尤其容易让管理者在销售承诺时误判交付能力。
我建议至少同时检查项目总量、关键阶段峰值、关键角色缺口和资源切换成本。短期借调人员并不总能解决问题,因为新成员要熟悉客户背景、系统配置和决策记录;在某些高复杂度项目中,增加人手会先带来协调成本,而不是立即增加产出。
3. 把缓冲当作可以随时拿走的空闲时间
缓冲不是“没有安排的工时”,而是为不确定性准备的容量。实施过程中,客户数据质量、接口联调、审批等待和需求解释都可能造成波动。如果一看到日历上有缓冲,就将其分配给新项目,原有项目遇到问题时便只能加班、延期或降低交付质量。
缓冲的大小应随风险变化,而不是所有项目统一套用一个比例。范围稳定、环境成熟、客户配合度高的项目,可以保留较小的专项缓冲;新系统上线、跨部门数据迁移或外部接口较多的项目,则要重点为高风险节点留出时间。
4. 把工时记录当成资源计划的全部
工时记录回答“时间实际花在哪里”,资源计划回答“未来谁能在何时承担什么工作”。前者可以为估算提供依据,但不能取代排程。只收集实际工时、不记录未来承诺,团队仍然无法提前识别冲突;只做计划、不回看实际投入,估算又会长期停留在经验猜测。
我会把实际工时用于校准任务估算和缓冲,而不要求每个团队都追求分钟级填报。记录粒度要与决策需要匹配:如果管理者只需要判断阶段负荷,按半天或工作日记录可能足够;若项目涉及严格的成本核算或计费,再考虑更细的记录口径。
5. 认为资源冲突可以靠“更勤快地沟通”解决
沟通能发现冲突,但没有优先级规则,沟通只会让冲突反复出现。两个项目经理都认为自己的项目最紧急,资源负责人又没有明确的裁决标准,最后往往由最能催促的人获得资源。结果不是整体交付更好,而是资源分配变得不可预测。
我会先约定冲突处理顺序,例如:已对客户承诺的上线节点优先于尚未确认的机会需求;不可替代的关键技能优先保障;低风险可延期任务可以让出容量;变更需要同步说明对成本、范围和日期的影响。规则不必复杂,但必须在冲突出现前得到认可。

四、专业判断逻辑:从容量数字走到可执行排程
1. 先判断工作能否拆分,再决定排程粒度
工时计划的精细程度,应取决于工作是否可拆分、依赖是否明确、角色是否可替换。清晰的配置任务可以按半天或整天安排;需要客户决策的调研任务,更适合标记依赖与预约窗口;突发支持则应进入容量池,不宜假装能够提前精准到某一天。
我通常先问三个问题:任务的完成条件是否明确?是否依赖客户或其他团队?如果执行人临时变更,交接成本有多大?答案越不确定,计划越应采用区间和检查点,而非过细的日历锁定。
2. 从“人”转向“角色与技能”,但保留关键人员约束
如果资源计划只写姓名,人员变动就会让计划失效;如果只写角色,又可能忽略某些项目确实需要熟悉特定系统或行业的顾问。更稳妥的做法是同时记录角色、技能标签和替代性:例如“实施顾问,数据迁移,熟悉客户现有系统”,并标明是否有合格备份。
技能标签不必一开始就建成复杂的能力模型。先从影响项目交付的少数关键技能开始,明确熟练等级、最近项目经验和可替代人选。资源负责人据此判断哪些任务可以调配,哪些必须由特定人员承担。
3. 将时间窗、连续性和切换成本纳入容量判断
如果任务需要连续三天完成,周一、周三、周五各空出一天并不等价。如果顾问上午在甲项目、下午在乙项目,账面上可能安排了八小时,但上下文切换会削弱深度工作效率。对于配置、数据迁移和复杂问题定位,我更倾向于保护连续工作块;对于例行会议和短时支持,碎片时间才比较适用。
因此,可用工时不仅是小时数,也是时间形态。排程时应检查连续天数、会议密度、跨项目切换次数、现场与远程要求,以及客户侧可配合时间。若这些条件不满足,即使总小时数充足,也应标记为“不可直接承诺”。
4. 用风险等级决定缓冲方式,而不是平均摊派
我会把风险分为可预见风险和不可预见波动。前者应通过任务估算、依赖管理和专项计划体现,例如已知客户数据需要清洗,就把清洗时间写进计划;后者才适合通过缓冲容量吸收,例如临时出现的联调问题。
缓冲最好绑定风险来源和使用规则。项目经理若要动用缓冲,应说明触发事件、预计消耗和对后续节点的影响。这样管理者可以判断是正常风险吸收,还是需求持续膨胀。如果缓冲每次都被用来填补未估算的工作,它就失去了风险管理作用。
5. 用滚动计划代替一次性锁死整月

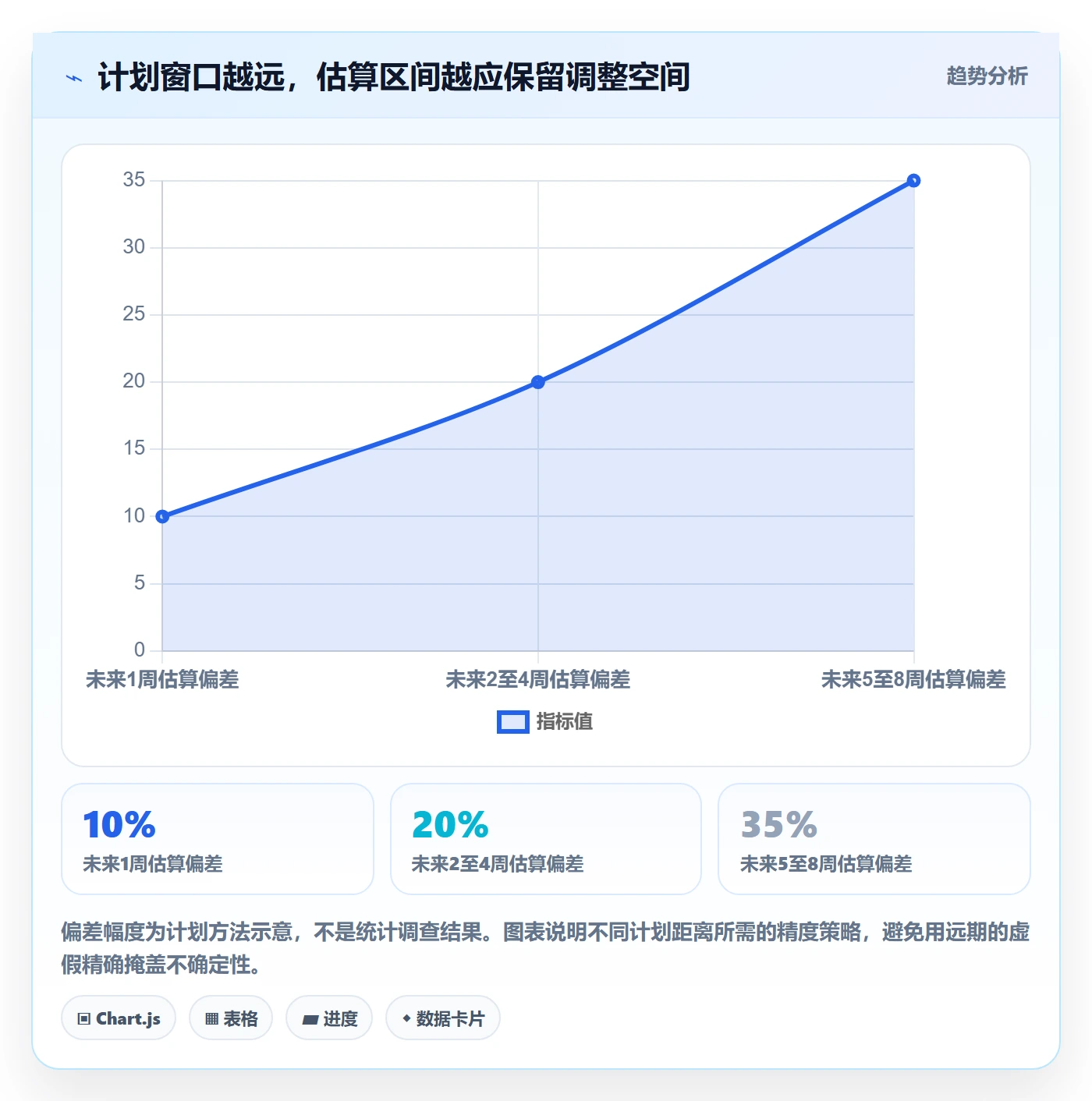

实施项目的前两周通常比两个月后的工作更确定。把远期每一天都排满,会制造虚假精确;完全不规划远期,又会让团队无法承诺新项目。更合理的方式是采用滚动窗口:近期按周确认角色和任务,远期保留阶段容量与关键节点,并定期更新。
例如,未来两周可以进行细排,第三至第六周按角色和阶段预留容量,更远的计划只保留项目需求区间。每次滚动时,更新客户依赖、实际消耗、变更和人员缺勤,避免把旧版本计划误当成现状。

6. 让资源决策有明确的责任边界

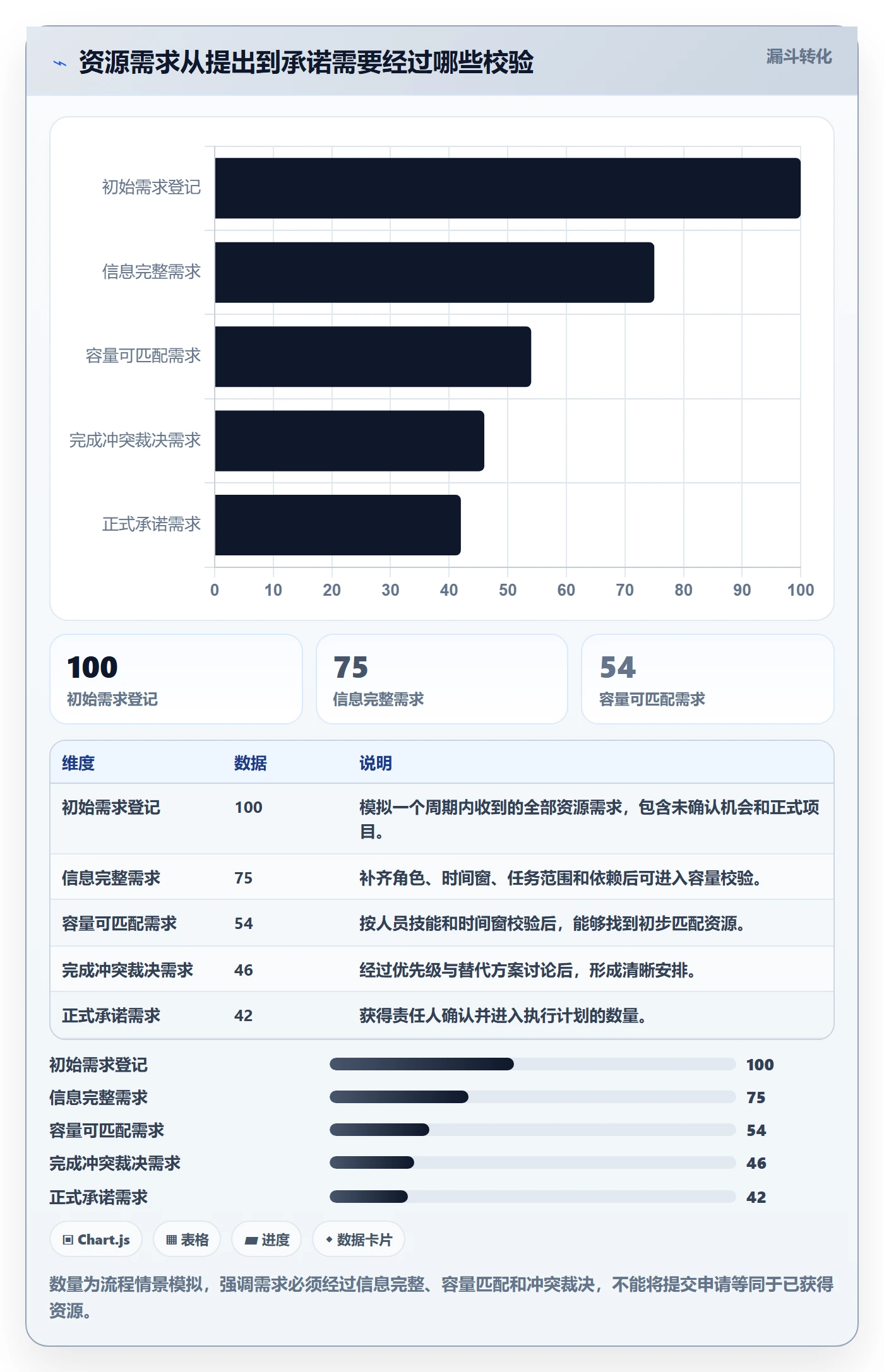

项目经理通常最了解交付范围和节点,资源负责人最了解跨项目负荷,执行人员最清楚任务复杂度与实际工作条件。任何一方单独做决定,都容易遗漏另一方掌握的信息。协同计划需要明确谁提出需求、谁校验容量、谁批准冲突、谁更新实际进展。
我建议把责任分成四个动作:项目经理提交需求,资源负责人检查角色和时间窗,相关负责人确认优先级,执行人员反馈负荷和风险。若团队规模较小,可以由同一人承担多个动作,但动作本身不能省略,否则计划仍会回到个人记忆和临时协调。
五、案例与数据观察:从“有空档”到“可交付”的计划修正
1. 示例背景:三个项目争用同一类关键角色
下面使用一个情景模拟案例说明方法,不代表任何特定企业的真实经营数据。某实施团队有 12 名成员,承担三个并行项目:项目甲进入数据迁移,项目乙准备客户培训,项目丙处于方案确认阶段。团队汇总后发现本月理论容量为 1,920 小时,减去已知缺勤和固定职责后,表面上仍有 1,360 小时可安排。
如果只看总量,似乎完全足够。但进一步按角色和周拆分后,团队发现:甲项目需要一位熟悉接口的技术顾问在第二周连续投入 24 小时;乙项目要求培训顾问在第三周现场连续三天;丙项目的业务顾问则必须在客户决策会议前完成访谈。三项任务并非可以随意互换的普通工时。

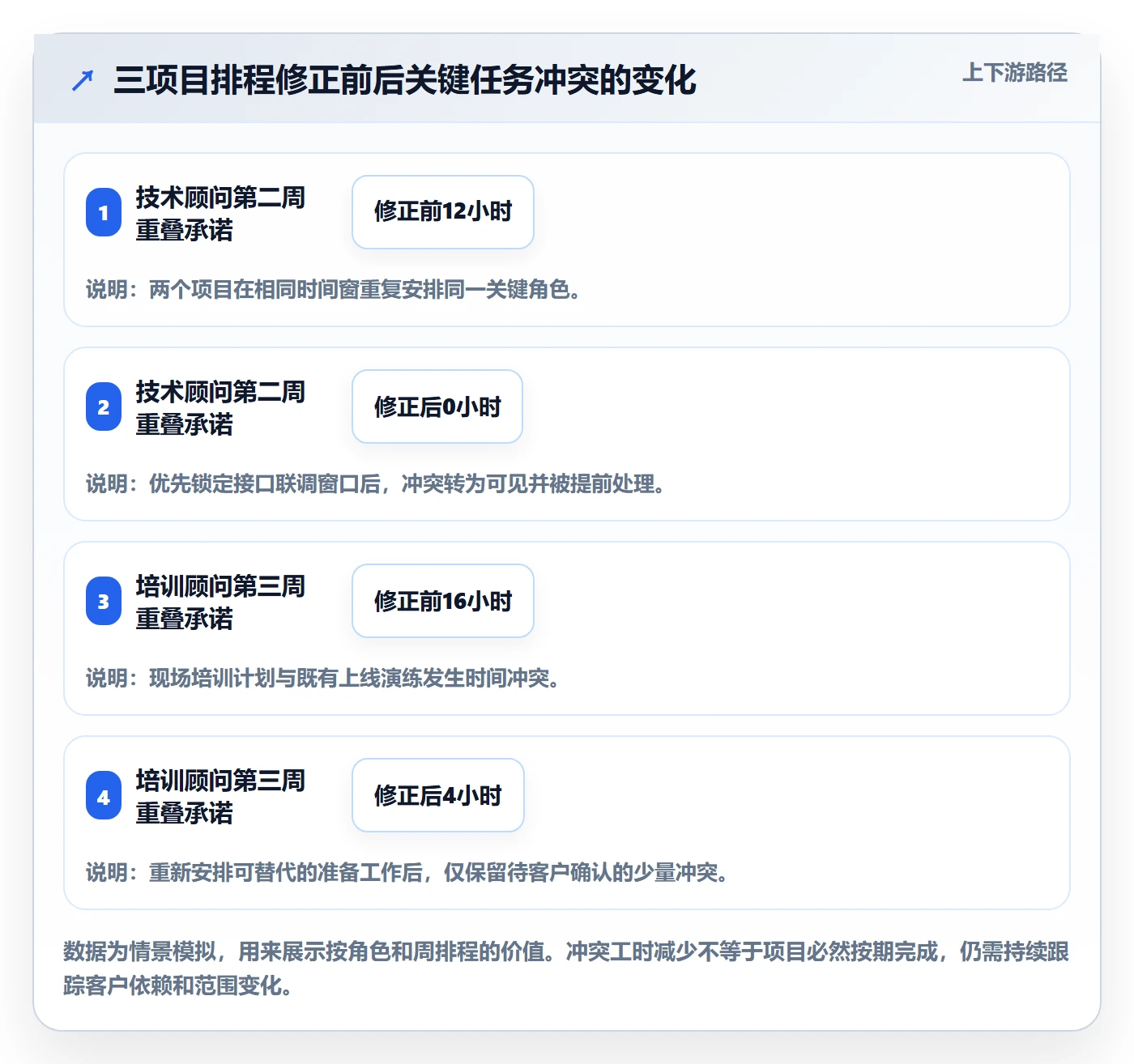

2. 第一次排程:总量正确,节点仍然冲突
最初方案按项目总人天分摊,没有限制关键人员同时参与多个项目。项目甲的技术顾问每周安排 20 小时,但其中 12 小时与项目丙的客户会议和内部评审重叠;项目乙的培训顾问在计划表上有空,却已承诺支持另一个客户的上线演练。
问题不是计算错了,而是计划只回答了“共需要多少小时”,没有回答“同一时段谁实际能到场”。项目经理如果直接承诺日期,后续只能通过加班、改派不熟悉的人员或推迟客户节点来补救。
3. 第二次排程:锁定关键节点,释放低风险工作
团队随后把不可替代的任务先排进去:第二周优先保护技术顾问的连续工作块;第三周预留培训顾问的现场时间;丙项目的访谈安排在客户能够参加的窗口。其余文档整理和内部准备工作重新分配给具备相应技能的成员,并将部分可延期任务移至第四周。
同时,资源负责人将客户支持和临时联调从个人计划中单独列出,不再默认由“空档人员”承担。遇到新需求时,先确认它会占用哪一类容量,再决定是否接受。这样做没有创造额外人手,但减少了同一资源被多个项目重复承诺的情况。

4. 观察指标:不要只追踪利用率
团队可以从少量指标开始,不必第一天就建立复杂仪表盘。我通常优先看计划准确性、冲突提前发现率、关键岗位覆盖率、临时加班时数和实际工时偏差。它们分别反映计划是否可信、问题是否提前暴露、关键能力是否有替代方案,以及团队是否靠透支来维持交付。
指标要有统一口径。例如,“计划准确性”可以按周期比较计划投入与实际投入的偏差,但需要区分范围变化、客户等待和内部返工;否则指标只会惩罚执行人员,无法帮助团队改进估算。复盘的目的不是证明谁的数字偏差最大,而是识别偏差来自哪里。

5. 用偏差复盘改善下一轮估算
每个周期结束后,我会把计划与实际差异归为几类:任务估算偏差、客户等待、临时支持、范围变更、技能不匹配、人员缺勤和返工。若某类偏差反复出现,就应该调整模板、估算参数或协作机制,而不只是要求项目经理“下次算准一点”。

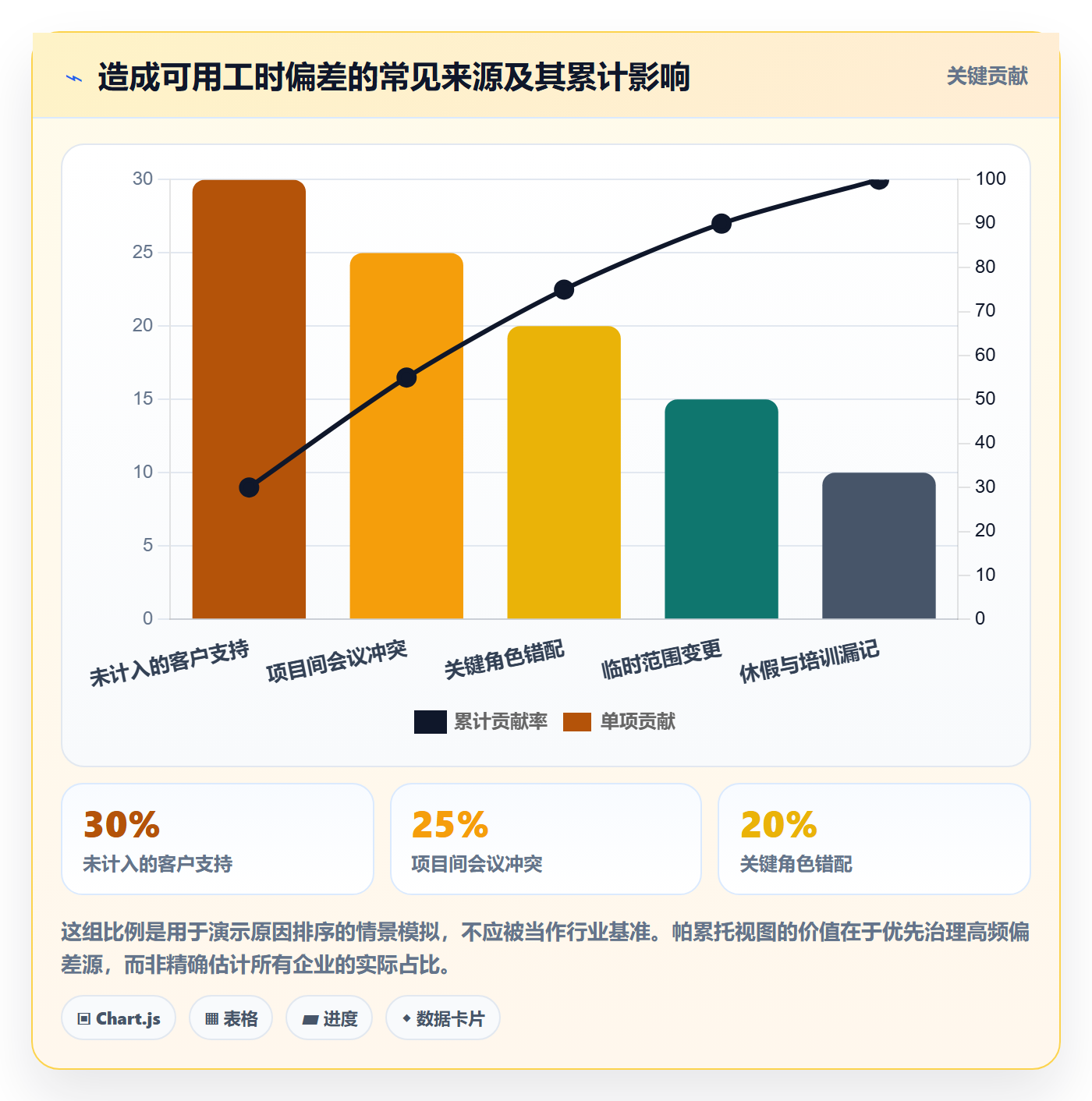

例如,数据迁移任务连续几次超出预估,可能不是顾问效率低,而是客户数据清洗工作没有纳入范围;若多个项目都因接口联调延期,则应在立项时增加技术评估和环境准备检查。偏差数据的价值在于暴露系统性遗漏,而不是把所有问题变成个人表现问题。
六、模板与协同流程:把方法落实到每周的工作中
1. 可用工时登记模板
模板字段应能支持排程、核对和追责,但不要为了“全面”而收集大量没人维护的信息。起步时,建议至少包含人员、角色、技能、周期、理论工时、固定职责、休假培训、已承诺项目、支持预留、缓冲、可承诺工时、更新时间和确认人。
| 字段 | 填写说明 | 校验问题 |
|---|---|---|
| 人员与角色 | 记录当前承担的主要交付角色,必要时注明可承担的次要角色。 | 任务所需角色是否与人员能力匹配? |
| 周期与时间窗 | 按周或关键日期记录,不要只写整月总量。 | 是否满足连续投入、现场到场或客户会议要求? |
| 理论工时 | 由工作日和组织统一的标准工时口径计算。 | 是否将理论上限误当成可承诺量? |
| 固定职责与缺勤 | 登记例会、培训、休假、客户支持等已知占用。 | 是否漏掉持续但不属于单一项目的工作? |
| 已承诺项目 | 记录项目、任务、角色、周期和预计投入。 | 是否存在同一时间窗重复承诺? |
| 风险缓冲 | 注明缓冲对应的风险来源和动用条件。 | 缓冲是否被当成可随意分配的空档? |
| 可承诺工时 | 显示扣除后可进入新计划的容量,并标记确认状态。 | 数字是否经过资源负责人和执行人员校验? |
| 更新时间与确认人 | 记录最后更新日期和责任人,避免使用过期计划。 | 当前视图是否仍反映真实安排? |
2. 项目资源需求模板
项目经理提出资源需求时,最好描述交付任务,而不是只报一个总人天数。一个可执行的需求至少包括阶段、任务、所需角色、投入区间、起止窗口、连续性要求、客户依赖、技能要求、是否可替代、风险等级和确认状态。
如果需求还不确定,应标记为预测需求,而不是正式锁定资源。项目早期常常只能确认阶段和角色,无法确定每周精确投入。此时可以先预留容量区间,待范围和客户计划明确后再转为承诺,避免过早冻结人员安排。
3. 周度协同流程
- 周初收集变化:项目经理更新范围、节点、客户依赖和新增任务;执行人员更新缺勤、实际负荷与风险。
- 校验容量:资源负责人按人员、角色和周检查已承诺工作,标出重叠、碎片化和关键岗位缺口。
- 处理冲突:依据预先约定的优先级,决定调整任务、变更人员、移动时间窗或重新评估交付日期。
- 确认承诺:由项目负责人、资源负责人和执行人员确认关键安排,避免仅由一方修改计划。
- 记录变更:保存变更原因、影响范围、决策人和后续动作,便于复盘和对外沟通。
- 周期复盘:对计划投入与实际投入进行分类比较,更新估算依据和风险缓冲策略。
4. 冲突处理记录模板
冲突记录不需要写成冗长会议纪要,但必须让决策可追溯。建议包含冲突资源、冲突时间、涉及项目、客户影响、可替代方案、优先级依据、最终决定、批准人和复查日期。这样当节点再次变化时,团队能理解决策背景,而不是从头争论一次。
| 记录项 | 示例填写方式 |
|---|---|
| 冲突描述 | 同一位接口顾问在第二周被两个项目安排联调。 |
| 影响评估 | 项目甲上线节点受影响;项目乙可将内部准备提前完成。 |
| 备选方案 | 调整乙项目任务顺序,或安排具备经验的备份顾问参与。 |
| 决策依据 | 甲项目已对客户确认上线窗口,乙项目的培训日期尚未锁定。 |
| 最终决定 | 顾问优先保障甲项目,乙项目准备任务由备份人员承接。 |
| 复查时间 | 下周资源评审时确认培训顾问和客户日期。 |
5. 工具落地时先统一数据,再自动化提醒
若使用共享表格,至少要设置统一字段、更新时间、责任人和版本规则;若使用项目管理平台,应先确认资源计划是否能关联任务、角色、时间窗和实际进展。不要一开始就追求自动分配资源。输入数据不一致时,自动化只会更快地传播错误。
团队规模扩大后,平台的价值主要体现在减少重复录入、统一查看项目与人员安排、保留变更记录和提醒冲突,而不是替管理者判断优先级。试点时可以选择一组多项目并行的实施团队,验证计划更新是否更及时、冲突是否更早暴露、实际工时是否能回流到估算,再决定是否推广。

七、不同情况下的行动建议与取舍
1. 小团队:先追求口径一致,不急着建设复杂系统
团队人数少、项目数量有限时,共享表格加周度协调可能已经足够。重点是统一理论工时、固定职责、项目承诺和缓冲的定义,并明确由谁更新。小团队最需要避免的是每个人维护一份独立版本,导致负责人只能靠口头询问判断空档。
取舍在于:手工表格容易理解、启动快,但随着项目增加,版本冲突和维护成本会上升。只要出现频繁重复排期、关键角色冲突无法提前发现,或者管理者每周都要花大量时间对账,就应评估更集中的数据管理方式。
2. 中大型团队:优先解决跨项目可见性与权限边界
100 人以上组织通常有多个交付团队、区域和客户项目。此时,个人日历只能解决局部安排,资源管理需要看到团队间需求、角色分布、关键技能和优先级。平台可以帮助集中展示,但必须明确项目经理能改什么、资源负责人确认什么、管理者如何裁决跨团队冲突。
取舍在于:集中视图提升透明度,也会增加数据治理和使用培训成本。若组织尚未统一角色定义、项目阶段和更新责任,先上线系统可能只会把不同口径搬到同一个界面。先确定最小数据标准,再逐步扩展流程,通常比一开始追求全功能更稳妥。
3. 项目高度定制:宁可保留区间,也不要伪造精度
系统实施、数据迁移和复杂接口项目常常受客户配合、环境准备和外部供应商影响。远期工作很难精确到小时,建议按阶段给出投入区间、风险假设和检查点。条件变化时,重新估算并说明影响,而不是强行维持原计划数字。
取舍在于:区间表达更诚实,却不便于管理者直接汇总成一个确定承诺。可以用保守值做容量保护,用中位估算做内部预测,并明确两者用途不同;对客户承诺则应绑定范围、依赖和变更机制。
4. 客户支持占比高:把支持容量单独管理
如果团队长期承担热线、故障响应和存量客户维护,不宜把支持工时平均分配给新项目。可以设置轮值、支持池或按历史需求预留容量,并定期检查实际消耗。若支持波动大,最好分级处理:紧急故障与一般咨询使用不同响应机制,避免所有问题都打断项目交付。
取舍在于:支持池会降低新项目可承诺容量,看上去像是“少做了一些项目”;但若不预留,团队实际仍要支付这笔成本,只是以延期、加班和频繁切换的形式出现。透明预留比隐藏占用更有利于业务判断。
5. 关键专家稀缺:优先保护瓶颈角色,而非平均分配工作
某项技能只有一两个人掌握时,简单平均负荷会让瓶颈人员过载,而其他人看起来仍有空。应先识别其参与是否必须、任务能否拆分、是否能培养备份,以及哪些决策可以通过评审或短时支持完成。减少关键专家重复参加低价值会议,往往比要求其“再多挤一点时间”更有效。
取舍在于:培养备份需要短期投入,短期内可能降低专家的直接交付时间;但如果团队长期依赖单点人员,任何休假或离职都会造成交付风险。培养替代能力应作为资源计划的一部分,而不是等到资源冲突时才临时安排。
6. 交付日期不可移动:先调整范围与资源组合,再谈加班
客户上线日期已经确认时,团队应先评估关键路径、任务优先级和可替代工作。可以考虑缩小首期范围、把低风险功能移到后续版本、增加具备相应技能的人员,或者提前完成客户侧准备。加班只有在短期、明确、经过风险评估且有恢复安排时,才可能作为辅助措施。
取舍在于:增加人手不一定立即缩短工期,特别是需要熟悉系统和客户背景的任务;削减范围会影响交付内容,但通常比牺牲质量更可控。决策时要把成本、质量、日期、范围四个维度摆在一起,而不是默认由实施团队承担所有压力。
八、落地路线与最终判断:从一张表开始,逐步形成协同机制
1. 第一个周期只做基线盘点
先选一个项目并行较多的团队,盘点工作日、固定职责、缺勤、客户支持和已承诺项目。不要急于做复杂预测,先找出理论容量与可承诺容量之间的差距,并确认差距来自哪些工作类别。
基线盘点的结果不必完美,但要能复核。每项扣减都应有来源:日历、任务安排、支持轮值或负责人确认。若某一类工作无法估算,可以先记录区间和原因,不要用看似精确的数字掩盖信息不足。
2. 第二个周期加入角色和周级视图
在基线稳定后,把关键岗位和技能要求纳入计划,将月度总量拆成周级时间窗。优先关注上线、迁移、联调、培训等高峰节点,并标记连续投入需求与不可替代角色。此时团队通常已经能发现一批原本被总量掩盖的冲突。
3. 第三个周期建立冲突裁决和变更记录
当冲突开始显性化,组织需要决定如何排序。把决策规则写下来,明确谁有权调整日期、范围和人员安排;同时记录变更原因和影响。没有裁决规则的资源视图,只会让更多人看见冲突,却不一定更快解决冲突。
4. 稳定后再讨论自动化和绩效指标
字段和流程稳定后,再评估是否使用平台自动汇总、提醒重叠安排、分析负荷趋势或关联实际工时。绩效指标应帮助团队发现系统问题,而不是鼓励个体把日历填满。若指标诱导隐藏支持工作或压缩必要质量活动,就应调整指标设计。
5. 我的最终判断:有效计划的标志是更早暴露代价
可用工时管理的成熟,不是每个小时都被占满,也不是每个项目都能在立项时给出精确到个位数的人天预测。真正的成熟,是团队能说明容量从哪里来、被什么工作占用、哪些风险还没有被覆盖,以及新增承诺会挤压什么。
下一步可以从一个并行项目较多的团队开始,连续运行四周:第一周统一口径,第二周按角色和周排程,第三周记录冲突与裁决,第四周比较计划和实际偏差。如果这四周后,管理者能更早发现关键岗位缺口、项目经理更少重复询问、执行人员更容易说明负荷来源,那么方法就已经产生价值;之后再根据数据决定是否引入更系统的协同平台,而不是先买工具再寻找问题。
常见问题解答(FAQ)
1. 实施团队的可用工时应该怎么计算?
我以前会直接拿团队人数乘以每人每周 40 小时,排出来的计划看着很饱满,实际却总延期。请问可用工时到底要扣掉哪些时间,才能更接近实施团队真正能投入项目的容量?
不要把合同工时直接当成项目工时。建议按“人数 × 计划周期内工作日 × 每日工时 − 固定非项目时间 − 已承诺工作 − 风险预留”计算。比如 5 人团队,按每周 5 天、每天 8 小时计,名义工时是 200 小时;
若会议、支持和内部事务占 20%,已排定的其他工作占 30 小时,再预留 15% 应对现场问题,可用于新计划的工时约为(200−40−30)×85%=110.5 小时。这个数是团队容量,不是可以毫无余量地分派给个人的任务时长。计算时应使用团队自己的历史数据,至少连续记录几周会议、支持和返工耗时;
若项目常有客户等待或环境故障,还应单独列出等待风险,而不是把它伪装成可用工时。
2. 实施项目的可用工时表应该包含哪些字段?
我想做一张团队都愿意维护的工时计划表,但字段加多了没人填,太简单又看不出谁被占满了。有没有一套既能看出容量、任务和风险,又不至于变成填表负担的模板结构?
先让表格支持每周排期和调整,而不是追求记录所有细节。建议每行代表一个人或一个角色在一个自然周内的安排,包含:成员或角色、周次、可用工作日、固定事务工时、已承诺任务及工时、新增任务工时、预留工时、负责人、依赖项、风险说明和更新时间。可用容量与任务估算最好分列,避免把“预计投入”误当成“已完成”。
例如实施顾问一周可投入 32 小时,已有客户培训 12 小时、需求确认 10 小时,另留 5 小时处理现场问题,那么只剩 5 小时可接新任务。每周更新一次即可;只有当任务范围、人员或客户配合条件发生变化时,才即时调整。字段是否有用,可以用一个标准判断:它能否帮助团队发现超载、依赖或决策责任不清;
不能的话就先删掉。
3. 如何避免实施团队的工时计划看起来可行,执行时却频繁超载?
我遇到过计划评审时每个人都说能做,到了执行阶段却不断出现临时会议、客户问题和返工,最后只能加班。除了要求大家估得更准,还有什么办法能提前发现计划里的隐性超载?
先看每个人的负荷率,而不是只看项目总工时。可以用“已承诺任务工时 ÷ 个人可用工时”作为预警指标:超过 85% 时检查是否有固定事务漏算;超过 100% 时必须调整范围、优先级或资源,不能靠默认加班消化。
这里的阈值是计划管理的预警规则,不是适用于所有团队的行业标准,最好用本团队过去 6 至 8 周的实际数据校准。还要检查任务是否集中在少数关键角色,例如只有一名顾问能配置环境,其他成员的空闲工时并不能自动替代他的工时。排期时把客户确认、数据准备、环境开通等依赖写成有负责人和日期的事项;
依赖未满足时,不应把后续工作标成确定可执行。
4. 实施过程中出现插单或客户延期,可用工时计划应该怎么调整?
我不确定计划表应该多久更新一次:更新太频繁容易让团队疲于维护,更新太慢又会失去参考价值。遇到客户临时加需求、关键人员请假或现场条件不具备时,应该按什么顺序重新排计划?
采用“固定节奏更新,加触发事件复核”通常比每天全面重排更稳妥。每周安排一次容量检查;出现新增范围、关键人员缺席、客户依赖逾期或预计工时偏差超过约 20% 时,立即复核受影响的工作包。先确认变化属于新增工作、等待时间还是返工,再评估对关键路径和角色容量的影响;
随后由项目负责人明确选择延期、减范围、换人或增加资源,并记录决定及其影响。不要只把插单工时加到表格里,却不指出要推迟什么,否则计划会在账面上持续超载。客户延期时,也不要把等待中的时间当作团队仍可投入该项目的工时:应标注待客户配合状态,并重新确认人员能否转去处理其他任务,以及重新启动所需的准备时间。
核心关键词
文章包含AI辅助创作:可用工时实操方法:实施团队提升人力资源计划效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/586762
读者评论
把客户支持和风险缓冲单独列出来这点很实用。我们之前排计划只看项目工时,结果顾问的日历明明排满了,临时支持还是只能靠加班消化。
文中说月度总量不能替代关键周排程,我也有类似感受。不过周级计划维护起来比较费时,团队规模不大时,按关键节点滚动更新可能比每天细排更可行。
想请教一下,缓冲容量通常由谁确认、多久复核一次?如果长期没有消耗,容易被其他项目占走;但留得过多,也可能影响新项目的承接判断。
