人力资源计划里的“可用工时”通常不是合同工时减去请假工时那么简单:一个实施顾问每月名义上有 176 小时,扣除会议、培训、售前支持、跨项目协作和交付缓冲后,真正能承诺给客户项目的时间,可能只有 110 至 125 小时。计划若把名义工时当成可交付工时,项目经理看到的是“人手够”,交付现场感受到的却是延期、加班和关键岗位冲突。
我把可用工时管理理解为一条从需求预测、人员容量核算、项目分配、风险预警,到实际工时回收和计划校准的闭环,而不是一张排班表。本文给出一套可以落地的计算口径、审查规则和团队协作方法,并用一个明确标注为情景模拟的实施团队案例,说明如何在不把人员“排满”的前提下提升交付确定性。
一、先讲核心结论:可用工时是承诺边界,不是员工的全部时间
1. 先区分四种工时,避免一张表解决所有问题
我在梳理人力计划时,首先会要求团队把四种时间分开:法定或合同工时、在岗工时、可分配工时、项目承诺工时。它们回答的问题不同,不能互相替代。合同工时描述制度约束,在岗工时反映实际出勤,可分配工时用于资源规划,项目承诺工时才是某个项目可以依赖的交付能力。
例如,一名员工每周合同工时为 40 小时,不代表他每周可以给客户项目投入 40 小时。例会、绩效沟通、内部培训、支持升级和必要的文档工作都是真实工作,但未必能被计入某个项目的可承诺容量。把这些时间删除,只会让计划看起来更漂亮,不会让交付能力变大。
| 工时口径 | 回答的问题 | 常见用途 | 最容易出现的误用 |
|---|---|---|---|
| 制度工时 | 员工在制度上应工作多久 | 劳动管理、假期核算 | 直接当作项目产能 |
| 在岗工时 | 员工实际可工作的日历时间 | 考勤、出勤分析 | 把出勤等同于有效产出 |
| 可分配工时 | 扣除已知非项目任务后,组织能安排的时间 | 部门容量规划 | 忽略突发支持与岗位限制 |
| 项目承诺工时 | 可被某个项目计划依赖的时间 | 项目排期、客户承诺 | 把所有空档都承诺出去 |
2. 用“容量”做规划,用“实际工时”做校准
计划阶段需要的是容量估算,而不是对每个人未来每一分钟的精确预测。可用工时应当作为团队在特定时间窗口内可承担工作的边界;实际工时则用于发现估算偏差、任务切换和突发需求。两者结合,才能回答“下个月能接多少工作”以及“为什么上个月的计划失真”。
我的判断原则是:可用工时用于承诺,实际工时用于学习,不能用实际工时倒逼员工证明自己忙碌。如果团队把工时记录变成个人绩效排名,成员更可能把时间填满、拆细任务或回避记录不可预期工作,组织得到的反而是更差的数据。
3. 可用工时应至少保留三层缓冲
人员计划不应只保留一个笼统的“预留比例”。我会把缓冲拆成三层:个人层面的常规非项目工作,团队层面的突发支持容量,以及项目层面的风险余量。第一层用于会议、培训和内部职责;第二层用于客户升级、生产问题和临时协同;第三层用于需求变更、环境等待和验收返工。
这三层的责任人和用途不同。个人层工作通常能提前估算,团队支持容量依赖历史事件,项目风险余量则应由项目经理结合范围与不确定性判断。将它们混成一个比例,问题发生时很难知道缓冲是被正常使用,还是计划一开始就失真。

二、背景和真实场景:实施团队为什么最容易把计划排得过满
1. 项目需求和人员供给使用不同的时间尺度
销售机会往往按季度讨论,项目计划按周排,人员休假按日历管理,支持事件则可能按小时发生。时间尺度不一致,容易让需求看起来有余量、人员却在某一周同时撞期。月度总量充足,并不能证明关键节点有人可用。
例如,团队有 500 小时的月度容量,但某次上线必须在同一周安排两名熟悉客户数据模型的顾问。若这两人分别被其他项目占用,即使全月总工时还有 100 小时空闲,也无法解决关键岗位的短缺。资源规划需要同时看总量、时间分布和技能约束。
2. 实施工作有大量“看不见但必须发生”的时间
实施项目的可见工作通常是调研、配置、开发、测试和培训。真正拖慢计划的,常常是需求澄清、数据准备等待、客户决策、环境权限申请、跨部门确认和验收返工。这些活动不一定由实施人员单方面控制,却会消耗团队的跟进、协调和重新排期时间。
因此,我不会只根据任务清单里的理想工时做人员计划。至少要把等待、沟通、交接和返工作为独立类别观察。若这些时间长期被记为“其他”,团队就无法分辨是客户侧依赖问题、内部流程问题,还是估算时系统性漏项。
3. 多项目环境里,最稀缺的往往不是总工时
在中大型企业里,实施团队通常同时承担多个客户项目、售前支持、版本验证和存量客户问题。团队总人数看起来不少,但真正能完成某类数据迁移、复杂集成或上线切换的人员可能只有少数。容量管理因此不仅是“有多少小时”,还要问“什么技能在什么日期可用”。
对于 100 人以上、跨部门协作较多的组织,PingCode 可以作为项目和工作协同的一个示例,用于把项目任务、负责人、计划时间和实际进展放在统一视图中讨论。工具的价值在于减少信息分散,不会自动判断某个顾问的能力是否适配某个复杂场景;技能矩阵、交付规则和责任边界仍需要组织自己定义。
4. 计划过载会沿着一条链条扩散

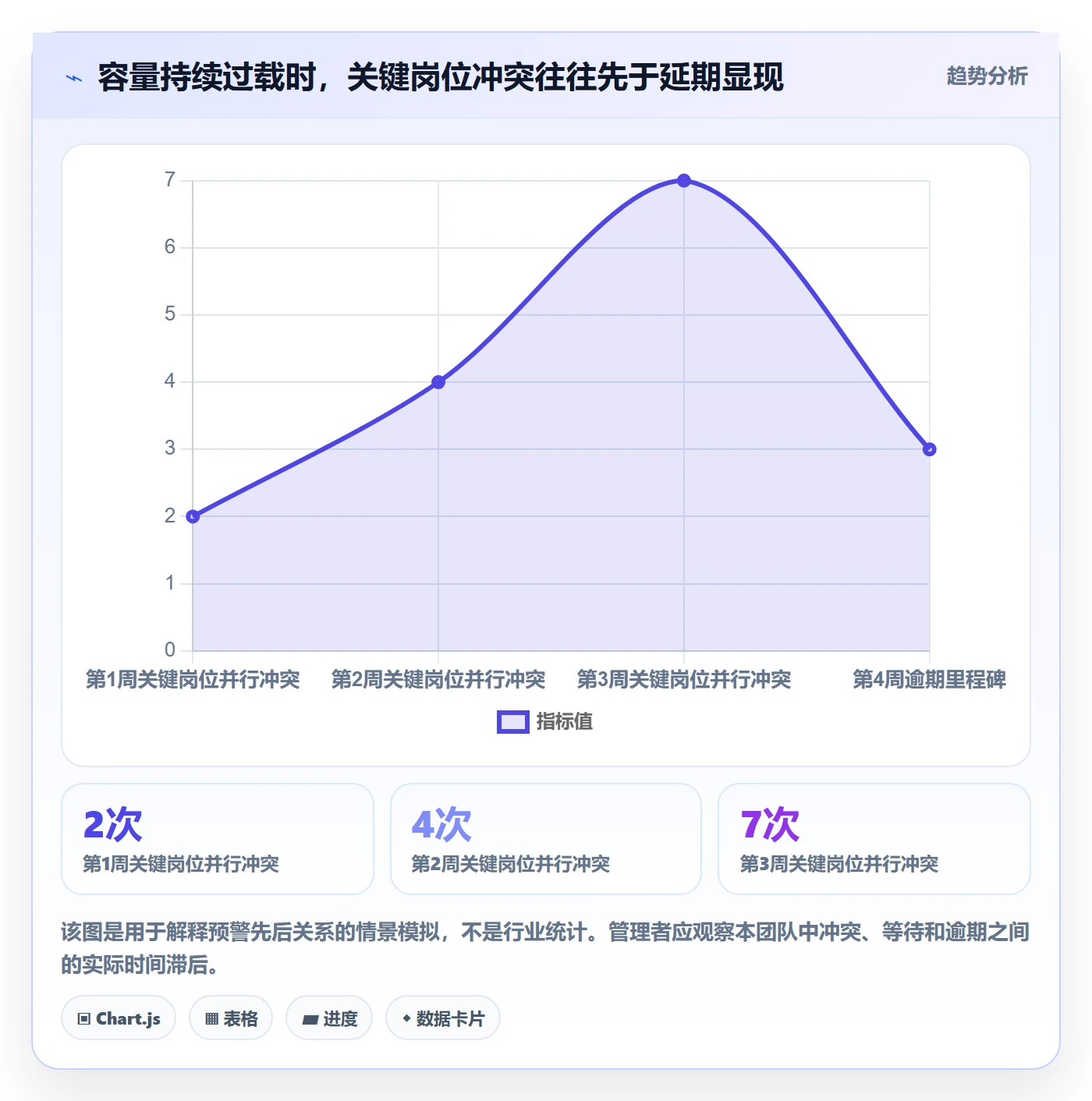

超配的影响往往不是“员工多做几个小时”这么简单。关键人员被多个项目同时预约后,任务切换会增加;任务切换导致交付时间拉长;项目延期又引发客户升级与管理层介入;团队因此投入更多协调时间,进一步挤压原有容量。只看月末加班总量,通常已经错过了最早的干预窗口。
我建议团队把“计划容量使用率”与“关键岗位冲突数”放在同一张管理视图里。前者显示整体承诺是否超过边界,后者显示局部瓶颈是否正在形成。总量安全而关键岗位冲突上升时,应先调整技能匹配和日期,而不是急着增加全团队工时。

三、常见误区:看起来精确的工时计划,为什么仍然不可靠
1. 把合同工时直接当成项目工时
这是最常见也最容易被表格掩盖的误区。若按每月 176 小时给每名员工排满项目任务,计划默认员工没有内部职责、没有休假、没有培训、没有突发问题,也不需要与同事协作。即使团队短期靠加班完成任务,长期也会出现数据质量下降、返工和人员流失风险。
纠正方法不是简单规定“所有人一律打八折”,而是先拆出时间类别,再根据角色和历史数据确定扣减。售前顾问、技术架构师、项目经理和一线实施顾问的非项目负担不同,统一折扣可能会让某些岗位仍然过载,另一些岗位则被低估。
2. 把没有排任务的时间都认定为闲置
计划表里没有项目任务,不等于这段时间可以立即承诺给新项目。员工可能在等待客户输入、承担值班、处理零散问题,或者需要为下一阶段做好准备。若管理者把所有空白都分配出去,团队将失去吸收变化的能力。
我会区分“可承诺空档”和“保护性空档”。可承诺空档是经过负责人确认、技能匹配且没有已知义务的时间;保护性空档用于吸收不确定性,不应在没有升级审批的情况下被当成项目容量。计划表上可以显示两类空档,避免空白区域被误读。
3. 用利用率越高越好的单一目标管理团队
利用率适合观察资源使用,不适合单独代表团队效率。利用率持续接近满载,意味着团队缺少应对需求变更和紧急支持的空间;而利用率偏低,也可能是技能不匹配、项目启动延迟或需求预测不足。没有上下文的百分比,容易把正确的缓冲误判成浪费。
更合理的方式是同时看计划利用率、实际利用率、变更频率、延期率和支持负载,并按角色与项目阶段拆分。对高不确定性项目,适度的容量缓冲可能比更高的表面利用率更有价值,因为它减少了延期后再动员人员的成本。
4. 把实际工时与任务估算差异直接解释为个人能力问题
实际工时高于估算,可能来自估算遗漏、需求边界不清、客户输入晚到、环境故障、任务拆分不合理,也可能确实是技能差距。若一看到偏差就归责个人,团队会倾向于压低实际工时或把工时记入不透明类别,管理者失去识别系统性问题的机会。
我更愿意先问三个问题:偏差集中在哪类任务?偏差是否跨多个项目重复?偏差发生前是否有外部依赖或范围变化?只有排除计划和流程因素后,才适合讨论个人能力支持。工时差异首先是诊断信号,不是绩效结论。
5. 只做月度汇总,不检查周内峰值
月度总量会掩盖短周期的拥堵。一个顾问月度承诺 120 小时,平均看起来合理,但若其中 60 小时集中在上线周,仍可能无法按期完成。月计划适合做容量边界,周计划适合做执行协调,关键里程碑还需要检查日级别的岗位重叠。
团队可以用月度视图做需求和人员容量平衡,用周视图检查交付峰值,用日历视图核实关键活动。不同视图服务于不同决策,不能指望一张月度表同时回答所有问题。
| 误区 | 短期看起来的好处 | 实际风险 | 替代做法 |
|---|---|---|---|
| 按名义工时排满 | 显示能接更多项目 | 持续加班、延期和返工 | 按角色拆解非项目负担 |
| 空白时间全部分配 | 减少表面闲置 | 没有能力吸收突发任务 | 区分可承诺与保护性空档 |
| 只追求高利用率 | 指标直观、易汇报 | 将缓冲误判为浪费 | 结合延期、变更和支持负载判断 |
| 偏差直接归责个人 | 容易找到责任对象 | 数据失真,根因被掩盖 | 先按任务类型和依赖因素诊断 |
四、专业判断逻辑:从需求到可承诺容量的八步闭环
1. 先定义计划窗口和决策对象
人力计划要先说明“计划什么、计划多久、由谁决策”。短期排班可能关注未来两至六周,季度容量规划关注未来三个月,年度人力规划则更适合讨论岗位结构和招聘需求。计划窗口越长,单个任务估算越不可靠,应该更多使用项目类型、阶段负载和历史区间。
我会把计划对象至少分为人员、技能组、项目和时间窗口四类。仅按部门总人数核算,无法识别谁能做什么;仅按个人排工时,又容易让计划陷入过度细化。多数团队需要在“技能组容量”与“关键人员排期”之间切换:先用技能组看供需,再对稀缺角色逐人核实。
2. 建立统一的工时日历
日历至少要纳入工作日、公共假期、个人休假、轮班安排、培训日和已知的团队活动。团队跨地区运作时,要按所在地分别计算,不应把一个地区的假期套用到所有员工。若同一人员同时属于多个项目,还需要确保日历上的占用只有一个事实来源。
统一日历不是追求收集更多个人信息,而是确保排期所依赖的已知约束不会被遗漏。对于个人隐私相关内容,只记录影响容量的可用时间即可;管理者通常不需要知道休假背后的具体原因。
3. 计算个人的初始可用容量
可采用一套易解释的计算框架:名义工时减去已知缺勤、固定内部职责、培训与会议,再减去根据历史事件预留的支持容量。计算结果是初始可用容量,之后还需结合岗位技能和项目优先级修正。它不是工资核算口径,也不是个人绩效目标。

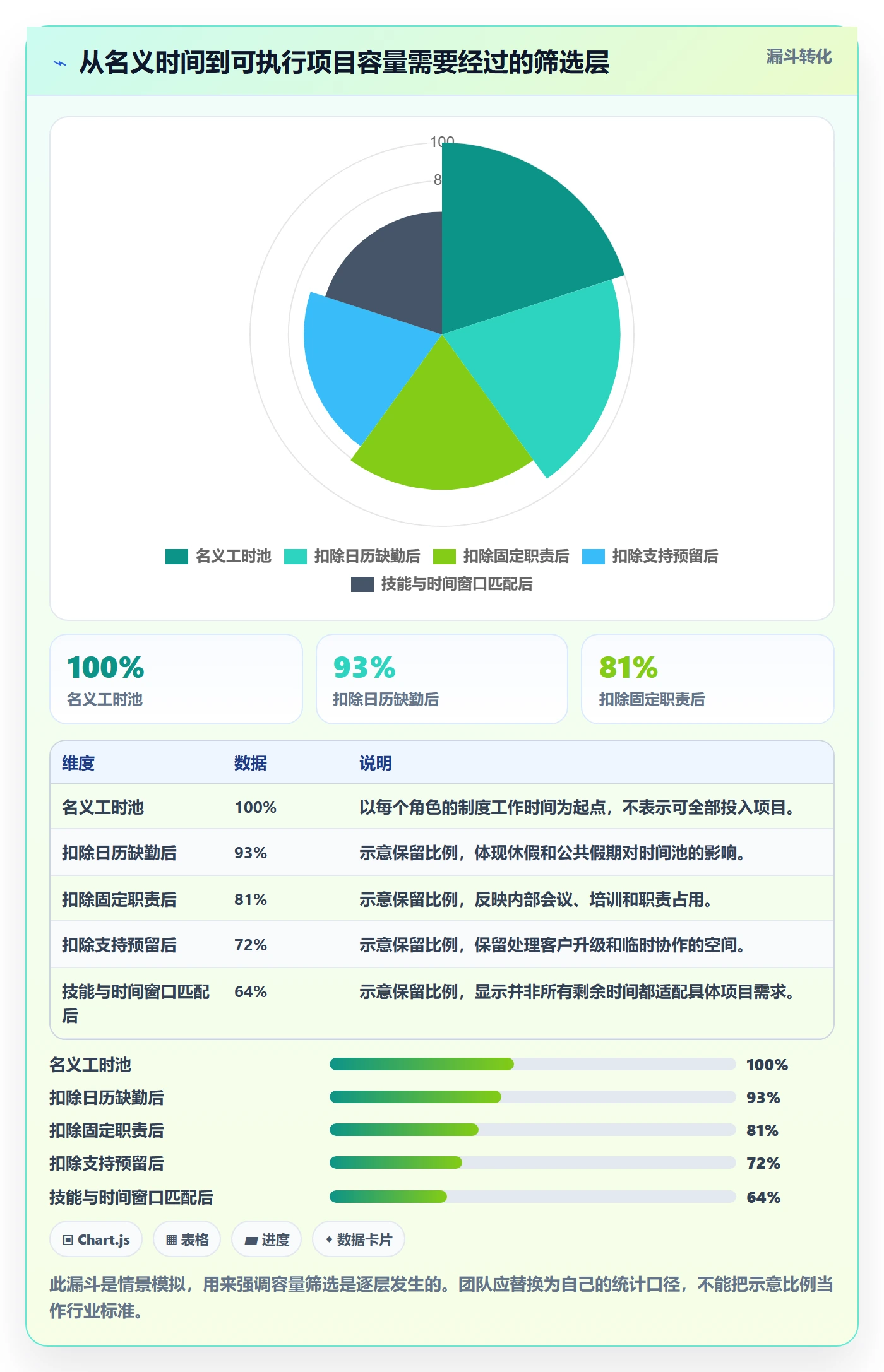

例如,一名实施顾问当月名义工时 176 小时,已知休假 8 小时,固定内部职责 18 小时,支持预留 16 小时,则初始项目容量为 134 小时。若他在某周需要参加集中培训,还要把这项占用放回对应周内,而不是只看整月合计。
4. 用技能匹配把“总容量”转换为“有效容量”
总容量只有在技能适配时才可用。可以用技能矩阵标注熟练度、独立交付能力、是否需要复核、可承担的项目类型和最近使用时间。评分不必追求复杂,关键是让分配者知道某人是可以独立负责、只能协助,还是需要先安排培训。
对于少数关键技能,团队还应记录备份人数和替代周期。一个任务表面只需要 20 小时,但如果技能只有一人掌握,人员请假或临时被客户升级占用,就可能造成整条项目路径停滞。技能覆盖率因此是容量风险的一部分。
5. 按项目阶段估算需求,并标注不确定性
实施项目的不同阶段需求结构不同。调研阶段需要业务访谈和需求分析,配置阶段需要顾问投入,集成阶段可能依赖技术专家,测试与上线阶段则会出现集中峰值。把整个项目压成一个总工时数字,会掩盖阶段性瓶颈。
我建议每项需求都至少标注估算值、时间窗口、技能要求、依赖条件和置信等级。估算值不是承诺本身;置信等级帮助管理者决定是否需要额外缓冲、进一步澄清或安排备选人员。范围未确认的工作,不应伪装成精确工时。
6. 先处理硬约束,再优化利用率
资源分配顺序应当从不可移动的约束开始:客户上线日期、法定休假、技能唯一性、合同承诺和关键依赖。之后再处理可调整的任务顺序、工作拆分和一般性会议。若一开始就按利用率排序,很容易把关键路径任务挤到看似空闲、实际上不具备能力的人员身上。
当需求超过容量时,管理者应明确选择加资源、改日期、缩范围、降低并行度或接受风险,而不是把差额隐含地分摊给员工。隐性过载只是把管理决策延后,并将成本转嫁给执行团队。
7. 设置预警阈值,但不要把阈值当作自动判决
团队可以设置容量预警,例如未来四周计划占用超过可承诺容量的 85% 时提醒负责人复核;关键技能在同一周出现重复预约时升级协调;连续多个周期实际投入高于计划区间时复查估算模型。具体阈值应通过历史回测确定,不存在适用于所有组织的统一比例。
预警的作用是触发讨论,不是自动取消任务。某个周期超过阈值可能是已批准的上线冲刺,也可能是计划错误。管理者需要查看原因、持续时间、岗位分布和补偿方案,再决定是否调整。
8. 复盘预测误差,更新模型参数
每个周期结束后,建议比较计划工时、实际投入、非项目负担、突发支持、等待时间和返工时间。不要只看“多用了多少小时”,还要问误差来自哪个环节。连续记录三至六个周期后,团队通常能识别出哪些任务估算偏低、哪些时段支持负担较高、哪些客户依赖最容易造成等待。
模型更新要保留版本和原因。例如,某类数据迁移任务的估算系数增加,不应只改一个数字,还要说明适用范围、样本数量和生效日期。这样未来的管理者能区分真实变化与人为调参,也能避免把某个客户的特殊情况误用到所有项目。

五、案例与数据观察:一个实施团队怎样识别“总量够、关键岗不够”
1. 案例边界:这是用于演示方法的情景模拟
以下案例为情景模拟,不是某家企业的真实经营数据,也不代表行业平均水平。设想一支 24 人的企业实施团队,负责 6 个并行客户项目,并承担存量客户支持。团队计划按月排工时,但上线前频繁出现关键顾问冲突,管理层最初的判断是“总体人手不足”。
复核后发现,问题并非单纯缺人:总量测算使用了名义工时,支持工时被记在项目之外,且两名数据迁移顾问被多个项目同时安排。团队将资源需求按技能、周次和阶段拆开后,发现月度总容量看似充足,某两周的关键技能容量却超出可承诺边界。
2. 第一次诊断:月度总量掩盖了周度峰值

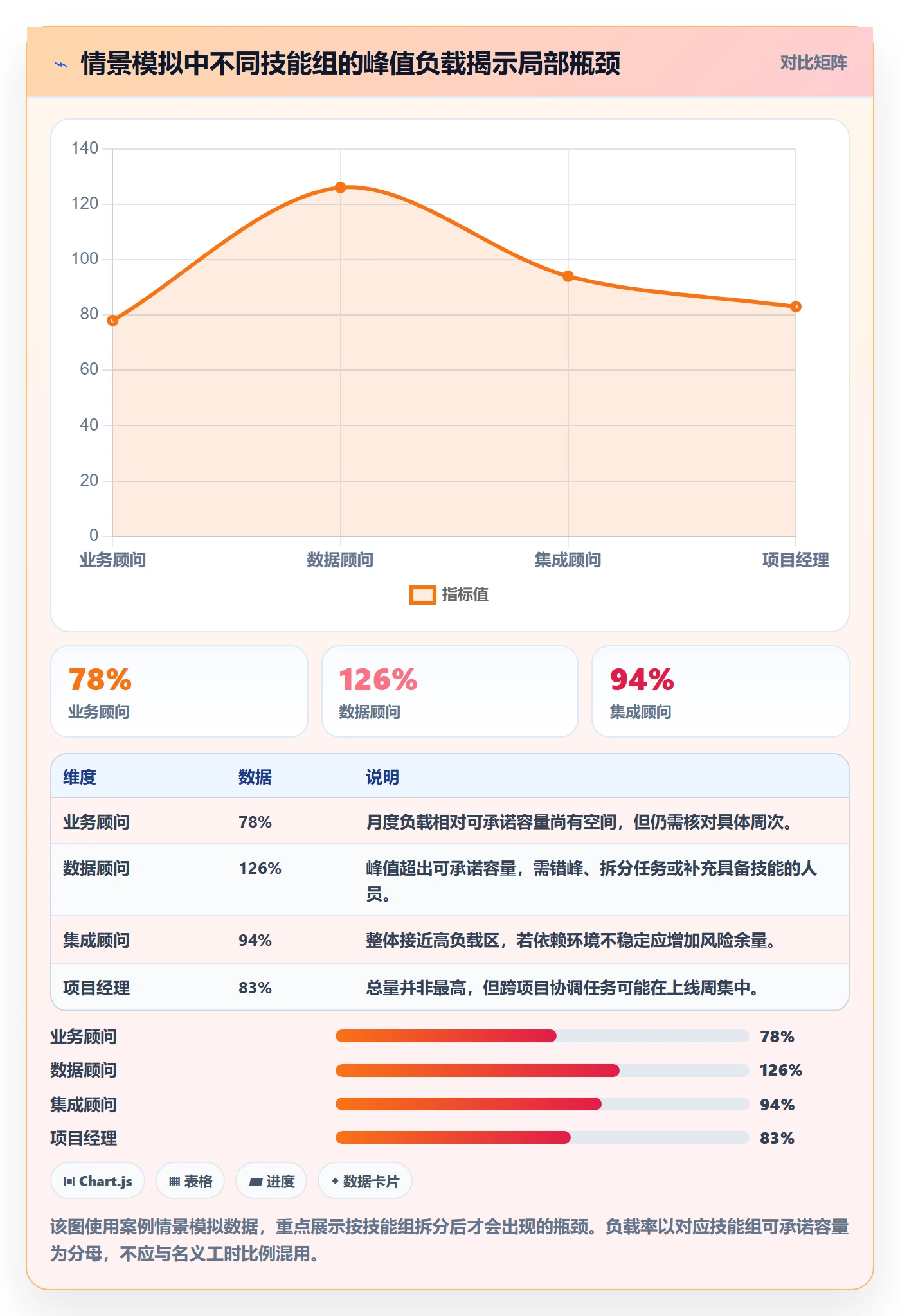

团队把未来六周的需求拆成调研、配置、集成、测试和上线支持,并将人员分成业务顾问、集成顾问、数据顾问、项目经理四类。结果显示,业务顾问的月度容量使用率约为 78%,但数据顾问在上线前两周的计划负载达到各自可承诺容量的 118% 和 126%。这些比例是案例设定值,旨在演示局部过载如何被总量平均掩盖。
管理层原本考虑招聘,但进一步检查后发现,其中一个项目的数据清理任务可以由客户方在明确模板后承担,另一个项目的迁移窗口可以错开一周。调整范围和日期后,数据顾问峰值负载回到约 92% 与 96%。这不意味着招聘永远不需要,而是说明先识别瓶颈位置,能避免把结构性冲突误判为普遍缺员。

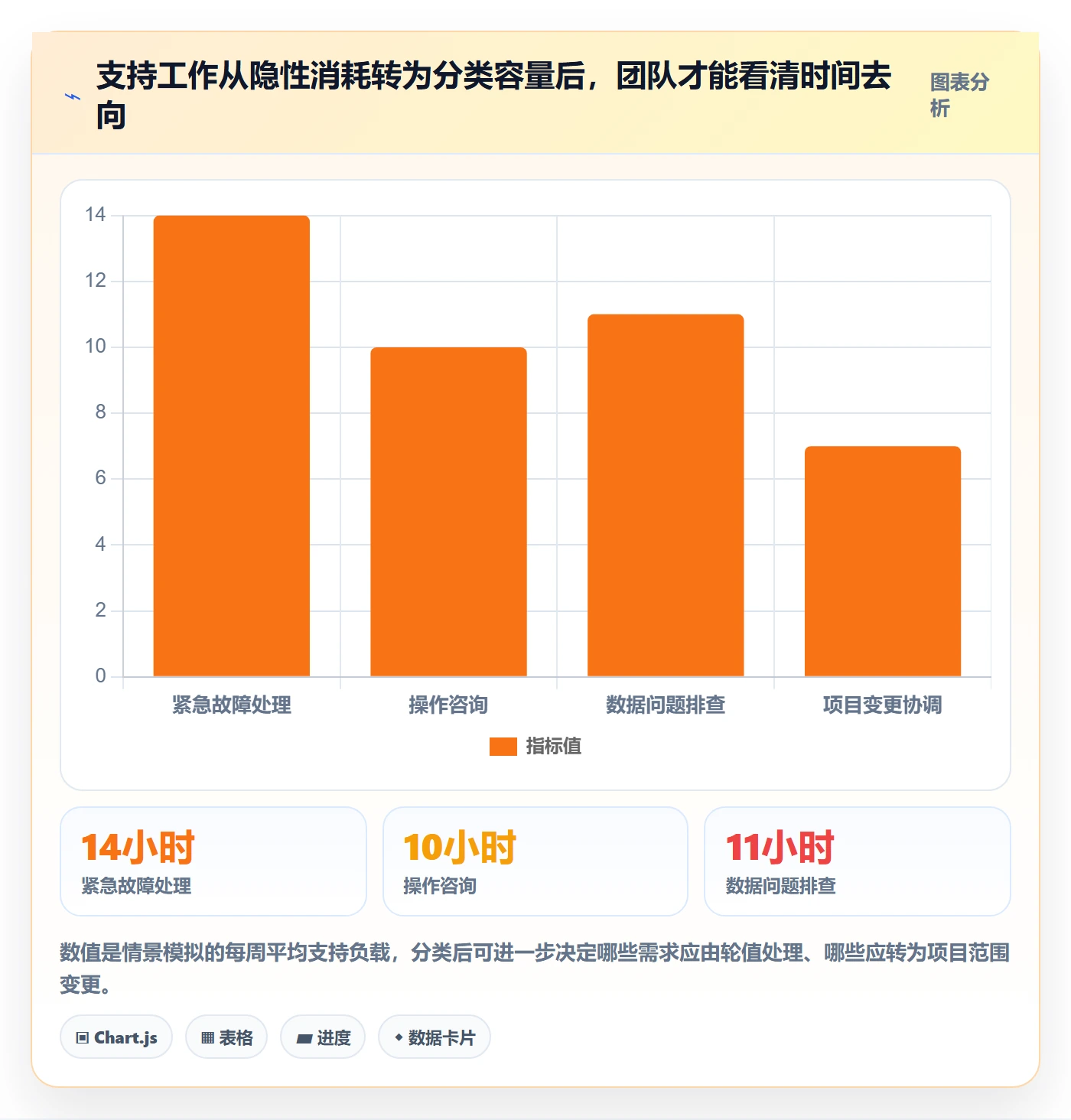

3. 第二次诊断:把支持工作从“其他”还原出来
团队连续六周记录支持请求的发起时间、处理时长、技能类型和是否影响项目计划。情景模拟数据中,每周平均有 42 小时客户支持工作,其中约 26 小时由实施顾问承担。此前这些时间散落在即时消息、会议和任务备注里,计划表没有为它们保留容量。
团队将支持任务分类为紧急故障、操作咨询、数据问题和项目变更,并为每类设置响应责任与升级路径。随后,紧急故障由轮值人员先接,项目变更进入变更评审,不再默认挤占正在执行项目的时间。这样做没有消除支持需求,却让容量消耗更可见,也使项目经理能判断哪些计划需要正式调整。
4. 第三次诊断:估算偏差要按任务类别看
情景模拟中,团队抽取了 30 项已完成任务,比较最初估算与实际投入。配置类任务的中位偏差为增加 12%,复杂数据迁移任务的中位偏差为增加 38%,客户等待相关的协调时间则平均比计划多 6 小时。样本规模有限,因此这些数值适合用于内部诊断,不适合直接外推到其他组织。
真正有价值的发现不是“平均超时了多少”,而是偏差集中在哪里。团队为复杂迁移增加了前置数据质量检查,把客户输入等待单独标记,并要求在估算前确认源数据样本。后续计划因此更接近真实工作结构,而不是简单提高所有任务的工时系数。
| 观察维度 | 调整前的情景表现 | 调整后的情景表现 | 管理含义 |
|---|---|---|---|
| 关键技能峰值负载 | 118%,126% | 92%,96% | 通过改日期和客户侧任务澄清缓解局部冲突 |
| 支持工时可见性 | 多数记为零散沟通或其他 | 按类型记录并设轮值入口 | 支持需求进入容量计划,而非持续挤占项目 |
| 复杂迁移估算偏差 | 中位增加38% | 增加数据质量前置检查 | 优先改善输入条件,不用统一加码掩盖根因 |
| 客户等待协调时间 | 平均多6小时 | 依赖项和责任人提前确认 | 把外部等待转化为可跟踪的计划风险 |
5. 工具的作用是让证据连得起来
在 100 人以上的团队中,项目任务、负责人、工作量、依赖关系和实际进度往往分散在多个表格与沟通渠道。以 PingCode 这类项目协同平台为例,团队可以围绕任务计划和进展建立共享视图,减少“某人已经被安排”却没有同步到其他项目负责人的情况。是否适用,应看它能否支持组织的项目结构、权限、报表和现有流程,而非只看功能列表。
工具不是容量规划模型本身。若组织没有统一工时口径、技能标签和更新责任,系统只会更快地展示不一致的数据。实施时我会先定义谁维护人员日历、谁更新项目需求、谁批准超额承诺,以及计划视图的刷新频率,再选择工具配置方式。


六、不同情况下的行动建议:先判断问题类型,再选择解决动作
1. 项目需求增长快于人员供给时
如果未来一个季度需求持续超过可承诺容量,不要先用加班填平缺口。应先判断需求是否已确认、项目优先级是否一致、是否存在重复承诺,以及哪些工作可以拆分或后移。将未签约机会与已确认交付需求放在同一张表里,会使人力缺口看起来忽大忽小,决策价值有限。
对于确认需求,组织可以在招聘、外部合作、跨团队借调、范围收缩和日期调整之间选择。招聘适合长期、稳定且技能缺口明确的需求;外部合作适合阶段性峰值,但需要评估交接成本和质量控制;范围或日期调整则适用于需求优先级可以重新谈判的项目。
2. 总量足够但关键技能短缺时
这时应把视角从部门人数切换到技能覆盖和关键岗位集中度。先识别哪些任务必须由专家独立完成,哪些可以由一般成员在复核下承担;再安排影子学习、结对交付和标准化模板。培训不能立即制造产能,但可以降低未来对单一人员的依赖。
如果技能培养周期长、客户上线日期不可移动,应优先安排资深人员处理风险最高的路径,把可标准化工作分给其他成员。若关键人员无法被替代,管理层应明确其并行项目上限,而不是继续给同一人追加“少量支持”。
3. 客户支持不断打断项目时
持续支持负担说明服务入口、优先级或产品问题分类可能需要调整。可以设轮值窗口,把一般咨询集中处理;对紧急故障定义响应级别和升级责任;对范围新增建立变更机制。这样做的目标不是拒绝客户,而是避免每个请求都以同等优先级直接打断项目工作。
若支持量长期超过预留容量,应把它作为组织级供需问题处理。可选动作包括增加专门支持角色、改善自助资料、修复重复故障根因或重新界定服务承诺。长期由项目团队“顺手处理”,表面节省了编制,实际让项目估算和客户响应都变得不可信。
4. 数据记录不完整或团队排斥填报时
先缩小记录范围,只收集用于计划判断的必要信息:任务类别、投入区间、项目归属、突发原因和是否造成计划影响。不要一开始就要求每个人把所有时间精确到分钟。过细的记录负担会降低数据质量,尤其当员工看不出记录如何改变资源决策时。
管理者还应明确数据用途和访问范围。实际工时用于修正估算、核对负载和识别流程瓶颈,不应未经说明就被用于个人排名。若数据会影响绩效或薪酬,应提前公开定义、复核机制和申诉路径,避免用计划工具制造不透明的管理判断。
5. 组织刚开始建立资源计划时
先用一个交付团队和一个计划周期试运行,不必一开始覆盖全公司。选择任务类型相对清晰、负责人愿意参与、项目数量适中的范围,跑完“容量预测,分配,实际记录,偏差复盘”后,再决定是否扩展。
试点成功的标准不应是表格填写率达到 100%,而应看管理决策是否更早发现冲突、关键岗位是否减少重复预约、项目变更是否能追踪到容量影响,以及估算误差是否逐步收敛。若只是新增一项填报工作,团队没有任何决策收益,试点需要重新设计。

七、不同情况下的取舍:没有一种利用率能同时满足所有目标
1. 高利用率与交付弹性之间的取舍
高利用率可以减少显性闲置,却会压缩处理突发变化的空间。低利用率可以提高响应弹性,但若长期存在,可能意味着需求预测、人员技能或项目启动流程有问题。判断重点不是追求一个统一的“最佳利用率”,而是明确团队需要为哪些不确定性付费,以及缓冲带来的风险降低是否值得。
稳定、重复、输入明确的工作,可以采用较紧的容量计划;需求频繁变更、依赖客户决策或涉及复杂集成的项目,应保留更多弹性。把同一个利用率目标压到所有项目和岗位上,往往会让高不确定性工作以加班的方式支付风险成本。
2. 个人精细排期与技能组统筹之间的取舍
个人级排期便于确认具体责任和休假冲突,但维护成本较高,也容易造成过度监控。技能组容量适合较早期的季度规划,信息要求较低,却不能保证某位关键人员在关键日期一定有空。常见做法是先按技能组形成供需图,再对短期关键路径和稀缺角色细化到个人。
若项目规模小、人员技能相近,技能组计划可能已经足够;若项目多、岗位专门化明显、上线窗口高度集中,则需要更细的个人排期。细化程度应由决策风险决定,不应因为工具能显示到小时,就要求所有计划都精确到小时。
3. 统一规则与角色差异之间的取舍
统一口径有利于跨项目比较,但统一的扣减比例可能掩盖岗位差异。项目经理的协调负担、顾问的客户会议、架构师的评审职责、支持人员的值班安排都不同。组织应统一字段、计算规则和审批流程,同时允许角色参数有明确依据地不同。
建议把共同规则和角色参数分开维护。共同规则定义工作日、休假、容量分母和数据刷新周期;角色参数描述固定职责和支持预留。参数应定期复核,并保留修改原因,防止角色折扣变成任意调整容量的工具。
4. 追求数据精确与控制记录成本之间的取舍
数据越细,不一定越有用。若工时分类过多、填报频率过高,团队会花大量时间维护系统,最终留下看似精确、实际随手填写的数据。应优先记录会改变决策的维度,例如任务类型、技能组、项目阶段和突发原因,暂时不要追求没有管理用途的细粒度编码。
一个实用的判断是:如果某个字段在连续两个计划周期里没有被任何容量、优先级或风险决策使用,就考虑合并、删除或改为抽样采集。数据治理不是字段越多越成熟,而是关键问题可以被可靠回答。
5. 集中调度与团队自主安排之间的取舍
集中调度能避免多个项目经理各自抢人,适合资源共享程度高、关键技能稀缺的组织;但如果所有小任务都要经过中心审批,决策会变慢。团队自主安排反应更快,却可能形成局部最优,让某个项目优先占用资源而损害整体交付。
可采用分层授权:团队在已批准容量内自主调整,跨项目冲突、超过阈值的承诺和关键岗位变更交由资源负责人协调。规则要说明哪些决定可在团队内完成,哪些必须升级,避免管理者既要求自主又随时推翻安排。
| 决策情形 | 优先目标 | 适合的取舍 | 需要接受的代价 |
|---|---|---|---|
| 需求稳定、任务重复 | 可预测交付与效率 | 较紧的容量计划、标准化分工 | 应对突发变化的空间较小 |
| 需求不确定、客户依赖多 | 风险吸收与交付韧性 | 保留更大缓冲、分阶段承诺 | 表面利用率可能较低 |
| 关键技能集中在少数人 | 减少单点依赖 | 技能备份、结对、限制并行项目 | 短期培训和交接会占用容量 |
| 团队规模大、项目交叉多 | 跨项目透明与协调 | 统一资源视图、分层审批 | 需要投入数据治理和计划维护成本 |
八、落地检查清单:让计划成为可以持续校准的管理机制
1. 启动前确认四个基础条件
- 统一可用工时、项目承诺工时和实际工时的定义,避免部门间同名不同义。
- 确定计划时间窗口、数据更新频率和资源冲突的升级责任人。
- 建立角色与技能标签,至少能区分一般容量和稀缺技能容量。
- 明确工时数据用途、访问权限和个人信息最小化原则。
2. 每个计划周期按固定顺序执行
- 更新工作日历、休假、培训、值班和其他已知占用。
- 收集项目需求,标注阶段、时间窗口、技能要求、依赖条件和估算置信度。
- 计算人员与技能组的初始可承诺容量,单独列出支持预留与保护性空档。
- 先处理硬约束和关键路径,再安排一般任务,检查个人与技能组的峰值负载。
- 将超额承诺、低置信度估算和关键岗位冲突提交对应负责人处理。
- 周期结束后对比计划与实际,记录偏差原因,并更新下一周期的估算假设。
3. 用一组互补指标代替单一利用率
管理视图可以从少量指标开始,而不是一次搭建复杂仪表盘。计划容量使用率说明承诺相对容量的程度;关键技能冲突次数反映局部瓶颈;估算偏差揭示模型质量;支持工时占比显示未计划工作压力;里程碑按期率观察交付结果。每项指标都要定义分母、统计周期和数据来源。
若计划容量使用率稳定而里程碑按期率下降,应检查外部依赖、范围变更和估算质量;若整体使用率不高但关键技能冲突频繁,应改善技能匹配;若实际投入持续高于计划且支持负担上涨,则需要同时审查服务机制与容量假设。指标的价值在于组合解释,而不是各自追求更好看的数字。
4. 把工具配置建立在流程之后
在工具中配置资源视图前,先画出当前信息流:谁提交需求、谁估算任务、谁维护人员日历、谁批准跨项目分配、谁处理实际投入偏差。之后再决定哪些字段需要必填、哪些视图供项目经理使用、哪些信息只对资源负责人开放。
对于采用 PingCode 等平台的组织,可以先从项目任务、负责人、计划时间、状态和依赖关系等基础信息入手,再逐步引入技能组视图和容量预警。不要在试点初期同时上线过多分类字段和审批规则,否则团队很难判断问题来自管理流程、数据口径还是工具配置。
5. 以决策改善而不是数据齐全判断是否成功
上线后应观察几个实际问题:项目冲突是否更早暴露,优先级是否有明确的拍板人,支持工作是否进入计划,管理者能否解释偏差来源,人员是否知道为什么计划被调整。若这些问题没有改善,即便工时记录完整,也不代表人力计划有效。
真正成熟的团队不一定拥有最精细的工时表,而是能在变化发生时快速回答三个问题:当前可承诺容量在哪里,新增需求会挤压什么,组织愿意承担哪种代价。人力计划的质量,最终体现在这些决策是否透明、及时且可复盘。

九、总结:计划不是把时间填满,而是把承诺说清楚
1. 管理者应把“空余”视为一种有条件的能力
可用工时的核心不是把每个人的日历填满,而是区分哪些时间已经承诺、哪些时间受到已知职责约束、哪些时间可以吸收变化。计划留白并不自动等于浪费;当它有明确用途、边界和复盘方式时,留白就是交付韧性的组成部分。
2. 下一步从一个周期、一个团队和三类证据开始
如果团队还没有统一口径,我建议先选一个交付团队,跑完一个四至六周的计划周期,记录日历占用、项目需求和突发支持三类证据。复盘时优先找出一个最明显的结构性问题,例如关键技能冲突、支持工作隐形或估算长期偏低,再围绕它改进规则。
人力资源计划的成熟,不是预测未来每个人每小时做什么,而是让组织在承诺之前看见容量边界,在变化发生时知道调整选项,在交付之后能够用证据修正下一次判断。下一步就从定义工时口径、核对关键技能和回看最近几个周期的计划偏差开始,不要先从追求更高利用率开始。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:人力资源计划可用工时全流程:实施团队风险控制与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/586701
读者评论
我们团队以前按月看总工时,确实容易漏掉上线周的集中冲突。后来改成按周核关键技能人员,排期更贴近实际;不过缓冲比例还是得靠历史记录校准,不能直接套文中的示例数值。
把实际工时偏差先当诊断信号,这点比较实用。客户资料晚交和内部返工常被记在一起,月底只看总数很难找原因。若能统一记录类别,后续复盘会清楚些,但分类也不宜细到增加一线填报负担。
我有个疑问:保护性空档由谁确认可以转成项目承诺?多项目团队里,项目经理和资源负责人对优先级常有不同判断。除了看容量和冲突数,最好还明确变更审批规则,否则空档仍可能被反复占用。
