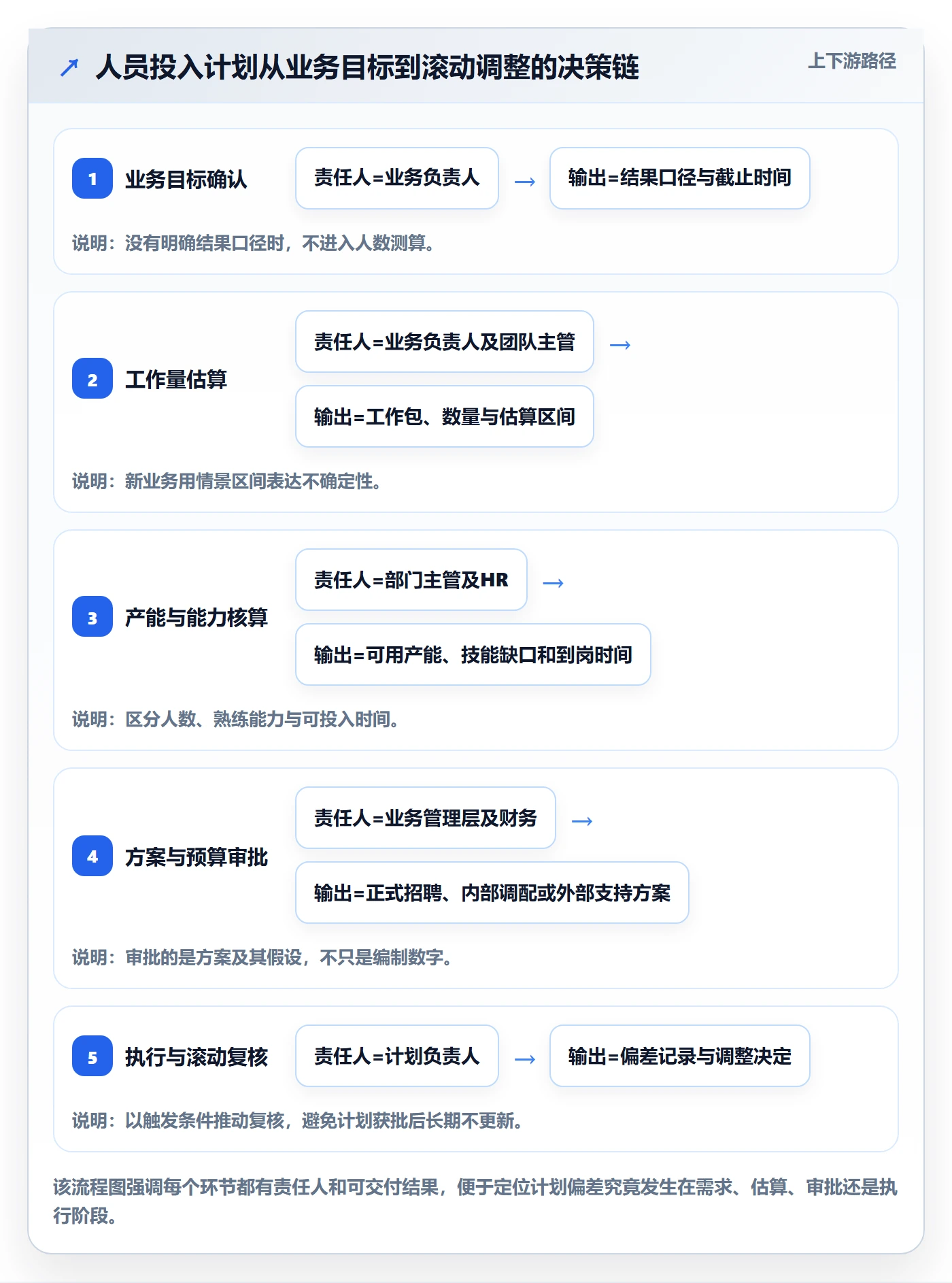

资源池不是一张“谁有空”的名单,而是一套把需求、技能、时间、成本与交付责任连接起来的管理机制。实施团队常见的失控,并非单纯因为人手不足,而是因为项目经理看到的“可用人力”和员工真正能投入的时间不一致:同一个顾问被三个项目同时预订,关键技能被临时借走,客户现场问题又打断原计划,最后团队只能靠加班填补系统里看不见的缺口。要让资源管理资源池真正发挥作用,关键不是先上工具,而是先定义资源口径、分配规则、更新责任和例外处理方式。
一、先讲核心结论:资源池管理的是承诺,不只是人员
1. 资源池的价值在于让供需差异提前暴露
我判断一个资源池是否有效,通常不先看它有多少字段,而是看它能不能在项目承诺之前回答四个问题:需要什么能力、什么时候需要、谁能承担、现有安排会挤占什么。若这四个问题只能在项目启动会后才被回答,资源池就只是人员目录;若能在立项、排期和变更发生时提供一致依据,它才是管理机制。
这里的“资源”也不应只理解为员工。实施项目还会消耗架构师评审时段、测试环境、差旅预算、客户关键用户的配合时间,以及某些只能由少数人完成的认证或验收工作。只登记人名、不登记这些约束,计划看起来完整,执行时仍然会出现瓶颈。

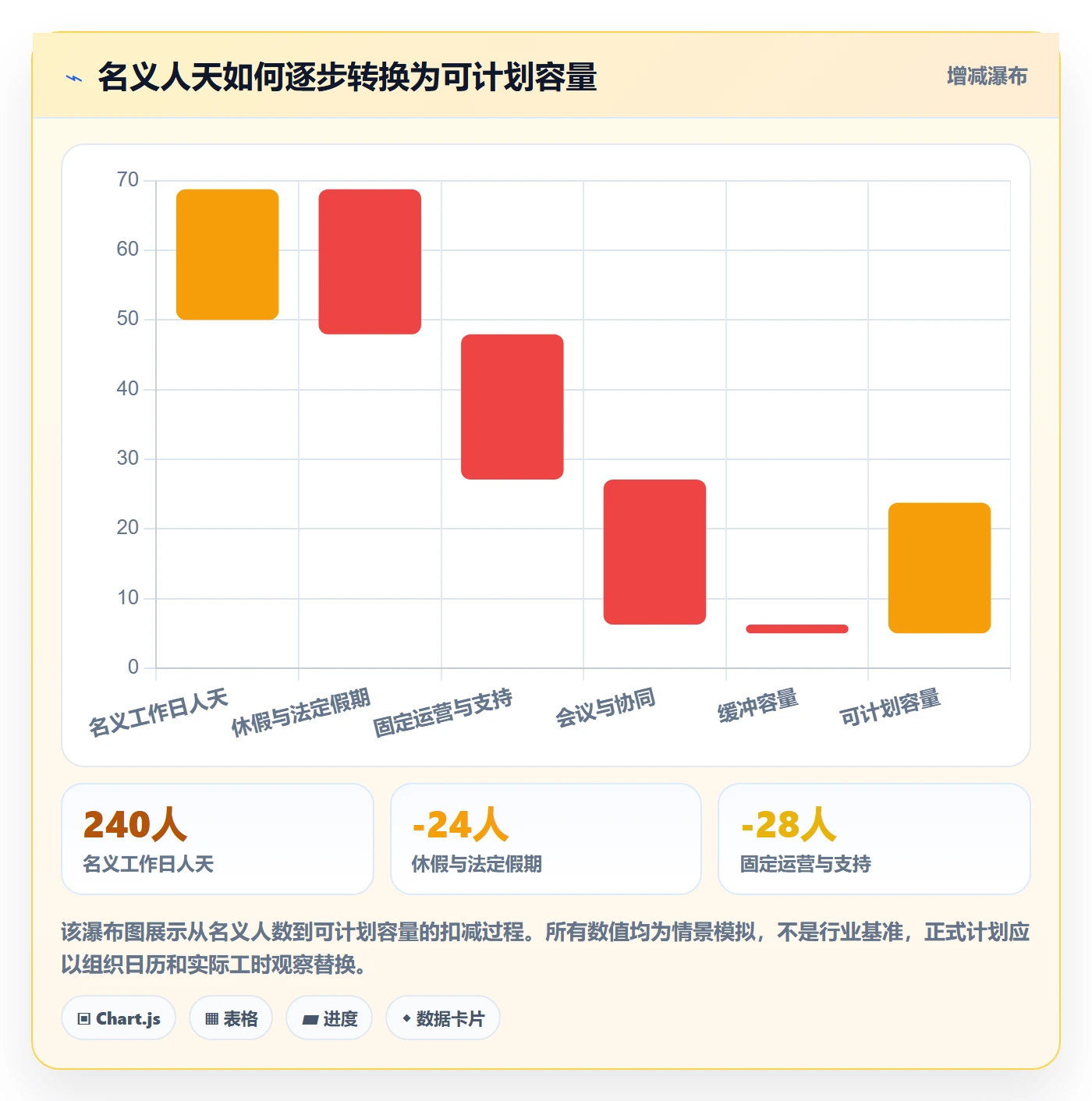

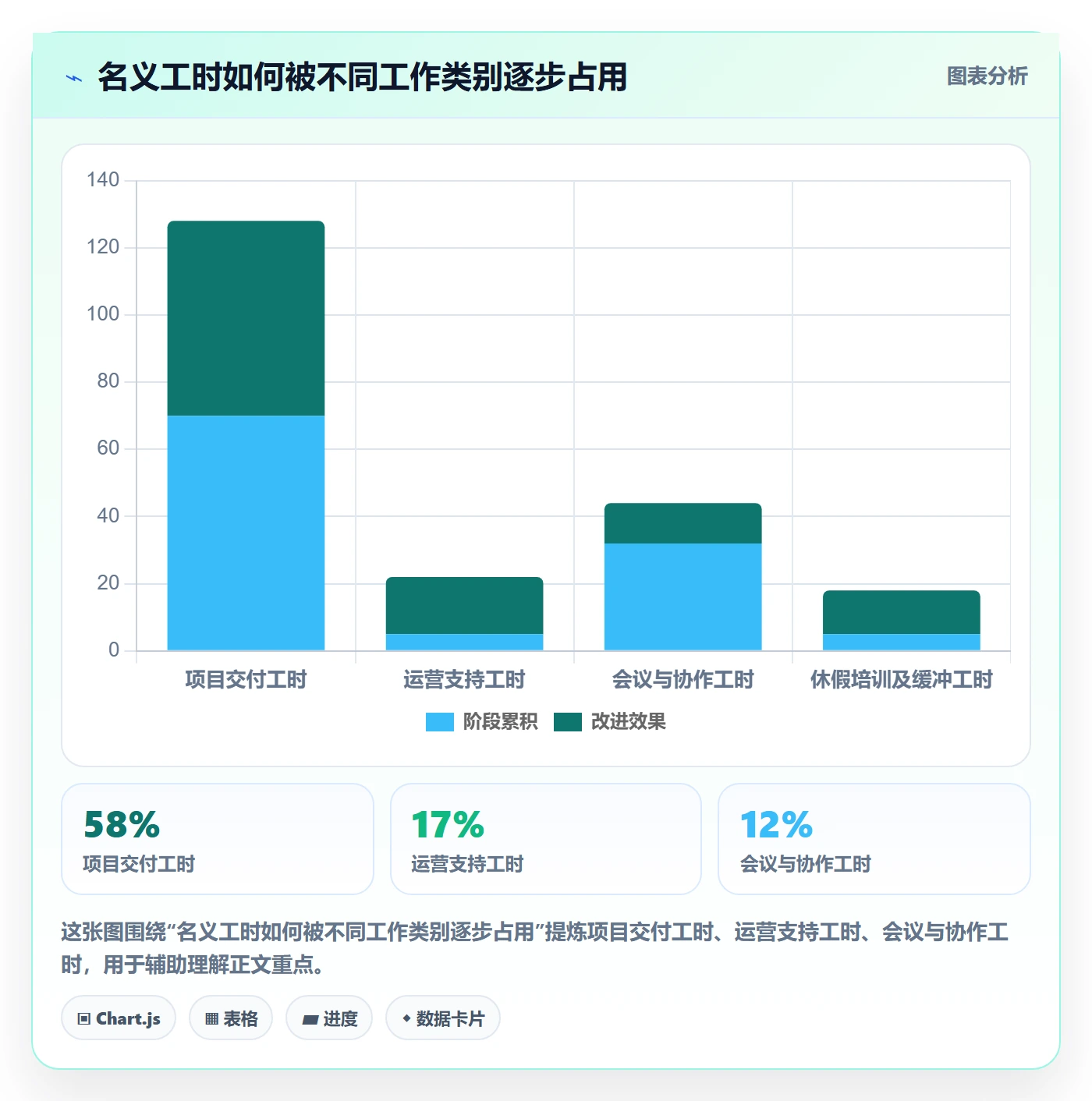

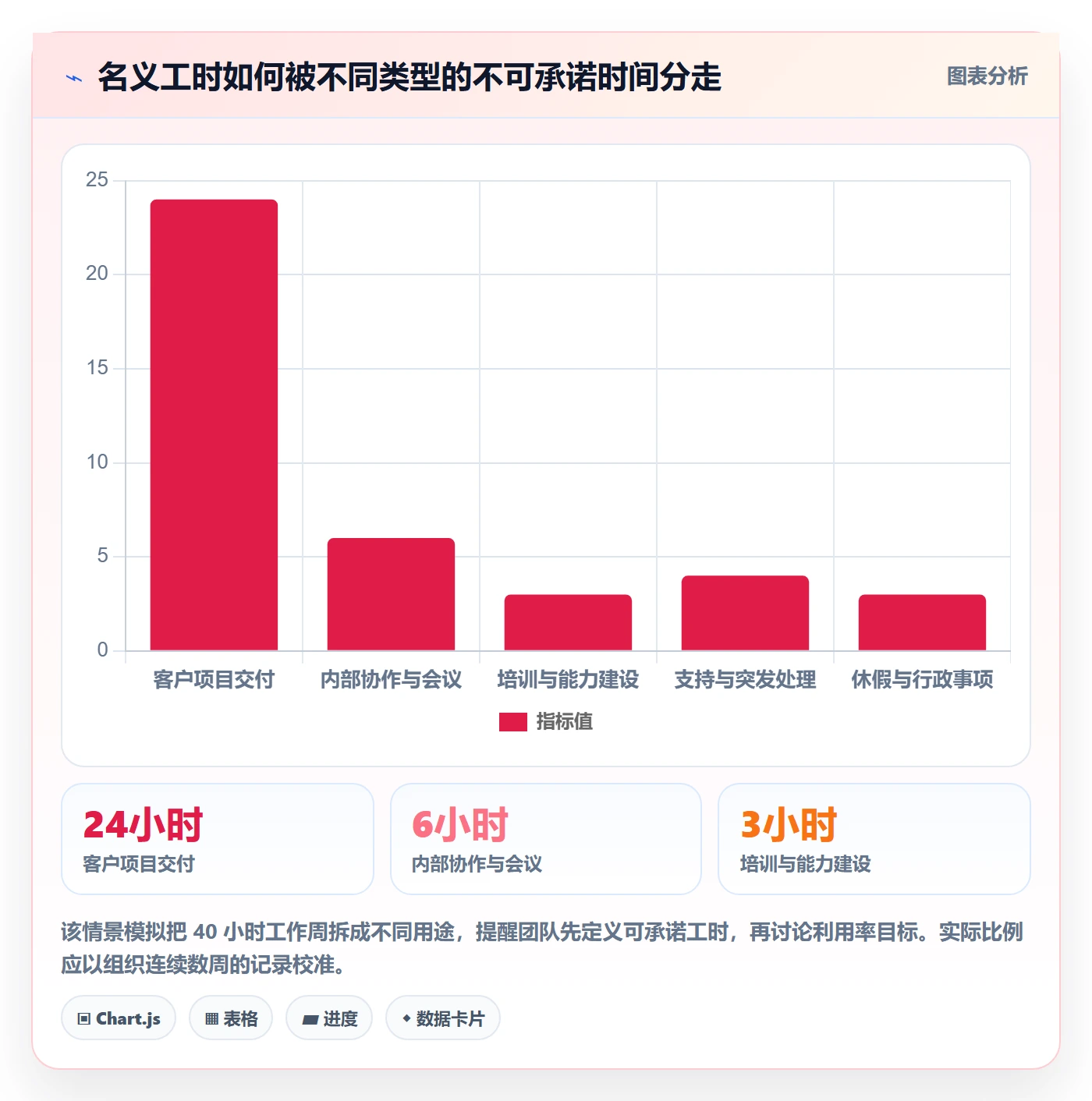

核心结论是:资源池的基本单位应是“可承诺的能力与时间”,而非“名册上的人头”。一位顾问每周有 40 小时劳动时间,不代表 40 小时都能分给项目;会议、内部协作、培训、休假、售前支持和必要的缓冲都需要在容量口径中体现。
2. 资源池需要闭环,而不是一次性盘点

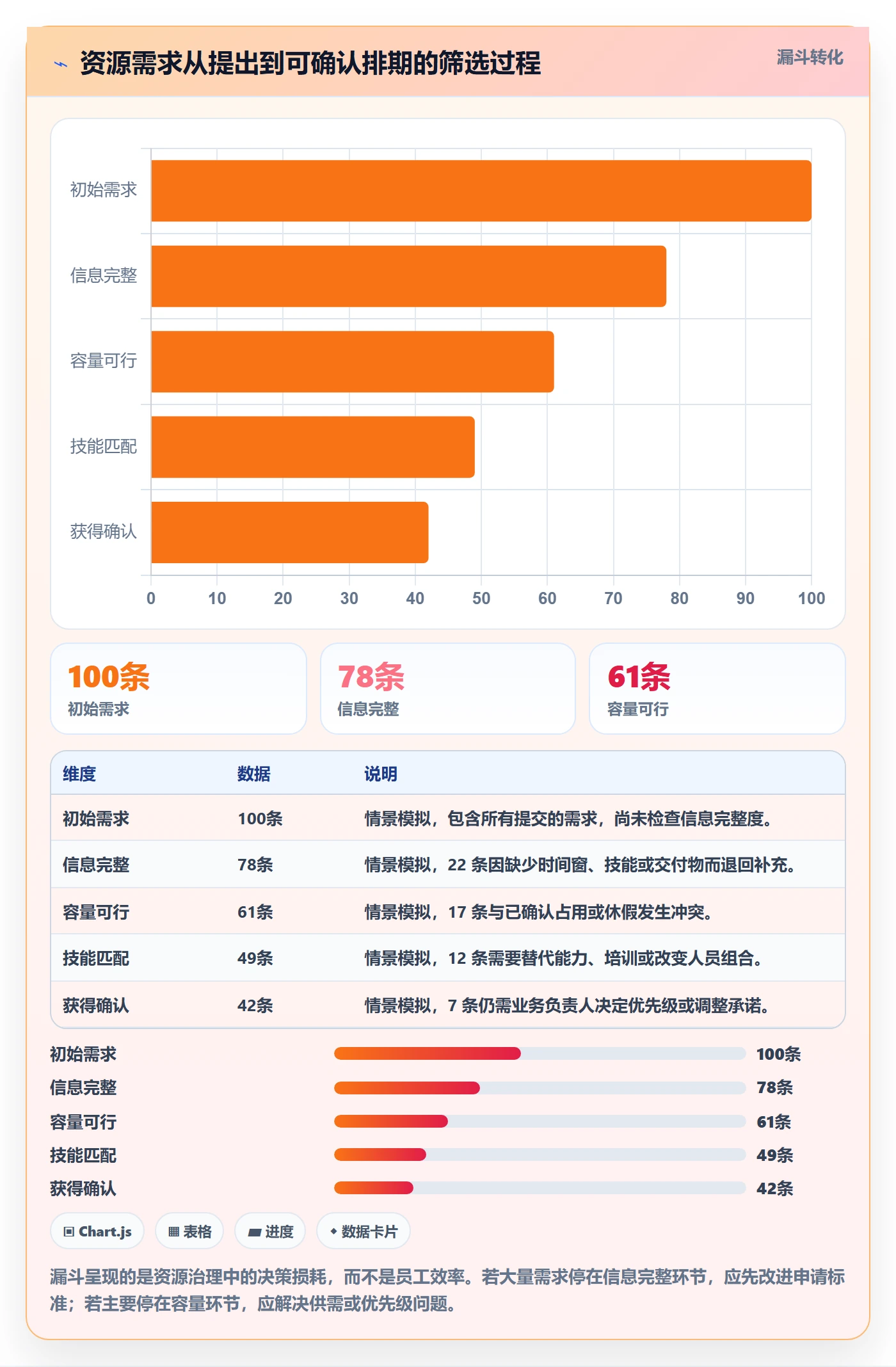

完整流程至少包括需求申报、能力匹配、容量校验、分配确认、执行跟踪、变更处理、复盘更新。每个环节都必须有输入、责任人和可检查的结果。例如,需求申报的结果不是一句“需要一名顾问”,而是角色、技能、投入比例、起止日期、地点、交付物和优先级都可核对的需求记录。
如果团队只在季度初盘点一次,季度中又不更新占用和变更,盘点结果很快就会过期。资源池应该像项目计划一样滚动维护:近期安排精确到周,较远期只承诺到可接受的粒度,并随着项目确认程度逐步提高精度。
3. 先建规则,再决定工具深度
工具可以减少重复录入、冲突检查和报表整理,但无法替团队决定客户承诺如何排序,也无法替负责人判断某个技能是否可以由他人替代。团队在规则未统一前直接配置复杂流程,往往会把争议固化进系统,增加操作负担。
我建议先用一张简化的资源需求表和一张容量表跑完一个排期周期,再决定哪些流程适合自动化。若团队已超过百人、项目并行度高、跨部门借调频繁,或项目状态与资源占用无法同步,才更有必要评估覆盖项目管理与资源协作的系统能力。面向中大型企业和百人以上组织,PingCode可作为此类系统评估中的一个实例,但选型仍应以流程匹配、权限治理和数据可迁移性为准。

二、背景和真实场景:实施团队为什么特别容易出现资源冲突
1. 项目交付的需求会随现场变化
实施工作与重复性生产不同,项目需求在启动时通常只能估算到一定程度。客户数据质量、接口条件、关键用户可用时间、现场环境和验收口径,都可能在项目中途改变投入需求。原计划安排一名顾问两周完成配置,现场发现历史数据需要额外清洗,技术人员便被临时抽调;技术人员离开另一个项目后,后者的联调又推迟。
这种连锁反应通常不是某个人没有完成任务,而是计划里的依赖没有被显式记录。资源池要能看到“谁被安排了”,也要能看到“为何需要此人、这项工作依赖什么、延误会影响哪项承诺”。否则管理者只能处理眼前的求援,很难判断应该调整范围、时间还是资源。
2. 需求和供给的时间尺度不同
销售或业务负责人可能在本周要求一个项目下月启动,但关键顾问已经被另一个客户预留到下月中。能力供给的调整存在滞后:招聘、培训、认证和交接都需要时间。若只在项目确认后才找人,团队面对的就不是“如何排得更好”,而是“如何补一个已经形成的缺口”。
资源池因此需要区分不同置信度的需求。已经签约且计划明确的项目,与仍在商机阶段的预测,不应使用同一颜色、同一占用率或同一承诺语气。把预测需求当作已确认需求会造成过度预留;完全不记录预测又会让团队对未来能力缺口毫无准备。
3. 少数关键角色决定了整体节奏
实施团队容易出现“人数不少,关键角色仍然不足”的情况。比如团队有二十名顾问,但只有两名员工熟悉某类复杂接口;一般配置工作可以并行,架构评审却只能等这两个人。此时总人力利用率看起来可能很低,关键能力的等待队列却已经很长。
这也是为什么我不建议仅用平均利用率评价资源健康度。平均值会掩盖技能、地点、客户行业和认证条件上的限制。管理者应按角色或能力观察供需,并把替代能力、培养周期及外部资源可用性纳入判断。
4. 资源数据分散会制造多个“事实版本”
常见现场是项目经理维护自己的排期表,部门负责人维护人员台账,财务关注成本,员工则在日历里记录实际工作。每份数据都可能局部正确,却没有共同口径。项目经理看到某人下周空闲,部门负责人却知道他要参加内部培训;员工已被安排到客户现场,系统里的项目计划还没更新。
因此,资源治理的首要任务不是要求所有人把数据录得更细,而是先确定哪一类数据由谁负责、哪个系统或台账是确认依据、更新频率是什么。没有明确责任的字段,最后一定会变成过期字段。

三、常见误区:看起来有数据,实际没有决策价值
1. 把资源池做成只有技能标签的通讯录
技能标签能帮助初步检索,却不能直接证明某人可以承担某项工作。“熟悉接口”可能表示参加过一次评审,也可能表示独立完成过多次交付;如果没有熟练度、最近使用时间和可验证经历,标签就会制造虚假的确定感。
我会把能力描述拆成可观察的信息:能力类别、熟练等级、最近实践时间、可承担的工作类型、是否需要复核,以及证据来源。证据不一定需要复杂认证,可以是项目交付记录、验收结果或负责人确认。重点是让标签能支撑排班判断,而不只是方便搜索。
2. 用 100% 利用率当作健康目标
把每个人排满,短期看起来能提高资源利用率,长期则会让任何延误都变成系统性延期。实施项目存在跨客户协调、现场等待、问题处理和知识交接,容量没有缓冲时,一个小偏差就会挤占下一个项目的时间。
利用率是诊断指标,不是越高越好的绩效目标。管理者应观察不同角色的利用率分布、超负荷持续时间、临时插单频次和计划偏差,而不是用一个团队平均数给所有岗位设同一目标。对关键专家保留可控缓冲,有时比把其工时全部排满更能保护整体交付。
3. 把口头预留当成正式承诺
“我先帮你留一下”如果没有期限、优先级和确认人,往往会让同一个人同时被多个项目占用。资源承诺至少要区分申请、待确认、已确认和已释放等状态,并记录最后更新时间。处于待确认状态的资源,不应被项目团队当成已锁定的人力。
如果需求尚未确定,可以使用带有效期的软预留。例如,商机阶段先暂留一个时间窗,到某个日期前必须更新赢单概率与预计启动日;过期未确认,预留自动降级或释放。这比无限期占住关键角色更公平,也更利于容量预测。
4. 只做人员排班,不管理能力瓶颈
普通岗位的人力富余不一定能弥补专家不足。把两个新顾问直接当成一个资深架构师的替代,可能造成复核工作增加,甚至让项目风险更高。团队应明确哪些任务可由不同等级人员承担,哪些任务必须由特定角色签字或把关。
对关键能力,管理问题往往不是“再找一个人”这么简单,而是如何把单点经验转化为可复制的方法:结对交付、模板、评审清单、知识库和阶段性授权,都可以扩大可用能力,但不能假设知识共享会立即产生同等产能。
5. 只录计划,不回收实际数据
没有实际投入反馈,资源池只能重复使用最初的估算。若某类项目持续比计划多投入 20%,应检查需求范围、方案成熟度、客户配合、数据质量或估算方法,而不是简单把所有未来项目都加 20%。不同类型项目的偏差原因可能完全不同。
实际数据也不应被用来追责员工“为什么填得不准”。如果团队害怕记录真实投入,数据就会变成粉饰计划的材料。更有用的复盘方式是把偏差归类到可改进的环节,并验证调整后预测是否更准确。
6. 以工具上线代替管理责任
软件能记录状态和提示冲突,但不会自动消除部门之间的优先级争议。若项目负责人、资源负责人和业务负责人对谁能批准调配没有共识,系统上线后只是把争议搬到审批页面。
我通常建议先确定决策权:谁提交需求、谁验证技能、谁确认容量、谁批准跨部门调配、谁承担变更后的客户沟通。工具配置应服务于这些职责,而不是用复杂表单掩盖责任空缺。

四、专业判断逻辑:如何把需求转成可执行的资源决策
1. 先把需求描述标准化
资源申请的描述至少应包含:项目或客户、工作包、角色、必要技能、等级要求、投入比例、开始与结束日期、地点或远程条件、预期交付物、优先级、需求置信度和申请负责人。对于跨时区、现场驻场或需要特定认证的工作,还要单独标出约束,不能把它们留在备注里。

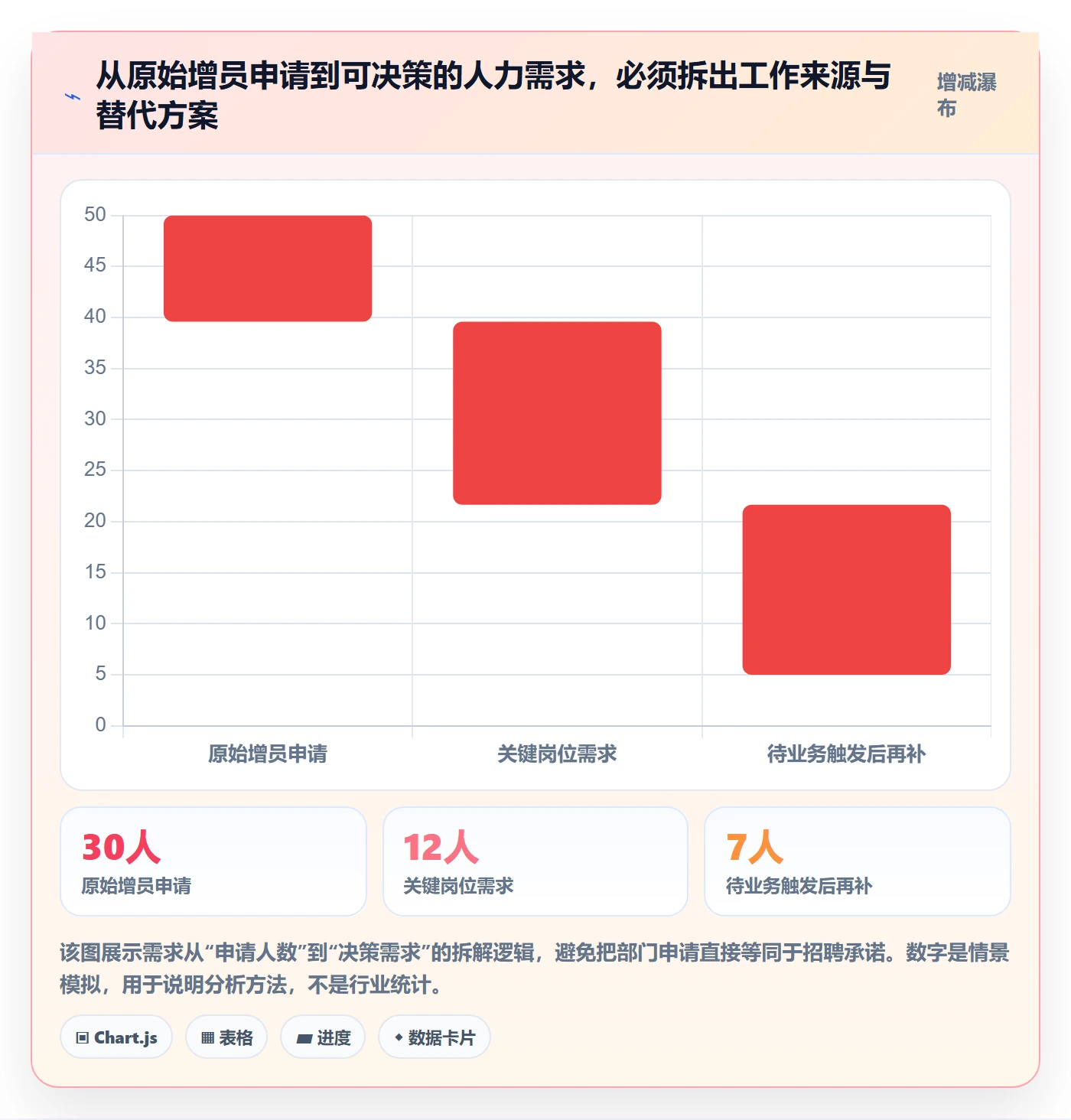

“需要一名资深顾问”不是完整需求。更可执行的表达是:“下月第二周起,安排一名具备某行业接口实施经验的顾问,连续三周每周投入 60%,负责接口方案确认与联调;若该能力不可用,允许由中级顾问执行配置,但架构评审必须由资深人员完成。”这种描述清楚地区分了可替代工作和不可替代决策。
2. 计算可承诺容量,而非把日历空白当容量
一个实用的容量口径是:可工作时间减去休假、固定职责、已确认项目工作、必要培训与团队约定的缓冲。这个公式不是为了把每个人的时间算到分钟,而是为了让不同项目用同一套口径判断是否存在冲突。
应同时记录角色容量与个人容量。角色容量用于判断整个能力池是否足够,个人容量用于判断具体排班是否可行。若角色总容量不足,问题是能力供需缺口;若角色总量看似充足、特定个人超载,则问题可能在技能标签、地点限制、项目经验或审批规则。
(1)采用分层精度

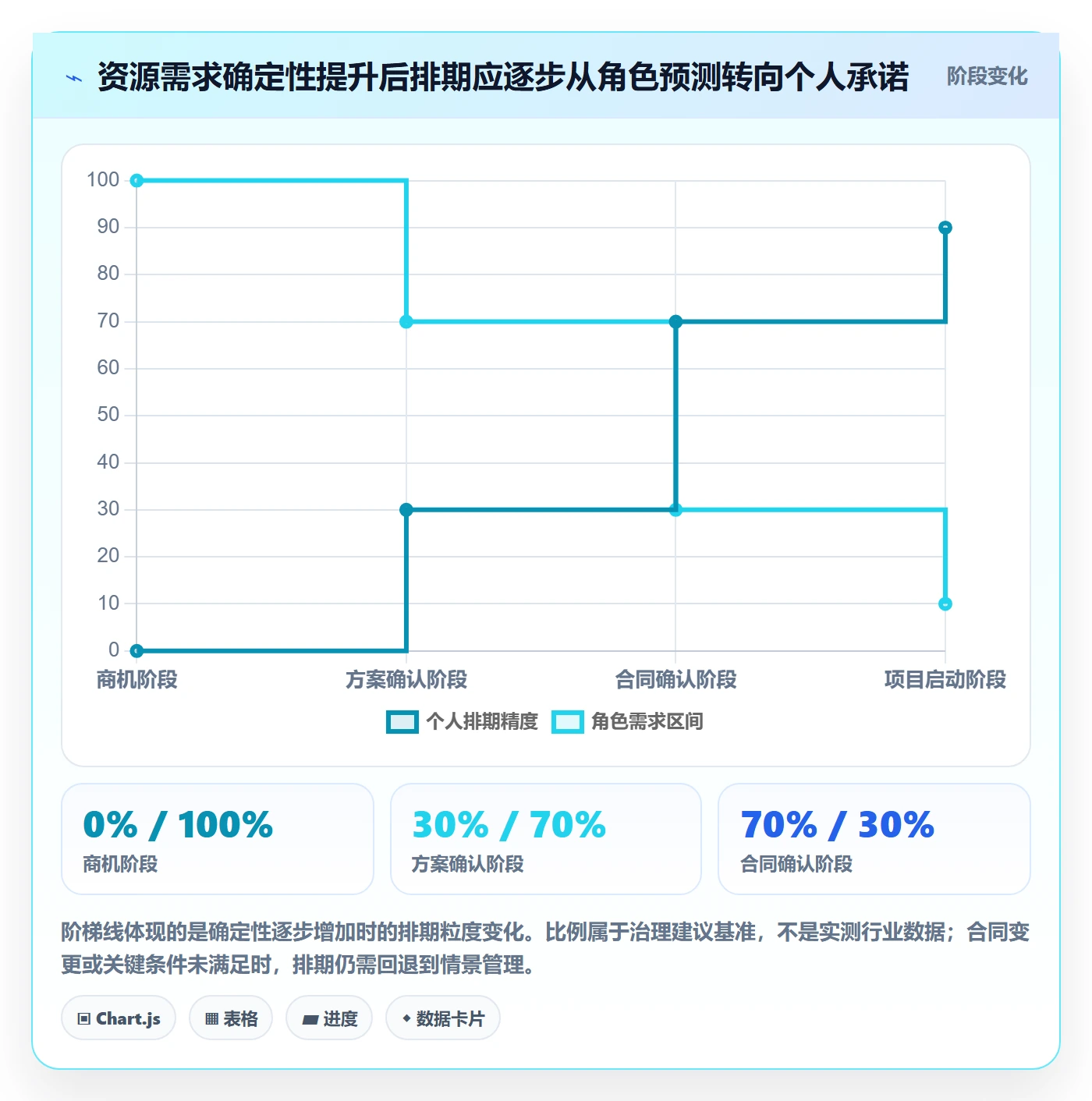

未来一至四周可以按人、按周安排;一个到三个月的窗口可按角色和投入比例管理;更远期则应以需求区间和情景预测为主。越远的排期越不应表现得像确定承诺,否则精确到某个人的日期只会制造错误信心。
(2)保留缓冲但说明用途
缓冲不是“闲置资源”,而是用于吸收已知波动。团队可以将缓冲用于故障处理、现场等待、跨项目交接或短期变更,并设定谁能动用、何时需要升级。没有用途说明的缓冲容易被逐步占满;没有缓冲的计划则容易被实际变化击穿。
3. 做资源匹配时先看硬约束,再看偏好
匹配可以按四层顺序进行:先检查时间是否重叠,再检查必要技能和资格,然后评估经验、地点与客户条件,最后比较成本、发展机会和个人偏好。硬约束不满足时,不应通过“优先级高”来假装资源仍然可用,而应显式提出替代方案或调整日期。
我不主张把所有条件压缩成一个分数。综合评分可能隐藏关键限制:某候选人总分很高,却缺少必需认证;另一位候选人得分低一些,却能按时完成标准工作。对于必须满足的条件,应使用门槛判断;只有在多个可行候选人之间,才用权重比较做辅助。
4. 把优先级排序与资源分配分开
项目优先级决定组织愿意为哪些目标承担机会成本,但不应直接等于资源分配结果。一个高优先级项目若缺少必要能力,可能仍然需要调整范围、拆分阶段或改变启动时间。优先级是决策输入,不是绕过容量校验的许可。
排序时可考虑客户承诺、合同节点、收入或战略价值、延期成本、交付风险和可替代程度。权重由组织定义,并应公开说明。更重要的是,在冲突时要记录最终取舍:谁的需求被延后、影响是什么、何时复核,避免同一争议每周重新发生。
5. 用情景方案处理不确定性
当需求尚未完全确定时,不要只给出一个看似准确的排期。可以提供保守、基准和乐观三个情景,说明每种情景依赖的条件。例如,关键数据按期提供时,团队需要两名顾问三周;若数据需要清洗,则还要增加技术支持一周;若客户关键用户无法按时参与,最终验收日期也要顺延。
情景方案的价值不在于预测哪一个必然发生,而在于让业务负责人看清楚不同选择的代价。团队可以先保留短期窗口,同时为远期安排设置确认节点,避免把所有不确定性都转嫁给一线员工。
6. 用实际偏差校准预测
资源预测应定期比较计划投入与实际投入,至少按项目类型、工作包和角色切分。只看总人天会掩盖不同任务的差异:需求澄清可能低估,数据迁移可能波动大,培训工作则可能相对稳定。
我会优先追踪预测偏差方向、偏差幅度、变更原因和确认时间。若预测误差长期偏向某一方向,说明估算模型或申报信息有系统性问题;若误差分散但与客户变更相关,则应优化变更控制,而不是单纯提高资源预留比例。

五、实施团队的落地流程:从试运行到稳定运营
1. 第一步:统一资源分类与数据口径
先确定资源池管理范围。小团队可以从交付人员开始,但要明确是否纳入售前支持、内部专家、合作伙伴和外包资源。再定义角色层级、能力标签、地域、成本类别、可用状态和数据更新频率。分类不宜一开始就追求面面俱到,优先纳入会影响排期决策的字段。
建议把字段分为必填、条件必填和参考信息。需求开始日期、结束日期、角色和投入比例通常属于必填;现场地点、认证或客户行业经验在特定项目中属于条件必填;个人发展意愿等信息则可以作为参考,不应与强制排期字段混为一谈。
2. 第二步:建立资源角色与责任边界
实施团队至少需要明确需求申请人、项目负责人、资源池负责人、能力评估人和最终调配决策人。规模较小时这些角色可以由同一人兼任,但职责仍应分清。申请人负责说明工作需要,项目负责人确认交付计划,资源负责人核对容量,能力负责人判断技能匹配,授权人处理跨项目冲突。
若某个需求同时涉及多个部门,不能让两个部门都默认对同一资源拥有最终决定权。跨团队调配应规定升级路径和响应时限,例如普通调配由资源负责人协调,影响合同里程碑或战略项目时由更高层级确认。
3. 第三步:先建立滚动排期节奏
建议建立固定的资源评审周期,而不是等到有人求援才临时开会。常见做法是每周检查近四至六周的个人排期,每月检查未来一至三个季度的能力需求。具体频率应与项目启动速度相匹配:变化越快,近端评审越频繁;远期预测则不宜频繁到让团队陷入反复改表。
每次评审只处理需要决策的例外:容量超限、关键技能缺口、同一人员重叠、需求未确认但长期预留、项目变更影响其他承诺。状态稳定的项目无需每次从头汇报,这能减少会议变成逐行读表。
4. 第四步:定义预留、确认、释放和变更规则
软预留适合尚未签约或需求仍待确认的项目,必须设定到期日;正式确认适用于范围和启动条件明确、资源已获授权的项目;释放则要同步更新项目计划与可用容量。任何变更都应记录原安排、新安排、原因、影响对象、确认人和客户沟通责任。
规则需要回答一个容易被忽略的问题:员工或项目经理发现排期冲突后,应该先联系谁?如果默认让员工自行协调,权力较弱的人可能承担不合理的冲突处理成本。资源负责人应是冲突的统一入口,并保证调配结果不依赖私下关系。
5. 第五步:用最少的指标观察系统是否有效
初期不要建立几十个指标。建议先观察四类:容量健康度、匹配质量、预测质量和交付影响。容量健康度看超负荷持续时间和关键技能缺口;匹配质量看需求被退回或改派的情况;预测质量看计划投入与实际投入偏差;交付影响看排期冲突是否造成里程碑变化。
每个指标都要说明统计口径。例如,利用率分母是法定工时还是扣除固定职责后的可工作时间?预测误差按小时、天还是投入比例计算?如果口径不一致,部门间对比就没有意义。指标应用于改进流程,而不是直接变成员工绩效排名。
6. 第六步:复盘例外,而不是只复盘结果
项目延期后,团队常常复盘交付结果,却没有追溯资源承诺在哪个节点失真。复盘应还原时间线:需求何时提出、何时确认、排期何时变化、谁掌握了哪些信息、冲突何时被发现、决策用了多久。这样才能判断问题来自估算、数据更新、权限边界还是突发变化。
若复盘发现某个角色长期成为瓶颈,可以比较几种处理方式:招聘、培养、外部合作、任务拆分、标准化或调整客户承诺。不要默认“再招一个人”就是唯一答案;若需求峰值短暂,建立可控的合作伙伴池可能更合适;若能力是长期核心竞争力,培养内部梯队通常更稳妥。

六、案例与数据观察:一个并行交付团队如何识别真正瓶颈
1. 案例背景与数据边界
以下案例采用匿名化情景模拟,目的在于演示分析方法,不代表特定企业的实际统计。假设某实施团队有 48 名交付人员,季度内并行执行 14 个项目,其中 5 个项目需要同一类接口能力。原先团队用项目经理各自维护的表格排期,每月集中核对一次。
月度核对时,管理者发现团队整体排期看起来只有约八成容量被占用,但接口专家的近六周安排已超过可承诺容量。另有 9 名顾问在两个项目中重复出现,且 6 个项目没有记录客户关键用户的可用时间。这里的数字是情景模拟,用来说明“团队整体有空”与“关键能力可用”并非同一回事。
2. 问题不是人不够,而是瓶颈信息晚到
进一步拆分后发现,普通配置工作可以由多个顾问承担,真正集中在少数专家身上的,是方案评审、复杂接口确认和上线前风险把关。项目计划只登记了“顾问投入”,没有区分初级执行和高级复核,所以排期表把大量工时分摊给了普通人员,却没有为专家预留评审窗口。
团队还把售前阶段的需求按已确认项目排入日程。部分商机最后没有启动,资源却在相当长时间内没有释放;与此同时,已经签约的项目为了抢人,开始私下联系顾问。问题因此同时包含预测口径不清、预留过期和技能结构失衡,不可能通过一张更漂亮的甘特图解决。
3. 调整动作:先拆工作,再改排期
团队采取了四项动作。第一,把需求拆成可由不同等级人员承担的工作包;第二,为专家评审设置明确的预约时段,避免临时插入;第三,将商机资源预留设为两周有效,到期重新评估;第四,把客户数据准备和关键用户可用时间纳入启动条件。
同时,团队将资源评审从每月一次调整为每周查看近端六周排期,每月查看后续季度的角色缺口。预测需求只保留角色级别信息,签约并确认启动条件后才锁定个人。这样做没有增加专家人数,却减少了重复预留和临时抢人的情况。
4. 观察结果:用领先指标判断变化是否有效

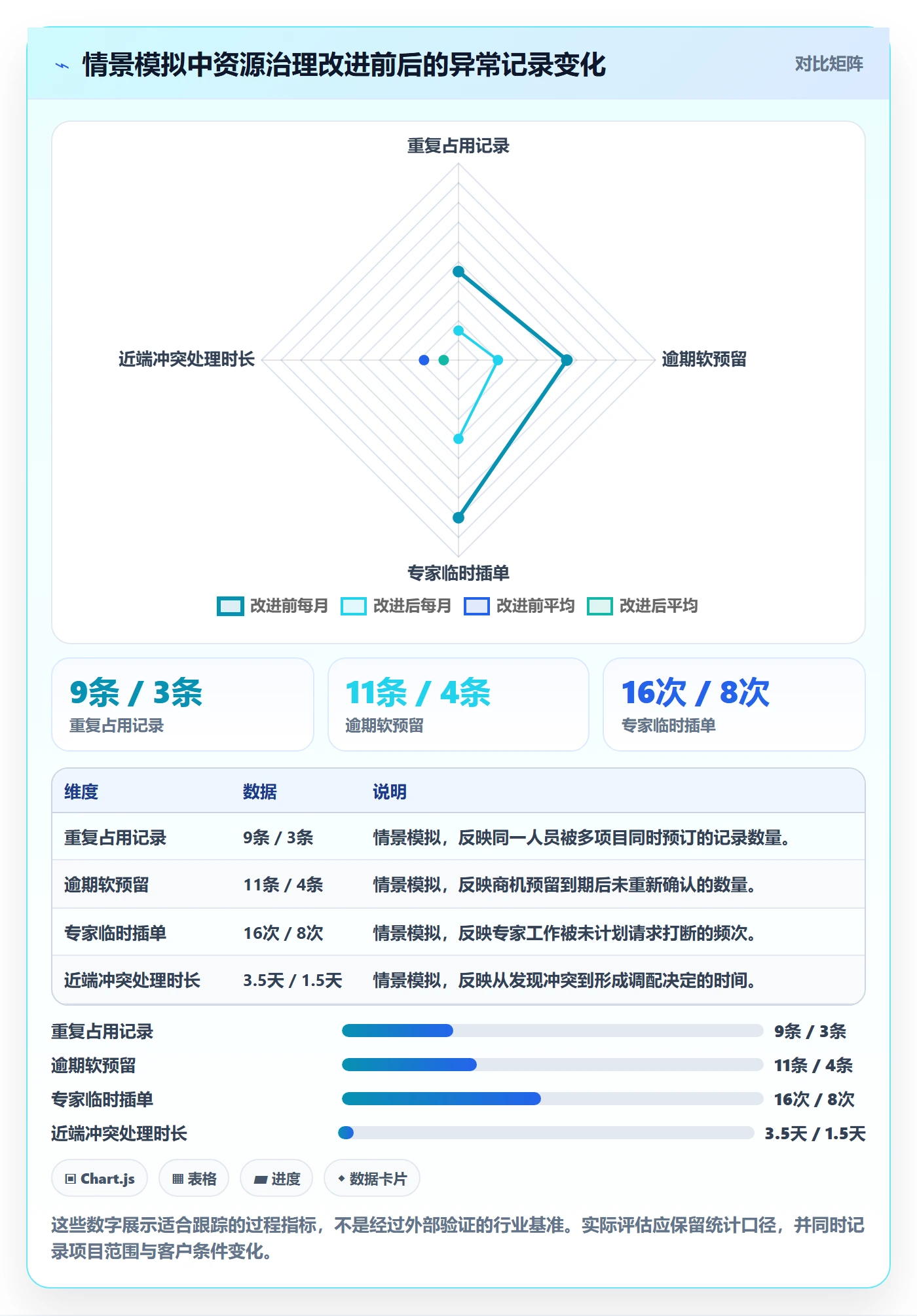

在这组情景模拟中,经过一个季度试运行,重复占用记录从每月 9 条降至 3 条,商机预留逾期未更新的记录从 11 条降至 4 条,专家评审的临时插单从每月 16 次降至 8 次。由于样本规模有限,这些变化只能用于说明检查方向,不能据此推断普遍效果。
团队还观察了交付里程碑偏差,但没有把它单独归因于资源池改革。项目延期也受客户响应、范围变更和技术条件影响。更严谨的做法是同时看资源冲突、需求变更、实际投入和里程碑变化,并在项目类型相近的样本中比较,避免把同期发生的其他改善误认为资源机制带来的效果。
这个案例最重要的判断不是“排得更满了”,而是“冲突更早被看见、不同确定性的需求被区别处理”。资源池管理的收益首先体现在决策质量与风险前移,其次才可能体现在利用率或交付效率上。

七、不同规模与成熟度下的行动建议
1. 小团队:先用轻量规则,不急着搭复杂系统
如果团队人数不多、项目并行数量有限,资源池可以从一份受控表格开始。关键是让所有项目使用同一份数据,规定谁更新、何时更新,以及什么状态才算确认。字段控制在能支持实际决策的范围,先解决重复排期、休假遗漏和关键专家冲突。
小团队更需要避免把资源管理变成额外行政工作。可以每周开一次短会,只讨论未来四周的冲突和新需求;较远期按角色估算。若表格开始出现多个版本、历史记录无法追溯、跨项目计算耗时明显增加,再评估系统化的收益,而非为了“专业”提前引入复杂流程。
2. 百人以上组织:优先治理跨团队协同和口径一致性
组织达到百人以上,资源需求往往跨部门、跨区域或跨业务线。此时单靠项目经理自行协调,会造成可见度不对称:有的团队预留宽松,有的团队为了保证交付过度占用。应建立统一角色目录、权限规则、跨团队调配流程和数据责任制度。
在系统评估上,应重点检查项目计划、人员分配、实际投入和变更记录之间能否关联;是否支持按角色与团队查看容量;是否能处理软预留和正式承诺的差异;权限与审计是否满足组织要求;数据能否导出并迁移。PingCode可以作为中大型组织评估项目协作与资源管理能力时的参考实例,但具体选择仍要通过真实流程演示和小范围试点验证。
3. 项目波动大的团队:以情景预测和短周期承诺为主
若项目启动时间经常变化、客户范围不稳定,远期个人排班的误差会很大。团队可以按角色预测需求区间,设置短期有效的软预留,并为关键项目设定确认节点。对未确定的资源需求,应表达为“预计需要的能力与时间窗”,而不是将某个员工的未来数周全部锁定。
这类团队还应设定变化触发条件。例如,合同未签署、客户数据未就绪或关键人员未确认时,只允许确认有限比例的投入;条件达成后再扩展承诺。这样既保留组织响应能力,也减少项目团队对不确定需求过度占用资源。
4. 关键技能稀缺的团队:优先降低单点依赖
若少数人掌握关键技术或客户知识,短期排班只是止痛。中期应拆解其工作内容,识别哪些部分可以通过模板、评审清单和标准化文档交给其他人;哪些决策仍需专家负责;哪些能力可以通过结对项目和逐级授权培养。
可以给关键人员设置知识转移目标,但不要把知识转移误认为立即释放产能。培养新人需要专家投入时间,短期甚至会增加负荷。较稳妥的做法是为培养安排固定容量,设定阶段性能力验证,并逐步增加新人可以独立承担的工作范围。
5. 外包或伙伴资源较多的团队:把可用性和责任边界写清楚
外部资源并不等同于内部员工的延伸容量。应记录合作伙伴的可用窗口、技能证据、合同范围、交付责任、替换机制、保密要求和质量复核安排。只登记供应商名称而没有明确谁承接什么工作,无法在项目冲突时形成有效补位。
对于高度敏感或必须由内部承担的工作,要明确不可外包边界;对于波峰明显、流程标准化的工作,可以评估伙伴资源。取舍时应比较响应速度、知识沉淀、质量控制和长期成本,而不能只看小时费率。
八、工具与数据治理:什么时候值得系统化
1. 当协调成本超过手工维护成本时,才是系统化信号
团队是否需要资源管理系统,不应只按人数判断。更直接的信号包括:排期冲突频繁依靠私聊解决;计划表有多个版本;每次资源评审都要花大量时间合并数据;项目变更无法同步到资源安排;管理者无法快速判断关键角色未来容量;资源数据与项目交付记录无法关联。

若这些问题已经持续出现,系统化可能减少重复录入和人工核对。但也要计算导入、流程配置、培训、权限维护和数据治理的成本。若组织还没有统一资源定义与责任人,系统实施只会让数据录入更快,却不一定让决策更好。
2. 评估系统时检查流程闭环,而非只看展示效果
演示时不妨准备一条真实的复杂情境:某项目临时提前两周启动,原定顾问与另一个项目冲突,关键专家只能提供半天评审,商机预留尚未过期。观察系统能否展示冲突、影响范围、替代人员、决策状态和变更记录,而不是只看资源日历是否漂亮。
还应核查权限设计。人员可见性、成本信息、客户信息和跨部门调配权限可能属于不同敏感级别。系统需要满足最小必要访问原则,并保留关键操作记录。资源管理涉及员工工作安排,透明度必须与隐私和组织政策相平衡。
3. 指标可解释性比指标数量更重要
一个指标若无法回答“谁会用它做什么决策”,就不应为了报表而采集。比如资源利用率可以用于发现长期低负荷或超负荷,但不能单独证明某人贡献不足;排期准确率可以用于改进估算,却需要区分客户变更和内部计划失误。
建议为每个核心指标写清定义、数据来源、统计周期、责任人、用途和限制。若组织尚未建立稳定口径,可以先做探索性报表,并明确标注暂不可用于绩效评价,避免员工为了指标而改变记录行为。
4. 数据质量从责任设计开始
人员能力由谁确认、项目需求由谁提交、实际投入由谁记录、变更由谁批准,都应该落到角色。若每个字段都要求员工自行维护,实际结果往往是不同人采用不同标准;若所有字段都由管理员代填,更新又会成为瓶颈。
较可行的分工是:员工或能力负责人确认技能证据,项目经理维护需求与计划,资源负责人确认调配状态,项目团队记录实际情况,管理者处理优先级冲突。系统可以提醒过期字段,但数据责任仍必须由组织明确。

九、不同情况下的取舍:没有一种资源策略适合所有团队
1. 高利用率与交付韧性之间的取舍
高利用率可以让短期容量看起来更充分,但会降低团队承接突发变化的能力。缓冲留得过多,则可能造成资源闲置和成本压力。决策时应按角色分别看待:稳定、标准化的工作可以提高排期密度;变化频繁、影响范围大的关键角色,需要保留更明确的应急能力。
与其追求一个全员统一的目标,不如观察超负荷持续时间、临时插单频次和计划偏差。若一个角色长期满载且不断延误,说明容量策略已经损害交付;若资源长期空置且需求预测可靠,才有理由评估是否可重新配置。
2. 内部培养与外部补充之间的取舍
内部培养有助于沉淀组织知识和客户经验,但周期较长,也需要专家承担指导成本。外部补充响应较快,却可能带来交接、质量、合同边界和知识留存问题。若需求是长期核心能力,通常应安排内部梯队;若需求是短期峰值且任务标准化,外部合作可能更灵活。
判断时要比较总成本,而不是只比较人员单价。总成本包括招聘或采购、上手周期、复核投入、错误风险、项目等待和知识沉淀。部分关键岗位适合“内部负责人加外部执行”的组合,但责任边界和质量门槛必须清楚。
3. 集中式资源管理与团队自治之间的取舍
集中管理能看到跨项目冲突,降低资源被局部占用的风险;团队自治则更贴近客户现场,响应速度快。集中程度过高会让审批变慢,自治过度则会造成信息孤岛。常见折中方式是统一容量规则与冲突升级机制,同时允许项目团队在已批准边界内调整具体任务。
例如,普通任务可以由项目负责人在确认的资源窗口内安排;影响其他项目、关键专家或合同里程碑的变动,则需要资源负责人或授权人批准。这样既不要求每个小调整都层层审批,也不会让重大冲突通过私下协调处理。
4. 详细排期与快速决策之间的取舍
排期越细,短期执行越清楚,但维护成本也越高,而且远期预测容易制造伪精确。排期越粗,调整灵活,却可能无法提前发现具体人员冲突。解决办法不是选一个粒度用到底,而是按时间距离和需求确定度分层:近期细、远期粗;确定项目细、不确定机会粗。
如果团队发现每次更新都在重写远期计划,就应减少远期个人级承诺;如果近端冲突反复出现,则应提高未来几周的排期频率和变更记录质量。排期粒度应该服务于决策,而不是服务于表格的完整感。
十、下一步怎么做:用一个周期验证资源池是否有用
1. 第一周:选范围,定口径
不要一开始覆盖全组织。选择一个项目并行较多、冲突可见、负责人愿意参与的团队作为试点。确定资源类型、角色分类、必填字段、软预留有效期、容量计算方式和调配责任人,并记录当前的冲突处理时间和重复占用情况作为基线。
2. 第二周:用真实需求跑一次排期
把近期项目需求和人员安排放进统一视图,专门检查时间重叠、技能缺口、软预留与正式承诺混用、休假遗漏和客户条件缺失。不要只修正表格,要记录每个问题是由字段不完整、规则不清还是实际容量不足造成。
3. 第三至第四周:固定评审节奏并处理例外
每周只审核近期冲突和新增长期需求,每月复查更远期的角色供需。把每项调整的原因、批准人、受影响项目和客户沟通责任记录下来。员工发现冲突时使用统一入口,不要求其私下解决跨项目优先级争议。
4. 一个周期结束后:以可验证的问题决定扩展
试点结束时,不要只问大家是否觉得“更清楚”。应核对重复占用是否减少、冲突是否更早发现、调配决策是否更快、预测偏差是否能够解释、额外维护时间是否可接受。若流程已稳定但手工整理成本仍高,再评估工具;若同一类冲突仍反复发生,应先修改规则,而不是立即扩展到更多团队。
资源池真正成熟的标志,不是所有人的日历都被填满,而是管理者能解释每一项重要承诺的依据,团队知道冲突由谁裁决,需求变化能及时反映到其他项目,实际投入又能反过来改善未来预测。
十一、总结:把资源池当作组织的承诺控制系统
资源管理资源池的核心,不是收集更多人员信息,而是让需求、能力、时间、优先级和责任在同一套规则下被讨论。有效的资源池能把冲突前移,让团队在客户承诺之前看到能力缺口,在项目变化之后及时评估影响,也让有限的关键技能不再依赖私下争抢。
我建议下一步先做三件事:选一个试点团队,统一需求与容量口径,建立每周近端排期评审。用一个完整周期记录重复占用、预留过期、冲突处理时间和实际投入偏差,再判断需要调整规则还是引入系统。先把承诺说清楚,再把流程跑稳定,最后才是把它自动化。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:资源管理资源池全流程:实施团队最佳实践与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/586324
读者评论
我们团队以前按人头排期,确实常把会议和售前时间漏掉。把可承诺工时单独算出来后,冲突更早暴露了;难点是缓冲比例要靠实际数据慢慢校准。
软预留设有效期这个做法挺实用。商机变化快,长期占着稀缺顾问对其他项目不公平。不过到期自动释放前,最好提醒申请人更新状态,避免因为没人维护而误释放。
文章把关键技能和总人力区分开了,这点很贴近实施现场。我们遇到过普通顾问有余量、接口专家却排不过来的情况。只是技能等级如何评定,最好有交付记录或评审依据,否则标签仍容易凭印象填写。
