发布记录做得越详细,发布管理就一定越高效吗?我在复盘多支研发团队的上线流程时,反复看到相反的情况:发布单里写了几十项任务、数十个字段,真正发生故障时,值班同学却仍然要在群聊、工单和代码仓库之间来回查找。问题通常不是记录太少,而是记录没有围绕“谁在什么条件下,把什么变更发布到哪里,如何验证,出了问题如何退回”组织起来。发布记录的价值不在于归档信息,而在于让团队能据此执行、核验和复盘。
一、先讲结论:发布记录应该是一份可执行的变更契约
1. 发布记录不是上线后的流水账
我判断一份发布记录是否有用,不先看字段数量,而看三个时点:发布前,执行人能否据此完成操作;发布中,观察人能否据此判断是否继续;发布后,复盘者能否据此还原变化与影响。如果三个时点都要靠口头补充,记录就只是归档材料,不是管理工具。
因此,我把发布记录定义为一份“可执行的变更契约”:它明确本次发布的范围、责任人、环境、依赖、验证条件、停止条件和回退方案。契约不是法律文本,而是团队对操作边界的一致约定。执行者知道该做什么,审核者知道依据是什么,业务方知道可能受到什么影响。
发布记录要先解决可执行性,再解决完整性,最后才是美观和统计。如果一个字段无法改变决策、避免遗漏、缩短定位时间或支持复盘,就不应因为“看起来专业”而强制填写。
2. 用五个问题检验记录质量
我通常让发布负责人在评审时快速回答五个问题。回答不出来,不一定代表发布不能进行,但说明风险尚未被清楚表达,必须补充判断依据或设置明确的限制条件。
- 变更是什么:本次上线包含哪些功能、修复、配置或数据变更?
- 影响谁:涉及哪些服务、用户群、业务流程、下游系统或数据?
- 怎么判断成功:观察哪些指标、日志、告警或业务行为,观察多久?
- 什么情况停止:哪些异常达到什么阈值,就暂停后续批次或启动回退?
- 如何恢复:回退由谁执行,数据和配置如何处理,恢复后怎样确认?
这些问题比“更新说明写了多少字”更能暴露发布风险。一个小型前端文案修正可以用极简记录回答它们;一个涉及数据库结构、支付链路或跨服务协议的变更,即使功能点只有一个,也需要更完整的影响分析与恢复方案。
3. 记录质量应当看结果指标,而不是字段数
团队常把“发布单字段填充率”当作管理成效,但填得满不等于填得对。更有价值的指标包括:发布准备阶段发现的问题比例、因遗漏造成的中断次数、从发现异常到作出继续或停止决策的耗时、回退演练成功率,以及复盘中无法定位责任变更的比例。
下表的数值是用于说明测量方法的情景模拟数据,不是行业统计。真实团队应以自身连续数周的数据建立基线,不宜把示例目标直接当作考核标准。
| 观察项 | 较弱的记录方式 | 可执行的记录方式 | 判断价值 |
|---|---|---|---|
| 变更范围 | 写“优化订单流程” | 列出服务、接口、开关和涉及用户 | 支持影响评估与定位 |
| 验证标准 | 写“测试通过” | 写出观察指标、基线、阈值和观察窗口 | 支持继续或停止决策 |
| 回退方案 | 写“必要时回滚” | 指定责任人、操作步骤、数据处理与确认方式 | 降低异常恢复的不确定性 |
| 发布后结论 | 写“已上线” | 记录实际结果、偏差、遗留风险和后续任务 | 支持审计与经验复用 |

二、背景和真实场景:发布效率常被“发布前看起来很顺”掩盖
1. 发布流程的麻烦往往在交接处出现
在跨团队发布中,研发、测试、运维、产品和业务负责人通常掌握不同片段的信息。研发知道代码改了什么,测试知道覆盖了哪些路径,运维知道环境和依赖约束,业务方知道高峰时段与用户影响。信息分散本身并非错误;真正的风险,是这些信息没有在同一份记录里形成相互校验。
我见过一种典型情形:发布会上所有人都说“准备好了”,但负责执行的同学到操作窗口才发现,灰度开关由另一个团队维护;测试报告验证的是预发环境,生产配置却有差异;数据库脚本需要先执行,却没有明确写入步骤顺序。每个人都完成了自己的任务,整体仍然缺少一条可执行的发布路径。
这类问题并不总会导致事故。更多时候,它们表现为等待、重复确认、临时找人、手工补材料,以及发布窗口被不断拉长。团队如果只统计“有没有故障”,可能会低估流程中的摩擦成本。
2. 发布效率不是单纯缩短部署时间

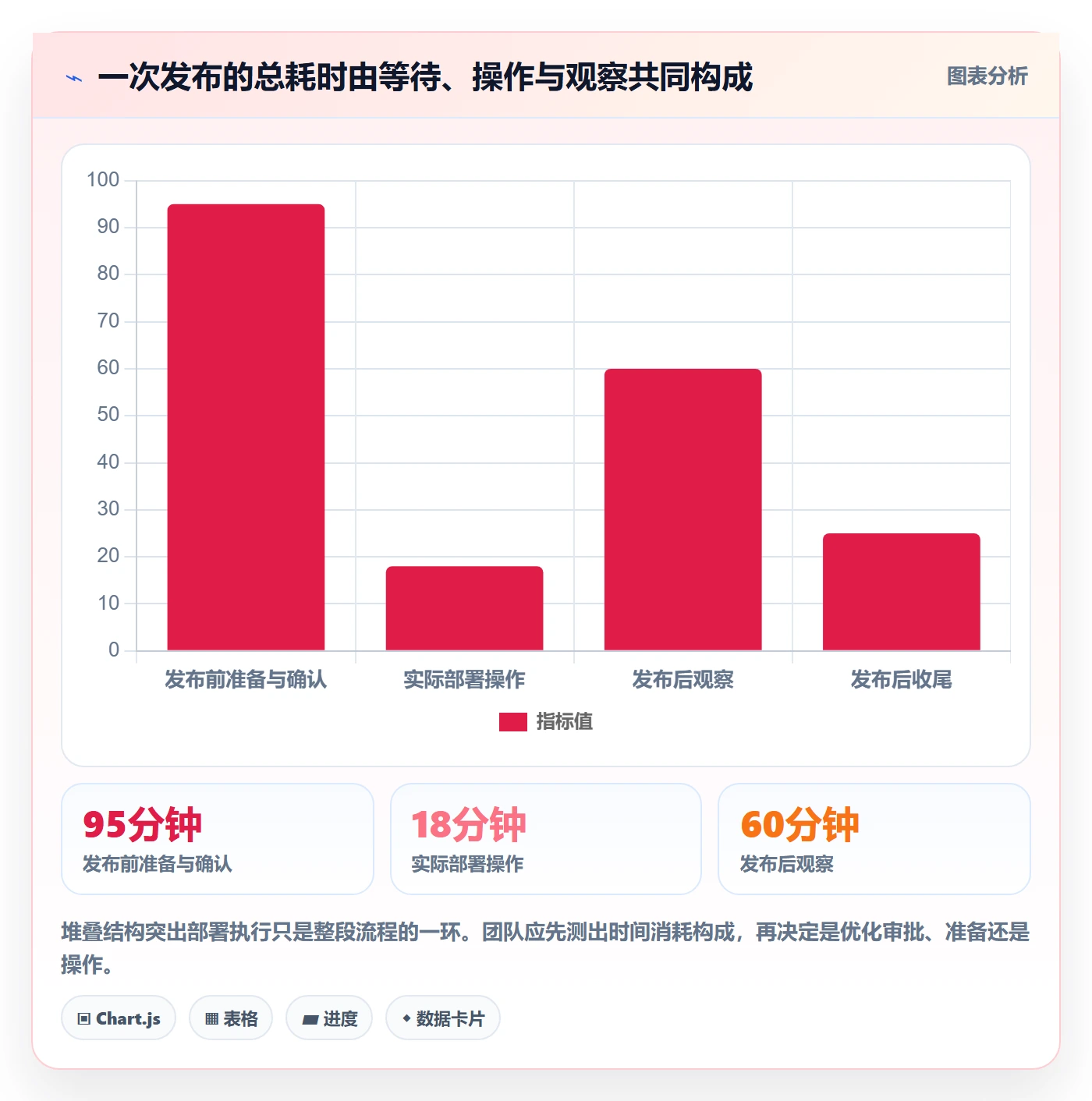

部署工具把程序推到生产环境所用的时间,只是发布总耗时的一部分。完整流程还包括准备、审批、执行、观察和收尾。若部署从十五分钟缩短到五分钟,但上线前等审批两小时、上线后靠人工盯群三小时,用户并没有得到更快、更稳的服务。
因此,我建议把“发布效率”拆成多个指标:从申请到批准的等待时间、操作窗口占用时间、发布后观察时间、异常决策耗时、发布后记录补齐时间。只有先拆分,团队才知道慢在准备、协作、执行还是验证。
下方为情景模拟,用于展示为何只看部署时长会误判。该团队部署用时占全流程比例仅为一部分,主要等待来自信息补齐与跨角色确认,改进方向自然不应只是换更快的部署工具。

3. 小团队和中大型组织面对的不是同一种问题
十几人的团队往往依靠同一群人完成开发、测试和上线,沟通路径短,风险主要来自知识依赖个人、记录不连续和关键人缺席。规模扩大后,问题会变成责任边界、权限隔离、依赖关系、审计要求和多团队窗口协调。把小团队的一页清单原样复制到大组织,容易造成字段缺失;把大型组织的审批链搬进小团队,则可能把流程拖成形式主义。
对于百人以上、多个产品线并行的组织,项目管理平台可以帮助把需求、缺陷、迭代、测试和发布关联起来。以 PingCode 为例,适合评估的不是“能不能做发布单”,而是它能否与团队已有的需求管理、测试管理、协作流程和权限体系衔接。工具选择应从流程痛点出发,先用一条真实发布链路验证,再讨论全面推广。
无论采用哪种工具,都不应把“记录进系统”误认为“风险已受控”。如果负责人没有权限看到关键依赖,系统里的状态仍可能是绿色;如果验证标准没有定义,自动化通知也只能更快地传播模糊信息。
三、常见误区:看起来更规范,未必更安全
1. 误区一:字段越多,信息越完整
字段堆叠会带来两个副作用:填写者用默认值快速通过,审核者则逐渐忽略字段含义。最后表单看起来完整,真正重要的信息反而淹没在一长串“负责人、部门、备注、附件、审批说明”里。
我判断一个字段是否值得保留,会追问它是否支持至少一项具体动作:识别风险、分配责任、触发审批、验证结果、恢复服务或形成统计。如果答案只是“以后可能有用”,可以先放在可选区,观察使用情况后再决定是否升级为必填。
必填项应当少而硬,选填项应当有清晰使用场景。例如,影响服务、变更类型、执行窗口、验证方法和恢复路径通常关系到执行;“经验总结”则可以在发布后补充,不适合要求发布前编造。
2. 误区二:把审批人数当作风险控制能力
多一个审批人,不一定多一层保护。如果审批人没有明确的审核职责,审批可能变成点确认;如果审核意见没有留下依据,出了问题也难以判断当时依据是什么。审批的质量取决于审什么、谁有能力审、不同意见如何处理,而不是审批节点的数量。
更有效的做法是按变更风险分配审查职责。例如,应用配置变更重点看配置差异与恢复办法;数据库变更重点看兼容性、执行顺序和数据恢复;涉及隐私或安全边界的变更,应由对应责任角色评估,而不是由所有人机械会签。
3. 误区三:回退方案只要写“可以回滚”
“可以回滚”没有说明回滚的是代码、配置、数据还是流量,也没有说明数据写入后是否兼容旧版本。尤其当新旧版本在一段时间内并存时,直接回滚应用可能恢复不了数据一致性,甚至让影响扩大。
可执行的回退方案至少回答四个问题:由谁决定回退;具体执行什么操作;是否需要反向数据处理或保留兼容;怎样确认系统回到可接受状态。如果完全回退不可行,就应明确替代措施,例如关闭功能开关、限制流量、降级非关键能力或暂停后续批次。
4. 误区四:发布成功等于记录可以关闭
部署命令执行完成,只能说明操作步骤结束,不能证明业务结果符合预期。新版本可能已运行,但关键指标尚未经过完整业务周期;也可能出现低频错误,需要一段时间才会被监控捕获。
我建议把状态至少区分为“执行完成”“观察中”“验证通过”“关闭归档”。如果一次发布涉及异步任务、批量处理或按日结算,关闭条件应明确等待哪个业务节点完成,而不是在部署结束时自动视为成功。
5. 误区五:把事故复盘写成责任归因
如果发布记录的核心用途变成寻找“是谁没填”,成员就会倾向于写安全但空泛的内容。复盘更应该检查系统性条件:为什么变更范围没有被识别?验证指标为什么没有覆盖异常?回退步骤为什么没有在演练中发现缺口?记录中缺少的证据又是什么?
责任仍然重要,但责任应落实到明确的行动,而不是止于判断某人“粗心”。例如,把“发布人要注意”改为“发布模板新增依赖服务检查项;发布前由服务所有者确认;抽查最近十次发布的关联完整率”。后者才会改变下一次发布的条件。
四、专业判断逻辑:先分级,再设门槛,再决定记录深度
1. 用变更风险决定流程强度
发布管理的核心不是让所有变更走同一条长流程,而是让高风险变更得到更多验证,同时让低风险变更不被过度审批。我建议用影响范围、可逆性、可观测性、依赖复杂度和业务时点五个维度初步分级。
- 影响范围:影响单一内部用户、部分客户,还是核心业务链路?
- 可逆性:能否快速恢复旧版本?数据写入是否兼容?
- 可观测性:能否及时发现错误,指标是否能区分新旧版本?
- 依赖复杂度:是否跨服务、跨团队、跨区域或涉及外部系统?
- 业务时点:是否临近结算、高峰、促销或其他不可轻易中断的窗口?

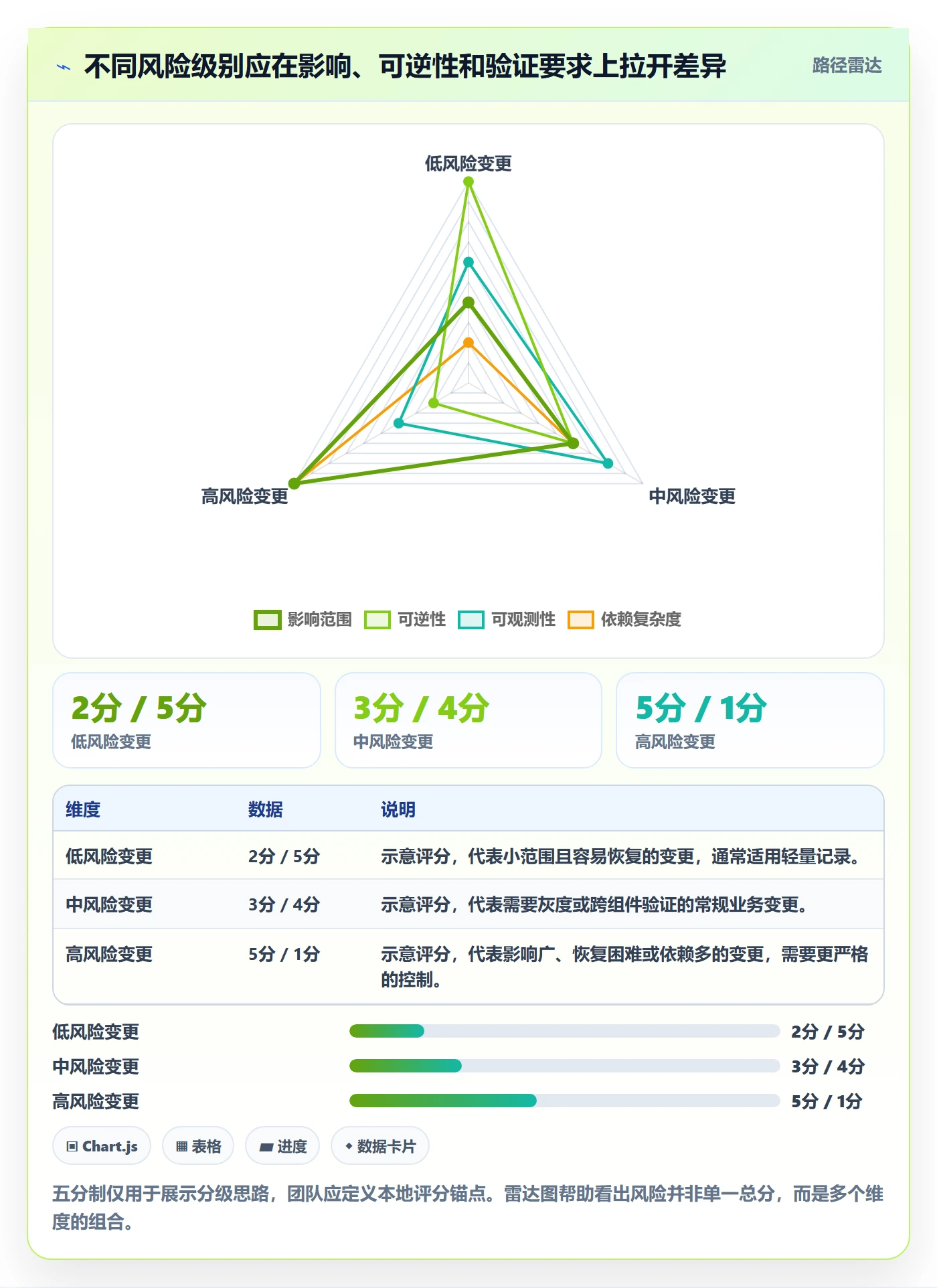

可以采用低、中、高三级,而不必一开始就设计复杂评分模型。低风险变更可走标准化快速通道;中风险变更需要明确观察指标和负责人;高风险变更则增加跨角色评审、分批发布、演练或明确的停止条件。分级结果必须解释得通,不能只由一个总分决定。
| 风险等级 | 典型变更 | 记录深度 | 建议控制 |
|---|---|---|---|
| 低 | 静态文案、非关键内部工具的小修复 | 范围、执行人、基本验证、恢复方式 | 轻量评审,发布后抽查 |
| 中 | 普通业务逻辑变更、有限用户灰度 | 影响范围、验证指标、监控、停止条件 | 指定观察人,按批次推进 |
| 高 | 核心交易链路、数据库结构、权限或大规模流量变更 | 依赖分析、兼容策略、详细步骤、恢复演练 | 跨角色评审,分阶段放量,明确指挥人 |
等级表不是保险丝。若发生重大节假日、系统降级、依赖故障或资源紧张,即使一个平时低风险的改动,也可能需要临时提高控制级别。判断应结合变更自身风险与当时运行环境。
2. 把发布记录拆成发布前、中、后三段
发布前记录要帮助团队判断“是否具备开始条件”;发布中记录要帮助团队判断“是否继续推进”;发布后记录要证明“结果是否符合预期,以及遗留事项由谁处理”。将三类信息混在一个长表单里,常造成发布前要求填写尚未发生的结果,或者发布后忘记补充真正的验证结论。
| 阶段 | 关键问题 | 记录内容 | 责任重点 |
|---|---|---|---|
| 发布前 | 具备开始条件吗? | 变更范围、风险等级、依赖、计划窗口、验证和恢复办法 | 发布负责人组织确认 |
| 发布中 | 当前状态允许继续吗? | 操作时间、批次、观察指标、异常、继续或停止决策 | 执行人和观察人协同 |
| 发布后 | 是否达到关闭条件? | 实际结果、偏差、遗留风险、复盘事项、关联证据 | 责任人完成验证与归档 |
这种分段还能减少“事后补写事前计划”的失真。操作发生时记录时间和决策依据,复盘时补充分析结论,并保留修改轨迹。若工具支持变更历史或审批审计,应把它当作证据链,而不是为了流程而增加的装饰。
3. 定义停止条件,而不只是成功目标
团队通常比较擅长写“期望达到什么”,不擅长写“出现什么就停”。但发布期间最难的决策常常不是如何启动,而是看到部分异常时要不要继续。若没有事先约定阈值,现场容易受进度压力或个人判断影响。
停止条件可以涉及错误率、延迟、业务转化、队列积压、资源使用或关键告警。例如“错误率高于基线且连续两个观察窗口未恢复”,就比“发现异常就回滚”更有执行意义。具体阈值要根据服务基线、监控质量与业务容忍度设定,不宜复制其他团队的数字。
同样重要的是明确观察窗口。过短可能捕捉不到低频问题,过长则会不必要地延迟发布关闭。窗口应与流量周期、业务任务周期和风险等级匹配:高峰业务需要观察真实高峰;批处理任务则需覆盖任务执行与结果核验。
4. 设计最小必要记录,而不是万能模板
模板可以统一信息结构,但不能替代专业判断。我的建议是先确定一个所有发布都必须回答的最小核心,再按风险等级附加模块。这样既能保证每次发布都有基本责任与范围,也能避免小改动被迫填写数据库迁移、跨区域依赖等无关栏目。
核心字段可以包括:发布编号、变更摘要、服务或产品范围、责任人、计划时间、风险级别、验证方式、异常联系人、恢复方案、最终结果。按需模块则包括数据变更、权限影响、外部依赖、灰度计划、安全评估、业务窗口和应急降级。
模板的好坏不在于覆盖所有想象中的场景,而在于让常见关键风险被稳定识别,并允许特殊风险被补充说明。对于异常发布、紧急修复和计划内发布,也应区分流程要求;紧急流程不是免除记录,而是先控制风险、后在明确时限内补齐证据。

五、具体案例与数据观察:从“发布结束”改成“达到关闭条件”
1. 一个跨服务业务变更的情景案例
下面用一个匿名化的情景案例说明记录如何落地。某业务团队准备调整订单状态同步逻辑,变更涉及订单服务、消息队列消费者和运营后台。变更本身不大,但如果消息重复处理或消费延迟,可能导致后台状态与订单实际状态不一致。
第一版发布单只写了“优化订单状态同步,测试通过,周三晚发布,异常时回滚”。团队评审时发现,记录没有说明旧消费者是否兼容新消息结构,也没有定义重复消费的业务影响,更没有说明回滚应用后已写入的新数据如何处理。
这次评审没有因为记录不完整而无限期延后,而是把缺口转化为发布前动作:确认消息结构兼容策略;补充重复消费的幂等验证;选取有限流量进行观察;指定负责监控队列积压和订单状态差异的观察人;明确超过约定阈值时暂停扩量,并由负责人决定关闭开关或恢复旧逻辑。
这类记录的关键不是文案更长,而是把抽象风险变成检查项、动作和责任。发布会上无需再用十分钟猜“异常时怎么处理”,而是可以直接核对条件是否具备。
2. 发布过程记录示例
以下数据为情景模拟,用于展示过程记录应如何组织,不代表某个真实企业的生产指标。实际阈值必须依据团队监控基线和业务容忍度制定。
| 阶段 | 记录示例 | 现场决策 |
|---|---|---|
| 准备完成 | 新旧消息结构兼容已验证;幂等测试通过;观察人和回退负责人已确认 | 允许开始首批发布 |
| 首批观察 | 订单状态差异未超出预先设定的容忍范围;队列延迟未持续恶化 | 保持当前批次,继续观察 |
| 扩量判断 | 业务指标、服务错误和队列积压均达到团队约定标准 | 进入下一批次 |
| 关闭核验 | 批处理与后台核对完成;无未处理告警;遗留项已分配责任人 | 标记为验证通过并归档 |
3. 用过程指标验证改进,而非用“感觉顺了”

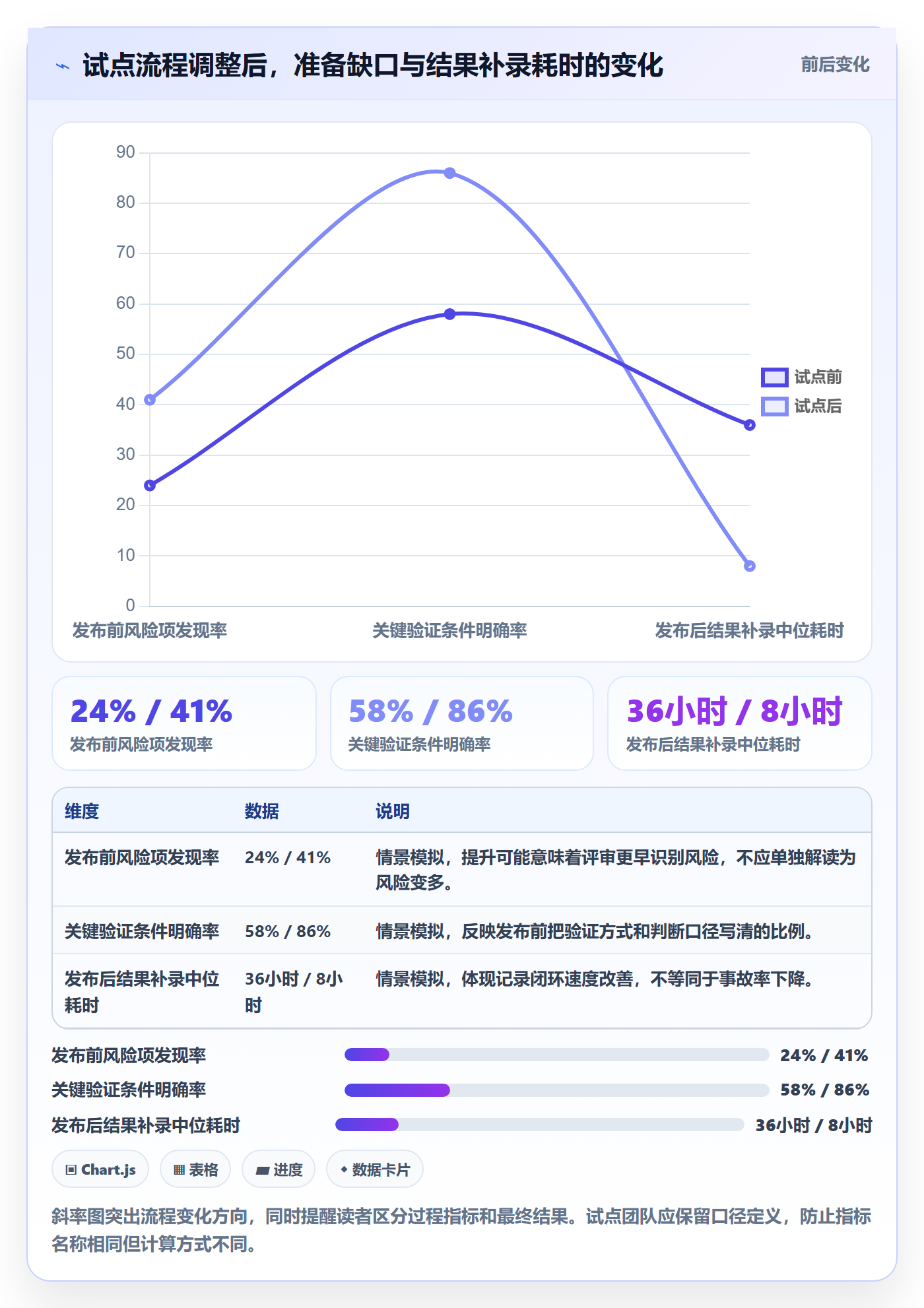

试点期间,我会选取少量能解释流程的指标,而不是一次性搭建庞大的发布仪表盘。建议至少观察三类:准备质量、执行稳定性、信息闭环。准备质量包括关键字段完整率和发布前发现的风险项;执行稳定性包括异常中断、回退和发布窗口偏差;信息闭环包括结果补齐时长与遗留事项按期关闭率。
下面的对比为情景模拟的前后观察样例,适合用于设计团队自己的试点统计表,不可作为普遍成效承诺。前后对比时,应尽量控制发布规模、变更类型和统计周期,避免把不同难度的发布直接混在一起。

4. 数据观察中的陷阱:指标改善不一定等于风险降低
例如,发布前发现的风险项增加,可能意味着评审更严格,也可能意味着变更质量下降;发布后故障减少,可能来自记录改善,也可能只是当期变更更简单。单个指标无法证明因果关系。
我建议把指标与上下文一起记录:变更类型、风险级别、影响服务数、是否跨团队、是否涉及数据操作、发布窗口类型。分析时按类别比较,并至少观察一段连续周期。若数据量不足,就把结论写成“值得进一步验证的信号”,而不是直接宣布流程改革成功。
团队还应关注反向激励。如果把“发布次数越多”设为效率目标,成员可能拆小发布以追求次数;如果把“回退次数为零”作为考核,成员可能延迟回退决策。适合管理的指标必须与真实目标一致:更快发现问题、更少扩大影响、更可预测地完成变更。
六、发布记录模板:先复制,再按风险裁剪
1. 发布前模板
以下模板适用于常规发布的起点。团队可以把字段转换为表单、工单或发布管理工具中的结构化项。发布负责人应确保关键字段有人确认,而不是只检查字段是否有文字。
| 字段 | 填写内容 | 填写判断 |
|---|---|---|
| 发布编号与名称 | 唯一编号、简明变更标题 | 标题描述用户可理解的变化,不只写内部任务编号 |
| 变更范围 | 功能、缺陷、服务、配置、脚本或数据对象 | 说明本次包含什么,也说明不包含什么 |
| 影响评估 | 用户、业务流程、依赖服务、影响时段 | 标出直接影响和可能的下游影响 |
| 风险级别 | 低、中、高及判断依据 | 写明影响范围、可逆性等关键理由 |
| 计划窗口 | 开始时间、预计结束、避让时段 | 兼顾业务周期、依赖方窗口与支持人员安排 |
| 执行步骤 | 操作顺序、负责人、预计耗时 | 步骤应能由值班人员按顺序核验 |
| 验证计划 | 测试证据、监控指标、观察窗口、成功条件 | 至少写出可观察的证据,不只写“测试通过” |
| 停止条件 | 告警、指标或业务异常的判断口径 | 说明达到何种条件暂停扩量或转入恢复 |
| 恢复方案 | 责任人、具体操作、数据兼容、确认方式 | 如不能完整回退,写出降级或隔离措施 |
| 通知对象 | 相关团队、业务联系人、值班渠道 | 仅通知需要行动或了解影响的人 |
2. 发布中记录模板
发布中不宜重复填写整份计划,重点记录实际发生了什么,以及关键判断是如何作出的。发生偏差时,及时记录比事后凭记忆补写可靠。若发布由自动化系统执行,可以关联运行记录,但仍需保留人工决策和业务验证结论。
- 时间:开始、关键步骤完成、观察窗口起止和结束时间。
- 批次:当前放量范围、用户比例或实例范围。
- 观察:关键指标的变化、告警状态、业务核验结果。
- 决策:继续、暂停、扩量、降级或恢复,以及判断依据。
- 异常:首次出现时间、影响范围、关联证据和当前负责人。
如果一次发布过程没有任何偏差,也应简要记录观察结果和决策,不必写成长篇叙述。记录目标是还原事实,不是让执行者在高压操作期间做会议纪要。
3. 发布后记录模板
发布后收尾至少要完成结果确认、遗留事项分配和证据关联。遗留事项应包含责任人、完成期限和影响级别,不能只留一句“后续优化”。若发布涉及异常,即使最终恢复正常,也应记录异常经过和恢复证据,以便判断是否需要复盘。
| 字段 | 示例要求 | 关闭判断 |
|---|---|---|
| 最终状态 | 执行完成、验证通过、回退、部分发布或取消 | 状态应描述实际结果,不以计划状态代替 |
| 实际影响 | 用户、服务、时长、业务结果 | 写明已确认范围,未确认部分单独标记 |
| 验证证据 | 监控、测试、业务核对、运行日志的关联位置 | 证据可由后续复核者访问 |
| 偏差与原因 | 计划与实际的差异及已知原因 | 区分事实、推测和待调查事项 |
| 遗留行动 | 行动项、责任人、期限、优先级 | 完成或转入可追踪的后续事项 |
| 复盘要求 | 是否需要专项复盘及触发原因 | 按影响和学习价值判断,不因形式要求机械召开 |
4. 把模板字段映射到责任,而不是只映射到表单
字段如果没有责任人,很容易变成“每个人都以为别人会填”。发布负责人统筹准备和沟通;变更负责人说明技术范围与兼容性;测试负责人提供验证证据;执行人记录实际操作;观察人关注业务与系统指标;业务联系人确认关键用户流程;最终关闭人核验结果与遗留事项。
小团队可以由同一人承担多个角色,但应在记录里明确兼任关系。关键不是岗位名称,而是确认每一项需要的判断有人负责,并且不存在“自己批准自己、自己执行自己验证”的不合理闭环。高风险发布可以通过交叉确认降低单点判断偏差。
七、不同情况下的行动建议:流程要能随场景变化
1. 小团队:用一页清单建立基本纪律
小团队不需要先采购复杂系统或构建层层审批。先把变更范围、责任人、执行时间、验证方法、停止条件和恢复方式放进一页清单,并要求高风险变更至少由另一位熟悉系统的人复核。
建议从最近十次发布回看:哪些信息总是在群里重复询问?哪些偏差导致等待?哪些发布结束后没有明确结果?将高频缺口变成模板字段,不要把低概率、低影响问题都变成必填项。一个简单模板持续使用两个月,通常比一份设计精美但无人维护的流程手册更有价值。
2. 多团队组织:先打通关联,再追求全面自动化
多个团队并行时,发布记录需要连接需求、缺陷、测试结果、变更请求、代码版本和责任服务。首先要统一最小的标识与字段口径,例如服务名、变更类型、风险级别、发布状态和责任人。没有统一口径,仪表盘只是把不同定义的数据放在一起。
对百人以上的组织,可以评估项目管理平台是否能够关联迭代、测试、发布、审批与审计信息。以 PingCode 为例,试点时应挑选跨研发、测试与发布协作真实发生的流程,验证信息是否能自动关联、权限是否合适、操作记录是否可追溯,以及团队是否能避免重复录入。若平台只能生成漂亮报表,却不能减少人工搬运或帮助执行者作出判断,投入价值需要重新评估。
自动化顺序也应谨慎:先统一定义,再自动提醒;先验证数据质量,再自动汇总;最后才考虑根据规则自动放行或阻断。对错误字段口径进行自动化,只会让错误传播得更快。
3. 高风险业务:把恢复能力放在发布速度之前
支付、身份权限、核心交易、数据迁移等场景,发布记录应更加重视兼容性、分批策略、数据保护和恢复演练。代码回滚不能替代数据恢复设计,服务健康也不能替代业务正确性验证。
对无法快速恢复的数据变更,应考虑向前修复方案、双写或兼容窗口、备份与校验、操作审批和数据影响范围。若回退成本高,发布计划需要降低单次变更范围,并把监控和决策人员安排在发布窗口内,而不是等到异常后再临时寻找专家。
4. 紧急修复:允许流程缩短,不允许风险无人承接
线上紧急修复有时没有条件完成常规评审,但“紧急”不等于不需要记录。可以采用简化通道:明确紧急原因、当前影响、最小修复范围、执行人与观察人、快速验证方式和恢复措施;在系统恢复后,于团队规定时限内补全缺失信息并评估是否复盘。
紧急流程要特别防止范围膨胀。最初的目标可能只是止血,但现场容易顺手加入功能优化或代码清理。我的判断原则是:紧急发布优先恢复关键能力,非必要改动留到后续正常窗口。变更越大,越难确认异常究竟来自哪一部分。
八、取舍与边界:不是每次发布都值得同等成本
1. 记录完整度与执行负担之间的取舍
多记录一项信息,可能让未来排查更快;也可能让发布前的行政工作更重。决策方法不是凭感觉删减,而是看这个信息是否被真实使用,以及不记录它的后果是否显著。对高风险变更,额外的兼容性说明可能值得投入;对低风险文案修改,强制填写多份风险评估则可能得不偿失。
可以定期检查模板字段使用情况:哪些字段长期空白,哪些答案总是复制默认语句,哪些字段实际影响审批或恢复决策。字段被频繁机械填写,通常说明定义不清或没有现实价值,应调整提示、改为条件字段或删除。
2. 速度与控制之间的取舍
更快的发布可以缩短交付等待,却可能减少观察和跨团队确认时间;更严格的控制能增加审慎,却可能让低风险变更排队。解决方法不是在“快”和“稳”之间选一个,而是用风险分级给不同变更不同通道。
快速通道必须有明确边界,例如变更类型受限、测试通过、影响面小、回退容易、没有高峰冲突。任一条件不满足,就转入更完整流程。这样做不是给少数人特权,而是让轻量流程建立在可验证条件上。
3. 自动化与人工判断之间的取舍
自动化适合处理重复、规则清晰、结果可验证的动作,例如关联版本、收集测试状态、检查必填项、发送状态通知。人工判断更适合评估业务影响、解释异常信号、决定是否继续扩量,以及在多个风险之间作取舍。
如果某个自动规则无法向执行者解释“为什么阻断”,就容易被绕过;如果系统不能可靠识别数据来源,自动生成的记录可能给出错误安全感。先让自动化提供证据和提醒,再逐步承担控制职责,通常比一开始就追求无人值守更稳妥。
4. 统一模板与团队自治之间的取舍
完全统一有利于统计,却可能无法表达不同服务的风险特点;完全自治有利于贴近业务,却让组织无法比较和协同。可行的中间方案是统一核心字段、状态和标识,允许各团队增加本地模块,并规定哪些变化需要经过评估。
组织级治理应关注共同边界,例如责任、影响、验证、停止和恢复;团队级流程可以决定具体监控指标、批次策略和业务核验步骤。这样既保留共享语言,也不把所有团队压进同一份僵硬表单。

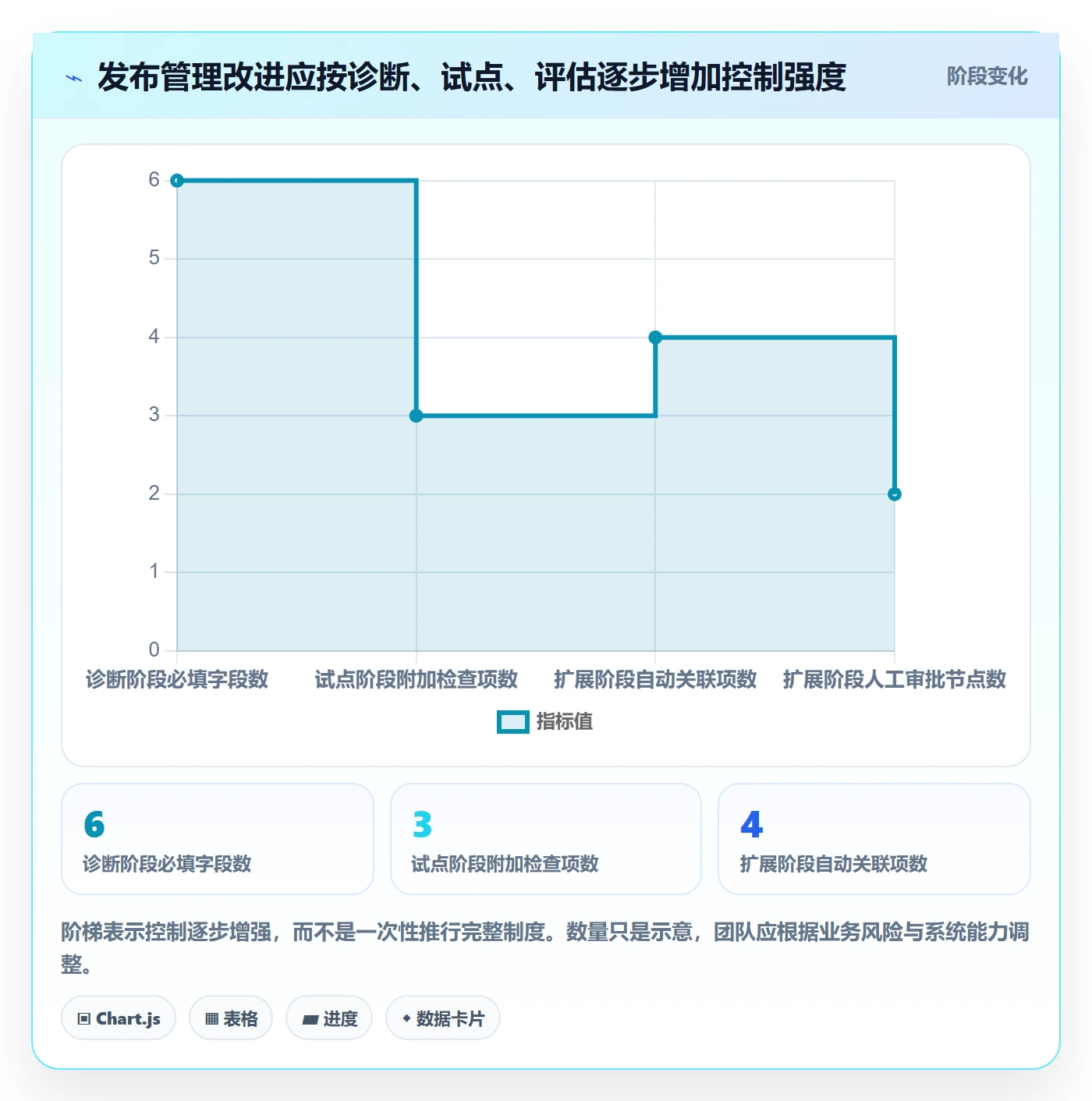

九、落地路线:用一个周期验证记录是否真的有用
1. 第一周:抽样诊断,而不是马上改系统
先抽取近期不同类型的发布记录,覆盖普通发布、跨团队变更、紧急修复和高风险操作。不要只看表单,连同实际沟通、异常处理、发布后补录情况一起观察。可以访谈执行人和观察人:他们在发布时最常找什么信息?哪一步最容易等人?哪项记录事后才发现缺失?
诊断结果应形成少量明确的问题,例如“恢复方案没有负责人”“观察窗口没有业务依据”“发布结果普遍超过一天才补齐”。不要把所有不满意的地方都列为第一阶段任务,否则团队会在流程改造中失去焦点。
2. 第二周:设计最小模板和风险分级
将诊断出的高频问题映射为字段或检查项,并为低、中、高风险定义不同要求。每项必填内容都要有负责人和用途说明;如果填写者无法理解为什么要填,模板就还没有设计好。
同时定义发布状态和关闭条件。状态数量不必过多,但要能分辨计划中、准备就绪、执行中、观察中、完成、回退或取消。不要让“已完成”同时代表脚本跑完、业务验证通过和遗留事项关闭。
3. 第三至四周:挑选真实发布试点
试点应包含至少一种常规变更和一种较复杂变更,但不宜一上来就在最关键业务上全面替换流程。由试点团队记录准备时间、补充信息次数、观察决策耗时、记录闭环时长和参与者反馈,判断模板是减少了摩擦,还是制造了新的工作。
试点期间要允许修改模板。若多个执行人都误解同一字段,优先改字段定义;若某个审批步骤没有带来风险识别,就要重新确认职责,而不是要求审批人“认真一点”。流程问题不应长期靠提醒个人弥补。
4. 第一个月结束:用证据决定推广、调整或停止
推广前检查三件事:关键发布信息是否更容易找到;发布中停止或恢复决策是否更明确;发布后能否用记录还原实际结果。若只有填表率上升、沟通耗时反而增加,就不应急着扩展。
把调整记录为版本变化,说明哪些字段新增或删除、原因是什么、影响哪些团队。模板本身也需要维护责任人和复核周期,否则几年后它会积累过时规定,团队只能靠口头“例外”继续工作。

十、收尾判断:好的发布记录让团队少靠记忆,多靠证据
1. 发布效率提升的真正标志
我不会用一份发布记录写得多长来判断团队是否成熟,也不会因为工具里有自动审批就认为风险已经受控。更可靠的信号是:发布前能较早发现依赖和验证缺口;发布中有人知道何时继续、何时停止;发布后能迅速确认结果、解释偏差并关闭遗留事项。
记录不是为了证明每个人都做过流程,而是为了让团队在关键时刻不必依赖某个人的记忆。它越能减少重复追问、临时找人和事后猜测,越接近真正的管理资产。
2. 下一步从三件小事开始
如果团队目前还没有稳定的发布记录,不要先做一套覆盖所有场景的大制度。先选最近十次发布,找出最常见的三类信息缺口;再用一页模板写清变更范围、验证条件、停止条件和恢复路径;最后挑一个真实发布试点,记录流程时间与参与者反馈。
我的核心判断是:发布记录不是发布的附属文档,而是团队在变更发生前形成的共同判断,在变更发生时使用的执行依据,以及变更结束后积累的组织记忆。下一次发布前,先问团队能否用这份记录独立回答“改了什么、影响谁、如何验证、何时停止、怎样恢复”。如果答案明确,管理效率才有了可验证的起点。
常见问题解答(FAQ)
1. 发布记录应该包含哪些字段,才能真正提升研发团队的发布管理效率?
我以前把发布记录当成上线通知,只写版本号、发布时间和负责人,结果出了问题后仍然要翻工单、聊天记录和流水线日志。我想知道,一条真正能支撑追溯、复盘和协作的发布记录,最少应该包含哪些信息?
发布记录不应只是“某版本已经上线”的结果通知,而应是一份能够回答“发布了什么、为什么发布、谁批准、如何验证、出了问题怎么办”的最小审计单。建议至少保留版本标识、发布范围、变更摘要、关联需求或缺陷、风险等级、发布窗口、执行人、审批人、验证结果、回滚方案和实际完成时间这11类信息。
实际使用时,我更建议把字段分成三层:必填层包括版本号、环境、变更内容、负责人和结果;风险层包括数据库变更、配置变更、兼容性影响和回滚条件;复盘层包括异常、耗时偏差和后续行动。一次小团队试行时,原先发布记录平均只有6个字段,出现问题后定位耗时约70分钟;
补齐关联事项、执行步骤和验证证据后,类似问题平均缩短到25分钟。判断字段是否必要,可以看它是否能让一个未参与本次发布的人,在5分钟内还原事件经过;如果不能,就说明记录仍然偏“通知”,而不是“管理凭证”。
2. 研发团队如何设计发布记录流程,避免发布信息散落在群聊、文档和流水线中?
我遇到过这样的情况:开发在群里说已经发布,测试在另一份表格里记录结果,运维又把回滚命令放在个人笔记里,最后没人能确认哪个信息是最新的。我想建立一条不增加太多流程负担、但能保证信息闭环的发布流程,应该怎么拆分?
建议把流程拆成“创建、评审、执行、验证、关闭”五个状态,并规定每个状态只能由明确的证据触发。创建阶段填写版本范围、变更清单和风险等级;评审阶段确认测试结论、依赖服务和回滚条件;执行阶段记录开始时间、操作者和关键步骤;验证阶段必须附上测试结果、监控截图或接口检查结论;
关闭阶段补充实际完成时间、异常说明和后续事项。这里有一个容易被忽视的判断:聊天工具适合提醒,不适合作为发布记录的主存储;流水线适合记录执行事实,但不能替代业务影响和审批结论。因此,建议只保留一个正式发布台账,群聊和流水线通过链接回指台账。
一个12人研发团队试运行四周后,发布前反复确认的消息数量从平均每次18条降到7条,发布后“谁确认过”的追问从每周约6次降到1次。流程设计的关键不是增加审批人,而是让每个节点只产生一种可验证的结果。
3. 有没有适合研发团队直接套用的发布记录模板?
我不想再维护一份看起来很完整、实际没人愿意填写的长模板。我的团队每周发布两到三次,既有小修复,也有涉及数据库和配置的高风险版本,怎样设计一套既能快速填写又能覆盖风险的模板?
可以采用“基础模板加风险分支”的方式,而不是让所有发布都填写同样多的内容。基础模板可写为:版本与环境、发布目标、变更摘要、关联事项、负责人、发布时间、验证结果、发布结论;当出现数据库结构调整、权限变化、外部接口变更或不可逆数据处理时,再自动增加备份确认、灰度范围、回滚脚本、监控指标和应急联系人。
实际填写时,变更摘要不要直接复制提交记录,而要用用户或业务能理解的语言说明影响,例如“新增批量导入能力,单次导入上限从500条提高到5000条”,而不是“优化导入服务”。模板还应设置明确的结论选项:成功、部分成功、回滚、延期,避免所有记录最后都写成“已完成”。
对比测试中,固定长模板平均填写耗时约11分钟,基础模板加风险分支平均约4分钟;但发生高风险发布时,后者比短模板多保留了备份时间、回滚负责人和验证指标,复盘价值明显更高。好的模板不是字段最多,而是能让低风险发布足够快、高风险发布不会漏项。
4. 如何用数据判断发布管理效率真的提高了,而不是只增加了记录数量?
我的团队已经开始填写发布记录,但大家只是感觉流程变重了,暂时说不清效率到底有没有改善。我想知道应该看哪些指标,怎样区分“记录更完整”和“发布更高效”,以及多长时间复盘一次比较合适?
建议不要只统计发布次数或记录完成率,而要同时观察速度、稳定性和恢复能力。比较实用的指标包括:发布前置时间,即从进入待发布状态到实际完成的时长;发布失败率,即出现回滚、紧急修复或业务阻断的发布占比;变更导致的故障数;平均恢复时间;以及发布记录完整率。
可以设置一组基线,例如连续观察4周:平均发布前置时间控制在2个工作日以内,记录完整率达到95%以上,回滚或紧急修复比例低于5%,发布后24小时内重大异常为零。需要注意的是,记录完整率不能单独作为绩效指标,否则团队可能为了达到100%而填写无意义内容。
更有价值的做法是每两周抽取5条发布记录,核对记录内容能否支持问题复现,并把缺失项归类为模板问题、流程问题或执行问题。某团队初期记录完整率从62%提升到97%,但发布前置时间反而增加了30%;进一步分析发现,审批节点重复而不是信息不足,于是合并了两个审批环节,随后前置时间下降约22%。
这说明发布管理的优化目标不是“留下更多文字”,而是用更少的等待和更可靠的证据,降低变更的不确定性。
核心关键词
文章包含AI辅助创作:发布记录实操方法:研发团队提升发布管理效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/586060
读者评论
我们之前也把发布单字段加得很细,后来不少人直接复制上次内容。现在更关注影响范围、验证指标和回退步骤,确实更方便值班同学判断。文中提到用结果指标看记录质量,这比单看填写率实在。
回退方案的部分很有共鸣。应用回滚不代表数据也能恢复,尤其新旧版本并行时更容易踩坑。实际落地时,谁有权决定停止发布也建议写清楚,否则阈值定了,现场还是可能犹豫。
风险分级适合避免所有变更都走同一套审批。不过低风险快速通道也需要定期抽查,避免长期沿用后变更范围已经扩大,流程却没跟着调整。
