版本管理版本内容全流程:实施团队协同管理与一文讲清

版本管理最容易失控的时刻,往往不是代码没有提交,而是实施团队面对同一个版本,却各自理解成了不同的交付范围:销售说的是客户承诺,产品说的是功能清单,研发说的是代码分支,实施说的是现场可用,客户验收时才发现彼此对“已经完成”的定义并不一致。要把版本管理做成全流程协同,关键不是多建几张表,而是让每个版本都有唯一的范围、责任人、状态、证据和变更规则,并把这些信息贯穿需求、开发、测试、部署、验收与复盘。

版本管理版本内容全流程:实施团队协同管理与一文讲清

一、核心结论:版本不是发布日期,而是一份可验证的交付承诺

1. 先统一“版本”的管理对象

在实施项目里,“版本”至少有三种常见含义:产品版本、项目交付版本和客户现场版本。产品版本描述某个产品周期包含什么能力;项目交付版本描述某个客户项目计划交付什么范围;现场版本则说明客户当前环境实际运行的程序、配置、数据迁移脚本和补丁组合。

这三者有联系,但不能混为一谈。产品发布了某功能,不等于客户项目已经完成该功能;项目完成了部署,也不等于客户现场已经升级到目标版本;客户现场运行的版本号相同,也不代表配置、补丁和数据结构完全一致。

我判断版本管理是否有效,首先不看版本号是否整齐,而看团队能否回答五个问题:交付什么、谁负责、何时冻结、如何验证、现场实际运行什么。这五个问题如果需要在群聊里翻半小时才能拼出来,版本管理就还没有真正建立。

2. 版本内容要从“功能清单”升级为“交付基线”

一个可执行的版本基线,不应只有功能名称。它至少要包含需求范围、缺陷修复、兼容性约束、实施配置、数据迁移、测试证据、发布条件、回滚方案和客户验收口径。对实施团队来说,版本内容不只是“软件里多了什么”,还包括“现场怎么启用、旧数据如何处理、谁确认结果”。

我更愿意把版本看作一份有边界的承诺:团队承诺在指定时间、指定环境和指定前置条件下,交付一组可验证的结果。任何一个条件不明确,都会把风险推迟到测试、上线或验收阶段。

3. 管理目标不是零变更,而是变更可见、影响可算

实施项目会遇到客户业务变化、数据质量问题、接口依赖调整和现场环境差异。要求版本范围绝不变化,既不现实,也会诱发线下口头承诺。更成熟的做法是允许变更,但每次变更都回答:谁提出、为什么现在提出、影响哪些任务、增加多少工作量、是否影响测试和上线、由谁批准。

版本管理的价值不是阻止业务变化,而是让变化在进入交付承诺前被看见。如果新增需求不经过评估就进入当前版本,它不是“灵活响应”,而是把成本转移给测试、实施和客户验收。

管理对象 主要回答的问题 典型责任人 常见失控信号
产品版本 产品周期准备发布哪些能力 产品负责人、研发负责人 目标持续追加,发布范围不断漂移
项目交付版本 某客户项目承诺交付哪些结果 项目经理、实施负责人 会议纪要、合同范围与任务清单不一致
客户现场版本 客户环境实际运行什么组合 实施、运维、客户管理员 版本号相同但补丁、配置、脚本不明

版本管理版本内容全流程:实施团队协同管理与一文讲清

二、背景和真实场景:实施交付为什么比单纯研发更容易出现版本歧义

1. 同一版本要穿过多条工作链

在纯研发场景里,版本通常围绕代码、构建、测试和发布管理;实施场景还要同时处理客户需求、合同边界、现场配置、接口对接、权限开通、数据迁移和用户培训。每一条工作链都可能有自己的计划表和责任人,信息一旦分散,版本就容易出现多个“事实来源”。

例如,研发任务显示“完成”,但实施人员还没有拿到部署包;测试环境通过了,客户现场却缺少同版本的数据库脚本;功能已经上线,客户管理员还没有配置权限。单看任何一张任务板都可能呈现绿色,项目整体却无法进入验收。

2. 三种项目场景,三类版本风险

在小型单体项目中,主要风险通常是人员少、流程轻,版本信息依赖项目经理记忆。一个人请假或离职,交接就可能断层。此时不需要复杂审批,但必须有一处可查的版本清单和明确的变更记录。

在多团队并行交付的项目中,主要风险是依赖关系。产品、研发、测试、实施、客户信息化团队各自完成局部任务,却没有共同的就绪条件。版本计划要能够显示接口依赖、环境依赖和责任交接,而不只是列出功能。

在中大型企业的多项目环境中,还会出现产品路线图、客户定制、合规审查和多套部署环境并存的情况。此时版本治理要兼顾标准化和例外管理,适合使用统一工作平台承载需求、缺陷、测试、计划和发布记录。以 PingCode 这类面向中大型企业及百人以上组织的研发管理平台为例,重点不在于把所有流程都塞进一个工具,而在于让团队围绕同一对象关联工作项、状态、负责人和变更历史。

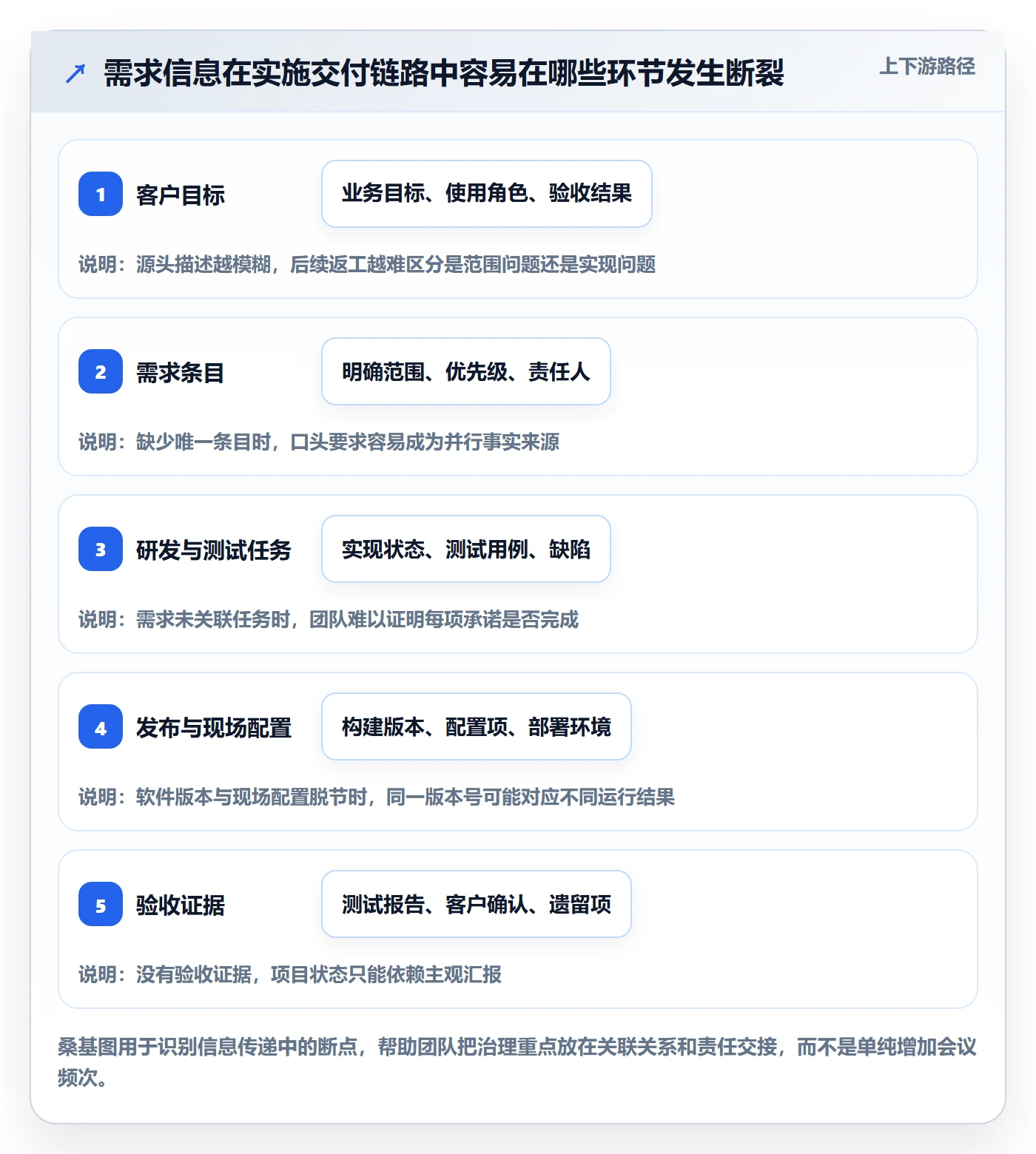

3. 版本失控通常不是某个人粗心,而是信息结构有缺口

当实施负责人反复追问“这个需求到底算不算本期”“这个补丁是不是已经装上”“客户确认的是哪份清单”,团队很容易把问题归因于沟通不充分。但如果每个人都要通过私聊、会议和表格手动拼出答案,根因往往是没有建立单一且可追溯的版本事实源。

因此,我不会把版本管理问题简单定义成“大家需要多开会”。会议可以完成决策,却不适合长期保存状态。真正需要补齐的是信息之间的关联:需求关联到版本,版本关联到任务和测试,发布记录关联到环境,验收结果关联到客户确认。

版本管理版本内容全流程:实施团队协同管理与一文讲清

三、常见误区:看上去有版本,实际上没有管理闭环

1. 把版本号当作版本内容

版本号是标识,不是内容本身。团队把“3.2.1”写进群公告,并不能说明这个版本包含哪些需求、修复了哪些缺陷、适用哪些环境、是否需要数据库升级。版本号没有关联清单和证据时,最多只能帮助人们指向一个模糊对象。

建议给每个版本维护一份可读的发布说明,至少写清版本标识、计划时间、变更范围、兼容性要求、部署步骤、已知问题和回滚条件。对客户项目,还要写明客户环境、配置差异和验收责任人。

2. 把“开发完成”当成“版本完成”

开发完成通常只说明代码工作已结束,不代表需求已经测试通过,更不代表功能已部署到客户环境。若项目状态只用“未开始、进行中、已完成”三个值,极容易把不同阶段压缩成一个模糊标签。

我倾向把状态拆成可验证的阶段,例如“待澄清、已承诺、实现中、待验证、待发布、已发布、现场确认、已验收”。状态不必多到让人维护困难,但每个状态都要对应明确的进入条件和退出证据。

3. 用一个“完成率”掩盖关键路径

例如,版本有二十项任务,十八项完成,完成率是百分之九十;剩余两项如果恰好是数据迁移和客户接口联调,版本仍然不能上线。平均完成率无法表达依赖关系,也无法说明未完成事项是否卡住验收。

因此,版本评审要同时看工作项完成情况、关键依赖、风险等级和就绪条件。对关键任务,可以使用阻塞状态和预计解除时间,而不是让它们被大量普通任务的完成数量稀释。

4. 变更只记录结果,不记录决策

只在需求清单里改掉原内容,会让团队看不到变化是如何发生的。以后出现延期或验收争议时,没人能还原变更前后的范围,也无法判断谁批准了成本和时间影响。

每次正式变更都应留下原范围、新范围、提出原因、影响评估、决策人、决策时间和后续动作。对紧急问题可以先处理,但应在约定时间内补录决策记录,避免“紧急”成为长期绕过流程的理由。

5. 把所有客户差异都当成产品功能

实施现场常见配置差异、数据清洗、接口映射和权限调整。这些工作可能是项目交付的一部分,却不一定应该进入标准产品版本。若不区分产品能力与项目配置,产品路线图会被局部需求拖乱,后续升级也会变得越来越困难。

我通常先判断差异是否可复用、是否形成稳定业务能力、是否需要产品级测试与维护。如果只是某客户的字段映射或一次性数据处理,应优先作为项目交付项管理,并明确后续维护责任,不要因为它出现在实施清单里就自动变成产品功能。

表面做法 隐藏问题 更可靠的替代做法
只发版本号 无法确认内容、环境和限制 版本号关联发布说明与现场记录
开发完成即关闭 测试、部署、验收状态被折叠 按验证阶段维护状态和证据
用完成率判断上线 关键依赖被普通任务掩盖 同时评估阻塞项、风险和就绪条件
群里口头批准变更 范围与决策过程无法追溯 记录影响评估、批准人和决定时间

四、专业判断逻辑:怎样设计适合实施团队的版本全流程

1. 入口阶段:先确认需求是否具备进入版本的条件

需求进入版本计划前,我会先检查它是否能被执行和验收,而不是只看描述是否完整。至少要明确业务目标、适用角色、预期行为、验收方式、依赖条件和优先级。缺少这些信息的需求可以进入待澄清池,但不应伪装成已经承诺的版本内容。

需求评审不必追求一次讨论完所有细节。关键是把不确定性显式标记出来:哪些是已知条件,哪些需要客户确认,哪些依赖第三方,哪些涉及数据或安全风险。带着未知项进入计划,比假装没有风险更利于排期。

2. 计划阶段:建立版本基线和就绪条件

基线是团队共同承认的版本范围和交付条件。它应包含需求与缺陷清单、负责人、估算、依赖关系、目标日期、测试范围、部署约束、验收标准和风险项。基线一旦确认,新增内容不能悄悄混入,而要通过变更评估更新。

版本计划除了“做什么”,还要定义“达到什么条件才允许进入下一阶段”。例如,进入发布候选状态前,必须完成阻断级缺陷处理、核心测试通过、部署脚本验证、回滚方案确认和相关人员通知。就绪条件越具体,阶段交接越不依赖个人判断。

3. 执行阶段:让工作项、版本和责任链互相可追踪

每个纳入版本的需求或缺陷,都应关联到实现任务、测试活动和最终发布记录。一个需求可能拆成多个任务,一个任务也可能涉及多个协作角色,但应保留清晰的责任归属,避免“整个小组负责”最后变成没人负责。

对实施团队而言,责任链还应延伸到环境与客户侧动作。比如由谁准备测试账号、谁提供接口样例、谁确认数据抽样、谁负责上线窗口、谁签署验收。这些任务不一定由研发团队执行,却会决定版本能否按计划落地。

4. 验证阶段:把“通过”拆成不同维度的证据

“测试通过”需要说明通过了什么。功能验证、回归验证、接口验证、性能验证、安全检查和客户场景验证的证据不能互相替代。项目可以根据风险选择必要验证类型,但要明确哪些测试已执行、哪些未执行以及为什么接受剩余风险。

客户现场验证尤其需要记录环境信息:软件构建号、数据库版本、配置差异、补丁清单、测试账号、测试数据范围和执行时间。现场结果如果没有这些上下文,后续复现问题会非常困难。

5. 发布阶段:准备发布说明、部署计划与回滚边界

发布计划应说明发布窗口、实施人员、客户配合事项、部署步骤、验证步骤、预计影响、失败判定条件和回滚方式。不能把“有备份”当成完整回滚方案,还要知道备份能否恢复、恢复需要多久、数据变更是否可逆、客户是否接受回退后的业务状态。

发布说明要让非研发角色也看得懂。实施负责人需要快速判断客户要做什么,客户管理员需要知道是否影响用户,支持团队要知道新增能力和已知问题。只写内部提交记录,无法承担跨团队发布沟通的职责。

6. 验收与复盘:把交付结果变成下一版本的输入

验收不应只在项目结束时集中补签。每个关键交付项都应有清晰的验收口径和确认人,争议事项应列为未决项,写明责任人和解决期限。若客户接受临时方案,也要记录限制条件和后续补齐计划。

复盘时不只问“为什么延期”,还要区分需求晚确认、估算偏差、技术依赖、环境准备、数据质量、客户配合和测试遗漏。不同原因对应不同改进动作。否则复盘最终只剩“加强沟通”,下一版本仍会重复相同问题。

  1. 需求准入:确认目标、边界、验收方式和依赖条件。
  2. 范围基线:明确版本清单、负责人、时间和风险。
  3. 执行跟踪:关联需求、任务、测试、环境与客户动作。
  4. 发布评审:检查质量门槛、部署准备和回滚能力。
  5. 现场验证:记录实际版本组合与业务验证结果。
  6. 验收复盘:确认交付证据、遗留项和改进责任。

版本管理版本内容全流程:实施团队协同管理与一文讲清

7. 责任分工:避免交接处成为灰色地带

版本治理需要明确谁对整体结果负责,谁对专业判断负责,谁必须参与决策,谁只需接收信息。项目经理可以对交付节奏负责,但不应替代测试负责人判断测试证据;客户成功或实施负责人可以推动客户确认,但不应单方面批准产品范围变更。

角色 主要职责 需要提供的证据
项目负责人 维护计划、推动决策、协调跨团队依赖 版本基线、风险清单、会议决策记录
产品负责人 判断需求价值、产品边界与优先级 需求说明、验收标准、范围决策
研发负责人 评估实现方案、工作量和技术风险 技术方案、任务拆分、构建信息
测试负责人 设计验证策略、判定质量风险 测试范围、结果报告、遗留缺陷
实施负责人 准备客户环境、部署、培训与现场确认 环境记录、部署记录、客户验收材料
客户代表 确认业务规则、配合验证并接受交付 需求确认、业务验证结果、验收意见

五、案例与数据观察:一次“功能完成但无法验收”的版本复盘

1. 案例背景:任务看起来完成,现场却卡在最后两步

下面是一个为说明方法而构造的情景案例,不代表某家企业的真实统计。某中型企业的信息化项目计划在六周内交付一个业务版本,包含十六项功能需求、九项缺陷修复、两条外部接口和一次历史数据迁移。团队使用多个表格跟踪工作,研发任务完成率一度达到百分之九十。

但上线评审时,实施负责人发现三类问题:一条接口的字段映射尚未得到客户确认;数据迁移脚本在测试环境运行过,却没有用客户抽样数据复核;一项权限调整完成了开发,但培训材料仍沿用旧角色名称。最终,功能代码并非主要阻塞,真正卡住验收的是需求确认、数据验证和现场准备。

2. 复盘定位:计划中缺少跨角色的就绪条件

团队最初把“研发完成”设置成主要里程碑,却没有把客户输入和实施准备纳入同一个版本视图。外部接口确认只在会议纪要中出现,迁移脚本被当作研发任务,而培训材料被视为上线前的杂项。每件事都有负责人,却没有一个共同的版本就绪条件将这些工作串起来。

复盘后,项目负责人把上线评审条件改成四组:范围与需求确认、软件质量与缺陷状态、环境与数据准备、客户运营与培训准备。每组必须给出负责人和证据;缺少关键证据时,状态只能是“有条件就绪”或“未就绪”,不能用整体完成率覆盖风险。

版本管理版本内容全流程:实施团队协同管理与一文讲清

3. 改进后的版本看板:从“任务多少”转向“交付是否就绪”

改进后的看板将工作分为需求与范围、研发实现、测试验证、实施准备、客户确认五个视图,但所有工作仍关联同一个版本。项目负责人可以按版本查看总体状态,专业角色则在各自视图维护细节,避免为了统一管理而把所有人强行塞进同一张复杂表格。

每周评审不再只汇报完成项数量,而是聚焦三类信息:本周新增或变更的范围、影响上线的阻塞项、下一阶段所需的客户或团队输入。这样一来,会议更短,决策更具体,也更容易发现“研发进度正常,但交付条件不成立”的情形。

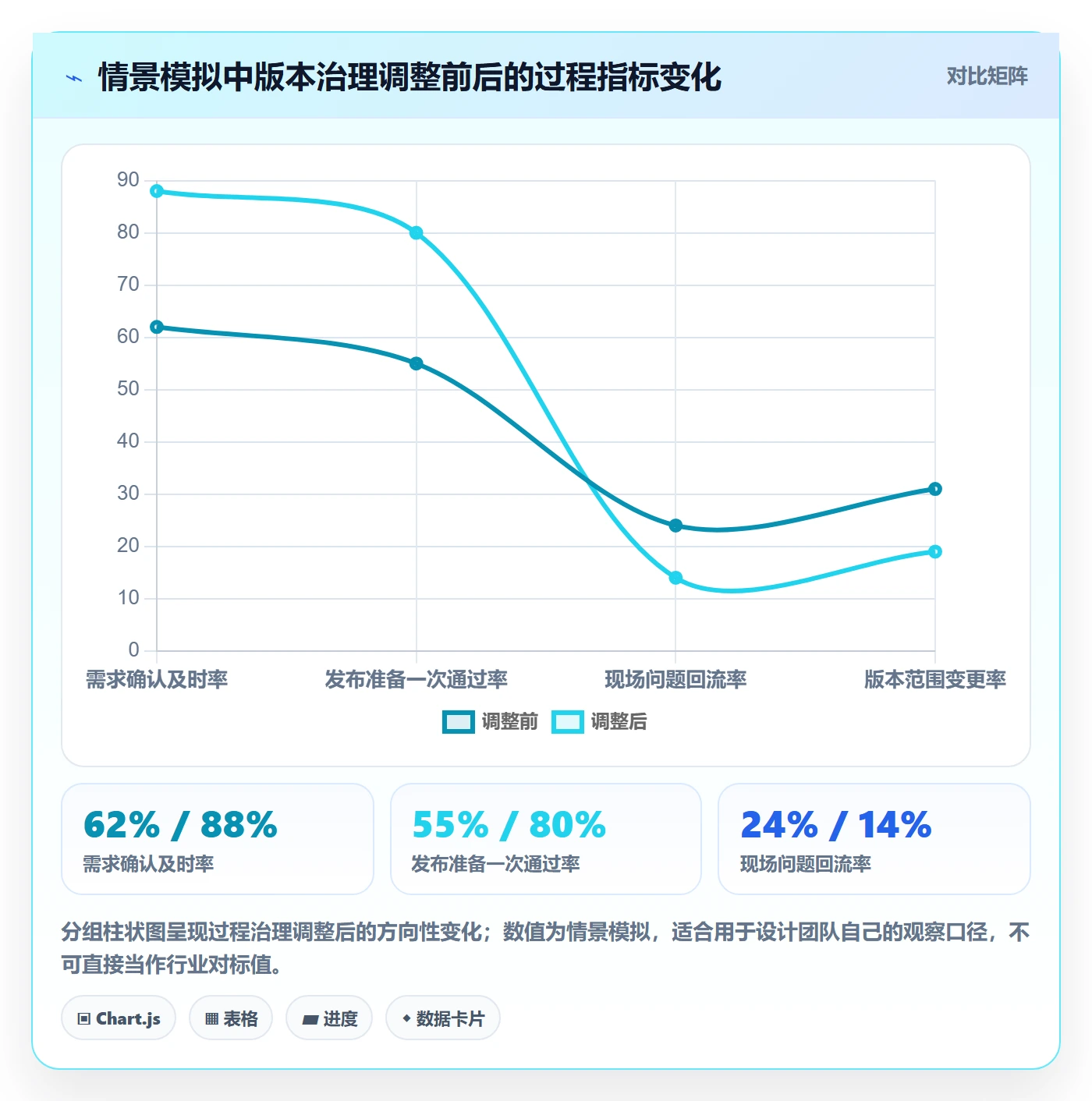

4. 用可解释的指标衡量版本管理,而不是追求漂亮数字

可以观察的指标包括:版本范围变更率、需求确认及时率、关键路径阻塞时间、发布准备一次通过率、现场问题回流率和验收周期。指标应该服务于改进,不宜简单用来排名个人。若团队为了降低变更率而拒绝合理需求,或者为了提高一次通过率而缩小测试范围,指标就会反过来损害交付质量。

以下数据是情景模拟,用于展示指标如何帮助诊断问题,并非行业基准。情景中,团队在调整管理方式后,需求确认及时率和发布准备一次通过率有所改善;现场问题回流率下降,但并不意味着所有风险消失,仍需结合项目类型、客户复杂度和版本规模判断。

版本管理版本内容全流程:实施团队协同管理与一文讲清

5. 观察数据时要同时看分母、周期和项目难度

“延期项目占比下降”只有在样本范围一致时才有比较意义。一个版本可能只有三项配置调整,另一个版本涉及跨系统改造和数据迁移,直接比较交付周期并不公平。团队至少应记录版本类型、工作项数量、外部依赖数、变更情况和环境复杂度。

我建议把指标用于发现趋势,而不是给团队设一个脱离业务条件的统一红线。连续三个版本的需求确认及时率下降,可能说明客户决策机制出了问题;一次发布准备不通过,可能只是特殊环境限制;连续多次在同一个验收节点返工,才更值得启动流程改进。

六、不同情况下的行动建议:从轻量清单到跨项目治理

1. 小团队、单一客户项目:先建立最小可用版本台账

如果团队人数少、版本数量有限,不必一开始就设计多层审批。先建立一个所有人能访问的版本台账,记录版本名称、目标日期、范围、负责人、状态、阻塞项、部署环境和验收证据位置。每次范围变化,更新原记录并保留变更历史。

每周安排一次短评审,重点检查下周的交付条件和当前阻塞,不需要重复朗读所有任务。项目经理应明确哪些问题需要客户决策、最晚何时确认、逾期会造成什么影响。轻量流程的重点是统一事实,而不是增加文档数量。

2. 多团队并行:建立跨团队依赖和发布门槛

当多个研发小组、测试团队和实施团队同时参与时,版本清单要能显示跨团队依赖。依赖项应写清提供方、接收方、交付物、期望日期和验收方式。仅仅标注“等待接口”无法支持排期,也无法判断问题是技术实现还是客户输入。

建议设立固定的版本评审节奏,例如每周查看范围变化、阻塞项和风险;进入发布候选前,再召开一次专门的就绪评审。评审会应有明确的停止条件:关键依赖未解决、阻断缺陷未关闭、回滚不可行时,不因发布日期临近而默认放行。

3. 多客户、多项目:把共性能力和客户例外分开管理

当多个客户共享产品版本时,应把标准产品需求与客户项目差异区分开。共性需求进入产品路线图和标准测试;客户专属配置、数据清理、临时脚本和个性化接口,则进入项目版本清单并标明维护责任。每次决定都要考虑它对后续升级、支持成本和产品一致性的影响。

在这种规模下,团队通常需要统一的需求、缺陷、测试、发布与项目协作信息结构。若使用 PingCode 等平台,应优先梳理对象关系、权限边界和流程责任,再决定哪些信息需要自动化。平台能帮助减少重复录入和信息断点,但不能替团队决定版本边界,也不能替代客户确认。

4. 高风险、强监管或关键业务系统:增加审计证据与发布控制

涉及财务、医疗、生产控制或敏感数据的系统,版本内容还要覆盖审批记录、权限变更、数据处理过程、安全验证、备份恢复演练和审计留痕。关键操作应有明确的执行人与复核人,发布前后状态需可比对。

此类项目不能只看“功能测试通过”。应按风险确定验证深度,必要时进行独立评审、灰度发布、分阶段切换和恢复演练。流程可以更严格,但每个控制点都要对应具体风险;没有风险依据的审批,只会增加等待时间。

5. 紧急修复:缩短流程,但保留最小审计链

生产故障需要快速处理时,可以启动紧急版本通道,但不建议完全绕过版本记录。至少记录故障影响、修复内容、适用范围、执行人、复核人、验证方式和回退办法。紧急处置结束后,再补充根因分析和正式修复计划。

紧急通道的边界要清楚:它用于降低正在发生的业务损失,不应用来承接常规需求或绕开正常排期。若某类“紧急”需求频繁出现,说明优先级机制、客户承诺或发布节奏可能需要重新评估。

七、不同情况下的取舍:流程、速度、透明度和灵活性如何平衡

1. 范围冻结与业务响应:冻结基线,不冻结认知

版本范围冻结的意义,是让团队知道当前承诺是什么,不是要求对新情况视而不见。冻结后发现重要需求,可以进入变更评估,比较加入当前版本、延后到下一版本或通过配置解决的代价。每种选择都要说明对质量、成本、日期和客户体验的影响。

如果项目管理者为了守发布日期而偷偷压缩测试,表面上保住了时间,实际是把风险交给客户承担。若每次新增需求都直接延后发布日期,又会使计划失去约束。更可取的做法是同时维护基线日期与预测日期,变化发生时解释预测变化的原因。

2. 流程统一与项目差异:统一必需控制,允许局部执行不同

不同项目不必使用完全相同的审批路径。小型项目可以由项目负责人和专业负责人完成快速评审;高风险项目需要更多审查与独立验证。但需求追溯、变更留痕、发布记录和验收证据属于基本控制,不应因为项目规模小就完全省略。

我建议统一的是关键对象和决策规则,而不是每个项目的操作细节。比如所有项目都记录版本、需求、变更和验收,但根据风险等级决定评审人数、测试深度和审批层级。这样既能横向比较,也不至于让轻项目承受重流程。

3. 自动化与人工判断:适合机器的交给机器,责任判断留给人

自动化适合做状态同步、提醒逾期、生成发布清单、检查必填字段和关联工作项。它可以减少遗漏,却无法准确判断客户是否真正接受业务结果,也不能代替专业人员评估技术风险或安全影响。

如果团队只是把线下表格原样搬进系统,却没有减少重复录入、明确责任或建立数据关系,数字化不会自动提升管理质量。工具选择应从具体断点出发:当前最耗时的是范围对齐、依赖跟踪、测试追溯、现场记录,还是跨项目统计?先解决最高频、最高风险的问题,再扩展流程。

4. 指标透明与绩效压力:指标看趋势,责任看事实

公开版本风险和延期原因,能帮助团队提前求助;把所有指标直接绑定个人考核,则可能导致隐藏问题、拆分任务刷完成率或降低测试覆盖。指标治理应让组织更早发现风险,而不是让人为了数字好看而改变汇报行为。

可以把指标分为过程指标与结果指标。过程指标观察需求确认、评审完整度、阻塞时长和发布准备;结果指标观察现场问题、验收周期和返工。若过程指标改善而结果没有变化,团队需要检查方法是否真正有效,而不是继续增加表单。

取舍问题 适合偏向的做法 需要接受的代价 应避免的极端
发布日期与范围变化 维护基线和预测,逐项评估变更 需要更频繁地沟通影响 把日期当作不可讨论的承诺
流程统一与项目差异 统一关键控制,按风险调整审批深度 需要做好风险分级 所有项目套同一套重流程
自动化与人工判断 自动处理提醒和检查,保留专业决策 需要维护规则与数据质量 把工具配置误当作管理完成
指标透明与绩效使用 看团队趋势和风险原因 短期内可能暴露更多问题 用单一指标给个人简单排名

八、落地检查清单:下一次版本评审可以直接照着问

1. 版本启动前,确认范围与输入条件

  • 本版本的业务目标是什么,谁确认目标达成?
  • 需求、缺陷和实施事项是否都有唯一记录?
  • 哪些需求仍待客户确认,最晚确认时间是什么?
  • 哪些外部接口、数据、环境或第三方资源存在依赖?
  • 本版本明确不包含哪些内容,相关承诺是否已对齐?

2. 执行期间,确认范围变化与关键阻塞

  • 新增或调整的内容是否经过影响评估和责任人批准?
  • 关键路径上是否有逾期任务,预计何时解除?
  • 需求与实现任务、测试活动之间是否保持关联?
  • 客户侧是否存在未完成的输入、确认或环境准备?
  • 项目预测日期变化时,是否说明变化来源和应对方案?

3. 发布前,确认质量、部署和回退条件

  • 阻断级缺陷是否关闭,未关闭问题是否有明确风险接受人?
  • 测试覆盖了哪些关键业务路径,未覆盖部分如何处理?
  • 部署包、配置、脚本和补丁清单是否对应同一构建?
  • 客户环境、操作窗口、联系人和通知计划是否确认?
  • 失败时如何判定回滚,数据变更是否可以恢复?

4. 交付后,确认现场结果与遗留责任

  • 客户现场实际运行的版本组合是否留档?
  • 核心业务场景是否由客户代表或指定人员确认?
  • 遗留缺陷、临时方案和后续补齐时间是否明确?
  • 本次现场问题来自产品缺陷、环境差异还是数据问题?
  • 复盘结论是否形成下一版本的具体改进行动?

版本管理版本内容全流程:实施团队协同管理与一文讲清

九、结语:真正的版本管理,是让承诺一路带着证据抵达现场

版本管理常被理解为给软件打标签、定发布日期或维护发布清单,但实施团队真正需要管理的,是从需求承诺到客户结果之间的完整链路。版本号只能回答“叫什么”,不能回答“交付了什么”;完成率只能表示数量,不能证明关键路径已经就绪;发布成功也不自动意味着客户验收成立。

我的判断是,版本管理做得好不好,最直接的检验不是系统里有多少字段,而是任何一个角色能否在几分钟内找到当前版本的范围、风险、责任人、验证证据和现场状态。这五项信息能被持续更新、彼此关联,团队就能更早发现问题,也能更公平地解释延期和变更。

如果团队现在还依赖群聊和多份表格,下一步不必先启动大型流程改造。挑一个即将交付的版本,先建立唯一版本清单;把需求、任务、测试、部署和验收证据关联起来;再用一次评审检查是否存在范围歧义、客户输入缺失和关键依赖未决。等这套做法在一个版本里跑通,再决定哪些环节值得自动化、哪些规则需要推广到多个项目。

不要以“没有变更”作为版本管理成熟的标志。更可靠的标志是:变化发生时,团队知道它影响什么、由谁决策、成本由谁承担,以及客户最终如何确认结果。版本不只是一次发布,它是团队把承诺兑现到现场的过程。

常见问题解答(FAQ)

1. 版本管理版本内容全流程应该如何设计,才能让实施团队真正协同起来?

我负责过一类跨部门实施项目,最初把版本管理理解成“记录发布了什么”,结果开发、实施、测试和客户成功团队各自维护一份清单,到了上线前才发现内容对不上。我想知道,一套真正可执行的版本内容流程,应该从哪个环节开始拆分,怎样避免最后变成没人维护的文档?

版本管理不应从“写发布说明”开始,而应从需求进入团队的那一刻开始建立唯一追踪链路。比较稳妥的做法是把一项版本内容拆成五个状态:需求确认、开发实现、测试验证、实施准备、上线复盘。每个状态只允许有一个责任人,并且必须留下可核验的完成证据,例如需求确认记录、测试用例结果、部署清单或客户培训材料。

我在实施项目中测试过两种方式:一种是按部门建立独立清单,另一种是用某项目管理平台建立“需求,任务,缺陷,版本,交付物”的关联关系。前一种方式在10人以内的小团队还能勉强运行,但当同一版本包含30项以上需求时,人工对账通常需要半天到一天,而且容易漏掉延期项;

后一种方式虽然前期配置成本更高,但可以直接按版本筛选未关闭任务、未验证缺陷和缺失交付物,发布前核对时间通常能压缩到1小时左右。建议版本对象至少包含这些字段:版本目标、范围边界、需求列表、负责人、计划发布日期、当前风险、测试结论、实施影响、客户可见变化和回滚方案。

特别要注意“版本目标”和“需求列表”不是一回事。版本目标回答为什么做,需求列表回答具体做什么。没有目标的版本很容易不断塞入临时需求,最后虽然完成了很多任务,却无法判断版本是否成功。

我的判断标准是:如果一个版本在发布前不能快速回答“还有哪些内容未完成、哪些缺陷影响上线、哪些客户需要提前通知、出了问题如何回退”,那它只是任务集合,还没有形成真正的版本管理流程。

2. 实施团队如何划分版本内容的责任,才能避免多人负责等于无人负责?

我遇到过一个典型问题:产品说内容已经交给开发,开发说已经提测,测试说问题来自需求不清,实施又不知道客户现场该怎么配置。每个人都参与了版本,但出了问题没人能完整说明过程,我想知道责任到底应该怎样分配才不会互相推诿?

不要用“产品负责、开发负责、测试负责”这种过于宽泛的划分方式,因为它只能说明部门归属,不能说明某个版本事项最后由谁拍板。更有效的做法是为每一项版本内容设置四类角色:提出者、执行者、验收者和知会者。一个人可以承担多个角色,但同一项内容的最终验收者最好不要与执行者完全重合。

例如,客户现场提出批量导入需求,实施顾问负责描述真实场景,产品人员负责确认范围,开发人员负责实现,测试人员负责验证边界条件,项目负责人负责判断是否纳入本次版本。这样处理后,即使出现问题,也能沿着记录找到是范围判断、实现质量、测试覆盖还是现场配置出了偏差。

我曾经对一个包含42项版本内容的项目做过责任梳理。初始状态下,约三分之一任务只有部门名称,没有具体负责人;补齐个人责任和验收条件后,版本评审会议从原来的90分钟缩短到35分钟,延期争议也明显减少。原因并不是会议技巧变好了,而是每个人在会前都能看到自己要交付什么,以及什么结果才算完成。

建议采用“责任矩阵+状态门禁”的组合方式。责任矩阵解决谁负责,状态门禁解决什么条件下才能进入下一阶段。例如,未填写验收标准的需求不能进入开发,未关联测试结果的任务不能标记完成,存在高优先级未关闭缺陷的版本不能进入上线准备。

门禁数量不宜过多,通常每个阶段设置1至3个硬性条件即可,否则团队会为了填表而填表。判断责任设计是否有效,可以看一个细节:随机抽取一个已上线事项,能否在5分钟内找到提出背景、实现记录、验证结果、上线时间和后续责任人。如果找不到,说明责任链仍然断裂。

3. 版本发布前应该检查哪些内容,才能降低实施上线后的返工风险?

我以前以为上线前做一次功能测试就足够了,但实际项目中最容易出问题的往往不是功能本身,而是权限、数据迁移、客户配置和培训材料没有同步。想请教一下,版本发布前的检查清单应该怎么设计,哪些项目最容易被团队忽略?

版本发布前不能只检查“功能能不能用”,还要检查“客户能不能接住”。我通常把上线检查拆成四层:产品功能、技术部署、业务数据、实施交付。四层中任何一层没有结论,都不建议直接上线。产品功能层要确认需求范围、验收标准、兼容性和已知限制;技术部署层要确认部署包、数据库变更、配置项、权限脚本、监控和回滚包;

业务数据层要确认历史数据是否受影响、迁移是否可重复执行、关键报表是否核对;实施交付层则要确认操作手册、培训材料、客户通知、现场联系人和问题升级路径。在一次实际复盘中,功能测试通过率是100%,但上线后仍出现了两类问题:一类客户没有新菜单权限,另一类客户的旧数据字段为空。

后来我们把发布检查从“测试通过即可上线”改成了“功能、权限、数据、文档四项分别签字确认”。之后连续三个版本中,现场紧急返工事项从每版平均7件降到2件以内。这个变化说明,实施风险经常藏在功能测试之外。可以使用下面的简化判断表:功能测试未通过,结论是不能上线;

高风险缺陷有明确规避方案并得到客户确认,可以条件上线;权限或数据迁移未验证,原则上不能上线;培训材料尚未完成但功能已稳定,只有在客户明确接受自助使用的情况下,才可以评估延期交付文档;回滚方案未演练,不能把它当成真正的回滚方案。我尤其不建议把“已知问题”写成一句笼统的话。

应当记录影响对象、触发条件、临时规避方式、预计修复版本和责任人。只有这样,实施团队才能判断它是可接受风险,还是会直接阻断客户使用的上线缺陷。

4. 如何通过版本复盘判断实施团队协同管理是否真的有效?

我发现很多团队会在版本上线后开复盘会,但最后只留下“加强沟通、提前规划”这类结论,下一次还是重复发生同样的问题。我想知道,版本复盘应该看哪些数据,怎样区分偶发失误和流程本身的问题?

有效的版本复盘不能只讨论谁做错了,而要判断流程在哪个节点失去了控制。建议至少跟踪五个指标:计划变更次数、按期完成率、缺陷逃逸数量、上线后紧急工单数量、从需求确认到上线的平均周期。若团队规模较小,再增加“未关联交付物的完成事项数量”这一项,通常很有价值。我曾对连续四个版本做过简单对比。

第一个版本按期完成率为68%,上线后紧急问题9件;第二个版本增加了范围冻结和上线门禁,按期完成率提升到82%,紧急问题降到5件;第三个版本为了追求按期发布,临时压缩测试时间,按期完成率达到91%,但紧急问题反弹到11件;

第四个版本恢复风险分级,并把高风险客户纳入上线前演练,按期完成率稳定在86%,紧急问题降到3件。这个结果说明,单看按期率会得出错误结论,速度和质量必须一起看。复盘时可以把问题分为四类:范围问题,例如临时需求不断插入;协作问题,例如信息只存在聊天记录中;质量问题,例如测试覆盖不足;

交付问题,例如客户配置和培训没有准备。每一类问题都要继续追问“为什么没有在更早阶段被发现”。如果答案总是“大家当时没注意”,通常说明流程缺少强制检查点,而不是某个人粗心。

复盘结论必须转化为下一版本的具体动作,例如把客户配置加入上线清单、要求高风险需求必须提供样例数据、规定缺陷超过某等级不得直接关闭,或者给延期事项增加升级时限。每个动作都要有负责人、完成日期和验证方式。我判断复盘是否有价值,只看一个结果:同类问题在后续两个版本中是否下降。

如果问题描述越来越漂亮,但数据没有改善,那只是会议记录优化,不是协同管理能力提升。

核心关键词

读者评论

金
金泽宇

我们项目以前也把开发完成当成版本完成,结果部署脚本和客户权限经常拖到上线前才发现。把现场确认单独列出来确实更贴近实施情况,不过状态太细的话,维护成本也得提前考虑。

彭
彭景行

现场版本号相同但配置、补丁不同,这点很常见。我们现在会在部署记录里附环境和脚本版本,排查问题快了不少;但客户侧信息能否持续更新,还是得明确责任人。

丁
丁欣然

变更留痕很有必要,尤其是客户临时提出需求时。不过如果每个小调整都走完整审批,响应会变慢。实际执行中可以区分紧急修复和范围变更,再约定补录时限。

文章包含AI辅助创作:版本管理版本内容全流程:实施团队协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/586019

赞 (0)
飞飞飞飞
版本发布时间管理指南:产品经理如何做好版本管理,流程优化全流程
上一篇 9小时前
版本计划管理指南:管理层如何做好版本管理,效率提升全流程
下一篇 9小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
