版本已经标成“已完成”,上线负责人却还在等测试结论;研发说代码已合并,业务部门却不知道是否可以对客户开放,这类冲突通常不是团队不努力,而是“版本状态”把不同问题压成了一个标签。我的判断是,PMO要管理的不是状态名称,而是状态背后的进入条件、退出条件、责任人和证据。只要这四项没有定义清楚,再精致的状态看板也只会更快地展示混乱。

一、先讲核心结论:状态不是标签,而是带证据的管理规则

1. 版本状态要回答四个问题

每个状态至少要回答:当前版本处于什么阶段、谁对当前阶段负责、什么条件允许进入下一阶段、哪些证据能证明条件已经满足。状态只是最外层的摘要,真正的管理规则藏在状态转换中。

例如,“待发布”不能仅仅表示开发团队已经提交了发布申请。它还应当说明测试是否通过、上线窗口是否确认、回滚方案是否准备、业务通知是否完成。否则同一个“待发布”,在研发、测试和业务负责人眼里可能是三种不同的事实。

我通常把一个有效状态定义为“阶段名称+责任角色+准入条件+退出证据”。如果其中任何一项无法回答,状态名称就可能只是装饰。

2. PMO应管理状态口径,不必替代团队判断

PMO不需要替产品经理决定需求优先级,也不需要替测试负责人判断缺陷是否可接受。PMO的职责更适合落在跨团队的规则层:统一状态含义、标出关键决策点、明确升级路径,并让管理层看见版本风险如何变化。

这一区分很重要。过度集中审批会让PMO成为所有事项的等待队列;完全放任各团队自定义状态,又会让跨项目比较失去意义。更稳妥的做法是:统一少数跨部门关键状态,允许团队在局部执行层保留自己的工作状态。

3. 用“最小公共状态集”降低管理成本

我建议先把面向组合管理的状态压缩到 7 至 9 个,覆盖需求形成、计划确认、交付准备、发布决策和上线观察等阶段。团队内部可以有更多细分状态,但汇报到 PMO 层时,应映射到统一口径。

状态数量并非越少越好。若把“测试中、测试通过、待业务验收、待发布”合并成一个“进行中”,管理者就看不出卡点在哪里;若为每个操作都增加一个全局状态,则跨项目看板会变成状态字典,而不是决策工具。

管理层级 建议状态粒度 主要用途 常见风险
项目或团队执行层 较细,可反映具体工作流 跟踪任务、缺陷、审批和依赖 状态过多,维护负担上升
项目群或 PMO 层 适中,聚焦阶段与决策点 识别延期、阻塞、风险与资源冲突 映射口径不一致
管理层组合视图 较粗,聚焦可交付性和业务影响 决定优先级、窗口、资源和升级事项 过度简化后失去解释力

二、背景和真实场景:为什么同一个版本会有多个“真相”

1. 版本管理天然跨越多个职能边界

一个版本可能同时涉及产品、研发、测试、运维、信息安全、业务运营和客户成功。不同团队关注的不是同一件事:产品看范围是否稳定,研发看代码是否可集成,测试看风险是否可接受,运维看变更是否可控,业务看客户是否能使用。

因此,“完成”并不是一个天然统一的事实。代码完成、测试完成、变更审批完成、生产环境部署完成和业务验收完成,彼此相关,却不能互相替代。PMO若只定义一个“已完成”,通常会把这些差异藏起来,直到临近发布才暴露。

2. 计划日期和状态日期经常被混为一谈

我在梳理版本台账时,会把“目标发布日期”“预测发布日期”和“实际发布日期”分开。目标日期代表承诺或计划基线,预测日期代表团队基于当前信息的判断,实际日期则是已经发生的事实。若只保留一个日期,项目延期就可能被反复改期掩盖。

同样,状态变化时间也应单独保存。版本今天仍显示“测试中”,但两周没有更新,与昨天刚进入测试,是完全不同的风险信号。状态本身说明阶段,停留时长说明流动性,两者要一起看。

3. 中大型组织需要同时看统一性与差异性

在 100 人以上的组织中,版本往往跨多个团队、系统和发布窗口。组织规模变大后,状态管理的价值不只是让单个团队知道“做到了哪里”,更是让管理者识别依赖冲突:哪个版本等待安全评审、哪个发布窗口资源重叠、哪个关键能力尚未验收。

以 PingCode 这类面向中大型组织的研发管理平台为例,讨论版本状态时,重点不应只是平台上能否添加自定义状态,而是能否把需求、迭代、测试、缺陷和发布信息按组织规则关联起来。平台只是承载方式;如果状态口径和责任规则没有先确定,工具上线后只会把不一致搬到线上。

4. 先分清“版本状态”和“风险状态”

“测试中”是阶段信息,“高风险”是风险判断;“已发布”是交付事实,“仍有重大缺陷”是质量判断。两者混在一个字段里,容易出现状态无法统计、风险无法追踪的问题。

我的建议是采用两个互补维度:主状态表达生命周期阶段,风险等级表达当前的不确定性或影响程度。必要时再增加“阻塞原因”或“健康度”,但不要把所有信息都塞进一个状态名称里。

信息维度 回答的问题 示例值 不应替代的内容
生命周期状态 版本走到哪个阶段 计划中、测试中、待发布、已发布 风险等级
风险等级 当前偏差或不确定性有多大 低、中、高、严重 阶段进度
阻塞原因 为什么不能继续推进 依赖未交付、验收未完成、窗口冲突 责任归属与解决期限
健康度 版本整体是否按预期运行 正常、需关注、需升级 原始事实和证据

三、常见误区:看起来统一,实际更难协作

1. 误区一:把状态做得越多,管理就越精细

状态过多会制造维护成本。团队需要记住每个状态的含义,管理员要维护映射关系,报表还要处理“待验收”和“验收中”是否属于同一阶段的问题。新增状态只有在它改变责任、决策或后续动作时,才值得进入公共状态集。

我会先问一个简单问题:如果把这个状态删掉,管理者会失去什么决策信息?如果答案只是“看起来更细”,而不是“能更早发现某类风险”或“能明确谁该采取行动”,就不建议把它作为 PMO 层级状态。

2. 误区二:用颜色代替定义

红、黄、绿可以帮助快速扫描,但颜色并不能说明状态。一个版本标成绿色,可能只是没有人更新风险;标成黄色,也可能只是团队采用了更谨慎的评估。若颜色没有统一阈值,就会让不同项目的健康度无法比较。

颜色应当由可解释的规则驱动,例如关键里程碑延期、未关闭的高等级缺陷、未完成的上线前置条件。若规则需要人工判断,也应记录判断人、判断时间和理由,而不是只留下一个颜色。

3. 误区三:把“已发布”当作“价值已交付”

生产环境部署成功,只能证明技术交付发生了,并不意味着用户已经使用、业务目标已经达成或运营风险已经解除。功能可能处于灰度阶段,用户权限尚未开放,客户培训也可能未完成。

因此,发布完成与价值验证应分开管理。对于需要灰度、分批启用或业务验收的版本,可以在“已发布”之后保留“观察中”或“业务验证中”这样的后置阶段,但要明确其退出条件和最长观察窗口。

4. 误区四:只允许向前流转,不承认回退

现实中的版本会回退。测试失败可能回到开发修复,发布窗口取消可能回到待准备,灰度指标异常也可能触发回滚。流程若只允许单向向前,团队会通过改名、备注或新建记录绕开规则,最终使状态历史失真。

回退不是失败的同义词。关键在于回退是否有原因、责任人、影响评估和重新进入条件。没有记录的回退不可审计;不能回退的流程则不符合真实交付过程。

5. 误区五:状态由一个人维护,却没有事实来源

如果 PMO 每周手动询问负责人,再把答案填入表格,状态就会变成二手信息。填写者可能按汇报需要调整措辞,更新时间也不一致。自动化能减少重复录入,但不能自动创造真实证据。

更好的机制是让状态变更尽可能关联原始事实:测试报告、审批记录、发布单、缺陷清单或验收结论。PMO可以核查规则和例外,而不是替所有团队代填状态。

6. 误区六:把未更新当作正常状态

状态有值,不代表状态可信。若一个版本的负责人、预计日期和阶段连续多日未更新,就应触发“信息过期”提示。信息过期和版本延期是两种不同问题:前者意味着管理者缺乏可靠判断依据,后者意味着计划已经偏离。

对高风险或临近发布的版本,更新频率可以更高;对早期探索版本,则不必要求每天更新。频率应跟风险和决策节奏匹配,而不是给所有版本套同一条打卡规则。

四、专业判断逻辑:如何设计一套可执行的状态体系

1. 从管理决策倒推状态,而不是从工具字段开始

设计前先列出 PMO 和业务管理者要做的决策:是否可以进入测试、是否需要调整发布窗口、是否允许带风险上线、是否要增加资源、是否需要向上升级。每个决策都要对应可用信息和责任角色。

如果某个状态不能改变任何后续动作,它可能不需要成为管理状态。反过来,如果一个决策点会造成重大业务影响,却没有状态或证据支撑,就需要补齐流程。

2. 让每个状态都有进入条件和退出条件

进入条件说明“什么情况下可以到这里”,退出条件说明“必须满足什么才能离开”。两者都要写得可检查,避免使用“基本完成”“大体准备好”“没有明显问题”等模糊措辞。

状态 进入条件示例 退出条件示例 建议证据
计划中 版本目标、范围负责人和初步窗口已提出 关键范围、依赖和目标日期完成评审 版本计划、依赖清单、评审结论
开发中 范围基线已确认,执行团队已接手 纳入版本的开发项达到约定完成条件 工作项状态、代码合并记录、变更说明
测试中 可测试构建已提供,环境和范围明确 关键测试完成,遗留缺陷已评估并处置 测试报告、缺陷清单、风险接受记录
待发布 发布候选版本与上线方案已准备 发布审批完成,窗口与回滚安排确认 发布单、审批记录、回滚方案
已发布 生产环境部署或启用动作已经执行 上线观察完成,后续问题已转交责任团队 部署记录、监控结果、业务验收结论

3. 把状态责任人与证据责任人分开考虑

状态责任人负责说明当前阶段和下一步动作,证据责任人负责提供相应事实。小团队中两者可能是同一个人;跨部门版本中,两者往往不同。例如,版本负责人可以维护整体阶段,但测试负责人提供测试结论,运维负责人确认发布窗口。

若只指定一个“状态负责人”,他可能被迫替其他团队判断事实;若完全没有总负责人,信息又可能无人汇总。明确主责和证据来源,能避免“我以为别人会更新”的责任空档。

4. 为例外设计治理,不要让例外成为暗门

高优先级问题、法规要求或客户承诺,有时会导致团队申请带风险发布。PMO不应把所有例外都禁止,也不能把例外处理变成口头同意。建议记录例外范围、影响、批准人、补救措施和复核日期。

例外的价值在于让风险显性化,而不是给流程开后门。若同一种例外反复出现,应回头检查准入规则、资源配置或计划承诺是否不现实,而不是继续增加审批人。

5. 用状态停留时间发现流动问题

只看当前状态,容易把“刚进入测试”和“测试中停留三周”当作同一种情况。为关键状态设置预期停留区间,可以帮助 PMO识别排队和阻塞。但区间应按业务类型或版本等级设定,不能把一个组织里最短的周期当成所有团队的标准。

建议先用 6 至 12 周历史数据观察各阶段停留时间的中位数、较高分位数和异常长尾,再讨论预警阈值。中位数反映常见节奏,长尾能暴露复杂依赖;只看平均值容易被少数极端项目拉偏。

6. 把“不可逆节点”和“可逆节点”区分开

有些状态变化只是工作进度更新,回退成本低;有些变化会带来客户通知、生产变更或资源承诺,影响范围更大。后者需要更严格的准入证据和审批规则。流程设计不应对每次状态变更都施加同等重量的审批。

对高影响节点,可以采用双人确认、变更窗口校验或业务负责人批准;对日常执行状态,则尽量保持轻量。这样既能控制风险,也不至于让每个小步骤都变成等待。

7. 用稳定映射兼容团队差异

不同团队的局部工作流可以不同,但映射到 PMO 状态时,必须有明确规则。例如,团队的“代码评审中”和“集成测试中”都可能映射到“开发中”或“测试中”,具体取决于版本准入定义,而不是依赖字段名称相似。

做映射时要保留原始状态或过程记录。否则管理层只看到统一后的汇总,无法在异常发生时追溯到底是卡在代码质量、环境准备,还是业务验收。

五、案例与数据观察:从“更新看板”转向“发现卡点”

1. 案例设定:三个团队、两个发布窗口、一个共享依赖

下面是一个用于说明方法的情景模拟,不代表某家企业的实际统计。假设某组织有三个产品团队,共享一个身份认证服务,每月有两个生产发布窗口。过去,各团队分别使用“开发完成”“准备上线”“已验收”等不同说法,PMO每周再通过会议汇总。

在一次月度复盘中,管理者发现:一个版本显示“准备上线”,但安全评审尚未结束;另一个版本显示“测试完成”,实际仍有一项关键业务验收未签字;第三个版本已经部署,却处于灰度阶段,客户成功团队尚未收到通知。问题不是三组人员说谎,而是这些词没有共同定义。

2. 先统一关键节点,再统计停留时间

团队将汇报层状态调整为“计划中、开发中、测试中、待发布、发布观察、已完成、暂停”,并新增风险等级、阻塞原因、预测发布日期和最后更新时间。局部任务仍保留各自工作流,但跨部门汇报时映射到这组公共状态。

在情景模拟中,团队用连续 8 周的样本做基线,发现“测试中”停留时间的中位数为 6 个工作日,较高分位数约为 12 个工作日;超过 12 个工作日的版本多数涉及环境等待或跨团队依赖。这个发现促使管理者把排查重点从“催测试进度”转向“提前确认环境和依赖交付”。这些数值仅用于展示如何分析,不是行业基准。

更有用的指标不是“状态更新了多少次”,而是从状态变化中能否找出阻塞原因、等待责任方以及决策动作。若状态停留时间很长,却没有阻塞类别,数据就只能描述结果,无法帮助组织改善过程。

版本状态最佳实践:PMO版本管理最佳实践,常见问题

3. 状态口径改变后,会议也应随之改变

旧会议通常逐个项目念状态,新机制下则优先讨论三类事项:超过预期停留时间的版本、距发布窗口较近但准入证据不完整的版本、需要跨部门决策的依赖冲突。会议从信息播报转为例外处理,PMO也能减少重复追问。

这个变化并不意味着会议必然缩短。早期可能因为暴露了长期未被看见的问题而变长,但会议讨论对象更明确,后续动作更可追踪。应观察会议中用于决策的时间、会后动作按期完成率和反复讨论事项比例,而不是只追求会议分钟数减少。

4. 看板指标要同时反映进度、流动和可信度

PMO看板至少要区分三类指标。进度类回答版本在哪个阶段、预测是否变化;流动类回答在各阶段等待多久、阻塞是否积压;可信度类回答数据是否及时、关键证据是否齐全。单看按期率会掩盖范围缩减,单看阶段分布又看不到信息过期。

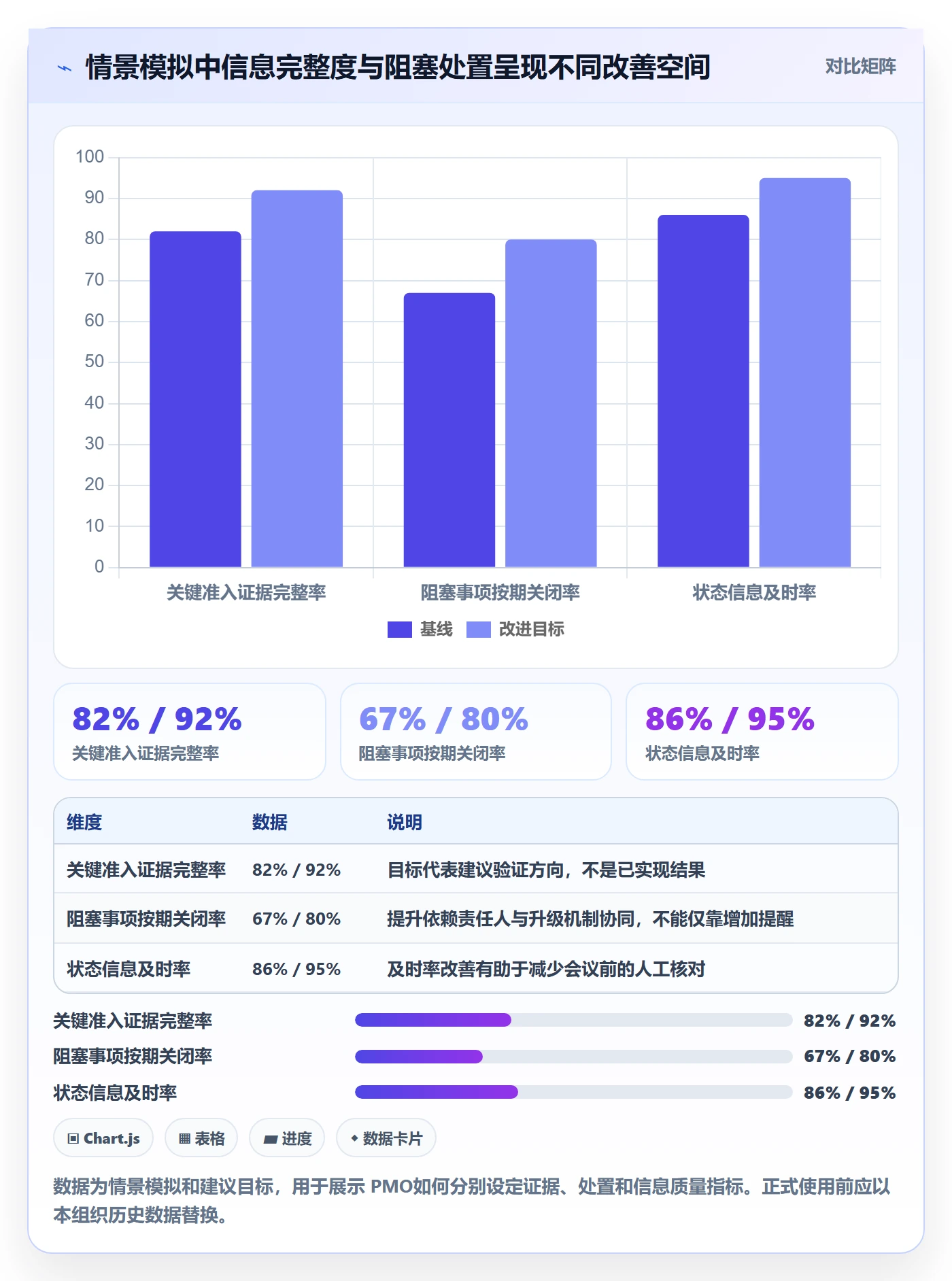

以下示例数据为情景模拟,目的是说明指标组合关系,不应当被当成组织绩效目标。实际组织应先建立自己的基线,再设定合理阈值。

指标 示意基线 建议解读 不应直接得出的结论
预测日期变更率 每月 18% 观察计划稳定性及依赖变化 变更率高就一定是团队执行差
状态信息过期率 每周 14% 识别管理信息可信度和维护责任空档 过期记录必然代表版本延期
关键准入证据完整率 82% 判断发布决策是否建立在足够事实之上 证据齐全就代表风险为零
阻塞事项按期关闭率 67% 衡量责任分配和升级机制是否有效 低于目标就应单纯增加催办频率
阶段停留时间中位数 测试阶段 6 个工作日 与组织自身历史基线比较变化 可作为所有团队统一的时限标准

版本状态最佳实践:PMO版本管理最佳实践,常见问题

5. 复盘要追“预测误差”,不要只追“是否延期”

版本延期是一个结果,预测误差则能揭示管理信息何时失真。可记录每次预测日期与实际日期之间的偏差,并按原因分类:范围变更、依赖未交付、缺陷返工、资源冲突、审批等待或外部窗口变化。

若团队总在临近发布时才调整预测,说明风险信号出现得太晚或上报成本太高;若预测频繁变动但最终仍能按期,可能是计划粒度或预测机制过于敏感。PMO应结合原因和趋势判断,而不是把预测变化直接用于排名或问责。

六、落地步骤:用小范围试运行验证规则

1. 第一步:选一类版本做试点

不要一开始就要求所有产品线切换到统一状态体系。先选一个跨职能、发布节奏相对稳定、管理者愿意参与的版本类型,覆盖从计划到上线观察的完整周期。试点的目标是验证定义是否清楚,而不是证明新流程一定成功。

若组织同时管理产品版本、基础设施变更、客户交付和内部项目,应谨慎选择试点对象。它们的风险模型和发布条件不同,先把差异很大的对象强行合并,容易把规则设计成谁都不完全适用。

2. 第二步:整理现有状态词和真实样本

收集过去若干周或若干个版本使用过的状态、更新时间、改期记录和阻塞原因。访谈时不要只问“你们现在有哪些状态”,还要追问“什么情况下会改到这个状态”“谁能改”“有什么证据”“如果条件不满足会怎样”。

我倾向于抽查已经结束的版本,因为回看过程比询问理想流程更容易发现实际操作。特别要查找同名不同义、异名同义、状态回退后没有原因、已经发布却仍显示待发布等情况。

3. 第三步:定义转换规则和例外路径

把试点版本从开始到结束画成状态转换图,标出允许的前进、回退、暂停和取消路径。每条关键转换都写清触发者、准入条件、退出证据、系统记录和异常升级对象。

规则文件不必写成几十页制度。PMO可以用一张转换表作为执行入口,再配一份术语说明和例外处理说明。关键不是文件长度,而是新加入的团队成员能否据此处理真实场景。

4. 第四步:选工具时先验证数据闭环

工具评估应从场景出发:状态变更能否保留历史、是否能记录责任人和时间、能否关联测试和发布证据、是否支持权限控制、报表能否区分阶段与风险、团队局部状态能否映射到组织视图。不要只看演示环境里的漂亮看板。

以 PingCode 等研发管理平台为例,PMO可以在评估中检查需求、迭代、测试、缺陷和版本信息之间的关联是否符合本组织的追踪要求,并用真实试点数据验证汇总口径。具体能力会受产品版本、配置和部署方式影响,采购或推广前应以实际环境验证,不能仅凭通用产品介绍下结论。

5. 第五步:试运行后检查“规则成本”和“管理收益”

试点结束时,至少复盘三类问题:团队是否知道什么时候更新;PMO是否减少了手工汇总;管理者是否更早发现了需要决策的风险。若新增字段很多,却没有改善风险发现或决策速度,就应删减,而不是继续叠加要求。

也要观察副作用:团队是否为了满足指标而拆分版本、推迟状态更新、把风险改成低等级,或把问题转移到备注。指标一旦与考核绑定,就可能改变填写行为,因此上线初期应把重点放在学习和校准口径,而不是立刻做团队排名。

6. 第六步:把规则纳入治理节奏

状态体系不是一次性设计。业务模式、发布频率、合规要求和组织结构变化后,状态规则也需要复核。建议在固定治理周期内检查状态定义、异常记录、停留时间和字段使用率,及时淘汰不再支持决策的状态。

如果不同业务线确实需要不同状态,不必追求表面统一。应统一映射原则、公共指标和关键控制点,再允许局部流程保留必要差异。统一的是管理语言,不一定是每个团队的操作步骤。

七、不同情况下的行动建议:按复杂度选择治理强度

1. 团队少、版本简单:先用轻量规则

如果团队边界清楚、发布频率低、依赖少,可以从 5 至 7 个主状态开始。每个版本只保留负责人、目标日期、当前风险、下一步动作和最后更新时间,暂时不必引入复杂的审批矩阵。

这类组织的主要风险通常不是状态不够细,而是信息没有及时更新。先设定状态变化时更新责任和必要证据,再观察是否真的存在需要新增状态的管理盲区。

2. 多团队共用平台:优先统一映射和关键门槛

当多个团队使用同一研发平台,但执行流不同,先统一跨团队看板的公共状态和转换含义。局部工作流可以各自保留,只要能稳定映射到公共口径,并且关键门槛能够被验证。

可重点治理共享依赖、跨团队验收和发布窗口。此时 PMO的价值不是强制所有团队按同一张任务板工作,而是让依赖交接有责任人、有期限、有证据,冲突出现时能快速找到决策者。

3. 受监管或高风险发布:增加证据和变更控制

金融、医疗、工业控制等高风险场景,可能需要更严格的审批、追踪和审计记录。状态转换应能够证明谁在何时基于什么证据作出决定,必要时保留不可随意覆盖的历史记录。

但高风险不等于每一步都增加人工审批。应把审批集中在影响范围大、回退成本高或涉及外部合规的节点;其他日常状态仍可自动化更新,以免控制措施造成新的等待风险。

4. 发布频繁、采用持续交付:改用流动指标补充阶段状态

在高频发布环境中,每个变更都经历完整的大型版本流程会造成负担。可以将较粗的版本状态与部署批次、变更记录、自动化检查结果结合,并关注交付频率、变更失败率、恢复时间和变更前置等待等过程指标。

这些指标应结合组织定义和数据口径解释,不能机械套用外部团队的数字。对于小批量、自动化程度高的交付,状态更适合作为异常和治理节点,而不是逐个审批所有日常变更。

5. 业务方参与验收:明确技术交付与业务确认的边界

业务验收经常成为版本发布的隐形等待点。建议在计划阶段就明确验收人、验收范围、所需环境、反馈时限和验收不通过时的处理方式。不要等开发结束后才临时寻找业务负责人。

如果业务验收不属于生产发布的硬性前置条件,应明确哪些情况下可先发布、哪些情况下必须等待。否则团队会在临近窗口时争论“验收完成”到底是合规要求还是管理偏好。

八、不同情况下的取舍:统一、灵活与效率如何平衡

1. 统一状态越多,横向比较越方便,但维护成本越高

统一状态的收益是跨项目可比较、管理者能快速汇总;代价是团队需要映射局部流程,部分特殊场景可能无法完整表达。若管理层只关心阶段进展,统一一组简洁状态即可;若还要管理审计、灰度和业务验收,就要增加独立维度,而不是把所有内容塞进阶段字段。

我的取舍原则是:凡是会改变资源、风险或发布决策的信息,优先保证可见;凡是只帮助单一团队安排日常工作的细节,可以留在局部流程。

2. 自动化越多,更新越及时,但错误映射也会放大

自动化适合处理明确、可验证的事实,例如工作项状态、构建结果或部署记录。涉及风险接受、业务验收和范围取舍的判断,通常仍需要明确的责任人确认。把人工判断强行自动化,会让仪表盘看似实时,却可能传播错误结论。

上线自动化前,先抽样核对一批真实记录,确认触发条件、数据源和异常情况。自动化规则本身也要有负责人;否则源字段改变或流程调整后,错误数据会长期无人发现。

3. 指标越多,分析角度越丰富,但行为扭曲风险越高

建议把指标分成诊断指标和目标指标。诊断指标用于理解过程,例如阶段停留时间、信息过期率和阻塞原因分布;目标指标用于设定改进方向。并非所有可统计的数据都适合用于绩效评价。

如果一个指标很容易通过修改口径改善,却不能真正提升交付质量,就不适合作为单独目标。按期率可以与范围变更率、缺陷情况和风险记录一起看,避免团队通过缩小交付范围或延后承诺来“做高”数字。

4. 门槛越严格,风险控制越强,但等待时间也可能增加

每一个审批和准入条件都会增加流程成本。判断它是否值得保留,要看它能否减少高影响事故、返工或合规风险,并与新增等待时间相比。若某项审批长期只确认已有信息,却没有改变决策质量,应该考虑合并或自动化。

相反,若某个前置条件一旦遗漏就会造成严重影响,不能因为流程看起来慢就轻易删除。应先减少无效等待,再保留必要控制,让团队知道哪些要求不可绕过、哪些可以根据风险等级调整。

5. 一张全局看板容易浏览,分层视图更适合追责和诊断

高管需要快速看到组合风险,项目负责人需要看到任务和依赖,执行团队需要看到具体工作项。把所有细节放进一张表,通常会让每个人都难以使用。更合理的是分层呈现:组合层看风险和窗口,项目层看阶段和依赖,执行层看任务和证据。

分层视图仍要使用一致的底层口径,并能从汇总数据追溯到原始记录。否则高层看到“有风险”,却无法找到风险来源;团队看到详细任务,却不知道哪些信息会影响组合决策。

九、常见问题与 FAQ

1. 版本状态最佳实践通常应该有几个状态

没有适用于所有组织的固定数量。对 PMO 汇报层,建议先覆盖主要生命周期节点,并确保每个状态有明确进入、退出和责任定义。状态太少会看不出关键等待,太多会增加维护和映射成本。试点后再根据真实决策需要调整,比一次性设计完整状态字典更稳妥。

2. “已完成”和“已发布”应该分开吗

如果生产部署、灰度启用、业务验收和上线观察不是同一件事,就应分开记录。通常“已发布”说明部署或启用动作已发生,“已完成”则可以表示约定的交付与观察条件已经结束。具体定义要与组织的发布方式一致。

3. 一个版本可以同时处于两个状态吗

生命周期主状态通常应保持单一,避免无法判断当前阶段。但风险、阻塞、灰度范围或业务验收进度可以作为独立维度并行记录。若一个版本包含多个可独立发布的子组件,可以分别管理子版本,再通过父级版本汇总,而不是让一个状态字段承担多条工作流。

4. 谁应该负责更新版本状态

应指定一个整体状态责任人,同时明确关键证据的来源团队。版本负责人可以维护阶段和预测日期,测试、运维、业务等角色提供各自负责的结果。对于高影响状态变更,可要求相关责任人确认,但不应把所有信息都交给 PMO代填。

5. 版本延期后,目标日期应该直接覆盖吗

不建议只覆盖原日期。至少保留目标基线、最新预测和实际日期,并记录变更时间、原因和影响范围。这样既能支持真实计划调整,也能在复盘时判断预测何时偏离、问题何时被发现,而不是让历史承诺消失。

6. 版本状态需要每天更新吗

更新频率应匹配发布节奏和风险。临近上线、涉及高风险变更或正在处理关键阻塞的版本,可能需要更频繁更新;早期探索版本则未必适合每日维护。相比统一要求每天打卡,更有用的是设定信息过期提示和关键事件触发更新规则。

7. 使用平台后,是否还需要 PMO规则

需要。平台可以承载字段、权限、历史记录、流程和报表,但不能替组织决定状态含义、证据标准和例外责任。建议先明确管理规则,再通过试点验证平台配置能否支撑规则;若先配置工具再讨论口径,通常会出现大量临时字段和重复台账。

8. 如何判断状态体系是否有效

看它是否让管理者更早发现风险、减少重复人工核对、明确跨团队责任,并使状态变化能够追溯到证据。若状态更新率很高,但风险仍在发布前突然暴露,或者 PMO依旧要逐个打电话核实,就说明体系还没有解决核心问题。

十、结尾:先治理状态背后的决策,再谈看板和工具

版本状态管理最容易走偏的地方,是把“统一字段”误当成“统一管理”。真正有效的体系,不要求每个团队的工作方式完全一样,而是确保关键阶段、风险、证据和责任能够被共同理解。状态名称只是入口,转换规则和真实记录才是治理的主体。

我的建议是从一个跨团队试点开始:盘点现有状态,抽查真实版本,明确最小公共状态集,为关键转换定义证据和责任,再用停留时间、信息及时性和阻塞关闭情况验证效果。遇到工具选型时,拿这套规则去做真实流程演示,而不是只比较功能清单。

下一步可以先做一张状态转换表:列出当前状态、进入条件、退出证据、主责角色、允许的回退路径和信息过期规则。若团队无法对其中任何一列达成一致,那正是 PMO最值得先解决的管理问题。

常见问题解答(FAQ)

1. PMO 应该如何设计版本状态,避免团队各自理解?

我在整理多个项目的版本看板时,发现同样写着“已完成”,有的团队指开发结束,有的团队却指已经上线。我想统一状态,但又担心状态太多会增加维护负担,应该怎么设计?

先把版本状态定义成有明确进入条件和退出条件的流程,而不是一组看起来完整的标签。常见做法是设置“规划中、开发中、待验收、待发布、已发布、已归档”六个状态,并为每个状态指定负责人和可核验条件。例如,“待发布”要求验收通过、发布窗口已确认、回滚方案已准备;

“已发布”则以生产环境验证通过为准,而不是以点击发布按钮为准。实际落地时,先用两周观察状态是否能回答 PMO 最关心的问题:版本卡在哪里、谁负责、是否影响承诺日期。若连续两次状态变更仍无法驱动行动,通常应合并或重定义状态,而不是继续增加标签。

2. 版本状态和任务状态需要保持一致吗?

我看到项目里有任务已经全部关闭,但版本仍显示开发中;也遇到过版本显示已完成,里面还有未关闭的缺陷。我不确定这是数据维护问题,还是两套状态本来就不该一一对应。

两者不应强行一一对应:任务状态描述单项工作,版本状态描述一组交付物是否达到发布门槛。PMO 可以用规则建立关联,例如版本进入“待验收”前,范围内任务必须完成或明确标记为延期;进入“待发布”前,阻断级缺陷必须为零,其他未解决问题要有负责人、影响说明和处置日期。

建议每周抽查一个版本,比较任务完成率、缺陷状态和版本状态;如果版本显示待发布,但关键验收项未通过,就应退回状态并记录原因。这样能避免用任务关闭率冒充交付就绪度。

3. 跨团队版本状态不一致时,PMO 应以什么口径汇报?

我需要把研发、测试和业务团队的版本进度汇总到一张报告里,但各团队更新频率不同,有人按天更新,有人到例会才补。我担心汇总数字看似精确,实际上反映的是不同时间点的情况。

先统一统计口径和更新时间,再汇总状态;不要把不同团队各自定义的“完成”直接相加。可以规定每周固定时间冻结快照,并要求每个版本同时提供当前状态、状态更新时间、下一里程碑、风险等级和责任人。

报告中把“状态”和“数据新鲜度”分开展示,例如状态为“开发中”,更新时间为 5 天前时,应标为待确认,而不是当作实时进度。试运行时可统计连续四周的按时更新率和逾期状态数;如果更新率低于约定阈值,先解决责任与提醒机制,再讨论增加仪表盘或自动化。

4. 版本延期或范围变更时,应该如何记录状态,避免历史被覆盖?

我遇到过版本日期被直接改成新的日期,报表里看不出最初承诺是什么;也遇到需求临时加入,却仍按原计划评价版本交付。我想让状态能反映真实变化,又不想把流程做得很重。

保留原始基线,并把变更作为可追溯事件记录。每次延期或范围调整至少写明变更时间、原计划与新计划、原因、影响范围、批准人,以及对下游依赖的影响;版本状态仍反映当前阶段,变更记录则解释它为何偏离基线。

PMO 可在月度复盘中区分“按原基线交付率”和“调整后交付率”,避免把获批变更误判为执行失败,也避免通过不断改日期美化结果。若同一版本多次延期,应升级为风险评审,而不是仅反复修改预计发布日期。

核心关键词

读者评论

陆
陆梦琪

我们之前把“已完成”同时用于代码合并和生产发布,周报看着顺畅,临近上线才发现业务验收还没做。拆开状态后确实更清楚,但前提是各负责人愿意及时补证据,否则只是多了几列要填。

武
武安琪

状态停留时间这个思路有用,不过不同版本的测试复杂度差异很大。用历史数据设阈值时,最好按版本类型或风险等级分组,不然容易把复杂项目误判成阻塞。

王
王悦

我比较认同把生命周期和风险分开。想再确认一点:团队映射到PMO状态后,异常时如何方便查回原始状态和责任记录?如果只能看汇总,排查问题还是会绕一圈。

文章包含AI辅助创作:版本状态最佳实践:PMO版本管理最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/585991
