工时表如何做好日报工时?跨部门团队数据分析与操作步骤

工时表如何做好日报工时?跨部门团队数据分析与操作步骤

跨部门团队做日报工时,最常见的失败不是“员工忘了填”,而是同一笔时间在研发、产品、设计和运营的报表里被解释成了不同的事情:有人记会议,有人记任务,有人只记能计费的工作。结果是表格每天都在更新,管理者却回答不了“时间主要花在哪里、偏差为什么发生、下周该怎么调”。要让工时表真正支持决策,关键不是催填,而是先统一口径,再把任务、人员、日期、工时和校验规则连成一条可追溯的数据链。

一、先讲结论:日报工时的价值不在“填满”,而在“能解释”

1. 日报工时要解决的是决策问题

我建议先把日报工时的目标限定为三件事:看清团队容量如何被使用,识别计划与实际的偏差,帮助项目负责人调整优先级和资源。它不应被包装成对员工态度的评分表,也不应直接等同于考勤、绩效或工资核算。

为什么要先划边界?因为工时数据既能反映工作分布,也会受到任务拆分方式、团队规范和填报习惯影响。若管理者把“填得多”误读成“贡献大”,员工很快会把时间写成迎合管理者的数字;一旦填报与真实工作脱节,后续分析再精细也只是精确地算错。

可用的日报工时,至少能回答四个问题:这段时间对应哪个项目或业务目标?做了什么工作?实际耗时与计划差多少?偏差需要谁采取什么行动?若一份记录无法支持这些问题中的任何一个,它通常只是留痕,而不是管理数据。

2. 先建立最小可用记录单元

每条日报记录应当是“一个人、一个日期、一个可识别的工作对象、一类工作、一个时长”的组合。不要把一天的工作压缩成“项目支持 8 小时”,也不要细到每十分钟都要切换一条记录。过粗会失去归因能力,过细则增加填报负担,甚至让人花更多时间记录工作而不是完成工作。

在多数知识工作团队中,我会把“可识别的工作对象”定义为项目阶段、迭代、交付任务、运营活动或明确的内部事项。临时沟通可以记为“项目协作”,但应关联到项目或业务线;长期行政事项则单独归类,避免全部塞进“其他”。

3. 一个日报闭环包含四个环节

  1. 事前:确认项目、任务、负责人、计划投入和团队可用容量。
  2. 事中:员工按工作对象记录实际投入,不要求实时逐分钟打卡。
  3. 事后:系统或负责人检查缺失、重复、异常时长和任务状态不匹配。
  4. 复盘:项目负责人解释重大偏差,并把发现转成排期、范围或协作方式调整。

这四步里,最容易被忽略的是最后一步。没有复盘,工时表就只是历史账本;有了偏差解释和行动记录,才有机会减少重复救火。

工时表如何做好日报工时?跨部门团队数据分析与操作步骤

二、真实场景:跨部门为什么更容易把日报做成多套账

1. 同一个项目,不同职能看见的是不同工作

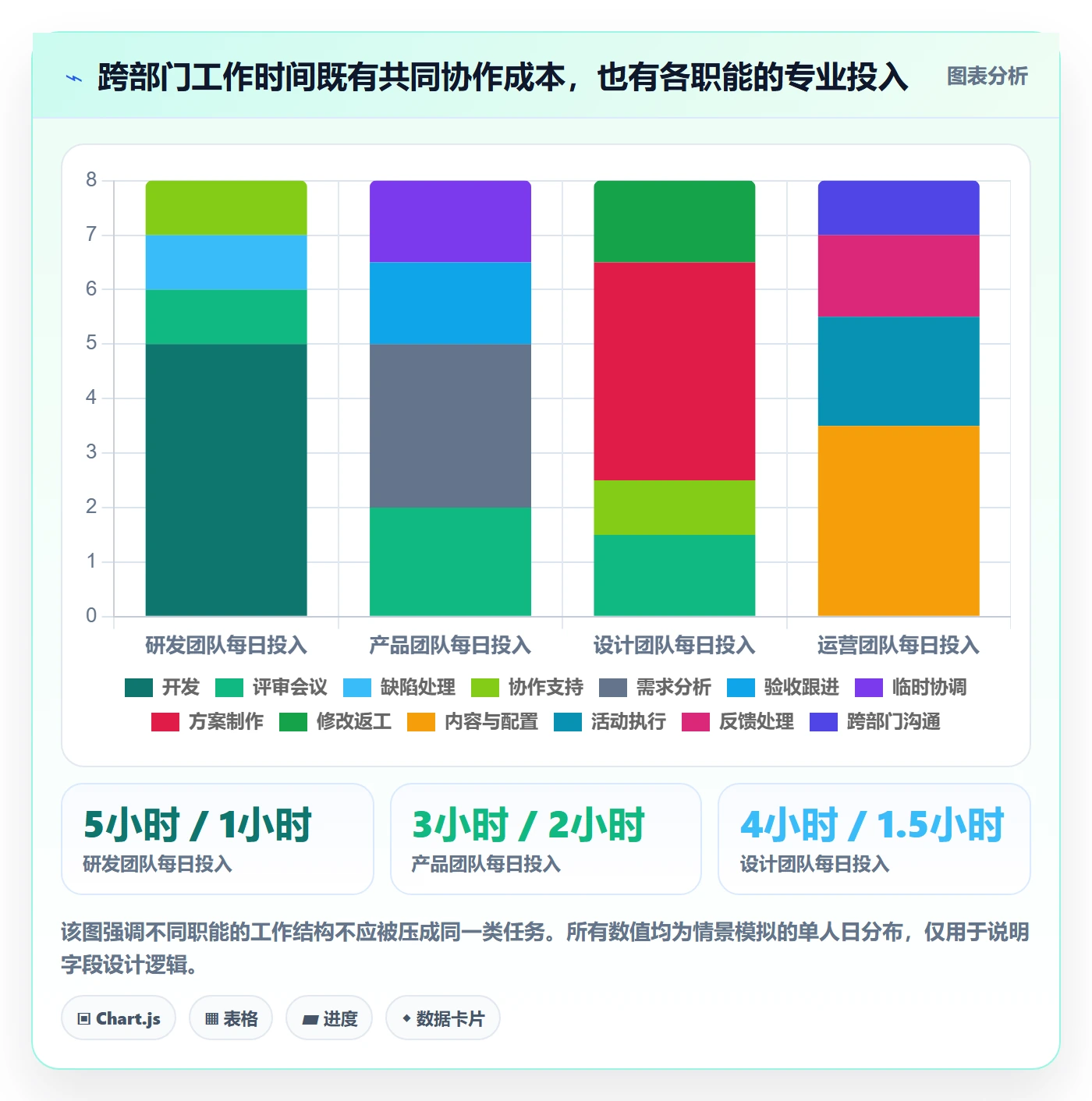

一个跨部门交付项目,研发可能按开发任务记录,产品按需求分析和验收记录,设计按页面或方案记录,运营按活动配置与反馈处理记录。四种视角都合理,但如果每个职能使用不同项目名称、不同工作分类、不同的“完成”定义,管理者就无法把它们拼成一条交付链。

例如,产品写“需求评审 2 小时”,研发写“技术方案讨论 1.5 小时”,设计写“页面评审 1 小时”。如果三条记录没有共同关联到同一个需求或交付阶段,报表只能看见三笔彼此孤立的会议时间,不能判断需求澄清是否充分,也无法评估评审造成的等待成本。

2. 小团队靠口头对齐,大团队靠数据约束

十几人的团队,负责人可能记得谁在做什么,日报缺一两天也能通过沟通补齐。但当团队跨越多个部门、项目并行、人员部分投入时,靠记忆协调的成本会迅速增加。尤其是多人共享同一资源、项目优先级经常变化时,“某人本周很忙”不是足够的信息,管理者需要知道忙在什么工作、属于哪个目标、是否仍然值得投入。

对于百人以上或中大型组织,日报规范还要考虑权限、项目层级、部门汇总和数据留存。以 PingCode 这类面向中大型企业协作的项目管理平台为例,落地时应重点检查任务、项目、成员和工时记录能否建立关联,权限能否限制到合适范围,以及汇总报表能否按项目和团队切换。工具功能本身不能替代口径设计,但可以降低跨团队维护多套台账的成本。

3. 先观察工作流,再决定字段

我不建议一上来就让所有部门填同一张“万能日报”。先画出工作从需求进入到交付完成的路径,找出不同职能实际参与的节点,再决定哪些字段必须统一、哪些字段允许按部门扩展。统一的是项目、日期、人员、时长、工作类型和关联对象;可扩展的是研发缺陷类型、设计阶段、运营渠道等专业字段。

这一区分很重要:强行统一所有业务字段,会让表格复杂到没人愿意填;完全放任各部门自定义,又会导致横向汇总失效。跨部门日报需要的是“公共骨架一致、专业维度可扩展”。

工时表如何做好日报工时?跨部门团队数据分析与操作步骤

三、常见误区:表格越细,不一定越接近真实

1. 误区一:要求按分钟填写,数据就会更准确

分钟级记录看起来精细,实际常常带来三种偏差:员工事后回忆并凑整,工作在任务之间切换时被人为切割,填报时间挤占实际工作。对于大多数知识型工作,记到 0.25 小时或 0.5 小时通常已经足以支持项目层面的容量分析。若岗位确实有计费、工单结算或合规留痕要求,可以在特定流程中采用更细颗粒度,但不应默认全员都按同样精度填报。

判断精度是否合适,不是看小数位数,而是看它能否改变决策。如果把记录从半小时细化到五分钟,最后的排期、成本核算和资源调配都没有变化,那额外精度多半只增加维护成本。

2. 误区二:日报填满八小时,才能算合格

日报覆盖的是可归属的工作投入,不应为了凑满一个数字,把休息、临时中断、培训、待命等情况强塞进项目任务。不同公司的制度和岗位安排也可能不同,工时记录不能直接替代考勤或薪酬计算。管理者要明确:日报的目标是解释项目投入,而不是用总小时数给员工排名。

若团队决定统计内部会议、培训和行政工作的时间,应单独配置类别,并说明这些类别用于容量分析还是成本核算。否则“项目工时不足”可能只是因为大量时间被记到了其他地方,团队会错误地把问题归因到执行效率。

3. 误区三:把“其他”当作永远安全的收纳箱

“其他”偶尔出现是正常的,但持续占比高,说明分类体系不够贴近实际。比如一个团队长期把客户答疑、内部支持、环境维护和临时会议都记在“其他”,报表会低估支持工作的真实成本,项目计划也会反复忽略这部分容量。

我会把“其他”设置为可选兜底项,并在管理报表里单独观察其占比。连续数周占比较高时,不是要求员工继续细拆,而是回到工作流程,判断是否需要新增稳定类别,或者把某类工作明确关联到项目、产品或服务队列。

4. 误区四:工时偏差越大,个人表现越差

偏差可能来自需求变更、依赖等待、环境故障、评审返工、计划过于乐观,也可能是任务拆分不清。只按个人查看偏差,很容易把系统性问题变成个人责任。更有用的分析顺序是先看项目,再看工作类型和阶段,最后才在必要时查看具体任务与负责人。

如果某团队连续多个迭代都出现“需求确认低估、开发超时、验收集中延期”,问题可能在于前置条件不完整,而不是某几个人工时填得不够快。偏差应被当作寻找原因的入口,而不是直接用来贴标签。

5. 误区五:按日报工时直接做绩效排名

绝对工时不等于产出质量,也不等于业务价值。一个人投入更多时间,可能是承担了复杂任务,也可能是被频繁打断或反复返工。另一个人记录较少,可能是任务已经完成,也可能是填报遗漏。没有任务难度、交付质量、协作贡献和结果指标的背景,单看工时排名极易误导。

建议把日报用于容量、成本和流程复盘,不要把它单独当作个人绩效结论。如果组织确实需要把工时用于成本核算,应明确计算规则、数据用途、查看权限和更正流程,并让员工知道哪些数据会被汇总、如何解释。

6. 误区六:采购工具后,数据口径自然会统一

工具能提供字段、权限、关联和报表,但不会自动解决“什么算一次评审”“临时支持属于哪个项目”“未完成任务怎样归档”等规则问题。没有业务约定,系统只是把不同的理解固化成不同的选项,后续迁移和报表调整反而更麻烦。

比较稳妥的做法,是先用一个项目或一个小团队验证字段和流程,观察填报耗时、缺失率与异常类别,再决定是否推广。系统化的意义是让规则执行更稳定,而不是让规则免于讨论。

四、专业判断逻辑:把记录、口径和分析分开设计

1. 先分清“投入时间”和“工作结果”

日报工时记录的是投入,不是完成度。工时 6 小时并不能说明任务完成了 75%,工时低也不自动意味着效率高。若团队希望分析投入与结果之间的关系,还需要把任务状态、交付物、验收结果、缺陷或业务指标等数据与工时建立关联。

我会把报表分成两层:第一层回答“时间花在哪”,第二层回答“这段投入带来了什么结果”。第一层可以支持容量和成本分析,第二层才可能支持效率评估。把两层混成一个数字,通常会产生过度简化的结论。

2. 统一核心字段,减少跨部门解释成本

建议先建立一个不超过十项的核心字段集合,再允许部门增加少量专业字段。核心字段太多,填报会变成表单工作;核心字段太少,项目负责人又无法解释投入差异。

字段 建议定义 常见错误 设计判断
日期 实际发生工作的日期 补填时误选提交日期 保留发生日期与提交时间,便于识别延迟补录
人员 实际完成工作的成员 负责人替团队汇总成一条 原则上由实际投入者记录,特殊场景保留代录说明
项目或业务对象 所属项目、产品线、客户事项或内部工作 同一项目存在多个名称 使用统一对象目录,避免自由文本成为主键
任务或阶段 可识别的交付活动或工作节点 所有事项都关联到项目首页 优先关联任务;无法拆任务时关联阶段或工作包
工作类别 开发、设计、评审、支持、返工等统一分类 类别按部门各自解释 写清边界,并允许有限的部门扩展项
实际时长 真实投入的小时数 为凑齐目标时长而调整 统一精度,异常时长触发校验而非直接判错
说明或偏差原因 仅对重要偏差、阻塞或特殊工作补充 要求每条记录写长篇日报 采用条件触发,减少无效文字负担

3. 数据治理的重点是“可解释”,不是“无异常”

异常校验可以提示重复记录、未来日期、单日总时长过高、记录没有关联对象或长时间未更新的任务。但校验不应直接删除记录,也不宜对所有异常一概判错。比如某天出现 10 小时投入,可能是加班,也可能是录入了跨日工作,还可能是误填;正确流程是提示、核实、修正并留痕。

日报数据至少要保留必要的修改信息:谁提交、何时提交、谁修改、修改前后是什么。管理者不需要无限追踪每一次编辑,但对汇总结果影响较大的变更应有记录,避免复盘时无法判断数据是否被事后调整。

4. 按决策尺度选择分析颗粒度

项目负责人通常需要按任务或阶段查看偏差;部门负责人需要看团队容量、协作和支持占比;财务或经营管理需要按成本中心、项目和周期汇总。不同角色看的颗粒度不一样,不能把所有明细开放给所有人,也不能只给高层一张无法追溯的总表。

分析时,我通常先看周和迭代,再看月度。日数据波动大,容易被会议、请假、紧急故障等偶发事件影响;月度数据更稳定,却可能掩盖短周期排期风险。日数据用于及时校验,周数据用于协调资源,月数据用于趋势与成本复盘,三个尺度各有用途。

工时表如何做好日报工时?跨部门团队数据分析与操作步骤

五、案例与数据观察:一次跨部门日报试运行如何找到“时间黑洞”

1. 案例边界:这是用于说明方法的模拟样本

下面用一个 120 人规模、研发、产品、设计、测试和运营共同参与的交付团队作情景推演。团队同时推进多个项目,日报先前分散在表格和项目群里,项目负责人能看到总投入,却很难区分计划工作、临时支持和返工。以下数字均为模拟观察值,用于展示分析思路,不应被当成行业平均值或真实企业统计。

试运行前,团队将日报统一到项目、任务、工作类别、实际时长和偏差说明五个主维度,并保留部门扩展字段。运行四周后,重点不是比较谁填得最多,而是看缺失、补录、不可归因投入、计划偏差和重复返工是否有所改善。

2. 先看数据质量,再谈效率变化

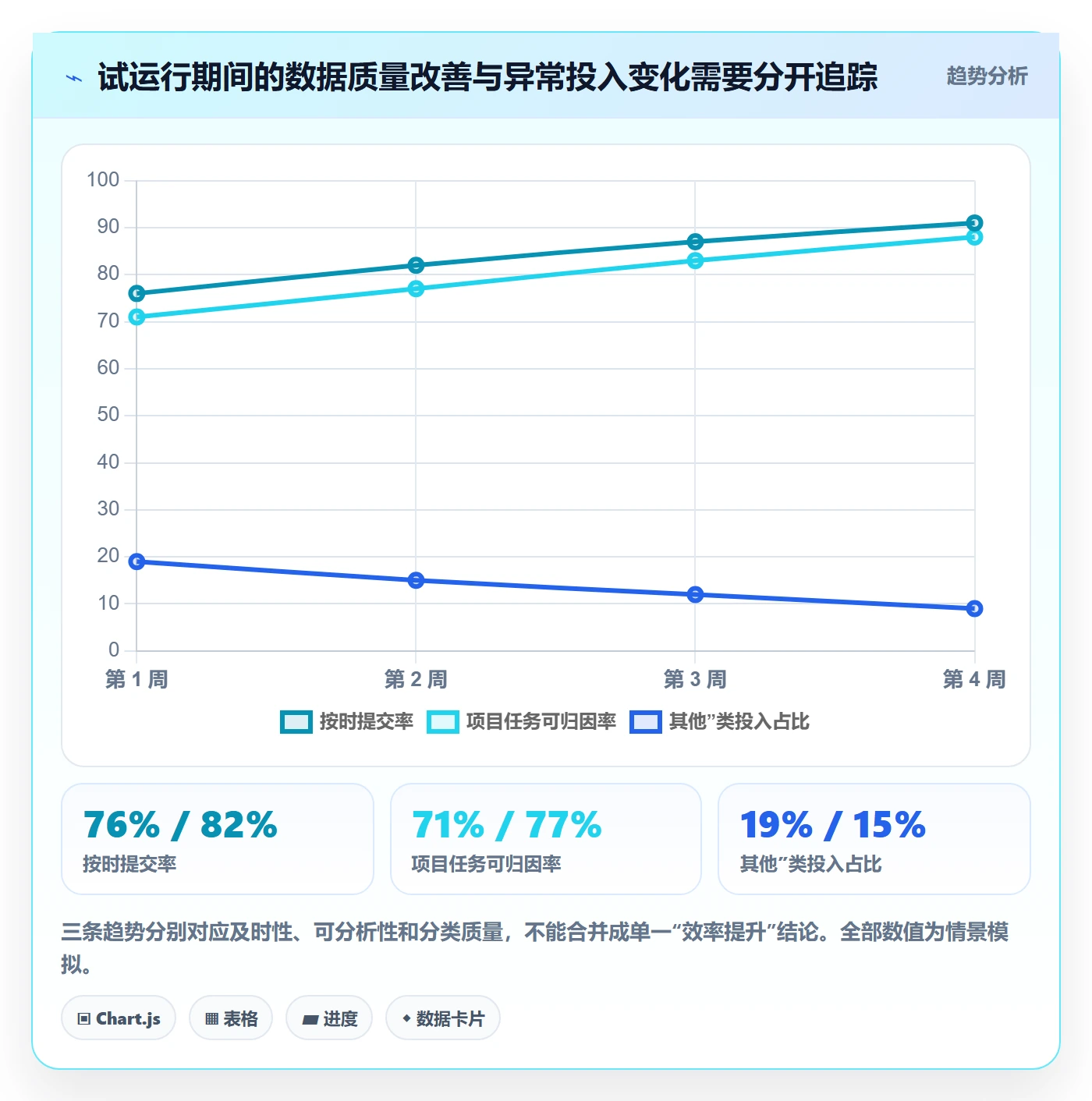

模拟样本中,第一周日报按时提交率为 76%,到第四周升至 91%;可关联到项目或任务的记录由 71% 增至 88%;无法解释的“其他”类投入占比从 19% 降到 9%。这类变化更接近流程和口径改善,不应被直接说成生产效率提升。

我会把“按时提交率”与“可归因率”分开看。前者说明记录是否及时,后者说明记录能不能用于分析。若提交率很高但项目关联缺失,团队只是更准时地提交了低价值数据;若关联率提高但补录仍多,则数据可能失去及时性,难以支持短周期协调。

3. 再看偏差集中在哪些工作类型

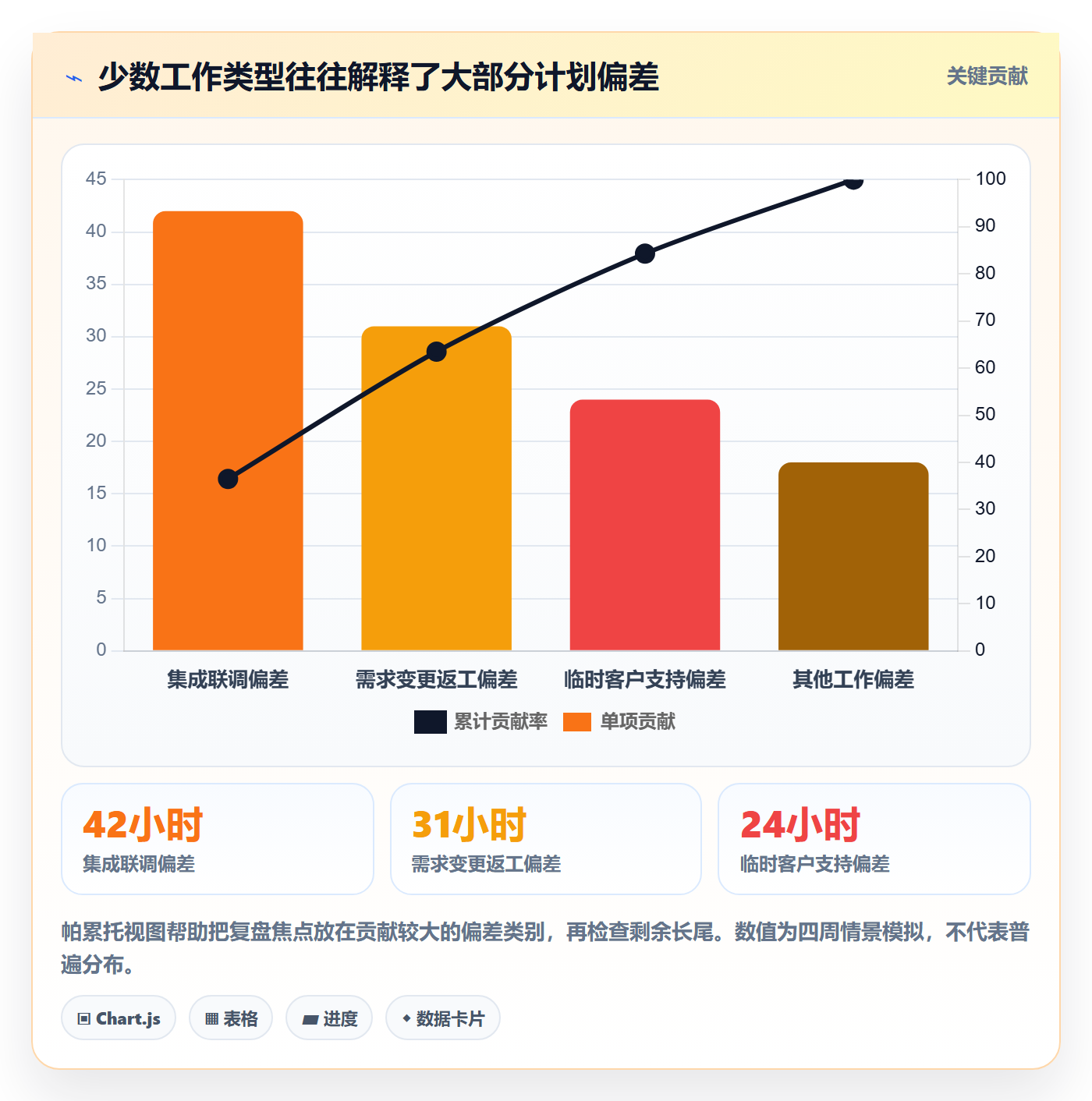

模拟复盘显示,超出计划投入的时间并没有平均分布:集成联调、需求变更后的返工、临时客户支持三类任务贡献了大部分偏差。团队原先将这些时间分散记在“开发”“会议”和“其他”里,因此月报只显示整体投入超出计划,却找不到共同原因。

调整分类后,项目负责人发现集成任务经常等待外部接口确认,部分设计修改则发生在需求评审后新增范围的情况下。解决动作不是要求员工“提高效率”,而是给集成阶段增加前置检查、将需求变更单独记录,并把客户支持从项目开发计划里拆出来。

4. 看行动是否改变了后续计划

第二轮排期中,团队把高依赖任务的联调准备前移,要求接口责任人与环境状态在开发开始前明确;对经常出现的客户支持事项设置轮值容量;需求变更则明确记录提出方、确认时间和影响范围。随后继续观察偏差类型,而不是只追求总工时下降。

这类调整的价值在于,让工时数据指向可以改变的流程条件。若团队只把偏差汇报给上级,实际工作方式没有变化,日报最终会被视为额外行政负担。每次复盘最好控制在“现象、原因假设、验证办法、责任人、复查日期”五项,避免写成没有后续动作的长报告。

工时表如何做好日报工时?跨部门团队数据分析与操作步骤

工时表如何做好日报工时?跨部门团队数据分析与操作步骤

六、操作步骤:从字段设计到每周复盘的落地流程

1. 第一步:明确使用目的和不使用场景

上线前先写一页规则说明:日报用于项目容量分析、交付成本估算、工作类型优化还是内部结算?哪些用途明确不采用日报单独判断?谁可以查看个人明细,谁只能看到团队汇总?员工如何修正错误记录?如果这些问题没有答案,团队对填报的理解就会出现分化。

建议把“不用于单独判定绩效或出勤”写清楚,同时说明组织依法合规处理劳动、薪酬和个人信息的制度另有依据。管理者应让记录目的与访问范围相匹配:要做项目复盘,不代表每个参与者都需要查看其他团队成员的全部工作明细。

2. 第二步:用真实任务反向测试分类

不要只在会议室里讨论类别名称。挑选过去一周的真实工作样本,逐条测试:需求评审放哪里?线上故障支持算哪个对象?跨项目会议如何拆分?同时服务多个项目的公共建设如何记录?若同一类工作被不同人放进不同类别,说明定义还不够清楚。

测试时可以让不同部门各自独立分类,再比较结果。若相同事项频繁出现两种以上归类,先补例子和边界,不要急着增加更多选项。能用一句话讲清楚的分类规则,通常比一张包含几十个选项的长清单更容易执行。

3. 第三步:设定适度的记录颗粒度

推荐从半小时或 0.25 小时的记录精度开始试运行,再根据工作性质调整。一天内同一任务持续工作,可以合并成一条;跨多个项目且确实需要核算时,按实际投入拆分;短暂消息沟通不必每次都单独记,持续性支持则应归入明确的支持事项。

颗粒度应该和管理问题匹配。要分析迭代容量,不必记录到五分钟;要向客户说明约定范围内的服务投入,可能需要更细的工单记录。不要让一套日报规则同时承担所有业务目的。

4. 第四步:建立填报与补录规则

填写时限应与团队节奏一致。日终提交通常比周末回忆更可靠,但若岗位工作频繁切换,要求实时录入可能干扰工作。可以设置每日提醒、次日补录窗口和逾期标记,同时允许员工说明特殊情况。迟交提醒是数据质量管理,不应自动等同于纪律处分。

补录记录要区分发生日期与提交日期。管理者可以观察迟交情况是否集中在某个部门、岗位或系统环节,如果是工具流程不便或工作安排导致,就应解决原因,而不是反复增加提醒。

5. 第五步:配置异常校验与人工确认

校验规则只负责发现值得核查的情况,不负责自动判定事实。可设置同一人员同一日期重复关联同一任务、小时数为零或为负、单日投入超过合理阈值、任务已关闭但仍持续记录、连续多日没有记录等提醒。阈值应先以团队实际情况为基准试运行,避免硬编码一个看似统一、实则不适用所有人的数字。

异常处理建议采用“提示,说明,确认,更正”的路径。员工可以修正录入错误,负责人可以确认特殊情形,系统保留必要修改记录。只有当异常模式重复出现,才进一步检查工作安排、任务状态或口径定义。

6. 第六步:把周报分析拆成三张视图

  • 投入结构视图:按项目、部门、工作类型查看时间分布,回答容量被什么占用。
  • 计划偏差视图:按任务、阶段和偏差原因查看计划与实际差异,回答哪些工作需要重新估算或改善前置条件。
  • 数据质量视图:查看按时提交率、可归因率、补录率、异常更正率,回答报表是否足以支撑判断。

这三张视图不要互相替代。投入结构告诉管理者时间在哪里,偏差视图帮助定位执行问题,质量视图提醒数据是否可靠。若质量指标不达标,先改善记录过程,再对业务结果做结论。

7. 第七步:固定复盘会议的决策输出

每周复盘不应逐条朗读工时记录。建议只讨论偏差显著、连续重复或影响关键交付的事项。每项讨论结束时,至少形成一个结论:调整范围、重排优先级、增加协作资源、改进前置条件、更新估算方式,或者确认暂不处理并说明原因。

复盘的有效性可以用后续行为验证:行动项是否按时完成?相同偏差是否重复?流程变化是否让等待或返工下降?如果每周都汇报同一个问题而没有责任人和复查日期,问题不在报表,而在管理闭环。

工时表如何做好日报工时?跨部门团队数据分析与操作步骤

七、不同情况下的行动建议与取舍

1. 小团队:优先轻量,接受一定的分析边界

十几人到几十人的团队,建议先使用少量必填字段和一套简单分类,不要为了未来可能的分析一次性设计复杂架构。负责人可以先每周查看按项目和工作类别汇总的投入,重点看临时支持、会议和返工是否影响计划。

取舍是:轻量方案上线快、维护成本低,但跨项目成本核算和多维权限能力有限。若项目数量开始增长、人员频繁共享、同一任务被多个团队接手,再增加更细的任务关联与审批流程,比从第一天就让所有人填写大量字段更稳妥。

2. 中大型组织:把统一口径与权限治理放在前面

百人以上组织通常存在多部门、多项目和不同管理层级,建议指定业务负责人维护核心分类,指定系统管理员维护字段与权限,并让各部门代表参与规则评审。部门可以保留专业字段,但核心项目目录、日期口径、工作时长单位和汇总周期必须统一。

取舍是:治理投入前期较高,推广速度可能慢于“直接全员上线”;好处是后续跨项目汇总和审计更可信。采用 PingCode 等项目管理平台时,建议先用试点项目验证任务关联、成员权限、报表导出和修改留痕,再决定推广范围,而不是只根据功能清单选择。

3. 按项目计费的团队:保留客户可见口径与内部分析口径

对客户计费或内部成本分摊的团队,日报需要更强的工作对象关联和记录复核。建议把可计费工作、内部管理、售前支持、培训和返工等类别区分清楚,并明确哪些投入可以进入客户结算,哪些仅用于内部经营分析。

取舍是:细化记录能改善成本追踪,但员工负担、争议处理和数据合规责任也会上升。必须提前写明取整规则、跨项目拆分方式、审批人和更正机制。外部结算数据与内部管理数据可以相关联,但不宜未经校验就直接互相替代。

4. 研发与产品团队:把依赖和变更显式记录

研发、产品和设计协作中,重要偏差经常与需求变更、评审轮次、外部依赖和环境问题有关。除了投入时长,建议为关键任务记录计划版本、变更原因、阻塞类别和完成状态。这样管理者才能分辨估算偏差是任务复杂度变化,还是等待、返工或需求边界移动造成的。

取舍是:增加原因字段会提高填报和复盘成本,所以不要要求每条正常记录都写解释。可在实际投入明显超过计划、任务被阻塞或需求范围变更时触发补充说明,降低无效文字。

5. 运营与支持团队:允许工作队列替代单一项目结构

运营、客服和内部支持常有大量短任务,若每次都要求创建项目任务,记录本身会变得比工作更繁琐。可以用支持队列、活动批次、客户事项或固定工作类型承接短任务,再对高投入事项单独建立任务链接。分析时将日常稳定工作与项目型活动分开。

取舍是:队列记录更轻,适合高频短事项;但对具体事项的追溯能力较弱。若某类支持工作成本持续增长、影响重要项目或需要向客户说明,就应把它从汇总类别升级为可追踪事项。

6. 数据质量尚未稳定:先修记录,不急于解释绩效

如果可关联率偏低、补录多、同一类别被反复误用,先暂停复杂的效率比较。抽样检查 20 至 30 条记录,邀请填报者说明他们如何理解字段,再修正规则。必要时保留一到两周的过渡期,允许旧分类与新分类并存映射,避免数据断层。

取舍是:短期内报表颗粒度可能不够,管理者要接受“暂时不能回答”的限制;但这比拿不可靠数据做强结论更负责任。日报体系的成熟度不是看图表数量,而是看团队是否知道数据的适用边界。

工时表如何做好日报工时?跨部门团队数据分析与操作步骤

八、上线前检查清单:先确认这些问题,再要求全员填报

1. 口径与字段检查

  • 每个核心字段是否有明确含义、示例和不适用情况?
  • 相同工作在不同部门是否会被归入同一核心类别?
  • 项目和任务名称是否来自统一目录,而不是大量自由文本?
  • “其他”是否有使用说明,管理者是否会定期检查其占比?
  • 计时精度是否匹配分析用途,是否给不同业务场景留出合理差异?

2. 流程与责任检查

  • 员工何时填写,允许补录到什么时候?
  • 谁负责处理缺失、重复和异常数据?
  • 员工能否更正记录,重要修改是否保留记录?
  • 负责人每周要基于报表做出什么决定?
  • 项目、部门和平台管理员各自负责什么,是否存在无人维护的字段?

3. 权限与用途检查

  • 个人明细、团队汇总和管理层报表分别由谁查看?
  • 数据是否会被用于成本核算、客户结算或绩效分析?
  • 不同用途是否有清楚的规则、审批和更正方式?
  • 数据保留多久,项目结束后如何归档或限制访问?

以上清单看似偏管理,但实际会决定员工是否相信这套制度。目标清楚、权限合理、改错有路可走,日报才更可能持续;如果只有“必须填写”而没有解释用途和边界,系统上线后常见的结果就是表格越来越完整,内容越来越保守。

九、结语:用工时表管理工作系统,而不是管理数字本身

1. 判断一套日报是否有效,看它有没有改变下一步

我判断日报是否值得保留,不看表格里有多少列,也不看团队每天填了多少小时,而看它能否让负责人发现计划中的隐性成本、解释跨部门依赖、减少重复返工,或做出更合理的资源安排。数据没有改变任何行动时,增加填报精度通常不会自动带来管理价值。

跨部门团队最值得追踪的,不是“谁填得最多”,而是计划与实际为何持续偏离、哪些工作被长期低估、协作等待和支持工作占用了多少容量,以及团队是否根据这些发现调整了流程。日报工时的核心作用,是让时间分配可讨论、可解释、可改进。

2. 下一步从小范围试点开始

建议先选一个跨部门项目,确定五到七个核心字段,运行两到四周;每周抽样检查记录质量,并复盘一到三个最明显的偏差。试点结束后,根据填报耗时、可归因率、异常处理成本和行动项完成情况决定是否扩展。

先把数据变得可信,再把分析做得复杂;先让偏差能被解释,再讨论效率是否提升。这比一次性铺开全员填报、要求日报完美无缺,更容易建立一套真正能支持项目决策的工时管理方式。

常见问题解答(FAQ)

1. 跨部门团队的日报工时应该按项目、任务还是部门填写?

我所在的团队里,研发、产品和测试都参与同一个项目,但每个人习惯按自己的部门记工时,月底很难拼出完整项目成本。我想知道日报应该按什么维度填,才能既看清项目投入,又不把员工的填报变得太复杂?

日报以“人实际做的具体工作”为记录单位,建议至少包含日期、人员、项目、任务、工时和工作说明;部门作为人员属性保留,用于后续切片分析,不要拿部门代替项目或任务。比如测试人员当天花了3小时验证项目A的缺陷、2小时参加跨项目评审,就分别记到对应任务,而不是统统记成“测试部工作”。

判断标准是:管理者能否据此回答“哪个项目占用了多少人力”和“工时具体花在哪里”。分类层级不宜无限细分,通常先用项目和任务类型满足决策需要,再根据分析发现补充字段。

2. 日报工时怎么分析,才能发现跨部门协作中的瓶颈?

我能看到每个部门每周投入了多少小时,却仍然不知道项目为什么延期。有时研发工时没有明显增加,交付却变慢了;我怀疑问题出在等待确认、返工或部门交接,但不知道从工时数据里该看哪些信号。

不要只比较部门总工时,还要按项目阶段、任务类型和周次拆分,并把计划工时与实际工时并排看。举例来说,某项目一周实际投入120小时,其中需求澄清和等待确认占18小时,缺陷返工占22小时;如果这两类连续几周上升,比单看研发投入增加更能提示协作或需求质量问题。

可以先看三项:实际与计划偏差、返工工时占比、跨部门等待或协调工时趋势。工时只能显示投入分布,不能单独证明因果;发现异常后还要抽查任务记录和交接过程,避免把“记录得多”误判成“效率低”。

3. 日报工时每天填多少才算准确,如何处理会议、沟通和临时支持?

我经常一天被会议、临时答疑和多个小任务切碎,晚上回忆时只能估个大概。有人建议把一天全部填满,也有人说会议不算有效工时;我担心填法不一致,最后数据看起来精确,实际上无法比较。

先统一口径,再追求精度:明确是否记录工作会议、跨部门支持、培训、休假和非项目事务,并要求同类活动使用一致的任务类型。填报可采用当天分段记录,或在下班前按日历和任务记录回填;对频繁切换的工作,按可辨认的时间块估算,不必把每次几分钟的沟通都拆成独立条目。

比如一天实际工作8小时,项目任务6小时、会议1小时、临时支持1小时,就按这三类记录;不要为了凑满8小时而重复计算会议和任务时间。管理上可抽查异常值和说明缺失情况,但不宜把分钟级精度当成效率指标。

4. 跨部门日报工时如何落地,既保证数据质量又不增加太多负担?

我担心增加日报制度后,团队会把它当成额外文书工作,月底再集中补录,数据反而更不可信。有没有一套从字段设置、填报到复核的步骤,能先小范围验证,再决定是否推广?

可以分四步试运行:先选一个跨部门项目,确定必要字段和工时口径;再让团队连续两周按天填报,并记录漏填率、补录量和常见分类争议;第三步由项目负责人每周抽查少量记录,重点看无任务归属、重复计时和异常长工时;最后根据实际分析需求删减没人使用的字段。

比如试点发现每人每天平均需要4分钟填报,但近三成记录月底补录,就应先简化任务分类、安排固定填报时间,而不是增加审批层级。是否推广,建议看数据能否支持项目投入分析,以及填报及时性是否稳定,而不是只看表格字段是否齐全。

核心关键词

读者评论

雷
雷鸣

我们团队试过按半小时记录,确实比逐分钟填省事。难点还是临时支持算哪个项目,最好先约定归属规则,不然“其他”很快就变成大类。

李
李明远

把工时和绩效分开看这点很实际。实际执行中,大家往往担心数据被拿来排名,建议除了说明用途,也把谁能查看、如何更正写清楚。

夏
夏嘉宁

跨部门共用核心字段、保留专业分类,听起来比较可行。不过任务拆分如果各组标准差异太大,关联到任务后仍未必能直接比较,最好先用一个项目试跑几周。

文章包含AI辅助创作:工时表如何做好日报工时?跨部门团队数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/585751
