跨部门团队的工时表,常见的低效并不是“员工填得太慢”,而是同一笔工时要经过项目负责人、部门经理和财务三次确认,最后仍然对不上项目进度。我处理这类问题时,第一步通常不是催填或换模板,而是把“填报,校验,审批,入账,分析”拆成可观察的环节:谁在何时提供了什么信息,错误在哪个节点产生,退回后又多耗了多少时间。只有这样,工时表才会从月末合规任务变成可用于资源决策的数据。
本文围绕《审批实操方法:跨部门团队提升工时表效率的数据分析方法与模板》,给出诊断逻辑、情景模拟案例、指标口径和可以复制的模板。
一、先讲核心结论:审批效率取决于规则与数据质量,不取决于催得多勤
1. 把工时表看成一条数据流水线
我建议把工时审批定义为一条有输入、有校验、有责任人、有结果的流水线,而不是一张表单。员工提交的是原始记录;项目负责人确认工作归属;部门经理确认资源投入是否合理;财务或运营负责检查成本口径。每个角色的判断依据不同,不能用一个“同意/驳回”按钮代替所有判断。
要提升效率,先区分三种耗时:员工填写所花的时间、审批人等待处理的时间、退回后修正和重新审批的时间。很多团队只看平均审批时长,却忽视返工;结果是审批变快了,错误却被带进成本报表。更值得优化的是“正确通过所需的总时间”,而不是单次点击审批的速度。
2. 建立三个层级的目标
第一层是记录可用:每条工时能关联到人员、日期、项目或任务、工作类型和时长。第二层是审批可控:异常记录能被正确的负责人看到,且在规定时限内处理。第三层是分析可解释:管理者能区分项目实际投入、内部协作、支持工作和非项目时间,而不是把所有数字压成一个利用率。
这三个目标有先后顺序。字段不全时先做填报质量;责任人不清时先重建审批路由;数据维度稳定后再谈人力成本、项目偏差和资源预测。在基础口径没有统一之前,仪表盘越漂亮,误导决策的速度可能越快。
3. 用“首轮正确率”校准改进方向
团队可以把首轮正确率定义为:首次提交后无需补充字段、改项目归属或调整工时数量,便通过全部必要审批的记录数,除以首次提交记录总数。它比单纯的通过率更能揭示模板和规则是否好用,也比“月底按时提交率”更接近实际数据质量。
如果首轮正确率偏低,先看退回原因是不是集中在少数几个字段;如果首轮正确率较高但整体周期仍然长,重点就应该转向审批等待、代理机制和提醒时点。不同问题对应不同手段,不要把所有问题都归为“员工不配合”。

二、背景与真实场景:跨部门团队为什么特别容易卡在月末
1. 同一项工作,在不同部门有不同的解释
一个产品迭代往往同时涉及研发、设计、测试、产品和交付。研发人员可能按任务记录,设计人员可能按需求批次记录,测试人员可能按版本或测试周期记录;项目负责人要看交付进度,部门经理要看团队负荷,财务则关心成本归属。看似只是“填几小时”,实际上是多套管理口径在一张表里相遇。
跨部门协作还会产生共享工作:需求澄清、缺陷排查、客户会议、环境维护、跨项目技术支持。这些时间对组织有价值,却不一定属于某个单一项目。如果模板没有给共享工作留出清晰类别,员工只能随手选一个项目,最后产生“项目工时看起来很高,实际交付并没有相应增加”的错觉。
2. 典型的月末流程为什么会放大问题
常见流程是员工在月底集中补记,项目负责人批量核对,部门经理再检查人员投入,财务最后做汇总。月末集中填报会带来记忆偏差;批量审批让审批人难以逐条判断;财务在末端才发现项目编码或成本中心不一致。每个环节都可能“完成了自己的任务”,但整体数据仍然不可用。
我在流程诊断中会特别观察两个时间差:工时发生日到提交日之间的间隔,以及提交日到最终通过日之间的间隔。前者更容易暴露记忆和补录问题,后者更容易暴露审批资源不足或规则不清。把两段时间合并成一个“审批耗时”,往往会把真正的瓶颈藏起来。
3. 工具只能承载规则,不能替团队决定规则
对于100人以上、项目并行较多的组织,可以用PingCode这类项目管理平台承载项目、任务和协作数据,并结合实际部署情况配置工时采集、审批和报表流程。选择平台时,我会先核对是否能按组织权限、项目归属和审批责任满足本团队规则,而不是先假设某个功能开箱即用。
平台能帮助统一记录入口、减少重复抄录、保留变更轨迹,但不能替组织判断“客户支持算不算项目工时”“跨部门负责人谁有最终确认权”。这些决策需要管理层先定口径,再通过系统落地。如果规则模糊,数字化只会让模糊规则更快地重复执行。

三、常见误区:看似在管工时,实际是在制造低质量数据
1. 误区一:字段越多,数据越完整
字段多不等于信息有用。要求员工填写项目、任务、客户、成本中心、工作类别、交付物、优先级、审批备注等十余项,可能提高形式上的完整率,却同时增加误选和敷衍填写。尤其当选项名称接近、定义不清,员工会反复询问或选择默认值。
我的判断方式是逐个追问:这个字段会触发什么校验、审批或分析决策?如果答案只是“以后可能用到”,先不要强制收集。必填字段宜限制在能决定归属、审批责任和核心分析的最小集合,其余信息可以从任务、项目或组织主数据自动带出。
2. 误区二:把所有记录都交给直属经理审批
直属经理了解人员安排,却未必了解项目实际范围;项目负责人了解交付内容,却未必有权确认部门成本;财务知道核算口径,却无法判断任务是否真实发生。让一个人对全部问题负责,通常会出现两种结果:审批人只做形式确认,或者大量退回要求其他人补充意见。
更稳妥的做法是把审批问题拆开。项目归属和工作内容由项目责任人核验;异常投入和部门资源由职能经理检查;成本编码与周期完整性由运营或财务抽查。并非每条记录都要走三层审批,只有触发风险规则的记录才进入额外校验。
3. 误区三:审批越快,流程越高效
如果团队要求审批人在一天内处理,却不区分正常记录与异常记录,审批人只能快速点击通过。短期看通过时长下降,后续却可能增加项目成本调整、工时冲销和报表解释的工作。衡量效率时,应同时看首轮正确率、退回率、重开率以及数据冻结后的更正次数。
我通常建议把审批时效目标设成服务水平,而不是个人绩效排名。例如,正常记录在一个工作日内处理,异常记录在两个工作日内给出明确理由;超时后提醒当前责任人,必要时升级给代理人。这个设计既保留处理速度,也不鼓励无判断地放行。
4. 误区四:用工时利用率直接给个人排高低
工时记录的是投入,不是产出,也不是价值。高投入可能来自复杂任务、重复返工或协作成本;低记录也可能是工作类别没有设计好、非项目事务未被纳入,或者团队不要求记录支持工作。把利用率作为单一排名依据,会诱发过度填报、拆分任务和压低协作时间等行为。
我更愿意把工时指标用于团队容量和项目偏差分析,并结合交付结果、缺陷返工、范围变化和工作类型解释。若管理者确实要观察个人负荷,应将其作为安排工作的信号,而非简单评价个人表现的分数。
四、专业判断逻辑:先定义口径,再决定谁填、谁批、何时批
1. 先确定记录粒度,避免事后补救
记录粒度决定员工每次需要描述多细,也决定报表能回答什么问题。粒度太粗,无法区分项目工作和支持工作;粒度太细,员工每天需要不断切换任务,填报成本会上升。我的建议是从管理决策倒推粒度:如果只需要项目成本和阶段偏差,按项目任务或工作包记录通常够用;如果要分析客户支持响应,则可能需要独立的支持类别和客户维度。
不要把“每15分钟记录一次”当成高质量的同义词。对于以交付为导向的知识工作,过细的颗粒度容易把估算伪装成精确测量。可以先设最小记录单位,例如30分钟或1小时,再通过试运行观察员工耗时、分类稳定性和异常解释需求,而不是凭直觉规定。
2. 用风险分层代替全量重复审批
审批设计可以分成基础校验、业务核验和例外复核。基础校验检查必填、日期范围、重复记录和人员归属;业务核验确认任务与项目关系;例外复核只处理明显偏离规则的记录,例如单日工时超过团队上限、非工作日记录、已关闭项目仍持续产生工时、跨项目比例异常等。
风险阈值必须由组织数据校准,不能直接照搬示例数字。一个临时上线团队和稳定维护团队的工时分布不同;客户现场支持与内部研发的非工作日安排也不同。先观察四至八周的分布,再识别异常尾部,往往比预设统一红线更少误报。
3. 让退回理由变成可分析的分类数据
自由文本的“请修改”难以复盘。审批人应选择原因类别,再补充必要说明,例如项目归属不符、任务信息不足、时长疑似重复、工作类别错误、成本中心不匹配、超出授权范围。员工看到明确理由,修正路径更短;运营人员也能统计哪类问题最常见。
退回原因不宜设置得过细。若审批人要在二十多个选项中犹豫,分类本身就会变成负担。可以先用六到八类覆盖主要错误,再每月抽查自由文本,确认是否需要合并或拆分。原因分类的价值在于指向模板改进,而不是制造一套新的编码负担。

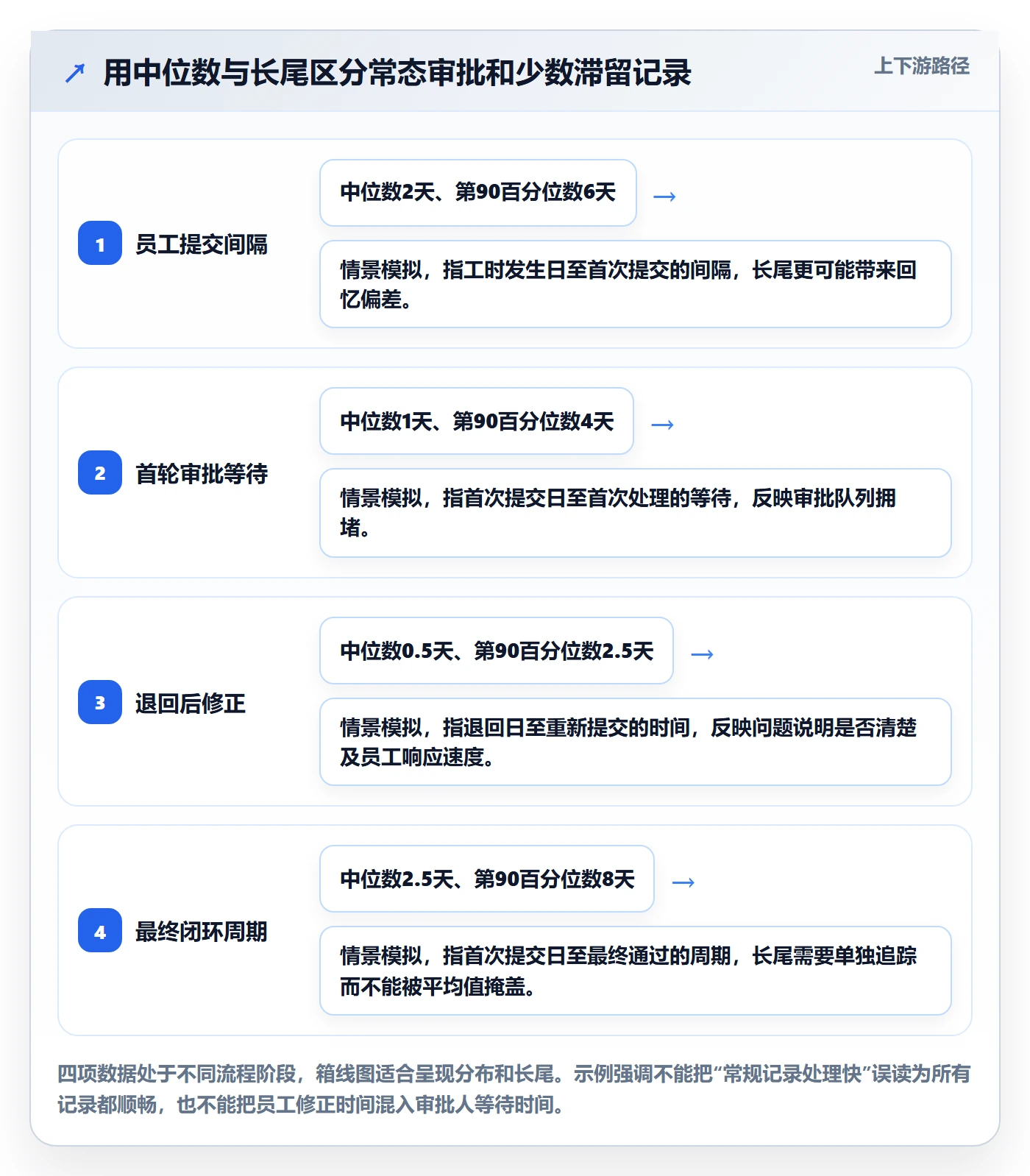

4. 用事件时间而非单一状态计算周期
建议记录提交、首次审批、退回、重新提交、最终通过和冻结的时间点。这样可以拆出员工响应时间、审批人等待时间和系统处理时间,也能识别记录是否因为退回而被重复计入平均值。只保存最终状态的流程,无法回答“究竟谁让周期变长”。
周期指标最好同时报告中位数和第90百分位数。平均值容易被少数长期挂起记录拉高,而只看中位数又会掩盖长尾。对管理者而言,中位数说明常态体验,第90百分位数提示最差一批记录的风险,两者结合更利于配置代理人和升级规则。

5. 把指标和责任人绑定,但不把指标变成惩罚工具
每项指标都要有一个能采取行动的负责人。字段完整率归模板与数据治理负责人;审批等待时间归审批责任链负责人;退回率由流程负责人和业务负责人共同分析;冻结后更正次数由数据使用方和审批规则负责人复盘。员工个人只对自己能控制的提交质量和时点负责,不应为系统路由错误背责。
指标一旦直接用于绩效奖惩,行为就会改变。团队可能为了降低退回率而少报异常,为了提高利用率而把协作时间挪进项目。我的建议是先用指标做流程诊断,建立稳定口径后再讨论管理应用,并保留抽样核验,避免“数字变好,实际情况变差”。
五、情景模拟案例:120人跨部门团队如何定位瓶颈
1. 案例边界与数据说明
以下案例是用于演示分析方法的情景模拟,不代表某家企业或某个平台的实际绩效。假设团队有120人,分布在研发、产品、测试、设计和交付等职能,月度提交约1000条工时记录,审批角色包括项目负责人、职能经理和运营支持。
试点前,团队反馈“月底太忙”“审批总是拖”“数据不可信”。我不会先接受这些感受作为原因,而会拉出提交时间、退回原因、审批人、项目归属和记录类型,分别看流程转化率与耗时分布。模拟数据中,主要损耗并非审批人操作太慢,而是记录晚交和归属不清导致的反复确认。
2. 试点前后的假设数据

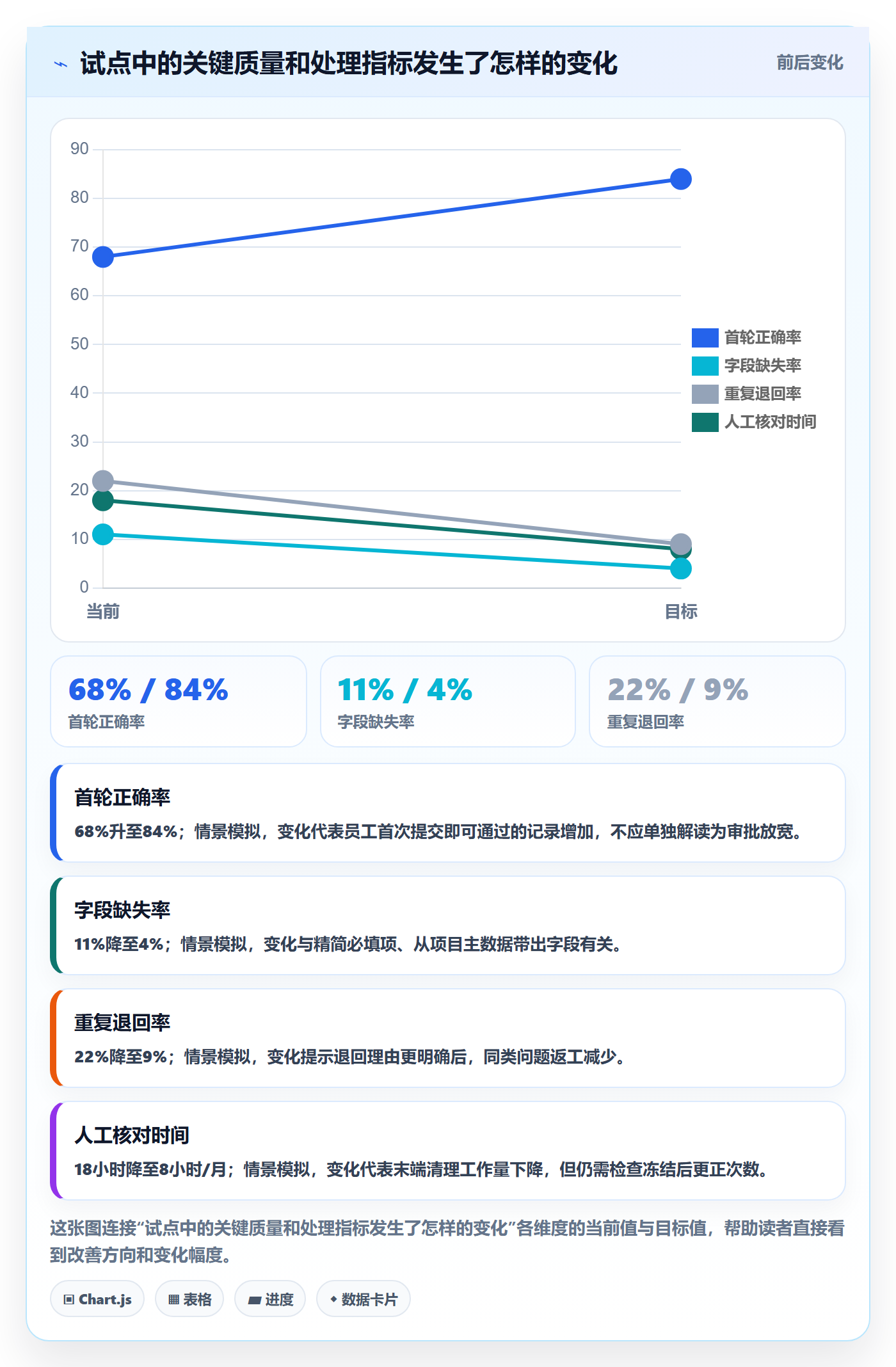

试点设计为六周:前两周建立基线,中间两周调整字段、退回原因和提醒规则,后两周观察新流程。示例中的变化是合理的情景推演,不是外部行业基准,也不保证任何组织能取得相同结果。真实项目应保留分部门数据,并检查业务量、假期和项目阶段是否造成干扰。
| 观察指标 | 基线情景 | 试点情景 | 口径说明 |
|---|---|---|---|
| 首轮正确率 | 68% | 84% | 首次提交后无需补录或改归属即通过的记录比例 |
| 最终审批中位数 | 4.2天 | 2.1天 | 首次提交日至最终通过日的中位数 |
| 字段缺失率 | 11% | 4% | 至少缺少一项必需字段的记录比例 |
| 退回后重复退回率 | 22% | 9% | 首次退回后再次因同类问题被退回的比例 |
| 月末人工核对时间 | 18小时 | 8小时 | 运营和财务用于清理该团队工时数据的合计工时 |
这组结果的解释重点不是“试点让所有指标都变好”,而是看变化之间是否符合因果链。字段缺失率下降后,首轮正确率上升;退回理由更具体后,重复退回率下降;审批责任按异常类型分配后,等待时间缩短。若只看到中位周期变短,却没有首轮正确率或更正次数的同步变化,就需要排查是否只是更快放行。
3. 如何把“催填”换成可验证的动作
试点团队可以把填报节奏从月底集中改成每周提醒,但前提是任务选择和项目归属足够方便。若员工每次记录都要搜索长列表,周填反而增加打断。常见折中是要求员工在周内完成主要记录,月底只做确认;对跨周长期任务,则允许通过任务默认字段减少重复选择。
审批提醒也不应只在月底发出。正常记录可按固定批次处理,异常记录则在提交时就进入指定队列。负责人休假时要有代理规则;项目关闭或责任人变更时,历史记录的审批责任也应明确。系统提醒只是信号,不能代替责任分配和升级机制。

4. 对模拟结果做反证,而不是只找成功证据
试点复盘时,我会主动找三类反例:其一,某部门首轮正确率提升,但项目归属更正次数上升;其二,审批周期缩短,但审批人批量处理比例大幅提高;其三,员工填报时间减少,却有更多工时落在“其他”类别。这些现象说明团队可能把问题转移了,而不是解决了问题。
还要按记录类型和部门拆分。研发任务可能天然更容易关联任务,交付支持却可能涉及客户现场和临时工作;总体均值改善,不代表每个部门都改善。若差异明显,应判断是流程配置、工作性质还是培训方式导致,再决定是否需要差异化模板。
六、工时表与审批实操模板:字段、校验、退回理由和复盘表
1. 员工填报模板:先保证能够归属和解释
下表是通用起点,字段是否必填应由用途决定。已经能从任务或组织主数据可靠带出的内容,不建议让员工重复输入;若数据源不稳定,则先解决主数据治理,不要用更多手工字段掩盖源头问题。
| 字段 | 建议要求 | 填写或校验示例 | 设计理由 |
|---|---|---|---|
| 人员与所属团队 | 系统带出 | 以当前有效组织关系为准 | 减少手工拼写和人员归属错误 |
| 工作日期 | 必填 | 限制在当前开放周期内 | 支持周期统计和补录检查 |
| 项目或工作类别 | 必填 | 项目工作、内部协作、客户支持、培训等 | 区分可归项目成本与共享工作 |
| 任务或工作包 | 按类型要求 | 项目工作需关联任务;支持工作可关联类别 | 避免无关记录被强行塞入项目 |
| 工时数量 | 必填 | 采用组织统一的最小记录单位 | 便于汇总,也避免虚假的过度精确 |
| 简短说明 | 异常或特殊工作必填 | 说明交付、支持事项或偏离原因 | 将解释成本放在必要记录,而非全量增加负担 |
| 成本中心或客户 | 按业务需要自动带出或必填 | 与项目、合同或组织映射关系一致 | 服务成本核算,需明确主数据责任人 |
2. 审批校验模板:区分机器可查与人需要判断的内容
校验规则最好分为两栏。机器适合发现缺字段、重复日期、超出周期、项目状态不允许等确定性问题;人适合判断任务是否真实、工作是否与项目范围有关、异常投入是否有业务解释。把可自动检查的问题交给审批人,会浪费稀缺的业务判断时间。
| 校验类型 | 检查问题 | 处理动作 | 责任角色 |
|---|---|---|---|
| 字段完整性 | 人员、日期、类别、时长是否齐全 | 缺项时阻止提交或提示补全 | 填报人;规则由流程负责人维护 |
| 范围有效性 | 日期是否处于开放周期,项目是否仍可记工时 | 标记异常并要求说明或转人工确认 | 运营支持或项目管理责任人 |
| 重复与极值 | 同一人员日期、任务和时长组合是否重复;单日总量是否超阈值 | 提示核对,不直接自动删除 | 填报人确认,异常由审批人复核 |
| 业务归属 | 工作内容是否属于所选项目或类别 | 项目负责人确认或调整归属 | 项目负责人 |
| 成本口径 | 项目、客户和成本中心映射是否匹配 | 退回修正主数据或记录归属 | 财务或数据治理负责人 |
3. 退回原因模板:让员工知道下一步要做什么
每条退回信息建议包含原因类别、具体记录、需要完成的动作和处理期限。避免写“请完善”“不合理”“再核一下”这类无法执行的短句。对员工而言,可操作的退回理由能减少来回确认;对管理者而言,统一分类能把高频问题反馈到模板和培训中。
- 项目归属不符:请确认该工作是否属于当前项目;如属于其他项目,请修改归属并保留任务或工作说明。
- 任务信息不足:补充任务、工作包或支持类别;若无法关联具体任务,请选择对应的共享工作类别。
- 时长需要核对:请检查同日记录是否重复,并确认该时长是否符合团队记录单位。
- 成本映射异常:当前项目与成本中心映射不一致,请勿自行猜选,转由数据责任人核对主数据。
- 超出常规范围:请补充非工作日投入或异常时长的业务原因,由对应项目负责人确认。
4. 月度复盘模板:从数字走到行动
月度复盘不需要堆满十几张图。建议保留一张漏斗、一张耗时分布、一张退回原因帕累托,再配一份有负责人与期限的行动表。行动必须针对根因,例如优化默认字段、调整代理审批、澄清支持工作归属,而不是笼统要求“加强管理”。
| 复盘项目 | 本月结果 | 与上月差异 | 原因判断 | 下一步行动 | 负责人及期限 |
|---|---|---|---|---|---|
| 首轮正确率 | 填写真实口径 | 填写百分点变化 | 区分字段问题、归属问题、规则误解 | 调整字段、培训或审批路由 | 明确到角色和日期 |
| 提交及时率 | 填写周期内按时提交比例 | 按部门或项目比较 | 检查是否集中在周期末提交 | 调整提醒和周内填报方式 | 明确到角色和日期 |
| 审批等待时间 | 同时报中位数与第90百分位数 | 区分审批人和流程节点 | 识别队列拥堵或代理缺失 | 配置代理、升级或分批处理 | 明确到角色和日期 |
| 退回原因分布 | 列出主要原因及记录数 | 比较高频原因是否变化 | 检查规则定义或主数据问题 | 修订模板并复查效果 | 明确到角色和日期 |
| 冻结后更正次数 | 统计冻结后修改记录数 | 与上月同口径对比 | 区分业务变化与前序漏检 | 补充抽查或调整冻结规则 | 明确到角色和日期 |
七、分析方法:用少量指标找到真正的瓶颈
1. 先画流程漏斗,找到记录在哪一步流失
把所有记录分成已创建、已提交、字段完整、首轮通过、最终通过、冻结后未更正等状态。每一步都保留数量和转化率,才能判断问题发生在员工端、审批端还是数据清理端。如果最终通过率很高,但首轮通过率低,说明团队靠反复返工完成了闭环;看最终结果会掩盖大量隐性成本。
漏斗还要按部门、项目类型和记录类别切分。若某部门流失明显,先确认它是否承担更多临时支持工作;如果某类记录流失,检查分类定义是否过于抽象。不要马上把差异解释为部门执行力差,先排除工作性质和系统配置差异。

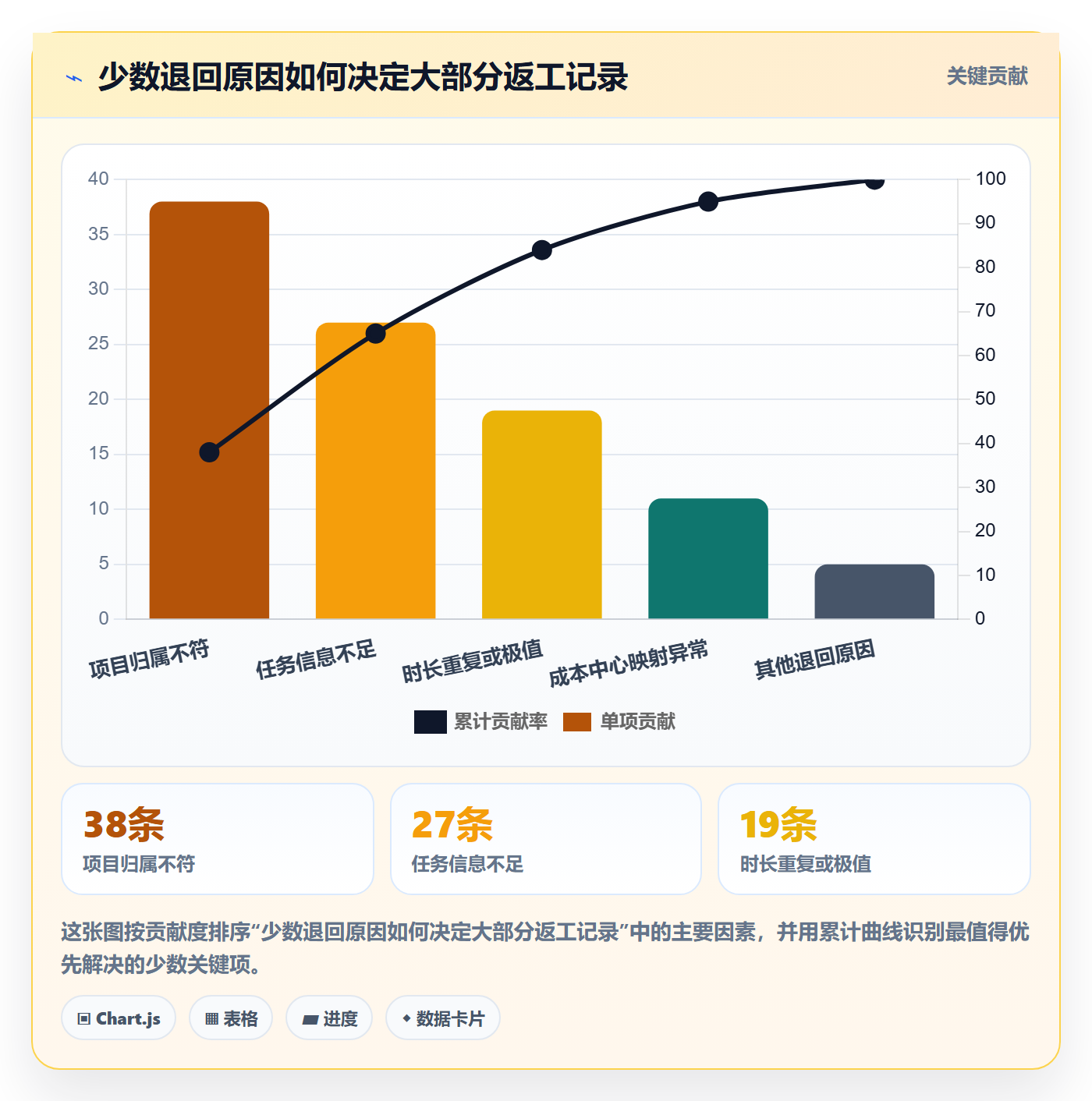

2. 做退回原因帕累托,优先处理高频根因
把退回原因按记录数排序,再累计占比。若前三类原因占大多数,优先修正对应字段、项目映射或审批说明;若退回原因高度分散,则可能是规则整体不清、培训不足,或分类体系不稳定。帕累托的作用是排序,不是证明某个原因必然导致低效率,因此仍需抽样查看具体记录。
建议每月抽查一定比例的退回记录,核对审批人选择的原因是否准确。若“其他”占比持续偏高,先问审批人为什么无法匹配现有分类,而不是立刻增加大量新选项。分类标准要让实际处理者用得起来。
3. 拆解等待时间,区分队列和处理工作量
审批等待时间可以细分为提交到首次打开、首次打开到决定、退回到重新提交、重新提交到最终决定。若提交后很久没人打开,多半是提醒、队列或责任归属问题;若打开后停留时间长,可能是审批材料不完整、权限不足或判断标准不清;若退回后修正缓慢,则应观察员工是否理解了退回要求。
不要仅用审批人的“平均处理时间”作为优化对象。批量审批可能让单条记录看似处理极快,却让员工等待更久。运营者应该同时追踪实际操作时间和日历等待时间,并关注第90百分位数,尤其是跨部门、多级审批的长尾。
4. 检查数据分布,识别异常而不是强行拉齐
工时数量可以按人员、项目、工作类别、工作日和周期观察分布。直方图能揭示大量整点填报、月底集中提交或异常高时长;散点图可以比较项目投入与任务完成情况,但不能直接把相关性说成因果。发现极端值后,先回到记录详情核实,不要自动把“偏离平均值”定义为错误。
团队的合理分布会因工作方式而异。交付团队可能有较多客户支持和现场工作,研发团队可能出现集中评审和故障处理,管理和平台支持岗位则承担跨项目事务。基准应从同类工作中形成,不应拿一个全公司的统一平均值要求所有职能。

5. 形成“发现,验证,试改,复测”的闭环
数据分析不能止步于看板。每个问题都要有可验证假设:例如“项目归属不符主要因为员工看不到最近使用项目”,那么可以调整项目选择入口,并比较调整前后该类退回率;如果问题来自项目主数据映射,界面调整就不会解决根因。
试改时尽量一次只改变少数关键规则,保留基线组或分阶段上线。团队规模允许时,可先在一个项目群或一个部门试点;规模较小时,也可以按周观察前后变化,并记录项目阶段、节假日和人员变动等影响因素。复测时重点看相关指标与反向指标,避免把一个数字的改善误当成整体进步。
八、不同情况下的行动建议:先处理最贵的摩擦点
1. 如果员工月底集中补填
先检查记录入口是否方便、任务和项目是否能快速选择,再调整提醒节奏。可以从周度确认开始,而不是要求每完成一个小任务就立即填报。对于跨周工作,设置合理的记录粒度和项目默认信息;对于临时支持,建立清楚的类别,避免员工月底才去猜应该记到哪里。
判断改动是否有效,不只看提交是否提前,还要看记录发生日至提交日的间隔、月底最后两天的提交占比和首轮正确率。如果提交提前了但分类错误增加,说明频率提高却没有解决填报认知问题,需要同步改善说明和默认选项。
2. 如果审批经常停在同一个人手里
统计每位审批人的待处理记录数、最长未处理时间、代理覆盖情况和不同记录类型的审批负荷。若某个人长期成为唯一入口,先配置授权范围内的代理人或按项目分流;若审批人负荷并不高但处理慢,检查审批材料和标准是否足以支持判断。
升级机制需要写清楚触发条件、接收人和处理时限。单纯重复发送提醒通常会增加噪声;更有效的方式是让超时记录进入可见队列,并由负责流程的人确认是临时积压、责任变更还是规则缺陷。对重要审批保留人工判断,不宜因为赶时限直接自动通过。
3. 如果不同部门的口径总是争论不休
先召开一次短而明确的口径确认会,只讨论会影响报表或责任归属的几个问题:项目工时边界、共享支持类别、跨部门审批顺序、异常记录的解释责任、月末冻结规则。每项决定都记录定义、例子、反例和最终责任人,避免只留下一句抽象原则。
对于确实无法统一的差异,可以保留部门级映射,但要在汇总层建立明确的转换规则。例如某部门用工作包,另一部门用服务请求,汇总报表可以映射到统一的工作类别;不要为了表面统一,强迫不同工作场景使用同一套不合适的字段。
4. 如果工时要用于成本核算或客户结算
应提高数据治理和审批留痕要求,确认人员、项目、客户、成本中心的主数据关系,并设定冻结后修改流程。参与结算的记录,需要明确谁确认服务发生、谁确认价格或成本口径、谁负责最终锁定。系统权限也要区分查看、修改、审批和解锁,避免一人完成所有步骤。
这类场景不宜仅凭“团队平均工时”推算精确成本,也不宜把未核验的补录记录直接纳入对外结算。应建立抽样复核、异常复核和变更审计,并与企业适用的财务制度、合同约定及内部控制要求保持一致。具体核算口径需由组织财务和合规责任人确认。
5. 如果组织正评估平台或工作流工具
先准备真实流程样本和异常用例,再验证平台是否支持所需的角色、字段关系、提醒、权限、审批记录与导出分析。用一组典型记录演示正常通过、退回重提、审批人休假、项目关闭、冻结后修改等情形。供应商演示通常展示理想路径,组织应主动测试边界路径。
对100人以上、跨部门项目较多的团队,可以把PingCode作为候选的项目管理平台示例,重点验证项目与任务信息能否和工时流程形成一致的数据链。部署前要确认具体版本、配置方式、权限模型及所需集成是否满足当前需求;不能只凭平台定位推断某项能力一定适用。工具选型要以流程验证结果为准,而不是以功能清单长度为准。
九、不同情况下的取舍:效率、精度和管理负担不能同时无限优化
1. 实时填报还是周期填报
实时记录记忆偏差较小,但会频繁打断知识工作;周期记录减少打断,却依赖员工回忆。对项目任务明确、系统入口顺手的团队,可以尝试日内或周内记录;对高并行、临时支持多的团队,周内汇总往往更现实。取舍应通过记录延迟、员工耗时和分类准确性共同判断。
如果团队工作节奏经常变化,不必一开始就追求每小时实时数据。先把延迟控制在可接受范围,再观察数据是否足以支持所需决策。对于需要精确对外结算的工作,可对相关类别采用更严格要求,而非让全体员工承受同样的记录负担。
2. 全量审批还是异常审批
全量审批容易形成责任感和完整留痕,但高频、低风险记录会占据审批人时间;异常审批可以释放处理能力,却要求校验规则可靠、异常阈值经过验证。团队初期可以保留全量审批建立基线,等字段和规则稳定后,再对低风险记录减少人工层级,保留抽查和升级通道。
如果错误后果严重、涉及客户结算或财务核算,人工复核价值更高;如果数据主要用于团队容量观察,且修改可追溯,可以考虑按风险分层。自动化的边界应由错误成本决定,而不是只看节省了多少点击。
3. 统一模板还是部门差异化模板
统一模板的好处是跨部门比较容易,维护成本较低;差异化模板更贴近工作场景,但会增加字段映射、培训和汇总成本。一个实用折中是统一核心字段和统计定义,再允许部门增加少量扩展字段,并规定扩展字段如何映射到组织级分类。
如果差异仅仅来自习惯,应优先统一口径;如果差异来自工作实际,例如客户支持与研发交付的记录对象不同,就不宜强行统一到同一个任务字段。统一的是分析语言,不一定是每个页面完全一样。
4. 数据细节与员工负担
记录越细,分析潜力越大,但填报和维护成本也越高。新增一个字段前,要估算它能减少多少人工核对、改善哪项决策、由谁维护选项,以及员工需要多花多少时间。如果字段没有对应的使用者和行动场景,就先不采集。
最好定期清理低使用率字段和长期未被分析的维度。数据治理不是不断加字段,而是让重要字段定义稳定、来源清晰、责任明确。团队能持续填写并正确解释的八个字段,通常胜过没人维护的二十个字段。
5. 用工时做资源规划还是绩效评价
用于资源规划时,工时数据可帮助发现项目同时占用过多、支持工作被低估或团队容量不足;用于个人绩效时,容易引发行为扭曲。两种用途的风险不同,因此仪表盘权限、指标解释和沟通方式也应不同。若管理层准备把记录用于评价,应先证明口径稳定,并明确它不能替代交付质量和工作难度判断。
我更建议先将工时用于改善计划安排、项目估算和流程容量,再审慎讨论个人层面的应用。管理者看到异常投入时,第一问应是“任务、资源或协作机制哪里需要调整”,而不是“谁的数字不对”。
十、结尾:把工时表从月末任务变成组织学习机制
1. 先做一个四周的小闭环
下一步不必马上重做所有表单。先选一个跨部门项目群,连续四周记录提交时间、首轮正确率、退回原因、审批等待中位数和第90百分位数、冻结后更正次数。第一周只建立基线,第二周确认口径,第三周试改一个主要摩擦点,第四周检查变化是否符合预期。
复盘时把结果分成三类:已验证的问题、仍需数据的假设、因风险暂不调整的规则。为每项行动指定负责人、截止时间和复测指标。若团队还没有可信的项目与任务主数据,应先解决归属关系,再考虑更复杂的分析模型或自动化。
2. 最重要的判断不是“填了多少小时”
工时表真正的价值,是让组织知道时间投入为何发生、由谁确认、与什么工作相关,以及这些投入最终支持了什么决策。它既不是越细越好,也不是越快审批越好;好的流程,是让正常记录少打扰、异常记录能解释、管理数据可追溯,并让改进成本低于持续返工的成本。
因此,先从一张流程图、一份最小字段模板和五个核心指标开始。用真实记录找到瓶颈,用小范围试点验证改动,再决定是否扩展到全组织。把审批规则、数据口径和责任边界说清楚之后,工具才能真正发挥作用;否则,再多提醒、再多报表,也只是把旧问题搬进了新界面。
常见问题解答(FAQ)
1. 跨部门团队怎样优化工时表审批,既提速又不丢失管控?
我所在的团队需要多人协作填报工时,提交后常常在部门负责人和项目负责人之间来回退回。我想知道审批环节到底该合并,还是应该保留不同角色的审核?
先把审核责任按“谁能判断什么”拆开,而不是简单地让所有负责人逐级签字。部门负责人核对人员投入是否合理,项目负责人核对工作归属和任务结果;如果两类判断确实由同一个人承担,就可以合并为一次审批。可先试运行两周:设置固定提交时间、明确退回原因选项,并约定一个工作日内处理。
用审批中位时长、首次通过率和退回次数观察变化。比如某跨部门团队试运行的示例数据中,审批中位时长从3.2个工作日降到1.4个工作日,首次通过率从68%升到84%;这类数据只能说明流程可能改善,还应同时检查异常工时是否漏审。
2. 分析工时表效率时,哪些指标比“总工时”更有用?
我看过团队每周汇总的工时总数,但即使总数看起来正常,审批仍然会拖延,项目也经常临时调整。我该看哪些指标,才能分辨问题出在填报、审核还是资源安排?
建议把效率指标分成流程、质量和投入三类。流程看提交及时率、审批中位时长和超时率;质量看首次通过率、退回率及每张表的修改轮次;投入看计划工时与实际工时偏差,以及跨项目投入占比。统一统计周期和口径,例如审批时长从提交到最终通过,退回后重新提交仍计入同一张表的总耗时。
示例:若提交及时率为95%,但审批中位时长为4天且退回率为30%,优先排查审核规则和退回理由是否清楚,而不是催员工更早提交。指标至少按部门、项目和审批人分组,避免整体平均值掩盖某个环节的拥堵。
3. 一份适合跨部门协作的工时表模板应该包含哪些字段?
我想做一份工时表模板,但字段太少时很难追溯工作内容,字段太多又会让同事觉得填报负担重。我该怎样确定记录粒度,才能兼顾分析价值和填写效率?
模板应优先保留能支持归属判断、审批和复盘的字段:填报人、日期、所属部门、项目或工作事项、任务说明、工时、工作类型、审批状态及退回原因。任务说明要能让审核者判断“做了什么”,不必写成逐分钟日志;通常按半天或具体工作事项记录,比要求员工每天拆成大量零碎条目更容易坚持。
可以先抽查一周数据:若大量记录都写成“日常工作”,说明分类或说明指引不够具体;若员工频繁花时间拆分几分钟的工作,则粒度可能过细。把必填字段控制在完成审批所需的范围,其余分析字段可由系统自动关联或按需补充。
4. 员工经常迟交或补填工时,怎样用数据找原因并推动改进?
我发现同事常在月底集中补填,有时连自己做过哪些任务都记不清,审批人也只能凭印象判断。我不希望只靠提醒和处罚,想知道怎样定位问题,并让填报习惯真正改变。
先按部门、人员和周次统计迟交率、补填跨度、退回原因及补填后修改次数,再区分是提醒缺失、任务归属不清,还是填报流程过于繁琐。连续四周出现相同问题时,针对原因采取措施:提醒缺失就设置周期提醒,任务归属混乱就统一项目与事项命名,操作繁琐就减少重复录入。
可把目标设为逐步改善,例如先将每周按时提交率提升到90%以上,并观察补填记录的退回率是否同步下降。不要把迟交率单独用于绩效判断;如果员工按时提交但记录质量差,单纯增加催办只会提高速度,不会提高数据可信度。
核心关键词
文章包含AI辅助创作:审批实操方法:跨部门团队提升工时表效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/585741
读者评论
我们之前只统计从提交到通过的总时长,后来拆开看才发现,很多记录其实卡在员工月底补填。按发生日和提交日分别统计,确实更容易找到问题。不过要是工时来源本身不稳定,时间戳再完整也只能说明流程慢在哪,未必能判断记录是否准确。
共享支持工作最容易被随手挂到某个项目上,月底看项目投入就会失真。单独设类别是个办法,但最好先把类别定义和归属规则讲清楚,否则只是把误选从项目字段转移到了工作类型字段。
风险分层听起来比全量审批省事,但阈值怎么定确实不能照搬。我们团队旺季常有非工作日记录,如果按固定规则自动拦截,反而会多出不少解释和复核。先看一段时间的数据分布,再试运行调整,应该更稳妥。
