日报工时管理最容易失控的时刻,往往不是员工漏填一天,而是月底发现同一笔工作被计入两个项目、跨部门支援没有归属、加班与项目投入混为一谈,最后每张表看起来都完整,管理结论却彼此矛盾。我的判断是:日报工时表不是“每天填了几小时”的记录工具,而是一套把工作、项目、人员、审批和成本口径连起来的内部控制机制。要落地,先定义什么能记、记到哪里、谁来核、异常怎样处理,再谈提醒和自动化。
一、先讲核心结论:工时管理的目标不是填满表格
1. 管日报,实际是在管理四类风险
日报工时表至少承担四种不同任务:项目成本核算、资源负荷判断、合同或客户交付留痕、团队工作复盘。它们需要的口径并不完全一致。若把四种用途塞进同一列“工时”,再期待一张报表回答所有问题,结果通常是填报变重、数据含义变模糊。
例如,项目经理关心某功能消耗了多少人天,部门负责人关心团队是否超负荷,财务关心成本是否进入正确的核算单元,员工则希望填写过程不打断实际工作。四方都合理,但如果系统没有清楚标记“项目投入”“内部事务”“休假”“加班”等类别,就会把不同问题压成一个数字。
核心结论是:把工时管理设计成一条可追溯的控制链,而不是一个每日打卡动作。这条链至少包括任务或工作项、项目和部门归属、填报时间、工时类型、审批责任、修改记录、异常处理和报表口径。
2. 先统一口径,再设填报时限
不少团队先规定“每天下班前填完”,却没规定什么叫有效工时。员工于是把会议、沟通、等待、返工、学习、临时支援都填进不同栏目,部门之间还可能各自解释。看似提高了及时率,实际只是更快地产生口径不一致的数据。
我建议按“管理问题,数据字段,责任人,校验动作”倒推。要看项目成本,就必须有项目、任务、工时类型和归属日期;要看部门负荷,还需要部门、人员计划工时和缺勤数据;要审计客户服务投入,则需要客户或合同范围、审批痕迹和修改记录。字段越多不等于越准确,只有能支撑明确决策的字段才值得要求员工填写。
| 管理问题 | 必须保留的信息 | 常见误用 | 控制动作 |
|---|---|---|---|
| 项目是否超预算 | 项目、任务、投入时长、成本口径 | 把部门会议计入项目交付 | 限定可填项目,并定期核对预算与实际投入 |
| 团队是否过载 | 人员、计划可用工时、缺勤、跨项目分配 | 把标准工作日直接当成每人可用工时 | 先扣除休假、会议和职责性工作,再看净负荷 |
| 客户投入能否核验 | 客户或合同、工作说明、审批与修改记录 | 只保留总时长,没有工作内容 | 设置可审查的描述规范和审批边界 |
| 工作安排是否合理 | 任务、阶段、异常类型、依赖关系 | 用工时高低直接判断员工绩效 | 结合产出、复杂度和阻塞原因解释 |
3. 把“记录完整”与“管理有效”分开衡量
填报率只能说明多少人提交了数据,不能证明数据可信。更实用的指标包括:按时提交率、缺失字段率、退回修改率、重复归属率、跨部门待确认时长,以及月末集中补填占比。指标之间要结合看:如果按时率上升、退回率也明显上升,可能是员工赶时间填了不符合口径的内容。
团队规模越大,越不应把“填报率达到百分之百”当成唯一目标。对一个 100 人以上的组织而言,少数例外未必是管理失败;更关键的是能否在结算前发现例外、明确责任人并留下处理记录。采用 PingCode 等面向中大型团队的项目管理平台时,也应先确认任务、项目、人员权限与工时字段能否对应组织的实际流程,再决定是否将日报纳入统一工作流。

二、背景与真实场景:跨部门支援最容易让日报失真
1. 一个工作日可能对应多个归属答案
跨部门项目里,员工的汇报部门、项目归属、任务负责人和成本承担方经常不是同一个对象。研发人员可能由技术部门管理,参与产品部门牵头的项目,短期支援运营团队处理上线问题,最后还要把部分投入归到客户交付。若日报只给一个“部门”字段,数据就无法表达真实关系。
这不是单纯的字段设计问题,而是责任链问题。员工能记录实际做了什么,却未必有权决定费用由哪个部门承担;项目负责人能确认任务是否发生,也未必能确认跨部门资源的预算归属。因此需要把“事实确认”与“归属审批”拆开:员工记录,任务或项目负责人核工作内容,成本或资源负责人确认归属。
2. 共享资源会放大重复计算与漏记风险

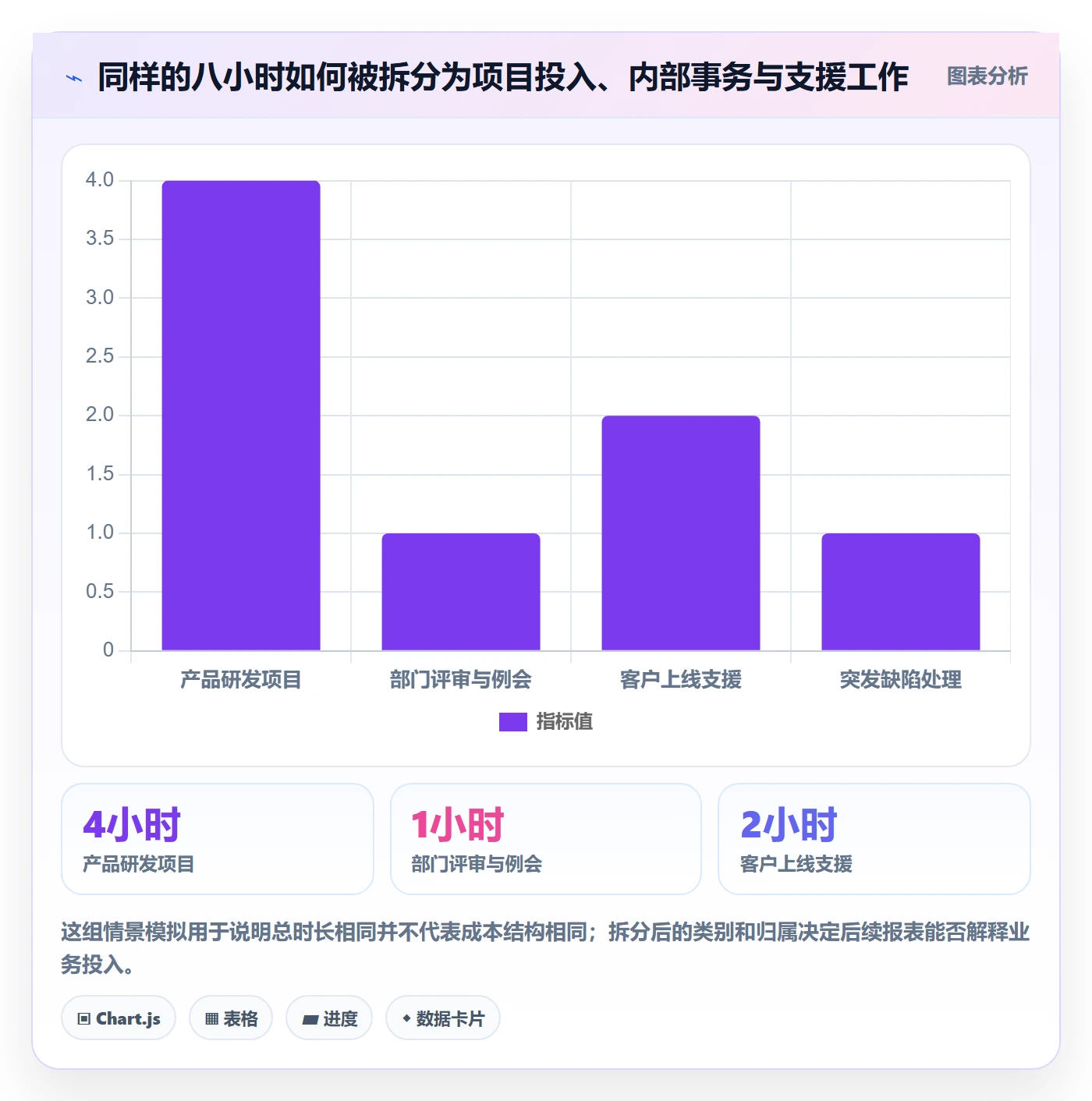

设想一名设计师上午为产品项目制作页面,下午参加部门评审,晚间临时协助客户上线。若他把全天 8 小时全部写入产品项目,产品项目成本被高估;若他只记录两个项目,部门评审就消失;若客户上线时间被写入“加班”而非客户任务,管理层又会误读加班原因。
跨部门协作还存在“双方都以为对方会记”的空白。发起支援的部门认为支援者所在部门会记工时,员工所在部门认为项目团队会记录。月底对账时,工作确实发生了,却没有可核验记录。解决办法不是要求员工写更长说明,而是明确工作发起方、受益方和记录方的责任,并给临时支援设置简单的确认机制。
3. 组织规模越大,越要避免把异常藏进均值
均值会掩盖分布。一个团队平均每天填 7.5 小时,可能是大多数人记录合理,也可能是一半人填 10 小时、另一半人只填 5 小时。管理者如果只看部门平均值,就无法发现超长工作日、连续漏填、月底补录或单一项目长期吸收大量工时等风险。
建议至少按人员、项目、工时类型和时间段切分数据,再看异常集中在哪个维度。对于跨部门投入,还应单独观察“任务所在项目”和“成本承担部门”不一致的记录。它们不一定有问题,但必须能解释、能确认、能回溯。

三、常见误区:日报做得越细,未必越可信
1. 误区一:把分钟级记录当成精准
要求员工每天按 15 分钟甚至更细的粒度记录,表面上提高了精度,实际可能制造伪精确。知识工作包含上下文切换、讨论、等待和临时沟通,员工很难稳定地回忆每段工作准确到分钟。填写成本上升后,常见反应是复制前一天、把零碎任务合并,或在下班前凭印象补齐。
粒度要服务于决策。如果团队只需要按项目核算月度投入,以半小时或更粗的粒度可能已足够;如果是受合同约束的客户服务或现场作业,可能需要更明确的任务时段与审批。不要用高精度表象代替可验证性。
2. 误区二:把日报当作个人绩效排名
工时是投入记录,不是产出质量。某员工在复杂故障上花了 6 小时,另一员工在熟悉的例行任务上花了 2 小时,单看时长无法得出谁效率更高。把填报时长直接用于个人排名,还会诱发“把事情写长”“把低价值工作拆细”等行为,最终伤害数据质量。
我会把工时数据用于资源配置、项目估算、预算偏差和流程瓶颈分析,而不会单独用它评判绩效。若确实需要绩效评价,应结合交付结果、质量、职责范围、复杂度、协作贡献和异常条件,并说明指标用途,避免员工误以为每一小时都在被监控。
3. 误区三:用固定标准工时替代实际可用工时
把每个工作日统一设成 8 小时,并以此判断负荷,会忽略休假、培训、法定假期、职责性会议和临时任务。计划工时可以作为基准,但必须说明口径。例如某人当月有一天休假、两天培训,剩余工作日的计划可用工时就不应与满勤同事直接比较。
更稳妥的做法是区分“制度工作时间”“计划可用时间”和“实际记录时间”。它们分别回答制度安排、资源规划和实际投入问题。把三者混成一个字段,容易把休假造成的低记录误判为漏报,也可能把长期超负荷包装成“高利用率”。
4. 误区四:审批越多,控制越强
每条日报都由多级主管逐条审批,会让流程拥堵,主管很快转为批量点击通过。此时审批看似齐全,却失去实质核验。控制强度应按风险分级:正常范围、常规任务可自动通过或抽样检查;跨部门归属、超出预算、补录和异常长时记录,再触发人工复核。
审批节点不应为了“有流程”而增加。每多一个节点,就要回答它能发现什么风险、凭什么判断、发现异常后谁负责处理。无法说清具体控制目标的审批,往往只是把责任往后推。
5. 误区五:月底补填可以靠员工自觉解决
月底集中补录最常见的问题不是单纯拖延,而是记忆质量随时间下降。员工记得做过某件事,却未必记得具体日期、任务归属和时长;负责人也更难在数周后确认细节。补录应被视为异常流程,而不是正常填报方式的替代品。
处理补录要保留原记录日期、实际提交日期、补录原因和审批人。若团队连续数月出现大量补录,应检查提醒时机、填写负担、任务入口是否顺手、经理是否及时确认,而不是只追加处罚条款。

四、专业判断逻辑:把工时表设计成可审计的数据链
1. 先画清楚数据关系,而不是先做表格
开始配置前,我会先画出“人员,部门,项目,任务,工时记录,审批,成本归属”的关系。一个人可以属于一个部门、参与多个项目;一条工时记录应指向一个明确的工作对象;一个项目可以有多个成本承担方,但一条记录的成本归属规则必须清楚。
有些团队把部门归属和项目归属放在同一字段里,让员工自行二选一。更好的做法是区分“组织归属”和“工作归属”:前者描述人员管理关系,后者描述本次投入服务的项目或职能。若财务核算还需要成本中心,则单独维护成本中心映射,避免让员工每次凭经验推断。
2. 设置最小必要字段,保留可解释性
我通常从最小字段集开始:工作日期、员工、项目或职能、任务、工时、工时类型、简要说明、审批状态。跨部门团队再增加受益部门或成本承担方;客户交付场景则增加客户或合同范围。字段名称要用员工能理解的业务语言,不要把财务术语直接丢给所有填报人。
“简要说明”应提供可执行的示例,而不是写“认真填写”。例如“完成支付接口联调,定位回调签名错误”比“开发工作”更有核验价值;但也不应要求员工写成日报长文。通常一到两句能说明对象、动作和结果,就足以帮助负责人判断归属。

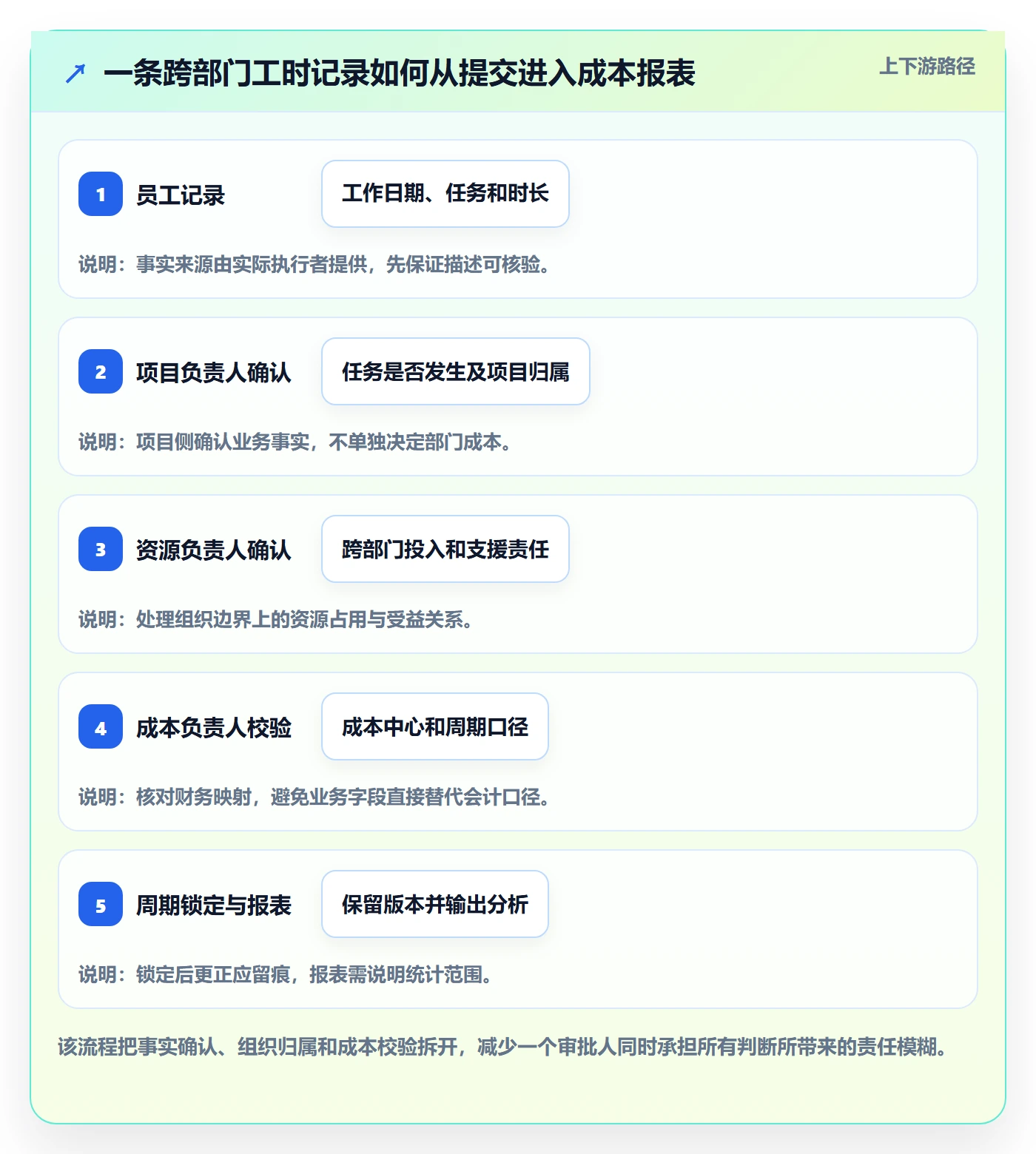

3. 明确四种责任,避免审批权悬空
- 填报人:对实际工作内容、日期、时长和说明负责。
- 任务或项目负责人:确认工作是否发生、是否关联该项目或任务。
- 部门或资源负责人:确认跨部门支援、资源占用和异常负荷。
- 财务或成本负责人:在需要核算时确认成本映射、周期锁定与更正口径。
不是每条记录都要四方审批。责任是按问题分配的,不是按组织层级堆叠的。普通任务可能只需项目负责人确认;跨部门支援需要增加受益方或成本负责人;周期锁定后修改,则需要留下更正审批。把责任条件写清楚,流程才不会靠“谁看见谁处理”。
4. 把异常规则写成能执行的阈值
异常规则必须可以落到系统校验或人工清单中。比如每日记录超过计划工时、单条记录超过团队约定时长、某任务连续多日没有进展说明、项目工时超过阶段预算、截止后补录、同一时间段出现重复记录。阈值不是行业通用答案,应根据工作类型试运行后调整。
阈值太紧,会把正常波动变成警报噪声;阈值太松,则无法及时发现风险。建议先跑一个月观察分布,再决定是否触发审批。试运行期间要记录误报率和漏报案例,不能只凭主管感觉不断加规则。
| 异常规则 | 触发后先核实什么 | 建议处理人 | 常见误判 |
|---|---|---|---|
| 单日总时长超出计划区间 | 是否含加班、休息时间或重复记录 | 员工与直属负责人 | 把突发支援直接判断为虚报 |
| 跨部门项目未确认归属 | 实际受益方、成本承担方和支援发起人 | 项目负责人及双方部门负责人 | 只按员工所属部门自动分摊 |
| 周期结束后补录 | 补录原因、工作日期和确认依据 | 项目负责人 | 把所有补录都视为违规而不看系统障碍 |
| 工时连续超过任务估算 | 需求变化、阻塞、返工和估算偏差 | 任务负责人 | 只要求员工缩短填报时长 |
5. 数据更正必须留下前后版本
工时记录并非永远不能改,但更改后必须知道谁改了什么、何时改、为什么改、由谁确认。若系统只保存最终数值,月底报表虽整齐,却无法解释成本变化。对于已经进入结算或管理复盘的周期,应设定锁定时间;锁定后更正走专门流程,而不是直接覆盖历史记录。
如果使用项目管理平台承载工作项和工时数据,重点检查权限边界、修改历史、导出字段、项目状态变化和离职人员数据保留策略。PingCode可作为中大型团队评估工时与项目协作流程时的候选示例,但工具适配不能代替制度设计;应先拿真实的跨部门流程做试点,再确认权限、字段和审批能力是否匹配。

五、案例与数据观察:一次试运行怎样发现表格之外的问题
1. 情景案例:月末工时对不上,根因不一定在员工
以下是一个用于说明方法的情景模拟,不代表任何企业的真实统计。某跨部门产品团队有 120 名成员,研发、设计、测试和运营共同参与多个版本项目。初始做法是每周统一填一张共享表,月底由项目助理汇总。团队发现项目工时总数与部门报表相差明显,于是最初把问题归结为漏填。
进一步拆解后,差异来自四类原因:支援人员只填部门内部任务,未填受益项目;同一场跨部门会议被两边分别计入项目;月末有成员按记忆补填;表格里“其他”类别被用于会议、学习和故障处理。换句话说,提交动作不是唯一问题,项目边界、重复规则和类别定义都没有建立。
团队没有马上增加审批层级,而是先统一任务入口和类别说明,规定跨部门支援必须由发起方选择受益项目,再由项目负责人确认。会议类工作按约定规则处理,月底补录必须写原因。对已锁定周期的记录,保留更正前后值和审批人。
2. 先做小范围基线,再判断改善是否真实
试运行期间,我建议选两个业务差异明显的团队:一个以项目交付为主,一个以支持和临时响应为主。观察至少四周,记录按时提交率、字段缺失率、跨部门待确认时长、补录比例、重复记录和每周管理耗时。这样能看出规则是否只适用于一种工作方式。
下面的数字是示意情景,用于说明怎样读指标,不能当作行业基准。若提交率提高,但管理复核耗时没有下降,可能是规则增加了填写动作,却没有减少人工追问;若待确认时长下降、补录比例也下降,才更能说明流程入口和责任划分起了作用。

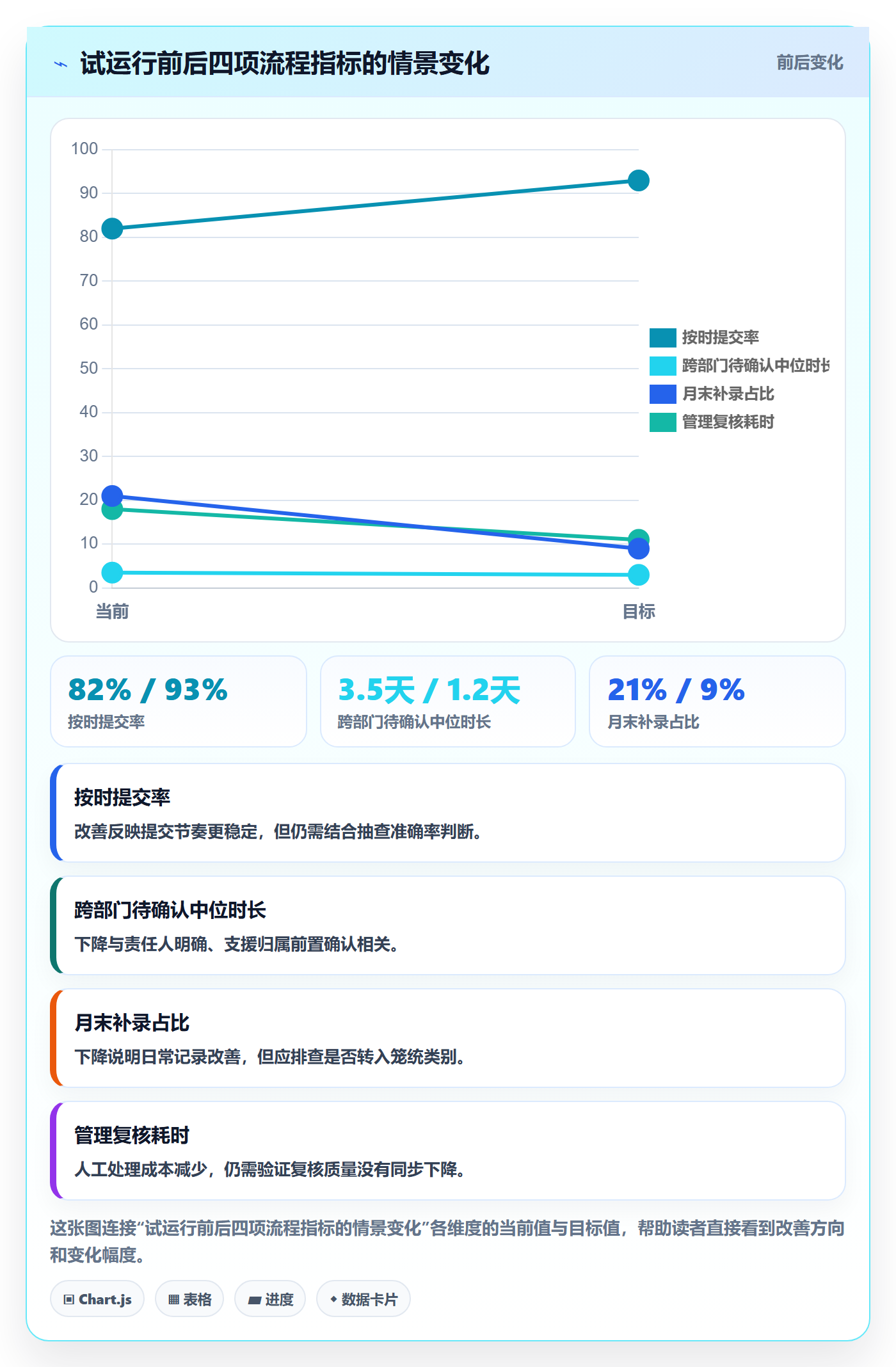

| 观察指标 | 试运行前示意值 | 试运行后示意值 | 解释重点 |
|---|---|---|---|
| 按时提交率 | 82% | 93% | 观察提醒和日常填写入口是否改善,不单独代表准确性 |
| 跨部门记录待确认中位时长 | 3.5 天 | 1.2 天 | 体现责任人是否明确、通知是否到达正确对象 |
| 月末补录占比 | 21% | 9% | 下降可能来自流程改善,也需排除员工改用笼统类别 |
| 管理复核耗时 | 每月 18 小时 | 每月 11 小时 | 用于评估管理成本变化,应结合复核质量一起看 |
3. 不只比较前后数字,还要检查数据质量是否转移
任何一项指标改善,都可能伴随另一种问题。例如补录减少,但“其他工作”类别占比突然上升,说明问题可能只是从补录转移到分类;审批时长缩短,但退回率提高,也可能意味着负责人只在异常后集中处理。每次复盘至少抽查一批记录,核对任务内容、时间、类别和归属是否互相一致。
抽查无需追求庞大样本。可以按风险抽取:跨部门记录、长时间记录、周期末补录、超预算任务、被更改过的记录,以及“其他”类别。抽查结果应回到规则设计,而不是只记录个别员工的问题。若多个人在同一个字段上反复填错,优先修字段提示和流程入口。

4. 用异常案例训练口径,比发一份长制度更有效
规则发布后,最有效的校准材料通常不是几十页制度,而是五到十个真实化的边界案例:临时支援由谁记、会议是否进入项目、故障修复算维护还是项目、补录怎样审批、返工怎样标记、休假日误填如何更正。每个案例说明“应该选什么、为什么、由谁确认”,让员工和负责人面对同一情形时能作出一致判断。
案例要定期更新。新业务、新项目结构和新的客户合同可能改变归属逻辑;若规则只靠口头解释,团队会重新形成各自版本。可把被退回的记录按原因归类,每月选出最常见的两类,补充到填报说明中,而不是简单增加一轮培训。
六、落地清单:按阶段建设,不要一次把控制做满
1. 第一阶段:摸清当前口径和风险点
先不要直接采购工具或重做表格。用一到两周梳理现有字段、项目结构、审批路径、月末报表和常见异常。访谈员工、项目负责人、部门负责人和财务人员,重点问四个问题:哪些数据会被用于决策?谁有权确认工作事实?跨部门投入由谁认领?发现错误后如何更正?
阶段交付物应是一张流程图、一份字段字典和一份风险清单。风险清单不要只写“工时不准确”,要写成具体场景,例如“跨部门支援未关联受益项目,月底由助理手工猜测归属”。这种描述能直接对应控制动作。
2. 第二阶段:定义分类与审批边界
工时类型不宜无限扩张。先区分项目工作、部门事务、客户支持、维护或故障、培训休假等对管理有明确意义的类别。每个类别都要回答:是否计入项目成本、是否需要审批、是否允许员工自行选择、是否影响可用工时分析。
再设审批矩阵:正常记录由谁确认,跨部门投入增加哪个确认者,补录和超预算记录触发什么流程,周期锁定后如何更正。审批矩阵要与组织权限一致,不能让员工在系统里选出一个实际上无权确认成本的人。
3. 第三阶段:试点、抽查与调参
试点期间不以全员覆盖为目标,而以发现规则缺陷为目标。选择不同工作类型的团队,记录填写耗时、退回原因、提醒效果、审批时长和员工反馈。每周看一次高风险异常,每两周调整一次字段说明或阈值,避免每天追着个案改变制度。
试点结束时,需要回答:哪些字段没人用却增加负担?哪些异常规则误报过多?跨部门记录是否能在结算前完成确认?员工是否能理解工时用途?如果这些问题没有答案,扩大范围只会把局部问题复制到更多团队。
4. 第四阶段:将数据用于资源和项目复盘
工时系统上线后,管理者应把分析重点从“谁填得多”转到“投入为什么偏离预期”。例如某阶段测试工时超出计划,是需求频繁变化、环境不稳定、缺陷返工,还是原始估算过于乐观?这些问题需要结合任务状态、版本变更和缺陷记录解释,不能只看总小时数。
定期复盘要把工时数据反馈给估算和资源安排。若某类任务连续几个周期都超出估算,应调整计划假设;若支援任务长期挤占项目工作,应明确固定支援能力;若低价值会议占比偏高,应讨论会议机制。工时表的价值在于改善决策,而不是制作更漂亮的统计图。
- 先选定一个有跨部门协作的试点团队,收集现有流程和表格。
- 定义项目、任务、部门、成本归属和工时类别的字段口径。
- 把填报、事实确认、资源确认和成本校验的责任分别写清楚。
- 设置少量高价值异常规则,先运行观察误报和漏报。
- 每周抽查跨部门、补录、超预算和重复记录。
- 四周后复盘数据质量、管理成本和员工填写负担,再决定扩围。
5. 工具配置要验证“闭环”,不只看功能列表
选工具时,不要只问能不能填工时、能不能导出报表。要用一个完整案例走一遍:员工关联任务并填报,负责人确认,跨部门资源完成归属校验,周期锁定,异常更正留痕,最终数据导出供项目或财务分析。任何一步需要线下复制、重复录入或靠个人记忆补充,都意味着闭环尚未完成。
对于人员规模较大的组织,还要检查角色权限、项目权限隔离、历史记录、批量操作、数据导出字段、组织架构变更和审计留存。评估 PingCode 这类服务中大型企业的项目管理平台时,可以用实际项目结构验证任务与工时是否连通、跨部门权限能否分层、修改历史是否可追溯;具体能力和适配程度应以当前产品配置及试点结果为准。
七、不同情况下的行动建议:先处理最影响决策的环节
1. 小团队或单部门项目:优先减少填写负担
团队规模较小、项目边界清晰时,先用少量字段建立稳定习惯:日期、任务、时长、工作说明和项目。不要一开始设置复杂成本中心、多个审批人和大量工时分类。每周由负责人抽查少量记录,及时把常见误区改成清楚的字段提示。
这类团队的风险通常不是跨部门归属,而是填报流程繁琐、重复记录和任务描述模糊。若工时数据只用于估算和团队复盘,系统应尽量贴近工作任务,不要让员工在日报表与项目管理工具之间来回抄写。
2. 多项目并行的中型团队:加强任务归属与资源视图
当员工同时参与多个项目时,需要统一项目和任务目录,并规定没有任务入口时如何记录临时工作。管理者要关注项目间负荷冲突、任务切换和计划可用时间,而不是强迫每个人把每天切割成毫无缝隙的时间块。
建议每周查看人员负荷和项目偏差,月底再做成本或投入汇总。若某个人在多个项目上都被安排为“部分投入”,但没有明确优先级,工时表只是记录了冲突,并不能解决冲突。资源负责人仍需决定工作顺序或调整范围。
3. 100 人以上、跨部门组织:将权限与口径治理放在前面
大组织最常见的难点是同名字段含义不同、项目层级过多、组织变更频繁、成本口径由不同团队维护。此时应设置字段字典、项目分类规则、角色权限和周期锁定制度,并指定数据治理负责人。治理负责人不一定审批每条记录,但要维护规则、处理争议、监测数据质量。
对于跨部门项目,应明确项目负责人与成本承担方不一致时的处理方式。推荐把业务确认和成本确认分开,并为临时支援建立快速确认入口。不要让员工在填报时承担复杂的财务判断,也不要让成本团队在月底通过手工猜测补齐业务事实。
4. 客户交付或按合同核算:提高证据与审计要求
如果工时会用于客户结算、合同核验或外部审计,必须更严格地管理描述质量、审批、周期锁定和修改历史。工作说明需要能够让未参与项目的人理解做了什么、对应哪项交付;但也应遵守数据最小化原则,不记录与业务无关的敏感个人信息。
这类团队通常需要把可计费工时、内部投入、返工、售前支持和非计费服务区分开。类别定义应与合同条款和财务口径核对,并明确争议记录由谁裁定。若合同约定的计量单位与内部管理口径不同,应保留映射关系,不能让一套数字无说明地同时承担两种用途。
5. 一线支持或临时响应团队:先保证工作分类能反映响应性质
支持团队经常被工单、临时电话和突发故障打断。若强制每个小事件单独填报,记录成本可能超过管理收益;若全部合并成“日常支持”,又无法分析重复故障和主要客户问题。可按事件等级、客户或服务类别设定适当的汇总粒度,并明确何种事件必须单独关联工单。
高频、短时的标准化任务可以按班次或服务批次统计;高风险、长时间或影响交付的事件则应单独记录。重点不是让每个动作都有一条日报,而是保留足够信息识别服务负荷、重复根因和响应成本。
八、不同情况下的取舍:控制强度、粒度和效率不能同时最大化
1. 精度与填写成本的取舍
记录越细,理论上越能还原投入,但填写和审核成本也越高。若管理决策只需要月度项目投入,分钟级记录通常没有必要;若客户按实际工时结算,较细的记录可能值得投入。判断标准是:细化后能否改变定价、预算、资源或合规决策?如果不能,就不要要求员工承担额外成本。
建议从业务所需的最粗粒度开始,只有当抽样显示关键决策受到粒度不足影响时,再逐步加细。这样既能避免过度记录,也能让新增字段有清楚的收益依据。
2. 自动通过与人工审批的取舍
自动通过能降低管理成本,却需要可靠的字段和异常规则;人工逐条审批能增加确认机会,却容易在数量过大时流于形式。可以对低风险、常规记录采用自动校验或抽样,对高风险记录保留人工审批。关键是把“高风险”定义为可识别条件,而不是让主管凭印象决定。
例如,项目归属明确、时长在合理范围、没有补录且未超过预算的记录,可以进入常规通道;跨部门、周期后补录、项目预算偏差明显或历史记录被更改的情况,再进入人工复核。每季度检查自动规则的误报和漏报,避免规则长期失效。
3. 集中治理与团队自主的取舍
统一口径有利于跨部门分析,但过度统一会让不同工作类型失去表达空间。研发、客户服务、设计和运营的任务形态不同,不能要求它们使用完全相同的分类细节。更可行的方式是统一基础字段和核心定义,再允许业务团队在受控范围内增加本地类别。
本地扩展要有负责人和有效期,避免每个团队都创造一套无法汇总的新分类。组织级报表只汇总定义一致的字段,团队特有字段则用于局部管理,并在报表中明确说明其范围。
4. 透明管理与监控感的取舍
员工需要知道工时数据被谁查看、用于什么目的、保留多久、是否影响绩效或薪酬。用途不透明会让员工倾向于防御性填报,甚至把记录变成应付流程。管理者则需要足够数据进行资源和成本判断,两者并不冲突,前提是用途明确、权限适当、规则一致。
我建议在上线前发布一页简明说明:为什么记录、什么不记录、谁可以访问、如何更正、异常由谁处理。若数据未来要新增用途,例如从项目估算扩展到绩效分析,应重新说明并评估影响,而不是悄悄改变解释方式。
| 决策维度 | 偏向高控制的做法 | 偏向高效率的做法 | 适用判断 |
|---|---|---|---|
| 记录粒度 | 细分到任务或事件时段 | 按项目或工作类别汇总 | 取决于是否涉及合同核验和精细成本决策 |
| 审批方式 | 逐条人工确认 | 规则校验加抽样 | 取决于异常率、记录量和审计风险 |
| 类别统一度 | 全组织统一分类 | 团队自定义分类 | 建议统一核心字段,局部扩展需受控 |
| 周期更正 | 严格锁定并走审批 | 允许负责人直接修正 | 取决于数据是否用于结算或外部审计 |
九、把风险控制做成持续改进,而不是一次性制度
1. 建立月度质量复盘,而非只看提交率
每月复盘至少检查五项:按时提交、字段完整、跨部门待确认、补录与更正、异常处理耗时。每一项都要有明确统计口径。例如“补录占比”是按记录条数、工时总量,还是人员人数计算?口径不同,趋势可能完全相反。
月度复盘要把数据变化连回流程。某部门退回率偏高,可能是字段说明不清、负责人确认不及时,也可能是该部门工作本身存在复杂边界。先找共性根因,再决定培训、改表、改权限或调整计划,不要把所有异常都转成个人提醒。
2. 把异常分为可解释、需调查和需更正
不是所有异常都代表错误。超出计划的工时可能来自突发事故,补录可能因为系统故障,项目归属不同可能是已批准的跨部门支援。异常处理应至少有三种结果:解释并保留、进一步调查、确认错误后更正。这样能避免管理者把“触发规则”直接等同于违规。
处置结果也要进入后续分析。若某类异常长期被解释为“临时支援”,说明临时支援已经成为常态,应重新配置资源或项目计划;若同一类错误反复更正,说明字段和培训仍未解决根因。
3. 让工时数据反馈到估算、预算与组织安排
工时记录的长期价值,来自对计划假设的修正。不同类型任务的实际投入,可以帮助团队识别哪些工作被低估、哪些阶段反复返工、哪些依赖造成等待、哪些岗位总被临时抽调。这样积累几轮后,项目计划会更贴近真实能力,而不是把工时表当作月底归档材料。
但历史数据不能机械套用。新项目可能有不同技术栈、团队经验、质量要求或客户约束。工时只能提供参考区间和偏差线索,估算仍需结合工作范围与风险判断。用历史平均值替代专业评估,和完全不看历史记录一样,都容易犯错。

十、结尾:先把一条记录做可信,再扩大到所有人
1. 我的最终判断
日报工时管理真正的难题,不是让每个人每天多填几分钟,而是让一条投入记录能够回答三个问题:工作实际发生了吗?它服务于哪个项目或职能?谁确认了归属,后续改变有没有留下依据?如果这三个问题答不出来,填报率再高也只是表面完整。
跨部门团队尤其要警惕把“人员所属部门”当作“工作归属”,把“审批完成”当作“数据可信”,把“工时多”当作“贡献大”。专业的管理不是把每一分钟都监控起来,而是识别哪些信息会影响成本、资源与交付决策,并为这些信息设置足够、但不过度的控制。
2. 下一步行动
- 选一个有跨部门协作的团队,抽查最近一个月的工时记录。
- 按项目归属不清、补录、重复、说明不足和超出计划分类,找出最常见的三类风险。
- 确定最小必要字段,以及员工、项目负责人、资源负责人和成本负责人的责任边界。
- 试运行四周,跟踪数据质量、确认时长、管理成本和员工填写负担。
- 根据抽查结果调整规则,再决定是否扩展到其他部门或接入项目管理平台。
先让小范围的一条工时记录可信,再追求全组织的填报覆盖。这比一开始就追求字段齐全、审批完整和报表漂亮,更能把日报从行政动作变成可靠的管理依据。
常见问题解答(FAQ)
1. 跨部门团队的日报工时应该怎么填,才能兼顾准确性和低负担?
我所在的团队既要支持多个项目,又要处理临时协作,经常到下班才回忆当天做了什么。工时拆得太细容易让人反感,填得太粗又看不出资源去了哪里,应该怎么定颗粒度?
建议按“项目或工作事项+投入时长+必要说明”记录,不要要求员工逐分钟计时。可先试行两周,以半小时为最小记录单位;只有需要成本核算、客户结算或合规审计的任务,才细化到更小粒度。
比如某成员当天用3小时处理项目甲的接口联调、2小时支持项目乙的故障排查、1小时参加部门会议,剩余时间如实记录为其他明确事项,而不是强行塞入项目。每天记录控制在5至8项以内,并允许当天补录、次日上午前提交。判断标准不是表格有多少字段,而是主管能否据此解释项目投入变化,同时员工填报时间通常不超过几分钟。
2. 一个人同时服务多个部门时,工时归属和审批责任怎么划分?
我经常遇到业务部门提出需求、项目负责人安排任务、直属主管又负责考勤的情况。月底出现工时争议时,大家都说自己只负责其中一段,我想知道怎样提前把责任分清楚?
把“谁提出需求、谁确认工作结果、谁审核工时”分开定义,避免让一个审批人承担所有判断。实际可为每条工时设置项目归属和任务负责人,由任务负责人确认事项是否发生、时长是否合理;直属主管再检查总工时、加班和缺项;财务或项目运营只抽查异常及成本归集。
若某员工一周内为三个部门工作,可在周初由各部门确认预计投入比例,周末按实际记录复核,偏差超过约20%时补充原因。预计比例是资源计划,不应直接替代实际工时;否则临时支持、返工和紧急故障会被掩盖。
3. 怎样发现日报工时表中的虚报、漏报和月底集中补填风险?
我担心工时表最后变成“为了交差而填”:有人每天都填整齐的8小时,有人月底一次补完整个月,还有人把会议和等待时间都归到项目里。有没有一套不靠逐条盯人的检查办法?
用异常规则做风险筛查,不要把单一指标直接当成造假的证据。可以先关注三类信号:连续多天工时完全相同且任务描述重复;实际工时长期超过排定工时;提交时间集中在月底或逾期补录比例明显上升。
再抽查工时与任务记录、交付物、会议安排是否能相互解释,例如某项目连续两周投入翻倍,却没有需求变更、故障或阶段性交付,就应由负责人核实原因。建议每周自动汇总逾期率、补录率和异常工时占比,设置提示阈值后先沟通流程问题,再处理个别异常。这样比逐人追问每一分钟更省力,也能减少把估算误差误判为违规的情况。
4. 工时数据应该用于绩效考核吗,怎样避免团队为了数字而工作?
我希望通过工时数据了解项目成本和人员负荷,但又担心一旦把填报时长直接和绩效挂钩,大家会倾向于填满时间、回避支援工作。工时数据到底适合用来判断什么,又不适合用来判断什么?
工时更适合用于资源规划、项目成本估算、负荷识别和流程复盘,不宜单独作为个人绩效高低的依据。相同的投入时长可能对应不同难度、质量和协作价值,直接比较个人“填了多少小时”会鼓励拆分任务、隐瞒等待或减少跨部门帮助。
管理者可把工时与交付结果、返工率、需求变化和团队负荷一起看:例如某类任务工时连续三个周期高于估算30%,应先检查需求是否不清、审批是否等待或技术方案是否反复,而不是马上认定执行者效率低。上线前应说明数据用途、查看权限和保存周期,并先用一个团队试运行一个月;
如果填报数据不能帮助做出资源或流程决策,就应删减字段,而不是继续增加监控。
核心关键词
文章包含AI辅助创作:日报工时管理方法大全:跨部门团队工时表风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/585735
读者评论
我们之前跨部门支援也常遇到归属争议,后来把工作内容确认和成本归属审批分开,月末对账确实少了些扯皮。关键还是要有人及时确认,字段加全但没人处理也没用。
赞同不要把工时直接拿来排个人绩效。我们试过按填报时长比较,复杂任务和熟练度差异都解释不了,最后大家更在意怎么填得好看。
分钟级填报对我们这种按月看项目投入的团队负担偏大,半小时粒度基本够用。不过客户现场支持需要留痕,可能还是得单独设更细的记录规则。
