跨部门工时表最危险的地方,通常不是有人少填了两小时,而是研发、产品、交付和职能部门各自把“工时”理解成不同的东西:有人填实际投入,有人填计划估算,有人填打卡时长,还有人把等待、返工和会议一并算进项目。月底看起来每个人都提交了数字,管理层却无法回答这些数字能不能用于成本核算、项目复盘或资源决策。
一、核心结论:工时表不是考勤表,而是决策数据的入口
1. 先确定工时表要回答什么问题
我判断一套工时流程是否有效,通常不先看填表率,而先问三个问题:这些记录能否归属到明确的工作对象?不同部门对同一字段的解释是否一致?记录经过审核后,能否支持成本、进度或资源决策?只要其中一项答不上来,工时表就还只是一个填报动作。
工时至少可能承担四种用途:项目成本核算、计划与实际偏差分析、团队容量规划、合同或内部服务结算。用途不同,数据粒度和审核责任也不同。把所有用途硬塞进一张没有定义的表,往往会出现字段很多、口径却不统一的情况。
我的核心判断是:先管口径和归属,再管提交速度;先管异常闭环,再追求填报自动化。系统可以提醒员工填表,却不能自动替企业决定“支持会议算不算项目工时”“等待外部确认算谁的成本”。这些管理规则必须先被写清楚。
2. 将风险拆成输入、过程、结果三层
工时风险不是一个单独的“漏填率”。输入层要看任务是否可选、项目归属是否正确、记录是否及时;过程层要看是否经过本人确认、负责人审核和异常处理;结果层则要看数据能否用于成本、交付、容量等用途。只监测提交率,会漏掉错填和错用这两类更隐蔽的问题。
- 输入风险:任务目录不全、部门分类不同、员工找不到合适的归属项。
- 过程风险:集中补录、审核流于形式、异常长期挂起。
- 结果风险:把估算当实际、把工时当绩效、把不完整数据直接用于结算。
企业不必一开始就建设复杂的工时治理体系。先把关键用途限定清楚,再选择能支持这些用途的指标。对于刚开始记录的团队,记录及时率和归属正确率通常比复杂的成本偏差分析更值得优先关注。

二、背景与真实场景:跨部门口径差异如何变成管理风险
1. 同一个“投入时间”,不同部门可能有不同解释
在跨部门项目里,产品经理可能把需求澄清记在项目任务下,研发人员可能只记录编码和测试,交付团队可能把客户等待期间的沟通也归进实施项目,职能部门则可能把项目例会记在部门事务。每个人都可能按自己的理解认真填写,汇总后却出现项目投入偏低、支持成本消失或部门间重复计量。
常见争议并非“谁填错了”,而是制度没有规定边界。例如,一场两小时的跨部门评审,参与者是否都记录两小时?如果其中一小时是例行部门沟通,应该归入项目还是部门运营?如果任务被暂停,等待外部审批的时间算不算项目投入?没有统一规则,事后审核只能变成逐条争论。
2. 记录频率影响数据质量,也影响员工负担
每天记录通常更接近工作发生时的记忆,但会增加日常操作次数;每周集中补录负担较轻,却容易把多天工作压缩成模糊的“大块时间”。我更倾向于按任务变化频率和项目风险确定频率,而不是对所有岗位强推同一种节奏。
例如,面向客户交付、按人天核算的团队,需要较高频率的记录和及时审核;以季度为周期的内部研究项目,可以采用周记录并在阶段节点复核。频率的关键不在“每天还是每周”本身,而在于数据是否足够新鲜,能够支撑相应的业务决策。
3. 任务目录缺陷会把问题伪装成个人不配合
当员工连续几周把工时填进“其他”或“部门事务”,管理者容易认为这是填写习惯问题。但我会先检查任务目录:有没有明确的非项目工作项、支持项、培训项和假期项?任务名是否容易区分?员工是否有权限选择正确对象?目录设计不适配时,催填只会提升表面完成率。
对中大型企业和百人以上组织,项目数量、角色数量和审批链条通常更多,靠一位管理员维护一张长期增长的表很难稳定。以 PingCode 这类项目管理平台为例,适合把项目、任务、责任人和工时记录放进关联流程中考虑;但平台本身不能代替企业定义核算口径,也不能自动解决跨部门责任争议。

三、常见误区:看似规范,实际会制造更大偏差
1. 把百分之百填报率当成数据可信度
填报率回答的是“有没有交”,不回答“交得对不对”。如果员工把整周工时平均分给三个项目,提交率可以很高,任务归属仍可能错误;如果系统允许补录,补录日期也可能与工作发生日期混淆。因此,填报率必须与及时率、退回率、归属准确率一起观察。
我建议把“提交完整”与“数据可用”分开设状态。已提交但等待审核的记录不应等同于已确认记录;被退回的记录也不应被静默计入最终成本。状态拆分后,管理者才知道问题卡在员工、任务目录还是审核环节。
2. 把工时等同于工作价值或个人绩效
工时是投入记录,不是产出质量。一个复杂缺陷可能需要较长调查,一个成熟组件可能很快完成;只按工时高低评价个人,会鼓励拆任务、延长记录或回避困难工作。更重要的是,组织会失去真实的估算数据,员工也会把填表理解成自我保护。
工时可以作为绩效讨论的背景信息,但必须和交付结果、质量、职责范围、依赖关系等信息共同使用。若企业把工时直接转成个人排名或奖金公式,至少要先验证岗位可比性、任务复杂度和不可控等待,否则指标看起来精确,结论却可能失真。
3. 把计划工时、实际工时和考勤时长混为一谈
计划工时用于估算和排期,实际工时用于回顾资源投入,考勤时长用于出勤管理。三者回答不同问题,不应互相替代。员工在岗八小时,不代表八小时全部用于某个项目;任务估算十小时,也不代表最终一定投入十小时。
如果系统只保留一个“工时”字段,至少要通过表单名称、字段说明或记录类型明确它到底是哪一种。更稳妥的做法是分别记录计划值与实际值,并在报表中明确展示口径,避免管理层看到一个数字就默认它具有所有用途。
4. 把审批做成每条记录的机械签字
审批不是越多越安全。负责人如果每天需要审核数百条记录,最终容易变成批量通过;真正异常的记录反而淹没在正常数据里。审核设计应优先把注意力放在超过阈值、归属不完整、频繁更改或影响结算的记录上。
我更偏好“员工确认、系统校验、负责人抽查、异常升级”的组合。低风险且符合规则的记录走轻量路径,高风险记录才进入人工复核。这样既减少流程拥堵,也能让审核者把时间花在判断而不是逐行点击上。
5. 把所有偏差都归咎于员工填写不认真
未填、迟填和填错可能来自不同原因。未填可能是提醒缺失;迟填可能因为任务目录要等项目管理员创建;归属错误可能来自权限不足;估时偏差则可能源于工作范围变化。原因不同,改进手段也不同,统一增加催办频次通常不会解决根因。
| 表面现象 | 可能的流程原因 | 优先检查点 | 不建议立即采取的做法 |
|---|---|---|---|
| 周五集中补录 | 日常提醒不合适,任务切换成本高 | 记录频率、入口便利性、任务变更频率 | 直接要求每天多次填写 |
| 大量记录落在“其他” | 任务目录不完整或命名含糊 | 是否有支持、行政、培训等明确归属项 | 把“其他”一律退回 |
| 项目工时长期偏低 | 隐性协作、返工或会议没有归属规则 | 成本对象、任务边界、跨项目分摊方法 | 直接认定团队投入不足 |
| 审核积压 | 审批颗粒度过细或责任人配置不清 | 审核量、审批阈值、代理机制 | 继续增加审批层级 |
四、专业判断逻辑:用一组互相制衡的指标管理风险
1. 指标要对应明确的管理问题
我通常把指标分成四组:及时性、准确性、完整性和闭环效率。指标一旦超过四五个且没有责任人,仪表盘就容易变成展示墙。每项指标都应明确分子、分母、统计周期、数据责任人和触发动作,否则不同部门可能用同名指标比较不同口径。
- 及时性:记录是否在规定时间内提交,反映数据是否还接近实际工作。
- 准确性:归属、日期和时长是否符合抽查规则,反映记录能否支撑分析。
- 完整性:应记录事项中实际形成有效记录的比例,反映漏项程度。
- 闭环效率:异常从发现到修正花费的时间,反映治理流程是否运转。
2. 指标公式要能复算,不能只依赖系统默认口径
按时提交率可以定义为“截止时间前提交的有效记录数÷应提交记录数”。分母必须来自员工范围、工作日历和应记录规则,不能简单使用已提交数量,否则漏填人员会从分母中消失。
归属正确率可以定义为“抽样中项目、任务、部门归属均符合规则的记录数÷抽样记录总数”。当一条记录只错了任务层级但项目正确,是否算错要事先规定。不同团队如果抽查口径不同,就不能把结果直接横向排名。
异常闭环时长建议以异常首次生成至修正确认的时间计算,并同时看中位数和高分位值。平均数可能被少数长期挂起的记录拉高;只看中位数又可能掩盖尾部风险。对涉及结算或项目关账的记录,尾部时长尤其值得跟踪。
3. 建议基线是治理起点,不是行业定论
不同企业的项目类型、岗位分布和记录频率差别很大,我不建议把某个统一百分比包装成行业标准。更可行的方式是先运行四到六周,建立本企业基线,再按用途设目标。例如,按周记录的内部团队和按日核算的交付团队,不应套用同一条及时率门槛。
若企业需要先启动,可以把按时提交率、归属正确率和异常闭环时间设置为试运行指标,并将阈值标记为“建议基准”。连续两三个周期后,再按团队数据调整。目标应当促使流程改善,而不是诱导员工规避难填事项。

4. 设阈值时要考虑工作类型和风险等级
同样是每周超过四十小时的记录,在稳定内部项目中可能是填报错误,在客户交付项目中也可能是加班、范围变更或紧急支持。阈值负责识别“需要解释”的记录,不负责自动判定“谁做错了”。任何自动异常规则都应提供解释入口和人工复核路径。
可以按风险分级:普通内部记录做抽查;涉及客户结算、合同成本或项目关账的记录做完整性校验;跨项目分摊、超预算或频繁改动的记录触发专项审核。分级的价值是把审核资源投向可能产生真实损失的地方,而不是对所有人施加同等摩擦。
五、工时流程与规范:从任务建立到异常关闭
1. 先定义对象、字段和责任边界
流程启动前,我会让项目负责人、财务或运营、部门主管和一线代表共同确认最小字段集。字段越多不一定越好;缺少关键字段会无法分析,过多字段则会增加填写成本并推动员工选择默认值。
| 字段 | 建议定义 | 主要责任人 | 风险控制作用 |
|---|---|---|---|
| 工作日期 | 实际发生工作的日期,不等同于录入日期 | 记录人 | 识别迟录和集中补录 |
| 项目或成本对象 | 采用统一目录,明确无项目工作的归属方法 | 项目管理员 | 避免成本落入不明类别 |
| 任务或工作类型 | 区分交付、支持、会议、返工、培训等类别 | 团队负责人 | 支持投入结构分析 |
| 实际时长 | 按统一单位记录实际投入,不与计划值混用 | 记录人 | 支持容量和成本复盘 |
| 变更说明 | 仅在超阈值、返工或跨项目分摊时要求说明 | 记录人及审核人 | 保留异常判断依据 |
| 审核状态 | 区分待审、通过、退回、已修正等状态 | 直属负责人 | 避免未确认数据进入正式报表 |
2. 建立可解释的记录规则
规则要回答容易引起争议的具体问题,而不是只写“如实填报”。建议把最容易发生的边界场景逐条写清:跨项目会议怎么分摊、短时支持是否记录、等待是否计入、返工归属原项目还是变更任务、休假和培训如何处理。
我会优先采用可执行的约定,例如“跨项目会议按议程中实际讨论的项目分配;无法拆分时归入发起会议的成本对象,并在备注中保留说明”。规则未必能消灭所有判断,但应确保相同场景在同一周期内处理一致。

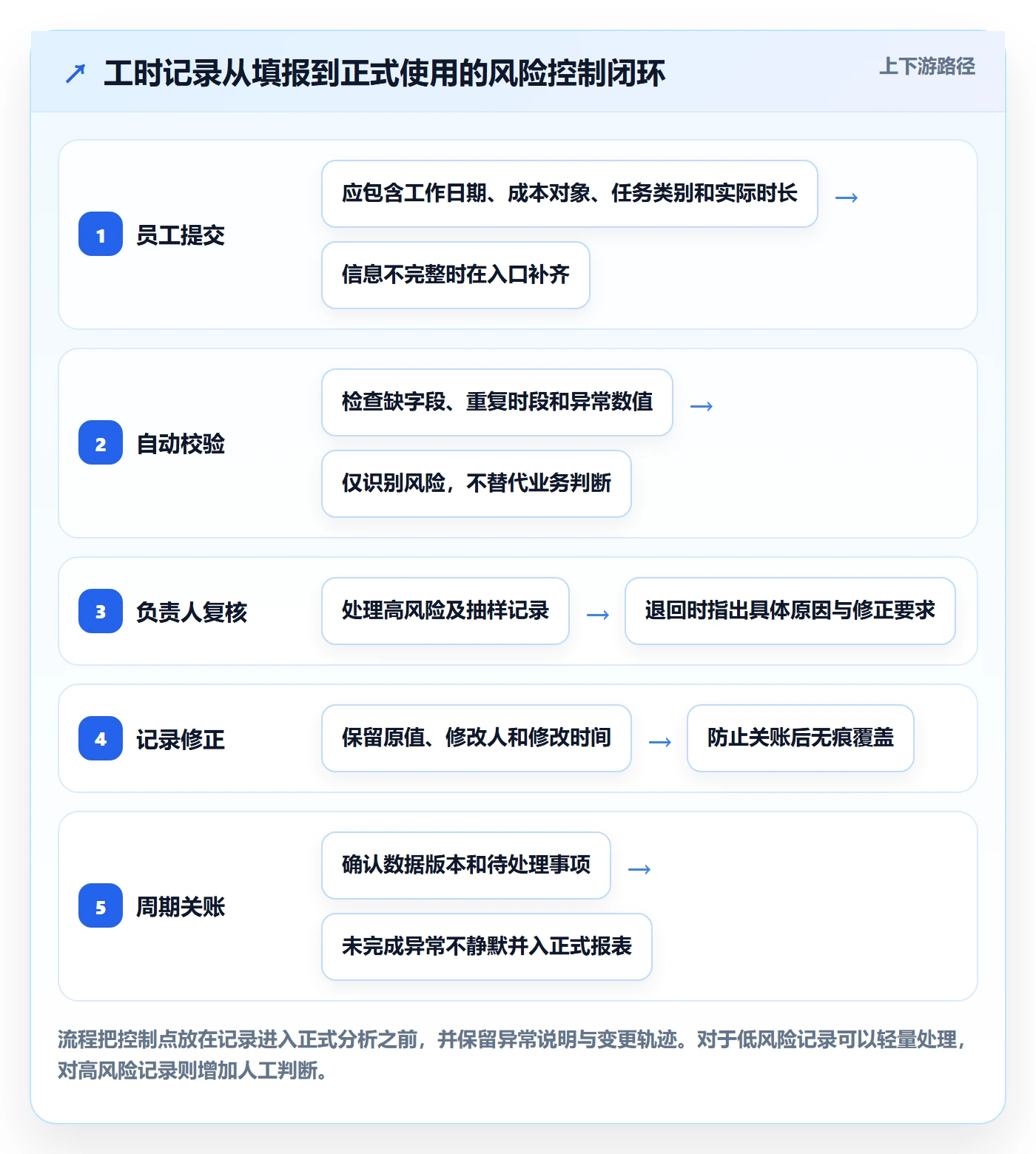

3. 把填报、校验、审核与纠错连成闭环
- 建立任务目录:项目负责人维护项目、任务和工作类型,定期关闭过期选项,避免目录无边界增长。
- 员工记录投入:记录实际发生日期、对象和时长;计划值与实际值分开存储。
- 系统执行基础校验:识别缺失字段、日期异常、重复提交、超过单日可用时长等情况。
- 负责人审核异常:优先处理跨项目、超阈值、涉及结算和反复修改的记录。
- 员工修正并说明:退回必须指出字段和原因,避免只写“请修改”造成往返。
- 关账后锁定版本:更正通过受控流程进行,保留修改人、时间和前后值。
- 周期复盘:检查异常原因是个体操作、任务目录、权限还是制度设计,并将系统性问题转成改进项。
流程中最容易被忽视的是关账后的修改管理。如果旧记录可以被直接覆盖,月报可能在不留痕的情况下变化。保留变更日志不只是为了追责,更重要的是能够复现当时的成本口径和审核判断。
4. 用异常规则替代无差别人工逐行审阅
系统校验适合发现格式问题,不适合独立判断业务合理性。例如,“单日工时大于某个值”可以提示复核,却不能自动拒绝;员工可能确实参与夜间紧急交付,也可能把日期选错。异常提示应说明触发原因,让员工和负责人能快速定位。
- 单日记录超过团队约定上限时,要求确认日期和加班情况。
- 同一时间段被分配到多个项目时,提示检查是否重复计量。
- 任务已关闭后仍出现新记录时,要求说明是否为后续支持或录入错误。
- 记录频繁修改或长期未审核时,进入主管的异常队列。
- 工时集中进入“其他”类别时,检查分类目录是否缺项。

六、具体案例与数据观察:一个跨部门项目的情景复盘
1. 案例边界与数据口径
下面是为说明风险控制方法构造的情景模拟,不代表某家企业的真实经营数据,也不是行业统计。假设一家约三百人的企业有六个部门参与一个客户交付项目,团队每周约产生二百条工时记录,记录对象包括实施、研发支持、产品确认和内部协调。
项目启动前,团队使用共享表格收集工时,月底由项目助理合并。原始问题包括:一部分记录以录入日期代替工作日期;客户支持没有独立任务类别;部门会议由各部门分别归集;表格合并后无法方便追踪修改记录。管理层虽然拿到总工时,却无法解释部门间差异。
2. 问题不是总量,而是总量背后的归属偏差
在模拟抽查的二百条记录中,假设有三十六条缺少明确任务归属,二十二条在项目之间存在重复计量风险,十七条是在周末集中补录且没有备注,另外有十一条因版本覆盖而无法确认修改过程。这里的问题不应简单相加,因为同一条记录可能同时符合多个风险条件。
如果管理者只看“项目工时总计”,这类问题可能被均值掩盖。把记录按部门、工作类型、时间和状态拆开后,才看得出项目投入偏低的主要原因并非研发人员投入不足,而是客户支持和协调工作没有稳定归属。
3. 改动控制点,而不是只增加催办
情景中的改进方案分三步:先增加“客户支持、项目协调、内部运营”三类工作项,并统一跨项目会议归属规则;再将周末补录和高频修改列入异常清单;最后让项目负责人每周处理异常,普通记录采用抽样复核。
试运行四周后,模拟记录显示,归属不明从每周约十八条降到七条,平均异常关闭时间从五个工作日降到两个工作日。按时提交率由约八成提高到九成上下。这里的变化应理解为方案推演,真实企业需要用自己的前后周期数据验证,不能直接照抄为预期收益。

4. 结果要用风险和成本共同评价
在这个模拟里,管理收益不只是多收回几条记录。任务目录清晰后,项目经理可以区分交付投入与持续支持;记录保留修改痕迹后,财务和运营可以复核关账数字;异常按期关闭后,负责人不必月底临时追问几周前发生的工作。
但系统上线也有成本。项目管理员要维护目录,部门主管要承担异常审核,一线员工需要学习新规则。如果这些成本没有被计入方案评估,项目可能只把数据整理负担从月底转移到每周,并未真正减少总工作量。

七、不同情况下的行动建议:按用途、规模和成熟度分步实施
1. 只有少量项目、制度尚未成形
小团队可以先使用轻量表单或共享工具,不必立刻建设多层审批。重点是统一实际工时定义、工作日期、项目归属和补录规则,并由负责人每周抽样检查。若连续几个周期里“其他”类别占比很高,先修目录,不要先买更复杂的系统。
起步阶段建议只保留真正要用的字段,并指定一名流程负责人维护分类。记录规则应短到员工能在几分钟内读懂。先通过试运行发现争议场景,再补充规范,比一次性写出厚重制度更容易落地。
2. 百人以上、多项目、多部门协作
团队达到百人以上、项目对象和审批角色明显增加时,手工汇总的治理成本会持续上升。此时应评估项目与任务数据能否统一、角色权限是否可控、审核状态是否透明、修改记录能否追溯,以及报表是否能按部门和项目交叉查看。
以 PingCode 为例,中大型组织可以评估它是否适合作为项目与任务协作的承载环境,并检查工时记录是否能关联到组织实际使用的项目流程。评估时不要只看演示界面,应拿真实场景做验证:跨项目分摊如何处理、已关闭任务能否补录、关账后如何更正、部门负责人能否只看授权范围内的数据。
3. 工时涉及客户报价、合同结算或内部成本分摊
涉及金额和合同责任时,应提高记录完整性和审计要求。明确谁创建成本对象、谁确认投入、谁批准例外、谁负责关账;对关键记录保留日期、修改轨迹和审核意见。发生争议时,企业需要能解释数字的形成过程,而不仅是出示一张汇总表。
如果合同要求的核算单位、时间粒度或审批证据与内部管理口径不同,应分别处理或明确映射关系。不能为了方便,把内部估算工时直接当成对外结算依据。对外使用前应由相关业务和财务责任人确认适用规则。
4. 组织正在快速变化或项目边界经常调整
在业务变化快的阶段,项目、任务和责任人会频繁变动。此时不要追求非常细的固定目录,否则管理员会被变更请求拖住,员工也会持续遇到失效选项。可以按项目阶段维护分类,设置临时任务的创建责任和清理期限,并定期检查长期未使用的目录项。
项目变更造成的额外投入,应与执行偏差区分。建议保留范围变化、外部依赖、返工和常规交付等类别,但不要把每种特殊情况都变成独立字段。只有当某一类事项足以影响决策时,才值得增加数据颗粒度。
5. 远程、分布式或跨时区团队
跨时区团队的“截止时间”不能默认按某一个办公室的下班时刻计算。应规定采用个人所在地工作日、项目统一时区还是结算周期截止,并在规则中写明。系统提醒要配合成员作息,避免把流程通知变成夜间干扰。
异步协作环境下,工时备注不宜要求员工写成工作日志。若备注用于解释异常,应限制在少量必要场景,避免采集与成本分析无关的敏感细节。管理者应关注记录是否足以支撑业务,而不是通过更细的文字描述推断员工是否忙碌。
八、不同情况下的取舍:精细度、负担与控制强度如何平衡
1. 按日记录还是按周记录
| 方案 | 优势 | 代价 | 更适合的情况 |
|---|---|---|---|
| 按日记录 | 记忆新鲜,便于及时发现漏项和跨项目问题 | 操作频率高,容易打断高专注工作 | 客户交付、短周期任务、需要按人天核算 |
| 按周记录 | 减少日常操作次数,适合任务较稳定的团队 | 集中回忆增加漏项与估时偏差风险 | 内部长期项目、短时事项占比较低的团队 |
| 阶段节点记录 | 管理负担较低,适合低频研究和探索任务 | 难以还原过程,异常发现滞后 | 工时仅用于粗粒度容量复盘的场景 |
我的取舍原则是:记录频率要由数据用途决定。若工时要参与结算或周度资源调整,就不能只在项目结束后回忆;若数据只用于季度级别的容量趋势,就没有必要要求每个人每天反复切换表单。
2. 细分工作类型还是保持分类简单
分类更细,可以看见返工、支持和会议成本;分类过细,会让员工在相似选项间犹豫,产生人为分类差异。判断是否新增分类时,可以问:这个区分会改变哪个决策?如果答案是没有,就先不要新增。
我通常建议先以少量稳定类别启动,随后观察“其他”占比、分类纠错量和管理层实际使用情况。只有某类事项持续被混入其他,且分析后确实需要单独管理,才增加新类别并同步定义边界。
3. 全量审批还是异常审核
全量审批更适合记录数量少、单笔风险高、尚未建立可靠规则的阶段;随着数据量增长,逐行审批会挤占负责人时间,且容易变成形式化操作。异常审核适合规则和目录相对稳定、系统校验可用的团队,但前提是抽样和升级机制确实运行。
可以采取渐进切换:前一阶段全量审核以发现口径问题;规则稳定后转为异常审核和固定比例抽样;当出现高风险事件或数据质量下降时,再对相关团队临时提高审核强度。控制力度应随风险变化,而不是永久维持最高档。
4. 集中管理还是部门自治
集中管理有利于统一口径和汇总分析,但总部未必理解每个岗位的工作边界;完全自治则会让部门间数据无法比较。较稳妥的做法是集中定义核心字段、状态和关键规则,允许部门在不改变口径的前提下补充业务分类与审核安排。
例如,工作日期、实际时长、成本对象和记录状态应尽量统一;研发团队可以保留缺陷处理分类,交付团队可以保留客户支持分类。扩展项必须说明用途和维护人,避免部门各自创造同名异义字段。

九、下一步怎么做:用一个周期验证制度是否有效
1. 先做一次口径盘点
把现有表格、系统字段、部门分类和审批状态放在一起,找出同名不同义、同义不同名以及没有归属的事项。盘点时不要只问管理员,应该让实际填写者拿几条真实场景走一遍,观察他们在哪个字段犹豫、在哪一步需要私下询问。
2. 选择一个有代表性的团队试运行
不要只挑最配合、项目最简单的团队。试点应包含至少两种工作类型,最好能够覆盖跨部门协作或任务变更。试运行前明确目标、记录周期和数据用途;试运行后比较基线与结果,并访谈员工和审核者,确认变化来自规则还是单纯催办。
3. 每周检查少量关键指标和具体样本
建议先观察按时提交率、归属正确率、异常关闭时间和修改留痕完整率。与此同时抽取实际记录,检查“数字是否符合事实”。只看仪表盘容易忽视分类错误;只看个案又无法判断是否普遍,因此指标趋势与记录样本应配合使用。
4. 把争议改写成规则,再决定是否升级工具
试点中反复出现的争议,应转化成可执行的例外规则。例如,临时支持如何归属、跨项目会议如何分摊、关账后更正由谁批准。只有在规则明确后,才能判断现有工具缺的是权限、提醒、关联关系、审计记录还是报表能力。
当流程仍不清楚时,换平台往往只是把混乱迁移到新界面;当流程已经稳定、数据量和协作复杂度持续增长时,合适的平台才可能减少重复录入、汇总和追查成本。评估系统时应以真实流程做演示验证,而不是只根据功能清单选型。
5. 建立持续复盘,不把制度一次性定死
建议每月看异常类型变化,每季度复核分类目录、权限和阈值。若某项规则长期没有触发,可以考虑简化;若“其他”持续上升,就要查是否出现新工作类型;若记录量上升而审核积压恶化,则应调整审核分级,而不是单纯要求负责人加班。
工时治理的独特价值,不是把每一分钟都量化,而是让组织知道哪些投入正在发生、为什么发生、由谁确认,以及这些投入能否支撑下一次决策。下一步可以从一个项目开始:统一实际工时口径,抽查二十至五十条记录,找出最常见的三类偏差,再用一个周期验证规则是否真的减少了返工和争议。
常见问题解答(FAQ)
1. 跨部门团队的任务工时表,最容易出现哪些风险?应该优先监控哪些指标?
我所在的团队曾经把工时表当成简单的填报工具,结果研发、设计、测试和运营分别使用不同口径,月底汇总出来的总工时看似完整,却无法解释为什么项目延期。我想知道,哪些风险是真正会影响项目决策的,哪些只是表格填写不规范。
跨部门工时表最危险的不是漏填一两条记录,而是口径不一致导致管理者误判。实际执行中,我通常把风险分成四类:填报完整性、时间真实性、任务归属准确性和工时结果可解释性。建议至少监控以下指标:填报及时率、有效工时占比、超额工时占比、任务工时偏差率、返工工时占比和跨部门等待工时占比。
以一个月度样本为例,如果团队有1000小时计划工时,实际填报980小时,看起来完成率达到98%,但其中120小时被记录在“其他事项”,60小时没有关联具体任务,那么真正可追溯的工时只有800小时,数据有效率实际为80%。
我在类似流程中发现,管理层最容易被“总工时完成率”误导,真正有判断价值的是“可追溯工时占比”和“计划与实际偏差”。建议设置三档预警:单人周填报及时率低于95%触发提醒,单任务实际工时超过计划工时20%触发复核,返工工时超过该任务总工时15%触发原因分析。
需要特别注意的是,不能把加班时长直接等同于产出,跨部门等待、需求澄清和重复修改也会占用时间,必须单独分类,否则团队会为了证明忙碌而不断增加无效工时。
2. 如何设计跨部门任务工时分类,才能避免工时被随意归入“其他”?
我以前见过团队把需求沟通、会议、返工、等待确认全部记成“其他”,月底谁也说不清时间花在哪里。我想重新设计分类,但又担心分类太细会增加填写负担,怎样在准确性和执行成本之间取得平衡?
我测试过几种分类方式后,认为工时分类不应按照部门设计,而应按照“工作行为是否能改变项目进度”来设计。比较实用的一级分类可以控制在六类以内:方案或需求、开发或执行、测试与验收、沟通与协调、返工与缺陷、等待与阻塞;二级分类只在管理者需要追因时启用。
分类过细会造成两个问题:一是员工每天花更多时间选择类别,二是不同人对相近类别产生不同理解,最终仍然不可比。我的建议是给每一类写一句可判定的定义,并配一个反例。例如,“沟通与协调”只记录为达成决策而发生的会议和同步,不包括已经包含在开发任务中的普通讨论;
“返工与缺陷”只记录因需求变更、质量问题或交付错误产生的重复工作;“等待与阻塞”必须关联阻塞原因和责任环节,不能只写“等待”。在一个50人左右的跨部门团队中,我会先用六类一级标签运行两周,再抽取100条记录检查误分类率。如果误分类超过15%,优先修改分类定义,而不是继续增加标签。
对于“其他”这一项,建议保留但设置上限:个人每周不得超过总工时的5%,超过后必须补充说明。这样既不会强迫员工为每十分钟寻找复杂标签,也能防止“其他”变成数据黑洞。
3. 任务计划工时与实际工时偏差达到多少需要干预?如何避免把工时考核变成加班考核?
我担心团队为了让任务看起来按时完成,会故意少填工时,或者为了证明工作量大而多填工时。如果直接按照偏差处罚个人,可能会让数据越来越失真,实际应该怎样设定阈值和处理流程?
我不建议用单一百分比判断所有任务,因为两小时的小任务和两百小时的大项目,偏差的统计意义完全不同。更稳妥的做法是同时看相对偏差和绝对偏差:相对偏差公式为实际工时减计划工时,再除以计划工时;绝对偏差则看多出的具体小时数。实践中可以采用分层阈值:计划工时不超过8小时的任务,实际多出4小时再触发复核;
计划工时在9至40小时之间,偏差超过25%且至少多出8小时才复核;超过40小时的任务,偏差超过20%就进入周度分析。复核的重点不是追责,而是判断偏差来源。比如计划20小时、实际26小时,偏差30%,如果多出的6小时来自临时需求变更,就应调整需求管理;如果来自重复缺陷,则应进入质量改进;
如果来自跨部门等待,则应优化依赖关系。为了避免工时表变成加班考核,我会把“投入时间”和“交付结果”分开看,并禁止用个人总工时直接排序。更有价值的指标是单位交付物工时、一次验收通过率、返工占比和阻塞解决时长。
一个团队即使每周工时减少10%,只要一次验收通过率从70%提升到90%,通常说明流程效率在改善。反过来,工时持续上升但交付量不变,才是需要管理介入的信号。
4. 跨部门工时流程应该如何设置提报、审核和锁定节点,才能既准确又不拖慢项目?
我们以前要求每天填报、直属主管审核、项目经理再次审核,结果一个工时记录要经过多层确认,员工觉得麻烦,项目经理也经常月底集中处理。我想知道怎样设计流程,才能在数据质量和执行效率之间找到平衡。
我更推荐“日填报、周校验、月锁定”的三段式流程,而不是让每一条记录都经过多人审批。日填报只要求员工记录当天完成的任务、耗时、产出和阻塞原因,建议在次日中午前完成;周校验由任务负责人检查任务归属、工时异常和未关闭阻塞,不需要逐条修改文字;月锁定则由项目负责人确认汇总数据,用于复盘和成本分析。
审核权限也应按问题类型拆分:直属负责人关注人员安排和异常投入,项目负责人关注计划偏差和依赖阻塞,财务或管理人员只查看已锁定的统计结果。以一个跨部门项目为例,如果每周有300条工时记录,逐条审批可能耗费负责人6至8小时;
改成按异常清单审核后,只处理偏差超过阈值、缺少任务关联和“其他”占比过高的记录,通常可以压缩到1至2小时。锁定后不建议直接禁止修改,因为真实项目会出现补录和归属调整。更合理的规则是:月度结算前允许普通修正,锁定后只能提交变更申请,并保留原记录、修改人、修改时间和修改原因。
判断流程是否健康,可以看三个数:月底集中补录比例、异常记录处理时长、锁定后修改次数。如果超过30%的工时在月底最后两天补录,说明日常流程过重或提醒机制失效;如果锁定后修改超过总记录的3%,说明任务定义或审核责任存在问题。工时流程的目标不是制造更多审批,而是让异常尽早暴露、让数据在需要决策时仍然可信。
核心关键词
文章包含AI辅助创作:任务工时流程与规范:跨部门团队工时表风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/585728
读者评论
我们团队以前只盯提交率,后来抽查才发现不少记录都填在“其他”里。先把任务目录和归属规则理顺,比单纯催得更勤有效。
按日记录确实更及时,但频繁切换任务时容易打断工作。不同岗位采用不同频率比较实际,关键是事先说清数据用于成本核算还是复盘。
认同工时不该直接等同绩效。想问一下,跨部门会议和等待外部确认这类时间,实际操作中怎样制定统一规则,才能避免每次都靠负责人临时判断?
