工时表审批最容易失控的时刻,不是员工忘了填,而是一个人做了两类工作、涉及三个部门,最后却被要求在一个“项目工时”字段里解释清楚。审批人看不出工作归属,只能退回;员工补充说明后,财务发现成本中心不匹配;月底再由项目经理和部门主管各自确认一次。表面上是审批慢,根因往往是工时口径、责任边界和数据用途没有先约定。
我处理这类流程时,通常先不讨论“审批要几级”,而是先问三件事:工时记录要解决什么管理问题、谁对哪一类信息负责、什么异常才需要人工介入。好的工时审批不是把每一笔时间都多签几次,而是让正确的数据一次进入正确的项目、部门和成本口径。本文以跨部门团队为重点,拆解审批设计、操作步骤、例外处理和工具配置,并用明确标注的模拟数据说明如何验证改进效果。
一、先讲核心结论:审批不是签字链,而是数据校验机制
1. 先确定工时表要支持什么决策
同一份工时数据可能服务于项目成本核算、资源规划、客户结算、团队负荷分析或研发投入统计。这些用途看起来相近,实际对数据精度的要求并不一样。客户结算通常需要任务、合同或交付阶段等可追溯信息;团队负荷分析则更关心时间分布和工作类型,不一定需要每小时都对应到细任务。
如果目的没有明确,表单就容易同时承载所有人的诉求:员工被要求填写过细,主管却不知道该审核什么,管理层最后拿到一份字段齐全但无法解释的数据。我的判断是,先把工时数据的主要用途控制在一到两个,再围绕用途定义必填字段和审批人,其余分析需求通过分类字段或后续报表解决。
2. 审批应该检查异常,而不是重做员工的工作日志
审批人不应逐条判断员工每分钟做了什么。可操作的审核对象是异常:记录是否完整、项目归属是否合理、时间是否重复或超出规则、跨部门分摊是否有依据、客户结算类工时是否满足证据要求。
这一转变会直接影响流程结构。若每条正常记录都要多名主管逐项确认,审批量就会随团队规模线性增加;若系统先识别常规记录,再把少量风险项送人工审核,管理者的时间才能用在判断上,而不是重复核对。
3. 设计时优先明确四个边界
- 填报边界:谁填、按天还是按周填、最小记录粒度是多少。
- 审核边界:项目经理、部门主管、财务或交付负责人分别审核什么。
- 数据边界:哪些工时用于成本或客户结算,哪些只用于内部分析。
- 例外边界:缺少任务、跨项目、加班、休假调整和补录分别如何处理。
边界一旦清楚,审批层级通常不必复杂。常规工时由最了解工作内容的人审核,涉及部门归属或财务口径的异常才升级。反过来,如果审批人职责写成“确认工时正确”,每个人都可能以为别人已经审过,流程看似层层把关,实际上责任漂移。

二、为什么跨部门团队更容易把审批做成瓶颈
1. 一笔工时往往同时属于多个管理视角
跨部门项目中的员工,可能由职能部门负责招聘、绩效和能力发展,由项目团队安排交付任务,由财务部门管理成本口径。三方都可能对工时有合理关注,但关注点不同:项目经理关心工作是否发生在项目上,部门主管关心人员投入是否合理,财务关心成本归集是否符合规则。
最常见的设计错误,是把这些不同问题压缩成一条审批链,并要求每个审批人对整份表负责。结果是项目经理等待部门主管确认人员安排,部门主管又等待项目经理解释任务,财务收到的则是已经拖到关账前的表单。更合理的做法是把审批责任按信息类型分开,而不是按部门层级机械叠加。
2. 项目、部门和成本中心并不总是一一对应
员工在一个月内为两个项目工作,项目又由多个部门共同交付;同一项目的客户交付工时和内部研发工时可能采用不同成本规则。若工时表只允许选择“部门”或“项目”其中一个字段,就会造成汇总时无法回答“这项工作由谁承担、为哪个目标发生”。
但字段增加也不是越多越好。每个新增字段都带来填报成本、培训成本和数据质量风险。我的建议是把字段分成三组:员工能直接判断的事实字段、系统可从组织或任务信息带出的字段、需要授权角色判断的财务字段。能够自动带出的,不要求员工重复填写;员工看不懂的核算字段,不应放在普通填报页面上。
3. 周期不一致会制造看似无关的审批延迟
员工可能按周填报,项目经理按迭代检查,部门主管按月核对,财务则按关账日处理。若所有环节都等到月末才启动,审批高峰会集中出现,任何一个出差、休假或任务变更都可能拖延全链路。
把周期拆开通常比增加提醒更有效:员工每周完成记录,项目负责人每周或每两周审一次,部门和财务仅在月末处理需要其确认的范围。需要注意的是,周期不能只看管理便利,还要考虑员工是否能准确回忆工作内容。记录间隔过长,补填时更容易依赖记忆,任务归属也更容易失真。
4. 审批退回往往是规则问题,不只是员工粗心
如果同一类记录反复被退回,先别急着发通知要求员工“认真填写”。可以抽查退回原因:是项目选项不清楚、任务名称难以区分、分摊规则没有写明,还是审批人标准不一致。假如不同主管对同一类工时给出相反意见,问题在口径而不在员工。
我通常会把退回原因编码成有限类别,例如项目归属错误、说明不足、时间异常、成本分类缺失、超过提交期限。每月查看各类原因的数量和占比,才能判断该改表单、改培训、改权限,还是改审批规则。单纯统计“退回了多少张表”不能说明问题发生在哪里。
三、常见误区:看起来更严,实际上更慢
1. 误区一:审批层级越多,数据越准确
层级增加只有在每一层都承担不同且必要的判断时才有价值。如果项目经理和部门主管都在确认“员工是否真的做了这些工作”,两人很可能只是重复查看同一份记录,既没增加独立证据,也没明确谁承担最终责任。
判断是否应该增加一级审批,可以用一个简单问题:该审批人是否能看到前一位看不到的信息,或者是否对不同的风险负责?如果答案是否定的,这一级大概率只是增加等待时间。审批不是保险柜,锁越多并不等于记录越真实。
2. 误区二:所有人统一使用最细粒度
按十五分钟或半小时记录,可能适用于客户按实际投入结算、工作内容需要精确归集的场景;对以团队容量规划为目的的内部研发团队,过细记录却可能让员工花大量时间拆分任务,最终出现大量估算值。数据看似精密,精度却没有相应提升。
更稳妥的方式是依据使用目的设粒度。例如,结算工时要求关联交付任务和证据,内部支持工作可以按日汇总到工作类型。粒度选择应在试运行中验证:记录时间是否可接受、审批人能否理解、报表是否足以回答业务问题,而不是追求统一格式。
3. 误区三:把“提交了”当成“通过了”
部分团队只看员工是否按时提交,没有区分草稿、待审、退回、已批准和已锁定。财务在导出时才发现状态混杂,之后只能人工筛选。更严重的是,员工修改已审批数据却没有留下版本记录,导致月底数字与项目复盘数据对不上。
状态设计应至少支持待提交、待审批、退回待修订、已批准、已锁定。若允许审批后调整,系统或流程应记录修改人、时间、修改前后值和理由。没有状态和版本记录的审批,只是一次口头确认,不是可靠的数据控制。
4. 误区四:把提醒频率当作效率改进
自动提醒能减少遗忘,但不能解决没人知道该由谁审批、审批人看不懂字段、超期后没有代理人等结构问题。提醒发得越频繁,员工和主管越可能将其视为噪声,真正需要处理的事项反而被淹没。
我会优先处理到期规则、代理规则和升级规则,再优化提醒文案。提醒应包含待处理对象、截止时间、逾期影响和直接操作入口;对已处理或已退回的事项及时停止重复提醒。若系统不能识别状态,只能定时群发,提醒机制本身也会变成新的管理负担。
5. 误区五:用平均审批时长掩盖长尾问题
平均两天通过,并不代表流程健康。如果八成记录几小时内通过,剩下两成卡在某个跨部门负责人那里,平均值可能仍然看上去尚可,但月末关账会被少量长尾事项拖住。建议同时观察中位数、百分位数和超期比例,并按审批角色、项目类型和退回原因分组。
数据口径也要统一。审批时长应明确从员工提交到最终通过,还是从进入当前审批节点到该节点处理完成;周末和节假日是否计入;退回后重新提交是否重新计时。口径不清,团队会为“时长到底怎么算”争论,而不是改善流程。
四、专业判断逻辑:如何决定填什么、谁来审、何时升级
1. 用“业务用途,所需证据,责任角色”倒推流程
我建议把每类工时用途做成一张简明规则表,而不是先搭审批流再想字段。每一行都回答三个问题:这类数据最终支持什么决定、要什么证据才足够、谁有能力判断证据是否充分。
| 工时用途 | 关键字段或证据 | 优先审核角色 | 需要升级的情况 |
|---|---|---|---|
| 项目进度与投入分析 | 项目、任务、日期、时长、工作类型 | 项目负责人 | 无任务归属、工作内容与项目目标明显不符 |
| 部门资源规划 | 部门、人员、工作类型、投入周期 | 部门主管 | 跨部门分摊或投入超出约定容量 |
| 成本归集 | 成本中心、项目阶段、核算类别、必要的说明 | 财务或授权成本负责人 | 成本中心不匹配、分摊规则缺失、期间已关闭 |
| 客户结算或交付证明 | 合同或服务范围、交付任务、可追溯记录 | 交付负责人及授权财务角色 | 超出合同范围、缺少客户约定依据 |
这张表的重点不是照搬四种审批,而是区分数据用途。一个团队可能只需要其中两类;同一条记录也可能同时服务于项目分析和成本归集,此时应考虑复用基础信息、分别校验风险,而非重复让员工填两遍。
2. 用“可自动校验、可授权判断、必须人工解释”划分检查项
工时审批中的检查可以分成三类。第一类是系统规则可判定的,例如必填字段、日期范围、负数时长、重复提交、每日上限。第二类是角色判断,例如任务是否属于项目、工作类型是否合理、临时支援是否符合安排。第三类是需要补充上下文的异常,例如临时救火、跨部门支持、客户范围变化。
这三类不能混为一谈。系统可以阻止明显无效的记录,但不应装作能理解员工是否真的完成了某项工作;审批人能判断业务背景,却不应把每次简单的字段完整性检查都留给人工。异常说明也不应只写“其他”,最好采用“情境、归属依据、需确认事项”三个短问题引导填写。

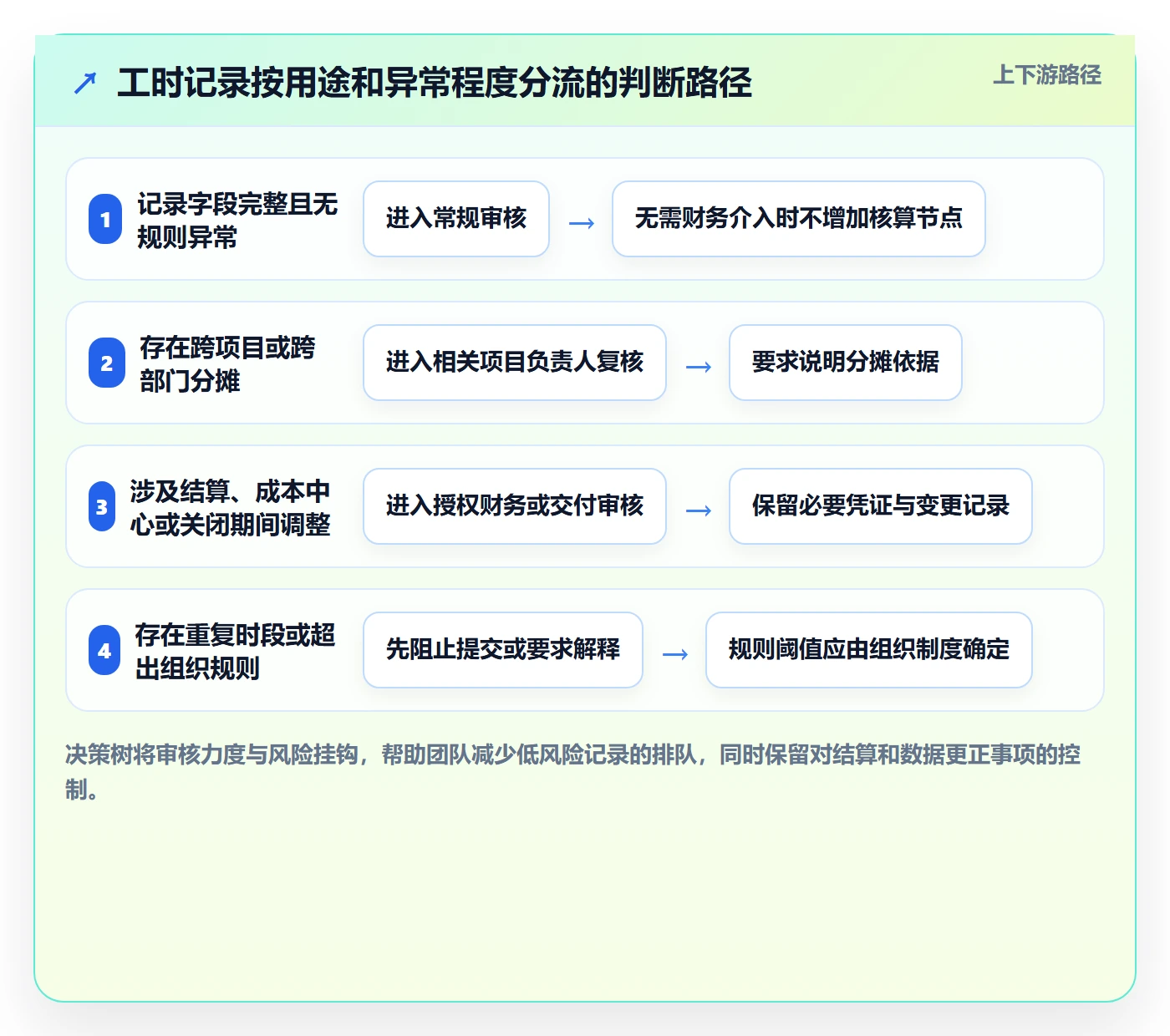

3. 采用风险分层,而非让所有记录走同一条路
可以把记录分为常规、需复核和高风险三类。常规记录符合已配置规则,进入轻量审批;需复核记录出现跨项目、跨部门或补录等情况,由对应责任人处理;高风险记录涉及合同结算、期间关闭后调整或显著超出容量,才进入更严格的授权流程。
分层阈值不能凭感觉设置。例如“超过每日八小时就升级”可能把加班安排、跨时区工作或不同工时制度混在一起。规则应根据组织的劳动制度、项目约定和实际数据校准,并由人力、法务或财务等相关职责方确认。本文中的阈值示例仅用于演示设计思路,不构成劳动或财务政策。
4. 把审批人职责写成可观察动作
“审核工时真实性”是一个过于宽泛的任务描述。更有效的职责写法是:“确认记录关联的任务属于本项目;对跨项目分摊检查说明;发现无法判断的记录退回并选择原因。”审批人知道该看什么,员工也知道被退回后要补什么。
每个节点还应明确处理时限、代理人和超期处理方式。处理时限不是所有组织通用的固定数字,应根据关账周期和团队节奏设定。更重要的是,一旦审批人休假或离职,流程能否自动转交,不能让员工靠私聊寻找替代人。

五、具体操作步骤:从规则梳理到稳定运行
1. 第一步:选一条真实业务链,先画出工时去向
不要从全公司所有流程同时起步。先选一个跨部门项目,沿着一笔工时追踪它的路径:员工在哪里记录、项目负责人在哪里看、部门主管需要什么汇总、财务是否使用、最终报表进入什么决策。每个节点写明输入、输出、责任人和截止时间。
这一步特别适合发现“重复确认”。例如,项目经理已经确认工时属于某任务,部门主管却再次要求员工证明工作内容;若部门主管真正需要的是部门投入汇总,流程就可以改为查看分类汇总,而不是再次审核每一条任务记录。
2. 第二步:定义最小可用字段,不把报表需求全部压给填报人
建议先从日期、人员、项目或工作类别、任务或事项、时长、备注这类基础信息开始,再根据用途增加成本中心、合同阶段或客户交付标识。组织信息和人员信息若能从账号或人事主数据带出,就不应让员工手工选择,以免出现姓名和部门版本不一致。
每个字段都应说明填写责任和使用方式。字段如果没人看、没有规则、也不会进入报表,就应考虑删除。字段过多会降低填写质量,尤其是让员工在不理解财务口径时自行选择成本类别,往往只会制造“填完了但填错了”的假完整。
3. 第三步:制定填报节奏和最小记录粒度
周期选择要平衡记忆准确性和团队负担。对变化快、客户结算要求高的工作,日常记录通常比月底集中补录更容易追溯;对内部工作,可结合团队节奏按周核对。具体粒度则需与业务用途匹配,并在试点中观察员工平均填写时间和退回原因。
不要把估算伪装成精确测量。如果团队实际无法分辨每项工作到十五分钟,就不要因为表格支持这种粒度而强制要求。可以先按较粗的分类记录,确认数据确实用于决策后,再对特定项目或客户类型要求更细的证据。
4. 第四步:明确角色矩阵和代理机制
将员工、项目负责人、部门主管、财务或交付负责人各自的职责写成矩阵。项目负责人负责工作与项目任务的匹配,部门主管负责人员投入和组织口径,财务只处理其需要确认的成本或结算信息。一个人兼任多个角色时,可以合并节点,但要保留不同检查责任的记录。
每个审批角色都应有代理人或升级路径。代理不是无限放权:对于一般项目归属可以由指定代理处理,期间关闭后的成本更正可能仍需特定授权人确认。权限应按风险分级设置,而不是简单地把所有待办转给同一位高层。
5. 第五步:配置校验、退回原因和状态流转
先配置明确的机器规则:必填校验、日期限制、重复记录提示、适用的时长边界、已关闭期间限制。再配置人工审核动作:批准、退回、请求补充、转交或升级。退回时尽量要求选择标准原因,并允许简短补充说明,后续才能统计问题来源。
对修改记录要保留版本。员工修正一笔工时后,系统至少应能查询修改人、修改时间、修改前后数值和理由。流程锁定不代表永远不能改,而是修改应有路径、有权限、有凭证,不应靠覆盖旧数据消除历史。
6. 第六步:试运行两个完整周期,再决定是否扩大
试点至少覆盖正常记录和常见例外:跨项目分摊、休假或调班、补录、审批人缺席、成本中心调整。只在一个顺利的项目上跑一周,通常发现不了月底关账、人员轮换和任务变更带来的问题。
试点期间要收集流程数据和用户反馈。流程数据回答“卡在哪里”,反馈回答“为什么这么填困难”。两者结合,才能判断问题是字段、规则、权限还是培训。上线前也应明确旧数据如何处理、旧表单何时停用、审批中的记录如何迁移,避免新旧流程并行造成双重录入。
7. 第七步:月度复盘,而不是只在上线时培训一次
每月看退回原因、超期节点、补录比例、审批时长分布和数据调整数量。若某字段几乎总被填成同一个值,可能它没有区分能力;若某审批节点长期没有退回记录,也可能代表它没有做有效检查,而不一定是所有数据都完美。
复盘的输出应是具体变更:删掉一个无用字段、合并一个重复节点、调整一个规则、补充一段填报说明或明确一个代理人。每次改动应记录版本和生效日期,便于解释不同月份的数据为何不可直接横向比较。

六、案例与数据观察:用模拟场景看清改流程的收益和代价
1. 案例设定:一支多部门交付团队的月度工时流程
以下是一个用于演示流程设计的情景模拟,不代表真实企业案例或行业平均水平。假设团队有120名员工,分布在研发、实施、产品和客户支持部门,每月约提交2,400条工时记录;员工每周填报,项目负责人和部门主管都要审批,财务在月末抽取成本相关记录。
旧流程中,所有记录都先经过项目负责人,再经过部门主管,最后统一交给财务。一次填错项目归属,员工要在不同表单间来回修订;财务又因成本中心不清退回整张表。团队主观认为“审批很严格”,但没有按节点记录等待时间,因此看不出到底是哪一环在拖慢。
2. 先建立基线,避免把改版后的变化说成确定因果
在情景模拟中,流程改版前后的数值仅用于说明观察方法:改版前平均端到端审批耗时约4.8个工作日,退回记录占提交记录的22%,月末人工核对约需32小时。改版后,通过字段自动带入、标准退回原因和财务异常分流,假设审批耗时降至2.6个工作日,退回比例降至13%,人工核对降至18小时。
这些数字不能被解读为上线工具必然带来的效果。若要在真实组织判断改版是否有效,需要保持相近的记录范围,区分项目类型与月份工作量,并检查同期是否发生人员变动、关账规则变化或客户结构变化。没有控制条件,只能说“改版前后同时发生了变化”,不能轻易声称流程改动单独造成了全部改善。

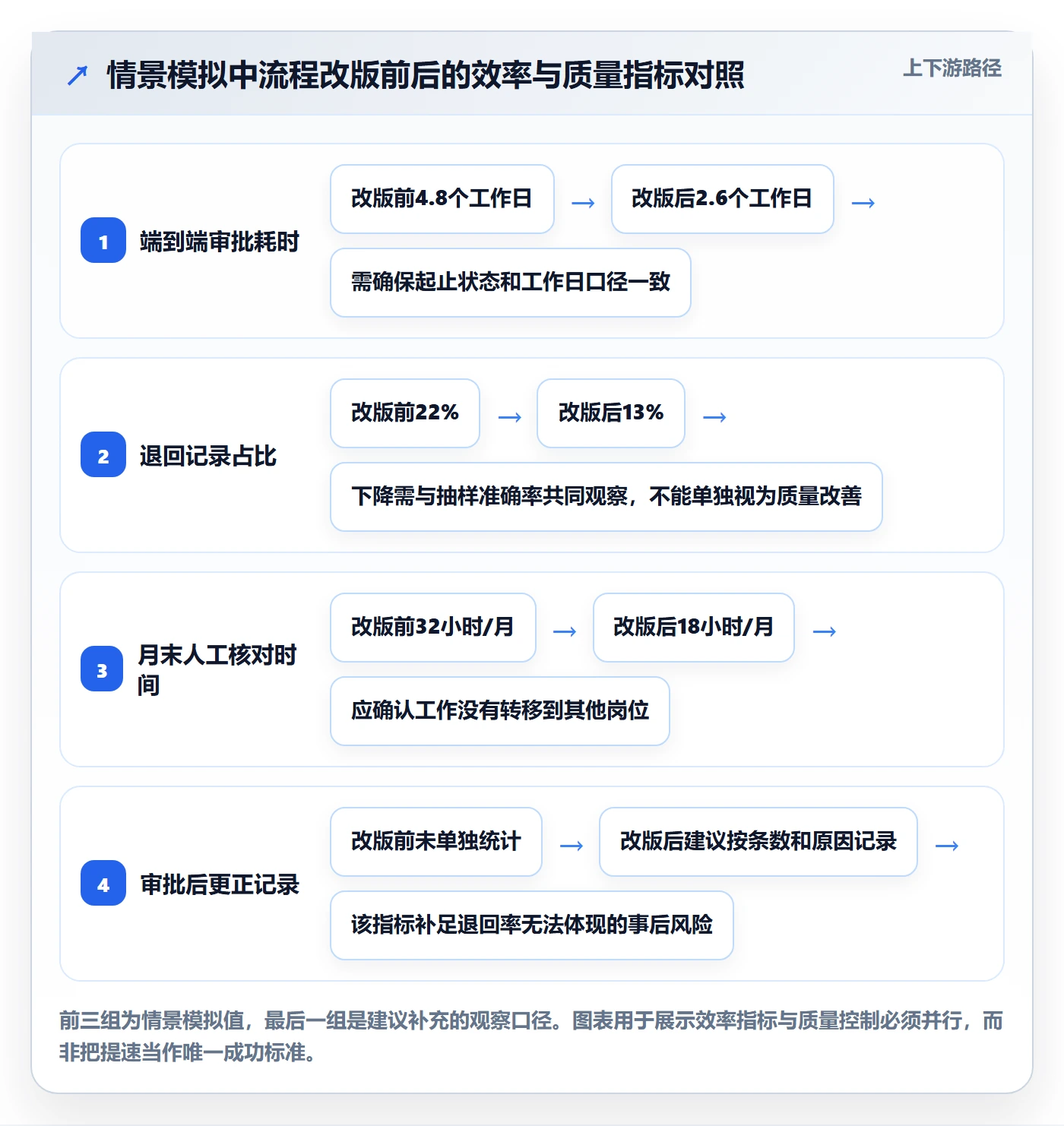

| 观察项目 | 改版前情景值 | 改版后情景值 | 需要进一步核验的问题 |
|---|---|---|---|
| 端到端审批耗时 | 4.8个工作日 | 2.6个工作日 | 是否按相同起止状态和工作日口径计算 |
| 退回记录占比 | 22% | 13% | 退回减少是填报改善,还是审核标准变松 |
| 月末人工核对时间 | 32小时 | 18小时 | 是否把工作转移给员工或其他角色而未计入 |
| 审批后更正记录 | 未单独统计 | 按月记录数量与原因 | 数据准确性是否因流程提速而受损 |
3. 退回率下降不一定等于数据质量提升
这是我认为最容易被误读的指标。退回率下降可能意味着表单更清楚、数据更完整,也可能意味着审批人不再认真检查。因此,至少要同时看审批后更正、抽样复核差异和异常记录处理情况。
如果退回减少,但审批后更正明显增加,流程可能只是把问题从审批前推迟到了月末;若审批时间缩短、抽查差异没有恶化、超期比例同步下降,才更有理由认为流程变得更顺畅。评价效率不能只看速度,还要看数据能否支撑后续决策。
4. 把节省时间换算成可验证的管理收益
情景中月末人工核对从32小时降到18小时,账面差额是14小时。组织还要确认这14小时原本由几个人承担、是否包含跨部门沟通、是否因业务量下降而减少。若减少的是重复核对,才是流程优化收益;若只是改由员工自己补录,则需要把员工新增投入也纳入成本。
比“节省多少工时”更重要的是这些时间是否释放给了更高价值的工作,例如项目风险复盘、资源冲突协调或成本偏差分析。工时表的收益不只是让审批更快,而是让管理者少做低价值对账,多做基于数据的判断。

5. 对照组比单纯前后对比更有解释力
若组织规模允许,可选择业务类型和人员规模相近的两个团队:一个先试行新规则,另一个暂时维持旧流程,观察同一时期的审批时长、退回率和更正率。对照并不能消除所有差异,但有助于识别季度末、项目高峰或组织调整对结果的影响。
如果无法设置对照组,可按记录类型分层比较,例如普通内部工时、跨部门分摊和客户结算类工时分别看趋势。不要把最简单的一类记录和最复杂的一类记录直接混在一起,否则总体平均值变化可能只是业务结构发生了变化。

七、工具与流程如何配合:以中大型团队为例
1. 先看组织复杂度,再决定是否需要专门平台
人数超过100人的组织,通常会出现多个项目并行、矩阵式汇报、部门和项目双重管理、人员跨项目投入等问题。此时,邮件、共享表格和即时消息仍可以完成填报,却容易在权限、版本、状态、审批代理和历史追溯上形成断点。是否需要专门的平台,不取决于工具是否流行,而取决于这些断点是否已经产生实际成本。
例如,若财务每月要花大量时间合并不同版本的表格,项目负责人不知道哪些记录已批准,员工又无法查到退回原因,说明当前方式可能已不能支撑流程。反之,团队人数少、项目关系简单、工时仅用于粗略容量估算,结构清晰的轻量表格加明确规则可能更合适。
2. 以 PingCode 为例,重点评估流程是否能闭环
在需要连接项目任务、责任角色和审批记录的组织中,可以将 PingCode 作为评估对象之一。它主要服务中大型企业及100人以上组织,适合在评估时重点检查项目工作与工时记录能否关联、审批状态能否追踪、跨团队权限是否可控,以及报表能否按项目和组织口径查询。
我不会仅凭功能清单判断它是否合适。实际评估时应拿一条真实流程走通:员工提交某项任务工时,项目负责人审核,跨部门情况如何标记,退回后如何修订,批准记录如何进入团队报表,已关闭期间的更正如何留痕。若演示只能展示顺利路径,却无法解释代理审批、异常分流和历史版本,就还不足以证明流程适配。
3. 试用时用真实边界案例,而不只看漂亮的标准流程
建议准备一组测试记录:一条普通工时、一条跨项目分摊、一条补录、一条任务不存在、一条超过规则范围、一条审批人休假、一条审批后更正。观察系统或现有流程能否区分这些情况,以及每种情况是否能找到责任人、留下理由并支持后续查询。
同时记录完成测试所需的操作步骤、员工填写时间、审批人判断时间和报表导出时间。试用评估不能只让管理员点一遍功能,最好让普通员工、项目负责人和财务各自完成自己的任务。角色体验的差异,经常比功能列表更能说明落地风险。
4. 采购或配置前检查数据治理条件
平台可以承载流程,却不能替组织决定成本口径。上线前应确认人员、部门、项目、任务和成本中心的主数据由谁维护,人员转岗后历史记录如何保留,项目关闭后还能否补录或更正,以及导出的数据如何满足财务或审计需要。
如果基础数据长期不一致,审批自动化会更快地传递错误。先建立主数据责任人和变更流程,再配置字段映射与权限,通常比一开始追求复杂报表更稳妥。

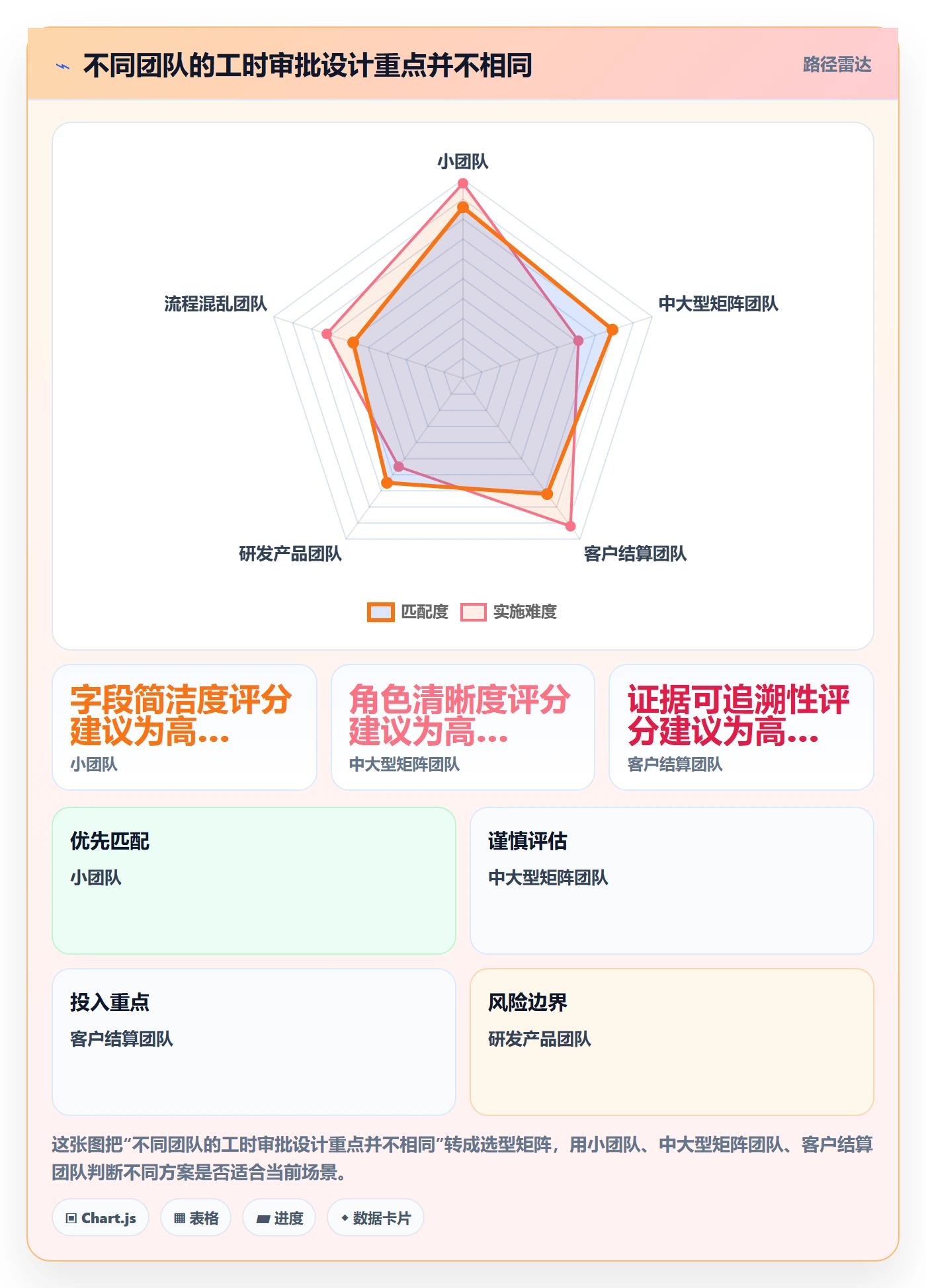

八、不同情况下的行动建议与取舍
1. 小团队:先建立一致口径,不急着增加系统复杂度
人数少、项目少、工时只用于内部资源观察时,优先统一记录周期、字段定义、退回原因和审批责任。选择简单工具即可,但要做到版本可控、状态清楚、负责人明确。此时增加多级审批或复杂自动化,可能比手工校对更耗精力。
取舍在于控制投入与管理精度:可以接受一定程度的汇总误差,但不应接受重复记录、无法追溯或月底才发现无人负责。随着跨部门项目增加、人员频繁共享或成本核算需求变严,再逐步扩展流程。
2. 中大型矩阵团队:先处理角色冲突和跨项目分摊
人员同时接受职能管理和项目管理时,应明确项目负责人和部门主管分别审核什么。跨项目投入要有可复用的分摊规则,避免员工每次临时解释。系统应支持角色权限、审批代理、不同流程分支和记录追溯,否则流程规模扩大后很容易靠人工协调维持。
取舍是治理严谨度与填写负担。字段越多,管理者越容易获得细分数据,但员工也越难稳定填对。建议先保留足以支持人员规划和主要项目核算的维度,再依据真实决策需求追加字段。
3. 客户结算团队:证据完整性优先于极限提速
工时直接影响客户结算时,应将合同范围、交付任务、授权审批和修改留痕纳入设计。不能因为内部团队觉得“差不多”就省略证据。对超范围工作、客户需求变更和特殊计费规则,应有明确的例外审批。
取舍是流程速度与商业风险。这里不宜让所有记录自动通过,尤其是合同边界不清或需要客户确认的事项。可以让普通范围内工时快速流转,把人工精力集中在高金额、高争议和例外记录上。
4. 研发或产品团队:避免用细粒度工时替代交付管理
若目标是理解团队容量和投入结构,工时表适合辅助观察,不应代替任务管理、优先级决策和交付复盘。员工把每个小时拆得很细,不等于项目更可控;如果管理者无法用这些数据改变排期、资源配置或工作方式,持续收集的价值就有限。
取舍是可比性与专业工作弹性。建议以工作类别、项目阶段或任务群组为基本分析维度,并说明数据只能用于资源趋势分析,避免把估算工时直接等同于个人绩效。若组织需要细颗粒度核算,应清楚说明业务理由和数据用途。
5. 处于流程混乱期:先减少歧义,再谈自动化
如果不同部门对“项目工时”“支持工时”“返工”各有定义,直接自动化会把分歧固化成系统规则。先用一页口径说明,把高频概念、归属原则和例外处理统一起来,再将稳定规则配置为字段说明、校验和审批路由。
取舍是短期速度与长期返工。先花时间统一规则,看起来会延后上线,但能减少后续不断改字段、改流程、改报表的成本。规则尚未稳定时,可以先用试点和人工复核收集例外,不要过早把所有判断做成硬性拦截。

九、上线后的指标、风险与复盘方法
1. 同时观察效率、质量和负担
工时审批的核心指标至少应覆盖三个方面。效率方面看端到端时长、中位数和超期比例;质量方面看退回原因、审批后更正率和抽样复核差异;负担方面看员工填报耗时、审批人处理耗时和月末人工核对时间。
只追求审批时长,可能让审批人为了清空待办而快速批准;只追求低退回率,可能让检查变松;只追求字段完整率,又可能增加无用字段。指标组合应对照业务目标,避免某一个数字变成唯一绩效导向。
2. 用分布和分组定位问题,不只看全公司平均值
端到端审批时长建议同时看中位数、较高百分位和超期比例。按部门、项目类型、审批节点、补录与否分组后,才能识别是特定角色拥堵,还是某类记录复杂。若全公司的平均值下降,但客户结算记录的长尾变长,整体改善可能掩盖了关键风险。
每个指标还需维护定义、数据来源、更新频率和责任人。例如“审批后更正率”应说明分母是已批准记录数还是全部提交数,修改多次是否重复计数。没有定义的指标很难比较,也容易在复盘中被不同部门各自解释。
3. 关注流程的负面外溢
审批提速后,要检查是否出现员工集中在月末补录、跨部门工作被错误归入主部门、管理者绕过正式流程通过消息确认等现象。流程优化可能把显性等待变成隐性沟通,因此只看系统内状态会低估真实成本。
抽样访谈是必要的补充。每个周期可以询问不同角色:员工最难判断的字段是什么,项目经理最常退回哪类记录,财务仍需手工补哪些信息。小规模、定向的问题往往比泛泛的满意度问卷更容易给出可执行答案。
4. 用明确规则控制例外和数据更正
例外不是流程失败,但没有边界的例外会使正常流程失去意义。对补录、期间关闭后更正、跨部门借调、临时项目和特殊结算,应明确需要什么理由、谁有权限、是否需要附件、如何进入报表。
更正记录应与原审批记录建立关联,不建议直接覆盖历史值。若允许撤回已批准表单,也要定义适用条件和通知范围。必要时由财务或项目负责人重新确认,以防数据修订影响已完成的成本分析或客户结算。

十、结尾:先把审批责任说清,再追求流程自动化
工时表审批真正的难点,不在表单长短,也不在审批人数量,而在一条记录要服务多少种管理目的、每种目的需要什么证据,以及谁有权判断。跨部门团队尤其要避免让项目、部门和财务角色重复审同一件事。流程越复杂,越需要把职责拆清楚,而不是把更多人加进审批链。
我的独特判断是:审批效率的上限,往往由“数据用途是否收敛”决定,而不是由提醒是否足够频繁决定。先减少没有明确用途的字段,再把常规记录与风险例外分流,最后用持续数据验证是否真的变快、是否仍然可靠。
下一步可以从一个跨部门项目开始,完成三件事:画出一笔工时的流转路径;列出项目负责人、部门主管和财务各自独有的判断责任;连续两个周期记录审批时长、退回原因和审批后更正。等这些口径稳定后,再决定是否需要专门平台、自动校验或更精细的成本分析。这样做不一定让审批链更短,但能让每一次审批都更有理由。
常见问题解答(FAQ)
1. 跨部门团队的工时表审批流程怎么设计才不拖慢项目?
我所在的项目组有研发、测试和产品同事,工时要经过员工、项目负责人和部门经理多层确认,经常月底才发现有记录被退回。审批层级到底应该怎么定,才能既保证数据可靠,又不让流程变成逐级盖章?
先按记录用途拆分审批责任,而不是让所有工时都经过同一串审批人。一个可执行的流程是:员工每天或每周提交,项目负责人核对任务归属和投入合理性,部门负责人只处理跨项目资源、异常超时或预算偏差。普通记录可在项目负责人确认后结束,异常记录再升级审批。试运行时可观察退回率、平均审批时长和逾期提交率;
例如连续两周审批时长超过两个工作日,优先检查审批人是否过多、待办提醒是否清楚,而不是继续增加催办频次。
2. 工时表应该按天填写还是月底集中补录?
我过去习惯月底回忆整月工作,再一次性填写工时,但发现会议、临时支持和任务切换很容易记混。每天填会不会增加负担?有没有办法兼顾记录准确度和填写效率?
优先采用每日简记、每周提交,而不是月底集中回忆。记录精度会随时间下降,尤其是一天内切换多个项目或处理临时事项时,月底补录容易把时间平均分摊到看起来合理、实际却不准确的任务上。可以把单次记录控制在几项核心信息:日期、项目或任务、投入时长、工作类型及简短说明;
每天用两三分钟补齐,当周由本人检查总时长和遗漏。若团队必须按月审批,也应保留周度草稿或提醒,避免把录入和审批都堆到月末。
3. 跨部门工时记录的口径不一致,应该怎么统一?
我发现不同部门对“投入工时”的理解不一样:有人把会议时间记入项目,有人只记实际执行任务;还有人把临时协助记到自己部门名下。这样汇总出来的数据还能用于排期或成本分析吗?
先发布一页口径说明,并用真实边界案例统一判断,不能只要求大家“如实填写”。例如,项目评审会议若直接服务于某项目,可记入该项目;部门例会通常记入内部工作;临时支援则记录实际受益项目,并注明支援事项。再明确单位、最小记录粒度、休假和加班的处理方式,以及任务归属发生争议时由谁裁定。
试行一至两个周期后,抽查同类事项在不同部门的归类差异;如果同一类工作频繁出现不同口径,先修订规则和选项,再把数据用于绩效或成本判断。
4. 工时表出现异常或被退回时,怎样处理才能减少反复沟通?
我经常遇到工时被退回,却只看到“信息不完整”或“请核实”这样的备注,不知道要改哪个字段。审批人也要重复解释,团队有没有一套清楚、可追踪的处理办法?
把退回原因设计成可选择的具体类别,并要求审批人补充需要修改的字段或依据,例如项目归属不符、任务说明不足、时长与排期明显冲突、记录周期超限。员工修改后保留原记录和修改轨迹,审批人只复核变更部分;对重复出现的问题,按月统计原因,而不是逐条靠私聊解决。
还要设定处理时限,例如一个工作日内说明退回原因、员工在下一个工作日内修正。这样既能追溯责任,也能判断问题来自填写习惯、流程设置还是任务分类本身。
核心关键词
文章包含AI辅助创作:工时表如何做好审批?跨部门团队效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/585642
读者评论
我们团队之前把项目经理和部门主管都设成必审,很多记录两边看的其实是同一件事。后来按项目归属和人员安排拆开职责,退回少了一些。比较难的是兼岗人员的分摊依据,最好提前约定,不然还是会反复沟通。
内部研发工时如果细到每半小时,填报负担确实不小,员工也容易靠回忆估算。我们试过按工作类型按日归集,做容量分析基本够用;但涉及客户结算的记录还是需要更细。不同用途分开设口径,比全员统一粒度更实际。
看审批效率时我也觉得只看平均值容易漏掉月底卡单。我们后来按审批节点看超期比例,发现问题集中在代理人缺失,而不是提醒不够。文中提到的退回原因分类也值得试,不过类别要少而清楚,否则统计本身又成了额外工作。
