Timesheet 做不起来,通常不是员工不会填,而是组织先把“记录时间”当成了目标:表格越细,填报越累;字段越多,数据越难核对;月底催得越急,员工越倾向于补一个看起来合理的数字。真正有用的工时表,不是把每个人每天做过的事全部记下来,而是以尽可能低的填报成本,形成能支持项目判断、资源分配和成本核算的可信数据。
一、先讲结论:工时表要从业务问题出发
1. Timesheet 的价值不在“填满”,而在“可行动”
我判断一套 Timesheet 是否值得推行,首先不看字段有多少,而看管理者能不能据此采取行动。如果数据只能用于月底汇总成一张总工时表,却不能回答“哪个项目正在超出预算”“哪个环节持续返工”“下个月谁会成为资源瓶颈”,那它更像一项行政任务,而不是管理工具。
因此,工时表从 0 到 1 的第一步不是选 Excel、表单还是软件,而是写清楚要解决的业务问题。典型目标包括项目成本估算、项目进度分析、部门容量规划、客户计费、研发投入分析和内部服务负载管理。目标不同,字段、权限、精度和审批方式也应不同。
我的基本判断是:先做能支持一个决策的最小工时模型,再逐步扩展;不要一开始就试图建立覆盖所有部门、所有活动、所有管理口径的“完整体系”。
2. 先确定四个基本要素
无论采用什么工具,最小可用的 Timesheet 都需要说清楚四件事:谁投入了时间、投入到什么对象、在什么时间段投入、这笔时间由谁确认。这里的“对象”可能是项目、任务、客户、工单、成本中心或内部运营活动,不能只留一个含糊的“工作内容”文本框。
- 人员:使用统一且稳定的人员身份,避免同一个人因昵称、邮箱或部门写法不同而被重复统计。
- 工作对象:采用能关联业务管理对象的项目、任务或工单编码,避免只有自由文本、无法归类。
- 时间:确定按日、周还是月填报,以及记录实际投入还是计划工时。
- 确认:明确谁审核异常、谁负责项目归集,以及何时锁定数据。
这四项如果没有对齐,后续再增加预算、费率、产能、客户类型等字段,只会让混乱变得更精细。字段完整并不等于数据可信;关系清楚、口径统一,才是可信数据的基础。
3. 先做小范围试点,再决定是否扩大
我建议把第一阶段范围压缩到一个有明确协作关系的团队,例如一个跨职能项目组、一条产品线或一个共享服务团队。试点范围要足以暴露跨部门口径差异,但不能大到任何问题都被解释成“组织太复杂”。
试点不是为了证明工具能上线,而是验证三件事:员工能否在可接受的时间内完成填报;管理者能否用数据发现具体问题;数据维护成本是否低于它产生的管理价值。如果三件事中有两件无法成立,就应先调整流程,而不是催促更多人填表。
| 试点问题 | 建议观察方式 | 不合格信号 |
|---|---|---|
| 填报是否足够简单 | 记录员工首次填报和每周维护所需时间 | 大多数人要查聊天记录、日历或工单才能补填 |
| 数据是否可核验 | 抽查任务、工单、交付物和记录之间的关联 | 工时有数字,但找不到对应工作对象 |
| 数据是否能支持决策 | 观察周会或月度复盘是否实际使用统计结果 | 报表出具后无人据此调整优先级或资源 |
二、为什么跨部门团队特别容易把工时表做复杂
1. 同一小时,在不同部门代表不同的事
产品经理可能把需求讨论算作项目投入,研发人员可能只登记编码和技术评审,测试人员则把回归、缺陷复测和环境维护都纳入工作。财务可能需要区分可计费与不可计费,部门负责人则关注团队容量,项目负责人更关心计划与实际偏差。
这不是谁填得不对,而是各部门观察工作的角度不同。若组织没有先规定“工时对象”和“活动分类”的最低共同口径,就会出现同名不同义:有人把会议时间算进项目,有人放进部门管理;有人将等待时间记为项目工时,有人完全不记。
跨部门 Timesheet 的关键不是把所有部门变成同一种工作方式,而是建立少数共同规则,并允许必要的部门级细分。共同规则负责汇总,部门细分负责解释;两者不应互相替代。
2. 工时问题经常是流程问题的表象
当员工月底才集中填报,误差往往不只是记忆不准确,还可能说明工作对象没有及时建立、任务拆分过粗、项目负责人没有维护范围,或团队没有明确哪些内部事务需要单独归类。把这些问题全部归结为“员工不配合”,通常只会带来更多催填提醒。
例如,一个研发人员每周在三个项目间切换,但任务系统只维护了主要项目。为了补足一周工时,他可能把支持、排查和临时沟通都记到主要项目。表面看起来工时填满了,实际却掩盖了共享支持对项目容量的挤占。
3. 记录粒度越细,不一定越准确
按 15 分钟记录看上去很精确,但对于每天频繁切换任务的知识工作者,要求逐项追溯往往会增加估算和记忆成本。相反,如果管理目的只是评估项目投入趋势,按半天或按天归集可能已经足够。精度应由决策需要决定,而不是由表格能切多细决定。
我通常把“精度”拆成两类:一类是时间刻度精度,例如 15 分钟、30 分钟或 1 小时;另一类是业务归属精度,例如能否区分项目交付、客户支持、内部管理和学习培训。很多组织过度追求前者,却忽略后者。结果是时间单位很细,管理解释仍然模糊。
下面的数字属于情景模拟,用于展示精度与维护成本的取舍,不代表行业统计。若团队每天需要切换多个任务,过细的记录粒度可能显著增加回忆和分类成本,却未必提升项目判断质量。

三、常见误区:看起来严格,实际上损害数据质量
1. 误区一:要求所有人每天精确填满八小时
要求所有人每天都精确填满固定时长,看似方便核对,实际容易把 Timesheet 变成考勤的替代品。一个员工当天记录了七小时项目工作,剩下的一小时可能是休息、短时沟通、行政事务,也可能是未归类工作;这些情况不能只靠“补足数字”解决。
如果组织确实要管理考勤,应使用与考勤目标匹配的制度和系统。工时表则应回答工作时间如何分配、哪些业务对象消耗了团队容量。将两者混为一谈,容易让员工为了避免被追问而填出“整齐”的数据,进而降低项目分析价值。
2. 误区二:把所有活动都设计成固定分类
分类太少,数据解释不了;分类太多,员工不知道选什么。特别是把“会议、沟通、协调、支持、评审、培训、返工、等待、维护”全部列成一级分类,会让填报界面看起来像一份分类考试。
比较实用的做法是先建立少数稳定的一级类别,再将差异较大的业务活动放到二级类别或项目任务中。一级分类用于组织级分析,二级分类用于需要细看时的诊断。分类是否保留,应取决于它能否支持一个具体决策,而不是因为“以后可能用得上”。
3. 误区三:默认员工会主动维护项目和任务
如果项目负责人没有及时创建任务,员工就只能选一个近似项;如果任务关闭后仍在列表里,员工会继续选旧任务;如果一个临时支持请求没有明确归属,工时数据就会落在“其他”。这类问题不是填报端能独立修好的,需要有人维护业务对象的生命周期。
我会把 Timesheet 的数据治理责任拆开:员工负责提交实际投入,项目负责人负责确认任务与项目归属,部门负责人负责处理容量和优先级,系统管理员负责口径、权限与基础配置。没有责任人,所谓数据自动化只是在自动积累脏数据。
4. 误区四:把“其他”当成万能垃圾桶
“其他”字段有必要存在,但若它持续占据大量工时,往往说明分类体系或工作对象存在缺口。完全删除“其他”也不现实,因为新类型的工作总会出现;真正重要的是定期查看其占比,并把重复出现的内容转成稳定分类或明确业务对象。
我建议给“其他”设定解释规则:低频、短期、无法提前分类的工作可以暂时放入;连续数周重复出现的活动应复盘并决定是否新增类别。这样既不会逼迫员工做错误选择,也能防止“其他”成为管理盲区。
5. 误区五:把填报率等同于数据质量
填报率高,只说明系统里有记录,不说明记录准确。若员工每周都提交,但 40% 的工时落在无法解释的通用类别,或者不同部门对同一类别理解不一,数据依然不适合用来做成本估算。
建议至少分开看四个指标:按时提交率、可归属工时占比、抽查可核验率、异常修正率。提交率反映流程执行,归属占比和核验率反映数据可用性,修正率则能提醒管理者检查规则是否清楚。
四、专业判断逻辑:从决策反推字段、粒度和权限
1. 先确定管理决策,再确定记录口径
在建表或配置系统前,我会要求发起团队把目标写成可观察的决策问题。例如:“下个月是否需要把两名支持人员调入新项目?”比“希望更好地了解工时”更有操作性。前者可以反推所需数据,后者则容易引发无限加字段。
| 管理问题 | 最少需要的数据 | 暂时不必采集的数据 |
|---|---|---|
| 项目是否超出投入预算 | 项目、人员或角色、实际工时、预算工时、统计周期 | 每次沟通的具体内容、所有工作地点 |
| 团队容量是否不足 | 可用容量、项目分配、内部事务、计划与实际投入 | 不影响决策的分钟级任务描述 |
| 客户支持是否挤占研发时间 | 客户或工单、支持类别、投入时间、处理状态 | 与支持负载无关的个人活动细节 |
| 报价估算是否需要调整 | 项目阶段、角色投入、工作类型、返工或变更记录 | 与项目成本无关的个人绩效标签 |
这里有一个容易忽略的原则:收集数据的理由应当能被员工理解。员工知道数据用于项目估算或资源协调,通常比被告知“公司统一要求”更容易形成稳定习惯,也更容易发现分类定义中的实际问题。
2. 统一组织层级的口径,保留必要的部门差异
我一般建议组织先统一项目、任务、客户或成本中心等主数据,再决定各部门是否需要额外活动类别。例如,组织层面统一“项目实际工时”,研发部门可以再区分开发、测试、技术债治理;客户服务团队可以区分一线处理、升级支持和知识库维护。
不能因为要汇总,就让所有部门使用完全相同的工作分类;也不能因为部门差异,就让各部门各自定义项目编码。前者会损失业务解释力,后者会让跨部门数据无法拼接。更稳妥的方案是统一主维度,允许受控的部门扩展字段。
3. 选择记录粒度时,把决策精度和填报成本放在一起比较
粒度没有放之四海皆准的答案。客户按工时计费、合同要求留下审计记录的团队,需要更细的项目与活动归属;产品研发团队通常更关心阶段投入和容量趋势,不一定需要记录到每个短时讨论;内部共享服务团队则可能按工单或服务类型统计。
一个实用的判断方法是问:如果把记录从 30 分钟改为 60 分钟,管理决策会变得明显更差吗?如果答案是否定的,就没有必要要求更细。如果从日汇总改成周汇总会失去重要异常信息,例如跨项目资源突然被抽走,那么就要保留更短周期的记录。
4. 把时间记录与任务管理、审批和统计连接起来
工时表不是孤立的数据仓库。它至少要与人员、项目、任务、客户或工单中的一个业务对象相连,否则管理者只能看见“某人投入了六小时”,却不知道这六小时产生了什么工作结果。
对中大型企业和 100 人以上组织来说,系统之间的关联尤其重要。以 PingCode 为例,团队可以评估是否将项目、任务和工时记录放在同一管理流程中,减少员工反复选择项目、人工复制编码和月底汇总的步骤。真正需要评估的不是某个功能名称,而是人员、工作对象、权限、审批和报表能否按组织已有流程连通。是否适合,应以试点结果和集成成本判断。
5. 用异常规则代替逐条人工盯梢
主管无需逐行审阅所有工时。更有效的方式是预先定义少量异常规则,例如同一工作对象连续多周没有产出却持续占用大量工时、某人每周投入超过可用容量、某个项目工时突然增长、某团队长期把大部分时间归入“其他”。异常触发后再核实原因。
异常只是调查线索,不应直接等同于员工表现问题。项目范围变更、线上故障、临时客户支持、人员培训都可能导致工时波动。将异常规则用于发现流程和资源问题,而不是简单用于追责,才能让数据更可信。

五、从 0 到 1 的实施路径:先让流程跑通,再谈自动化
1. 第一阶段:用一页纸写明试点边界
启动前,我会先完成一份简短的试点说明,避免不同部门各自理解。它不需要写成厚重制度,但应回答:为什么试点、哪些人参与、记录哪些工作、按什么频率提交、谁审批、数据用于什么场景、暂时不用于什么场景。
尤其要写清楚数据使用边界。例如,试点工时主要用于项目投入分析和资源规划,不直接作为个人绩效排名依据。若组织确实计划将数据用于绩效或计费,就应提前说明对应规则、核验机制和申诉方式,而不是上线后再改变用途。
(1)试点说明至少包含的内容
- 试点对象与负责人:列出参与部门、项目和流程负责人。
- 记录范围:说明哪些工作需要记录,哪些暂时不纳入。
- 数据口径:定义工作对象、活动分类、实际工时和统计周期。
- 提交与审批:约定提交截止时间、补录期限和异常处理人。
- 数据用途:明确用于成本、容量、项目复盘或服务负载中的哪些决策。
- 试点评估:约定试点结束时检查的指标和继续、调整或停止的条件。
2. 第二阶段:先定字段,再做表单或系统配置
字段设计可以从最少集合开始:人员、日期、项目或服务对象、任务或活动类别、实际工时、备注、审批状态。是否增加客户、成本中心、工作地点、计费属性等字段,应由目标决定。一个字段如果没人负责维护,或者填完后没有人使用,就应该暂缓。
自由文本应谨慎使用。它适合解释异常和补充上下文,不适合替代项目编码或活动分类。若团队只靠文本搜关键词,部门之间很容易出现“需求澄清”“需求沟通”“需求讨论”等相似但无法稳定合并的写法。
| 字段 | 是否建议首期启用 | 设置判断 |
|---|---|---|
| 人员与日期 | 是 | 用于确定记录主体和统计周期,尽量从人员目录与日期控件带入 |
| 项目或服务对象 | 是 | 应优先使用受维护的业务对象,而非自由文本 |
| 任务或活动类别 | 通常是 | 分类数量应控制在员工能理解和稳定选择的范围内 |
| 实际工时 | 是 | 统一单位、最小记录粒度和超出容量时的处理规则 |
| 成本费率 | 视目标而定 | 涉及薪酬或合同敏感信息时,应分离权限并说明用途 |
| 详细工作说明 | 非必需 | 仅在核验或客户计费确有需要时要求填写 |
3. 第三阶段:跑两到四周的真实填报周期
短周期试点足以发现表单和流程是否顺手,但通常不足以代表完整业务季节性。我建议至少跑过两个实际提交周期,并覆盖一次项目复盘或资源讨论。员工填写之后,管理者必须真实使用一次数据,否则团队很难判断记录是否有意义。
试点期间不宜不断增加字段。每出现一个新需求,先记录它来自哪项具体决策,再判断是首期必需、后续改进,还是单一部门的特殊需要。否则试点会在半途变成配置竞赛,最终看不出是流程有效,还是参与者只是勉强完成了更复杂的表单。
4. 第四阶段:先处理异常,再解释趋势
第一轮统计不应急着比较员工之间的“谁效率更高”。更适合先看系统性问题:哪些任务没有归属、哪些部门补录最多、哪些项目持续变更、哪些支持工作没有被计划。个人数据在样本少、口径不稳时很容易被过度解读。
当异常发现后,先分类原因,再确定动作。例如,项目工时偏高可能来自范围扩大、测试返工、依赖等待、人员经验不足或估算偏差。不同原因对应的行动完全不同:扩范围需要重新排期,依赖等待需要协调资源,估算偏差则需要更新未来项目的基线。
5. 第五阶段:决定是否扩展、调整或停止
试点结束后,按照预先约定的指标复盘。若提交率尚可,但工时无法关联项目,应优先修复主数据和工作对象;若数据质量不错但员工负担明显偏高,应简化字段或减少记录频次;若数据没人用,应先停止扩围,确认管理者是否真的需要这些信息。
系统上线不是成功标准。能够持续产生可信数据、被管理流程实际使用,并且维护成本可接受,才意味着 Timesheet 的机制开始成立。

六、案例与数据观察:跨部门协作中的工时盲区
1. 一个用于说明方法的模拟案例
下面是一个情景模拟案例,不是某个真实客户的公开数据,也不代表特定企业的实施结果。假设一家 180 人的软件企业,产品、研发、测试、客户支持和交付团队共同参与多个客户项目。管理层发现交付周期持续波动,但无法判断是需求变化、测试返工,还是支持任务占用了项目资源。
试点选择一个由 24 人组成的跨部门交付小组,覆盖产品、研发、测试和实施支持。团队先用每周 Timesheet 记录项目、任务类别和实际小时,允许对无法归类的临时支持使用“待复核”类别。项目负责人每周查看异常,部门负责人每月参与容量复盘。
2. 试点前后观察了什么
为了避免把一个数字包装成结论,试点关注的是过程变化:员工补录时间是否下降、工时能否关联任务、跨项目支持是否显现、复盘是否因此改变资源安排。以下模拟数据用于展示观察框架,不能解释成普遍规律。
| 观察项 | 试点前情景 | 试点后情景 | 管理含义 |
|---|---|---|---|

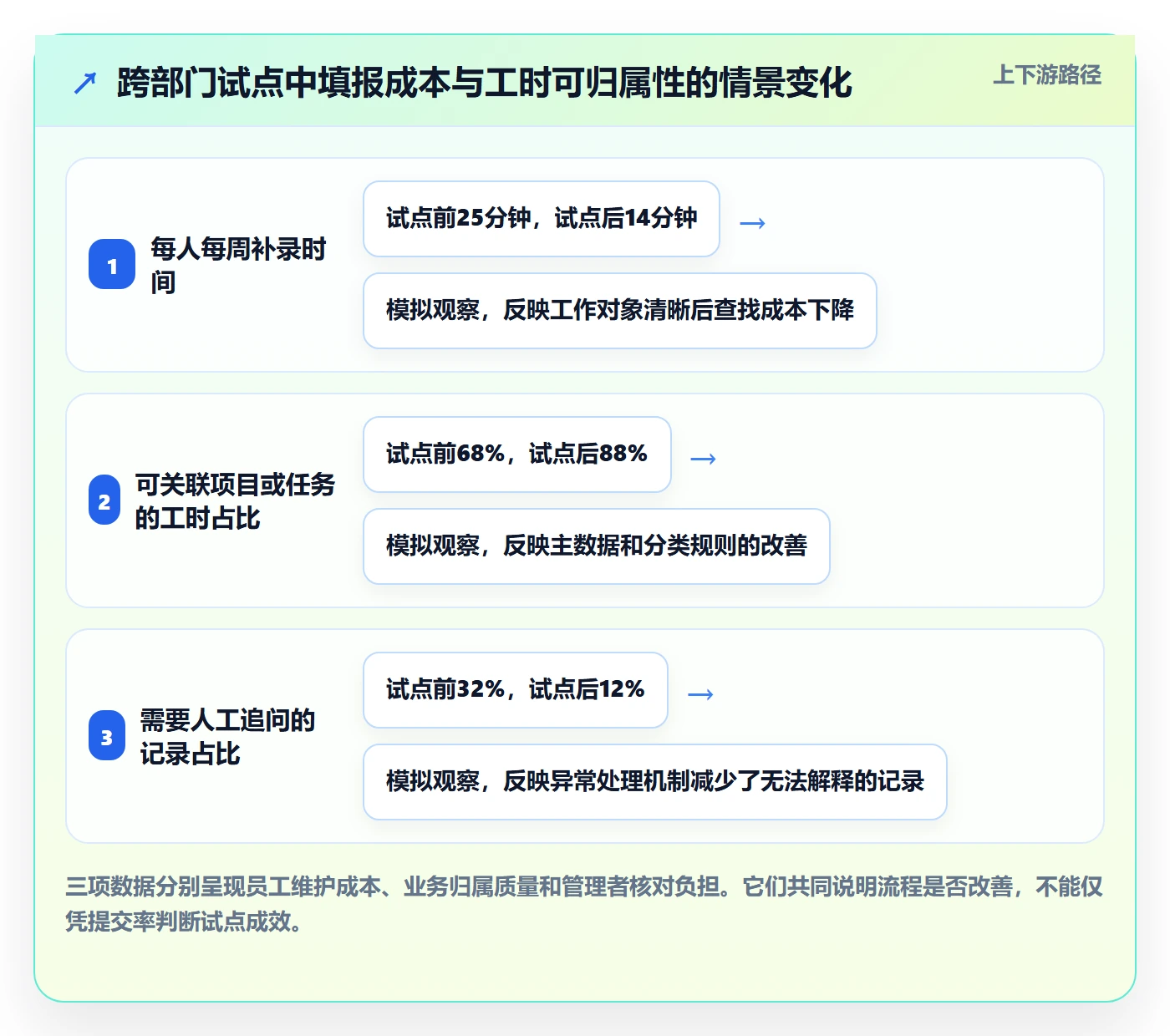

| 员工每周补录时间 | 约 25 分钟/人 | 约 14 分钟/人 | 任务与项目选择更清晰后,回忆和查找成本下降 |
| 可关联项目或任务的工时占比 | 约 68% | 约 88% | 主数据完善和待复核流程提高了归属质量 |
| 临时支持投入可见性 | 主要靠会议讨论 | 可按项目与支持类别查看 | 管理者能识别共享支持对计划容量的占用 |
| 月度复盘中的工时异常处理 | 以感觉判断为主 | 先定位项目、任务与原因再调整计划 | 数据改善了讨论顺序,但并未自动给出原因 |
这个案例里最有价值的变化,不是工时数字本身变得更漂亮,而是过去被“项目进度慢”掩盖的支持工作开始显现。管理者发现,交付团队定期被拉去处理既有客户问题,却没有在排期时给这些支持任务留出容量。调整后的动作不是要求员工加快填表,而是重新安排支持轮值并明确项目计划中的预留容量。

3. 数据能指出哪里值得调查,但不能替代管理判断
假如某项目的工时突然增加,Timesheet 只能提示变化发生在哪个团队、哪个阶段或哪类工作。它不能单独证明员工效率下降,也不能仅凭总量断定项目经理估算失误。要解释原因,还需对照范围变更、缺陷记录、里程碑、依赖情况和人员变化。
因此,我会把工时统计看成问题定位工具,而不是因果证明工具。它适合缩小调查范围、发现重复模式和验证管理动作;若把单一数字直接用来排名或问责,团队就会有动机优化记录方式,而不一定优化工作方式。
4. 一个值得关注的观察链条
跨部门团队可以按“投入结构,工作结果,过程原因”来复盘。先看工时流向哪些项目和活动,再核对任务完成、缺陷、交付质量或客户响应等结果,最后解释出现偏差的业务原因。只看工时总量,容易把忙碌误认为产出;只看结果,又可能忽视团队长期透支或支持负担。
例如,测试投入上升不一定是坏事。如果缺陷发现更早、上线问题减少,增加的测试工时可能是合理的质量投入。反过来,开发工时增加而交付成果没有改善,才需要进一步调查需求反复、技术债或依赖等待。工时数据应该和业务结果一起看,而不是孤立评价。
七、不同场景的行动建议与取舍
1. 小团队:优先轻量记录,不急着采购复杂系统
如果团队少于几十人、项目数量有限、协作关系简单,电子表格或轻量表单可能足够。重点是统一字段、明确提交周期和固定复盘时间。此阶段过早引入复杂审批、费率管理和多层分类,可能让维护成本超过管理收益。
小团队也要避免“先用自由文本,长大以后再整理”的陷阱。至少应固定项目编码、人员身份、日期格式和活动分类,否则团队一扩张,历史数据很难清理。
2. 中大型组织:先解决主数据、权限和跨系统关联
当组织超过 100 人,团队间项目口径、人员目录、审批链和成本权限往往开始分化。此时单纯依靠一份共享表格,容易遇到重复项目、修改冲突、离职人员仍在选项中、敏感成本数据被不必要访问等问题。
可以评估 PingCode 等项目管理平台是否适合承接项目、任务和工时协同,但应先验证数据关系与权限模型,而不是仅凭产品宣传决定。试点要覆盖实际使用场景:员工是否能从任务进入工时记录,项目负责人能否查看团队投入,财务或管理者是否只能访问授权范围,报表能否支持既定决策。若已有核心系统,集成成本和数据同步责任也必须纳入评估。
3. 客户计费团队:优先保证可追溯和审批闭环
如果 Timesheet 用于客户账单或合同结算,准确性要求通常高于内部容量分析。团队需要明确可计费与不可计费口径、时间舍入规则、审批责任、客户与项目归属、补录期限和更正留痕。员工提交之后,应能解释记录与合同范围或交付事项的关系。
这一场景不适合把记录压缩到过于粗略的周汇总。若客户要求可审计,按任务或服务事项留痕可能更合理;但也不应为了“看起来完整”强制记录与账单无关的个人细节。数据保留期限、访问权限和更改记录要与合同及内部政策相符。
4. 研发团队:重点识别容量结构,不把工时变成绩效排名
研发团队的工作经常包括开发、评审、测试支持、故障处理、技术债治理和跨团队协作。若管理目标是预测产能,就应把计划项目、内部维护和临时支持区分开来。否则团队看上去总在满负荷,实际上管理者无法判断容量被什么占用。
我不建议把个人工时总数直接与代码产出或缺陷数量一一挂钩。任务复杂度、工作性质和协作依赖差异很大,单纯比较投入时长容易产生错误激励。更适合的做法是按团队、项目阶段和工作类型看趋势,再结合交付质量和计划稳定性解释。
5. 共享服务团队:用工单或服务对象归集,而非空泛部门工时
法务、设计、数据、运维、人力和客户支持等共享团队,往往同时服务多个部门。只记录“部门工作”会让服务负载无法归属,也难以解释哪些内部客户长期占用资源。可先尝试按服务请求、工单、客户部门或服务类型归集,比较不同服务的投入和等待时间。
这类团队不一定需要记录到每个细小动作。若主要目的在于容量规划,按工单或服务类别记录可能更有用;若涉及合同计费、合规审查或服务级别承诺,则要提高可追溯性,并明确哪些工作必须审批或留档。
6. 个人时间管理:避免把组织级 Timesheet 误当成自我提升工具
个人希望了解时间分配时,可以采用更轻量的记录方式:按项目或工作类型做粗略归类,连续观察两到四周,重点寻找会议挤占、任务切换、无计划支持等模式。个人记录关注的是发现可调整的习惯,不需要套用企业审批和成本中心体系。
若个人使用工具记录时间,不应为了追求精确而不断切换计时器、补录每个短对话。时间估算的意义在于形成有用的决策,而不是制造看似精准、实则没有行动价值的数字。
八、上线前的检查清单:判断这套机制能否长期运行
1. 口径检查
- “实际工时”指的是投入时间、工作时长,还是客户可计费时长?三者是否区分?
- 项目、任务、工单和内部活动是否有统一的命名与编码规则?
- 员工遇到无法归属的工作时,有没有明确的临时选项和后续处理人?
- 不同部门是否对同一分类有相同理解?若不同,是否存在受控的扩展分类?
2. 流程检查
- 员工能否在日常工作流中完成记录,而不是月底集中回忆?
- 项目负责人是否有时间审核异常,还是只在截止日批量点击通过?
- 补录、驳回、修改和锁定规则是否清楚?
- 人员转组、项目关闭和任务变更后,选项是否能及时更新?
3. 数据使用检查
- 管理者是否已经指定至少一个真实的决策场景使用这些数据?
- 统计结果是否能与项目计划、交付进展、工单或成本信息交叉验证?
- 是否把填报率、可归属率和可核验率分开观察?
- 员工是否知道数据用途、访问范围和可能的限制?
4. 成本与风险检查
工时数据有一定敏感性,尤其当它与个人、客户费率、成本或绩效相关。组织需要遵守适用的隐私和数据管理要求,控制访问范围,并避免收集超过管理目标所需的个人信息。数据用于哪类分析,应有清晰说明;访问和修改应能按权限管理。
此外,还要计算持续维护成本。若每月需要多人手工清理编码、合并表格、追问异常,系统表面上节省了填报时间,实际却把成本转移给了项目管理和运营人员。上线前就要指定主数据维护责任人,并评估自动同步和人工校验的分工。
九、建立长期机制:让数据质量随使用而改善
1. 每月只复盘少数关键指标
长期运行时,不必一开始就铺开几十个报表。我建议先固定几个能驱动行动的指标,例如按时提交率、可归属工时占比、抽查可核验率、未分类工时占比、异常处理时长和项目预算偏差。每个指标都要有负责人和对应动作,否则报表越多,关注越分散。
指标阈值应在试点数据基础上设定。组织规模、工作类型和项目节奏不同,不能把某家企业的数字直接当成所有团队的合格线。更重要的是看趋势、解释异常,并结合业务结果确认调整是否有效。
2. 用反馈机制修订分类,而不是不断叠加字段
每月收集员工和审批人的实际反馈,重点询问哪些类别难选、哪些工作总被归入“其他”、哪些字段填完后从未被使用。分类调整要有版本和生效时间,避免同一报告周期内口径变化导致数据不可比。
当新分类只对一个团队有效时,优先考虑部门级扩展,不要立刻把它变成全组织必填项。组织级字段应当稳定、可解释、能汇总;部门级字段则服务具体业务诊断。
3. 把工时数据和结果数据一起复盘
投入不等于产出,也不等于价值。对于项目团队,工时应和里程碑、范围变更、缺陷、返工或交付结果一起看;对于服务团队,可以与请求量、响应时间、解决率和客户反馈结合;对于容量规划,则要将实际投入与可用人力、休假、培训和支持安排对照。
这种组合分析可以避免两种常见误判:第一,看到工时上升就认为团队效率下降;第二,看到某团队工时较低就认为资源充裕。只有将工作负载、过程条件和业务结果放在一起,才能区分真实浪费、必要投入和管理失配。

十、最后的判断:Timesheet 应当帮组织看见工作,而不是监视员工
1. 做好 Timesheet,先降低“记录工作”的阻力
如果员工需要在几个系统之间反复查项目编码、任务名称和审批人,再手动补录时间,组织就不能把数据质量问题简单归咎于员工。更好的流程是让工作对象尽量来自已有项目、任务或工单,减少重复输入,并让未归类记录有明确的处理路径。
填报体验不是表面问题。它会影响记录是否及时、分类是否稳定、管理者能否核验。减少无用字段、避免重复录入、及时维护主数据,往往比增加提醒和问责更能改善数据质量。
2. 做好 Timesheet,要允许数据推翻管理者原有假设
工时表的意义不在于证明管理者已经知道的结论。如果数据只用于确认某团队“投入不够”,却不允许它揭示范围变化、支持工作、流程等待和跨部门依赖,那么它只是把原有判断数字化。真正有用的记录机制,应该让组织有机会重新审视排期、资源和责任边界。
也要给数据留出解释空间。一个异常点可能是误填,也可能是重大故障;一个稳定趋势可能说明流程成熟,也可能意味着团队长期透支。数据能缩小疑问范围,仍需要结合事实、交付物和团队反馈作出判断。
3. 下一步怎么做
如果你现在准备从 0 到 1 建立 Timesheet,可以先用一周完成三个动作:写出最重要的一个管理问题;选定一支跨职能试点团队;设计只包含决策必需字段的最小版本。随后运行两个以上真实提交周期,用员工维护成本、工时归属质量和管理使用情况决定是否扩展。
我的最终判断是:工时表不是为了让每一分钟都被记录,而是为了让关键投入不再被误判。先让数据可解释、可核验、能支持行动,再考虑更精细的成本和效率分析。能帮助团队调整工作的方法,比看起来无所不包的表格更值得长期保留。
常见问题解答(FAQ)
1. 跨部门团队从0到1做Timesheet,第一步应该怎么设计?
我所在的团队要开始记录工时,研发、产品、设计和运营的工作方式差别很大。我担心分类太细没人愿意填,太粗又看不出时间花在哪,应该先从哪里开始?
先别急着设计一张包含几十个字段的表。建议先确定记录工时要解决的一个具体问题,例如判断项目实际投入、识别部门间等待,或改善资源排期;目的不同,分类方式也不同。可以先选一个跨部门项目试运行两周,只保留日期、人员、项目、任务类别、实际工时和简短说明。
任务类别控制在5至8项,例如需求分析、设计、开发、测试、会议沟通、支持与返工。试点结束后检查哪些字段真正帮助了决策,再决定是否扩展。这样做的判断依据是:工时数据的价值来自能否解释投入差异,而不是字段数量。
2. 跨部门Timesheet按项目、任务还是部门分类更有用?
我想用工时表看清每个项目的投入,但同事也需要知道时间花在会议、支持和返工上。项目、部门、任务类别看起来都重要,如果只能优先设计一层,我该怎么选?
不要把项目、部门和工作类型塞进同一个分类维度。更稳妥的做法是把项目作为主归属,把工作类型作为独立选项,部门从人员信息中维护;这样同一笔工时既能按项目汇总,也能分析会议或支持占比。
举例来说,某成员周内记录40小时,其中项目A投入24小时、内部支持8小时、会议6小时、休假2小时,管理者可以区分项目投入与非项目消耗,而不必把“研发会议”“产品会议”等不断拆成新类别。若组织目前只需要项目成本,先保证项目归属准确;若主要问题是工作被打断,则优先把支持、会议、返工等类型定义清楚。
3. 员工漏填或补填Timesheet,怎么提高准确率而不是增加抵触?
我担心工时记录变成额外的行政负担,大家到周末才凭印象补填,数据看起来齐全却不可信。有没有办法让填写更及时,同时避免团队觉得这是监控?
把填报动作压缩到每天几分钟,并明确数据用于项目复盘和容量规划,而不是单独评价个人效率。可设置工作日提醒、常用项目快捷选择和每周一次的异常检查;例如周五核对是否存在整天空白、单日工时明显超出团队约定范围,或大量时间都被归入“其他”。
不建议用一个固定工时数字直接判断个人表现,因为会议、支持和任务复杂度不同,数字本身不能说明产出。若团队连续两周出现补填集中、说明过于笼统等情况,应先检查表单是否难用、项目选项是否过期,再调整流程,而不是先加处罚。
4. Timesheet收集后,跨部门团队应该看哪些指标,才能真正提升效率?
我们已经能汇总每个人和每个项目的工时,但我不确定这些数字该怎么用。除了看谁投入时间多,哪些分析能帮助团队发现协作瓶颈,又不至于把工时误当成产出?
优先看趋势和结构,不要用总工时给个人排效率名次。对项目负责人有用的信号包括:计划工时与实际工时的偏差、跨部门等待或支持时间占比、返工时间变化,以及关键角色是否长期被多个项目同时占用。
比如某项目连续三周实际投入比计划高约20%,同时支持和返工占比上升,这更值得触发一次需求变更或交接流程复盘,而不是简单要求成员加快速度。分析时要标注数据口径,例如是否包含会议、休假和临时支持,并至少观察数周;单周波动可能来自阶段差异。工时表能说明时间去了哪里,不能单独证明工作质量或业务价值。
核心关键词
文章包含AI辅助创作:Timesheet怎么做?跨部门团队效率提升:工时表从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/585586
读者评论
我们试点时先按半小时归集,确实比要求逐项记分钟轻松不少。不过“可核验率”具体怎么抽查比较合适?如果只看任务关联,可能还是核不出实际投入。
跨部门统一项目编码很有必要,但活动分类最好别一开始就铺得太细。我们遇到过各部门对“支持”的理解不同,后来靠例子和定期复盘才慢慢对齐。
把异常工时作为排查线索,而不是直接用于评价员工,这点比较实际。想了解如果团队长期把时间记在“其他”,通常多久复盘一次分类比较合适?
