日报工时管理最常见的失败,不是员工忘了填,而是团队把“每天写了几小时”误当成了“项目成本已经可用”。我在梳理跨部门工时流程时,反复看到同一种情况:研发填了任务,设计写了项目名,运营只记部门,财务月底再把三种口径拼在一起,结果工时表看似完整,却回答不了哪个项目超支、哪里发生等待、下个月该怎么排人。真正有效的日报工时管理,不是催填报,而是让每一笔时间都能沿着统一对象、明确规则和可追溯的审批路径,转化为决策信息。
一、先讲核心结论:工时日报不是考勤表,而是资源决策的输入
1. 把“填得全”改成“用得上”
很多团队一开始关注填报率,要求员工每天提交、主管按时审批,月底再统计完成率。这些动作只能证明流程有人执行,不能证明数据能帮助管理。真正值得检查的是:工时记录能否关联到明确的项目、任务或内部工作;能否解释计划与实际的差异;能否支持下月的资源安排和项目复盘。
我通常把一条合格工时记录拆成五个要素:人员、日期、投入时长、工作对象、工作类型。跨部门场景还需要补充成本归属或交付阶段。缺少工作对象,时间无法回到项目;缺少工作类型,管理者看不到沟通、返工、支持等非编码工作;缺少时间口径,部门之间就会出现“有人报净工时,有人报在岗时长”的假可比。
先统一记录含义,再谈填报率。如果员工把同一场会议既记在部门事务又记在项目任务中,填报率即使达到百分之百,汇总出来的投入仍然失真。管理者需要优先解决重复、漏记和归属错配,而不是单纯增加提醒频次。
2. 采用“最少字段、足够解释”的原则
字段越多,不等于数据越好。每增加一个必填字段,就增加一次判断和填写成本;如果字段没有清楚定义,员工会凭个人理解作答,最后得到的是更多噪声。对大多数跨部门团队而言,先保证日期、人员、时长、项目或任务、工作类型这五项清楚,已经能支撑基础分析。
只有当管理问题确实需要时,才增加阶段、成本中心、客户类型或是否可计费等字段。比如专业服务团队需要核算客户项目的可计费时间,增加“可计费/不可计费”有明确价值;内部产品研发团队若没有对应的成本核算机制,就不应为了报表好看强制填写一组无人使用的财务字段。
3. 把填报、校验、审批和分析设计成一个闭环
日报工时管理至少包含四个环节:员工记录当天实际投入,系统或规则做基础校验,主管审核异常与归属,项目或职能负责人据此调整计划。只做前两步,得到的是流水账;只做审批,得到的是主管打过勾的流水账;只有分析结果进入资源决策,制度才真正产生价值。
一个可执行的闭环应当能回答四个问题:谁在什么时间内完成记录;记录关联的工作对象是否有效;异常由谁解释、谁确认;哪些结果会进入项目复盘、排期或预算调整。每个问题都要对应明确责任人,不能把“大家共同负责”当成流程设计。

二、为什么跨部门团队更容易把工时表做成“形式任务”
1. 同一个项目,在不同部门眼里是不同的对象
研发可能按迭代和任务登记,市场按活动或渠道登记,设计按需求单登记,客服按工单登记,财务则希望看到成本中心。每个部门的记录方式都可能合理,但如果没有共同的项目主数据和映射关系,月底汇总时就要靠人工猜测“活动A是不是项目B的一部分”。猜测一旦进入成本分析,误差便会被当成结论。
我见过的典型问题不是“没有项目名称”,而是同一工作对象有多个写法:新产品上线、产品上线项目、上线支持、版本发布。员工不觉得这是大问题,报表却会把它们拆成四个项目。相反,也有部门习惯把所有支持工作都记到“日常事务”,导致真实的跨项目投入消失在一个大桶里。
2. 部门目标不同,决定了工时数据的解释方式不同
研发经理关心计划准确度、任务负载和返工;项目经理关心里程碑风险与资源冲突;部门负责人关心人员是否被过度打断;财务关心成本归集;人力资源团队则可能关注组织容量和加班风险。用一张报表试图回答所有问题,通常会造成口径混杂。
跨部门协作还会产生“等待时间”与“实际投入”的差别。产品经理等待需求确认时,可能没有连续投入在该项目上;设计师参加跨部门评审,则可能同时影响多个项目。工时表能记录实际投入,却不能自动解释等待、阻塞和决策延迟。管理者必须把工时与任务状态、交付周期、变更记录结合起来,才不会把流程问题错判成人员效率问题。
3. 日报频率与工作节奏不匹配
日报的优势是记忆衰减较少,缺点是打断频繁。对任务切换多、工单密集的团队,日粒度通常有帮助;对以长周期研究、深度设计或集中交付为主的工作,员工每天精确拆分多个小时间段,可能产生虚假的精确感。每天填三次十几分钟的活动,未必比每周按任务核对更准确。
因此,日报不是所有岗位唯一正确的时间粒度。关键在于数据用途:如果需要识别跨项目负载和短期资源冲突,日粒度有价值;如果只是估算阶段性项目成本,按周汇总可能更省成本。制度应按岗位和管理问题配置,不应因为工具可以按天填,就要求所有人以同样方式记录。
4. 记录对象不清,导致“填表的人承担了系统设计成本”
当任务命名混乱、项目状态过期、负责人不明确时,员工必须先判断自己该往哪里填,再决定填多少时间。这实际上把管理者应承担的数据治理工作转嫁给了一线人员。员工为了按时提交,会选择最方便的选项;方便选项一旦成为默认,就会污染整个组织的历史数据。
解决办法不是多写一页操作说明,而是清理记录入口:结束的项目及时关闭,无效任务不出现在默认列表,公共事务有统一类别,跨项目支持有清晰归属规则。减少选择难度,通常比增加培训更能提高记录一致性。
三、常见误区:看起来严格,实际降低了数据可信度
1. 把填报率当成唯一成功指标
填报率适合回答“流程有没有被执行”,不适合回答“记录是否准确”。员工可能每天按时提交,但把全部时间记到最熟悉的项目;主管也可能为了清空待审批列表,批量通过而不检查异常。若管理层把高填报率直接等同于高质量,就会奖励流程表面的完整,而忽略记录是否有决策价值。
我建议把指标分成三层:流程指标看提交及时率和审批及时率;质量指标看归属完整率、异常修正率和重复记录率;结果指标看计划偏差是否被解释、资源调整是否有据可查。三类指标不能互相替代,尤其不能用一个漂亮的提交率遮住质量问题。
2. 用工时总量评价个人效率
工时反映投入,不直接等于产出。某人记录时间更多,可能是承担了复杂任务、跨部门支持或返工;另一人时间较少,可能是任务简单,也可能是漏报。用“谁投入小时数更多”评价绩效,会鼓励延长记录、压低协作时间,甚至让员工把时间分配到更容易被看见的工作上。
工时是成本和容量信息,不是个人价值评分。如果要评价交付,应结合任务复杂度、质量、目标完成情况、依赖等待和返工原因。工时可以提示值得调查的偏差,不能单独给出责任结论。
3. 所有岗位都使用同一套分类
统一口径不等于所有人的工作分类完全相同。研发的代码评审、市场的活动执行、客服的客户跟进,可能都属于“项目投入”,但其工作类型并不相同。过度统一会让分类失去业务含义;完全各自为政则无法汇总。实践中更稳妥的做法是设置组织级通用分类,再允许岗位层级有受控扩展。
例如组织级分类可以包括项目交付、客户支持、内部协作、学习与培训、管理事务;研发团队可在项目交付下细分开发、测试、评审,市场团队可细分策划、制作、投放。汇总时仍可回到共同层级,部门内部也保留足够细节。
4. 要求精确到分钟,却没有明确估算边界
精确到分钟看似专业,实际常造成伪精确。员工很难准确回忆当天每次上下文切换的起止时间,若系统要求填写分钟,最后出现的可能是为了凑满八小时而倒推的数字。对于多数知识工作,按十五分钟、半小时或任务块记录,往往更符合记忆能力与管理需求。
具体粒度应根据管理用途确定。项目成本核算需要更细的可追溯性,可能采用十五分钟为最小单位;部门容量规划只需估算投入结构,半小时或小时粒度更合理。无论选择哪种粒度,都应明示是否包含会议、短暂沟通和休息时间,避免把格式精细误认为数据准确。
5. 把日报变成纪律检查和惩罚工具
若员工担心某一天记录偏少会被直接质疑,最自然的反应不是更诚实,而是补足一个看起来合理的数字。长期如此,工时表会逐渐失去异常发现能力,因为每个人都学会让记录“看上去正常”。
管理者应把异常处理定义为核实和改进,而非自动处分。连续出现超计划投入,先检查需求变更、依赖阻塞和任务估算;某类工作长期被记入内部事务,先检查分类是否合理;个别员工记录不完整,再进行流程辅导。只有在规则清晰、提醒充分且存在反复故意造假的证据时,才进入纪律处理。
6. 只看项目投入,不看非项目工作
如果系统只允许选项目任务,员工会把招聘面试、知识分享、故障响应、内部评审等工作塞到某个项目中。报表看起来项目投入很高,却无法解释组织容量为什么被挤占。非项目工作并不等于无价值,关键是让它有合适的归属。
可以建立受控的公共工作类别,并为高频项目外工作设置负责人和预算上限。比如部门会议无需每次拆成独立任务,但当内部支持占据人员每周明显比例时,就应单独呈现,避免把计划偏差全部归因于执行效率。
四、专业判断逻辑:先定义问题,再决定字段、粒度和审批
1. 先明确工时表要支持哪类决策
设计流程前,我会先让业务负责人把目标写成可回答的问题,而不是先挑系统字段。常见问题包括:项目是否超出预算;某岗位是否同时承担过多项目;计划偏差主要来自需求变更还是执行返工;客户支持是否挤压产品交付;哪些内部工作需要重新安排。
每个问题都需要不同的数据组合。项目预算需要工时与成本率、项目阶段、人员角色匹配;容量规划需要人员可用工时、假期、会议和多项目分配;流程改进需要任务状态变化、等待时长、返工标签与实际投入。没有先定义问题,字段很容易变成“以后也许有用”的收集清单。
2. 明确时间口径和例外规则
规则至少要说清:记录实际投入还是计划投入;一天的可用工时如何计算;加班是否另行标注;会议和临时支持如何归属;休假、培训、待命如何处理;跨午夜工作按哪一天记录。口径不必复杂,但必须能让两个不同部门的员工对同一场景做出相同选择。
可以把规则写成“定义、正例、反例”三段。比如“项目投入”是直接服务于已批准项目目标的工作;项目例会计入对应项目;部门周会不计入项目,归入部门协作。正反例比抽象定义更容易执行,也便于新员工快速理解。
3. 设置足够细但不过度膨胀的工作分类
分类设计通常需要在分析价值和填写成本之间取舍。分类太粗,无法解释偏差;分类太细,员工要在相似选项中反复判断。我的建议是先用一层通用类别解决跨部门汇总,再根据持续出现的管理问题增加第二层分类,不要一开始就把所有岗位的工作细到几十种。
上线后如果某类“其他”长期占比很高,说明分类可能缺项或定义不清;如果几类分类的使用者都无法解释区别,说明分类应该合并。分类不是一次定终身,应该通过数据和访谈定期整理,但每次调整都要保留映射规则,确保历史趋势仍可比较。
4. 审批只拦截需要处理的异常
若每条记录都需要主管逐项审核,审批会变成纯流程负担。规模扩大后,主管容易批量通过;批量通过又让审批失去校验作用。更有效的方式是常规记录自动通过或轻量确认,异常记录进入人工处理,例如单日时长超出合理范围、工作对象已关闭、项目预算接近阈值、同一时段重复登记。
异常规则要分级。低风险提醒可以由员工自行修正;归属不明由项目负责人确认;预算或合规风险由项目管理或财务角色处理。规则越精准,主管越能把精力放在真正需要判断的事项上,而不是核对每一行的格式。
5. 用“可解释”替代“绝对精确”
跨部门工时表很难成为无误差的时间审计工具。知识工作的切换成本、短时协助和多人协作,本身就很难被完全精确记录。管理目标应是让数据足以支持合理判断,并保留异常解释,而不是追求一种看似科学、实际无法验证的分钟级精确。
我会优先检查数据是否具备一致性、完整性和可解释性:同类工作是否采用相同规则;关键项目是否有足够记录;异常是否能找到原因和处理人。若这些条件成立,轻微估算误差通常不妨碍管理;若口径不一致,精确到分钟也没有意义。

五、落地流程:从主数据清理到月底复盘的操作清单
1. 第一步:盘点现有表格和真实使用场景
不要先把旧表原样搬进新系统。先收集各部门正在使用的工时表、项目清单、分类字段和月底报表,再访谈实际填表人、审批人和数据使用者。重点问三个问题:哪些字段填完没人看;哪些分析每个月都要人工拼;哪些记录场景经常不知道该选什么。
访谈时要覆盖不同岗位,而不只是管理者。员工能说明填写时的歧义,主管能解释审批瓶颈,财务或项目管理人员能指出月底对账的断点。整理结果后,把字段分成必填、条件必填、可选和删除四类,并记录每个保留字段对应的决策用途。
2. 第二步:建立项目、任务和公共工作的统一字典
跨部门工时表首先需要可靠的工作对象。项目应有唯一标识、负责人、状态和有效周期;任务应明确隶属项目、负责人和可填报状态;公共工作则需要有统一的类别和归属规则。不要让员工自由输入项目名称作为默认入口,否则同义词和拼写差异会在几个月内迅速扩散。
如果团队无法在短期内清理全部任务,可以先用项目级归属作为过渡,再逐步细化到任务级。比起要求所有部门一步到位,先确保所有投入能回到正确项目,通常更重要。任务颗粒度应由管理问题决定,而非追求看起来整齐的层级结构。
3. 第三步:发布一页规则说明和场景示例
员工不需要先读几十页制度。发布一页简明规则,说明记录对象、时间粒度、提交时限、审批责任、常见例外,再附上几个真实场景:跨项目会议如何分摊、临时线上故障记到哪里、部门内部培训如何归属、同一任务当天多次投入如何处理。
规则说明要避免“按实际情况填写”这类无法执行的表述。对于无法完全覆盖的情况,指定询问渠道和临时归属方式,并承诺在复盘后更新字典。员工遇到不确定情况时,应有明确路径,而不是自行选择最接近的类别。
4. 第四步:小范围试运行,先测摩擦再扩面
试点不宜只选择流程最成熟的部门。最好同时包含一个项目节奏稳定的团队和一个跨部门协作较多的团队,这样能分别检验基础记录和复杂归属场景。试点周期至少覆盖一次完整的周度复盘和月度汇总,否则看不到月底对账中的问题。
试点期间每天关注员工实际填写耗时、异常类别、退回次数和主管审批时间。每周收集问题,但不要频繁改字段;一周内出现多次相同歧义,才考虑调整定义或入口。否则制度会不断变化,员工记不住规则,数据也无法稳定比较。
5. 第五步:建立日、周、月三级处理节奏
日级负责及时记录和基础校验,重点是减少遗忘、纠正明显错误;周级由项目或部门负责人看负载、跨项目冲突和异常投入;月级由项目管理、财务或业务负责人看预算偏差、工作结构变化和流程改进。不同层级看不同结果,避免所有人每天打开同一张汇总表。
- 每日:员工提交实际投入,系统提示缺项、重复时段和异常时长。
- 每周:负责人检查任务归属、计划偏差和高频临时支持。
- 每月:项目与职能负责人复盘成本、容量、返工和资源调整。
- 每季度:治理项目分类、字段规则和权限,清理长期无效对象。

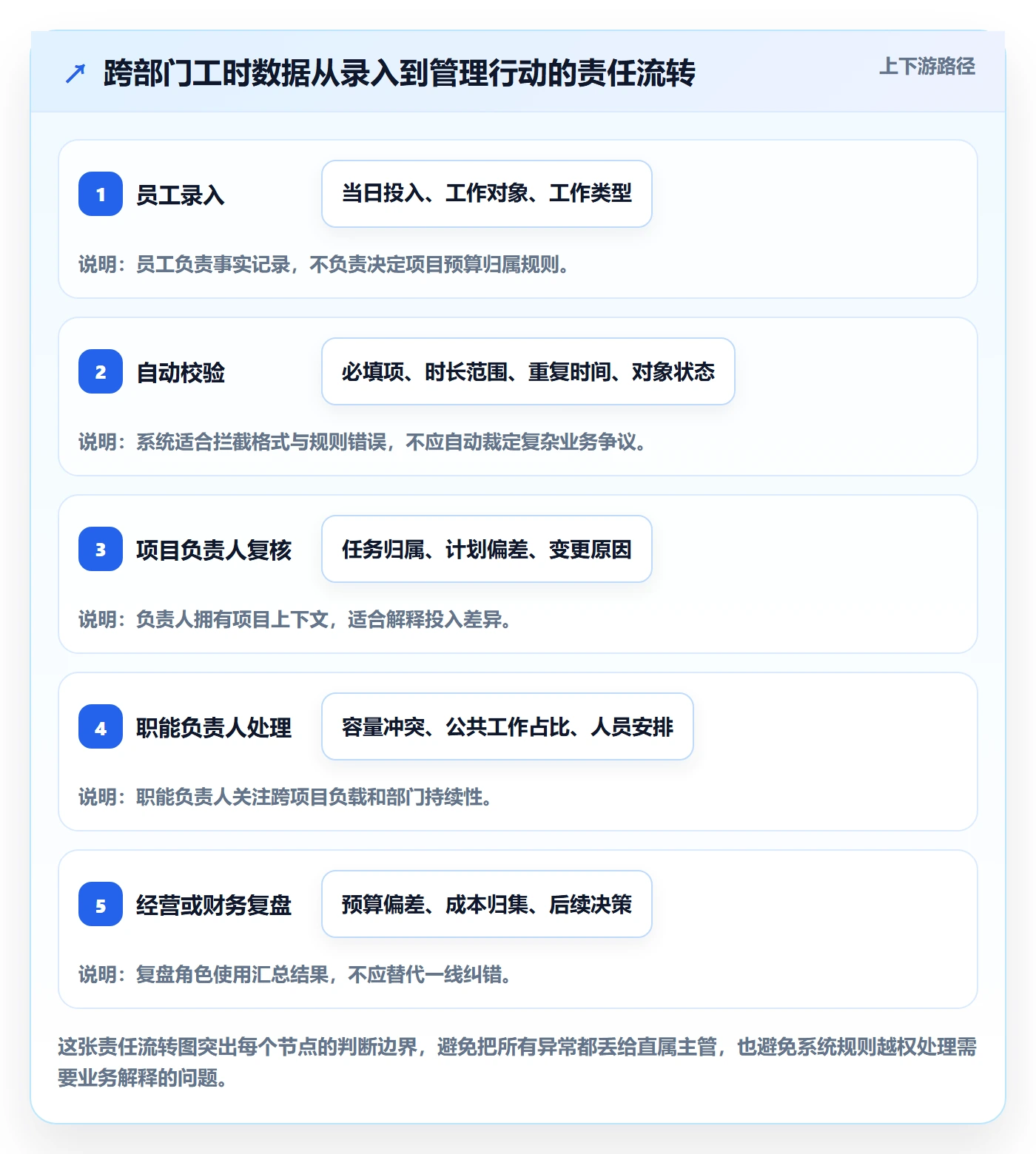

6. 第六步:设置异常处理闭环
异常不能只显示红色提示,还要有状态和责任人。建议至少区分待员工补充、待项目负责人确认、待部门负责人处理、已关闭四种状态,并记录原因、修正内容和处理时间。这样月底才能区分“还没处理”和“已解释但仍有偏差”。
典型异常包括记录对象不存在、同一时间重复填报、单日累计时长明显异常、已关闭项目仍有投入、项目预算连续超限、某类别占比突然变化。异常阈值需结合团队工时制度设定,不能把一个团队的常态阈值直接复制到另一个团队。
7. 第七步:把报表接入实际会议,而不是只发邮件
月度工时报告如果只是自动发给管理者,通常很快被忽略。应把少数关键图表放入已有的项目复盘、资源评审或经营会议,并明确由谁提出解释、谁决定调整。比如某项目投入高于计划,不只是标注超支,而要判断是否因范围增加、估算偏差、返工或等待导致。
会议中必须把“记录事实”和“管理判断”分开。记录可以说某任务投入高于计划百分之二十,判断则需要查看需求变更和交付质量,不能直接下结论说执行效率低。若数据暂时不足,也应标注为待验证问题,而不是用猜测填补空白。

六、案例推演:一个跨部门交付团队如何从“月底拼表”转向可复盘
1. 场景设定:问题不是没人填,而是记录无法对齐
以下是用于说明流程设计的情景模拟,不代表某家企业的真实经营数据。假设一家约一百五十人的产品组织,由研发、测试、产品、设计、市场和客户成功团队共同推进季度版本。原有做法是各部门用自己的表格记录时间,月底由项目助理汇总项目投入。
问题集中在三处:同一版本存在多个名称;研发按任务记,其他部门按项目或活动记;市场和客户成功的临时支持没有稳定分类。项目助理每月需要约三个人天合并数据,仍有部分记录无法判断归属。管理者可以看到“各部门报了多少小时”,却很难判断版本投入增加究竟来自需求变化还是返工。
2. 先修数据入口,而不是直接增加审批层级
团队先统一项目主名称和编号,规定项目级记录作为所有部门共同的归属层;研发和测试保留任务级细分,其他部门可先按项目阶段记录。部门会议、培训和临时客户支持进入公共类别,并设置负责确认的职能负责人。
同时,团队把时间粒度设为半小时,允许按当天任务块估算,不要求员工还原每次短暂沟通的分钟数。只有需要计入客户成本的专业服务任务,才使用更细粒度。这样既保留项目分析能力,也避免用同一精度要求所有工作类型。
3. 用试点数据发现流程阻塞,而非追责个人
在试点情景中,首月记录显示,项目投入超出计划的主要贡献并非开发时长,而是需求澄清、跨部门评审和临时客户问题。进一步对照任务变更记录后,管理者发现部分工作属于范围扩展,部分属于上线前缺陷返修。两者都增加工时,但管理动作不同:前者需要重估范围与资源,后者需要检查质量和测试策略。
这一步展示了工时表的价值边界:它能指出投入发生在哪里,不能单靠时间记录判定为什么发生。只有将工时与变更、任务状态和交付质量并列查看,才可能区分“计划被改变”和“执行出现返工”。
4. 比较优化前后的流程成本和数据用途
下表为情景推演数据,旨在展示应如何评估改进,不应被引用为行业基准。团队不以总工时下降作为唯一目标,而是检查记录处理成本、归属质量、异常解释能力和资源会议是否真的使用数据。
| 观察项 | 调整前情景 | 调整后情景 | 管理含义 |
|---|---|---|---|
| 月底合并耗时 | 约24人时/月 | 约8人时/月 | 统一项目字典减少人工映射,但仍保留抽查。 |
| 项目归属不明记录 | 约14% | 约5% | 默认入口与公共类别降低了自由输入造成的歧义。 |
| 异常记录关闭周期 | 约9个工作日 | 约3个工作日 | 明确责任人后,问题不再滞留在月底集中处理。 |
| 月度资源讨论 | 主要核对总量 | 区分范围变化、返工与支持投入 | 数据价值体现在解释差异和触发行动,不只是报表美观。 |
5. 结果应看“决策质量”,而不只是工时总量
如果调整后某项目记录的工时仍然增加,但团队更早发现范围变化、减少未计划插单,流程依然可能是成功的。工时管理不是把所有投入压到最低,而是让组织知道投入如何产生、哪些投入值得保留、哪些投入可以通过改进减少。
反过来,如果工时总量下降,但员工把支持工作藏到其他类别,或者任务归属越来越模糊,就不能称为优化。管理者应结合交付结果、质量、员工负荷和成本解释来判断,不能把表面数字改善当作真实效率提升。

七、工具与数据治理:选择系统时看流程适配,不只看功能清单
1. 先判断团队规模和协作复杂度
几十人、项目较少且口径稳定的团队,简单表格或轻量协作工具可能已经够用。管理对象增多、部门之间共享项目、权限和审批关系变复杂后,手工维护项目字典与汇总规则的成本会上升。对于一百人以上、跨部门项目较多的中大型组织,应重点评估项目、任务、工时、权限和报表能否形成一致的数据链路。
如果工时只用于部门内部容量估算,未必需要复杂的项目成本体系;如果同时服务项目核算、客户计费、资源规划和经营复盘,工具就需要支持更细的对象关联、角色权限、异常处理和数据导出。工具选择不能脱离用途,功能越多也不代表管理越成熟。
2. 评估五项落地能力
我会把工具评估聚焦在五项能力:工作对象是否唯一且可维护;员工能否低成本提交与修正;不同角色是否能看到合适的汇总;异常能否流转到正确责任人;历史记录和规则变更是否可追溯。演示时不要只看界面,应带入真实场景走完整流程。
- 对象关联:能否把工时关联到项目、任务、迭代或服务事项,并限制无效对象。
- 角色权限:员工、主管、项目负责人和财务能否按职责查看或处理数据。
- 异常处理:是否支持规则提示、修正、审批和处理记录。
- 报表解释:能否按项目、部门、工作类型和时间周期切换分析视角。
- 数据衔接:能否与现有项目、任务、人员或财务流程对接,避免重复维护。
3. 以 PingCode 场景说明:适合评估项目与工时的同链路管理
对于中大型企业及一百人以上组织,若工时管理与研发项目、需求、任务和交付节奏紧密相关,可以把 PingCode 纳入候选方案评估。关键不是只看是否有工时录入界面,而是验证项目与任务数据是否能作为填报入口,角色权限能否匹配跨部门协作,报表是否能支撑项目复盘与资源讨论。
建议在试用或演示时用一条真实业务链路做验证:创建项目和任务,分配不同部门角色,记录实际投入,触发超时或对象异常,完成负责人确认,再查看项目汇总和个人负载。若系统需要大量线下维护才能补齐核心对象,或报表只能显示汇总而无法追溯记录来源,应把这些实施成本计入选型,而不是只比较功能条目。
无论评估哪种平台,都要在合同和实施范围中明确数据迁移、权限配置、历史口径、报表定义和培训责任。工具可以降低记录与汇总成本,却不会自动替组织决定“会议算不算项目工时”或“客户支持应归哪个成本中心”。这些仍然是业务规则,需要管理者拍板。
4. 先用最小可行配置,避免一次性做成大工程
第一阶段只上线核心字段、项目字典、基本校验和少量报表;第二阶段再加入工作类型细分、审批分层和异常阈值;第三阶段才考虑成本率、客户计费或组织容量分析。每个阶段都应有使用反馈和退出条件,不应为了追求系统完整而把所有未来设想一次配置到位。
如果现有项目主数据质量差,优先治理对象;如果员工不理解规则,优先改说明与场景示例;如果审批积压,先检查审批设计和异常数量;如果报表没人用,先回到会议决策问题。不同故障有不同修复方式,单纯更换工具不一定能解决。

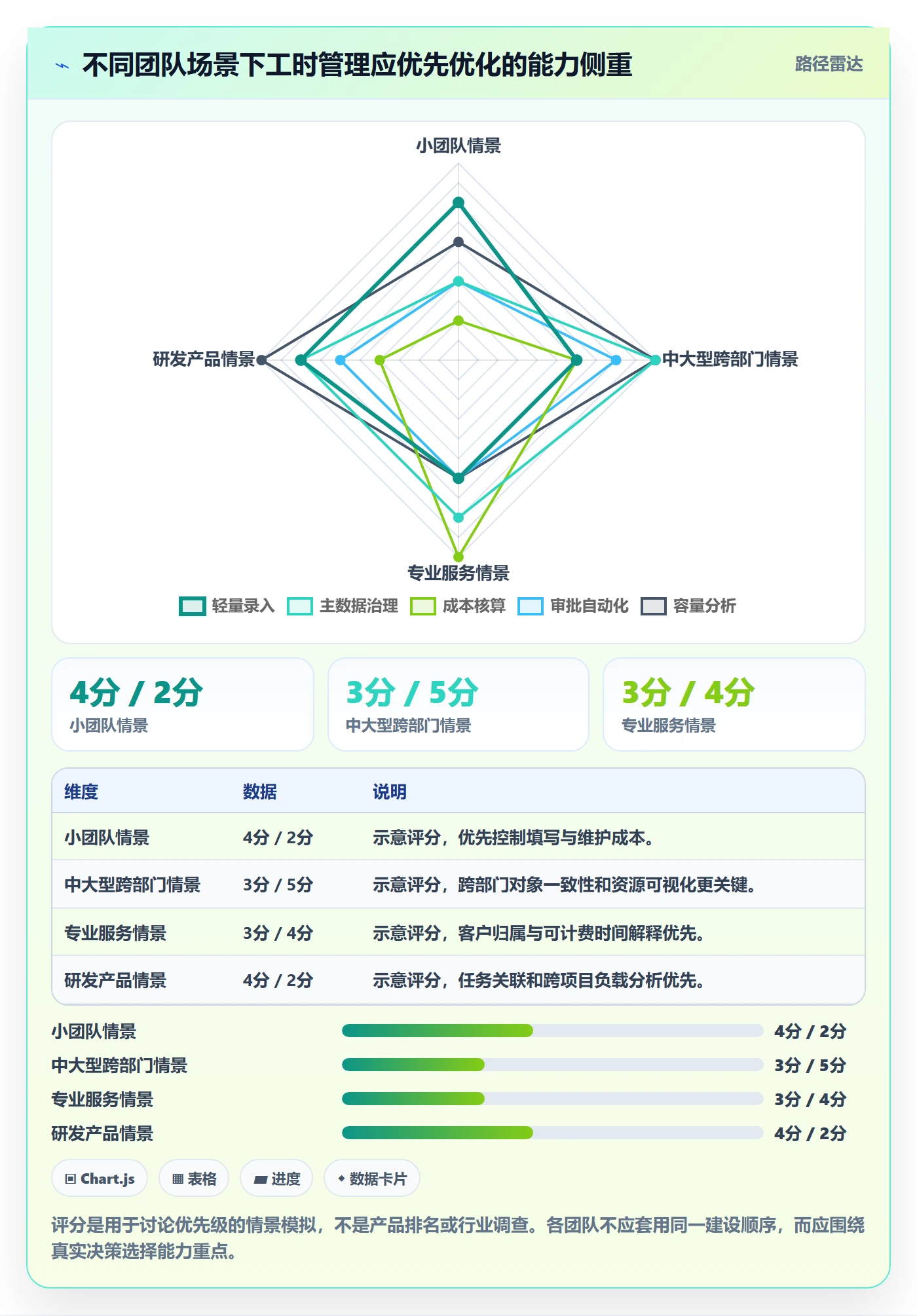

八、不同组织情境下的行动建议与取舍
1. 小团队:优先减少管理负担
十几人到几十人的团队,若项目数量有限、人员角色相对稳定,可以先使用共享表格或轻量工具,统一项目名称、记录单位和公共工作类别。每周由负责人抽查少量异常,月底只分析项目投入结构和明显偏差,不需要为每一行记录设置多层审批。
这种方式的优点是启动快、规则简单;缺点是随着项目和部门增加,权限、版本冲突和汇总工作会逐渐变重。出现多人重复维护、项目名称混乱、月度合并成本持续上升时,应考虑迁移到更结构化的平台,而不是继续叠加表格规则。
2. 中大型组织:优先治理主数据和权限边界
跨部门项目多、人员同时服务多个项目、管理者层级较多时,重点不应是让每个人填得更细,而是保证主数据唯一、职责清晰、报表口径统一。需要明确谁能创建项目、谁能关闭任务、谁能修改归属、谁能查看个人明细,以及管理层能够看到哪些聚合信息。
组织规模越大,数据权限越重要。个人明细不应无差别向所有角色开放;管理者应依据职责查看所需范围。制度还要解释数据用途、保存周期和纠错方式,减少员工对工时数据被用于单一绩效打分的担忧。
3. 客户服务或专业服务团队:优先核算客户与可计费时间
咨询、实施、运维或专业服务团队,工时通常与合同范围、交付成本和客户计费有关。此类团队应明确客户、服务事项、合同阶段和可计费状态,并建立主管抽查机制。若员工只能选择客户项目,却无法区分合同内交付、售前支持和内部返工,最终成本分析仍会失真。
计费场景往往需要更细的时间粒度,但也要防止把“可计费比例”变成个人绩效的唯一目标。售前支持、知识沉淀和质量保证可能短期不可计费,却对长期交付能力有价值。报表应让管理者看见这些投入,而不是诱导团队把所有时间都包装成可计费工作。
4. 研发与产品团队:优先连接任务、变更和交付结果
研发团队若只记录项目总工时,无法解释估算偏差;若强制每个工程师把每一分钟映射到任务,又会产生过度记录。可以按任务或工作块记录实际投入,并对评审、缺陷处理、技术支持设置有意义的类别。关键是把工时与需求变化、缺陷、任务状态和交付周期放在同一复盘中。
对于研究、架构和探索性工作,结果不一定在一个迭代内直接体现。应给这类工作单独类别和阶段预算,定期评估产出与方向,而不是因短期没有可交付任务就认定投入无效。工时数据能显示资源花在哪里,却不能替代技术判断。
5. 管理成熟度不足:先做规范化,不急着追求自动化
如果项目没有负责人、任务状态长期不更新、工作类别无人理解,先上自动化审批只会更快地产生错误数据。此时应先确定项目命名规则、分类定义、异常责任人和月度使用场景,等这些规则能够稳定执行后,再把重复工作交给系统。
相反,如果规则已经稳定,只是人工录入、提醒、汇总和权限管理成本过高,自动化才有明显收益。判断顺序很重要:先治理规则,再自动执行规则;否则系统只会把管理混乱固化到流程中。

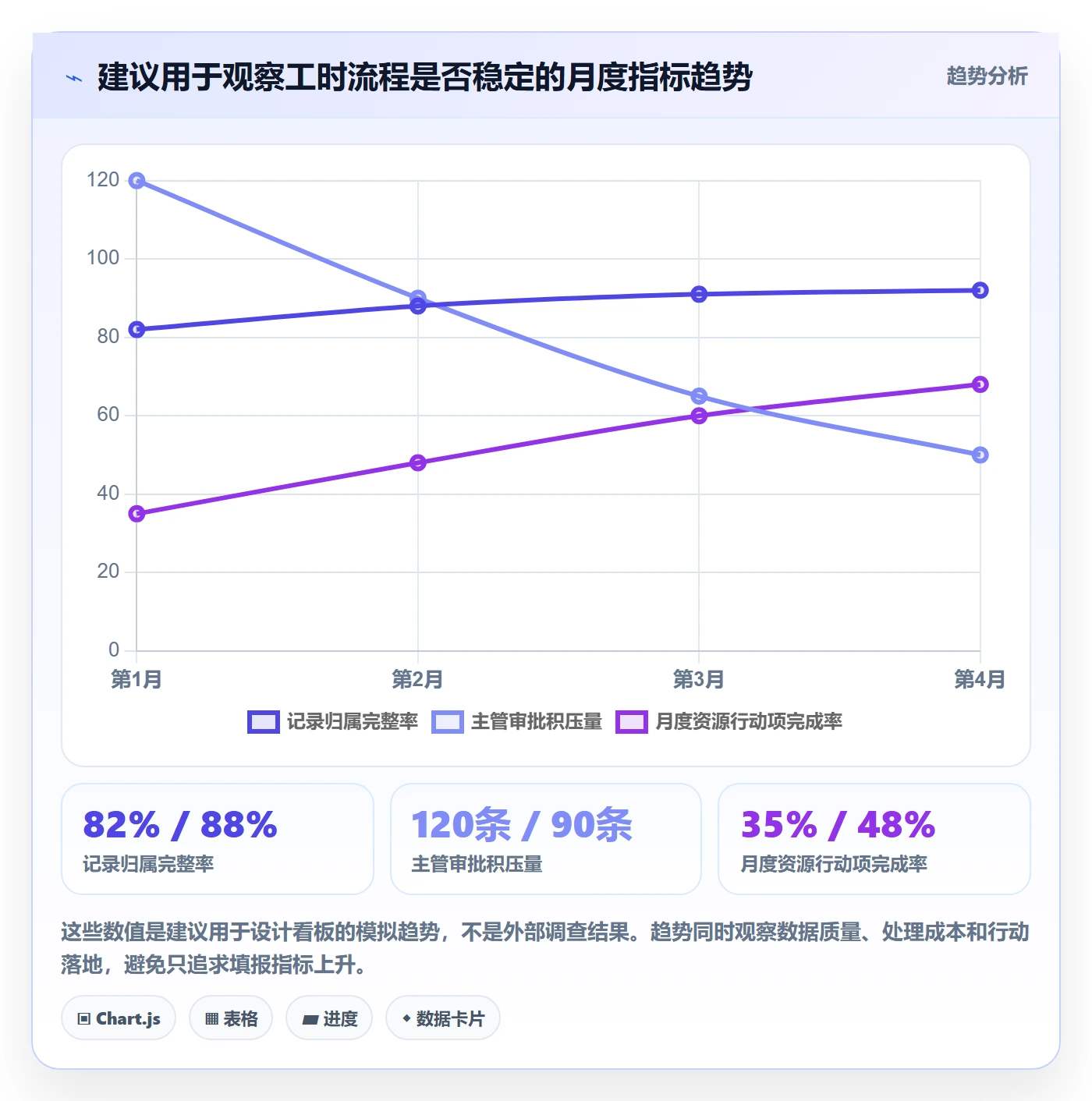

九、上线后的指标、风险和复盘机制
1. 建立一组能够互相校验的指标
日报工时管理不需要几十个指标。建议从四类指标开始:流程效率、数据质量、资源结构和结果解释。流程效率看按时提交率、审批周期;数据质量看归属完整率、重复记录率和异常关闭时间;资源结构看项目投入、内部工作和支持投入的比例;结果解释看计划偏差是否有原因、是否形成行动项。
每个指标都要写清口径、计算周期、责任人和使用场景。例如“按时提交率”应说明分母是工作日应提交记录还是应填人员数;“审批及时率”应说明审批时限从提交还是从工作日结束开始计算。口径不清的指标不宜进入绩效看板。
2. 通过趋势而非单点判断异常
某个人一周内记录偏少,可能是休假、培训或系统问题;某项目一个月投入上升,可能是交付阶段进入高峰。单点变化不等于风险。应观察连续周期、同类项目对比和任务背景,再判断是否需要干预。
管理者可以设定提示阈值,但阈值只是筛查工具。例如项目实际投入连续两周超过阶段预算,触发复核;某公共工作类别占团队投入比例持续上升,触发分类与流程检查。阈值触发的是调查,不是自动判罚。
3. 做好隐私、权限和员工沟通
工时记录涉及个人工作活动,组织应明确收集目的、查看范围和保存方式。员工需要知道记录用于项目成本、资源规划或流程改进中的哪些方面,以及哪些用途明确不包含在内。若管理层一边强调工时用于项目规划,一边又用其单独评价个人绩效,信任会迅速下降。
应坚持最小必要访问:员工查看本人记录,直属负责人查看管理范围内的必要信息,项目负责人查看项目相关投入,财务或管理层按职责查看汇总或授权明细。访问权限和变更应留痕,纠错请求也要有清晰处理渠道。
4. 每季度检查分类和字段是否仍然有用
分类会随业务变化而过时。每季度抽查使用频次、其他类别比例、字段缺失情况和员工咨询问题,判断哪些分类应合并、拆分或重新定义。字段若连续多个周期没有被任何分析使用,也没有合规或核算要求,应评估是否删除。
删字段不等于删除历史数据。应保留旧值到新值的映射,记录生效日期,并在趋势分析中说明口径变更。否则组织可能把分类调整误读为业务结构变化,导致历史比较失真。

十、最后的取舍:让记录成本低于它带来的决策收益
1. 在准确性与填写成本之间选择合适边界
任何工时制度都要承担记录成本。若员工每天花大量时间拆分工作,管理者得到的精细数据可能并不足以支撑更好的决策。反过来,记录过于粗糙,项目偏差和跨部门占用又会被隐藏。最合理的边界不是“尽可能详细”,而是“再少一点记录就无法回答管理问题,再多一点记录也不增加决策价值”。
判断是否值得增加字段,可以问:谁会使用这个字段;使用频率多高;基于它会采取什么不同动作;能否从现有数据推导;增加字段后员工需要付出多少额外成本。答不出具体用途的字段,通常不应该强制收集。
2. 在统一标准与部门自主之间做分层
完全统一有利于汇总,但可能抹去岗位差异;完全自主便于部门操作,却难以横向比较。分层设计更实际:组织级定义通用工作类别、项目标识和时间口径;部门级允许有限扩展;分析层再把部门细类映射回组织级类别。
部门扩展应有治理规则,包括谁可申请、需要解决什么问题、是否影响历史对比、何时复核。这样既保留业务贴合度,也避免分类不断膨胀。
3. 在日报与周报之间按问题选择
日报适合快速变化、任务切换频繁、需要早期发现资源冲突的团队;周报适合工作块较大、精确日记账收益有限的岗位。也可以组合使用:员工每天记录简要任务块,主管每周完成归属确认,月度再做项目成本汇总。
不要为了“日报”两个字强迫所有岗位每天填到分钟。制度名称不重要,数据粒度与决策频率匹配才重要。若日报无法带来及时纠偏,却持续造成打断,调整为周度汇总可能是更成熟的选择。
4. 在自动审批与人工判断之间划清边界
格式校验、时长范围、对象状态和重复记录适合自动处理;工作归属争议、需求范围变化和项目优先级冲突需要业务负责人判断。自动化应消除重复劳动,而不是假装能够理解复杂情境。
一套好的流程会让大多数正常记录顺畅通过,让少数真正异常的记录被看见、有人处理、留下解释。若审批人每天面对大量低价值确认,制度就需要重新设计,而不是要求管理者更认真地点按钮。
5. 下一步行动:用两周完成一次可验证的小改进
如果团队已经有工时表,下一步不要急着全面重做。先选一个跨部门项目,抽样检查最近两周记录:项目名称是否统一、工作类别是否明确、异常是否有责任人、月度报表是否能解释计划偏差。把最常见的三类问题列出来,分别指定规则负责人和完成时间。
若团队还没有稳定流程,可以按以下顺序启动:
- 写清工时数据要支持的三项具体决策。
- 统一项目入口、时间口径和公共工作类别。
- 选两个协作模式不同的团队进行短周期试点。
- 记录填写耗时、归属错误、异常关闭周期和报表使用情况。
- 根据试点结果调整规则,再决定是否扩大范围或升级工具。
日报工时管理真正的专业度,不在于表格有多少列、审批有多少层,而在于能否把投入差异解释清楚,并促成更好的资源选择。先让数据可信,再让流程顺畅,最后才是自动化和规模化。下一步,就从一个跨部门项目开始,验证记录是否能回答管理者最关心的问题;如果不能,先修口径和责任,再增加字段或采购工具。
常见问题解答(FAQ)
1. 跨部门团队的日报工时应该按项目、任务还是部门填写?
我们团队既要给项目报工时,也要核算部门投入,填表时经常不知道该选哪个维度。有什么办法能避免同一段工作被重复登记,又能让项目负责人和部门负责人都拿到需要的数据?
建议把“项目,任务”设为工时记录的主维度,把部门作为员工的组织属性自动带出,而不是让员工每天在项目、任务、部门之间重复分摊同一段时间。这样项目负责人能看任务投入,部门负责人可以汇总本部门在各项目上的工时,数据源仍然只有一份。例如,设计人员当天花2小时修改项目A的交互稿,就记在项目A对应的设计任务下;
不要再把这2小时额外记到“设计部日常工作”。只有部门会议、培训、行政事务等无法归属具体项目的时间,才进入统一的非项目类别。落地前应先明确任务归属规则,并用一周试填检查是否出现同一工作重复记账。
2. 日报工时按15分钟、半小时还是整小时记录更合适?
我担心时间粒度太粗会看不出任务成本,太细又会让大家把精力花在记账上。团队里既有开发、设计,也有经常被临时需求打断的支持岗位,应该怎么定记录粒度?
不要把时间粒度当成考核精度,记录越细不等于数据越准。对多数跨部门团队,可先以30分钟作为最小记录单位;如果某岗位一天会频繁处理短工单,可按15分钟记录,但应允许把同类零碎事项合并登记,避免员工为了几分钟的工作反复切换表单。
例如,支持人员当天处理了6个各约10分钟的问题,可以记录为“客户支持零散工单,1小时”,并在备注或关联单中保留明细;不必虚构每个工单的精确起止时间。试运行两周后检查填报耗时和记录差异:若填写一份日报经常超过5分钟,优先简化任务选项和录入步骤,而不是要求大家记得更细。
3. 如何减少日报漏填、补填和月底集中估算?
我们现在常常到月底才发现有人连续几天没报工时,只能凭记忆补数据,项目复盘时又说不清数字是否可信。我想建立提醒和审核流程,但不希望变成每天催人、逐分钟查人的管理负担。
把流程设计成“当天记录、次日提醒、每周确认、月底锁定”,比月底集中追补更可靠。可设定每天固定提交时间,例如下班前;次日上午系统只提醒未提交者,直属负责人每周检查缺失日期、异常总时长和未归属任务,不必逐条审查每项工作的分钟数。月底再由项目负责人确认项目归属,财务或运营只处理约定需要核对的成本数据。
对于补填,应保留修改时间和原因,例如“客户会议后补录,因外出未及时填写”,不要覆盖原记录而不留痕。管理者应重点关注连续漏报、单日明显超出工作时长、任务长期挂在“其他”等模式;单次迟交通常是流程问题,反复发生才需要进一步沟通。
4. 工时表如何从“填了就算”变成可用于项目决策的数据?
我发现团队每个月都能收齐工时表,但这些数字很少影响排期,项目超支了也不知道是需求变更、返工还是估算偏差造成的。怎样设计字段和复盘方式,才能让日报工时真正帮助决策?
工时数据只有能和计划、任务结果及变更记录对应起来,才适合用于决策。除了日期、人员、项目和投入时长,建议至少能区分任务类型,例如开发、测试、沟通、返工和支持;如果项目经常变更,再增加变更单或需求版本关联。字段不要一次加得过多,先围绕团队最常见的成本疑问设计。
可以每周比较计划工时与实际工时:假设某任务计划20小时、实际28小时,先查是否增加了需求、发生返工或存在等待依赖,而不是直接认定执行效率低。连续4周发现同类任务实际投入普遍高出估算约25%,才有依据调整后续估算或流程。这里的25%只是团队可自行设定的复盘触发线,不是通用行业标准;
关键是持续使用同一口径,并把原因分类记录下来。
核心关键词
文章包含AI辅助创作:日报工时管理方法大全:跨部门团队工时表流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/585544
读者评论
我们团队以前按部门各自填,月底才发现同一项目有好几个名字。先整理项目和任务入口确实比反复催报表更有效,不过历史记录怎么映射到新口径,可能还得单独设计。
认同工时不能直接当个人效率指标。实际落地时,主管能否持续核实异常是个难点;如果异常规则设得太宽,容易变成逐条审批,设得太窄又可能漏掉重复登记。
按岗位调整填报粒度比较实际。我们做阶段性项目时按周核对更省时间,但短期资源冲突确实需要日粒度。最好定期检查工时数据是否真的进入排期或复盘,否则日报很容易只剩流程。
