Timesheet最佳实践:跨部门团队工时表制度设计,常见问题
跨部门项目里,工时表最常见的失败方式不是“员工不愿填”,而是每个人都按时填了,月底却仍然回答不了三个问题:项目到底花了多少人力、哪些投入可以计费、为什么计划与实际偏差这么大。我的判断是,Timesheet首先是一套资源与成本的记录制度,其次才是填报界面;制度口径没统一,工具越顺手,错误数据反而积累得越快。
一、先讲核心结论:工时表制度要先定义用途,再设计字段
1. Timesheet不是“每天做了什么”的流水账
工时表(Timesheet)记录的是员工在一定期间内,把可用工作时间分配给哪些项目、客户、任务或组织活动。它和考勤不同:考勤回答“人在不在、何时上下班”,工时表回答“工作能力投入到哪里”。两者可能共享员工、日期等基础信息,但不应把打卡记录直接等同于项目工时。
一条可用的工时记录,至少要能回答四件事:谁投入、投入日期、投入时长、投入对象。若团队还要据此核算成本或客户账单,则还要记录工作类别、计费属性、审批状态等信息。字段不是越多越专业,关键是每个字段是否对应一个明确决策。
我建议先把工时表用途压缩为三类:经营核算(成本、毛利、计费)、资源管理(容量、负载、预测)、流程合规(审批、审计、客户合同)。如果组织想同时支持三类用途,就要明确各类数据的权限、口径和用途边界,而不是默认所有管理者都能拿同一张明细表做任何判断。
2. 制度设计的优先级:口径、流程、行为、工具
我通常按“口径,流程,行为,工具”的顺序设计。先解释什么算工时、什么算项目,再明确谁在何时填、谁审核、异常如何处理;随后用培训、提醒和反馈形成习惯;最后才配置系统字段、权限和报表。反过来先采购或配置工具,容易把尚未讨论清楚的管理分歧固化成必填项。
尤其要区分“记录投入”与“评价个人”。若员工认为每一小时都会被用来判断效率排名,就会倾向于填出看起来合理的数字,而非可用于改进计划的事实。制度需要明确:工时用于项目成本、容量规划和交付复盘,不单独作为个人绩效结论;确需用于绩效分析时,应结合产出、质量、难度与协作情况。
| 设计问题 | 建议先定的口径 | 不先定的后果 |
|---|---|---|
| 记录什么 | 项目、任务、类别、时长及计费属性 | 同类工作被分到不同类别,报表无法比较 |
| 何时记录 | 每日或每周,明确截止时间与补录规则 | 月底凭记忆填报,精度持续下降 |
| 谁来审核 | 项目负责人审项目归属,直属主管看负载 | 审批人只看总时长,异常无人判断 |
| 如何使用 | 明确成本、容量、账单和绩效边界 | 员工把填报视为监控,出现策略性填报 |
二、背景和真实场景:跨部门工时为什么特别容易失真
1. 一个员工通常同时处在多套管理关系里
跨部门项目里的成员往往同时面对职能经理、项目经理、客户负责人和财务团队。职能经理关心团队负载,项目经理关心里程碑,财务关心成本归属,客户经理关心可计费投入。四方都可能要求“把时间记到自己的口径里”,于是同一小时被重复归属,或者因定义不清落入“其他”。
举例来说,产品经理参加了一小时需求评审。产品部门可能将它视为职能工作,项目组希望记到项目,客户合同又可能把需求澄清作为可计费服务。若制度没有定义“面向特定客户的项目评审”与“内部产品规划”的边界,员工就只能猜。猜测不是员工态度问题,而是制度缺少判定规则。
2. 分布式协作让“工作时间”与“在岗时间”脱钩
跨时区会议、异步评审、弹性办公和碎片化协作,使连续工作时段很难代表实际投入。员工可能在上午处理两个项目的消息,下午集中完成第三个项目的交付。如果制度要求按固定时间段填写,记录会过度精确却不一定真实;如果只让员工填每日总时长,又无法解释投入去向。
因此,制度要接受一个事实:工时表通常是管理记录,不是对每分钟活动的监控录像。设计目标应是获得足以支持决策的准确性,而不是制造“精确到分钟”的错觉。对成本核算、客户账单等高要求场景,应有更严格的记录与审计;对内部容量规划,则可以使用更轻量的分类与周期。
3. 工时数据质量是一条链,不是一个填报动作
数据从任务命名、成员分配、工时填报、审批、锁定到报表汇总,任一环节出错都会影响结论。若任务没有负责人,员工难以判断归属;若项目编码由各部门自行创建,财务汇总会出现多个近似项目;若审批没有时限,月底报表就一直处于未完成状态。
所以我不会只用“按时填报率”评价工时制度。按时填写但项目归属错误,不是高质量数据。至少还要观察归属正确率、补录比例、审批时长、无效类别占比,以及项目预测与实际偏差。各指标需要明确统计周期和分母,否则“准确率提升”可能只是口径变化带来的表面改善。

三、拆解常见误区:填得多,不代表管理得好
1. 误区一:要求所有人每天精确到十五分钟
更细的粒度并不必然带来更准确的数据。对大多数知识工作而言,频繁切换任务、临时沟通和短时协作会让员工花费大量时间拆分记录。若管理用途只是月度项目成本与资源趋势,记录到半小时或按实际任务时长汇总,通常比追求分钟级颗粒度更可执行。
不过,粒度不能只按组织偏好决定。需要按合同条款、法规要求、客户账单规则和内部核算要求判断。若客户按六分钟或十五分钟计费,就要遵循合同约定;如果只是内部估算,不应照搬计费行业的颗粒度。制度应同时规定最小记录单位、最小可记录时长、舍入规则,以及跨日工作的归属方式。
2. 误区二:把八小时填满当成合规目标
固定工作日里,八小时常被误解为每天必须分配到项目的工时。但培训、年假、公共假期、内部会议、行政事务、设备故障和待命时间都会影响可分配容量。若制度只接受“项目工时”,员工可能把内部活动硬塞进项目,或者为了凑满工时虚构任务。
更合理的做法是把“可用工时”和“项目工时”分开定义,并设置必要的非项目类别。是否要求每日与标准工时相等,应看组织的劳动制度、排班方式和管理目的。工时表不应替代出勤制度,也不应通过填满数字来掩盖超负荷或容量不足。
3. 误区三:项目负责人审批所有内容就够了
项目负责人最适合判断记录是否属于项目、任务是否合理,但未必能判断员工是否超出合同工时、是否符合部门成本归属,或者某项投入应否计费。让一个审批人承担所有责任,常见结果是审批变成形式点击。
我更倾向于职责分离:项目负责人审核项目归属和任务合理性,直属主管关注员工总体负载和组织类别,财务或合同负责人抽查计费属性与成本编码。小团队可以由一个人承担多个角色,但审批清单和责任要分开,不要因为组织规模小就省略判断标准。
4. 误区四:工时偏差说明员工效率低
工时超预算可能源于需求变化、返工、等待依赖、人员经验差异、技术债务或估算失真。只看个人投入时长,无法区分这些原因。把工时数据直接变成个人排名,会诱导团队少报协作、压缩探索时间、把难任务拆给别人,最终损害数据质量和交付质量。
更有效的分析单位通常是工作类型、项目阶段和计划假设,而不是简单比较个人小时数。例如同类需求的实际工时持续高于估算,可能表明需求输入不完整;测试工时集中在发布前,可能反映质量活动介入过晚。先解释系统性原因,再讨论个人行为,能减少误判。
5. 误区五:把“其他”设成万能逃生口
没有“其他”会让员工被迫选错类别;“其他”比例长期过高,又会让分析失去意义。我的处理方式是保留有限的兜底类别,同时要求对高比例或高金额记录补充原因,并定期把高频原因转成正式类别,低频一次性事项则继续保留在兜底项。
例如某部门连续两个月有较多工时落入“其他”,不要第一反应是增加十几个下拉选项。先抽样检查备注:若主要是内部评审,就新增“组织协作”;若是客户支持,就明确是否属于项目服务;若原因各不相同,则可能是项目目录缺失,而非分类字段不够细。
四、专业判断逻辑:把制度拆成口径、字段、节奏和责任
1. 先做用途矩阵,决定要收什么数据
不同用途对数据精度的要求不同。内部资源预测需要知道未来几周谁有多少可用容量,通常关注团队、项目和工作类别的趋势;客户计费要求合同、费率、可计费标记和审核留痕;成本核算则需要人员成本率、组织归属和成本期间。不要在没有用途的情况下采集敏感、细碎信息。
| 用途 | 关键字段 | 适用精度 | 主要审核重点 |
|---|---|---|---|
| 容量与排期 | 人员、项目、期间、计划投入、实际投入 | 周级或任务级 | 负载是否超出可用容量 |
| 成本复盘 | 成本中心、项目、类别、实际时长、成本率 | 按组织核算周期 | 归属一致性与期间锁定 |
| 客户计费 | 合同项目、计费类别、时长、费率、审批状态 | 遵从合同约定 | 是否可计费、证据是否充分 |
| 合规留档 | 提交人、时间戳、修改记录、审批意见 | 遵从内部及适用法规 | 权限、留痕和更正流程 |
字段设计可以采用“必填最小集+条件字段”的方式。所有工时都填日期、人员、时长和归属;只有客户项目才要求计费类别,只有需要跨部门成本分摊的记录才要求成本中心。条件字段能避免普通记录承担不必要的填报负担,也降低员工为满足表单而填写无关信息的概率。
2. 把分类体系控制在可理解范围内
项目目录宜由明确的责任人维护,命名规则应让员工能区分客户项目、内部项目、支持活动和职能工作。任务类别可以按“工作性质”设计,而不是按每个部门的习惯各自创造一套。若研发部门把评审记为“协作”,业务部门记为“会议”,报表就无法比较相似投入。
跨部门目录的核心不是所有人使用完全相同的任务树,而是共享一层稳定的映射。部门可以保留自己的细分类,但应映射到组织级类别,例如交付、运营、售前、客户支持、内部管理、培训与休假。这样既保留专业差异,也能做汇总分析。
3. 设定可执行的填报节奏和补录窗口
每日填写通常更贴近事实,但会增加频率;每周填写减轻操作负担,却增加记忆偏差。常见折中是员工每周至少提交一次,工作日设置简短提醒,并在周末或下周初设定截止时间。对于高计费要求团队,可以要求每日记录;对于内部研发或长期规划团队,可按周填报并结合任务状态复核。
补录规则要写清:允许补录多久、谁能修改已审批记录、修改后是否重新审批、周期关闭后如何调整。没有补录窗口会逼迫员工编造;无限期修改又会让已发布的财务报表失去稳定性。较好的设计是开放当前周期、锁定已结周期,确需调整时走更正流程并保留旧值与原因。
4. 用分层审批代替逐条机械审批
审批流程应根据风险和用途分层。普通内部工时可以由项目负责人按周批量审核;客户计费记录需要检查合同范围、费率和交付证据;超过预算、跨部门归属异常、修改已锁定周期等记录则触发额外复核。这样能把管理注意力放在高风险记录,而非让审批者逐条点击低风险数据。
审批人的检查内容最好不超过五项:归属是否正确、任务是否存在、时长是否明显异常、计费属性是否符合合同、修改是否有说明。若审核规则无法在几句话内讲清,往往说明字段和分类设计过度复杂,或者责任边界尚未达成共识。
5. 建立数据质量指标,而不是只看完成率
我建议每月查看一组相互制约的指标。及时提交率反映流程执行;归属修正率反映分类质量;补录率反映记录习惯;审批周转时间反映管理成本;“其他”占比反映类别适配度;预算偏差反映估算和变更管理。任何单项指标都容易被优化成数字游戏,所以应成组观察。
统计时必须明确口径。例如及时提交率可定义为截止日前提交的应提交记录数除以应提交记录总数;审批时长可统计提交至完成审批的工作小时数,并报告中位数与高分位数。只看平均审批时长,少数长期卡住的记录可能被掩盖。

五、具体案例与数据观察:一次小范围试点怎样找到制度漏洞
1. 情景案例:120人跨部门交付团队的四周试点
下面的案例是用于说明设计方法的情景模拟,不代表某一家企业的真实业绩或行业平均值。假设一个约120人的服务交付组织,成员来自产品、研发、实施、客户成功和财务,平均每人每周参与两个以上项目。试点前,团队主要依靠月底汇总,项目负责人发现成本偏差时通常已无法追溯。
试点的第一步不是要求员工马上填表,而是抽取近一个月的项目与工时记录,访谈项目负责人、财务和一线成员。访谈发现,最难判断的不是“几小时”,而是售前支持与交付、项目会议与部门会议、缺陷修复与合同变更三组边界。这个发现改变了表单设计:先补判定规则,再让字段承载规则。
团队随后建立四项最低要求:每条记录必须关联项目或组织类别;客户工作标记是否计费;跨部门任务由项目负责人确认归属;每周提交、项目负责人在两个工作日内审核。对于“售前支持”设置独立类别,并规定只有已立项或有客户服务协议的投入才记入交付项目。
2. 试点数据如何读:改善不等于效率提升

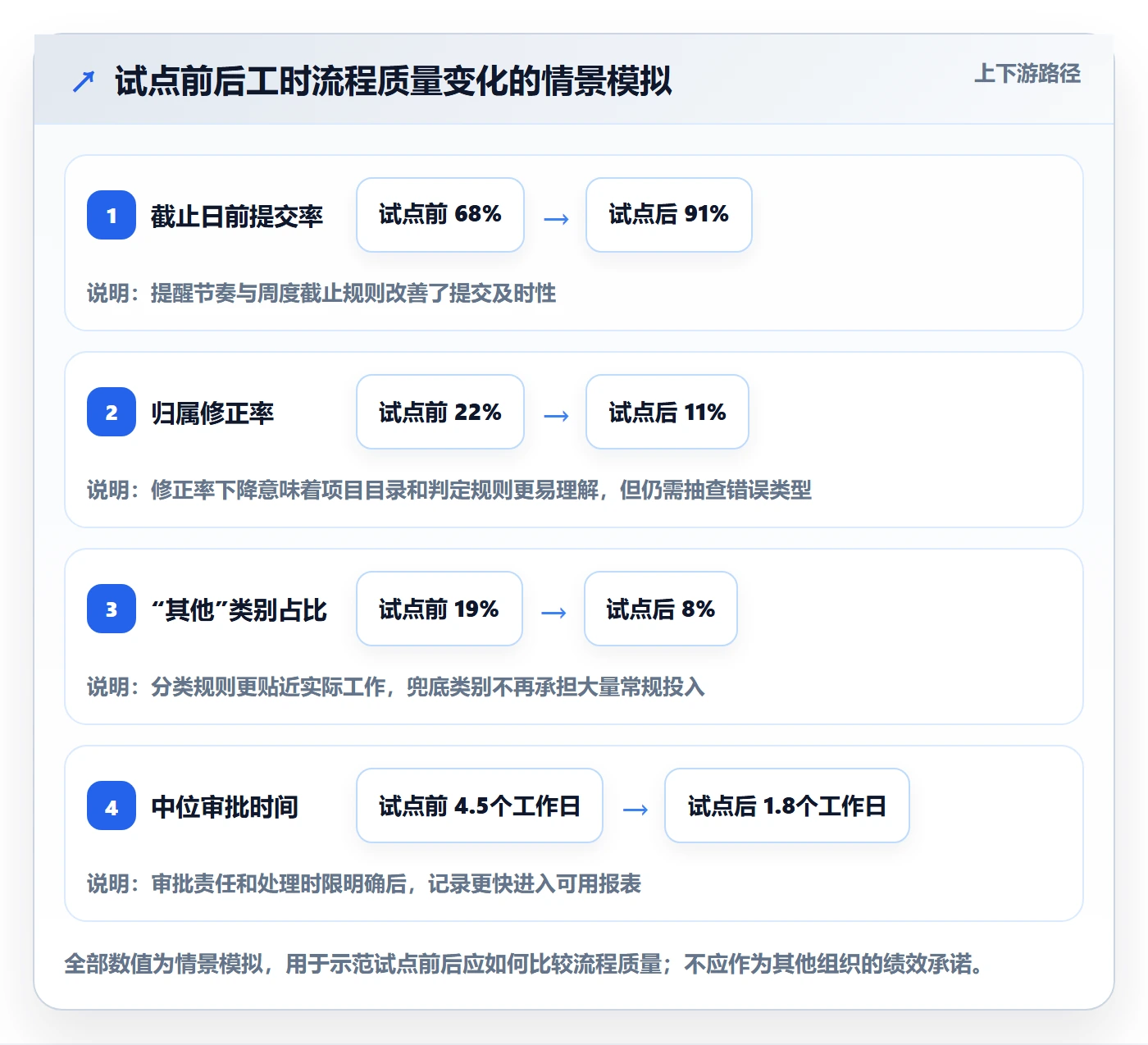

假设试点前后采用相同统计口径,四周后及时提交率从情景模拟的68%升至91%,归属修正率从22%降至11%,中位审批时间从4.5个工作日降至1.8个工作日。“其他”类别占比则从19%降至8%。这些变化说明规则和节奏更清楚,但不能据此声称交付效率提升了,因为没有对产出、质量和需求变化进行控制。
有一个反直觉现象值得关注:试点初期,项目实际工时看起来上升了。复核发现,过去未登记的内部协调和售前支持被更完整地记录出来。此时若管理者把新增工时理解为员工突然变慢,就会惩罚诚实记录;更合适的解释是成本可见性改善,组织终于看到了原本藏在“空白”里的投入。
为了验证是否真的减少浪费,需要把工时与交付结果放在一起看:同类需求的交付周期、返工率、客户验收结果、等待依赖时间,以及计划变更次数。工时本身不是产出,减少工时也不必然意味着效率提高;如果工时下降同时伴随返工增加,可能只是把成本推迟到了后续阶段。

3. 把异常分成三类,避免一张报表解释所有问题
第一类是记录异常,例如每日工时超过排班上限、连续多日没有记录、单条任务时长异常大。这类适合自动提示,但不宜直接判错,因为跨时区支持、集中冲刺或补录都可能产生合理例外。
第二类是归属异常,例如员工不在项目成员名单却提交了项目工时、同一员工同一时段重复关联两个项目、成本中心与项目合同不匹配。这类需要项目负责人或财务核对,适合在项目目录和权限层面预防。
第三类是经营异常,例如某项目投入快速超过预算、售前投入持续由交付团队承担、支持工作占用关键岗位容量。这类不应靠驳回工时解决,而应触发范围变更、预算调整、人员补充或工作优先级讨论。
六、工具、权限与数据治理:让流程能落地,也能被信任
1. 选择工具时,先验证跨部门链路而非功能清单
工具演示常把注意力放在计时器、报表数量和界面是否美观。我更关心一条完整链路能否跑通:员工是否能快速找到正确项目,项目关闭后能否阻止误填,审批人能否批量处理,财务能否导出稳定口径,已锁定记录是否可以追溯更正。只演示录入页面,不足以证明工具适合跨部门管理。
对于100人以上、中大型组织,可将PingCode作为项目协作与工时管理场景中的候选示例来评估,重点核验其项目、任务、权限、审批和报表能力是否适配实际流程。这里的建议不是默认某个系统适合所有组织,而是要求以同一套验收脚本测试候选方案,并确认集成、部署、权限和数据留存要求。
若组织已有项目管理、财务或人力系统,应优先确认主数据归属:员工信息由哪个系统维护,项目编码由谁生成,合同费率谁能看,工时进入财务前需要哪些审批。多套系统之间若靠手工复制,常见后果是人员离职状态、项目名称和成本中心不同步,报表看似完整,实际上无法复核。
2. 权限设计要满足“看得到需要的,拿不到不该看的”
员工通常需要查看和更正自己的记录;项目负责人需要查看项目相关投入;部门管理者需要查看本部门负载;财务需要查看成本与计费字段;客户不应默认获得内部工时明细。特别是费率、个人薪酬、客户合同和员工绩效数据,应采用最小权限原则,避免因报表方便而扩大访问范围。
权限还要覆盖导出、修改和历史数据。很多组织只配置了页面访问权限,却忽略批量导出;也有组织允许审批后修改而不记录历史。制度应明确谁能导出明细、导出是否留痕、离职或调岗后权限何时回收,以及更正记录如何保存。
3. 自动化适合做校验,不适合替代业务判断
可以自动化的规则包括必填字段检查、重复记录提示、周期截止提醒、异常时长提示、关闭项目拦截和审批超时通知。规则应使用“提示、退回、升级”不同级别,避免所有异常都被系统直接阻断。阻断一条合理例外,可能比允许它进入待复核队列造成更高协作成本。
自动化不能替代“这项工作是否计费”“是否属于范围变更”“投入增加是否合理”等判断。若系统将这些问题压缩成一个选项,却没有合同或项目背景,员工只是在替管理者猜答案。数字化的价值在于降低重复操作和暴露异常,而不是把模糊规则包装成自动审批。

七、不同组织阶段的行动建议:不要一次推行所有规则
1. 小团队或单一项目组:先用轻制度验证可理解性
如果团队少于约20人、项目类型相近且没有复杂计费要求,可以从简化表单开始:日期、项目或任务、工时、工作类别、备注(仅异常时填写)。采用每周填报和项目负责人抽查,先观察员工是否能在几分钟内找到正确归属,哪些类别总被误选。
此阶段不要先追求多级审批、复杂成本率和几十个任务类别。先用两到四周测试分类是否可理解,记录哪些问题需要制度解释,哪些问题只是界面不好用。若团队连“哪些活动算项目工时”都没有共识,先开规则评审会,比先加字段有效。
2. 多部门、多人共享项目:建立共同分类与项目责任人
当项目跨两个以上部门,或同一员工需要并行支持多个项目时,应指定项目目录负责人,并建立组织级的工作类别映射。项目经理负责项目归属,职能经理负责容量与组织活动,财务负责成本与计费口径。角色可以兼任,但责任不能隐形。
建议先选一个部门协作稳定、项目边界清晰的项目做试点,再扩展到需求频繁变化的复杂项目。试点要刻意覆盖至少一种客户项目、一种内部项目和一种支持活动,才能检验分类是否能处理真实边界,而不是只在理想案例里成立。
3. 客户计费或合同核算:以合同条款和审计证据为中心
如果工时要进入客户账单,先逐条梳理合同规定的计费单位、可计费类别、上限、审批要求和提交期限。合同要求优先于团队习惯。计费记录应留存必要说明与审批链,需更正时保留原记录、修订者、时间和理由,避免月底账单与内部工时总表无法对应。
这类场景通常值得增加审核,但不意味着每条记录都必须由多人逐条批准。可以按风险设计抽检:高金额项目、接近合同上限、异常高工时、跨期更正进行重点核验;稳定且低风险的记录采用批量审批。具体比例应由合同风险、客户要求和错误成本决定。
4. 资源规划或成本管理:把工时与计划、结果连起来
若目标是预测容量,不要只收实际工时,还要保留计划投入或未来可用容量。没有计划值,系统只能报告过去发生了什么,无法帮助管理者回答下个月是否有能力接新项目。计划与实际的比较也要区分需求变化、工作估算偏差和执行偏差。
若目标是成本管理,必须明确成本率的更新时间、人员转岗后的成本中心处理、跨部门分摊规则和项目期间口径。成本报表对精度敏感,任何人员信息变动都可能造成分摊错误。建议把成本计算逻辑与工时录入界面分离,避免一线成员看到或误改不必要的敏感字段。

八、常见问题 FAQ:制度落地前先把边界说清楚
1. Timesheet和考勤表有什么区别?
考勤记录出勤、工作时间和休假等信息;Timesheet记录时间投入到项目、任务或工作类别的分布。两者在员工、日期等字段上可能关联,但用途不同。考勤异常不应自动推导为项目工时异常,项目工时也不应被当成打卡证据。
2. 员工忘记当天记录,月底补填可以吗?
可以,但应有明确补录时限,并标记补录日期和必要原因。补填不是越晚越好,时间间隔越长,回忆误差越大。对计费或高风险记录,可要求项目负责人复核;对已关闭周期的修订,应保留原值和审批轨迹。
3. 每天必须填满八小时吗?
不应简单把“八小时”设成所有工时类别的填报目标。应根据组织工作制度定义标准工时、休假、培训、内部活动和可用容量。若需要核对标准工时,应通过相应的人事或考勤流程处理,不要要求员工把无法归属的时间硬塞进项目。
4. 工时应该记录到项目还是任务?
如果组织只需要项目成本和容量趋势,项目级记录可能已经足够;如果要分析返工、不同工作类型或任务估算,才需要下沉到任务级。判断标准是:更细的记录能否带来具体决策,且员工是否能稳定找到正确任务。没有决策价值的细分只会增加填报负担。
5. 工时数据能不能用于个人绩效考核?
可以作为背景信息,但不宜单独用于排名或绩效结论。工时反映投入,不等同于产出、质量、难度和协作贡献。若将其用于评价,需提前说明用途、权限和解释机制,并结合交付质量、工作复杂度与团队依赖,避免把少报工时误当高效率。
6. 怎么处理会议、培训和临时支持?
按工作目的和归属规则区分:面向具体客户或项目的评审可记入对应项目;部门例会、通用培训可记入组织类别;紧急客户支持应有明确的支持项目或类别。不要让每个团队自行给同一种活动起不同名称,必要时设置统一映射。
7. 什么情况下需要退回工时记录?
当归属错误、计费属性不符、重复记录、时长明显不合理且无法解释,或修改缺乏必要说明时,可以退回。若只是备注表达不够漂亮、但关键信息完整,不应反复退回。退回意见应指出需修正的字段和判断依据,避免让员工猜审批人的偏好。
8. 工时表多久应做一次制度复盘?
试点期间建议每两到四周复核一次高频错误和员工反馈;稳定运行后可按季度检查分类使用率、补录比例、审批耗时、异常类型和报表使用情况。若项目模式、合同条款或组织结构发生重大变化,应及时调整,不必等到年度制度更新。
九、最后的取舍:追求可用的准确,而不是不必要的精确
1. 管理粒度越细,边际收益越需要证明
更细的工时记录会带来更高的输入成本、审核成本和员工解释成本。它的收益只有在能改善报价、排期、成本控制或合同合规时才成立。若组织无法说明某个字段将被谁用来做什么决策,就应考虑删掉或改为条件填写。
与此同时,过度简化也会掩盖风险。客户计费、跨部门成本分摊和受审计流程不能只靠每日总数。制度要在“决策所需精度”和“成员能够持续执行”之间找到平衡,最好的精度不是最细,而是足以支持当前决策且能长期保持稳定。
2. 先接受数据会暴露问题,再讨论如何改进
工时表上线后,最初看到的超支、内部协作和非计划投入,未必是制度失败。它们可能是原本被遗漏的成本。管理者应先确认新增记录是否真实、分类是否正确,再判断该投入是必要工作、流程浪费、范围蔓延还是资源短缺。
如果员工提交的数据总是“刚好符合预期”,反而值得检查制度是否制造了报数压力。可信的数据不一定好看,但能让团队解释差异、修正估算、调整排期。制度的价值不在于证明计划正确,而在于尽早揭示计划与实际的距离。
3. 下一步行动:用四周完成一个可验证的试点
- 第一周:定义用途。选定本次试点要解决的问题,例如项目成本归属、容量预测或客户计费,不同时启动所有管理目标。
- 第二周:制定最小口径。统一项目目录、工作类别、填报周期、审批角色、补录窗口和异常处理规则,并让一线成员用真实案例试填。
- 第三周:小范围运行。选择跨部门项目试点,记录员工填报耗时、常见误选、退回原因和审批时间,不要只看提交率。
- 第四周:复盘并做取舍。将记录与预算、交付和合同要求对照,删掉没有决策价值的字段,补足最常引发争议的规则,再决定是否推广。
我的核心判断是:Timesheet不是要求员工证明自己一直在忙,而是帮助组织看见能力被投入到哪里、投入为何偏离计划、下一轮该改变什么。先把用途说清、分类讲明、权限收紧,再逐步提高数据精度。下一步不必从全公司上线开始,挑一个跨部门项目,按四周试点流程验证制度是否能被理解、执行和复盘;只有在数据确实改善决策时,才值得扩大覆盖范围。
常见问题解答(FAQ)
1. 跨部门团队的工时表应该按项目、部门还是任务记录?
我们团队既有产品、研发,也有设计和运营,同一个人经常同时支持几个项目。我不确定工时表该按部门归集,还是按项目和任务拆分,担心填得太细会增加负担。
建议采用“项目或工作类别,任务,人员”的记录结构,而不是只按部门统计。部门适合看资源归属,项目和任务更适合解释工时去了哪里;两者可以通过人员所属部门关联。比如记录“项目甲,接口联调”,并由人员档案带出部门。
初期可将任务粒度控制在半天到一天能说清楚的范围:太粗难以分析返工和等待,细到每十几分钟则容易让填报变成负担。非项目工作也应设置明确类别,如例会、内部支持、培训和休假,避免所有零碎时间都被塞进某个项目。
2. 跨部门工时表由谁填写、审核,才能减少漏填和部门间争议?
我遇到过项目负责人说工时不准,部门主管又认为员工记录的投入过高,最后每个人都要解释一遍。我想知道这类制度应该由谁负责,才能既保留业务判断,又不把审核变成逐条挑错。
把填写责任、业务确认和数据管理分开,通常比让一个人包办更稳妥:员工按固定周期记录,项目负责人确认项目归属和任务合理性,部门主管关注团队负荷与异常,流程负责人维护规则和报表口径。
审核重点应放在异常上,例如连续多天缺记录、单日工时超过制度上限、任务归属不明或项目工时突然大幅变化,而不是要求主管逐条证明每个小时。可先运行两到四周,统计退回原因;如果多数退回都只是命名不一致,应优先改分类和填写说明,而不是增加审批层级。
3. 跨部门项目里,会议、支持和临时插单的工时应如何归类?
我们经常有临时评审、线上答疑和紧急插单,有些工作没有正式任务单,员工就随手记到日常工作里。我担心这样会看不出项目真正消耗,也不知道哪些时间该算项目成本。
先制定可复用的归类规则,再决定是否需要新建任务。直接服务于某个项目的评审、排障和临时需求,归到该项目下的对应工作类别;部门周会、培训等组织性活动则记入非项目类别。临时插单可以先使用统一的“临时支持”类别,并要求补充需求来源或简短说明;
当同类事项持续出现,或单月占用明显增加时,再升级为正式任务或独立项目。这样既不会因每次临时工作都走复杂建单流程而拖慢协作,也能避免项目报表长期低估支持成本。
4. 如何判断工时表制度是否有效,而不是只增加填表负担?
我担心工时表最后只变成每周催填和补数字,员工花时间填,管理者却没有据此改变排期或资源安排。我应该看哪些指标,才能判断制度值得继续推行?
不要只用填报率评价制度,还要看数据是否支持实际决策。可以同时观察按时提交率、退回率、任务归类不明比例,以及项目预计与实际投入的偏差;例如连续数周都出现同类项目超出预估,就应检查需求变更、等待依赖或估算方式,而不是直接归因于个人效率。
试运行时,可比较实施前后一个月的排期偏差和临时插单占比,并抽样访谈不同部门的填报耗时。若记录无法改变优先级、人员调配或项目复盘,就应删减字段、简化审批或调整分类;工时制度的价值在于改善判断,而不是积累更多数字。
核心关键词
文章包含AI辅助创作:Timesheet最佳实践:跨部门团队工时表制度设计,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/585531
读者评论
我们之前按周填工时,月底常要靠记忆补备注。把截止时间和补录规则提前说清确实有用,不过每日填报对会议多、任务切换频繁的人来说,执行成本也不低。
跨部门审批最容易卡在“这算哪个项目”上。文章提到目录维护和归属口径,我觉得还应指定一个能快速裁定边界问题的人,不然规则写得再细,遇到新场景还是会拖延。
工时偏差不能直接当作个人效率问题,这点比较认同。实际复盘时还要把需求变更和等待依赖单独标出来,否则即使数据准确,也很难判断偏差是估算问题还是执行问题。
