项目工时管理最容易失真的地方,不是员工忘了填表,而是组织把“记录了多少小时”误当成“项目用了多少资源”。我见过一类很典型的月末场景:研发按任务填了工时,市场按活动填了工时,财务拿着两套口径追问“为什么项目总投入对不上”。问题通常不在谁算错,而在工作对象、计时边界、归属规则和审批责任从未统一。要让跨部门工时表真正可用,先设计制度,再谈表单和工具。
一、核心结论:工时表不是考勤表,而是资源决策的输入
1. 先确定工时管理要回答什么问题
工时表的价值不在于把每个人每天的时间切成更多小格,而在于帮助组织回答几类实际问题:某个项目消耗了哪些角色、工作量是否超出预算、跨部门协作的等待和返工发生在哪里、下一阶段还需要多少资源。
如果企业只想核对员工是否在岗,工时表不是考勤系统的替代品。如果企业想核算项目成本,就必须明确哪些工作计入项目、内部人工成本采用什么费率。如果企业希望改善交付效率,则还要区分有效工作、等待、返工、支持和管理协调。
我的判断是:制度设计应从决策问题倒推字段,而不是从软件页面倒推制度。先决定数据要支持什么决策,再决定记录粒度;先划分责任,再决定谁审批;先规定异常如何处理,再要求团队按期提交。
2. 把“可追溯”放在“精确到分钟”之前
跨部门工时管理的目标,不是让所有人回忆出每项工作精确到分钟的耗时,而是形成足够可信、能够解释、可以复核的资源记录。对多数知识工作而言,事后补填的分钟级数据看似精细,实际精度往往只是表面精度。
更实用的标准是:项目、任务、工作类型和日期能对应;填报人能解释主要投入;审批人能发现明显异常;财务或项目负责人能按照统一规则汇总。数据能否支撑决策,比数字的小数位数重要得多。
3. 建议先跑一个边界清楚的试点
制度不要一上来覆盖全公司。选择一个周期稳定、至少涉及两个部门、负责人愿意复盘的项目,试运行四到六周。试点不是为了证明制度“有效”,而是为了找出哪些分类无法理解、哪些字段没人能填、哪些审批层级只增加等待。
在试点中,优先检查提交及时率、项目归属完整率、退回率、月末补录比例和人工汇总耗时。它们分别反映执行、口径、流程和运营成本,能比“填了多少条记录”更早暴露制度问题。

二、背景与真实场景:跨部门工时为什么特别容易失真
1. 同一个人往往同时服务多个工作对象
单一职能团队可以把工作大致归在本部门,但跨部门项目通常同时包含产品设计、研发、测试、市场准备、客户交付、运营支持和管理协调。一个人一天之内可能在项目任务、线上故障、售前答疑和内部会议之间切换。
如果制度只要求填“项目名称”,售前支持可能被塞进当前最显眼的项目;如果只允许选部门,项目负责人又无法知道资源到底花在什么工作上。分类太粗,无法解释投入;分类过细,填报负担和误选率会上升。
2. 部门的记账逻辑与项目的管理逻辑并不相同
部门负责人通常关心人员负荷、职能工作和专业能力建设;项目负责人关心范围、成本和交付;财务关心成本归集与核算;人力资源团队更关注制度一致性和员工体验。各方并非意见相反,而是各自观察同一笔时间的不同侧面。
因此,工时制度不能假设“项目经理一个人审批,就代表所有部门认可”。更稳妥的方式是明确:填报人对事实负责,项目负责人对项目归属负责,职能负责人对人员安排和异常负荷负责,财务或运营团队维护核算口径。具体分工可以精简,但责任不能隐形。
3. 工时数据容易被目标反向塑造
当员工知道某个数字会直接影响绩效、奖金或排名,填报行为就可能从“记录实际工作”变成“满足评价预期”。有的人会把低估时间当作效率表现,有的人会把等待、返工和支持时间隐藏起来,还有人会把工作切成大量短任务,让记录看上去很忙。
这不是简单的诚信问题,而是制度激励的结果。若组织把工时用于发现容量和流程瓶颈,却不将单一工时数字直接当作个人产出排名,数据更容易保留真实信息。若确实要用于成本分摊或绩效评估,就要增加解释规则、抽查机制和申诉渠道。
4. 一组模拟项目数据说明“总工时”为什么不够

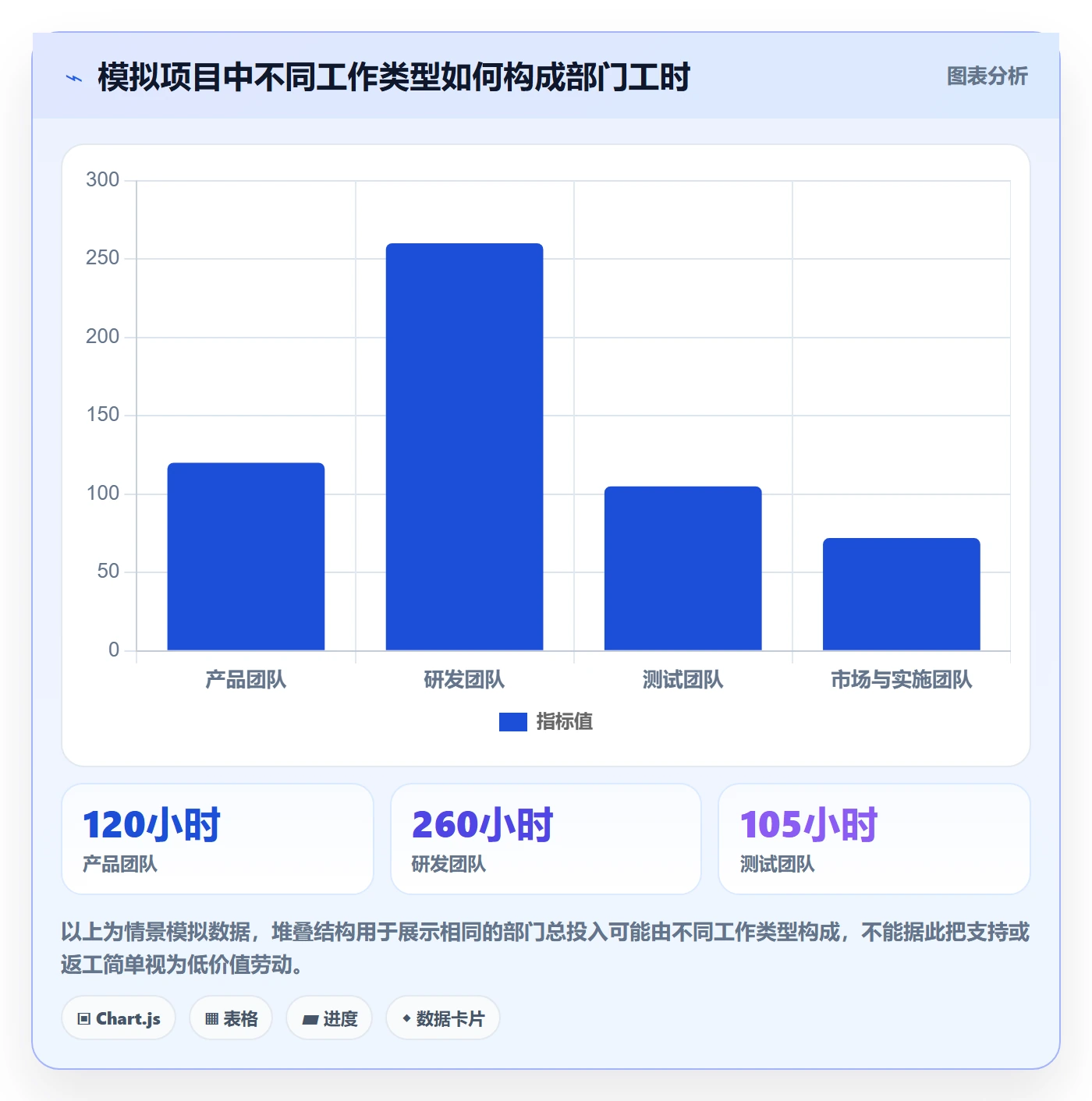

以下案例是用于制度推演的情景模拟,不代表某家企业的真实经营结果。一个跨部门产品交付项目计划周期八周,涉及产品、研发、测试、市场和实施五类角色。第一轮汇总只看到总投入比预算高出约18%;进一步拆分后,超支并非平均发生,而是集中在需求澄清反复、临近发布的回归测试和客户现场支持。
如果只看项目总工时,管理者可能得出“团队效率低”的结论;如果把返工、等待、计划内交付、支持等类型分开,就能进一步判断是范围变化、质量问题、依赖阻塞还是资源配置不当。总量用于发现偏差,结构用于解释偏差。

三、常见误区:看上去更严格,数据反而更差
1. 误区一:时间粒度越细,数据越准确
要求员工每十五分钟记录一次,看起来能减少估算误差,但会带来高频打断、补录和分类选择。知识工作还存在上下文切换成本,填表本身会进一步切碎注意力。对于需要回忆的记录,过细粒度很容易产生不自然的整数和事后拼凑。
建议按工作性质设定粒度。需要成本追踪的项目可以按半小时或一小时作为记录单位;日常支持或管理协调可按半天、天或明确事件汇总。粒度不是越细越好,而是要足以支撑管理动作,同时不制造虚假的精确感。
2. 误区二:把八小时填满,等于工作时间可核算
要求每天必须填满固定时长,常把休息、临时沟通、内部协作和难以归属的支持工作推向“其他”。最后出现人人都填满、却没人相信数据的局面。工作日长度、排班、请假、兼职项目和跨时区协作也会影响可填时数,不能用一个固定数覆盖所有场景。
制度要分清“应记录的工作时间”和“合同工时、出勤时间、可计费时间”。它们可能有关联,但不是同一概念。对没有归属对象的时间,应允许标记为部门事务、学习培训、休假或待分配,而不是逼员工把它塞进一个项目。
3. 误区三:将工时直接等同于产出
工时表示投入,不表示质量、价值或完成度。两个人投入相同时间,可能因为任务复杂度、经验、依赖条件和返工不同而产生不同结果。反过来,投入较少也可能是复用既有方案,而不一定是工作不足。
若希望评价交付,应把工时和范围变化、缺陷、验收结果、周期、客户反馈等信息结合起来。工时可以揭示投入结构,不应独自承担对个人绩效的判断。
4. 误区四:只有项目工作值得记录
内部支持、售前协助、故障响应、知识传承和流程改进,往往是组织实际发生的劳动,却不一定属于某个正式项目。长期不记录这些工作,会形成“项目预算看起来准确、部门容量却总不够”的矛盾。
解决方式不是把所有杂事都拆成独立项目,而是建立少量有明确责任人的非项目工作类别,并定期检查其占比。若某类支持持续增长,就应判断它是否需要正式立项、配置专职容量或改变服务边界。
5. 误区五:审批越多,数据质量越高
多人逐条审批可能让流程更慢,却不一定提高真实性。审批人若看不到任务背景、预算或异常规则,通常只能点击通过。真正有价值的是让审批聚焦在高风险记录:跨项目异常、超出合理范围、归属不清、月底集中补录和与任务状态不匹配等。
在设计流程时,先问审批人能够做出什么判断。若没有具体判断动作,就不应为了“留痕”增加审批级别。
四、专业判断逻辑:制度设计从边界、口径、责任开始
1. 先定义纳入范围和排除范围
工时制度启动前,要列出哪些时间需要记录,哪些不需要。常见纳入项包括项目交付、项目管理、跨部门支持、客户服务、内部运营和培训;是否记录休息、法定假期、通勤和待命,应依据企业制度及适用法规明确处理,不能留给员工自行猜测。
尤其要区分“记录工作投入”与“考勤、加班、薪酬、成本分摊”。若数据将被用于劳动时间管理或薪酬核算,制度需要由相应专业职能审核,并与当地法律政策及劳动合同约定保持一致。项目工时表不能取代法定考勤和合规流程。
2. 用四层分类避免一张表承担所有问题
我通常建议把工时记录设计为四个相互关联的维度:组织归属、工作对象、工作类型和投入时间。组织归属回答谁在做;工作对象回答为谁或哪个项目做;工作类型回答做的是什么;投入时间回答用了多少。
四层分类可以避免把部门、项目和活动混成一个下拉框。项目负责人可以按项目汇总,部门负责人可以按人员和工作类型汇总,财务可以根据统一的内部费率计算成本,而不需要让员工填写三套互相矛盾的表。
| 字段维度 | 要回答的问题 | 建议规则 | 常见风险 |
|---|---|---|---|
| 人员与组织 | 谁投入了时间,所属哪个职能团队 | 尽量从人员主数据带出,减少手工选择 | 组织调整后历史记录被错误改写 |
| 项目或工作对象 | 这项工作服务于哪个项目、客户或内部服务 | 使用稳定编码和有效状态,设置清晰的非项目入口 | 大量记录归入“其他”或错误项目 |
| 工作类型 | 时间用于交付、返工、支持还是管理协调 | 先控制在少量可区分类别,试点后再细化 | 分类过多导致误选和统计难以解释 |
| 投入时间 | 在什么日期、投入多少时间 | 明确最小粒度、跨日规则和补录期限 | 把填报时间、工作时间与考勤时间混为一谈 |
| 说明与关联 | 记录是否能被复核,是否关联任务或事件 | 对异常或高成本记录要求说明,普通记录避免过度负担 | 描述过短无法解释,或要求每条都写长文本 |
3. 分类数量从“够区分决策”而不是“够描述所有工作”出发
分类表越长,不代表管理越成熟。一个类别如果无法改变资源配置、成本核算、流程改进或服务边界,就不一定需要单独存在。反之,若计划内交付与返工被合并,组织就失去识别质量问题的机会。
试点阶段可以从六至十个工作类型开始,例如计划内交付、需求澄清、返工修复、项目协调、客户支持、内部运营、培训学习和其他经批准事项。这个范围不是通用标准,实际类别应由组织的决策问题决定。每个类别都要写一句可判断的定义和一条正反例。
4. 用责任矩阵让填报、审核和使用分开
工时制度常见的薄弱点,是“谁都能看、没人负责”。建议明确填报、业务审核、口径维护、数据治理和最终使用责任。项目负责人不必逐条审所有人的时间,但应对项目归属和重大偏差负责;职能经理要关注容量冲突;运营或财务要维护口径一致。
| 角色 | 主要责任 | 不应承担的工作 |
|---|---|---|
| 员工或填报人 | 按时记录事实,选择合适工作对象,对异常说明 | 自行改变项目预算或组织口径 |
| 项目负责人 | 确认项目归属、工作范围和重大偏差 | 把每条记录都当作个人绩效评分依据 |
| 职能负责人 | 检查人员负荷、跨项目冲突和非项目工作占比 | 替代员工猜测其每天具体做了什么 |
| 运营或财务角色 | 维护分类、费率、汇总口径和审计记录 | 在缺乏业务背景时单独判断工作合理性 |
| 系统管理员 | 管理权限、字段配置、数据导出和变更留痕 | 未经授权修改已审批的历史记录 |
5. 设定校验规则,但让规则负责发现异常而非代替判断
可配置的校验包括:记录日期必须处于开放周期;项目必须处于有效状态;同一人同一天总投入超过合理上限时提示;已关闭任务仍有大额投入时要求说明;月末集中补录时标记复核;超出项目预算阈值时通知负责人。
这些规则是筛查工具,不是事实裁判。例如,一个人一天记录超过常规时长,可能是录入错误,也可能是跨时区发布、应急响应或制度允许的特殊安排。系统应提示并留痕,组织仍需按规则判断。
6. 让不同指标回答不同问题
建议至少分开看四类指标。执行指标看提交及时率、补录率和缺失率;质量指标看归属完整率、退回原因和抽查差异;项目指标看实际投入与基线差异、返工占比和支持占比;管理成本指标看填报耗时、审批耗时和月末汇总耗时。
指标要配合观察周期。提交及时率适合周度观察,项目成本偏差可能要按阶段复盘,返工占比则应与发布节点、缺陷严重程度和范围变化一起解释。不要在一个仪表盘里堆很多数字,却不指定谁在何时根据它采取什么行动。

五、制度全流程:从试点到稳定运行
1. 诊断现状:先看数据从哪里断掉
正式设计前,先访谈项目负责人、职能经理、员工、财务或运营人员,分别询问他们怎样定义项目投入、遇到无法归属的时间怎么办、谁能修改历史记录、月底汇总要花多少时间。访谈不需要做成大型调研,重点是找出同一术语背后的不同解释。
同时抽取近期一个项目的实际记录,检查项目编码、任务结构、填报时间、退回原因和汇总方式。若组织从未记录过工时,就不要假装存在历史基线;可以用两周的轻量观察建立起点,并明确这只是试点基线。
2. 定义制度:把原则写成可执行条款
制度文件至少要说明适用范围、记录对象、工作类型、时间粒度、填报期限、审批责任、补录规则、关闭周期、权限和数据用途。每条规则都应回答“谁、何时、做什么、例外如何处理”。仅写“员工应及时准确填报”并不能形成可执行制度。
例如,“每周完成填报”需要补充截止时间、迟交后的处理、已审批记录如何更正、休假期间如何填报、项目无法选择时联系谁。规则越具体,员工越少需要猜测,管理员也越少靠口头解释。
3. 配置系统:避免把业务混乱自动化
如果使用表格或项目管理平台,先确认人员、项目、任务、日期和工作类型之间的关系,再配置提醒、权限和汇总。工具能减少重复录入、自动计算和追溯变更,但不能替组织决定哪些时间应计入项目,也不能替代管理者解释异常。
在组织规模较大、项目数量多、角色跨部门且需要统一权限与汇总时,可以评估像 PingCode 这类面向中大型企业及百人以上组织的项目管理平台,用来承载项目、任务和工时关联。评估重点不是功能清单有多长,而是能否适配现有组织权限、字段口径、审批流程、数据导出与审计要求。系统选型应通过真实试点验证,不能仅凭产品演示判断适用性。
4. 试运行:重点观察员工是否能理解规则
试运行第一周,不宜只统计填报率。要记录员工最常问的五类问题、下拉选项中最常误选的类别、需要补充说明的记录比例、审批退回原因和填报耗时。若同一问题反复出现,通常是制度或页面设计有歧义,不应只靠培训提醒员工“认真一点”。
试点过程中可以每周安排十五分钟复盘:哪些记录无法归属、哪些工作类型重叠、哪些审批没有产生实际判断、哪些校验误报。调整应有版本记录,避免不同团队在同一周期使用不同口径。
5. 固定运行节奏:周度纠偏,月度分析,阶段复盘
周度检查适合处理迟交、归属缺失、明显超限和状态异常;月度分析适合看项目投入结构、支持工作占比和预算偏差;阶段复盘适合讨论范围变化、返工和跨团队依赖。不同层级不要重复汇报同一张表,而要围绕各自能采取的行动组织讨论。
月末关账前,应设置数据冻结或更正规则。若审批后允许修改,要保留修改人、修改时间、修改前后内容和理由。数据追溯不是为了制造处罚感,而是为了让报表变化能够解释。
6. 形成改进闭环:每个异常都要进入一个管理动作
如果返工工时连续上升,项目负责人应检查需求变更、验收条件和缺陷来源;如果客户支持时间持续增长,服务负责人应评估产品问题、交付边界和支持容量;如果审批退回率高,运营团队应检查分类定义和系统配置。
仅把异常展示在仪表盘上,不算闭环。至少要记录问题、责任角色、行动期限和复查结果。工时数据只有进入资源调整、流程改进或成本决策,才从行政记录变成管理资产。

六、案例推演:一次月末超支如何从“追责”变成“改流程”
1. 先看总数,不急着判断谁效率低

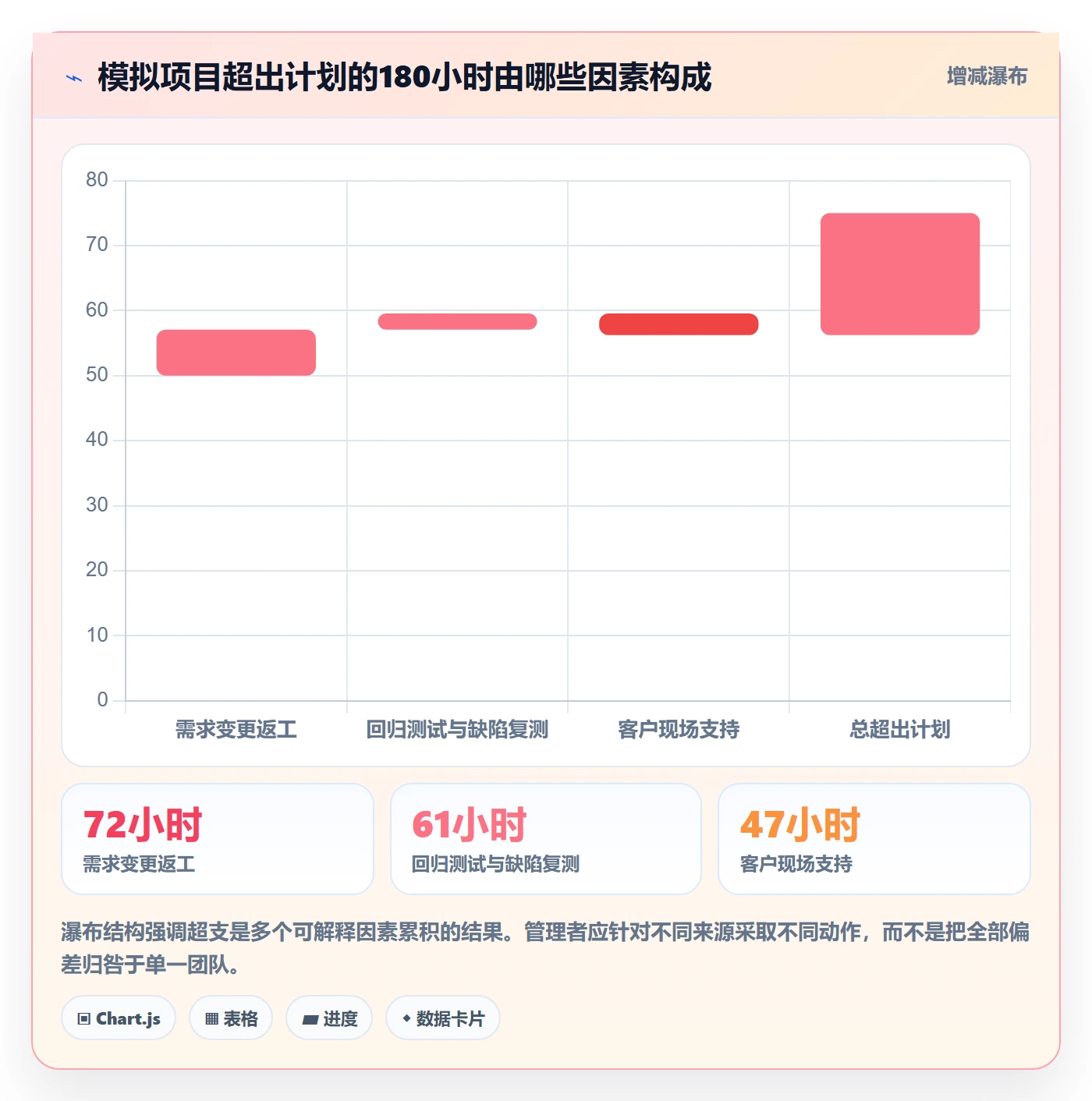

设想某企业开展一个八周产品上线项目,原计划投入一千小时,试点结束后记录为一千一百八十小时。若只看总数,项目看似超出计划18%。这时最容易发生的做法是要求团队解释“多出来的180小时”,但没有分类和范围记录,解释往往会变成印象陈述。
更合理的第一步,是核对项目边界和记录完整性:期间是否新增需求、是否有外部客户支持、是否有人同时承担未登记任务、是否存在重复记录。只有确认数据口径可比,预算偏差才有解释意义。
2. 把偏差拆成可行动的来源
在情景模拟中,团队将超出部分拆为三类:需求调整产生的重复设计与开发、发布前集中暴露的缺陷复测、客户现场支持超出原先假设。三类问题对应不同责任和动作,不能简单归结为“项目管理不佳”。
需求变化需要检查变更审批和范围基线;回归测试投入上升,需要分析缺陷密度、测试环境和发布节奏;支持工时上升,则要判断产品成熟度、交付培训和支持服务边界。拆分后的数据并没有自动给出答案,但缩小了调查范围。
3. 用数据避免错误的资源结论
如果只看到研发投入上升,管理者可能把下一阶段研发资源削减;但若额外投入主要来自需求反复和缺陷修复,削减资源可能进一步推迟交付。相反,若增加的时间主要是低优先级需求且项目范围已扩张,继续投入可能不是最优选择。
资源决策要把投入与范围、质量、交付结果放在一起看。项目增加工时不一定意味着失败,投入低于计划也不一定意味着高效;关键是新增投入是否换来已定义的结果,偏差是否能够被控制和复用。

4. 把复盘结果写成下一轮制度调整
复盘后,可以将需求变更设为独立工作类型,明确需求基线变更时由项目负责人确认;把回归测试关联到缺陷或发布任务;将客户现场支持列入项目计划容量。下一轮再比较这些调整是否减少了无法解释的投入。
这类改进不要求所有企业采用同一套分类。重要的是新增类别能够推动明确行动,并在后续周期验证其价值。若某个字段始终没有人使用,也没有带来更好的决策,就应考虑合并或删除。
七、不同情况下的行动建议:先按组织成熟度选路径
1. 团队较小、项目少、主要为了协同
小型团队可以用共享表格或现有任务系统做轻量记录,不必立刻建设完整的成本核算体系。建议保留日期、人员、项目或工作对象、工作类型和投入时间五个核心字段,周度汇总异常即可。
优先解决“谁做了什么、项目有没有超出可用容量”,暂时不要增加多级审批和复杂费率。若人员很少、项目切换不频繁,记录更细带来的管理收益可能低于填报成本。
2. 百人以上、多部门并行、项目资源频繁冲突
当组织同时运行较多项目、人员共享比例高、部门口径不一时,表格容易出现版本分散、编码不统一和汇总重复。此时应先统一项目主数据、工作类型、权限和审批责任,再考虑通过项目管理平台关联任务与工时。
对中大型组织,像 PingCode 这类服务于百人以上团队的项目管理平台可以纳入评估范围,但应通过一个真实跨部门项目验证:员工是否能低成本记录、项目负责人是否能看见资源分配、管理员能否维护口径、数据是否可以按授权导出和追溯。没有通过试点验证前,不要把“功能支持”当成“管理问题已解决”。
3. 目标是项目成本核算或内部结算
如果工时要用于成本归集,必须建立角色或成本中心费率,明确直接成本与间接成本的边界、币种和费率生效时间,并规定更正记录如何影响已关账期间。否则,数字虽能汇总,却不能支持稳定的财务解释。
还应检查工时数据与财务系统、项目预算和人员主数据之间的接口。成本核算属于专业管理场景,建议由财务、项目管理和业务负责人共同确认政策,不要让项目团队自行决定成本归属。
4. 目标是改善交付效率和减少返工
应重点记录工作类型与任务关联,至少区分计划内交付、需求变更、返工、支持和等待。工时变化要与缺陷、交付状态、范围变更和阻塞原因结合,才能判断效率问题发生在哪个环节。
若团队担心填报成为监控工具,应公开说明数据用途、访问范围和保留周期,并保证不会仅以工时长短给员工排名。获得可信数据,需要组织在规则上先表现出可预测和一致。
5. 目标是加班管理或劳动时间合规
项目工时记录不能直接代替考勤和法定工时记录。应由人力资源、法务或劳动合规专业人员根据适用法规和企业制度设计独立流程,明确休息、加班申请、调休及证据保存方式。
项目记录可以为工作分配和负荷观察提供参考,但不能仅凭任务填报推断员工出勤事实。两类数据需要分别定义、分别授权,并在确有必要时按照合规规则关联。

八、不同情况下的取舍:没有一种制度能同时做到最细、最快、最便宜
1. 细粒度与填报负担之间的取舍
细粒度能提高成本归集和任务分析能力,但会增加记录成本、分类错误和员工抵触。粗粒度容易执行,却可能看不清返工和支持的来源。我的建议是:先按管理决策所需的最小粒度设计,再通过抽样复核检查信息是否足够。
若组织无法解释某个半小时记录怎样改变决策,就不应要求员工填到半小时;若需要核算特定客户或合同成本,则可以在该范围设置更严格口径,而非把所有内部工作一并复杂化。
2. 统一口径与部门灵活性之间的取舍
全公司统一分类有利于横向比较,但部门工作性质不同,硬套同一套细分类会造成误选。完全允许部门自行定义又会让汇总失去可比性。实践中可以采用“核心统一字段加有限扩展字段”:项目、日期和基本工作类型统一;特定职能可在批准范围内增加本地分类,并保留映射关系。
任何扩展分类都应说明使用人群、业务目的、维护责任和何时复审。没有维护者的分类,最终会变成旧选项堆积。
3. 自动化校验与人工判断之间的取舍
自动化适合处理确定性规则,例如必填字段、日期范围、项目状态和总时长异常。人工判断适合处理工作是否合理、支持是否必要、范围变化是否已批准等上下文问题。
不要试图用一条系统规则解决所有异常。系统过度拦截会迫使员工绕开流程;系统完全不校验则会把错误留到月底。最佳做法是:低风险自动通过,高风险提示说明,少数重大异常进入人工复核。
4. 绩效关联与数据真实性之间的取舍
将工时数据用于绩效,可能让管理者更重视记录,也可能让填报者开始优化数字而非改善工作。若组织必须将其作为评价信息之一,应设置多维度证据、明确申诉机制,并区分工作投入、工作成果和工作条件。
通常更稳妥的起步方式,是先用于容量规划、项目成本和流程改进,积累稳定口径后再评估是否进入绩效流程。数据用途发生变化时,应重新评估员工告知、权限和治理规则。
5. 全员铺开与分阶段推广之间的取舍
全员铺开能够较快形成统一口径,却会放大尚未解决的设计缺陷;分阶段推广更容易获取反馈,但短期内跨团队数据可能不完全可比。对于制度和流程尚未成熟的组织,先选择代表性项目试点通常更稳妥。
如果必须快速覆盖,可以先限定最小必填字段和少量异常规则,把高级分析、成本分摊和自动化审批留到第二阶段。先把基础记录做可信,再扩大用途。
九、可直接采用的落地清单与复盘方式
1. 制度发布前检查
- 是否写清工时记录目的,以及不用于哪些用途。
- 是否区分项目工时、考勤时间、可计费时间和成本核算口径。
- 是否定义项目、任务、非项目工作和工作类型。
- 是否规定时间粒度、填报周期、迟交和补录规则。
- 是否明确填报人、项目负责人、职能负责人和管理员的责任。
- 是否说明审批后更正、历史记录留痕和数据访问权限。
- 是否为休假、待分配工作和临时支持提供合理入口。
- 是否安排试点、反馈收集和制度复审日期。
2. 试点阶段每周检查
- 抽查记录是否能够关联到实际项目、任务或支持对象。
- 统计填报耗时和迟交情况,区分流程问题与个人漏填。
- 检查最常退回的分类,判断是培训不足还是定义不清。
- 观察补录是否集中在月底,评估提醒节奏是否合适。
- 查看跨项目人员是否出现容量冲突或重复归属。
- 访谈不同角色,确认同一字段是否被不同团队理解成不同含义。
3. 月度复盘不要只看一张总工时表
月度复盘建议从四个问题开始:哪些项目偏离计划最多;偏差主要来自范围变化、返工、支持还是资源等待;哪些部门的非项目工作持续挤占交付容量;本月哪一条制度或流程规则需要调整。只有问题能落到行动,复盘才不只是对数字的解释。
若发现员工填报负担明显高于管理收益,应该删字段、合并分类或增加自动带出,而不是继续要求大家“适应流程”。制度的成熟度,不是字段数量,而是能够以合理成本得到可信数据。
4. 可以采用的管理仪表盘组合
| 看板区域 | 建议指标 | 适合回答的问题 | 避免的误读 |
|---|---|---|---|
| 执行情况 | 按期提交率、补录率、未归属记录比例 | 流程是否容易执行,提醒是否有效 | 提交率高不等于数据准确 |
| 项目投入 | 实际工时与基线差异、阶段投入、角色投入分布 | 项目资源是否偏离计划,缺口在哪里 | 投入超计划不必然代表低效 |
| 工作结构 | 交付、返工、支持、协调等类型占比 | 时间主要消耗在什么工作上 | 支持和协调不应被直接判定为浪费 |
| 质量与治理 | 退回率、抽查差异、审批耗时、历史更正次数 | 口径是否稳定,审核是否真正发挥作用 | 更正次数较多可能反映初期口径正在校准 |
十、结语:先建立可信的时间语言,再谈效率优化
跨部门工时管理真正困难的部分,不是计算小时数,而是让不同团队对“这段时间属于什么工作、谁来确认、将被如何使用”形成共同理解。制度越强调填满,越容易得到形式完整的数据;制度越能解释边界、责任和用途,越有机会获得可复核的数据。
我建议从一个项目开始,统一最少必要字段,明确数据用途和审批责任,连续运行四到六周,再根据真实记录删改分类和流程。先用工时回答“资源去了哪里”,再用返工、范围、质量和交付结果解释“为什么去了那里”。
下一步,不必先挑选最复杂的系统。先拿一张近期项目任务清单,标出项目工作、支持工作、返工和无法归属的时间,再让员工、项目负责人和职能负责人各自说明自己的判断。三方答案的差异,就是制度设计真正应该解决的起点。
常见问题解答(FAQ)
1. 跨部门团队的工时表应该按项目、任务还是部门填报?
我所在的团队同时承担产品迭代、客户支持和内部协作,填工时表时经常不知道一小时该记到哪里。按部门统计看不出项目投入,按任务拆得太细又容易变成每天都在填表,我该怎么设计分类?
建议采用“项目或工作流,任务类型,投入时长”的两层结构,而不是让员工在部门、项目和任务之间三选一。第一层回答时间投向哪里,例如产品项目、客户交付、日常运维;第二层回答做了什么,例如开发、评审、会议、支持。
分类应能支持管理决策,通常控制在员工能快速判断的范围内:若填报时需要反复查说明,或大量工时落入“其他”,就说明分类过细或定义不清。部门信息宜由组织架构自动关联,不要让员工重复填写。试行两周后,检查“其他”占比、错分率和填报耗时,再合并或补充分项。
2. 工时表应该要求员工每天填写,还是每周集中补录?
我担心每天填会增加团队负担,但周五集中补又容易忘记零碎工作,最后只能凭印象估算。有没有办法在数据可信度和填报成本之间找到平衡?
优先采用每天记录、每周确认的节奏:当天用简短条目记主要工作,周末前由员工核对完整性,主管只处理异常。集中补录的误差通常不只是记错小时数,更容易漏掉临时支持、会议和任务切换;而要求实时逐分钟记录,又会让制度成本超过数据价值。
可先做一个低门槛试点,例如每个工作日预留两分钟记录,观察连续两周的按时提交率和每人填报耗时。如果团队经常需要跨任务切换,可以只记录可辨认的投入区间,不必追踪每个短暂动作。制度目标是让主要投入可解释,而不是制造精确到分钟的假象。
3. 项目工时表怎样区分实际工时、加班和估算工时?
我发现有些同事把预计投入直接填进工时表,也有人把晚间处理消息算成加班,数据因此很难比较。制度里应该如何定义这些口径,才能避免不同部门各自理解?
把“实际投入”“计划投入”和“加班认定”分开记录,不能用一个工时字段兼任三种用途。实际投入记录已经发生、确实用于工作的时间;计划投入用于排期和预测;加班则按公司考勤或审批制度认定,不能仅凭项目工时表自动推断。
制度应明确跨部门共用的口径,例如会议时间由实际参会者记录,待命时间是否计入须由业务规则决定,休息时间不计入。上线前挑选几个真实场景做口径演练,让不同部门分别填一次并对比结果;如果同一场会议仍出现明显不同的记录方式,就先修订定义,不要急着用这些数据评价个人效率。
4. 跨部门工时数据应该如何审核,才能避免工时表变成考核工具?
我担心员工会把工时填得更满,或者为了避免被追问而把复杂工作都归到一个大类里。审核制度怎样设计,既能发现数据问题,又不让大家觉得填表是在监控个人?
审核重点应放在数据是否完整、分类是否合理、项目投入是否与计划偏差过大,而不是把单个员工的小时数直接当作绩效结论。可设置简单的异常规则,例如同日合计超过可工作时长、项目工时连续多周显著偏离计划、某类别长期占比异常;触发后先让填报者补充背景,再由项目负责人确认。
试运行时,可以每周抽查少量记录并统计退回原因,若多数问题来自分类定义或流程设计,应修制度而不是反复追责。还要提前说明数据用途、查看权限和保留期限,并禁止未经解释就用工时排名。这样才能提高可核验性,同时减少为了“看起来合理”而填报的动机。
核心关键词
文章包含AI辅助创作:项目工时管理指南:跨部门团队如何做好工时表,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/585511
读者评论
我们试过把工时细分到15分钟,结果不少人月底集中补录,数据看着很细却说不清依据。按半小时记录、重点核对异常项,反而更容易坚持。
跨部门项目里,客户支持和内部协调常常被漏掉,最后项目投入对得上,部门负荷却解释不了。给非项目工作留固定入口这点比较实际。
工时数据若直接关联个人绩效,大家填报时难免顾虑。我们更希望先用它找返工和等待,再结合交付质量看问题;审批也应有明确判断标准,不只是逐条点通过。
