跨部门团队做日报工时,最常见的失败不是“员工不愿填”,而是同一小时被产品、研发、测试和项目管理用不同口径解释:有人填任务,有人填项目,有人填部门;有人当天补录,有人月底回忆。结果表格看似齐全,管理者却无法回答“工时花在哪里、偏差为什么发生、下一步该怎么调整”。我建议先把日报工时当作一条可追溯的业务数据链设计,再决定用表格、流程还是系统承载;否则,填报越勤,错误数据反而越多。
日报工时实操方法:跨部门团队提升工时表效率的流程优化方法与模板
一、先讲核心结论:日报工时不是打卡的另一种形式
1. 先确定工时数据要帮助谁做什么决定
我设计工时流程时,第一步不是挑字段,而是问清楚数据最终要支撑哪些决定。项目负责人可能要判断剩余工作量,部门负责人可能要分析产能分配,财务或管理层可能只需要汇总项目投入。三种用途的数据颗粒度、权限和更新频率都不一样。
如果团队只想追踪项目投入,却把工时表做成逐分钟的活动日志,填报成本会快速上升;如果要做成本核算,却只记部门总工时,又无法解释具体项目的资源消耗。日报工时的目标不是尽可能多地记录,而是以最少的必要信息支持稳定、可复核的决策。
2. 把流程设计成“记录、校验、确认、使用”的闭环
有效的工时流程至少包含四步:员工记录实际投入,系统或规则完成基础校验,负责人处理异常,相关角色使用汇总数据。只有“填写”和“催交”,没有校验与使用,员工会把它理解成额外行政任务。
我的判断标准很简单:如果某个字段没有明确的使用者、使用场景或校验规则,就先不把它设为必填项。工时表每多一个必填字段,都是在向团队收取一笔长期的数据维护成本。
- 记录:按当天实际工作填写,不把计划投入当成实际投入。
- 校验:检查日期、项目、任务、工时总量和缺失项。
- 确认:由直属负责人或项目负责人处理例外,不逐条重复审批正常记录。
- 使用:用数据看投入趋势、负荷和偏差,不把数字直接等同于个人绩效。
3. 把目标设为“低摩擦、可解释、可复盘”
日报工时流程的质量不能只用提交率衡量。提交率高但项目归属错误,数据仍不可用;分类准确但每天要花十几分钟填写,流程也难以长期维持。更值得关注的是填报耗时、归类准确率、异常处理时间和数据被用于决策的比例。
团队没有通用的理想阈值。作为试运行的建议基准,可以先观察普通员工每日填报是否能控制在五分钟左右,再根据工作复杂度、项目数量与合规要求调整。这是流程设计的目标区间,不是行业统计结论。
| 观察维度 | 建议定义 | 容易误读的地方 |
|---|---|---|
| 填报耗时 | 员工完成当日记录所需时间 | 平均值可能掩盖新员工或多项目成员的长尾耗时 |
| 归类准确率 | 抽查记录与项目、任务实际对应情况 | 字段填满不代表分类正确 |
| 异常关闭时间 | 从发现缺项或冲突到完成修正的时间 | 异常越少不一定越好,也可能是没人检查 |
| 数据使用率 | 工时汇总是否进入项目复盘或资源决策 | 下载过报表不等于真正使用了数据 |
二、跨部门日报工时的真实难点:不是填表,而是统一口径
1. 同一个“项目”在不同部门可能有不同含义
研发人员可能按开发任务记录,测试人员可能按测试轮次或缺陷处理记录,产品人员可能按需求调研与方案设计记录,设计人员则可能按界面或交付物记录。每个人都认为自己的写法合理,但汇总时就会出现项目、阶段、任务三种层级混在一起的情况。
我通常把工时归属拆成三个层次:项目说明投入服务于哪项业务,工作类别说明投入属于什么类型,任务或交付物说明这段时间具体做了什么。并不是每条记录都必须有三层,但团队需要明确各层的定义与使用边界。
2. 工作被打断时,时间记录天然会产生误差
跨部门员工经常在一天内切换项目:上午处理线上问题,午后参加需求评审,临下班又协助另一个团队排查缺陷。若要求员工当场记录每段时间,工作中断会更多;若全部留到下班后补填,记忆误差和平均分配现象会增加。
实际流程不必在“即时填报”和“月底补账”之间二选一。可以让成员在任务切换时使用简短记录,或在固定的日终时间补齐,并通过任务清单、会议安排、提交记录等已有信息辅助回忆。辅助信息用于减少遗漏,不应被误解为对员工进行逐分钟监控。
3. 团队规模变化会放大流程中的小问题
五个人的小组可以靠口头约定解决项目名称不一致;一百多人跨部门协作时,同样的做法会形成大量例外。中大型组织尤其要明确谁维护项目字典、谁能新建分类、谁负责处理组织调整后的历史数据。
以 PingCode 作为中大型企业及 100 人以上组织使用的项目协作平台示例,工时流程可以围绕项目、任务和成员责任建立关联,再按角色区分填报、校验与汇总权限。需要强调的是,工具只能承载规则;如果项目负责人、部门负责人对口径没有共识,换系统并不能自动得到可比数据。
4. 适合先采集的最小字段集
对于以项目投入分析为主的团队,我建议从最小字段集开始。字段一旦进入日常流程,后续删除往往比新增更难,因为使用者会依赖历史报表。所以每个字段都应写清楚定义、填写方式和责任人。
| 字段 | 填写规则 | 主要用途 | 常见风险 |
|---|---|---|---|
| 日期 | 对应实际投入发生日 | 按日、周、月汇总 | 补录时误选日期 |
| 成员 | 由账号自动带出 | 按角色和团队查看投入 | 多人共用账号或代填 |
| 项目 | 选择统一项目清单中的有效项目 | 项目投入汇总 | 项目名称重复或已停用 |
| 任务或交付物 | 关联任务;无法关联时填写简短说明 | 解释投入内容 | 把任务描述写成泛化口号 |
| 工作类别 | 从有限选项中选择 | 区分开发、会议、支持等投入 | 分类过细导致选择困难 |
| 工时 | 按统一单位记录实际投入 | 分析资源消耗与工作量 | 超时、漏记或机械平均分配 |
三、常见误区:看起来严格,实际上降低数据可信度
1. 误区一:强制每半小时填一次,数据就会更准确
高频记录可能提升时间切片的细致程度,却不必然提升真实性。对于需要连续思考的设计、开发、分析工作,频繁中断会增加切换成本。员工也可能为了完成填报而将时间平均切块,形成“看起来精确”的记录。
如果业务确实需要精细计费或外部交付核算,应先验证粒度要求来自合同、法规或结算规则,而不是管理者对“可见性”的偏好。其他情况下,按任务段或工作类别记录通常更容易执行,具体粒度由组织试运行结果决定。
2. 误区二:所有工时必须精确等于标准工作日
要求每天必须凑满固定小时数,会诱导成员把学习、等待、沟通和突发支持硬塞进某个项目。这样做掩盖了真实的非项目投入,也让超时工作和工作量不足更难被识别。
应当分别定义应记录工时、工作日历、休假与缺勤规则,以及可记录的非项目类别。若团队只分析项目投入,就不应把项目工时合计直接当作员工全部工作时间;两者的口径不同,解读也不同。
3. 误区三:提交率可以代表数据质量
提交率只表示有多少人按时完成动作。它不能证明项目选择正确,也不能证明记录与实际任务相符。管理者若把提交率当作唯一指标,容易把流程优化变成催报,最终得到完整但低价值的数据。
我建议至少搭配抽样准确率、异常率与异常修复时间观察。抽查应以流程改进为目标,先看错误集中在哪些字段、哪些项目状态或哪些组织交界处,而不是先追问个人责任。
4. 误区四:把工时数字直接用于个人绩效排名
工时衡量的是投入,不等于价值、质量或效率。相同的投入时长可能对应不同复杂度、风险和交付结果;看起来投入较少,也可能因为复用能力、经验或协作方式更成熟。
若把工时总量直接用于绩效比较,成员可能倾向于拆分任务、夸大记录或避免帮助他人。更稳妥的做法是把工时作为项目分析的一个维度,并与交付质量、完成情况、返工、协作贡献及工作环境一起解释。
5. 误区五:先买工具,再补管理规则
工具能减少重复录入、自动带出项目和成员信息,也能提供权限控制与汇总视图。但工具无法替团队决定“会议时间算哪个项目”“跨项目支持归谁”“休假日是否允许补录”等规则。
在选型前先用一页规则说明覆盖常见情景,再用一个真实项目试填。若成员对同一条记录的归属仍有明显分歧,问题优先在分类定义和责任边界,不在界面设计。

四、专业判断逻辑:先统一口径,再决定记录粒度
1. 判断一条记录是否值得留下
我会用三个问题评估字段和记录粒度:这条信息是否会影响决策?填报者是否能稳定、低成本地提供?组织是否有办法核验或解释?如果只有管理者想看,却没有明确的决策动作,这个字段很可能只是增加填表负担。
例如,某团队希望知道“支持工作占用了多少项目能力”,那么设置“线上支持”类别可能有价值;但如果没人查看该类别,也没有资源调整机制,单独拆出七种支持子类只会增加分类争议。
2. 任务粒度应与复盘粒度匹配
项目每周复盘,就不一定要按分钟记录;团队每月进行成本核算,也不意味着要把所有记录写成月度汇总。合适的粒度是能够解释偏差,又不要求员工承担不必要的记忆和分类成本。
如果任务通常持续数天,可以按任务或工作段记录;若外部交付要求独立核算某项工作,则单独记录该交付项;如果成员一天要切换很多微小任务,可按类别汇总,但要保留必要说明,避免把所有投入都塞进“其他”。
3. 异常处理要设边界,不要让负责人逐条审批
正常记录与异常记录应分开处理。负责人每天逐条批准大量正常数据,既浪费管理时间,也容易让审批变成机械点击。真正需要人工判断的通常是缺失、重复、项目已关闭、工时明显超出预期、跨部门归属有争议等情况。
阈值不应从别的组织直接照搬。可以根据本团队历史分布和工作制度设定初始规则,例如发现单日总量异常或同一项目连续多日出现不合理记录时进入待检查状态。阈值只是提示,不应自动认定成员违规。
| 异常类型 | 机器或表格可做的检查 | 需要人工判断的问题 | 建议处理人 |
|---|---|---|---|
| 缺少项目或任务 | 标记必填项为空的记录 | 是否属于尚未建档的新工作 | 填报人补充,项目负责人确认 |
| 日总工时异常 | 对照团队设定的检查范围 | 是否包含加班、跨时区协作或录入错误 | 直属负责人核实 |
| 项目状态冲突 | 提醒记录关联已关闭项目 | 是历史补录还是项目重新启动 | 项目管理员处理项目状态 |
| 分类口径冲突 | 统计同类任务的不同类别分布 | 是否需要调整分类定义或培训 | 流程负责人统一口径 |
4. 把质量责任放在规则维护上,不只放在填报人身上
如果项目清单过期、任务结构混乱、分类说明互相重叠,即使成员认真填写,也会产生偏差。工时数据质量是共同责任:员工提供事实,项目负责人解释项目归属,流程管理员维护分类与规则,管理者避免滥用数据。
组织应建立一个明确的“规则负责人”,负责处理新增项目、分类调整、历史数据修正和口径说明。否则每个部门都会逐渐创建自己的例外,跨部门比较就失去基础。
五、案例与数据观察:从月底追表改为日常低成本校验
1. 一个跨部门试运行案例
下面的数字是用于说明流程设计的模拟案例,不代表某家企业的实测结果,也不是行业平均值。假设一家约 120 人的产品研发组织,产品、研发、测试、设计和项目管理人员共同服务多个项目,过去采用月底集中补录。
试运行前,团队每月提交约 700 条工时记录,其中不少记录只写部门或宽泛描述。项目负责人要通过聊天记录、会议安排和任务列表反复确认归属。管理层能看到汇总表,却难以解释计划投入与实际投入之间的差异。
2. 先做流程实验,而不是一次性全员上线
试点选择两个跨部门项目和一个职能支持小组,持续四周。第一周只统一项目清单、工作类别和最小字段;第二周开始按日填写;第三周由负责人只处理异常;第四周复盘填报耗时、归属准确性和成员反馈。
试点没有要求每个人实时记录每次切换,而是允许在工作段结束或日终补齐。团队还规定:新工作先由项目负责人判断是否新增项目或任务,员工不能为了方便随意创建分类;确需调整时,由规则负责人更新并通知所有相关团队。
3. 模拟观察结果及其含义

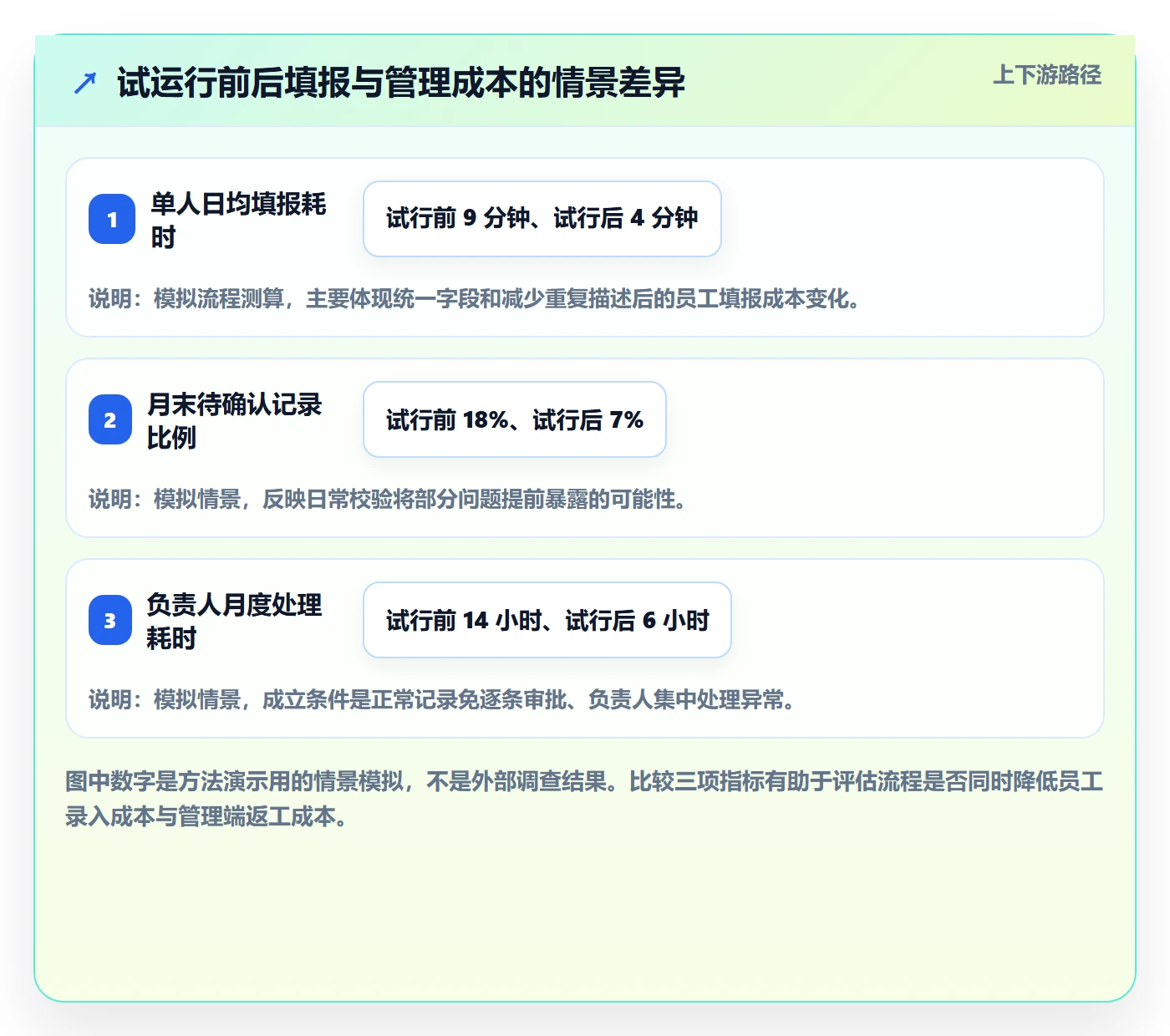

在这组情景模拟中,日常填报让记录更接近工作发生时间,月底补录量下降;异常处理由逐条检查转为集中看待办项,负责人耗时减少。更重要的是,团队能把工时偏差与需求变更、线上支持和返工任务联系起来,而不是只比较项目总数。
| 观察项 | 试行前情景 | 试行后情景 | 解释 |
|---|---|---|---|
| 记录完成时间 | 月底集中补录 | 每日或次日补齐 | 减少长时间依赖记忆的记录 |
| 单人日均填报耗时 | 约 9 分钟 | 约 4 分钟 | 模拟值;来自减少重复描述和统一分类的流程假设 |
| 月末待确认记录 | 约 18% | 约 7% | 模拟值;反映日常校验对缺项处理时点的影响 |
| 负责人月度处理时间 | 约 14 小时 | 约 6 小时 | 模拟值;前提是负责人只处理异常,不逐条审批 |
这组结果不能证明所有团队都会获得相同改善。它说明的是一个可验证的机制:记录离工作发生时间越近,回忆负担可能越低;分类和项目字典越一致,月底解释成本越小;异常处理越集中,管理者越有时间分析投入原因。

4. 试点中最容易被忽略的观察点
不能只问“大家觉得好不好用”。建议记录成员在哪一步停留、哪些类别经常被选错、哪些项目需要重复确认、异常由谁处理以及用了多久。访谈可以补充原因,但应与记录样本、任务结构和项目状态一起看。
另一个容易忽略的信号是“其他”类别比例持续上升。它可能表示分类太细、定义不清,也可能意味着存在未纳入的真实工作。直接取消“其他”未必能解决问题;应先抽查内容,再决定是合并分类、补充定义还是增加类别。
六、可直接改造的日报工时模板与执行流程
1. 日报工时表模板
下表适合以项目投入和工作类型分析为主的团队。若组织需要合规审计、客户结算或成本核算,应在此基础上补充审批、成本中心或凭证字段,但不要把所有需求一次性塞进员工日常页面。
| 日期 | 项目 | 任务或交付物 | 工作类别 | 工时 | 说明 | 状态 |
|---|---|---|---|---|---|---|
| 2025-03-10 | 客户门户改版 | 需求评审与范围确认 | 需求分析 | 1.5 小时 | 确认登录及权限调整范围 | 已提交 |
| 2025-03-10 | 客户门户改版 | 权限校验接口开发 | 开发 | 4 小时 | 完成接口逻辑,待联调 | 已提交 |
| 2025-03-10 | 线上支持 | 处理登录异常 | 故障支持 | 1 小时 | 协助定位配置问题 | 待负责人确认 |
2. 填报说明模板
模板上线时,应同时发布一段简短、可执行的填写说明。规则越长,越需要分成“必填规则”“常见例外”和“错误示例”,避免员工读完仍不知道如何处理当天的具体情形。
- 记录实际发生的工作,不提前把计划工时填成实际工时。
- 优先关联有效项目和任务;无法关联时,先选择对应工作类别并写明原因。
- 跨项目支持按实际服务对象记录;若无法确定归属,交由负责人确认,不自行猜测。
- 会议按会议服务的项目记录;无明确项目时,使用统一的内部协作类别。
- 请假、培训和非项目工作按组织定义处理,不用虚构项目工时补齐数字。
- 发现项目名称重复、状态错误或分类缺失,提交修正规则负责人处理。
3. 每日执行步骤
- 开始工作:成员查看当天任务,确认项目与任务信息是否有效;如有缺项,先按规则登记,不临时创建个人分类。
- 记录投入:按工作段或日终补记实际工时。多项目切换较多的岗位,可设置日历提醒,但不要频繁打断深度工作。
- 提交前自检:检查日期、项目归属、任务说明和总量是否合理,确认记录描述的是已发生工作。
- 自动或批量校验:系统标记缺项、重复记录和规则冲突;人工只处理需要判断的异常。
- 负责人复核:查看异常清单,确认归属或要求补充说明。正常记录不重复审批。
- 周期复盘:项目负责人比较计划、实际投入和交付变化,说明差异来自范围变更、支持工作、返工还是估算偏差。
4. 项目负责人周复盘模板
周复盘不应只把工时总数贴到会议材料里。建议每周回答以下问题,并在需要调整资源或计划时留下决定记录。这样才能判断工时数据是否真正进入管理动作。
- 本周投入主要集中在哪些项目、阶段或工作类别?
- 与原计划相比,偏差最大的任务是什么?偏差来自需求变化、估算误差、依赖等待还是返工?
- 是否出现计划外支持、重复劳动或长期等待?这些投入由谁承担?
- 下周是否需要调整优先级、人员安排、交付范围或风险预案?
- 哪些记录争议源自分类定义或项目结构问题,需要由规则负责人修正?
七、按团队情况选择不同做法:没有必要让所有人用同一粒度
1. 小团队、项目少、协作关系稳定
十人以内或项目数量较少的团队,可以先使用结构清楚的表格和每周抽查,不必一开始就建设复杂审批。重点是统一项目名称、记录周期和工作类别,指定一位负责人维护模板。
取舍是人工灵活性高,但版本管理和历史追溯能力较弱。若人员或项目数量增长,出现多份表格、重复录入或权限难以控制,应把重心转向集中化管理,而不是继续增加手工规范。
2. 多项目并行、跨部门协作频繁
当成员同时服务多个项目、项目状态变化频繁或汇总需跨部门查看时,应优先解决统一项目清单、任务关联、角色权限和异常队列。对于中大型组织,PingCode 可作为项目与协作数据承载的平台示例,用于把任务上下文与投入记录放在相对连贯的工作流程中。
取舍是前期需要花时间治理项目结构、权限和使用规则。若组织只把旧表格原样搬进系统,字段多、口径乱的问题仍然存在,还可能让员工在多个入口重复录入。
3. 客户结算、外部审计或成本核算要求高
这类团队需要更严格的记录证据、修改留痕和审批责任。应明确谁可以补录、谁可修改已确认记录、调整原因如何保留,以及报表的统计口径如何对外解释。
取舍是控制力更强,但管理成本也更高。不要让所有内部协作时间都套用客户结算级别的流程;可以把外部计费项目与内部投入分析分开设置,避免高要求拖慢整个组织的日常记录。
4. 创意、研究与高频打断型工作
设计、研究、产品探索或线上支持等岗位,工作段未必能稳定切成固定时长。适合采用更宽的类别和较少的记录节点,必要时按日汇总并保留工作说明,重点观察项目投入趋势,而非追求分钟级精度。
取舍是趋势分析可能足够,但无法支持精确到很细的工作片段核算。如果业务确实需要更细数据,应限定在相关项目和明确时段,并评估记录成本是否会干扰核心工作。
5. 团队处在快速变化或项目结构频繁调整期
项目频繁新增、合并或暂停时,首要任务是建立项目状态维护和历史归属规则。不要为了追求分类稳定,强迫员工把新工作塞进最相近的旧项目;也不要允许每个人自由创建分类,否则报表会迅速碎片化。
取舍是集中维护能保持口径,却可能增加项目管理员工作量。可以设置轻量的新增申请流程,并明确响应时限,让分类维护跟得上业务变化。
八、流程优化与工具选型:先做小规模验证,再决定要不要扩展
1. 先用四周验证流程,不先追求全量自动化
试点应覆盖典型差异:至少有跨项目成员、单项目成员、项目负责人和流程管理员。只在最顺畅的团队试用,容易高估流程效果;只试最复杂的部门,又可能把局部难题误当成全组织问题。
四周足以发现不少字段定义、项目状态和提醒节奏的问题,但不足以证明流程已适用于所有业务周期。试点结束后,应检查数据完整性、成员负担、异常分布和管理动作,再决定扩展、修改或暂停。
2. 用一组指标看流程是否在改善
建议每周看流程指标,每月看投入解释能力。流程指标用来发现记录和校验哪里卡住;业务指标用来判断投入分析是否帮助项目管理。两者混为一谈,会让团队只关注表格是否按时提交。
| 指标 | 观察频率 | 适合回答的问题 | 不要这样解读 |
|---|---|---|---|
| 按时完成率 | 每周 | 提醒和提交节奏是否合理 | 不能单独代表数据准确 |
| 记录修正比例 | 每周 | 字段定义或校验是否存在集中问题 | 修正多不一定是员工不认真 |
| 单人填报耗时 | 试点阶段定期抽样 | 流程成本是否过高 | 不要只看平均值,应查看岗位差异 |
| 项目投入偏差解释率 | 每月或项目里程碑 | 数据能否解释实际投入变化 | 不能把偏差本身当作失败 |
| 异常关闭时间 | 每周 | 责任链是否清楚、处理是否及时 | 关单快不一定说明判断正确 |
3. 工具选型时,关注工作流而不只看报表
评估工具时,我更关注日常填报入口是否贴近任务、项目和成员信息能否复用、异常能否形成待办、权限能否按角色配置,以及历史修改是否可追溯。报表种类很多,不代表数据输入质量就好。
对于 100 人以上、项目并行较多的中大型组织,可以评估 PingCode 这类项目协作平台如何承载任务与工时流程;但应以实际试用验证是否匹配本组织的项目结构、权限要求与管理习惯。部署或购买前,先列出必须解决的三个流程问题,再用真实记录逐项验证。

九、不同方案的取舍:精细度、成本与信任之间要做平衡
1. 实时记录与日终补录
实时记录的优势是离工作发生时间近,通常更容易记住上下文;风险是打断工作、增加操作频率。日终补录更连贯,但成员可能遗忘细节。两种方式都不能保证天然准确,选择应看工作节奏、任务切换频率和业务证据是否充足。
对于任务切换频繁的支持团队,可在关键任务结束时留下简短记录;对于长时间专注型工作,可采用日终补齐。试点时观察成员是否出现大量整齐的平均值、集中补录和模糊描述,这些比工具设置本身更能说明流程是否合适。
2. 任务级与类别级记录
任务级记录更容易解释具体投入,但要求任务结构及时、清楚;类别级记录更简单,适合任务粒度太碎或探索工作较多的团队,但不利于复盘某项交付的真实成本。
可以采取混合方式:关键项目和主要交付按任务记录,会议、支持、培训等横向投入按类别记录。混合方案需要明确何时用任务、何时用类别,否则成员会按个人偏好选择,数据无法比较。
3. 宽松提醒与强制审批
宽松提醒降低管理摩擦,适合内部资源分析;强制审批增强责任追溯,适合外部结算或审计要求。审批越多,负责人负担越大,员工修正记录的响应速度也可能降低。
比较稳妥的折中是:正常记录自动通过,异常记录进入处理队列;只有涉及外部结算、跨成本中心或已确认周期修改时,才要求额外审批。这样可以将管理精力放在高风险例外,而不是把所有数据都当成同等风险。
4. 数据透明与个人隐私边界
项目投入数据有助于识别资源瓶颈,但员工也会关心数据是否被用于不透明的个人比较。组织应公开说明谁能看哪些信息、使用目的是什么、保留多久,以及哪些判断不能仅凭工时完成。
透明不是把所有人的明细向全员开放,而是让访问权限与工作职责匹配。管理层看项目汇总,项目负责人看授权项目,员工查看并修正自己的记录;确有审计需求时,再按制度授权查询。
十、常见问题 FAQ
1. 日报工时必须每天提交吗?
不一定。若项目投入变化需要及时追踪,每日或次日记录通常比月底集中补录更容易保留上下文;若团队的工作节奏稳定、分析周期较长,也可以按周记录。关键是记录时间与业务用途匹配,并且规则保持一致。
2. 会议时间应该记到项目里吗?
与具体项目决策、评审或交付相关的会议,可以记到对应项目;组织级例会或与项目无直接关系的内部协作,应使用统一的内部类别。不要让不同部门各自决定,否则同一类会议会被分散到项目、部门和“其他”中。
3. 一个人一天做了很多小任务,是否每项都要单独填?
不必为了追求完整而把每个微小动作拆成一条记录。可以按工作段或类别合并,但要保留足够信息解释主要投入。若某类小任务长期占用大量时间,再判断是否需要单独分类或改善任务结构。
4. 怎样判断工时表是不是过度复杂?
观察填报耗时、字段漏填率、错误集中位置,以及新员工是否需要反复询问如何选择。若成员经常在多个相似类别间犹豫,或者管理者很少使用某些字段,可以考虑合并或取消字段,而不是继续增加说明文档。
5. 补录和修改记录应该允许吗?
通常应允许在明确规则下补录或修改,否则容易把小错误永久留在数据里。要记录修改人、时间和原因;已经用于结算或正式汇报的数据,则按组织规定设置更严格的修正权限和审批流程。
6. 工时数据能否用来比较员工效率?
不能仅凭工时数据直接比较个人效率。投入时长不等于产出质量,也没有反映任务复杂度、经验差异、协作贡献和外部依赖。工时更适合帮助团队理解项目资源去向、工作负荷和估算偏差,个人评价需要结合多种证据。
7. 没有专门系统,能否先从表格开始?
可以。小团队可以先用受控模板验证字段与流程,统一项目清单、权限和版本;但当多人同时编辑、项目交叉、历史留痕和自动校验成为刚需时,表格的维护成本会增加。是否升级,应依据实际瓶颈而不是单纯依据团队规模决定。
十一、总结:工时表的价值不在于记录更多,而在于解释得更好
我对日报工时的核心判断是:先让同一条工作记录在不同部门之间有一致含义,再谈自动化、报表和管理效率。项目口径不统一时,精细化只会让错误更细;异常没人处理时,自动提醒只是更快地产生待办;数据不进入复盘时,按时提交也不会自然带来决策价值。
下一步可以从一个跨部门项目开始,先确定最小字段集、项目与任务归属规则、异常责任人,再连续试运行四周。每周记录填报耗时、错误类型和异常关闭时间,月底检查工时数据是否解释了投入偏差。若团队能用它做出更清楚的资源调整,流程就有继续扩大的依据;若不能,就先修规则,不要急着增加字段或催得更严。
常见问题解答(FAQ)
1. 跨部门团队的日报工时应该按什么流程填写和审核?
我们团队既有研发、设计,也有运营和项目协调,大家每天填工时的习惯不一样。我想把流程统一起来,但担心步骤太多,最后变成催填和补填,究竟怎样设计才够简单?
建议把流程压缩为“当天记录、次日上午确认、每周抽查”三步。先统一记录口径:工时按实际投入填写,精确到半小时即可;每条记录关联一个项目或任务,并写清完成内容或当前阻塞,不要求写成长篇日报。
员工在下班前完成记录,直属负责人次日上午只核对明显异常项,例如缺少任务归属、单日总工时超过团队约定上限、连续多天记录为整小时但没有任务说明。跨部门项目由项目负责人确认任务归属,部门负责人不必重复审批所有明细。试运行时可观察逾期率、退回修改率和每人每日填写耗时;
如果填写需要超过3分钟,优先删字段,而不是再增加提醒。
2. 工时表模板应该包含哪些字段,才能兼顾效率和可追溯性?
我见过的表格有的只记日期和小时数,月底根本不知道时间花在哪里;有的字段又多到同事不愿意填。我在设计模板时,哪些字段应该必填,哪些最好不要放进去?
基础模板建议保留日期、人员、项目或任务、工作内容、投入时长、状态或阻塞原因这六类信息。其中日期、人员、任务归属和时长是必填项;工作内容用一句话描述结果或进展,状态仅在任务未完成或受阻时填写。
成本中心、客户、审批人等字段只有在财务核算或合同管理确实需要时才增加,否则会提高填写成本,却不一定改善管理判断。可以先用一周试填,统计空值和被频繁误填的字段:若某字段不能支持排期、成本核算或问题定位中的至少一项,就考虑删除或改为自动带出。
3. 跨部门项目中,同一段工作时间如何避免重复记到多个项目?
我担心同事为了让各项目看起来都有进展,把同一小时同时记在两个项目里。部门项目和公司级项目的优先级也常常冲突,遇到这种情况,工时到底该归到哪里才比较公平?
工时记录应遵循“一段实际投入只归属一个主要任务”的规则,不能把同一小时完整记入两个项目。若一次会议同时讨论多个项目,可按议题时间拆分;无法可靠拆分时,统一记入会议所属的公共协调任务,并由项目负责人约定口径。
项目开始前应明确任务归属规则和冲突升级人,例如由项目负责人在每周排期会上处理优先级,而不是让员工月底自行分摊。判断记录是否可信,不要只看各项目工时是否均匀,还要对照任务进展、交付物和会议安排;工时数据反映的是投入,不应被直接当作个人绩效排名。
4. 怎样减少日报工时的迟交、漏填和月底集中补录?
我们现在经常到月底才发现有人漏了好几天,只能靠回忆补工时,数据看起来完整但不一定准确。我不想每天在群里催人,有没有更稳妥的办法判断问题出在哪个环节?
先区分“不会填、没时间填、忘记填”三种原因,不要一开始就用更强的催促解决所有问题。设置固定的每日提交时间和一次自动提醒;次日上午由系统或表格标出未提交名单,负责人只处理逾期项。对连续两周迟交的人,检查入口是否太难找、任务是否无法快速选择,以及填写是否需要重复录入;
对偶发漏填,允许在短时间内补录并标注补录日期,避免把回忆记录伪装成当天记录。试运行一个月,可比较迟交率、补录率和每条记录的修改次数;如果提醒增加了但补录率仍高,通常应先简化流程或改善任务分类,而不是继续增加提醒频次。
核心关键词
文章包含AI辅助创作:日报工时实操方法:跨部门团队提升工时表效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/585431
读者评论
我们之前也遇到项目、任务和部门口径混用的问题。先定字段定义确实比换工具重要,不过项目清单由谁维护、多久清理一次,最好也写进流程,否则旧项目和重复名称很快又会出现。
日终补录对频繁切换任务的人比较现实,但我担心一天结束后仍会漏掉零碎支持工作。用会议和任务记录辅助回忆有帮助,关键是别把这些信息变成逐分钟监控。
把正常记录和异常记录分开处理这个思路实用。我们试过逐条审批,负责人很快就只剩机械点击;但异常阈值也需要定期复盘,不能把提示直接当成错误或绩效依据。
