项目工时实操方法:跨部门团队提升工时表效率的实操方法方法与模板
跨部门项目的工时表,最常见的失败不是“员工不愿填”,而是每个人填的都像工时表,汇总出来却无法回答项目经理真正关心的问题:本周哪些工作消耗了计划外时间?延期风险来自需求变化、等待协作,还是估算偏差?我在梳理项目工时流程时反复看到一个现象:字段越多,填报越像行政负担;字段越少,数据又难以支持决策。真正有效的做法,不是追求填得更细,而是让每一条记录都能对应一个业务判断。
一、先讲核心结论:工时表不是考勤表,而是项目决策的输入
1. 先明确工时数据要回答什么
工时表最有价值的用途,是让团队看见工作投入与项目目标之间的关系。它可以帮助项目负责人发现估算偏差、识别跨部门等待、调整资源安排,也可以为后续项目提供更可信的历史参考。
它不应被默认用来衡量员工是否努力。投入时间多,不等于产出价值高;投入时间少,也不必然意味着效率高。把工时直接当作个人绩效结论,容易鼓励拆分任务、重复填报和“填满八小时”,反而损害数据质量。
我的判断标准很简单:如果管理者看完工时记录,仍然不知道该调整范围、资源、排期还是协作方式,这张表就只是收集数据,并没有形成管理闭环。
2. 先让记录可用,再逐步提高精度
跨部门团队通常包含产品、研发、测试、设计、实施、运营等角色。不同角色的工作节奏和任务颗粒度差异很大,试图从第一天开始统一到极细粒度,往往会造成普遍漏填。
我更建议先做到“可归属、可汇总、可复核”:每条记录能关联项目或任务,填报人能选择工作类型,负责人能区分计划内与计划外投入。等团队连续运行几周,确认哪些数据真的影响决策,再考虑增加必要字段。
| 设计目标 | 最低可用做法 | 需要避免的做法 |
|---|---|---|
| 工作归属清楚 | 关联项目、任务或明确的非项目工作 | 只填部门,不写具体工作对象 |
| 投入可解释 | 区分开发、评审、返工、等待协调等类型 | 所有时间都塞进“其他” |
| 结果能用于行动 | 周度检查偏差并明确后续责任人 | 月底导出表格后只做存档 |
3. 效率不是少填几个字段,而是减少无效往返
团队常把填报耗时理解为填写表单的那几分钟,忽略了找项目、问任务、补缺项、核对口径和反复修改的时间。实际效率应看完整流程:从工作发生到记录可用于决策,经历了多少次提醒、返工和人工解释。
因此,工时效率至少包含三项:员工填报耗时、负责人核对耗时,以及数据从记录到形成行动结论的周期。只优化第一项,可能只是把工作转嫁给项目助理。

二、背景和真实场景:跨部门协作为什么更容易把工时表做复杂
1. 一个任务常常跨越多个部门和工作阶段
以一次产品功能交付为例,产品经理先整理需求,设计师完成交互稿,研发拆解并实现,测试人员验证,实施或运营再准备上线支持。每个环节都可能遇到等待、评审、返工和临时协调。
如果团队只按部门汇总,项目负责人看到的可能是“研发投入增加了”,却不知道增加来自技术实现、需求返工,还是环境等待。若只按任务记录,又可能忽略会议、支持、复盘等没有挂在某个研发任务下的工作。
2. 项目经理想看偏差,员工却常被要求证明自己
员工对工时表的态度,往往取决于它被如何使用。如果每次填报都会被追问“为什么花这么久”,团队自然会把记录当成审查材料,减少对不确定工作、协作等待和返工的如实描述。
我建议在启动时公开说明数据用途、访问范围和不适用场景。例如:用于项目估算校准、资源协调和异常工作分析;不单独作为个人绩效、加班认定或产出质量的结论。制度说明越含糊,团队越会填得保守。
3. 不同角色需要不同的任务粒度
研发人员可能连续几小时处理一个技术任务,测试人员则可能在多个版本、多个缺陷之间切换;设计人员的时间可能包括访谈、方案探索和评审,实施人员则经常被客户问题打断。要求所有角色都按同一种任务颗粒度记录,会让其中一部分人长期处于“记不清”的状态。
比较稳妥的做法是统一记录原则,而不是强行统一每个角色的工作方式:时间口径统一,项目归属统一,工作类型尽量统一;具体任务拆分由团队结合工作节奏设定。
4. 哪些工作不应被遗漏
不少团队的工时表只收录可以在任务系统里找到的工作,结果出现“项目交付投入不少,但任务记录看起来很少”的断层。常见漏项包括需求澄清、设计评审、技术方案讨论、跨部门协调、缺陷返工、上线支持、客户答疑以及团队例会。
不需要把每封邮件、每次短消息都单独记录。关键是对具有稳定投入、可重复发生或会显著影响项目容量的工作设置适当归属。零碎沟通可以按约定方式归入“项目协作”,不必无限细分。

三、常见误区:表格越来越完整,数据却越来越不可信
1. 误区一:字段越多,管理就越精细
将客户、产品线、成本中心、任务类型、优先级、阶段、风险级别等字段全部放进填报表,看起来信息充分,实际会增加选择困难。字段如果没有明确用途,员工只能猜应该怎么选,负责人则要花更多时间纠正。
新增字段之前,我会先问三个问题:谁会看这个字段?看了之后会做什么决定?这个决定能否从现有数据推导出来?答不出来,就先不加。字段是管理成本,不是信息越多越好。
2. 误区二:把工时填报要求设成“每天精确到分钟”
分钟级记录看上去精确,未必更准确。很多知识工作会在阅读、思考、沟通与执行之间切换,员工很难在当天结束后准确回忆每段活动的起止分钟。要求过细,容易催生虚假的精确感。
对多数项目管理场景,按半小时或一小时记录已足以分析容量和偏差。只有在计费、合规审计或明确的客户合同核算场景下,才有理由采用更细口径,并且应事先定义计时和舍入规则。
3. 误区三:把计划工时和实际工时混成一个数字
计划工时是估算,实际工时是记录。两者混为一谈,团队无法判断偏差究竟来自初始估算不准、范围改变、返工增加,还是执行过程遇到阻塞。
最低限度应保留计划基线、实际投入、变更原因三个维度。若项目规模较小,变更原因可以先用简单选项,不必建立复杂分类体系。
4. 误区四:月底集中补录可以省事
集中补录表面上减少了每天的操作,代价却是记忆误差和归属错误。月底回想一整个月的工作,员工更容易按任务预估时间,而不是按实际投入回忆;临时会议和协作等待尤其容易被漏掉。
如果日填不适合团队节奏,可以采用每周两到三次的短周期记录,至少不要等到月末才追溯。流程设计要考虑现实工作习惯,但不能让回忆跨度大到无法核验。
5. 误区五:用工时排名代替项目分析
给个人工时做排名,可能造成两种副作用:一是员工为了避免“投入少”的标签而填高数字;二是管理者把复杂工作错误地简化为谁花的时间更多。两者都不能说明产出质量、任务难度或协作价值。
如果管理者关心个人负荷,应结合承诺任务、角色职责、休假、支持工作和交付结果理解。工时适合解释项目投入,不适合单独裁定个人价值。
6. 误区六:只关注漏填率,不检查可用性
填报率高不等于数据能用于管理。员工可以完整填报,却把大量时间都放进“其他”;也可以在每项任务上填写整数,导致实际偏差无法追踪。评价工时流程,必须同时观察完整度、归属率、异常可解释比例和管理动作完成率。

四、专业判断逻辑:先做口径设计,再选表格或管理平台

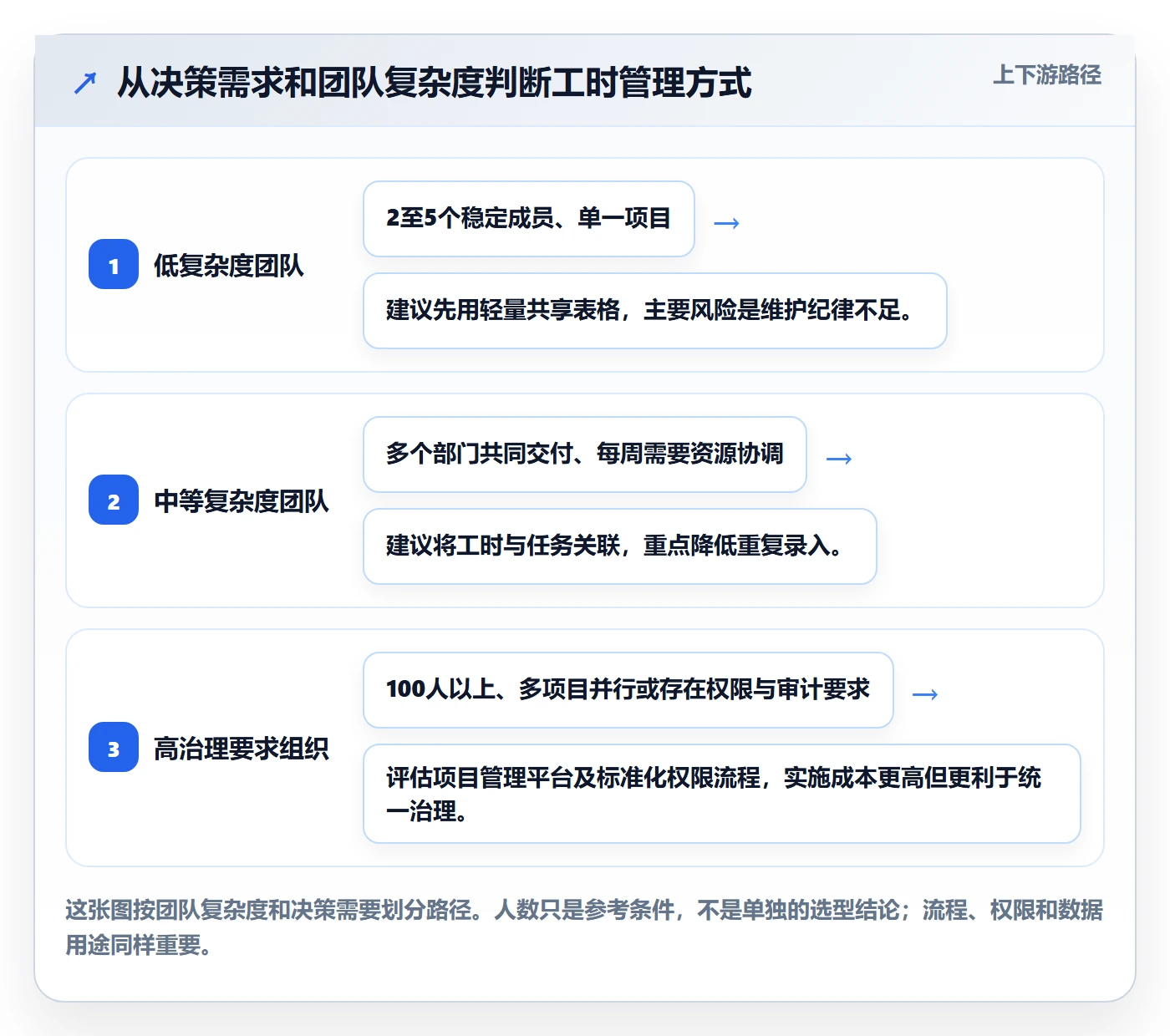

1. 用四个问题判断工时表是否值得做
不是每个团队都需要完整工时管理。若项目周期短、成员稳定、投入几乎没有变更,简单记录任务状态和负责人可能已经足够。若项目需要跨部门分配容量、核算客户成本或持续校准估算,工时数据才更可能带来明确收益。
- 要支持的决策是什么?例如判断项目是否需要加人、是否应缩减范围,或客户支持成本是否超出合同边界。
- 谁负责解释异常?如果所有缺项都由员工自行承担,管理者便无法改善流程原因。
- 数据更新频率能否匹配决策周期?每周需要调资源,就不应只在月末汇总。
- 团队能否承受这项流程成本?填报、审核和维护分类所花的时间,不能长期高于它带来的决策收益。
2. 先定义口径,再定字段
口径不统一时,任何工具都只是把差异保存得更整齐。团队应先确定工时以什么单位填写、是否包括会议、休假和培训如何处理、临时支持归属哪里、计划外工作怎样标记,以及截止时间和修订规则。
我通常建议把“休假”与“项目投入”分开处理。休假属于容量计算所需信息,但不应被误填成项目工时。培训、团队建设等内部工作可以归到非项目类别,避免它们被隐性挤进某个项目的数字。
| 口径问题 | 建议的起步约定 | 需要进一步细化的情况 |
|---|---|---|
| 记录单位 | 按半小时或一小时记录,团队统一 | 合同计费或审计要求更精细粒度时 |
| 会议时间 | 项目会议归项目,例行团队会议归公共工作 | 会议成本本身是治理重点时 |
| 计划外工作 | 设置简单标记,并记录原因类别 | 临时需求反复影响交付时 |
| 修改规则 | 允许在每周截止前修订,过期修改注明原因 | 有客户结算或合规留痕要求时 |
3. 任务归属采用“两层分类”,不要一开始铺成大字典
第一层回答“投入属于哪里”:项目、产品维护、客户支持、内部建设或休假等。第二层回答“做的是什么”:实现、测试、设计、评审、沟通协调、返工等。
这两层分类通常已经足以回答大部分项目问题。不要把部门、任务类型、成本中心、项目阶段等概念塞进一个下拉框;维度混杂后,后续汇总很难比较,也难以训练新成员正确选择。
4. 计划外投入要保留原因,而不是只留下总数

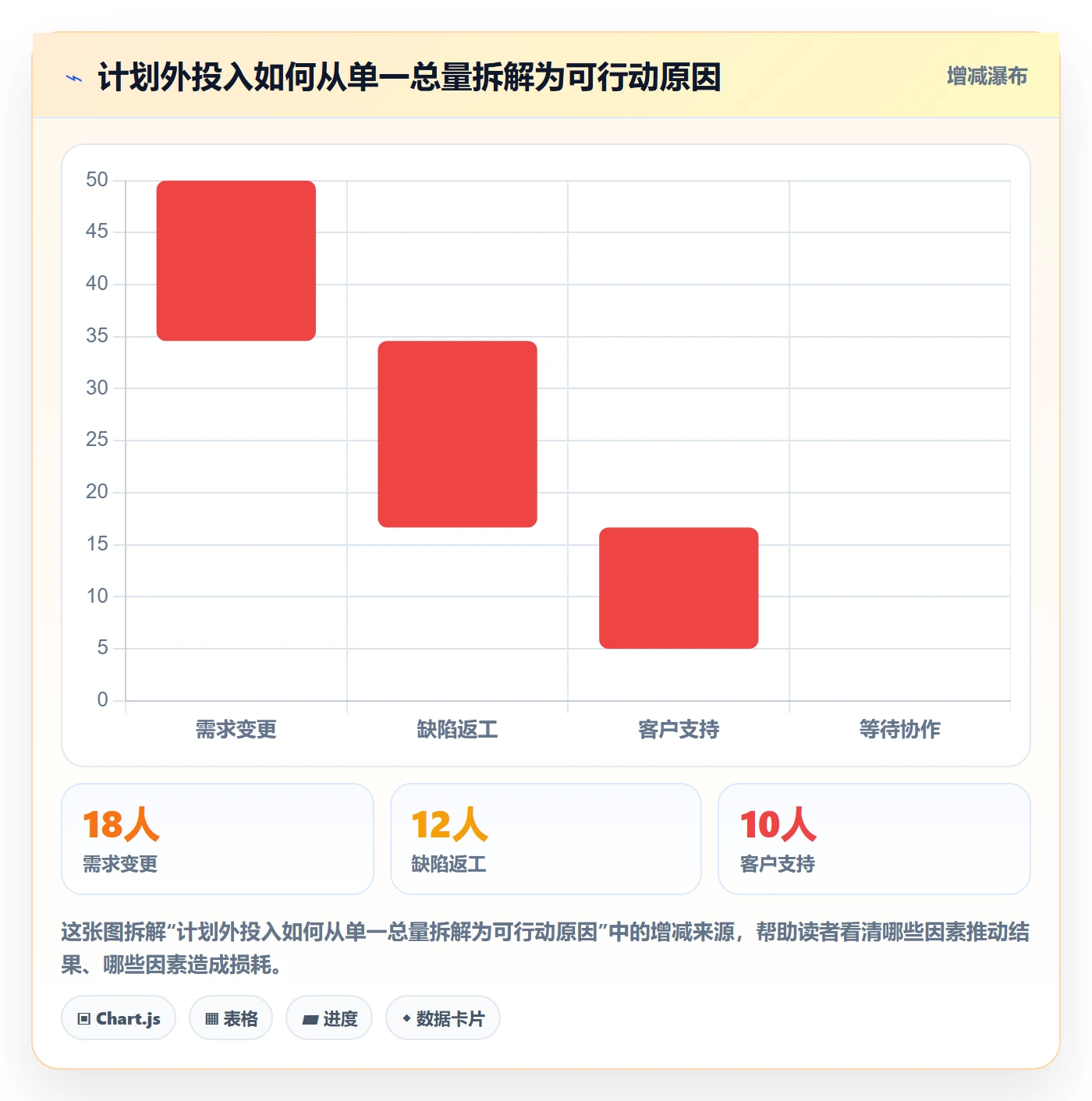

计划外工时往往最值得分析,但单看“计划外投入占比”仍不足以支持行动。至少要能区分需求临时变更、估算遗漏、缺陷返工、跨部门等待、客户支持和生产问题等原因。
原因选项不宜太多。第一阶段可从四到六类开始,连续收集数周后再合并低频项或拆分高频项。原因分类的目标不是做出完美统计,而是发现可以改变的重复模式。
5. 选工具时先验收工作流,不要先比功能数量
小团队可以先用共享表格或现有任务管理工具做试点,重点验证填报规则是否清楚、汇总是否能回答问题。成员多、项目交叉多、权限要求高或需要把任务与工时关联起来时,再评估项目管理平台是否能减少重复录入与人工核对。
在中大型组织中,某项目管理平台可以承载项目、工作项、权限和工时记录的协同流程。评估时应先用真实任务走一遍:员工能否快速找到任务,负责人能否看见团队负荷,管理员能否限制敏感数据访问,报表能否按项目和工作类型切分。不要因为功能列表丰富,就跳过流程验证。
如果组织已在使用 PingCode,可将它作为项目与工时协同流程的评估对象之一。它主要服务中大型企业及100人以上组织;是否适合,仍取决于现有流程、权限治理、部署与集成要求。建议用一个真实项目试跑,而不是只看演示环境中的理想路径。

五、具体案例与数据观察:一个六周试点怎样发现填报问题
1. 试点背景:先把样本边界说清楚
下面的案例是用于展示方法的样本推演,不是某家企业公开披露的真实经营数据。假设一个跨部门交付团队共有24人,涵盖产品、研发、测试和实施,连续推进一个功能上线项目。管理者发现排期持续偏差,但最初无法判断是估算问题,还是需求和支持工作挤占了容量。
试点持续六周。前两周保留原有填报方式作为观察期,第三周调整字段和任务归属,第四至第六周按新规则运行。试点不以“员工工时变多或变少”为目标,而是观察记录是否更及时、偏差是否更容易解释,以及管理动作是否更具体。
2. 第一步:从每周重复追问的地方找流程断点
观察期内,项目负责人每周都要处理三类问题:部分人员未填、同一类工作归到不同项目、计划外支持被写成“其他”。团队没有直接增加催促频率,而是先把这些问题逐项记录,判断源头究竟是入口难找、规则不明确,还是工作本身没有合适归属。
例如,测试人员经常在多个缺陷和回归任务之间切换,逐条回忆会增加填报负担。团队决定允许把同一项目、同一类型的短时测试工作按约定口径汇总,同时保留关键缺陷的任务关联。这样既没有把所有工作拆到分钟,也没有让测试投入完全失去项目归属。
3. 第二步:删减字段,并明确计划外工作的原因分类
试点表只保留必填的项目或工作项、日期、投入时长和工作类型。计划外标记在触发时填写原因,不要求每条常规工作都重复说明。对无法关联具体项目的会议、培训和内部协作,使用独立公共类别。
变更后的记录仍然覆盖关键管理问题,但不要求员工额外填写长段说明。只有当工时明显偏离估算、发生返工或出现阻塞时,负责人再补充简短备注。这种“常规少填、异常解释”的设计,通常比要求每条记录都写小作文更可持续。
4. 第三步:用周度检查代替月末大清理
每周固定安排15分钟检查:先看完整记录,再看计划外投入的原因分布,最后确认下周要采取的管理动作。员工可以在周截止前修正记录;负责人不需要逐条评价个人时长,只针对无法解释的项目偏差追问。
这种会议的重点不是审阅谁填了几小时,而是追问“哪些投入未纳入原计划”“哪些问题预计会重复”“需要谁做什么调整”。如果发现连续两周都有客户支持占用研发容量,管理动作可能是明确支持轮值,而不是要求研发填写得更详细。
5. 第四步:观察流程指标,不把模拟结果当作行业承诺

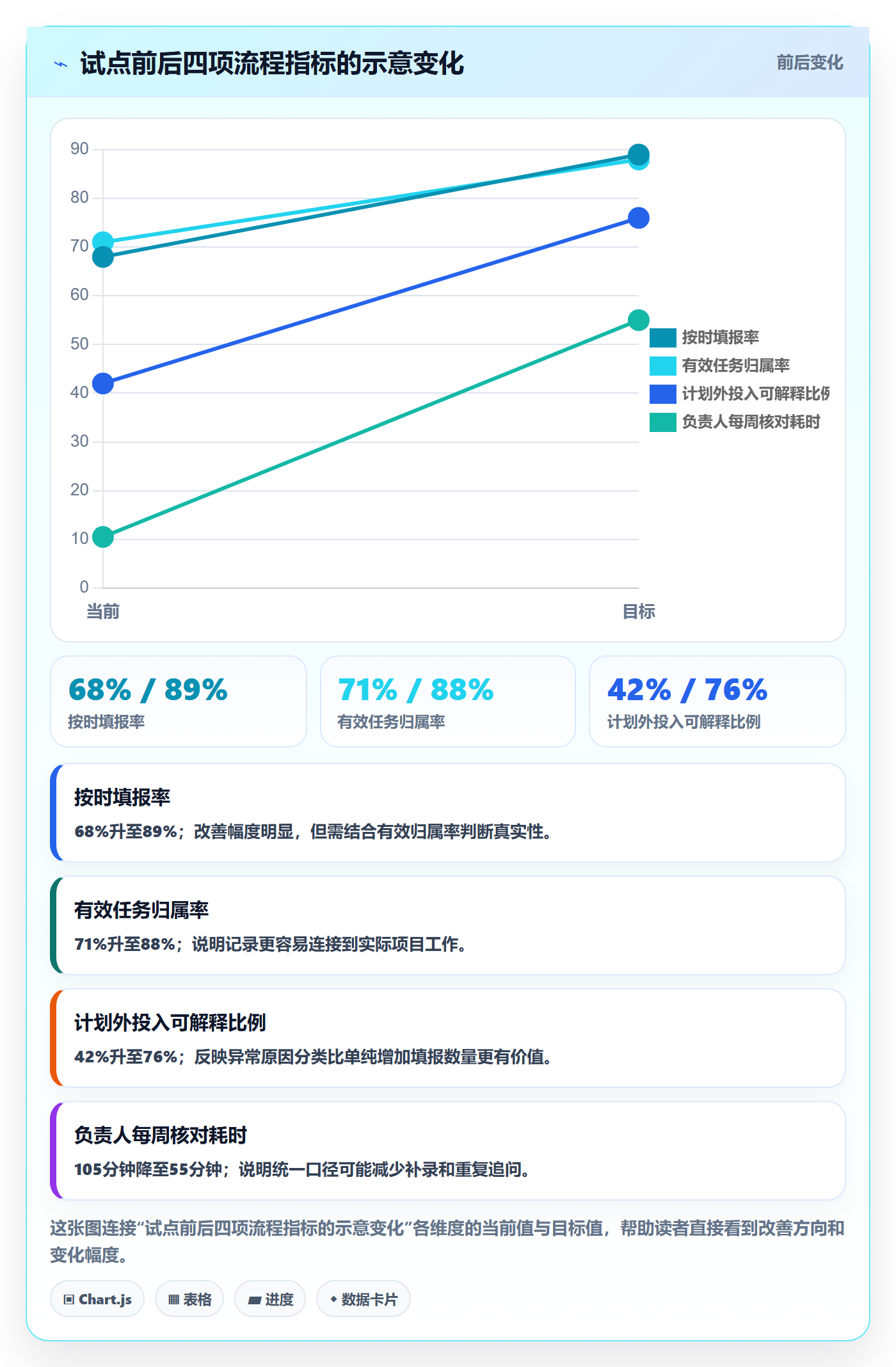

在样本推演中,团队可以把观察指标设为按时填报率、有效任务归属率、负责人核对时间、计划外投入可解释比例,以及异常问题转为行动项的比例。下表所列数字只用于展示一种评估方式,不代表所有团队都能达到同样结果。
| 观察指标 | 调整前示意值 | 调整后示意值 | 解释方式 |
|---|---|---|---|
| 按时填报率 | 68% | 89% | 改善可能来自固定提醒和更短的填报周期,不能单独证明数据质量提升。 |
| 有效任务归属率 | 71% | 88% | 用于观察记录是否能落到项目、工作项或明确的公共类别。 |
| 负责人每周核对耗时 | 105分钟 | 55分钟 | 反映口径统一和异常集中处理是否减少了追问。 |
| 计划外投入可解释比例 | 42% | 76% | 反映额外投入是否有可复核的原因,而非只看计划外总量。 |
如果试点后按时填报率上升,但负责人核对时间没有下降,说明工作可能只是从填报端转移到了审核端;如果任务归属率提升,但计划外原因仍大量为空,说明团队还没有建立解释异常的共同语言。指标应一起看,不能拿单一数字宣布成功。

6. 第五步:把偏差转成管理动作,而不是只写复盘结论
在这个推演案例中,若连续两周发现实施支持占用了计划外研发容量,项目负责人可以安排支持轮值并评估支持工作量;若测试投入增加来自需求频繁变更,则应由产品负责人复核需求冻结点;若某类技术任务普遍超估,则下一轮计划应调整估算假设。
工时数据的价值不是告诉团队“多花了多少小时”,而是帮助团队区分“为什么多花”以及“下周改变什么”。每次周度复盘至少记录一个问题、一个行动、一个负责人和一个检查时间,否则数据不会自然转化为改进。

六、可直接使用的工时表模板与填写规则
1. 推荐的最小字段模板
下表适合先做团队试点。字段分为必填和按条件填写两类,目的不是把信息收得越多越好,而是让每条记录至少能回答“做了什么、属于哪里、投入多少”。
| 字段 | 是否必填 | 填写建议 | 示例 |
|---|---|---|---|
| 日期 | 是 | 填写工作实际发生日期,不用提交日期代替。 | 2025-04-08 |
| 项目或工作归属 | 是 | 选择项目、维护、支持或公共工作类别。 | 移动端功能上线 |
| 任务或工作说明 | 是 | 写清工作对象,避免只有“开发”“开会”这类泛化描述。 | 完成登录流程接口联调 |
| 工作类型 | 是 | 从少量统一选项中选择。 | 实现、测试、评审、协调 |
| 实际投入 | 是 | 使用团队统一的半小时或一小时单位。 | 2小时 |
| 计划外标记 | 按条件 | 当工作未纳入当前计划时选择。 | 是 |
| 计划外原因 | 按条件 | 选需求变更、返工、支持、等待等简短类别。 | 客户问题支持 |
| 补充说明 | 按条件 | 仅在偏差需进一步解释时填写一句话。 | 等待测试环境恢复后完成验证 |
2. 一份可复制的周度工时记录示例
| 日期 | 项目或工作归属 | 任务说明 | 类型 | 实际投入 | 计划外 | 原因或备注 |
|---|---|---|---|---|---|---|
| 周一 | 移动端功能上线 | 评审登录流程交互方案 | 评审 | 1小时 | 否 | 按计划完成 |
| 周二 | 移动端功能上线 | 完成接口联调与错误处理 | 实现 | 3小时 | 否 | 关联开发任务 |
| 周三 | 客户支持 | 处理上线前兼容性问题 | 支持 | 1.5小时 | 是 | 客户环境差异 |
| 周四 | 移动端功能上线 | 修复回归测试发现的问题 | 返工 | 2小时 | 是 | 检查需求边界与测试覆盖 |
3. 填写规则模板:让团队从同一套边界开始
- 记录周期:建议每周至少完成两到三次记录,或在工作日结束前快速补齐。
- 记录粒度:常规项目按半小时或一小时记录,团队须采用同一口径。
- 工作归属:能关联具体任务时优先关联;无法关联时使用明确的项目公共工作类别。
- 会议处理:项目评审归项目,部门例会归公共工作,不将全部会议默认塞入“其他”。
- 计划外工作:标记是否计划外,并在必要时选择原因;不要求每条常规记录写长篇说明。
- 更正机制:允许在周度截止前修改;截止后修改应保留修改原因或由负责人确认。
- 数据使用:明确说明用于估算、资源协调和项目复盘,不把工时作为个人绩效的唯一依据。
4. 周度复盘模板:从数字走到行动
| 复盘问题 | 建议填写内容 | 示例 |
|---|---|---|
| 本周计划与实际最大偏差是什么? | 写出任务、计划投入、实际投入及差异。 | 接口联调计划4小时,实际7小时,增加3小时。 |
| 偏差主要来自什么? | 区分变更、返工、支持、等待或估算误差。 | 测试环境晚两天可用,产生等待与重复验证。 |
| 是否会重复发生? | 判断是一次性事件还是流程性问题。 | 若环境申请没有提前确认,下个版本仍可能发生。 |
| 采取什么行动? | 写清动作、负责人和检查日期。 | 由测试负责人在下次迭代计划前确认环境就绪时间。 |
5. 一个实用的异常检查顺序
- 先检查项目、日期和任务归属是否完整,排除单纯的记录问题。
- 再看计划工时与实际投入的差异,识别偏差集中的任务和阶段。
- 按原因拆分计划外工作,区分偶发事件和反复出现的流程问题。
- 结合任务状态、变更记录和依赖情况核实原因,避免仅凭工时数字推断。
- 形成范围、资源、排期或协作机制方面的行动,并约定复查日期。
七、不同情况下的行动建议:按团队规模和管理目标分层实施
1. 小团队或单项目团队:先用规则,不急着上系统
成员较少、项目稳定、彼此熟悉时,先用共享表格试运行通常更经济。把字段控制在最少范围,固定每周一次检查,连续观察四周,重点看是否能发现估算偏差和计划外工作来源。
如果表格需要反复复制、版本冲突明显、负责人每周都在手工合并数据,再考虑升级工具。不要仅因为有工时模块,就把简单流程变成需要培训和维护的新系统。
2. 多部门并行交付:优先解决归属和交接问题
当多个部门共同交付,工时表最容易失效的地方是同一项工作在不同团队有不同命名、公共工作没有归属、跨部门等待无人记录。此时先统一项目名称、工作类型和计划外原因,明确项目经理和部门负责人分别负责什么。
项目经理负责解释项目偏差和调整计划;部门负责人负责理解成员负荷和工作类型;员工负责按共同口径记录事实。不要让一个角色独自承担所有核对任务,否则流程会成为瓶颈。
3. 以客户结算为目标:先与合同和财务口径对齐
若工时用于客户计费,内部项目管理口径不能直接替代合同计费口径。需要明确可计费和不可计费工作、最小计时单位、审批人、修改留痕和客户确认流程。技术团队的实际投入可以按较粗粒度管理,但结算数据必须遵循合同条款。
在这种场景下,宁可把内部管理记录和客户结算记录的关系设计清楚,也不要为了方便把两类口径混成一个数字。任何计费规则都应先由相应业务和财务责任人确认。
4. 以资源规划为目标:看容量,不只看已填工时
容量规划需要同时考虑可用工作日、休假、会议、支持轮值、已承诺工作和突发任务。历史工时只能帮助估计投入结构,不能直接等同于未来可用产能。
建议将“计划分配容量”和“实际投入”分开看。若某成员一周的项目工时低于预期,不应马上判断为闲置;也可能是等待依赖、处理无法挂项目的工作,或承担了未被记录的支持任务。
5. 以组织管理为目标:先建立用途边界和访问权限
在较大组织中,工时可能涉及项目成本、客户信息、员工安排等敏感内容。应明确谁能看个人明细、谁只能看项目汇总、谁负责修改分类规则,以及数据保存和导出如何管理。
如果缺少用途边界和权限规则,员工对透明度的担忧会压过流程本身。管理者应让团队知道哪些人能看到什么、数据会如何汇总,以及个人明细不会被怎样使用。
6. 远程或分布式团队:让异步记录成为默认路径
跨时区团队不适合把工时记录绑定到固定会议。可以设置当地工作日结束前的轻量提醒,并通过任务关联减少口头解释。周度复盘尽量聚焦例外和决策,避免让每个人轮流朗读本周时长。
异步记录要特别注意跨日工作、轮班支持和时区日期的定义。统一使用工作发生地的日期,或明确以组织设定时区为准,避免汇总时出现同一工作落在不同日期的问题。

八、不同情况下的取舍:没有一种工时方案适合所有团队
1. 记录精度与填报负担之间的取舍
粒度越细,理论上越容易分析细节,但员工需要付出更多时间,回忆误差也可能抵消精度收益。团队应先确定决策需要的最小精度:若只需判断项目是否偏离半天以上,分钟级记录没有必要。
只有明确存在计费、法务或合同核算要求时,才应接受更细的记录负担,并配置相应的审核机制。不要用“以后可能有用”作为无限增加字段的理由。
2. 个人明细与团队汇总之间的取舍
个人明细有助于核对工作归属和负荷,但也更容易被误用为绩效排名。团队汇总更适合分析项目投入和流程瓶颈,却可能掩盖个别成员过载。
可采用分层访问:员工和直属负责人查看必要的个人记录,项目负责人查看项目维度数据,组织管理者优先查看汇总趋势。信息范围应与管理职责匹配,而不是默认所有人都能看到所有细节。
3. 工时系统与任务系统分开还是整合

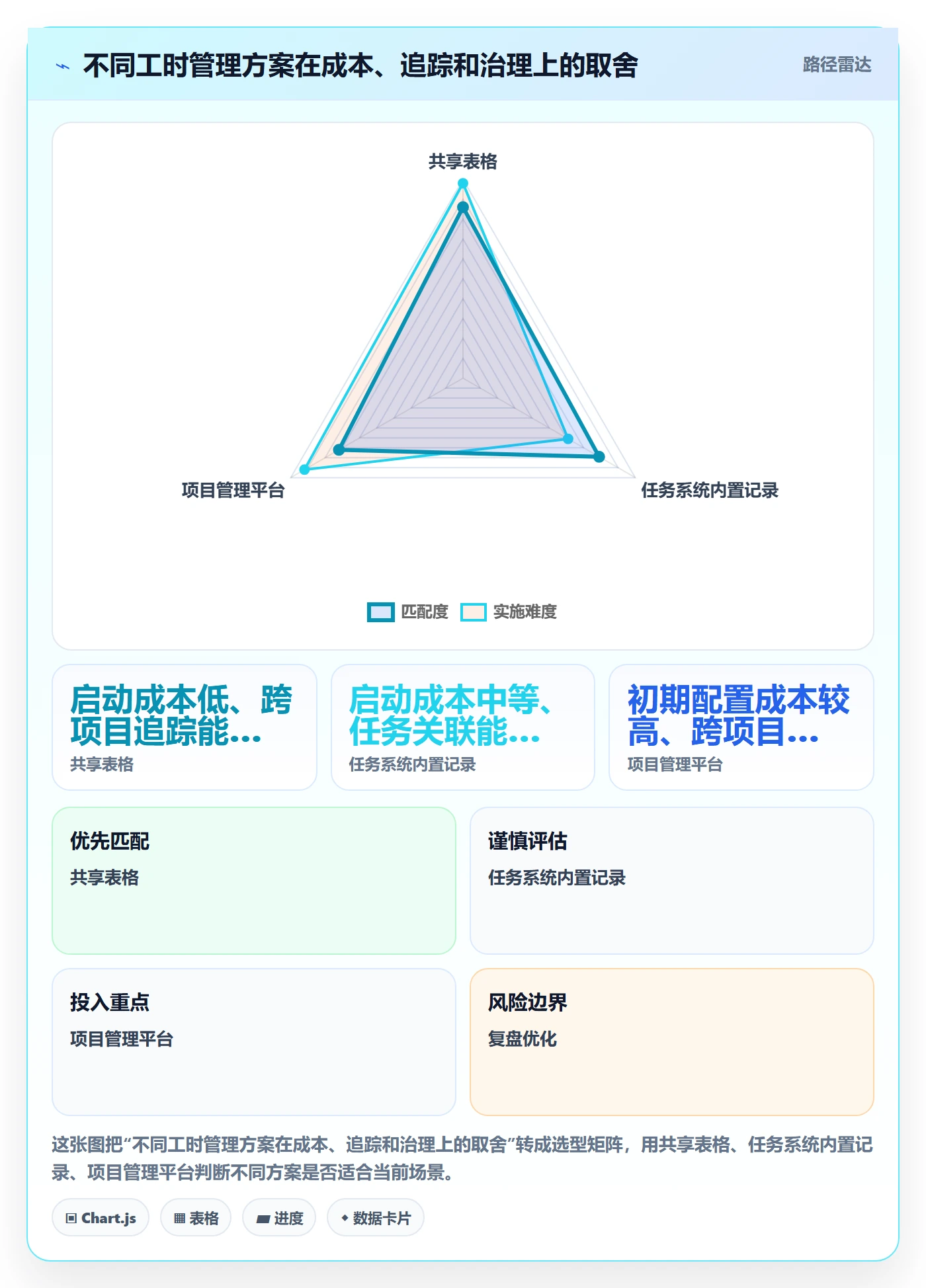

分开记录的优点是部署简单,缺点是需要重复维护项目和任务信息。整合记录可以减少重复录入,但对任务分类、权限配置和使用习惯提出更高要求。
如果团队已有稳定的任务系统,优先验证能否在任务完成过程中顺手记录工时;如果任务本身经常变化、记录规则尚未稳定,先用轻量方案验证口径,再决定是否整合,通常更稳妥。
4. 严格截止时间与允许修订之间的取舍
截止时间有利于形成可汇总的周期,但完全禁止修改,会让发现错误的员工无处纠正;无限制修改则会损害历史数据可信度。建议允许周期内自由修正,周期后通过原因说明或负责人确认保留变更轨迹。
不同用途对留痕要求不同。用于内部资源规划时,轻量修订通常够用;用于客户结算或审计时,应使用更严格的审批和记录机制。
5. 数据透明与员工心理安全之间的取舍
透明度有助于团队理解负荷和偏差,但不等于公开每个人的全部明细。要解释数据为什么收集、谁能查看、什么情况会触发讨论,以及如何防止工时被断章取义。
如果团队仍担心记录会被用于惩罚,流程再方便也很难得到真实数据。管理者需要通过行动证明:团队愿意讨论需求变化、等待和返工,而不是只追问个人为什么花了更久。
6. 自动化提醒与管理打扰之间的取舍
自动提醒能减少人工催收,但提醒过于频繁会成为噪声。建议只在接近截止时提醒未完成者,并让提醒包含直接入口和明确截止时间。不要把所有人每天重复提醒一遍,最后让员工对通知失去反应。
自动化应减少重复操作,不应取代负责人对异常原因的判断。系统可以提示缺项或偏差,真正的解释仍需要结合任务背景和团队协作情况。

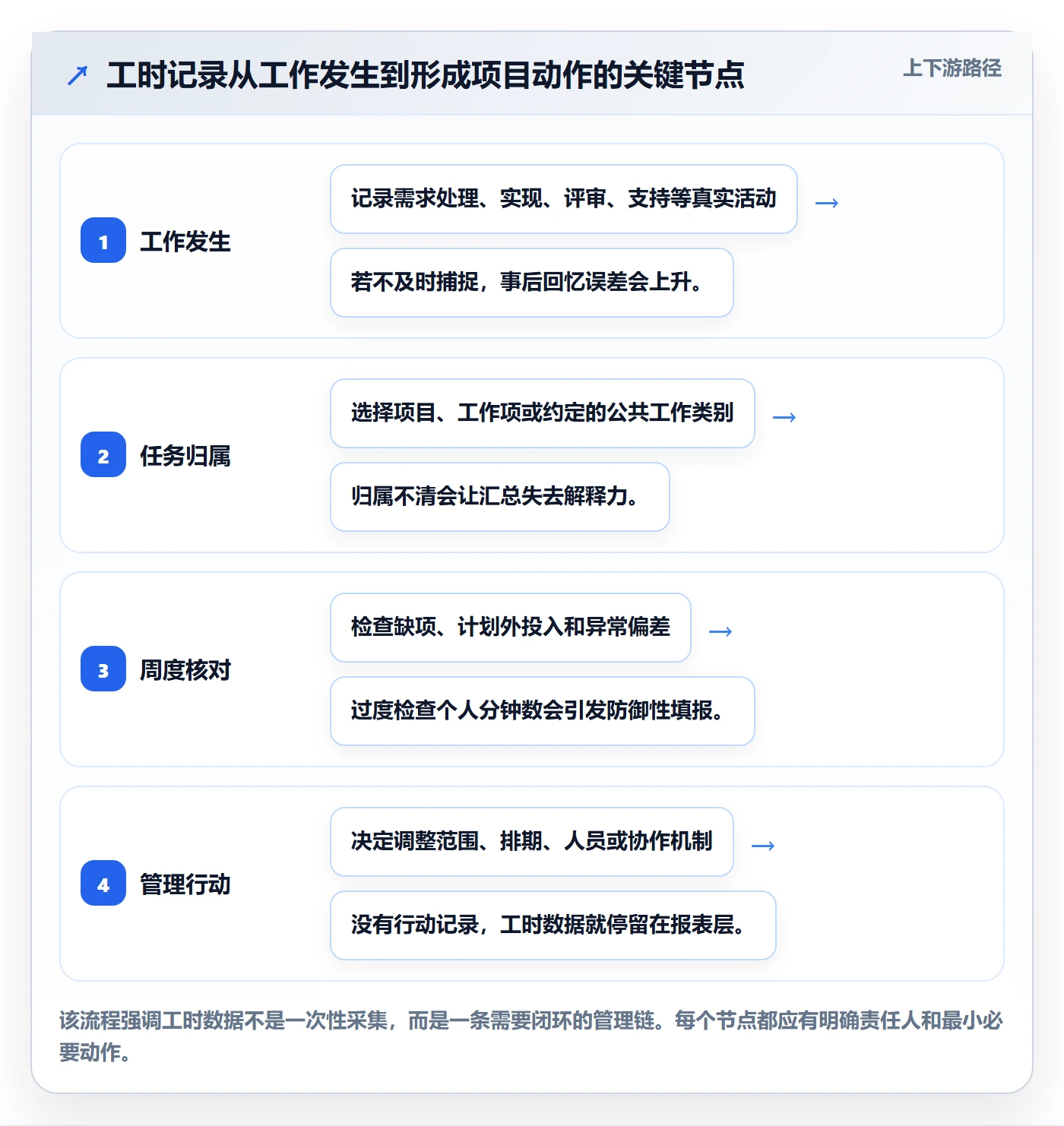

九、如何衡量工时表效率:建立少而有用的指标体系
1. 先用流程指标判断是否易于执行
流程指标回答的是“团队能否按规则记录”,例如按时填报率、有效任务归属率、补录比例和负责人核对耗时。它们适合在试点期观察流程摩擦,但不应被当作项目经营成果。
2. 再用分析指标判断是否能解释投入
分析指标回答的是“记录能否解释项目投入”,例如计划与实际偏差、计划外投入占比、返工投入趋势、等待时间和跨项目支持投入。它们需要结合项目背景,不宜脱离范围变化和交付阶段单独比较。
3. 最后看管理动作是否产生后续反馈
管理动作指标回答的是“数据是否改变了工作方式”,例如异常是否有负责人、行动是否按期完成、重复问题是否减少。若一份报表每月都显示同样的偏差,却从未改变排期、依赖管理或人员安排,数据闭环就没有形成。
| 指标层次 | 建议指标 | 适用问题 | 注意事项 |
|---|---|---|---|
| 流程执行 | 按时填报率、有效归属率、补录比例 | 流程是否容易执行,规则是否清楚 | 完整率高不代表原因解释准确 |
| 项目分析 | 计划与实际偏差、计划外投入占比、返工投入 | 资源和排期是否需要调整 | 要结合范围变化和项目阶段 |
| 管理闭环 | 行动项完成率、重复问题发生频次 | 复盘是否带来实际改变 | 完成动作不等于问题一定解决 |
4. 不要把内部试点数据误写成行业基准
不同企业的项目类型、合同模式、团队规模和工时定义差异很大。某团队的填报率或核对时间,不能直接当作全行业标准。公开资料如果没有给出样本、口径和统计时间,也不适合用来证明某种工时表设计一定有效。
本文中的案例数字和图表数字均明确标注为情景模拟或示意值,用于展示分析方法。实际运行时,应建立自己的基线,比较同一团队调整前后的变化,并记录规则是否发生改变。

十、30天落地计划:先跑通一个闭环,再扩到更多项目
1. 第1周:访谈并写清决策目标
选取项目经理、部门负责人和一线成员各一到两名,询问目前最难解释的项目问题。不要只问“需要什么字段”,还要问“知道这个信息之后会做什么”。将答案整理成一到三个决策目标,例如降低月末补录、识别计划外支持或校准某类任务的估算。
2. 第2周:定口径并选择小范围试点
明确记录周期、粒度、工作归属、计划外分类、修订规则和访问范围。选一个有跨部门协作但项目边界相对清晰的项目试跑,不要同时把多个业务线、所有项目和全部角色一起纳入。
3. 第3周:运行流程并记录摩擦点
正式填报后,不要立刻用数据评价个人。记录员工在哪一步找不到项目、哪些类别被误用、负责人花时间最多的核对项,以及哪些工作总是无法归属。每次发现问题先判断是规则、入口还是任务结构造成的。
4. 第4周:复盘试点并决定删改或扩展
检查流程指标、项目分析指标和行动闭环指标。若填报负担过高,先删字段或减少分类;若数据完整却难以解释,先改归属和原因定义;若分析能发现问题但没有行动,则重新明确负责人和决策节奏。
只有当团队能稳定完成“记录,核对,解释,行动,复查”,再扩展到其他项目。扩展时保留统一的核心口径,同时允许不同角色采用适合自身工作的任务粒度。
5. 试点结束后的继续观察
试点结束不等于流程成熟。建议在后续两到三个周期继续观察分类是否仍然适用、计划外原因是否出现新的高频项,以及负责人是否真的减少了重复追问。项目阶段变化时,记录规则也可能需要调整。
每次调整都要说明变更原因和生效日期。否则,不同时期的数据可能由于口径不同而不可比较。保持版本记录,比追求一份永远不变的表格更重要。
十一、总结:让工时记录服务于工作改善,而不是制造新的工作
跨部门团队提升工时表效率,关键不是把记录压缩到最少,也不是把所有活动都细化到分钟,而是让记录粒度匹配决策需要。先统一工时口径和工作归属,再用短周期核对发现偏差,最后把偏差转化为范围、排期、资源或协作方式的调整。
我更看重一个容易被忽略的判断:工时表真正应该追踪的,不只是时间去了哪里,还要追踪组织为什么不断把时间花在同一类意外上。如果计划外工作反复出现,问题往往不在员工记得不够细,而在需求管理、支持机制、依赖管理或估算假设没有被修正。
下一步可以从一个项目开始:选定三到五个最必要字段,写清工时用途和计划外分类,连续试跑四周;每周只讨论可行动的偏差,试点结束后根据实际核对成本删改字段。先验证流程能不能让决策变好,再决定要不要扩大范围或引入更完整的项目管理平台。
常见问题解答(FAQ)
1. 跨部门团队怎样设计工时表,才能让成员愿意及时填写?
我所在的项目经常要研发、测试、设计和运营一起协作,大家对“工时”理解不太一样,有人填实际投入,有人填计划时间。我想知道工时表到底该记录哪些字段,才能既方便汇总,又不让填写变成额外负担?
先把工时表压缩到能支持决策的字段:日期、项目或任务、实际投入时长、工作类型、填写人;只有确实要分析时,才增加阶段、成本中心等字段。试运行时,可以把每条记录控制在几十秒内完成,并允许按半小时或一小时为单位填写,避免制造分钟级精度的假象。
比如一个跨部门团队试行两周后,若成员经常把“沟通协调”记在不同项目下,问题通常不是字段太少,而是项目归属规则不清。应先约定会议、返工、支持等时间记到哪里,再评估是否需要增加字段。
2. 跨部门项目的工时应该按部门、项目还是任务归集?
我负责的项目里,同一个人可能同时支持多个项目,也会临时帮其他部门处理问题。如果只按部门统计,看不出项目实际消耗;如果细分到每个小任务,填写又会很繁琐。我该选什么颗粒度,才能让数据既能比较,也能指导后续排期?
建议采用“项目为主、任务为辅、部门作为人员属性”的归集方式:项目回答资源花在哪里,任务回答时间具体用来做什么,部门帮助分析能力和协作负荷。任务颗粒度不要细到每次操作,通常以能独立排期或验收的工作包为宜。举例来说,连续三周的测试工作可以归到“版本验收测试”,不必为每个测试用例单独建工时项;
而跨项目临时支持则单列“共享支持”类别,并约定是否计入受助项目。若报表只能回答“谁很忙”,却不能回答“哪个项目为何超出投入”,归集维度就还不够用。
3. 怎样减少工时填报的漏填、补填和数据失真?
我发现团队常在周五集中补一周的工时,有些人只能凭印象估算,项目负责人看到数据后也不敢直接拿来做判断。催填会引起反感,不催又拿不到完整数据。有没有办法既提高及时率,又不把工时管理变成考勤检查?
把填报嵌入工作节奏,比月底集中催报更有效:约定每天收工前或次日上午补录,周末由负责人只检查缺失和异常,不逐条审问。可以设置两个简单校验,例如单日已填工时明显超过约定工作时长时提示确认,以及项目任务连续多日没有记录时提醒负责人核对。试行时跟踪“按时填报率”和“补填记录占比”;
例如按时率连续两周低于约定目标,先检查入口是否难找、项目分类是否混乱,而不是立刻加重处罚。工时数据用于改善估算和资源配置时,成员更愿意如实记录;若直接作为个人绩效排名,通常会诱发保守填报或虚报忙碌。
4. 工时模板怎样用于估算项目投入,而不是只做事后统计?
我手上有过去项目的工时表,但项目类型和团队配置不完全相同,直接照搬历史总工时容易估错。新项目启动时,我应该怎样从旧数据里提取可用信息,并判断什么时候需要调整估算?
不要只复制旧项目的总工时,应先按阶段和工作类型拆分,再比较范围相近的项目。例如把需求澄清、开发、测试、返工和协调分别统计,观察哪些环节经常偏离计划。若某类项目历史上开发投入约占总投入的一半、测试约占四分之一,这只能作为初始参照;
新项目若接口多、验收复杂或需求尚未稳定,就应单独调整相应阶段,而不是机械套用比例。模板里可保留“计划工时、实际工时、偏差原因”三项,并在项目结束后记录原因,如需求变更、等待依赖或返工。积累数个可比项目后,再用区间而非单点估算,例如给出基准值和风险缓冲,能比承诺一个看似精确的数字更可靠。
核心关键词
文章包含AI辅助创作:项目工时实操方法:跨部门团队提升工时表效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/585395
读者评论
我们之前也试过让所有人每天填,最后不少时间都堆到周五补。改成每周固定两次后,记录确实更接近实际;不过公共会议归属要先说清,不然汇总还是会有偏差。
把工时和个人绩效分开这点很重要。团队里有些协调和支持工作不容易挂到具体任务,如果只看任务工时,项目投入会被低估。想知道文中建议的几类原因,实际使用时多久复盘一次比较合适?
字段少不代表管理简单,关键还是有人定期看异常并采取行动。我们用共享表格试过,填报本身不难,最耗时间的是项目和任务名称不统一,最后还是要人工核对。
